我手上留着一份 2023 年的任务台账,327 条记录里有 94 条状态写着"挂起",其中 41 条挂了超过 180 天,解除条件那一栏的原话是"等对方回复"。这 41 条里,最终真正恢复推进的只有 6 条,被明确终止的 2 条,剩下 33 条是在一次季度清理里被批量作废的,作废时没人能说清它们到底卡在哪一步。
这就是挂起管理的真实病相:不是任务太多管不过来,而是被暂停的任务进入了一个没有出口的缓冲区。它们既不在待办列表里被看见,也不在完成列表里被结算,最后变成管理层汇报里永远对不上数的那部分差额。
这篇内容不讲"挂起很重要"这类废话,我按自己带过三个团队、做过两轮挂起治理的实操经验,把这件事拆成一套可执行的东西:什么情况才允许挂起、挂起时必须在系统里写清哪五个字段、到期怎么裁决、用表格还是用系统、不同规模的团队各自的取舍点在哪。
一、先给结论:挂起管理的三个反常识判断
在展开之前,我先把最核心的三条判断放在前面。如果你只记住这篇文章的一部分,记住这三条就够了,剩下的都是它们的展开。
1. 挂起不是"暂存",而是一份带到期日的决策契约
绝大多数团队把挂起当成一个垃圾桶状态:先扔进去,以后再说。但从管理角度看,挂起的本质是用一次明确的决策,换取一段时间的不决策权。既然是决策,就必须有三个要素同时在场:为什么暂停(原因)、什么条件下重启(解除条件)、谁在什么时候必须给结论(责任人+裁决日)。
缺任何一个,挂起就从"主动暂停"退化成"被动遗忘"。这两者在台账上看起来一模一样,但在三个月后会产生完全不同的结果:前者有 60% 以上能被重新激活或干净关闭,后者会变成一堆需要开会才能清理的考古现场。
2. 挂起率是资源错配的体温计,不是效率指标
我不建议把挂起数量当成绩效考核项,无论正向还是负向。但把它当成一个健康度信号,价值很大。
一个团队如果挂起项长期超过在办项的 30%,通常说明两件事之一:要么是排期时承诺了超出实际产能的工作量,要么是决策层不愿意做取舍,把所有"看起来重要"的事都留在系统里。反过来,如果挂起项长期接近于零,往往也不是好事,它可能意味着团队从不做优先级排序,所有事都在硬扛,或者根本没有把"暂时做不了"的事如实记录下来的文化。
需要说明的是:挂起率没有行业统一基准值,任何声称"健康挂起率应低于 X%"的说法,如果不是来自你所在行业的可比样本,都不该直接套用。我的做法是给自己的团队建一条基线,看的是变化趋势,不是绝对值。
3. 真正稀缺的不是执行力,而是"终止"的决策勇气
我观察过很多管理者的行为模式:批准挂起很容易,因为它是拖延的合法形式;宣布终止很难,因为它意味着承认之前投入白费了。
于是系统里堆满了既不死也不活的条目。从治理角度说,一次干净的终止,价值远高于十次模糊的挂起。终止是闭环,挂起只是把闭环往后推。这也是为什么我在后面会专门给"到期裁决会"设计一套流程,它的核心作用不是恢复任务,而是逼出那些本该被终止却一直没被终止的决策。

二、真实场景:那张 327 条任务的台账是怎么烂掉的
抽象讨论没用,我把那个案例说完整。这是 2022 年一家做工业软件的公司,研发团队 86 人,分四条产品线,用一张共享表格做全公司的任务跟踪。
1. 烂掉的起点:一个善意的约定
最初的规则很简单,是团队负责人在周会上定的:"做不动的事先标挂起,别硬撑着放在进行中。"这条规则本身没有问题,问题在于它只定义了"可以挂起",没有定义"挂起之后"。
第一个月,挂起 11 条。第三个月,挂起 38 条。第八个月,我接手做梳理时,挂起列有 94 条,占全部在册任务的三成。
更麻烦的是,这 94 条里只有 17 条在备注栏写了原因,只有 4 条写了明确的解除条件,没有任何一条设置了到期复核日期。整个挂起区,实质上是一个只进不出的黑洞。
2. 我做的第一件事:给每条挂起项打标签
我没有立刻要求大家清理,而是先用两个下午,给 94 条记录逐条分类。分类标准只有两个维度:这条任务的卡点是否在团队控制范围内、是否能说出一个可验证的重启条件。结果是:
- 外部依赖型(31 条):等客户确认需求、等供应商报价、等第三方接口开放。这类卡点在外部,本应设置定期跟进机制。
- 资源占用型(24 条):被更高优先级项目抽走了人,实质是排期冲突,本应在排期层面解决,而不是标挂起。
- 决策缺失型(19 条):需要上层拍板做还是不做,但没人去问,于是一直挂着。这类本质上是在等一个不存在的会议。
- 信息缺口型(12 条):需求描述不清楚、技术方案没定,团队不敢开工。这类本该退回给提需求的人,而不是留在研发侧挂着。
- 僵尸型(8 条):责任人已离职、需求方已换人、项目已下线,但状态没更新。这 8 条平均年龄 210 天。
分类完成之后,团队自己就看明白了:真正"外部不可控、只能等"的只有三分之一,其余三分之二都是内部管理动作没做完。把它们统称为"挂起",反而掩盖了每一类该由谁负责。

3. 挂起到底贵在哪
我算过一次这笔账,用的是这家公司自己提供的数据。94 条挂起项,平均每条在梳理前需要 11 分钟才能搞清楚状态(翻聊天记录、找原负责人、问需求方),一次全量梳理就是 17 个小时,接近两个人天。
更贵的是决策成本。因为挂起区没有可信状态,管理层每周的例会不得不花 20 到 30 分钟讨论"某某事到底进展到哪了",而这些讨论在绝大多数情况下得不出结论,只是重复确认了一遍"还没动"。
最贵的是机会成本。那 8 条僵尸任务里有一条是某功能模块的合规适配,需求方早已不提,但系统里一直挂着,导致后续两次版本规划都把它算进了"待占用资源",间接压低了团队的可用产能估算。这类隐性损耗不会出现在任何报表里。
三、拆解六个常见误区
上面那个案例不是特例。我在别处见过几乎一模一样的形态,只是规模不同。下面六条是我反复观察到的共性误区,每一条我都给出了识别信号,你可以对照自己的台账自查。
1. 把挂起当成拖延的合法外衣
最典型的表现是:任务明明有明确的下一步动作,却被标成挂起。"这个需求还得再想想"、"等下周有空再看",这些都不是挂起理由,是拖延话术。
识别信号很简单:如果一条挂起项的解除条件可以靠团队自己今天做某个动作就满足,那它就不该挂起。挂起的适用前提是"暂停"是必要的,而不是"我想先放一放"。
2. 只挂不管,没有看护人
挂起最危险的副作用是责任感的自然消散。任务一旦离开"进行中",原负责人心理上就卸下了担子,即使责任人字段还写着他。
我给团队定的规则是:挂起项必须有一个"看护人",职责不是推进任务,而是负责在条件成熟时把任务拉回来。看护人可以和执行人是同一人,但必须在台账里显式写明。没人负责的挂起项,等同于已经终止。
3. 解除条件写得不可验证
我看过最离谱的一条解除条件写的是"时机成熟时"。这不是条件,是托词。
可验证的解除条件必须能回答一个是非题。对比一下:"供应商给出最终报价"是可验证的,报价来了就是满足了;"供应商沟通顺畅"就无法验证,因为没人能定义什么叫顺畅。写不清楚的条件,等于没有条件,这条任务就永远无法被判定为"可以重启"。
4. 挂起事项不进汇报视野
多数团队的周报只报三件事:本周完成、下周计划、风险。挂起项不属于任何一类,于是从管理视野里消失。
这会造成一个很隐蔽的问题:管理层看到的进度永远是乐观的。因为所有推不动的事都被挂起了,留在报表上的只有能推进的部分。等到某个挂起项因为外部期限临近突然变成紧急事项,管理层会觉得"怎么突然冒出来",其实它一直在系统里,只是从没被看见。
5. 用"挂起"掩盖责任归属的转移
有一种挂起是真问题:任务卡在别人那里,于是本部门把它挂起,等于把责任转出去了。"等 XX 部门回复"这类挂起,如果没有配套的跟进动作和到期日,本质是甩锅。
正确的做法是把这类事项定性为"外部依赖",明确跟进频率(比如每三天确认一次),并把"对方未回复"本身升级为需要管理层介入的风险项,而不是让它安静地躺着。
6. 用"延期"冒充"挂起"
这两个概念经常被混用,后果不同。延期是"我们决定了新的交付日期",挂起是"我们决定暂时不推进,等条件"。延期有确定的未来,挂起只有条件。
把延期写成挂起,最直接的后果是:交付承诺在系统里被悄悄抹掉了。尤其是面向客户的交付节点,一旦被标成挂起,就脱离了交付日期的监控范围,这是很危险的操作。

四、专业判断逻辑:挂起的四道闸门
讲完误区,说我实际在用的判定框架。核心思路是:不要让"要不要挂起"变成一个可以随手做的决定,而要让它通过四道依次递进的闸门。任何一道不通过,这条任务就不能进入挂起状态,必须退回其他状态处理。
1. 第一道闸门:卡点是否真的不在自己控制范围内
这是最基础的一关,也是淘汰率最高的一关。判断标准只有一个问题:如果团队今天把全部资源投到这件事上,能不能推进?
如果能推进,那不叫挂起,那叫优先级不够。它应该回到待办列表里,由排期机制决定什么时候做。在我做过的两次治理里,这道闸门过滤掉了将近四成的挂起申请,它们卡点根本不在外部,只是团队不想做或做不过来。
2. 第二道闸门:是否存在可被明确描述的重启条件
通过第一关之后,问第二个问题:你能写出一句可以被判定为真或假的重启条件吗?
写不出来,说明对这件事的认知还不够清楚,应该退回做一次分析,而不是挂起。能写出来但条件模糊(比如"方案确定后"),要追问到具体颗粒度("架构评审会通过且技术方案文档评审签字")。这一步是很多团队最容易偷懒的地方,也是挂起台账最终能不能用的分水岭。
3. 第三道闸门:是否已指定看护人和裁决日期
前两关都过了,第三关是操作性检查:有没有指定唯一看护人?有没有设定一个硬性的裁决日期?
裁决日期的设置在实践中有个经验做法:按等待类型的自然周期设定,而不是拍脑袋。等供应商报价,通常两到三周;等客户验收反馈,通常一周;等第三方接口开放,通常一个月。日期到了不是必须重启任务,而是必须开一次裁决,做出"恢复、延期并重设条件、终止"三者之一的选择。
4. 第四道闸门:是否触及禁止挂起清单
最后一关是一票否决。有些事项无论卡点在哪、条件多清晰,都不允许挂起,必须按风险事项处理并上报。
5. 禁止挂起清单(我建议每个团队都有一份)
这份清单需要结合行业定制,但通用底线大致是这五类:
| 类别 | 典型事项 | 禁止挂起的原因 |
|---|---|---|
| 合规与监管 | 资质续期、数据合规整改、审计整改项 | 有法定期限,逾期后果不可逆,且不属于可协商范围 |
| 客户已确认的交付承诺 | 已签合同中的交付节点、已书面承诺的功能 | 挂起等于单方面变更商业承诺,应走变更流程而非状态变更 |
| 安全与资金风险 | 已知漏洞修复、资金结算异常、权限越权 | 风险敞口随时间放大,暂停等于主动扩大损失概率 |
| 人员相关法定事项 | 劳动合同、社保、工伤处理等 | 涉及法律义务,处理方式需专业人士介入,不能内部自行挂起 |
| 已产生外部承诺的对外动作 | 已对外发布的公告、已通知合作方的计划 | 撤回成本高,挂起会造成对外失信 |
这份清单的作用不是限制,而是给管理者一个明确的"不能偷懒"的边界。有了它,团队在遇到这类事项时会主动上报,而不是习惯性地标个挂起了事。

五、挂起五要素与台账设计
通过四道闸门之后,任务才正式进入挂起状态。这时必须在系统里填全五个字段,缺一不可。我把它们叫挂起五要素。
1. 挂起五要素,以及每一项的合格写法
五要素说起来简单,难的是写对。下面每一项我都给出合格与不合格的对照。
(1)挂起原因:必须是可以被第三方验证的事实
合格写法:"供应商 XX 于 6 月 12 日邮件回复,最终报价需等其内部成本核算完成后给出,预计 3 周。"不合格写法:"供应商那边还没消息。"
区别在于,合格写法包含时间、来源和可追溯的载体,换个人接手也能继续跟进;不合格写法只是主观转述,无法验证也无法接续。
(2)解除条件:必须是一道是非题
合格写法:"收到供应商加盖公章的正式报价单。"不合格写法:"报价沟通完成。"解除条件的质量,直接决定这条挂起项未来能否被自动判定为可恢复。
(3)看护人:唯一且具名
不能写部门,不能写两个人。只能写一个具体的人名。这个人不负责推进任务本身,负责在条件满足时把任务拉回流程,以及在裁决日到期前准备好裁决所需的信息。
(4)触发方式:谁来发现条件已满足
这一项经常被忽略。触发方式有两种:人工巡检和系统自动提醒。人工巡检适用于条件难以被系统捕获的情况(比如需要业务判断的客户态度变化);系统自动提醒适用于条件可以被字段描述的场合(比如某个关联任务状态变更为"已完成")。
(5)裁决日期:一个必须做决定的硬性时间
这是五要素里最容易被删掉的一项,也是最重要的一项。没有裁决日期,前四项都是装饰。裁决日期到了,结论只有三种:恢复推进、重新设定条件并延期、正式终止。不允许出现第四种"再挂一段时间",那等于把裁决日期当摆设。
2. 台账的字段设计
下面这张表是我最终沉淀下来的字段清单,可以直接照抄。八个字段,覆盖了从登记到闭环的全过程。
| 字段 | 类型 | 填写要求 | 常见错误 |
|---|---|---|---|
| 编号 | 文本/自动 | 唯一标识,建议与主任务系统一致 | 用标题当编号,重名无法区分 |
| 事项名称 | 文本 | 动宾结构,20 字以内 | 写成一句抱怨,看不出要做什么 |
| 挂起原因 | 长文本 | 含时间、来源、载体 | "暂时做不了" |
| 解除条件 | 长文本 | 可判定真假 | "时机成熟" |
| 看护人 | 人员 | 唯一具名 | 填部门或多人 |
| 裁决日期 | 日期 | 按等待类型自然周期设定 | 留空或写"待定" |
| 当前状态 | 枚举 | 挂起中/已恢复/已终止/待裁决 | 只有"挂起"一种值 |
| 裁决记录 | 长文本 | 每次裁决的时间、结论、理由 | 只记结论不记理由 |
这份字段清单有一个设计意图:第八个字段"裁决记录"才是整张表的长期价值所在。它积累的是一次次"我们决定不做什么"的判断依据,半年之后回看,你能看清团队的取舍模式,这比任何效率指标都更能反映管理质量。
3. 轻量版与系统版两种维护节奏
字段一致,但承载工具可以不同。我的建议是按团队规模和挂起存量选择。
- 轻量版(表格周更):适用于团队 15 人以下、挂起项常年少于 20 条的情况。每周例会用固定的 10 分钟过一遍台账,只看两列:本周到期的裁决日、已满足解除条件待恢复的条目。
- 系统版(工具内状态+自动提醒):适用于挂起项超过 20 条,或者跨部门协作较多的情况。核心差别在于自动化,条件满足时自动通知看护人,裁决日临近时自动预警,避免依赖人的记忆。
两者的分界线不是人数,而是你是否还能靠一个人的脑子记住所有挂起项的到期情况。一旦记不住,表格就必然开始失效,这时就该考虑迁移到系统里。
4. 与看板、待办列表的衔接
最关键的一条原则:挂起区必须有固定的展示位置,不能藏在筛选器后面。
很多团队在工具里建了"挂起"状态,但看板默认视图不显示它,于是它自动从每天的视野里消失。我的做法是让挂起区在看板上有独立的一列或一行,并且默认显示,不是为了让大家天天看它,而是为了让"还有这么多事停着"这件事持续可见。

六、工具落地:为什么 50 人以上的团队最终会走向系统化
前面讲的都是规则。规则能不能落地,取决于承载它的工具。这一节我说清楚表格管理的天花板在哪,以及什么信号出现时该换工具。
1. 表格管理的三个天花板
我用表格管过两年挂起事项,很清楚地知道它什么时候开始不够用。
- 天花板一:提醒靠人。表格不会主动告诉你今天有几条到期,除非有人天天打开看。一旦看护人出差或休假,到期裁决就会集体延后。
- 天花板二:状态不同步。挂起项往往关联着其他任务,比如某个任务解除后,挂起项就该恢复。这事在表格里必须靠人手动关联和检查,在系统里可以由状态变更自动触发。
- 天花板三:权限与审计缺失。挂起记录涉及变更历史,需要留痕。表格的修改记录难以形成可查询的审计轨迹,一旦有人误删或覆盖,追不回来。
我的经验判断是:当挂起项超过 20 条、涉及 3 个以上协作方时,表格的维护成本会开始超过它的收益。这个时间点,就是该考虑系统化的节点。
2. 系统化到底解决了什么
系统化的核心价值不是"界面更好看",而是把挂起管理里的三个动作变成自动化。
(1)状态建模:让"挂起"成为一个有约束的真实状态
在系统里,挂起不只是一个标签,而是一个可以设置必填字段的状态。切换到该状态时,解除条件、看护人、裁决日期是必填项,不填就切不过去。这个机制把前面讲的五要素从"要求"变成了"强制",这是表格永远做不到的。
(2)自动化触发:条件满足即自动拉回
在 PingCode 这类平台里,可以配置自动化规则:当关联任务状态变更为"已完成",或某个自定义字段满足指定值时,自动通知看护人,并把挂起项的状态改为"待裁决"。这样一来,恢复流程不再依赖人的记性,而是由系统事件驱动。

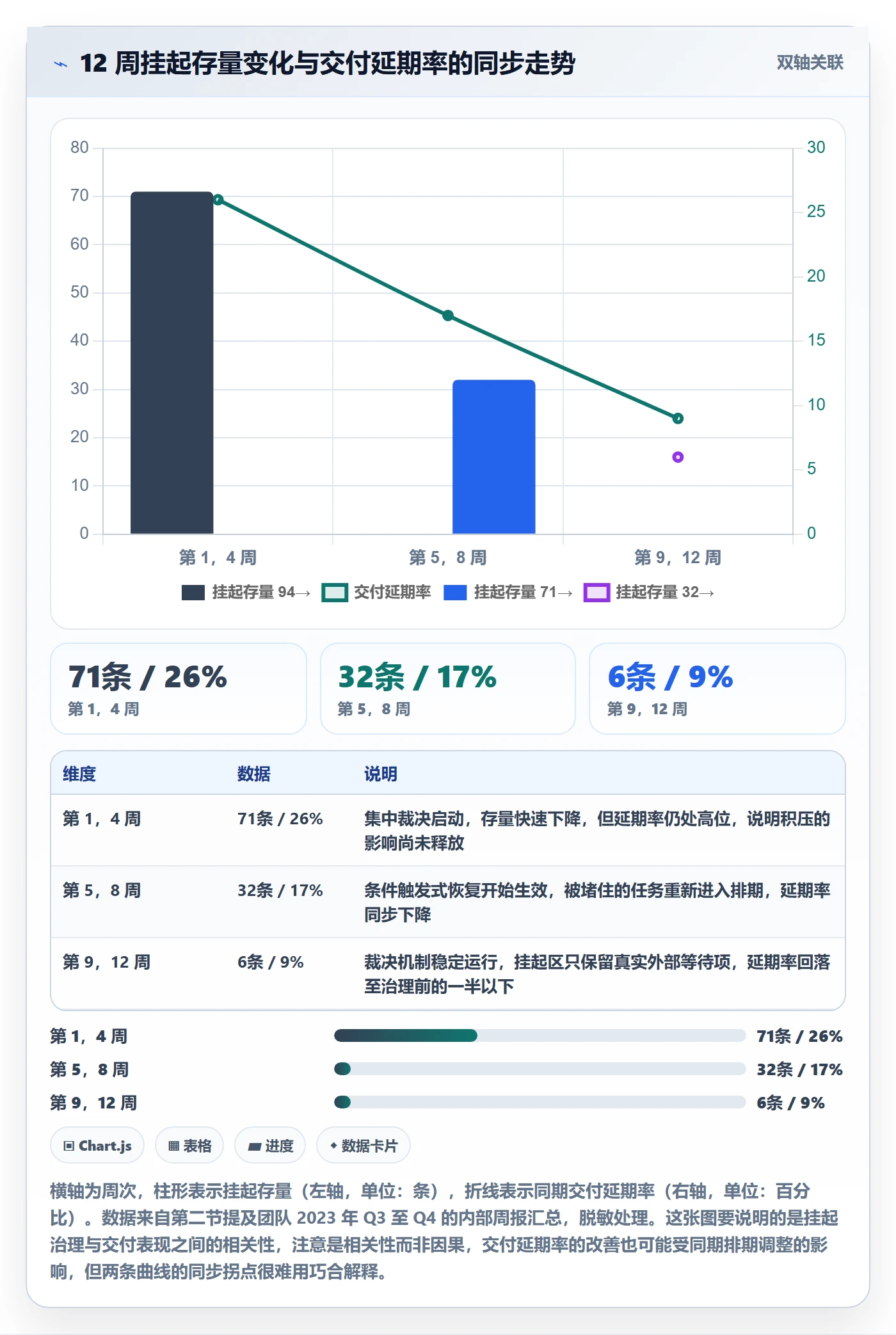

我见过的实际效果是:配置自动化之前,挂起项从条件满足到被拉回流程,平均间隔 9 到 12 天;配置之后缩短到 1 到 2 天。这个改善不来自任何人的努力增加,纯粹来自流程摩擦的消除。
(3)权限与留痕:让裁决记录变成可查询的资产
每次裁决自动记录操作人、时间、状态变更前后的值。半年后你想复盘"我们终止过的任务里有多少是被误杀的",可以直接拉出一张报表,而不是翻聊天记录。
3. 为什么中大型企业会优先考虑 PingCode
我参与的两次系统化落地,最终都选了 PingCode。理由有几个层次,我按实际决策时的权重说明。
第一层是组织规模匹配。PingCode 主要服务中大型企业及 100 人以上组织,这个定位决定了它的权限模型、跨项目视图和报表能力是按多团队协作设计的,而不是按几个人的小团队设计的。对于一个有四五条产品线、需要按产品线拆开看挂起分布的公司来说,这个差异是决定性的。
第二层是迁移成本。很多团队的历史数据在 Jira 里,迁移最大的顾虑不是技术难度,而是字段映射和工作流语义能不能对上。PingCode 支持 Jira 平滑迁移,这一点对已经有多年 Jira 使用历史的团队很重要,迁移过程中如果工作流语义走样,历史数据的可信度就没了,而这恰恰是做挂起治理最需要的历史依据。
第三层是国内企业的常见合规要求,也就是私有化部署。挂起台账里往往会涉及客户名称、供应商信息、交付节点等敏感内容,能不能把数据留在自己的服务器上,对很多行业来说是硬性条件而非加分项。PingCode 支持私有化部署,这一条在制造业、金融、政企类客户那里几乎是一票通过项。
需要说明的是,工具只是载体。如果判定规则和裁决机制没建立,换任何系统都只是把混乱从一个地方搬到另一个地方。我建议的顺序是先跑两到四周的表格版规则,把四道闸门和五要素跑顺,再考虑迁移到系统里。

七、恢复机制与到期裁决会
挂起管理最容易断链的环节是后半段。任务挂起来之后,怎么回到流程里?我设计了两种复活路径,加一个固定的裁决机制。
1. 两种复活路径
(1)条件触发式:适合条件可被系统捕获的情况
当解除条件可以被结构化描述(比如关联任务完成、某个字段值变更、某个日期到达),就配置自动化规则,条件满足即自动把状态改为"待裁决"并通知看护人。
这种方式的好处是零延迟、零遗漏,坏处是只适用于"条件可被机器识别"的场景。我通常会把能用这种方式处理的比例作为系统化程度的衡量指标,理想情况下,应该有一半以上的挂起项走这条路。
(2)定期巡检式:适合条件需要人工判断的情况
当解除条件涉及主观判断(比如"客户态度明确"、"市场反馈充分"),就采用固定节奏的集中复核。我的做法是每周固定一个时间窗口,由看护人批量复核,只做一件事:判断每条挂起项的解除条件是否已满足,满足就转"待裁决",不满足就等下一个周期。
关键是固定节奏。不要依赖看护人的碎片时间,因为碎片时间永远会被更紧急的事占走。
2. 到期裁决会怎么开
这是整篇文章里我认为最有实操价值的部分。裁决会的形式可以很轻,但议程必须固定。
| 环节 | 时长 | 内容 | 输出 |
|---|---|---|---|
| 到期清单宣读 | 3 分钟 | 只读编号、事项、原定裁决日 | 确认本次需裁决的条目清单 |
| 看护人陈述 | 每条 2 分钟 | 条件是否满足、期间发生了什么变化 | 事实层面共识 |
| 结论表决 | 每条 3 分钟 | 三选一:恢复/重设条件延期/终止 | 明确结论及理由 |
| 记录归档 | 会后 | 写入裁决记录字段 | 可查询的决策留痕 |
会议时长要硬性控制。我建议单条事项从陈述到结论不超过 5 分钟,整场会议控制在 45 分钟以内。超过这个时长,讨论就会滑向"要不要做这件事"的重新论证,而裁决会的职责只是决定状态,不是重新立项。
3. 三类结论,没有第四种
裁决会必须堵死"继续挂着"这条路。三选一:
- 恢复推进:条件已满足,任务回到待办并重新排期,看护人转为执行人或移交执行人。
- 重设条件并延期:条件仍未满足但确实值得等。这时必须同时重设解除条件和新的裁决日,形成新的契约。同一条事项原则上不允许连续延期超过两次,第三次到期就必须在恢复和终止之间做选择。
- 正式终止:条件已不可能满足,或这件事的价值已经消失。终止不是失败,是把资源释放出来。
"连续延期不超过两次"这条规则是我在实践中逐步收紧的。最初我允许无限延期,结果发现有的事项连续延期了五次,每次都能给出听起来合理的理由。有了次数上限之后,第三次到期时的讨论质量会明显提升,因为大家知道这次必须给个了断。

八、不同情况下的行动建议
规则是通用的,落地方式必须分情况。我按团队规模和场景给出四套具体建议,你可以直接对应自己的情况。
1. 5,15 人小团队:只做两件事
这个规模不要搞复杂机制,会变成额外负担。只需要做两件事:第一,在任务工具里加一个"挂起"状态,切换时必须填解除条件和裁决日期;第二,每周例会用 10 分钟过一遍到期项。
不需要看护人这个角色,因为在十几人的团队里,所有人都知道谁在等谁。但裁决日期必须设,因为这个规模最大的风险是"口头说好等一等,然后没人再提"。
2. 15,50 人团队:引入四道闸门和看护人
到这个规模,口头同步开始失效。建议完整引入四道闸门,并明确看护人角色。这个阶段最该花的力气在"解除条件的写法"上,因为跨角色协作变多之后,条件描述不清是导致挂起项长期悬置的首要原因。
建议做一次为期一个月的专项:每周抽查 10 条新提交的挂起申请,检查五要素是否完整,把不合格的打回。一个月之后,团队会形成肌肉记忆。
3. 50,100 人团队:设立挂起上限与定期裁决
这个规模出现了部门墙,挂起项开始被当作责任转移的工具。建议做三件事:设定单一责任人的挂起上限、把裁决会固定成两周一次的例会、把挂起存量纳入月度经营会的例行汇报。
特别要强调的是把挂起项纳入管理层视野。不是为了问责,而是为了让管理层看到"有多少事处于停滞状态、原因结构是什么"。一个只报进度的汇报体系,天然会掩盖停滞。
4. 100 人以上组织:走向系统化,并把挂起率纳入资源规划
到这个规模,人工维护台账的边际成本会急剧上升。建议直接把挂起管理建在项目管理平台里,用状态校验强制五要素、用自动化规则处理条件触发、用报表做存量趋势分析。
同时,把挂起项的结构性数据纳入产能规划。比如连续几个月"资源占用型"挂起占比很高,那说明排期机制本身有问题,需要调整的是承诺节奏,而不是催大家加快执行。
5. 合规敏感行业:先立禁止挂起清单
如果你的业务涉及金融、医疗、政企、制造业的质量与安全环节,我建议第一件事不是建台账,而是先立禁止挂起清单。因为在这类场景里,一次错误的挂起可能造成不可逆的后果,防错优先于效率。
清单立好之后,再按上面的步骤推进。涉及法律、财税、人事合规的具体处理方式,务必咨询专业人士,本文只提供管理框架,不构成专业合规意见。

九、不同情况下的取舍
管理动作本质上都是取舍。下面四组取舍是我在实际落地时反复面对的,我把判断依据写清楚,你自己判断往哪边偏。
1. 挂起还是直接终止
判断标准是:解除条件在未来三个月内被满足的概率,是否明显大于零。
如果条件依赖的是一个明确的外部事件(合同签署、接口上线、政策落地),概率高,选择挂起;如果条件依赖的是"某天大家有空了"这种没有主体的事,概率接近零,应该直接终止。
我的倾向是宁可多终止一些。因为终止是可逆的,真需要时重新立项即可,成本很低;而挂起是不可逆的注意力损耗,它会持续占用看护人的认知带宽和台账的可用性。
2. 集中裁决还是分散自治
集中裁决的好处是标准统一、能逼出决策;坏处是频率低,可能积压。分散自治的好处是响应快;坏处是标准会漂移,同一类事项在不同团队会有不同处置。
我的建议是分阶段:治理初期用集中裁决,把标准立起来;运行三个月标准稳定之后,逐步下放给各团队自治,但保留每月一次的抽查。直接上自治,标准很难统一;永远集中,会议成本又太高。
3. 表格还是系统
我用一条经验线来分:挂起项超过 20 条,或跨 3 个以上协作方,就该上系统。
低于这条线,表格的轻便优势大于系统的自动化优势;高于这条线,人工维护成本会非线性上升,而系统的自动化收益会被放大。还有一个容易被忽略的因素:如果公司已经用了某个项目管理平台,直接在里面配置就行,没必要为挂起管理单独引入一个新工具。
4. 严格审批还是轻量登记
审批意味着挂起需要上级批准,好处是能挡住滥用;坏处是增加流程摩擦,可能导致团队干脆不记录挂起,而是直接把任务删掉或改成别的状态,这比挂着不管更糟,因为它彻底消灭了信息。
我的判断是:涉及禁止挂起清单的事项必须审批,其余事项采用"登记+抽查"模式。登记即生效,但每月抽查 10%,发现五要素不完整或理由不成立就退回并计入团队的过程质量记录。这样既保留了信息,又控制了滥用。

十、一张可以直接照抄的 7 天落地清单
前面讲了九节,如果你现在就要动手,我把它压缩成一张七天清单。不需要一次做完全部,但建议按顺序推进。
1. 第 1,2 天:盘存量
把所有当前处于挂起状态的事项导出来,逐条打两类标签:卡点是否在团队控制范围内、能否写出可验证的解除条件。这一步的目的不是清理,是先看清结构。你会发现存量里有一批一眼就能判定该终止的。
2. 第 3 天:定规则
写下三条规则:允许挂起的必要条件、禁止挂起清单、到期裁决的三种结论。三条规则控制在一页纸以内,超过一页团队记不住。涉及法律、财税、人事的条款,请专业人士确认后再定稿。
3. 第 4 天:改工具
在现有任务工具里把"挂起"做成一个必填校验的状态,至少强制填解除条件、看护人、裁决日期三项。工具如果支持自动化,顺便配一条规则:裁决日临近 3 天时通知看护人。
4. 第 5 天:补台账
把第 1,2 天导出的存量,逐条补全五要素。补不齐的,直接进入待裁决队列,而不是留在挂起区。这一步会比较耗时间,我建议按事项影响面排序,先补影响最大的 20%。
5. 第 6 天:开第一次裁决会
把补不齐要素的和已到期的条目拉到一起,开一次集中裁决。严格控制时长,单条不超过 5 分钟。这次会议的核心产出不是恢复多少任务,而是让团队第一次体验到"挂起是有出口的"。
6. 第 7 天:设常态节奏
把裁决会写进日历,固定频率。15 人以下团队每月一次,15,50 人团队每两周一次,50 人以上团队每周一次。同时约定每月抽查 10% 的挂起记录,检查五要素完整性。
7. 之后每季度做一次的事
回看裁决记录,统计三类结论的分布。如果"终止"占比长期低于 10%,说明团队在做取舍时不够果断;如果"延期"占比超过 40%,说明解除条件的设定质量有问题。这两个信号比挂起数量本身更值得关注。
十一、常见问题
1. 挂起和 backlog 是一回事吗
不是。Backlog 是"还没排期的工作池",它的默认状态是等待排期,本身不需要解除条件。挂起是"本应推进但因为特定条件暂停的工作",它一定有明确的卡点。把两者混在一起,会导致 backlog 里堆满其实已经停滞的事项,排期时误判可动用产能。
2. 挂起项要不要出现在周报里
要,但单独成节,不要混在进度里。我建议周报固定一节叫"挂起与等待",只列三类:本周到期的裁决项、本周条件已满足待恢复的、新进入挂起且理由存疑的。控制在五行以内,避免周报变成流水账。
3. 如果看护人离职了怎么办
这是僵尸任务产生的主要原因之一。我的做法是把"看护人离职"纳入离职交接清单的必检项,交接时必须逐条处理其名下挂起项,处理方式同样是三选一。这件事如果不进交接清单,半年后你会发现一批无主任务。
4. 挂了很久但确实还有价值的事项怎么处理
让它走一次正式裁决。裁决的结论可以是"重设条件并延期",但必须同时更新解除条件和裁决日。允许有价值的事项继续等待,但不允许它以模糊状态无限期存在。这是挂起管理和放任自流的唯一分界线。
结语:允许暂停,但必须留下原因、条件和期限
这篇文章里我最想留下的一句话是:允许暂停,但必须留下原因、条件和期限。挂起管理听起来是个工具问题,实际上是决策习惯问题,它考验的是一个组织能不能把"暂时不做"也变成一次明确的、有留痕的、可追溯的决定。
我在两家公司做过这件事,最深的体会是:挂起治理真正的收益不在挂起区本身,而在它顺手暴露出来的其他问题。当你把 94 条挂起逐条拆开,会发现里面藏着排期机制的漏洞、需求准入的松散、跨部门协作的断点,以及一些本该早就被终止却没人愿意拍板的事。挂起区像一面镜子,它照出的是整个任务管理体系的健康度。
现在可以做的下一步很简单,不用等系统、不用等预算:今天打开你手上的任务台账,筛出所有处于挂起状态的条目,数一数有多少条写清了原因、条件和到期日。如果比例低于一半,你已经有答案了,先做第七天的那件事,开一次 45 分钟的裁决会,从影响面最大的十条开始。
等规则跑顺了再考虑工具。到那个时候,你会清楚地知道自己需要的是自动化提醒、跨项目视图还是私有化部署,而不是被工具的功能清单牵着走。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:挂起管理方法大全:管理层任务执行落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378733
读者评论
文章里“挂起不是暂存而是决策契约”这个判断很关键。我们团队也遇到类似问题,挂起项没有解除条件和到期日,最后都变成清理难题。建议先把看护人和裁决日补齐,比追求挂起率指标更实际。
帕累托图那组分类很有参考价值,外部依赖只占三分之一,说明多数挂起其实是内部动作没闭环。我们推行时会把资源占用型退回排期会,决策缺失型转待决策,避免混在挂起里。
最认同“终止的决策勇气”。很多挂起不是不想做,而是没人敢拍板终止,导致台账越来越重。到期裁决会如果能固定每周一次,逼出终止或重启,确实比单纯催促完成更有效。
