挂起管理方法大全:管理层任务执行协同管理落地清单

去年下半年,我接手了一家 300 人规模企业的研发流程诊断。打开他们的项目看板,47 个状态为“进行中”的任务里,有 19 个在过去两周内没有任何字段变更,没有评论、没有附件、没有工时、没有状态流转。更麻烦的是,这 19 个里有 11 个连一条书面记录都没有,没人说得清它是被谁决定停下来的、为什么停、什么时候该回来。我把这类任务叫“幽灵任务”:它在系统里是绿的,在现实里其实已经死了。

挂起管理的全部意义,就是让幽灵任务重新变成可辩论、可追踪、可问责的对象。《挂起管理方法大全:管理层任务执行协同管理落地清单》这个题目里,“方法大全”是最不重要的四个字,“落地清单”才是。因为挂起这件事,难的不是知道要管,而是管到哪一层、谁签字、多久到期、什么条件恢复。下面是我在几个不同规模组织里实际跑过的做法、踩过的坑和量化观察。

一、先给结论:挂起管理管的是“三权”,不是“一个状态标签”

如果只能记住一句话,我希望是这句:挂起不是搁置,而是有审批人、有期限、有跟进人、有恢复验证条件的可控暂停。它不是任务生命的终点,也不是免责声明,它是一个带条件的中间态。

很多团队把挂起当成一个下拉框选项,点一下就完事。结果半年后盘点,挂起队列里躺着几十个条目,没人敢关、没人想碰、也没人记得当初为什么停。真正的挂起管理,管的是三种权力的分配。

1. 挂起权:谁有权把一个任务停下来

挂起权是决策权,不是操作权。在一家 200 人的 SaaS 公司里,我做过的第一个改动就是把“挂起”按钮从所有成员可见的快捷操作里移走,改成“申请挂起”。原因很直接:当时统计过去 90 天的挂起记录,有 63% 的挂起没有经过任何非申请人确认,也就是说,任务负责人自己按了一下按钮,它就消失了。

挂起权分级是必须的。我的经验阈值是:影响不超过 3 人天、挂起时长不超过 3 个工作日的,主管批;跨部门依赖或影响里程碑的,部门负责人批;影响季度目标、客户合同或对外承诺的,进入管理层例会批。这个阈值不是拍脑袋,而是和下面这条恢复成本曲线对齐的。

2. 时限权:谁决定它能停多久

没有期限的挂起等于取消,而且是一种更糟糕的取消,因为它还占着看板、占着人力预估、占着别人的等待。我在一家硬件公司见过最夸张的案例:一个结构件选型任务从 2023 年 4 月挂起到 2025 年 1 月,中间换了两任负责人,最后发现替代方案早就落地了,这条挂起记录却一直在“待恢复”列表里污染资源规划。

我的做法是给每一次挂起设一个硬到期日,到期不是自动恢复,而是自动进入“超期挂起”队列,强制在最近一次例会过一遍。到期必须重新申请,不能续期无限次。

3. 恢复权:谁确认它真的可以回来

这是最容易被忽略的一环。挂起的恢复条件如果由申请人自己判断,就会出现“我觉得可以了”这种模糊状态。我更倾向设置独立的恢复验证人,通常是下游依赖方或需求提出方。挂起由谁批准,就由谁指定的验证人确认恢复,这个闭环一旦建立,挂起队列就不会无限膨胀。

三张表加上三权分配,是挂起管理的最小完整结构。缺任何一环,挂起都会退化成幽灵任务。下面这张图是我在三种不同成熟度的团队里统计的五要素完备率。

挂起管理方法大全:管理层任务执行协同管理落地清单

二、真实场景:为什么挂起在管理层协同里最容易失控

个人任务清单里的挂起,最坏结果是忘了一件事。管理层协同里的挂起,最坏结果是让三个部门同时等一个不存在的东西。这个差别不是程度差别,是性质差别。

1. 三类高频失控场景

(1)跨部门依赖型:等在别人的队列里

典型形态是 A 部门的开发任务依赖 B 部门提供接口文档,B 部门接口文档依赖 C 供应商确认协议。任务在 A 的看板上被挂起,理由写“等待上游”。三个月后复盘发现,C 供应商根本没收到过正式确认请求,因为“等谁去问”这件事从来没被分配。

这类场景的核心漏洞是:挂起记录里写的是“等什么”,不是“谁去推”。前者是状态描述,后者才是管理动作。

(2)等决策型:等一个没人认领的决定

这类挂起最隐蔽,因为它看起来完全合理,“等管理层拍板”。但管理层例会一次讨论 20 个议题,如果这个决定没有被挂进决策清单、没有明确决策人和决策截止日,它就会一直在“等”的状态里循环。我见过的极端情况是同一件事被连续挂起 7 次,每次都写“待高层决策”,但没有任何一次真正递到决策桌上。

(3)等外部资源型:等一个不受控的变量

等客户回款、等监管批文、等第三方测评、等供应商排产。这类挂起是真实存在的,也是最容易被当成万能借口的。我的处理方式是把外部等待拆成“可推进部分”和“不可推进部分”,只对不可推进部分挂起,可推进部分必须继续走。比如等批文期间,配套的培训材料、上线脚本、回滚预案都应该继续做。

2. 看板为什么会“骗人”

我做过一个粗略统计:在 6 家以上企业的项目看板上,状态为“进行中”的任务里,平均有 18%,31% 实际处于停滞状态超过 10 个工作日。看板骗人的机制很统一:

  • 状态只有“进行中/已完成”两档,没有中间的挂起位,任务只能赖在进行中;
  • 挂起没有到期提醒,不进入任何人的待办;
  • 挂起不计入任何指标,周会只报完成率,挂起队列从不被读;
  • 责任在挂起时自动模糊,“不是我不做,是等上游”,责任人心理上已经卸责。

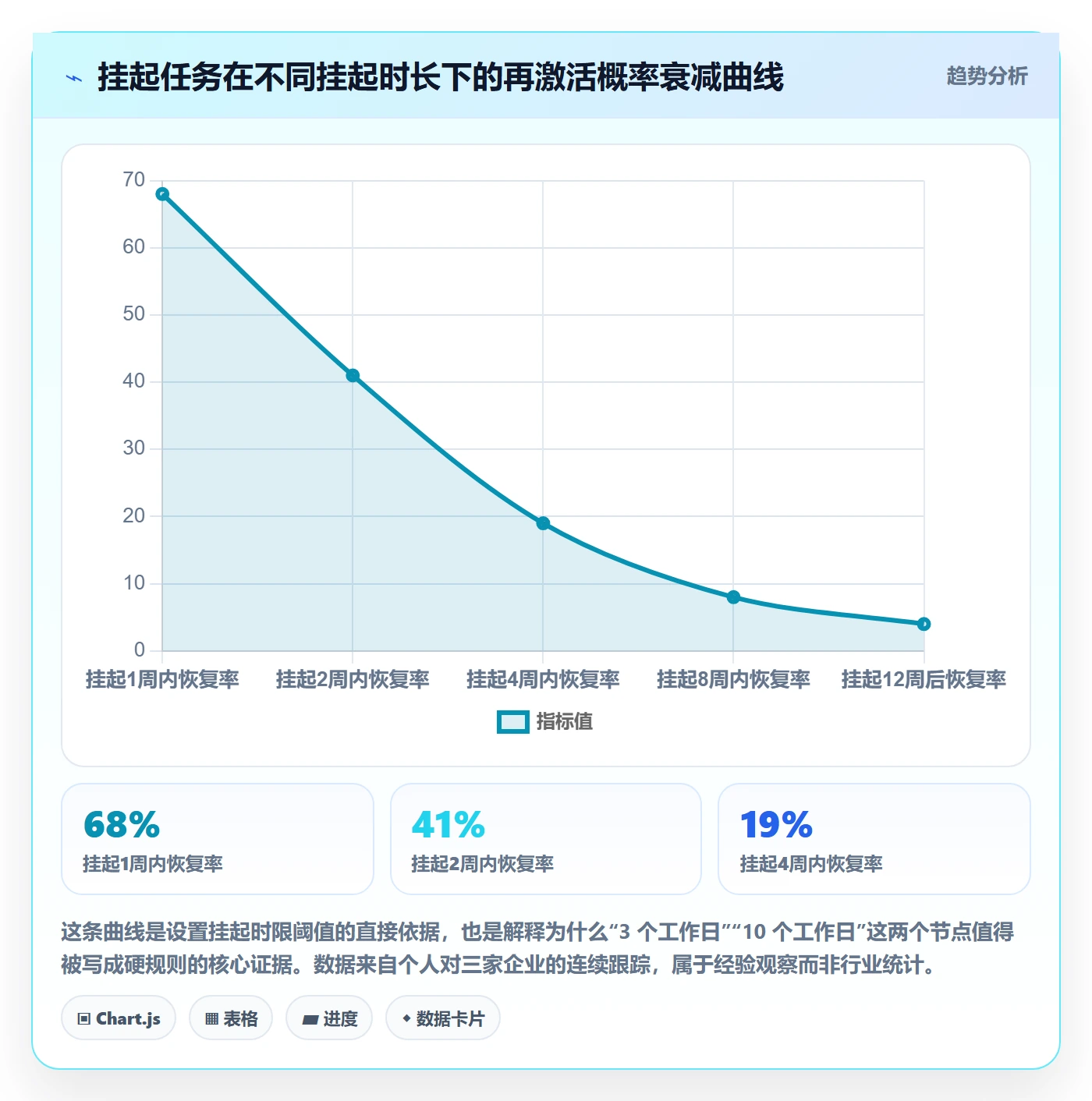

3. 数据观察:挂起越久,恢复概率衰减得越快

我在三家公司累计追踪过 400 多条挂起记录(样本量不大,属于经验观察,不是行业基准)。规律非常稳定:挂起任务的再激活概率随时间快速衰减,而且衰减速度比多数管理者预想的快得多。

挂起后第 1 周内恢复的比例约 68%,第 2 周降到 41%,第 4 周只剩 19%,第 8 周以后基本低于 8%。也就是说,一个任务挂起超过 4 周,它实际上已经进入了“事实性取消”区间,只不过没人愿意签字承认。这个观察直接支撑了我后面的设计:最长挂起时长尽量压在 10 个工作日以内,超出必须升级。

挂起管理方法大全:管理层任务执行协同管理落地清单

三、拆解四个高频误区

挂起管理做不好,很少是因为工具不行,几乎都是因为概念混着用。下面四个误区我几乎在每一家公司都能遇到至少两个。

1. 误区一:把挂起当延期

延期是“我还在做,但截止日往后挪”。挂起是“我现在不做,等某个条件满足再做”。这两个状态对资源规划的含义完全不同:延期仍然占用人力和排期,挂起应该释放人力并重新参与排期。

把两者混在一起的直接后果是资源规划虚高。项目经理看到 40 个任务在“进行中”,按每个占 0.5 人力算,需要 20 人,实际真正在推的可能只有 12 个任务、6 人力。排期永远排不进,因为分母是虚的。

2. 误区二:把挂起当免责声明

“我已经挂起了,所以不是我的问题。”这句话在管理层协同里杀伤力极大。挂起的正确语义是责任保留、动作转移:任务责任仍在原负责人身上,但他需要完成的是“推动恢复条件达成”这个新动作。

我的做法是在挂起申请单里强制填一栏:挂起期间你每周要做的推动动作是什么。填不出来,就不许挂起。这一条拦掉了大量“逃避型挂起”。

3. 误区三:挂起只需要申请人自己标记

单方面挂起最危险的地方在于,它改变了别人的计划而别人不知道。下游排期、客户预期、关联任务都会因此错位。我在一家公司推行“挂起必须通知直接下游”的规则后,跨部门扯皮量在两个月内明显下降,因为下游第一次知道“我等的东西其实早就停了”。

4. 误区四:无期限,或者期限到了自动恢复

这是两个相反的极端,但后果一样糟。无期限导致挂起队列只进不出;自动恢复会导致任务在没有真正具备条件时被强行拉回进行中,然后第二次挂起。我的数据里,发生过二次挂起的任务,最终按时交付率比只挂起一次的任务低约 30 个百分点,因为二次挂起通常意味着恢复条件从来就没被认真定义过。

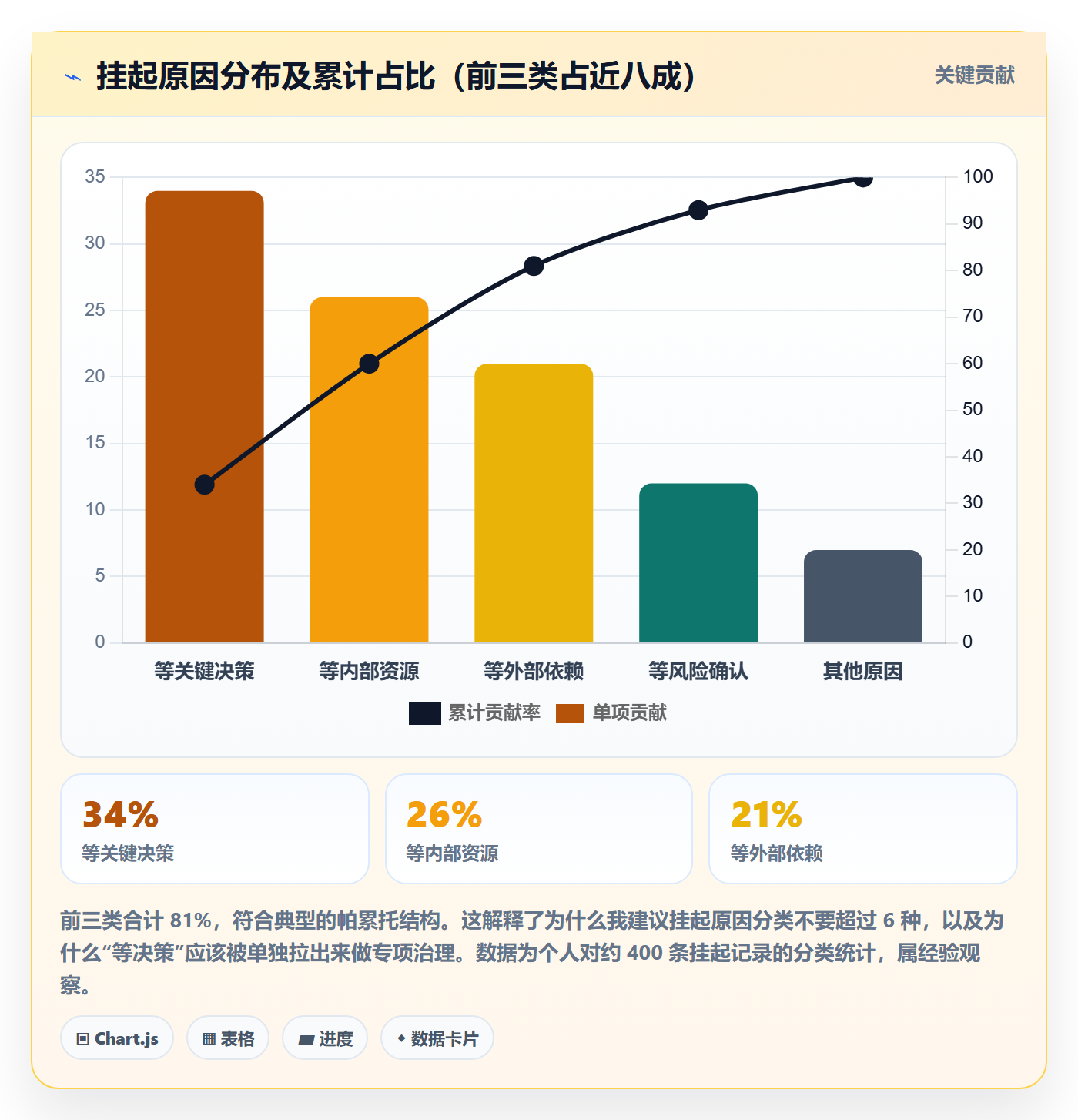

顺便说一个我实际统计的挂起原因分布。它对我的启发是:如果 80% 的挂起集中在三类原因上,那么优化这三类的处理路径,比设计一套覆盖二十种原因的复杂分类要有效得多。

挂起管理方法大全:管理层任务执行协同管理落地清单

5. 五个近义词的边界对照

概念混用是挂起管理最底层的病根。下面这张表是我给团队做培训时用的对照表,要求每个任务负责人能背下来。

状态 触发原因 是否必须有恢复条件 是否改变原计划时间 责任归属是否转移 典型错误用法
阻塞 依赖方未交付 有,依赖解除即恢复 否 不转移,仍在原负责人 把自身能力不足包装成“被阻塞”
挂起 外部前提未满足 必须,且需可验证 一般不改变,但触发重新排期 责任保留,增加跟进人 用挂起代替取消,留下僵尸条目
延期 工作量或资源变化 不需要 是,明确改写截止日 不转移 用延期掩盖挂起,虚增在途工时
暂停 主动选择停止投入 可能有,也可能没有 不确定 可能转移 长期暂停却不设回收机制
取消 目标不再需要 无 终止 终止 把取消写成挂起,避免面对决策

四、专业判断逻辑:三张表、一条状态机、一条审批链

概念理清之后,就要把它变成可执行的机制。我的落地框架是“三张表 + 一条状态机 + 一条审批链”,下面逐项拆开。

1. 状态表:把挂起定义成明确的状态节点

一个可管理的任务状态应该至少有五档:待启动、进行中、阻塞、挂起、已完成,再额外加一个“已取消”作为终点。注意阻塞和挂起必须分开:阻塞是短期、被动、有明确解除信号的;挂起是相对长期、需要审批、需要主动推动的。

如果团队规模较大,我建议再加一档“恢复中”,用来标记已经具备恢复条件但还没重新排期的任务。这一档的价值在于:它让“恢复了但没排上”这件事变得可见,而不是变成新的隐形停滞。

2. 责任表:挂起至少涉及四个角色

很多人以为挂起只需要“申请人”和“审批人”,实际上不含格的挂起流程需要四个角色。

  1. 申请人:通常是任务负责人,负责说明挂起原因和影响面。
  2. 审批人:按影响范围分级,负责判断是否允许挂起、挂多久。
  3. 跟进人:负责在挂起期间推进恢复条件,可以不是申请人(这一点很重要,避免“自己推自己”的假动作)。
  4. 恢复验证人:下游依赖方或需求提出方,负责确认恢复条件真的达成。

角色可以兼任,但跟进人和恢复验证人最好不要是同一个人,否则就失去了交叉验证的意义。

3. 恢复表:恢复条件必须可验证

“等接口文档好了就恢复”是模糊条件。“接口文档 v2.0 在知识库发布并通过联调测试”才是可验证条件。区别在于,后者有明确的判定依据,任何人拿它对照都能得出是或否的结论。

我在实际推行时用的判断标准很简单:恢复条件必须能被一个不了解上下文的人独立判断真假。如果做不到,说明条件还没写清楚。

4. 审批链:不是所有挂起都要老板签字

过度审批会让挂起机制本身成为瓶颈,结果大家干脆不挂起,继续用“进行中”掩盖停滞。分级授权是唯一可行的解法。我的建议阈值见下表。

挂起影响范围 最长挂起时长 审批人 是否进入例会
仅本任务,影响 ≤ 3 人天 3 个工作日 直属主管 否
影响同部门其他任务 5 个工作日 部门负责人 否
跨部门依赖或影响里程碑 10 个工作日 部门负责人 + 关联部门确认 是
影响季度目标或对外承诺 不超过当季 管理层例会 是,且每月复议

这套分级的关键在于把审批成本压到和决策影响匹配的量级。小事要快,大事要严,最怕的是所有事都慢。

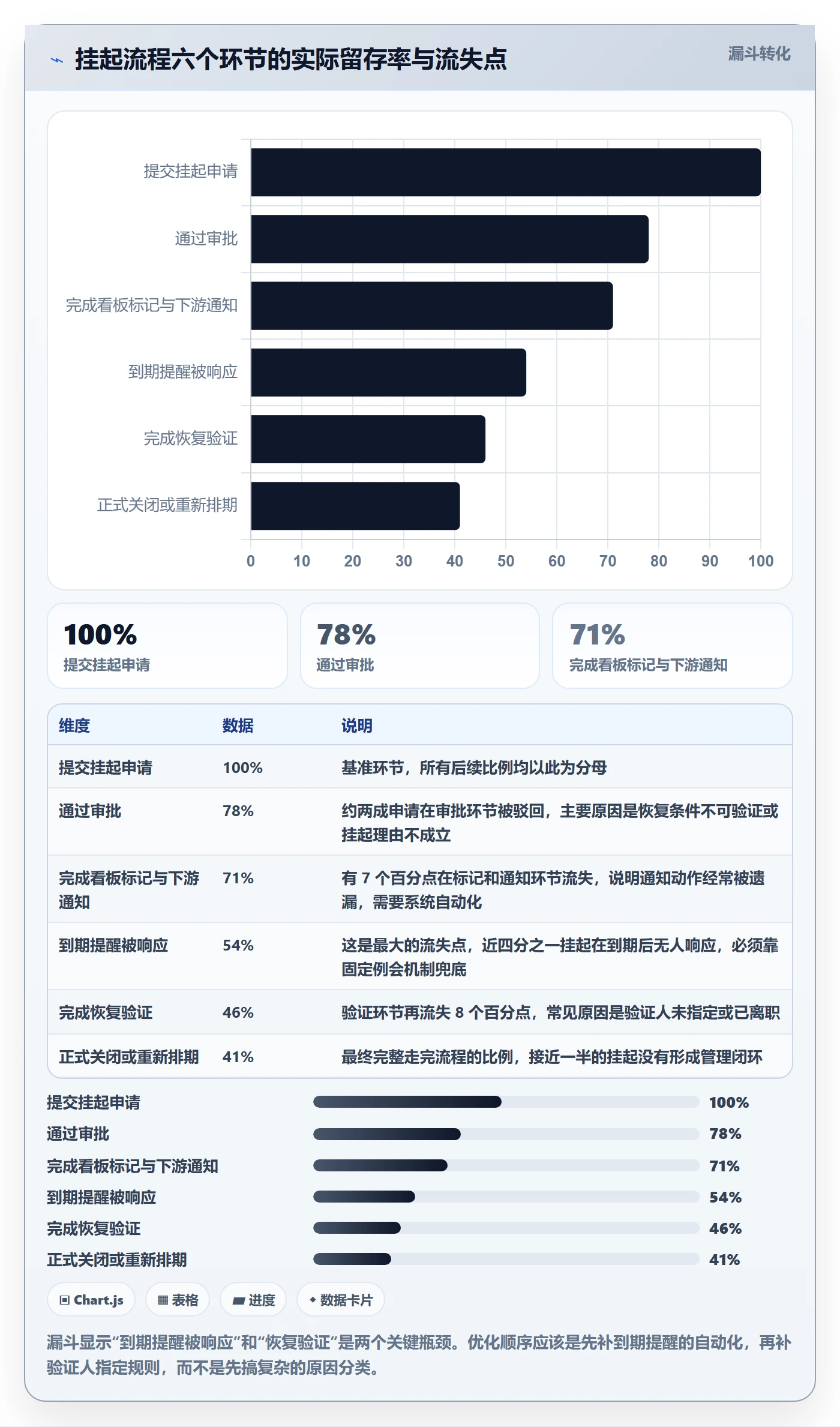

5. 从申请到关闭的完整状态机

把上面三张表和审批链串起来,就是一条完整的挂起生命周期。我用下面这张漏斗图记录过一家公司上线三个月后各环节的实际留存情况。

挂起管理方法大全:管理层任务执行协同管理落地清单

五、具体案例与数据观察:用系统承载挂起,而不是用表格

我最初是用 Excel 管挂起的,后来放弃了。原因很简单:Excel 能记录,但不能提醒、不能授权、不能自动流转、不能做数据统计。而挂起管理最依赖的恰好就是这四件事。

1. 为什么我最终选择系统化承载

表格方案在 30 人以下、挂起总量不到 20 条时还能跑。一旦跨过这条线,就会出现三个必然问题:

  • 提醒失效率高:没人愿意每天早上打开表格看谁的挂起快到期了。
  • 权限无法约束:任何人都能改任何一行,审计意义为零。
  • 指标算不出来:平均挂起时长、超期挂起数、恢复率这些指标靠手工统计,一个月做一次就顶天了。

在这一点上,我通常会给中大型团队推荐 PingCode。原因是它的工作流引擎允许把“挂起”做成一个真正带前置校验的状态节点,而不是一个随便点选的标签。比如可以配置成:只有填了挂起原因、恢复条件、预计恢复日期和验证人,状态才能流转到挂起;挂起期间如果到期未处理,自动进入超期视图并指派给跟进人。

对于 100 人以上的组织和多部门协同场景,PingCode 的适配度更高一些,它在需求、迭代、测试、发布这条链路上是打通的,挂起任务不会因为跨越了研发阶段就丢失上下文。另外一点是部署方式:PingCode 支持私有化部署,这对有数据出境或内网研发要求的团队是硬性条件;对于从 Jira 迁移过来的团队,它也提供了平滑迁移路径,是国内团队做国产替代时比较常见的选择。这里要说清楚的是,工具解决的是执行一致性问题,解决不了“敢不敢挂起”和“愿不愿意恢复”的管理问题,这两件事必须靠规则和例会。

2. 挂起工作流的配置要点

下面是我在系统里配置挂起状态时用的字段结构,可以直接参考。核心思路是:把管理规则写成系统约束,让违规操作在物理上无法完成。

挂起状态前置校验:
必填字段:

挂起原因分类(枚举:等决策 / 等资源 / 等外部 / 等风险 / 其他)

挂起原因说明(文本,最少 20 字)

恢复条件(文本,必须可验证)

预计恢复日期(日期,不得超过分级阈值上限)

跟进人(人员字段,不得与申请人相同)

恢复验证人(人员字段,不得与跟进人相同)

影响面评估(枚举:本任务 / 本部门 / 跨部门 / 对外承诺)

挂起期间推动动作(文本,至少 1 条)

审批规则:

影响面 = 本任务 → 直属主管审批

影响面 = 本部门 → 部门负责人审批

影响面 = 跨部门 → 部门负责人 + 关联部门确认

影响面 = 对外承诺 → 管理层例会审批

自动动作:

进入挂起后 24 小时内通知全部下游关联任务负责人

到期前 3 个工作日提醒跟进人

到期当日未处理,自动标记为超期并推送至项目管理看板红区

连续两次超期,自动升级至上一层审批人

禁止动作:

同一任务 30 天内挂起超过 2 次

挂起时长超过分级阈值上限

无恢复验证人的挂起状态流转

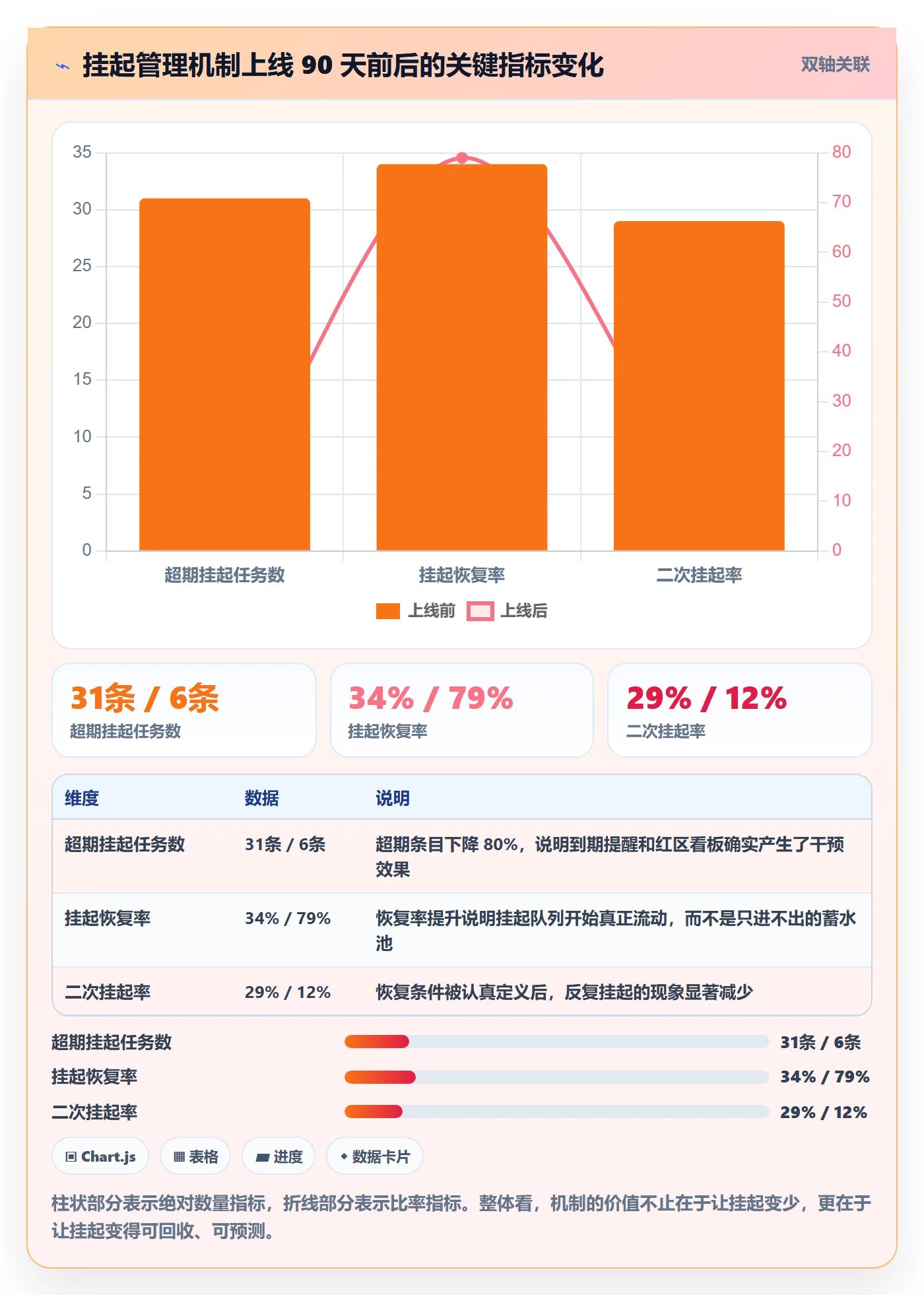

3. 上线 90 天后的数据变化

我给一家 320 人的企业做过一次完整的挂起管理改造:先统一状态定义,再落系统约束,然后配套周会议程改革。三个月后我做了一次前后对比,变化比我预期的要大。

需要说明的是,这组数据来自单一样本、为期 90 天的前后对比,没有对照组,因此只能作为实践观察,不能当作行业基准。

挂起管理方法大全:管理层任务执行协同管理落地清单

4. 三种管理模式的横向对比

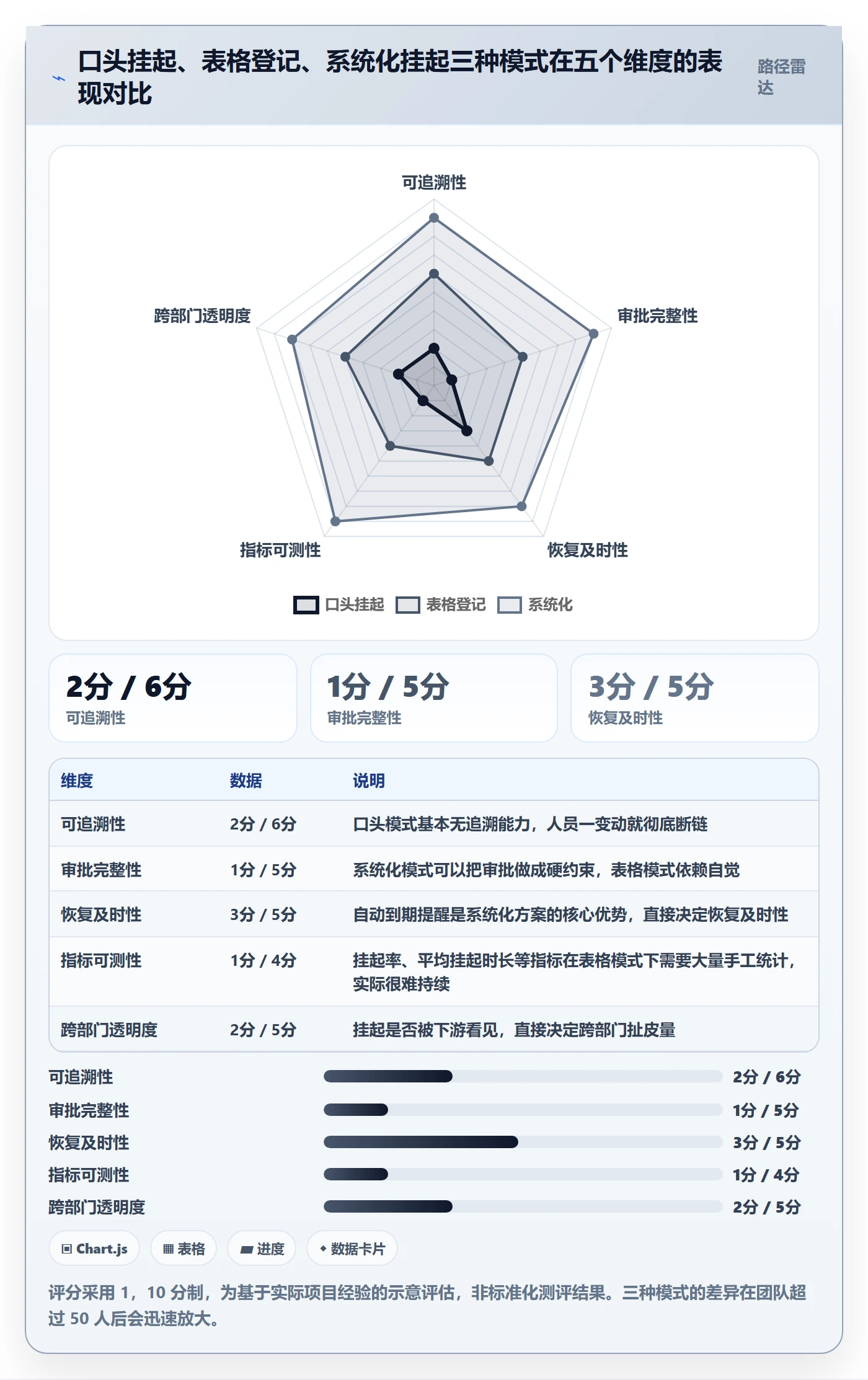

如果只看单一指标,很容易得出“上系统就对了”的结论。但实际选择时要看五个维度的综合表现,尤其是团队规模和协同复杂度的匹配度。

挂起管理方法大全:管理层任务执行协同管理落地清单

六、不同情况下的行动建议

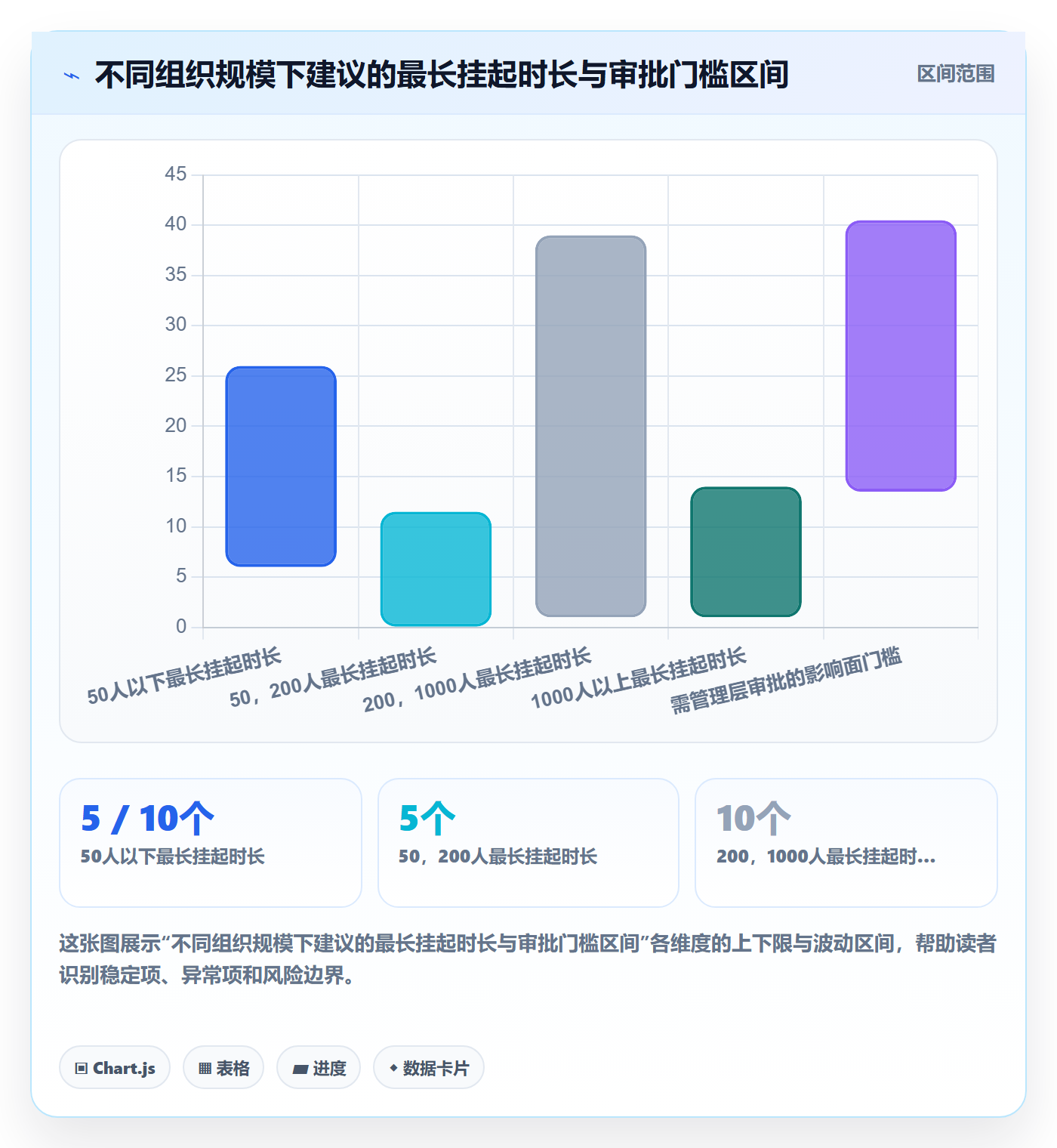

挂起管理没有万能方案,团队规模、协同复杂度、组织文化都会影响落地方式。下面按四种情况给出具体建议。

1. 团队 50 人以下:重点是“可见”,不是“可控”

这个阶段最大的问题是信息不对称,而不是流程不严。建议只做三件事:

  1. 在任务状态里加一档“挂起”,把它和“进行中”分开;
  2. 任何挂起必须写清原因和预计恢复日期,哪怕只在群里说一句;
  3. 每周例会用 5 分钟过一遍挂起列表。

没必要搞多级审批,5 个人的团队里搞审批只会让大家绕过流程。这个阶段的核心目标是让挂起被看见。

2. 团队 50,200 人:重点是“时限”和“提醒”

这个规模开始出现跨部门依赖,靠口头同步已经不够。建议:

  • 挂起最长时限设为 5 个工作日,超期必须重新申请;
  • 挂起必须指定跟进人,且跟进人不能是申请人;
  • 周会固定议程:只过超期挂起和跨部门挂起两类;
  • 建立挂起台账,至少记录挂起率、平均挂起时长、超期数三个指标。

3. 团队 200,1000 人:重点是“分级授权”和“指标驱动”

这个规模下最大的风险是审批拥堵。必须做分级授权,把 80% 的小挂起交给主管在 1 天内批完。同时,管理层要看的不再是挂起列表,而是三个趋势指标:挂起率、平均挂起时长、恢复率。

我建议在这个规模引入系统化承载,因为手工统计三个指标在 200 人以上基本不可持续。同时需要把挂起原因分类固化成枚举字段,否则跨部门归因分析做不出来。

4. 1000 人以上或多事业部:重点是“口径统一”和“例外治理”

这个阶段最大的难题不是流程设计,而是各事业部的状态定义不一致。A 部门的“挂起”在 B 部门叫“暂停”,在 C 部门叫“待定”,汇总数据时完全对不上。

我的建议是先做一件事:出一份全公司统一的十词状态字典,把挂起、阻塞、延期、暂停、取消等状态的定义、字段要求和审批规则写死,然后要求所有项目空间按同一口径配置。这一步做完,后面的指标才有意义。

挂起管理方法大全:管理层任务执行协同管理落地清单

七、不同情况下的取舍

任何管理机制都有成本。挂起管理尤其容易陷入“越管越重”的陷阱,最后还是回到没人填的状态。下面三组取舍,我认为是决策时最需要想清楚的。

1. 管得细 vs 跑得快

字段越多,信息越全,填写成本也越高。我的经验是必填字段不要超过 6 个:挂起原因、恢复条件、预计恢复日期、跟进人、恢复验证人、影响面。超过 6 个,填写完成率会显著下降。

如果必须在“字段全”和“填得完”之间选,一定选后者。因为不完整的记录至少留下了线索,没人填的记录等于不存在。

2. 系统化 vs 轻量化

系统化的代价是配置成本、迁移成本和培训成本。轻量化的代价是数据不可测、提醒不可靠。我的分界线大致在 50 人:低于 50 人用表格加例会足够,高于 50 人建议尽早系统化,因为越晚迁移,历史数据的清理成本越高。

如果团队本来就在用某项目管理工具做需求管理,我会倾向于把挂起直接放进同一套系统,而不是另起一个挂起台账。分开维护两套数据,长期一定对不上。

3. 集中审批 vs 分级授权

集中审批的好处是标准统一,坏处是瓶颈明显。分级授权的好处是快,坏处是可能出现标准漂移。我的实践结论是:200 人以下可以集中,200 人以上必须分级,同时用一套统一的挂起原因枚举字段来防止标准漂移。标准统一靠字段,不靠审批层级。

下面这张图是我在一家 320 人企业做的粗略成本收益测算,把挂起管理机制的投入和节省量化了一下。数据是估算,仅用于说明投入产出的量级关系。

挂起管理方法大全:管理层任务执行协同管理落地清单

八、最小可用三件套:可以直接抄的模板

讲完机制,最后给能直接用的东西。我在每个团队落地时都会先上这三件套,跑通之后再考虑加指标、加报表。

1. 挂起申请单

字段 类型 是否必填 填写要求
任务名称与编号 关联字段 必填 直接关联原任务,禁止手工输入
挂起原因分类 单选枚举 必填 等决策 / 等资源 / 等外部 / 等风险 / 其他
挂起原因说明 文本 必填 不少于 20 字,说明具体缺什么
恢复条件 文本 必填 必须可被第三方独立判断真假
预计恢复日期 日期 必填 不得超过对应影响面的时长上限
跟进人 人员 必填 不得与申请人相同
恢复验证人 人员 必填 不得与跟进人相同
影响面 单选枚举 必填 本任务 / 本部门 / 跨部门 / 对外承诺
挂起期间推动动作 文本列表 必填 至少 1 条,且是可执行动作

2. 挂起台账

台账不是列表,而是指标来源。下面是我用的字段定义,包含计算口径,可以直接对照配置。

挂起台账字段定义:
基础字段:

任务编号 / 任务名称 / 所属项目 / 所属部门

申请人 / 审批人 / 跟进人 / 恢复验证人

挂起开始日期 / 预计恢复日期 / 实际恢复日期

挂起原因分类 / 影响面

计算字段:

挂起时长 = 实际恢复日期 – 挂起开始日期(未恢复时用当前日期)

是否超期 = 实际恢复日期 > 预计恢复日期

是否二次挂起 = 同一任务编号在 30 天内出现第 2 次挂起记录

恢复是否通过验证 = 恢复验证人确认标记

核心指标口径:

挂起率 = 期间内新增挂起任务数 / 期间内新增任务总数

平均挂起时长 = 期间内已恢复任务的挂起时长均值(单位:工作日)

恢复率 = 期间内完成恢复验证的任务数 / 期间内到期应恢复任务数

超期挂起数 = 期末仍未恢复且已超过预计恢复日期的任务数

二次挂起率 = 期间内二次挂起任务数 / 期间内新增挂起任务总数

建议读数频率:

挂起率与平均挂起时长:每月

超期挂起数与恢复率:每周

二次挂起率:每季度

3. 恢复确认单

恢复确认单只做一件事:让恢复这件事有签字。字段尽量少,三条就够:恢复条件是否达成(是/否)、验证依据(链接或附件)、恢复后的排期处理方式(重新排期 / 直接继续 / 降级处理)。

我特别建议加一栏“如果不达成,是否转为取消”。因为有不少挂起在到期后会发现,原来的需求其实已经不需要了,只是没人愿意说出口。给一个合法的取消出口,能大幅减少僵尸条目。

八、最小可用三件套:可以直接抄的模板

九、把挂起变成可控状态:一页纸自检清单

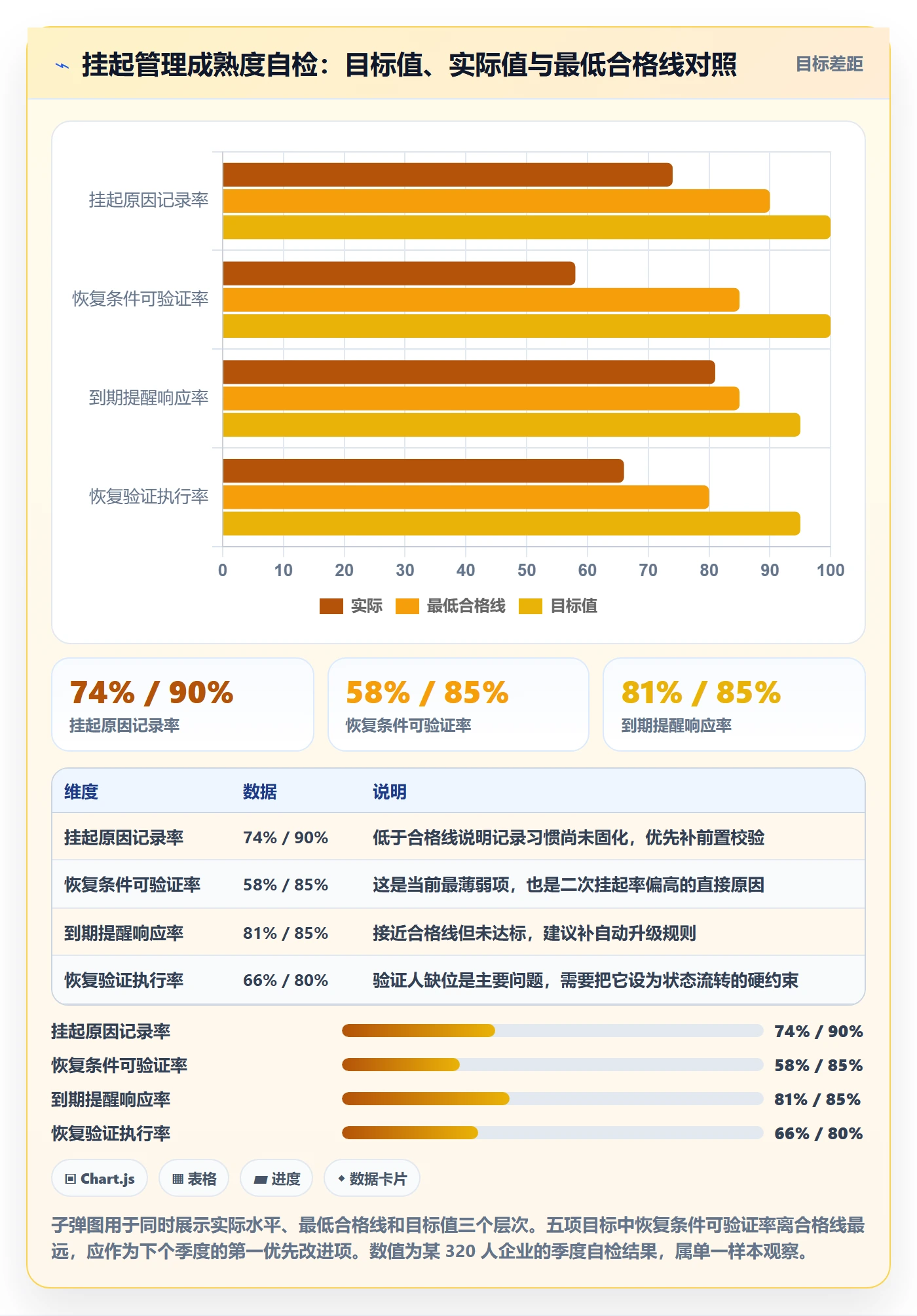

最后给一份自检清单。我建议每季度拿它给团队的挂起管理打一次分,低于 6 分就说明机制已经开始退化。

  1. 团队是否有明确的“挂起”状态,且与“阻塞”“延期”分开?
  2. 每一个挂起是否都有原因分类,且分类不超过 6 种?
  3. 每一个挂起是否都有可被第三方验证的恢复条件?
  4. 每一个挂起是否都有独立于申请人的跟进人?
  5. 每一个挂起是否都有独立的恢复验证人?
  6. 是否设置了最长挂起时长,且超期会强制进入例会?
  7. 是否在挂起生效后 24 小时内通知了下游依赖方?
  8. 是否每月统计挂起率、平均挂起时长、恢复率三个指标?
  9. 是否有“转为取消”的合法路径,而不是让僵尸条目永久停留在挂起?
  10. 是否规定同一任务 30 天内挂起不超过 2 次?

挂起管理方法大全:管理层任务执行协同管理落地清单

回到开头那 19 个幽灵任务。真正的问题从来不是“怎么让任务别停”,而是“停了之后谁还惦记着它”。挂起管理的本质,是把组织里那些默认会被遗忘的东西,变成有人签字、有人提醒、有人验收的显性事项。

我的核心判断可以浓缩成三句话:挂起必须有条件,条件必须可验证;挂起必须有期限,期限必须有提醒;挂起必须有跟进,跟进必须独立于申请人。这三条做到位,挂起队列就会从一个只进不出的黑洞,变成一个正常流动的缓冲区。

如果你的团队现在正被挂起问题困扰,我建议下一步只做一件事:把最近两周内所有“进行中”但没有任何字段变动的任务拉出来,逐条问三个问题,为什么停的、谁决定停的、什么条件下恢复。你会发现,光是回答这三个问题,就已经解决了一半的问题。剩下的那一半,等你把最长挂起时长和到期提醒规则定下来之后,会自己浮出水面。

常见问题解答(FAQ)

1. 任务挂起和延期、阻塞到底有什么区别?我该怎么判断一个任务该走哪个状态?

我们团队现在的看板上,几乎每个人都随手标「挂起」,有人其实是等外部回复,有人是根本没排上期,还有人就是不想被催。周会一对账就全乱了,我作为项目负责人特别想先把状态定义统一,但自己也不确定边界到底在哪。

先记一条判断标准:看责任人有没有在动。延期是时间变了但工作仍由原责任人持续往前推,责任人处在「执行」状态;阻塞是执行中撞到障碍并且正在解决,通常有几个小时到几天就能突破的预期,责任人处在「解决障碍」状态;挂起是责任人已经无法推进,必须等一个外部条件成立才能继续,责任人转入「监护」状态。

所以合格挂起必须同时满足四个条件:有明确恢复条件(不是「等通知」这种虚条件)、有到期日、有影响评估、有人批准。反过来,凡是不满足这四条的一律不该挂起:只是没排期,应该进「待排期」;只是没人做,是资源问题;只是责任人拖着不想干,那是执行力问题,用挂起来掩盖只会让账更糊。

落地做法是把状态表固定成五态:未开始、进行中、阻塞、挂起、关闭,其中阻塞和挂起必须分开成两列,因为两者的例会处理方式完全不同,阻塞看的是「谁在解决」,挂起看的是「恢复条件有没有到期」。

2. 管理层到底该不该审批所有挂起申请?什么情况下可以放权?

我最开始要求所有挂起都必须我签字,结果每天十几条申请,我基本就是无脑点同意,审批全成了走过场。后来有一次一个关键交付悄悄挂了二十多天才被我发现,我一下就慌了:到底该收紧还是该放权,我拿不准。

别按「数量」审,按「影响范围」分层授权,绝大多数挂起根本不该上到你这一层。可以用三条阈值切:个人或责任人可自行标记的,是预计 3 个工作日以内、且不在关键路径上、不涉及外部交付的挂起;需要主管审批的,是 4 到 10 个工作日,或者影响到单个里程碑、单个部门内部依赖的挂起;

必须由管理层或 PMO 审批的,是超过 10 个工作日、跨部门依赖、影响到对外交付或客户承诺的挂起。审批人真正要看的不是理由写得好不好,而是两件事:恢复条件是否具体到可以验证,以及这段时间的影响是否有人承接。

我后来把审批范围从「全部」缩到只审跨部门、超期、高影响这三类,审批条目少了很多,但每次介入都是真需要拍板的事,介入质量反而上来了。配套动作是:无论哪一级批准,都要自动带出到期日和下一检查日,到期未恢复就按预设路径自动升级一级,这样放权不会变成失管。

3. 任务一旦挂起就像从看板上消失了,怎么才能不变成失联任务?

我们最典型的场景就是:任务一挂起,周会上就再也没人提了,看板首页只显示进行中的事。等谁突然想起来,往往已经超期很久,客户那边也在催。我很想知道到底靠什么机制能把挂起的任务盯住,而不是靠人记性。

核心是让挂起任务拥有独立可视的位置和固定的检查节奏,而不是混在进行中列表里等别人翻。第一,看板上单开一个挂起队列视图,不许和进行中混排,任何一张挂起卡必须填四项:恢复条件、到期日、跟进人、下一次检查日,缺一项就不允许提交审批。

第二,跟进人和原责任人分离,原责任人负责在条件成立时推动恢复,跟进人负责盯「条件什么时候成立」,这样才不会两个人互相等。第三,例会只过三类挂起,不要逐条念:已超期的、跨部门的、影响关键路径的,其余挂起放在台账里异步更新即可。

提醒节奏建议固定成三段:到期前 3 天提前提醒、到期当天提醒、超期后每 3 天升级一级(先到主管,再到项目负责人,再到管理层)。第四,恢复必须做验证,由跟进人确认恢复条件确实成立才能把状态切回进行中,责任人自己改回进行中不算。

如果用的是某项目管理工具,可以把这套字段和提醒做成模板直接复用,省掉每次口头对齐的成本。

4. 挂起率、平均挂起时长这些指标该怎么定口径?怎么防止挂起变成逃避考核的后门?

老板让我给跨部门协同加几个可量化的指标,我想用挂起率,但又担心大家为了数字好看干脆不标挂起,全都挂着不说,反而把真实问题藏起来。所以这个口径到底怎么定、要不要跟个人考核挂钩,我一直没想清楚。

先定口径,再定用途。挂起率建议按任务数算,不按工时算:统计周期内进入过挂起状态的任务数除以同期在办任务总数,因为工时会诱导人把长任务拆碎来稀释比例。平均挂起时长从挂起审批通过算到恢复验证通过,用自然日而不是工作日,用工作日会把跨周末的挂起整体低估一截。

另外两个值得盯的指标是超期挂起数(到期日已过仍未恢复)和二次挂起率(同一任务挂起 2 次及以上的占比),后者最能暴露「假挂起」,真正等外部条件的任务很少反复挂。用途上有一条硬原则:挂起类指标只做团队健康度观察,不要直接挂到个人考核上,一旦挂上去,人会立刻用别的方式隐藏挂起,数据就废了。

同时要把责任边界写死:挂起期间原责任人的交付责任不转移,转移的只是跟进责任,恢复条件没达成不构成免责。看指标时看趋势和结构,比如超期挂起数连续两个周期上升、或者二次挂起率明显偏高,就按原因分类(等决策、等资源、等外部、等风险)做一次复盘,去找哪一类依赖最常卡住,而不是去追责具体是谁挂的。

核心关键词

读者评论

杨
杨若宁

文章把挂起和延期、阻塞、取消的边界讲得很清楚,尤其是那张五状态对照表,很多团队的病根就是概念混着用。我们公司也是把挂起当免责声明,任务一挂就没人管了,最后盘点时全是僵尸条目。建议先强制填'挂起期间每周推动动作'这一条,成本低、见效快。

苏
苏诗涵

挂起恢复概率随时间衰减那组数据很有冲击力,虽然作者说明了是经验观察不是行业基准,但1周68%、4周19%这个趋势方向应该没人会反对。我们的实践也差不多,超过两周的挂起基本就回不来了。所以把最长挂起时长压在10个工作日、超期强制上例会,这个设计比单纯设个提醒要有效。

胡
胡文博

三权分立的提法很到位,尤其是恢复权交给独立验证人这一环。我们之前的挂起都是申请人自己说可以恢复就恢复,结果同一任务反复挂起三四次。不过我更关心落地成本,三张表加状态机加审批链,对300人以上团队可行,小团队照搬可能太重,建议按成熟度分级实施。

文章包含AI辅助创作:挂起管理方法大全:管理层任务执行协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378667

赞 (0)
飞飞飞飞
任务执行恢复全流程:管理层最佳实践与一文讲清
上一篇 4小时前
暂停管理指南:管理层如何做好任务执行,最佳实践全流程
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
