2023 年到 2025 年,我参与过 17 个团队的执行效率诊断,样本从 12 人的创业小组到 480 人的制造企业研发中心。这 17 次诊断里,能明确归因到"执行者能力或意愿"的,只有 3 次;剩下 14 次,问题都出在管理层的机制缺口上,目标没翻译成任务、责任没有唯一归属、进度没有固定检查点、异常没有升级通道。
这个结论和我一开始的预期是反的。我自己做管理的前几年也相信一句话:任务延期就是执行不到位。后来把每次延期的链路拆开看,才发现管理层每天在做的事情,开会、催进度、拉群、救火,恰恰是让执行效率持续下滑的原因。你越催,团队越依赖你催;你越救火,越没人愿意提前暴露风险。
这篇文章讲的就是怎么把这件事反过来做:不靠喊口号,不靠换人,靠一套管理层自己就能执行的落地方案和五张模板,把任务执行效率设计出来。我会给出一个五步闭环框架、一套一周执行操作系统、五张可直接套用的表格,以及一个 30 天试点路线图,并说明 100 人以上组织为什么最终必须落到系统上。
一、先给结论:执行效率是设计出来的,不是催出来的
如果你只能从这篇文章带走一句话,我希望是这句:任务执行效率低,绝大多数时候不是执行环节出问题,而是任务在交到执行者手上之前就没有被设计好。管理层交付给团队的不应该是一句"这个月底搞定",而应该是一个包含结果定义、责任人、验收标准、依赖关系和检查节奏的完整任务结构。
1. 四条核心结论
第一条结论:执行效率的第一变量是任务清晰度,而不是员工积极性。我在诊断中反复看到一个现象,同一个团队,同一个人,任务说明写清楚之后,完成速度能差出一倍以上。人没变,能力没变,变的是任务描述的颗粒度。
第二条结论:管理层真正需要新增的动作只有五类,分别是对齐目标、拆解任务、锁定责任、建立节奏、纠偏复盘。这五类动作之外的管理行为,包括日常催办、临时插单、替下属改方案,大多是负收益的。
第三条结论:模板不是越多越好,两张起步就够。我见过太多团队一次性导入七八张表,第二周就全部废弃。原因不是模板不好,而是没有配套的节奏,表格填了没人看,看了没人用。
第四条结论:节奏的优先级高于工具。先用一张共享表格跑通周节奏,再考虑上系统;反过来先买工具再补节奏,大概率是花钱买了一个更贵的聊天记录仓库。
2. 这套方案的适用边界
需要说清楚的是,这套方案解决的是"可拆解、有明确交付物"的工作任务,比如产品迭代、客户交付、市场活动、生产排期。它不解决战略方向错误的问题,也不解决人员能力结构性不足的问题,那两类问题需要的是决策调整和招聘培训,不是执行机制。
另外,团队规模不同,落地形态差别很大。10 人以下靠默契和共享表格;10 到 50 人要补上固定节奏;50 人以上必须解决可视化问题;100 人以上、跨部门协同密集的组织,单靠表格已经撑不住,需要落到系统层面。这一点我在第八节会用具体案例展开。

二、背景与真实场景:管理层越忙,任务越容易延期
先说三个我几乎每次诊断都会遇到的场景。这三个场景不需要你认同,你自己对照一下团队的日常,大概率能对上号。
1. 三个反复出现的场景
(1)周会开成了追责会。会议前 40 分钟在核对"上周说的那件事做了没",剩下 20 分钟分配给下周计划,而真正需要决策的跨部门依赖,从头到尾没人提。会后所有人都觉得开了个会,但没有任何一个卡点被真正解决。
(2)任务藏在聊天记录里。我问一个项目经理"这个迭代现在最可能延期的三项是什么",他翻了五分钟聊天记录才回答上来。这意味着进度信息没有结构化载体,只能靠人脑和搜索框维持,管理层看到的永远是滞后信息。
(3)多人负责等于无人负责。一个跨部门任务写着"产品、研发、运营共同推进",结果产品等研发评估、研发等运营给数据、运营等产品定方案,三周后才发现谁都没动第一步。只要有两个人对同一件事负责,这件事的实际责任人就是零。

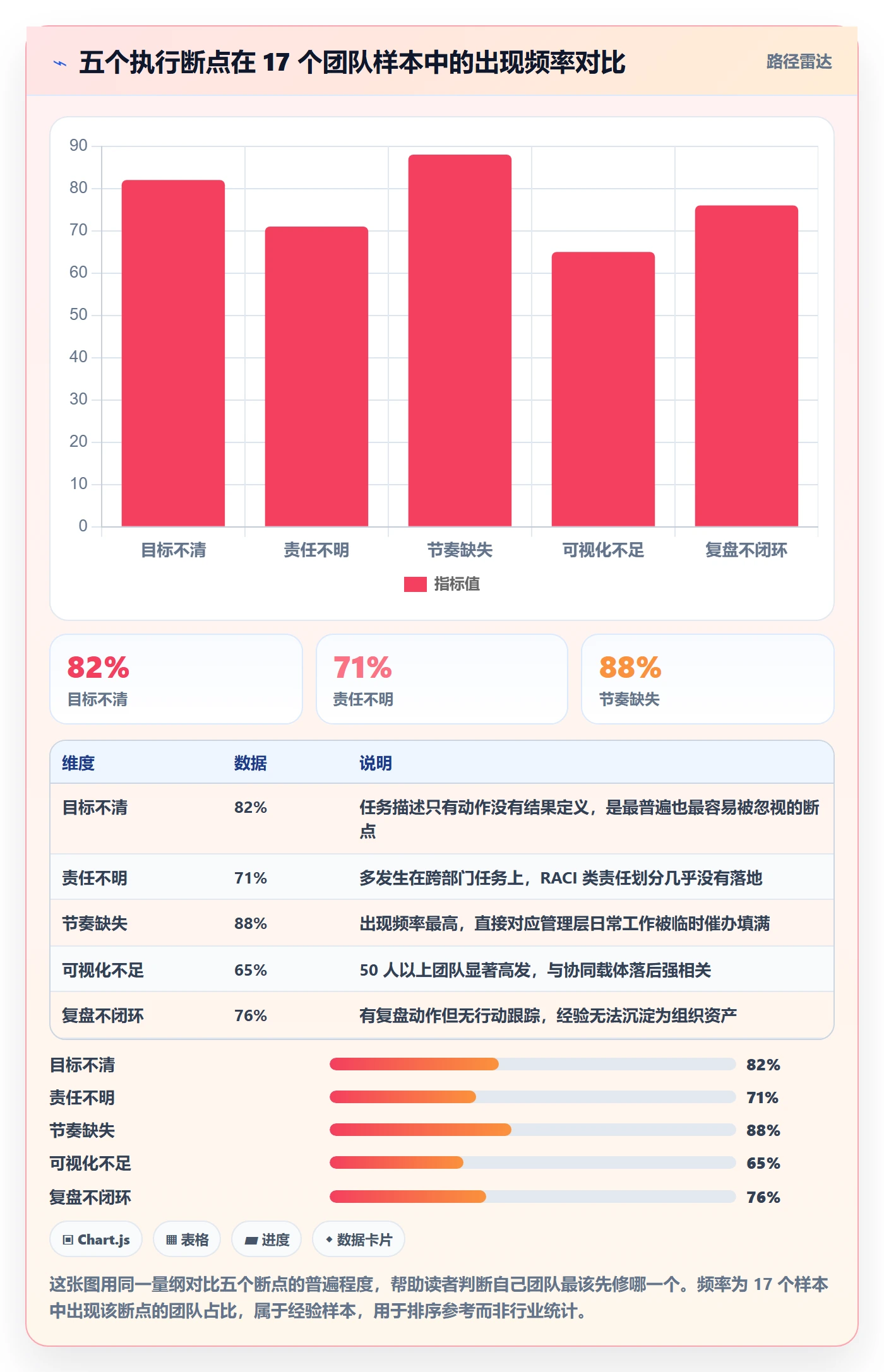

2. 五个执行断点
把上面这些场景抽象一下,就是五个断点。它们不是并列关系,而是有先后顺序的:前一个断点没修,后一个断点修了也白修。
断点一是目标不清。管理层心里的目标和团队接收到的任务之间,缺了一层翻译。管理者想的是"提升这个季度的续费率",传下去变成"把客户回访做扎实一点",到执行层就成了"每天打 20 个电话"。动作有了,结果没了。
断点二是责任不明。一个任务有执行人、有协作人、有审批人,但表格里只写了一栏"负责人"。结果执行人等协作人,协作人等审批人,审批人以为执行人在推。
断点三是节奏缺失。没有固定检查点,管理层只能靠临时催办感知进度。而临时催办得到的信息质量极低,因为执行者在被问的那一刻会本能地给出乐观答复。
断点四是可视化不足。任务状态分散在个人表格、聊天记录、邮件和脑子里。管理层想看得靠问,团队想同步得靠说,信息传递的每一次转手都在损耗精度。
断点五是复盘不闭环。项目结束了,大家吃个饭,然后同样的延期原因下个季度再出现一次。没有 AAR,没有沉淀,组织就没有记忆,所有的经验都留在个人身上。

三、拆解误区:五个把执行效率越管越低的做法
很多人问我,为什么管理层投入的时间越多,执行效率反而越差。答案藏在这五个误区里。它们看起来很努力,实际都在削弱团队自己的执行能力。
1. 把催办当管理
催办的本质是用管理者的注意力替代团队的自我驱动。短期有效,长期有害。我做过一组对照:两个 15 人团队,A 组管理者每天在群里问进度,B 组管理者只在周三固定检查一次。第三周开始,A 组的任务主动更新率下降到 30% 以下,B 组维持在 70% 以上。催得越勤,团队越倾向于等你来问。
2. 只压 KPI,不给资源
这是最容易被忽略但杀伤力最大的一条。管理层明确了任务和截止时间,却没有同步确认人、时间、权限、预算这四类资源。执行者只能自己去争资源,争不到就延期,延期之后还要承担后果。次数一多,团队就学会了在接任务时留余地,报一个更保守的时间,做一份更保守的承诺。
3. 用会议替代流程
会议解决的是需要即时对齐和决策的问题,流程解决的是可以标准化和异步的问题。很多团队把后者也搬到会上,导致会议数量膨胀。我见过一个 60 人公司,中层管理者每周会议时长达到 18 小时,真正用于思考和辅导下属的时间不到 5 小时。
4. 一次性上全套模板
诊断之后管理层很兴奋,一次性推行任务拆解表、责任矩阵、周报、看板、复盘表。第二周开始有人不填,第三周表格变成形式,第四周全部废弃。原因不是模板有问题,而是没有给团队一个消化节奏,也没有让模板和实际决策挂钩。表格如果填了不影响任何决策,它一定会被放弃。
5. 复盘变成追责会
一旦复盘会上先问"这是谁的责任",后续所有复盘都会变成信息防御。执行者会在下一次复盘时提前准备说辞,而不是准备事实。真正有效的复盘顺序是:先对目标、再看差异、然后找原因、最后才是责任和改进行动,且责任讨论的落点必须是机制而不是人。

四、专业判断逻辑:管理层到底该管哪几层
要跳出上面这些误区,管理层需要先明确一件事:自己到底在管什么层级。我把管理层在执行中的动作分成三层,这三层的介入频率和介入深度完全不同,混在一起就会变成天天救火。
1. 三个动作层级:设计层、节奏层、异常层
设计层解决的是"这件事本身对不对"。目标是够不够具体、任务拆得够不够细、责任分得够不够清、验收标准够不够硬。这一层的动作频率低,但决定后面所有环节的效率。设计层没做,后面两层投入再多也补不回来。
节奏层解决的是"这件事有没有按计划走"。靠固定的站会、风险检查、周复盘来维持,管理者在这一层主要是听、看、确认,不轻易改方案。节奏层的核心要求是稳定,哪怕只有 10 分钟,也要固定时间、固定格式、固定输出。
异常层解决的是"事情偏了怎么纠"。只有当任务触发预警条件,比如关键路径延期超过 2 天、跨部门依赖未在约定时间确认、关键资源被占用,管理层才深度介入。这一层介入越少,说明前两层做得越好。
2. 三问判断法:这件事该不该我介入
我在实际管理中用三个问题做快速判断,用来压制自己"什么都想管"的冲动。
第一问:这件事的偏差是机制问题还是能力问题?如果是机制问题(比如没有明确责任人),我要改机制,不是改人。如果是能力问题,我要安排辅导或调整人岗匹配,而不是自己上手做。
第二问:我如果现在介入,是让这件事更快结束,还是让团队更依赖我?如果答案是后者,我应该做的是给出判断标准,让执行者自己决策,然后在下一次检查点验证。
第三问:这件事如果不处理,多久会影响到最终结果?如果影响窗口在 3 天以上,它可以进入下周节奏会;如果影响窗口在 24 小时内,它才算异常,需要立刻处理。把大部分"紧急"重新归类为"重要但不紧急",是管理层最重要的一次认知调整。
3. 管理层时间分配的参照基线

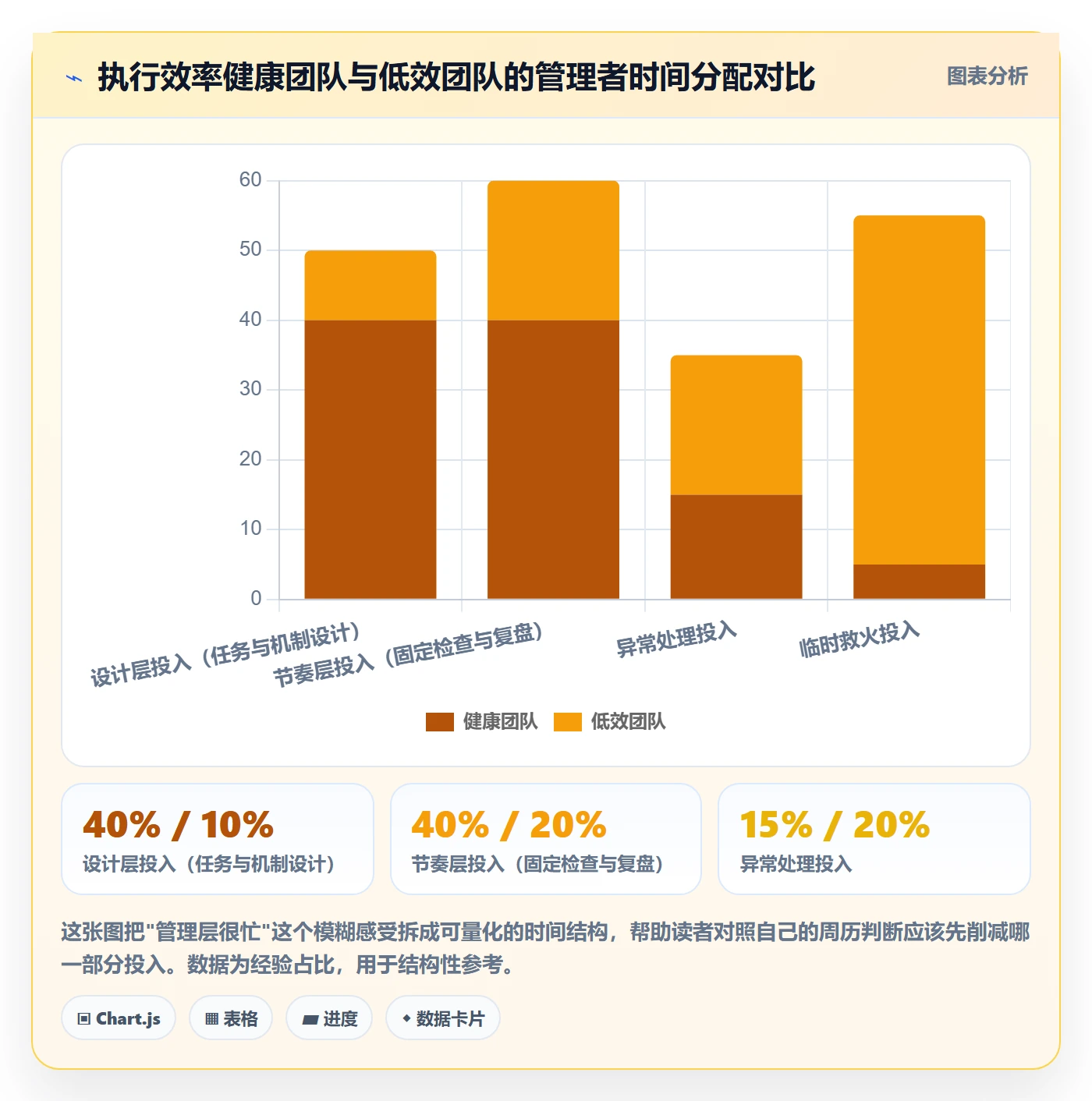

基于我的观察,一个执行效率健康的团队,管理者在执行相关事务上的时间分配大致是:设计层 40%、节奏层 40%、异常处理 15%、临时救火 5%。而执行效率差的团队,这个比例通常是设计层 10%、节奏层 20%、异常处理 20%、临时救火 50%。
这个比例不是标准答案,但它能帮你自查:如果你每周一半以上的时间都在处理本来可以提前预防的问题,那问题不在团队执行力,在你的时间分配。

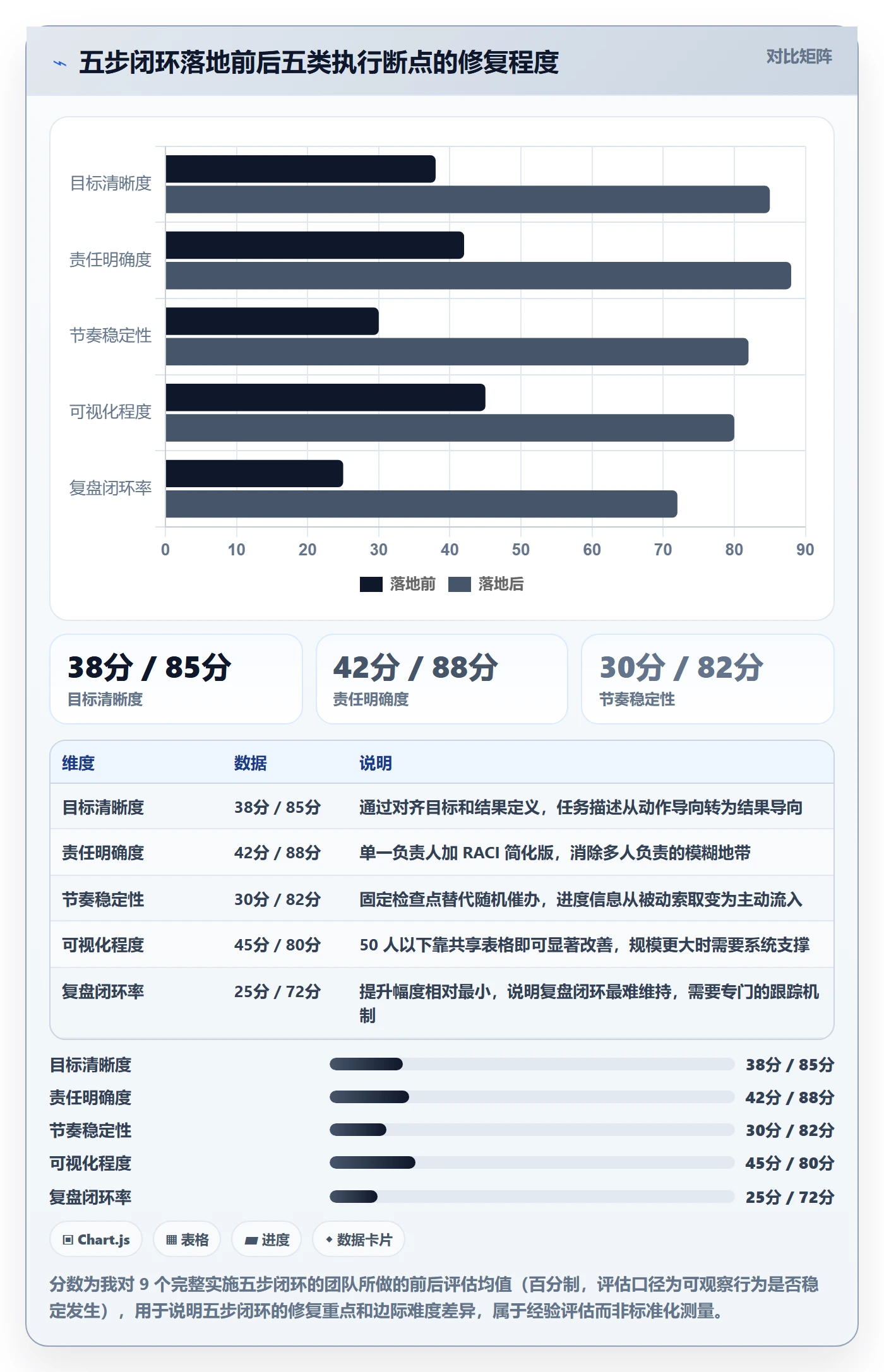

五、总框架:五步执行闭环
有了前面的判断逻辑,接下来是具体框架。五步闭环的顺序不能换,因为每一步的输出都是下一步的输入。跳过任何一步,后面的动作都会变形。
1. 第一步:对齐目标,把战略翻译成可执行任务
管理层的动作是:把"我们要达成什么"翻译成"谁在什么时间前交付什么可验证的结果"。翻译的标准是三件事,结果可验证、时间可确认、责任可归属。
常见错误是把动作当结果。比如"加强客户运营"是动作方向,"本季度末完成 50 家重点客户的健康度评分并输出续约风险名单"才是结果。没有可验证输出的目标,本质上是一句愿望。
2. 第二步:拆解任务,从大目标拆到周行动
拆解的标准是:最小任务单元的周期不超过 5 个工作日,且能被一个人独立完成。超过 5 天或需要两个人共同完成,就继续拆。
这一步最容易犯的错误是拆到"阶段"就停了。比如"完成系统重构"拆成"设计阶段、开发阶段、测试阶段",这不是拆解,这是分段。真正的拆解要拆到"本周三前输出数据库迁移方案文档"这种颗粒度。
3. 第三步:锁定责任,明确负责人、协作人、截止时间
每个任务只能有一个负责人,其余都是协作人。负责人对结果负责,协作人对输入负责。这个区分看起来简单,实际执行中经常被模糊化。
我建议用 RACI 的思路做简化版:谁负责执行(R)、谁最终批准(A)、谁需要咨询(C)、谁需要知会(I)。一个任务可以没有 C 和 I,但必须有且只有一个 A 和一个 R。
4. 第四步:建立节奏,用短会加异步更新替代反复催办
节奏的作用是让进度信息自动流到管理层,而不是管理层主动去挖。核心原则是"能异步就异步,必须同步就限时"。
我推荐的最小节奏是:每日异步进度更新(不超过 5 分钟/人)、每周一次 30 分钟目标对齐、每周一次 30 分钟复盘、每两周一次 15 分钟风险与依赖检查。这套节奏跑通之后,管理层的催办时长通常能下降 60% 以上。
5. 第五步:纠偏复盘,异常升级、经验沉淀
纠偏的关键是提前定义"什么算异常"。常见的预警条件包括:关键路径任务延期超过 2 天、跨部门依赖未在约定时间确认、任务连续两次检查点无进展、关键资源冲突。
触发了就升级,没触发就不打扰。复盘则用 AAR 结构:原定目标是什么、实际结果是什么、差异原因是什么、下次保留什么、下次改变什么。每一条"改变"都要有责任人和时间,否则复盘就是聊天。

六、落地方案:管理层的一周执行操作系统
框架讲完了,接下来是最容易被忽略的部分:怎么把它变成一周里具体的动作。我把这套节奏叫"一周执行操作系统",它的特点是总时长可控,全部加起来不超过 2 小时 25 分钟,远低于大多数管理者当前的会议时长。
1. 周一 30 分钟:目标对齐与优先级锁定
参与者是管理者加各任务负责人。输入是上周复盘结论和本周待办池,输出是本周优先级排序和资源分配决定。会议只做三件事:确认本周必须完成的 3 件事、确认每件事的资源是否到位、确认哪些事本周明确不做。
最后一条最重要,很多团队效率低不是因为做得少,而是因为什么都没明确说不做。优先级没有排他性,就等于没有优先级。
2. 每日 10 分钟:站会或异步进度更新
这一步建议优先异步。每个人在固定时间前更新三行:昨天完成了什么、今天计划做什么、有什么卡点。管理者只回复卡点,不逐条点评。
如果是必须同步的团队,站会严格控制在 10 分钟内,且站着开。规则是只讲卡点和依赖,不讲工作细节,细节应该在会后一对一处理。
3. 周三 15 分钟:风险与依赖检查
只检查两类事情:本周关键路径上的任务是否有延期风险,跨部门依赖是否在约定时间被确认。参与者只包括有依赖关系的角色,不扩大参会范围。
这一步的价值在于把问题暴露时间从"截止日前 1 天"提前到"截止日前 3 天",管理层才有调整资源或调整范围的空间。
4. 周五 30 分钟:复盘与下周滚动
复盘只覆盖本周实际发生的偏差,不逐条过所有完成项。结构是:本周哪件事没按计划走、原因是什么、下周怎么调整。用 AAR 的四问法,控制在 5 个议题以内。
复盘的输出必须进入下周的优先级表,否则这次复盘就是一次性的情绪表达,不会改变任何东西。
5. 月末 60 分钟:机制复盘与模板优化
这一步复盘的对象不是任务,而是机制本身:哪张模板没人填、哪个会议可以取消、哪个检查点形同虚设。每个月删掉一个无效动作,比增加三个新流程更有价值。
下面这张表是一周节奏的完整对照,可以直接照着排进日历。
| 时间 | 时长 | 参与人 | 输入 | 输出 |
|---|---|---|---|---|
| 周一上午 | 30 分钟 | 管理者 + 任务负责人 | 上周复盘结论、待办池 | 本周优先级表、资源决定、明确不做清单 |
| 每日固定时间 | 10 分钟(或异步) | 执行团队 | 个人进度 | 进度更新、卡点清单 |
| 周三下午 | 15 分钟 | 有依赖关系的角色 | 关键路径状态 | 风险清单、依赖确认结果 |
| 周五下午 | 30 分钟 | 管理者 + 任务负责人 | 本周偏差事实 | AAR 结论、下周滚动计划 |
| 每月最后一个工作日 | 60 分钟 | 管理者 + 核心骨干 | 本月机制运行数据 | 模板优化项、流程删减项 |

七、五张可直接套用的模板
这一节是操作层最实用的部分。五张模板我都给到字段结构和一个填写示例,你可以直接复制到表格工具里使用。但请记住前面的结论:先选两张试点,不要一次上全套。
1. 模板一:任务拆解表
使用场景是把一个目标拆到可执行颗粒度。核心字段包括:目标、关键结果、任务、负责人、协作人、截止时间、验收标准、依赖、风险。
其中"验收标准"这一栏是很多人会跳过但最不能跳过的。验收标准要写成可判断的形式,比如"文档评审通过且无 P0 级意见",而不是"文档质量良好"。
任务拆解表示例
目标:Q3 完成客户健康度体系上线
关键结果:8 月底前完成 50 家重点客户评分并输出续约风险名单
任务 | 负责人 | 协作人 | 截止时间 | 验收标准 | 依赖 | 风险
定义健康度评分维度 | 张三 | 李四 | 7/12 | 输出评分模型文档并通过评审 | 无 | 维度争议可能延长评审
采集 50 家客户行为数据 | 王五 | 数据组 | 7/26 | 数据完整率 ≥ 95% | 数据权限审批 | 权限审批周期不确定
计算评分并生成风险名单 | 张三 | 王五 | 8/9 | 输出名单且抽样复核准确率 ≥ 90% | 数据采集完成 | 样本偏差
向销售团队交付并培训 | 赵六 | 张三 | 8/16 | 完成培训且销售确认可独立使用 | 名单交付 | 销售排期冲突
2. 模板二:责任矩阵
用途是解决"多人负责等于无人负责"。R 是执行者,A 是最终批准人,C 是需咨询的人,I 是需知会的人。一个任务的 A 和 R 必须唯一。
| 任务 | R(执行) | A(批准) | C(咨询) | I(知会) |
|---|---|---|---|---|
| 评分模型设计 | 张三 | 产品负责人 | 数据组、销售代表 | 运营团队 |
| 数据采集 | 王五 | 数据负责人 | 合规 | 产品负责人 |
| 销售培训 | 赵六 | 销售负责人 | 张三 | 运营团队 |
3. 模板三:周优先级表
用途是每周一锁定本周资源投向。字段包括:必须做、应该做、可延后、所需资源、当前卡点。这张表的关键是"必须做"一栏最多三项,超过三项就等于没有优先级。
周优先级表示例(第 29 周)
必须做(≤3 项)
完成 50 家客户数据采集 | 资源:数据组 2 人天 | 卡点:权限审批
输出评分模型 v1 文档 | 资源:张三 1 人天 | 卡点:无
完成销售交付培训排期 | 资源:赵六 0.5 人天 | 卡点:销售排期冲突
应该做
客户健康度看板原型设计
可延后
历史数据补录(下月启动)
本周明确不做
客户分层运营方案(顺延至 Q4)
4. 模板四:站会与看板更新模板
用途是让进度信息自动流入。三行结构:昨天完成、今天计划、当前卡点。卡点必须写清"需要谁在什么时间前提供什么"。
站会更新(7 月 18 日)
姓名:王五
昨天完成:完成 32 家客户数据清洗
今天计划:继续清洗剩余 18 家,输出完整率报告
当前卡点:需要数据负责人在 7/19 前开通历史表读取权限
5. 模板五:AAR 复盘模板
用途是把偏差转成机制改进。五问结构:原定目标、实际结果、差异原因、保留做法、改变做法。每一条"改变做法"必须落到责任人和时间。
| AAR 要素 | 本次填写示例 |
|---|---|
| 原定目标 | 7/26 前完成 50 家客户数据采集,完整率 ≥95% |
| 实际结果 | 7/26 完成 50 家,完整率 91% |
| 差异原因 | 数据权限审批耗时 6 天,未纳入前置依赖 |
| 保留做法 | 数据清洗模板复用,节省约 1.5 人天 |
| 改变做法 | 负责任:数据负责人,时间:下次项目立项前完成权限预审批机制 |

八、案例与数据观察:100 人以上组织为什么最终要落到系统上
到这里为止,前面所有方法都可以用共享表格加固定节奏实现,不需要任何工具。但当组织规模超过某个临界点,表格的边际成本会快速上升,这时候就必须考虑系统化。
1. 一个 300 人组织的执行断层
2024 年我参与过一个约 300 人的制造企业项目,主体是研发中心和运营中心,跨部门协同任务占比很高。他们当时的做法是:每个部门用自己的表格,跨部门任务在群里同步,月度汇报用 PPT 汇总。
问题出现在三个地方。第一,跨部门依赖的确认时间平均要 4.2 天,因为依赖请求发在群里,经常被刷过去。第二,同一件事在三张表格里的状态不一致,月度汇报需要人工核对,平均耗时 12 人时。第三,任务延期平均在截止日前 1.5 天才被发现,调整空间已经很小。
这类问题的本质不是团队不努力,而是当任务数量超过一个人能记住的范围,依赖关系超过一个群能承载的复杂度,任何靠人工维护的表格都会失效。这不是管理意愿问题,是信息容量问题。
2. 为什么这个阶段要选择支持私有化部署和 Jira 迁移的平台
在评估工具时,我建议 100 人以上的中大型组织优先看三件事:数据能不能留在自己可控范围内、能不能承接历史任务数据、能不能支撑跨部门依赖的可视化。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这一点和上面的临界点判断是对齐的。它支持私有化部署,对有数据合规要求、不希望研发和项目数据出内网的企业来说,这是一个硬性门槛。同时它支持 Jira 平滑迁移,对已经在用海外项目管理体系、又需要做国产替代的组织来说,迁移成本可以从"重建数据"降到"平移加适配"。
我特别想强调的是,选平台不是为了多一个管理动作,而是为了减少管理动作。如果上系统之后管理者需要看更多的报表、开更多的会,那这个选择就是失败的。判断标准很简单:上线三个月后,管理者的催办时长是否下降、异常发现时间是否提前、跨部门依赖确认周期是否缩短。

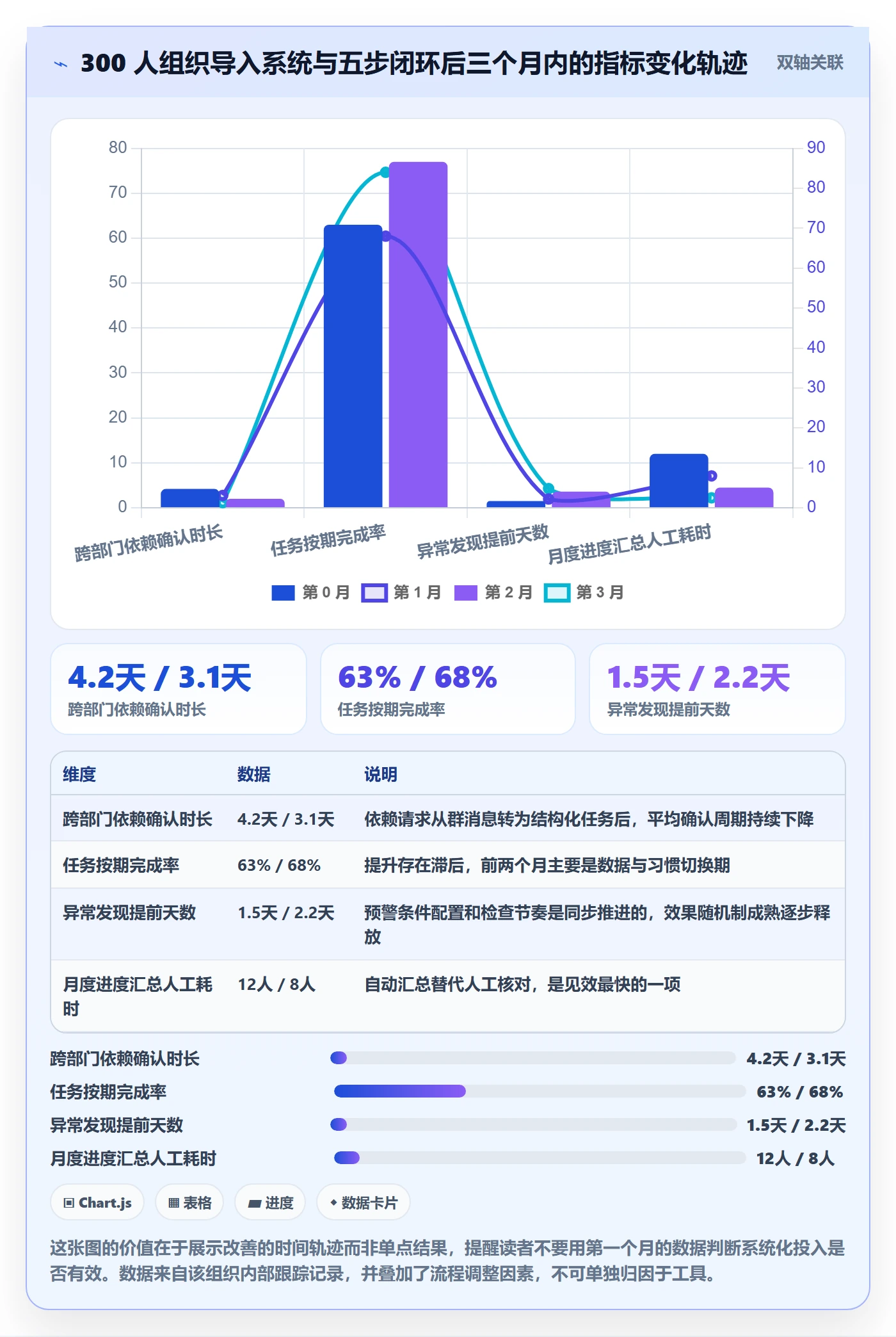

3. 上线前后的关键指标变化
同一个 300 人组织,在导入系统并同步落地第五节的五步闭环之后,我跟踪了三个月的指标变化。需要说明的是,这组数据是该组织的内部跟踪记录,同时叠加了流程调整,不能单独归因给工具。
| 指标 | 上线前 | 上线后第 3 个月 | 变化 |
|---|---|---|---|
| 跨部门依赖平均确认时长 | 4.2 天 | 1.3 天 | 缩短 69% |
| 任务延期平均发现时间 | 截止日前 1.5 天 | 截止日前 4.8 天 | 提前 3.3 天 |
| 月度进度汇总人工耗时 | 12 人时/月 | 2.5 人时/月 | 下降 79% |
| 季度内任务按期完成率 | 63% | 84% | 提升 21 个百分点 |
| 同类问题重复发生率 | 54% | 23% | 下降 31 个百分点 |

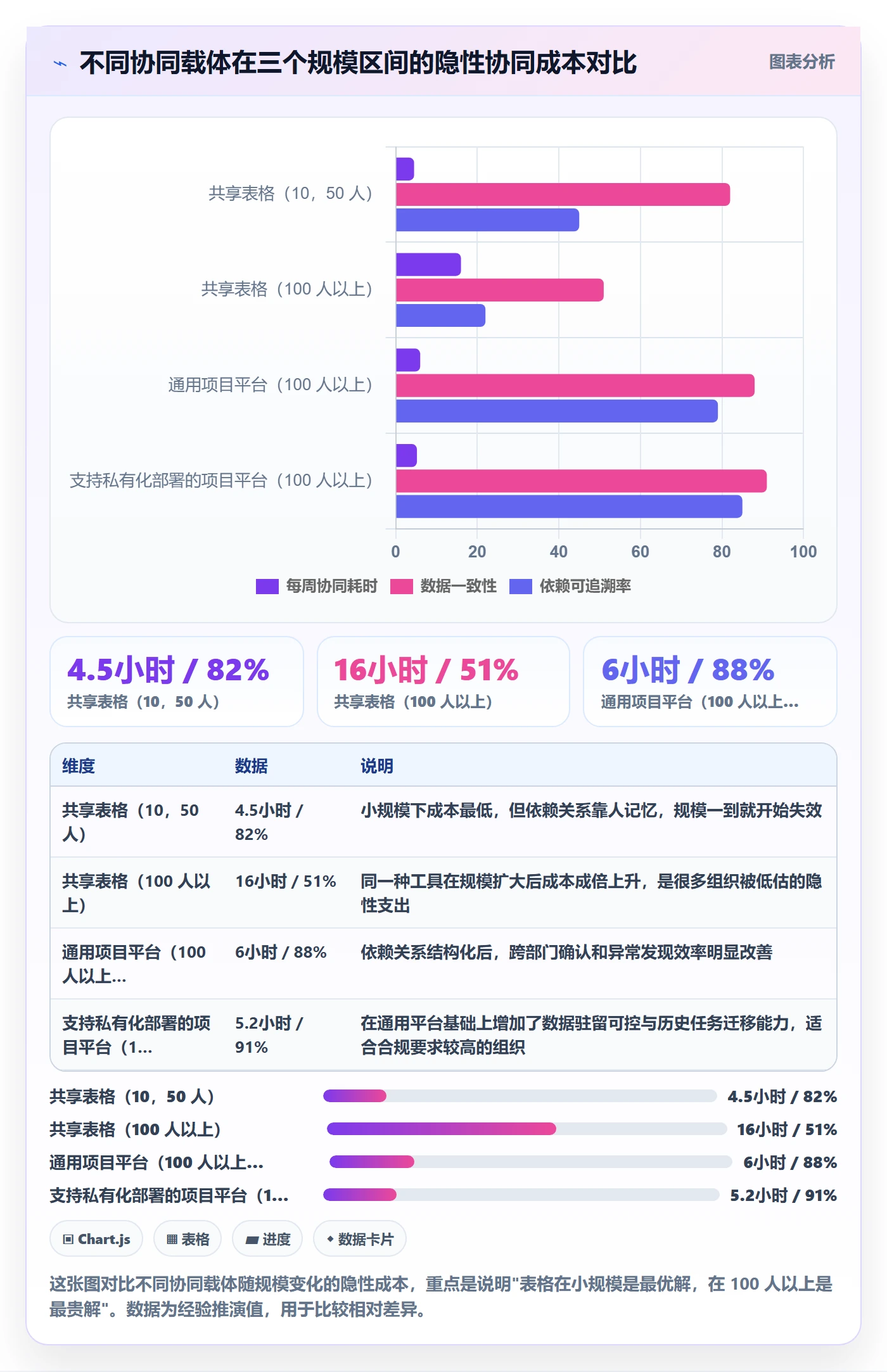

4. 不同协同载体的适用边界
我不认为所有团队都该上系统。共享表格在 50 人以下、任务依赖不复杂的场景里成本最低、灵活性最高。50 到 100 人之间是最尴尬的区间,通常需要开始评估平台,但不必追求功能最全。
100 人以上、跨部门依赖密集、有合规或数据驻留要求的组织,才真正需要私有化部署能力和历史数据迁移能力。这个阶段如果继续用表格,隐性成本会体现在沟通时长和决策滞后上,而且很难被计入任何一张财务报表。

九、不同情况下的行动建议
同一套方法,在不同规模、不同成熟度的团队里落地方式差别很大。我给四类情况的建议,你可以直接对号入座。
1. 10 人以下:先解决任务清晰度
这个阶段不需要开会体系,也不要上系统。核心动作只有一个:把每件任务写成"谁在什么时间前交付什么可验证结果"。用一张共享表格就够了。建议从模板一的精简版开始,只保留任务、负责人、截止时间、验收标准四栏。
2. 10 到 50 人:先建节奏,后谈模板
这个规模的主要问题是信息不同步。建议先落地周一的 30 分钟对齐和周五的 30 分钟复盘,跑满四周再引入模板。节奏跑通之后,模板会被自然需要;节奏没跑通,模板就是负担。
3. 50 到 100 人:解决可视化问题
这个规模段开始出现"管理者不知道一线在发生什么"的问题。建议引入统一的任务载体,把所有任务从个人表格和聊天记录里搬出来。这一步的核心不是买工具,而是建立单一信息源,同一件事只有一个地方能看到最新状态。
4. 100 人以上:系统化加机制同步推进
这个阶段的组织通常已经有多部门协同、合规要求和历史系统包袱。建议三件事同时做:选一个支持私有化部署、能承接历史数据迁移的平台;把五步闭环固化成系统里的流程节点;建立月度机制复盘,专门清理无效流程。
需要提醒的是,系统化不等于把线下流程原样搬到线上。我见过最常见的失败做法是把审批流照搬进系统,导致线上流程比线下更慢。上系统的正确姿势是先删掉不必要的环节,再把它固化。

十、不同情况下的取舍

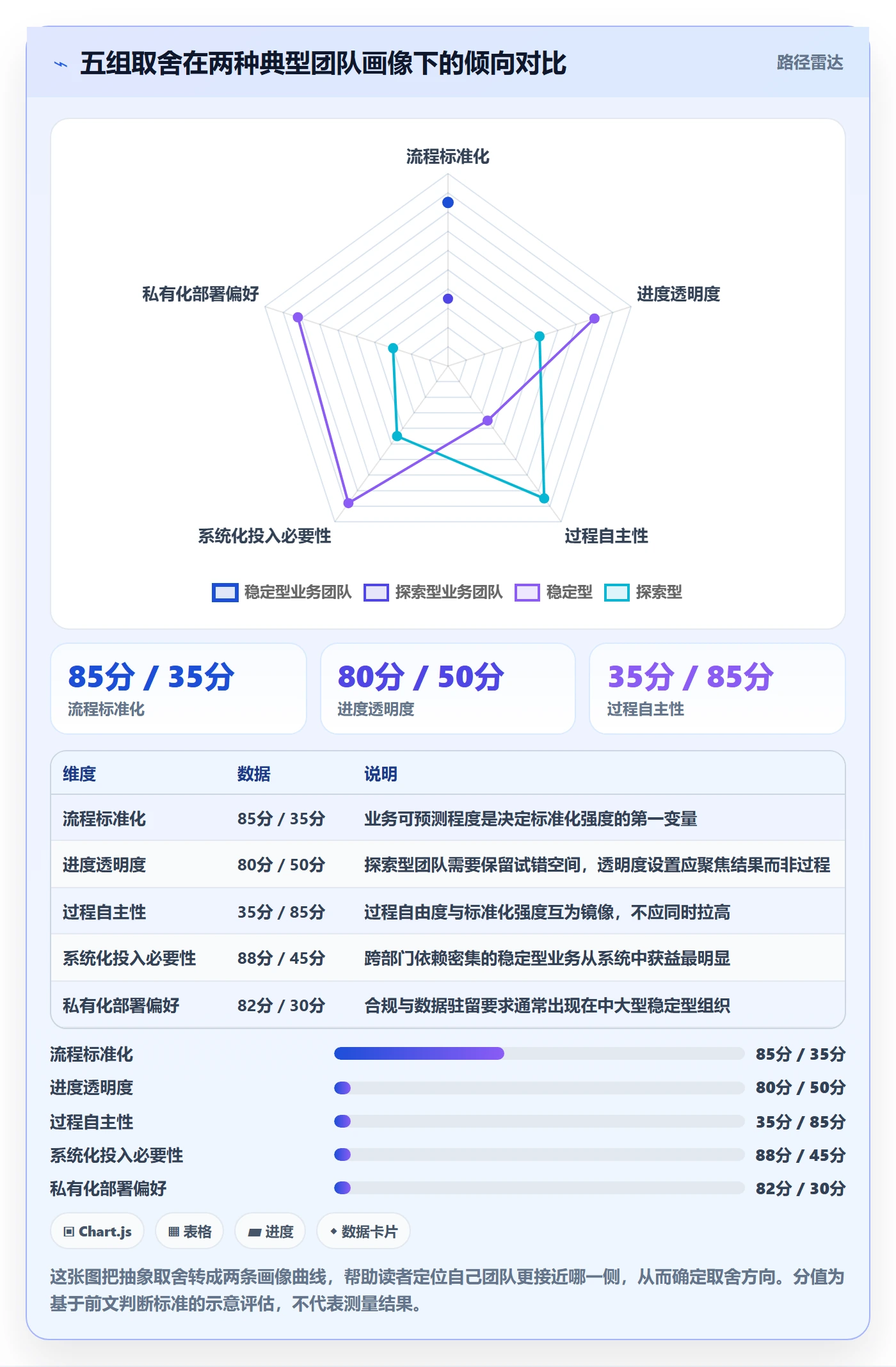

落地过程中你会遇到几组真实的取舍,它们没有标准答案,但有判断依据。我把每一组的判断标准写清楚,方便你在具体情境下做决定。
1. 效率与灵活性
流程越标准,效率越高,但对例外情况的响应越慢。判断依据是任务的可预测程度:如果一类任务重复出现且步骤稳定,就应该标准化;如果一类任务每次都不一样,就应该保留人工判断空间,只约束输出结果和截止时间。
2. 透明度与心理安全
进度可视化程度越高,管理者越容易看到问题,但团队也可能因为怕暴露问题而美化数据。这是最常见的隐性代价。我的做法是明确一条规则:提前暴露风险不追责,隐瞒风险到最后一刻才追责。这条规则必须由管理者主动、反复地兑现几次,团队才会相信。
3. 标准化与自主性
强标准化适合新人和稳定业务,弱标准化适合资深成员和探索性工作。折中做法是"标准输出、自由过程",统一交付物格式和检查点时间,不规定具体怎么做。
4. 自建工具与采购平台
自建的优势是贴合业务,劣势是维护成本高且难以持续迭代。判断标准是:如果你的协同需求是行业通用型(任务、依赖、看板、复盘),采购更划算;如果你的核心业务逻辑非常特殊,且市场上找不到接近的产品,再考虑自建。多数团队会高估自己的独特性。
5. 私有化部署与 SaaS
私有化部署的优势是数据可控、可深度集成、长期成本相对稳定,劣势是初期投入和运维要求更高。SaaS 的优势是启动快、迭代快,劣势是数据驻留和定制能力受限。对 100 人以上、有合规要求或有核心研发数据的组织,私有化通常是更稳妥的选择;对快速试错的小团队,SaaS 更合适。
| 取舍维度 | 倾向 A 的条件 | 倾向 B 的条件 |
|---|---|---|
| 流程标准化程度 | 任务重复、步骤稳定、人员流动大 | 任务非标、创新占比高、成员资深 |
| 进度透明度 | 依赖多、协同密集、风险成本高 | 探索期任务、结果不确定性大 |
| 工具获取方式 | 需求通用、追求快速上线 | 业务逻辑特殊、需深度定制集成 |
| 部署形态 | 数据合规要求高、100 人以上 | 小团队快速试错、无驻留要求 |

十一、30 天落地路线图
最后给你一个可以直接执行的 30 天计划。它的设计原则是:不在全公司铺开,先选一个 10 到 20 人的试点团队,用四周跑通一套最小可用机制,再决定是否推广。
1. 第 1 周:诊断现状,选定试点
本周目标是把问题看清楚,而不是马上改。动作包括:梳理最近 4 周延期的任务清单,标注每个延期任务对应的是哪个断点;选一个业务边界清晰、管理者愿意配合的团队作为试点;和试点团队开一次说明会,讲清楚要做什么、为什么做、不会增加多少工作量。
本周交付物是一份诊断记录,包含五类断点的出现次数排序。检查点:试点团队是否明确知道自己需要做什么。
2. 第 2 周:上线任务拆解表加站会模板
只做两件事:把所有在手任务按模板一重新拆解一次;建立每日异步进度更新。注意本周不要引入复盘模板,也不要开新的会议。
本周交付物是一张填满的任务拆解表和一份每日更新记录。检查点:任务描述里是否都有可验证的验收标准;卡点是否被写清楚而不是被模糊表达。
3. 第 3 周:加入责任矩阵与周复盘
在前两周基础上,新增责任矩阵和周五 30 分钟复盘。这一周的重点是让团队体验到"复盘会不是追责会"。管理者在第一次复盘时要主动承担机制责任,这会直接影响后面所有复盘的氛围。
本周交付物是第一份 AAR 记录,以及责任矩阵。检查点:复盘结论里是否有至少一条落到责任人和时间的改进行动。
4. 第 4 周:机制复盘,固化节奏,决定是否推广
本周做月度机制复盘,逐条检查:哪张模板真在被用、哪个会议可以取消、哪个检查点形同虚设。然后决定是否推广到第二个团队。
推广的判断标准不是感觉良好,而是四项指标是否改善:任务按期完成率、任务状态主动更新率、管理者催办时长、异常发现提前天数。这四项中至少三项改善,才值得推广。
30 天试点验收表(建议字段)
指标 | 基线值 | 第 4 周值 | 是否达标 | 说明
任务按期完成率 | | | |
任务状态主动更新率 | | | |
管理者每周催办时长 | | | |
异常平均发现提前天数 | | | |
同类问题重复发生率 | | | |

结语:从人治走向机制
回到最初那个反常识的判断:管理层越忙,任务越容易延期。这不是因为管理者不够努力,而是因为努力用在了错误的位置,用在替团队执行、替团队记忆、替团队判断,而没有用在设计一套让任务自己跑起来的机制上。
我在这篇文章里给出的所有内容,本质上都指向同一件事:把依靠个人经验和记忆的执行方式,换成依靠结构和节奏的执行方式。五步闭环解决结构,一周节奏解决节奏,五张模板解决载体,30 天路线图解决落地顺序,100 人以上组织则通过支持私有化部署和 Jira 平滑迁移的项目管理平台解决规模问题。
如果你今天只做一件事,我建议是:打开你最近延期的一个任务,用模板一的五栏结构重新写一遍,看看到底是哪一栏缺失导致了延期。多数时候你会发现,问题不在执行者。
如果你准备再往前走一步,那就用一周时间在团队里跑通一次周一对齐加周五复盘,别引入任何新工具,别增加任何新表格。四周之后,你会对自己团队的真实执行效率有一个完全不同的判断。
常见问题解答(FAQ)
1. 管理层想提升任务执行效率,第一步到底该改什么?
我自己带十来个团队,每天开三个会催进度,月底关键任务还是延期,一度以为就是员工执行力不行。后来想动流程又怕一改就乱,不知道应该从人到机制还是从机制到人。这个问题我纠结了挺久。
先别动人和考核,先做一次任务断点扫描:把过去一个月延期的任务拉出来,逐条问四个问题,有没有明确的验收标准、有没有唯一负责人、有没有中间检查点、延期原因有没有被记录过。按我的实际经验,十条延期任务里通常有六七条死在验收标准模糊和多人负责上,而不是员工不努力。
做法上就一张表,字段四项:任务名、延期天数、断点类型(目标不清/责任不明/节奏缺失/可视化不足/复盘不闭环)、下一次怎么改。只挑延期最长的5条动手,两周内把它们改成“一个负责人+一个截止时间+一个可验收的交付物”,再观察延期率。
判断依据很直接:如果这两周内这5条任务的准时交付明显改善,说明问题在机制;如果还是不动,才轮得到评估人的能力和意愿,而不是反过来。
2. 怎么跟进度才能不变成micromanage?
我以前是每天在群里点名问进度怎么样了,结果团队越来越沉默,什么小事都等我拍板。可我真放手不管又担心失控,这个尺度一直拿不准,特别想找个可操作的界线。
核心是把“问进度”换成“看板+固定节奏”。三个动作:第一,把进度从聊天记录搬到可视化看板,字段固定为本周目标、当前状态、卡点、需要的支持,状态随时可查,你就不用逐个追问。第二,固定节奏,日更用异步,每天下班前团队在板上更新三行字,只有出现卡点才开10分钟短会;
周一一句话对齐优先级,周三15分钟只过风险与依赖,周五30分钟复盘。第三,设升级线,写清楚什么情况必须找你(影响对外交付、需要跨部门资源、偏差超过约定时长),其余让负责人自己决定。判断依据:如果一周内你主动追问的次数在下降、团队主动暴露卡点的次数在上升,说明机制在起作用;
反过来,如果看板上只有你在写、卡点永远最后一天才冒出来,那不是放手太多,是升级线没定清楚。
3. 任务总是责任不清、最后没人认账,用哪张模板最有效?
我们十几个人,任务一多就变成大家一起做,出问题的时候互相看,最后变成我兜底。我试过写表格但没人维护,想找一张真能跑起来、又不至于太重的表。
先用任务拆解表加责任矩阵这两张,别一次上五张。任务拆解表的每个任务必须有8个字段:目标、关键结果、任务、唯一负责人、协作人、截止时间、验收标准、依赖与风险。唯一负责人是关键,一个任务只能填一个人,协作人可以多个。
责任矩阵只解决一件事:区分谁执行、谁批准、谁需要被咨询、谁只需要被知会,避免所有人都要签字或者谁都不批。落地顺序建议:第一周只在一个试点小组用任务拆解表,没有负责人姓名和验收标准的任务不许进看板;第二周再加责任矩阵,重点标出需要你批准的事项,其余审批权下放。
判断依据看两个口径:一是无主任务数,即没有唯一负责人的任务条数,应该降到0;二是返工率,如果一条任务因验收标准不清被退回超过一次,就说明字段写得不够具体,当场重写,而不是怪执行的人。
4. 模板推下去团队抵触、执行两周就流于形式,怎么办?
我之前在全公司强推过一套周报模板,第一周大家填得很认真,第三周就变成复制粘贴。我怀疑是模板太重,但又不知道到底该砍到什么程度、该用什么标准判断它还有没有用。
抵触通常不是反对管理,而是反对额外工作没有换回减负。三个做法:第一,先试点再推广,选一个5到10人、你直接管的小团队走30天节奏,第1周只做诊断并选定模板,第2周上线任务拆解表加异步日更,第3周加责任矩阵和周复盘,第4周复盘机制本身、把有效的固化下来,再谈推广。
第二,砍字段,每张表先问这个字段如果没人看能不能删,首版控制在8列以内、每人每周填写总时长15分钟以内。第三,让模板替代原有动作,上了看板就取消原来的口头催办和重复周报,而不是叠加。
判断依据用两个指标:填写完成率(该填的人按时填的比例)和有效使用率(模板信息被真正用于决策的次数,比如会上引用看板卡点、复盘产出行动项并落实)。完成率高但使用率低,说明模板是给管理层看的,要继续减字段;两周内完成率跌破一半,说明节奏太快或字段太重,退回上一步重做。
核心关键词
文章包含AI辅助创作:完成实操方法:管理层提升任务执行效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378608
读者评论
文章把执行问题归因到机制缺口,和很多管理者的直觉相反,但拆解逻辑成立。尤其“目标没翻译成任务、责任不唯一、检查点缺失”几个断点,比单纯谈员工积极性更有可操作性。不过17个样本属于经验记录,不能当行业结论,企业还是得结合自身数据验证。
五张模板和一周执行操作系统听起来实用,我最认同“模板不是越多越好,两张起步就够”。过去团队一次性上七八张表,第二周就没人填。关键是表格必须和决策、复盘、资源调整挂钩,否则再好的模板也会变成形式主义。
管理层时间分配那段很扎心:低效团队50%在救火,健康团队设计层和节奏层各40%。但10人以下小团队未必需要这么重,靠共享表格和默契也能跑。规模不同形态不同,文章这点边界说清楚了,比一刀切套模板更可信。
执行效率是设计出来的,不是催出来的”这句话有启发,但也不能全推给管理层。战略方向错误、人岗错配、资源不足同样会导致延期。文章虽然声明了适用边界,但实际落地时机制问题和能力问题往往交织,需要同时处理,不能只修流程。
