挂起管理方法大全:管理层任务执行流程优化落地清单

我做流程落地咨询的第七个年头,最怕在评审会上听到一句话:“这个先挂起吧。”因为在我的经验里,被标为“挂起”的任务,最后真正被恢复的比例并不高,它们既没出现在周会看板上,也没进入任何人的待办清单,直到季度末被翻出来,才发现责任人已经换岗、依赖方早就交付、当初写下的挂起理由已经完全不成立。

更麻烦的是,这类任务在系统里往往显示为“状态正常”。它不逾期、不报警、不占据任何一张红黄绿灯报表,管理层看数据时一切太平。等到客户投诉、审计问询或者交付节点崩掉,才有人回头翻记录,发现它在那里躺了九十天。

这篇文章不讲“挂起”这个词的百科定义,而是回答一个管理层真正要面对的问题:当一个任务被挂起,规则由谁定、期限由谁盯、恢复由谁推、超时由谁扛?我会把自己在十几家企业里跑过的挂起治理动作拆开,包括字段设计、审批权限、恢复条件写法、升级阶梯、指标基线和一份可以照着做的七天启动清单。

一、先给结论:挂起管理的本质是“受控等待”

大部分团队把挂起当成一个状态标签,点一下按钮,任务就从视野里消失。这是问题的起点。挂起真正应该代表的是一种受控等待,任务没有推进,但它的所有权、恢复条件、时间边界和升级路径全部处于被监控的状态。

1. 一句话结论:挂起不是暂停,是一份有时限的承诺

我通常会让管理者先接受一个判断:挂起审批不是授权“不做”,而是要求申请人对“什么时候能重新做”作出可验证的承诺。没有承诺的挂起,本质上是一次没有记录的放弃。

这个判断会直接改变审批动作。如果一个人来申请挂起,说不清楚恢复条件,审批人就不该批。这不是流程刁难,而是把“不确定”挡在流程入口,而不是让它在流程里发酵三个月。

2. 三层责任:批准人、责任人、升级人不能是同一批人

我在落地时会把挂起相关角色拆成三层,这三层不能混同,尤其不能让任务责任人自己批准自己挂起。

  • 批准人:判断挂起理由是否成立、恢复条件是否可验证、期限是否合理。通常是有资源调配权的一级负责人。
  • 责任人:挂起期间仍然对任务负责,负责维护状态、跟踪依赖、在条件满足时第一时间推动恢复。
  • 升级人:当挂起超时或依赖方不配合时,负责把问题推到更高决策层。这个角色常常被忽略,结果是任务卡在中层无人敢拍板。

三层角色分开之后,一个直接的好处是:挂起任务不再“无主”。即使任务暂时不推进,仍然有明确的人在盯着它什么时候能推进。

3. 挂起管理的最小闭环:申请,审批,恢复,升级,复盘

我见过太多团队只做了前两步。系统里有挂起按钮,也有审批流,但恢复靠人想起、升级靠吵架、复盘靠事故驱动。这样的闭环是断的。

完整的闭环应该是五个节点,缺任何一个都会漏任务:申请有理由和恢复条件,审批有时限和权限,恢复有触发和验证,升级有阶梯和时限,复盘有原因归类和改进动作。

挂起管理方法大全:管理层任务执行流程优化落地清单

二、背景与真实场景:任务为什么会挂着挂着就没了

要解决挂起失控,得先看清楚它在真实组织里长什么样。我下面讲的两个场景,几乎每家企业都能对上号。

1. 一个真实的月末经营会场景

某家中型制造企业,每月最后一周开经营分析会。会前运营同事导出一份任务清单,清单上有一栏叫“状态”,其中三十多条显示为“挂起中”。会议开始后,主持人问这些任务谁负责,会议室安静了十几秒。

后来逐条拆解才发现,这三十多条里真正需要外部条件的只有十一条,剩下二十多条挂起理由写的是“待确认”“等通知”“资源紧张”,全都是无法验证的描述。也就是说,这些任务不是因为客观原因停下来的,而是因为没人愿意承认它被搁置了。

2. 四类挂起状态:用不同机制处理不同问题

我在落地时坚持把挂起拆成四类,因为它们的处理方式完全不同。把它们塞进同一个状态字段,管理动作必然失焦。

挂起类型 典型触发 责任主体 关键管理动作
主动暂停 优先级调整、资源临时抽调 批准人 明确重启条件与优先级回归时点
被动阻塞 依赖外部交付、跨部门审批未决 升级人 设定等待期限,到期直接升级
异常中断 系统故障、质量事故、合规冻结 责任人 记录影响范围与止损动作,限定恢复窗口
外部等待 客户确认、供应商响应、监管反馈 责任人 设定跟进节奏与替代方案

拆成四类之后,审批人拿到申请单,第一件事就是归类。归类错了,后面的期限和升级路径全错。

挂起管理方法大全:管理层任务执行流程优化落地清单

3. 挂起与拖延、取消、关闭、转办的区别

这四个状态经常被混用。混用的后果是数据失真,管理层看到的是被稀释过的执行情况。

  • 挂起:任务保留,责任人不变,有明确恢复条件和期限。
  • 拖延:任务本可推进但未推进,不属于合法状态,应计入逾期而非挂起。
  • 取消:任务终止,需要明确终止决策人,通常要留下取消原因。
  • 关闭:任务完成并验收,与挂起是完全相反的方向。
  • 转办:责任主体变更,责任人和恢复条件都要重新确认。

我在给团队做流程培训时,会要求他们把“挂起”和“拖延”分开统计。因为一旦允许用挂起掩盖拖延,挂起率这个指标就彻底失效了。

4. 适合挂起与不适合挂起的场景

不是所有卡住的任务都适合挂起。我通常用一条简单规则来区分:是否存在一个明确的外部事件,它的发生会自动让任务具备继续推进的条件。

如果存在这样的事件,例如“某审批单通过”“某批次物料到货”“某接口联调完成”,那就适合挂起。如果不存在,只是“大家都很忙”,那就不是挂起,而是排期问题,应该回到优先级排序里去解决。

三、常见误区拆解:挂起管理失败的五个典型原因

我复盘过的挂起治理项目里,失败原因几乎都落在下面五条上。它们的共同特征是:看起来是执行问题,实质是规则问题。

1. 误区一:把挂起当成免责声明

最危险的一个认知是,“任务挂起了,就不算我的责任了”。这种理解一旦扩散,挂起率会在两个月内飙升,因为挂起变成了规避考核的工具。

我的做法是在流程文件里写死一句话:挂起不转移责任,只转移推进节奏。责任人仍然要对恢复条件是否满足保持跟踪,超时未恢复同样计入该责任人的绩效记录。

2. 误区二:只登记不设期限

没有期限的挂起,和删除没有区别。我见过的系统里,“预计恢复时间”字段是选填的,结果填的人不到三成。

解决办法不是催人填,而是把它改成必填,并且限制可选范围,不允许填写超过三十天的恢复时间,超过就需要更高一层审批。这个约束一加,填写质量立刻变化。

3. 误区三:把挂起率和执行力直接挂钩

有些管理层看到挂起率高就归因于团队不努力,于是开始压挂起率。这是反向操作。

挂起率高,通常说明跨部门依赖多、审批链条长、资源调配机制不健全。正确的动作是分析挂起原因结构,而不是压缩挂起数量。强行压缩的结果是把挂起变成隐性的拖延,数据好看了,交付更差了。

4. 误区四:工具字段设计缺失,导致无法分析

很多项目管理工具默认只提供“状态”字段,没有挂起原因分类、影响范围、恢复条件、预计恢复时间这些结构化字段。这种情况下,挂起数据只能人工汇总,无法聚合分析,也就无法反哺流程改进。

字段缺失的代价在半年后才会显现:你会发现高频挂起原因无法统计,流程改造没有依据,只能靠会议上的主观判断。

5. 误区五:把工单挂起、项目阻塞、审批暂停混为一谈

这三件事经常被放在同一个报表里讨论,但它们的处理机制不同。工单挂起多与外部响应有关,项目阻塞多与依赖和资源有关,审批暂停多与决策链有关。

混在一起讨论的结果是会议效率极低:讨论工单响应的人听不懂讨论资源冲突的人,最后每类问题都得不到解决方案。

挂起管理方法大全:管理层任务执行流程优化落地清单

四、专业判断逻辑:挂起必须满足什么条件

前面讲的是问题,这一节讲规则。规则设计得越具体,执行时的争论越少。我下面给的是一套可以直接抄进制度文件的结构。

1. 挂起申请七要素

一份合格的挂起申请,必须包含七个要素。缺一条,审批人就有理由打回。这不是为了增加流程负担,而是让挂起这件事在系统里可追溯、可分析。

  1. 任务标识:任务名称与所属项目,避免同名任务混淆。
  2. 申请人:谁发起挂起,也即谁对这个判断负责。
  3. 挂起原因分类:从预设枚举中选择,不允许自由文本作为唯一来源。
  4. 影响范围:影响哪些交付节点、哪些下游任务、是否存在客户侧影响。
  5. 临时动作:挂起期间可以先做的低依赖动作,避免完全停摆。
  6. 恢复条件:必须可验证,见下一小节。
  7. 预计恢复时间与责任人:时间要落在合理区间内,责任人要写具体人,不能写部门。

2. 恢复条件必须可验证

这是整篇文章里我最想强调的一条。“等通知”“待确认”“看情况”这类恢复条件,等于没有恢复条件。

可验证的恢复条件长这样:收到某采购单的审批通过记录、依赖系统完成接口联调并出具测试报告、关键岗位人员到岗并完成交接。它们的共同点是,存在一个客观事件,事件发生即为条件满足,不需要重新讨论。

我在实践中的做法是让审批人只问一句:“如果这个条件满足了,你能立刻开工吗?”如果申请人的回答里有任何犹豫,说明恢复条件写得不够具体。

挂起管理方法大全:管理层任务执行流程优化落地清单

3. 审批权限矩阵与禁止挂起清单

审批权限不设清楚,会出现两种极端:要么什么问题都往上推,要么一线随手就批。我通常按影响范围来划分权限。

挂起情形 审批层级 最长可批时限 附加要求
单一任务、无下游依赖 直属负责人 7 天 需填写恢复条件
影响一个交付节点 部门负责人 14 天 需说明对节点的影响与补偿动作
影响跨部门交付 项目负责人 + 相关部门负责人 21 天 需同步约定升级路径
影响客户承诺或合规要求 分管高管 按事件约定 需出具风险说明与客户沟通方案

与权限矩阵配套的,是一份禁止挂起清单。以下情形不建议开放挂起入口:已进入客户验收阶段的任务、处于合规审计窗口期的任务、关键路径上且无替代方案的任务、上次挂起后不足七天的同一任务。

最后一条特别重要。同一任务短期内反复挂起,说明前面那次挂起根本没有解决真问题。

4. 超时升级阶梯

升级机制的价值在于把“谁都不好意思催”的尴尬交给规则去处理。到期后不是人催人,而是系统按规则提醒和上报。

  • 到期前 3 天:提醒责任人和依赖方,确认恢复条件进展。
  • 到期当天:提醒审批人,由审批人决定是否延期并说明理由。
  • 超时 3 天:自动升级至上一级负责人,附带完整挂起记录。
  • 超时 7 天:进入管理层看板的“待决策挂起项”,需要当场给出结论。
  • 超时 14 天:默认转入重评流程,重新判断任务是否应该继续、拆分或取消。

这条阶梯把“无限期挂起”从一个可能的选项,变成了一个需要承担管理成本的动作。

挂起管理方法大全:管理层任务执行流程优化落地清单

五、案例与数据观察:一次挂起治理试点的前后对比

这一节讲我参与的一次完整试点。企业规模约 380 人,业务是软硬件一体的项目交付,跨部门依赖多,客户交付节点压力大。试点范围是一个 120 人的产品与交付联合团队。

1. 试点前的基线情况

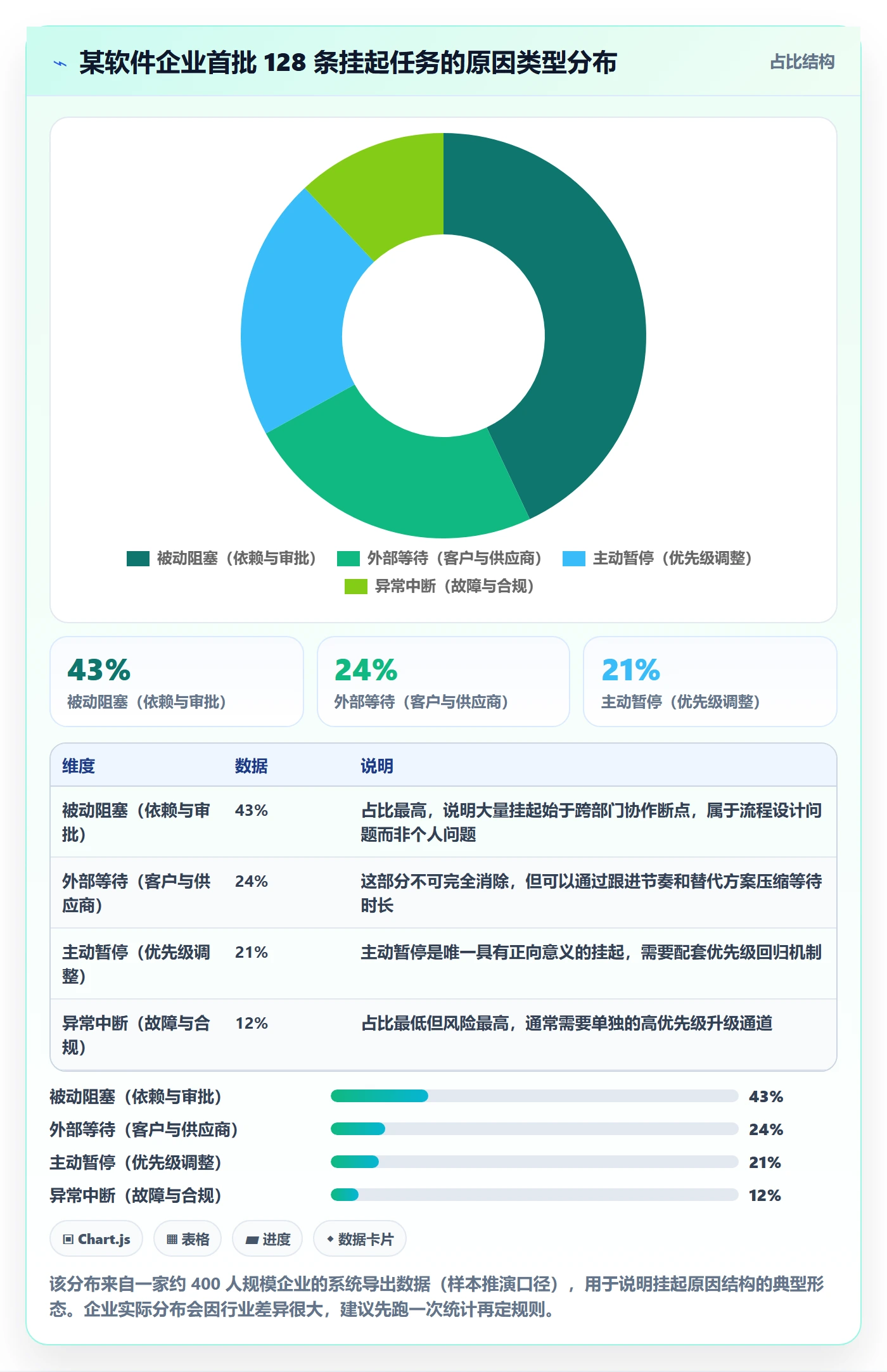

试点前,团队用的是一套自建任务表加部门微信群。挂起靠口头说明,状态更新靠人主动。我做的第一件事是统计基线:连续四周的挂起任务共 128 条,其中填写了可验证恢复条件的只有 27 条,占比约 21%。

同时,平均挂起时长 26 天,超时后无人处理的比例是 64%,同一任务重复挂起率 42%。这三个数字是后续所有改进的对照基准。

2. 选用的工具与部署考量

这家企业的选择逻辑值得说清楚,因为很多中大型组织会面临同样的约束。他们的核心诉求有三条:可私有化部署以符合数据合规要求、能承载复杂工作流与自定义字段、能从已有工具平滑迁移而不打断在跑的项目。

他们最终选择的是 PingCode,主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。我参与的是迁移后的流程配置部分,这里不评价工具优劣,只说配置本身带来的变化。

需要说明的是,对 380 人规模、且有明确数据不出内网要求的企业来说,私有化部署几乎是硬条件。如果团队规模在 30 人以下、没有合规约束,用轻量看板工具加制度约束也能跑起来,不必上重型平台。

3. 具体改造动作

改造动作集中在四块,都是可复制的。

  1. 字段结构化:新增挂起原因枚举、影响范围、恢复条件、预计恢复时间、临时动作五个字段,其中恢复条件与预计恢复时间设为必填。
  2. 工作流约束:挂起状态转换需要触发审批节点,审批人按影响范围自动匹配权限层级。
  3. 自动化提醒:设置到期前 3 天、到期当天、超时 3 天、超时 7 天四档自动通知与升级规则。
  4. 看板分流:新增“待决策挂起项”视图,只保留超时超过 7 天或影响客户交付的挂起任务,管理层每周只看这一屏。

下面是一段挂起字段与自动化规则的配置示意,用 YAML 表示,便于理解结构而非绑定具体产品。

suspend_policy:
required_fields:

suspend_reason # 枚举:依赖阻塞/审批未决/资源冲突/外部等待/异常中断

impact_scope # 影响节点、下游任务、客户侧影响

recovery_condition # 必须包含可验证事件,禁止"等通知"类描述

expected_resume_date # 最长 30 天,超出需上升一级审批

owner # 具体自然人,不允许填写部门

approver_matrix:

single_task: team_lead # 可批 7 天

affects_milestone: dept_head # 可批 14 天

cross_department: pm_and_peers # 可批 21 天

customer_or_compliance: exec # 按事件约定

escalation:

offset: -3d

action: notify_owner_and_dependency

offset: 0d

action: notify_approver_for_extension_decision

offset: +3d

action: escalate_to_upper_level

offset: +7d

action: enter_management_decision_board

offset: +14d

action: reopen_triage # 重新判断继续/拆分/取消

blocked_conditions:

in_customer_acceptance

in_compliance_audit_window

critical_path_without_alternative

resuspended_within_7d

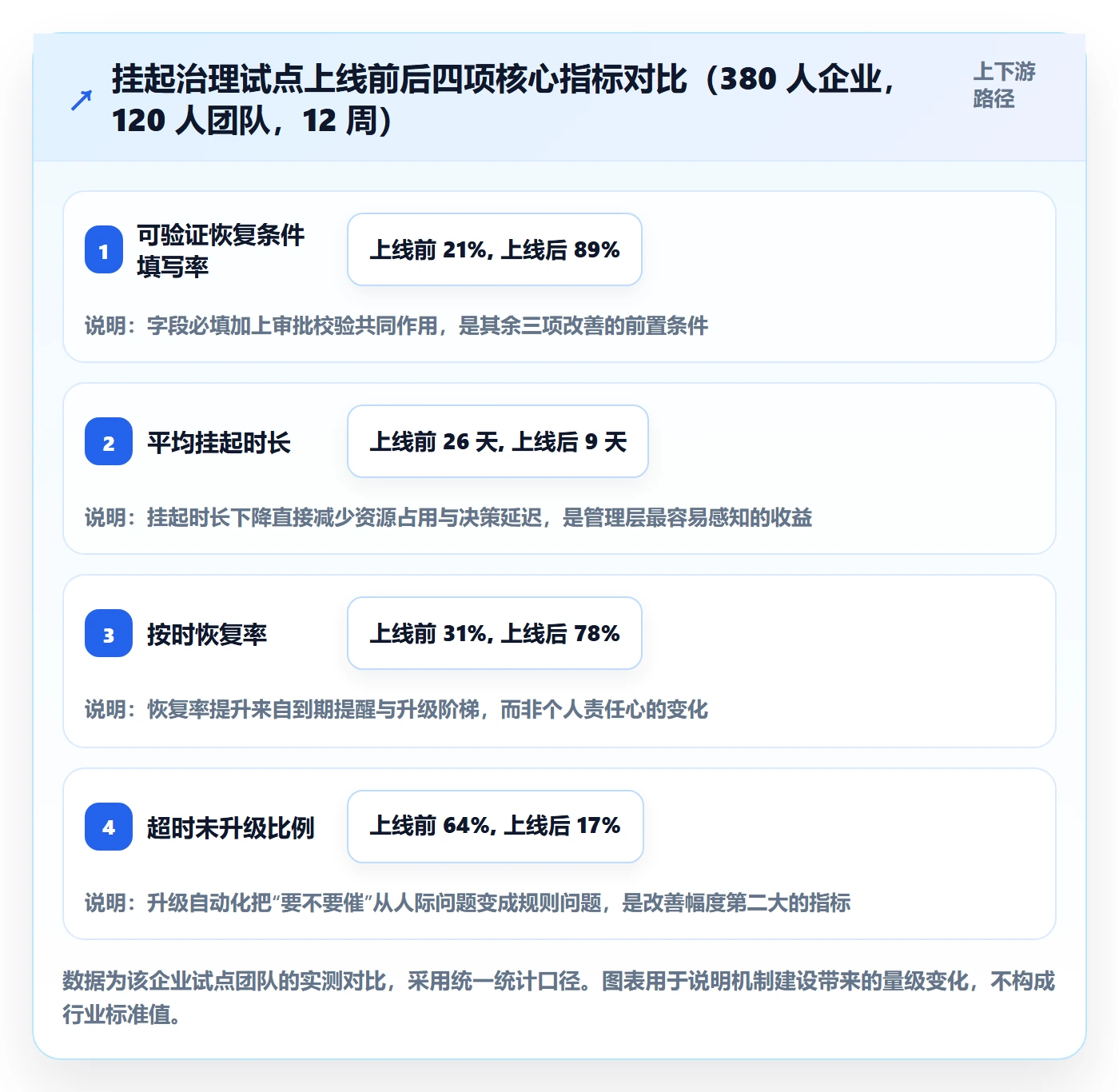

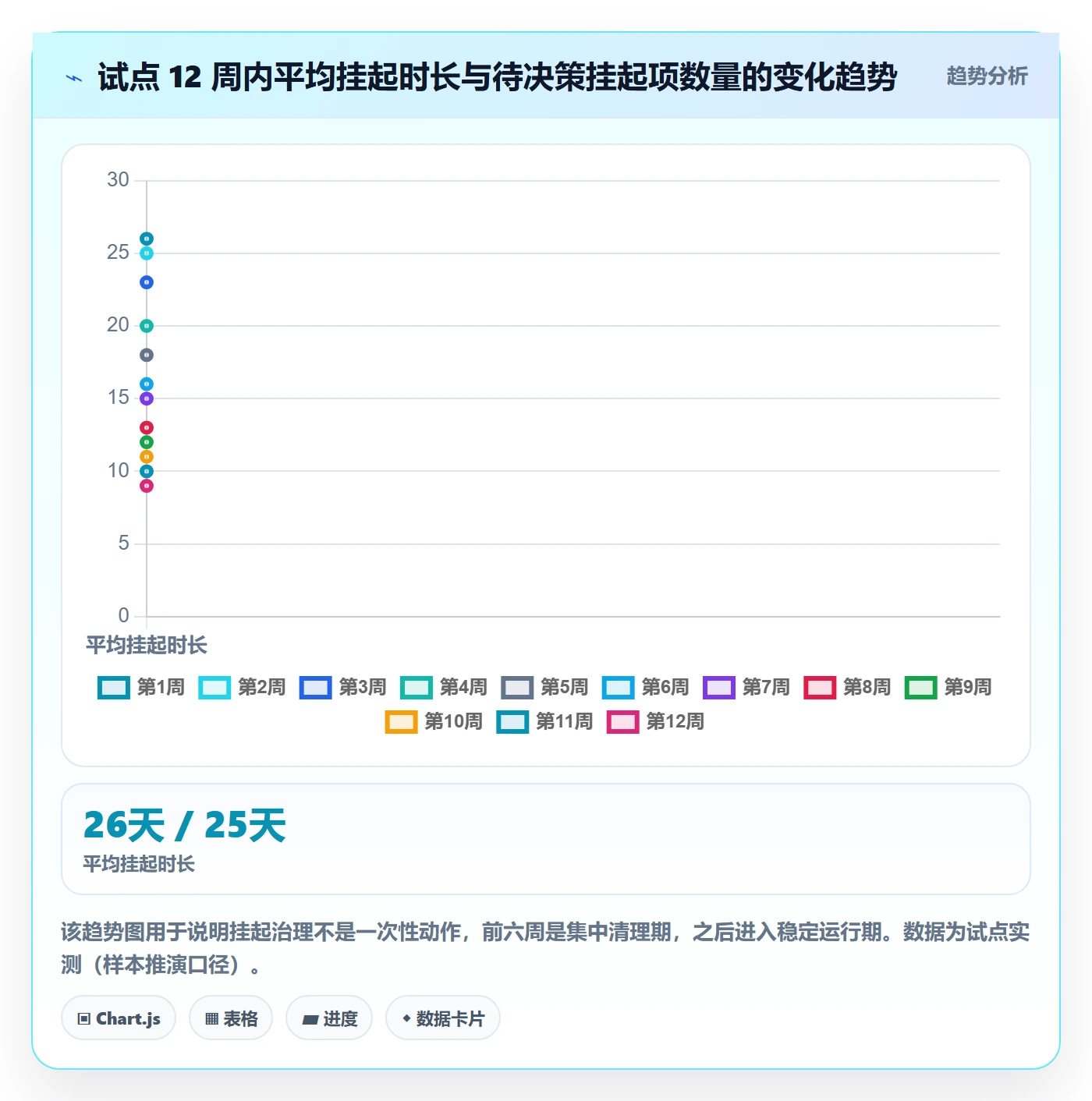

4. 十二周后的数据变化

试点运行十二周,我用同样的统计口径复测。可验证恢复条件填写率从 21% 升到 89%,平均挂起时长从 26 天降到 9 天,按时恢复率从 31% 升到 78%,超时未升级比例从 64% 降到 17%。

重复挂起率降到 12%,这一项下降幅度最大,说明第一次挂起时把恢复条件写清楚,本身就消掉了大量的二次挂起。

需要说明的是,这些数字是单一团队的试点结果,不是行业基准。不同业务形态差异很大,我建议企业先统计自己的基线,再设改进目标,不要直接抄别人的数字当 KPI。

挂起管理方法大全:管理层任务执行流程优化落地清单

挂起管理方法大全:管理层任务执行流程优化落地清单

5. 试点中发现的三个反直觉现象

第一个现象:挂起任务数量在第三周反而上升了。原因是此前大量隐性拖延被显性化为挂起,属于正常回调。如果管理层在这个阶段误判为“流程变复杂了”而叫停,改进就前功尽弃。

第二个现象:会议上讨论时间最长的是影响最小的挂起项。这类任务往往理由模糊、责任交叉,容易引发争论。后来我们规定会议只讨论超时超过七天或影响客户交付的项,会议时长从 90 分钟压到 35 分钟。

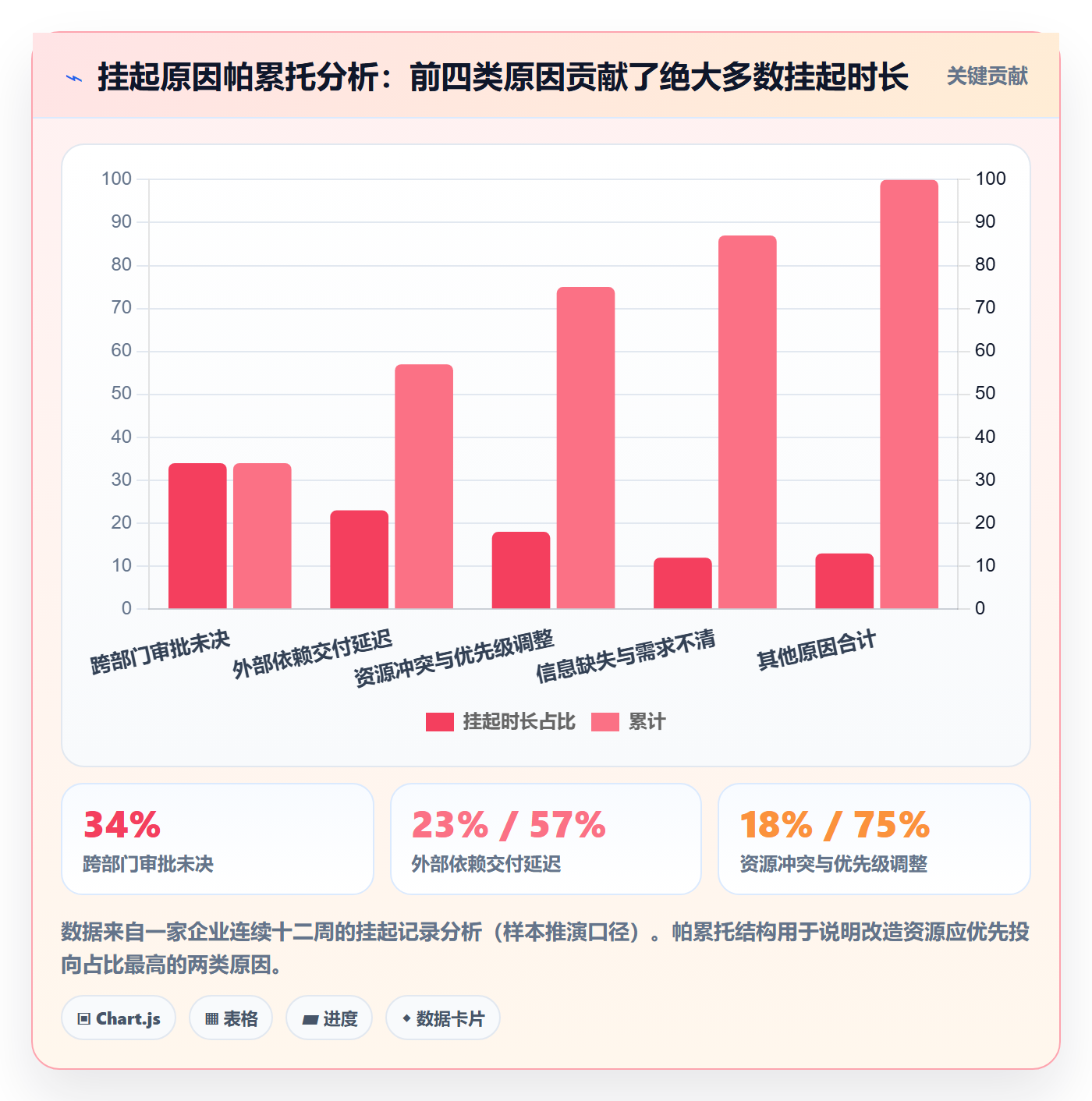

第三个现象:挂起原因里占比最高的不是外部等待,而是跨部门审批。这意味着治理挂起的收益,有很大一部分来自审批链本身的优化,而不是挂起流程本身。

六、不同情况下的行动建议

挂起治理没有统一解,团队规模、业务形态、合规要求都会改变落地路径。我按四种常见情况给建议。

1. 50 到 100 人团队:先立规则,不必上重型工具

这个规模的组织,跨部门依赖相对少,用轻量看板加一份挂起制度就能跑起来。重点是把挂起原因分类和恢复条件写法固定下来,把“等通知”这类描述挡在入口。

不建议这个阶段就上复杂审批矩阵,因为审批层级越多,流转越慢,反而会催生“绕过系统、私下沟通”的替代路径。一个负责人审批、一条升级路径,足够用。

2. 100 到 500 人团队:字段与自动化是重点

进入这个规模,跨部门协作成为常态,挂起原因结构开始复杂化,人工汇总已经不可行。这个阶段必须把字段结构化和自动化提醒建起来,否则挂起数据无法支撑管理决策。

我通常建议在这个阶段就考虑部署支持自定义工作流与私有化的项目管理平台。PingCode 这类主要服务中大型企业及 100 人以上组织的平台,在这个规模段能提供的价值主要体现在字段配置灵活度和自动化规则能力上,而不是界面好看。

3. 500 人以上或强合规组织:流程与审计并重

这个阶段的挂起管理不只是效率问题,还涉及审计追溯。每一次挂起的原因、审批人、恢复时间、升级记录都需要可导出、可回溯。

私有化部署在这个阶段往往是硬性要求,一是数据不出内网,二是要能对接企业内部的身份与权限体系。同时要提前设计挂起记录的归档策略,避免几年后审计时找不到历史数据。

4. 从其他工具迁移的团队:先迁流程,再迁数据

我参与过几次从 Jira 迁移的经历,最大的教训是不要一上来就搬数据。数据搬过去了,但流程配置没对齐,团队会陷入长时间的双系统并行,反而更乱。

更稳的顺序是:先在新平台上把挂起字段、审批矩阵、自动化规则配好,用一个小组跑两周验证,确认可行之后再批量迁移历史任务,并在迁移时统一补齐缺失的挂起字段。

挂起管理方法大全:管理层任务执行流程优化落地清单

七、不同情况下的取舍:没有全优解,只有更合适的组合

挂起管理落地时,管理层经常要在几组相互冲突的目标之间做选择。我把常见的五组取舍列出来,并给出我的倾向。

1. 严格审批还是快速流转

审批越严格,挂起质量越高,但流转越慢,团队可能绕过流程。我的倾向是审批强度与影响范围挂钩:影响小的任务一级审批即可,影响客户交付的必须上升到分管层。一刀切的严格,最后一定被绕过。

2. 统一字段还是场景自定义

统一字段便于横向统计,但不同业务线的挂起表现在差异很大。我的做法是保留一组全局必填字段用于统计,同时允许各业务线增加不超过三个自定义字段用于内部管理。这样既保住了数据可比性,也不至于让一线觉得流程不贴合实际。

3. 工具强约束还是人工例会

工具约束的优势是稳定、不依赖人的积极性;例会的优势是能处理规则覆盖不到的例外情况。这两者不是二选一。我的组合是:常规挂起全部走工具约束,例外情况只在例会处理,并且处理完要回流成新的规则。

4. 私有化部署还是 SaaS

这组取舍的决策依据不是技术偏好,而是数据合规要求和 IT 运维能力。有明确数据不出内网要求的,直接选私有化部署,不用犹豫。没有这类要求且 IT 人力紧张的中小团队,SaaS 的运维成本更低。PingCode 支持私有化部署,这一点对数据敏感型的中大型组织是实际约束下的必要选项。

5. 考核挂起数量还是考核恢复率

这一组我态度最明确:考核挂起数量会把团队推向状态造假,考核恢复率才会推动真实改进。

如果一定要设数量类指标,我会用“超时未恢复数量”而不是“挂起数量”,因为前者指向具体待解决的事项,后者只指向一个容易被操纵的统计口径。

挂起管理方法大全:管理层任务执行流程优化落地清单

八、七天启动清单:不需要全公司改造也能开始

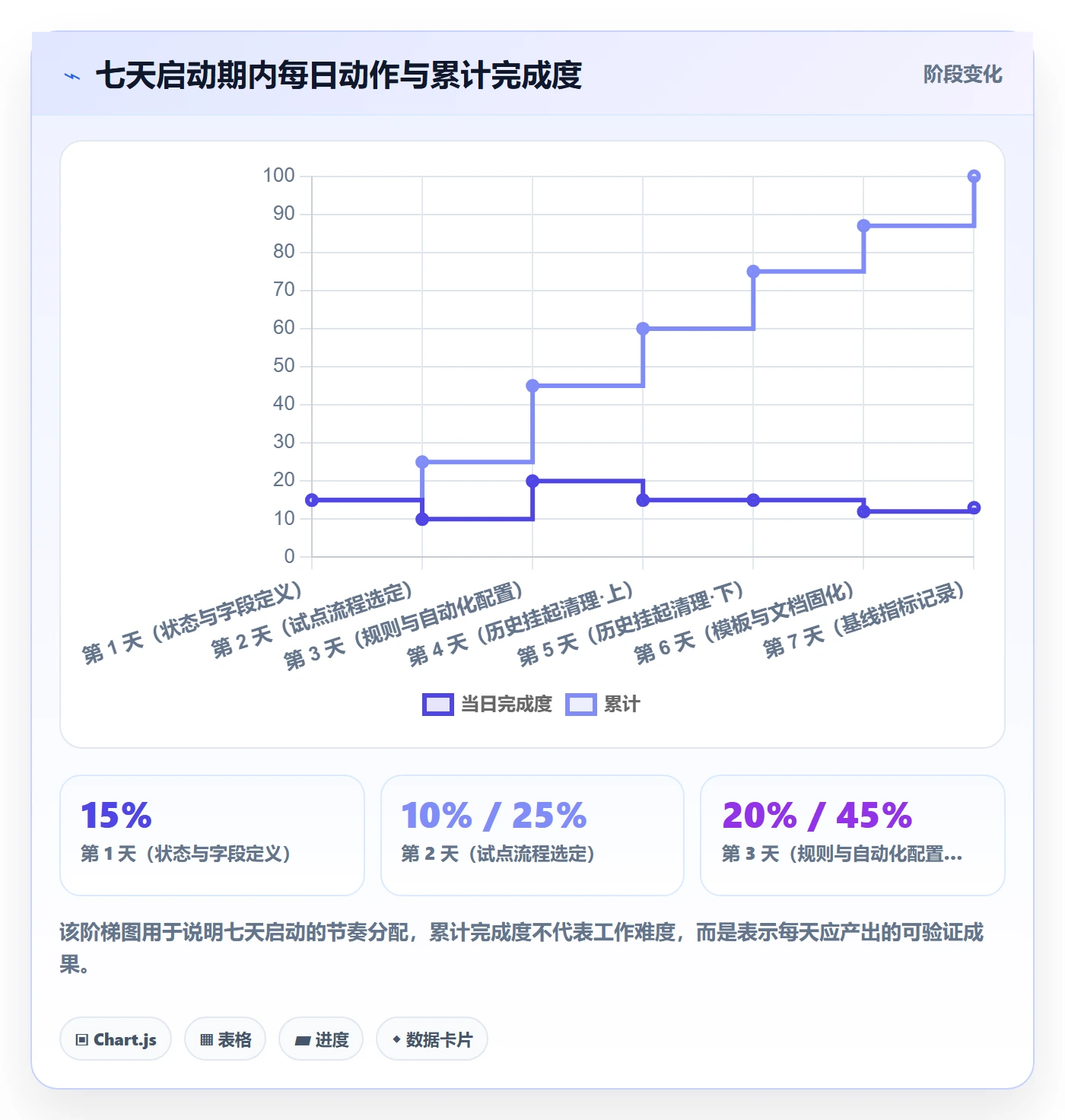

很多管理者看完方法之后卡在“从哪开始”。我给一份七天启动清单,范围限定在一个 30 到 80 人的部门或一个完整项目组,不需要全公司动员。

1. 第 1 天:统一状态与字段定义

把现有的挂起相关状态列出来,确认哪些是真正的挂起,哪些其实是拖延或转办。然后确定四类挂起枚举,以及至少三个必填字段:挂起原因、恢复条件、预计恢复时间。

这一天的产出应该是一页纸的状态定义,能让所有人对“什么算挂起”有一致理解。

2. 第 2 到 3 天:选一个试点流程并配规则

不要选最复杂的流程,选一个跨部门协作多、挂起频次高的中等复杂度流程。在工具里把字段、审批矩阵、自动化提醒配好。

如果使用的是支持自定义工作流的项目管理平台,这一步主要是配置工作;如果是自建表格,也需要把字段和数据校验加上,避免自由填写。

3. 第 4 到 5 天:跑一次历史挂起清理会

把当前所有挂起任务拉出来,逐条过。每条只问三个问题:恢复条件是否可验证、预计恢复时间是否仍然有效、责任人是否还在岗。三条都不过的,当场重新分派或直接取消。

这次会议通常是最能建立信心的环节,因为大量“消失的任务”会重新浮出水面。

4. 第 6 到 7 天:固化模板与例会机制

把挂起申请模板、审批矩阵、升级阶梯写成文档,确定每周一次挂起评审例会的时间,明确例会上只看“待决策挂起项”视图。

同时定下三项基线指标:按时恢复率、平均挂起时长、超时未升级比例。记录第一周的数值,四周后复测。

挂起管理方法大全:管理层任务执行流程优化落地清单

九、指标基线与复盘五问:怎么判断挂起管理真的有效

没有指标的流程改进,最后都会退回到凭感觉管理。我给一组最小的指标集合,以及一套每月一次的复盘问题。

1. 五个核心指标及定义口径

指标 计算口径 观察重点
挂起率 挂起任务数 ÷ 同期在办任务数 看趋势变化,不看绝对值高低
平均挂起时长 挂起结束时间与开始时间差的平均值 最直接的成本指标,优先优化
按时恢复率 在预计恢复时间内完成恢复的任务占比 反映恢复条件写法的质量
超时升级率 触发升级规则的任务占比 过低说明期限设置过松,过高说明依赖治理不足
重复挂起率 三十天内二次挂起的任务占比 直接指向第一次挂起时的规则缺陷

这五个指标里,我通常建议先盯平均挂起时长和重复挂起率。前者代表成本,后者代表规则质量,两者改好,其余指标会自然跟上。

2. 复盘五问

每月一次的挂起复盘会,不需要长篇汇报,回答五个问题就够。

  1. 本月挂起任务的高频原因是什么?排前三的类别占比多少?
  2. 哪些挂起在申请时就可以被预防?当时的流程缺了什么?
  3. 恢复条件写得最差的几条长什么样?审批环节为什么没拦住?
  4. 超时任务中,升级是否及时?升级后是否真的推动了决策?
  5. 有没有同一类原因反复出现三次以上?流程或权限需要改什么?

3. 把高频原因转为流程改造项

这一步是很多人漏掉的。挂起数据的真正价值不在于清理了多少条任务,而在于暴露出多少个流程缺陷。

举例来说,如果连续三个月挂起原因里“跨部门审批未决”都排第一,那要改的不是挂起流程,而是审批流程本身,可能是审批节点太多、可能是审批人不在岗时没有代理机制、也可能是审批标准不清晰导致反复退回。

我会要求每次复盘会至少产出一条流程改造项,并且指定负责人和下月验证方式。没有改造项的复盘会,等于白开。

挂起管理方法大全:管理层任务执行流程优化落地清单

十、常见问题速答

1. 挂起任务需不需要保留在原项目里?

需要。把挂起任务移出项目单独存放,会造成上下文丢失,恢复时难以判断影响范围。更合适的做法是保留在原项目,通过视图过滤出挂起项单独查看。

2. 挂起审批会不会拖慢正常推进?

会带来少量延迟,但这个延迟远小于任务失踪的成本。我的经验是,如果审批环节控制在一天以内,团队几乎感受不到负担;超过三天就会催生绕过行为。

3. 小团队也需要四类挂起枚举吗?

不一定需要四类,但至少要把“可验证原因”和“不可验证原因”分开。前者可以用流程解决,后者需要回到排期和优先级讨论。

4. 挂起时长指标定多少算合适?

没有通用标准,取决于业务节奏。我建议的做法是先跑四周基线,然后把目标设为基线的 70% 左右,逐步下压,而不是一次性定一个看起来很漂亮的数字。

5. 已经上了一套项目管理工具,还需要改流程吗?

需要。工具只提供字段和自动化能力,规则本身必须由管理层定义。我见过不少团队配了很完整的字段,但没人执行审批,结果是数据齐全、流程空转。

十一、结语:管理层的三个动作

挂起管理这件事,工具能解决的只是记录和提醒,真正决定效果的是三件事:规则是否清楚、看板是否只看关键项、考核是否指向恢复而不是数量。

我把这三件事压缩成管理层的三个动作。定规则:明确什么能挂、谁批准、什么条件下必须恢复、超时怎么升级。看看板:每周只花二十分钟看超时超过七天或影响客户交付的挂起项,不看全量。追恢复:把按时恢复率和重复挂起率放进月度复盘,而不是盯着挂起数量。

我在多个团队反复验证过一点:挂起本身不是问题,无权、无期、无出口的挂起才是问题。一个被规范管理的挂起,反而说明团队对现实约束有清醒认识;一个被随意使用的挂起,则会把整个执行体系的真实状态掩盖起来。

如果你准备开始,不必等一个完美的工具或一次全公司动员。今天就做两件事:把当前所有挂起任务拉出来,问一句“恢复条件能不能验证”;然后选一个部门,用七天启动清单跑一遍。四周之后再看那三个基线指标,你会对团队的执行真实度有一个全新的认识。

常见问题解答(FAQ)

1. 任务挂起后到底该由谁负责跟进,是申请人还是原负责人?

我们团队现在把任务标成挂起之后,基本就没人管了。我作为申请人觉得事情已经交出去了,但原负责人又觉得状态都改了,不该再由自己盯。结果一个跨部门审批任务挂了十一天,直到周会上被老板翻出来才发现,我很想知道这种责任真空到底该怎么破。

挂起不等于责任转移,这是管理层必须先钉死的规则。我的做法是:挂起期间第一责任人仍然是原任务负责人,申请人只是发起方,不能因为提交了挂起申请就免责。具体落地上,挂起申请的字段里要有两个角色,一个叫恢复责任人,通常就是原负责人,负责盯恢复条件、做临时动作、到期更新进展;

另一个叫升级责任人,一般是申请人或该任务的上级,负责在超时后推动资源协调。判断依据很简单,看这个任务最终要交付什么,谁对交付结果负责,谁就是恢复责任人。如果原负责人确实已经调岗或退出项目,那就不能叫挂起,要走转办或重新指派流程,把新的负责人写进系统。

管理层在规则文件里加一句,挂起不免责,只延长完成时间,责任人不因状态变化而自动变更,能挡掉九成的扯皮。

2. 挂起必须设多久的期限,超过多久就该强制升级?

我们公司现在的挂起是没有期限的,写了原因就可以一直挂在那里,有的挂了两个月也没人问。我自己也纠结,设太短的期限会不会逼着大家假装恢复,设太长又等于没设。我想知道有没有一个能直接用的期限口径和升级触发条件。

期限不该拍脑袋定,而是按恢复条件的可控性来分层。我的建议是分三档:第一档是可控型,比如资源冲突、内部排期,恢复时间基本能预测,挂起期限不超过三个工作日,到期未恢复必须由部门负责人在二十四小时内给出新时间或升级;

第二档是依赖型,比如等外部供应商、等客户确认,期限设五到十个工作日,但必须在挂起时写清依赖方的具体交付物和约定时间,到期无进展就升级到跨部门负责人;第三档是不可控型,比如政策审批、系统故障,可以设十五到三十天,但要求至少每周更新一次恢复条件状态,不能静默挂起。

判断口径是,只要恢复条件本身没有可验证的交付物或时间点,就不允许批准挂起。另外期限的起点是审批通过那一刻,不是申请人提交那一刻,避免审批环节又拖掉几天。具体天数需要按你们组织的基线调整,建议先统计过去三个月的平均挂起时长,把中位数作为起点,再逐步收窄,而不是一步压到极限导致数据失真。

3. 怎么判断一个挂起是真阻塞还是执行者在逃避决策?

我在带项目的时候最头疼这种情况,任务被标成挂起,理由写的是等对方反馈,但我一问发现对方根本没收到正式请求,或者执行者自己也没想清楚卡在哪一步。我怀疑有人在拿挂起当避风港,但又没有证据,直接质疑又容易伤士气,所以想知道有没有可操作的判断标准。

判断的核心是看恢复条件能不能被验证,而不是听理由描述。我会用三个问题做筛子:第一,恢复条件是否指向一个具体的人、事、时间,比如收到某部门盖章的确认函,而不是等通知、等反馈这类模糊表述;第二,挂起期间是否存在可以推进的低依赖动作,如果有,任务就不能整体挂起,只能拆成子任务,把可做部分继续推进;

第三,申请人有没有在挂起前完成自己该做的动作,比如正式发出请求、留下书面记录、给出明确的交付要求。三个问题里只要有一个答不上来,就不要批准挂起,改为退回补充或转为待决策事项。制度上要配一条,挂起申请必须附上已采取动作的记录,没有记录的挂起不进入审批。

管理层的判断依据是,真阻塞通常有外部证据,逃避决策通常只有情绪化描述。连续两次因同一理由挂起且无进展的,直接进入复盘,而不是继续延期,这样既不冤枉真卡住的人,也能让拿挂起当挡箭牌的行为无处躲。

4. 挂起管理要用哪些指标来衡量效果,具体怎么取数?

我们最近想做流程优化,领导问我挂起管理做得怎么样,我一时答不上来。系统里有状态但没人统计,手工翻又太慢,我担心随便报个数字会被追问口径,所以想知道到底该盯哪几个指标,以及每个指标的分母分子怎么定义。

别一次上十个指标,先用四个就够,前提是每个指标都有明确口径。第一个是挂起率,分子是统计周期内进入过挂起状态的任务数,分母是同期新建任务总数,用来判断流程整体健康度,但要注意跨周期任务按进入挂起的时间归属。

第二个是平均挂起时长,分子是所有已恢复任务的挂起总时长,分母是已恢复任务数,这里只算已恢复的,不能把还在挂起的混进来,否则数据会被长尾拉偏,同时在报告里单独列一个当前仍在挂起且已超期的数量。

第三个是按时恢复率,分子是在申请时承诺的恢复时间内恢复的任务数,分母是同期应到期的挂起任务数,这个指标最能反映恢复条件写得靠不靠谱。第四个是重复挂起率,分子是同一任务在统计周期内挂起两次及以上的任务数,分母是挂起任务总数,用来暴露流程根因。

取数方式上,最小可行方案就是在任务系统里给挂起加四个必填字段,挂起时间、承诺恢复时间、实际恢复时间、挂起原因分类,然后用导出表格做透视表,每周更新一次即可,不必等系统开发报表。阈值不要照搬外部数字,先积累四周基线,再看趋势,管理层要看的是趋势变好还是变坏,而不是某个绝对数是否达标。

核心关键词

读者评论

范
范思妍

文章把挂起拆成四类这个做法很实用,以前团队里所有卡住的任务都堆在一个状态里,开会时根本讨论不清,分类之后责任主体和管理动作就明确多了。

吕
吕星宇

七要素申请里‘恢复条件必须可验证’这条说到点子上了。我们公司很多挂起理由就是‘等通知’,结果等三个月也没人管,改成必须写客观事件后,审批通过率直接降了一半。

郭
郭婉清

数据图表虽然是样本推演,但‘挂起当免责’和‘无期限挂起’这两个误区确实普遍。我们部门考核挂起率时,就出现过把拖延改标挂起的情况,指标好看了实际交付更差,希望作者能展开讲讲怎么防止数据造假。

邓
邓梓萱

三层责任分离这个设计很关键,尤其不能让责任人自己批自己的挂起。不过中小企业人手紧张,批准人和升级人往往就是同一个领导,这种组织结构下怎么落地还需要更具体的建议。

文章包含AI辅助创作:挂起管理方法大全:管理层任务执行流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378053
