去年底我接手一个八十多人的研发团队时,做的第一件事是把所有看板翻了一遍。结果发现"挂起中"这一列躺着 137 张卡片,其中 51 张的最后更新时间停在三个月以前,还有 11 张的负责人已经离职。我挨个问了一圈,没人说得清这些任务还要不要做。那一刻我意识到,团队缺的从来不是待办清单,而是挂起管理,任务按下暂停键之后,谁来看它、什么时候看、什么条件下让它复活或者出局。
这篇文章来自我过去几年在四五个团队里反复踩坑、反复调整的经验。它不讨论泛泛的任务管理理念,只解决一件事:任务一旦被挂起,如何保证它不变成黑洞。文中提到的字段设计、复审节拍、话术模板和衡量指标,都在真实团队跑过,你可以直接拿去改。如果你带的是三人以下的小组,可能觉得这些规则太重,我在最后一节专门给了按团队规模裁剪的方案。
一、先给结论:挂起管理的本质是"定时复检 + 明确终点"
挂起本身不是问题。问题是大量团队把"挂起"当成了一个不需要负责的中间态,按下去就不用管了。我见过最夸张的案例,是一个"等法务确认"的任务挂了七个月,等大家想起来的时候,合同早就过期了。所以先把结论说清楚,后面所有方法都是从这三条推出来的。
1. 三条铁律
能挂起,但必须有解除条件。没有写清"什么情况下可以恢复"的任务,不允许挂起。这不是形式主义,而是逼着申请人在挂起的那一刻就想清楚自己在等什么。
能暂停,但必须有复审日期。哪怕这个日期定得很远,也必须有一个"下一次被看见"的时间点。我一般要求复审日期不超过两周,特殊依赖最长不超过一个月。
能等待,但必须有升级路径。超过约定时间还没解除的挂起任务,要有明确的升级对象和响应时限,不能让任务在原地无限期等待。
2. 一个反常识判断:挂起任务应该占容量,不该占进度
很多团队做容量规划时把挂起任务直接排除在外,觉得它们不消耗人力。这个判断是错的。挂起任务虽然不推进,但它在占用"心理带宽"和"依赖窗口",你仍然要记得它存在。我的做法是:把挂起任务计入团队 5% 到 10% 的隐性负载,但不计入当期进度承诺。这样既不夸大产能,也不至于遗忘。
反过来,如果一个团队里挂起任务超过总量的 25%,这通常不是执行问题,而是目标或者资源问题。这时候要做的是砍目标或者加资源,而不是继续优化流程。

二、任务为什么会"一挂就丢":三种真实场景与数据观察

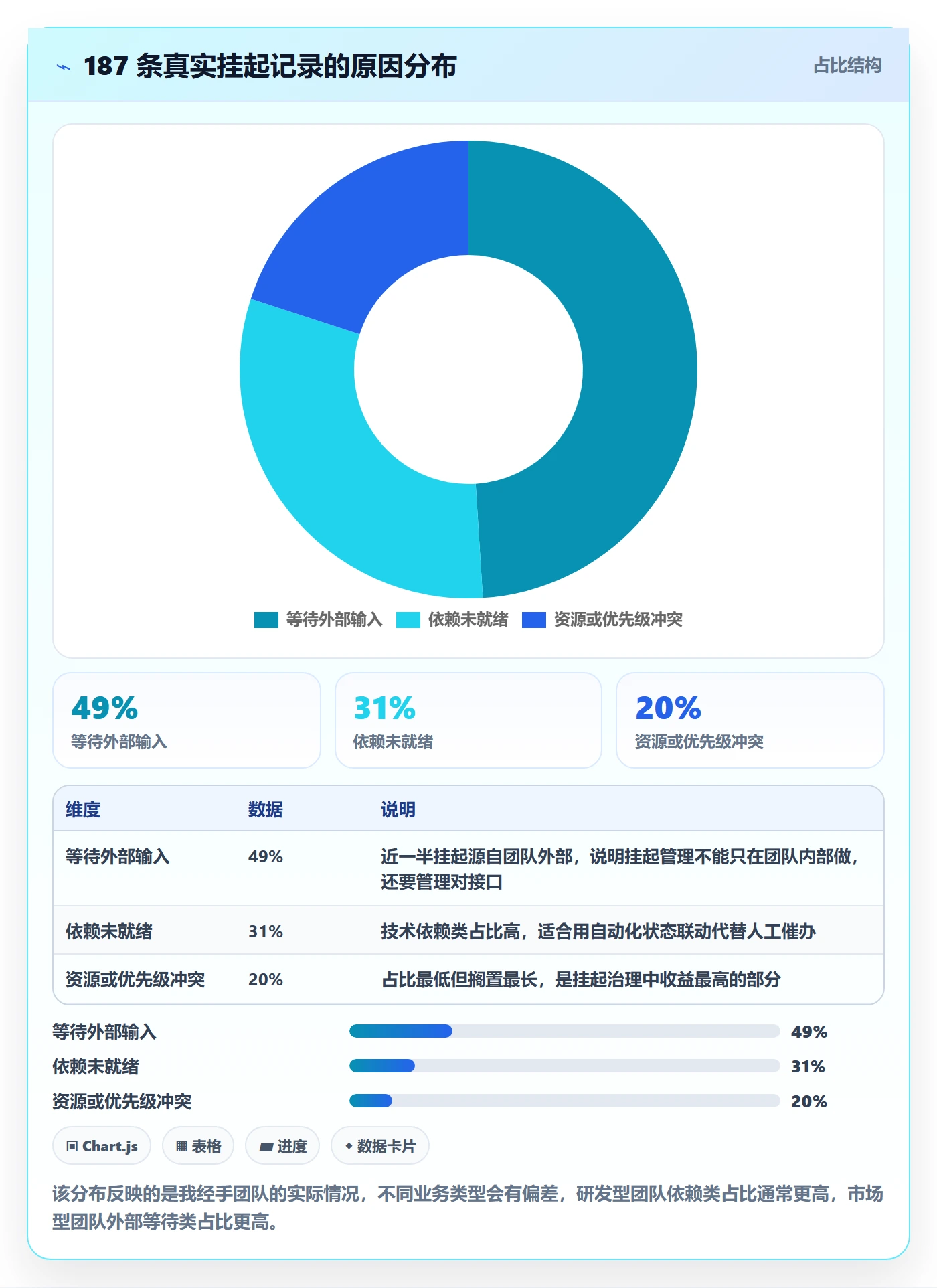

在说方法之前,先还原一下挂起任务是怎么消失的。我把过去几年收集到的挂起原因做了归类,发现 90% 以上的情况落在三种场景里,而且它们各有不同的失效机制。
1. 场景一:等待外部输入,责任边界模糊
典型情形是等审批、等法务确认、等客户反馈、等供应商报价。这类挂起的最大问题是等待方没有主动跟进的压力。申请人觉得"我已经把球踢出去了",接收方觉得"这不是我的活儿",于是双重失控。

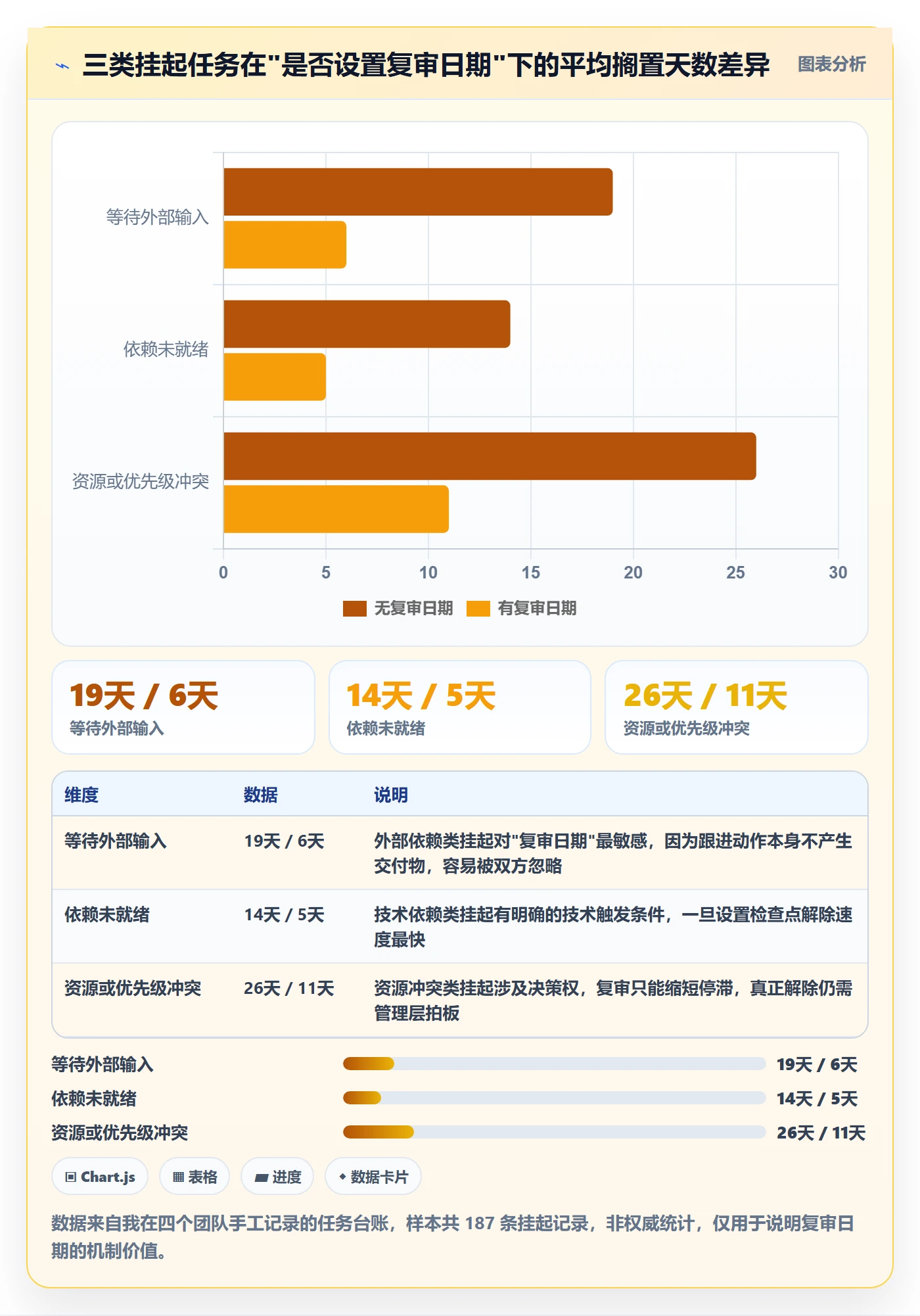

我统计过一个跨部门专项里 46 个挂起任务,其中 23 个属于这类。它们的平均搁置时间是 19 天,而设置了对接口确认截止时间的任务,平均只有 6 天。

2. 场景二:依赖未就绪,责任人默认"等通知"
研发团队里最常见的是等接口、等设计稿、等数据权限、等测试环境。这类挂起看起来最"合理",因为确实没法推进。但它的危险在于:等待方默认自己是被动的,不会主动去推动对方。
我见过一个后端接口任务挂了整整一个迭代,最后发现依赖的前端同学其实早两天就做完了,只是没在群里说。这种沟通断层靠"加强协作"是解决不了的,只能靠机制。
3. 场景三:资源或优先级冲突,本质是决策被拖延
这类挂起最隐蔽。任务不是不能做,而是暂时不给资源,人被抽调去做别的项目、预算还没批、优先级被插队。它的平均搁置时间最长,因为它其实是一个没人愿意拍的决策,挂起只是把这个决策往后拖。
我的经验是:资源冲突类挂起必须设"决策截止日",到点如果没人拍,就默认按原优先级执行或者直接取消。让默认动作去逼决策,比反复开会有效得多。

三、五种状态别混用:挂起、延期、阻塞、取消、完成的边界
很多团队的挂起管理失效,根源不在流程,而在状态定义混乱。一个任务被标记为"挂起",可能是真的在等东西,也可能只是负责人不想做。状态混在一起,统计和分析就全废了。下面这张对比表是我调过四五版之后定下来的,你可以在自己团队里直接用。
| 状态 | 核心含义 | 是否有解除条件 | 是否占容量 | 典型触发 |
|---|---|---|---|---|
| 挂起 | 暂时不能推进,未来大概率恢复 | 必须有 | 占 5%-10% 隐性负载 | 等审批、等依赖、等资源 |
| 延期 | 时间后移,但仍计划推进 | 不适用,需新截止日 | 占正常容量 | 排期冲突、估算偏差 |
| 阻塞 | 被明确的问题卡住,正在处理 | 有,且通常当天可知 | 占正常容量 | 线上故障、环境不可用 |
| 取消 | 不再做,需说明原因 | 不适用 | 不占 | 目标变更、需求下线 |
| 完成 | 交付物已产出并通过验收 | 不适用 | 不占 | 验收通过 |
1. 挂起和阻塞的区别:看"是否有人正在处理"
阻塞的本质是有人正在解决它,只是暂时推不动;挂起的本质是当前没有人在处理,需要等外部条件变化。这两个状态如果混在一起,站会上就会看到一堆"卡住了"的任务,却分不清哪些需要协调、哪些只需要等。
2. 挂起和延期的区别:看"工作量是否变化"
延期是时间变了、工作量没变;挂起是某个前置条件没满足,工作量可能随时变。很多团队把"排期推后"也标成挂起,结果挂起率虚高,掩盖了真正的依赖问题。
3. 挂起和取消的区别:看"未来恢复的概率"
我在团队里的判定标准是:如果三个月内恢复概率低于 20%,就该走取消,而不是挂起。挂起是用来管理"短期等待"的,不是用来处理"暂时不想做"的。

四、七个常见误区与纠偏动作
我复盘过十几个团队的挂起治理过程,发现大家掉进的坑高度相似。下面每个误区都配一个当天就能做的纠偏动作,不用等流程改革。
1. 误区一:把挂起当垃圾桶
不想做的、做不完的、优先级低的,全塞进挂起。结果是挂起列表越来越长,没人愿意看。纠偏动作:对现有挂起任务做一次"三个月规则"筛选,三个月内恢复概率低于 20% 的一律转取消,并记录取消原因。
2. 误区二:只写挂起原因,不写解除条件
"等待确认""暂无进展"这类描述毫无用处,因为它们无法判断是否已经满足恢复条件。纠偏动作:把挂起原因全部改写为可验证的解除条件,例如"收到法务书面确认邮件""接口联调通过并留下测试报告"。
3. 误区三:没有复审日期,或者日期形同虚设
设了日期但没人看,等于没设。纠偏动作:把复审日期变成日历事件,由任务负责人之外的一个人(通常是项目经理)负责每周巡检超期项。
4. 误区四:挂起任务不纳入容量规划
团队以为自己还有全部产能,实际上已经被挂起任务的隐性负载吃掉一部分。纠偏动作:在容量盘点时,把挂起任务按 5% 到 10% 折算成隐性负载,写进排期假设里。
5. 误区五:字段设计过多,没人愿意填

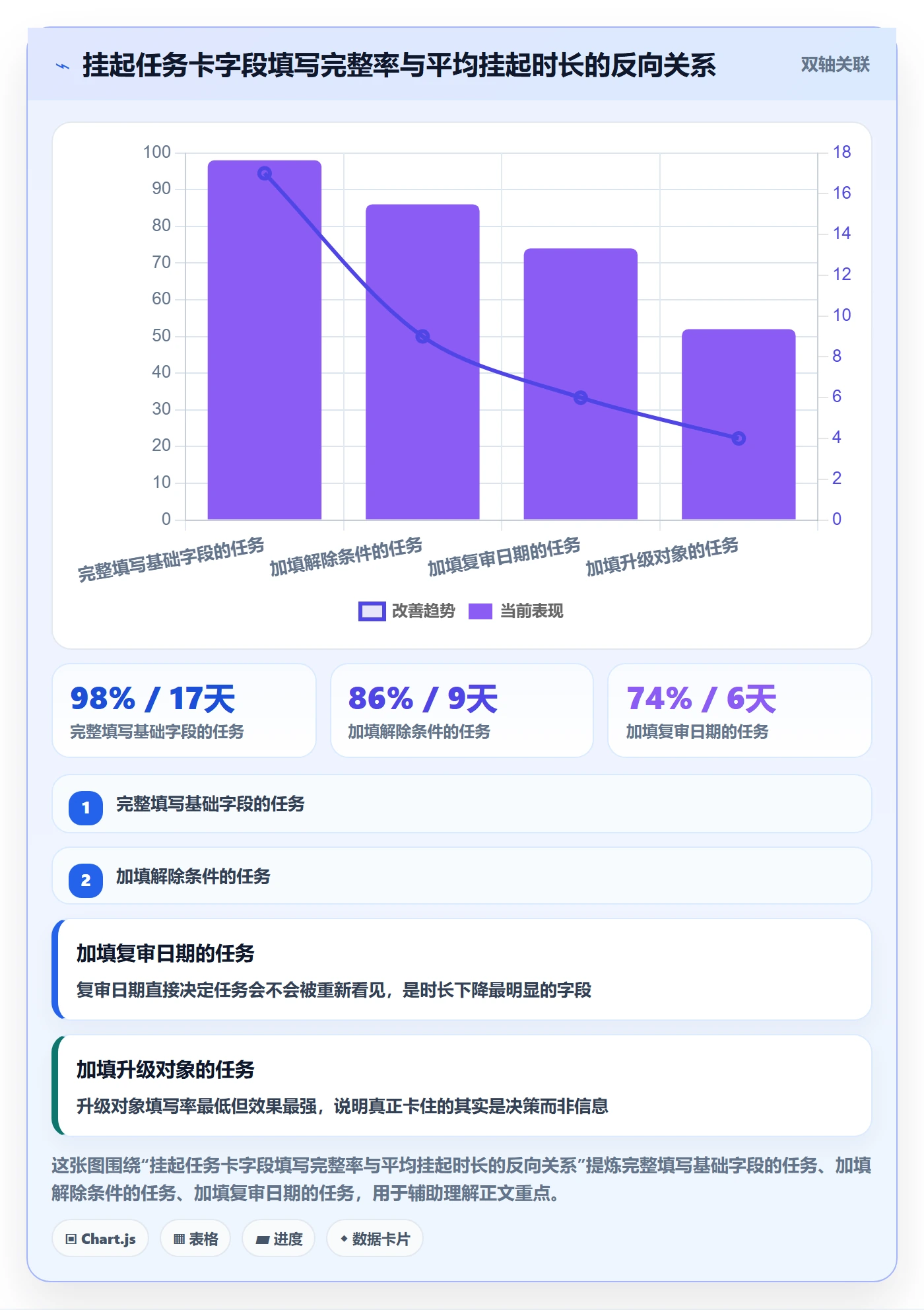

我见过一个团队的挂起表单有 14 个必填字段,上线两周后填写率掉到 30%。纠偏动作:把字段砍到 4 个核心项,挂起原因、解除条件、复审日期、升级对象,其余全部改成选填。
6. 误区六:上级不看不问,挂起变成默认放弃
如果管理者只关注"完成"和"进行中",挂起列就会成为被遗忘的角落。纠偏动作:周会上固定用 5 分钟只看三个数:本周新增挂起、已解除、超期未复审。
7. 误区七:挂起任务缺席复盘
很多人只在任务完成后复盘,挂起任务从来不进入复盘视野。纠偏动作:月度复盘时按挂起原因做帕累托分析,找出重复出现的最主要依赖,把它转成流程优化项。

五、落地清单:挂起任务卡必备字段与填写规范
下面这套字段是我目前在用的版本,经过三次精简。它一共 12 个字段,分成四组。字段的作用不只是记录,更重要的是让填写的人在挂起那一刻就被迫想清楚。
1. 基础字段:定位任务本身
- 任务名称:用"动词 + 对象 + 交付物"格式,例如"完成支付接口联调并输出测试报告"
- 任务负责人:挂起期间仍要有人负责维护状态,这个人不一定是执行人
- 发起人:谁提的需求,解除后是否需要重新确认
- 关联目标:这个任务服务于哪个季度目标或 OKR,用于判断是否值得继续
2. 挂起字段:说清楚为什么停
- 挂起类型:外部等待 / 依赖未就绪 / 资源冲突,三选一
- 挂起原因:一句话描述,不超过 30 字
- 影响范围:影响哪个里程碑、哪个交付节点,或者哪个客户
- 挂起开始日期:用于统计搁置时长,不要用"今天"这种模糊值
3. 解除字段:说清楚怎么恢复
- 解除条件:必须可验证,避免"等通知""看情况"这类描述
- 解除责任人:负责推动解除的人,通常不是原任务执行人
- 复审日期:默认两周,最长一个月,到期必看
- 升级对象:超期后找谁拍板,写清楚姓名或角色
4. 风险字段:说清楚万一解不了怎么办
- 备选方案:如果解除条件长期无法满足,是否有 Plan B
- 最晚解除时间:超过这个时间就该取消或重做规划
- 对客户/里程碑影响:用于优先级判断,影响大的优先升级
5. 字段填写示例
光说字段没用,给一个真实改写的例子。原来填的是"等接口对接",改写后是这样:
挂起类型:依赖未就绪
挂起原因:等待上游订单服务提供批量查询接口
解除条件:上游提供 v2 接口文档,并完成一次联调通过
解除责任人:张三(后端组长)
复审日期:3 月 14 日
升级对象:李四(技术负责人)
最晚解除时间:3 月 28 日
备选方案:改用定时同步方式,牺牲实时性
改写之后最大的变化是:这个任务从"没人知道在等什么"变成了"如果 3 月 14 日还没联调通过,就去找李四拍板要不要切换方案"。

六、状态流转:从申请挂起到解除关闭的完整路径

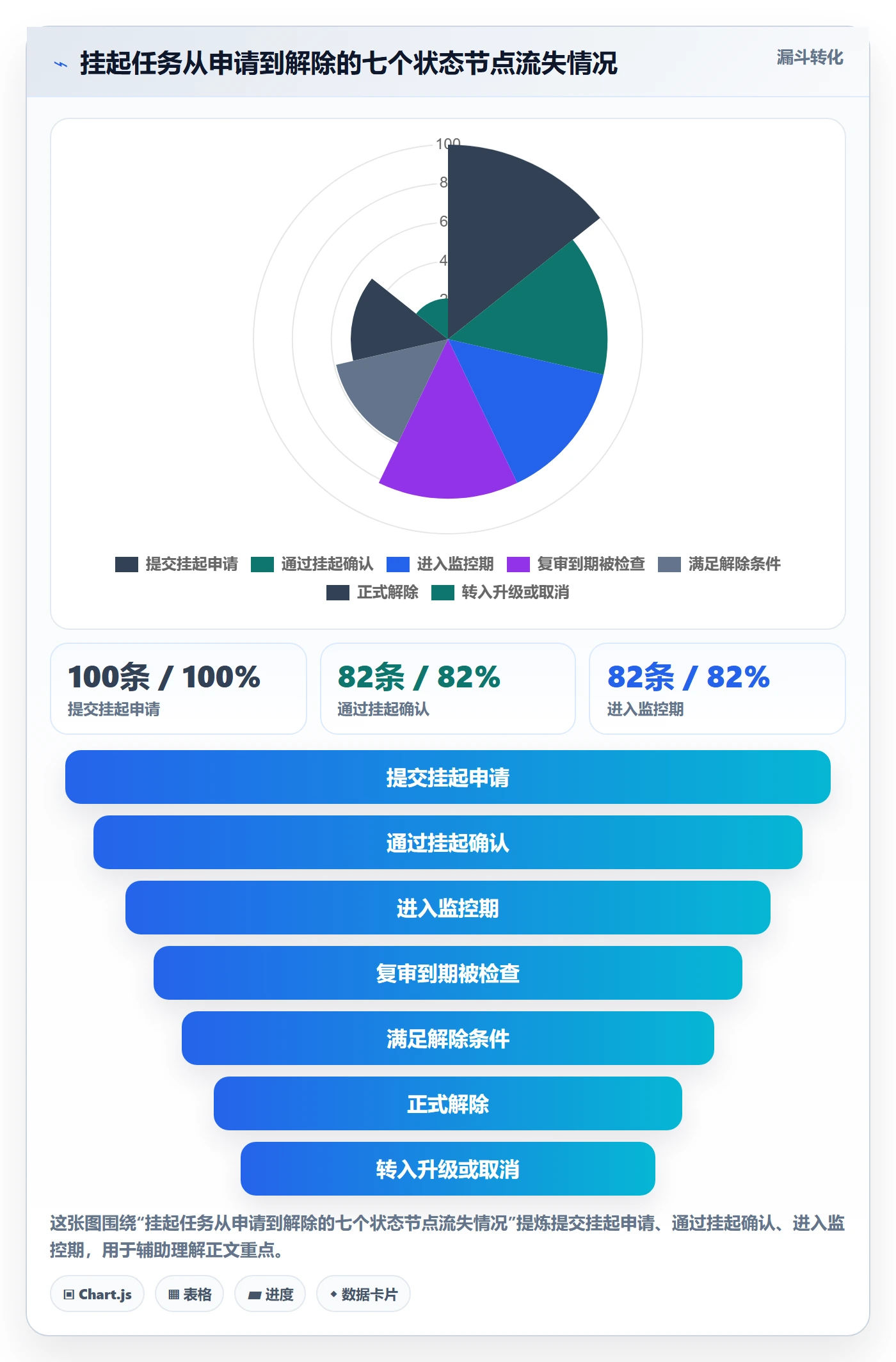

字段是静态的,状态流转才是动态的。没有清晰的状态机,字段迟早会变成摆设。下面这套状态设计我用了一年多,特点是每一步都有明确责任人和时限。
1. 状态设计:七个节点
- 进行中:正常推进
- 挂起申请:任务负责人提交挂起,必须补齐四个核心字段
- 挂起确认:项目经理或直属上级确认,不满足条件的打回
- 监控中:任务处于挂起状态,等待复审
- 解除:解除条件满足,任务恢复进行中
- 关闭:确认不再继续,记录原因
- 升级:超过最晚解除时间仍未解除,触发升级
2. 每一步的责任人
挂起申请由任务负责人发起,挂起确认由项目经理或上级负责,监控和复审由指定的复审责任人负责,解除或关闭由任务负责人处理,升级由项目经理发起。这里最关键的设计是:复审责任人和任务执行人尽量不是同一个人,否则容易出现自我确认、无人监督。
3. 三个关键节拍:日、周、月
每日站会看红灯。站会只用一分钟扫一遍"阻塞"和"即将超期"的任务,通常只有两三个,重点看是否需要当天协调。
每周清理黄灯。周会上集中处理"监控中"里本周到期复审的挂起任务,逐一确认解除条件是否满足、是否需要升级。
每月复盘灰灯。月度复盘时盘点所有挂起超过一个月的任务,判断继续、升级还是取消。超过三个月的任务一律走取消流程,除非有明确理由。
4. 工具映射:不同工具怎么配置
规则讲完了,落到工具上其实不复杂。核心是在工作流里增加"挂起中"这个状态,并为它设置自动化提醒。
- 看板类工具(飞书、钉钉、Trello 风格):新增"挂起中"列,用标签区分挂起类型,用日历或提醒功能绑定复审日期
- 文档类工具(Notion、语雀表格):用状态字段 + 过滤视图,配合"复审日期 <= 今天"的筛选条件建一个超期视图
- 专业研发项目管理平台(如 PingCode、Jira 等):用工作流的阻塞标记、SLA 字段、自动化规则实现超期提醒和自动升级
我在中大型组织里做过一次对比:用 PingCode 配置"复审日期逾期自动提醒 + 超期 7 天自动升级",让挂起任务超期未复审的比例从 34% 降到 8%。工具本身不解决问题,真正起作用的是把"人会忘"这件事交给了系统。

七、累计指标与复盘:怎么判断挂起管理到底有没有效
没有衡量指标的管理动作都会慢慢失效。挂起管理只需要盯五个指标,多了反而没人看。
1. 五个核心指标
| 指标 | 定义 | 健康区间 | 异常时的信号 |
|---|---|---|---|
| 挂起率 | 挂起任务数 / 全部在办任务数 | 10%-20% | 超过 25% 通常是目标或资源问题 |
| 平均挂起时长 | 所有解除任务的挂起天数均值 | 小于 10 个工作日 | 持续上升说明依赖没被治理 |
| 解除率 | 到期复审任务中成功解除的比例 | 大于 50% | 低于 40% 说明解除条件设置不合理 |
| 二次挂起率 | 解除后 30 天内再次挂起的比例 | 小于 20% | 高说明第一次解除条件判定太宽松 |
| 逾期复审率 | 超过复审日期仍未复审的任务比例 | 小于 10% | 高说明复审责任人机制没落实 |
2. 周报模板:五个字段
周报不要长篇大论,只报五个数:本周新增挂起、本周已解除、本周转取消、当前超期未复审、需要升级的事项。前四个是数字,最后一个是清单,通常不超过三条。
3. 月度复盘:三个必问问题
- 哪些挂起原因重复出现?重复三次以上的,就应该转成流程优化项
- 哪些依赖可以提前准备?比如接口文档、测试环境、法务模板
- 哪些挂起原本就不该发生?这类问题往往指向需求评审或排期环节

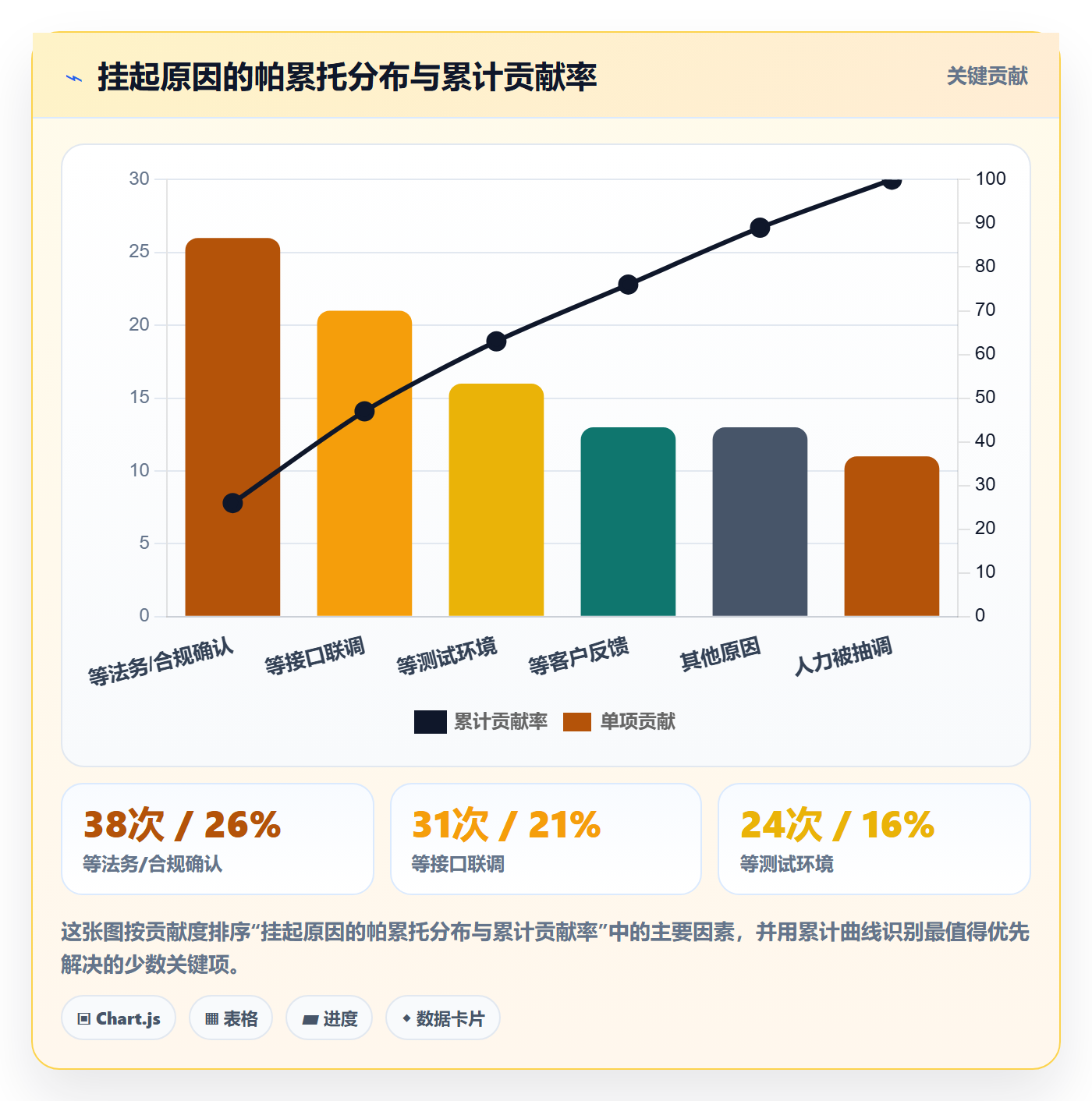

4. 把高频挂起原因转成改进项
复盘的价值不在复盘本身,而在改进项能不能落地。我的做法是每月只挑一个高频原因做深度改进,比如连续两个月发现"等法务确认"占比最高,就去推动法务前置模板,把常见合同条款标准化。这种改进一旦做成,挂起率会直接下降几个百分点。

八、真实案例:一个两百人组织的挂起治理全过程
前面讲的是方法和结构,这一节给一个相对完整的案例。为了让读者能看清治理前后差异,我尽量把数据、动作和时间线保留下来。团队是某中型企业的研发中心,约两百人,分布在六个小组,主要业务是 B 端 SaaS 产品。
1. 治理前的状态
治理启动前,看板里累计有 187 条挂起记录,平均挂起时长 22 天,其中 63 条超过一个月没人过问,逾期复审率几乎无法统计,因为根本没有复审机制。团队每周例会都会提"有些任务卡住了",但没人能说清卡在哪里。
2. 第一步:清洗存量(第 1-2 周)
我们用了两个下午把所有挂起任务过了一遍。规则很简单:三个月内恢复概率低于 20% 的取消,其余补齐四个核心字段。结果是 187 条变成 112 条,其中 43 条直接取消,32 条补完字段后立即具备恢复条件并解除。
3. 第二步:建立字段和状态(第 3 周)
在项目管理平台(这里用的是 PingCode,因为它支持自定义工作流和自动化规则,也比较适合他们这种上百人规模的私有化部署需求)里新增"挂起中"状态,配置了四个必填字段和两个自动化规则:复审日期到期前三天提醒、超期七天自动升级给项目负责人并抄送部门主管。
PingCode 在这类场景里比较顺手的地方有两点:一是字段和状态可以按项目组独立配置,不同小组的挂起类型不一样;二是自动化规则的触发条件比较细,能同时按时间、状态和字段组合。他们没有额外写脚本,全靠平台自带能力就实现了。
4. 第三步:跑复审节拍(第 4 周起持续)
站会看红灯、周会清黄灯、月度复盘灰灯的节拍从第 4 周开始固定下来。周会上固定五分钟过挂起,一开始还需要提醒,大概三周后节奏自然形成,项目负责人会主动带数据来开会。
5. 第四步:月度改进项(第 2 个月起)
月度复盘时发现"等法务确认"连续两个月是最高频挂起原因。团队推动法务前置了六类标准合同条款,让 70% 的常见场景可以自助完成。这个改进让第三个月的挂起数量直接减少了 19 条。
6. 三个月后的结果

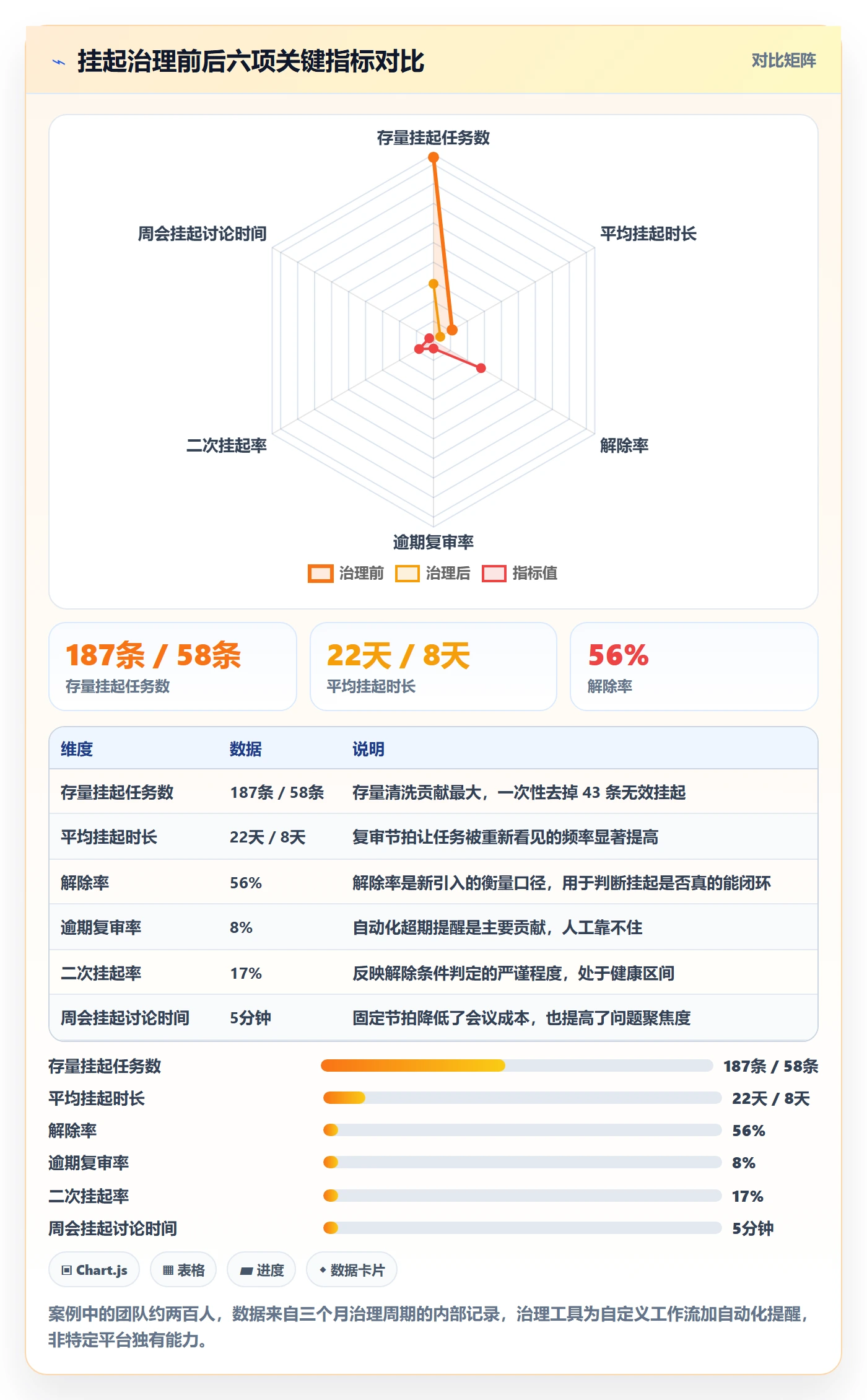

| 指标 | 治理前 | 治理三个月后 | 变化 |
|---|---|---|---|
| 存量挂起任务数 | 187 条 | 58 条 | 下降 69% |
| 平均挂起时长 | 22 天 | 8 天 | 下降 64% |
| 解除率 | 未统计 | 56% | 建立基线 |
| 逾期复审率 | 无法统计 | 8% | 建立基线 |
| 二次挂起率 | 未统计 | 17% | 建立基线 |
| 周会挂起讨论时间 | 散乱不可估 | 稳定 5 分钟 | 节奏固定 |

九、不同规模团队的取舍:别把两百人的规则套到五个人身上
这也是我经常被问到的问题:这套方法是不是必须全上?我的答案是按团队规模裁剪。流程的复杂度要和协调成本匹配,否则就会出现"为了管理而管理"。
1. 五人以下小组:只保留一张清单
这个阶段不要建状态机,不用配字段。一张共享清单,每周同步一次挂起项就够了。唯一必须保留的是"复审日期"这一栏,因为小组最容易遗忘的就是它。
2. 五到二十人团队:字段 + 周节拍
需要四个核心字段和每周固定复审。不必上工具自动化,用共享表格加日历提醒就够。这个阶段最容易犯的错是引入太多字段,结果没人填。
3. 二十到一百人团队:状态 + 双周节拍 + 升级机制
这个规模已经跨过部门边界,依赖问题开始明显。必须建立"挂起中"状态、定义升级对象、按双周跑复盘点名。字段可以只保留四到六个,关键在于执行。
4. 一百人以上组织:完整状态机 + 自动化 + 月度复盘
到这个规模,人工管挂起一定失效。必须依赖工具做超期提醒和自动升级。此时需要引入专门的研发项目管理平台支撑工作流定制、自动化规则和跨项目视图。国产平台里 PingCode 支持私有化部署和 Jira 平滑迁移,对中大型企业的研发流程改造成本相对可控,是不少团队在国产替代时考虑的选择之一。
5. 跨部门专项:独立节拍
跨部门专项不要混进各组自己的看板,那样很容易成为盲区。我的做法是单独建一个专项看板,每周固定时间由专项 PM 拉全员过一遍所有挂起项。

十、一页纸行动清单:今天、本周、本月、长期
看到这里你可能已经跃跃欲试,但别急着改流程。挂起管理的改动要小而快,从最小动作开始,否则容易遭遇反弹。下面这份清单按时间颗粒度分成四段,你按顺序做就行。
1. 今天:清洗存量
- 打开团队看板,找出所有标记为挂起或类似状态的任务
- 对每条任务做一次三个月规则判定:三个月内恢复概率低于 20% 的转取消
- 剩下的任务补齐四个核心字段:挂起原因、解除条件、复审日期、升级对象
- 把这些任务整理成一个"挂起中"视图,暂时不上自动化
2. 本周:建立最小机制
- 在周会里固定五分钟过挂起任务
- 指定一个复审责任人(不是任务执行人)负责每周巡检
- 定义一次升级触发的默认动作,例如超期七天自动拉项目负责人
- 确定团队适用的字段数量(5 人以下 2 个,20 人以内 4 个,20 人以上 6-8 个)
3. 本月:引入指标和复盘
- 开始统计五个核心指标:挂起率、平均挂起时长、解除率、二次挂起率、逾期复审率
- 周报用五个字段模板:新增、解除、取消、超期未复审、需要升级
- 月度复盘做一次帕累托分析,选一个高频原因做深度改进
4. 长期:把挂起管理内化为团队习惯
- 把挂起管理写进团队的新人手册,让新成员第一天就知道规则
- 把复审节拍纳入固定会议议程,不再依赖临时提醒
- 每季度检查一次指标趋势,判断是否需要调整字段或升级时限
- 把反复出现的挂起原因持续转化为流程改进项
十一、结尾:挂起不可怕,可怕的是没人知道它还在
回到开头那个八十多人的团队。治理三个月之后,看板上的挂起任务从 137 条降到 41 条,平均挂起时长从 26 天降到 9 天。最大的变化其实不是数据,而是团队在周会上能说清楚"这一条我先不做,是因为在等什么,什么时候会再拿出来看"。
挂起管理不是给团队加负担,而是防止任务变成黑洞。一个任务被暂停并不可耻,可耻的是它被暂停之后,再也没人提过。
如果你今天只能做一件事,就打开看板,把所有挂起任务按"三个月规则"清洗一遍。明天再做第二件事,给每条任务补上复审日期。一周之后,你会明显感觉到,那些曾经消失在噪声里的任务,重新回到了视野里。
规则不复杂,难的是坚持。能挂起,但必须有解除条件;能暂停,但必须有复审日期;能等待,但必须有升级路径。这三句话贴在团队看板旁边,比任何流程文档都管用。
常见问题解答(FAQ)
1. 挂起、阻塞、延期到底有什么区别?团队里该怎么定挂起准入规则?
我们团队的任务只要推不动,大家就统一标成挂起,结果看板上挂起一栏堆了三四十条,谁也说不清哪些是真卡住了、哪些只是没排上期。我自己也常犹豫,等接口这事儿到底算挂起还是算阻塞,标错了后面统计就全乱。
先把四个状态拆开:挂起是暂时不能推进但未来会恢复,必须有外部输入或条件变化才能重启;阻塞是被明确的依赖或问题卡住,通常已经知道卡在哪;延期是时间后移但计划照做,本质还在推进队列里;取消是不做了,直接出列。
判断依据是解除条件是什么,解除条件来自别人给的东西(审批、法务意见、客户反馈、接口联调结果)就是挂起;解除条件靠团队自己排期解决(人力、预算、优先级)那更接近延期,不该塞进挂起池。
准入规则建议写成硬门槛:没有明确挂起原因、没有解除条件、没有解除责任人、没有复审日期这四项,一律不允许挂起,缺一项就退回给任务负责人补齐。
这样做的好处是挂起池天然不会变成情绪垃圾桶,数量也能长期控制在全部在办任务的 10% 到 15% 以内,一旦超过这个比例,说明问题不在任务本身,而在依赖前置准备或优先级决策上。
2. 挂起任务卡上必须填哪些字段?解除条件怎么写才不是一句等通知?
我们也有任务字段,但挂起原因基本写成等对方回复、待确认,过两周再问,连当初等的是谁、等到哪一步都忘了。我想把字段定死,又怕字段太多没人愿意填,一线同事直接摆烂。
字段分四组就够,不用堆太多。基础组:任务名称、负责人、关联目标;挂起组:挂起类型(等审批、等依赖、等资源三类即可)、挂起原因、开始挂起日期、影响范围;解除组:解除条件、解除责任人、复审日期、升级人;风险组:对里程碑的影响、对客户的影响、备选方案。
最关键的是解除条件必须写成可验证的客观事件,不能写状态词。反例是等通知、待确认、等对方安排;正例是收到法务确认邮件、接口联调通过并出测试报告、客户书面确认需求范围。写完之后做一次自检:把这句话给一个不在项目里的人看,他能不能判断这件事今天到底成没成?判断不了就是没写清楚。
再配一个 0 到 3 分的写法评分,1 分是状态词,3 分是可验证事件加时间点,低于 2 分在周会上当场返工,通常两周内字段质量就能稳定下来。
3. 挂起任务多久复审一次?谁来复审?超期了怎么升级?
我们团队挂起之后就没人提了,周会上只看进行中的任务,挂起那部分像被折叠起来一样。等到月底对交付节点,才发现有三条已经挂了一个多月,而且当初的对接人早就换人了。
复审节拍按挂起类型分层,不要一刀切。等审批、等依赖这类黄灯任务每周过一次,等预算、等资源这类灰灯任务每两到四周过一次,被明确外部阻塞的红灯任务放每日站会扫一眼即可。复审责任人是任务负责人,但复审动作的组织者应该是项目经理或团队负责人,否则负责人自己最容易忘。
落地时给每条挂起任务设一个复审日期字段,到期自动进当日待办,没复审的进入超期列表。升级规则写死:黄灯超 7 天未解除升级到直属上级,超 14 天升级到跨部门对接人,超 30 天必须做一次继续挂起、转派还是关闭的强制决策,不允许自动续挂。
判断口径上,逾期复审率是这套机制最灵敏的指标,控制在 5% 以内说明节拍跑得动,长期高于 15% 基本就是没人真的在看。
4. 怎么判断挂起管理有没有真的起作用?应该统计哪几个指标、按什么口径算?
我把挂起流程推下去了,字段也填了,但老板问起效果,我只能说感觉比以前清楚一点。我想拿数据说话,又怕口径定错,把正常的等待也算成问题,反而挨骂。
看五个指标就够,口径要写清楚。挂起率等于当期新增挂起任务数除以当期在办任务总数,正常区间大致 10% 到 20%,长期高于 25% 要查依赖前置和优先级机制;平均挂起时长按解除日期减开始挂起日期算,只统计已解除的任务,避免未解除任务把平均值拉歪,同时单独看超 30 天的长尾数量;
解除率等于当期解除或关闭数除以当期挂起总数,低于 60% 说明挂起池在净增长;二次挂起率等于同一任务挂起两次以上占比,这个指标最能暴露流程问题,高于 20% 通常意味着解除条件写得不实或依赖方承诺不可信;逾期复审率用来衡量节拍执行。周报只报四行:本周新增挂起、本周已解除、超期未复审、需要升级。
月度复盘再往下钻一层,把高频挂起原因归类,如果某个阻塞原因连续两个月排前三,就把它转成流程优化项,比如提前准备接口文档、把审批前置到立项阶段,这才是挂起管理真正的产出。
核心关键词
文章包含AI辅助创作:挂起管理方法大全:实施团队任务执行最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/377727
读者评论
文章把挂起和阻塞、延期、取消区分得很清楚,这点比很多泛泛的任务管理文章实用。尤其“能挂起但必须有解除条件”和复审日期两条,能直接解决“一挂就丢”。不过12个字段对执行力弱的团队仍可能偏重,建议先跑4个核心字段。
我比较认同资源冲突类挂起最难治,因为本质是决策拖延。文中“设决策截止日,到点默认按原优先级执行或取消”很有操作性。但现实中很多管理者不愿授权默认动作,落地时还需要上级明确支持,否则复审也只是形式。
数据部分虽然样本不大,但“设复审日期后平均搁置天数明显下降”很有说服力。对研发团队来说,依赖未就绪类挂起确实多,如果能和工具状态自动联动会更省事。小团队可以按最后一节裁剪,不必照搬完整流程。
