很多团队的任务看板上都有一列叫“已挂起”,但我见过的大部分项目里,这一列的本质是任务黑洞,进去的东西很少再出来。2024 年下半年我帮三家中型研发团队做协同流程诊断,翻看他们过去半年的挂起记录时发现一个共同现象:挂起任务的平均恢复周期是 47 天,而其中约 31% 的挂起任务最终从未恢复,直接以“需求变更”或“项目结束”被关掉。更麻烦的是,这些消失的任务在周会上依然被反复提起,因为没人说得清它到底还做不做。
这不是执行力问题,是挂起这个状态从一开始就缺少管理定义。这篇文章要交付的,就是一套把挂起从“暂停按钮”变成“受控等待”的落地方法。
一、核心结论:挂起不是暂停,是一份带恢复条件的状态合同
先把结论放在最前面,后面所有流程、字段、指标都是从这句话推导出来的:挂起的本质是“受控等待”,它必须同时携带四个要素,挂起原因、责任人、恢复条件、复查日期。缺任何一个,这个挂起就是无效挂起,等同于变相取消。
为什么我坚持用“状态合同”这个词,而不是“状态标记”?因为合同意味着双方有约定、有责任、有违约后果。挂起动作一旦发生,提出挂起的人、批准挂起的人、负责恢复条件的人之间就形成了一份隐性契约:到什么条件、什么时间,这个任务要重新被评估。没有这份契约,挂起就只是把问题从看板上藏起来。
我在实际诊断中把挂起分成两种性质完全不同的类型,管理动作也完全不同:
- 被动挂起:因为外部依赖未就绪、资源被抽走、审批未下来,任务无法推进。这类挂起的核心管理动作是“追踪恢复条件的达成进度”,责任人通常在被依赖方,不在任务负责人。
- 主动挂起:团队主动决定暂时冻结,比如优先级被更高价值任务挤占、需求方向待验证。这类挂起的核心管理动作是“定期重新排序”,责任人就是任务负责人或产品负责人。
把这两类混在一起管,是绝大多数挂起失控的根源。被动挂起需要的是依赖追踪机制,主动挂起需要的是优先级重排机制,用同一套“已挂起”列去装,等于什么都没管。

二、背景与真实场景:为什么挂起会成为协同盲区
1. 挂起是唯一一个“默认不需要解释”的状态
任务从“进行中”变成“已完成”,需要交付物;从“进行中”变成“已取消”,通常需要审批;唯独从“进行中”变成“已挂起”,在大部分团队里只需要一个人点一下状态按钮,理由可填可不填。这个设计漏洞直接导致挂起成为所有异常状态的倾倒口:需求不清楚,挂起;资源不到位,挂起;不想做但不好意思拒绝,也挂起。

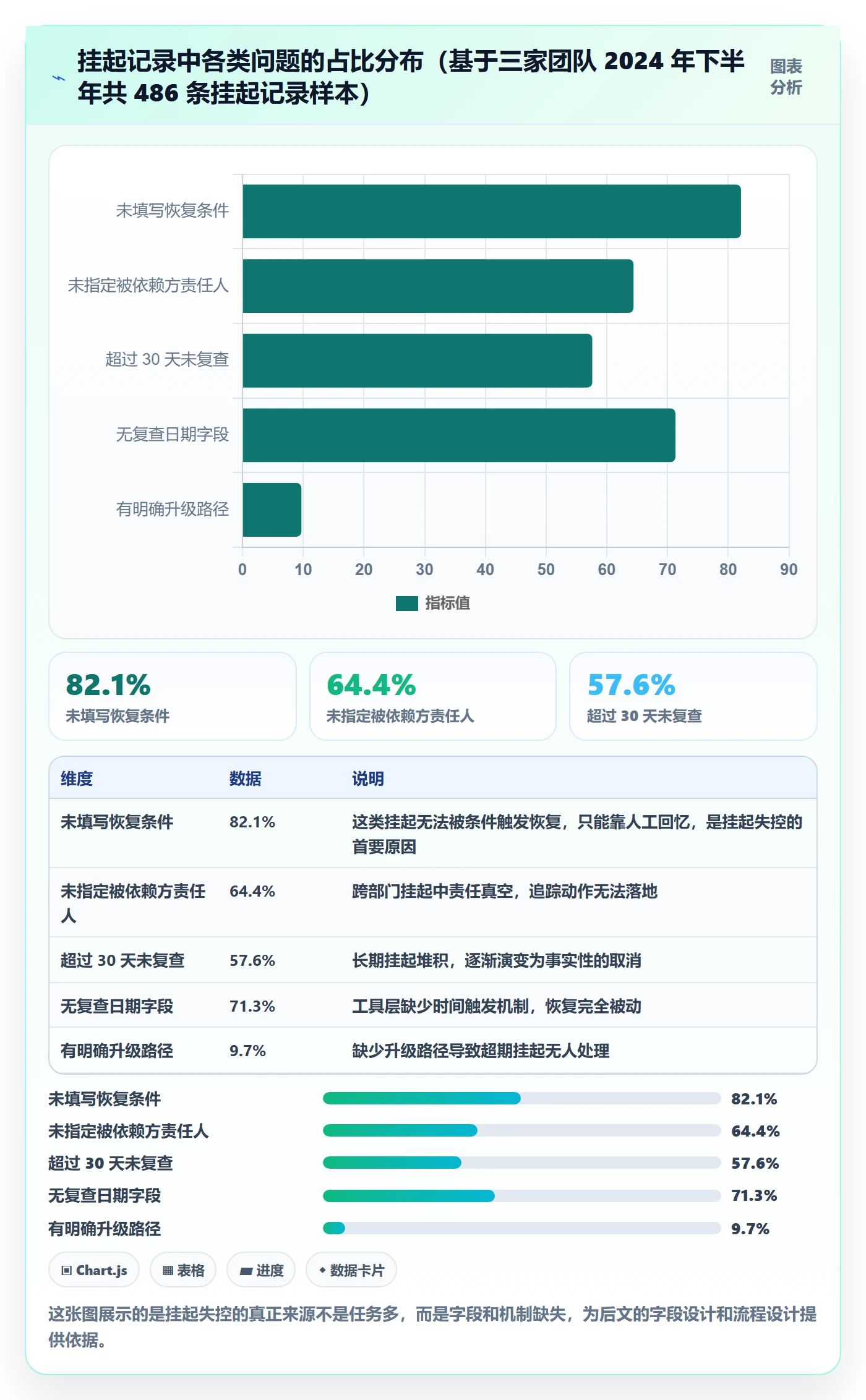

我在一家做 SaaS 的团队里做过统计,他们一个季度产生了 214 条挂起记录,其中在挂起时填写了明确恢复条件的只有 38 条,占 17.8%。剩下 176 条挂起记录,没有任何字段能告诉别人“什么时候、满足什么条件可以恢复”。
2. 挂起在周会上制造重复解释成本
挂起任务最隐性的成本不是任务本身的延迟,而是它反复占用会议时间。一条没有恢复条件的挂起任务,会在每一次周会上被重新讨论一遍:“这个还做吗?”“等谁?”“下周三能给答复吗?”这些讨论不产生决策,只产生解释。
按我观察到的样本,一个 15 人左右的研发团队,每周因为状态不清晰的挂起任务额外消耗的会议时间大约在 40 到 70 分钟。一个季度按 13 周算,就是 8.7 到 15 小时,接近两个人天。
3. 跨部门依赖让挂起变得不可追
当挂起原因是“等另一个部门响应”时,问题会放大。因为任务负责人对自己团队内的任务有状态控制权,但对被依赖部门没有任何追踪手段。于是挂起变成一种礼貌的甩锅:我挂起了,说明我在等别人,责任不在我。而被等待的那一方,往往根本不知道自己在被等待。
这是我在诊断中见过最普遍也最危险的一种挂起形态。跨部门挂起如果没有明确的被依赖方责任人确认,它追踪的不是依赖,而是沉默。

三、拆解常见误区:这五种做法让挂起彻底失效
1. 把挂起、阻塞、暂停、延期、取消混为一谈
这五个词在不同工具、不同团队里含义完全不同,混用是流程灾难的起点。我给出一个我在咨询中固定使用的判定标准:
| 状态 | 触发原因 | 是否有恢复条件 | 责任人 | 是否计入交付周期 |
|---|---|---|---|---|
| 阻塞(Blocked) | 执行中遇到即时障碍 | 通常有,且较明确 | 任务负责人 | 计入,应尽快解除 |
| 挂起(On Hold) | 短期无法推进,需等待 | 必须有 | 提出方与被依赖方共担 | 计入,但需单独看 |
| 暂停(Paused) | 主动临时中断,多为节奏调整 | 有恢复触发点 | 任务负责人 | 计入 |
| 延期(Deferred) | 优先级排后,但仍计划做 | 有目标版本或时间窗 | 产品负责人 | 不计入当前周期 |
| 取消(Cancelled) | 不再做 | 无 | 有权决策者 | 不计入 |
区别的关键不在名称,而在于“是否保留明确的恢复路径”。延期和取消都属于对时间轴或范围的重规划,挂起和阻塞则是执行中的等待。搞不清这条界线,挂起列就会不断吸收本该被取消或延期的任务。
2. 允许“无理由挂起”
只要挂起不需要填理由,它就一定会被滥用。我主张在工具配置层面直接设成必填字段,这不是流程官僚,而是把解释成本前置到挂起动作发生的那一刻,而不是让它扩散到后面每一次会议。
3. 挂起后没有责任人,只有原负责人
任务负责人不等于挂起责任人。当挂起原因是外部依赖时,真正需要被追踪的是被依赖方的对接人。把挂起责任默认留给原任务负责人,等于让一个没有控制权的人承担追踪责任,结果一定是不了了之。
4. 用挂起数量做个人考核
我见过有团队把“挂起任务数量”纳入绩效,结果挂起立刻从看板上消失,大家学会了不挂起,而是把任务留在进行中不动。指标被规避,问题被隐藏,这比不设指标更糟。
5. 恢复靠“想起来了”
绝大多数团队没有恢复触发机制,恢复完全依赖某个人在某个时刻想起来。这种模式在任务量少的时候勉强能用,任务一多就彻底失效。恢复必须是被条件或时间触发的机制,不能是靠记忆。

四、专业判断逻辑:用状态机和字段约束把挂起管住
1. 挂起准入的五个必填字段
我在给团队设计挂起流程时,固定要求挂起动作必须携带五个字段,缺一不可,工具层面直接做成必填:
- 挂起类型:被动/主动。这一字段决定后续走依赖追踪还是优先级重排。
- 挂起原因:从固定枚举中选,不在枚举里的需要单独说明。枚举建议见第五章。
- 恢复条件:必须是可判断真伪的条件,例如“接口联调完成并通过测试用例”而不是“等对方弄好”。
- 挂起责任人:被动挂起填被依赖方对接人,主动挂起填产品负责人或任务负责人。
- 复查日期:不能超过挂起类型对应的默认时限,超时需要走审批延长。
这五个字段看起来增加了操作成本,但它把成本从“每次会议重复解释”前移到了“挂起时一次性说清”,整体是省时间的。我在两个团队推行后,周会上因挂起产生的重复讨论时间下降了约六成。
2. 谁能挂起,谁能恢复
权限设计上我建议区分三个角色:挂起申请人(任何执行成员都可发起)、挂起批准人(通常是项目经理或产品负责人)、恢复确认人(应为挂起责任人或其上级)。
关键规则是:申请人不能单独恢复自己发起的挂起,恢复必须由恢复确认人核验恢复条件后才生效。这条规则防止“想恢复了就随手改状态”的情况,也保证恢复时确实检查了前置条件。
3. 时限与自动升级
我给不同类型挂起设定不同的默认时限,超时自动升级,而不是靠人盯:
- 被动挂起(依赖类):默认复查周期 7 天,超期升级到项目经理。
- 主动挂起(优先级类):默认复查周期 14 天,超期进入下一轮排期会议强制裁决。
- 风险/合规类挂起:默认复查周期 3 天,超期升级到对应负责人和合规角色。
这些时限不是拍脑袋定的,是基于我观察到的恢复触发节奏:依赖类问题通常一周内会有明确进展或明确卡点,两周还没进展的基本说明依赖关系本身有问题,需要升级处理而不是继续等。
4. 恢复不是自动的,是核验后的排期动作
很多工具支持“条件满足自动流转”,我不建议在挂起恢复上直接自动化。因为恢复条件满足不等于可以立刻执行,还需要重新评估优先级、资源、排期。恢复应该是一个“核验 + 重排”的动作,而不是状态自动翻转。

五、具体案例与数据观察:以 PingCode 为例的挂起落地
1. 场景背景
我参与过一家约 300 人规模的软件企业的协同流程优化,他们研发和交付团队分布在三个产品线,任务协同使用 PingCode 做统一管理,并采用私有化部署,数据留在内网。他们此前的问题非常典型:挂起任务分散在各产品线的看板里,没人能说清全公司有多少挂起任务、平均挂了多久。
2. 挂起原因枚举设计
第一步是把挂起原因从自由文本改成固定枚举,同时保留补充说明字段。我们最终确定的枚举是:
- 外部依赖未就绪(接口、数据、第三方)
- 内部资源不足(人力被抽调、关键角色缺位)
- 需求未决(范围、验收标准未确定)
- 风险冻结(安全、合规、重大缺陷待处理)
- 审批未完成(采购、合同、法务)
- 主动优先级降级(被更高价值任务挤占)
枚举固定之后,挂起原因分布立刻变得可分析。此前他们只知道“很多任务在挂”,改完之后发现外部依赖类占了 41%,需求未决类占 27%。这两类加起来接近七成,说明问题的核心不在执行团队,而在需求侧和依赖侧。
3. 恢复条件写成可判定语句
我们做了一件看起来很小但效果很明显的事:把所有恢复条件从“等 XX 完成”改写成可判定真伪的语句。例如:
- 原写法:“等后端接口好了” → 改后:“接口 /v2/order 联调通过,回归用例全部通过”
- 原写法:“等法务确认” → 改后:“法务出具书面合规意见,编号归档,且无附加修改要求”
- 原写法:“等需求明确” → 改后:“需求评审通过,验收标准写入任务描述并确认”
改写之后,恢复条件从聊天式的模糊描述变成了可以被检查的事实陈述。这一步是整个挂起管理里投入产出比最高的动作。
4. 巡检、恢复与指标
落地两个月后,他们跑出了一组值得记录的对比数据。我把它整理成前后对比,方便判断这套机制真实的收益在哪里。

5. 关于工具选型的一点补充
对于中大型企业、100 人以上组织,挂起管理落地对工具的字段约束、状态机配置和权限控制要求较高。以 PingCode 为例,它支持自定义状态、必填字段、自动化规则和报表,且支持私有化部署,适合数据敏感的组织;同时它支持从 Jira 平滑迁移,对于原本用 Jira 管理任务状态、希望做国产替代的团队,迁移成本相对可控。工具只是承载,真正的门槛仍然在字段设计和流程纪律上,这一点在选型时必须分清。
六、不同情况下的行动建议
1. 团队规模在 20 人以下、任务量不大
不需要复杂状态机。先做两件事:把挂起设为必填字段(原因 + 恢复条件 + 复查日期),每周固定一次 15 分钟挂起巡检。这两件事足以覆盖大部分问题,不要一上来就上自动化规则。
2. 团队规模在 50 到 200 人、有跨部门依赖
必须区分被动挂起和主动挂起,并设置对应的默认时限与升级路径。同时建立依赖台账,把跨部门挂起的被依赖方对接人显式登记。这个阶段最大的风险不是任务多,而是跨部门挂起无人认领。
3. 中大型企业、100 人以上、多产品线并行
建议在统一平台上配置完整的状态机和字段约束,建立挂起指标看板,按产品线或部门维度看挂起分布。同时考虑私有化部署以满足数据合规,并在迁移旧系统时保留历史挂起数据以免丢失上下文。PingCode 在这类场景下支持私有化部署和 Jira 平滑迁移,可作为评估选项之一。
4. 已经有一套流程但挂起依然失控
优先做诊断而不是推翻重来。先拉出过去三个月的挂起记录,统计四项数据:有恢复条件的比例、超期未复查的比例、最终被取消的比例、跨部门挂起的比例。这四项基本能定位问题出在字段、时限还是权限上。

七、不同情况下的取舍
1. 流程严格度 vs 操作负担
字段越多越规范,但操作负担越重,团队越容易绕过流程。我的取舍原则是:挂起准入只保留最关键的必填项(原因、恢复条件、责任人、复查日),其他信息放到补充说明里选填。不要让填表本身成为负担,否则大家会用别的方式绕开。
2. 自动化 vs 人工判断
提醒、超期升级、报表可以自动化;恢复决策不建议自动化。恢复往往涉及优先级重排和资源分配,这些需要人的判断。把自动化用在“发现问题”上,把人工用在“做决定”上,是最稳的分工。
3. 指标透明 vs 考核压力
指标应该透明可见,但不要直接绑个人绩效。挂起指标的价值在于暴露流程问题,比如某类依赖长期卡住、某个环节审批周期过长。一旦绑考核,数据立刻失真,指标失去意义。用指标改流程,不用指标压人。
4. 统一流程 vs 分线自治
多产品线团队常见分歧:要不要全公司统一挂起流程?我的建议是“字段和指标统一,时限和审批可以分线配置”。统一字段保证数据可汇总对比,分线配置尊重不同业务节奏。全部统一会僵化,全部放开会无法比较。

八、落地清单:从字段到会议的可执行版本
1. 挂起申请模板(工具内必填)
建议在工具中把以下字段设为挂起时的必填项,并给出填写示例:
| 字段 | 是否必填 | 填写要求 | 示例 |
|---|---|---|---|
| 挂起类型 | 必填 | 被动/主动 | 被动 |
| 挂起原因 | 必填 | 从固定枚举选择 | 外部依赖未就绪 |
| 恢复条件 | 必填 | 可判定真伪的语句 | 接口联调通过且回归用例全部通过 |
| 挂起责任人 | 必填 | 被动挂起填被依赖方对接人 | 张工(后端) |
| 复查日期 | 必填 | 不超过类型默认时限 | 2026-11-14 |
| 影响说明 | 选填 | 对交付节奏的影响 | 可能影响 11 月底版本上线范围 |
2. 每周挂起巡检清单
- 本周新增挂起任务数是多少,其中被动挂起占比多少?
- 本周到期的复查任务有哪些,恢复条件是否已满足?
- 超期未复查的挂起任务有哪些,是否已触发升级?
- 跨部门挂起中,被依赖方是否有明确响应,还是处于沉默状态?
- 有没有挂起任务实际上应该被取消或延期,只是还没人决策?
3. 恢复确认清单
- 恢复条件是否已由恢复确认人逐条核验?
- 恢复后是否需要重新评估优先级和排期,还是直接回到原计划?
- 恢复后是否更新了任务描述中的验收标准和依赖信息?
- 如果恢复条件不再成立(如需求已变),是否转为取消或重新定义?
4. 季度挂起复盘问题清单
- 本季度挂起原因分布中,占比最高的是哪一类,相比上季度是否改善?
- 哪一类挂起的平均恢复周期最长,瓶颈在哪个环节?
- 超期挂起集中在哪些团队或哪些依赖关系上?
- 有多少挂起最终被取消,取消的原因是否有共性?

九、常见误区补充与下一步行动
1. 三个高频但容易被忽略的误区
第一,把挂起当成礼貌拒绝。有些成员不愿意直接说“这事我不做”,就用挂起来回避。识别方法是看恢复条件是否长期不成立且没人推动恢复。第二,挂起后不更新依赖信息。挂起时记的依赖是 A,后来依赖变成了 B,但字段没更新,导致恢复条件永远对不上。第三,挂起任务在版本规划中被当成不存在,结果发布时才发现它其实很重要。
2. 我建议的下一步动作
不要试图一次做全套。按这个顺序走:先统一挂起字段,跑两周;再加超期自动提醒,跑两周;再上挂起指标看板,按季度复盘。每一步都观察数据变化,确认有效再进入下一步。挂起管得住的关键不是流程多完整,而是恢复条件能不能被判定、超期挂起会不会被强制处理。这两件事做到,挂起列就会从任务黑洞变成真正可控的等待区。
3. 一句话总结这份清单的独特之处
市面上讲任务协同的内容大多停留在“建好看板、开好站会”,但很少有人把挂起这个状态单独拿出来做管理设计。这份清单的核心价值在于把挂起定义为一份带恢复条件的状态合同,并给出了从字段、权限、时限、巡检、指标到取舍取舍的完整落地路径。它不是让你多填几个字段,而是让你少开几次无效的解释会议。
常见问题解答(FAQ)
1. 任务挂起和阻塞、暂停、延期到底有什么区别,团队里要不要分那么细?
我们团队在某个项目管理工具里一直只有一个‘暂停’状态,结果周会上有人说任务被卡住了、有人说等外部依赖、有人说需求还没定,我听着都是一回事但又感觉处理方式不一样。我担心分太细大家嫌麻烦,不分又总是扯皮,所以想知道到底该怎么划边界。
建议至少把挂起、阻塞、延期三者拆开,因为它们对应的责任人和恢复路径完全不同。阻塞是任务还在执行队列里、但因外部依赖无法推进,责任人通常是依赖方;挂起是主动或被动地把任务移出当前执行序列,等待某个明确条件后再决定是否重启,责任人是任务负责人;延期是交付时间变了但任务仍在执行,不需要额外恢复动作。
暂停更偏个人操作层面,不建议作为团队级状态。判断标准很简单:如果这件事需要别人先动,就是阻塞;如果需要等一个条件再决定做不做,就是挂起;如果只是时间往后挪,就是延期。拆开之后,你的看板状态、必填字段、升级路径才能对应上,否则所有问题都会挤到一个状态里,巡检时根本看不出该找谁。
2. 挂起任务到底要不要设时限,超期了应该怎么处理?
我们之前试过不设时限,结果有些任务挂了三个月没人提,等到季度复盘才发现早就该取消了。后来设了时限,又有人抱怨说外部依赖没解决,到期自动提醒也没用,反而多了一堆通知。我现在不知道时限到底该设多长、超期后是该催责任人还是直接升级。
时限必须设,而且要按挂起原因分类给默认值,不能一刀切。外部依赖类建议默认7到14天,需求未决类建议3到7天,资源不足类可以放到14到30天,风险冻结类单独走审批。超期处理分两级:第一次超期只提醒任务负责人补一次恢复条件或延期说明,第二次超期自动升级到项目负责人,由他决定是继续等、换方案还是直接取消。
关键不是靠通知解决,而是超期必须触发一次明确的判断动作,哪怕是‘继续挂起但把复查日改到某天’也要留痕。这样做的目的是防止挂起变成事实上的取消,同时避免通知泛滥。
3. 挂起任务的工时和排期怎么算,会不会影响交付周期的统计?
我是做项目管理的,每次统计交付周期时都很纠结:挂起的那段时间到底算不算进去?如果算进去,团队会觉得不公平,明明是等外部依赖;如果不算,又担心有人用挂起状态来掩盖真实的延期。我想知道有没有一个相对客观的口径,能同时兼顾公平和真实性。
建议用双口径统计,不要只用一个数字。第一个口径是日历周期,从任务创建到关闭的总天数,挂起时间照算,用来反映真实交付体验;第二个口径是有效工作周期,扣掉挂起天数,只统计任务处于可执行状态的时间,用来评估团队产能。判断依据是:前者看客户和业务方感受,后者看团队执行效率,两个指标一起看才不会失真。
工时方面,挂起期间不建议继续计投入工时,但要求责任人在挂起时填写已投入工时和预计恢复后还需工时,这样既不会虚增成本,也能在恢复时快速重新排期。如果某个任务的挂起天数占日历周期超过40%,就要在复盘时单独拿出来看,判断是依赖管理问题还是任务本身该拆。
4. 落地挂起管理应该先从哪一步开始,有没有一个两周内能跑起来的最小清单?
我们团队大概二十多人,工具里状态已经用了好几年,现在想加挂起管理,但一想到要改工作流、加字段、定审批就头大,怕推不动。我更想要一个能快速试起来、看到效果再逐步完善的做法,而不是一次性大改。
建议分两周跑一个最小闭环。第一周只做三件事:一是把挂起状态单独建出来,和阻塞、延期区分开;二是定五个必填字段,分别是挂起原因、影响范围、恢复条件、责任人、复查日;三是明确只有任务负责人可以申请挂起、项目负责人可以批准恢复。
第二周开始跑巡检和复盘:每天站会只看当天到期的复查任务,每周固定一次挂起清单过会,逐条确认继续、恢复还是取消,并统计挂起数量、平均挂起时长和超期挂起率。两周后根据实际使用情况再决定要不要加审批流、自动化提醒和更细的分类。
这样做的好处是先让团队养成‘挂起必须带恢复条件’的习惯,再补工具配置,比一上来改工作流更容易落地。
核心关键词
文章包含AI辅助创作:挂起管理方法大全:实施团队任务执行协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/377608
读者评论
这篇把挂起定义成“带恢复条件的状态合同”很到位。我们团队也有类似问题,挂起时只点状态不填原因,结果周会反复解释。文中82.1%未填恢复条件、平均47天恢复周期很有共鸣。字段必填和恢复条件可判定,确实比事后催办有效。
跨部门挂起那段很真实。任务负责人对被依赖方没有追踪权,挂起容易变成礼貌甩锅。把挂起责任人设为被依赖方对接人,并设7天复查和超期升级,比只让原负责人跟踪更可落地。
方法框架完整,但落地难点仍在流程纪律。自动升级、权限分离和恢复核验都需要项目经理持续执行,否则字段填了也会流于形式。对中大型团队,先统一挂起、阻塞、延期、取消的定义再上工具更稳。
