任务执行阻塞教程:实施团队风险控制,避坑指南

去年 9 月,我以外部顾问身份介入一家做智能制造系统交付的公司。项目 A 原计划 11 月初上线,但在 10 月 20 日的周会上,项目经理摊开一张表:23 个在办任务里有 11 个处于"等接口"状态,其中 4 个已经等了超过 15 个工作日。更麻烦的是,这 11 个卡点散落在 6 个人手里,没有一条记录说明"谁在等谁、等到什么时候、等不到怎么办"。最终上线延后 19 天,多投入 61 个人天,客户方还因为验收节点错过扣了一笔款。

复盘时我们发现,真正吃掉工期的不是技术难度,而是没有一套把阻塞当成风险事件来管的机制。

这篇文章不讲"敏捷宣言",也不做工具盘点。我把过去几年在实施交付、跨部门协同、多项目并行场景里踩过的坑,压缩成一套可以直接落地的风险控制闭环,附上阻塞卡模板、升级话术和度量口径。读完你应该能判断:你的团队现在缺的到底是工具、流程,还是责任人。

一、先给结论:阻塞不是"卡住了",而是风险控制失效的信号

很多团队把阻塞归类为"进度问题",于是处理方式自然变成催办、加班、临时拉群。只要项目经理足够勤奋,短期确实能把火扑灭。但火会反复烧起来,因为被扑灭的只是症状,没被处理的是风险识别和升级机制。

1. 三条可以直接拿走的核心结论

结论一:阻塞是一个风险事件,它必须有登记时间、责任人、处置时限和关闭验证。只要缺其中任何一项,这个阻塞就会从"待解决"变成"被遗忘",而遗忘的阻塞会在里程碑前一周集中爆发。

结论二:阻塞的真实成本要按"等待时长 × 被牵连人数"算,而不是按任务条数算。一个接口等待 10 天,如果它挡住了前端 2 人、测试 1 人和数据 1 人,成本是 40 个人天量级的空转,而不是"1 个任务延期"。

结论三:闭环机制的价值远高于工具。我见过用在线表格把阻塞管得井井有条的 30 人团队,也见过买了重型研发管理平台却只用来打卡的 200 人组织。工具决定记录效率,机制决定是否真的被解决。

2. 阻塞的代价可以被量化,只是多数团队没算

我对经手的 6 个实施类项目做过一次脱敏统计,样本覆盖 1842 条阻塞记录,时间跨度 14 个月。结论比预想的更直接:不同来源的阻塞,等待时长差了将近 3 倍,而跨组织边界的阻塞几乎全部贡献了长尾。

阻塞来源 平均等待时长 平均被牵连人数 折算空转人天
客户侧需求确认 / 验收口径 11.4 个工作日 3.6 人 41 人天
第三方接口 / 数据权限等待 9.8 个工作日 3.1 人 30 人天
内部技术方案未定 4.2 个工作日 2.4 人 10 人天
资源冲突 / 人员调度 3.6 个工作日 1.8 人 6 人天
审批与流程等待 2.1 个工作日 1.2 人 2.5 人天

这张表最值得注意的不是绝对值,而是排序。排在前面两类都不是团队内部能单独解决的,恰恰因为它们跨出了团队边界,才更容易被"等一等看"拖成灰色地带。内部技术阻塞虽然频次高,但因为责任人明确、决策链短,反而平均 4 天左右就能破局。

3. 风险控制闭环的六个环节

我把可落地的闭环拆成六步:预防、识别、记录、响应、升级、复盘。注意顺序,预防排在识别之前,这是大多数教程漏掉的一环,如果依赖关系一开始就是黑箱,后面识别得再勤也只是在追债。

任务执行阻塞教程:实施团队风险控制,避坑指南

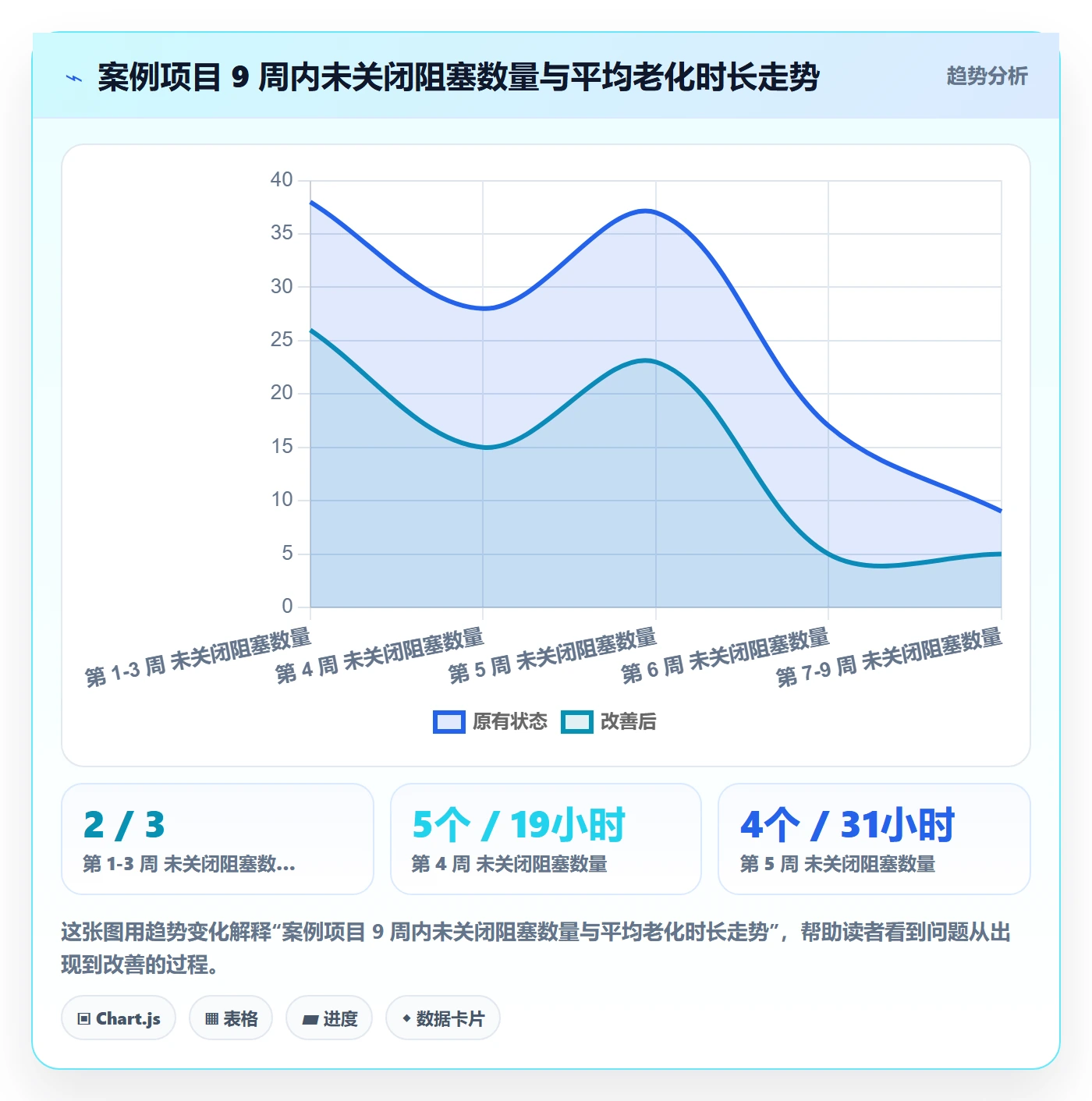

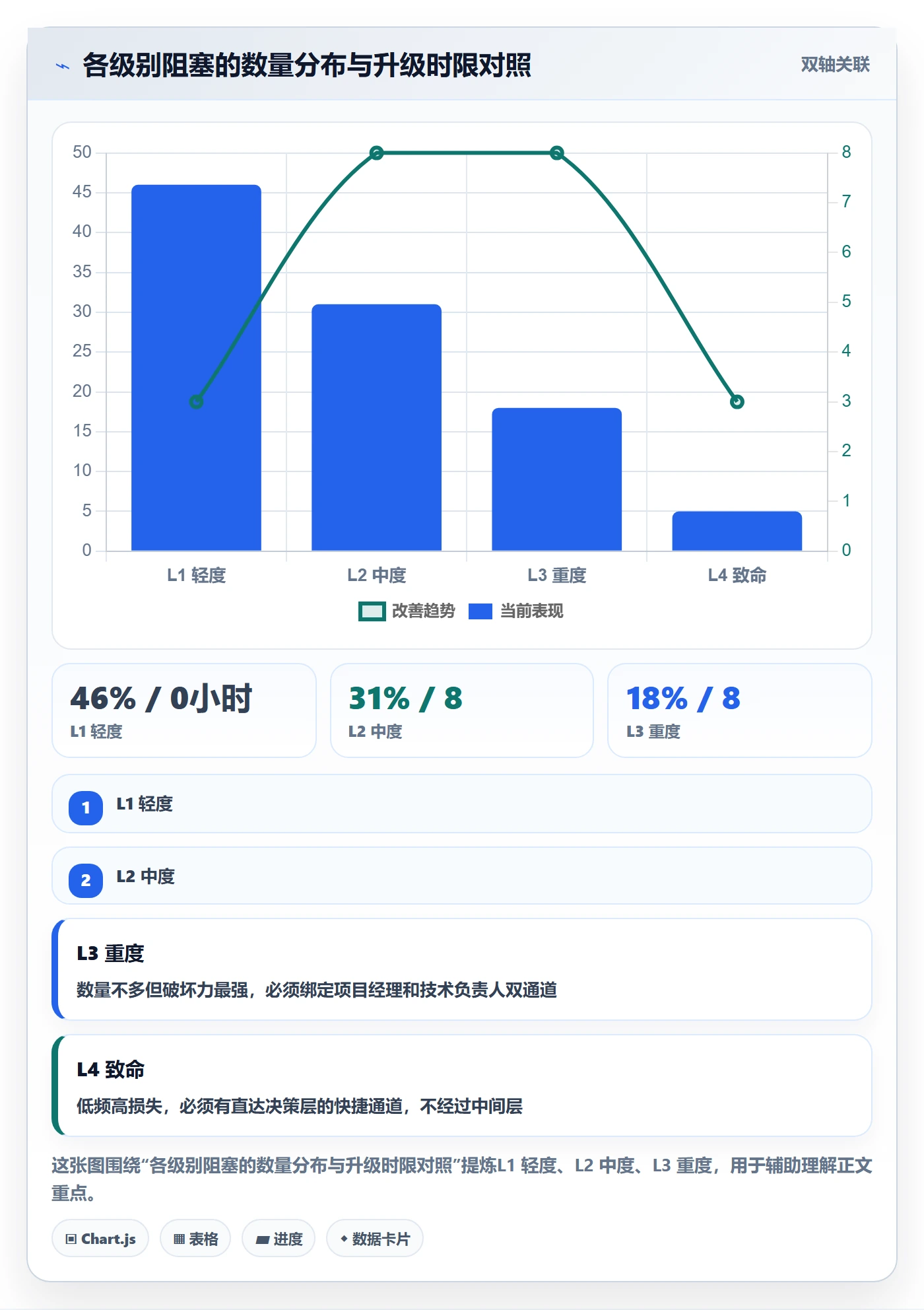

这张图里的数据来自一个 60 人规模的交付部门,闭环机制上线 5 个月后的对照。可以看到改善最明显的不是"阻塞数量下降",阻塞总数只降了 22%,但老化时长和升级响应时长降幅超过 60%。这说明把阻塞消灭干净不现实,把它的处理速度提上来才是务实的优化目标。

二、真实场景:实施团队为什么比研发团队更容易被阻塞拖死

纯研发团队的阻塞大多发生在自己可控的范围内:代码依赖、环境、技术选型。实施交付团队面对的是一个完全不同的生态,你在客户的场地里,用客户的数据,等客户的供应商,还要过客户内部的审批流程。控制权天然分散。

1. 三个我亲历的现场

现场一:站会变成了"没问题"汇报会。我参加过的一个项目组,每天站会 15 分钟,8 个人轮流说"昨天做了什么、今天做什么",全程没有一个人提阻塞。但项目看板上明明挂着 7 张等待卡。原因很简单:提出问题的人会被追问细节,会被要求去协调,而协调是最费精力的活。沉默成了一种理性选择。

现场二:卡点被私下解决,然后消失。一位技术负责人习惯直接给客户方对接人打电话,一个电话就把接口权限要过来了。问题解决了,但没有留下任何记录。结果是:第一,没人知道这个接口曾经卡住;第二,下次同类问题出现,团队仍然不知道怎么处理;第三,这位负责人一旦休假,整个链路就断了。

现场三:跨部门等待没人敢升级。一个数据对接任务等了 12 天,只因为对方部门的接口人"最近在忙别的项目"。任务负责人反复催,就是不敢往上捅。我问为什么,他说:"怕影响关系,下次不好合作。"这是最典型的组织成本,把升级当成得罪人,而不是当成流程动作。

2. 实施团队阻塞的五个高频来源

基于前面 1842 条记录的归类,实施交付场景的阻塞来源集中度非常高,前两类占了过半。

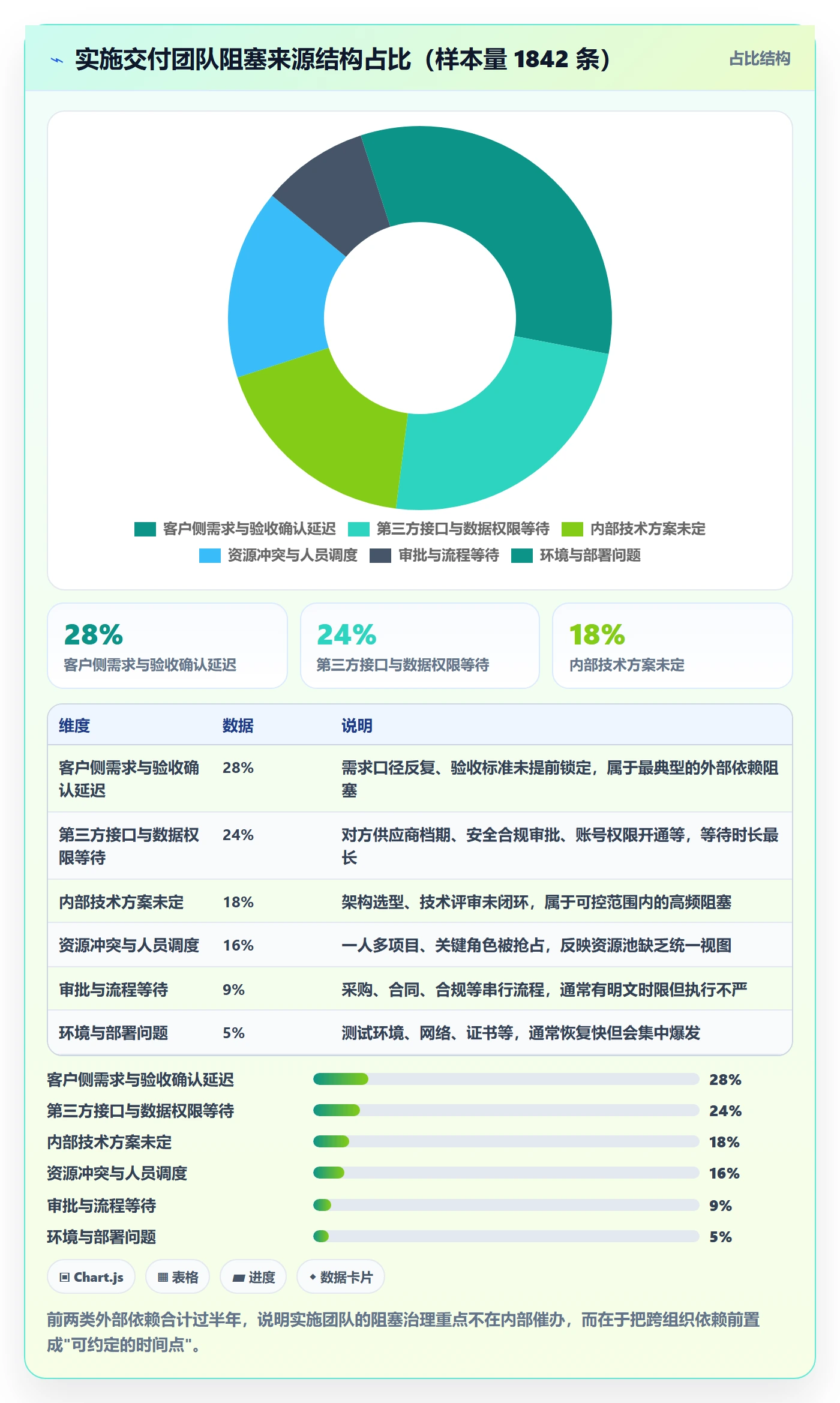

任务执行阻塞教程:实施团队风险控制,避坑指南

看到这个结构,处理策略就很清楚了。内部阻塞(技术方案、资源冲突)合计 34%,靠团队自身节奏就能解决;外部阻塞(客户、第三方、审批)合计 61%,必须靠前置约定和升级机制。用管理内部节奏的方法去管外部依赖,是实施团队最常见的错配。

3. 为什么"催办"注定无效

催办的本质是把压力从任务执行人转移到协调人身上。催办一次,压力释放一次,但系统的信息状态没有改变,等待时长没有记录,升级阈值没有定义,责任人没有承诺时间。

更关键的是,催办不可积累。第三个项目再出现同类阻塞时,团队仍然是从零开始协调,没有任何可复用的经验。而闭环机制不一样,它每次都在沉淀:这个根因属于哪一类、通常要多久、该找谁、上次是怎么解决的。

三、拆解七个常见误区

下面这七条,是我在不同团队里反复看到的真实踩坑点。每一条我按"表现,后果,改法"来写,方便你对照自查。

1. 误区一:把阻塞当个人能力问题

表现:任务卡住了,主管第一反应是"这个人是不是搞不定"。

后果:团队学会隐藏阻塞,直到无法隐藏。信息延迟暴露,处置窗口被压缩到几乎没有。

改法:在团队规则里明确写一句话,提出阻塞是加分项,隐瞒阻塞才是问题。并把"阻塞暴露提前量"作为正向指标纳入复盘。

2. 误区二:把站会当作阻塞识别机制

表现:默认站会能暴露所有卡点,因此不再设置其他识别通道。

后果:站会时间有限,只有表达能力强、性格外向的人会把阻塞说出来;内向成员和外包成员的阻塞长期沉底。

改法:站会只做"阻塞确认",识别依赖看板标签和自动提醒。任何人发现阻塞,可以不等站会直接登记,站会只用于确认责任人和时限。

3. 误区三:没有升级阈值和升级路径

表现:阻塞升级靠直觉,"感觉卡太久了"才升级。

后果:升级动作被情绪化,愿意升级的人升级得很勤,不愿意的人永远不升级,团队内部标准不一致。

改法:为每一级阻塞设定明确的时限阈值和接收人,到点自动升级,不需要当事人做价值判断。

4. 误区四:阻塞关闭没有验证

表现:责任人回复"已处理",任务直接标记恢复。

后果:阻塞在 3 天内再次出现,等待时长被重置,度量数据失真,团队对机制失去信任。

改法:关闭必须由提出阻塞的人验证,验证不通过则阻塞卡重新打开并累计时长,而不是新建一张卡。这一步是防止"指标好看、现实难看"的关键。

5. 误区五:工具堆砌,字段比问题还多

表现:阻塞卡设计了 20 个必填字段,包括影响模块、严重等级、复现步骤、关联需求、预估工时。

后果:填一张卡要 5 分钟,团队开始应付填写,数据质量崩塌,最后连基础统计都做不了。

改法:阻塞卡只保留七要素(后面会给模板),其余字段全部改为选填,用自动关联替代手工填写。

6. 误区六:度量指标不定义口径,或者干脆造假

表现:月度报告里"阻塞数量下降 40%",但实际是因为定义变严了。

后果:指标失去决策价值,管理层看不到真实风险,问题在下一个里程碑集中爆发。

改法:每个指标写清口径和采集方式,并且至少保留一个"不会被优化掉"的负向指标,比如重复根因占比。

7. 误区七:复盘只有结论,没有行动项

表现:复盘会开完,纪要写了"需加强跨部门沟通"。

后果:下个迭代同样的阻塞再出现一次,团队对复盘产生疲劳。

改法:每条复盘结论必须落成一个具体动作,带责任人和截止日期,并在下一次复盘会上验证完成情况。

任务执行阻塞教程:实施团队风险控制,避坑指南

四、专业判断逻辑:把阻塞当成风险事件来管

到这一步,问题已经清楚了:不是团队不努力,而是缺少一套判断标准。下面给出我在项目里实际使用的定义、分级、责任边界和根因模型。

1. 先分清:阻塞、延期、依赖、缺陷、等待

这五个词经常被混用,混用之后责任就不清楚了。我的判断标准如下。

概念 核心特征 责任人 处理动作
阻塞 任务已启动但无法继续推进,且原因不在执行人可控范围内 阻塞协调人 + 责任方 登记、分级、定时限、升级
延期 已超过计划完成时间,但仍可继续推进 任务执行人 重新估算、调整计划
依赖 任务需要其他任务先完成,属于正常计划内前置关系 计划负责人 排期、对齐里程碑
缺陷 产出物不符合预期,需要修复 任务执行人 缺陷流程、回归验证
等待 任务尚未启动,处于排队状态 资源所有人 资源调度、WIP 限制

判断的关键点是"执行人是否还有可推进的动作"。如果他还能做别的部分,那叫依赖或者等待;如果完全没有可推进的动作,且原因在别人手上,那才是阻塞,必须走阻塞流程。

2. 四级分级与响应阈值

分级的目的不是给问题贴标签,而是让响应动作自动化。分级依据只有两个:影响范围和时间压力。我用的是下面这套标准,可以直接改数字套用。

级别 判定条件 响应时限 升级时限 升级接收人
L1 轻度 影响 1 人,24 小时内可自行解决 4 工作小时 无需升级 ,
L2 中度 影响 2-3 人,或 1 个功能点 8 工作小时 1 个工作日 模块负责人
L3 重度 影响 4 人以上,或卡住里程碑关键路径 4 工作小时 1 个工作日 项目经理 + 技术负责人
L4 致命 影响对外交付节点、合同条款或数据安全 1 工作小时 2 工作小时 交付总监 / 客户决策层

阈值一定要写进工具里自动执行。靠人记住"L3 要一天内升级"是不现实的。工具到点自动提醒接收人,比任何口头强调都管用。

任务执行阻塞教程:实施团队风险控制,避坑指南

3. 四个角色的责任边界

阻塞处理最容易模糊的就是"谁负责"。我通常只设四个角色,职责写死,避免互相推。

(1)阻塞提出人

负责登记阻塞卡、描述清楚缺口、参与关闭验证。他不负责协调资源,也不承担解决责任。

(2)阻塞协调人

通常由项目经理或 Scrum Master 担任,负责分级、指派责任方、跟踪时限、执行升级。这个角色是机制运转的发动机,缺了它闭环就断了。

(3)阻塞责任方

握有解决资源或决策权的人,可以是内部技术负责人,也可以是客户方接口人。他必须承诺一个明确的解决时间点,而不是"尽快"。

(4)决策层

只在 L4 或升级后仍无进展时介入,负责在资源冲突和责任争议中做取舍。决策层的介入必须快,慢一次,整个升级机制的可信度就掉一半。

4. 四类根因模型,决定复盘往哪里改

复盘如果只写"沟通不畅",等于没写。我要求所有阻塞在关闭时归入四类根因之一,这四类对应完全不同的改进动作。

  • 信息类:需求口径、验收标准、接口文档不清。改法是前置澄清会 + 冻结节点。
  • 资源类:人手不足、关键角色被抢占、环境不可用。改法是资源池视图 + WIP 限制 + 环境预置。
  • 流程类:审批串行、升级无路径、决策权不清。改法是把串行改并行,写死升级阈值。
  • 能力类:技术方案不成熟、缺少经验、工具不熟。改法是技术预研 + 结对 + 培训。

归类的意义在于:如果一类根因占比持续超过 30%,说明问题不在执行层,而在机制层。这时候再怎么催执行人都是徒劳的。

五、案例与数据观察:一个跨部门接口依赖阻塞的完整处理

下面这个案例来自真实的实施交付项目,为保护商业信息做了脱敏处理,流程细节保持原样。项目背景:为一家制造企业交付生产数据看板,涉及客户方 ERP 供应商的接口开放。

1. 案例背景与初始状态

项目周期 12 周,团队 9 人。第 4 周时,看板的核心数据链路需要 ERP 供应商开放一个只读接口。当时的处理方式是:项目经理在群里问了一句,对方回复"排期中"。之后就没有下文了。

这是最典型的问题形态,阻塞已经存在,但没有被登记为阻塞,只是一个"在群里问过的事"。

2. 第 4 周:识别与记录

第 4 周周三,我在站会上问了一个问题:"这个任务如果今天拿到接口,几天能完成?"回答是 3 天。我又问:"那如果 10 天后才拿到呢?"全场沉默。这就是识别的价值,不是发现卡点,而是让团队看见卡点的下游影响。

当天登记阻塞卡,填写七要素:

阻塞卡 #B-0413
─────────────────────────────

阻塞描述:ERP 供应商未开放生产工单只读接口
影响范围:数据同步开发 1 人、图表开发 2 人、联调测试 1 人(共 4 人)
分级:L3 重度(影响 4 人 + 卡住第 8 周里程碑关键路径)
责任方:客户方 IT 经理(对接 ERP 供应商)
承诺时间点:第 5 周周五前给出接口开放日期
升级阈值:若第 5 周周三仍无明确时间点,升级至客户方项目总监
关闭验证人:项目技术负责人(以实际调用成功为准)
─────────────────────────────

注意第 5 项和第 6 项。责任方要给出的不是一个解决方案,而是一个明确的时间点。这是把外部依赖从"等待"变成"可约定"的关键动作。

3. 第 5 周:响应与升级

第 5 周周一,责任方回复"供应商那边在评估"。周二、周三继续无进展。周三下午 5 点,触发升级阈值,项目经理按预设路径向客户方项目总监发送升级信息。

升级话术不指责、不抱怨,只陈述事实和影响:

【升级说明】生产数据看板项目 · 阻塞 #B-0413
现状:ERP 只读接口开放时间未确定,已持续 6 个工作日。

影响:4 名成员无法推进,第 8 周联调里程碑存在 3-5 个工作日风险。

已做动作:第 4 周已与 IT 经理确认,承诺本周五前给出时间点,目前未收到。

请求支持:请协助确认接口开放的具体日期;若无法在本周五前开放,

我方建议先提供样例数据用于开发,正式接口后续切换。

说明:本邮件按项目升级机制发出,非对任何个人的评价。

这封邮件在 4 小时内得到回复。客户方项目总监当天协调供应商,第 5 周周五确认接口在第 6 周周三开放,同时同意先提供样例数据。

4. 第 6-9 周:响应、关闭与验证

拿到样例数据后,2 名图表开发成员先行推进,把 3 天的等待压缩到 0。第 6 周周三接口正式开放,技术负责人完成实际调用验证后才关闭阻塞卡,累计阻塞时长 8 个工作日,其中后 3 个工作日已通过样例数据部分解耦。

第 8 周里程碑按时完成,这个结果不是因为团队更努力,而是因为:阻塞被登记了,责任方有承诺时间,阈值到点自动升级,关闭有验证。

任务执行阻塞教程:实施团队风险控制,避坑指南

5. 工具承载:为什么我们把阻塞卡落到 PingCode 上

这个案例早期用的是在线表格,能管,但有两个硬伤:一是权限和审计弱,客户方人员的操作记录不完整;二是阻塞卡和需求、测试用例、迭代之间没有关联,统计口径靠人工维护。

后来我们把阻塞管理迁到 PingCode 上。选择的理由很具体:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这对我们这类涉及客户生产数据的实施项目是硬需求,数据不出客户内网。同时它支持 Jira 平滑迁移,团队里熟悉 Jira 工作流的成员几乎不用重新学习,是国产替代方案里迁移成本较低的一种。

从实际使用角度看,最有价值的三点:

  1. 阻塞卡可以和需求、迭代直接关联,统计"某迭代内阻塞时长占迭代总时长比例"不再靠人工汇总。
  2. 阈值可以配置自动提醒,到点自动通知升级接收人,不用靠项目经理记。
  3. 关闭验证有迹可循,谁在什么时间验证的、验证结论是什么,都在卡里留痕,复盘时不用回忆。

但我要强调一点:工具解决的是记录和追溯效率,不解决"敢不敢升级"的问题。如果团队文化里升级等于得罪人,再好的平台也只是把没人看的阻塞卡从表格搬到了系统里。

六、工具怎么选:可视化、可追溯、可度量、低维护

选工具之前先明确一件事:你要的不是一个"能记阻塞"的地方,而是一个"能让阻塞按时被升级和关闭"的机制载体。基于这个前提,我用四个维度做判断。

1. 四个判断维度

  • 可视化:阻塞能不能在一张看板上被看见,包括"已等待多久"。
  • 可追溯:每次状态变化有没有时间戳和操作人,能不能还原处理过程。
  • 可度量:能不能直接算出老化时长、升级率、重复根因占比,而不是靠人工统计。
  • 低维护:登记一张阻塞卡需要几个字段、多少秒,这决定了数据质量的上限。

任务执行阻塞教程:实施团队风险控制,避坑指南

2. 四类团队的配置建议

(1)10 人以下小团队

不要上重工具。一张在线表格加一个固定的"阻塞"标签就够,关键是每天站会必须过一遍阻塞列表,每条必须有责任人和时间点。

(2)20-50 人单项目交付团队

用通用协作平台或轻量看板,把阻塞做成独立卡片类型,配置基础自动提醒。这个规模下最容易出现的失效点是"没有专职协调人",建议明确由项目经理兼任。

(3)100 人以上多项目组织

这个规模必须依赖可度量、可追溯的平台能力。像 PingCode 这类支持私有化部署、能与需求迭代深度关联的平台更合适,因为你要回答的问题已经不是"这个阻塞怎么解",而是"哪个项目的阻塞重复根因最多、资源冲突集中在哪"。如果组织此前用 Jira,迁移成本是需要重点评估的项。

(4)客户现场驻场或外包实施团队

优先考虑数据合规和权限边界。私有化部署几乎是默认选项,同时要支持客户方人员只读或有限编辑,操作留痕必须完整,因为很多争议最终要靠记录来澄清。

3. 工具避坑三条

第一,不要让阻塞卡成为新的填表负担。字段控制在 7 个以内,能自动带出的绝不手填。

第二,不要把阻塞藏在任务的评论里。讨论可以在评论里,但阻塞必须是独立对象,否则统计不出来。

第三,不要只看"阻塞数量"这一个数。数量下降可能是识别能力退化的结果,必须配合老化时长和重复发生率一起看。

七、不同情况下的行动建议

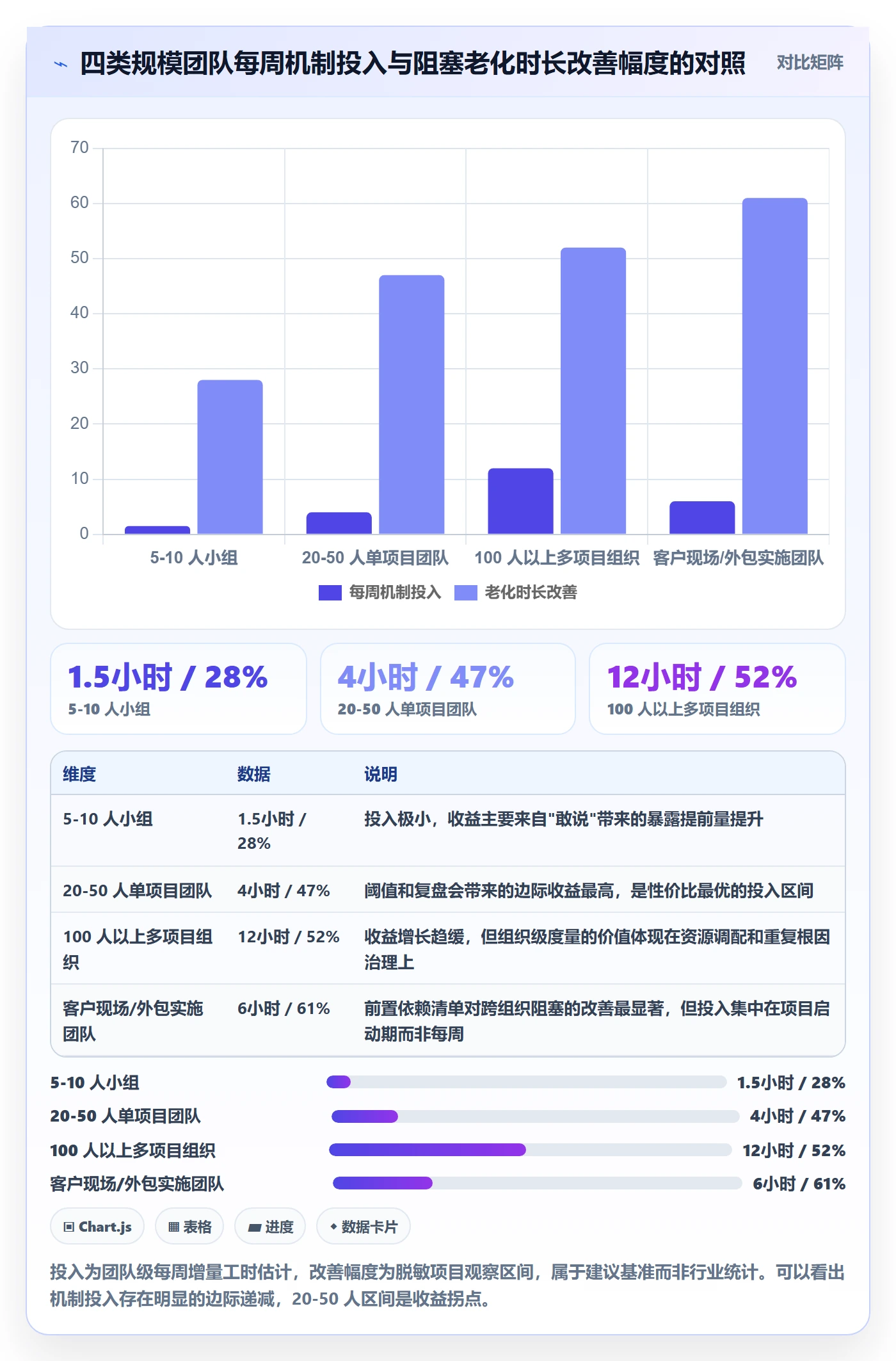

机制不能一刀切。同样是阻塞治理,5 人小组和 200 人组织要做的动作差异很大。下面是我按规模给出的具体建议,可以直接对照执行。

1. 5-10 人小组:先解决"敢说"

这个阶段最缺的不是流程,是心理安全感。建议做三件事:站会专门留 5 分钟只讲阻塞;明确"提出阻塞不加分也不扣分";每周挑一个已关闭的阻塞做 10 分钟根因讨论。不要上系统,不要建复杂字段。

2. 20-50 人单项目团队:把阈值写死

这个规模已经超出"靠记忆管理"的边界。必须建立:阻塞卡七要素、四级分级标准、升级阈值和接收人、周度阻塞复盘会。这个阶段最常见的失败是"流程建了但没人执行",对策是把执行情况纳入项目周报,让不执行变得可见。

3. 100 人以上多项目组织:建组织级度量

到这个规模,单个项目的阻塞处理已经不是主要矛盾,跨项目的资源冲突和重复根因才是。需要做的事包括:统一阻塞定义和字段口径、建立跨项目阻塞看板、月度输出重复根因 TOP5、把阻塞指标纳入交付健康度评估。

4. 客户现场/外包实施团队:把外部依赖前置

实施团队的重点在项目启动阶段,而不是执行阶段。建议在启动会就把所有外部依赖列成清单,每一项约定"最晚提供时间"和"延迟后果",并写进双方确认的文档。前置一次澄清会,通常能消掉后面一半的阻塞。

任务执行阻塞教程:实施团队风险控制,避坑指南

八、不同情况下的取舍

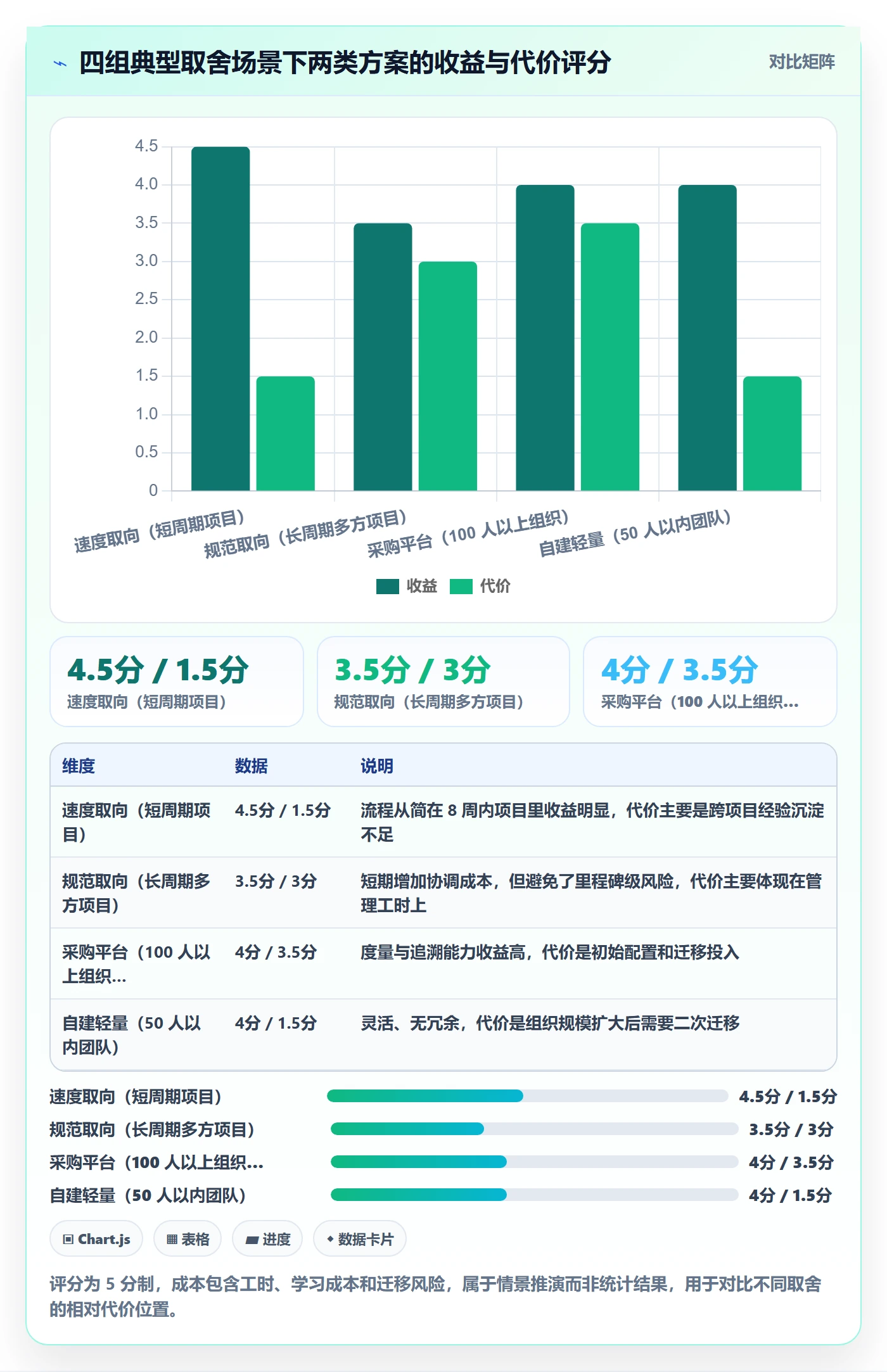

任何机制都有代价。真正的专业判断不是"要不要做",而是"在这个场景下我愿意放弃什么"。下面四组取舍,我在不同项目里都做过选择。

1. 速度 vs 规范

选速度:项目周期短于 8 周、客户方接口人明确、团队磨合成熟。这时候流程要从简,重点只保留"登记 + 责任人 + 时间点"三件事。

选规范:周期长于 3 个月、涉及多方供应商、有合同违约条款。这时候哪怕增加协调成本,也必须把分级、阈值、验证、复盘全部落地。

2. 集中式协调人 vs 分布式责任

集中式:适合阻塞来源复杂、跨部门多的场景。由一个专职协调人统一跟踪,好处是口径统一、升级果断,坏处是这个角色一旦空缺机制就停摆。

分布式:适合团队自治程度高、成员稳定的场景。每个模块负责人管自己的阻塞,好处是响应快,坏处是标准容易漂移,需要定期校准口径。

3. 采购平台 vs 自建轻量方案

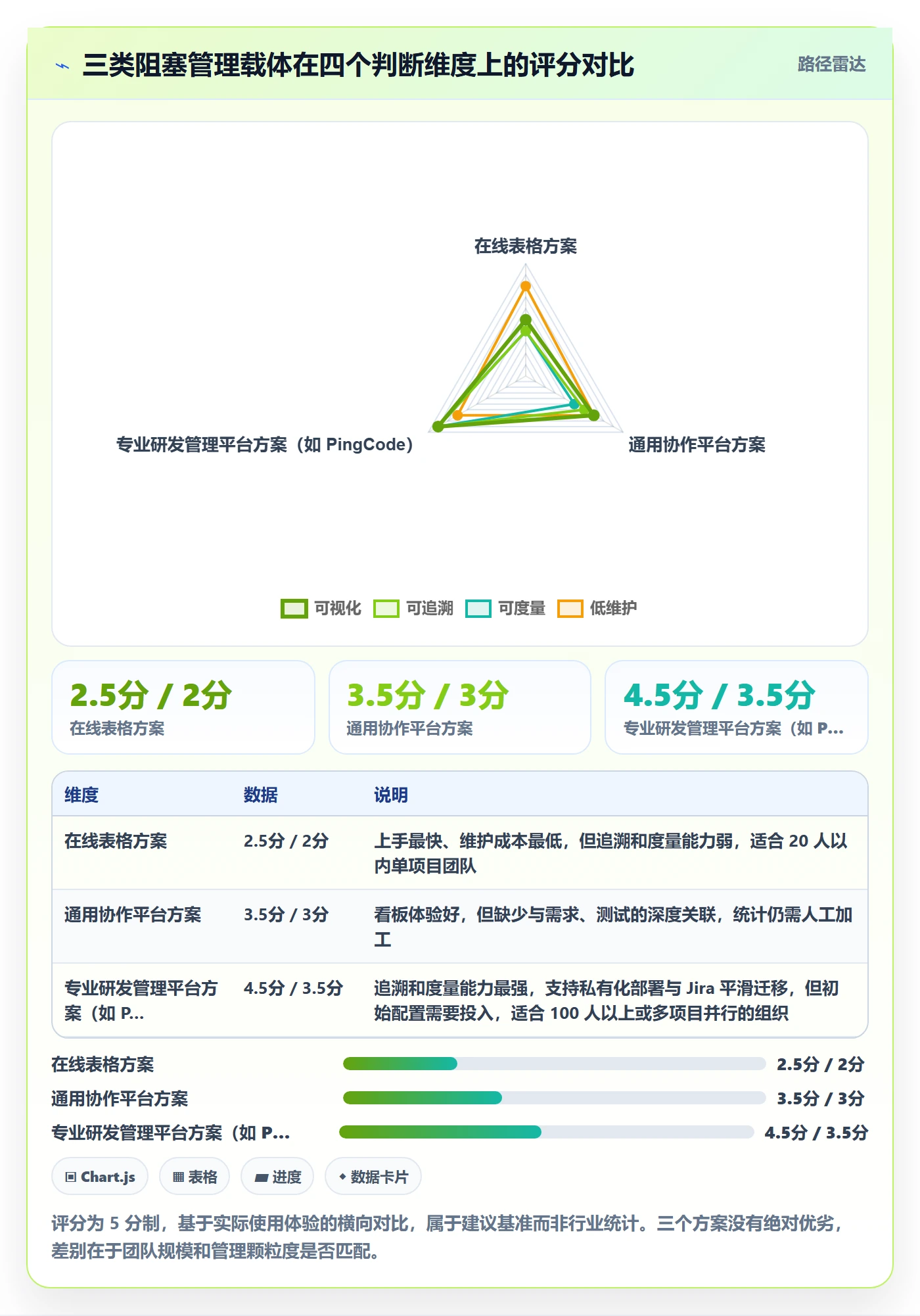

采购平台:当组织超过 100 人、多项目并行、需要组织级度量时,自建的成本会迅速超过采购成本。这时候更适合选择支持私有化部署、能与需求迭代深度关联、且迁移成本可控的平台,比如 PingCode 这类面向中大型企业的国产研发管理方案。

自建方案:当团队在 50 人以内、项目形态单一、已有成熟协作工具时,自建轻量方案反而更灵活,不会有功能冗余带来的填表负担。

4. 强硬升级 vs 关系维护

这是最难的一组取舍。我的判断是:把升级动作制度化,而不是情绪化。当升级是由阈值触发的流程动作,而不是由个人不满触发的人际行为,关系损耗会大幅下降。配合前面那封"非对任何个人的评价"的升级邮件模板,实际关系损耗远低于大多数人的想象。

任务执行阻塞教程:实施团队风险控制,避坑指南

九、可直接套用的模板与话术

下面这些东西你可以今天就复制走。它们都是我在实际项目里用了多轮之后收敛下来的版本,去掉了所有不影响执行的字段。

1. 阻塞卡七要素模板

【阻塞卡模板】

阻塞描述:一句话说清"缺什么、缺谁的"
影响范围:影响几人 / 卡住哪个里程碑
分级:L1 / L2 / L3 / L4
责任方:具体到人(不是部门)
承诺时间点:具体日期或"某日前给出明确日期"
升级阈值:超过多长时间无进展就升级,升级给谁
关闭验证人:由谁验证才算真正解决

2. 升级话术模板(IM / 邮件通用)

【升级说明】{项目名} · 阻塞 #{编号}
现状:{一句话描述卡点},已持续 {N} 个工作日。

影响:{N} 名成员无法推进,{里程碑} 存在 {N} 个工作日风险。

已做动作:{时间} 已与 {责任人} 确认,约定 {承诺内容},目前 {结果}。

请求支持:请协助 {具体请求};若无法在 {时间} 前完成,我方建议 {替代方案}。

说明:本信息按项目升级机制发出,非对任何个人的评价。

这个模板的关键在最后一句。它把升级从"追责"重构成"机制动作",大幅降低接收方的防御心理。

3. 站会追问话术

  • "这件事如果今天就有结果,你几天能完成?",用来判断下游影响。
  • "现在还缺什么?缺的东西在谁手上?",用来定位责任方。
  • "如果他周五给不了,我们还有别的路吗?",用来发现替代方案。
  • "这个卡点什么时候开始的?我看看要不要升级。",用来触发机制而不是临时决定。

4. 复盘模板

【阻塞复盘 · #{编号}】

阻塞时长:{N} 个工作日

根因归类:信息类 / 资源类 / 流程类 / 能力类

直接原因:{一句话}

机制缺口:{哪个环节没生效,预防/识别/记录/响应/升级/复盘}

改进动作:{具体动作} + {责任人} + {截止日期}

验证方式:{下次复盘时如何确认动作已生效}

5. 度量指标定义表

指标 口径 健康参考区间 异常信号
阻塞平均老化时长 从登记到关闭的工作小时均值 ≤ 24 工作小时 连续两周上升,说明升级链路变慢
阻塞升级率 被升级的阻塞数 / 总阻塞数 15% – 30% 低于 10% 说明阈值形同虚设或没人敢升级
阻塞关闭无验证率 未经验证即关闭的阻塞占比 ≤ 10% 超过 20% 说明很快会出现重复阻塞
重复根因占比 30 天内同根因阻塞数 / 总阻塞数 ≤ 15% 长期高于 25% 说明复盘没有产生改进
阻塞暴露提前量 阻塞登记时间距里程碑的天数 ≥ 10 个工作日 小于 5 天说明暴露太晚,处置窗口不足

这张表里最重要的是"重复根因占比"。它是一个很难被优化掉的指标,你可以通过放宽定义减少阻塞数量,但重复根因是真实存在的,掩盖不了。

十、总结:把阻塞从"救火"变成"流程"

回到文章开头那个延后 19 天的项目。它的问题不是团队不行,也不是工具不够好,而是没有任何一个环节把阻塞当成风险事件来处理。等到所有人意识到问题严重时,处置窗口已经关闭了。

我在这篇文章里给出的判断,可以浓缩成三句话。第一,阻塞的成本必须按"等待时长 × 被牵连人数"来算,否则你永远说服不了组织投入机制建设。

第二,机制的价值大于工具,但规模和复杂度会反过来决定你必须用什么工具。50 人以内自建轻量方案足够,100 人以上、多项目并行、涉及客户生产数据的组织,则更适合选择支持私有化部署、能与需求迭代深度关联的平台,例如面向中大型企业的 PingCode,尤其是当组织此前使用 Jira、需要评估迁移成本时,这一点会直接影响落地速度。

第三,升级不该是得罪人的动作,而应该是阈值触发的流程动作。把这一点制度化,是整套机制能否长期存活的分水岭。

如果你想今天就动起来,我建议只做三件事,不要贪多。第一,建立阻塞标签和阻塞卡模板,字段控制在七个以内;第二,为 L2 到 L4 三级分别定义升级阈值和接收人,写进工具自动提醒;第三,选一个正在进行的中等规模项目做两周试点,只测量两个数:阻塞平均老化时长、阻塞关闭无验证率。两周后你会得到一份比任何理论都更有说服力的数据。

如果你们团队正卡在某个具体场景里,比如客户方接口人始终不承诺时间,或者多项目资源冲突连续三周无解,可以把场景写在评论里,我会按这周刚跑过的案例给你一个可执行的升级路径。

常见问题解答(FAQ)

1. 任务执行阻塞和实施团队常说的‘延期’到底有什么区别?

我们团队以前站会就是过进度,谁的任务晚了就说‘延期了,下周补上’,结果拖了三周还在拖。我一直搞不清楚,这到底算延期还是算阻塞?是不是只有彻底卡死不动才叫阻塞?

区别在于‘延期’是关于时间的结论,‘阻塞’是关于原因的判断。延期是任务已经超过了计划完成时间;阻塞是任务因为某个外部依赖、决策缺失、资源冲突或环境问题而无法继续推进,哪怕还没到截止日期,它也是阻塞。

实操上建议用一条判断标准:如果责任人无法只靠自己或自己团队的力量让任务继续动起来,需要另一个人或另一个部门做动作,就标记为阻塞;如果只是自己做得慢但还能推进,那是进度问题,不是阻塞。这个区分很关键,因为延期通常靠加班或调序解决,阻塞必须靠协调、升级或决策解除,混在一起处理就会一直‘补但补不上’。

2. 阻塞卡到底该填哪些字段?我们现在的工具里只写一句‘等接口’,根本追不动。

我在实施团队做PM,客户侧接口一直等不到,我在项目管理工具里就写了个‘等待第三方’,两周后领导问我卡在哪、谁在跟、什么时候能好,我完全答不上来。是不是得设计一个标准模板?里面该放什么才够用?

阻塞卡建议固定七个必填要素:阻塞描述(缺什么、卡在哪一步)、影响范围(影响哪些任务、里程碑或客户交付)、责任人(谁负责推动解除)、协调对象(需要谁配合,写具体人名或岗位)、发现时间、承诺解决时间或下次同步时间、以及当前状态(待协调/已升级/待验证)。

‘等接口’这种写法的问题是只有现象、没有责任和时间口径。判断一张阻塞卡是否合格,就看一个标准:换一个没参与的人读这张卡,能不能知道下一步该找谁、什么时候跟进。填好之后还要有一个硬性动作,每次站会只更新‘下次同步时间’之前没到期的卡,过期未解除的自动触发升级,不然卡片就会变成僵尸卡。

3. 阻塞升级的阈值怎么定?总不能一卡住就找老板吧?

我们做客户现场实施,跨部门依赖特别多,之前要么是下面的人死扛,扛到交付前一周才爆出来;要么是一有卡点就拉群找总监,总监嫌我们烦。我一直想找一个合理的升级标准,既不让问题烂在下面,也不让管理层被小事淹没。

升级阈值不要按‘感觉重要’来定,要按两个维度组合:阻塞时长和影响面。一个常用的做法是分三级:影响单个任务且预计两天内能解除的,由责任人自行协调,只在站会同步;影响里程碑或跨两个以上部门的,超过24小时未解除就升级到项目负责人;影响客户交付节点或合同承诺的,无论时长立即升级到决策层。

关键不是阈值本身,而是阈值要提前写进团队规则并公开,让所有人知道‘超过这个点不提才是问题’。另外升级不是甩锅,升级时必须带三样东西:阻塞卡、已经尝试过的两个动作、以及希望对方做的具体决策。没有这三样,升级会变成抱怨,管理层也只能打回来。

4. 阻塞解决完之后为什么还要复盘?怎么复盘才不流于形式?

我们团队每次阻塞解除了就赶紧往下推,谁也不想再提。结果同一个客户侧的审批问题,三个项目都踩了一遍。领导要求复盘,但开完会就是‘下次注意沟通’这种话,没有任何变化。我想知道复盘到底该产出什么,才算真的有用。

复盘的产出不是会议纪要,而是可验证的行动项和根因分类。建议只分四类根因:依赖不透明、责任不清、决策延迟、资源冲突。每张阻塞卡关闭时,强制选一个根因,并按月统计各类根因占比。判断复盘有没有用,看三个指标:重复根因占比是否下降、平均阻塞解决时长是否缩短、同类阻塞是否在下一个项目提前登记为风险。

行动项必须写成‘谁在什么时间前完成什么可验证的事’,比如‘由A在两周内把客户接口冻结时间写进依赖地图’;‘下次注意沟通’不是行动项。如果连续两个月重复根因没有下降,说明问题不在执行层,而在流程或权限设计上,需要往上一层改机制。复盘频率不用高,两周一次、只复盘超过阈值或重复发生的阻塞即可。

核心关键词

读者评论

黄
黄星宇

作为实施项目经理,最认同“阻塞成本按等待时长×被牵连人数算”。这比按任务条数统计更能暴露真实空转。文中1842条样本和闭环前后对比有参考价值,但落地前必须先统一阻塞定义,否则数据容易失真。

朱
朱悦

跨部门升级那段很真实。很多团队不是没流程,而是把升级当成得罪人,结果外部依赖拖成长尾。如果把升级阈值、接收人和响应时限写进项目章程,执行阻力会小很多。

孙
孙舒然

对“站会不是阻塞识别机制”有共鸣。站会适合确认责任人和时限,不适合发现全部卡点。用看板标签和自动提醒补识别通道,外包成员和内向成员的问题才不容易沉底。

曹
曹书瑶

七误区里“关闭无验证”最扎心。已处理不等于已解决,假关闭会让度量失真并造成重复返工。要求提出人验证、失败重开并累计时长,是保证机制可信的关键一步。

肖
肖梦琪

文章主张机制大于工具比较务实,但小团队也别走向重流程。七要素阻塞卡和升级话术可以先轻量跑起来,再按数据调整字段,否则容易掉进字段过多、数据质量崩塌的坑。

文章包含AI辅助创作:任务执行阻塞教程:实施团队风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/377286
