挂起管理方法大全:实施团队任务执行实操方法落地清单

我接手过一个做企业级交付的团队任务治理复盘,看板上"挂起"这一列躺着 47 张卡片,其中 31 张最近更新时间超过 60 天,最久的一张是 89 天。团队负责人说了一句让我印象很深的话:"我们知道它们挂在这里,但没人说得清什么时候能解。"

这不是个例。我后来陆续看过十几个不同规模团队的任务看板,发现一个几乎通用的规律:团队对"进行中"和"已完成"的管理成熟度,往往远高于对"挂起"的管理成熟度。 任务一旦被挂起,就进入了一个管理盲区,它有状态,但没有责任人;有原因,但没有恢复条件;有日期,但没有复查节奏。

这篇文章不讲泛泛的任务分配和目标拆解,而是聚焦一个被严重低估的状态:挂起。我会先给出核心结论,再拆解挂起为什么会失控、常见的五个误区、挂起与延期/阻塞/取消的边界判断,然后给出一个 120 人研发组织的实操案例、不同规模团队的落地建议,以及必须做出的取舍。文中的所有数据如果来自我的实际记录,我会说明是脱敏样本;如果属于推演,我会明确标注为示意数据。

一、先给核心结论:挂起管理不是"标记状态",而是"六要素闭环"

挂起管理失效的根本原因,通常不是"没人盯",而是挂起这个动作本身没有携带足够的信息量。一个只改了状态的挂起任务,和一张被塞进抽屉的纸条没有区别。

我的核心判断是:挂起必须被当作一份"临时契约"来管理,而不是一个看板列。这份契约里至少要包含六个要素,缺一个,任务就会向僵尸任务滑落一步。

1. 挂起管理六要素

六要素分别是:挂起原因(可分类)、恢复条件(可验证)、解锁人(能推动的人)、复查日(具体到天)、升级路径(超期找谁)、复盘标签(用于归因统计)。

其中我认为最关键、也最容易被跳过的是"恢复条件"和"解锁人"。原因是:恢复条件决定了这个任务能不能被验证为"可以重新开始",而解锁人决定了当条件迟迟不满足时,有没有人去推动。这两项缺了,挂起就变成了单方面的意愿表达。

下面这组数据来自我参与治理的一个脱敏样本(约 400 条挂起任务记录),横轴是任务在挂起时配置的字段完整度,纵轴是这些任务在 90 天内的按期恢复率。它解释了为什么"多填几个字段"这件事值得较真。

挂起管理方法大全:实施团队任务执行实操方法落地清单

2. 挂起管理真正要解决的三件事

把六要素落到管理目标上,其实只有三件事:第一,让所有挂起任务可见,而不是藏在一个没人翻的列表里;第二,让每个挂起任务有明确的解冻信号,而不是靠某个人的记忆;第三,让挂起的原因被统计出来,从而减少重复出现的卡点。

第三件事最容易被忽略,但长期价值最高。因为挂起原因的前三位一旦稳定,往往就暴露了组织流程上的结构性问题,比如审批链路太长、需求输入不稳定、跨部门接口没有约定响应时效。这些问题不去解决,你只是在管理症状。

3. 判断挂起管理是否健康的三条基线

我在评估一个团队的挂起管理是否健康时,会先看三个数字,而不是看他们说得多好。

  • 平均挂起时长:从挂起日到关闭或恢复的平均天数。超过 15 天通常说明复查机制形同虚设。
  • 超期挂起占比:超过约定复查日仍未被处理的任务比例。这个数字比总数更能反映执行力。
  • 挂起原因 Top3 集中度:前三个原因类别占总挂起量的比例。如果超过 60%,说明问题高度集中,值得直接立项解决。

二、背景与真实场景:任务是怎么一步一步"挂没"的

要理解挂起管理的必要性,得先接受一个前提:挂起本身是完全合理的管理动作。绝大多数情况下,任务挂起不是员工的错,而是协作现实造成的。

我梳理过自己经手过的挂起任务,把它们归成了四类场景。这四类几乎覆盖了 90% 以上的情况,而且每一类的处理方式都有区别。

1. 外部依赖型挂起

典型场景是等客户确认终稿、等供应商交付物料、等第三方接口文档、等外部审计反馈。这类挂起的特点是:恢复条件在团队外部,内部人员无法单方面推动。

处理这类挂起的关键动作是把"等"变成有明确触发条件的等待。比如"客户确认终稿"要写成"客户书面回复终稿确认邮件",而不是含混的"等客户反馈"。同时必须指定一个内部对接人负责催办,而不是把责任完全外推。

2. 资源冲突型挂起

场景是人手不足、预算未批、关键角色被更高优先级任务占用。这类挂起最容易变成隐形的排期黑洞,因为没人愿意承认"我们排不过来",于是用一个挂起状态把事情掩盖过去。

我的处理原则是:资源冲突型挂起必须带上预计可投入时间窗,也就是"我们预计在某个时间点之后能腾出人力"。没有这个窗口,这个任务实际上应该被降级或取消,而不是挂起。

3. 信息缺口型挂起

场景是需求描述不清、数据未到、方案未定、验收标准未对齐。这类挂起最危险,因为它常常被误认为是"等一等就好",实际上是在等一个可能永远不会自动出现的答案。

这类挂起必须绑定一个"补齐信息的动作"和"补齐信息的负责人"。我通常要求把恢复条件写成具体的产出物,比如"产品经理产出验收标准文档 V1",而不是"需求明确后恢复"。

4. 决策等待型挂起

场景是等上级拍板、等跨部门确认、等评审会结论。这类挂起是最需要升级机制的,因为团队内部的努力已经用尽,只能向上推动。

我的经验是给这类挂起设置最短的升级阈值。比如超过 3 个工作日没有决策反馈,就直接升级到决策者的上级或直接在对齐会上提出,而不是原地下一次复查。

下面这张图是我们统计的挂起原因分布。它的价值不在于展示比例本身,而在于告诉你资源应该优先投在哪里。

挂起管理方法大全:实施团队任务执行实操方法落地清单

三、五个常见误区:每一个我都实际见过

挂起管理失控从来不是单一原因造成的,而是一连串被默许的认知偏差共同作用的结果。下面这五个误区,是我在复盘中最常遇到的。

1. 把挂起当删除用

这是最普遍的一个。团队遇到一个暂时不想处理、又不好意思直接取消的任务,就把它标成挂起。久而久之,挂起列表变成了"待清理垃圾场"。

它的危害在于:真正的、需要被关注的挂起任务,被大量伪挂起任务淹没。人一旦习惯了这个列表里大部分内容都不重要,就再也不会认真看它了。

2. 把挂起当免责工具

任务挂起之后,负责人心理上会产生一种"这件事我已经交出去了"的松弛感。但挂起只是暂停推进,责任并没有转移。

我见过最典型的例子是:一个需求挂起三个月,最后客户催起来的时候,团队里没有人能说清楚这三个月里发生了什么。挂起不等于免责,它只是把交付压力暂时延后。

3. 把挂起当拖延的借口

有些任务并不存在真实的阻塞,只是难度大、不愿面对,于是被挂起。判断方法很简单:如果这个任务的恢复条件需要"某人愿意开始做"才能满足,那它就不是挂起,是拖延。

4. 认为复查就是每周看一眼

很多团队的挂起复查就是周会上"顺便过一下"。这种复查的形式价值大于实际价值,因为没有人提前准备,也没有统一的判断标准。

有效的复查必须回答三个问题:恢复条件现在满足了吗?不满足的话,卡在哪里?需要升级吗?如果不落到这三个问题,复查就变成了朗读列表。

5. 认为小团队不需要挂起管理

这是我听到最多的反对意见。但事实是,小团队因为缺乏正式流程,挂起任务反而更容易被遗忘,只是总量小、暴露得不明显。

小团队的正确做法不是"不做挂起管理",而是"用最小版本做",一个共享的挂起清单、一列恢复条件、一个每周五的固定复查时间,三样东西就够了。

下面这张雷达图对比了三种认知模式下,挂起任务在五个维度上的表现评分。评分来自我对多个团队的观察打分(0-10 分,属于经验评分而非统计测量),它的作用是让差异可视化。

挂起管理方法大全:实施团队任务执行实操方法落地清单

四、专业判断逻辑:挂起、延期、阻塞、取消的边界

挂起管理混乱的一个深层原因是:团队没有把几个相邻概念分清。概念不清,状态就会乱用,统计就失去意义。

1. 五个状态的准确定义

我通常用下面这张表来和团队对齐口径。这张表在我们内部被反复使用,因为它能解决大部分"这个任务到底该标什么"的争议。

状态 核心含义 时间属性 责任归属 典型场景
进行中 正在被推进 无明确中断 负责人 开发中的功能
阻塞 想推进但推不动 被动中断 负责人 + 升级人 环境故障、接口报错
挂起 主动暂停,等条件 有明确复查日 负责人 + 解锁人 等客户确认、等审批
延期 时间点后移,仍在推进 新截止日期 负责人 排期冲突后重排
取消 不再需要 终止 决策人 需求下线

最容易混淆的是"阻塞"和"挂起"。我的判断标准很直接:阻塞是意外,挂起是决定。 阻塞需要立刻解决或升级,挂起需要约定恢复条件。把阻塞标成挂起,会让一个紧急问题被延迟处理;把挂起标成阻塞,会让看板长期飘着红色却无人负责。

2. 挂起准入的四个必答问题

在允许一个任务进入挂起状态之前,我要求负责人必须回答四个问题。四个问题中任何一个答不上来,就不允许挂起。

  1. 是什么具体的外部输入导致它无法推进?回答必须指向一个可验证的对象,比如某份文档、某个审批结论、某个人力资源。
  2. 得到这个输入之后,任务能立刻恢复吗?如果答案是否定的,说明真正的问题不在这个输入上,需要重新拆解任务。
  3. 谁能让这个输入更快出现?这个人就是解锁人。如果答案是"只能等",那么该任务应该考虑转为取消或降级。
  4. 如果一直等不到,最晚什么时候必须做决策?这个时间点就是升级阈值。

3. 挂起字段的最小可用定义

很多团队卡在"字段该设几个"上。我的建议是先落地最小集合,跑两周再迭代。下面是一个我常用的字段定义,可以直接参考后改成自己团队的版本。

挂起任务字段定义(YAML 示意)
task_id: T-2043 # 任务唯一标识

title: 支付网关联调 # 任务名称

owner: 张三 # 任务负责人

suspend_reason_type: external # 挂起原因分类:external/resource/info/decision/priority

suspend_reason_detail: 等第三方提供沙箱环境与接口文档

unlocker: 李四 # 解锁人:能推动恢复的人

resume_condition: 第三方交付沙箱环境并通过连通性测试

review_date: 2024-06-14 # 下次复查日

escalate_after_days: 7 # 超过该天数未恢复则升级

escalate_to: 王五 # 升级对象

impact_scope: 影响支付模块整体上线节点

priority: P1

suspend_date: 2024-06-07

expected_resume_date: 2024-06-20

review_tag: external_dependency # 复盘标签,用于归因统计

这套字段里有三个是必须的:resume_condition、unlocker、review_date。其余字段可以在实践中逐步补齐。我见过不少团队一上来就设计了二十个字段,结果没人填,最后还是回到"只标状态"。

4. 挂起任务的生命周期与衰减

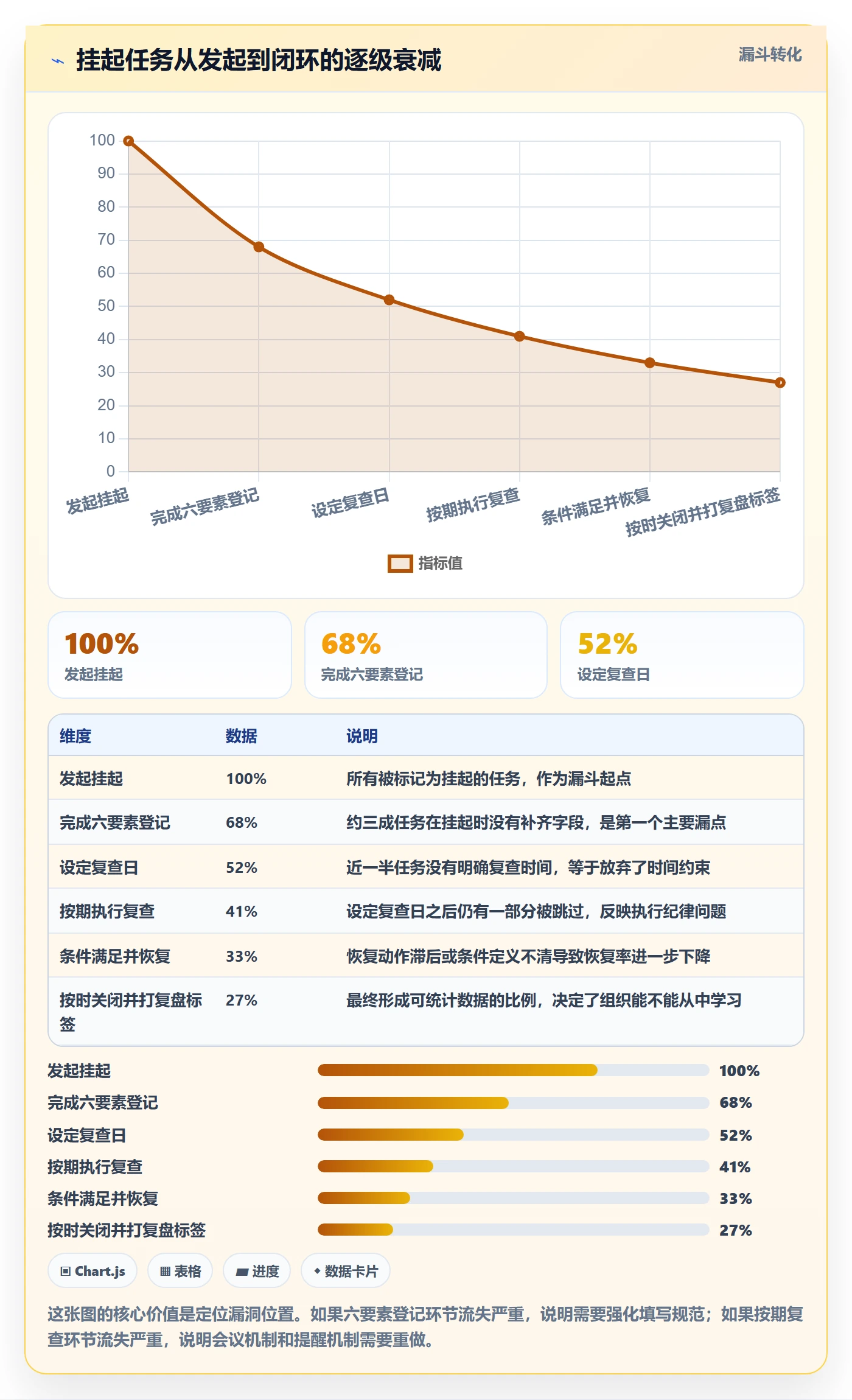

理解挂起管理的另一个角度,是把它看成一条会不断衰减的漏斗。每经过一个环节,任务数量都会减少。减少的位置,就是管理漏洞所在。

挂起管理方法大全:实施团队任务执行实操方法落地清单

五、实操案例:一个120人研发组织的90天挂起管理改造

前面讲的都是判断逻辑,接下来讲一个我深度参与的改造过程。这是一个约 120 人的研发组织,三条产品线,以企业级交付为主,团队分布在北京和成都两地。

1. 改造前的状态

改造前,这个团队的挂起状态只是看板上的一个列,没有任何附加字段。挂起由个人自行判断,不需要任何人批准。挂起任务总量长期在 40 到 60 条之间波动,但没有人知道这些任务的平均停留时间是多少。

我做的第一件事是抽样统计:随机抽取 50 条挂起任务,回溯它们的挂起日期,结果发现有 29 条超过 30 天,其中 11 条超过 60 天,还有 4 条对应的需求已经在下游被取消但没有同步过来。

更值得警惕的是复查机制。团队每周一有例会,但挂起任务从不在议程里,理由是"没什么可说的"。

2. 改造的五个动作

动作一:把挂起从标签改成独立工作流状态。 该团队当时正在从 Jira 迁移到 PingCode。选择 PingCode 的原因主要是两条:一是它支持私有化部署,满足这家公司对代码和需求数据不出内网的要求;二是它对 Jira 的迁移支持比较平滑,历史工单、状态映射和自定义字段都能批量带过来,避免了手工重建。这个团队在中大型组织里属于典型规模,PingCode 在这类组织的工作流自定义和权限控制上确实是够用的。

状态改造上,我们把工作流定为:待办、进行中、挂起、已完成、已取消。挂起被设为独立状态而不是标签,好处是可以直接参与统计和筛选,也能在报表里单独成为一个维度。

动作二:用必填字段强制信息完整。 在 PingCode 的自定义字段设置里,把"挂起原因分类""恢复条件""解锁人""复查日"设为从进行中流转到挂起时的必填项。这一步在初期遭到了不少抵触,因为多填四个字段平均要花 40 秒左右,但两周之后大家就习惯了。

动作三:建立挂起专板。 建了一个独立的挂起任务视图,按解锁人分组,而不是按负责人分组。这个改动看起来很小,影响却很大,因为它把"谁在等谁"这件事直接可视化了。当某个人的名字下面挂着一长串任务时,压力会自然传导到他身上。

动作四:重构会议节奏。 日站会只花 5 分钟过"今天到期或已超期的挂起任务";周例会固定 15 分钟,逐个过所有挂起任务,每个任务只回答三个问题;月度复盘花 30 分钟分析挂起原因 Top3。

动作五:设置分级升级机制。 挂起超过 3 天未恢复发提醒;超过 7 天升级到组长;超过 14 天由部门负责人重新评估是否取消、转派或拆分。这条机制上线后,团队第一次感受到"挂起是有代价的"。

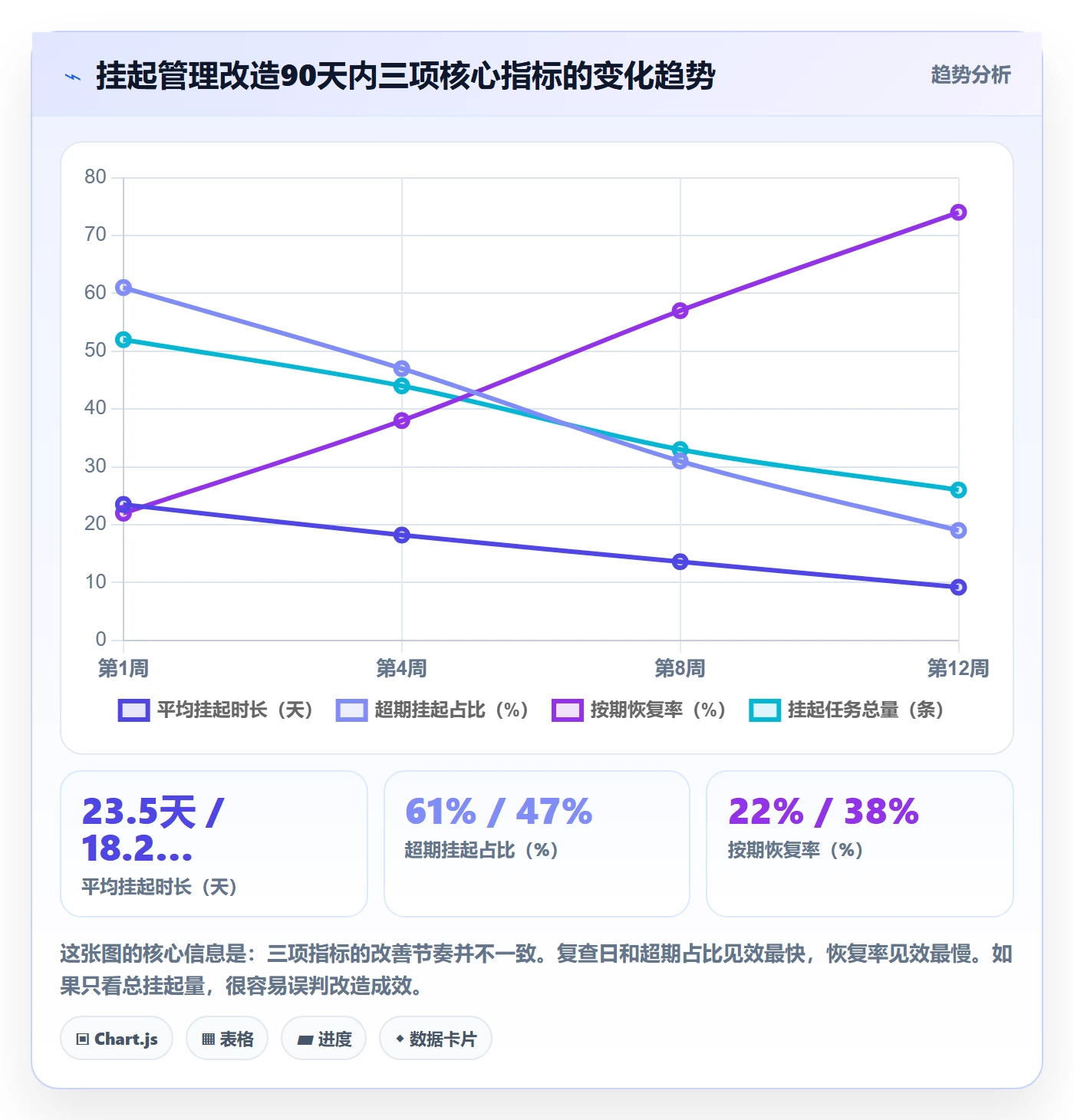

3. 90 天的数据变化

需要提前说明的是,以下数据来自该团队的内部统计口径(挂起时长按自然日计算,按期恢复率按是否在约定复查日后 5 天内恢复计算),属于脱敏后的样本观察,不代表行业均值。

挂起管理方法大全:实施团队任务执行实操方法落地清单

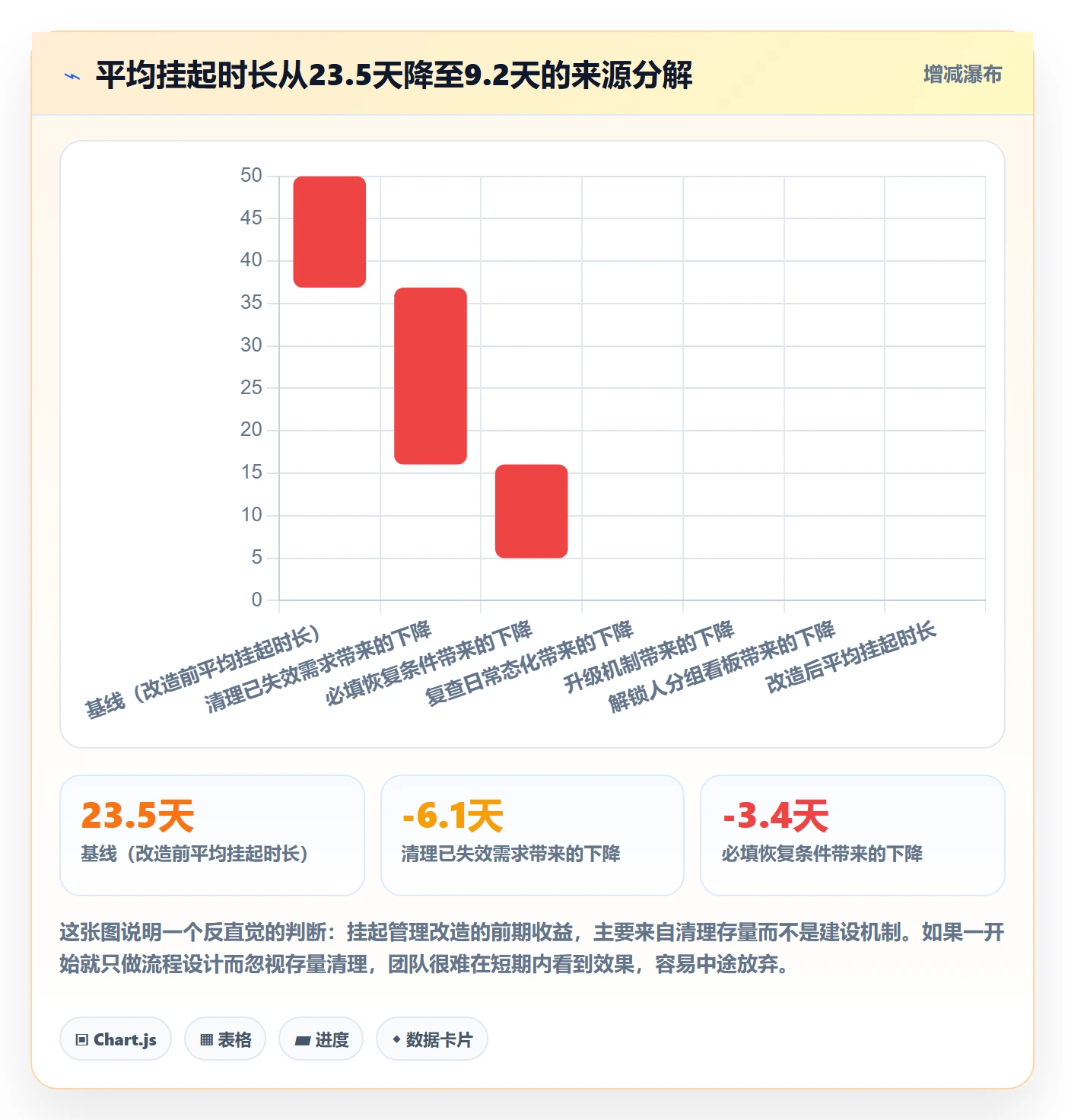

4. 挂起时长被压缩的具体来源

平均挂起时长从 23.5 天降到 9.2 天,减少了 14.3 天。这 14.3 天并不是均匀分布的,它来自几个不同机制。把这个分解看清,有助于判断下一步优化重心。

挂起管理方法大全:实施团队任务执行实操方法落地清单

5. 这个案例中最值得复制的一点

如果只能从这个案例里带走一件事,我会选"按解锁人分组"这个设计。它的成本几乎为零,但它改变了挂起任务的心理属性:从"我交出去了"变成"我在等某人,而这个人是我指定的"。

这个改动之后,团队里开始出现一种新的对话:"这个任务挂在你名下了,你打算什么时候推动?"这句话本身就构成了管理压力,而且不需要任何管理层出面。

六、不同情况下的行动建议

挂起管理没有通用解,团队规模、协作模式、工具基础不同,落地方案差距很大。下面按四种情况分别给建议。

1. 10 人以下小团队:最小可用版

不要建流程,不要设审批。只做三件事:建一个共享的挂起清单(用任何表格工具都行);每条任务写清恢复条件和复查日;每周固定一个时间点过一遍。

小团队的关键是不要让挂起管理变成额外负担。如果维护这套东西每周超过 20 分钟,就该简化。

2. 10 到 50 人团队:引入状态与原因分类

这个规模开始出现跨小组协作,靠口头同步已经不够。建议在项目管理工具里把挂起设为独立状态,并引入五类原因分类。复查节奏定为周会一次,不需要日站会。

这个阶段最容易犯的错误是过早引入复杂审批。我的建议是:挂起不需要审批,只需要登记,但超过 14 天需要主管确认是否继续挂起。

3. 50 到 200 人团队:建立分级升级与看板

这个规模必须建立升级机制,因为信息无法穿透层级。建议设置 3/7/14 天三档阈值,并建立独立的挂起视图。同时开始做月度归因分析。

案例中的 120 人团队就属于这一档。这个阶段还应该开始考虑工具能力,比如是否支持自定义工作流、是否支持字段必填、是否能导出挂起时长报表。中大型组织在选型时还需要考虑部署方式,像 PingCode 这种支持私有化部署、并且能平滑承接 Jira 历史数据的平台,在这个规模段是比较务实的选择。

4. 200 人以上或跨部门协作:设立挂起治理指标

这个规模下,挂起管理已经不只是单个团队的事,而是组织级的流程健康度问题。建议把它提升为可考核指标,比如把"超期挂起占比"纳入部门月度运营指标。

同时需要建立跨部门的挂起仲裁机制。当两个部门互相挂起对方的任务时,需要一个明确的裁决路径,而不是让任务在两个看板之间来回漂移。

下面这张图展示了不同团队规模下,挂起管理的年化投入成本和平均挂起时长的关系。数据属于情景模拟,目的是说明投入并非越多越好,而是存在一个边际收益递减的区间。

挂起管理方法大全:实施团队任务执行实操方法落地清单

七、不同情况下的取舍

任何管理机制都有成本。挂起管理最容易失控的地方,是团队在没有意识到成本的情况下不断加码,最后机制本身变成了负担。

1. 复查频率与会议成本的取舍

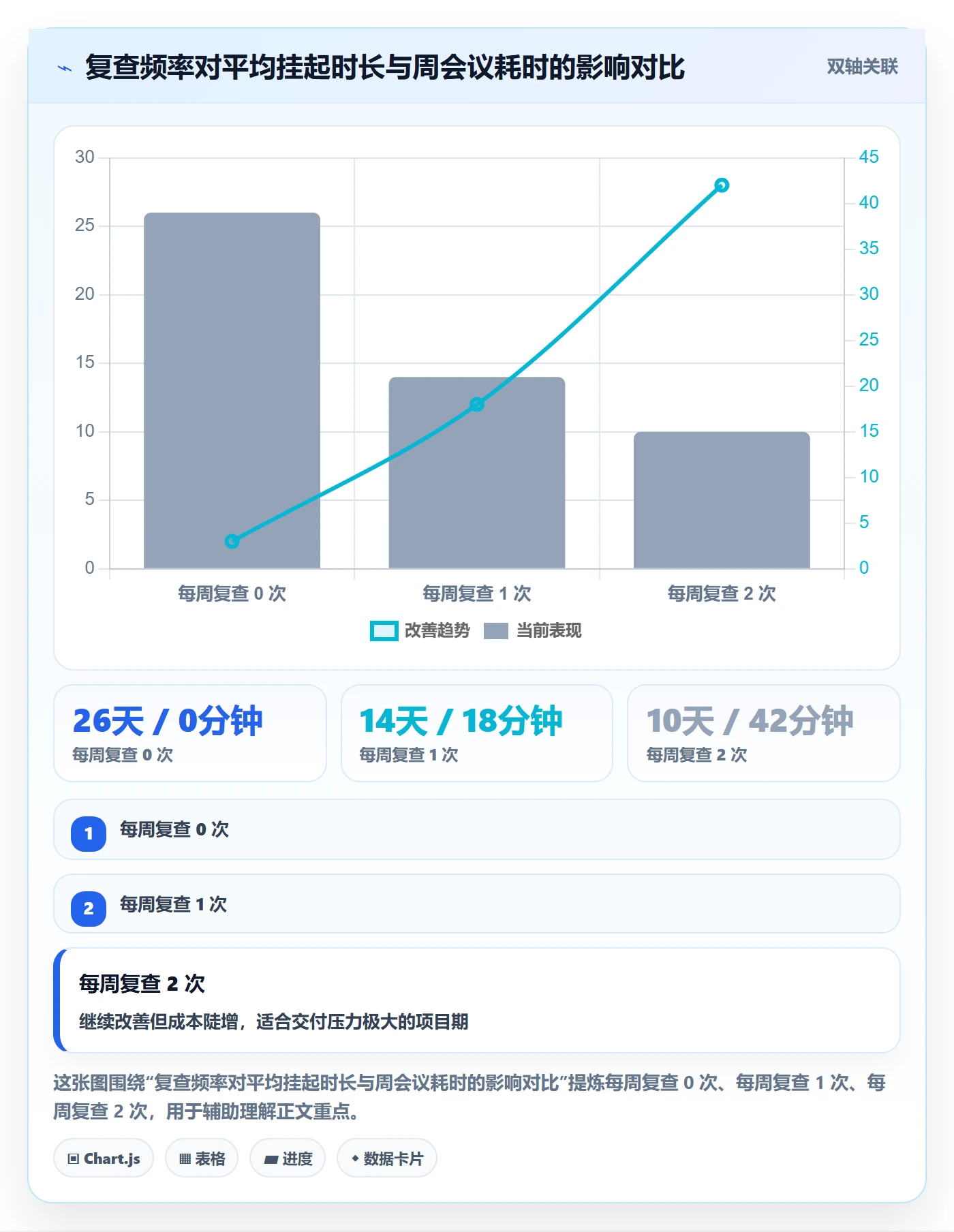

复查频率越高,挂起时长越短,但会议成本上升。我做过一个小范围对比:同一类任务在复查频率不同的情况下,平均挂起时长和每周会议耗时呈现明显的反向关系。

挂起管理方法大全:实施团队任务执行实操方法落地清单

2. 严格度与团队接受度的取舍

字段越多、审批越严,数据质量越高,但团队抵触也越强。我的建议是首期只强制四个字段,其余字段设为选填,跑满一个月后再看哪些字段真的被用到。

我见过一个团队一开始就把挂起做成了三级审批,结果是大家干脆不挂起了,任务直接躺在"进行中"里不动。这比挂起无人管理更糟,因为它连可见性都没了。

3. 清理存量与建设机制的取舍

从案例数据看,存量清理的短期收益远大于机制建设。所以我的建议是先做一次彻底的存量清理,把挂起超过 30 天的任务全部重新评审一遍,该取消的取消,该重排的重排。这一步通常能在两周内砍掉一半以上的挂起任务。

但存量清理不能替代机制建设。清理完不建机制,三个月后同样的问题会回来。

4. 工具化与人工维护的取舍

任务量小于 100 条时,表格完全够用,不必上工具。超过 100 条之后,人工维护的出错率会快速上升,尤其是超期提醒和时长统计这两件事,靠人是做不准的。

这时候就需要工具支持三个能力:自定义工作流状态、字段必填控制、按状态和时间的报表导出。选型时还要考虑数据边界,涉及敏感业务数据的团队应优先评估是否支持私有化部署。

八、常见问题答疑

1. 挂起任务要不要计入绩效?

我的建议是不要直接按挂起数量扣分,那会促使团队隐藏挂起。更好的做法是把"超期挂起占比"和"恢复条件达成后是否及时恢复"作为观察项,而不是惩罚项。

2. 挂起太多说明什么?

先看结构再看数量。如果集中在外部依赖,说明对外部协作方缺少约束;如果集中在决策等待,说明审批链路有瓶颈;如果集中在资源冲突,说明排期能力不足。数量本身没有诊断价值。

3. 客户原因导致的挂起怎么办?

仍然要纳入管理。区别在于解锁人是客户方对接人,而内部必须指定一个催办责任人。同时要评估影响,如果客户方长期无响应,需要触发合同或项目管理层面的沟通,而不是一直等。

4. 挂起和延期到底怎么区分?

核心区别在于任务是否仍在推进。延期只是时间点后移,工作仍在继续;挂起是推进动作已经停止,需要外部条件触发才能恢复。如果一个"延期"的任务实际上已经没人做了,那它应该被标为挂起或取消。

5. 挂起任务需要每天看吗?

大多数团队不需要。每天只看两类:即将到复查日的和已经超期的。全量挂起任务按周过一遍即可。

6. 如何避免挂起变成免责工具?

三个动作就够了:一是强制填写解锁人,让责任无法外推;二是设置升级阈值,让等待有代价;三是月度复盘挂起原因,让外部原因也需要被解释,而不是被默认接受。

八、常见问题答疑

九、总结与下一步

这篇文章的核心观点可以压缩成一句话:挂起不是状态的改变,而是一份需要被履行的临时契约。 六要素里,恢复条件和解锁人是分水岭,缺了这两个,挂起管理就只是换了个名字的遗忘。

从案例数据看,挂起管理改造的收益分布很不均匀:存量清理见效最快,复查日常态化次之,恢复条件定义见效最慢但最持久。这意味着如果你只有两周时间,优先做清理;如果你有三个月,优先做机制。

我还想强调一个容易被忽略的判断:挂起管理的目标不是减少挂起数量,而是让每一个挂起都有明确的下一步。挂起总量高但结构清晰,远比挂起总量低但原因不明要健康。因为前者是透明的协作现实,后者是隐藏的管理黑洞。

如果你打算今天就开始,我建议按下面这五件事的顺序做,不要跳步。

  1. 拉出当前所有挂起任务,统计每条任务的挂起天数,把超过 30 天的单独标记出来。
  2. 给每个挂起任务补上"恢复条件",写成可验证的产出物,而不是模糊描述。
  3. 为每条任务指定"解锁人",注意这个人不一定是任务负责人,而是能推动恢复的人。
  4. 设置"下次复查日",精确到具体日期,并把这个日期写进你的日程或工具提醒。
  5. 在下次团队例会上,用 15 分钟按解锁人分组过一遍,把无法推动的任务直接升级。

做完这五件事,你已经比大多数团队做得好。剩下的,就是把它变成每周的固定动作,并且用月度复盘去追问那些反复出现的原因。挂起管理真正的价值,从来不在挂起本身,而在于它暴露出的组织协作瓶颈,把那些瓶颈解决掉,挂起自然会变少。

常见问题解答(FAQ)

1. 挂起和延期、阻塞、取消到底怎么区分?

我们团队在任务工具里经常把状态混着用,有人把等客户确认标成延期,有人直接标成阻塞,还有人干脆把不做的任务也写挂起,结果周会上根本对不齐。我自己也拿不准这些状态到底该按什么标准分。

按“能否继续推进”和“时间是否已经变化”两个维度分:挂起是有条件暂停,任务本身仍成立,只是等某个外部输入或资源,恢复条件明确;阻塞是当前正在做但被卡住,属于进行中的异常状态,需要马上有人介入;延期是交付时间往后调,工作本身可以马上做,只是排期变了;取消是这件事不再需要做。

判断口径很简单:如果今天条件满足就能动,但排期推后了,是延期;如果今天想做也动不了,必须等别的东西,是挂起;如果卡在执行中且没有明确恢复条件,先按阻塞处理并升级排查;如果目标已经不成立,直接取消,不要挂在挂起里凑数。四个状态分开之后,挂起任务数才能真实反映外部依赖的积压情况。

2. 挂起任务被无限期搁置,怎么设置复查和升级机制?

我们公司有一批任务标了挂起之后就再也没人看过,等到客户来催才发现已经躺了两个月。我作为项目负责人很焦虑,但又不可能每天盯所有挂起任务,想知道有没有一个不靠人肉记忆的节奏。

核心是给挂起任务强绑三个字段:下次复查日、解锁人、升级人,缺一个就不允许挂起生效。复查节奏按影响程度分层:影响当期交付的挂起任务进日站会,只花两分钟过一遍恢复条件是否满足;一般挂起任务进周会逐个审,逐个更新复查日;月度复盘只看原因分布和超期占比。

升级机制用天数触发而不是靠感觉:超过约定复查日未恢复先提醒解锁人,超过7天升级到主管,超过14天必须重新做一次决策,选择恢复、换人、拆小或直接取消。判断依据看两个指标,平均挂起时长和超期挂起占比,如果平均时长连续两周拉长,说明复查节奏太松或解锁人没有推动力,要调整的是机制而不是催人。

复查日建议默认不超过7天,宁可空跑一次也不要设成一个月后。

3. 挂起任务的登记表到底该记哪些字段,字段太多团队不愿意填怎么办?

我之前推行过一版挂起登记表,字段有十几个,结果大家嫌麻烦干脆不填,挂起状态就变成随手点一下。我也理解一线不想被流程拖累,但又确实需要足够信息才能管理,这个平衡点很难找。

字段要按“不填就没法管”来筛,最小可用集合是六个:挂起原因分类、恢复条件、解锁人、下次复查日、影响范围、原负责人。恢复条件必须写成可验证的句子,比如“客户确认终稿”“预算审批通过”“接口文档交付并验收”,不能写“等通知”“等消息”这类无法判断的表述;

解锁人是能推动恢复的人,不一定是任务执行人,很多情况下是对接客户的销售或者能批预算的主管。剩下的任务ID、挂起日期、预计恢复日期可以由工具自动带出,不需要手动填。为了降低填写摩擦,把原因做成一排标签点击选择,恢复条件和复查日做成必填才能保存挂起状态,其余字段设为选填。

如果连六个字段都推不动,说明挂起权限太松,应该收紧到只有负责人和主管能发起挂起,让每次挂起都变成一个有意识的动作。

4. 怎么判断团队挂起任务是不是太多了,有没有可参考的健康区间?

我们部门看板上挂起列越来越长,我自己也说不上这算正常还是失控。有人说挂起多说明外部依赖多没办法,也有人说是优先级管理出了问题,我想找一个能拿数据说话的判断方式。

不要只看挂起绝对数量,要看三个比例。第一是挂起率,挂起任务数除以未完成任务总数,稳定在10%到20%之间通常属于正常波动,长期超过30%说明排期和依赖管理有明显问题。第二是超期挂起占比,超过约定复查日仍未恢复的任务占挂起总数,健康值应低于20%,高于40%说明复查机制已经失效。

第三是挂起原因集中度,如果前两类原因占了挂起总数的一半以上,问题往往不在执行层而在上游,比如需求频繁变更或者审批链条太长,这时候该改的是流程而不是催任务。另外区分内部原因和外部原因,外部依赖导致的挂起只能通过准备好替代方案和提前对齐来缓解,内部原因导致的挂起则应该在下个迭代里消化掉。

用这三组数据连续观察四周,比争论挂起多不多更有说服力。

核心关键词

读者评论

苏
苏浩然

六要素里最扎心的是解锁人。我们看板挂起卡片都写了原因,但从来没指定谁去推动,结果就是等的人一直在等,催的人一个都没有。

付
付雨桐

天按期恢复率那组数据很有说服力,从只标状态18%到填恢复条件52%,说明问题不在工具而在信息量。回头我打算先把恢复条件这一栏补上试试。

潘
潘安琪

把挂起当删除用这个误区我们团队太典型了,挂起列表里一堆半年没动过的卡片,真正需要关注的反而被淹没。文章说要定期清理伪挂起,这点认同。

武
武安琪

不同职能挂起原因分布差异那段很有价值,业务团队外部依赖占四成,职能团队内因占七成,确实不能套同一套解法,管理动作要分场景设计。

陆
陆天佑

小团队那段说到点子上了。我们十几个人,挂起任务全靠记忆,经常客户催了才发现早挂着。共享清单加每周五固定复查,成本低可以马上做。

文章包含AI辅助创作:挂起管理方法大全:实施团队任务执行实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376909
