去年我陪一家做制造业 MES 实施的团队做年度交付复盘,32 个里程碑里有 19 个被"手动改期"处理掉了:任务已经到期,项目经理在计划里把日期往后一拖,系统里看不出任何痕迹。三个月后客户追问,为什么二期上线比合同晚了 46 天,团队翻遍工具也拼不出完整的延期链条,只能凭记忆回忆"当时好像是接口联调卡住了"。

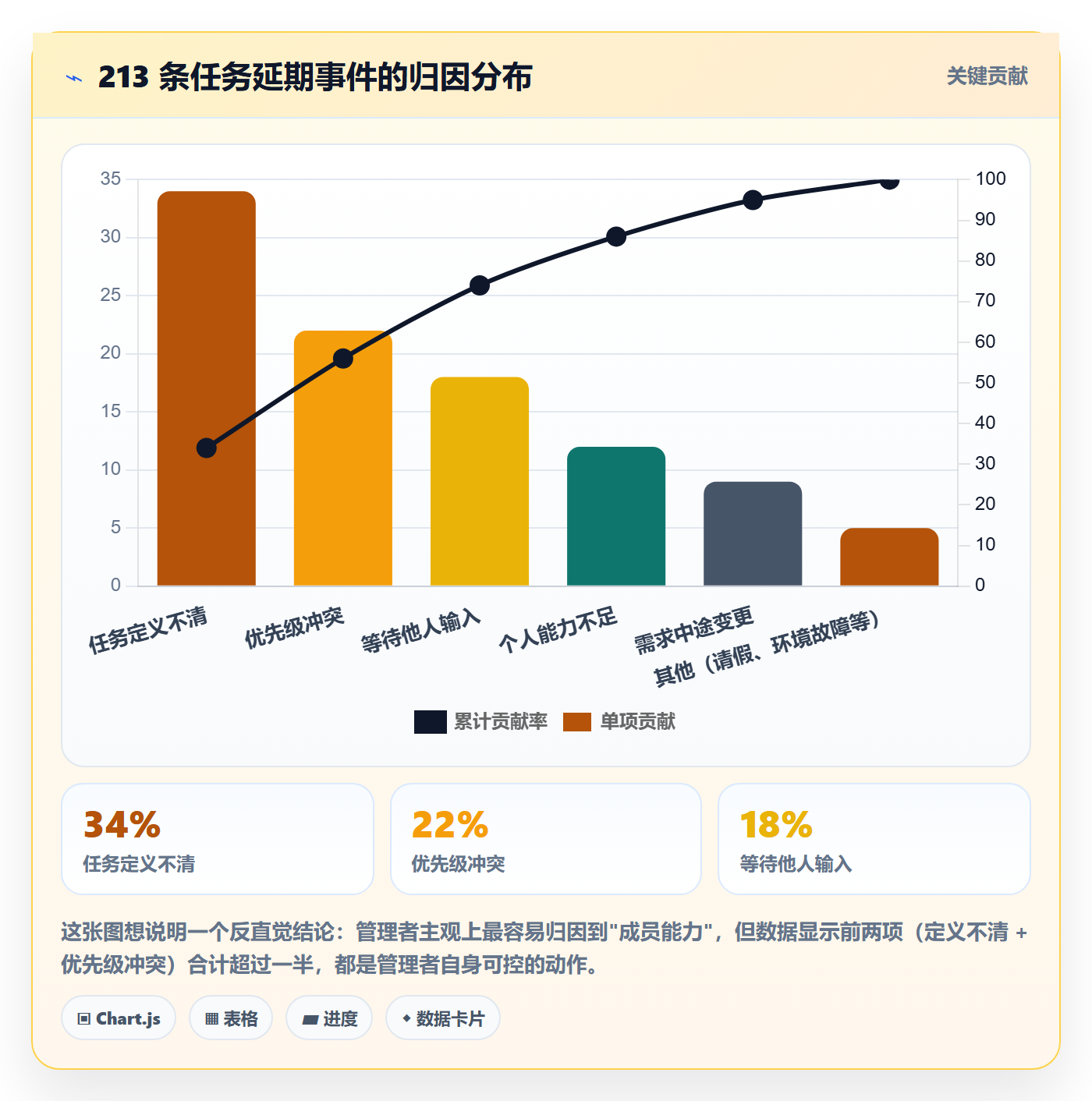

那场复盘之后我做了一件事:把这个团队一年内所有"改过日期"的任务拉出来,按原计划日期和实际完成日期做差,再按原因归类。结果很扎眼,真正因为技术难题导致的延期只有 5 个,剩下 14 个全部来自排期估算、资源冲突和需求变更,而这些在延期发生的那一刻,没有任何一份记录说明过。

这就是我想在这篇文章里讲清楚的事:实施团队的任务延期,很少是"能力问题",绝大多数是"流程和规范问题"。延期不可怕,可怕的是延期不可见、不可审批、不可复盘。下面我会把延期流程、规范、关键指标这三件事拆开讲透,并且给出一套可以直接抄走落地的模板思路。

一、核心结论:延期治理的目标不是消灭延期,而是让延期可决策

先把结论放前面:实施团队真正要建的不是"延期审批",而是一套"变更控制"能力。延期只是变更控制里最常见、也最容易被忽略的一种。你把延期当成"求宽限",团队就会本能地隐瞒;你把它当成"变更",团队才愿意提前暴露。

1. 延期管理的本质是可见性问题

我在多个交付团队里反复验证过一个判断:延期造成的损失,绝大部分不是延期本身,而是"延期被延迟发现"。一个任务如果提前一周暴露会晚 3 天,项目经理还有时间重排依赖、调人、跟客户打招呼;如果到期当天才说,能做的只剩下改日期和道歉。

所以延期流程的第一个设计目标,不是"卡住延期",而是"让偏差尽早浮出水面"。这也是为什么我在设计流程时,永远把"预警"放在"申请"前面,没有预警机制的延期流程,本质上是事后补票。

2. 先分清三种延期,否则口径永远统一不了

实施团队最常见的争吵是"这到底算不算延期"。我的经验是,先把延期拆成三类,口径立刻就清楚了:

  • 估算偏差型:任务本身没变,就是当初估少了。这类延期的责任在排期环节,改进方向是估点校准和缓冲设置。
  • 资源冲突型:人被抽走、被更高优先级任务挤占、外部依赖方没到位。这类延期的责任在资源协调,改进方向是容量管理和优先级机制。
  • 需求变更型:范围变了、验收标准变了、客户加了新要求。这类严格来说不该叫延期,应该叫范围变更,走的是变更流程而不是延期流程。

把这三类混在一起,指标就永远算不清楚。你会看到"延期率 40%"这种数字,但没人知道这 40% 里有多少是管理问题、多少是客户问题。

3. 延期治理的六步闭环,缺一步都会漏

下面这张图是我在多个实施团队落地后收敛出来的对比数据。上治理机制之前,延期平均发现时点是到期当天,上线后可追踪率不到四成;建立预警和台账之后,发现时点提前到到期前 4 天以上,可追踪率接近全覆盖。

延期流程与规范:实施团队任务执行入门指南关键指标

二、真实场景:实施团队的任务延期是怎么长出来的

抽象讲流程没意义,我把实施项目里最常见的几个延期现场还原一遍,你会发现自己团队至少中过其中两个。

1. 场景一:任务临期才说做不完

典型画面是周五下午的站会,实施顾问说"数据迁移这块可能还要几天"。注意措辞,"可能"、"还要几天"。这时候任务原计划下周一交付,剩下两天,你既不能确认他是不是真需要延期,也不知道延几天合适,只能先把日期往后挪一周。

问题出在没有任何机制要求他提前暴露偏差。如果团队规定"当剩余工作量评估超过剩余时间 20% 时必须发起预警",这个顾问周三就该在系统里标黄,项目经理周三就有机会介入。

2. 场景二:只改日期,不改依赖

这是我认为最隐蔽、危害最大的一种。任务 A 从 10 号改成 15 号,改完之后没动后置任务 B 的排期,也没通知 B 的负责人。结果 B 到了 12 号还按原计划准备,等到 15 号 A 交出来,B 才开始,整条链路整体顺延。

我见过一个项目,因为这种"静默改期"传导了四层依赖,最后把上线日期推后了三周,而每一次单独看,都只是"改了个日期"。

3. 场景三:客户是最后一个知道的

实施项目里有一类特殊延期,叫"客户感知延期"。任务可能只晚了两天,团队觉得不值得惊动客户,就没同步;结果客户在自己的验收计划里按原日期排了资源,两天变成两周的等待。

我的判断很直接:在实施交付场景里,延期同步的原则应该是"宁可早说、不可晚说",尤其是涉及客户验收节点的任务。因为客户对延期的容忍度,往往和"提前多久知道"强相关。

延期流程与规范:实施团队任务执行入门指南关键指标

三、常见误区:七种让延期越管越乱的做法

很多团队不是没管延期,而是管错了方向。下面七种做法我几乎在每个团队都见过至少三种。

1. 口头延期,系统里看不出任何记录

最普遍的一种。站会上说一句"这个往后拖两天",然后就没了。危害在于:没有记录,就没有复盘依据,也没有责任边界。半年后你问"为什么这个模块晚了",没人答得上来。替代做法只有一个,所有延期必须落到单一台账,口头延期一律视为未生效。

2. 只改日期,不改依赖和交付物

前面讲过危害,这里说解决方案:延期执行时必须连带检查三件事,后置任务的开始日期、关联里程碑的达成日期、需要对外承诺的交付物列表。这三件事任何一件没动,延期执行就不算完成。

3. 把延期当成绩效扣分项

这是最劝退的做法。一旦延期直接扣绩效,团队的第一反应就是隐瞒和拖延。你会看到任务到期前不算延期,到期后偷偷补记录,数据反而更脏。

我的立场很明确:延期指标应该用于改进流程,不应该直接用于个人考核。你可以考核"是否按规则发起预警和申请",但不能考核"是否有延期"。

4. 审批链过长,逼着大家绕开流程

我见过一个团队,任何延期都要交付总监签批,理由是"严格控制"。结果是所有延期都变成了"计划调整",绕开流程走。审批层级要跟影响面挂钩,两天以内的任务级延期让组长批就够了。

5. 没有统一的原因分类

台账里"原因"一栏全靠手填,于是出现了"网络问题""客户问题""其他""说不清"这种没法统计的字段。正确做法是先定义一套标准原因码,允许在码后补充说明,但不允许脱离分类自由填写。

6. 指标造假,或者只挑好看的报

典型现象是"按时完成率 95%",但打开任务列表,一堆任务在延期当天被改成了"已完成"。要识别这种情况,看两个指标就够了,延期申请率和再次延期率。如果延期率很低但再次延期率很高,说明延期被藏起来了。

7. 客户最后一个知道

有些团队觉得"内部还没定,先不跟客户说",一拖就是一周。等通知客户时,客户的反应往往不是"理解",而是"你们为什么不早说"。同步客户的价值不在于告知坏消息,而在于给客户留出调整自己节奏的时间。

延期流程与规范:实施团队任务执行入门指南关键指标

四、专业判断:从发现到关闭的六步闭环

前面讲的都是"不该怎么做",从这一节开始讲"该怎么做"。我推荐的延期流程是六步:预警、申请、评估、审批、执行、关闭与复盘。每一步都有明确的输入、动作、输出和常见坑。

1. 预警:偏差触发,而不是到期才说

预警的触发规则不要定得太复杂,我推荐用"双阈值":剩余工作量评估超过剩余时间 20%,或者距离到期不足 3 个工作日且进度低于 70%,任一触发即可预警。

预警阶段的输出不是"延期申请",而是一个标记和一条简短的说明。它的作用是让项目经理提前看到偏差,很多偏差在这个阶段其实可以靠调资源解决,根本走不到延期。

要强调的是,预警必须免惩罚。如果发起预警会被追问、被质疑,团队就会把预警和延期一起藏起来,这个环节就彻底废了。

2. 申请:谁提、何时提、提什么

申请由任务负责人发起,这是最合适的角色,因为他最了解具体卡点。时间上我的经验值是:任务级延期至少提前 2 个工作日发起,里程碑级延期至少提前 5 个工作日发起。这些数字要按组织基线校准,不要照搬。

申请必须包含五要素,缺一不可:原计划日期、预计新日期、延期原因分类、影响范围、补救措施。少了"补救措施",延期就变成了单纯的推迟,而不是带着方案的调整。

3. 评估:影响范围、依赖、优先级、成本

评估环节最容易被跳过,也最容易出问题。我要求项目经理评估四件事:

  1. 对后置任务的传导影响,具体到哪几个任务、顺延几天;
  2. 是否影响里程碑或对外承诺节点;
  3. 与其他任务相比,这个任务的优先级是否需要重新排;
  4. 是否产生额外成本,比如加班、差旅、资源重新调配。

评估的输出应该是一份带结论的意见,而不是"已知悉"。没有评估的审批,等于盖章。

4. 审批:按影响分级授权

审批环节的核心是"分级",不是"集权"。下面这张表是我们实际跑过的一套分级授权设计,供参考。

审批层级 适用延期范围 审批人 典型时限
一级 任务级,顺延 3 个工作日以内,无里程碑影响 任务组长 / 模块负责人 1 个工作日内
二级 任务级,顺延 3-10 个工作日,或影响内部依赖 项目经理 2 个工作日内
三级 影响里程碑、对外交付节点或客户验收 交付负责人 / PMO 3 个工作日内,含客户沟通方案
四级 影响合同工期、验收款节点或触发违约责任 交付总监 + 商务负责人 5 个工作日内,需书面风险说明

请注意,这里的"3 天""10 天"都是示例阈值,不同组织应该根据自身交付周期长度、客户结构和风险承受度重新校准,绝不能直接照抄。

5. 执行:重排计划、同步干系人、更新基线

审批通过不等于延期结束。执行环节要做三件事:更新任务日期和依赖关系、同步所有相关干系人、必要时更新项目基线。

同步范围很多人会漏。我的清单是:后置任务负责人、项目经理、PMO、客户侧对接人(如涉及)、销售或客户成功(如影响客户承诺)。销售这一环特别容易被忽略,结果客户从销售那里听到的版本和团队说的不一致,信任度直接掉。

6. 关闭与复盘:记录原因、沉淀数据、防止再次延期

关闭环节要记录实际完成日期,和延期后的新日期做对比,算出一个"延期执行偏差"。如果实际完成又比新日期晚了,那就触发了"再次延期",需要单独标记。

复盘不是每个延期都开,而是按月汇总看原因分布,按季度做一次深度复盘,重点看哪几类原因反复出现、哪些改进动作真正生效了。

延期流程与规范:实施团队任务执行入门指南关键指标

五、规范:实施团队必须统一的五条规则

流程讲的是"怎么做",规范讲的是"所有人必须遵守什么"。一个实施团队要真正跑通延期管理,下面五条规则必须写进制度并且被执行。

1. 触发规则:什么偏差必须预警

触发规则的作用是消除"我觉得还行"这种主观判断。我推荐用可计算的阈值,而不是靠感觉。常见的两种触发方式:

  • 进度偏差触发:已完成工作量占比低于已耗用时间占比 20 个百分点;
  • 时间偏差触发:距离计划完成日期不足 3 个工作日,且完成度低于 70%。

阈值定多少不是关键,关键是阈值必须在工具里可自动计算并提示,而不是靠人每天盯。靠人盯的规则,三周之后就会自然消亡。

2. 证据规则:申请延期要带什么信息

证据规则解决的是"凭什么批准"。我要求申请单必须包含上面提到的五要素,并且延期原因必须从标准分类里选,不能自由填写。原因分类我推荐用这六类:

原因码 说明 典型改进方向
EST 估算偏差 历史数据校准、引入缓冲
RES 资源冲突 容量管理、优先级仲裁
REQ 需求或范围变更(应转变更流程) 变更控制委员会
EXT 外部依赖未到位 外部依赖清单提前锁定
TEC 技术难题 预研、技术评审前置
QUA 质量问题返工 测试前移、验收标准对齐

3. 分级规则:谁批什么

分级规则要解决的核心问题是"既不能事事上报,也不能放任不管"。上一节的四级授权表就是一套可以直接参考的框架,落到自己团队时,主要调整两个变量,审批层级数量和金额/影响阈值。

我的建议是,层级不要超过四级。超过四级的审批链,实际执行中一定会被绕行。

4. 沟通规则:客户、销售、研发、PMO 如何同步

沟通规则最容易漏的是"同步节奏"。我的做法是按影响面定义同步时限:

  • 不影响客户交付的延期:在项目周报里体现即可;
  • 影响客户里程碑的延期:审批通过后 24 小时内同步客户;
  • 影响合同节点的延期:审批通过后同步客户,并同步销售和商务,由商务判断是否需要书面沟通。

关键原则是不能出现"团队知道但客户不知道"的窗口期超过一天。

5. 记录规则:单一延期台账,禁止口头改期

这条是底线。所有延期必须落到一个统一台账里,字段至少包括:任务名称、原计划日期、申请日期、原因码、影响范围、补救措施、新日期、审批人、审批时间、关闭状态。

口头改期一律视为无效,这一点必须写进团队规范并反复强调。我见过太多团队因为这个口子没堵住,导致所有指标都不可信。

延期流程与规范:实施团队任务执行入门指南关键指标

六、关键指标:用数据判断延期健康度

指标是延期治理的仪表盘。我把指标分成"结果层"和"过程层"两类,结果层看交付健康度,过程层看管理动作是否到位。只盯结果层,你会不知道问题出在哪;只盯过程层,你会不知道有没有效果。

1. 延期发生率与申请率

延期发生率 = 发生延期的任务数 ÷ 计划完成任务数。这个指标反映整体交付稳定性,但它单独看很容易误导,一个团队延期率低,可能只是因为藏得好。

所以必须搭配延期申请率 = 走完流程的延期数 ÷ 实际发生延期的任务数。申请率如果明显低于 100%,说明有延期没走流程,这是比延期率更值得关注的信号。

2. 平均延期天数与延期倍数

平均延期天数反映延期的绝对规模,但它会被长尾拉偏,所以我建议同时看两个口径:平均延期天数和中位数延期天数。

延期倍数 = 实际完成日期 ÷ 原计划日期,这个指标更能反映"延期相对严重程度"。一个 3 天任务延 3 天是 2 倍,一个 30 天任务延 3 天是 1.1 倍,两者的管理含义完全不同。

3. 按时完成率与里程碑达成率

按时完成率看的是任务层面,里程碑达成率看的是节点层面。这两个指标经常出现"任务按时率不错但里程碑频繁失守"的情况,原因通常藏在依赖传导里。如果出现这个组合,优先去查改期是否同步更新了依赖。

4. 延期原因分布

原因分布是改进动作的靶心。如果 EST(估算偏差)占比长期超过 30%,说明排期能力是瓶颈;如果 RES(资源冲突)占比持续上升,说明多项目并行的容量管理出了问题。没有原因分布的团队,改进只能靠猜。

5. 审批时长与关闭时长

审批时长反映流程效率,关闭时长反映执行闭环程度。我见过审批时长中位数只有 0.5 天的团队,也见过 4.8 天的团队,后者的延期申请质量明显更差,因为等批准的时间太长,大家不愿意提。

关闭时长的异常信号是"长期挂起":有些延期审批通过之后就再也没关闭,任务完成了但状态没更新。这类挂起会让所有统计失真。

6. 再次延期率

再次延期率 = 延期后仍未能按新日期完成的任务数 ÷ 已延期任务数。这是我认为最有诊断价值的指标之一。

再次延期率高,说明第一次延期时没有做真正的评估,只是简单往后挪了日期。我服务过的一个团队,再次延期率一度达到 29%,深入看之后发现,大部分首次延期申请里"补救措施"一栏都是空着的。

7. 客户影响与成本影响

最后但最重要的是业务影响指标:客户被动知悉延期占比、客户验收延误次数、延期导致的额外人力成本。这三个指标决定了延期治理在管理层眼里的价值。

很多团队做延期管理只做内部数据,结果管理层看不到业务价值,支持力度就下来了。把客户影响和成本影响摆上台面,这件事才容易被长期推动。

延期流程与规范:实施团队任务执行入门指南关键指标

延期流程与规范:实施团队任务执行入门指南关键指标

七、角色与职责:谁对延期负责

延期管理最怕的是责任模糊。我的经验是,用 RACI 的思路把六步闭环里的每个关键动作都对应到角色,冲突和推诿会立刻减少。

1. 五个核心角色的分工

实施团队里通常涉及五个角色:任务负责人、项目经理、PMO、实施顾问、客户成功或销售。它们在不同环节的职责差别很大,我整理成一张表:

环节 任务负责人 项目经理 PMO 销售 / 客户成功
预警 发起(R) 知情并介入(A) 不看明细(I) 不参与
申请 发起(R) 补充影响(C) 抽查规范性(I) 不参与
评估 提供细节(C) 主导评估(R/A) 参与影响面判断(C) 提供客户侧信息(C)
审批 不参与 一级/二级审批(A) 三级/四级审批(A) 不参与
执行与同步 更新任务状态(R) 同步依赖方(R) 监督同步完整性(I) 同步客户(R,如涉客户)
关闭与复盘 更新完成状态(R) 汇总数据(R) 月度复盘(A) 提供客户反馈(C)

表中的 R 代表执行者,A 代表最终负责,C 代表被咨询,I 代表被通知。这张表最有价值的地方在于:销售和客户成功不是"不参与",而是在"评估"和"客户同步"两个环节有明确的职责。很多团队把客户同步完全压在项目经理身上,结果客户沟通和信息同步两头不到位。

2. 谁发起、谁评估、谁审批、谁同步、谁复盘

把这五点单独拎出来再说一遍,是因为实践中经常混淆:

  • 发起:任务负责人,因为他最贴近实际进度;
  • 评估:项目经理,因为只有他掌握全局依赖和里程碑视图;
  • 审批:按分级授权,影响面越大层级越高;
  • 同步:对内由项目经理负责,对外由客户成功或销售负责;
  • 复盘:PMO 主导,项目经理提供数据,管理层看结论。

把这五个"谁"定下来,延期管理的责任边界就清楚了。

3. 一个容易被忽略的角色:客户

在实施交付场景里,客户其实是延期流程的隐性参与者。有些延期根本不是团队的问题,而是客户侧的接口人不到位、数据没准备好、验收计划变了。

我的做法是,在延期原因里单独标注"客户侧原因",并且在同步客户时把这一类单独说明。不是为了甩锅,而是为了让双方都能看到卡点在哪里,下次提前安排。

延期流程与规范:实施团队任务执行入门指南关键指标

八、落地工具:一张申请表、一张台账、一次复盘会

讲了这么多流程和规范,最终都要落到三个具体物件上:申请表、台账、复盘会。这三样东西做好,延期管理就能真正跑起来。

1. 延期申请表的必备字段

申请表不需要复杂,但字段必须齐全。我的最小可用字段清单是:

任务名称:
所属项目 / 模块:

原计划完成日期:

预计新完成日期:

延期天数:

原因码(EST / RES / REQ / EXT / TEC / QUA):

原因补充说明:

影响范围(后置任务 / 里程碑 / 客户节点):

补救措施:

所需支持(资源 / 决策 / 客户协调):

申请人:

审批人 / 审批时间:

注意"补救措施"和"所需支持"这两栏,它们是延期申请质量的分水岭。没有补救措施的延期申请,本质上只是推迟;有了补救措施,它才是一次真正的调整。

2. 延期台账的字段与统计口径

台账是延期数据的唯一来源。它的字段设计要能直接支撑前面讲的关键指标,我建议包含:任务名称、项目、申请人、原因码、原日期、新日期、实际完成日期、审批层级、审批人、申请时间、审批完成时间、关闭时间、状态。

有这张台账,延期发生率、平均延期天数、审批时长、再次延期率这些指标都可以直接算出来,不需要额外维护第二套数据。

这里我想讲一个具体的工具选型观察。在 100 人以上的中大型交付团队里,延期流程要跑起来,靠表格是撑不住的,不是因为表格不能用,而是因为预警需要自动计算、依赖更新需要联动、审批需要权限分级、指标需要实时看板,这四件事在电子表格里做不牢,最后都会退化成人工维护,三周之后自然消亡。

这类团队通常会选支持流程自定义和指标看板的项目管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,这对交付数据敏感、客户要求数据不出内网的团队比较关键。另外它支持 Jira 平滑迁移,很多从 Jira 迁过来、或者做国产化替换的团队可以直接沿用原有的工作项结构和流程配置,迁移成本比重新建流程低不少,是国产替代场景里比较常见的选择。

当然,工具只是载体。我见过流程设计和工具都到位、但延期数据依然失真的团队,问题出在"预警扣分"这条规则上,工具能自动化,但人心里的账本没法自动化。这是工具解决不了的,只能靠规则设计去疏解。

3. 复盘会的议程设计

复盘会不需要长,45 分钟足够。我常用的议程是:

  1. 数据回顾(10 分钟):本周期延期数量、原因分布、再次延期率;
  2. 重点案例(15 分钟):挑 2-3 个典型延期,看流程执行是否到位;
  3. 改进动作(15 分钟):针对占比最高的原因类,定 1-2 个具体动作;
  4. 责任明确(5 分钟):动作的负责人和时间点。

复盘会最大的坑是开成"检讨会"。一旦变成追责,下一次的延期数据立刻失真。我始终坚持的原则是:复盘会看的是流程,不是人。

延期流程与规范:实施团队任务执行入门指南关键指标

九、行动建议与取舍:不同团队不同阶段怎么选

流程、规范、指标讲完了,最后落到"你的团队现在该做什么"。我的建议是按团队规模和当前痛点分三档,不要一次上全套,那是自找失败。

1. 10 人以下小团队:先做"可见"

这个阶段的团队多项目并行少、沟通靠群就能覆盖,不需要复杂的审批流。我的建议是只做两件事:

  • 建立统一台账,把延期记录在一起,无论用什么载体都行;
  • 统一原因分类,六个原因码先跑起来。

不需要分级审批,不需要自动预警。因为这个阶段最大的问题是"延期没有被记录",而不是"延期没被审批"。

2. 10-100 人中型团队:加"分级"和"预警"

这个阶段人开始多起来,跨模块依赖变复杂,口头沟通已经覆盖不住。建议在可见的基础上加两件事:

  • 分级授权,按影响面定义审批层级,不要所有延期都找项目经理;
  • 预警机制,至少做进度偏差触发,用工具自动算。

同时要开始看过程指标,尤其是延期申请率。如果申请率明显低于 100%,说明有延期在绕流程,这比延期率高更值得警惕。

3. 100 人以上大型团队:做"全指标 + 复盘体系"

这个阶段延期管理已经不能靠人盯了,必须靠体系和工具。建议补齐四件事:

  • 六步闭环全流程上线,每个环节有明确的输入输出和责任人;
  • 七项关键指标全部纳入常规看板,按月出报告;
  • 季度深度复盘,重点看原因分布的长期趋势;
  • 工具层面支持流程自定义、依赖联动、分级审批和实时指标。

到这一步,延期治理就从一个"审批动作"变成了"交付确定性能力"。

4. 三种取舍:什么情况下可以不这么做

我也要诚实地讲清楚,延期治理不是所有场景都值得重投入。以下三种情况可以做取舍:

情况 建议做法 理由
项目周期短于 1 个月,一次交付 只做台账和口头同步,不做分级审批 流程建设成本高于延期风险本身
客户对延期极度不敏感、合同无节点约束 预警和台账保留,客户同步从简 客户同步的边际价值低,可节省沟通成本
团队处于高速扩张期、流程尚未稳定 先做最难的一环,台账统一,其他暂缓 扩张期引入复杂流程容易引发抵触,先保数据可信

取舍的核心判断标准只有一个:这套机制带来的可见性收益,是否大于执行它的成本。如果团队每次延期都要填十栏、等三天审批,收益立刻被成本吃掉。

延期流程与规范:实施团队任务执行入门指南关键指标

十、结语:延期治理的四个关键词

回到最初那个 MES 实施团队的例子。他们后来做的事情其实不复杂:建了一张延期台账,统一了六个原因码,设了三级审批,把预警触发做进了工具里自动提醒。半年后再复盘,延期发生率从 32% 降到了 17%,更重要的是客户被动知悉延期的比例从 47% 掉到了 12%。

这个变化不是我做了什么高明的事,而是把一件本来靠人记忆、靠人情、靠临场判断的事,变成了有记录、有流程、有数据的事。

如果只让我留下四个关键词,我会选:透明、分级、数据、复盘。透明是让延期浮出水面,分级是让决策落到合适的层级,数据是让改进有靶心,复盘是让经验真正沉淀下来。

下一步你可以立刻做的一件事,不是去买工具,也不是去改制度,而是先打开团队最近一个月的任务列表,把所有"改过日期"的任务挑出来,看看有多少条能找到完整的原因和审批记录。这个比例就是你的延期管理起点分数。如果它低于 50%,那你现在最该补的不是审批流程,而是台账。

等台账跑顺了,再往上加预警、分级和指标。一步一步来,比一次上全套要靠谱得多。

常见问题解答(FAQ)

1. 任务延期到底怎么定义?是不是只要晚于计划日期就算延期?

我带实施团队的时候,最头疼的就是大家口径不一致,有人觉得晚一天也算延期,有人觉得客户没催就不算。每次开会扯半天,最后变成谁声音大谁有理。我特别想知道有没有一个能真正落地的统一口径。

建议分三层口径来定义。第一层是计划偏差:任务实际完成日晚于基线日期就记录为偏差,这是客观事实,不做评判。第二层是延期:偏差没有被提前识别和授权,到期之后才暴露出来的,才算延期。第三层是批准延期:在预警窗口期内提出、经过评估审批并更新了基线的日期调整,属于已授权的计划变更,不计入延期但必须计入台账。

区分的关键是提出和暴露的时间点,不是晚了几天。举例来说,任务基线是10号,8号提出变更、9号审批通过、改成15号,这是批准延期;10号当天才说做不完,这就是延期。这样定义的好处是团队很难靠拖到最后来逃避预警,因为到期后才说和提前说是两类不同指标。

同时要划清边界:需求变更导致的范围变化走变更流程,不占延期指标;等待客户资料、等待第三方接口联调这类外部阻塞单独打标记,方便后面追溯和改进。这套口径最好写进实施交付规范的第一页,新人入职第一周就对齐。

2. 延期申请要写哪些内容,谁有权批准?

我之前在一家做企业软件交付的公司,实施顾问申请延期就是发消息说一句这个任务要往后挪三天,项目经理回个好。结果到月底复盘,谁也说不清为什么延期、影响到了谁。后来想改流程,又怕太重把大家压死,一直纠结材料要写到什么程度。

申请表字段不用多,但缺一不可:任务名称与所属里程碑、原基线日期、申请提出日期、延期原因归类(需求变更、资源冲突、估算偏差、外部阻塞、质量返工)、影响范围(下游任务、客户里程碑、验收时间、成本)、补救措施、建议新日期、申请人。

审批按影响分级,不看职位高低看影响半径:只影响本任务且不超过一个迭代周期的,任务负责人和项目经理确认即可;影响里程碑或客户交付节点的,项目经理加交付负责人;影响合同金额、验收时间或跨项目资源的,PMO或交付总监批。

审批时效建议设上限,比如24小时内必须给出结论,超时自动升级,否则审批环节本身就会变成新的延期原因。还有一点特别容易被忽略:审批时要同时确认是否更新基线。只批准延期却不改基线,等于计划和台账两套账,后面的按时完成率全是错的。

3. 延期管理应该看哪些关键指标,公式和口径怎么定?

我们团队每个月都在看按时完成率,但大家都觉得这个数不太可信,因为基数怎么算、什么算按时,每个人理解都不一样。有时候指标好看,只是因为大家把日期改掉了。我想知道一套能真正反映延期健康度的指标该怎么定义。

建议用一组指标而不是一个指标,最少五个。延期发生率等于统计周期内进入延期流程的任务数除以同期应完成任务数,反映的是暴雷比例。按时完成率等于按基线日期完成的任务数除以同期应完成任务数,分母必须用基线版本,不能用最新修改后的日期,否则改日期就能把指标刷上去。

平均延期天数等于已关闭延期任务的实际完成日减原基线日之和除以延期任务数,同时配合看延期倍数,也就是实际耗时除以原计划耗时,倍数比天数更能暴露估算上的系统性问题。再次延期率等于同一任务被批准两次及以上延期的比例,这个指标最能说明前期评估质量。

审批与关闭时长等于从提出到批准、从批准到关闭的平均小时数,反映流程本身是否卡顿。统计口径上,外部阻塞类任务要么单列,要么在分母中剔除并注明,不能悄悄混在总数里。所有阈值不要照搬别人的,先用自己团队三个月的历史数据算分位数,把中位数当基线,把P75当预警线。

指标用途是找改进点,不是发奖金或扣绩效,一旦跟个人考核硬挂钩,数据很快就会失真。

4. 任务临期才发现做不完怎么办?为什么口头延期必须禁止?

做实施最怕周五下午客户来问进度,才发现有个关键任务已经拖了三天,负责人还觉得下周补上就行。我经历过一次数据迁移延期,直接导致客户上线延后两周,被追着问为什么没人提前说。我现在特别想知道,从发现异常到同步客户,正确的动作顺序是什么。

动作顺序是:发现偏差、当天预警、评估影响、方案先于日期、再同步干系人。任何任务在预计完成日前的预警窗口内就要触发预警,比如完成度低于70%且剩余工作日不足,具体阈值按团队基线设定,核心是不等到期才说。评估只问三件事:能不能通过加人、拆分任务或降低范围把日期收回来;

如果收不回来,最早可完成的日期是哪天;这个日期会撞上哪些下游任务和客户节点。方案一定要先于新日期给出去,直接说往后推五天是最糟的沟通方式,正确说法是原计划10号完成,目前发现接口联调依赖第三方,我们把非核心字段联调后置,10号先交付核心链路,剩余部分15号补齐。

同步对象的顺序也要规定:先内部,包括项目经理和下游任务负责人;再客户;最后才是在系统里更新日期。口头延期必须禁止,因为口头改期不会更新依赖关系,看板和计划还是旧日期,下游任务照旧排期,等于把风险藏了起来。所有日期变更必须落到单一延期台账,记录原日期、新日期、原因和审批人,月底复盘才有据可查。

延期不可能完全避免,但客户最后一个知道这件事,是完全可以避免的,这一条比任何指标都重要。

核心关键词

读者评论

郝
郝亦辰

作为交付负责人,我最认同“延期不是能力问题,而是流程问题”。但落地时别一上来就搞复杂审批,先把延期台账和标准原因码跑起来,再按影响分级授权。预警免惩罚是前提,否则一线只会把偏差藏到到期当天。

程
程静怡

从项目经理视角看,六步闭环里评估最容易被跳过。只改日期不改依赖,是实施项目最隐蔽的风险;系统里如果不能让后置任务自动联动,再规范的申请也会变成静默改期。

贾
贾若宁

我是一线实施顾问,双阈值预警很实用,但提前2个工作日申请任务级延期,在客户现场经常做不到。需求变更型延期应走变更流程,不要和排期估算偏差混在一个延期率里考核。

文章包含AI辅助创作:延期流程与规范:实施团队任务执行入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376737

赞 (0)
飞飞飞飞
完成实操方法:实施团队提升任务执行效率的入门指南方法与模板
上一篇 5小时前
任务执行恢复全流程:实施团队入门指南与一文讲清
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
