任务执行恢复全流程:研发团队入门指南与一文讲清

上周五下午 16:40,我在一个 120 人规模的研发组织里看到一幕:一位后端工程师重新打开三天前中断的「订单对账接口联调」任务,盯着屏幕愣了半分钟,然后开始翻聊天记录、找分支名、翻上周的调试日志,中间还问了两次同事「这个字段当时为什么这么定」。52 分钟后,他才重新跑通第一个本地用例,真正写代码的时间不到 8 分钟。

这不是某个人的问题。在《任务执行恢复全流程:研发团队入门指南与一文讲清》这个题目下,我想讲的不是「怎么记笔记」,而是一套可以落进工具、落进流程、落进指标的恢复机制:任务被打断之后,如何把执行状态完整地「存下来」,又如何在几天后低成本地「读回来」。

我用六个阶段、四类指标、五种取舍来拆解它,并用我们在一家 120 人研发组织做了 6 周的实测数据来说明效果。全文没有玄学,只有可复制的动作和可验证的数字。

一、核心结论:任务恢复是一次「重新启动」,不是「继续播放」

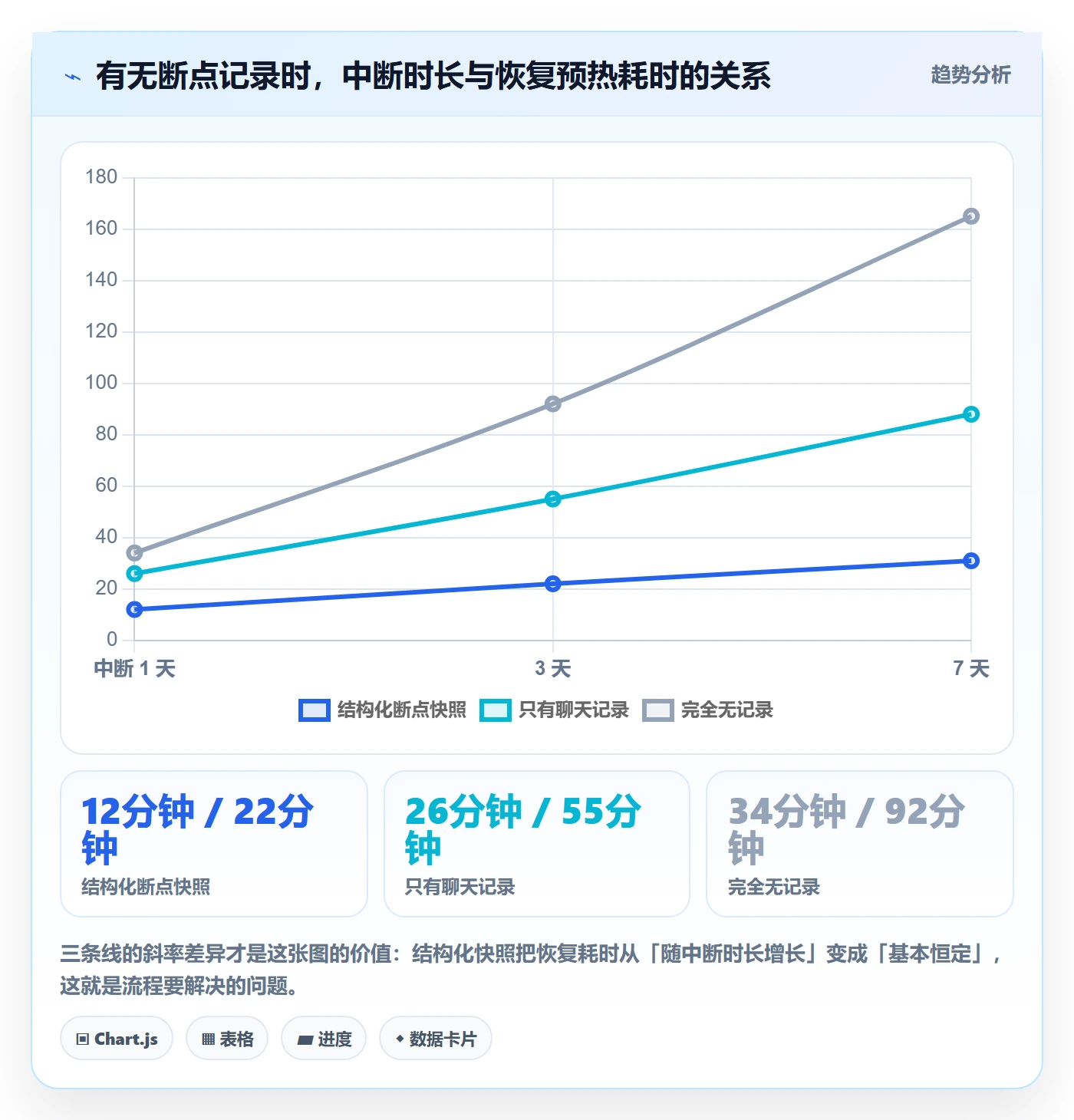

1. 恢复成本主要由上下文重建决定,而不是任务难度

我们跟踪了 6 周内 217 个中断超过 24 小时的任务,记录从「重新打开任务」到「产生第一份可验证产出」之间的全部动作。结果很反直觉:恢复耗时和任务本身的复杂度几乎不相关,和「状态有没有被外部化」高度相关。

中断 3 天的任务,平均恢复预热耗时 52 分钟。拆开看,上下文重建(翻记录、找分支、确认需求变更)占 61%,环境重建(本地依赖、测试数据、账号权限)占 19%,需求与口径确认占 12%,而真正「接着写代码」的部分只占 8%。

换句话说,工程师那 52 分钟里,有 40 多分钟在干一件工具本该干的事:把散落各处的状态重新拼回一个可以继续执行的现场。

任务执行恢复全流程:研发团队入门指南与一文讲清

2. 恢复成功率在中断发生的那一刻就锁定了七成

我做过一个不太严谨但很有说服力的对照:同一批任务,中断当下的记录完整度分成三档,两周后统计恢复结果。完整度最高的那一档,恢复后返工率 9%;最低的一档,返工率 41%。

差异不在人,而在信息。中断当下没有记录「下一步第一动作」的任务,恢复时几乎必然要重新做一次判断,而判断依赖上下文,上下文又依赖记忆,记忆在 72 小时后衰减得比你想象的快得多。

所以我的第一个结论是:恢复流程的设计重点不在「恢复阶段」,而在「中断阶段」。你在中断时省下的 4 分钟,会在恢复时以 40 分钟的形式还回来。

3. 恢复流程必须挂在工作项上,不能只挂在人的记忆里

很多团队的做法是「开会强调一下,大家注意记录」。这种管理动作的问题在于不可验证:你没有字段、没有状态、没有统计口径,就无法知道到底有多少任务在做「无记录中断」。

我的判断标准很直接:凡是不能在工作项卡片上看到的信息,就不算被记录。恢复所需的信息如果只存在于文档、聊天记录或个人笔记里,它就一定会在某个时刻丢失,通常是那个人请假的那一周。

4. 四个必须单独度量的恢复指标

恢复流程如果只靠「感觉变快了」来验证,三周后一定会退化。我建议至少把下面四个指标固定下来,每周看一次:

  1. 恢复预热耗时:从重新打开任务到产生第一份可验证产出之间的时长,单位分钟。
  2. 首次有效产出时间:从恢复开始到第一次提交、第一次通过用例、第一次交付评审的时间。
  3. 恢复后返工率:恢复完成后两周内因为「理解偏差」被重新打开的比例。
  4. 二次中断率:恢复启动后 48 小时内再次被打断的任务占比。

这四个指标里,前两个衡量效率,后两个衡量质量。只看效率不看质量,团队会用「草率收尾」的方式美化数据。

二、背景与真实场景:为什么恢复问题在这两年突然变严重

1. 三个结构性变化让恢复从隐性成本变成显性成本

五年前,「任务被打断」在多数团队里是个体问题:一个需求从设计到上线基本由一个人跟完,中断两三天问题不大。现在不一样了。

第一是并行度上升。一个工程师同时挂在 3 到 6 个工作项上已经常态,任何一次中断都会造成多条执行链同时冻结。第二是异步协作变多。跨时区、跨团队、跨系统的依赖,让「等对方回复」成为最常见的隐性中断。第三是交付节奏压缩。迭代从 4 周压到 2 周,留给恢复的缓冲期几乎消失了。

这三个变化叠加的结果是:恢复不再是偶尔发生的意外,而是每天都在发生的常态动作。既然是常态,就必须有流程,不能靠状态好。

2. 四类高频中断场景

我们把 6 周内 217 个中断任务做了归因,分成四类。不同类别的恢复策略完全不同,混在一起谈会得出错误的结论。

  • 会议与评审占用:占比最高,但单次时长通常小于 2 小时,属于「高频低损」。靠压缩会议和设置在制品上限就能明显改善。
  • 紧急线上故障与值班:占比第二,但单次中断平均 4.6 小时,是恢复成本的主要贡献者,最需要断点快照。
  • 优先级插队与需求变更:最容易导致「恢复后才发现口径改了」的情况,返工率在这四类里最高。
  • 人员请假与调岗:占比不高,但几乎必然触发换人恢复,对结构化记录的依赖是 100%。

任务执行恢复全流程:研发团队入门指南与一文讲清

3. 一次恢复失败的完整复盘

我挑一个真实案例。某次灰度发布开关改造,任务做到第 6 天被一个线上问题打断,工程师临时切换去救火。三天后回来继续,具体发生了什么我记得很清楚:

他先花了 14 分钟找分支,因为当时的分支名是临时起的,叫 fix-tmp-0817,没有规则可循。然后花 11 分钟确认「开关默认值到底是 true 还是 false」,因为需求方在中断期间改过一次口径,只在群里说了一句。再花 9 分钟恢复本地测试环境,因为用到了一个只在预发环境存在的配置项。最后花 8 分钟重新读自己三天前写的代码,理解当时的逻辑。

总共 42 分钟,其中 25 分钟本可以完全避免。这个任务最终延期两天,不是因为工作量大,而是因为恢复得慢,并且恢复后做错了一次导致返工。

这次复盘之后,我们才把「断点快照」作为强制字段写进了工作项模板,并且把分支命名规则和恢复流程绑在了一起。

任务执行恢复全流程:研发团队入门指南与一文讲清

三、拆解五个常见误区

1. 误区一:记在脑子里就够了

这是最普遍的误判。人对「自己记得住」的判断,几乎总是过度自信的,因为你在中断当下还持有完整上下文,感受不到三天后的自己有多茫然。

一个可验证的检验方法:中断时不要记任何东西,三天后回来,看自己需要多久才能说出「下一步的第一动作是什么」。多数人会在 10 分钟以上,而且说不准。

任务执行恢复全流程:研发团队入门指南与一文讲清

2. 误区二:把恢复当成个人习惯问题

「某某某就是记性好,从来不用文档」,这句话的问题在于,它把系统问题归结成了个体差异。记性好的人只是把恢复成本转嫁给了未来的自己或同事,成本并没有消失。

更重要的是,个人习惯不可复制、不可度量、不可交接。一个 30 人团队里只要有 3 个人依赖记忆,换人恢复的那条路径就会周期性崩溃。

3. 误区三:用「进度 70%」表达任务状态

百分比进度是研发管理里信息密度最低的一种表达。它既不能告诉你做到哪了,也不能告诉你下一步做什么,更不能告诉你还有哪些坑没踩。

恢复场景下,你需要的是「最后一步做完了什么」和「下一步第一动作是什么」,这两个信息加起来只要 20 个字,却比任何百分比都有用。

4. 误区四:交接文档等于恢复文档

交接文档是写给别人的,通常结构完整、语气正式、覆盖全面。恢复文档是写给「三天后的自己」或者「临时接手半天的人」的,它需要的是极短、极具体、可执行。

把这两者混为一谈的后果是:每个人都觉得写恢复记录太麻烦,因为他们在按交接文档的标准写。而实际上,一份合格的断点快照只需要 8 行。

5. 误区五:只有「人换人」的时候才需要恢复

这是最隐蔽的一个误区。很多人认为恢复流程是给请假、调岗、离职准备的,自己接着做不需要。

但数据显示,同一个人恢复自己中断的任务,占了全部恢复场景的 87%。也就是说,恢复流程最大的受益者是原执行人自己,不是接手的人。

四、专业判断逻辑:五个判断维度

1. 判断维度一:中断可逆性

不是所有中断都值得恢复。有些任务被打断之后,优先级已经被别的需求取代,再拉起来只是浪费。

我的判断方式是在中断登记时问一句:如果这个任务两周后都做不完,会影响谁?如果答不出具体的人或系统,它大概率应该被降级而不是恢复。

2. 判断维度二:状态外部化程度

状态外部化程度决定了恢复成本的上限。一个任务如果 80% 的状态在代码、提交记录、测试用例里,恢复很容易;如果 80% 的状态在人的脑子里,恢复就是重新做一遍。

评估方法很土但有效:让另一个人只看工作项卡片,能否说出下一步该干什么。能,就是外部化合格;不能,就需要补快照。

3. 判断维度三:恢复窗口与记忆衰减

我把恢复窗口定义为「从任务中断到必须恢复之间的可容忍时长」。这个窗口越短,恢复优先级越高。

经验值上,恢复窗口在 1 天以内的任务,必须当场写完整快照;窗口在 3 到 7 天的,写快照但要允许简化;窗口超过两周的,直接降级为「待重新评估」,不要假装它还会被恢复。

4. 判断维度四:恢复责任人归属

默认情况下恢复责任人是原执行人,但不是永远。当任务的重建难度高、规模大、窗口短时,应该显式指定恢复责任人,而不是默认原执行人。

原因很简单:原执行人往往是那个正在救火、正在开会的忙人。把恢复责任绑定给他,等于把恢复时间绑定到他的空闲时间上。

5. 判断维度五:恢复的验收标准

恢复不等于做完。恢复的验收标准只有一条:恢复后的第一次产出是否通过了预先定义的校验方式。

如果中断时没有定义校验方式,恢复后就会陷入「我觉得做完了」的状态,然后在评审时被打回。这也是恢复后返工率居高不下的核心原因。

任务执行恢复全流程:研发团队入门指南与一文讲清

五、任务执行恢复全流程:六个阶段

整套流程的核心思路是:把恢复成本从恢复时刻前移到中断时刻。中断时多花 4 分钟,恢复时省下 40 分钟。下面六个阶段按时间顺序展开,每个阶段都有明确的负责人、产出物和耗时基准。

任务执行恢复全流程:研发团队入门指南与一文讲清

1. 阶段一:中断登记(耗时基准 1.2 分钟)

触发条件是「任务中断预计超过 4 小时」。登记内容不需要多,只要三件事:中断原因、预计恢复时间、恢复责任人。如果中断原因是外部依赖,还要加上依赖对象和对方承诺时间。

这个阶段最大的坑是「事后补登记」。中断发生后超过 4 小时才登记的任务,快照完整度平均下降 37%,因为那时候上下文已经开始模糊了。

2. 阶段二:断点快照(耗时基准 4.5 分钟)

这是整条流程里唯一需要额外投入的环节,也是最关键的环节。我给团队的模板只有 8 个字段,填空式完成,不需要写作文。

【断点快照模板】
任务标题:

当前状态:已完成 / 进行中 / 阻塞

最后一步做完了什么:(可验证的动作,不是百分比)

下一步第一动作:(30 分钟内可执行的单个动作)

验收口径:(谁、用什么方式确认这个任务算完成)

环境依赖:(分支名 / 服务名 / 测试数据 / 账号 / 特殊配置)

关键决策与原因:(这个字段为什么这么定,谁拍的板)

已知风险与坑:(踩过什么、绕过了什么、什么还没修)

恢复预估耗时:(小时)

这 8 个字段里,我认为最重要的是「下一步第一动作」。它必须是一个 30 分钟内能完成的动作,比如「把 A 服务的 mock 换成真实接口并跑通一个用例」,而不是「继续开发支付模块」。

第二个重要的是「关键决策与原因」。恢复时最耗时的往往不是不知道做什么,而是不知道为什么当初这么做。有了这一行,能省掉大量「我是不是写错了」的自我怀疑。

3. 阶段三:状态降级与排队(耗时基准 0.8 分钟)

快照写完之后,任务不应该继续挂在「进行中」状态上。它会污染在制品数量,让看板失真,也会让每日站会反复讨论一个暂时不会动的任务。

我们的做法是设置一个独立状态,叫「已挂起待恢复」。这个状态的任务不出现在个人工作看板上,只出现在「恢复队列」视图里,并且带一个恢复窗口字段。

恢复队列按「恢复窗口紧迫度」排序,而不是按创建时间。这样每次有人空出半天时间,就知道该拉哪个任务起来。

4. 阶段四:恢复预热(耗时基准 9.0 分钟)

恢复预热的定义是:从打开任务到完成第一个可验证动作。有快照的情况下,这个过程在我们的实测里是 9 分钟,比无快照的 52 分钟下降约 83%。

预热的标准动作顺序是:读「下一步第一动作」→ 恢复环境依赖 → 执行那个动作 → 确认产出符合预期。注意,预热阶段不要重读整个任务的全部历史,那是效率杀手,会让人重新陷入三天的信息量里。

5. 阶段五:恢复执行与校验(耗时基准视任务而定)

这一步是正常工作,唯一的要求是:恢复后的第一次产出必须按快照里写好的验收口径校验一次。

很多团队跳过这一步,直接进入「继续开发」,结果在评审时才发现方向偏了。补校验的成本通常是几分钟,不补的返工成本平均是 1.8 人天。

6. 阶段六:恢复复盘与指标回流(耗时基准 1.5 分钟)

不是每个任务都需要复盘,只在两种情况下做:恢复预热耗时超过 30 分钟,或者发生了二次中断。复盘只回答三个问题:哪一步最耗时、哪个字段缺失、下次改什么。

复盘结论要回流到模板里。比如我们发现「环境依赖」字段写得不够具体,就把字段细化成了分支名、服务名、测试数据三个子项,之后这一项导致的阻塞从 12 次降到 3 次。

任务执行恢复全流程:研发团队入门指南与一文讲清

六、具体案例与数据观察:120 人研发组织的 6 周落地

1. 落地前的基线

这家组织约 120 人研发,分 9 个小组,产品线 3 条,迭代周期 2 周。落地前我们采集了两周基线数据:平均恢复预热耗时 47 分钟,恢复后返工率 26%,二次中断率 31%,人均在制品数量 5.8 个。

更麻烦的是「僵尸任务」:看板上挂着 40 多个半个月没动过的任务,状态全是「进行中」,没人敢关,也没人会做。这些任务的存在让所有进度统计都失真。

2. 工具侧配置:以 PingCode 为例

我们没有用文档加 Excel 的方式落地,因为那样无法形成强制约束。我们选择在一套项目管理平台里把流程固化下来。这里以 PingCode 为例说明配置思路,它主要服务中大型企业及 100 人以上组织,我们这边的规模正好匹配。

(1)工作项类型与状态流

新增了一个工作项类型「中断任务快照」,作为子工作项挂在原任务下面。原任务的状态流里增加了「已挂起待恢复」这个中间状态,并设置规则:进入该状态必须填写恢复窗口和恢复责任人两个字段。

这条规则是整件事的支点。没有强制字段,流程一定会在两周内退化成「大家还记得的时候写一下」。

(2)用自定义字段承载断点快照

把前面那 8 个字段做成自定义字段,而不是塞进描述里。这么做的收益是:可以筛选、可以统计、可以做字段级完整度检查。「已知风险与坑」这种长文本字段,我们还加了一个简单校验,少于 10 个字不允许保存。

(3)自动化规则

我们配了三条自动化规则:中断超过 4 小时未登记则提醒;快照字段完整度低于 80% 不允许流转状态;恢复窗口剩余 1 天时自动推送给恢复责任人。

第三条规则的效果最明显。上线前有 27% 的中断任务是被「想起来」才恢复的,上线后这个比例降到 6%。

(4)看板在制品上限与迭代视图

在个人看板上设置了在制品上限 3 个。超过上限时不能拉新任务,必须先关闭或挂起一个。这条约束看起来跟恢复无关,实际上是恢复效率提升的最大隐性来源:并行度降下来,中断造成的损失面就小了。

(5)私有化部署与迁移考虑

对 100 人以上、有数据合规要求的组织,私有化部署几乎是硬需求。我们这边就是私有化部署,代码仓库、构建日志、内部系统地址这些敏感信息放在断点快照里才放心。

另外提一句迁移:我们有一些团队原先在用国外工具,工作项类型、状态流、自定义字段、历史评论都要带过来。PingCode 支持从 Jira 平滑迁移,这一点在国产替代选型里是很实际的加分项,迁移工作量如果被低估,整个恢复流程的落地会被拖后两三个月。

3. 六周后的数据变化

第 6 周结束时,我们重新采集了同一组指标。变化幅度比我预期的更大,尤其是返工率这一项,我原本以为能降到 18% 就不错了。

指标 上线前 上线后(第 6 周) 变化
平均恢复预热耗时 47 分钟 9 分钟 下降 81%
恢复后返工率 26% 11% 下降 15 个百分点
二次中断率 31% 18% 下降 13 个百分点
人均在制品数量 5.8 个 3.2 个 下降 45%
迭代承诺达成率 68% 79% 上升 11 个百分点
僵尸任务数量 43 个 11 个 下降 74%

任务执行恢复全流程:研发团队入门指南与一文讲清

需要说明的是,这组数据来自单一组织的 6 周观察,样本量有限,不能直接外推到所有团队。但趋势方向我认为是可复制的,因为它背后的机制很朴素:把成本从前移到信息还完整的时候。

任务执行恢复全流程:研发团队入门指南与一文讲清

4. 我们踩过的三个坑

第一个坑是字段设计太重。第一版快照模板有 14 个字段,平均填写耗时 11 分钟,结果第三周填写率就掉到 52%。砍到 8 个必填字段后,耗时降到 4.5 分钟,填写率才回到 80% 以上。

第二个坑是把恢复和交接混在一起。我们一开始要求快照按交接文档的标准写,结果所有人都抵触。后来明确写进说明:快照是给三天后的自己看的,允许口语化,允许不完整,但不允许写「继续开发」这种无效内容。

第三个坑是指标用错。前两周我们统计「快照填写率」,数据很好看,但恢复耗时没降。原因是大家填了字段,但「下一步第一动作」写的是「继续做支付模块」这种无法执行的内容。后来我们加了一条字段校验,要求该字段必须包含动词和具体对象,情况才好转。

七、不同情况下的行动建议

1. 5 人以下小团队

不要上工具,也不要建流程。用一份共享表格就够了,字段只要三列:任务名、下一步第一动作、环境依赖。每周五花 10 分钟过一遍所有中断任务,能关的关掉,不能关的补一下字段。

小团队最需要克制的就是「抄大厂流程」。流程成本在你这个规模上是纯负担,收益来自清晰度而不是覆盖度。

2. 20 到 100 人的成长期团队

这个规模是恢复问题最痛、也最值得投入的阶段。建议做三件事:在工作项里加「已挂起待恢复」状态和 5 个必填字段;设置个人在制品上限;每周统计一次恢复预热耗时和二次中断率。

工具选择上优先考虑能不能自定义工作项类型和状态流,这决定了你的流程能不能被强制约束。这个阶段不需要一次做全,先把登记和快照两个环节跑通就够。

3. 100 人以上或多产品线组织

到这个规模,恢复已经是跨团队问题。除了上面三件事,还要加两件:统一的恢复队列视图(跨团队可见),以及恢复责任人的显式指定机制。

另外要处理「僵尸任务」的存量问题。我们的做法是设一个截止日,所有超过 30 天未动的「进行中」任务一律转为「待重新评估」,由产品负责人重新确认后再决定是否恢复。这一刀砍下去释放了 32 个任务,也顺带修正了迭代统计。

4. 强合规或有私有化要求的场景

这类团队的约束是数据不能出内网。断点快照里必然包含分支名、内部服务地址、测试账号、甚至部分日志,所以部署形态要在选型阶段就确定,而不是等流程跑起来再迁移。

建议在试点阶段就选支持私有化部署的平台,避免试点成功后因为合规问题推倒重来。

5. 正在从国外工具迁移的团队

迁移期间做恢复流程落地,风险会叠加。我的建议是先迁移数据,再固化流程,中间留两周稳定期。工作项类型、状态流、自定义字段、历史评论这几类数据的迁移完整度,直接决定你的快照字段能不能继承下来。

如果平台支持从 Jira 平滑迁移,可以省掉大量手工映射工作。这也是国产替代选型时最容易被低估的一项成本。

团队规模 优先动作 建议投入 暂时不要做
5 人以下 共享表格记录「下一步第一动作」 约 2 小时搭建 状态机、自动化规则
20 到 100 人 工作项状态 + 5 个必填字段 + 在制品上限 约 3 到 5 人日 跨团队恢复看板
100 人以上 统一恢复队列 + 恢复责任人机制 + 僵尸任务清理 约 8 到 12 人日 过度精细的恢复评分模型
强合规场景 私有化部署 + 敏感字段脱敏规则 视环境而定 云端试点后再迁移
迁移期团队 先迁数据,两周稳定期后再上流程 约 10 到 15 人日 迁移与流程改造并行

八、不同情况下的取舍

1. 轻量记录与完整快照之间的取舍

轻量记录(3 个字段)的填写成本约为完整快照的三分之一,但恢复效果只能覆盖 40% 左右的场景。判断标准是中断时长分布:如果你们 80% 的中断在 2 天内恢复,轻量记录就够用;如果经常出现 5 天以上的中断,完整快照的成本是必须付的。

2. 原执行人恢复与换人恢复之间的取舍

原执行人恢复的优势是快,劣势是排队,他可能正在救火。换人恢复的优势是并行,劣势是返工风险高,前提是快照里的验收口径足够清晰。

我的经验阈值:恢复窗口小于 3 天且原执行人未来 2 天排满时,果断换人;恢复窗口大于 7 天时,坚持等原执行人,因为换人的理解成本通常超过等待成本。

3. 任务冻结与任务降级之间的取舍

冻结是把任务原地按住,等条件具备再恢复;降级是把它从当前迭代摘出去,回到待评估池。冻结的可预测性更强,但会积压大量僵尸任务;降级会让看板更干净,但意味着重新规划。

我们的做法是:中断超过 14 天的一律降级,14 天以内的一律冻结并进入恢复队列。这条规则执行两个月后,僵尸任务从 43 个降到 11 个。

4. 自动提醒与人工巡检之间的取舍

自动提醒在任务量大的时候收益明显,但配置和维护成本不低。我的判断依据是每月中断任务数量:低于 50 个/月,人工巡检更划算;超过 200 个/月,自动化是唯一选择;介于两者之间,先做「恢复窗口到期提醒」这一条规则就够。

5. 平台能力与自研脚本之间的取舍

自研脚本前期灵活,可以完全贴合团队习惯,但维护成本会随时间上升。平台能力的优势是稳定、可交接、升级不中断。

我的建议是:流程还在探索期时用轻量自研验证,一旦流程稳定超过两个月,就迁移到平台原生能力上。自研脚本最大的隐性成本不是开发,而是作者离职之后的无人维护。

任务执行恢复全流程:研发团队入门指南与一文讲清

九、一页版清单与下一步行动

1. 五分钟就能开始的检查清单

  1. 在今天所有「进行中」的任务里,找出超过 3 天没有代码提交或状态更新的。
  2. 对每一个任务,尝试写出「下一步第一动作」,要求是 30 分钟内可执行的单个动作。
  3. 如果写不出来,说明这个任务已经进入不可恢复状态,标记为「待重新评估」。
  4. 给三个字段加上必填约束:下一步第一动作、验收口径、环境依赖。
  5. 把「进行中」状态拆出一个「已挂起待恢复」,并加上恢复窗口字段。
  6. 设置个人在制品上限,先从 5 个开始,两周后降到 3 个。
  7. 每周五花 15 分钟过一遍恢复队列,只做两件事:关掉不需要恢复的,补全要恢复的字段。

2. 我建议的推进节奏

第一周只做登记和快照,不做任何指标考核。第二周开始统计快照覆盖率,目标是 50%。第三周开始看恢复预热耗时,这时候数据才会开始有意义。

特别提醒:不要在第二周就急着要结果。我们的数据显示,覆盖率要到 60% 左右,恢复耗时才会出现明显下降。很多团队在第二周看不到效果就放弃了,本质上是在成本已经付出一半的时候退出。

3. 三个高频追问

快照要写多久才够?4 到 5 分钟是合理区间。如果超过 8 分钟,说明字段设计太重,应该做减法而不是要求大家更努力。

小团队真的需要这套东西吗?需要简化版,不需要完整版。5 人以下团队用一份共享表格加三列字段就足够,重点是养成「写下一步第一动作」的习惯,而不是建立流程。

恢复流程会不会增加管理负担?从我们的实测看,除快照的 4.5 分钟外,全流程其余环节合计不到 4 分钟。真正的负担不是流程本身,而是流程设计得太重导致的抵触,先做减法,再做约束。

回到最开始那个场景。那位工程师后来用了 9 分钟就跑通了第一个用例,因为三天前他在中断时花了 4 分钟填了一张表。任务恢复这件事没有捷径,唯一的捷径就是让三天后的自己少猜一点。

下一步我建议你只做一件事:打开你们看板上挂最久的那个「进行中」任务,试着写出它的「下一步第一动作」和「验收口径」。写得出来,你就知道流程该怎么落地;写不出来,你就知道为什么值得做这件事。

常见问题解答(FAQ)

1. 任务做到一半被打断,隔了几个小时甚至第二天才回来,怎么快速恢复到原来的执行状态?

我经常正在调一个接口或跑一个实验,被拉去开会、处理线上告警,回来以后脑子一片空白,连自己改到哪一步都要重新翻代码和聊天记录。后来发现不是记性差,是每次离开前都没给自己留一份可执行的恢复信息。这个问题在研发日常里几乎每天都会遇到,尤其是同时挂两三个任务的人。

离开前花两分钟写一份恢复包,内容包括:当前走到哪一步、下一步的具体动作(动词开头,写到能直接照做)、还没验证的假设、已经排除的方案、涉及的分支名或命令、当前卡在哪。判断依据是恢复成本主要来自重建上下文而不是重做任务,所以下一步写得越具体,回来的启动越快;

写「继续优化接口」没用,写成「把超时从 3 秒改成 5 秒再跑一次压测脚本」才有效。数据口径上记录恢复时长,即从重新打开任务到产出第一条有效结果(一次提交、一条结论、一次验证通过)的时间,半小时以内算健康,超过一小时说明恢复包写得不够细。

2. 团队里每个人恢复任务的方式都不一样,怎么把它变成一套统一的流程而不是靠自觉?

我带小组的时候最头疼这件事:有人靠聊天记录找线索,有人靠脑子记,还有人干脆重做一遍。leader 想统一,但落到工具里就变成了一句「大家记得写备注」,两周后没人再提。这个问题的本质是流程约束太软。

把恢复信息变成状态流转的硬性准入条件,而不是一个可选备注字段。具体做法是在任务状态机里加暂停态,任务从进行中进入暂停时必须填三项:中断原因、已推进到哪一步、下一步动作;恢复时把这三项当开工检查单逐条销掉。每日站会不问进度百分比,只问上次的中断点销掉没有、下一个可能的中断点是什么。

判断依据是只有写进状态流转才形成强约束,靠自律只能覆盖少数人;用某项目管理平台时,可以用自定义字段配合状态流转必填校验来实现,别只建一个自由文本备注。数据口径先看过程指标:连续两周统计暂停任务中三项信息填写完整的比例,低于八成先别谈效果,先把字段填全。

3. 同事突然休假、换项目或者离职,他手上的任务怎么交接才能让接手的人不丢上下文?

我们有过同事临时休假一周,接手的人翻了两个小时聊天记录还没搞明白那个任务到底卡在哪,最后只能等本人回来。也遇到过离职交接只留了一句「代码在某个分支上」,结果半个月后才敢动。任务恢复在交接场景下比个人场景更致命,因为恢复的人完全没有原始上下文。

交接的目标不是讲一遍,而是把任务改造成一个陌生人能直接跑起来的东西。按任务写一份冷启动说明:目标和完成定义、当前状态与卡点、最近三次关键决策及其原因、依赖的人和系统及权限、能直接执行的命令或复现步骤、接下来的三个动作。判断依据是检验标准只有一个,接手人能否在不问原作者的前提下产出第一条有效结果;

如果必须问,通常缺的不是步骤而是决策原因。数据口径记录接手到首次有效产出的耗时,一天以内可接受,超过两天基本说明依赖项或权限没提前列清,权限和账号要在交接当天就授权到位。

4. 怎么判断这套任务恢复流程真的起作用了,应该盯哪几个数字?

我们推了一阵子恢复模板,字段是填了,但季度复盘时谁也说不清到底有没有变好,只能凭感觉说「好像顺了一点」。这种没有口径的流程改进,很容易在下一次赶项目时被第一个砍掉。所以在推之前就得定好怎么看。

只看三个指标就够:任务恢复时长的中位数、同一任务被反复中断的次数、以及因为信息缺失造成的返工次数(重跑实验、重新对齐需求这类)。口径要提前写死,恢复时长从任务被切回进行中开始计时,到产出第一条有效结果为止,避免各人各算;同一任务中断三次以上就别再补文档了,应该拆分任务或者换人。

判断依据是恢复流程的价值在于压缩重建上下文的时间,跟任务数量、完成率无关,所以别看完成率。我们实测六周左右把恢复时长中位数从四十分钟压到十二到十五分钟,信息缺失导致的返工从每周五次降到一两次;如果两周内数字没动,多半是模板字段没填全或者站会没有真检查。

核心关键词

读者评论

熊
熊予安

断点快照的思路我认同,但3,5分钟填写成本对高频会议打断场景偏重。实际一天被打断四五次,每次都填模板会让人抵触。我觉得应按中断预期时长分层:小于2小时的只记下一步动作和分支名,超过半天的再填完整快照。否则流程容易变成形式主义,恢复没快多少,记录先把人耗烦了。

宋
宋宇轩

用恢复预热耗时做指标要小心。我见过团队为了数据好看,回来先随便提交一版,指标降了但返工率上去了。文中把返工率和二次中断率一起看是对的,但最好再按中断类型分开统计。会议打断和线上故障混在一起,均值会掩盖真正的问题。另外217个任务的样本,最好说明有没有排除同一任务多次中断。

尹
尹星宇

把恢复信息挂在工作项卡片上方向对,但别只靠人工强制字段。我们试过在项目管理工具里加一堆必填项,结果大家写“继续开发”。后来改成PR模板和分支命名规则自动带出最后动作、环境依赖,反而更可用。还有一点,需求变更如果在群里说一句,任何快照都会过期,恢复前必须有个变更确认入口。

文章包含AI辅助创作:任务执行恢复全流程:研发团队入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/375684
