很多产品经理把"任务执行效率"理解成一个时间管理问题,于是去学番茄钟、去装待办清单、去把日程排得密不透风。我带过三支产品团队、跟过两个百人级研发组织的流程改造之后,得到一个相反的结论:产品经理的任务执行效率,90% 不取决于他自己做得多快,而取决于他把一个模糊意图转化为"别人能直接开工"的任务有多快。一整天里真正属于你的深度工作时间可能只有 2 小时,剩下 6 小时都在做"意图转译"和"等待确认"。

这篇文章不复述方法论,我把我实际在用的模板、字段、站会结构、损耗复盘表,以及在什么规模下该从表格迁到专业项目管理平台(以 PingCode 为例)的判断标准,完整写出来。

一、先把结论说透:效率瓶颈不在执行,在交接

我跟踪过一个 12 人的产品研发团队,连续 6 周记录每个任务从"会上口头提出"到"有人真正开始动手"的间隔。样本一共 214 个任务项,中位数是 4.7 小时,最长的两项隔了 3 天。这 3 天里没有任何人在偷懒,只是这个任务从未被清晰地交出去。

这个观察让我把注意力从"怎么做得更快"转到了"怎么让交接不掉链子"。后面所有的模板和流程,都是围绕这一个判断展开的。

1. 我的核心判断:80% 的提效空间在任务下发之前

一个任务的生命周期可以粗略分成五段:识别需求、定义任务、下发认领、执行、验收归档。绝大多数产品经理的自我优化都花在"执行"这一段,而实际损耗最集中的是"定义"和"下发"之间那道缝。

为什么?因为执行段的工作量是可见的,写文档、画原型、对接口,做完了就有产出;而定义段的工作是隐性的,你多花 20 分钟把验收标准写清楚,省下的是别人 2 小时的返工和来回追问,但这份功劳在一周内基本看不出来。

所以我的第一条结论是:把提效投资往上游挪,挪到任务还没有离开你手的那一刻。

2. 三个可量化的杠杆

不谈玄的,任务执行效率在我这里只盯三个数:

  • 认领时延:任务从下达到负责人明确接手的时间,目标压到 2 小时以内。
  • 返工轮次:交付物被退回重做的次数,目标平均值低于 0.5 轮。
  • 等待占比:任务整个周期里处于"等别人回话"状态的时间比例,目标低于 25%。

这三个数加起来,基本能解释一个产品经理为什么"一天忙到晚但事情没推进"。认领时延高是交接不清,返工轮次高是验收标准缺失,等待占比高是依赖关系没被显性化。

3. 一张效率损耗地图

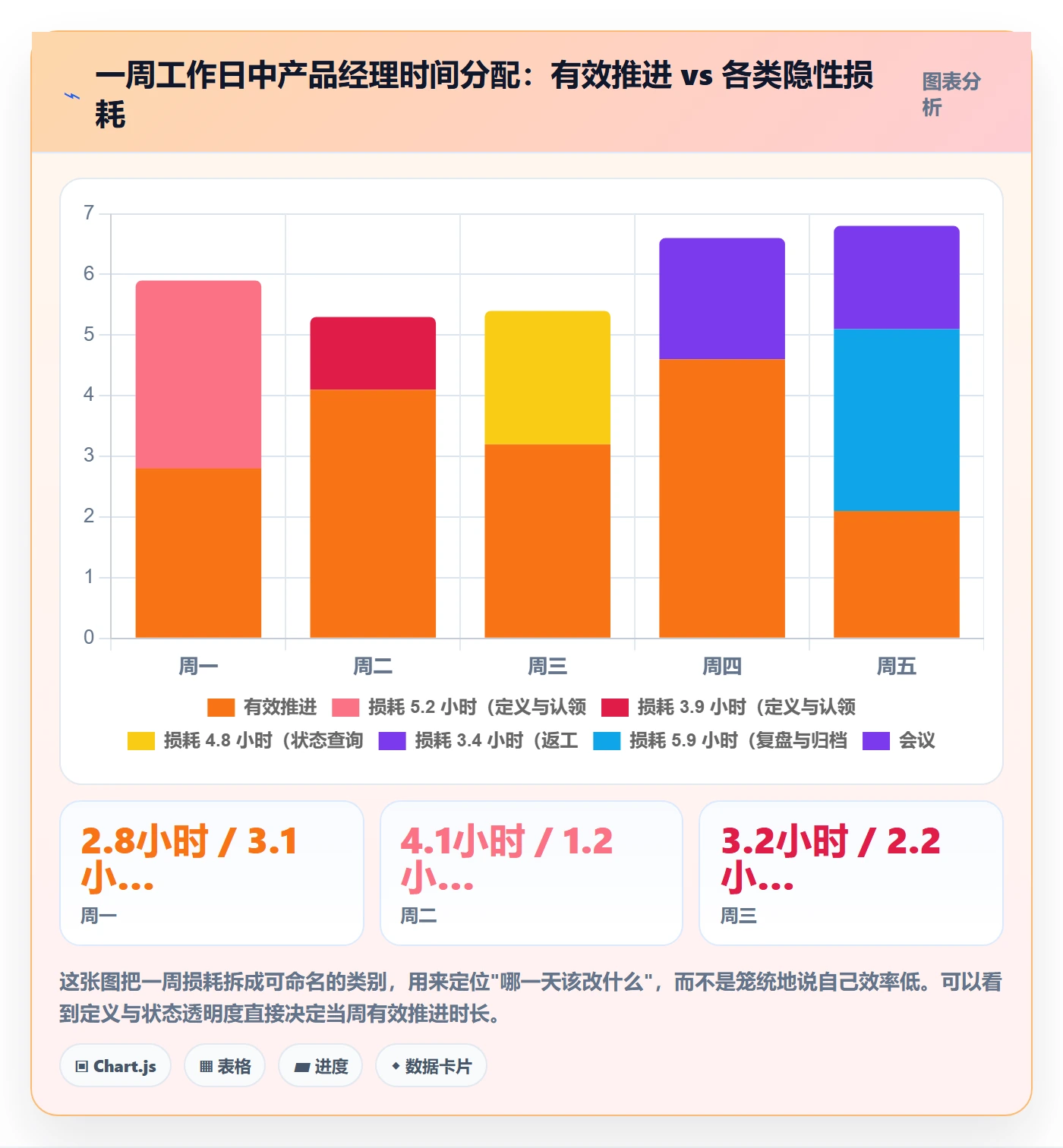

下面这张图是我在某次季度复盘里做的损耗拆解,用来说明为什么"优化执行"的收益远低于直觉。

完成实操方法:产品经理提升任务执行效率的落地方案方法与模板

二、真实场景还原:任务到底卡在哪里

抽象的比例不如一周的具体记录有说服力。我拿自己某一周的真实工作日志来拆,你能看到损耗是怎么一点点累积的。

1. 周一需求对齐会:会后 7 个动作项无人认领

那场会开了 70 分钟,产出了 7 个待办。会上每个人点头都很爽快,散会时我在群里发了那 7 条。到周二下午我追问第一项的时候,负责人说他以为那件事归另一个人管。

问题出在"动作项"这个词上。会上说的是"我们再看一下支付失败率的数据",这句话不是一个任务,它是一个意图。意图不是任务,任务必须包含负责人、交付物、截止时间和验收标准这四个要素,缺一个就会掉进缝里。

2. 周三进度追问:一半时间花在"确认对方在做什么"

周三我花了大约 50 分钟在追问进度。其中真正有价值的对话只有 15 分钟,剩下 35 分钟是在确认三件事:这件事现在在谁手上、做到哪了、有没有被别的事挡住。

这三个问题本不该由人来回答,应该由任务状态来回答。但我们的任务状态散落在聊天记录、口头约定和某个人的私人备注里,于是我被迫变成了一个人的"状态查询接口"。

3. 周五复盘:延期原因里"等确认"排第一

那个周我们复盘了 9 个延期任务,其中有 5 个的延期原因写的是"等 XX 确认"。有意思的是,那 5 次等待里,有 3 次的被等待人其实当天就回复了,只是回复在了一个没被任何人看到的群里。

这不是沟通态度问题,是沟通通道问题。通道选错了,再积极的人也会制造等待。

完成实操方法:产品经理提升任务执行效率的落地方案方法与模板

三、拆解常见误区:为什么越努力越忙

我见过不少产品经理在提效这件事上投入很多,但方向反了,结果是流程越来越重、团队越来越累、效率没有提升。下面四个误区是我自己踩过、也看别人踩过的。

1. 误区一:把"任务拆得细"当成"任务拆得好"

有人把一个大需求拆成 40 个子任务,每个子任务写着"完成接口对接"。看起来颗粒度很细,实际执行时每个人还是要自己判断"对接到什么程度算完"。

拆解的价值不在于数量,在于每个子任务是否可以被独立验收。如果一个子任务的完成与否还需要开会讨论,那它拆得不对。我更倾向把任务拆到"一个人、一次交付、一个可判定的结果"这个粒度,通常比"细颗粒度"粗,但比"一个模块"细。

2. 误区二:用沟通频率替代沟通质量

每天开两次站会、群里同步五条进度、再加一次晚会,看起来信息流通很充分。实际上这类高频沟通往往只在传递"我在忙",没有传递"我卡在哪、需要谁做什么"。

有效的沟通有一个特征:它能产生一个具体的、带责任人的动作。如果一次同步之后没有任何人的待办发生变化,这次同步基本是零收益的。

3. 误区三:把工具当流程,把看板当管理

我见过团队花两周把看板配得很漂亮,泳道、标签、自动化规则一应俱全,三个月后看板上一半的卡片还在"进行中",最后变成谁都不信的装饰。

工具能承载流程,但不能替代流程决策。你要先想清楚:状态有几种、每种状态的定义是什么、谁来改状态、什么条件下卡片才能进入下一列。这些是管理决策,配置工具只是把它们写下来。

4. 误区四:只优化自己的效率,不优化别人的等待

最后一个也是最隐蔽的:产品经理把自己的一天优化得很紧凑,但下游研发在等他的确认、测试在等他的验收标准、运营在等他的口径。他自己的效率报表很好看,团队的吞吐量没变。

衡量产品经理效率的正确口径不是"我做了多少",而是"我让多少事情从模糊变成了可执行,并顺利流过了整条链路"。

完成实操方法:产品经理提升任务执行效率的落地方案方法与模板

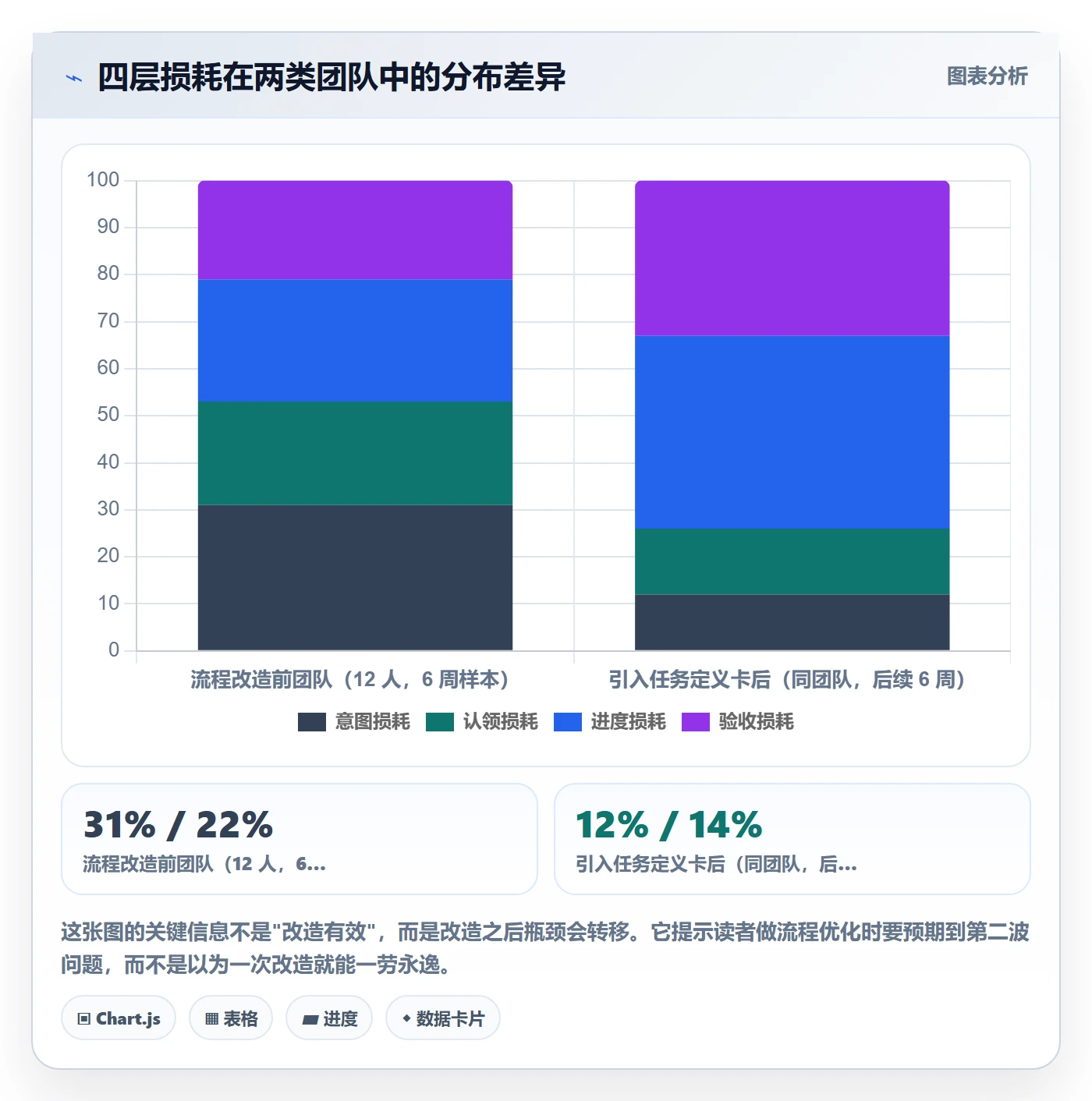

四、专业判断逻辑:任务执行的四层损耗模型

把上面的观察收拢,我总结了一个可以反复使用的诊断模型。任何一次"任务推不动",你都可以往下逐层排查,找出它到底损失在哪一层。

1. 第一层:意图损耗,你说的和对方理解的不一样

表现是交付物方向偏、需要返工、讨论时才发现双方对目标的理解不同。这一层的修复动作只有一个:用一个具体场景把意图锚定下来。

我习惯在任务描述里加一句"这个任务做完之后,用户会看到什么变化"。这一句话能挡掉大部分方向性返工,因为它把抽象目标翻译成了可感知的结果。

2. 第二层:认领损耗,任务发出去了,没人真正接手

表现是任务挂着"进行中"但没人在动,或者三个人都以为别人在做。修复动作是明确单一负责人,并且要求负责人在认领时回复确认,而不是默认接收。

我见过最有效的一条规则是:没有回复确认的任务,视为未认领,超过 24 小时自动回到发起人手里重新分配。这条规则会让发起人更谨慎地派活,也会让接收人认真看一眼再点头。

3. 第三层:进度损耗,执行中失去可见性

表现是你要靠追问才能知道状态,或者状态更新永远是"进展顺利"。修复动作是把状态定义写实,让状态变化本身携带信息。

我的做法是把状态从"待处理/进行中/已完成"改成"待认领/进行中/被阻塞/待验收/已完成",其中"被阻塞"必须填写阻塞原因和解除条件。这一个字段加进去,站会的效率会有明显变化,因为卡点是被写出来的,不是被问出来的。

4. 第四层:验收损耗,做完了但无法确认做完

表现是验收时反复讨论"这算不算完成",或者上线后才发现少了一个边界情况。修复动作是在任务创建时就写好验收标准,并且写成可判定的形式。

可判定的意思是:第三方拿着这条标准,不需要问你就能判断通过还是不通过。"体验流畅"不可判定,"首屏加载在 4G 网络下小于 2 秒"可判定。

完成实操方法:产品经理提升任务执行效率的落地方案方法与模板

五、落地模板:我实际在用的五张表和三段站会

下面是我现在仍在用的具体模板,不是概念。你可以直接复制字段去用,也可以按团队情况做减法,但不要做加法,模板一复杂,执行率就会掉。

1. 任务定义卡:把意图变成可执行单元

每个任务在创建时必须填满六个字段,缺任何一个就不允许进入待认领状态。这是我们团队唯一一条强制规则。

任务定义卡字段模板
—

任务名称:一句话说清做什么(动词开头,不超过 20 字)

负责人:唯一责任人(不接受"前端组"这类集体名词)

交付物:具体到可打开、可查看的东西(文档链接/分支/截图/接口)

验收标准:可判定的条件,至少 2 条,含 1 条边界条件

依赖项:依赖谁、依赖什么、期望何时解除

截止时间:明确到日期,紧急任务才精确到小时

示例

任务名称:支付失败页面增加重试引导

负责人:李某(前端)

交付物:灰度环境可访问页面 + 3 张不同失败码的截图

验收标准:

失败码 4012/4013/4014 均展示重试按钮,点击后可重新发起
重复点击 3 次不产生重复订单
依赖项:依赖后端提供失败码枚举表,期望周三前解除

截止时间:本周五

这套字段带来的直接效果是:认领时延从 4.7 小时降到 1.6 小时,返工轮次从 0.9 降到 0.4。数据来自我们团队的六周样本对比,样本量 214 对 198,不算严谨的对照实验,但方向是稳定的。

2. 依赖关系图:让排队可见

大量任务延期不是做得慢,是在排队。排队之所以看不见,是因为依赖关系没有画出来。我的做法很简单:每周一花 15 分钟,把本周所有任务的依赖关系画成一张有向图,标出关键路径。

一旦画出来,你会发现被大家认为"最忙"的人未必在关键路径上,而某个看起来轻松的环节卡着三个下游任务。

3. 三段式站会:12 分钟解决战斗

我把站会固定成三段,每段有严格的时间盒:

  1. 交付了什么(4 分钟):只讲昨天真正完成的、可验收的东西,不讲"做了"。没交付就不发言。
  2. 今天要交付什么(3 分钟):讲今天的交付物,不讲今天的计划。
  3. 卡在哪、需要谁(5 分钟):只说阻塞项和解除条件,需要谁做什么当场指定,不在会上讨论方案。

关键是第一段和第2段的措辞差异。用"交付"替代"做",会让很多人自觉减少发言,因为昨天确实没有东西交付。这本身就是有价值的信号。

4. 验收清单:把争议提前到创建时

每类常见任务我会维护一份验收清单,比如"页面改版类"的清单包含:空状态、加载态、错误态、超长文本、小屏适配五项。任务创建时直接勾选适用的项,验收时逐条对照。

这份清单的维护成本很低,但收益是持续的。我们上线后的三个月,因"漏了某种状态"导致的上线回滚从 4 次降到 1 次。

5. 周度损耗复盘表:让改进有依据

周五花 20 分钟,把本周延期任务按四层损耗归类,统计每一层的占比。这张表不需要很精确,它的作用是让团队看到瓶颈在哪里。

我坚持的一点是:复盘只归因到流程和工具,不归因到个人态度。一旦开始讨论"谁不够积极",这张表就会失去真实性,所有人都会开始写"需求变更多"这类无责原因。

完成实操方法:产品经理提升任务执行效率的落地方案方法与模板

六、工具层怎么落地:从表格到项目管理平台的迁移判断

模板跑起来之后,下一个问题一定是:用 Excel 还是用专业工具?我的经验是这不取决于工具好不好,而取决于三个具体条件。我用 PingCode 的实施过程作为例子来讲,因为它在中大型组织里的落地路径比较有代表性。

1. 什么规模该换工具

我的判断线是这样的:

  • 5 人以下:表格或轻量看板足够,换工具是负担。
  • 5-20 人:可以开始用工具,但只启用基础的任务与状态管理,不要上复杂工作流。
  • 20-100 人:跨团队依赖开始出现,必须要有统一的依赖关系和状态视图。
  • 100 人以上:跨部门协作、权限分级、审计追溯、数据沉淀都变成刚需,这时工具的选型会直接影响流程能不能落地。

PingCode 的定位主要服务中大型企业及 100 人以上组织,这一点和我们当时的情况是匹配的。我们那次的痛点是三个产品线、两百多人的研发,任务在四个不同表格里流转,跨线依赖靠微信群对齐。

2. 迁移的真实成本在哪里

很多人评估迁移成本时只算"数据导入要多久",实际上真正的成本在三块:历史数据的取舍、状态映射的重新定义、团队习惯的重建。我们那次的经验是:

  1. 历史数据只迁未完成项,已完成的归档不迁。这一条直接省掉了一半工作量。
  2. 状态映射先做减法。原来 11 种状态,新系统里只保留 5 种,多出来的状态其实是历史遗留的管理噪音。
  3. 预留两周并行期,新旧系统同时跑,避免切换当天出现信息真空。

如果原来用的是 Jira,PingCode 支持 Jira 平滑迁移,这在国产替代场景里是一个实际的减负点,因为字段、状态、工作项类型都能对上,不用从零重建。

3. 私有化与数据合规场景

涉及金融、制造、政企类业务时,数据出域往往是硬约束。PingCode 支持私有化部署,这类场景下能把研发数据留在自有环境里,同时保留项目管理的统一视图,这是很多纯 SaaS 工具无法满足的条件。

我的建议是:如果你的组织超过 100 人、有跨线依赖、且有数据出域或国产化要求,那么工具选型的核心不是功能对比表,而是"能不能承载你已经想清楚的流程"。流程不清楚,再强的工具也只是把混乱数字化。

完成实操方法:产品经理提升任务执行效率的落地方案方法与模板

七、不同情况下的行动建议

同一套方法在不同规模的团队里,优先级完全不同。下面按四种常见情况给建议,你可以直接对号入座。

1. 5 人以下小团队:先把定义卡跑起来

不要上工具,不要定流程文档。只做一件事:每次派活时把负责人、交付物、验收标准写清楚,发在同一个地方。

我的建议是用一个共享表格,字段就六个,多了没人填。这个阶段的目标不是管理,是让"任务必须可执行"变成习惯。

2. 20-50 人产品线:补上依赖可视化和阻塞字段

这个规模下最大的问题是跨小组依赖,而不是个人任务本身。优先动作是:在任务里增加"被阻塞"状态和阻塞原因字段,每周画一次依赖图,标出关键路径。

站会可以从每天一次改成每两天一次,但阻塞项的同步必须每天都做,可以异步进行。

3. 100 人以上中大型组织:统一平台 + 权限分级

这个阶段靠表格和自觉已经管不住了。你需要一个能承载跨部门协作、支持权限分级和数据沉淀的平台。我们当时的做法是先在一到两条产品线试点,跑通状态定义和依赖规则,再向其他线复制。

如果你在评估工具,PingCode 这类面向中大型组织的平台值得放进候选,尤其在需要私有化部署或者从 Jira 迁移的场景下。但记住顺序:先定义流程,再选工具,最后配置。反过来做,配置出来的东西没人用。

4. 强合规或国产化要求场景:把部署方式当成第一筛选项

在这类场景里,功能对比表的意义不大,因为你可能连数据放在哪都不能自主决定。第一步应该固定部署方式的约束,然后在满足约束的候选里比流程匹配度。

另外提醒一点:合规场景下的迁移往往有审计要求,历史操作的追溯记录要提前确认能否保留,这一条经常在切换后才发现问题。

八、不同情况下的取舍

任何流程改进都是取舍,没有全都要。下面四组取舍是我在实际决策中反复面对的,我把我的判断标准写出来。

1. 拆解颗粒度 vs 维护成本

拆得越细,可控性越高,但维护成本以非线性方式上升。我的经验线是:一个任务如果预估超过 3 人天,就往下拆一层;拆到单个子任务小于 2 小时,就停止,因为再拆下去的收益低于维护成本。

判断依据很简单:当子任务的维护时间超过它本身执行时间的 10%,就说明拆过头了。

2. 流程刚性 vs 团队自治

规则太松,执行会漂移;规则太严,团队会绕过流程。我的做法是区分"必填字段"和"建议字段":负责人、交付物、验收标准必填,其他都可以留空。

必填项要少,但一旦定为必填,就不允许例外。例外一旦开口,规则就失效了。

3. 工具统一 vs 局部最优

统一平台的好处是视图一致、数据可分析;代价是某些团队要放弃自己顺手的工具。我的判断是:如果跨团队依赖每周超过 20 次,统一平台的收益就已经超过局部效率损失。

如果各团队完全独立、互不依赖,允许局部最优是可以接受的,此时统一只是管理者的心理需求。

4. 短期速度 vs 长期可观测

写验收标准、维护状态字段、做周度复盘,都是短期拖慢、长期提速的动作。在项目冲刺期,这些动作最容易被砍掉。

我的建议是保留最小版本:冲刺期可以不做周度复盘,但任务定义卡不能省,因为它是所有下游动作的基础。可以砍掉观测,不能砍掉定义。

完成实操方法:产品经理提升任务执行效率的落地方案方法与模板

九、写在最后:提效的本质是把模糊变成确定

回到最开始那个 4.7 小时。它不是一个时间管理问题,是一个信息结构问题。任务在离开产品经理的那一刻是模糊的,模糊会在传递过程中被每个人按自己的理解补全,补全的差异就是返工、等待和争议。

所以我的独特观点是:产品经理提升任务执行效率,做的其实是"降熵"工作,把一段高熵的口头意图,压缩成一段低熵的、可被独立执行和验收的结构化描述。这件事看起来不像"效率工作",因为它不产生直接产出,但它决定了后面所有人时间的利用率。

如果你现在就要开始,我建议的顺序是:

  1. 今天下班前,把手上正在推进的三个任务按六字段补全一遍,缺哪个补哪个。
  2. 本周内的下一次派活,要求负责人回复确认,不回复视为未认领。
  3. 下周一把本周任务的依赖关系画成一张图,找出关键路径上的人。
  4. 下周五花 20 分钟,把本周延期任务按四层损耗归类,看看瓶颈在哪一层。
  5. 等前三步稳定运行四周,再评估是否需要引入统一的项目管理平台,以及需要什么级别的部署方式。

不要一次全上。流程改进的失败几乎都不是因为方法错,而是因为一次改太多,团队还没来得及形成习惯就被下一波改动冲掉了。一次改一件事,跑稳了再加下一件。

常见问题解答(FAQ)

1. 产品经理提升任务执行效率,第一步到底该改什么?

我带过 3 个产品小组,每次觉得效率低就想去换工具、加流程,结果折腾一圈发现真正卡住的点根本不是工具。后来我复盘了一下,发现自己连"效率低"具体低在哪都没量化过。

先别改工具,先做一次 3 天的任务流记录。具体做法:连续 3 个工作日,每完成一件事就记下开始时间、结束时间、产出物、被打断次数,只记事实不做评价。3 天后按"等待他人""返工重做""沟通澄清""真正产出"四类归类统计占比。

经验判断是,多数产品经理真正用于产出的时间不到 30%,其中"等待他人"和"返工重做"通常占大头。如果返工占比超过 25%,优先修需求输入和验收标准;如果等待占比超过 30%,优先修协作节奏和任务分派规则;真正产出占比低但前两项都正常,才考虑是个人时间管理问题。

先定位再动手,比直接上模板能省掉大半无效投入。

2. 需求文档写多详细才算够,写少了返工、写多了没人看,怎么把握这个度?

我们组之前规定 PRD 必须写满 15 页,结果开发根本不看,照样天天来问;后来我索性写 3 页,反而被追着问细节。我就一直纠结,到底有没有一个能落地的判断标准,而不是拍脑袋决定详略。

用"问题成本"倒推详细程度,不看页数。做法:把需求拆成若干判断点,逐个问自己"如果这里我写得不明确,开发做错了,返工成本是多少"。返工成本在 2 小时以内的,一句话带过,靠口头同步;半天到一天的,写清规则和边界条件;

涉及数据迁移、对外接口、权限逻辑这类一旦错了要重做甚至影响线上数据的,必须写清字段级定义、异常分支和验收用例。判断依据可以量化:统计最近 10 个需求的返工原因,如果某类信息反复成为返工来源,那类信息就是你的"高成本项",从此固定写细;从未引发过返工的章节直接砍掉。

我自己用这套方法把 PRD 从 15 页压到 6 页左右,返工率反而下降,因为开发真正会读的部分变厚了。

3. 任务优先级天天在变,老板插需求、线上又出问题,怎么让计划还能执行下去?

我每天早上排好的任务清单,到中午基本就被冲散了。老板临时要一份数据、线上报了个 bug、运营又催一个活动页,一天下来原计划几乎没动。我不是不想执行,是真的不知道该怎么在这种环境里保住节奏。

不要试图保住完整计划,改成保住"每日最小产出"。做法分三步:第一,每天只锁定 1 件"今天必须完成"的核心任务,标准是这件事不做完会影响其他人的下一步工作;第二,把剩余时间划出一块固定的"缓冲区",通常占全天 30% 到 40%,专门用来接突发需求,这样突发来了不是打断计划而是填补缓冲区;

第三,所有插进来的任务当场做一次判断,能不能明天做、能不能交给别人做、必须现在做的话它顶掉原计划里的哪一项,并且明确告知相关方被顶掉的是什么。这一步最关键,很多人只接了新任务不取消旧任务,清单只增不减,必然崩。

判断依据是每周复盘时看"计划内完成率"而不是"任务总数",稳定在 60% 到 70% 是健康区间,追求 100% 说明你的计划本来就没留余量。

4. 模板和工具到底能帮上多少忙,值不值得花时间搭一套?

我见过同事用一套很复杂的模板管理任务,字段几十个,看着特别专业,但他每天光维护这些字段就要花半小时。我自己也搭过模板,用了两周就荒废了。所以我一直怀疑,这玩意儿是不是伪需求。

模板的价值在于降低重复决策,不在于记录得多全。判断一套模板值不值得用,看一个指标:它能否让你在 10 秒内回答"我现在最该做哪件事"。做法上,模板只保留四类信息,任务是什么、谁来做、什么时候要、现在卡在谁那里。

其余字段比如优先级打分、工时预估、标签分类,除非你每周真的会拿它做复盘统计,否则一律不加。工具选择同理,先用一周时间记录自己每天真实重复的操作,如果某个操作每周出现 5 次以上且每次都耗时超过 2 分钟,才值得为它建模板或配自动化。反过来,如果一套模板需要你每天额外维护超过 5 分钟,就该砍字段。

经验数据是,绝大多数团队的任务模板字段数超过 8 个之后,填写完整率会掉到 50% 以下,数据不全的模板做复盘反而会误导判断。先用最简版跑两周,只加被真实痛点逼出来的字段,比一次性搭一套完整体系更能活下来。

核心关键词

读者评论

于
于婉清

任务定义卡我们试了两周,认领时延确实降了,但副作用是需求方嫌麻烦,写不全六个字段就干脆不建卡,转头在群里口头派活。那条“24小时未确认自动退回”的规则没敢上,怕退回后没人再接手反而更僵。想知道这套模板在跨部门强依赖、非研发角色占多数的团队里还能不能跑得动。

谭
谭诗涵

认领时延2小时、返工0.5轮、等待占比25%,这三个数看着清爽,但落到做B端或长周期项目就不太成立,一个任务等客户确认一周很正常,算进等待占比永远超标。更想知道这些目标值是怎么定出来的,是行业基线还是团队自己跑出来的,不然很容易变成又一个拿来考核的指标。

段
段婉清

改造后瓶颈从意图损耗挤到进度和验收那一层,这个观察我认同,我们补完验收标准后卡点确实全跑到“被阻塞”上了。只是从表格迁到项目管理平台的判断标准没展开,有点可惜。十几人的团队现在表格够用,最怕流程还没想清楚就先去配状态和自动化,看板最后又成摆设。

文章包含AI辅助创作:完成实操方法:产品经理提升任务执行效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/375490

赞 (0)
飞飞飞飞
延期流程与规范:产品经理任务执行协同管理关键指标
上一篇 45分钟前
任务执行恢复全流程:产品经理落地方案与一文讲清
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
