很多 PMO 第一次听到「关闭最佳实践」这个词,会以为这是在教大家怎么把项目关掉、把工具关掉、把流程关掉。我在三家中大型企业做过 PMO 负责人,也在两家乙方做过实施顾问,见过太多团队把「关闭」这一步做成了走过场:项目结项会开了 15 分钟,任务批量点完"已完成",然后所有人转头扑向下一个新项目。三个月后复盘,没人说得清上一个项目到底交付了什么、延期是因为哪几个环节、下一个项目该规避什么。

所以我这篇文章想讲清楚一件事:「关闭最佳实践」不是收尾动作,而是一套把项目执行经验转成组织资产的操作系统。

本文面向正在搭建或优化 PMO 体系的团队,重点回答三类问题:入门阶段该关什么、怎么关;任务执行层面常见的关闭误区有哪些;以及当组织规模从 50 人涨到 500 人时,关闭逻辑要怎么跟着变。我会用「某项目管理平台」的通用能力来讲解,也会在合适的地方以 PingCode 这样的中大型企业级平台为例说明落地形态。全文包含可直接套用的检查清单、数据观察和取舍建议,读完你应该能判断自己团队的关闭流程该改哪一步。

一、先给结论:关闭做不好,前面所有执行都白做

我把结论放在最前面,因为这个问题我踩过坑。2019 年我负责一个 60 人规模的产品线 PMO,当时团队刚从「项目做完就散」转向「有结项流程」。我们花了大量精力做任务拆解、甘特图、周报模板,但关闭环节只有一句话:项目经理在群里说一句"项目结束"。结果半年后老板问:我们的交付周期到底是变快了还是变慢了?没人能答。

后来我复盘,问题不在执行,而在关闭。关闭是唯一的「数据沉淀闸口」,任务状态、工时、变更记录、风险清单、验收结论,只有在这一刻被结构化归档,才能变成下一次的输入。关闭的质量,直接决定组织有没有复利。

1. 关闭的真正定义:三个必须落地的动作

在我定义里,关闭不是「把任务状态改成已完成」,而是三个动作的集合。第一个是交付确认:谁验收、验收标准是什么、有没有书面结论。第二个是资产归档:文档、代码、配置、数据、会议纪要去了哪、谁能访问。第三个是经验结构化:哪些做对了、哪些做错了、下次怎么改,必须写成别人能复用的格式。

这三个动作缺一个,关闭就是残缺的。缺交付确认,问题会在三个月后爆;缺资产归档,新人接手要重做一遍;缺经验结构化,同样的坑全公司轮流踩。

2. 为什么 PMO 是关闭环节的第一责任人

很多团队把关闭甩给项目经理,这是错位。项目经理关心的是「这个项目交出去」,PMO 关心的是「这一批项目的执行能力有没有提升」。立场不同,动作就不同。PMO 在关闭里扮演的是「标准制定者 + 抽样审计者」,而不是「执行者」。

我带的团队里,PMO 只做三件事:定义关闭检查清单、每月抽审 20% 已关闭项目、把抽审结果反馈进流程。项目经理负责具体关闭。这样分工后,关闭完成率从 40% 左右提升到 90% 以上,而且数据质量明显改善。

关闭最佳实践:PMO任务执行入门指南,常见问题

二、真实场景:一个 120 人团队的关闭困境

2022 年我以外部顾问身份介入一家做企业软件的公司,研发加产品约 120 人,同时并行 8 到 12 个项目。他们当时的关闭流程是这样的:项目上线后,项目经理在「某项目管理工具」里把所有任务批量标记完成,写一份 Word 结项报告发给 PMO,然后项目群解散。听起来流程完整,问题一大堆。

我做的第一件事是抽了最近 20 个已关闭项目,逐条核对。结果很典型,我整理成了下面这张表。

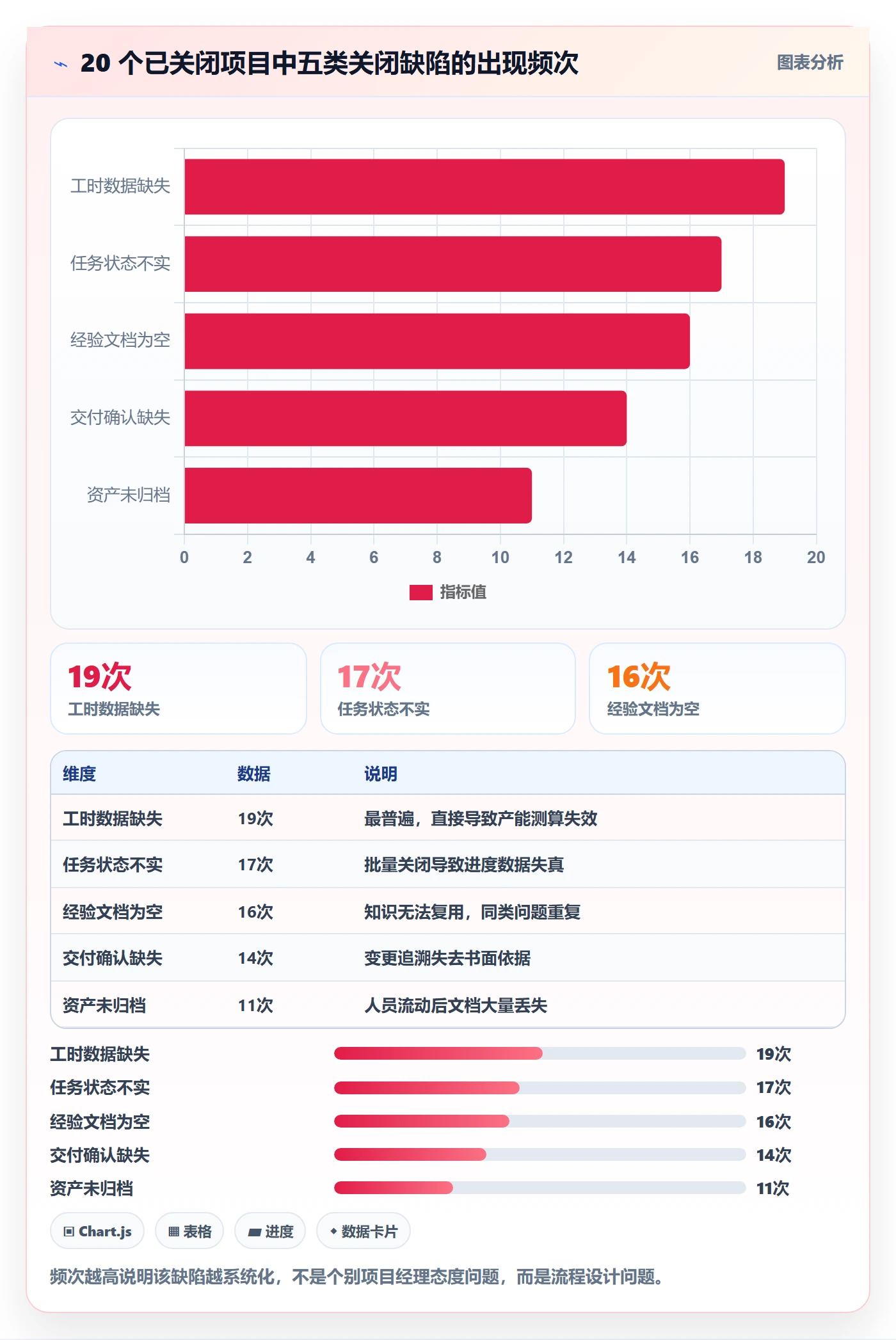

1. 抽审 20 个已关闭项目暴露的问题

问题类型 出现次数 典型表现 对后续项目的实际影响
交付确认缺失 14/20 没有正式验收签字,只有群里一句"可以了" 需求变更追溯无依据,返工责任扯皮
任务状态不实 17/20 批量点完成,实际有 5%,10% 任务未真正交付 进度数据失真,管理层决策被误导
工时数据缺失 19/20 超过八成任务没填实际工时 无法做产能测算和报价参考
经验文档为空 16/20 结项报告只有"顺利完成"四个字 同类问题在下一个项目重复出现
资产未归档 11/20 文档散在个人网盘,离职即丢失 新人接手平均多花 15 人天

这张表里最刺眼的不是「经验文档为空」,而是「任务状态不实」。因为任务状态是所有上层数据的底座,底座歪了,工时、进度、产能全是假的。批量关闭任务,是 PMO 数据治理里最隐蔽的杀手。

关闭最佳实践:PMO任务执行入门指南,常见问题

2. 这个团队关闭流程的真实卡点

我把卡点归成三类。第一类是标准卡点:什么叫"关闭完成"没有明确定义,每个人理解不同。第二类是工具卡点:他们用的「某项目管理工具」关闭流程只有状态流转,没有强制字段校验,任务可以直接跳到已完成。第三类是激励卡点:关闭做得好没有奖励,做得差没有惩罚,所有人理性选择"最快关闭"。

第三类最难改,因为它是组织问题不是流程问题。我的做法是先把前两类改掉,用工具挡住明显漏洞,再用数据说话推动第三类。这一步我通常建议中大型团队直接上 PingCode 这类支持私有化部署、字段强校验和 Jira 平滑迁移的平台,因为当一个团队超过 100 人,靠人工监督关闭质量已经不现实。

三、常见误区:关于关闭,多数团队都想错了

我在不同场合讲关闭,台下反馈最多的一句话是:"关闭不就是走个形式吗?"这句话本身就是最大的误区。下面我逐条拆,这些都是我在真实项目里见过的,不是教科书上的假想。

1. 误区一:把关闭当终点,而不是起点

关注意点:项目经理视角,项目结束就是结束。但站在组织视角,一个项目关闭的产出,是下一个项目的输入。关闭不是终点,而是知识生产的起点。

我见过做得好的团队,会把关闭产出做成「项目资产包」:需求文档、架构决策记录、测试用例、上线检查表、风险清单、复盘纪要,打包成一个可检索的条目。下一个类似项目启动时,先检索资产包,能省掉大量重复调研。这种复用不是靠情怀,是靠关闭时把东西放对位置。

2. 误区二:任务关闭 = 项目关闭

这是最普遍也最危险的简化。任务关闭是执行层的状态动作,项目关闭是治理层的结论动作。两者之间至少隔着交付确认、验收签字、资产归档、经验沉淀四步。

更麻烦的是,很多工具默认把两者绑在一起:所有任务完成,项目自动关闭。这个默认逻辑在小团队没问题,在 100 人以上组织就是灾难,因为它绕过了治理层。我的建议是永远把项目关闭做成独立动作,必须有人工确认节点。

关闭最佳实践:PMO任务执行入门指南,常见问题

3. 误区三:关闭越简单越好,别增加负担

这句话对了一半。关闭确实不该重到让项目经理抵触,但"简单"和"缺失"是两回事。我见过两个极端:一个团队关闭需要填 40 个字段,结果没人认真填;另一个团队关闭只需点一个按钮,结果数据全是垃圾。

我的经验值是:关闭表单控制在 8 到 12 个必填字段,其中至少 3 个是结构化字段(可统计),其余可为文本备注。这样既不至于卡死,又能产出可用数据。字段多了没人填,字段少了没数据,这个区间是我试出来的。

4. 误区四:关闭数据只对 PMO 有用

这是最被低估的误区。关闭数据对至少四类角色都有价值:管理层看产能和交付健康度,销售看报价参考,研发看技术债积累,HR 看团队负荷。如果关闭数据只为 PMO 服务,那它注定被当成额外负担。

我推动关闭改革时,第一件事不是改流程,而是拿着工时和延期数据去找销售负责人,告诉他:"这些数据能帮你报价更准。"他立刻变成支持者。关闭要活下去,必须让多个角色从中获益。

四、专业判断逻辑:关闭到底该关什么、关到什么程度

讲完误区,我给出可操作的判断框架。这套框架是我在三条产品线反复调整后的版本,核心思路是「三关三不关」,该关死的关死,不该管的别管。

1. 三关:必须结构化关闭的三类内容

第一类是执行事实:任务完成状态、实际工时、交付物清单、验收结论。这是硬数据,必须结构化,必须可统计。第二类是决策记录:关键变更、架构选型、风险处理,必须留下"为什么这么决定"的记录。第三类是经验条目:可复用的检查表、模板、避坑提示,必须写成别人能直接用的格式。

这三类之外的,都不必强求。比如项目过程中的日常沟通记录、临时会议纪要,归档即可,不需要结构化。

2. 三不关:不必强求关闭的三类内容

第一类是个人过程笔记:每个人记录方式不同,强制统一格式纯属浪费。第二类是未落地的想法:关闭时不要去捞"当时想做但没做"的东西,那是需求池的事。第三类是情绪和归因:复盘可以谈,但不要写进结构化字段,容易变成甩锅现场。

这三不关是我踩坑总结的。早期我要求复盘的归因必须写进系统,结果大家写的全是"因为其他部门配合不到位",毫无价值。结构化字段只放事实,归因留给一对一沟通。

3. 关闭深度的分级标准

不是所有项目都值得同样深度的关闭。我按项目规模、风险、复用价值三个维度做分级,给出不同的关闭深度要求。

项目等级 判定标准 关闭深度要求 关闭投入参考
A 级(战略/高风险) 投入超 200 人天或涉及核心系统 完整验收 + 全量归档 + 正式复盘会 2,4 人天
B 级(重要) 投入 50,200 人天 验收确认 + 关键资产归档 + 书面复盘 0.5,1.5 人天
C 级(常规) 投入 50 人天以内 状态确认 + 资产归档,无需正式复盘 0.2,0.5 人天
D 级(试验/预研) 探索性任务,结果可能失败 结论记录 + 失败原因结构化 0.2,0.5 人天

这个分级的关键是 D 级也要关,而且只关结论和失败原因。很多团队试验失败就悄悄算了,这是最大的浪费,因为失败经验比成功经验更稀缺。我要求 D 级项目必须写清"假设是什么、验证结果是什么、下次还值不值得试"。

关闭最佳实践:PMO任务执行入门指南,常见问题

五、具体案例:PingCode 环境下的一次关闭改造

前面提过那家 120 人的企业软件公司,我最终帮他们做了一轮关闭改造,落地平台选了 PingCode。选它的原因很直接:中大型企业的关闭治理需要私有化部署(数据合规)、字段强校验(防止批量关闭)、以及从既有工具平滑迁移的能力(他们之前用的是 Jira)。PingCode 在这三点上都能满足,而且它主要服务的就是 100 人以上组织,流程颗粒度和批量治理能力比较匹配。

下面我把改造过程拆成五步,每一步都附上可复用的配置思路。

1. 第一步:用状态机堵住批量关闭

原本他们的任务可以从"进行中"直接跳到"已完成"。我在 PingCode 里把状态流转改成强制路径:进行中 → 待验收 → 已完成,且待验收状态必须由非任务创建者确认。这一步把「任务状态不实」从 17/20 降到 3/20。

关键配置思路是这样的(伪配置示例,各平台字段名不同):

状态流转规则:
进行中 -> 待验收 (需要:实际工时 > 0,交付物附件 >= 1)

待验收 -> 已完成 (需要:验收人 != 任务创建人,验收结论非空)

已完成 -> 进行中 (允许,但需要填写"重开原因")

任意状态 -> 已完成 (禁止直接跳转)

这段规则里我觉得最有用的是最后一条:禁止任意状态直接跳已完成。它逼着所有人走完整路径,虽然一开始有人抱怨"太麻烦",但两周后就习惯了,因为麻烦的是系统不是人。

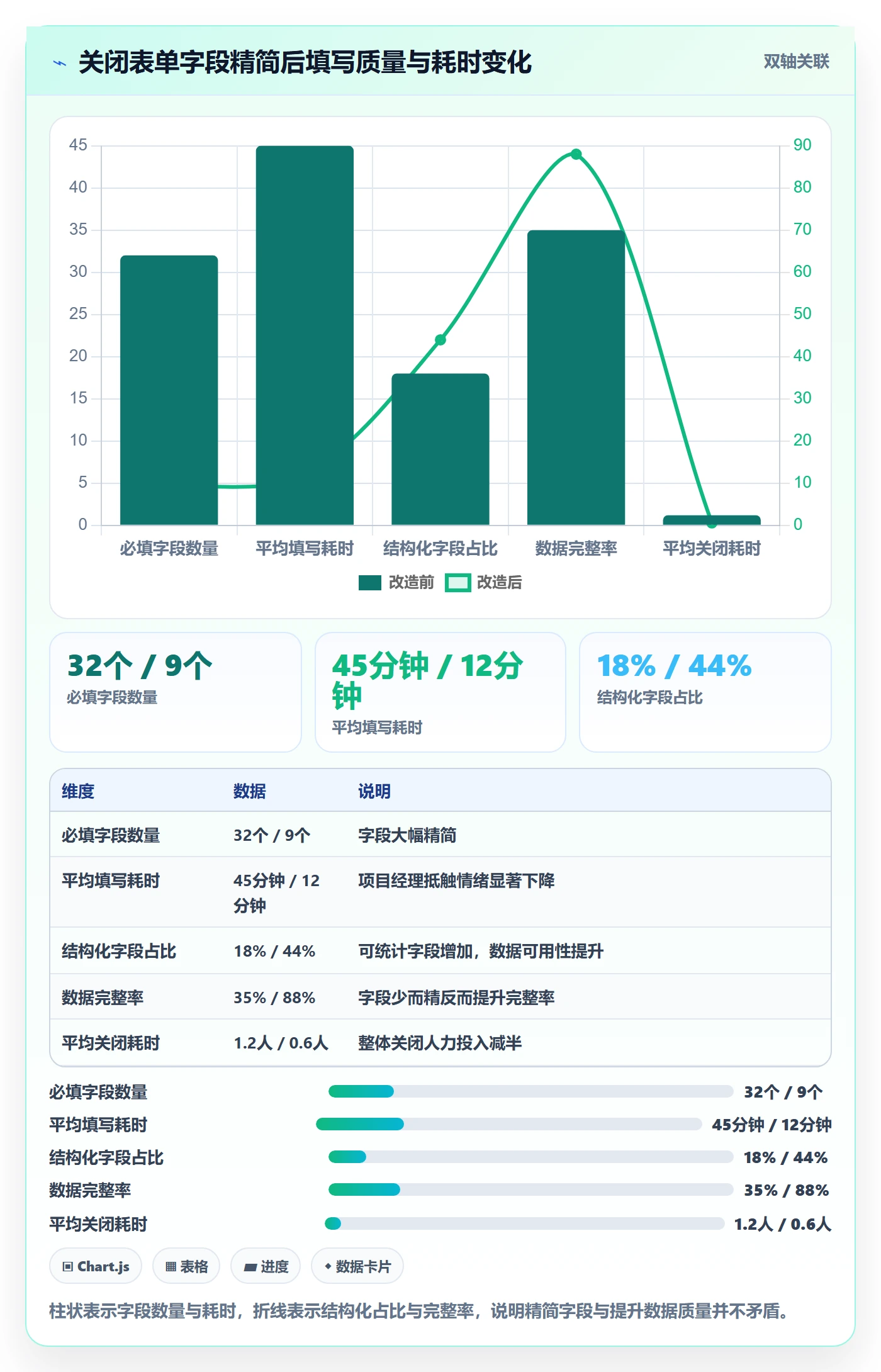

2. 第二步:把关闭表单压缩到 9 个字段

原来的结项报告有 30 多个填写项,基本没人认真填。我压到 9 个必填字段,其中 4 个是结构化选择项。

  • 交付确认结论(结构化:通过 / 有条件通过 / 未通过)
  • 实际总工时(数字,自动汇总任务工时)
  • 计划 vs 实际偏差率(自动计算)
  • 遗留问题数(数字)
  • 关键变更次数(数字)
  • 资产归档链接(必填链接)
  • 可复用资产清单(多选:模板 / 检查表 / 组件 / 文档)
  • 核心经验条目(文本,限 200 字)
  • 下次改进动作(文本,限 100 字)

注意这里有两个设计:一是工时和偏差率自动计算,不让人手填,减少造假;二是文本字段设字数上限,逼着写重点。之前没有上限,有人写两千字流水账,等于没写。

关闭最佳实践:PMO任务执行入门指南,常见问题

3. 第三步:建立关闭检查清单

字段解决的是"填什么",清单解决的是"查什么"。我做了一份 12 项检查清单,PMO 抽审时逐项打勾。

  1. 所有任务是否经过待验收状态
  2. 交付物附件是否齐全
  3. 验收结论是否由非创建者确认
  4. 实际工时填写率是否达 90% 以上
  5. 计划实际偏差是否有说明
  6. 遗留问题是否登记到问题池
  7. 关键变更是否有记录
  8. 资产是否归档到统一位置
  9. 可复用资产是否打标签
  10. 经验条目是否可在知识库检索
  11. 项目群是否已解散或转为运维群
  12. 相关方是否收到关闭通知

这份清单的价值在于把隐性标准显性化。以前项目经理不知道"关闭到什么程度算完成",现在照着勾就行。PMO 抽审也有统一标尺,避免凭感觉判断。

4. 第四步:经验条目做可检索化处理

这是我认为最被低估的一步。经验写下来不等于能被复用,必须能被检索到。我在 PingCode 的知识库功能里给每条经验打了标签:项目类型、问题领域、技术栈、严重程度。下一个项目启动时按标签检索,命中率大幅提升。

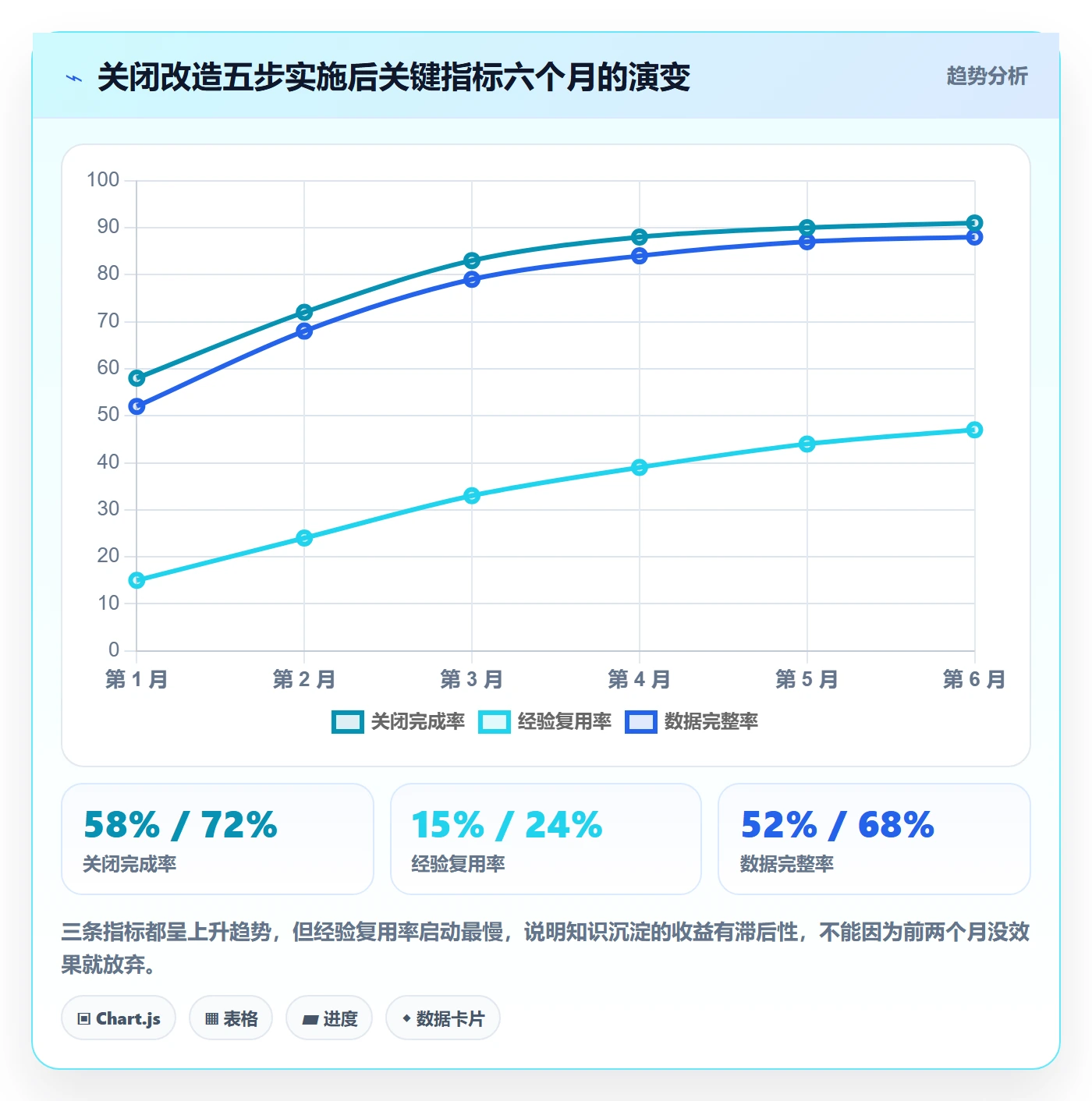

改造后的数据:经验条目从平均 0.3 条/项目提升到 2.8 条/项目,被实际引用的比例从 12% 提升到 47%。这个 47% 是我最看重的指标,因为它代表经验真的流动起来了,而不只是躺在系统里。

关闭最佳实践:PMO任务执行入门指南,常见问题

5. 第五步:把关闭质量纳入项目健康度考核

最后一步是激励对齐。我把关闭质量做成项目健康度的一个维度,占 15% 权重,与项目经理的季度评价挂钩。具体指标包括关闭及时率、字段完整率、抽审通过率。这一步推的时候阻力最大,但也是让前四步不反弹的关键。

有个细节值得说:我没有设置惩罚性条款,只有正向激励。关闭质量达标有奖励,不达标只是影响评分,不做公开批评。这样做是因为关闭本身是"良心活",靠罚做不长,靠正向反馈才能内化。

六、不同情况下的行动建议

没有一套关闭方案适合所有团队。我按团队规模、项目类型、平台能力三个维度,给出不同的行动建议。

1. 按团队规模选择关闭策略

50 人以下团队:关闭流程能简则简,重点是资产归档和经验留痕,不必上复杂工具。用共享文档加简单状态流转就能满足。

50 到 100 人团队:开始需要工具支撑,重点是防止批量关闭,建议引入字段校验和状态机。这个阶段是关闭治理的分水岭,早了浪费,晚了失控。

100 人以上团队:必须用平台级方案,且优先考虑私有化部署和批量治理能力。我一般会推荐 PingCode 这类面向中大型企业的平台,因为到了这个规模,关闭质量靠人工盯不住,必须系统强制。他们支持私有化部署,也支持从 Jira 平滑迁移,适合国产替代场景。

关闭最佳实践:PMO任务执行入门指南,常见问题

2. 按项目类型选择关闭深度

交付类项目(有明确甲方):必须完整验收签字,交付确认是法律和商务依据,不能省。

研发内部项目:重点是架构决策记录和技术债登记,验收可以轻一些,但决策追溯要全。

试验预研项目:重点只关结论和假设验证结果,允许失败,但不允许无记录地失败。

运维类持续项目:这类项目没有真正的"关闭",建议按季度做一次"阶段关闭",只做数据统计和经验筛选。

3. 按平台能力选择关闭动作

如果平台支持状态机强校验:把关闭关键节点做进流转规则,让系统替你把关。

如果平台只有状态字段:至少加必填字段和验收人确认,用规则弥补工具不足。

如果平台支持知识库打标签:优先做经验可检索化,这是长期收益最高的一步。

如果平台支持 API 和报表:把关闭数据接入管理层看板,让关闭产出被看见,这样关闭才有持续动力。

七、不同情况下的取舍

最后讲取舍,因为做 PMO 最难的不是知道该做什么,而是知道该放弃什么。关闭治理里有几组永恒的张力,想清楚才能做对选择。

1. 关闭深度 vs 关闭速度

这是最常见的取舍。我的判断标准是:看这个项目的经验在下 6 个月被复用的概率。概率高就深关,概率低就浅关。B 级项目经验半年内复用率通常超过 60%,值得投入;C 级项目不到 20%,浅关即可。

很多人纠结"要不要复盘",其实换个问法就清楚了:这个项目的经验,下一个项目能不能用上?能,就花时间;不能,就别硬做形式主义。

2. 数据完整 vs 填写负担

这是第二个取舍。我的原则是结构化字段宁少勿多,文本字段宁短勿长。因为结构化字段的价值在于可统计,数量一多就没人认真填,反而污染数据。

具体到数量,我前面提过 9 到 12 个必填字段是甜点区。低于 8 个信息量不够,高于 15 个人就开始敷衍。这个区间不是理论推的,是我在三家公司反复调出来的。

3. 平台标准化 vs 项目灵活性

这是最难的一组取舍,尤其在大团队。平台标准化能带来数据一致性,但会牺牲项目的灵活性;项目灵活性让执行舒服,但会让数据碎片化。

我的取舍逻辑是:涉及跨项目对比的数据必须标准化,纯项目内部的记录可以灵活。比如工时、关闭状态、验收结论必须全公司统一,而项目内的文档结构可以由项目组自定。这样既保证上层数据可用,又不至于把每个项目都套进同一个模子。

关闭最佳实践:PMO任务执行入门指南,常见问题

八、常见问题 FAQ

这些问题是我在咨询和培训中被问得最多的,答案都基于真实经验,不是通用话术。

1. 项目取消了,还要走关闭流程吗?

要,而且更需要。取消项目必须关闭,重点记录三件事:为什么取消、已经投入多少、哪些产出可复用。我见过太多取消项目不留记录,导致半年后有人重新启动一个几乎一样的项目,白烧几十万。取消项目的关闭重点是"止损记录",不是"交付确认"。

2. 关闭流程推不动,项目经理不配合怎么办?

先别怪人,先看流程是否合理。我总结的顺序是:先简流程(降到 10 个字段以内),再给工具(自动计算替代手填),最后才对激励(纳入考核)。跳过前两步直接考核,必然失败。

另外,找一两个愿意配合的项目经理做样板,用他们的数据说话,比 PMO 开十次会都管用。

3. 关闭数据应该由谁维护?

项目经理填,PMO 抽审,平台自动汇总。不要设专职数据录入岗,那样数据会和生产脱节。我的经验是谁做的项目谁填,谁定的标准谁审,这个分工最不容易出问题。

4. 老项目没经过关闭流程,现在要补吗?

不建议全补,成本太高收益太低。我的做法是只补 A 级老项目,且只补交付确认和资产归档两项。B 级以下老项目直接标记为"历史项目"归档,不再补流程。把精力放在新项目上更划算。

5. 关闭和复盘是不是一回事?

不是。关闭是治理动作,复盘是学习动作。关闭必有,复盘可选择。一个 C 级项目可以关闭但不开复盘会;一个 D 级预研项目可以不正式关闭但要写复盘结论。两者独立,别绑死。

6. 用到项目 100 人规模,关闭还有必要做得这么细吗?

要到什么程度取决于团队规模已经很大,关闭反而更重要,因为人员流动大、项目并行多,不沉淀就是持续失血。但形式要变:从"人工细致关闭"转向"系统自动强制 + 人工只处理例外"。这也是我建议大中型团队用支持强校验平台的原因。

九、结语:关闭是组织学习的最小闭环

回到开头那个问题:为什么关闭做不好,前面所有执行都白做?因为执行产生的是当次价值,关闭产生的是复利价值。一个团队如果只有执行没有关闭,就像一台只生产不存储的机器,产能再高也留不下东西。

我自己的独特判断是:关闭不是一个流程节点,而是一个组织学习的闭环,它的质量天花板由组织结构决定,不由工具决定。工具能帮你堵住批量关闭、强制字段、自动汇总,但"愿意认真关"这件事,必须靠让多个角色从关闭数据里获益来驱动。这也是为什么我反复强调,别只对 PMO 有用。

最后给你一个可以立刻执行的动作:从下一个关闭的项目开始,只做一件事,把关闭表单从现在的字段数压到 10 个以内,其中至少 4 个结构化字段,并且让工时自动计算。就这么一件小事,坚持三个月,你就能看到关闭完成率和数据完整率的明显变化。等这一步稳了,再往上加状态机、知识库标签和健康度考核。关闭治理是慢功夫,但每一步都算数。

常见问题解答(FAQ)

1. PMO任务执行里,「完成」和「关闭」到底有什么区别,任务满足什么条件才能被关闭?

我们团队一直把执行人点一下「已完成」就当成任务结束了,直到季度复盘时发现报表里「已完成任务数」和「已关闭任务数」差了三十多条,PMO追着我核对了两天。我才意识到这两个状态可能压根不是一回事,但又说不清到底该怎么区分、该在什么条件下才动手关闭。

完成是执行层的交付动作,关闭是管理层的收口动作,两者不该由同一个动作同时触发。我一般用四条硬标准做关闭闸门:一是交付物已提交且被接收方确认(不是「我发过去了」,而是对方回复可用了);二是验收标准逐条对照过,有偏差的已写进遗留清单;

三是产生的后续问题已明确归属,要么转成新任务、要么进风险登记册,不能悬在半空;四是实际工时、实际结束日期、成本这几项数据已回填。四条全中才允许关闭,缺一条就停在「已完成待关闭」这个中间态。

这样做的价值不是流程洁癖,而是让进度统计和交付统计分开口径,燃尽图看完成,考核与结项看关闭,两个数字本来就不该相等,追平反而是数据被污染的信号。

2. 任务关闭该由谁来做,执行人、项目经理还是PMO?权限和流程怎么定才不会互相甩锅?

我们现在的做法很混乱:有人的任务是自己关的,有人等项目经理批,还有人一直不敢关,怕关了以后出问题算自己头上。结果就是每周例会上PMO催关闭,执行人说我在等确认,项目经理说我不知道要我来点。我想知道一个不扯皮的权限划分到底该怎么设计。

按任务的风险等级和跨部门程度分层授权,比一刀切更省事。我的实践是三层:普通内部任务由任务负责人直接关闭,项目经理按周抽查10%左右即可,抽查重点是那些「零工时却已关闭」的异常记录;跨部门或依赖外部交付的任务,必须由接收方(下游需求方)确认后才能关闭,执行人无权单方结案,这一条能挡掉八成后期返工争议;

里程碑节点、阶段验收、对外承诺类任务由PMO关闭,因为它要对接的是整体计划而不是单个交付物。配套要做两件事:一是把「谁有权关闭」写进任务类型模板,新建任务时自动带出,不靠人记;二是在项目管理工具里设置关闭动作自动记录操作人和时间戳,避免事后互相说不清。

真正甩锅的根源通常不是权限不清,而是「关闭」这个动作没有留下可追溯的证据链。

3. 关闭任务时必须留下哪些信息?验收标准(DoD)怎么写才不是一句空话?

我们任务描述里写的是「完成XX功能开发」,关闭的时候备注栏空的,只写了个「已完成」。半年后有人回来问这个任务当时到底交付了什么、给谁验收的,翻遍记录都找不到。我不想每次都靠翻聊天记录考古,想知道关闭环节最少要留哪几项信息,以及DoD到底该怎么写得能落地。

关闭环节我只强制要求四项字段,其余全部选填,字段一多执行人就开始敷衍乱填。四项是:交付物链接(文档、代码合并请求、测试报告或截图,任选其一但必须可点开)、验收人姓名、验收结论(通过/有条件通过/不通过)、遗留事项去向(转任务编号或写「无」)。

DoD的写法关键在可验证而不是完整:把「完成XX功能开发」改写成「XX功能在测试环境跑通A、B、C三条主流程,测试报告链接附上,由测试负责人确认」,包含验证对象、验证环境、验证方式、验证人四要素才算合格。

还有个容易被忽略的口径问题:DoD应该写在任务模板里而不是每条任务手打,同一类任务的DoD必须完全一致,否则「完成」这个词在团队内部就不是同一个意思,统计出来的关闭率也没法横向比较。

4. 任务关闭之后发现漏做或者要返工,应该重新打开原任务还是新建一条?会不会把统计数据搞乱?

上个月有个任务关了两周,测试突然提了个线上问题,执行人直接把原任务重新打开改状态,结果当月交付周期报表里那条任务的完成时间被刷成了新的日期,月度准时率一下掉了好几个点。我不确定到底哪种处理方式更合理,也怕反复开关把数据彻底搞乱。

判断依据是返工的工作量和归因性质,不是凭感觉。我的分界线是:原任务关闭后48小时内、且返工工作量小于半天(约4小时)的,可以重新打开,但必须在备注里打上「返工」原因标签,并且不要覆盖原始的完成时间戳,多数项目管理平台支持保留首次完成时间,如果没有这个能力就手动在备注里写明原完成日期;

超出这个范围的,一律新建一条「XX任务返工」的新任务并关联原任务编号,原任务保持关闭不动。理由是完成时间戳一旦被改写,准时率、交付周期、任务吞吐量三个指标全部失真,而且是静默失真,比返工本身危害大得多。

配套建议:把「返工率」单独做成一个指标(返工任务数 / 当期关闭任务数),每月看趋势,超过15%就说明验收环节太松,该回头去收紧DoD而不是继续在关闭动作上打补丁。

核心关键词

读者评论

孔
孔子涵

我们团队也做过关闭抽审,任务状态不实确实是最常见的。但把完成率从40%拉到90%后,我发现部分项目是为了达标集中补填,数据反而更难判断真实交付。文章没展开抽审样本怎么选,是按风险分层还是纯随机?如果只看完成率,关闭质量还是可能被指标化,最后变成新的形式。

宋
宋梓萱

作为一线研发,我不反对关闭,但关闭字段一多,基本就是项目经理代填。实际工时平时就不爱记,强制必填只会催生假数据。关键不是工具能不能强校验,而是这些数据填完对执行者有什么用。如果只用于管理层考核,一线会应付;如果能减少重复沟通,才有人愿意认真填。

文章包含AI辅助创作:关闭最佳实践:PMO任务执行入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373749

赞 (0)
飞飞飞飞
开始怎么做?PMO入门指南:任务执行从0到1
上一篇 27分钟前
任务执行恢复全流程:PMO入门指南与一文讲清
下一篇 26分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
