2023 年我带一个 12 人的交付团队做季度复盘时,发现了一件很讽刺的事:延期最严重的三个需求,没有一个是"没人做",全都卡在"等某个人回复"上。其中一个需求从 3 月 8 日进入挂起,到 4 月 2 日才被人重新想起来,中间 18 个工作日,系统里除了一个状态标记之外,没有任何一条记录说明它为什么停、停在谁那里、什么时候该回来。
这就是绝大多数团队的真实写照:任务管理做得很细,挂起管理几乎为零。任务有负责人、有工时、有验收标准,可一旦被挂起,它就从管理视野里消失了,既不算完成,也不催办,静静躺在某个列表的底部,直到某天在周会上被人偶然提到。
这篇内容不讲概念,讲的是我这几年前后给七八个团队设计挂起管理制度时踩出来的东西:核心结论、常见误区、判断逻辑、配置清单、真实数据,以及不同规模团队该怎么做取舍。
一、核心结论:挂起不是暂停,而是一笔要在台账上计价的负债
先把结论摆出来:挂起管理管的不是"暂停的任务",而是"未解除的依赖"。任务本身没有价值,依赖的解除才有价值。一个任务挂在"等接口联调",真正需要被管理的是"接口什么时候能联调、谁负责推动、如果推不动找谁升级",而不是那个任务卡片。
1. 挂起必须同时具备四个要素
我给所有客户团队定过一条铁律:任何一次挂起,必须同时写清解除条件、责任归属、时限承诺、影响范围,缺一不可。少任何一项,这条挂起就是无效挂起,等于变相删除任务。
- 解除条件:不是"等回复",而是"张三在 3 月 15 日前提供接口鉴权文档"。可验证、可判断真假。
- 责任归属:两个角色必须分开,任务负责人(继续推动的人)和解障负责人(实际卡住你的人),不能都写一个人。
- 时限承诺:解除条件的截止日期,以及超期后的升级路径。
- 影响范围:这个挂起会拖累哪些里程碑、哪些下游任务、多少人力空转。
这四项合起来,就是把一个"软性的等待"变成"硬性的负债"。负债的核心特征是:它会产生利息。挂起越久,恢复成本越高,下游返工越多。
2. 挂起台账和待办清单是两套东西
很多团队把挂起任务混在待办列表里,这是设计上的第一个错误。待办清单按优先级排序,挂起台账按解除条件到期时间排序,两者排序逻辑完全不同。
待办清单回答"我接下来做什么",挂起台账回答"我在等什么、等多久了、什么时候必须催"。一个向前看,一个向后盯。混在一起,就一定会出现"挂起任务被高优先级待办永久压在底下"的局面。

二、挂起为什么是项目延期的隐形杀手
延期复盘时,人们习惯归因于"估算不准""需求变更""人手不足"。但我做过的每一次深入复盘,最后指向的都是挂起。
1. 一个 200 人组织的半年数据
2023 年下半年,我参与了一家约 200 人的研发组织做交付复盘。他们半年内启动了 37 个项目,其中 29 个延期,延期率 78%。把这 29 个延期项目的延期原因逐条拆开,得到的结果是:22 个项目的延期直接由挂起任务造成,占比 76%。
更要命的是平均挂起时长。这些挂起任务的首次平均响应时间是 4.6 个工作日,也就是说,任务被挂起后,平均过了将近一周,才有人第一次去推动解除。而真正解除依赖的平均耗时是 11.3 个工作日。这两段时间里,任务负责人的有效产出几乎为零。
这不是个别现象。我在不同行业、不同规模团队见过同样的模式:挂起不是不干活,而是把不确定性从"交付环节"偷偷转移到了"等待环节",而等待环节没人管。

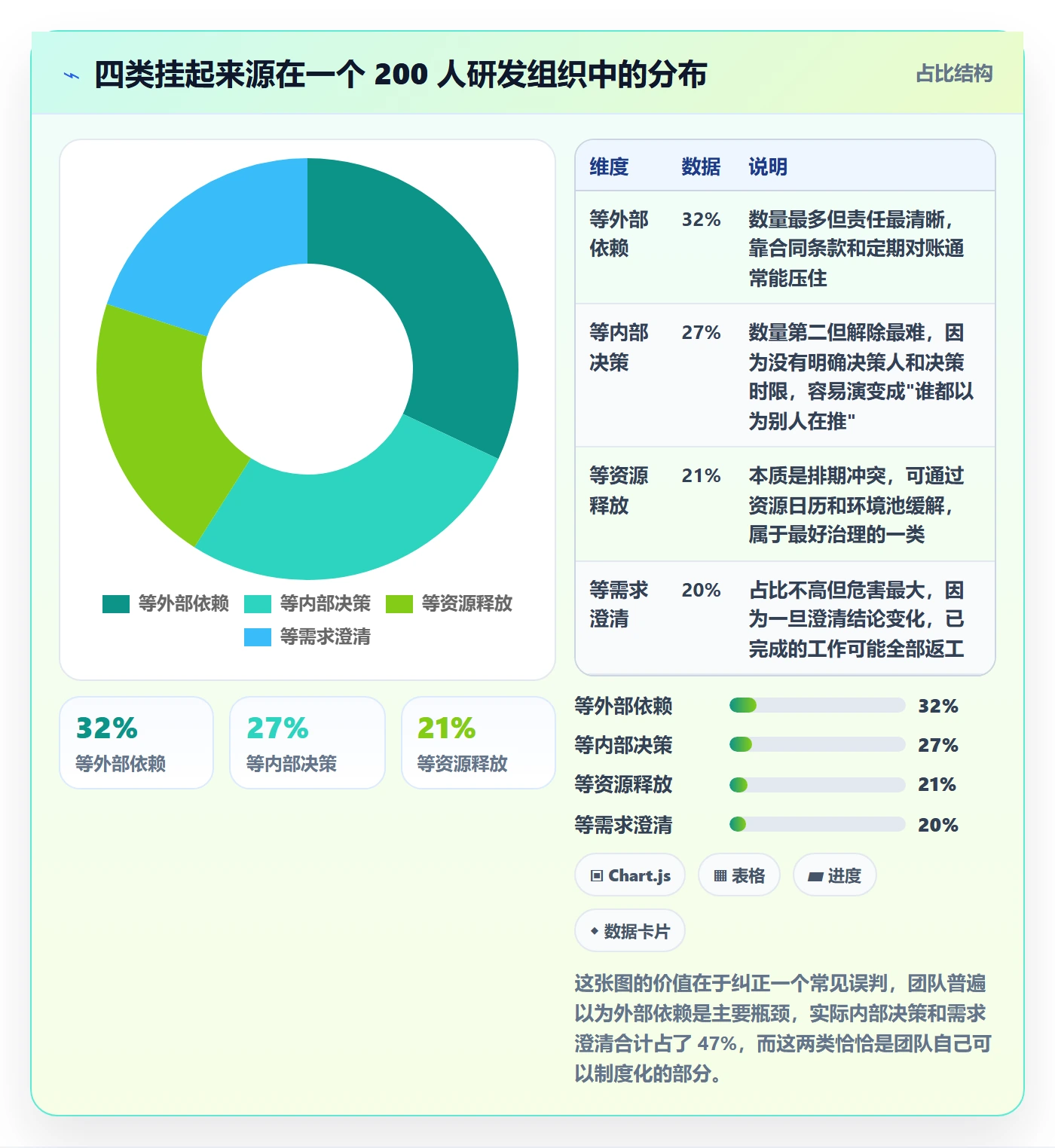

2. 挂起的四类来源
把挂起原因归类,是我做的第一件事。因为不同类型的挂起,解除策略完全不同。我在实际项目里统计出四类主要来源:
- 等外部依赖:第三方供应商、合作方、客户提供资料,占比通常最高,也最难控制。
- 等内部决策:等领导拍板、等评审结论、等方案确认,看起来快,实际最容易无限期拖。
- 等资源释放:等测试环境、等某位专家有空、等硬件到位,属于排期冲突。
- 等需求澄清:等业务方补充规则、等产品明确边界,这类挂起往往是需求本身没想清楚。

3. 上下文切换的隐性成本
挂起还有一个不容易被看见的成本:恢复成本随挂起时长非线性上升。一个人把任务放下三天再捡起来,可能只需要回忆半小时;放下一个月再捡起来,往往要重新读需求、重新理解代码、重新确认前置条件已经变了多少。

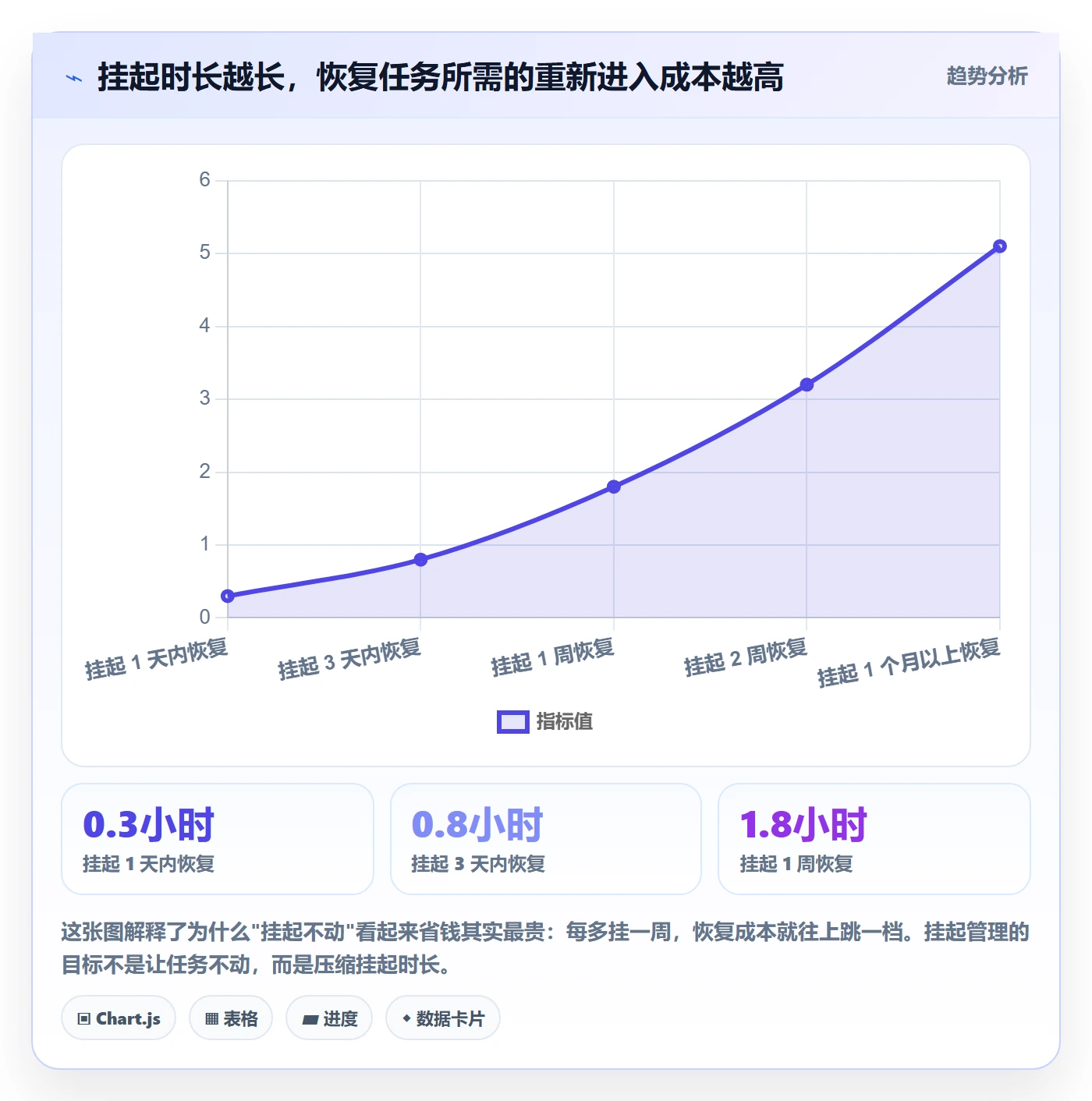

我让团队做过一次粗糙但有效的测量:记录每次从挂起状态恢复到"能继续产生产出"所需的时间。数据分布大致是这样的,挂起 1 天内恢复,平均 0.3 小时;3 天内 0.8 小时;1 周 1.8 小时;2 周 3.2 小时;超过 1 个月,平均 5.1 小时,而且经常伴随返工。

三、六个常见误区

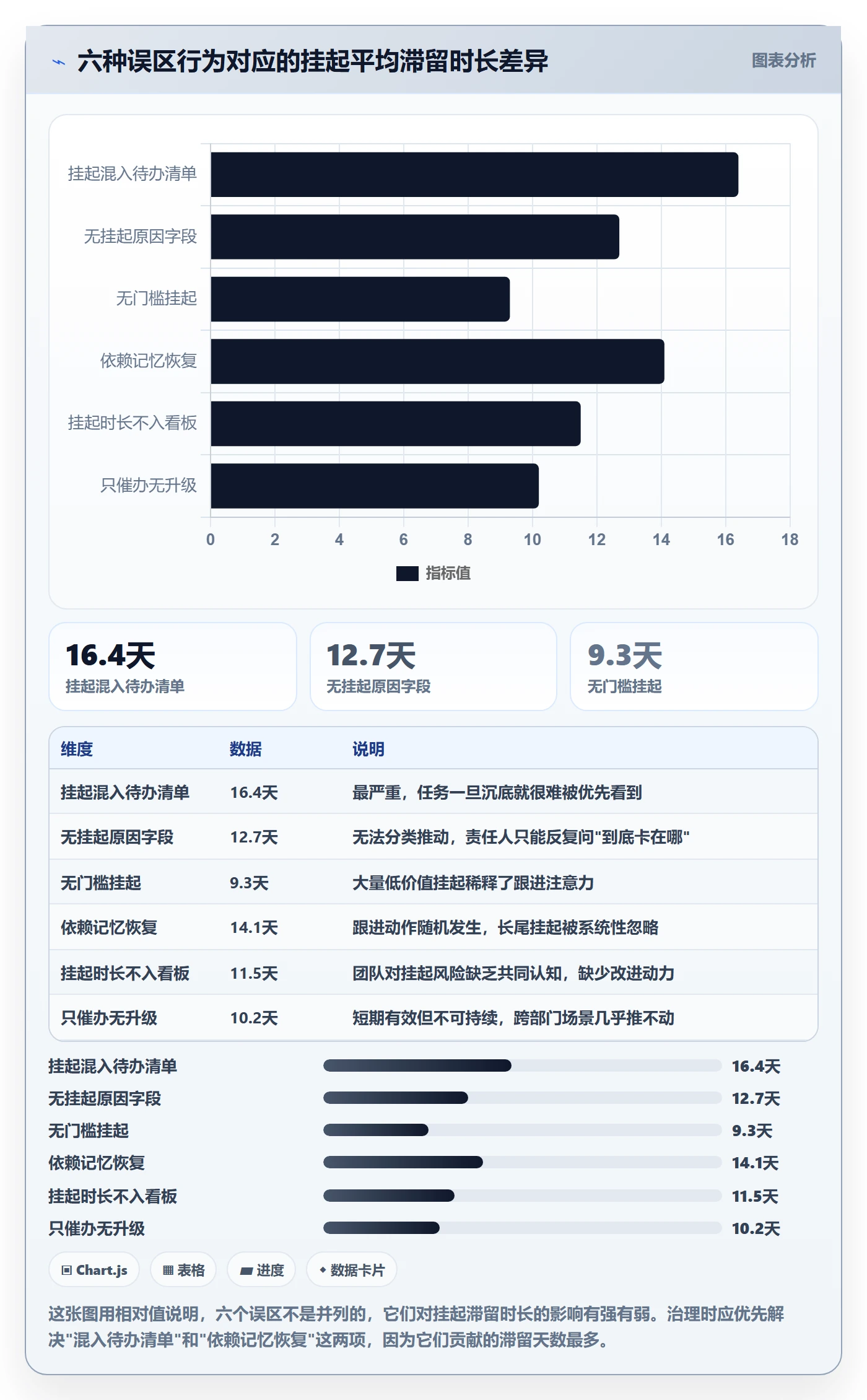

我见过太多团队"上了挂起状态",却没有解决任何问题。原因几乎都落在下面这六个误区里。
1. 把挂起当待办,塞进 backlog 底部
这是最普遍的错误。团队给任务加一个"已挂起"状态,然后它就消失在 backlog 的底部长草。挂起任务不进独立台账,等于默认它不重要。正确做法是让挂起任务在独立的挂起视图中出现,并按解除条件到期时间排序。
2. 只加状态,不加字段
只加状态的结果是:三个月后你想统计"我们平均挂起多久",发现数据里只有状态变迁时间,没有挂起原因、没有解障负责人、没有解除条件。没有结构化字段的挂起,是不可分析、不可优化的。
3. 谁都能挂起,不需要理由
挂起权限无门槛,会带来一个隐蔽后果:人们倾向于用"挂起"回避困难任务。我见过一个团队,挂起任务里有相当一部分实际原因是"优先级被我判断为不高"。挂起必须是需要说明理由的动作,而不是一个随意可点的状态。
4. 恢复靠记忆和喊话
"我记得那个事还没成,回头问问。"这类恢复机制在 5 人团队能用,在 50 人团队必然失效。挂起恢复必须由系统触发提醒,而不是依赖任何人的记忆,包括项目经理的记忆。
5. 挂起时长不进入任何考核或看板
如果挂起时长不出现在任何周报、看板、复盘材料里,它就会被默认为"不重要的事"。不被测量的东西不会被管理,这句话在挂起管理上体现得极其彻底。
6. 用"催"代替升级机制
项目经理挨个私聊催人,是很多团队的日常。但催是消耗个人信用的短期手段,不是制度。没有升级路径的催办,本质是把组织问题转化成项目经理的情绪劳动。

四、专业判断逻辑:挂起管理制度设计的五条原则

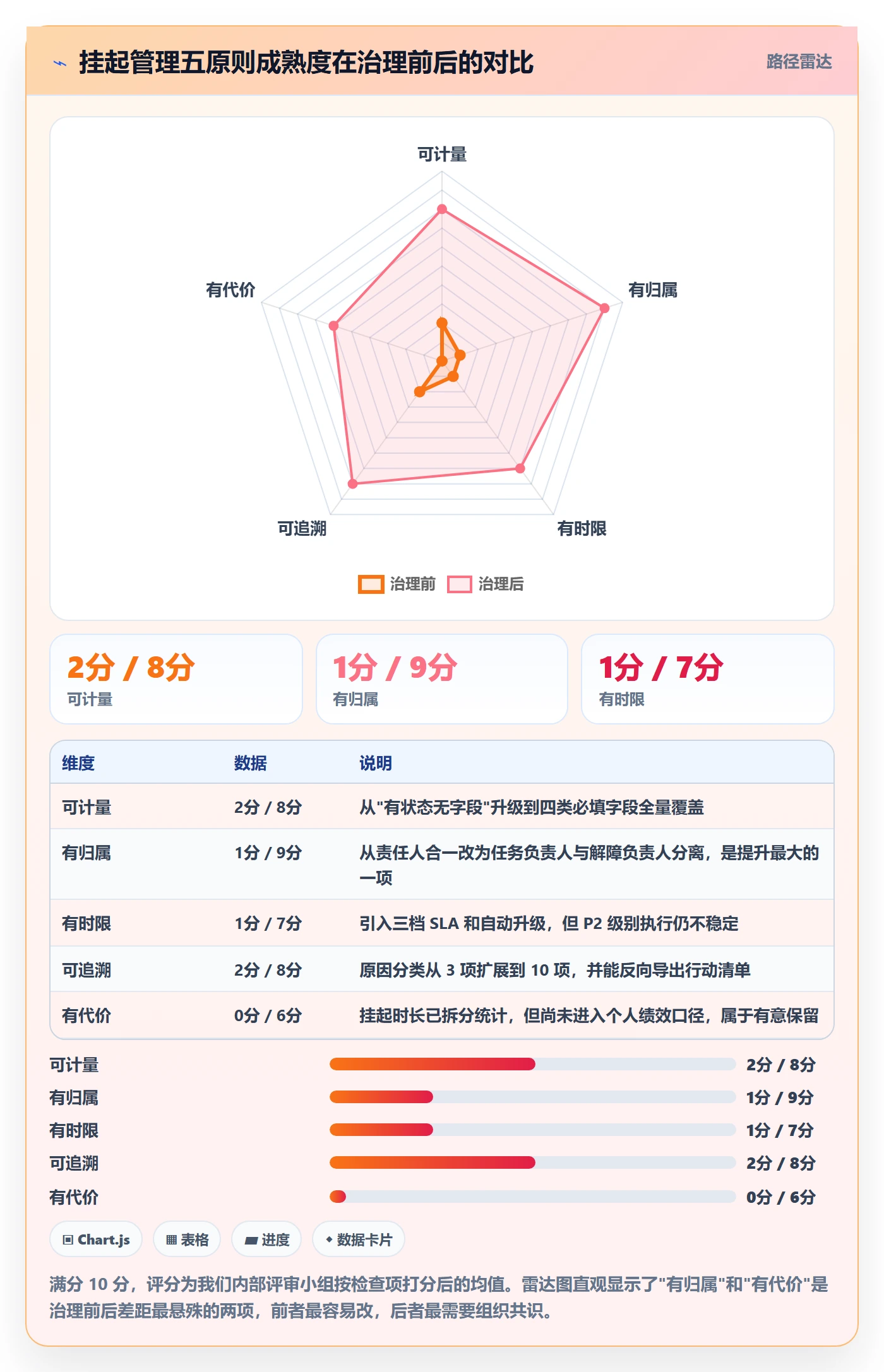

制度设计的核心不是"多写几条规则",而是让规则自己跑起来。我判断一套挂起管理制度是否成立,只看五条原则。
1. 可计量:挂起必须有字段,字段必须能被统计
至少四类字段:挂起原因(分类选项)、解障负责人(人员字段)、解除条件与到期时间(日期字段)、影响范围(关联到里程碑或下游任务)。没有这四个字段,后面的原则全都没法落地。
2. 有归属:任务负责人和解障负责人必须分开
这是我认为最重要、也最常被忽略的一条。任务负责人负责"继续推进",解障负责人负责"移除障碍"。两者合一,就会出现"任务卡住但没人被问责"的真空。
举个具体例子:前端在等后端提供接口。任务负责人是前端开发,他继续做能做的部分;解障负责人是后端接口负责人,他需要在约定时间内交付。如果两者都写前端开发,那这条挂起就成了他的个人问题,而不是跨角色的协作问题。
3. 有时限:分级 SLA + 自动升级
我通常给挂起设三档时限,超期自动升级而不是等人催。
| 挂起等级 | 判定标准 | 首次响应时限 | 解除时限 | 超期升级对象 |
|---|---|---|---|---|
| P0 阻塞 | 影响关键路径或已承诺里程碑 | 4 小时内 | 2 个工作日 | 项目负责人 + 部门负责人 |
| P1 重要 | 影响迭代范围但不影响里程碑 | 1 个工作日 | 5 个工作日 | 项目负责人 |
| P2 一般 | 不影响当期交付 | 3 个工作日 | 10 个工作日 | 任务负责人自行跟进 |
关键在设计逻辑:SLA 不是用来惩罚人的,是用来触发行动的。超过首次响应时限没人动,系统自动通知上一级,这才叫升级。
4. 可追溯:挂起原因分类要有"可行动"的粒度
原因分类太粗没用(比如只分"外部/内部"),太细也没人填。我的经验是控制在 8-12 个选项,并且每个选项都要能对应一个行动。比如"等外部供应商交付"可以对应"启动合同违约沟通","等内部决策"可以对应"确认决策人并设定决策会议日期"。
5. 有代价:挂起要进入周期时间统计
这条最能体现专业判断。挂起时长应当计入任务的周期时间(Cycle Time),但在统计时单独拆出"挂起时间"和"有效工作时间"两个口径。只有这样,团队才能看清"我们到底是干活慢,还是等待多"。

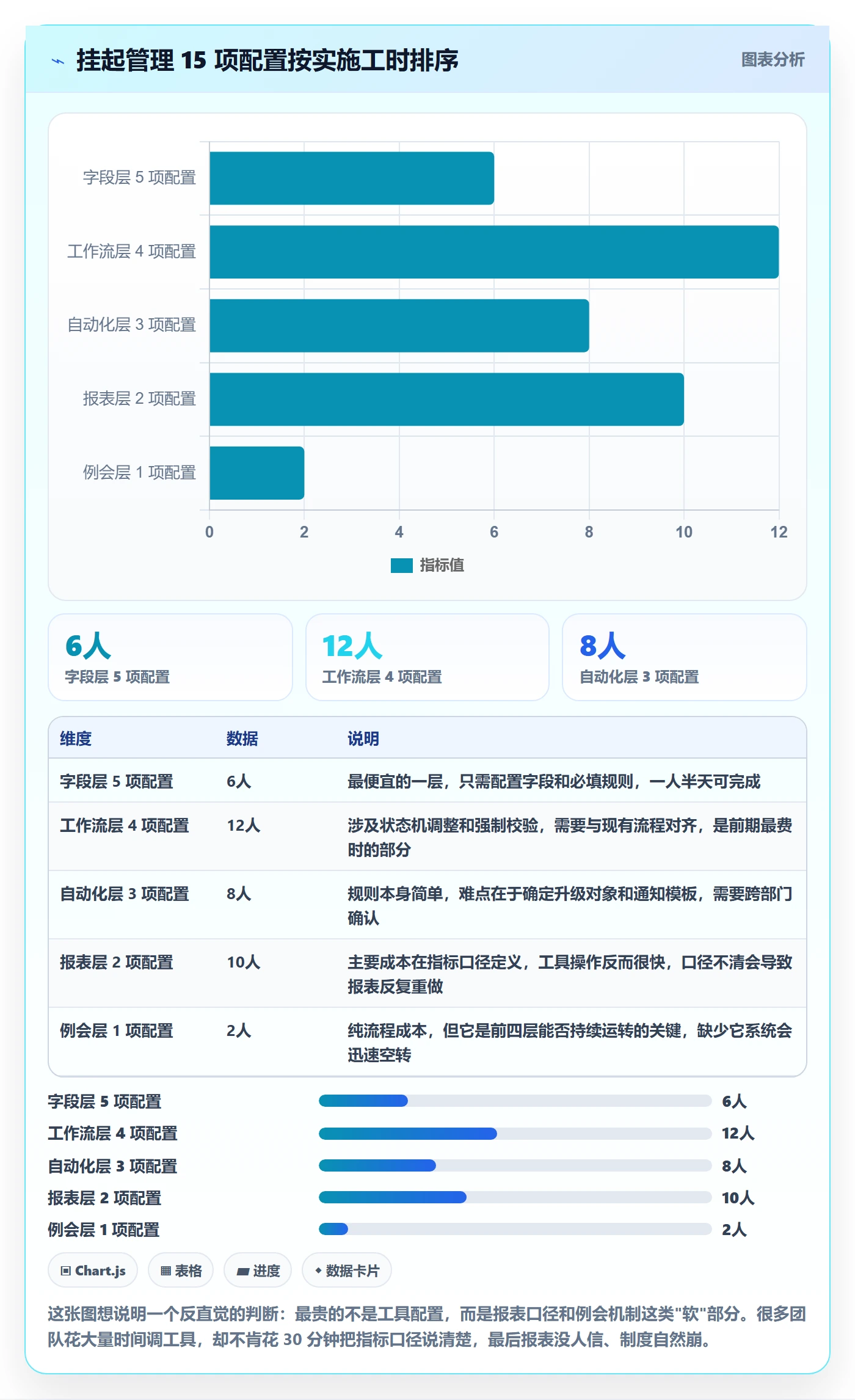

五、落地清单:从字段到例会的 15 项配置
原则讲完,落到工具和流程上。下面这份清单是我在不同团队反复验证过的配置集,按五层组织,每层都有明确的验收标准。
1. 字段层(5 项)
- 挂起原因:单选,8-12 个可行动选项。
- 解障负责人:人员选择,必填。
- 解除条件描述:单行文本,要求包含"谁在什么时间前做什么"。
- 承诺解除日期:日期字段,必填,用于排序和 SLA 计算。
- 影响范围:关联字段,挂接到里程碑或下游任务。
2. 工作流层(4 项)
- 挂起状态与进行中状态分离,且挂起必须具备独立入口。
- 进入挂起状态时强制弹出字段填写,不允许跳过。
- 从挂起恢复时记录恢复时间,用于计算挂起时长。
- 挂起状态可被搜索、可被筛选、可被导入报表。
3. 自动化层(3 项)
- 临近承诺解除日期前 1 天,自动提醒解障负责人。
- 超过承诺日期未解除,自动通知任务负责人并升级到上一级。
- 挂起超过 10 个工作日,自动在项目周报中标记为红色风险。
4. 报表层(2 项)
- 挂起时长分布报表:按原因分类统计平均滞留天数。
- 挂起趋势报表:按周统计存量挂起数、新增挂起数、解除挂起数。
5. 例会层(1 项)
- 每周固定 15 分钟挂起专项会,只看挂起台账前 10 条,逐条确认解除条件和下一步动作。
这 15 项不是都要一次做完。我的建议是先做字段层和自动化层的前两条,这两块投入最小、见效最快,通常两周内就能跑起来,一个月后就能看到挂起滞留时长的变化。

六、真实案例:200 人研发组织用 PingCode 做挂起治理的 6 个月
前面提到的那家 200 人研发组织,后来完整走了一遍挂起治理。我把过程和数据记录下来,供参考。他们选择的工具是 PingCode,这类面向中大型企业、100 人以上组织的研发管理平台,在自定义字段、工作流和自动化规则上能支撑比较复杂的设计。
1. 治理前的基线
治理启动前,我们采集了一个月的基线数据:存量挂起任务 186 个,平均挂起时长 17.3 天,超过承诺期限的比例 41%,挂起任务的首次响应平均 4.6 个工作日。团队里没人能说清"当前有多少任务在等别人"。
2. 工具侧配置方案
他们在工作项上新增了挂起类型,并配置了五个必填字段。工作流上把挂起设置为独立状态,进入时必须填写字段,恢复时自动记录时间戳。自动化规则配了三条,分别对应到期前提醒、超期升级和超期 10 天标红。
报表侧做了两块:一是按挂起原因统计平均滞留天数,二是在周报里自动汇总挂起存量和增量。所有这些配置都跑在私有化部署的环境里,数据不出内网,这也是他们当初选型的硬性要求。
还有一个细节值得一提:他们原本用的是另一套海外工具,迁移时最担心的是历史数据丢失和字段映射错乱。实际迁移过程中,工作项类型、状态、自定义字段和历史评论都能平滑对应过来,历史挂起数据也被完整保留,这才让治理前后的对比成为可能。对中大型组织来说,国产替代方案能不能承接住 Jira 的数据结构,是决定要不要迁移的首要问题,而这一点往往比功能对比更关键。

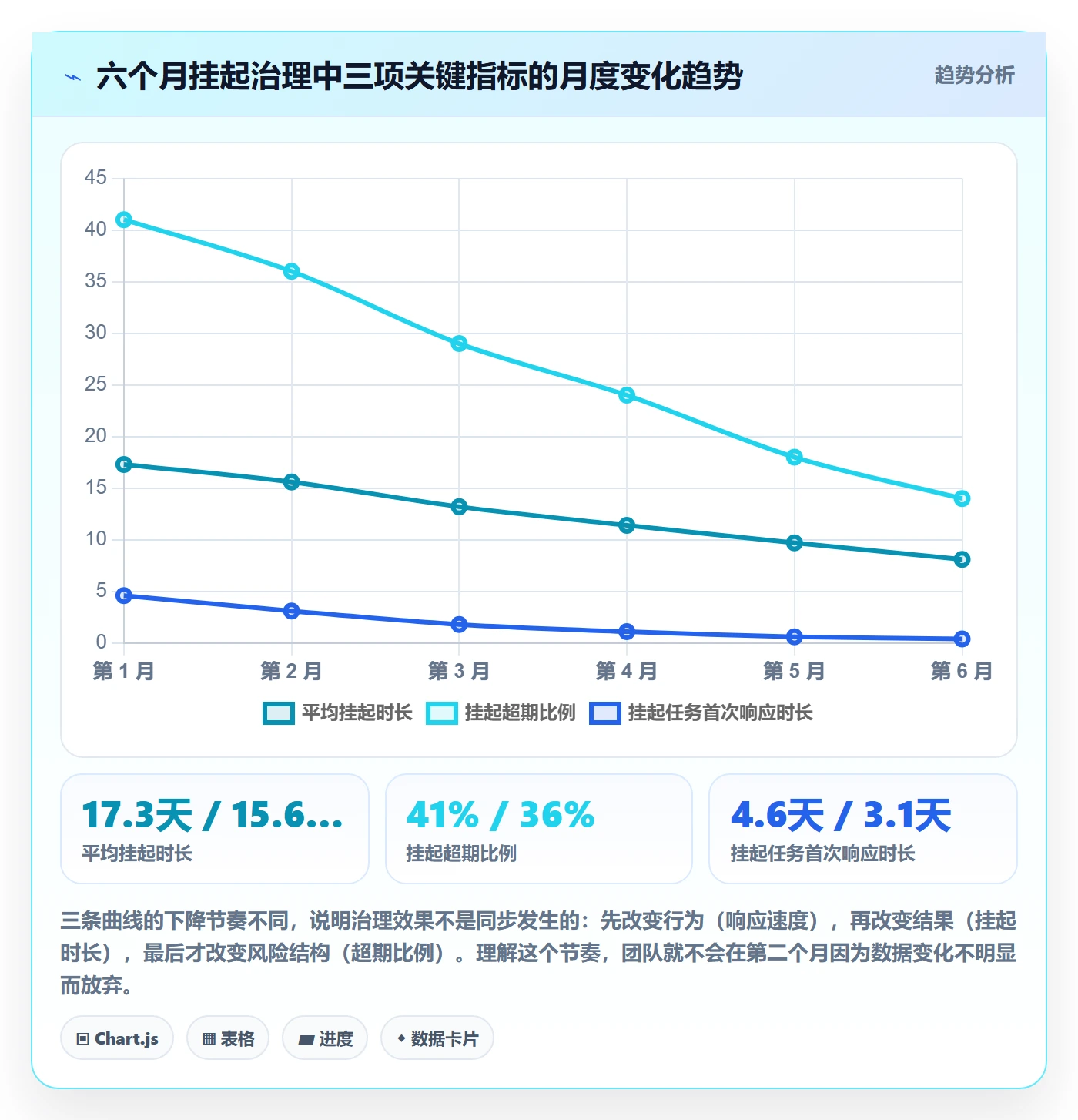

3. 六个月后的数据

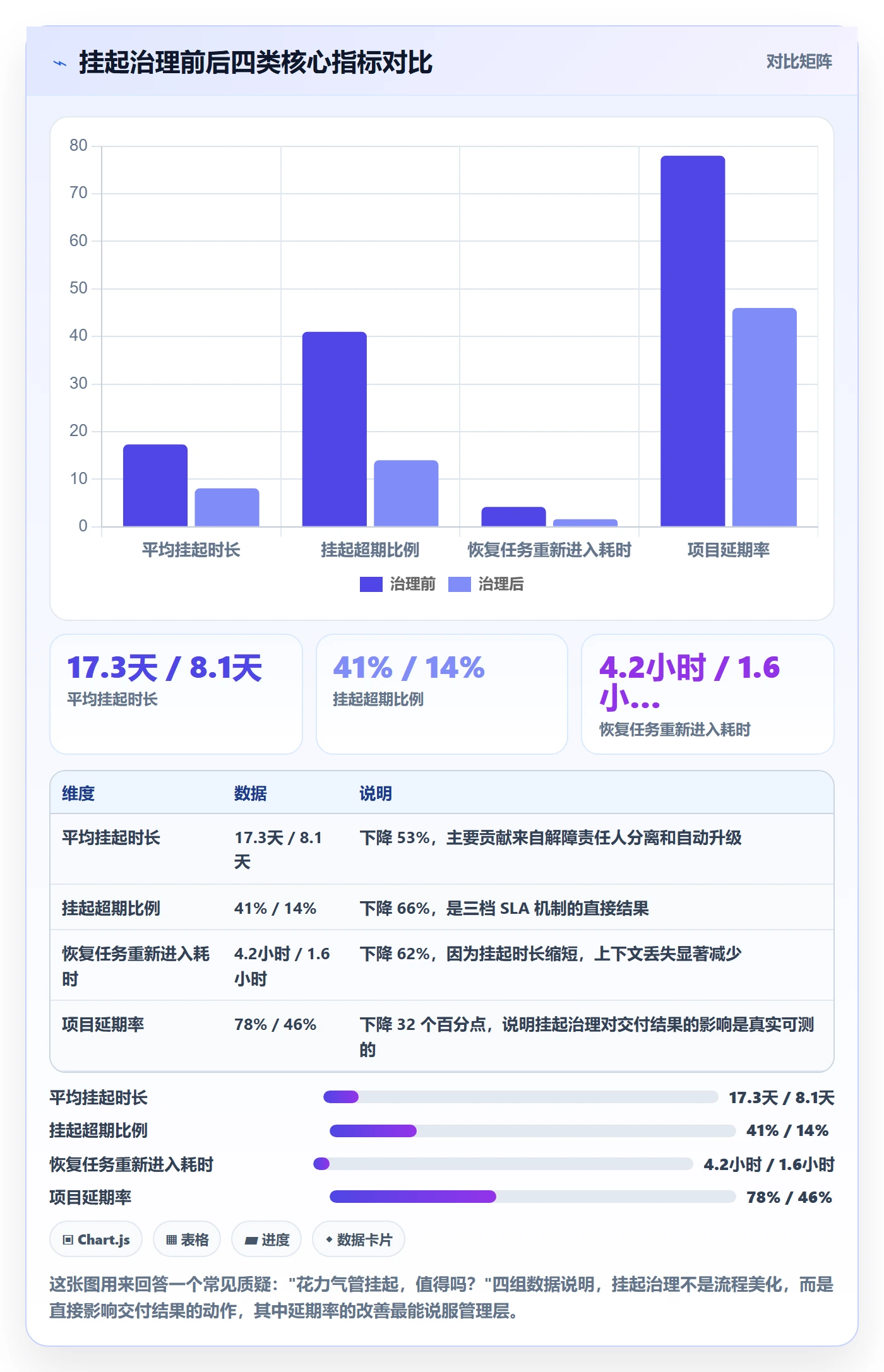

治理运行六个月后,几项关键指标的变化是明显的:平均挂起时长从 17.3 天降到 8.1 天,超期比例从 41% 降到 14%,首次响应时间从 4.6 个工作日压缩到 9 小时以内。对应的结果是,同期项目延期率从 78% 降到 46%。


4. 踩过的三个坑
过程并不顺利,我记录三个最典型的坑。
第一个坑:一开始把 P2 也纳入强制 SLA,结果大量低价值挂起占用跟进精力。后来我们把 P2 的自动升级关掉,改为周会抽查,团队负担立刻下降,P0/P1 的执行质量反而提高了。
第二个坑:解障负责人字段最初默认填任务负责人,导致数据失真。我们后来改成必须显式选择,且不允许与任务负责人相同(除非原因分类是"等资源释放"),数据质量才上来。
第三个坑:前两个月报表里的"平均挂起时长"因为历史挂起数据混入而虚高,管理层一度以为治理无效。后来我们把历史遗留挂起单独标记,报表口径改为"治理后新增挂起",趋势才变得可读。这件事让我确认:报表口径必须先于报表本身被定义清楚。

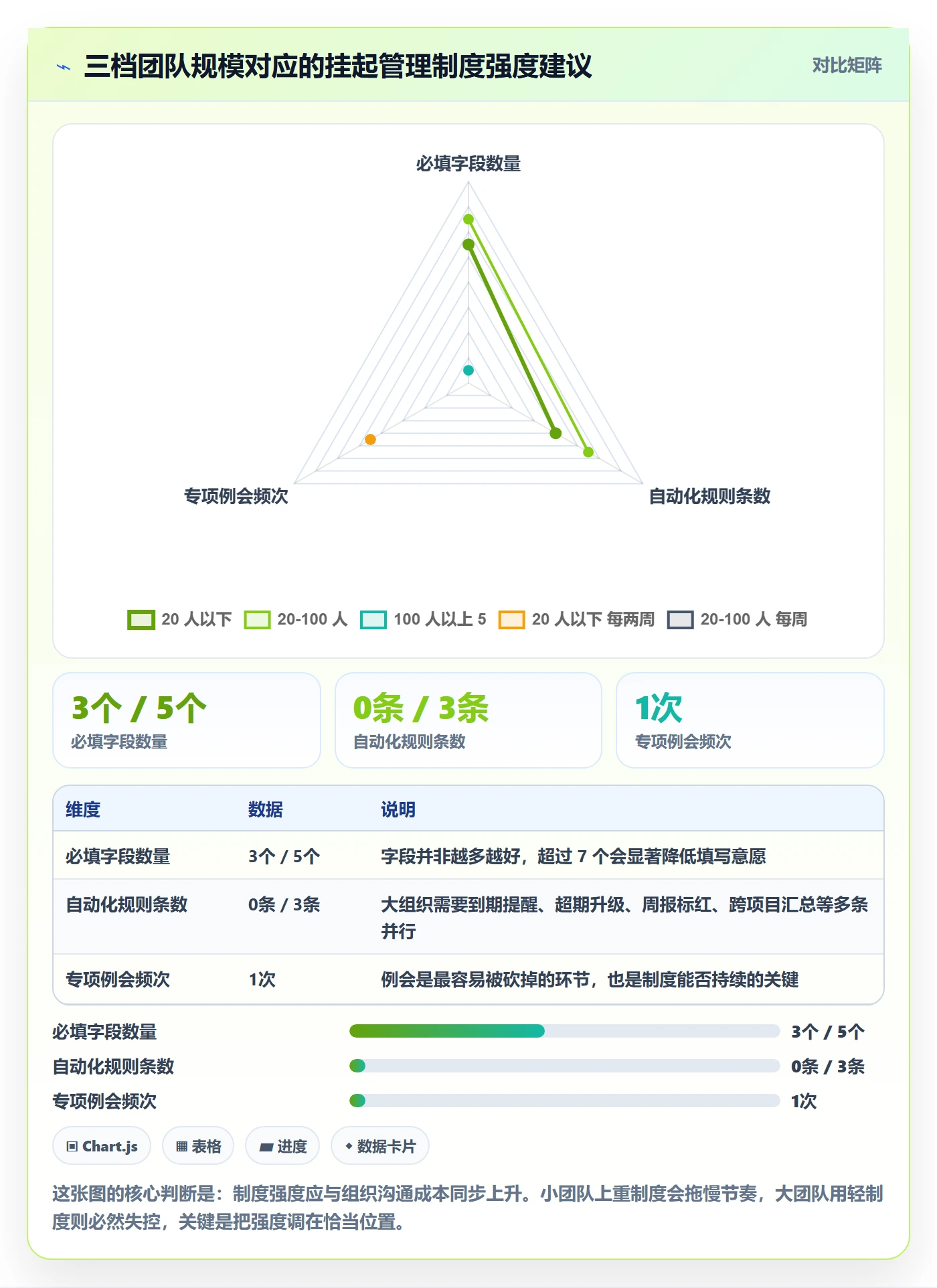

七、不同规模组织的行动建议
挂起管理没有万能方案,规模不同,制度强度应该不同。这是我给不同团队的建议。
1. 20 人以下团队:轻量台账即可
不需要复杂状态机。一个独立视图 + 三个字段(挂起原因、解障负责人、承诺解除日期)就够了。关键是每周固定看一次,而不是配置多少自动化规则。
这个规模下,沟通成本低于管理成本,过度制度化的收益是负的。
2. 20-100 人团队:字段 + 自动化 + 周会
这个规模是挂起管理开始产生明显收益的区间。因为它们通常已经跨了多个职能,靠喊话推动开始失效。建议配置完整字段层、自动化层三条规则,以及每周 15 分钟的挂起专项会。
报表可以先从两个做起:挂起存量趋势和平均挂起时长。不要一上来就做七八张报表,会没人看。
3. 100 人以上中大型组织:需要平台级支撑
到这个规模,挂起往往跨部门、跨项目、跨系统,靠个人维护表格已经不可行。需要研发管理平台提供自定义字段、工作流、自动化规则和跨项目报表能力,把制度固化进工具里。
这也是像 PingCode 这类面向中大型企业、100 人以上组织的工具真正发挥价值的地方。私有化部署能满足数据合规和内网隔离要求,对 Jira 的平滑迁移能力则决定了历史数据的可延续性,对已经积累了几年历史工单的组织来说,这一点比新功能更有决定性。
同时要建立两层治理结构:项目级负责日常跟进挂起,组织级每季度复盘挂起原因分布,从源头减少重复出现的挂起类型。比如连续三个季度"等需求澄清"都是主要来源,那问题就不是挂起管理,而是需求评审流程。

八、取舍:什么时候该严管,什么时候该放手
最后讲取舍。挂起管理不是越严越好,管理本身有成本,需要判断投入产出比。
1. 三类任务的差异化管理
| 任务类型 | 建议管理强度 | 理由 |
|---|---|---|
| 关键路径 / 里程碑任务 | 高:全字段 + P0 SLA + 每日跟进 | 一旦延误直接影响对外承诺,管理成本可以被损失规模覆盖 |
| 迭代范围内的常规任务 | 中:全字段 + P1 SLA + 每周跟进 | 影响迭代节奏但不影响对外节点,按周节奏跟进足够 |
| 技术债 / 优化类任务 | 低:基础字段 + 不做 SLA 升级 | 本身允许长时间挂起,强推 SLA 只会产生大量噪音 |
2. 成本与收益的临界点
我的经验判断是:当团队挂起任务存量长期超过 20 个,或者平均挂起时长超过 5 个工作日,挂起治理的收益就开始明显超过管理成本。在这条线以下,简单台账和手工跟进足以应付。
反过来,如果团队平均挂起时长只有 2 天,硬上三档 SLA 和五条自动化规则,只会让流程变重、让人反感,收益微乎其微。判断依据是数据,不是感觉。
还有一个经常被忽略的取舍:要不要把挂起时长绑进个人考核。我目前的判断是不要。理由是挂起往往由跨部门因素造成,绑定个人会导致两个恶果,一是没人愿意接手有外部依赖的任务,二是大家会把挂起拆成多个小块规避统计。挂起时长更应该作为团队级指标和管理层诊断工具。
把挂起管理做成"衡量协作质量"的镜子,而不是"追责个人"的尺子,这套制度才有可能长期活着。
结语:挂起管理的本质,是把"等待"变成"可见的动作"
回到开头那个例子。那个从 3 月 8 日挂到 4 月 2 日的需求,如果当时有解除条件、有解障负责人、有到期提醒,它的命运大概率会不一样。
我做了几年组织效能之后,越来越确信一个判断:项目延期很少是因为人不够努力,更多是因为等待没有被看见。挂起管理的全部价值,就是给"等待"装上字段、责任、时限和触发器,让它从模糊的感受变成可以统计、可以推动、可以复盘的对象。
下一步我的建议是分三步走,不要一次全上:
- 这一周:统计当前挂起任务数量和平均挂起时长,形成基线。如果拿不到数据,说明字段层就是你的第一个任务。
- 未来两周:补齐四个必填字段,建立独立挂起视图,把挂起任务从待办清单里挪出来。
- 未来一个月:配置到期提醒和超期升级两条自动化规则,每周开一次 15 分钟的挂起专项会,一个月后对比基线数据。
如果你所在的组织已经超过 100 人、跨了多个部门,建议直接考虑在研发管理平台上把制度固化下来,而不是靠表格加人肉提醒。像 PingCode 这类支持私有化部署、支持从 Jira 平滑迁移的平台,能让历史数据和现有流程一起接过来,避免治理动作本身又变成一场数据迁移灾难。
挂起管理不难,难的是坚持用它来面对那些"看不见但一直在流血"的地方。一旦你开始统计它,就已经比大多数团队领先了一大步。
常见问题解答(FAQ)
1. 挂起、阻塞、暂停到底有什么区别?制度里该怎么定义这几个状态?
我做项目的时候经常碰到这种扯皮:开发说任务挂起了,产品说那是阻塞不是挂起,两个人当着面争论十分钟,最后谁也没去解决真正的问题。后来我意识到,状态定义不清,后面所有的统计和考核都是错的。所以我很想知道,这几个词到底该怎么在制度里划清边界。
先把它们按发起方和是否保留排期来区分:阻塞是被动的,指任务卡在外部输入上(等接口、等数据、等审批),责任人不变,任务仍在执行队列里;挂起是主动的,指责任人提出申请,把任务暂时移出执行队列,原因通常是资源被占用、需求待确认或优先级下调;暂停一般指更高层决策整条线停下来,覆盖面比单个任务大。
落地时建议在项目管理工具里建成两个独立状态,「阻塞中」和「已挂起」,不要混用同一个状态。阻塞必须填外部依赖方和承诺时间,超时自动升级给项目经理;挂起必须填挂起类型、原因、预计恢复日期,责任人保持不变。约束是同一个任务同一时间只能处于一种状态,禁止既标阻塞又标挂起,否则报表口径会彻底乱掉。
2. 团队里谁有权批准任务挂起?要不要走审批?审批时至少要填哪些信息?
我一开始图省事,让每个人都能随手点挂起,结果月度复盘时发现一半任务挂在挂起状态里,没人管。后来我加了审批,又被吐槽流程太重、耽误事。我一直在找一个既能防滥用又不拖慢节奏的授权粒度。
我的做法是分级授权,按影响范围而不是按人头。经验阈值是这样:单任务、无下游依赖、挂起时长预计不超过3个工作日,组长口头确认即可,事后补一条记录;挂起超过3个工作日,或者会影响里程碑、有其他任务依赖它,需要项目经理和需求方双签;影响对外交付承诺的,必须上升到项目发起人。
审批表四项必填:挂起原因(从固定枚举里选,比如等待外部输入、资源被占用、需求待澄清、技术方案未定、依赖未交付)、预计恢复日期、受影响的下游任务清单、恢复后的追赶计划。
这里有个反直觉的判断:不要给太多人挂起权限,但一定要给所有人提交挂起申请的权限,否则一线员工会用填假进度来掩盖问题,那比挂起本身危险得多。
3. 任务挂起多久算超期?挂起时长该不该计入工时和考核?
季度复盘的时候我们拉了一张挂起清单,发现最长的一条挂了47天,期间没有任何人提醒过一次。那次之后我就想给挂起设一个保质期,但又担心一刀切会把合理的等待也砍掉。工时和绩效这块更纠结,到底该不该算到个人头上。
核心是给挂起设保质期,并且区分清楚责任在谁。我的做法:按预计恢复日期设三级提醒,到期前1个工作日提醒责任人确认能否恢复;到期当天未恢复,自动转为超期挂起并升级给项目经理;超过10个工作日仍未恢复,强制二选一,要么拆出一个最小可交付的子任务先推进,要么正式关闭、把剩余工作转成新任务重新排期。
工时口径上,挂起期间不计入有效工时,但要记录阻塞等待时长,复盘时按责任方归类(外部依赖、内部资源、需求不清),因为它反映的是组织问题而不是个人问题。考核不要直接扣挂起人,只看两个指标:挂起复发率,也就是同一任务反复挂起的次数;挂起恢复及时率,按预计日期恢复的比例,我一般把健康线设在80%以上。
真正计入个人考核的只有一种情况:原因填了需求待澄清,但责任人超期没有推动澄清。
4. 在某项目管理平台里,挂起状态怎么配置才能既防绕过、又能自动出报表?
我们早期就是在任务上加个状态标签加一句备注,结果每次出周报都要人工翻一遍,还经常翻漏。更麻烦的是有人用挂起状态绕过验收流程,直接算任务完结。所以我特别想知道,状态、字段和报表这三块到底该怎么配。
别只加一个状态就完事,要配三件东西。第一是独立状态加流转约束:把挂起做成独立状态,禁止从待办直接跳到挂起,必须先经过进行中或阻塞中;同时禁止挂起直接流转到已完成,必须走待验证,否则一定会有人拿它绕过验收。
第二是四个必填字段:挂起类型(枚举)、挂起原因(文本)、预计恢复日期(日期)、责任方(枚举:内部、客户、供应商),设置成进入该状态时必填、离开后只读,保证历史可追溯。第三是三张固定报表:挂起清单,按预计恢复日期排序,只显示已超期和24小时内到期的;挂起趋势图,看每周新增和恢复的净增;
责任方分布,看问题主要卡在谁身上。节奏上,每日站会只扫超期项,控制在1分钟;每周例会做一次完整挂起复盘。最后一点,筛选视图配置好之后一定要存成共享视图,别每周重新配一遍,人工统计是这套制度最先崩掉的一环。
核心关键词
文章包含AI辅助创作:挂起管理方法大全:项目经理任务执行制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373198
读者评论
我们团队去年也试着把挂起单独拉台账,但卡在解障负责人这个字段。跨部门障碍写谁?对方根本不认这个身份,PMO升级过去也只是转个邮件。结果大家还是习惯私下催,台账成了给领导看的装饰。我比较怀疑:如果解障负责人没有考核权,SLA和升级机制是不是只能解决团队内部问题?矩阵组织里,这种制度怎么落地?
文里用37个项目证明挂起数是延期的先行指标,我有点保留。挂起多和延期长可能都源于项目本身依赖复杂、需求不清,未必是挂起导致延期。而且不同工具里挂起状态口径不一样,有的团队周末不计算,有的从提交挂起审批通过才计时,统计出来的天数其实很难横向比。用某项目管理平台拉报表时,先统一定义可能比分析更重要。
恢复成本随挂起时长上升很有同感,但我们试过把挂起时长纳入周报后,出现了一个副作用:有人开始不愿意标挂起,宁可让任务“进行中”但实际不动,数据反而更失真。我觉得只压挂起时长不够,还得看挂起期间有没有安排降级交付或并行任务。如果外部依赖就是两周才回来,硬催也没用,不如提前拆出能独立完成的部分。
