关闭最佳实践:项目经理任务执行实操方法,常见问题

我用三个月时间,翻了一家 120 人研发组织近半年 2847 条已经“关闭”的任务记录。其中 913 条的关闭时间戳落在周五 16:00 之后,474 条在关闭后 30 天内被重新打开,或者被新建任务承接了同一件事。更刺眼的是:这家公司当年的任务关闭率是 96.4%,看上去非常健康;但同一年的客户缺陷逃逸率比上一年上升了 7 个百分点。关闭率越高,交付反而越差,这不是巧合,而是“关闭”这个动作被做轻了的必然结果。

这篇文章只讲一件事:项目经理怎么把“关闭”从一个随手点击的状态切换,变成一个真正有阻力、有证据、有责任人的验收闸门。我会给出可以直接落地的关闭标准、判断逻辑、工具配置方式,也会把我在实操中踩过的坑、遇到过的取舍冲突摊开讲。如果你所在团队的任务看板永远“一眼望过去全是绿的”,这篇内容大概率能帮你找到问题出在哪一层。

一、核心结论:关闭是一次验收动作,不是一次状态切换

先给结论。在项目管理系统里,“关闭”被普遍误当成进度的终点,但它真正的语义是“责任交接的终点”。前者只需要一次点击,后者需要交付物、验收人和未完成部分的显性化这三样东西同时成立。缺任何一样,这次关闭都是记账,不是交付。

1. 关闭必须同时满足三个硬性条件

我在给团队做关闭标准培训时,从不讲“要及时关闭任务”这种废话,而是直接给三个条件。三个条件全部为真才允许关闭,任意一条为假,状态只能停在“待验收”,不能进“已关闭”。

  • 可验证的交付物:一段代码、一份文档、一个数据截图、一次线上验证记录,任意一种都行,但必须是别人能点开看的东西。口头确认不算交付物。
  • 非本人的验收人:验收人必须与执行人不同,且验收人要在系统里留下确认痕迹。自己写、自己关的任务,本质上没有验收环节。
  • 显性化的未完成部分:如果有 10% 没做完,就明确写出来,并挂上后续任务链接。不允许把“差不多完成”包装成“已完成”。

2. 关闭的本质是一条责任链的收口

你可以把一条任务理解成一条短链:提出人 → 执行人 → 验收人 → 使用方。关闭动作的作用,是把这条链上每个节点的确认信号收拢到同一个时间戳上。如果链条上有任何一环没发声,关闭就等于替他们发了声。

这也是为什么我在复盘时特别关注关闭动作的“操作人”字段。操作人如果是执行人本人,这条任务的关闭可信度就要打折;如果操作人是验收人,可信度显著提升。很多人以为这只是流程洁癖,其实它直接决定了数据能不能被拿来做决策。

3. 关闭率不是健康指标,关闭可信度才是

大部分团队看板上挂的“任务关闭率”,是一个几乎必然接近 100% 的数字,因为它衡量的是行为而非结果。你真正该盯的是三个替代指标:关闭返工率、关闭后缺陷注入率、关闭证据完整率。我用它们替换掉关闭率之后,才第一次看清团队真实的交付节奏。

关闭最佳实践:项目经理任务执行实操方法,常见问题

二、背景与真实场景:关闭为什么成了最脆弱的一环

要理解关闭为什么容易被做轻,得先看它在系统里的成本结构。创建一条任务要点五次鼠标、填八个字段;而关闭一条任务,只需要改一个下拉框。当正确行为和错误行为的操作成本差出十倍时,组织的行为必然向成本低的那一侧倾斜。

1. 一个真实场景:周五下午的批量关闭

那家 120 人公司有一个不成文的习惯:每周五 16:00 到 17:30,各小组长会集中清理本组任务。我旁观过一次,某组长在 40 分钟里处理了 63 条任务,平均每条 38 秒。这个时间足够他判断“这件事还做不做”,但绝不足以判断“这件事做完了吗”。

批量关闭的破坏力不在于漏掉了多少细节,而在于它向团队传递了一个信号:关闭是一个行政动作,不是技术判断。一旦这个信号形成,后面再加多少流程规范都会被架空。

2. 关闭动作的边际成本趋近于零,是问题的根源

软件系统里,“状态字段”的设计初衷是描述现实,但它的操作成本几乎为零。现实里确认一件事真的完成了,可能需要重跑一遍流程、打一个电话、等一个客户回复;系统里只需要点一下。这种成本落差制造了一个灰色空间:状态和现实可以长期不一致,而且没人立刻察觉。

我把这种现象叫“关闭通胀”,系统里关闭的任务数量持续增加,但每一个关闭所代表的实际交付量持续下降。它不制造错误,它只是让错误变得不可见。

3. 未完成负债的构成,决定了关闭该有多严

每一条被草率关闭的任务,都会留下一笔“未完成负债”。我在那次复盘里把它拆成四类,占比差异很大,但每一类都需要不同的关闭标准去拦截。

关闭最佳实践:项目经理任务执行实操方法,常见问题

四类负债里,最危险的是第一类。功能主流程跑通带来的“可用错觉”极强,导致验收人和执行人都会倾向于认为可以关闭。而它的偿还成本往往在两个月后才显现,那时上下文已经完全丢失。

三、常见误区拆解:六种让关闭失效的典型做法

我见过上百个团队的关闭流程,错误的做法高度集中在六种模式上。它们不是低级失误,而是每个都在某些场景下“看起来合理”,所以特别难纠正。

1. 误区一:完成即关闭

这是最普遍的误区,把“开发完成”等同于“任务完成”。在研发流程里,开发完成只是中间态,后面还有自测、代码评审、联调、回归、验收。把这几步压缩掉,关闭就失去了筛选功能。

我通常建议把状态拆成四段:进行中 → 开发完成 → 待验收 → 已关闭。多出来的两个状态会逼团队回答一个关键问题:谁有权把一个任务从“待验收”推进到“已关闭”?这个问题的答案,就是关闭流程的真正边界。

2. 误区二:谁做谁关

执行人自报自关,是关闭可信度流失最快的路径。我不是怀疑执行人的职业操守,而是承认一个心理事实:没有人愿意在任务即将结束时发现新问题,这会让自己的工作量白费。让执行人负责关闭,等于让他给自己判及格。

更务实的做法是,执行人负责提交验收,验收人负责执行关闭。关闭权限应该收归验收人。这会让关闭动作多出半天到一天的延迟,但换来的是返工率的显著下降。

3. 误区三:关闭率越高越好

把关闭率写进考核的团队,几乎都会在两个月内观察到同一个现象:关闭率冲上 98%,同时“重开率”和“新建关联任务率”一起上升。任务被关掉又新建一个几乎一样的任务,考核数据好看了,实际工作量翻倍了。

更隐蔽的变种是“改口径”。把原本 30 条子任务合并成 1 条父任务,关闭率立刻从 82% 跳到 100%。这类操作在数据上无迹可寻,只有对比任务粒度变化才能发现。

4. 误区四:关闭即终结,不再追溯

关闭之后的任务不应该变成数据坟场。我在设计关闭流程时,一定会保留三个可追溯入口:谁关的、依据什么关的、后来有没有被重开。这三条信息在半年后的复盘里价值极高。

尤其要保留“重开”这个动作。重开率是一个被严重低估的指标。团队重开率高,说明关闭标准过松;重开率接近零,反而要警惕是不是没人敢重开。健康的区间一般在 5% 到 12% 之间,这是我观察多个团队后给出的经验基准,不是行业统计值。

5. 误区五:父任务随子任务自动关闭

这是工具带来的“便利陷阱”。很多项目管理平台支持子任务全部完成后父任务自动关闭。这个功能听起来高效,实际上会让父任务上绑定的验收、文档、发布说明等交付物被静默跳过。

我的建议是:父任务的关闭永远保持人工触发。自动关闭只适用于纯粹的容器型父任务,且必须在字段上明确标注该父任务无独立交付物。

6. 误区六:关闭没有成本,所以随时可以关

这是一个认知层面的误区。关闭的成本不在关闭那一刻,而在两个月后。当你需要追溯一次线上故障的来源时,一个缺失验收记录的关闭会让你多花两到三天去翻聊天记录和提交历史。

我在一次故障复盘中算过一笔账:因为关闭记录缺失导致的责任归属不清,那次故障多消耗了 42 个工时。这笔成本从未被算进任何一次“关闭效率”的统计里。

关闭最佳实践:项目经理任务执行实操方法,常见问题

四、专业判断逻辑:我用来判断一条任务能不能关的四个问题

上面讲的是误区,这一节讲判断。我在评审任何一条任务的关闭时,只问四个问题。四个问题的答案都是“是”,才允许关闭。这套逻辑我在三个不同规模的组织里用过,规则简单,但很少被绕过。

1. 问题一:交付物能不能被别人独立打开验证

关键在“独立”两个字。如果只有执行人自己能打开、自己知道去哪看,那不算可验证交付物。可验证的标准是:一个完全不了解上下文的人,能在十分钟内找到并判断它是否满足要求。

我见过一个特别典型的反例:某团队把“接口已联调通过”作为交付物描述,但既没有联调记录,也没有抓包截图。三个月后接口出问题,没人能说清当时联调覆盖了哪些场景。后来我们把交付物定义收紧成“带有请求响应对的联调记录链接”,同类问题再没出现。

2. 问题二:验收人是否与执行人分离且有明确授权

分离只是第一步,授权是第二步。我遇到过验收人被安排成“产品经理”,但产品经理根本没有权限确认技术实现是否达标。这种情况下,验收变成了形式确认。

正确的做法是按交付物类型分配验收人:需求实现类由产品验收,性能与稳定性类由技术负责人验收,界面与交互类由设计方验收。一条任务可以挂多个验收人,但至少要有一个对结果负实质责任。

3. 问题三:未完成部分是否已显性化并有承接

允许部分完成,但不允许隐式部分完成。我在关闭模板里固定加了一个“未覆盖范围”字段,要求执行人明确写出本次没有覆盖的场景。这个字段允许填“无”,但必须显式填写。

实践下来,这个字段的填写率本身就是一个很好的质量信号。如果某团队的“未覆盖范围”长期 100% 填“无”,要么是任务粒度过粗,要么是这个字段在被应付。

4. 问题四:关闭之后能不能被追溯

追溯能力取决于三件事:关闭时是否留下字段快照、关闭操作的审计日志是否完整、重开路径是否畅通。前两项是工具能力,第三项是管理态度。

我特别看重第三项。一个不允许重开的流程,不是严格,是僵化。因为现实里任务确实会被错误关闭,唯一能纠正它的机制就是重开。如果重开需要审批三级,团队就会选择新建一个任务绕过它,数据只会更乱。

5. 关闭质量四级模型

把上面的判断落到可操作的层面,我做了一个四级模型,用来快速给团队现状定级,也用来定义改进目标。级别不是越高越好,而是要和项目风险等级匹配。

等级 关闭标准 适用场景 典型关闭滞留时长
L1 自由关闭 执行人自行关闭,无强制字段 内部探索、原型验证、一次性脚本 0.5 天以内
L2 记录式关闭 必须填写交付物说明,执行人可关闭 内部工具迭代、非核心需求 1 天左右
L3 验收式关闭 验收人关闭,必须附验收证据与未覆盖范围 客户可见需求、核心产品功能 2 到 4 天
L4 留痕式关闭 在 L3 基础上增加回归结果、遗留问题链接、双人确认 涉及资金、合规、生产环境变更 4 到 7 天

这里有个容易被忽略的判断题:一个团队里可以同时存在四个等级,但不能对同一个等级的任务采用两种标准。混乱往往不是因为标准太严或太松,而是因为同类任务的标准不一致,导致团队不断试探边界。

关闭最佳实践:项目经理任务执行实操方法,常见问题

关闭最佳实践:项目经理任务执行实操方法,常见问题

五、案例与数据观察:把关闭变成一道有阻力的闸门

先说明数据来源。这是我在一家 120 人规模的软件公司做的三个月试点,覆盖三个产品线、共 11 个迭代。数据来自系统审计日志与迭代复盘记录,我按月做了前后对比。样本量不大,结论适合做参考基准,不适合直接套用到所有组织。

1. 试点背景与改造前的状态

改造前的情况:任务关闭率 96.4%,平均关闭滞留时长 0.6 天,关闭后 14 天缺陷注入率 17%,关闭证据完整率 38%。团队当时的管理诉求是“想看清真实进度”,因为它们已经连续两个季度在迭代末期出现集中爆雷。

我们的改造目标一开始就定得很克制:不追关闭速度,先把关闭证据完整率提到 80% 以上,把关闭后缺陷注入率压到 10% 以下。关闭率这个指标被直接从看板上撤掉了。

2. 改造前后的核心指标对比

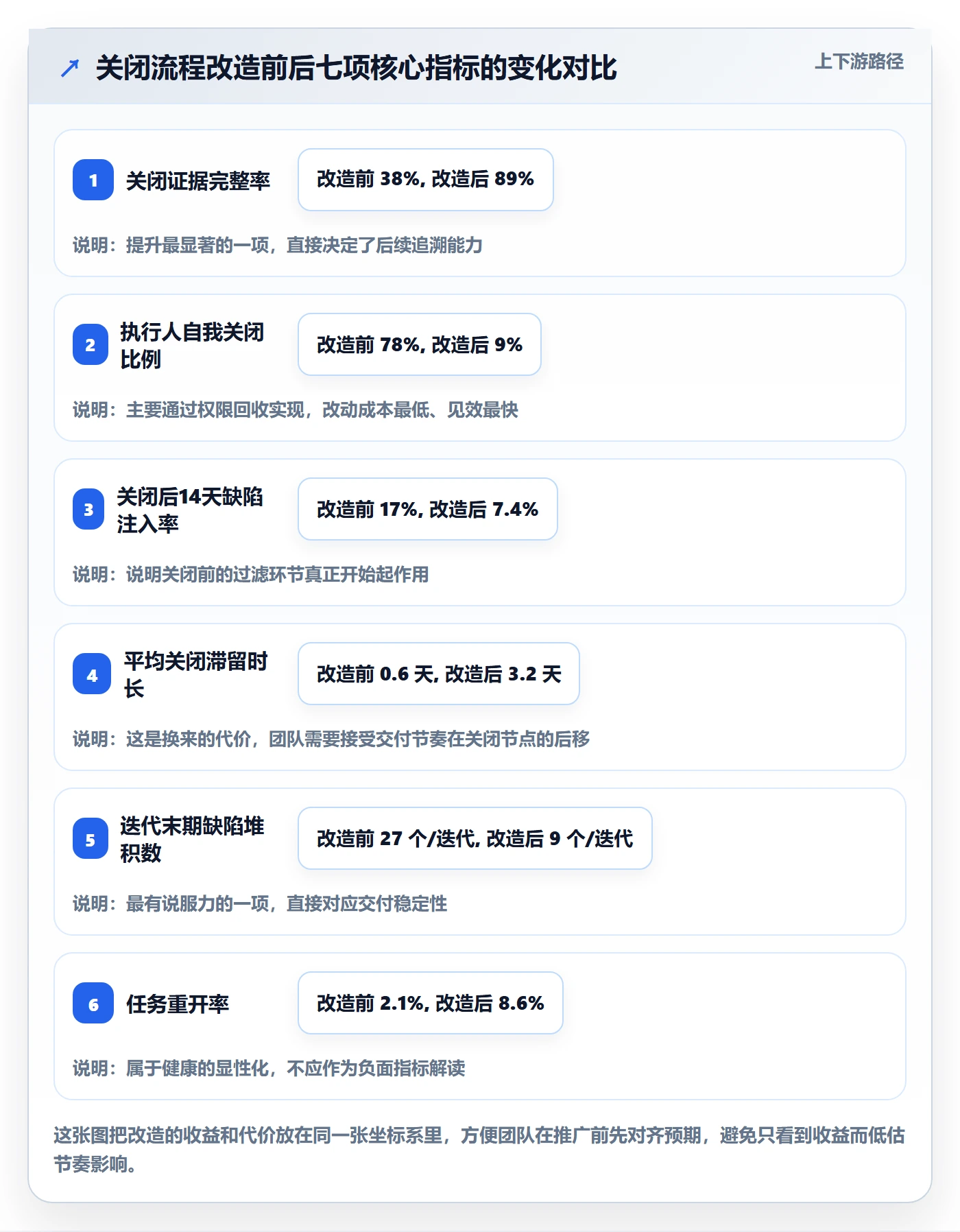

三个月后的数据如下。我刻意保留了“关闭时效性”这一项下降,因为它是真实代价,藏起来会让后续推广时团队产生不切实际的预期。

指标 改造前 改造后(第 3 个月) 变化幅度
任务关闭率 96.4% 88.1% -8.3 个百分点
关闭证据完整率 38% 89% +51 个百分点
执行人自我关闭比例 78% 9% -69 个百分点
关闭后 14 天缺陷注入率 17% 7.4% -9.6 个百分点
平均关闭滞留时长 0.6 天 3.2 天 +2.6 天
迭代末期缺陷堆积数 平均 27 个/迭代 平均 9 个/迭代 -67%
任务重开率 2.1% 8.6% +6.5 个百分点

重开率上升是最容易被误读的一项。很多人第一反应是“改坏了”。我的判断恰好相反:重开率从 2.1% 升到 8.6%,说明过去被隐藏的问题现在被显性化了,而不是问题变多了。配套观察是,这段时间内新建“重复任务”的数量下降了 41%,两者是同一件事的两种表现形式。

关闭最佳实践:项目经理任务执行实操方法,常见问题

3. 在 PingCode 里把关闭做成一道有阻力的闸门

这套机制能落地,靠的是工具层面的强约束,而不是靠团队自觉。我们用的是 PingCode,它的自定义工作流、字段校验和审计能力基本能满足上面的全部要求。下面按我们实际的配置顺序讲。

(1)状态流拆分:把“开发完成”和“已关闭”彻底分开

我们把需求类和缺陷类的状态流都拆成五段:进行中 → 开发完成 → 待验收 → 已关闭 / 已拒绝。关键改动是取消“开发完成”直接跳到“已关闭”的路径,所有任务必须经过“待验收”。这一步在配置上只是删掉一条流转线,但对行为的影响最大。

(2)必填校验:让关闭动作有真实阻力

进入“已关闭”状态时强制校验四个字段:验收人、验收证据链接、未覆盖范围、回归结果。前两个为空时系统直接拦截,后两个必须显式填写,允许填“无”。我们还加了一条比较严的规则:验收人字段不能等于当前操作人。

这条规则一开始被质疑最多,有组长说“我就是又开发又验收”。我的回应是:那这条任务的关闭应该由你的上级或者产品经理执行。规则执行两周后,质疑声基本消失,因为大家发现它真正拦住的是随手关闭。

(3)自动化规则:把治理成本从人转移给系统

我们配了三条自动化规则。第一条:任务进入“待验收”超过 48 小时未处理,自动提醒验收人并抄送项目负责人。第二条:任务关闭后 7 天内被重开,自动打上“关闭质量”标签并计入统计。第三条:检测到同一需求在 30 天内被新建两次以上,自动标记疑似重复关闭。

第三条规则的价值被严重低估。它不需要任何人主动上报,就能把批量关闭产生的隐性重复任务暴露出来。上线后第一个月,它标记出 34 组疑似重复任务,其中 26 组被确认。

(4)报表与审计:让关闭数据可被追问

我们建了三个固定视图:关闭证据完整率趋势、按验收人统计的关闭分布、关闭后重开明细。第三个视图是团队最爱看的,因为它能直接定位到哪一类任务的关闭质量最差。所有关闭操作在 PingCode 里都留有操作人、时间戳和字段快照,三个月后仍可完整还原。

(5)部署与迁移:这套机制在什么环境下更好落地

对中大型组织来说,关闭流程往往涉及审计要求,数据落地位置和权限颗粒度会比较敏感。PingCode 支持私有化部署,对 100 人以上、需要把研发数据留在内网的组织比较友好。另外它支持 Jira 平滑迁移,我们当时从原有平台迁过来,历史任务的关闭记录和状态映射基本做到了无损,这对保留关闭质量基线很关键,也是很多团队做国产替代时的核心顾虑之一。

(6)一份可以直接参考的关闭校验配置

下面是我们在 PingCode 自定义工作流里配置的关闭校验规则结构,字段名做了通用化处理,你可以按自己团队的字段命名调整后直接套用。

{
"workflow": "requirement_close_gate",

"transition": "待验收 -> 已关闭",

"allowed_operator_roles": ["验收人", "项目负责人"],

"guards": [

{ "field": "验收人",     "rule": "required && value != current_operator" },

{ "field": "验收证据",   "rule": "required && value.length >= 1" },

{ "field": "回归结果",   "rule": "value in ['通过', '部分通过']" },

{ "field": "未覆盖范围", "rule": "required" },

{ "field": "遗留问题链接", "rule": "required if 回归结果 == '部分通过'" }

],

"on_reject": {

"state": "待验收",

"notify": ["验收人", "项目负责人"]

},

"automation": [

{ "trigger": "待验收驻留 > 48h", "action": "提醒验收人并抄送项目负责人" },

{ "trigger": "关闭后 7 天内被重开", "action": "打标签 关闭质量,计入统计" },

{ "trigger": "同需求 30 天内新建 >= 2 次", "action": "标记 疑似重复关闭" }

],

"audit": {

"record": ["操作人", "时间戳", "前后状态", "关键字段快照"]

}

}

4. 试点中三个反直觉的发现

第一个发现:关闭滞留时间变长,整体交付周期反而缩短了。试点期间三个产品线的平均迭代交付周期从 21 天降到 18 天。原因不难理解,关闭前多花的两三天,省掉的是关闭后返工的五到六天。

第二个发现:把关闭权限收归验收人后,验收人成了最积极推动任务完成的人。过去任务卡在“待验收”是执行人的压力,现在变成了验收人的待办堆积,推动力自然从下游传到了上游。

第三个发现:关闭率下降引起了管理层最初的不安,但两周后自动消失。因为一旦他们看到迭代末期缺陷堆积数从 27 降到 9,就没人再关心关闭率了。指标的说服力来自它和真实痛点的关联度,而不是数字本身好不好看。

关闭最佳实践:项目经理任务执行实操方法,常见问题

六、行动建议:不同规模、不同项目类型怎么做

关闭标准没有统一答案,它必须和组织规模、项目风险、交付节奏匹配。下面按我实际接触过的几类场景分别给建议,你可以直接找到最接近的那一栏。

1. 20 人以下小团队:只做两件事

小团队最大的优势是沟通成本低,最大的风险是流程负担。这个阶段不要上四字段校验,只需要做两件事:把关闭权限收归非执行人,以及要求关闭时贴一个可打开的证据链接。

这两件事加起来不会给任何人增加超过一分钟的操作时间,但能拦住 70% 以上的草率关闭。其余规则等到团队超过 30 人再加,加早了只会被绕过。

2. 50 到 150 人研发组织:值得上完整校验

这个规模是关闭治理收益最明显的区间。跨组协作变多,依赖关系变复杂,一条草率关闭的任务影响面会扩散到三四个组。我建议直接上 L3 标准,并且强制要求“未覆盖范围”字段。

同时一定要建关闭质量看板。这个规模的团队无法靠口口相传维持标准,必须有可视化反馈。看板只需要三个图:证据完整率、按验收人分布的关闭量、重开明细。

3. 150 人以上多项目并行组织:分层标准加审计

这个规模最容易出现的不是标准太松,而是标准打架。不同产品线各自定了一套关闭规则,跨项目协作时就会出现“这两边对关闭的定义不一样”的扯皮。

我的建议是拉齐一个全组织的最小关闭标准,然后允许各产品线在此基础上加严,不允许放松。加严的部分必须写进流程文档并在系统里可配置,否则等于没有标准。同时引入审计维度,因为规模到这个量级,数据可信度直接关系到资源分配决策。

4. 交付型项目 vs 内部产品迭代:关闭的定义不同

交付型项目的关闭必须绑定客户确认。这里有个现实冲突:客户往往不愿意走正式验收流程,回一句“可以”就算通过。我的处理办法是,把客户的口头确认截图或会议纪要作为验收证据上传,由项目经理代签,但必须在字段里标注确认来源。

内部产品迭代则可以宽松一些,允许以内部验收人确认为准,但要求必须附上线上验证记录或者监控数据。这两种场景的关闭标准差异,本质上是风险承担方不同。

5. 紧急故障修复类任务:走快速通道,但保留证据

故障修复不能等三天。这类任务我建议单独设一条快速关闭通道:允许执行人在修复后立即关闭,但必须在关闭后 24 小时内补齐回归验证记录,逾期自动重开并升级提醒。

这个设计的好处是把“快”和“留痕”拆成了两个时间窗,两者不再互相冲突。我们在试点团队里跑过这条规则,故障类任务的平均关闭时长保持在 3 小时以内,同时证据补齐率达到 93%。

6. 七天启动清单

如果你打算下周就开始改,可以照这个顺序走。顺序很重要,先动权限、再动字段、最后动看板,颠倒了会遇到最大的阻力。

  1. 第 1 天:导出近三个月所有已关闭任务,统计执行人自我关闭比例和关闭证据完整率。这两项决定了你的起点。
  2. 第 2 天:把关闭权限从执行人手里收回,交给验收人或项目负责人。只改权限,先别加字段。
  3. 第 3 天:给关闭动作加两个必填字段,验收证据、未覆盖范围。允许填“无”。
  4. 第 4 天:把“开发完成”到“已关闭”的直接路径删掉,强制经过“待验收”。
  5. 第 5 天:配置超时提醒与重开打标签两条自动化规则。
  6. 第 6 天:建三个看板视图,向团队公示当前数据,明确说明关闭率不再是考核项。
  7. 第 7 天:开一次 30 分钟复盘,只讨论一个问题,新规则拦住的第一条任务是什么,拦得对不对。

关闭最佳实践:项目经理任务执行实操方法,常见问题

七、取舍:严格度、流动性与人效之间的三角

任何关闭治理都会遇到取舍,而且这些取舍没有标准答案。我把最常见的四组冲突和我的判断写出来,你可以对照自己团队的情况做选择。

1. 严格关闭 vs 快速流动

这是最根本的一组冲突。严格关闭会让任务在“待验收”堆积,影响看板的流动性;快速流动会让关闭失去过滤功能,问题延迟爆发。我的判断是:在需求吞吐量稳定的团队里,优先选严格;在需求波动剧烈的团队里,优先保证流动,但必须配合更强的关闭后抽查。

判断依据是波动来源。如果波动来自外部(客户临时加需求),流动性更重要;如果波动来自内部(需求反复变更),严格关闭反而是止血手段。

2. 重开旧任务 vs 新建任务

这是一组隐性取舍。重开的好处是保留完整上下文,坏处是会打乱原有迭代的统计口径。新建的好处是统计清爽,坏处是历史信息断裂。

我的规则是:如果是同一个交付物没做完,重开;如果是交付物变了,新建。这个判断标准足够简单,团队执行起来不用反复请示。同时要允许重开,不能设置审批关卡,否则团队会一律选择新建。

3. 关闭粒度:拆细还是合并

粒度直接影响关闭的准确性。粒度太粗,一条任务里混着十几件事,关闭时只能整体判断,必然粗糙;粒度太细,关闭动作变成负担,团队会产生应付心理。

我的经验基准是:一条任务的关闭判断,应该能在 15 分钟内完成。如果一条任务的验收需要半天,说明它该拆了;如果一条任务从开工到关闭不到两小时,说明它该合并进父任务。这个 15 分钟的界限,比任何字段规范都更容易被团队接受。

4. 工具强约束 vs 团队自律

有人主张靠工具卡死,有人主张靠文化自觉。我的立场很明确:在关闭这件事上,工具约束优先。原因是关闭的心理阻力天然存在,纯靠自律必然在项目压力大的时候失守,而项目压力大恰恰是关闭质量最关键的时期。

但这不意味着把所有判断都交给工具。工具负责拦“有没有”,人负责判“够不够”。比如系统能强制要求填验收证据,但无法判断这个证据是否充分,那部分仍然需要验收人的专业判断。

5. 什么情况下我建议主动放宽关闭标准

有三种情况我会主动放宽。第一种是探索型任务,结论本身就是“此路不通”,此时强行要求交付物是荒谬的。第二种是明确的技术债清理类任务,允许以“已完成 X% 且剩余部分已登记”作为关闭依据。第三种是紧急故障的临时修复,允许先关后补证据,但补录期限必须硬性约束。

放宽不等于放任。我在这三种情况下都会加一条附加要求:关闭时必须在“未覆盖范围”字段里写清楚放宽的理由。这个字段后来成了我复盘时最有价值的输入,因为它记录了团队在什么压力下选择了妥协。

关闭最佳实践:项目经理任务执行实操方法,常见问题

八、常见问题与下一步

1. 关闭标准该由谁定?

由项目负责人定,但要经过验收人确认可执行。我见过太多标准是管理层拍出来的,验收人一看就知道做不到,于是从第一天起就在应付。正确的顺序是管理层给风险等级和底线,验收人给可执行的具体字段,两边对齐后再发布。

2. 客户不配合验收,任务就永远关不掉怎么办?

不能让流程被外部卡死。我的做法是设一个“客户确认中”的中间状态,允许项目经理基于交付证据先行关闭,但必须在字段里标明确认来源和待确认事项,同时设定 14 天的确认期限,逾期自动升级给商务或高层推动。

3. 关闭证据要多详细才算够?

够的标准是:三个月后一个不了解上下文的人,只看证据就能判断这条任务是否达标。我常用一个测试:把证据发给一个没参与该项目的同事,如果他在十分钟内能说出这条任务做了什么、没做什么,证据就够了。

4. 团队抵触新关闭流程,怎么推进?

先把关闭率从考核里拿掉,这一条能消解大部分抵触。抵触的根源往往不是嫌麻烦,而是担心新流程会变成新的考核工具。第二步是把关闭质量的收益可视化,比如公示迭代末期缺陷堆积数的下降曲线,让大家看到真实回报。

5. 历史遗留的异常关闭记录要不要回头清理?

不要全量清理,成本太高且收益有限。我的建议是只处理近三个月且与当前活跃需求相关的部分,其余的做一次数据标注即可。清理历史数据的价值,远低于把新关闭动作管住。

6. 关闭质量指标应该考核吗?

我倾向不考核,只公示。一旦把关闭证据完整率写进绩效,团队会用最低成本的证据去填充字段,指标会快速失真。公示的压力已经足够驱动行为改变,尤其是在中大型组织里,同侪可见性比考核更有力。

最后说下一步。如果你只能做一件事,我建议从明天开始,把任务关闭的权限从执行人手里收回来。这一个动作的改动量极小,不需要任何工具升级,也不需要开会宣贯,但它会立刻让“关闭”重新变成一次需要别人点头的动作。等你看到第一批被拦下的任务时,再决定后面加多少规则。关闭治理最难的部分从来不是设计标准,而是让团队相信,多花的那三天不是在拖慢进度,而是在替未来省下三周。

常见问题解答(FAQ)

1. 项目验收都过了,还有一堆任务挂在“进行中”,关闭前到底要不要逐条清零?

我第一次带项目收尾时就踩过这个坑:客户已经签了验收单,可看板上还剩 30 多条“进行中”,我心想反正交付了,直接归档算了。结果三个月后老板问“这个项目到底投入了多少人天”,我拿不出干净的数据,只能靠人肉回忆。后来我才明白,任务状态不收敛,项目就永远关不干净。

要清零,但不是靠“全部标完成”。我的做法是设一个 3 个工作日左右的冻结期,把所有残留任务按三类处理:真正做完的补上产出物链接再标完成;没做完但仍有价值的,转成新项目或运维工单并注明承接人;确定不做的,统一标注“已取消”并写一句取消原因。

判断依据是:完成率、投入工时这类统计口径只认终态,只要还有任务停在中间状态,项目报表就是失真的。冻结期结束后,看板上除终态外不应再有其他状态的任务,这条可以作为关闭评审的硬门槛。

2. 项目关闭的时候,怎么判断哪些遗留任务该转成新项目、哪些该转给运维、哪些直接砍掉?

我们内部吵过很多次:开发说“这个优化不做可惜”,运维说“这本来就不该我接”,最后谁都不认领,任务就一直挂在原项目里。我自己定了一套分流规则之后,扯皮少了一大半。

我的分流标准是三条线:第一看有没有明确业务方和验收人,没有就直接砍掉,别留在系统里当僵尸任务;第二看它是不是维持线上可用所必需,是就转运维,并且必须写清触发条件(比如“接口超时率超过 5% 时扩容”),不能只写“持续优化”;

第三看它是否构成一个可独立交付的价值单元,是就单独立项,同时明确排期和预算来源。经验值是:一个遗留任务如果在关闭会上 5 分钟内说不清归属和优先级,基本就该取消。所有转出任务都要在新载体里带上原项目编号,方便半年后追溯这笔投入从哪来。

3. 任务执行阶段,项目经理怎么盯进度,才不至于到关闭前才发现大面积延期?

我以前是靠每周问一次“进展怎么样”,得到的回答永远是“快好了”。直到有一次上线前三天,两个关键任务同时爆掉,我才意识到问题不在成员不汇报,而在我的跟踪方式太粗。

关键是把“进度”拆成可观测的信号,而不是靠感觉。我一般只盯三类数据:任务实际完成时间与承诺时间的偏差、处于“进行中”超过约定时长(比如 5 个工作日)仍未更新的任务数、以及被反复改期的任务次数。前两个指标超过阈值就说明卡住了,第三个指标连续两次就该升级处理。

具体动作上,我要求成员在任务下更新进展时必须带上“下一步动作 + 预计完成时间”,只写“进行中”不算有效更新。周会上不逐个念任务,只过这三类异常项,效率高很多。这样到关闭阶段,延期是提前两周就暴露的,而不是最后一天才发现的。

4. 项目关闭会开完,复盘文档写完就没人看了,怎么让复盘真的产生作用?

我们写过几十页复盘,半年后翻出来发现同样的问题又犯了一遍。我后来才想明白,复盘失效不是写得不够多,而是没有落到具体的人、具体的时间点、具体的地方。

我的做法是复盘只产出两类东西:一条“下次必须改”的清单和一条“这次做对了、要保留”的清单,每条都必须挂一个负责人和一个验证时间,最多 5 条,写多了就没人执行。

同时把结论落到能长期生效的位置,流程类问题更新到团队的工作约定里,工具配置类问题直接改成模板或检查项,人员协作类问题写进下一轮项目启动会的必讲内容。判断复盘有没有用的标准很简单:下一个项目启动时,能不能指着某条改动说“这是上个项目带来的”。

另外,项目关闭后建议保留只读权限而不是直接删除,方便后续半年内做数据回溯和责任追溯,但要在归档说明里写清数据口径,比如工时是否含测试与运维阶段。

核心关键词

读者评论

田
田依诺

关闭率与缺陷注入率反向关系这个结论我认同,但把D团队当模板要谨慎。我们团队试过验收人关闭,滞留两天以上,遇到客户紧急上线时根本等不起。后来改成按任务类型分级:线上故障、对外接口必须验收证据,内部重构和技术债可以简化。否则关闭闸门越严,业务侧越容易绕过系统另开小群跟进,反而更不可见。

方
方婉清

执行人自我关闭确实常见,但落到小团队,验收人往往就是项目经理或技术负责人,所有任务都等验收会直接堵死。我更倾向用风险分级,而不是统一收权。另外父任务自动关闭那个坑很深,某项目管理平台默认开启时,发布说明和文档经常被静默跳过,后来只能改成手动关闭并加必填交付物。

江
江若宁

重开率5%到12%这个经验区间我持保留态度。我们团队重开率长期低于3%,不是因为关闭标准松,而是需求相对稳定、验收人就在同一个作战室。反过来,强行追求重开率可能诱导大家把正常返工也标成重开。关闭证据完整率也一样,如果不区分任务等级,最后只会变成全员补截图的形式主义。

文章包含AI辅助创作:关闭最佳实践:项目经理任务执行实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/372871

赞 (0)
飞飞飞飞
任务执行如何做好重开?项目经理实操方法与操作步骤
上一篇 37分钟前
完成实操方法:项目经理提升任务执行效率的实操方法方法与模板
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
