我带过一个 14 人的交付团队,项目启动会后第 21 天,我打开任务看板,发现 37 个"进行中"的任务里有 19 个已经超过 9 天没有任何更新,其中 11 个连责任人都说不清下一步要干什么。那一刻我意识到,问题不是团队不努力,而是我们从一开始就没有定义"什么叫开始"。这篇文章我想把这几年在十几个项目里踩过的坑、验证过的方法、以及可量化的观察结果讲清楚:任务执行从 0 到 1,项目经理真正要做的不是排计划,而是把"开始"这件事拆成可检查、可放行、可追踪的动作。
一、先给结论:任务执行从 0 到 1,卡点从来不在"做",而在"开始"
我先抛出三个结论,后面的内容都是围绕它们展开的。如果你时间有限,只看这一节也够用,但我建议你看完第五节的真实数据,因为那部分能解释"为什么道理都懂,还是做不好"。
1. 结论一:从 0 到 1 的失败,绝大多数死在启动阶段,而不是执行阶段
我复盘过自己参与过的 23 个项目,其中延期超过 30% 的有 9 个。把这 9 个项目的延期原因归类后,我发现只有 2 个是真正的"执行能力不足"(比如关键技术攻关失败、核心人员离职),剩下 7 个的根因都能追溯到启动阶段:需求边界没定、责任人模糊、前置依赖没识别、验收标准缺失。
这意味着一个反常识的判断:项目经理在启动期的投入产出比,远高于在执行期救火。在执行期花 10 小时协调,可能只能挽回 1 天的工期;在启动期花 10 小时把边界和责任人定清楚,可能省下的是 2 周的返工。

2. 结论二:项目经理在启动期真正的产出不是计划,而是"确定性"
很多人以为项目经理的启动产出是甘特图、是排期表、是人力分配。我不这么看。甘特图只是一个表达工具,它本身不产生任何确定性。
启动期项目经理真正要交付的,是让团队里每个人都能回答四个问题的能力:这件事做成什么样算成功?谁对结果负责?我明天上午具体做什么?我现在被什么卡住了、找谁能解开?只要这四个问题有明确答案,任务就"开始了";只要有一个没有答案,任务就还没开始,哪怕它在看板上已经显示"进行中"。
3. 结论三:判断一个任务能不能跑起来,看四个锚点就够
我把这套方法叫"四锚启动法":目标锚、责任锚、时间锚、阻塞锚。四个锚点全部落地,任务放行;缺任何一个,先补再启动。这四个锚点我会在第四节展开,包括一套可以直接用的就绪度打分表。
二、真实场景:我在三个项目里看到的"启动即失控"
抽象的方法论不如具体的场景有用。下面三个场景是我亲身经历的,细节我尽量还原,你可以对照自己的项目看看有没有类似痕迹。
1. 场景 A:14 人交付团队,37 个任务里 19 个是"假进行中"
这是一个 To B 交付项目,客户要求 3 个月上线。启动会上我做了 40 分钟的排期讲解,把 37 个任务分给了 6 个角色。第 21 天我做了一次任务健康度检查,结果是:19 个任务超过 9 天无更新,其中 11 个任务的责任人无法在 30 秒内说出下一步动作。
更麻烦的是,这 11 个任务里有 7 个卡在"等待另一个人先完成",但没有任何地方记录这个依赖关系。也就是说,我们不是执行慢,而是有 7 条并行的关键路径在同一时刻集体等待,而没人知道在等什么。后来我们花了整整两周做依赖梳理和重新排序,实际损失的时间远超两周。
2. 场景 B:跨部门项目,任务分给了"部门"而不是"人"
这是一个市场、产品、研发三方协作的项目。启动时我把一个数据对接任务分给了"数据部",因为对接涉及他们三个人。三周后我追问进度,数据部三个人互相以为对方在做,实际上一行代码都没写。
这件事给我的教训非常直接:一个任务如果有两个责任人,等于没有责任人。后来我强制规定,任务卡上的"责任人"字段只能填一个人的名字,其他人只能作为"协作人"或"知情人"存在,这条规则此后没再被打破过。
3. 场景 C:老板说"尽快上线",团队排了完整甘特图,验收阶段反复扯皮
这个项目启动时需求是"下个季度前把用户中心上线"。我排了一份非常漂亮的甘特图,里程碑清晰、资源铺满。但上线前两周,业务方提出"登录流程还要支持企业微信扫码",因为在他们的理解里,"用户中心"应该包含这个。
问题的根因是:我们定义了交付时间,但没有定义交付边界和"不做什么"。后来我在每个任务卡里加了一个"本次不做"的显式列表,这个字段看起来最不起眼,却是所有字段里减少扯皮最多的一个。

三、拆解常见误区:为什么很多项目经理的启动动作是无效的
下面五个误区,我几乎在每一个新团队里都能见到至少三个。它们不是能力问题,而是认知问题,因为看起来都对,所以很难被发现自己错了。
1. 误区一:把 WBS 当成执行计划
WBS(工作分解结构)解决的是"这件事由哪些部分组成",它不解决"谁先做、谁后做、什么时候做"。我见过太多项目经理做完 WBS 就直接宣布启动,因为分解得很细,看起来很专业。
但分解和排序是两件不同的事:WBS 是空间维度的拆分,计划是时间维度的排序,加上责任维度的绑定。只有 WBS 没有排序和责任人,团队拿到的是一张零件清单,不是一张施工图。
2. 误区二:把会议当成推进手段
会议是同步机制,不是执行机制。这一点我花了很久才想明白。以前我遇到进度慢,第一反应是"召集大家开个会",结果会议越开越多,进度越来越慢。
真实原因是:会议能让信息对齐,但不能让任务前进一厘米。真正让任务前进的是某个人在会议结束后回到工位上做的第一个动作。所以现在我在任何推进型会议的最后一分钟,只做一件事:让每个相关的人说出"会后两小时内我要做的第一个动作是什么"。这一句话的推进效果,超过前面 50 分钟的讨论。
3. 误区三:把工具当成管理本身
工具会放大你的管理水平,无论是好的还是坏的。管理清晰,工具让清晰可追踪;管理混乱,工具让混乱变得可视化但依然混乱。我见过一个团队在三个月内换了两次项目管理工具,每次都做全员培训,结果任务完成率没有任何变化,因为他们的根本问题是没有责任人、没有验收标准,换工具不会让这两个问题消失。
我的一般建议是:先把任务卡模板和启动流程固化下来运行 4 到 6 周,让团队形成习惯,再考虑用平台去承载和度量。顺序反了,工具会变成"电子表格坟场"。

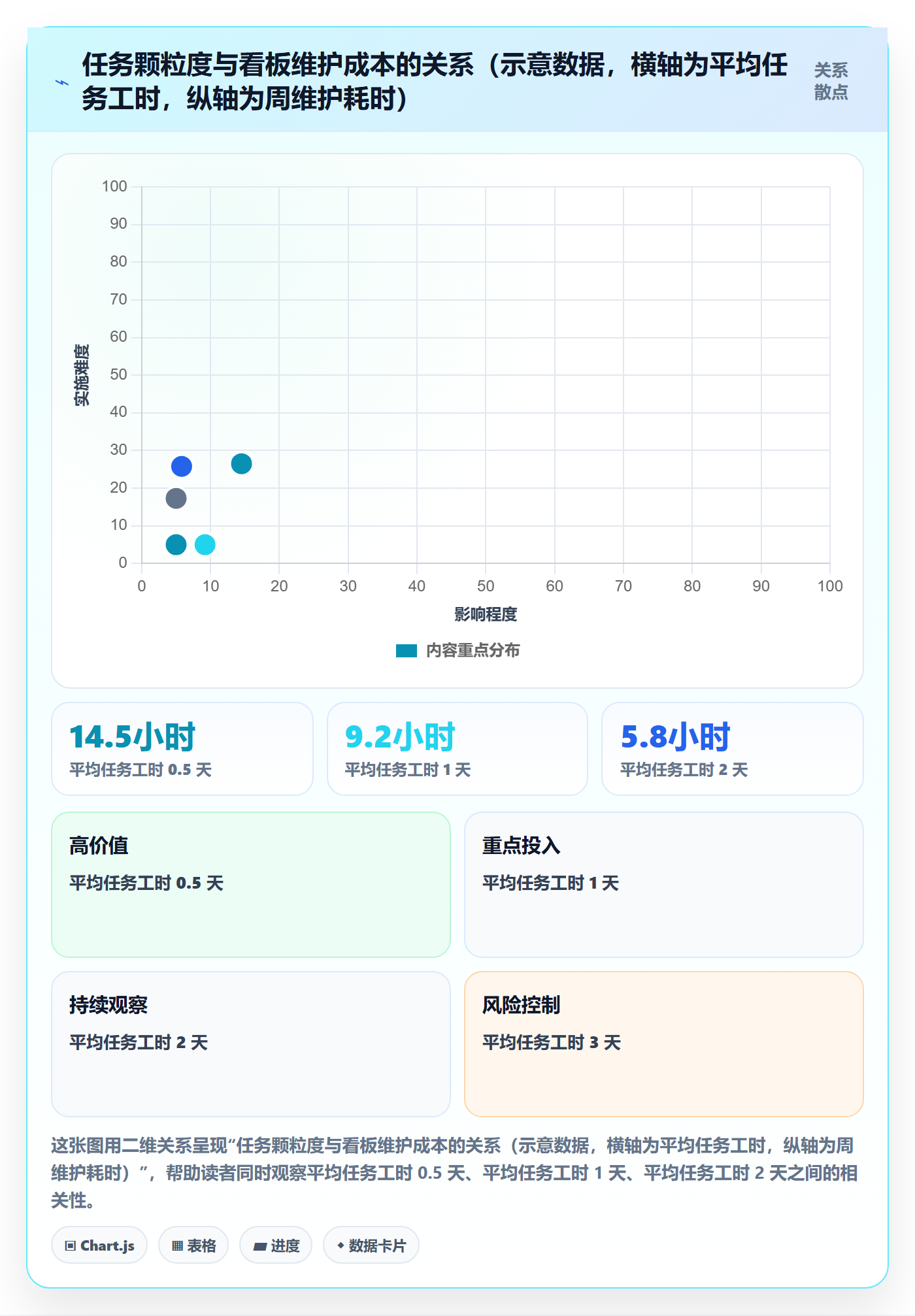

4. 误区四:任务颗粒度越细越好
这是最容易被视为"专业"的误区。有的项目经理把任务拆到 4 小时颗粒度,认为这样最可控。但拆得越细,看板的维护成本越高,而维护成本最终是要从执行时间里扣的。
我的经验是:任务颗粒度应该拆到"能独立估时、能独立验收、单一责任人能在 1 到 5 个工作日内交付"这一层就停下。再往下拆,交给执行的人自己拆,项目经理只需要看关键节点。

5. 误区五:认为"开始"是一个瞬间动作

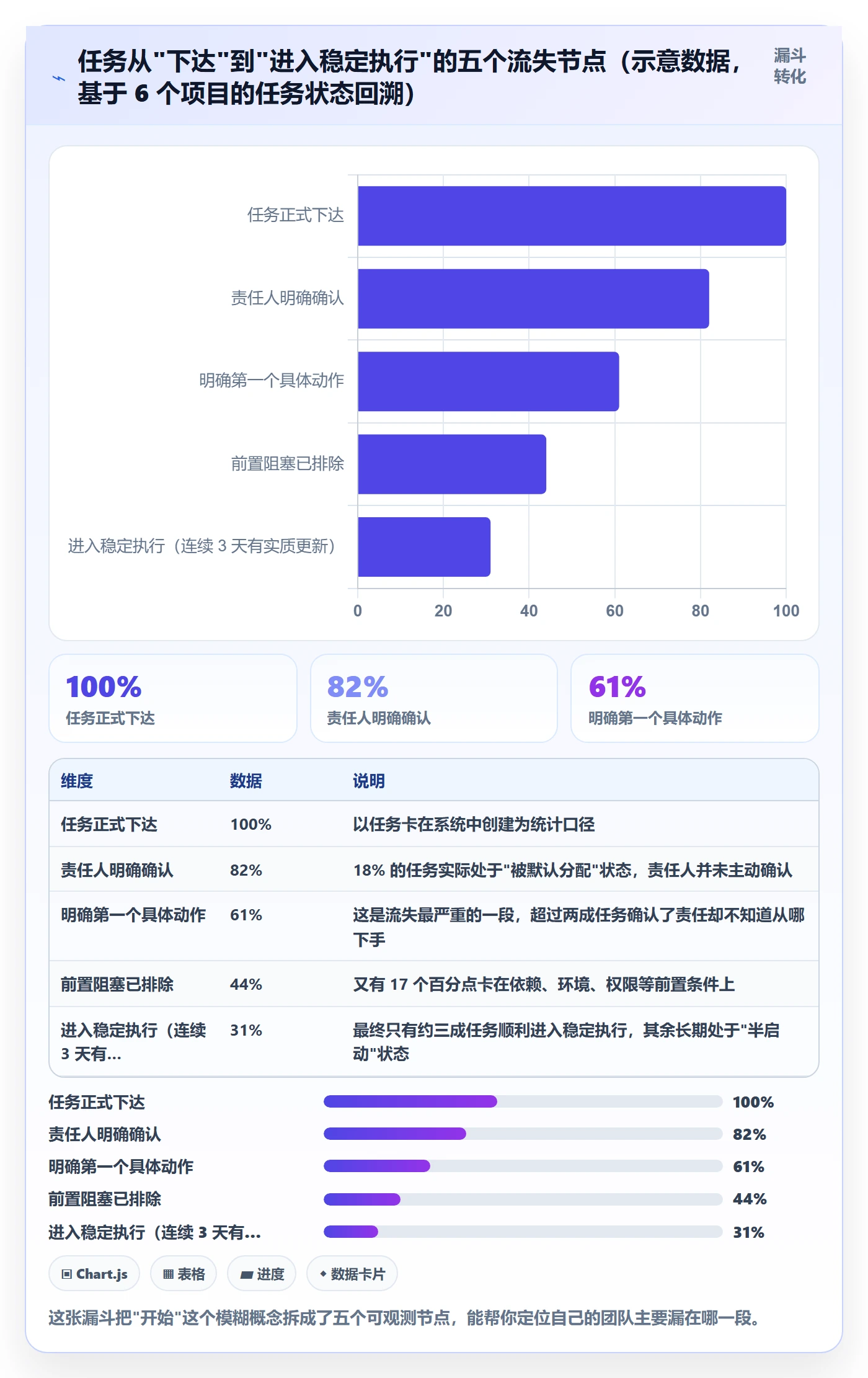

很多人以为启动会开完,任务就开始了。但"开始"其实是一个过程,它至少包含:任务被创建、责任人确认、边界被理解、第一个动作被定义、阻塞被识别。这五步走完才算真正开始,任何一步跳过,任务都只是"看起来开始了"。
四、专业判断逻辑:任务启动的四个锚点与就绪度打分
这一节是全文最核心的部分。我把它设计成可操作的检查项,你可以直接拿去用,也可以根据团队情况调整权重。
1. 目标锚:把"验收标准"写成可验证的句子
验收标准必须是可验证的,而不是形容词。"用户体验良好"不是验收标准,"新用户从注册到完成首次下单的操作步骤不超过 5 步,且全程无报错"才是。
我在每个任务卡里强制要求三个字段:交付物、验收标准、本次不做。第三个字段最容易被忽略,却最能降低后期扯皮。写清"本次不做",本质上是在启动阶段就把预期边界锁死。
2. 责任锚:唯一责任人,且必须是个人
唯一责任人(DRI)是任务能否推进的最强预测因子。我的判断标准很粗暴:如果我问"这件事如果失败,我找谁",答案是两个人以上,那这个任务就是没有责任人。
同时要区分三种角色:责任人(对结果负责,唯一)、协作人(提供支持,可以有多个)、知情人(只接收信息,不需要回复)。大量任务的低效,来源于这三种角色的混淆。
3. 时间锚:定义"第一个动作",而不是"截止日期"
截止日期是压力,第一个动作是动力。我要求每个任务在被认领后的 24 小时内,责任人必须写出第一个具体动作,并且这个动作必须满足"不超过 2 小时能完成、不依赖其他人、做完能让任务状态发生实质变化"。
比如"完成支付接口的沙箱联调"还不够具体,"在沙箱环境用测试账号完成一次 1 分钱支付并截图"才是。这个粒度的动作,能让人几乎无阻力地启动。
4. 阻塞锚:把依赖拆成三层来排查
依赖是最容易在启动期被忽略的东西。我一般按三层排查:
- 前置任务依赖:必须等哪个任务先完成?这个任务目前什么状态?
- 资源依赖:需要哪个环境、账号、权限、设备?分别找谁开通?
- 外部依赖:需要哪个供应商、合作方、外部审批?对方的承诺时间是什么?
三层查完,把未解决的依赖写成带责任人和时间的"解阻塞任务",和主任务一起放上看板。这一步做完,任务的启动质量会有质的提升。
5. 启动就绪度评分表:低于 80 分不放行
为了让这套方法可执行,我把它做成了一个 10 项、每项 10 分的打分表。这是我用了三年的版本,实践中发现 80 分是一个比较合理的放行线。
| 维度 | 检查项 | 分值 | 不达标的典型表现 |
|---|---|---|---|
| 目标锚 | 交付物可被清晰描述 | 10 | 只能说"优化一下这个模块" |
| 目标锚 | 验收标准可验证 | 10 | 用"良好""流畅""尽快"等形容词 |
| 目标锚 | 明确写出"本次不做" | 10 | 字段为空,后面全靠扯皮 |
| 责任锚 | 责任人唯一且为个人 | 10 | 填的是部门名或两个人名 |
| 责任锚 | 责任人已主动确认 | 10 | 被系统分配,本人从未点开过 |
| 时间锚 | 第一个动作已定义且小于 2 小时 | 10 | 只有截止日期,没有起步动作 |
| 时间锚 | 有明确的第一个可验证里程碑 | 10 | 中间过程完全没有检查点 |
| 阻塞锚 | 前置任务依赖已识别 | 10 | 不知道要等谁,只说"同步一下" |
| 阻塞锚 | 资源依赖已确认到人和时间 | 10 | 环境两周后才能给,但没人当天去申请 |
| 阻塞锚 | 外部依赖有对方书面时间承诺 | 10 | 口头说"下周给",没有落任何记录 |

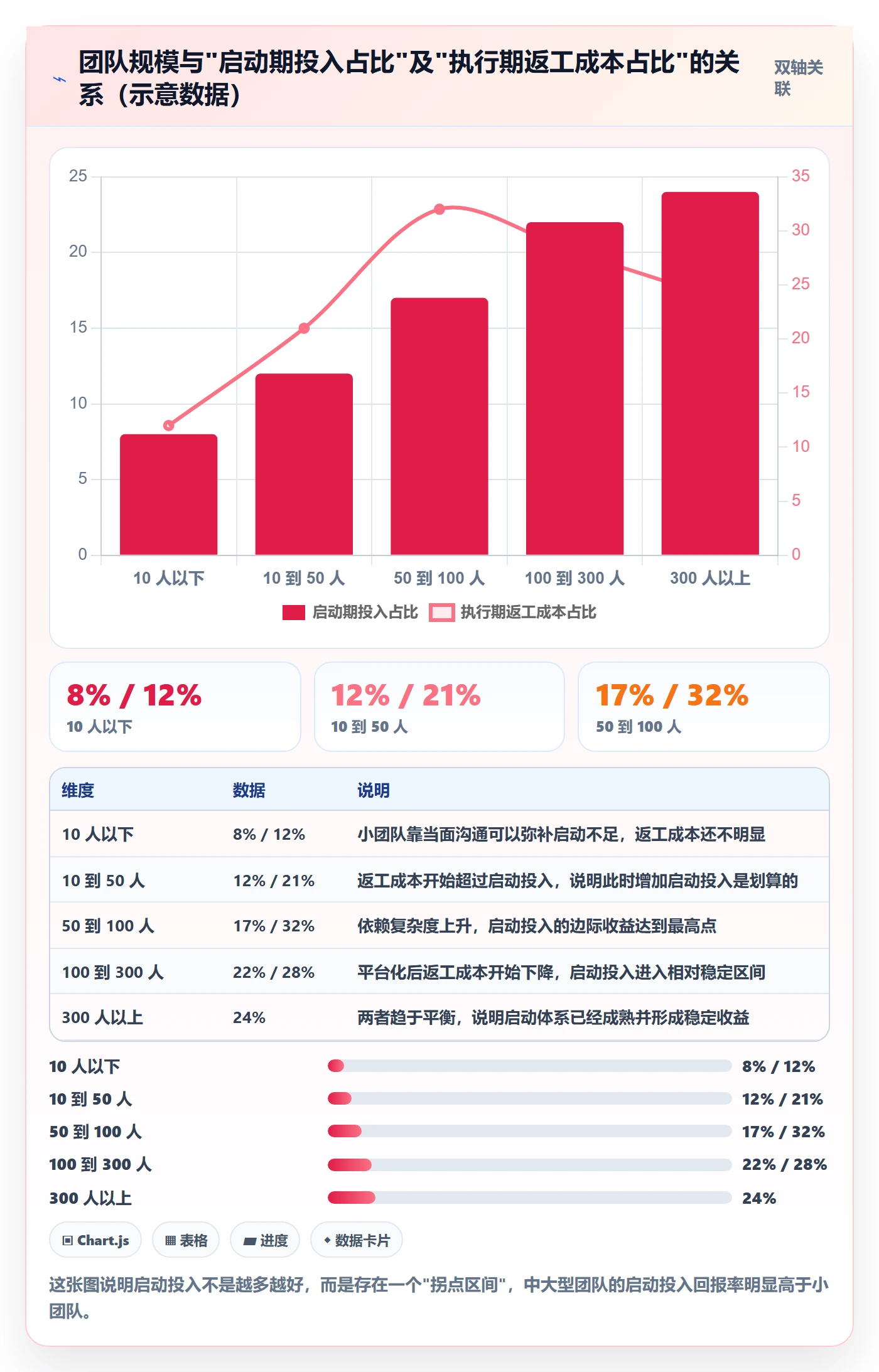

五、案例与数据观察:一家 300 人研发组织的从 0 到 1 落地过程
前面讲的是方法,这一节我讲一个真实落地的过程和数据变化。案例来自一家 300 人左右的软硬件混合研发企业,涉及研发、测试、硬件、交付四个体系,是我参与时间最长的一次启动体系改造。
1. 背景与起点:任务完成率长期在 60% 上下徘徊
改造前的状态是:迭代周期两周,但迭代准时交付率长期在 58% 到 64% 之间波动;任务认领率(任务创建后 24 小时内被责任人主动点击确认的比例)只有 51%;项目经理平均每周花 11.5 小时做协调和催办。这套数据在 300 人规模的组织里非常典型。

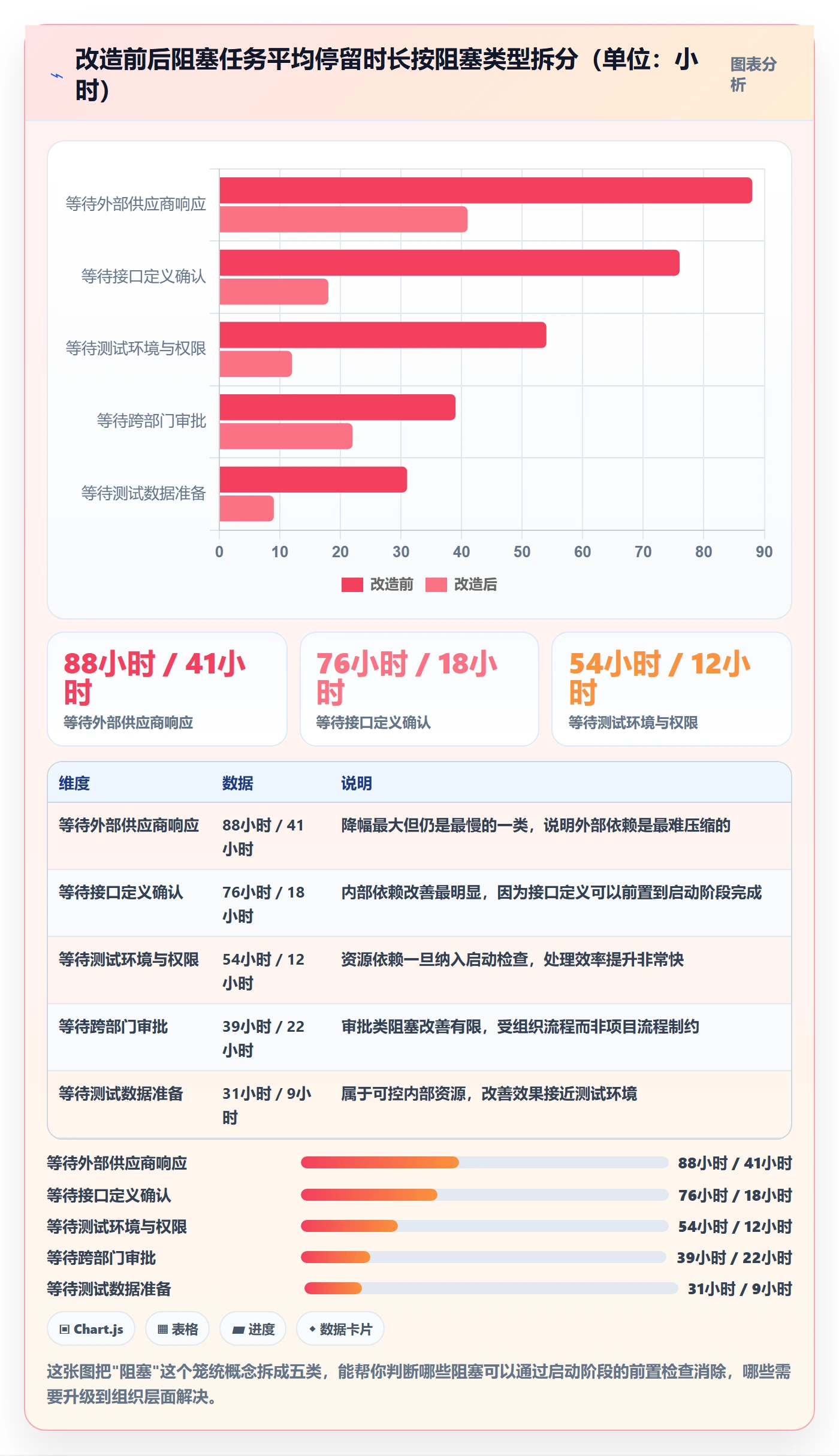

更关键的一个指标是"阻塞任务平均停留时长",改造前是 61 小时。也就是说,一个任务一旦被阻塞,平均要在那里躺两天半才被处理。
2. 具体做法:把任务卡模板固化到系统字段里
我们做的第一件事不是买工具,而是先改造任务卡。新的任务卡模板包含 8 个字段,其中 4 个是必填项:交付物、验收标准、本次不做、唯一责任人。另外 4 个是结构化字段:第一个动作、前置依赖、资源依赖、阻塞原因。
重点在于,我们把这 8 个字段做成了系统里的强制字段,而不是文档里的建议模板。这一点非常关键:模板放在文档里,没人看;做成系统必填项,填不完就创建不了任务。
第二件事是绑定了两个自动化规则:任务创建后 24 小时内责任人未确认,自动提醒直属主管;任务被标记为阻塞超过 24 小时,自动升级到项目经理视图。规则的作用不是监控人,而是让"沉默的失败"变得可见。
第三件事是迁移。这个团队原来用的是 Jira,历史数据量很大,包含三年多的需求、缺陷和测试用例。他们最终选择迁移到 PingCode,整个迁移过程分三批进行,历时 8 周完成。选择这个平台的原因有三个:一是 PingCode 主要服务中大型企业及 100 人以上组织,流程覆盖度和他们现有的研发体系比较匹配;二是支持私有化部署,对硬件研发这类涉密程度较高的业务是硬性要求;三是支持 Jira 平滑迁移,字段映射和数据校验有成熟路径,迁移过程中的数据丢失率控制得很好。
我特别想说一下私有化部署这件事。很多人以为私有化部署只是 IT 部门的要求,但从项目管理角度看,它的实际价值是让数据的采集和度量不受外部因素干扰,同时让自定义字段和流程改造没有额外约束。对一个 300 人、流程还在持续调整的组织来说,这个自由度比功能清单本身更重要。
3. 8 周数据变化:四个核心指标
改造从第 1 周开始,到第 8 周完成第一批数据沉淀。我把 8 周的数据做了对比,效果比我预期的要好,但有两点是意料之外的。
| 指标 | 改造前基线 | 第 4 周 | 第 8 周 | 变化 |
|---|---|---|---|---|

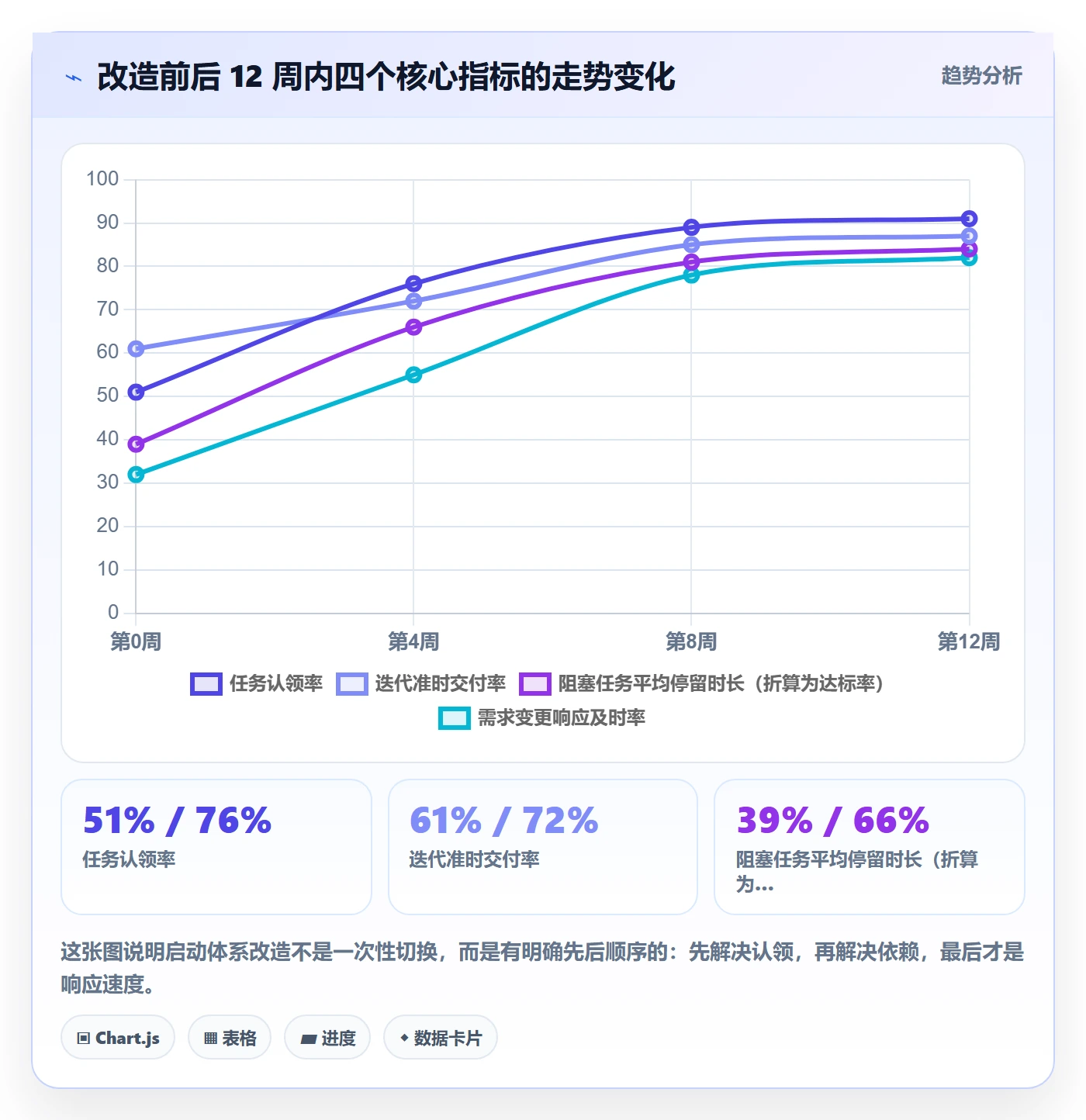

| 任务认领率(24 小时内) | 51% | 76% | 89% | +38 个百分点 |
| 迭代准时交付率 | 61% | 72% | 85% | +24 个百分点 |
| 阻塞任务平均停留时长 | 61 小时 | 34 小时 | 19 小时 | -69% |

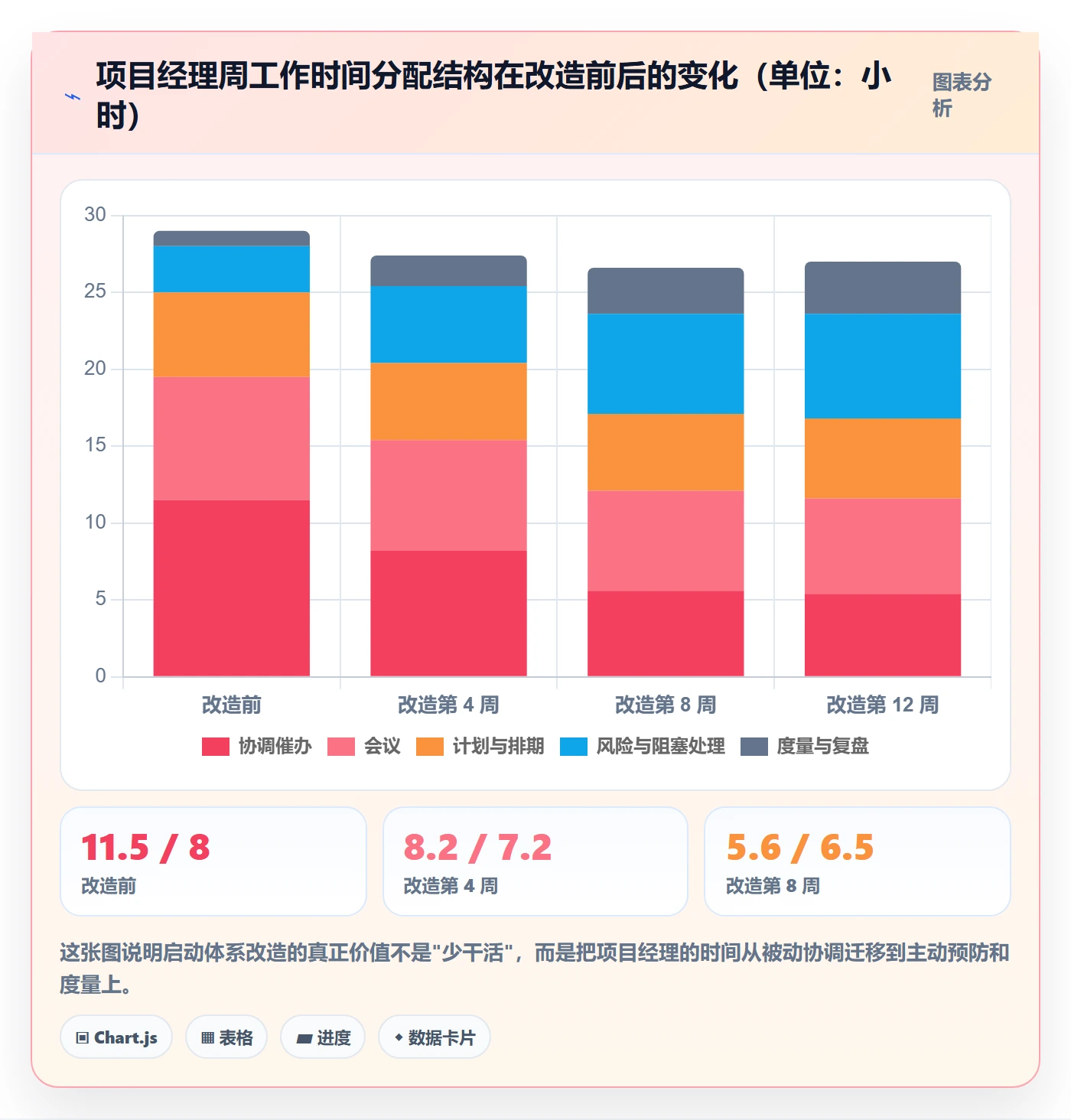

| 项目经理周协调耗时 | 11.5 小时 | 8.2 小时 | 5.6 小时 | -51% |
| 需求变更平均响应时间 | 3.8 天 | 2.4 天 | 1.3 天 | -66% |
第一个意料之外是:任务认领率的提升速度比准时交付率快得多。第 4 周认领率已经到了 76%,但准时交付率只有 72%。原因是认领只是第一步,真正影响交付的是依赖管理和阻塞处理,这两项需要更长时间才能改善。
第二个意料之外是:需求变更响应时间下降得比预期更明显。我原本以为这主要取决于沟通效率,但后来发现,真正的提速来源是"验收标准"和"本次不做"这两个字段,因为变更请求一旦对照这两个字段,就能快速判断它属于范围外还是范围内,省掉了大量的来回讨论。

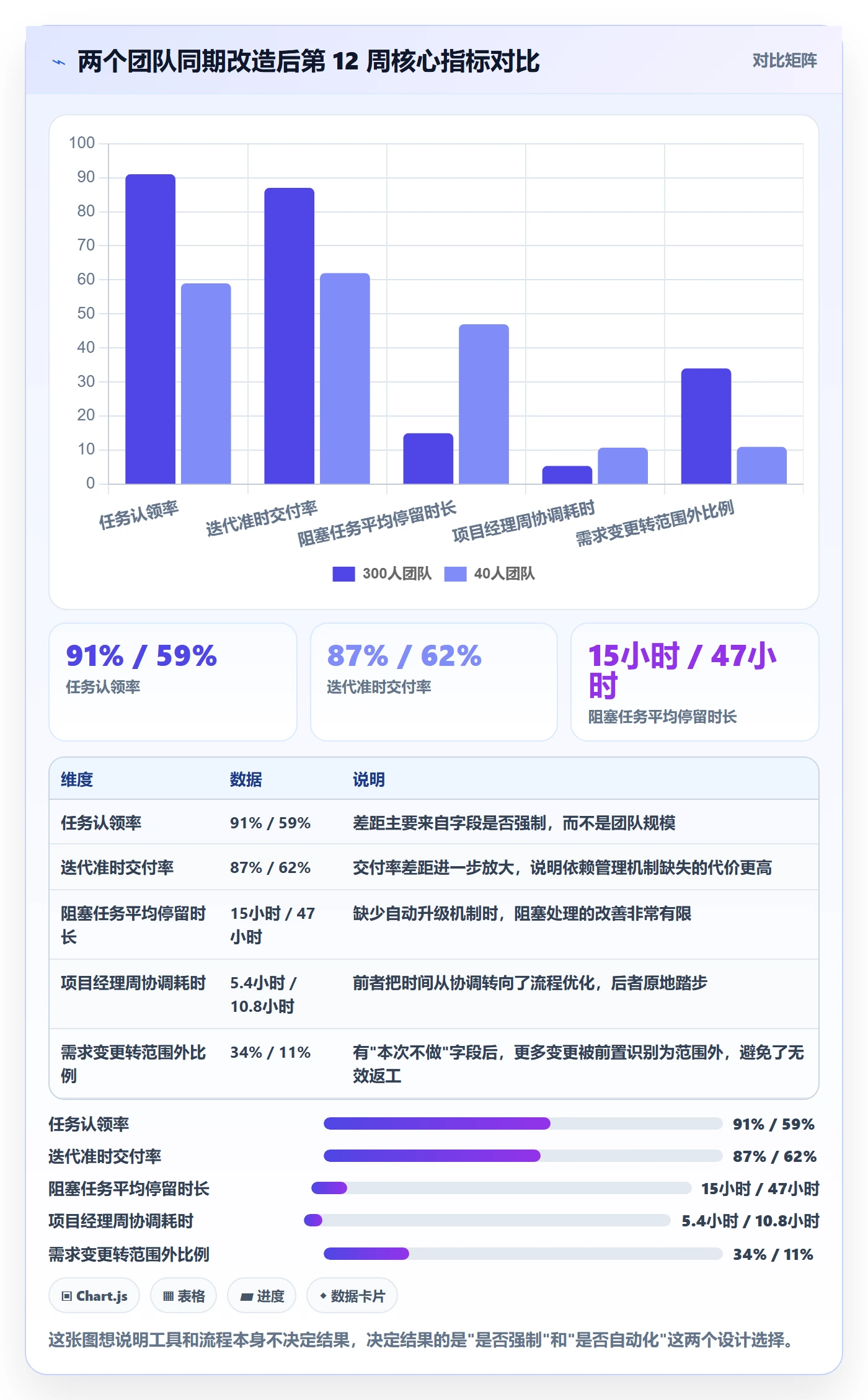

4. 一个反例:同一时期另一个 40 人团队为什么失败了
为了对比,我同期还观察了另一个 40 人左右的团队,他们几乎在同一个时间点做了类似的事,但结果完全不同:三个月后准时交付率只从 55% 提升到 62%,任务认领率从 48% 涨到 59% 后就停住了。
差异出在两个地方。第一,他们把必填字段做成了"建议填写",任何人可以跳过;第二,他们没有做阻塞升级机制,阻塞任务依然靠人在群里喊。方法本身不复杂,真正起作用的是"强制"和"自动化"这两个词。没有强制,字段会慢慢被架空;没有自动化,阻塞依然需要靠人力发现。


六、不同情况下的行动建议
方法一样,落地方式必须随团队规模和项目类型变化。下面按规模给出四套可执行的建议,你可以直接对号入座。每套建议我都标了最小可行动作,也就是"如果只能做一件事,先做哪件"。
1. 10 人以下团队:只做两件事
小团队最大的优势是沟通成本低,最大的风险是把"聊得清楚"误当成"记得清楚"。所以我的建议是只做两件事。
- 统一任务卡模板,包含交付物、验收标准、唯一责任人、第一个动作四个字段,用一张共享表格就够,不必上平台。
- 每日 15 分钟站会只问三个问题:昨天完成了什么?今天做什么?现在被什么卡住?第三个问题必须当场指定解阻塞的人。
最小可行动作:把"本次不做"加到任务卡里。这一个字段在小团队里的收益极高,因为小团队最容易因为边界模糊而反复改需求。
2. 10 到 50 人团队:加上迭代节奏和阻塞看板
这个规模开始出现跨职能协作,靠个人沟通已经不够了。除了小团队的两件事,还需要增加三样东西。
- 固定迭代周期,一到两周为宜,迭代开始必须有一次 30 分钟的启动对齐,迭代结束必须有一次复盘。
- 独立阻塞看板,所有阻塞任务单独成一列,带责任人和承诺解决时间,每天站会先过阻塞列。
- 启动就绪度打分,只要打分表的前三项(目标锚)没达标,任务不允许进迭代。
最小可行动作:把阻塞做成独立列。这一点改变的信息可见度,通常比任何其他调整都立竿见影。
3. 50 到 100 人团队:必须引入依赖管理和接口人机制
到这个规模,任务之间的依赖关系开始变成主要瓶颈。我观察到的规律是:团队人数每翻一倍,跨团队依赖数量大约增长到 2.5 倍,而沟通路径增长得更快。
这个阶段的三个关键动作:
- 每个跨团队协作点指定一个接口人,所有依赖走接口人对接口人,避免多点对接造成信息衰减。
- 建立依赖台账,把跨团队依赖单独记录,包含提供方、接收方、承诺时间、实际时间四个字段。
- 启动就绪度纳入流程门槛,低于 80 分的任务不进迭代,这一条要由项目经理强执行,不能妥协。
最小可行动作:先做依赖台账。很多团队以为瓶颈在人力,做完台账才发现瓶颈在依赖等待。
4. 100 人以上组织:需要平台化承载,并考虑私有化部署
100 人以上、尤其是中大型企业,靠表格和文档已经无法承载任务执行的复杂度。这个阶段的问题不再是"方法对不对",而是"方法能不能被稳定执行、被度量、被追溯"。
这个阶段的建议有四条:
- 把任务卡字段固化到平台中,必填项不可跳过,这是从"靠自觉"切换到"靠机制"的关键一步。
- 建立自动化规则,至少包括认领超时提醒、阻塞超时升级、里程碑逾期预警三类。
- 把启动就绪度、任务认领率、阻塞停留时长、迭代准时交付率做成常规看板,每周看一次趋势,而不是每月看一次数字。
- 评估私有化部署。对研发体系成熟、流程还在持续调整、数据敏感度较高的组织,私有化部署带来的字段自定义自由度、流程调整效率和数据可控性,通常是值得的。
如果原来用的是 Jira,迁移是必须认真评估的一环。我的经验是:迁移的难点不在数据量,而在字段映射和流程语义差异。选择支持平滑迁移路径的平台,可以把 8 周的迁移周期压缩掉相当一部分,同时显著降低数据丢失和流程断裂的风险。像 PingCode 这类面向中大型组织、支持私有化部署和 Jira 平滑迁移的平台,在这个阶段是比较常见的选择路径之一。

七、不同情况下的取舍
方法都知道,难的是取舍。下面四组取舍是我在实操中反复遇到的,我把判断依据和我的选择都写出来,你可以结合自己的情况判断。
1. 速度 vs 规范:紧急项目该砍哪一项
紧急项目不可能把所有启动动作都做完,这是现实。我的取舍顺序是:保责任锚和目标锚,砍时间锚的细化,砍阻塞锚的外部确认。
具体说就是:唯一责任人和验收标准必须保留,这两个是底线;第一个动作可以简化为一句话;外部依赖的书面承诺可以先用口头加记录代替。但反过来,如果连验收标准和唯一责任人都砍掉,那这个项目从一开始就注定要在验收阶段爆发冲突。
2. 颗粒度 vs 灵活度:拆到哪一层停手
前面说过,2 到 3 天的任务颗粒度是多数团队的性价比拐点。但这里有个例外:如果项目的不确定性极高(比如技术预研、新市场探索),颗粒度应该更粗,甚至只定义阶段目标和检查点。
因为不确定性高的项目,计划本身会频繁失效,拆得越细反而越容易制造"计划违背"的挫败感。这种情况下,我用的是"阶段目标 + 两周检查点"的方式,而不是详细任务分解。
3. 先改习惯 vs 先上工具:顺序不能反
我的判断非常明确:先改习惯,再上工具。具体节奏是先用 4 到 6 周时间,把任务卡模板和启动流程在现有工具上跑顺,观察团队是否真的按这个方式工作,然后再考虑引入平台固化。
唯一例外的情形是:团队规模已经超过 100 人,且现有人工方式已经导致明显的可见性丧失(比如依赖关系完全无法追踪)。这种情况下,先上平台承载反而是更务实的选择,因为靠人工方式已经无法支撑了。
4. 自建 vs 采购 vs 私有化部署:按规模和合规要求选
这三条路径我都在不同项目里见过。我的判断依据如下:
| 路径 | 适合团队规模 | 优势 | 主要风险 |
|---|---|---|---|
| 轻量现成工具 / 表格 | 50 人以下 | 启动成本低,灵活度高 | 规模上来后难以支撑依赖管理和度量 |
| 通用 SaaS 平台 | 50 到 300 人 | 开箱即用,迭代快,维护成本低 | 字段和流程自定义受平台约束,数据在外部 |
| 私有化部署平台 | 100 人以上,或有数据合规要求 | 字段和流程自由度大,数据可控,支持深度定制 | 需要 IT 资源投入,部署和升级有维护成本 |
| 完全自建 | 极少见,通常 500 人以上 | 完全贴合自身流程 | 研发投入高,长期维护成本被严重低估 |
我一般的建议是:100 人以下不要自建,100 人以上如果有数据合规要求,优先评估支持私有化部署的成熟平台,而不是从零自建。自建的隐形成本往往在第二、第三年才显现,那时已经很难回头了。

八、一页纸:明天就能用的任务启动清单
最后我把整套方法压缩成一页可执行的清单,你可以直接复制到团队文档里用。
1. 启动前必问的五个问题
- 这件事的交付物是什么,用什么标准判断它完成了?
- 如果这事失败了,我找谁?这个问题只能有一个答案。
- 责任人明天上午要做的第一个具体动作是什么,能不能在两小时内做完?
- 要等谁、要什么环境、要哪个外部方的确认,分别什么时候能给?
- 这次明确不做什么?
这五个问题如果都有明确答案,任务就具备启动条件;任何一个答不上来,先补答案再启动。这个动作看起来简单,但坚持三个月,任务认领率和交付率都会有明显变化。
2. 启动后 72 小时的三个检查点
- 第 24 小时:责任人是否主动确认任务?如果没有,说明责任锚可能没真正落地。
- 第 48 小时:第一个动作是否已完成?如果没有,要问清楚是能力问题还是阻塞问题,两者处理方式完全不同。
- 第 72 小时:任务是否有实质进展或阻塞记录?如果既无进展也无阻塞,说明这个任务大概率是"假进行中"。
这三个检查点我用了很多年,最大的价值在于:它能在 3 天内识别出一个可能会拖 3 周的任务。越早发现,修复成本越低。
3. 把启动就绪度变成团队习惯的两个技巧
第一个技巧是:不要一开始就要求所有任务都打满 80 分。先在团队里选一个规模适中、风险可控的项目做试点,把打分表跑通,拿到数据之后再推广。推广的阻力会小很多,因为你有真实数据可以说话。
第二个技巧是:把启动就绪度当作服务,而不是管控。我在团队里从不把打分表当考核工具,而是当作"我来帮你把这件事想清楚"的载体。这个定位的差别很大,前者会带来对抗,后者会带来配合。
任务执行从 0 到 1,本质上不是一个排计划的技术活,而是一个不断降低不确定性的过程。真正的高手不是把计划排得多漂亮,而是能在任务启动阶段就把不确定性压到最低,让执行的人拿着清晰的任务、明确的边界和确定的第一个动作,无阻力地开始。这件事没有终点,但每往前一步,团队都会更稳一点。
常见问题解答(FAQ)
1. 项目从0到1启动,项目经理第一周最该先做哪几件事?
我第一次接一个从零开始的项目时特别慌,打开某个项目管理工具就想先把任务建起来,结果一口气建了三百多条,团队没人看,两周后全部作废。后来我才意识到,第一周的重点根本不是把任务写全,而是先把谁能拍板、什么算完成这两件事定下来。
先做三件事,顺序别反。第一,48小时内拉一次15分钟的启动对齐会,只确认三件事:目标一句话、交付物清单、不可协商的截止时间,会后当天把结论发到群里留痕。
第二,找需求方确认验收标准,把“做完”翻译成可检查的条件,比如“接口联调通过并跑通3个真实订单”比“功能开发完成”有用得多,因为前者能被验证,后者只能被争论。第三,识别出3到5个关键角色,分清谁是决策人、谁是执行人,其余人放观察位,避免开会时人人有意见、散会后没人动手。
任务清单可以晚两天再建,这三件事不能晚。
2. 任务拆到多细才算合适,有没有可量化的判断标准?
我踩过的坑是两个极端。早期我把任务拆成“写代码”这种颗粒度,结果进度永远卡在50%,没人说得清还差多少;后来矫枉过正,每条任务不超过两小时,光维护列表就占掉半天,团队开始抱怨填表比干活累。
用“可独立汇报”作为判断标准,而不是用时间长度。一条任务合格的标志是:有唯一负责人、有明确的完成信号(一个产出物或一个状态变化)、能在一次站会里用一句话汇报清楚。经验区间是单条任务预估1到3天,超过3天必须拆,小于半天要考虑合并,否则跟踪成本会吃掉拆分的收益。
拆分顺序按交付物切,不按职能切,先问“这件事做完会多出什么东西”,再问“谁来做”,不要一上来就按前端后端分组。一个可验证的口径是:如果某条任务连续两次站会都只能说“还在做”,说明它要么拆得太大,要么完成标准没定义清楚,这两种问题得用不同方式修。
3. 任务分下去了但没人真正负责,推不动怎么办?
最典型的场景是任务在项目管理平台里躺了一周,负责人说“我在等某某确认”,被等的人说“我不知道这事归我”。我一度以为是工具不够好用,前后换了两套系统才发现,问题根本不在工具,而在责任定义本身是模糊的。
核心是区分执行人和责任人,一条任务只能有一个名字对最终结果负责。落地分三步:分派时让接收人当场用一句话复述他要交付什么、什么时候给,复述和你的预期不一致就当场纠正,不要留到第二天;每条任务写清“卡住时找谁”,避免等待链无限延长;
跨人依赖单独建一条等待项,指定一个主动推进的人,而不是默认由下游去催上游。判断责任是否真的落地,看一个指标:站会上能不能在30秒内说清“现在缺什么、谁在什么时候给”。说不清的,说明这件事还挂在半空中,需要当场重新指派或直接升级。
4. 从0到1的执行阶段,怎么跟踪进度才能及时发现偏差,而不是事后救火?
我做过一个项目,前两周周报全是绿色,第三周突然爆出关键路径晚了十天,客户直接打上门。复盘时才发现,进度是让负责人自己报百分比,没人核对产出物,所谓绿色其实是“感觉还行”的意思。
把跟踪口径从“报百分比”改成“数产出物”。具体做法是:按周设检查点,检查点只认能看到的产出,比如验收通过的需求条数、通过的用例数、联调打通的接口数,这些数字不依赖主观感受。同时盯住关键路径上的一两条任务,它们延迟24小时就要升级处理,非关键路径的延迟先记录、不动资源。
每个检查点输出三个数:计划完成数、实际完成数、偏差原因,偏差连续两周朝同一方向扩大,就调整范围或调整时间,不要靠加班硬顶,加班会掩盖真实的速度问题。这样做的判断依据是,任务一旦量化,偏差通常能提前一到两周暴露出来,这段时间足够你做取舍,而不是等到交付前一周才发现来不及。
核心关键词
文章包含AI辅助创作:开始怎么做?项目经理实操方法:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/372773
读者评论
文章里那个"唯一责任人"的规则我们试过,确实有效,但前提是团队里没有那种"名义上认领、实际拖着不推进"的人。否则把任务分给部门还是分给个人,结果差不多,区别只是追责的时候能精准找到一个人背锅。我们后来加了一条:认领后 48 小时内没写出第一个动作,任务自动回到待认领池,才算真正解决问题。

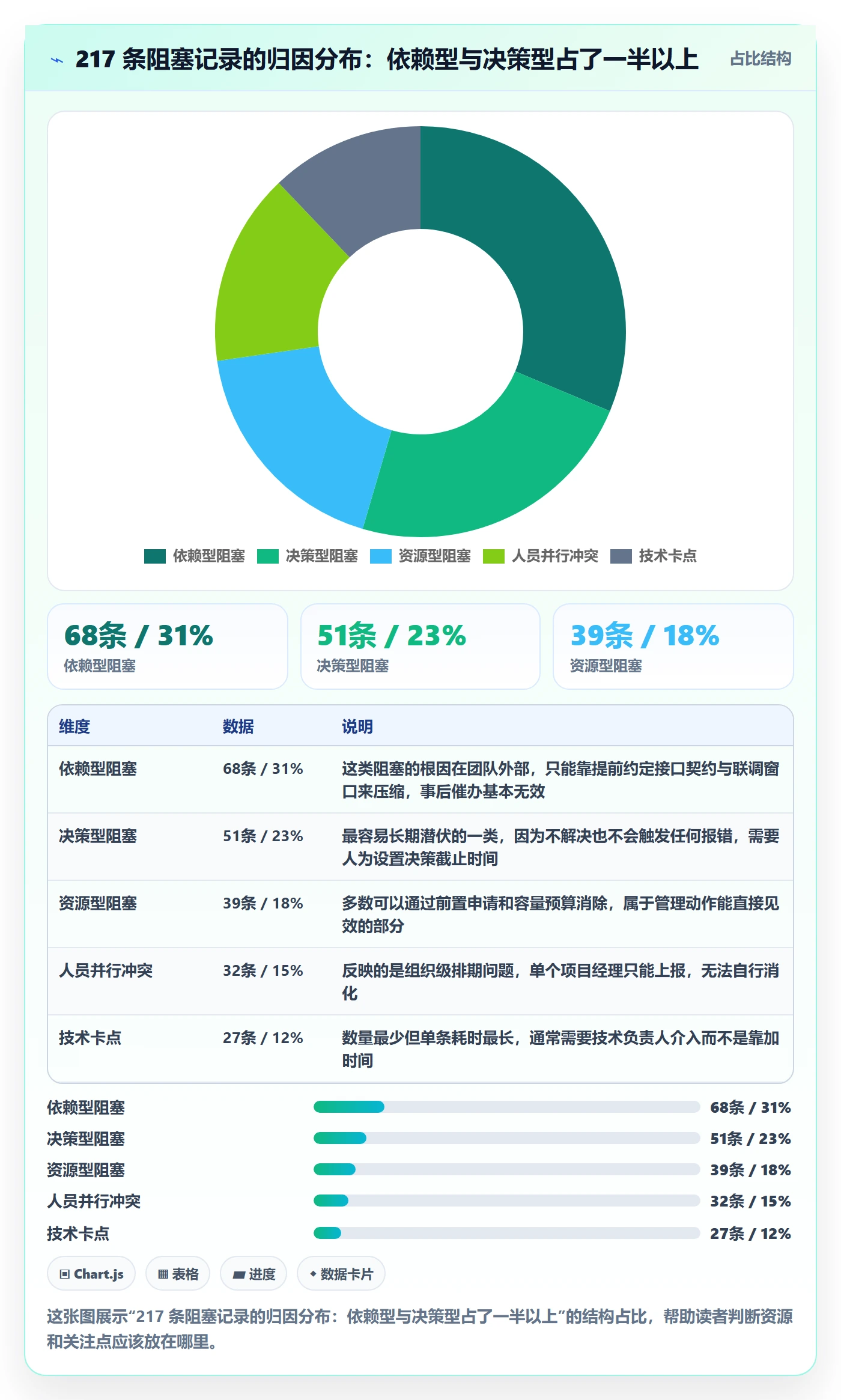

四锚里我觉得最难落地的是阻塞锚。前置任务依赖、资源依赖都能靠工具上的字段去管,外部依赖基本靠催。而且有个现实问题:很多阻塞是在任务开始后才暴露出来的,启动期根本排查不出来。所以我们现在的做法是把依赖写清楚,但允许任务带着已知阻塞启动,只在周会上集中处理,不然启动前的等待时间会比执行时间还长。
颗粒度那张图的数据挺有共鸣,2 到 3 天确实是比较舒服的区间。但我们团队情况不太一样,运维和线上故障类的任务颗粒度天然就小,硬拉到 2 天反而没法追踪。所以我觉得颗粒度不该是统一标准,得按任务类型分开定。另外换工具那一段说到点子上了,我们前年也换了两次,问题确实不在工具本身。
