晚上十点,一个 200 多人的跨部门群里躺着第 7 条没人回复的消息:“@张工 这个接口联调到底谁来跟?”这条消息最初发出时间是两周前的周一上午。任务不是没人能干,而是从委派的第一秒起,就没有一个明确的人真正“接住”过它。我后来把这类任务叫做“幽灵任务”,它存在于所有人的聊天记录里,但不存在于任何人的待办清单里。
这不是个例。近三年我帮十几家 100 人以上的企业梳理研发交付流程,凡是跨部门协作频繁出问题的团队,追到根上,问题往往不在“执行不力”,而在委派动作本身就是残缺的。这篇文章我把跨部门任务委派拆到底:为什么它比部门内分派难得多,哪些看起来很专业的做法其实有害,以及一套可以直接落地的操作步骤。
一、核心结论:跨部门委派失败,八成不是执行问题
先把结论摆在前面,后面所有内容都是围绕这个结论展开的。跨部门任务委派失败的第一大原因,不是承接方不配合,而是委派方在开口之前就埋了雷。这些雷集中在四件事上:责任边界不清、承接方没有被赋予拒绝权、任务与承接方的考核目标无关、以及缺少可追溯的承诺记录。
1. 委派的本质是一次“承诺交换”,不是一次“信息告知”
部门内分派任务,靠的是行政隶属关系,一句“这个你来做”基本就够了,因为对方的绩效、晋升、日常评价都在你手里。跨部门完全没有这个杠杆,你唯一能交换的东西是:这件事对他有什么价值、他能得到什么、以及他如果拒绝会有什么后果。
所以跨部门委派的正确心智模型是谈判,而不是命令。你交付的是清晰的输入、明确的验收标准、可协商的资源,换回来的是对方一句明确的“我接下,什么时候给你”。没有这句明确承诺的委派,都只能算“愿望表达”。
2. 三条铁律,缺一条委派就会漏气
我复盘过 60 多个跨部门任务样本(2022,2024 年,来自 6 家 100,800 人规模的研发组织,属示意性统计),总结出三条不能打折的铁律。
第一条:任何跨部门任务必须有且只有一个终局责任人。注意,是终局责任人,不是唯一执行人。执行可以多人协作,但“这件事黄了算谁的”只能对应一个名字。多个责任人等于没有责任人,这是跨部门协作里最常见的责任稀释。
第二条:承接方必须拥有一次正式的拒绝或改期权利。听起来反直觉,但允许拒绝恰恰是承诺有效的前提。一个不能拒绝的任务,接受时只是敷衍;一个可以拒绝但最终接受的任务,才是真承诺。
第三条:委派必须有书面化的交换条件,且落在双方都能看到的系统里,而不是某一方的私聊里。聊天记录不是承诺,它只是痕迹;系统里的任务卡才是承诺。
3. 委派质量可以用四个指标衡量
很多管理者只关心“任务有没有人做”,但真正决定成败的是委派质量本身。我习惯用四个指标来评估一次委派是否合格:责任清晰度(能否一句话说出谁对结果负责)、授权充分度(承接方有没有必要的决策权)、资源匹配度(时间、人力、预算是否到位)、以及可追溯性(一周后还能不能查到当初的约定)。

二、背景和真实场景:为什么跨部门委派比部门内难三倍
要解决问题,得先搞清楚阻力从哪里来。跨部门委派难,不是因为人更懒,而是因为组织结构天然制造了四道墙。这四道墙不拆掉,任何流程模板都只是贴在墙上的装饰。
1. 跨部门委派的四道结构性阻力
第一道墙是考核目标的错位。你的成功指标是“功能按时上线”,对方的成功指标可能是“线上事故率低于 0.5%”或者“本月成本下降 8%”。在你的视角里,你的任务优先级很高;在对方的视角里,你的任务是他这个季度的风险项。这不是态度问题,是激励结构问题。
第二道墙是信息不对称。同部门同事共享上下文,一个眼神就能补全背景。跨部门时,你脑子里的“为什么做”,对方完全不知道。他要花额外时间重建上下文,而重建成本往往被委派方完全忽略。
第三道墙是升级成本高。部门内出现分歧,找共同上级十分钟就能拍板。跨部门出现分歧,要拉两个上级、可能要拉第三个上级,一次协调会就是三四个人的两小时。因为升级贵,大家倾向于拖着,拖到最后就成了默认延期。
第四道墙是责任归属的模糊性。跨部门任务往往横跨多个环节,每个环节都“做了自己那部分”,但最终结果没人负责。这正好对应我前面说的责任稀释。
2. 三种组织结构下,委派方式必须不一样
我见过太多团队直接照搬大厂的委派模板,结果水土不服。原因就在于组织结构不同,委派的权力基础完全不同。
| 组织结构 | 委派的权力基础 | 常见失败模式 | 推荐做法 |
|---|---|---|---|
| 职能型(各部门独立,项目靠协调) | 基本没有,全靠人情和上级背书 | 任务被排在部门工作之后,长期积压 | 必须由共同上级在季度目标层面背书,任务进入对方部门正式排期 |
| 矩阵型(项目经理 + 职能经理双线) | 项目经理有交付权,职能经理有资源权 | “资源被抽走但交付责任没变” | 委派前三方确认资源占用比例与优先级冲突时的裁决规则 |
| 项目型(团队围绕项目重组) | 项目经理对成员有较强管理权 | 项目结束后知识流失、协作惯性断裂 | 把委派规则沉淀成组织资产,而非依赖某个强势项目经理 |
从我实际接触的案例看,中大型企业(尤其是 100 人以上、跨三个以上部门协作的组织)绝大多数处在矩阵型或弱矩阵状态,而这类组织的委派失败率最高,因为权力和责任被拆到了两个人身上,一旦两人优先级不一致,任务立刻悬空。

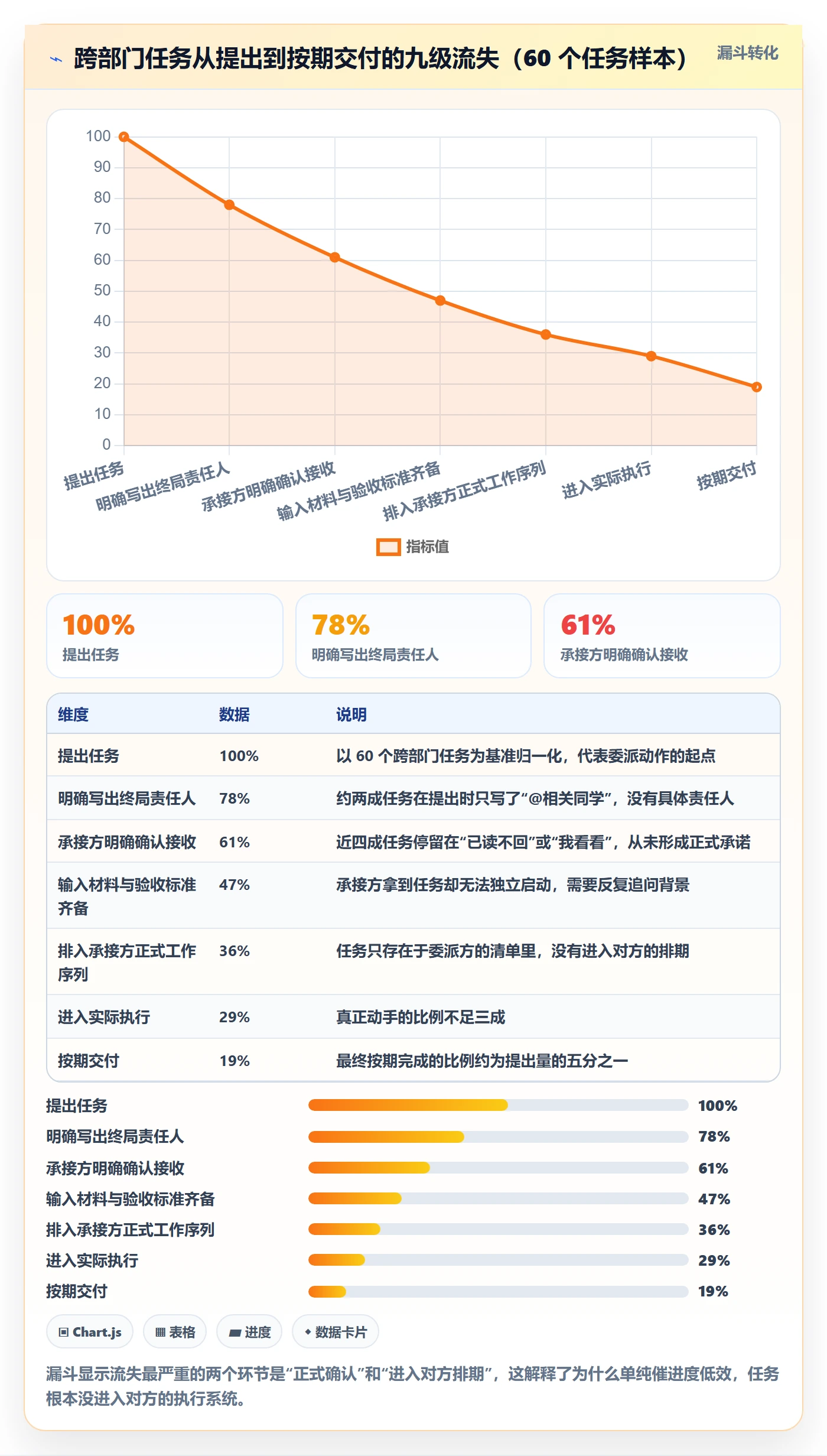

3. 延迟到底发生在哪里:一个漏斗观察
我把这 60 个跨部门任务按阶段拆开看,发现最大的流失不在执行阶段,而在“委派确认”和“启动”这两个前置阶段。也就是说,很多任务在真正开始之前,就已经注定要延期了。

三、拆解常见误区:那些看起来很专业、实际有害的做法
下面五个误区,我在不同公司反复见到,其中前两个甚至被很多管理者当成“管理艺术”来推崇。它们的共同点是:短期看起来省事,长期制造更大的返工和信任损耗。
1. 误区一:把“通知”当成“委派”
最典型的表现是在群里 @ 一下,或者在评审会上说一句“这个后面由 XX 团队跟进”,然后就默认任务已经分派出去了。通知是单向的,委派是双向的。通知完成的标准是“我说了”,委派完成的标准是“对方明确接下了,并给出了承诺时间”。
我见过一个团队,需求评审会结束时大家点头如捣蒜,会后任务完成率却只有 40% 出头。原因很简单:会上没人确认“谁来做、什么时候给、验收标准是什么”,点头只是表示“我听懂了”,不是“我接了”。
2. 误区二:用“对齐”代替“授权”
很多跨部门会议开得非常热闹,两个小时下来大家“充分对齐”,但回到工位谁也不知道自己能拍板什么。对齐解决的是信息同步,授权解决的是决策归属,两者完全不是一回事。
一个合格的委派,必须同时说清楚“你负责什么”和“你可以自己决定什么”。只给责任不给权限,本质上是在让对方背锅。承接方最怕的不是任务难,而是做到一半发现“这个我不能定、那个要报批”,于是每个决策点都变成一次等待。
3. 误区三:RACI 填完就以为责任清晰了
RACI 是有用的工具,但它在跨部门场景下有个致命的副作用:C(咨询)和 I(知会)会通货膨胀。因为没人愿意被排除在外,于是每个部门都给自己挂上 C 和 I,一张表填完,责任人是 1 个,咨询方是 9 个。结果每次决策都要拉 10 个人,效率反而更低。
我的判断是:跨部门场景下,RACI 的价值不在定义责任,而在于强制暴露争议。如果一场会议因为谁能填 A(最终责任人)吵起来了,那是好事,这个争议迟早要爆发,早爆发成本更低。但如果一张 RACI 表填得无比顺利、人人有份,那大概率是没人真的打算负责。
4. 误区四:只盯自己这边的进度
我见过不少项目经理,每天更新自己的甘特图,把“已发送需求文档给 XX 部门”标成绿色,然后认为这一步完成了。但从承接方视角看,这一步的真实状态是“收到一份 30 页文档,还没看,不知道从哪开始”。
进度条应该以对方的接受状态为准,而不是以你的发出状态为准。发出不等于送达,送达不等于理解,理解不等于排期。这三层任何一层断掉,任务都会延迟,而延迟原因往往被误判为“对方不配合”。
5. 误区五:指望工具解决管理问题
换个更好的项目管理平台,能解决一部分问题,可追溯性、信息集中、自动提醒,但它解决不了责任边界和激励错位。我见过团队把工具用得很溜,看板漂亮、自动化规则一堆,但核心任务依然悬空。
反过来说,如果管理规则本身是清楚的,工具的价值会被放大好几倍。所以我的建议顺序永远是:先把委派规则定清楚,再用工具把它固化下来,而不是反过来。

四、专业判断逻辑:我怎么判断一个任务能不能委派出去
讲完误区,接下来是我实际在用的判断逻辑。这套逻辑不是理论,它来源于我每次接跨部门任务时在笔记本上问自己的几个问题,后来被团队固化成检查表。
1. 责权利三角检查:三个角缺一个,委派就不成立
我把委派是否成立归纳成一个三角模型:责任(对结果负责)、权力(对过程决策)、利益(做好了对他有什么好处)。三个角必须同时存在,缺一个角,任务就会从那个缺口漏掉。
缺权力,任务会卡在无数个审批点上;缺利益,任务会被无限期排后;缺责任,任务会在交接处消失。实际工作中,最常见的缺口是“缺利益”,因为它最难被察觉,对方口头答应了,态度也很好,但就是推不动,这时候要反思的不是态度,而是这件事跟他有什么关系。
(1)责任角的检查问题
“如果这件事最后黄了,我在会上要说谁的名字?”如果这个问题回答不出来,或者答案是一串部门名,说明责任角没立住。
(2)权力角的检查问题
“承接方能不能自己决定技术方案、排期调整、以及是否额外申请资源?”如果其中任意一项要经过他的上级或第三方审批,就要把这些审批路径预先写进任务卡,并约定审批时限。
(3)利益角的检查问题
“这件事完成后,承接方在季度总结里能写什么?”如果什么都写不了,就要么给他一个可量化的贡献点(比如“该模块成为他团队的标准组件”),要么承认这是一次人情借贷,得记着还。
2. 委派前必答的四问
这四个问题我建议在开口之前就写在纸上,答不上来就不要发任务,因为发出去也只会变成幽灵任务。
- 这件事的目标是什么,验收标准是什么?不能用“做好一点”“尽快上线”这类词,必须是可判断的表述,例如“接口错误率低于 0.1%,支持 500 QPS”。
- 为什么是这个人或这个团队?如果答案是“因为只有他们会”,那要额外考虑能力错配风险;如果答案是“因为他们闲”,那基本是误判。
- 最晚什么时候要,这个时间是怎么算出来的?如果时间来自上级口头指令而非工作量评估,必须提前说明这是硬约束,而不是假装它能协商。
- 如果中途卡住,谁负责升级,升级到谁?这个问题决定了任务出问题时是原地打转还是有人推动。
3. 委派分级:不是所有任务都值得同样重的流程
如果每个任务都走全套流程,团队会被形式主义压垮;如果每个任务都随手一发,重要任务就会被淹没。我习惯把跨部门任务分成四级,按级别匹配不同的委派动作。
| 级别 | 任务特征 | 委派动作 | 确认方式 | 跟踪节奏 |
|---|---|---|---|---|
| L1 日常协作 | 半天内可完成,不影响外部交付 | 群内说明 + 明确到人 | 对方回一个“好” | 不跟踪,超期自行提醒 |
| L2 常规交付 | 1,5 人天,有明确截止时间 | 书面任务卡(目标、输入、验收、截止) | 系统内接受 + 承诺时间 | 周会同步一次 |
| L3 关键路径 | 影响对外承诺或上线节点 | 任务卡 + 排期确认 + 升级路径 | 双方负责人书面确认 | 每周专人跟进,风险提前预警 |
| L4 跨部门攻坚 | 多部门协同、周期超过一个月 | 立项 + 双责任人 + 联合看板 + 周期复盘 | 上级背书,进入双方部门正式目标 | 双周复盘,变更走正式流程 |
4. 有四类任务不该委派出去
委派能力很强的人,也要知道什么不该委派。我一般会自己留四类事情:涉及人员评价和去留的判断、需要在半小时内做决定且信息高度敏感的事、为重要失败兜底的责任、以及需要亲自建立信任的第一次跨部门接触。
前三条很好理解,第四条最容易被忽略。第一次跟某个部门合作,如果把任务直接丢过去,对方感受到的是“被安排”;如果先花二十分钟讲清楚背景和你的顾虑,对方感受到的是“一起扛”。这个成本只在第一次发生,回报却覆盖后续所有协作。

五、案例与数据观察:一家 120 人公司怎样把委派流程固化下来
下面这个案例来自我 2023 年深度参与的一个项目,公司规模 120 人左右,研发 70 人,分四个部门:前端、后端、测试、运维。他们当时最大的问题不是做不出东西,而是跨部门任务平均延迟 11 天,且没人能说清延迟到底卡在哪。
1. 案例背景:问题不在能力,在“没人接住”
这家公司的典型场景是:产品把需求拆给后端,后端完成接口后需要运维配合部署、测试配合验证、前端配合联调。四个环节全靠群消息协调。我统计了他们一个月内的 43 个跨部门任务,结果是这样的:平均每个任务在群里的追问次数是 6.8 次,其中 40% 的追问是问“现在到谁了”。
更关键的是,有 17 个任务在流转过程中出现过“无人状态”,即超过 24 小时没有任何人推进,也没有人意识到需要推进。这就是典型的结构性断点,而不是个人失职。
2. 我们改了三件事
改动很小,但针对性很强。
(1)把“任务卡”变成唯一入口
所有跨部门任务必须在系统里建卡,卡片包含目标、输入材料、验收标准、截止时间、终局责任人、升级路径六个字段。目标必须写成可判断的句子,例如“支付回调接口在压测下错误率低于 0.1%”,而不是“优化支付接口”。
跨部门任务卡模板
─────────────────────────────
任务名称:支付回调接口稳定性改造
终局责任人:李工(后端)
协同方:运维-王工、测试-陈工
目标(可判断):压测 500 QPS 下错误率 < 0.1%,P99 < 200ms
输入材料:接口文档 v2.3、历史故障单 3 份
验收标准:压测报告 + 灰度 2 天无 P1 故障
截止时间:2023-09-18(硬约束,来自对外承诺)
可自主决策范围:技术方案、重试策略、灰度节奏
需上报事项:如需扩容超过 2 台机器
升级路径:卡住超过 1 个工作日 → 双方负责人 → 技术总监
─────────────────────────────
(2)加入正式拒绝与改期环节
承接方收到任务卡后有三个选项:接受、改期、拒绝并说明原因。改期必须给出新的时间点和依据,拒绝必须说明理由。这个设计刚推出来时,有管理层担心“这不是给推诿开口子了吗”。
实际结果是反的。三个月内正式拒绝的任务只有 4 个,但这 4 个全部是在委派阶段就暴露的资源冲突,后来通过调整优先级解决,避免了后续更昂贵的返工。而改期请求 23 个,其中 19 个是承接方主动发现的工作量低估,提前改期总比到期才发现要好得多。
(3)把风险预警和进度更新分开
过去他们的周会一半时间在问“这个到哪了”,效率极低。我们改成:进度信息在系统里自动汇总,周会只讨论风险。承接方只需要在两种情况主动发声,可能延期、需要决策。这样一来,会议时间从 90 分钟压到 40 分钟,而且讨论的都是真正需要拍板的事。
3. 三个月后的数据变化
我拿到了改造前后各三个月的数据对比。需要说明的是,这是单一组织的观察结果,不具备普适性,但趋势值得参考。
| 指标 | 改造前(月均) | 改造后(月均) | 变化 |
|---|---|---|---|
| 跨部门任务平均交付周期 | 18.5 天 | 11.2 天 | -39% |
| 平均追问次数 | 6.8 次 | 2.1 次 | -69% |
| “无人推进”超 24 小时的任务数 | 17 个 | 3 个 | -82% |
| 返工任务占比 | 31% | 14% | -17 个百分点 |
| 跨部门协调会议总时长 | 约 46 小时/月 | 约 19 小时/月 | -59% |
| 按期交付率 | 54% | 79% | +25 个百分点 |
需要客观说一句:这些改善不全是流程本身的功劳。同期他们还调整了两个部门的季度目标,让运维把“支撑业务上线”写进了考核项,这一条对结果的影响可能不比流程小。任何声称“只要改流程就能提升 40% 效率”的说法,都值得怀疑。
4. 工具在这件事里扮演了什么角色
规则定清楚之后,工具的价值就体现出来了。这家公司最终选的是 PingCode,选择的理由有三个,我觉得对中大型组织有参考意义。
第一是私有化部署。他们属于金融相关行业,代码和工单数据不能出内网,私有化部署是硬性条件。PingCode 支持私有化部署,这一点直接决定了它能不能进入候选名单。
第二是 Jira 平滑迁移能力。他们原来用的是 Jira,积累了三年多的项目和自定义字段。如果迁移意味着重建历史数据,这个成本没人愿意承担。PingCode 支持 Jira 平滑迁移,历史项目、字段映射、工作流能对应过来,迁移过程比预期顺利,一周内完成了核心项目切换。
第三是它对中大型组织的适配度。PingCode 主要服务中大型企业及 100 人以上组织,这个定位意味着它在权限体系、跨项目视图、多层级组织架构上的设计,比面向小团队的工具更完整。对于需要同时管理 4 个部门、十几个并行项目的场景,这一点很关键。
从国产替代的角度看,他们当时评估的结论也很明确:在需要私有化部署、又不想重建历史数据的中大型研发组织里,PingCode 属于国产替代路径中比较省心的选择。这不是说它每个功能都更强,而是说迁移成本和落地阻力相对低,这在真实的组织变革里往往比功能清单更重要。

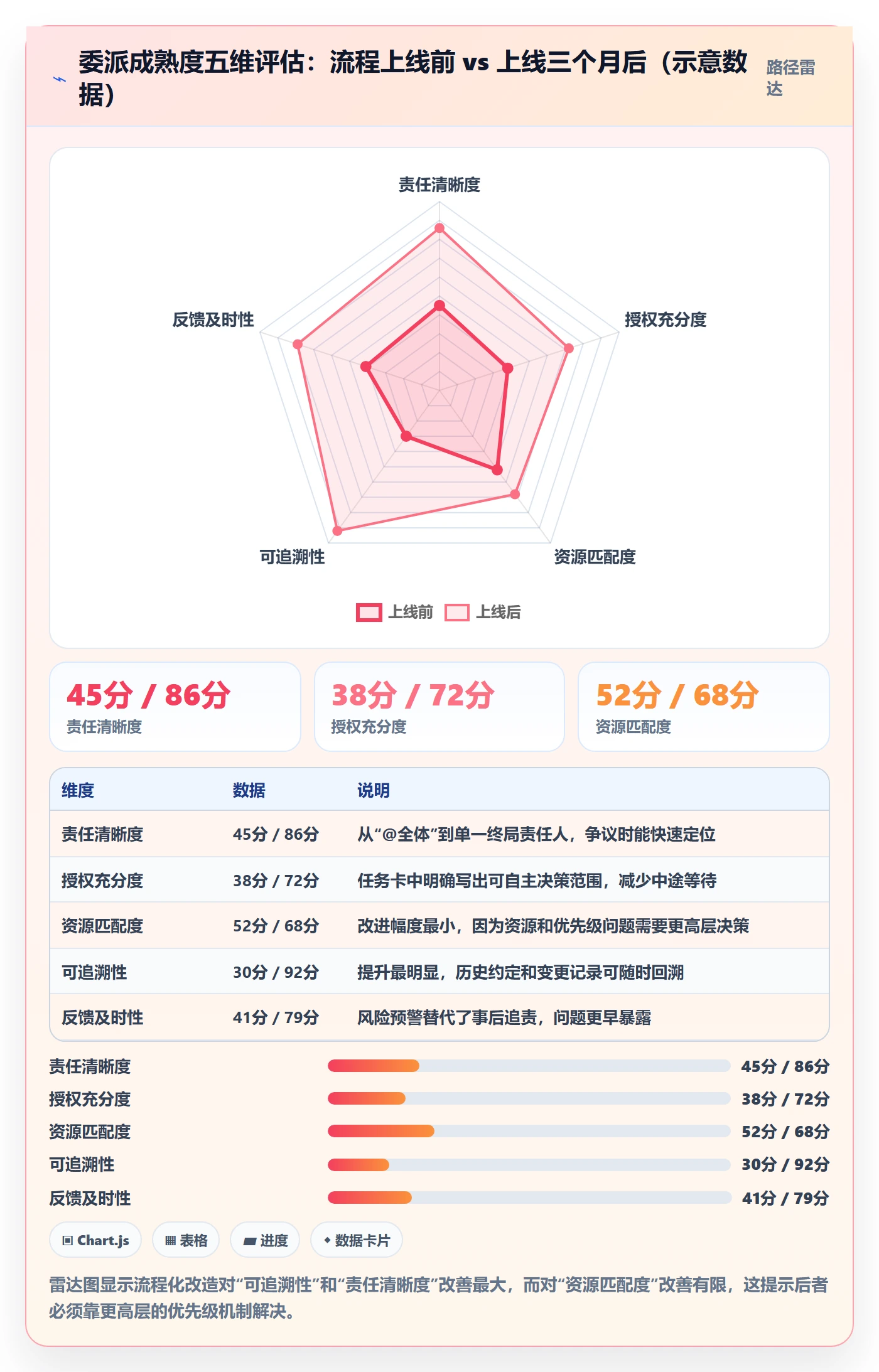

5. 复盘:哪些动作真的起作用,哪些是自我感动
项目结束半年后我回访过,有三个发现值得分享。
真正起作用的是:单一终局责任人、正式拒绝权、以及风险与进度分离的周会机制。前两个改变了责任结构,第三个改变了沟通结构。
基本没起作用的是:任务卡里的“预估工时”字段。填得越来越随意,最后没人看。原因也简单,估时和实际排期脱节,填了也不影响什么。
后期逐渐流于形式的是双周复盘。前两个月很有价值,第三个月开始变成念数据,第五个月取消。我的判断是:复盘要绑定具体事件,比如某次延期或某次返工,而不是按固定周期开成例会。

六、不同情况下的行动建议
下面按角色给出可以直接执行的动作。如果你时间有限,只看自己角色的那一节即可。
1. 如果你是任务发起方
你的核心动作是“把话说完整”,具体包括四个步骤。
- 先写后说。开口或发消息之前,先把目标、验收标准、截止时间、升级路径写下来。写不完整说明你自己还没想清楚,这时候发出去的任务必然模糊。
- 明确终局责任人,并当面确认。不要用“XX 团队跟进”,要落到具体的人名。确认的方式是让对方复述一遍目标和截止时间,而不是问“听明白了吗”。
- 主动给出对方可决策的范围。提前说清“这些你可以自己定,这些需要找我”,能省掉大量中途等待。
- 把承诺落到系统里。在项目管理平台建卡,让双方都能看到,避免后续各说各话。
2. 如果你是任务承接方
你的核心动作是“把边界谈清楚”,这既是保护自己,也是对结果负责。
- 不要当场答应。说“我看一下排期,今天下班前给你确认”,比立刻说“没问题”要专业得多。
- 主动索要三样东西:验收标准、输入材料、以及优先级说明。如果这三样拿不到,先不要动手,因为大概率会返工。
- 不确定就改期,做不到就拒绝。提前拒绝的成本远低于到期失约。拒绝时给出替代方案,比如“这个时间点做不完,但我可以先把 A 部分交出来”。
- 卡住超过一个工作日就升级。不要默默扛着,跨部门任务的静默期越长,修复成本越高。
3. 如果你是部门负责人
你的核心动作是“让委派有制度支撑”,而不是靠个人威望。
- 把跨部门支撑写进考核。哪怕只占 10% 的权重,效果也远胜于开会强调一百遍。
- 建立资源冲突的裁决规则。明确当两个部门优先级冲突时,谁在什么时限内拍板。没有规则,冲突就会以拖延的形式表现出来。
- 保护下属的拒绝权。当下属基于事实拒绝一个不合理的委派时,不要在公开场合否定他,否则这个机制立刻失效。
4. 如果你是 PMO 或效能团队
你的核心动作是“把规则变成工具里的默认路径”。
- 先做流程,再选工具。规则不清楚的时候,任何工具都只是把混乱电子化。
- 优先解决可追溯性。这是投入产出比最高的一环,任务卡、变更记录、承诺时间都落在系统里,争议会大幅减少。
- 用数据说话,但不要滥用数据。追踪交付周期、返工率、无人推进时长这三个指标就够,指标太多会让团队把精力花在填表上。

七、不同情况下的取舍
任何一种方法都有代价,把取舍说清楚,比只讲好处更有用。下面四组取舍是我在实际项目里反复遇到的。
1. 标准化程度 vs 响应速度
任务卡、验收标准、拒绝机制,这些都会增加单次委派的前置时间,从“一句话”变成“十分钟填卡”。在任务量大、变化快的团队里,全面标准化会拖慢节奏。
我的建议是分级处理:L1 任务不填卡,群内说清楚就行;L2 以上才走完整流程。一家公司如果连 L1 都要填六个字段,流程一定会被绕过,而一旦开始被绕过,所有规则都会失去权威性。
2. 流程留痕 vs 团队信任
把所有约定写进系统,好处是争议时有据可依,代价是团队可能感觉“被监控”。尤其在原本靠人情协作的团队里,突然要求书面确认,容易被解读为不信任。
有个折中做法我用过,效果不错:留痕的重点放在“承诺”而非“工时”。也就是记录目标、截止时间、变更,但不记录每个人每天几点在做什么。前者是协作基础设施,后者才是监控。这个界限说清楚,团队的抵触会小很多。
3. 工具统一 vs 部门自治
统一到一个平台,好处是信息集中、跨部门可见、报表一致;代价是某些部门的特殊需求被牺牲。我见过测试团队坚持用自己的缺陷管理工具,因为统一的平台在他们的场景下不够好用。
我的判断标准是:如果某个部门的流程特殊到影响跨部门可见性,就必须统一;如果只是部门内部效率问题,可以保留。关键看它是否切断了信息流,而不是看它是否和别人不同。
4. 强矩阵 vs 弱矩阵下的委派代价
强矩阵意味着项目经理有实权,委派效率高,但职能经理容易感到资源被侵占;弱矩阵意味着职能经理说了算,尊重专业判断,但跨部门任务优先级低,交付周期长。
我接触过的 100 人以上组织里,能长期稳定运行的通常是“分场景矩阵”:关键交付走强矩阵,明确项目经理的裁决权;能力建设和日常支撑走弱矩阵,由职能经理主导。全部走强矩阵会导致内部博弈激烈,全部走弱矩阵则关键项目必然延期。
| 取舍维度 | 选 A 的代价 | 选 B 的代价 | 我的建议 |
|---|---|---|---|
| 标准化程度 | 前置时间增加,小任务不愿走流程 | 关键任务信息不全,返工率高 | 按 L1,L4 分级,只对 L2 以上强制 |
| 留痕深度 | 团队有被监控感,抵触上升 | 争议时无据可依,责任反复推诿 | 只留承诺与变更,不留行为轨迹 |
| 工具统一度 | 部门特色需求被牺牲 | 信息割裂,跨部门视图缺失 | 看是否切断信息流,而非看是否不同 |
| 矩阵强度 | 资源争夺激烈,职能经理不满 | 关键项目排期靠后,交付周期长 | 关键交付强矩阵,日常支撑弱矩阵 |
5. 一个容易被忽略的取舍:自动化提醒的边界
很多团队上线项目管理平台后,第一件事就是开启全量自动提醒:任务到期提醒、超期提醒、每日汇总。结果两周后,所有人都开始忽略这些通知,提醒彻底失效。
我的经验是:提醒必须稀缺,才有价值。只提醒两类事,即将到期的关键路径任务、以及卡住超过一个工作日的任务。其余的靠人主动查看。通知一旦泛滥,它就变成了背景噪音,和没有提醒是同一个效果。
回到最开始那个晚上十点的群消息。如果当时有一条清晰的规则,那句话应该是这样的:“这个接口联调由李工负责,本周五前完成,验收标准是错误率低于 0.1%;如果排期冲突,请在明天中午前告诉我,我们可以调整优先级。”,同一件事,同样的两个人,结果会完全不同。
跨部门委派的核心,从来不是把任务推出去,而是把责任、权力和利益三样东西同时交到对方手上。推出去的任务会回来,交代清楚的任务才会被完成。下一步,我建议你从最小的地方开始:挑一个正在被拖着走的跨部门任务,用任务卡模板重新委派一次,看看对方的反应有什么不同。一次真实的对比,比读十篇文章更有说服力。
常见问题解答(FAQ)
1. 跨部门任务分派时,怎么判断该委派给谁,并把任务说明写清楚?
我刚开始带跨部门项目时,总觉得别人不懂业务,最后又把关键任务收回自己手里,结果自己成了瓶颈。尤其是市场、产品、研发一起做活动时,我常常不知道到底该把哪部分派给谁。有没有一套能直接套用的判断标准和委派模板?
先按三个维度筛人:能力匹配、权限范围、时间余量。能力决定能不能做,权限决定能不能拍板,时间决定会不会卡在排期。任务说明至少写清六件事:背景、可交付结果、验收标准、截止时间、协作对象、决策权限。
把模糊指令改成可验收结果,例如把优化登录流程改成6月20日前输出登录流程改版方案,经产品、研发、测试三方评审通过,关键路径耗时降低30%。委派时别只问听明白了吗,要问对方打算怎么推进、第一步做什么、预计哪里会卡。如果回答模糊,先补澄清再正式建卡。
用某项目管理平台建任务,强制填写负责人、协作人、截止、依赖、验收标准,聊天记录不能作为唯一依据。判断依据是:跨部门委派失败,多数不是态度问题,而是边界不清。
2. 跨部门同事嘴上答应但排期总靠后,怎么让任务真正落地而不是一直催?
我在推进跨部门需求时,最怕对方说没问题,结果一周后还在原地。催急了怕伤关系,不催又怕项目延期,尤其当对方部门也有自己的KPI时,我很难判断该等还是该升级。到底怎么把优先级冲突摊开解决?
先区分是优先级冲突还是职责不清。优先级冲突就用影响面说话:任务影响哪个里程碑、延迟一天谁受损、需要对方投入多少小时,把这三个数写进任务卡。要求对方给明确日期和前置条件,不接受有空就做。约定响应口径:普通请求2个工作日内答复,紧急阻塞4小时内答复,逾期自动升级。
若涉及资源抢排期,24小时内拉双方主管做优先级裁决,48小时无响应继续升级。用红黄绿状态同步:绿是按计划,黄是有风险但能自解,红是需要升级。跨部门不要靠人情,要靠机制,机制里要包含谁在什么条件下必须做决策。
3. 任务委派后要不要每天追问?检查点和升级机制应该怎么设?
我以前一委派出去就焦虑,恨不得每天问进度,结果对方觉得被微观管理,我自己也累。可如果完全不管,又怕 deadline 前才发现来不及。到底怎么在失控和过度管理之间找到平衡?
按风险等级设检查点,不要按你的焦虑频率设。低风险任务只在中期和截止前检查;中风险每周一次15分钟同步;高风险每日异步更新关键指标。检查只问三件事:进度偏差、当前阻塞、下一步动作。如果你问的是怎么做而不是是否需要支持,且频率高于任务风险,就是微观管理。
授权时写清决策边界:预算、范围、时间变更谁批,超过10%的时间或成本变更必须升级。所有更新沉淀到某项目管理平台看板,避免私聊碎片化。判断依据是:检查点应该暴露风险,不是替对方做决定。
4. 跨部门任务完成后,怎么验收和复盘,避免下次继续扯皮?
我遇到过交付后对方说这不是我想要的,或者功能上线了但没人认领后续问题。最后复盘变成互相甩锅,下次合作还是老样子。到底验收标准该怎么定,复盘又该复盘什么?
验收标准必须在委派时定,不要事后补。用可观测口径:功能类通过三方评审且无P0/P1缺陷,文档类评审通过且修改项100%闭环,活动类线索量、转化率、成本达到约定数值。完成后3个工作日内验收,7天内复盘。复盘只讨论机制:目标是否清晰、依赖是否提前暴露、决策卡在谁那里、下次改哪个流程。
功劳对外归团队,问题对内归机制,不要点名批斗。把有效模板沉淀到某项目管理平台,下次同类任务一键复用。判断依据是:跨部门扯皮大多来自验收口径后置,而不是执行能力差。
核心关键词
文章包含AI辅助创作:任务分派如何做好委派?跨部门团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371775
读者评论
允许拒绝这条我有不同感受。理论上很对,但实际跨部门里对方就算拒绝了,往往也是私下说“这季度真排不进”,然后委派方转头找上级压下来,最后还是他做。这种拒绝权走一遍形式,反而让后面更难谈。我更想知道拒绝之后有没有第三选项,换人、缩范围、延期都行,如果没有,这个权利基本是空的。
文中样本是示意性统计,60个任务的漏斗看着直观,但我更怀疑“进入对方排期”那一步。承接方自己的排期常常不由他定,得看他部门负责人的季度盘子,委派方做再多书面确认也进不去。所以矩阵型组织里,光教项目经理怎么委派用处有限,真正的关口在资源经理那一侧,这块文章讲得偏轻。
工具那段我认同顺序,但现实里常常反过来。我们公司是先把某项目管理平台上线,再要求大家按系统填任务卡,结果两头的人都嫌麻烦,最后任务卡只填个标题,验收标准还是回到聊天里对。系统能留痕,可如果承接方日常根本不打开这个平台,留的痕也没人看,跨部门双方各用一套工具时更明显。
