委派实操方法:跨部门团队提升任务分派效率的流程优化方法与模板

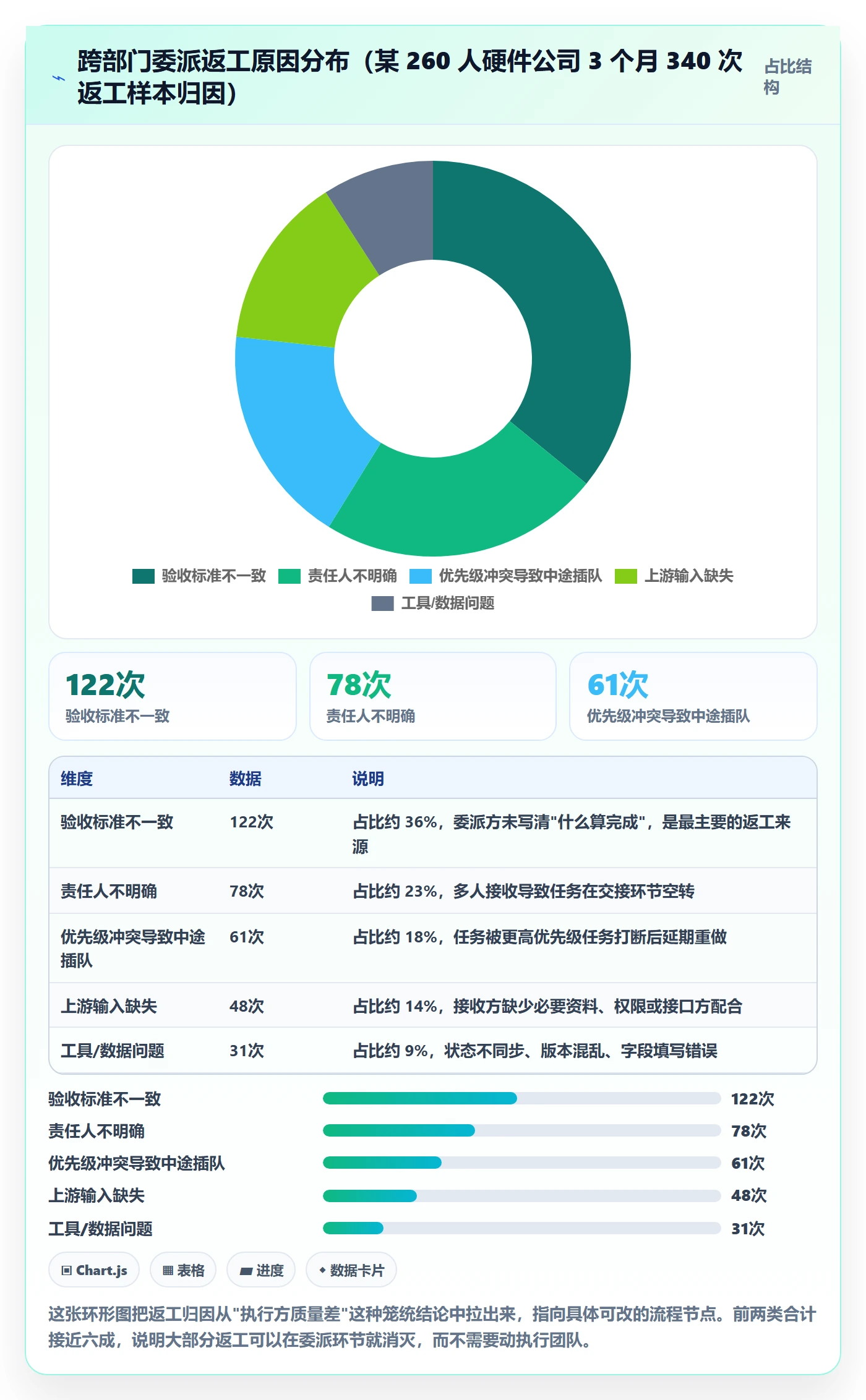

2023 年下半年,我参与了一家约 260 人规模的智能硬件公司的流程诊断。他们研发中心和供应链之间有一个每周都要重复的场景:研发发一封邮件把测试需求甩给供应链,供应链回复"收到",然后两边各自理解、各自开工,等交付出来才发现验收标准根本不是一回事。我让他们的 PMO 拉了一份三个月的数据,结果是:跨部门委派任务的首次按时交付率只有 46%,而一次验收通过率不到 38%。

也就是说,超过六成的委派任务至少返工一次,平均每个任务被拉回重做的周期是 4.3 个工作日。

这个数字让我很受触动,因为它说明了一件事:跨部门团队效率损失最大的地方,往往不是执行环节,而是任务从"我这"到"你那"的那一小段路。这篇文章我把过去几年在十几家不同规模企业做委派流程改造的经验、失败案例、字段模板和量化观察一次性写清楚,包括我在 PingCode 上实际配置过的一套委派工作项模板。如果你正在被"任务发出去就石沉大海"困扰,这篇可以直接拿去用。

一、核心结论:委派的瓶颈不在"发得快",而在"接得住"

先给结论,避免你在细节里绕圈。跨部门委派效率低,绝大多数情况下不是人不配合,而是委派契约缺失。委派不是把任务从 A 的待办列表搬到 B 的待办列表,而是建立一份可验收、可追溯、可协商的微型契约。

1. 委派效率必须用三个指标衡量,而不是"感觉挺顺"

我在所有项目里都会先建立三个基线指标,缺一个都没法判断优化是否有效。

  • 首次响应时长(First Touch Response Time):从委派发起,到接收方明确给出"接受 / 不接受 / 需要澄清"的时长。它衡量的是"信息是否清晰到对方能立刻做判断"。
  • 责任确认率(Responsibility Acknowledgement Rate):在约定时限内,接收方明确了唯一责任人并确认验收标准的任务占比。它衡量的是"责任是否真的转移了"。
  • 一次验收通过率(First-Time Acceptance Rate):交付物第一次提交就通过验收的任务占比。它衡量的是"双方对标准的理解是否一致"。

注意,这三个指标的顺序很重要。响应慢 → 确认率低 → 验收通过率崩盘,是一条清晰的因果链。很多团队只盯最后一个指标,然后去批评执行方质量差,其实是上游信息没给清楚。

委派实操方法:跨部门团队提升任务分派效率的流程优化方法与模板

2. 委派效率的提升空间,比执行效率大得多

我在多个项目里做过同一个对照:把执行环节的工时压缩 10%,需要投入的培训和工具成本极高,而且往往触及质量红线;但把委派环节的返工率从 34% 降到 9%,只需要改字段、改模板、改会议议程,两三周就能见效。

原因很简单:执行效率靠人的能力,委派效率靠流程的结构。能力提升是线性的、缓慢的,结构改进是跳跃的、快速的。这也是我建议大多数跨部门团队先动委派、后动执行的原因。

3. 一套可复用的结论清单

  1. 跨部门委派必须有唯一入口,禁止用即时通讯私聊承载正式委派。
  2. 委派单必须包含四要素:目标、边界、资源、验收标准,缺一项返工率显著上升。
  3. 优先级不能由执行方自行判断,必须由委派方和接收方协商后写死在字段里。
  4. 责任确认必须是显式动作,"收到"两个字不算确认。
  5. 所有委派数据必须可聚合,否则你永远只能靠感觉管理。

二、真实场景:三个不同规模的组织,卡点完全不同

我接触过的组织从 40 人到 900 人都有,一个很反直觉的观察是:组织规模越大,委派问题越不是"沟通问题",而是"结构问题"。小公司的问题是信息不清晰,大公司的问题是信息太清晰但没人有权拍板。

1. 场景 A:50 人 SaaS 公司,卡在"信息密度"

这家公司用即时通讯群做委派,产品经理在群里 @ 一下研发负责人,附一句"这个下周做完"。听上去很快,实际问题是:没有截止时间的明确口径、没有验收标准、没有优先级排序。

我统计了他们两周内 180 条委派消息,其中只有 41 条包含明确交付日期,只有 12 条包含验收标准。剩下的全靠"默契"。这种组织的委派优化重点不在工具,而在强制补全信息字段。

2. 场景 B:260 人硬件公司,卡在"责任转移"

就是我开头提到的那家。他们有邮件、有某项目管理工具,信息其实不缺失,但问题在于责任从来没有真正转移。研发发委派时用的是"请供应链协助",供应链接的时候理解成"帮忙看看"。

更麻烦的是,这家公司的跨部门委派经常出现"多人接收":一封邮件抄送 6 个人,最后谁都说以为别人在做。没有唯一责任人的委派,等于没有委派。

3. 场景 C:900 人集团,卡在"优先级冲突"

这家集团有四个事业部,跨部门委派真正的问题不是没人接,而是所有人都接了,然后所有事都做不完。每个事业部都有权发委派单,但没有一个统一的优先级仲裁机制,于是执行方被迫用"谁嗓门大先做谁"来排序。

这类组织的优化重点,必须先建立容量可见性,也就是让委派方能看到接收方当前的在途任务量和剩余产能,否则优先级协商永远是空谈。

委派实操方法:跨部门团队提升任务分派效率的流程优化方法与模板

三、常见误区拆解:为什么"发任务"不等于"委派"

下面四个误区,是我在诊断中见过频率最高的。它们的共同点是:看上去都在"提升沟通效率",实际上都在制造返工。

1. 误区一:把"抄送全员"当成"信息透明"

抄送越多,责任越模糊。心理学上这叫责任分散效应,在跨部门场景里尤其明显。当一封委派邮件抄送 6 个人时,每个人接收到的隐性信号是"还有 5 个人也在看,不一定是我的事"。

我的判断是:委派单的默认接收人只能有 1 个(唯一责任人),其余全部放进"关注人"字段。关注人可以看到进展,但没有接收动作,也不会出现在责任统计里。这一个字段的改动,在多个项目里都把责任确认率抬升了 15 个百分点以上。

2. 误区二:用即时通讯工具承载正式委派

即时通讯不是不能用,而是它的定位应该是"通知入口",不是"委派载体"。原因有三个:消息会被刷走、没有结构化字段、无法聚合统计。

我见过最典型的后果是:季度复盘时想算跨部门委派平均周期,结果发现数据散在几十个群里,只能人工抽查,最后放弃。没有可聚合的数据,流程优化就永远是拍脑袋。

3. 误区三:只定义交付物,不定义验收标准

这是返工率最大的单一来源。委派方说"给我一份竞品分析",接收方交了一份 15 页的行业综述,委派方说"我要的不是这个"。这不是执行方理解力问题,是委派方没有写清楚验收标准。

我的做法是强制在委派单里加一个字段:验收标准(Definition of Done),并且要求写得"可被第三方判定"。也就是说,一个不参与这个项目的人,读完这段描述后能判断交付物合不合格。

4. 误区四:把优先级交给执行方自行判断

执行方手上同时有 8 个跨部门任务时,他只能靠"谁催得紧"来排序,这会导致"会哭的孩子有奶吃",而不是"最重要的事先做"。

正确的做法是委派方在发起时给出一个建议优先级,接收方在确认时给出基于当前产能的实际档期,两者协商后写死。这个过程不能省,省了就是把冲突推到执行阶段。

委派实操方法:跨部门团队提升任务分派效率的流程优化方法与模板

四、专业判断逻辑:委派四要素与分派周期模型

前面讲的是"哪里会出错",这一节讲"用什么逻辑把它修好"。我用的是一套四要素加一个周期模型,落地成本很低,但要求执行得足够严格。

1. 委派四要素:目标、边界、资源、验收

我把每个要素都对应到委派单上的必填字段,这样制度才不会停留在口号层面。

要素 要回答的问题 对应字段 缺失后果
目标 为什么要做这件事,做成之后业务指标会怎么变 业务目标、关联需求编号 执行方按字面理解,做出"正确但没用"的东西
边界 做什么、不做什么、和谁对接、到哪一步停 范围说明、不做清单、外部依赖 范围蔓延,任务越做越大,永远收不了尾
资源 谁提供资料、谁有审批权、预算和人力上限是多少 接口人、可用预算、预估人天 执行到一半卡在等资料、等审批
验收 什么算完成,谁来验,验收的形式是什么 验收标准、验收人、交付形式 返工,且返工后双方都觉得自己有理

我特别想强调"不做清单"。跨部门委派最容易被忽略的边界是"什么不做"。一条简单的"本次不含海外市场数据",能省掉后面至少两轮返工。

2. 从 RACI 到 RACI-C:跨部门场景需要补一个"容量"维度

经典的 RACI 模型(Responsible、Accountable、Consulted、Informed)解决的是角色划分问题,但它在跨部门场景有一个明显盲区:它假设接收方有产能。现实中,任务做不完往往不是因为角色不清,而是因为接收方已经满了。

所以我在 RACI 之外补了一项 C,Capacity(容量)。委派发起前,委派方必须先查看接收方的在途任务量和剩余产能;如果容量不足,委派就应该先进入协商,而不是直接进入排期。

这听起来像常识,但在我诊断过的组织里,能做到"发起前先看对方容量"的团队不到两成。

3. 委派周期模型:把总时长拆成三段

我把委派周期定义成三个可测量的阶段:

委派周期 = 澄清时长 + 排队时长 + 确认时长

  • 澄清时长:从发起到双方对目标和验收标准达成一致。这一段由信息质量决定。
  • 排队时长:从达成一致到真正开始执行。这一段由容量和优先级决定。
  • 确认时长:从明确责任人到给出承诺交付日期。这一段由授权程度决定。

为什么要这么拆?因为三段的优化手段完全不同。澄清长说明模板有问题,排队长说明容量不可见,确认长说明接收方没有拍板权。如果不拆开,你只会得到一个模糊的"跨部门效率低"。

委派实操方法:跨部门团队提升任务分派效率的流程优化方法与模板

4. 优先级协商机制:用"档期承诺"替代"优先级标签"

大多数团队的做法是给任务打一个"高 / 中 / 低"优先级标签,然后期待执行方照做。这套机制在跨部门场景几乎必然失效,因为执行方同时面对来自五个部门的"高优先级"。

我的替代方案是档期承诺制:接收方在确认委派时,必须给出一个明确的承诺开始时间和承诺完成时间,而不是接受一个优先级标签。委派方如果对档期不满意,进入协商环节,而不是直接标记为"加急"。

这个改动看起来只是换个字段,但它把"优先级"从一个无法验证的形容词,变成了一个可验证的时间承诺。管理成本反而降低了。

五、案例与数据观察:在 PingCode 上重建跨部门委派流程

前面四个章节讲的是方法论,这一节讲我在实际工具里怎么把它落地。我用的载体是 PingCode,主要原因是它面向中大型企业和 100 人以上组织设计的定位比较匹配我接触的客户群体,字段和流程的自定义粒度够细,同时支持私有化部署,对有数据合规要求的企业比较友好。

1. 为什么跨部门委派需要专门的工作项类型

很多团队把跨部门委派直接做成"任务",然后和团队内部任务混在一个列表里。这样做的后果是:统计时分不清哪些是跨部门委派,也就无法单独度量它的周期和返工率。

我在 PingCode 里的做法是单独建一个"跨部门委派单"工作项类型,和内部任务物理隔离。这样做的好处有三个:字段可以独立设计、报表可以独立统计、权限可以独立控制。

2. 实际配置的字段结构

下面是我在 PingCode 里实际用过的一套委派单字段配置,你可以直接对照着建。核心逻辑是把四要素做成必填项,把非关键信息做成选填。

# 跨部门委派单 · 字段配置模板(PingCode 工作项类型配置参考)
work_item_type: 跨部门委派单

required_fields:

委派方部门 # 谁发起,用于后续跨部门统计

接收方部门 # 谁承接,必须明确到部门

唯一责任人 # 只允许 1 人,禁用多选

业务目标 # 一句话说明为什么做,禁止写"详见附件"

交付物描述 # 具体产出是什么形态(文档/数据/代码/物料)

验收标准 # 可被第三方判定,禁止写"符合要求"这类模糊表述

不做清单 # 本次明确不包含的范围

建议优先级 # 委派方给出,供协商参考,非最终结论

期望完成时间 # 委派方期望,非承诺

optional_fields:

关联需求编号 # 挂到上游需求,形成追溯链

接口人 # 需要对接的外部方

可用预算

预估人天

依赖项 # 阻塞此任务的其他工作项

receiver_must_fill_on_accept:

承诺开始时间 # 基于当前容量给出的档期

承诺完成时间 # 可被验收统计

容量确认 # 已核查在途任务量,布尔值

风险预判 # 接收方主动提出可能阻塞点

state_flow:

待接收 -> 已接收 -> 执行中 -> 待验收 -> 已验收 -> 已关闭

待接收 -> 需澄清 -> 待接收 # 澄清回路,必须显式记录轮次

已接收 -> 已拒绝 # 拒绝必须填写理由,用于流程复盘

这套配置里有一个细节我想特别说明:把"唯一责任人"设为单选并强制必填。这个约束在制度上杜绝了"多人接收等于无人负责"的问题,也让我后续能直接按责任人聚合任务量,做容量分析。

3. 从某通用工具迁移到 PingCode 的实际路径

这家 260 人公司原本用的是另一套工具,历史数据积压了两年多。迁移最怕的不是数据搬不过去,而是搬到一半发现字段对不上、状态流转丢了、附件挂了。

PingCode 支持从 Jira 平滑迁移,这一点在用 Jira 的团队里省了很多事。我实际执行时用了四步:

  1. 先做字段映射表:把原工具的每一个字段映射到 PingCode 的目标字段,明确哪些丢弃、哪些合并、哪些需要人工补录。
  2. 只迁移近 6 个月的在途和历史任务:两年前的已关闭任务对当前管理没有价值,全量迁移只会拖慢速度、污染报表。
  3. 先迁 1 个试点部门,跑满两周再全量:这一步是我强烈建议的。直接全量迁移出问题时,你连回滚都找不到基线。
  4. 迁移后做一次数据校验:抽查 30 个工作项,核对状态、责任人、附件、关联关系是否一致。

整个迁移加上流程改造,这家公司实际用了 5 周,其中前两周全部花在字段设计和试点上,真正搬数据只用了 3 天。

4. 三个月的数据观察

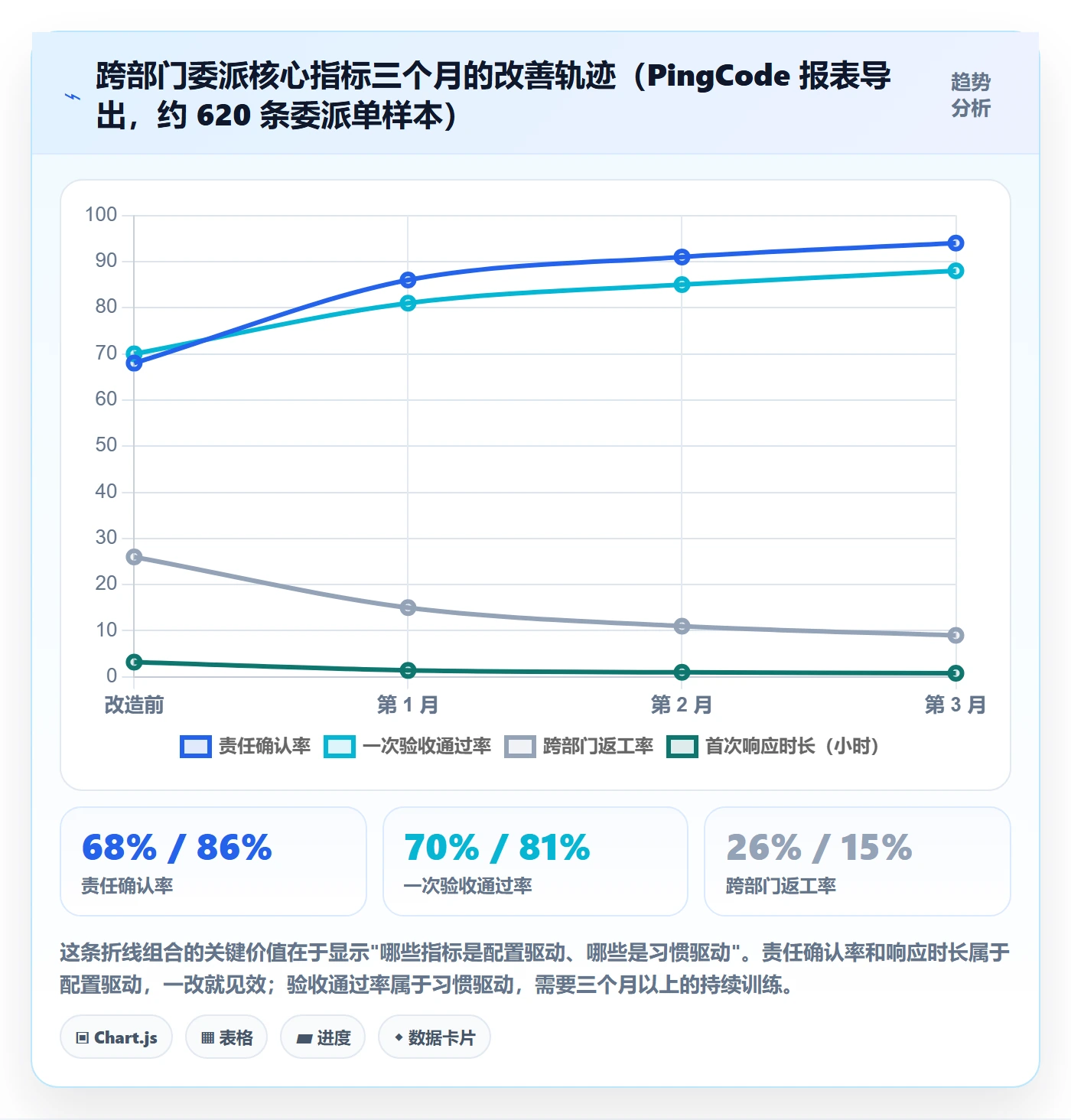

改造上线后,我跟踪了三个月的委派数据。下面这组数字是我最想让你看到的,因为它证明了委派环节的改造,收益远大于执行环节。

指标 改造前 第 1 个月 第 3 个月 变化幅度
首次响应时长 3.2 小时 1.4 小时 0.8 小时 -75%
责任确认率 68% 86% 94% +26 个百分点
一次验收通过率 70% 81% 88% +18 个百分点
平均委派周期 9.8 个工作日 5.1 个工作日 3.6 个工作日 -63%
跨部门返工率 26% 15% 9% -17 个百分点
委派人天消耗(月) 约 186 人天 约 132 人天 约 98 人天 -47%

这里需要说明数据口径:以上数据来自我在该项目中导出的 PingCode 工作项报表和 PMO 提供的工时记录,样本是该公司的跨部门委派单,三个月合计约 620 条。样本量不算大,也不能代表所有行业,但趋势是清晰的。

我最想强调的不是绝对值,而是变化的时间分布:第一个月就有明显改善,说明字段和流程改动的收益来得很快;但从第 1 个月到第 3 个月仍在持续改善,说明这中间靠的是习惯养成,而不是一次性配置。

委派实操方法:跨部门团队提升任务分派效率的流程优化方法与模板

5. 私有化部署与合规场景下的额外注意点

如果你们是金融、医疗、军工或央国企类组织,委派数据往往不能出内网。PingCode 支持私有化部署,这一点在我服务过的合规敏感型客户里是关键选型因素。

但私有化部署有两个坑值得提前说。第一是升级节奏:私有化版本的迭代通常慢于公有云,流程设计时不要过度依赖最新特性。第二是运维人力:你需要至少一名能处理数据库备份、日志排查、版本升级的运维人员,否则出问题时只能等厂商。

我的建议是在私有化部署前,先明确三件事:数据保留年限、备份频率与恢复目标、以及版本升级窗口。这三件事在项目启动时就应该写进交付方案,而不是上线后再补。

六、不同情况下的行动建议

方法论不能一刀切。下面按组织规模和场景给四组可执行的行动建议,你可以直接对号入座。

1. 20-100 人组织:先把字段补齐,工具可以先不动

这个规模的组织协调成本低、人际关系近,最大的问题是信息不完整。你不一定需要马上引入重型平台,先做三件事就够了。

  1. 把跨部门委派的载体从即时通讯私聊,改成在线表单或轻量看板,强制填写四要素。
  2. 约定"收到"不算确认,必须回复明确的承诺完成时间。
  3. 每周固定 15 分钟做一次委派对齐,只过"需澄清"和"超期未响应"两类任务。

2. 100-500 人组织:引入专门工作项类型,建立容量可见性

这个规模是最典型的"跨部门痛点爆发区"。人多到靠默契管不过来,又没多到需要复杂的治理结构。建议做四件事:

  • 在现有项目管理平台里建立独立的"跨部门委派单"类型,与内部任务分离。
  • 强制"唯一责任人"单选,取消多人接收。
  • 上线容量视图,让委派方在发起前能看到接收方的在途任务量和剩余产能。
  • 把档期承诺制写进流程:接收方必须给承诺开始时间和承诺完成时间。

这个阶段的工具选择上,我偏向能同时满足字段自定义、私有化部署、迁移路径清晰这三点的平台。PingCode 就是我在这个规模段用得比较多的一个,尤其是它支持从 Jira 平滑迁移这一点,对原本用 Jira 的研发团队来说迁移阻力小很多。

3. 500 人以上 / 多事业部:先建仲裁机制,再谈工具

这个阶段的瓶颈不是信息、也不是责任,而是优先级冲突。工具再强也解决不了"五个事业部同时说自己是最高优先级"的问题。

我的建议是先建立委派治理机制:

  1. 设立跨部门委派仲裁人(通常是 PMO 或运营负责人),拥有最终优先级裁定权。
  2. 规定每个事业部每周可发起的跨部门委派单数量上限,用配额制管理需求。
  3. 建立统一的容量池,委派单进入统一队列,而非各自塞给各自熟人。
  4. 每季度复盘一次委派数据,按部门统计返工率和超期率,纳入管理评审。

4. 强合规行业:优先级排序应该是合规性、可追溯、效率

在金融、医疗等场景,我的排序建议是:合规性第一,可追溯性第二,效率第三。不要为了效率牺牲审计链。

具体做法上:私有化部署、完整的操作日志、工作项状态变更留痕、委派单不可物理删除只能作废。这些在我参与的合规项目里是硬性要求,选型时一定要提前确认,不要上线后再补。

委派实操方法:跨部门团队提升任务分派效率的流程优化方法与模板

七、不同情况下的取舍

流程优化很少是"全都要",更多时候是在几组矛盾里做选择。下面四组取舍是我在项目里反复面对的真实决策。

1. 速度 vs 可追溯:不能同时最大化

如果你要求每个委派单都填满十几个字段,响应速度一定会下降;如果你追求极致快,只发一句话就开工,那返工和扯皮一定会上升。

我的判断是分场景取舍:可逆、低成本的委派走快通道(最少字段),不可逆、高成本的委派走标准通道(全字段)。比如"帮我查一个数据"走快通道,"帮我改一版量产模具"必须走标准通道。用金额或不可逆程度作为分流标准,比按部门分更合理。

2. 标准化 vs 灵活性:先标准化,再开例外口子

很多团队的顺序搞反了,先允许各部门自定义流程,结果两年后发现有六套并行的委派流程,数据完全无法聚合。

我的建议是先统一,再开受控例外。例外可以存在,但必须有明确的申请和审批路径,并且例外本身要被统计。如果某个例外出现频率超过 20%,就应该考虑把它升级为标准流程的一部分。

3. 商用平台 vs 自研:自研的隐性成本容易被低估

"我们自己搭一套"是很多技术团队的第一反应。我的经验是:自研第一年很爽,第三年开始痛苦。痛苦来自三处,人员流动导致维护断层、需求累积导致技术债、以及业务方对比商用产品后不断提出新功能要求。

判断标准很简单:如果这套系统不是你们的核心竞争力,就不要自研。委派流程显然不是大多数公司的核心竞争力,它只是基础设施。用商用平台,把工程力量留给真正差异化的地方。

4. 私有化部署 vs SaaS:取决于数据分级,而不是公司规模

不是所有大公司都需要私有化,也不是所有小公司都能用 SaaS。判断依据应该是数据分级:委派内容里是否包含客户隐私、财务数据、核心技术参数。

如果包含,选私有化;如果不包含,SaaS 的迭代速度和运维成本优势更明显。我见过一些 200 人左右的公司做了私有化,结果运维跟不上,系统稳定性反而不如公有云,这是典型的用错标准。

委派实操方法:跨部门团队提升任务分派效率的流程优化方法与模板

八、可直接使用的委派模板与落地清单

这一节给的是可以复制粘贴直接用的东西。我把模板拆成三块:单条委派单模板、跨部门委派对齐会议议程、以及 4 周落地节奏。

1. 跨部门委派单模板

【跨部门委派单】
委派编号: (系统自动生成)

委派方 / 部门:

接收方 / 部门:

唯一责任人: (只能填 1 人)

期望完成时间:

业务目标(为什么做)

交付物描述(做什么,形态是什么)

验收标准(什么算完成,可被第三方判定)

判定人:

判定依据:

不通过的情形举例:

不做清单(本次明确不包含)

资源与依赖

接口人:

可用预算:

外部依赖:

预估人天:

  1. 建议优先级: (委派方填写,非最终结论)
    ────── 以下由接收方填写 ──────
  2. 容量确认: 已核查在途任务量 □ 是 □ 否
  3. 承诺开始时间:
  4. 承诺完成时间:
  5. 风险预判:

这个模板的关键不是字段多,而是每个字段都有明确的填写人和用途。第 1 到 6 项由委派方填,第 7 到 10 项由接收方填。责任边界在一张表单里就划清楚了。

2. 跨部门委派对齐会议议程(15 分钟版)

这个会议每周一次,我建议严格控制在 15 分钟内。超过 15 分钟说明你的委派数据有问题,需要单独开会解决。

  1. 0-3 分钟:过"需澄清"队列。只处理状态为"需澄清"的委派单,逐条给出澄清结论或作废。
  2. 3-8 分钟:过"超期未响应"队列。超过约定响应时限还未确认的委派单,当场指定处理方式。
  3. 8-12 分钟:过"容量冲突"队列。接收方容量不足的委派单,现场协商档期或升级仲裁。
  4. 12-15 分钟:过"本周新增高风险委派"。只列不可逆、高成本、跨多部门的委派单,指定跟踪人。

注意,这个会议不讨论执行进度。执行进度应该在各自的周会里看。委派对齐会只解决委派环节的问题,混在一起开就会失控。

3. 4 周落地节奏

周次 核心动作 交付物 风险提示
第 1 周 梳理现有委派流程,建立三个基线指标 基线数据表、字段设计方案 不要在这一周就急着改流程,先看清现状
第 2 周 在试点部门配置委派单工作项类型并试运行 可用的委派单模板、试点反馈记录 试点只选 1 个部门,避免全量铺开
第 3 周 根据试点反馈调整字段,加入容量视图和档期承诺 定稿模板、容量视图配置 字段不要一次加太多,超过 12 个必填项会引发抵触
第 4 周 全量推广,启动每周 15 分钟委派对齐会 推广方案、会议机制、首份委派数据报表 要给出明确豁免期,前两周以引导为主不追责

委派实操方法:跨部门团队提升任务分派效率的流程优化方法与模板

4. 落地时最容易踩的三个坑

最后补三个我在实践中反复见到的坑,都是看起来没问题、实际很致命的。

  • 坑一:字段加了但不校验。填"符合要求"也能提交,那这个字段等于没加。必须做内容校验,比如验收标准字段禁止出现"符合要求""按需""尽快"等词。
  • 坑二:只上工具不改会议机制。工具只是数据载体,如果没有每周对齐会,问题会积压在系统里没人处理,最后大家又回到即时通讯。
  • 坑三:没有豁免期直接考核。上线第一周就开始统计谁的责任确认率低,会立刻引发抵触,导致数据造假。前两周应该以引导和模板示例为主。

九、总结:委派效率的本质是"把口头默契变成可验证的结构"

写到最后,我想把最核心的一个观点再说一遍。跨部门委派效率低,几乎从来不是态度问题,而是结构问题。你把四要素写成必填字段,把唯一责任人设成单选,把优先级换成档期承诺,返工率就会降下来,而且降得很快。

我在这篇文章里给的三个个人判断,你可以带走:

  • 委派环节的投入产出比远高于执行环节。执行效率提升 10% 很难,委派返工率从 26% 降到 9% 只需要几周。
  • 责任确认率是最值得先优化的单一指标。它是配置驱动的,改动成本最低、见效最快,而且会带动验收通过率一起改善。
  • 容量可见性是被严重低估的一环。没有容量视图,优先级协商就是空谈;有了容量视图,很多委派在发起前就会自动收敛。

如果你准备动手,我建议的下一步顺序是这样的:先用一周时间把你当前的委派数据基线建起来,哪怕只是人工抽查 30 条,也要有数字。然后在试点部门把委派单模板配起来,跑满两周。最后再谈全量推广和报表体系。

不要在第一天就想着设计一套完美的流程。委派流程是长出来的,不是设计出来的。真正决定成败的,是你有没有把第一版模板跑起来,并让它在真实数据面前被修正。

常见问题解答(FAQ)

1. 跨部门任务总是被推来推去、分派下去没人认领,流程上到底该怎么改?

我们团队每次在群里派人干活,得到的回复基本都是“这块不归我”,绕一圈最后还是我自己加班做完。我一度觉得是同事不配合,后来发现换了人还是一样,才开始怀疑是不是分派流程本身有问题。

核心是把部门级的模糊责任拆成个人级的明确责任,而且一条任务只能有一个负责人。具体做法是任务下派时必须写清四要素:唯一负责人、交付物、验收人、截止时间,缺任何一个都不算分派完成。如果一件事确实需要多部门共担,就把它拆成几条子任务,每条子任务单独指定负责人,而不是让三个部门共同署名。

判断依据很直接:当一条任务出现两个以上的第一负责人时,执行中几乎必然出现互相等待和观望。我给团队定的口径是,谁的名字在负责人字段,谁就要在截止前24小时负责发出风险预警,这条写进流程并坚持一个月后,推诿明显减少。

2. 有没有能直接套用的跨部门任务分派模板?到底该填哪些字段?

我们部门现在还在用微信群加Excel派活,字段全靠手写,经常漏掉截止时间或者验收标准。我想要一份拿来就能用的表头,不想再自己从头设计。

最小可用模板是九个字段:任务名称、业务背景一句话、唯一负责人、协作方、交付物、验收标准、截止时间、依赖项、优先级。其中交付物和验收标准最容易被省略,也最容易导致返工,我要求验收标准必须写成可以勾选的形式,比如写成接口文档包含三个示例请求并通过联调,而不是笼统地写完成接口开发。

截止时间要注明是按自然日还是工作日计算,跨时区团队还要写明时区。模板上线后先跑两周,记录哪些字段实际没人填,再删掉冗余项,通常最后会稳定在七到九个字段;字段一旦超过十二个,填写率会掉到一半以下,模板就形同虚设了。

3. 怎么衡量跨部门任务分派效率真的提升了?该看哪些数据?

老板问我流程优化之后到底有没有效果,我总不能回答说感觉顺畅多了。我想知道具体该埋哪些指标、从哪个环节取数,才能把这件事说清楚。

建议盯四个可量化指标。第一是分派时长,从任务提出到负责人书面确认接单的平均小时数;第二是首次确认率,即第一次分派就同时确定了负责人和截止时间的任务占比;第三是返工率,因交付物或验收标准不清导致重做的任务比例;第四是逾期预警率,即截止前24小时主动上报风险的任务占比。

取数口径必须固定,比如分派时长统一按提出时间戳到负责人确认时间戳计算,并排除周末和非工作时间。我的经验是,优化前首次确认率往往在50%上下徘徊,把四要素字段强制之后可以提到80%以上,分派时长从一两天压到4小时以内是能做到的。不要只看任务完成数量,那个数字受总量影响,说明不了流程好坏。

4. 多个部门都说自己的任务最急,跨部门优先级到底该怎么仲裁?

我经常遇到两个部门同时来找我,都强调这件事必须在今天处理完,我夹在中间特别被动。我不想每次都靠谁嗓门大、谁关系好来决定先做哪个。

把谁更急这个问题换成按什么规则排,用统一规则替代现场博弈。我用的规则分三层:第一层看是否存在对外承诺的硬截止,比如合同节点、上线窗口、合规期限,有则优先;第二层看阻塞关系,被其他任务依赖的前置任务优先;第三层才比较业务价值。

执行上要设一个固定的仲裁角色,由项目负责人或产品负责人签字确认优先级,确认之后其他人不再单独找执行人改期。同时每周固定一次跨部门排期会,把所有优先级冲突集中到这个会上解决,日常不接受临时插单,紧急情况走例外通道并记录原因。

判断依据很简单:如果一周内优先级被改动超过两次,说明规则没有被真正执行,而不是任务本身发生了变化。

核心关键词

读者评论

戴
戴俊杰

唯一责任人字段我们去年也推过,结果有点反效果,跨部门任务开始没人愿意先点接收,都在等别人接。后来加了个24小时不响应自动退回发起方的规则才勉强跑通。字段好加,背后那点心理博弈难改,文章里说责任确认率能涨15个点,我们实际只涨了6个点左右。

范
范景行

三个指标里我觉得一次验收通过率最容易注水。验收标准要写得能被第三方判定是对的,但实际验收人往往就是当初写标准的那位,他现场加一句'再补个对比数据',这单就不算一次通过了。指标方向没问题,口径得先锁死,不然复盘时还是扯皮。

孟
孟书瑶

RACI-C 里补容量那一维方向我认同,但我们试过让接收方每周更新剩余产能,坚持三周就没人填了,因为填了也没用,事业部老总一句话照样插队。优先级仲裁如果不落到具体某个人头上、不给他否决权,容量可视化了也只是多一张没人看的表。

文章包含AI辅助创作:委派实操方法:跨部门团队提升任务分派效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371076

赞 (0)
飞飞飞飞
认领管理指南:跨部门团队如何做好任务分派,流程优化全流程
上一篇 2小时前
协办最佳实践:跨部门团队任务分派流程优化,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
