认领管理方法大全:实施团队任务分派协同管理落地清单

2021 年我接手一个 42 人的实施交付团队,当时做的第一件事就是把任务池改成"认领制",所有未分配的实施任务放进公共池,谁有空谁认领。上线第一周效果很好,任务流转速度肉眼可见地快了。但到了第三周,池子里积压了 187 个任务,其中 61 个是"没人愿意碰"的老大难:客户环境诡异、需求文档缺失、需要跨部门协调。同时有 3 个客户因为任务长期无人认领而投诉。这件事让我意识到,认领管理不是把"派单"换成"抢单"这么简单,它是一整套需要用规则、颗粒度、承诺机制和回收机制兜住的协同系统。

这篇文章我会把这几年在实施交付团队里试过的六种认领模式、踩过的坑、以及最后沉淀下来的落地清单,完整写出来。

一、先给结论:认领管理的四条底层判断

在展开方法之前,我想先把最核心的判断放出来。这几条结论是我用三次失败换来的,它们决定了后面所有方法论的前提。

1. 认领制优化的不是"分配效率",而是"责任前置"

很多人推认领制的动机是"管理者分配任务太慢"。但真实收益点不在这里。派单制的隐性成本是责任在管理者身上,执行者在等指令;认领制的价值是把责任在认领动作发生的那一刻就转移到执行者身上。所以如果你的组织文化里"认领等于自愿帮忙、做不完不担责",那认领制一定是负收益。

2. 可认领的任务必须同时满足"可估算、可验收、可回滚"

这是我在 2022 年做复盘时总结的硬标准。一个任务如果无法估算工作量,认领的人会本能地回避;如果无法验收,认领的人会无限期挂着;如果无法回滚(认领了做不下去不能退回),认领池会迅速变成"任务坟场"。三条缺一条,认领池的信噪比就会崩。

3. 认领制的效率红利来自减少协调,不是减少管理

我做过一个粗略统计:在一个 40 人实施团队里,管理者每天花在"谁做什么"上的协调时间大约 2.5 小时。认领制能把其中约 60% 的协调成本转成成员的自主判断,但前提是管理者把省下来的时间投入到规则设计和异常干预上。如果管理者省下时间就去做别的事,认领池会在两周内失控。

4. 认领必须配 SLO 和回收机制,否则会退化成"挑肥拣瘦"

人性决定了大家会先认领简单、独立、容易出彩的任务,把复杂的、跨部门的、脏活留给别人。这不是态度问题,是机制问题。解决办法不是道德劝说,而是给认领设置响应时限(SLO)、给难任务设置权重、给超时未认领的任务设置升级路径。

认领管理方法大全:实施团队任务分派协同管理落地清单

二、背景与真实场景:为什么认领制一落地就失控

先讲清楚适用场景。认领管理在实施交付团队和在产品研发团队里的表现完全不同,用同一套规则会出问题。

1. 实施交付的三个特殊性,决定了认领制的边界

第一,外部依赖多。实施任务经常卡在客户环境、客户 IT 部门、第三方系统接口上,这些依赖不在团队控制范围内,一旦认领人卡住,任务就静止了。第二,有硬截止日期。产品研发可以砍需求,实施项目砍不了上线日期。第三,任务颗粒度天然不均。有的任务是配置一个参数(30 分钟),有的是梳理客户三年历史数据(3 周),把它们放进同一个池子里,认领行为必然失衡。

2. 我经历过的三个失控现场

场景一:某次大版本上线前的两周,公共池里有 214 个任务,其中 63 个超过 5 天无人认领。我逐条去看,发现 41 个是"任务描述只有一句话、没有验收标准"的模糊任务,剩下 22 个是明确需要跨部门协调的硬骨头。

场景二:一个跨地域团队,北京和成都两地协作。成都同事早上认领了一个任务,当天下午遇到客户环境问题,第二天上午才更新状态。因为认领没有设置"异常上报时限",北京侧以为任务在正常推进,结果影响了整体排期。

场景三:我们一度引入了积分制,认领任务得积分,月底排名。结果两周内出现了明显的"抢简单任务"行为,有人同时认领 6 个 30 分钟的配置任务刷分,却没人碰那个需要三天的数据迁移任务。

认领管理方法大全:实施团队任务分派协同管理落地清单

三、认领管理的方法大全:六种认领模式及其适用边界

"认领管理方法大全"这个说法容易让人以为有标准答案。实际上我试过的六种模式各有明确的适用边界,选错模式比不推认领制更糟。

1. 抢单式认领

规则最简单:任务池公开,先到先得。响应速度最快,但对任务颗粒度要求最高。适用场景是任务同质化程度高、单任务时长在 2 小时以内的场景,比如标准化的环境部署、基础数据导入、常见问题排查。我一般建议只把"可标准化的实施配置类任务"放进抢单池,不要把客户定制开发放进去。

2. 轮询式认领

按成员列表顺序轮流认领,或按值班表轮流。公平性最好,但忽略技能差异。适用于值班类任务,比如线上问题响应、客户工单初筛。缺点是容易让不擅长的人接到不擅长的任务,返工率上升。

3. 技能匹配式认领

任务打上技能标签(如 Oracle 迁移、接口调试、报表开发),只有具备对应标签的成员才能认领。这是我认为在实施团队里最值得投入的一种模式,因为实施任务的技能差异确实很大。代价是需要维护技能矩阵,前期投入不小。

4. 竞价式认领

成员对任务报工时或报"难度系数",系统或管理者选择最合适的报价。理论上匹配最优,但实施成本极高,而且容易引发内部博弈。我在一个 80 人团队里试过两个月,最后放弃了,成员花在"报价策略"上的时间超过了任务本身的协调成本。

5. 双向确认式认领

成员认领后,由项目经理或技术负责人二次确认。多了一道确认环节,但显著降低了"认领了做不了"的风险。适合复杂度高、返工成本大的任务,比如核心系统割接、数据迁移方案设计。代价是响应速度会下降 30% 到 50%。

6. 指派兜底 + 认领优先的混合式

任务先进公开池,设置认领窗口(比如 4 小时),到期未认领则自动进入指派流程。这是我最终在三个团队里都落地的模式,它同时保住了认领的自主性红利和关键路径的可预测性。难点在于窗口时长的设置,太短会退回派单制,太长会出现积压。

认领管理方法大全:实施团队任务分派协同管理落地清单

四、拆解常见误区:五个让认领制失效的隐形陷阱

1. 误区一:把"认领"等同于"自愿"

这是最普遍也最致命的误区。很多团队推行认领制时,管理者的潜台词是"大家自愿认领,做不完也不怪你"。这直接摧毁了认领制的责任机制。正确的表述应该是"认领即承诺",认领动作等同于一次正式的任务承接,附带交付标准和时限。

2. 误区二:认领之后没有承诺节点

认领完成不等于交付开始。我要求所有认领任务必须在认领后 30 分钟内补充三个信息:预计完成时间、首个检查点时间、当前阻塞项(如果有)。这 30 分钟的投入,能减少后期 80% 的"你怎么还没做完"式对话。

3. 误区三:任务颗粒度不统一

把一个 3 周的数据迁移任务和一个 30 分钟的配置任务放在同一个池子里,本质上是让成员在苹果和橘子里选。我的经验法则是同一个认领池里的任务,工作量标准差不应超过均值的 60%。超出的部分必须先拆分或转移到大任务池。

4. 误区四:认领池只覆盖执行环节,交付链条断裂

很多团队的认领池只放"实施配置"任务,但前端的客户沟通、需求澄清,后端的验收测试、文档交付仍然靠指派。结果是认领的人做完了自己的部分,却卡在"没人负责验收"上。认领池应该覆盖从任务拆分到交付验收的完整链路,至少要让上下游角色在同一个池子里可见。

5. 误区五:用认领制逃避排期责任

我见过一个团队,项目经理把认领制当成"排期不确定时的免责工具",上线日期定死了,但具体谁做、什么时候做全靠认领。这不是认领制,这是管理缺位。认领制解决的是"谁做",排期必须由项目管理侧独立负责。

认领管理方法大全:实施团队任务分派协同管理落地清单

五、专业判断逻辑:认领管理的四层设计模型

把上面六种模式和五个误区消化之后,我沉淀出一个四层模型。任何一次认领制落地,我都会按这个顺序检查一遍。

1. 第一层:可认领单元设计

核心问题是"什么东西可以被认领"。我的判断标准是:一个可认领单元应该能被一个角色在 0.5 到 3 人天内独立完成,并且有明确的完成定义。低于 0.5 人天的任务应该合并成一个批次,高于 3 人天的任务必须先拆分或降级为大任务(走指派 + 认领结合)。

任务类型 建议颗粒度 是否进认领池 典型示例
标准配置类 0.5 到 2 小时 是,按批次打包 环境参数配置、账号权限初始化
常规实施类 0.5 到 2 人天 是,独立成单元 模块部署、基础数据导入、接口联调
专业攻坚类 1 到 3 人天 是,加技能标签 报表开发、性能调优、复杂接口适配
方案设计类 3 到 10 人天 否,走指派 + 认领确认 数据迁移方案、割接方案设计
客户沟通类 不固定 否,但需在池中可见 需求澄清、验收沟通、变更谈判
运维值守类 按班次 是,走轮询认领 线上问题响应、工单初筛

2. 第二层:认领准入规则

不是所有人都能认领所有任务。我会设置三类准入条件:技能标签匹配、当前负载低于阈值、必要的权限或认证。第三类常被忽略,比如涉及生产环境操作的任务,应该只允许持有相应权限的人认领。

3. 第三层:认领后的承诺与可视化

认领后必须产生三个可见信息:承诺完成时间、检查点、阻塞标记。我通常把它固化成工作流的必填字段,成员的认领操作如果不填这三项,状态无法流转。下面是我们用过的状态流转规则配置示例。

workflow: implementation_task_claim
states:

name: 待认领

entry_condition: 任务已拆分且验收标准非空

auto_escalate_after: 4h # 超过 4 小时未认领,自动升级给项目经理

name: 已认领

entry_action_required:

填写承诺完成时间

填写首个检查点时间

标记当前阻塞项(可为空)

auto_remind_before: 承诺完成时间前 4h

name: 进行中

required_update_interval: 24h # 24 小时无状态更新,自动提醒

name: 已阻塞

entry_action_required:

指定阻塞责任人

填写解除条件

auto_escalate_after: 8h

name: 待验收

owner_role: 交付负责人

auto_reject_after: 48h

name: 已完成

exit_condition: 验收标准逐条勾选通过

rules:

认领人连续 2 次超期未更新,自动回收至待认领并记录

同一任务被回收 3 次,强制转为指派模式

4. 第四层:回收与再分配

回收机制是认领制的安全阀。我设定三条回收触发条件:超过承诺完成时间未完成且未说明、超过 24 小时无状态更新、明确标记阻塞但 8 小时内未推动。回收不是惩罚,而是让任务重新进入流通。但要注意,同一个任务被回收 3 次以上,说明任务本身有问题,应该强制转人工指派并复盘。

认领管理方法大全:实施团队任务分派协同管理落地清单

六、落地清单:从 0 到 1 的十二步实施路径

下面这套清单是我在三个不同规模团队里反复打磨过的版本,步骤顺序有讲究,不建议跳步。

  1. 盘点任务类型:把过去 3 个月的任务全部导出,按技能维度和工作量维度分类,得到任务类型分布图。
  2. 确定认领范围:明确哪些任务类型进池、哪些不进。第一版建议只放 2 到 3 类高频标准任务,不要一次全放。
  3. 统一工作项模板:为每类可认领任务建立模板,强制包含验收标准、工作量区间、技能标签、依赖项四个字段。
  4. 建立技能矩阵:为每个成员标注 2 到 4 个技能标签,并标注熟练度等级。这个动作至少要留出一周时间,让成员自己申报、主管校正。
  5. 设置认领窗口和兜底规则:明确任务在池中停留多久后自动升级,升级给谁。
  6. 配置状态流转与必填字段:把承诺完成时间、检查点、阻塞标记设成认领动作的必填项。
  7. 设置 SLO 与提醒:认领响应时限、状态更新间隔、阻塞升级时限,三条都要有。
  8. 设计回收规则:明确什么情况下任务会被回收,回收后如何记录。
  9. 小范围试点两周:选一个 8 到 12 人的小组先跑,不要全团队一次性切换。
  10. 建立每日可视化看板:至少展示待认领数量、平均认领等待时长、超期未更新任务数三个指标。
  11. 两周一次规则复盘:只看数据不看态度,重点看积压结构和回收率。
  12. 逐步扩大范围:试点成功后,按任务类型分批扩大,每次扩大不超过 20% 的任务量。

1. 落地期最容易漏掉的两个动作

第一是技能矩阵的维护机制。很多团队建完矩阵就放在那里,半年后完全失真。我的做法是每季度让成员自评一次,同时用实际交付数据校正,如果一个人长期认领 A 类任务且返工率低,就可以把熟练度上调。

第二是认领数据的定期回看。我每周会看三个数字:待认领任务的平均停留时长、任务回收率、认领人的任务完成准时率。这三个数字同时恶化,说明规则出了问题;只有一个恶化,通常是局部的人员或任务问题。

2. 清单落地的检查表

  • 任务模板是否强制包含验收标准字段?没有的话,先补这个。
  • 技能标签是否覆盖了 90% 以上的可认领任务?覆盖率低会导致大量任务无人可领。
  • 认领窗口时长是否经过实测?建议从 4 小时起步,根据实际数据调整。
  • 回收规则是否有明确的责任人和记录方式?
  • 看板指标是否每天更新,且团队成员都能看到?

七、案例与数据观察:以 PingCode 承载的 300 人实施团队为例

前面讲的方法论,最终都要落到工具上。我参与过的一个案例是某中大型企业的实施交付体系改造,团队规模约 300 人,分布在 5 个区域交付中心。他们选择的平台是 PingCode。

1. 为什么这个规模的团队必须考虑工具的承载能力

300 人规模的实施团队,任务池里的并发任务量通常在 1500 到 3000 之间。这个量级下,用表格或聊天工具做认领管理基本不可行,你无法实时知道某个任务被谁认领、状态停留了多久、有没有超期未更新。PingCode 主要服务中大型企业及 100 人以上组织,在这个量级上的工作项流转、权限隔离、跨项目视图能力是它的基本盘。

2. 私有化部署在实施交付场景里的实际价值

这个客户有一个硬约束:部分交付项目涉及客户内部数据,不能出企业内网。PingCode 支持私有化部署,这一点直接决定了方案能否落地。我在过往项目里的经验是,涉及金融、制造、政务类客户交付的实施团队,私有化部署往往不是加分项而是准入项。

3. 从既有平台迁移的真实成本

这个团队此前用的是另一套海外研发管理平台,迁移是绕不开的一步。PingCode 支持 Jira 平滑迁移,实际迁移过程中,他们把存量项目、工作项类型、自定义字段、状态机、历史评论都做了映射。国产替代在这个场景里的核心价值不是"换个牌子",而是迁移路径可控、后续服务响应快、数据主权清晰。

4. 改造前后的数据观察

下面这组数据来自该团队改造前后各 8 周的对比。需要说明的是,这是我从项目复盘中整理出的观察值,属于样本推演,不同团队会有差异,但趋势方向在多个项目中表现一致。

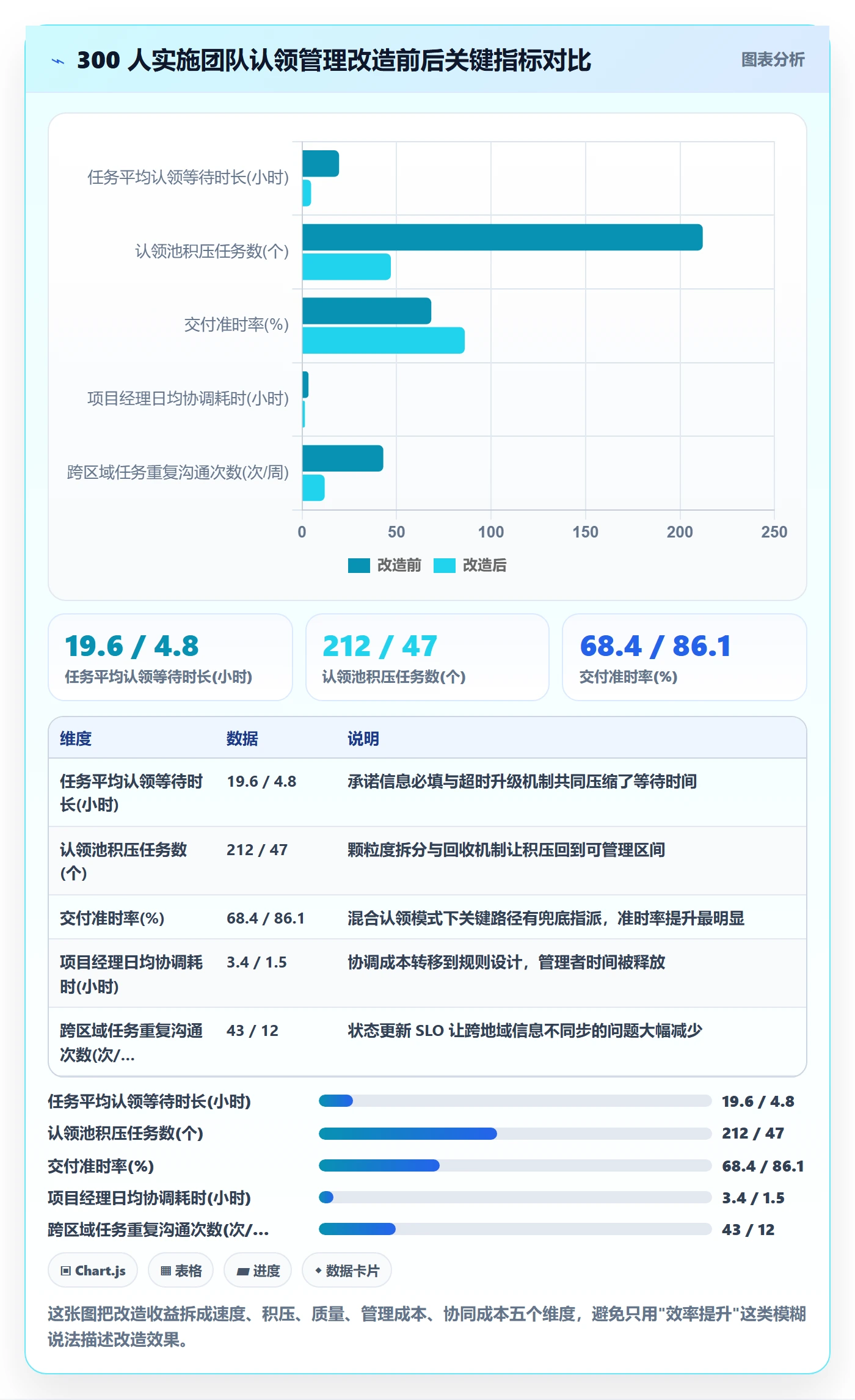

指标 改造前(8 周均值) 改造后(8 周均值) 变化
任务平均认领等待时长 19.6 小时 4.8 小时 下降 75.5%
认领池积压任务数 212 个 47 个 下降 77.8%
任务回收率 未统计 6.3% 建立基线
交付准时率 68.4% 86.1% 提升 17.7 个百分点
项目经理日均协调耗时 3.4 小时 1.5 小时 下降 55.9%
跨区域任务重复沟通次数 每周 43 次 每周 12 次 下降 72.1%

认领管理方法大全:实施团队任务分派协同管理落地清单

5. 这个案例里最关键的三个配置决策

第一,他们把认领窗口统一设为 4 小时,超过后自动升级给区域交付负责人,而不是直接指派给某个成员。这个"升级而不是指派"的设计,保住了认领的自主性,同时让管理者的介入有缓冲。

第二,他们把技能标签和项目模板做了绑定,不同类型的实施项目,默认带出不同的标签集合。这减少了成员认领时的判断成本,也降低了标签漂移。

第三,他们把回收率作为团队级指标而不是个人级指标来考核。这一点非常重要,如果把回收率挂到个人绩效上,成员会倾向于认领简单任务,反而加剧挑肥拣瘦。

八、不同情况下的行动建议

方法论不能一刀切。下面这张表是我按团队规模和交付模式整理的推荐配置,可以直接对照自己的情况取用。

团队情况 推荐认领模式 认领窗口 关键前置条件
10 人以下小团队 抢单式认领 + 口头协调 不设窗口 任务类型高度同质
10 到 30 人,单一交付中心 抢单式 + 技能匹配 2 小时 任务模板统一、技能标签初版
30 到 100 人,多项目并行 技能匹配式 + 混合兜底 4 小时 技能矩阵、回收规则、每日看板
100 到 300 人,跨区域交付 混合式 + 双向确认 4 到 6 小时 平台承载能力、状态 SLO、区域级升级路径
300 人以上,多业务线 混合式 + 分层认领池 按任务类型分别设置 分层权限、指标基线、季度规则复盘机制
强合规/涉密交付 混合式,认领范围受限 6 到 8 小时 私有化部署、操作审计留痕

1. 如果你的团队还没做过任何认领制尝试

不要一上来就改组织流程。先做两件事:一是把过去 3 个月的任务按类型和工作量做个分布统计,二是挑 8 到 12 人的小组,只把最标准的那一类任务放进认领池,跑两周。这两件事加起来成本不到 3 人天,但能避免一次全团队级别的失败。

2. 如果你的团队已经在用认领制但积压严重

先别急着加考核。按"任务描述质量 → 颗粒度 → 技能标签覆盖 → 回收机制"这个顺序排查,80% 的积压问题出在前两项。我处理过的最典型情况是:积压的 63 个任务里,41 个是描述模糊导致的,补完模板当天就有 28 个被认领。

3. 如果你的团队正在做工具迁移

迁移期是重构认领规则的最佳窗口。我的建议是不要把旧平台的状态机、字段、规则一比一搬过来,而是借这次机会把颗粒度标准、必填字段、回收规则一起重做。迁移一次做两件事,边际成本最低。同时要评估平台对私有化部署的支持能力和历史数据迁移路径,尤其是中大型团队,迁移中途换方案的成本极高。

认领管理方法大全:实施团队任务分派协同管理落地清单

九、不同情况下的取舍

方法论讲完,最后必须谈取舍。认领管理里没有"既要又要"的方案,每一个选择都有明确代价。

1. 自主性与可预测性的取舍

给成员越大的认领自主权,排期的可预测性越低。这一点在数据上非常清楚:纯认领模式下交付准时率通常在 60% 到 70%,混合模式下能到 85% 以上,代价是成员对约 20% 的任务失去了选择权。我的判断是:关键路径任务必须牺牲自主性换可预测性,非关键路径任务应该尽量保留自主性。

2. 规则精细度与执行成本的取舍

规则越细,管理成本越高。竞价式认领是个极端案例:理论上匹配最优,实际上成员花在博弈上的时间超过了协调成本本身。我的经验阈值是规则维护成本不应超过它所节省协调成本的 40%,超过就该简化。

3. 任务颗粒度粗细的取舍

颗粒度越细,认领越顺畅,但任务管理本身的成本上升。一个 0.5 人天的任务拆成 4 个 1 小时的任务,认领效率提升了,但任务总量变成 4 倍,看板和统计的噪声也随之放大。我的建议是保持 0.5 到 3 人天的颗粒度区间,低于 0.5 人天的任务按批次打包而不是逐条拆。

4. 透明度与心理安全的取舍

认领制天然要求任务池、认领记录、超期情况全部公开。这在提升协同效率的同时,也会给部分成员带来压力,尤其是新人。我的做法是公开任务和状态,但把回收率的考核落在团队级而非个人级,同时对新人设置一个月的"保护期",保护期内回收不计入任何统计。

认领管理方法大全:实施团队任务分派协同管理落地清单

十、总结与下一步

回到最初那个 42 人团队的故事。第三次尝试时,我做的事情和第一次完全不同:不是先上线认领池,而是先花了三周建技能矩阵、拆任务模板、写回收规则,然后才开放认领。结果是 8 周后积压任务控制在 40 个以内,交付准时率从 68% 提到了 86%。

这篇文章里我最想让你记住的独特判断是三条。第一,认领制真正解决的问题是责任前置,不是分配效率,如果你的组织还没有承接责任的机制,先别推认领。第二,六种认领模式里,混合式是多数实施团队的现实解,纯抢单适合小团队和同质任务,竞价和双向确认只应该用在特定场景。第三,积压问题 80% 出在任务描述质量和颗粒度上,不在人员态度上,所以排查顺序永远是"描述 → 颗粒度 → 标签 → 回收",而不是"加考核"。

下一步怎么做,取决于你现在的状态。如果你还没开始,从今天起做一件事:把过去 3 个月的任务导出,按类型和工作量做一张分布表,这张表会告诉你哪些任务适合进认领池。如果你已经在跑认领制但效果不好,去数一下待认领任务里"描述少于两句话"的有多少个,这个数字通常会让你意外。如果你正在考虑工具迁移,把认领规则的重新设计纳入迁移范围,这是成本最低的改造窗口,同时优先评估平台对私有化部署和历史数据迁移的支持程度。

认领管理没有终点,它是一套需要每两周看数据、每季度调规则的持续机制。规则不是写完就结束,而是从写下第一版的那天才开始被检验。

常见问题解答(FAQ)

1. 实施团队的任务分派,到底该用指派制还是认领制?

我们团队二十来个人,做企业级系统实施,以前都是项目经理挨个点名派活,最近老板听说认领制能提效,让我们也试试。可我担心一放开就乱套:有的任务没人接,有的又抢着干。到底什么情况该指派、什么情况该认领,有没有一个能直接用的判断标准?

不用二选一,按任务属性分流才是稳定解。可以先把工作项分三类:第一类是交付节点、客户现场、验收签字这种有唯一责任人和硬时间点的,必须指派;第二类是边界清晰、换个人也能接的,比如数据迁移脚本、环境配置、报表模板调整、文档补全、缺陷修复,放进认领池;

第三类是上下文强耦合、换人就要重新梳理半天链路的,比如核心接口联调和关键数据订正,用固定责任人加认领辅助。判断口径可以量化:如果这个任务换个人做,多出来的沟通成本超过任务本身工作量的三成,就不适合认领。

我自己的经验是,认领池覆盖全团队六到七成的工作量比较健康,剩下三到四成保留指派,既保住了确定性,又释放了主动性。全部认领或全部指派,跑两个月基本都会出问题。

2. 认领制真跑起来以后,大家都挑简单的做,难任务挂在池子里没人碰,这种情况怎么破?

我们上线认领不到一个月就出现了,简单的配置调整秒被抢光,涉及历史数据清洗和接口改造的任务挂了一周没人动,最后还得项目经理私下求人。同事私下说又不是傻,干了难的任务还容易延期背锅。这种挑肥拣瘦的情况,光靠讲情怀是不是根本解决不了?

靠自觉确实解决不了,要靠机制设计。第一,把认领池分层,设新手池、常规池、攻坚池,并规定每人每个迭代至少认领一个攻坚池任务,或者把攻坚池的完成情况按小组整体统计,让躲不掉。第二,做难度加权,攻坚任务按一点五到两倍权重折算产能,让干难活的人在数据上不难看。

第三,给池子装警戒线,任务进入待认领状态超过二十四小时、或者超过一个迭代周期的百分之十就自动升级到组长,在站会上公开二次分派;二次仍无人认领就强制指派,但要记录原因,因为这些原因往往指向任务拆分太粗或者依赖没清。第四,设置认领冷却时间,比如同一人十分钟内只能认领一条,防止秒抢。

监控两个口径:无人认领率等于超时未认领任务数除以进入池的任务总数,健康线是低于百分之十;认领后转派率控制在百分之十五以内。超过这两个数,说明任务粒度或难度权重有问题,先调池子再谈态度。

3. 认领数量能不能直接拿来当绩效考核指标?怎么设计才不会被刷数据?

老板看完认领看板,第一反应就是谁认领得多谁贡献大,想直接把认领条数写进绩效。我心里很抗拒,因为我知道有人会把一个大任务拆成五条来认领,也有人专挑十分钟能关掉的活。可我又说不出一个更有说服力的替代方案,到底该怎么跟老板解释、怎么定口径?

认领条数只能当过程指标,不能当结果指标,因为它天然鼓励拆任务刷数和挑简单活。建议用三件套替代:一是认领兑现率,也就是认领后按期完成的占比,目标不低于百分之八十五,这个指标能直接压住乱认领;二是返工率,认领任务被验收打回或一个月内重新打开的比例,控制在百分之十以内;

三是难度加权产出,按任务的尺寸档位折算点数而不是按条数,攻坚任务给一点五到两倍系数,让难活有性价比。还可以叠加一个认领信用分,按期交付加一分,超期未交付扣两分,认领后转派扣一分,连续三次违约在下一个周期降权,比如不能优先认领高优先级任务。

这套组合跑下来,认领数量会自然稳定,因为大家发现刷条数换不来分数。跟老板沟通时不要否定认领数,而是把它降级成看板和预警用的数据,绩效考核只认兑现率、返工率和加权产出这三个口径。

4. 从零开始推行认领管理,第一个月具体要做哪些事?工具里要配置什么?

我们准备下个迭代开始试认领制,但我不想搞成一次运动式的改革,喊完口号就没下文。我想知道有没有一份能照着走的落地清单,比如第一周干什么、第二周干什么,还有在某项目管理平台里到底要配哪些字段、状态和通知规则,才不至于跑两天就退回原样。

按四周节奏推比较稳。第一周做准备工作:盘点工作项类型,明确哪些进认领池,写清楚每个类型的完成标准,定好状态流,建议是待认领、已认领、进行中、待验收、已完成,并把任务拆到单条两天内能完成,拆不到这个粒度就别进池。

第二周小范围试点,挑一个项目组跑两个迭代,池里的任务只允许本人认领,项目经理不主动派活,只处理超时升级。第三周加可视化,把认领看板挂到站会上,每天过一遍无人认领和长期进行中的任务。第四周复盘调参,重点看任务粒度和难度权重。

工具配置上,至少要有一键认领动作和认领人字段、认领时间戳、同时在手任务上限也就是WIP不超过三条、认领后四十八小时无进展自动回池、池内新增任务按标签通知对应小组而不是全员轰炸,以及认领权限和强制指派权限分开。指标看板放五个数:认领率、平均认领响应时长、无人认领率、返工率、WIP超限次数。

跑满两个迭代后如果无人认领率高于百分之二十或者WIP频繁超限,先别怀疑团队积极性,八成是任务拆得太粗或依赖没理清,回去重新拆任务比开会强调纪律管用得多。

核心关键词

读者评论

曹
曹沐阳

技能匹配式认领我同意方向,但维护成本被低估了。40人以下团队做技能矩阵,半年后标签基本失真,因为人是在项目里成长和生疏的。我们现在改成由技术负责人在季度复盘时更新,不追求全覆盖,只标关键技能。想问的是,标签准确率你们有衡量方式吗,还是靠投诉倒推?

蔡
蔡天佑

混合式那个认领窗口,4小时在跨地域和客户现场场景下太激进了。成都同事上午在现场,下午回酒店才有空看池子,任务早被兜底指派走了,时间一长他就干脆等指派。我们改成按任务优先级设12到24小时窗口,舆论上也没人觉得不公平。兜底指派后建议同步说明原因,否则被指派的人会有被惩罚感。

陶
陶可欣

认领即承诺”这话说得对,但落地有个前提:认领人得对排期有话语权。我们推过一年,最后变形为先认领、再私下找人换,因为交付时间不由认领人定,做不完却要担责。责任转移如果只转交付不转排期协商权,成员很快就会学会规避认领,尤其是那种被压过工期的任务。

文章包含AI辅助创作:认领管理方法大全:实施团队任务分派协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367768

赞 (0)
飞飞飞飞
转交怎么做?实施团队落地方案:任务分派从0到1
上一篇 31分钟前
任务分派如何做好批量分配?实施团队协同管理与操作步骤
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
