去年 11 月,我接手一家做工业 SaaS 的客户,研发团队 137 人,拆成 9 个小组。CTO 给我看了一组让我印象很深的数据:需求从产品经理手上"转交"给研发,到真正有人开始动手写代码,中位数是 3.2 个工作日;其中 17% 的需求,产品经理认为"早就交出去了",研发侧认为"压根没收到"。这个"以为"的鸿沟,最后变成了季度末连续两周的集体加班。
更值得警惕的是,这家公司并不缺工具。他们有需求管理平台、有 IM、有文档库,甚至有一份写得很漂亮的《需求流转规范》。问题出在:规范描述的是"应该怎么走",而团队实际执行的是"喊一嗓子"。转交这个动作,在这家公司里从来没有被定义成一个可被验证的状态变更。
这篇文章不打算讲泛泛的"流程要规范"。我想把这 90 天的诊断、改造和结果完整拆开:我看到了什么数据、做错了哪几步、最后靠什么把转交等待时间压下来、以及在什么规模下该用哪种方案。文中会以 PingCode 作为主要落地平台来说明,它主要服务中大型企业及 100 人以上的组织,支持私有化部署,也支持从 Jira 平滑迁移,这个定位恰好对上我在案例里的场景。
一、先把结论放前面:转交失效不是态度问题,是协议问题
我在至少十几家研发团队里见过同一个现象:团队越大,转交越慢,但没人觉得是自己的问题。产品说"我早就发群里了",研发说"群里消息那么多谁看得过来",测试说"我根本不知道这个需求什么时候轮到我"。每个人说的都是真话,可流程就是断了。
我后来把这个现象归结成一句话:多数团队的转交只交割了"任务描述",没有交割"责任"和"验收条件"。任务描述是信息,责任是归属,验收条件是终点。只给信息,不给归属和终点,接收方就无法判断"这件事现在是不是我的、我做到什么程度算完"。
1. 我判断一个团队转交是否健康的三个信号
诊断时我从来不看规范文档,只看三个可以直接从数据里捞出来的信号。这三个信号如果同时亮红灯,说明流程已经在下滑通道里了。
- 信号一:待分派时长中位数。任务创建到有人认领之间的时间。健康值我在 100 人以上的团队里一般定在 8 个工作小时以内,超过 24 小时就属于明显异常。
- 信号二:转交留痕率。有多少比例的转交行为留下了可回放的状态记录(谁在什么时候把什么交给了谁、依据是什么)。低于 70% 就说明大量转交发生在系统之外。
- 信号三:超时兜底覆盖率。有多少任务配置了"如果 N 小时内无人认领就自动升级"的机制。覆盖率接近 0 的团队,等于把兜底完全押在人的自觉上。
在案例这家客户身上,改造前的三个数字分别是:32 个工作小时、41%、0%。这三个数字组合在一起,其实已经能解释后面所有的问题了。

2. 转交成本被严重低估的三笔账
大部分管理者算转交成本时只算"沟通花了多少时间",这是最小的那一笔。真正贵的是另外两笔。
第一笔是等待成本。任务躺在"待分派"池子里的每一天,都不是免费的。如果团队同时有 40 个需求在等待分派,平均等 3 天,那就是 120 个需求·天的在制品积压。在制品一多,优先级排序就会失效,因为排在你前面的东西太多了。
第二笔是返工成本。转交时没写清验收条件,开发完才发现理解错了,返工往往发生在整个链路的最末端,这时候前面的设计、编码、联调都已经投入了。我在多个团队里做过粗统计,末端返工的单位成本大约是转交阶段澄清成本的 8 到 15 倍。
第三笔是追踪成本。当转交没有留痕,任何一次"这个需求现在在谁手上"的问题,都要靠人肉问一圈。这笔账最隐蔽,因为它分散在很多人的碎片时间里,从来不会出现在任何一张报表上。
3. 落地优先级:先定协议,再谈工具
我必须强调这个顺序,因为我见过太多团队把它做反了。他们先买了一堆工具,然后指望工具自带的"工作流"能自动教会团队怎么转交。结果是工具里的状态字段被随意跳转,流程图画得漂漂亮亮,实际执行的还是那套口头约定。
正确的顺序是:先用一页纸把转交协议写清楚,再用工具把协议固化下来。协议包括三件事,什么时候必须转交、转交必须附带哪些字段、多久没响应算超时。这三件事定不下来,工具只会让混乱变得更规整一点。
二、背景还原:一个 137 人研发团队的转交失真现场
我把公司名字隐去,场景细节保留,因为这类场景在中大型研发组织里重复率极高。
1. 场景:从"喊一嗓子"到"三层转发"
这家公司有三个产品线,共用一个研发中台。需求来源有四个:KA 客户的定制诉求、产品经理的规划需求、销售承诺的紧急需求、线上故障衍生的修复需求。这四类需求优先级不同、交付节奏不同,但走的是同一条转交链路。
改造前他们的实际做法是这样的:产品经理在 IM 群里 @ 研发负责人,附一句"这个需求比较急,麻烦安排下",再丢一份 PRD 链接。研发负责人看到后,在自己的小群里 @ 某个开发,说"你看下这个"。开发有时候会回一句"收到",有时候不会。测试那边,则要等到开发完成之后才知道有这回事。
这条链路的问题不在"多层转发"本身,而在于每一次转发都是一次信息衰减。第一层丢掉了原始背景和优先级依据,第二层丢掉了验收标准和依赖关系,第三层基本只剩下一句话和一份文档链接。
2. 我做的第一次数据采样
进场第一周我没有动任何流程,只做了数据采样。我把过去一个季度的需求导出,按"创建时间,首次认领时间,首次提交时间,验收通过时间"四个节点重算了一遍。结果比 CTO 预想的更糟。
- 需求从创建到首次认领的中位数是 32 工作小时,P90 是 6.8 个工作日。
- 有 23% 的需求在认领后 48 小时内发生了"退回重派",也就是第一次派错人了。
- 因为"没看到消息"而导致的交付延期,一个季度累计 41 次。
- 需求验收阶段发现的"理解偏差类"返工,占全部返工的 58%。
这组数字里我个人最在意的是第二项。退回重派率 23% 意味着,团队每分派 4 个任务就有 1 个是派错的。派错的成本不只是浪费了 48 小时,还会让被派错的人产生"我的时间不被尊重"的感受,这在研发团队里是很消耗信任的。

3. 为什么团队到 100 人后突然失效
很多人问我,为什么小团队靠喊一嗓子也能跑,一到 100 人就不行了。我的解释是:口头转交依赖的是"共享上下文",而共享上下文是有容量上限的。
30 人的团队,大家坐在一个区域,谁手上忙不忙、谁擅长哪块、上周谁在做什么,互相都大概知道。这时候转交不需要写太多字,接收方自动补齐了大量隐含信息。
到了 137 人、9 个小组,跨组的人连名字都叫不全,更别说知道对方当前排期了。此时口头转交传递的信息量不变,但接收方能自动补齐的上下文几乎归零。信息缺口不会消失,它只会转化成提问、返工和延期。
还有一个更隐蔽的变化:100 人以上的团队,转交往往跨越了汇报关系。小团队里转交双方通常共享一个上级,出了问题上级一句话就能裁决;跨组转交时,双方各自有上级、各自有 KPI,没有裁决机制,任务就容易卡在"谁先让步"的僵局里。

三、四个常见误区,我在现场几乎每次都能遇到
这一节我想说得直接一点。下面这四个误区,我在不同公司反复见过,而且往往是被当成"最佳实践"引进来的。
1. 误区一:把转交当成"通知一下"
最常见的说法是"我已经告诉你了,剩下的就是你的事"。这句话在管理上有个致命缺陷:通知是单向动作,转交是双向契约。
单向通知意味着发起方在发出消息的那一刻就卸下了责任,但接收方可能压根没有接收能力(手上排满了、不在工位、不理解背景)。真正的转交必须有接收方明确的"接受"动作,这个动作不出现,任务就还挂在发起方身上。
我通常会在流程里加一条:发起方对任务的最终交付负责,直到接收方确认认领为止。 这一条加进去,很多"我早就发了"的争论就自动消失了。
2. 误区二:用 IM 群消息代替工单
IM 的问题不是"不够正式",而是它天然不携带状态。一条消息发出去之后,它没有"待处理/处理中/已完成"的状态,也无法被检索、统计、升级。消息会被后面 200 条消息淹没,而任务池不会。
我做过一个粗略统计:在重度依赖 IM 转交的团队里,一条包含任务信息的消息,平均在 18 分钟内就会被挤出可视区域。如果接收方当时正在专注写代码、开一个 40 分钟的会,这条消息基本等于没发。
更麻烦的是可追溯性。三个星期后如果出现交付争议,IM 记录里只有一句"麻烦安排下",没有任何关于范围、验收、优先级的信息。这种争议几乎无法裁决。
3. 误区三:以为上了工具就自动解决
这是我最想提醒的一条。工具解决的是"记录和可见性",不解决"规则和意愿"。我见过团队把需求全量搬进了项目管理平台,但状态字段被随意跳转:有人直接把手上的任务从"待处理"拖到"已完成",中间没有任何过程记录;有人把任务挂在自己名下三个月不动,也没人发现。
工具的价值在于让违规变得可见,而不是让违规自动消失。 如果团队没有约定"状态只能按什么顺序流转",那平台里的数据就只是把线下的混乱换了个地方存放。
4. 误区四:追求"零转交"和"一次分派到位"
有些团队走向另一个极端:试图消灭转交,要求产品经理直接把需求派到具体开发者头上,还要求一次派准。结果往往是产品经理被迫去猜研发的排期和技术分工,派错率反而更高。
我的判断是:转交不该被消灭,该被分层。 需求从产品到研发团队负责人,是一次"方向转交";从团队负责人到具体开发者,是一次"执行分派"。这两次转交的判断依据完全不同,硬要合并成一次,就是把排期判断和技术匹配这两个专业动作强塞给一个人。

四、我的判断逻辑:一次合格转交必须同时满足四个条件
上面讲的是"什么不对",这一节讲"什么才算对"。我把合格转交拆成四个必须同时成立的条件,缺一个都会在未来某个时刻以返工或延期的方式还回来。
1. 条件一:状态发生不可逆变更
转交完成后,任务必须从一个明确的状态进入到另一个明确的状态,并且这个变更是可被系统识别的。比如从"待分派"进入"已认领",而不是从"待分派"跳到一个模糊的"处理中"。
"不可逆"是关键。我要求转交一旦被接收方确认,发起方就不能再单方面撤回,只能走变更流程。这一条看起来严格,实际能挡掉大量"我这边优先级变了,先撤回来"的随意操作,因为撤回要走流程,人就会先想清楚再发。
2. 条件二:责任主体明确且唯一
一个任务在同一时刻只能有一个责任人。"大家一起看下"等于没人负责。 如果有多个角色参与,那是协作关系,也必须在系统里标明谁是第一责任人、谁在什么节点介入。
我在落地时常用的做法是区分三个角色字段:执行责任人(对交付负责)、协作人(在特定节点提供支持)、验收人(对结果是否达标负责)。三个字段都填上,任务就不容易在跨组边界上失重。
3. 条件三:验收条件前置写清
这是我投入产出比最高的一条规则:转交时必须写清"什么情况下这件事算完成",而且必须是可判断的。
"优化登录体验"不是验收条件,"登录接口 P95 响应时间从 800ms 降到 300ms 以内,且在 500 并发下无错误率上升"才是。前者需要接收方去猜,后者可以直接验证。
我在案例团队里定的硬性要求是:验收条件里必须至少包含一个可量化指标或一个明确的验证动作,否则系统不允许提交转交。这条规则刚上线时被抵触得很厉害,两周后反对声基本消失,因为开发发现"写清楚之后,返工的争论少了很多"。
4. 条件四:有超时兜底机制
再好的协议也会有人忘记执行。超时兜底的作用不是惩罚,而是让流程在人类遗忘时仍能推进。
我的配置习惯是分两级:第一级提醒在 4 工作小时无响应时推送给接收方;第二级升级在 8 工作小时无响应时推送给双方负责人。升级动作本身不追责,只做可视化,让问题暴露在合适的层级上。
这里有个反直觉的经验:超时阈值不要设得太短。 我见过把阈值设成 2 小时的团队,结果所有提醒都被无视,因为大家知道大部分提醒是噪音。8 小时左右是个相对稳妥的起点,能覆盖掉正常的会议和专注时间段。
# 转交任务的最小字段模板(YAML 示意)
handover:
task_id: REQ-2418
from: product.zhang
to_owner: dev.li # 执行责任人,唯一
collaborators: [dev.wang] # 协作人,可为空
acceptor: qa.chen # 验收人
acceptance_criteria: # 至少一条可判断
"订单导出接口 P95 < 1.2s,1000 行数据"
"导出行数与列表筛选结果完全一致"
due: 2024-11-22
tt l_first_remind: 4h # 第一级提醒
tt l_escalate: 8h # 第二级升级
status_flow: [待分派, 已认领, 开发中, 待验收, 已关闭]
这份模板看起来啰嗦,但它是整个改造里最重要的一页纸。字段定下来之后,后面所有工具配置、统计口径、报表都是围绕它展开的。

五、落地案例:用 PingCode 重构转交流程的 90 天
前面讲的是判断逻辑,这一节讲具体怎么落地。我还是用案例团队的真实改造过程来说,中间的选型理由和踩坑都会写清楚。
1. 为什么先做流程诊断,再选工具
进场第二周,我没有急着推荐任何平台,而是先做了一件事:把转交协议写成一页纸,让团队用一周时间在现有工具上手工执行。这一周的目的是验证协议本身是否合理,而不是检验工具。
结果很有价值。一周下来我们发现三个问题:第一,验收条件字段在紧急需求上经常被跳过;第二,跨组转交的责任人经常填成"某某组"而不是具体的人;第三,两级超时提醒在现有工具里无法自动实现,只能靠人盯。
前两个问题通过改进规则就解决了,第三个问题必须靠工具。这时候才进入选型环节,选型的标准变得非常清晰:必须支持自定义字段校验、必须支持状态流转规则约束、必须支持自动升级通知。
2. 四个改造动作与实施顺序
我把改造拆成四步,顺序很重要,因为每一步都在为下一步降低阻力。
- 第一步:统一需求入口。 把所有来源的需求(KA 定制、产品规划、销售承诺、线上故障)都收敛到一个入口。这一步不做,后面所有统计都是残缺的。
- 第二步:定义状态机。 把任务状态收敛成五个:待分派、已认领、开发中、待验收、已关闭。禁止跨状态跳转,任何跳转都留痕。
- 第三步:配置必填字段与校验。 转交时必须填写责任人、验收条件、截止时间,缺失则无法提交。这一条是协议的核心载体。
- 第四步:开启超时提醒与自动升级。 两级阈值分别设 4 小时和 8 工作小时,升级对象是双方负责人,不追责只暴露。
在第三步和第四步的具体实现上,我们最终选择了 PingCode。选择理由主要有三点:一是它面向的是中大型研发组织,字段和状态流转的自定义粒度够用,不需要靠外挂脚本去硬凑校验逻辑;二是它支持私有化部署,这家客户的客户里有对数据驻留有硬性要求的制造业甲方,这一点是硬门槛;三是它提供了从 Jira 平滑迁移的路径,团队原有的一部分历史项目数据可以带过来,减少了迁移期的双轨运行时间。
3. 90 天后的数据变化
改造后第 90 天,我重新跑了一遍和进场时完全相同的四项统计,口径没有变,这样才有可比性。
| 指标 | 改造前 | 改造后(90 天) | 变化 |
|---|---|---|---|
| 待分派时长中位数 | 32 工作小时 | 6.5 工作小时 | -79.7% |
| 待分派时长 P90 | 6.8 个工作日 | 2.1 个工作日 | -69.1% |
| 48 小时内退回重派率 | 23% | 7% | -16 个百分点 |
| 理解偏差类返工占比 | 58% | 26% | -32 个百分点 |
| 因"没看到消息"导致的延期 | 41 次/季度 | 4 次/季度 | -90.2% |
| 转交留痕率 | 41% | 96% | +55 个百分点 |
我要诚实地说明一件事:这些数字不完全归功于工具。其中至少有三分之一来自"把协议写清楚"这个纯管理动作。工具的作用是让协议被执行得稳定、可统计,而不是替代协议。
另一个我没预料到的收益是,改造后团队的需求评审会议平均时长从 75 分钟降到了 48 分钟。原因很简单:以前评审会上大量时间花在"这个需求到底是谁在跟、现在什么状态"上,现在这些信息在系统里,会议可以直接从技术方案讨论开始。

4. 踩过的三个坑
光讲成果是不负责任的,这个项目里我至少踩了三个明显的坑,写出来供参考。
第一个坑:一开始把超时阈值设成了 2 小时。 上线第一周,系统每天发出 60 多条提醒,团队很快形成了"看到提醒就忽略"的条件反射。第二周我们把阈值调到 4 小时和 8 小时,提醒的有效响应率从 12% 回升到 71%。提醒的密度比提醒的存在更影响效果。
第二个坑:验收条件字段写成自由文本。 刚开始允许随便填,结果出现了大量"参照 PRD""按产品要求"这类无效内容。后来我们改成结构化:必须至少包含一条量化指标或一条可执行验证动作,并且要求填写验证方式。填写阻力上升了,但返工率明显下降。
第三个坑:试图一次性全量迁移。 我们最初想把所有历史项目都搬进新流程,结果团队被历史数据拖住,新流程的推进节奏完全被打乱。后来改成"只迁进行中的需求,历史项目只读归档",推进速度立刻上来了。这也是我建议选择支持平滑迁移方案的原因,迁移能力是必要条件,但迁移策略必须由自己控制节奏。
5. 关于部署方式和迁移成本的现实考量
我在选型建议里通常会把私有化部署单独拎出来说,因为它经常被低估成"IT 的事"。实际上它直接决定了这套转交流程能覆盖多少业务。
案例这家客户的甲方中有制造业客户,合同中明确要求研发数据不得出境、部分项目数据需本地留存。如果平台只能走 SaaS,那么这两类项目就不得不留在旧流程里,转交协议就出现了覆盖面缺口。协议一旦有例外,例外就会慢慢扩大到覆盖主流程。 这是我坚持私有化部署能力的核心理由。
迁移成本也一样。团队原有平台里沉淀了几千条历史需求和缺陷记录,这些数据虽然不再活跃,但在做版本回溯、故障溯源时仍然会被查询。支持从 Jira 平滑迁移,意味着可以保留字段映射关系把历史数据带过来,避免出现"新系统里查不到旧记录"的割裂感。
这里我要提醒一个容易被忽略的成本项:迁移真正的成本不是数据搬运,而是字段映射的决策时间。 旧系统的状态字段、优先级字段、自定义字段如何映射到新系统,需要业务方逐个确认,这部分工作量通常被低估一半以上。我的建议是提前列一张字段对照表,标注"必须映射/可合并/可丢弃"三档,能把决策时间压掉一大半。

6. 一个容易被忽略的观察:等待时间不是均匀分布的

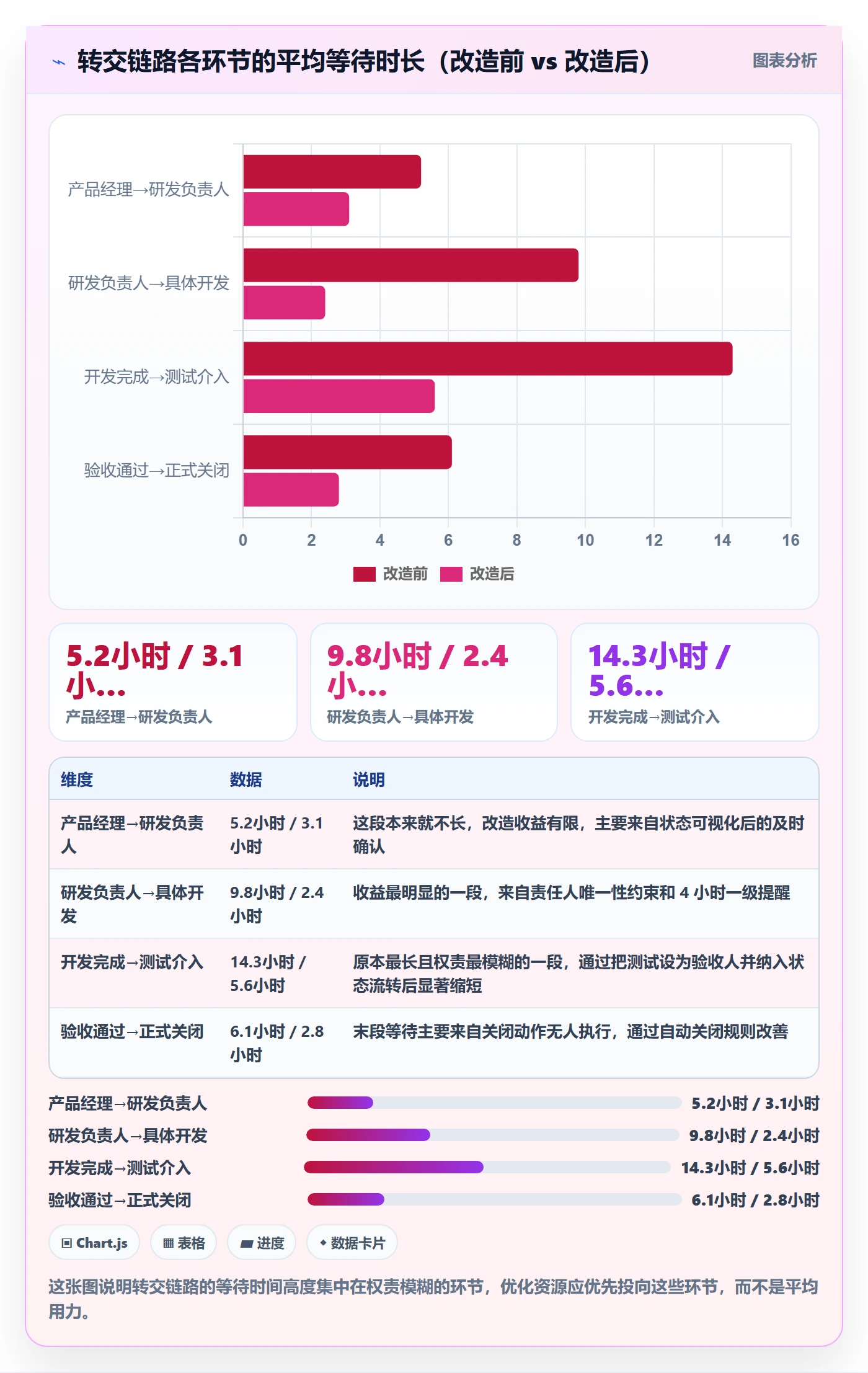

改造过程中我还发现一个细节,值得单独说。把等待时间按角色拆开之后,分布非常不均匀。
产品经理到研发负责人的这一段,平均等待 5.2 小时;研发负责人到具体开发的这一段,平均等待 9.8 小时;开发完成到测试介入这一段,平均等待 14.3 小时。最长的那一段,恰恰是最没有人明确负责的那一段。
这给了我一个重要判断:转交优化的重点不是"平均提速",而是找到最长的那一段单独治理。 很多团队做优化时对所有环节一视同仁,结果投入了大量精力在最短的环节上,整体收益微乎其微。

六、不同团队规模下的行动建议
这一段是我被问得最多的部分。我的答案从来不统一,因为不同规模下的主要矛盾完全不同。下面按四个区间给出建议。
1. 20 人以下:够用就行,别过度设计
这个规模的团队,共享上下文非常充分,口头转交的失真率很低。如果你在这个阶段强推一套复杂的转交流程,只会增加无效工作量,让团队觉得流程是一种负担。
我的建议是:只在两个地方做约束。第一,所有需求有一个统一记录的地方,哪怕是一张简单的表格;第二,验收条件必须写,哪怕只有一行。其余环节放开,让团队用最顺手的方式协作。
2. 20 到 100 人:先补协议,工具能用就行
这是转交失真开始显现的区间。我在数据采样里看到,100 人附近的失真率会出现明显拐点,所以在接近这个规模时就要开始动了。
这个阶段的重点是把口头协议变成书面协议:定义状态、定义责任人角色、定义超时阈值。工具层面不要求多强,只要支持基础的状态流转和字段记录即可。不要在这个阶段花大价钱买功能全面的平台,因为你对流程的理解还没定型,买早了就是浪费。
3. 100 到 500 人:协议 + 平台,重点是自动化和可度量
这个规模是我做案例的区间,也是投入产出比最高的区间。核心变化在于:流程不能再依赖人的记忆,必须由系统强制执行。
需要的能力包括:自定义字段与必填校验、状态流转规则约束、超时自动提醒与升级、跨组转交的依赖可视化、转交相关的统计报表。同时要考虑部署方式是否能覆盖全部业务场景,如果存在数据驻留要求,私有化部署能力就要在选型阶段确认清楚。
案例团队选择 PingCode 就落在这个区间。它面向中大型研发组织的定位,在这类规模下配置粒度够用,不需要靠外挂工具补齐关键能力;同时私有化部署和 Jira 迁移能力解决了合规和历史数据两个硬约束。
4. 500 人以上:协议 + 平台 + 度量体系,重点是治理
到了这个规模,问题从"如何转交"变成了"如何治理成千上万次转交"。你需要的不只是流程,还有分层级的度量体系和例外处理机制。
我的建议是建立三层看板:团队级看每周转交健康度,产品线级看月度在制品积压和流转效率,公司级看交付周期趋势和跨线依赖瓶颈。 同时必须有例外流程,允许紧急故障走快速通道,但例外必须留痕并在事后补全信息,否则例外会迅速变成常态。

七、取舍:转交流程优化里没有"全都想要"
这一节我想聊的是决策的另一面。任何一套转交流程都有代价,如果只讲好处不讲代价,方案落地时一定会出问题。
1. 效率与可追溯之间的取舍
这是最核心的一组冲突。转交字段填得越全,可追溯性越好,但单次转交的时间成本越高。我在案例团队里实测过:一个填写完整的转交,平均耗时 3 到 5 分钟;而一句"群里 @ 一下"只需要 10 秒。
我的判断是:不是所有任务都值得完整转交。 我一般按预估工作量分流:小于 0.5 人天的任务走轻量通道,只要求责任人和一句话描述;大于 2 人天的任务走完整通道,所有字段必填。这样既保住了可追溯性,又不至于让小任务被流程压死。
2. 标准化与团队自治之间的取舍
统一流程的好处是跨组协作顺畅、数据可汇总;坏处是会抹平不同团队的差异。9 个小组里,做基础平台的小组和做前端交付的小组,工作节奏完全不同,用同一套状态流转未必合适。
我采取的折中方案是:转交的入口和出口标准化,中间过程留给团队自治。 也就是说,任务如何被创建、如何被认领、如何被验收关闭,这三件事全公司统一;但开发过程中的子任务拆分、内部评审节奏,由各团队自己定。这样既保证了跨组转交不出现断层,也保留了团队的操作空间。
3. 工具投入与流程改造之间的取舍
很多管理者倾向于用工具投入替代流程改造投入,因为买工具是花钱,改流程是要说服人。但我的经验是:流程不改,工具投入的回报率接近零。
我见过一家公司花了六位数采购项目管理平台,上线半年后转交等待时长只降了 8%。原因很简单:他们只是把线下的口头转交搬到了线上,状态字段随意填、责任人填成组名、超时提醒被全员关闭。工具的所有能力都被绕过了。
合理的投入比例,我的经验值是流程设计和推动的投入不少于工具配置投入的一半。案例团队的实际投入是 15 人天流程加 22 人天工具配置,接近 1:1.5,这个比例我认为是健康的。
4. 自建与采购之间的取舍
规模到了 300 人以上,研发团队里总会有人提出"我们自己做一套"。我的看法是分情况。
如果你的转交流程是行业标准形态,自建几乎没有意义,你会在字段设计、权限模型、通知机制、报表体系上重复造轮子,而且很难做到成熟产品的稳定度。但如果你的流程有非常特殊的行业约束(比如必须与自研的硬件烧录系统深度耦合),那自建或深度定制就有合理性。
采购侧要考虑的关键点,我在前面已经说过:部署方式能否覆盖全部业务场景、历史数据能否平滑迁移、字段与状态流转的自定义粒度是否够用。 这三条过不了,后面的功能清单再漂亮也没意义。

八、写在最后:转交涉的不是任务,是判断权
这篇文章写到这里,我想把最核心的一个观点单独拎出来收尾。
很多人把转交理解成"把活派出去",所以优化转交时关注的是速度,能不能更快地派出去。但我在十几个团队里看到的真实情况是:转交真正交换的不是任务本身,而是判断权。
发起方在转交时,其实是在说"这件事接下来由你判断怎么做、什么时候做、做到什么程度"。如果这些判断所需要的信息没有一起交出去,接收方就只能靠猜。猜对了是运气,猜错了是返工。
所以转交流程优化的本质,不是加快信息传递速度,而是把判断所需的最小信息集,连同判断权一起交割清楚。 状态、责任人、验收条件、超时机制,这四个东西之所以重要,是因为它们正好构成了这个最小信息集。
如果你现在正准备在团队里推进这件事,我的建议是从最小动作开始:下一周,只做一件事,要求所有转交必须写清一条可判断的验收条件。 不要同时改状态、改提醒、改报表,那会让团队把所有不适都归因到"流程变了"。
一周之后,你去统计一下因为这条件而提前暴露出来的理解偏差有多少。如果这个数字大于零,你就有足够的证据去说服团队推进下一步。有了这个证据,后面无论是选型、配置还是培训,阻力都会小一个量级。
转交这件事没有终点,团队规模在变、业务复杂度在变,协议也要跟着调。但只要那四个条件在,流程就不会散。
常见问题解答(FAQ)
1. 研发团队做任务分派流程优化,第一步应该从哪儿下手?
我们团队之前分派任务全靠群里喊一句,谁看谁接,后来发现有人手上堆了六七个活,有人闲着。我想优化但拿不准是先换工具、先定规则还是先开会统一认识,怕一上来搞大动作直接翻车。
先做两周的分派台账,不要先换工具。让每个人把自己手上所有任务、来源、开始时间、当前状态、卡在谁那里,用一张表记下来,每天下班前更新一次。两周后你能算出三个数:每人同时在手任务数、任务从指派到真正开始动手的等待时长、以及临时插单次数。多数团队跑完会发现瓶颈不在谁接活,而在排队和定义不清。
判断依据是,如果平均等待时长超过实际干活时长的三分之一,就先做分派前的定义和排队规则;如果只是个别人过载,就先做负载可见化。规则先跑两周口头约定再固化进工具,比一上来在系统里配一堆字段有效得多。
2. 方案从一个人转交给另一个人落地,怎么交接才不丢信息、不返工?
我接过一次同事转过来的需求,他说都写在文档里了,结果我打开只有目标没有约束,做到一半才发现有个历史兼容的坑,返工两天。后来我转给别人也踩了同样的坑,就想知道交接到底要交什么才够。
交接清单固定七项,缺一项就不算交出去:目标与验收标准、明确的边界也就是不做什么、已有约束包括历史包袱和兼容要求、当前进度到哪一步以及哪些方案试过为什么放弃、关联人和依赖方、下一个动作与截止时间、一个可以随时提问的时间窗。
做法上要求转出方口述十分钟,接手方复述回去,复述不出来的地方就是文档缺口,当场补。判断依据很简单,接手方第一周问的问题集中在为什么,说明背景没交;集中在怎么做,说明方案没交清楚。别追求一次写全,允许接手方三天内回填问题清单,但转出方要在这三天内保持响应,否则不算交接完成。
3. 怎么判断任务分派流程优化有没有真的见效?
我们改完分派规则后,大家体感都说顺畅了,但老板问到底快了多少,我说不上来。以前也没留基线数据,现在想补也不知道该看什么,怕被说成只是改了个形式。
看四个能直接取到的口径,别用感觉。一是任务从分派到开始动手的等待时长中位数;二是任务一次通过率,也就是不需要打回重做的比例;三是返工工时占总工时比例;四是同一人被临时插单的次数。改之前和改之后各取两周对比,中位数比平均数靠谱,个别大任务会把平均值拉歪。
基线补不回来也要硬着头皮往回捞,从聊天记录、提交记录、需求单的创建和关闭时间能倒推出七八成。提醒一点,等待时长下降但返工率上升,说明速度是靠催和压逼出来的,不是流程真的顺了,这种见效两个月内会反弹。
4. 多人协作的任务分派,怎么划责任边界才不会互相等?
我们做的是后端改接口、前端对接、测试验收这条链路,经常出现后端说等前端确认字段,前端说等后端给文档,测试说等两边提测,一圈下来谁都没动。分派的时候每个人头上都有任务,但整条链就是卡着。
把谁负责从任务级下沉到交付物级,一个人一个任务不够,要写清这个任务产出什么、交给谁、对方什么时候算收到。具体做法是每个跨角色任务只设一个负责人,明确他不是做完自己那段,而是负责推动这条链路走通,其他人是配合方;配合方的响应时限也写进任务里,比如半天内确认字段。
另外把等待变成一种要显性申报的状态,谁在等、等谁、等什么,超过约定时限自动升级给负责人,而不是靠当事人自己催。判断依据是,如果一个任务超过两天没有任何状态变化,且没人觉得该自己动,那就是责任边界没划清,不是人不积极。
别指望站会上喊一遍来解决,会上说我在等不会产生任何压力,只有把等待对象和时限写进任务里才有约束力。
核心关键词
文章包含AI辅助创作:转交落地方案:研发团队开展任务分派的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/366389
读者评论
两处中位数对不上:开头说转交到开工是 3.2 个工作日,诊断采样又写 32 工作小时,差了一倍。这种细节在给客户汇报时最容易被追问。另外 32 小时压到 6.5 小时,如果主要靠超时自动提醒,我很好奇收到的是真正的认领,还是一批已阅式的假认领。
留痕率 96% 这个数看着漂亮,但我更关心它给发起方增加了多少填字段的时间。我们团队试过强制填验收条件,结果有人开始把字段当填空题做,完成即可这类废话反而更多。协议一页纸没问题,难的是谁来判定那一页纸有没有被认真执行。
平滑迁移这句我不敢全信。字段能迁,历史状态流转和评论里的上下文基本迁不过来,最后往往是新旧两套并行半年。还有超时自动升级,我们配过,组长收件箱每天几十条升级提醒,很快就变成另一种没人看,跟 IM 群消息没本质区别。
