揭秘成功项目管理的关键:如何制定完美的项目实施管理计划?

揭秘成功项目管理的关键:如何制定完美的项目实施管理计划

很多项目延期,并不是因为团队没有排期,而是因为排期表没有回答三个最关键的问题:谁对结果负责、什么状态才算完成、出现偏差后谁有权决定下一步。在我参与过的系统实施和研发协同项目中,最常见的失败场景不是任务没有写进表格,而是任务写得很满、责任写得很虚,最后所有人都在“跟进”,却没有人真正对交付结果负责。

因此,我对“完美项目实施管理计划”的判断一直比较谨慎。项目计划不可能预测所有变化,也不可能保证项目绝对按时交付。真正有价值的计划,是把目标、范围、任务、责任、资源、风险、变更、质量和验收连接起来,让团队在执行过程中少猜测、少等待、少返工,并且能够在偏差刚出现时及时做出决定。

一、先讲结论:项目实施管理计划不是时间表,而是执行系统

1. 一份能落地的计划必须回答八个问题

如果让我在项目启动会上快速判断一份实施管理计划是否合格,我不会先看甘特图画得是否漂亮,而会检查它是否回答了以下问题:

  • 为什么做:项目要解决什么业务问题,最终目标是什么?
  • 做什么:交付物有哪些,哪些内容明确不在本次范围内?
  • 谁来做:每个工作包由谁执行,谁对结果负责,谁负责审批?
  • 什么时候做:任务之间有什么依赖,哪些节点决定整体工期?
  • 需要什么:需要哪些人员、预算、数据、环境、权限和外部供应商?
  • 怎样算完成:质量标准、验收条件和交付证据是什么?
  • 出现变化怎么办:需求、资源或时间发生变化时,谁评估、谁批准、如何留痕?
  • 出现问题怎么办:风险如何预防,问题如何升级,延期达到什么程度必须决策?

如果一份计划只能回答“要做哪些任务、每项任务几号开始和结束”,它更接近进度表,而不是完整的项目实施管理计划。进度是项目管理的重要组成部分,但它只是执行系统中的一个维度。

2. 项目计划、进度计划和实施管理计划不是一回事

计划类型 核心回答 常见缺陷 适用场景
项目计划 项目为什么做、要实现什么目标 容易停留在目标和范围层面 项目立项、发起人沟通
进度计划 什么时候做、任务如何排序 忽略责任、质量和变更机制 排期、资源协调、里程碑跟踪
实施管理计划 谁在什么时间做什么,按什么标准完成,偏差如何处理 编制成本较高,需要持续维护 跨团队、长周期、强依赖项目

我建议把实施管理计划理解为一份“团队运行规则”。它不只是存档文件,还应该进入周会、风险评审、变更审批和验收会议。计划如果只在立项时编写一次,之后没人更新,它最终只能证明团队曾经有过一个想法,不能指导当前项目。

揭秘成功项目管理的关键:如何制定完美的项目实施管理计划?

3. “完美”不等于复杂,关键是信息恰到好处

计划写得越长,不代表管理质量越高。大型项目中,我见过几十页的计划文件,真正执行时却没人知道哪个版本有效;也见过只有一张表的小项目,因为目标、负责人、验收标准都写得清楚,反而推进得很顺。

判断计划是否足够,不是看页数,而是看它是否能支持当前阶段的决策。项目启动阶段需要强调目标和边界,执行阶段需要强调责任、依赖和风险,收尾阶段需要强调验收、交接和问题关闭。计划内容应该随着项目阶段变化,而不是从头到尾保持同样的颗粒度。

二、先把目标写清楚:所有延期,往往都能追溯到目标模糊

1. 从业务问题开始,而不是从任务清单开始

很多项目一启动,团队马上开始列任务:“开发登录功能、配置权限、准备培训、上线系统”。但这些任务只是动作,不是目标。项目经理需要先追问:为什么要做登录功能?是为了满足合规要求、降低账号风险,还是为了改善用户体验?不同目标会直接影响设计方案、质量标准和验收方式。

我通常会要求项目发起人用一段话说明项目要改变什么现状,并明确受影响的用户、部门和业务流程。例如,企业系统实施项目的目标不应只写“完成平台上线”,而应写成“在不影响核心业务连续性的前提下,完成研发团队协同流程迁移,减少跨部门状态确认和人工汇总工作”。

2. 用结果指标代替口号

“提升效率”“加强协同”“实现数字化管理”都可以作为方向,但不能直接作为验收标准。目标需要落到可观察的结果上,例如人工汇总项目进度的时间、需求状态确认耗时、审批等待时间、缺陷关闭周期或项目数据完整率。

这里不要求所有指标都必须非常精确,但必须能被验证。若目标指标无法在项目结束时被测量,团队就会在验收阶段重新争论“项目到底算不算成功”。

3. 同时写清楚项目不做什么

非目标范围经常被忽略,但它对控制范围蔓延非常重要。比如系统实施项目本次只覆盖研发部门,不覆盖销售和财务;本次只迁移在研项目,不迁移历史归档数据;本次只实现标准流程,不包含大规模定制开发。

写清楚“不做什么”,不是为了推卸责任,而是为了让后续新增需求有明确的判断依据。范围变更可以发生,但不能以“当初大家都以为包含”为理由悄悄进入项目。

揭秘成功项目管理的关键:如何制定完美的项目实施管理计划?

三、用范围和WBS把项目拆到“可管理”,不要拆成任务垃圾场

1. 正确顺序是目标、交付物、工作包、任务

WBS最容易被误用的方式,是把它当成一张随手罗列的任务清单。真正有效的拆解应该从交付物开始,而不是从“谁最近有空”开始。

以一个面向大型组织的协同平台实施项目为例,顶层交付物可以包括:实施方案、流程配置、数据迁移结果、权限模型、培训材料、上线检查记录和验收报告。每个交付物再继续拆成工作包,最后形成可分派、可估算、可验收的具体任务。

  • 项目交付:明确最终交付什么结果。
  • 工作包:将交付物拆成相对独立的工作模块。
  • 执行任务:描述具体动作、输入和产出。
  • 验收证据:说明通过什么材料判断任务已完成。

2. 任务拆到什么程度才算合适

我会用四个问题判断任务是否拆解到位:它是否有清晰产出?是否能分配给一个明确责任人?是否可以估算工作量?是否能判断完成与否?如果一个任务的答案都是“不能”,说明颗粒度还不够。

但也不能无限拆分。一个实施任务如果被拆成“打开配置页面、输入字段、点击保存”这种程度,就会制造大量维护成本。通常,任务应拆到能够在一个跟踪周期内被有效检查,并且出现偏差时能及时定位责任和原因。

3. 区分任务负责人和结果负责人

一个任务可以有多人参与,但最好只有一个最终结果负责人。比如“完成数据迁移”,技术人员负责脚本执行,业务人员负责数据确认,项目经理负责协调窗口,但必须指定一名对迁移结果负责的人。

如果任务负责人写成“项目组”“研发团队”或“相关人员”,后续出现问题时,团队往往会先花时间讨论“谁应该处理”,而不是直接解决问题。责任边界不清,是项目延期中最隐蔽、也最昂贵的成本之一。

4. 用一个系统实施案例看WBS如何落地

在中大型企业推进协同平台实施时,我会把“上线”拆成几个相互关联的工作包,而不会直接设置一个持续两个月的“系统上线”任务:

工作包 关键任务 主要产出 完成判断
现状调研 访谈部门、梳理流程、识别痛点 现状流程图、问题清单 业务代表确认记录
目标流程设计 确定状态、角色、审批和权限 目标流程方案 关键部门评审通过
系统配置 配置项目空间、字段、权限和通知 可运行的测试环境 配置检查表完成
数据迁移 数据清洗、映射、迁移和抽样核验 迁移数据和核验报告 业务抽样通过
用户验证 关键用户测试、问题修复、回归验证 测试报告、遗留问题清单 达到上线门槛
上线与验收 切换、培训、运行观察和验收 上线记录、培训记录、验收单 发起人或业务负责人确认

这个拆法的价值不在于表格更详细,而在于它让“上线”从一个模糊结果变成一组可以提前检查的证据。项目经理可以知道问题发生在哪个工作包,业务负责人也能知道自己需要在什么节点参与。

四、把任务变成时间链:依赖关系比日期更重要

1. 不要从截止日期倒推所有任务

倒排计划很常见,但如果没有先梳理依赖关系,团队只是把日期平均分配到任务上。这样做的结果通常是每项任务看起来都有时间,真正执行时却发现测试环境还没准备好、审批人不在、数据口径没有确认,后续任务只能等待。

正确做法是先找出任务之间的前置条件,再安排日期。比如,权限配置依赖角色模型确认,角色模型依赖目标流程评审,数据迁移依赖字段映射和数据清洗,正式上线又依赖测试通过和上线审批。

2. 把任务依赖分成四种类型

  • 硬性先后依赖:前置任务未完成,后置任务无法开始,例如测试必须在开发版本可用后进行。
  • 可并行任务:工作之间没有直接阻塞关系,可以同时推进,例如培训材料编写和部分环境准备。
  • 外部依赖:依赖客户、供应商、审批部门或基础设施团队,需要设置提前提醒。
  • 资源依赖:任务本身可以并行,但同一专家、环境或设备无法同时支持多个任务。

外部依赖和资源依赖特别容易被遗漏。很多项目计划只记录“我们要做什么”,却没有记录“我们在等谁”。一旦外部依赖没有被纳入计划,延期发生时项目经理只能被动解释,而不能提前管理。

3. 里程碑不是日期,而是决策点

“6月30日完成阶段一”不是一个足够清晰的里程碑。更有效的写法是“目标流程评审通过”“关键用户测试完成”“上线审批通过”。里程碑应当对应一个可以被确认的成果或决策,而不是单纯的时间节点。

我建议每个里程碑至少绑定三项内容:交付物、确认人、通过标准。没有确认人的里程碑,最终往往只是项目经理自己在表格里打了一个勾。

4. 关键路径只需要管理最敏感的部分

关键路径的意义,是找出那些一旦延期就会直接推迟项目完工的任务。它不是要求项目经理把所有任务都用同样频率跟踪,而是帮助团队把有限精力集中到最敏感的链路上。

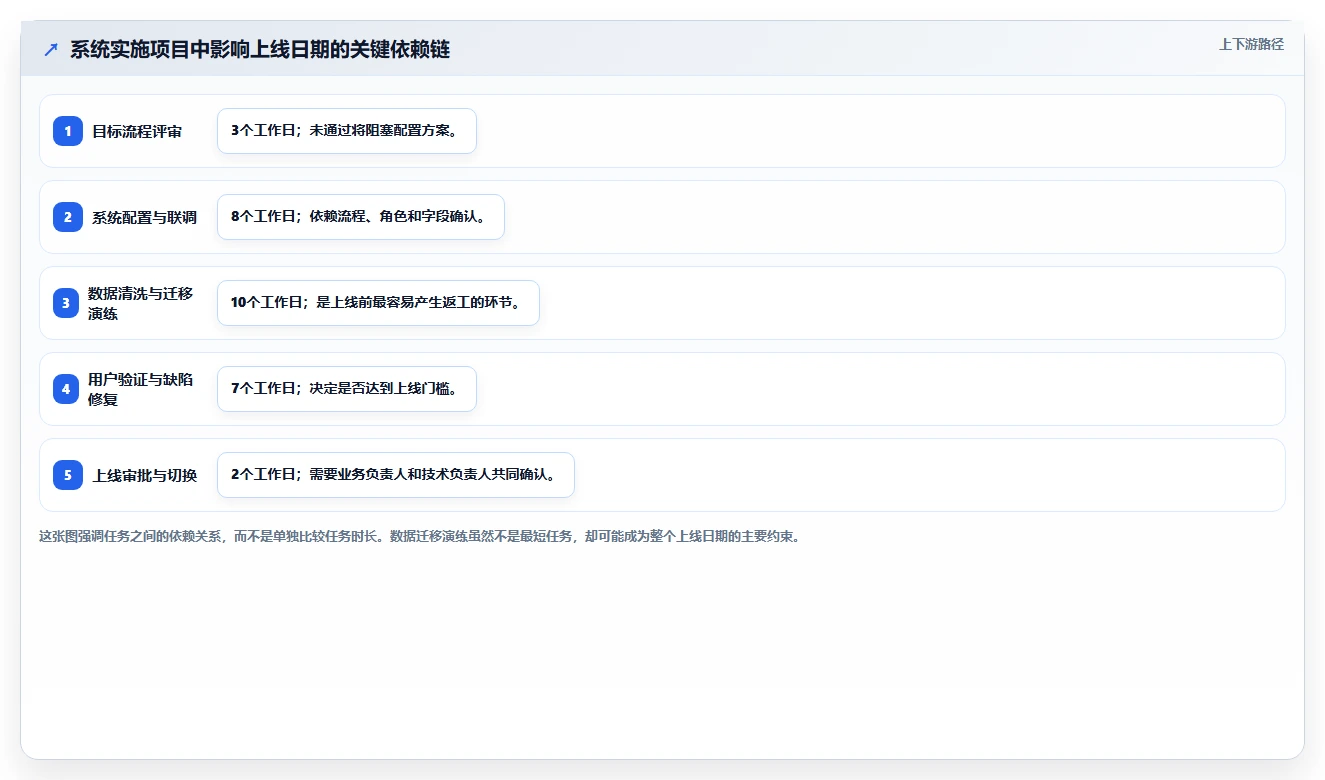

例如,在系统实施项目中,数据迁移方案评审、数据清洗、迁移演练和上线切换可能形成一条关键链路。培训海报晚两天完成,或许不会影响上线;但迁移演练晚两天,可能直接压缩上线前的验证时间。

揭秘成功项目管理的关键:如何制定完美的项目实施管理计划?

5. 缓冲时间要写出理由

缓冲不是把每项任务都多留几天。无依据的缓冲会让计划看起来安全,却无法说明项目到底在哪里存在不确定性。

合理的缓冲应与风险相连。例如,外部接口首次联调存在较大不确定性,可以设置接口联调缓冲;数据质量历史上波动较大,可以为数据清洗设置返工窗口。缓冲最好标明原因、使用条件和触发后的处理方式。

五、项目实施管理的核心差异:责任、沟通和决策必须写进计划

1. 用RACI思路解决“大家都参与但没人负责”

在跨部门项目中,责任冲突比任务缺失更常见。业务部门认为技术团队应该处理,技术团队认为业务没有确认,项目经理则不断催促双方。解决方法不是增加会议,而是提前写清角色。

角色 含义 在实施项目中的典型职责
执行者 实际完成任务的人 配置系统、编写脚本、整理数据、执行测试
结果负责人 对最终结果负责的人 确认交付物是否满足业务要求
咨询者 需要提供专业意见的人 安全、架构、法务、财务或合规专家
知会者 需要及时获得信息的人 项目发起人、相关部门负责人和受影响用户

一个任务最好只有一个结果负责人,但可以有多个执行者和咨询者。如果一个任务有两个最终负责人,通常意味着出现分歧时没人拥有最终决策权。

2. 沟通机制要绑定事件,而不是只规定开会频率

“每周开一次项目会”只是沟通节奏,不是沟通机制。有效机制还应明确会议输入、输出和升级条件。

  • 日常同步:关注已完成、今日计划、阻塞事项,不讨论所有细节。
  • 周度项目会:关注里程碑、计划偏差、风险变化和需要决策的问题。
  • 阶段评审:围绕交付物和通过标准做判断,不以汇报时长作为评价标准。
  • 风险专题会:只处理高影响风险和跨部门阻塞事项。
  • 升级会议:当延期、成本或范围超过阈值时,召集有决策权的负责人。

我在项目中会特别关注会议是否产生“可执行结论”。如果会议纪要只有“持续跟进”“尽快处理”“加强沟通”这类表述,它通常没有真正完成管理动作。结论至少应包括责任人、截止时间、判断标准和下一次检查节点。

3. 提前定义升级阈值

项目经理不应等到项目已经无法按期交付时才升级。计划中应提前设置阈值,例如关键路径任务预计延期超过一个工作日、重大缺陷超过约定数量、外部依赖连续两次未按承诺提供、需求变更导致工作量增加超过原基线的一定比例。

阈值不是越严格越好。小项目如果设置过多升级条件,会制造管理噪音;大型项目如果完全没有阈值,则容易让严重问题在层层汇报中失去时机。阈值应根据项目影响范围、依赖复杂度和决策链长度设定。

揭秘成功项目管理的关键:如何制定完美的项目实施管理计划?

六、把风险、问题和变更做成闭环,计划才不会被现实击穿

1. 风险和问题必须分开管理

风险是可能发生的事件,问题是已经发生的事件。两者混在一起,会导致团队既没有预防动作,也没有解决动作。

例如,“历史数据质量不稳定”是风险,需要提前抽样、清洗和验证;“迁移后发现部分项目负责人为空”是问题,需要指定处理人、判断影响范围并决定是否回滚或补录。

管理对象 需要记录的字段 对应动作
风险 发生概率、影响程度、预防措施、触发条件、责任人 降低概率、减少影响、准备应急方案
问题 发生时间、影响范围、当前状态、解决负责人、关闭证据 隔离影响、制定方案、验证关闭
变更 提出人、变更原因、范围影响、工期影响、审批结果 评估、审批、更新基线、同步相关方

2. 风险登记表不能只记录“存在风险”

“可能延期”“需求可能变化”“资源可能不足”都太宽泛。有效的风险描述应包含触发条件和可观测信号。例如,“若关键用户在本周五前无法确认字段口径,数据迁移演练将至少延后两个工作日”。

这种写法的好处是,团队知道什么时候必须行动,也知道风险影响的是哪条任务链。风险登记表不是为了让项目文件看起来完整,而是为了帮助项目经理决定资源和优先级。

3. 变更控制要防止两个极端

第一个极端是“所有变化都不允许”,这会让项目失去业务适应性;第二个极端是“所有变化都直接加入”,这会导致范围、工期和资源逐渐失控。

我建议采用轻量化的变更流程:

  1. 记录变更背景和预期价值。
  2. 评估对范围、进度、成本、质量、风险和人员的影响。
  3. 判断变更是否必须纳入当前版本,或可以进入后续版本。
  4. 由具有相应权限的负责人审批。
  5. 同步更新任务、里程碑、资源安排和验收标准。
  6. 保留变更前后版本,避免后续争论。

如果只是修改任务描述、补充说明等低影响变化,可以由项目经理直接处理;如果涉及核心流程、上线日期、预算或合同承诺,就必须升级到项目发起人或变更委员会决策。

4. 变更评估要看机会成本

团队经常只问“这个需求能不能做”,却不问“做它会推迟什么”。变更评估必须同时看新增工作量和被挤出的工作。

例如,一个新增报表功能需要五个人天,但开发人员当前正负责上线前缺陷修复。真正的影响可能不只是增加五个人天,而是上线验证延后、培训材料需要重做,甚至增加上线风险。

揭秘成功项目管理的关键:如何制定完美的项目实施管理计划?

七、用PingCode这类平台承载实施计划,但不要把工具当成管理方案

1. 中大型组织为什么需要统一的项目管理平台

当组织规模超过一百人,或者项目同时涉及研发、产品、测试、交付、业务和外部供应商时,单靠个人表格往往会出现几个问题:任务状态分散在不同文件中,负责人变更后信息无法继承,风险没有统一入口,项目经理需要反复手工汇总,管理层看到的进度与一线实际情况存在时差。

这类场景更适合使用统一的项目管理平台承载计划。以PingCode为例,它主要面向中大型企业及100人以上组织,可以将需求、任务、缺陷、迭代、里程碑和项目进展放在同一套协同体系中。对于需要较强数据控制能力的企业,PingCode支持私有化部署;对于正在从海外研发协同工具迁移的组织,也可以将Jira平滑迁移作为选型时重点评估的能力。

不过,我不会因为工具支持甘特图、看板或自动报表,就直接判断它适合某个项目。工具选型前必须先确认组织是否已经明确流程、角色和数据口径。否则,只是把原本混乱的工作搬到一个更复杂的系统里。

2. 以PingCode为例,平台应承载哪些管理对象

在中大型实施项目中,平台至少要承载以下信息,而不是只显示任务起止日期:

  • 目标和交付物:让项目成员知道当前迭代或阶段到底要交付什么。
  • 工作项和责任人:每项任务、需求、缺陷和风险都有明确负责人。
  • 任务依赖:识别前置任务、并行任务和关键路径。
  • 里程碑:将评审、测试、上线和验收等决策节点固定下来。
  • 风险与问题:记录状态、影响、处理动作和关闭证据。
  • 变更记录:保留需求变化、审批结果和基线调整过程。
  • 数据权限:在私有化部署或内部合规要求较高的场景下,控制数据访问边界。

如果组织正在进行工具替换,迁移工作不应只迁移“任务名称和截止日期”。更重要的是迁移项目层级、状态流转、负责人映射、历史记录、权限规则、字段定义和报表口径。否则,旧工具里的问题会以另一种形式继续存在。

3. Jira迁移和国产替代场景中,最容易被低估的工作

很多企业认为迁移只是导出数据、导入新平台。实际操作中,最费时间的通常不是数据搬运,而是旧流程的清理。长期使用后,组织可能已经存在大量重复状态、无人维护字段、过期项目空间和不一致的权限规则。

我建议把迁移分为三个阶段。第一阶段是资产盘点,确认哪些项目、用户、字段和历史数据必须保留;第二阶段是语义映射,明确旧状态、旧角色和旧字段如何对应新模型;第三阶段是业务验证,由真实用户抽样检查迁移结果,而不是由技术人员单独判断“导入成功”。

如果企业选择PingCode作为国产替代方案,应该重点验证四类内容:迁移完整性、流程适配度、私有化部署条件和用户使用成本。国产替代不是简单更换品牌,而是借迁移机会重新审视组织的研发和项目管理方法。

4. 工具选择的决策表

项目特征 建议工具形态 重点关注 不建议做法
少于10人、周期短、依赖少 共享表格或轻量任务清单 负责人、截止时间、验收条件 一开始就搭建复杂权限和多层流程
10至50人、跨职能协作 看板、甘特图和风险台账 依赖、里程碑、状态同步 让每个团队维护独立版本
超过100人、多项目并行 统一项目管理平台 权限、数据口径、组合视图和报表 只迁移任务,不迁移规则和责任关系
对数据安全要求较高 支持私有化部署的平台 部署架构、权限隔离、审计和运维责任 只看功能清单,不评估部署与维护成本

揭秘成功项目管理的关键:如何制定完美的项目实施管理计划?

八、质量和验收:不要用“任务完成”代替“成果合格”

1. 完成状态必须有证据

“已完成”是项目管理中最容易被滥用的状态。开发人员认为代码提交就是完成,测试人员认为缺陷关闭才算完成,业务部门则可能认为用户真正能用才算完成。三种判断都可能合理,但必须在计划中提前统一。

例如,一个系统配置任务的完成证据可以包括配置清单、测试截图、权限核验记录和业务代表确认;数据迁移任务的完成证据可以包括迁移数量、抽样准确率、异常记录和业务签字;培训任务的完成证据则不应只有课件,还应包括参训名单、培训反馈和关键岗位操作验证。

2. 为每个关键交付物设置质量门槛

  • 需求交付物:业务规则、边界条件和例外场景已确认。
  • 设计交付物:技术方案经过相关角色评审,关键风险有处理结论。
  • 测试交付物:核心场景通过,严重缺陷达到关闭或豁免条件。
  • 数据交付物:数量、字段、权限和抽样准确性达到约定标准。
  • 培训交付物:关键用户完成培训,能够独立完成核心操作。
  • 上线交付物:回滚方案、值守安排、问题渠道和责任人已经明确。

质量门槛不宜写成“保证无任何问题”。现实项目很难做到零缺陷,重要的是定义哪些问题可以带病上线,哪些问题必须阻止上线,以及谁有权作出这个决定。

3. 验收要覆盖业务使用,而不只是系统可运行

系统能够打开,不等于项目成功;功能能够操作,也不等于业务愿意使用。验收至少要包含功能符合性、流程可用性、数据正确性、权限安全性和用户接受度几个维度。

如果是研发协同或项目管理平台实施,还应观察实际使用后的行为变化,例如项目状态是否及时更新、需求是否进入统一流程、缺陷是否按规则关闭、管理层是否能够直接查看真实进度。只有“上线后仍然按旧方式工作”,说明项目完成了技术部署,却没有完成管理落地。

揭秘成功项目管理的关键:如何制定完美的项目实施管理计划?

九、真实场景拆解:一个120人组织如何制定系统实施管理计划

1. 项目背景与初始问题

下面以我用于复盘和培训的脱敏场景说明方法。某技术组织约120人,研发、产品、测试和交付团队同时参与多个项目。项目状态分散在表格、即时通信记录和原有研发工具中,管理层每周需要人工收集进度,项目经理经常花一到两天核对数据。

该组织计划引入PingCode,采用私有化部署方式,并将原有Jira中的在研项目平滑迁移。项目表面目标是“完成平台上线”,但真正的管理目标包括统一项目状态、减少人工汇总、明确需求和缺陷责任、缩短跨部门确认时间。

2. 先做项目边界,而不是直接配置平台

项目第一版范围被定义为:覆盖研发和产品团队,迁移在研项目及近六个月内的活跃数据,统一需求、任务、缺陷和迭代管理流程,完成关键用户培训,并在一个月内完成上线后运行观察。

同时明确非范围:不迁移所有历史归档数据,不在第一阶段覆盖销售和财务,不进行大规模个性化开发,不因为个别团队的特殊习惯而复制所有旧流程。

这个边界非常重要。如果不先限定范围,迁移项目很容易变成“旧系统所有内容全部复制到新系统”,既无法清理历史问题,也无法按时完成。

3. 建立交付物和里程碑

阶段 核心交付物 里程碑 负责人
调研 现状流程、问题清单、迁移资产清单 调研结论确认 项目经理
设计 目标流程、角色权限、字段和状态方案 方案评审通过 业务流程负责人
部署配置 私有化环境、项目空间、流程配置 测试环境可用 技术负责人
迁移验证 数据映射、迁移演练、抽样核验报告 迁移演练通过 数据迁移负责人
用户验证 关键场景测试、缺陷清单、修复记录 上线门槛确认 测试负责人
上线运行 上线记录、培训记录、问题台账、验收报告 试运行验收 项目发起人

4. 设置可量化的观察指标

为了避免项目结束时只说“大家感觉不错”,团队设置了几项观察指标:人工进度汇总耗时、项目状态完整率、关键用户按新流程提交比例、跨部门问题首次响应时间和上线后四周的活跃使用率。

这些指标不一定都直接等于业务价值,但可以帮助团队判断项目是否真的改变了工作方式。尤其是状态完整率和新流程提交比例,它们能够暴露“系统已经上线,但大家仍在旧渠道协作”的问题。

揭秘成功项目管理的关键:如何制定完美的项目实施管理计划?

5. 这个案例中最容易失败的地方

第一,迁移数据没有经过业务抽样验证。技术团队可以证明数据导入成功,但无法证明项目负责人、状态、优先级和历史记录符合业务认知。

第二,流程配置过度追求统一。不同团队的工作方式存在合理差异,如果第一版流程把所有例外都塞进系统,用户会觉得流程复杂,最终回到私下沟通。

第三,只培训工具操作,不解释管理规则。用户知道如何创建任务,却不知道什么事项必须进入平台、谁负责更新状态、延期时如何说明原因,系统自然无法形成真实数据。

第四,项目在上线当天结束。实际上,上线后的两到四周才是管理规则真正接受检验的阶段。项目计划必须包含运行观察、问题修复、用户反馈和阶段复盘。

十、不同项目情况下的行动建议与管理取舍

1. 小团队短周期项目:不要过度设计

如果项目只有几个人、持续时间不超过一个月、任务依赖少,可以使用共享表格或轻量任务清单。重点写清目标、任务、负责人、截止时间和验收标准,不需要搭建复杂的审批流程。

小项目最大的风险通常不是系统能力不足,而是管理动作过重。若每个任务都要求填写十几个字段,团队会把时间花在维护表格上,而不是完成交付。

2. 跨部门项目:优先解决责任和依赖

当项目涉及产品、研发、测试、采购、法务或外部供应商时,应优先建立责任矩阵、依赖清单和升级机制。甘特图可以帮助展示进度,但不能代替跨部门决策。

这类项目最值得投入的不是把任务拆得极细,而是找出等待时间最长、影响范围最大的交接节点。例如审批、数据确认、环境申请和供应商交付,往往比团队内部的普通任务更容易成为瓶颈。

3. 多项目并行组织:建立统一口径

当组织同时运行多个项目时,单个项目都按自己的方式管理,管理层仍然无法比较项目状态。此时应统一项目状态、风险等级、里程碑定义、延期口径和资源统计方式。

统一口径不等于所有项目使用完全相同的流程。研发项目、市场活动和系统实施项目可以保留差异,但必须明确哪些字段和指标需要进入组织级视图。

4. Jira迁移或国产替代项目:先治理,再迁移

如果企业从原有研发工具迁移到PingCode这类国产项目管理平台,不建议直接追求“百分之百复刻旧系统”。更好的顺序是先盘点旧系统资产,再识别真正使用的流程,最后设计新平台中的简化模型。

如果数据安全、内网访问、审计或合规要求较高,应把私有化部署、权限隔离、备份恢复和运维责任放入实施计划,而不是等到采购或上线前临时讨论。

5. 高风险项目:计划必须保留多套方案

涉及生产系统切换、重大合规要求、核心客户交付或大量外部依赖的项目,不能只有一条主计划。至少要提前准备回滚条件、替代资源、应急窗口和决策联系人。

高风险项目的计划不应追求表面上的“没有风险”,而应让团队知道风险发生后如何把影响控制在可接受范围内。应急方案如果没有责任人和触发条件,只是一段安慰性的文字。

6. 不同工具方案之间的取舍

选择 优势 代价 适合情况
共享表格 启动快、成本低、灵活 版本、权限和依赖管理较弱 小型、短周期、低风险项目
看板与甘特图工具 可视化强,适合跟踪任务和里程碑 风险、变更和组织级数据可能需要补充 中型跨部门项目
统一项目管理平台 适合多团队、多项目和权限管理 需要流程设计、培训和持续运营 100人以上组织及复杂项目组合
私有化部署平台 数据控制能力和内部集成能力较强 需要承担部署、升级和运维责任 对安全、合规和内网环境要求较高的组织

十一、执行前检查:用一张清单判断计划是否真的准备好了

1. 启动前的十二项检查

  • 项目目标是否能用一句话说明?
  • 项目成功标准是否可以在收尾时验证?
  • 范围和非范围是否得到关键相关方确认?
  • 主要交付物是否已经列明?
  • WBS是否拆到可分派、可估算、可验收的程度?
  • 每项关键任务是否有唯一结果负责人?
  • 任务之间的先后、并行和外部依赖是否清楚?
  • 关键路径和里程碑是否被单独标记?
  • 风险、问题和变更是否分别管理?
  • 质量标准和验收证据是否提前定义?
  • 沟通频率、会议产出和升级阈值是否明确?
  • 计划维护人、更新频率和版本规则是否确定?

如果其中有三项以上无法回答,我通常不会建议项目立即进入全面执行。此时继续推进,往往只是把当前的不确定性转移到后面的联调、测试和上线阶段,而且越晚暴露,修复成本越高。

2. 项目执行中的偏差处理流程

  1. 发现:通过任务逾期、风险触发、质量指标异常或外部依赖失约识别偏差。
  2. 判断:确认偏差是单项任务问题,还是已经影响里程碑、关键路径和整体目标。
  3. 分级:区分团队内部可处理事项、需要项目经理协调事项和必须升级的重大事项。
  4. 决策:选择增加资源、调整顺序、缩减范围、延后上线或启动应急方案。
  5. 更新:修改任务、日期、资源、风险和验收标准,并保留变更原因。
  6. 复盘:确认偏差是否关闭,分析根因是否需要进入后续项目的经验库。

计划更新不等于随意改日期。每一次关键调整都应该留下原因、影响和审批结果,否则项目结束后无法判断是估算不准、执行不力、需求变化,还是决策延迟导致延期。

揭秘成功项目管理的关键:如何制定完美的项目实施管理计划?

十二、总结:好计划的价值,是让团队少猜、少等、少返工

1. 我对项目实施管理计划的最终判断

项目实施管理计划最重要的作用,不是让项目经理看起来更专业,也不是把所有可能发生的事情都写进文档,而是把团队协作中的不确定性变成可管理的信息。

一份真正有效的计划,应该让成员知道目标和边界,让负责人知道自己的交付责任,让管理者知道哪些问题需要决策,让业务方知道何时参与验收,让项目经理能够在偏差扩大之前采取行动。

因此,我不建议把“完美计划”理解为一份永远不变、覆盖一切细节的文件。项目越复杂,变化越不可避免。更现实的标准是:计划是否能够持续反映项目真实状态,是否能够推动正确的人在正确的时间做出决定。

2. 下一步怎么做

如果你正在启动一个新项目,可以先不要急着选择工具。用半天时间完成四件事:写清目标和非目标范围,列出主要交付物,建立任务与责任矩阵,标出前三个高影响风险。完成这四步后,再决定使用表格、看板、甘特图还是统一项目管理平台。

如果你的组织已经超过100人,或者存在多个项目并行、跨部门协作、私有化部署和研发工具迁移需求,可以重点评估PingCode这类项目管理平台是否能够承载统一流程、权限、数据和报表。同时,务必把迁移治理、用户培训和上线后运行观察纳入计划。

最后,用一句话检验你的计划:如果项目明天出现延期、需求变更或关键人员 unavailable,团队能否立即知道影响是什么、谁来决策、下一步做什么?如果答案是肯定的,这份计划就已经具备了真正的实施价值;如果答案是否定的,继续增加任务和日期,通常不会解决根本问题。

常见问题解答(FAQ)

1. 项目实施管理计划和项目进度表有什么区别?

我以前以为只要把任务、负责人和截止日期列进甘特图,项目就算有了完整计划。后来实际负责一个企业系统上线项目时,任务都按期打勾了,项目却仍然延期,因为没人写清楚验收标准、审批人和问题升级路径。

项目进度表主要回答“什么时候做什么”,而项目实施管理计划还要回答“为什么做、谁负责、做到什么程度、出现偏差后谁决策”。如果只有进度表,团队往往会出现一种假象:每个人都有任务,但没有人对最终交付结果负责。

我通常会用下面的方式区分两者: 文件类型主要回答的问题缺少它的典型后果 项目计划目标、范围和交付物是什么做到中途不断争论项目到底要交付什么 进度计划任务何时开始、何时结束日期清楚,但依赖关系和资源冲突不清楚 实施管理计划如何执行、协作、控制风险、处理变更和验收任务完成了,项目成果却无法上线或验收 判断一份计划是否真正可执行,我会检查它能否回答六个问题:项目最终交付什么;

哪些内容明确不做;每项工作由谁负责;完成的判定标准是什么;出现延期或需求变更后谁审批;相关人员多久同步一次。如果其中两项以上没有答案,这份文件更像排期表,而不是实施管理计划。在系统上线案例中,我们后来补充了“非范围说明”“上线准入条件”和“变更审批人”三部分。

表面上计划增加了几页内容,但后续需求争议明显减少,项目周会上用于解释和追责的时间也从约40分钟降到了15分钟左右。我的判断是:实施管理计划的价值不在于写得厚,而在于减少团队猜测、等待和返工。

2. 如何使用WBS拆解项目任务,避免计划看起来完整却无法执行?

我曾经接手过一份看起来很完整的项目计划,里面有近百条任务,但实际执行时仍然频繁互相等待。复盘后发现,任务名称大多是“完成开发”“推进测试”这类动作,没有明确产出,也无法判断到底完成了多少。

WBS不应只是把大任务切成更多小任务,而是要沿着“目标,交付物,工作包,可执行任务”逐层拆解。最容易踩的坑,是一上来按部门列任务,例如产品任务、研发任务、运营任务,却没有先定义最终交付物。这样做会把组织结构误当成项目结构,部门之间的接口很快就会出现遗漏。

我建议每个任务至少具备四个字段:明确产出、唯一责任人、可估算工作量、可验证完成标准。例如,“完成用户培训”不够具体,可以拆成“完成培训课件”“确认培训名单”“组织两场培训”“收集并关闭高频问题”。后者才能进入排期和验收。

我在一次业务系统实施项目中,先按交付物拆出需求确认、系统配置、数据迁移、测试验证、培训上线五个工作包,再把每个工作包拆到一周内能够独立检查的任务。拆解前有些任务周期长达15个工作日,负责人只能凭感觉汇报进度;拆解后,单项任务平均周期约2至4个工作日,周会上可以直接定位卡点。

不可执行的写法问题更可执行的写法 推进测试没有测试范围和产出完成核心流程测试并提交缺陷清单 准备上线责任边界模糊完成上线脚本、回滚方案和审批记录 优化体验无法验收完成3项高优先级交互问题修复并通过评审 判断WBS是否拆到位,可以做一个简单测试:随机抽取一条任务,让负责人在30秒内说出交付物、前置条件和完成证据。

如果只能回答“正在推进”,说明任务仍然停留在口号层面。WBS的终点不是任务数量增加,而是让工作可以被分配、估算、检查和验收。

3. 项目实施计划如何应对需求变更和进度偏差,而不是频繁推倒重来?

以前遇到客户临时增加需求时,我通常直接把新任务塞进原来的排期,结果每周都在改日期,团队逐渐不再相信计划。现在我更关注变更会影响哪些交付物、资源和里程碑,而不是先问能不能马上加进去。

一份能应对变化的计划,不是把所有风险都预留大量时间,而是提前定义“什么变化需要评估、谁有权批准、批准后哪些内容必须同步更新”。如果没有这个机制,所谓动态调整很容易变成项目经理私下改表,最后既无法解释延期,也无法追溯决策依据。我建议把计划变更分成四步:提出、评估、审批、基线更新。

评估至少覆盖范围、工期、成本、质量和资源五个维度。比如新增一个报表功能,不能只增加三天开发时间,还要检查接口改动、测试回归、上线窗口和用户培训是否受到影响。

变更情况建议处理方式不能忽略的影响 不改变交付范围,只调整任务顺序项目经理确认后更新排期前置依赖和关键资源是否冲突 增加新功能,但不影响上线目标评估后由授权人审批测试范围、工作量和质量风险 改变核心范围或上线日期提交正式变更决策预算、合同、里程碑和业务收益 在一个原计划12周的实施项目中,我们曾遇到两项高优先级需求变更。

第一次直接插入排期,导致测试阶段被压缩了4天;第二次则先评估影响,最终决定将低频功能移到二期,核心上线日期没有变化。这个对比说明,变更控制不是为了拒绝需求,而是让组织清楚地知道每个新增决定要付出什么代价。计划维护还应保留版本号、变更原因、审批人和生效日期。

我的经验是,周会只看当前计划,月度复盘则要对比基线和实际结果。这样才能区分“执行效率低”与“范围被扩大”,避免把所有延期都简单归咎于团队执行力。

4. 项目实施管理计划中,风险、责任和验收机制应该怎么设计?

我见过不少计划把风险写成“人员不足、需求变更、进度延期”,但真正发生问题时,没人知道谁要处理、什么时候升级、什么结果才算关闭。对我来说,风险台账如果不能触发具体动作,就只是会议记录的装饰。

风险、责任和验收必须连在一起设计。风险不是越多越专业,而是每一项都要有触发条件、责任人和应对动作;责任也不能只写部门名称,最好落实到一个能够推动结果的人;验收则不能只写“客户确认”,而要留下可核查的证据。

我会为每项高风险事项设置以下字段: 字段示例 风险描述历史数据格式不统一,可能影响迁移 触发条件抽样校验错误率超过2% 预防动作提前清洗数据并完成小批量试迁移 应急动作启用人工校验和分批迁移方案 责任人数据负责人,而不是笼统写“技术部” 升级条件连续两次试迁移失败或影响上线窗口 责任分工可以采用简化版RACI:执行者负责把事情做出来,最终责任人对结果负责,被咨询者提供专业意见,被同步者及时获得信息。

一个任务最好只有一个最终责任人,否则出现延期时,多个参与者都可能认为自己只是配合方。验收标准建议写成“条件+证据”的形式。例如,不写“完成系统测试”,而写“核心业务流程通过测试,严重缺陷为零,测试报告由业务代表确认”。常见证据包括测试报告、评审记录、用户确认邮件、交付清单和问题关闭记录。

我通常会在执行前做一次12项检查:目标、非范围、交付物、任务、责任人、依赖、里程碑、资源、风险、变更流程、沟通节奏、验收证据是否齐全。小团队可以用共享表格维护,中大型项目再使用某项目管理平台。工具的选择顺序应是先看管理动作是否清楚,再看系统能否承载,而不是先购买工具、再想办法填内容。

核心关键词

读者评论

姚承宇

文章把项目计划从“排期表”提升到“执行系统”的观点很实用,尤其是明确结果负责人、验收标准和变更权限,这些确实是跨团队项目中最容易遗漏的环节。

朱莉

用交付物、工作包、任务和验收证据逐层拆解WBS,逻辑比较清晰。不过实际项目还要根据团队规模控制颗粒度,否则容易增加维护成本。

胡悦

文中强调依赖关系和外部资源的重要性很有现实意义。很多延期并非任务本身耗时,而是审批、数据、环境等前置条件没有被纳入计划。

薛思妍

把里程碑定义为成果或决策点,而不是单纯日期,这个建议值得借鉴。若再配合明确的确认人和通过标准,项目状态会更容易客观判断。

秦静怡

文章内容较系统,但后半部分信息量较大,初学者可能需要结合模板或案例练习。对于小项目而言,可以先保留目标、责任、依赖、风险和验收几个核心模块。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/36445
