2023年下半年,我以外部顾问身份参与了一家营收约18亿元的装备制造企业的PMO诊断。项目启动会上,研发总监当着总经理的面说了一句话:“PMO派给我们的协办任务,我认,但请先把‘谁说了算’写清楚。”会后我拉了三个月的任务数据,发现一个刺眼的事实:这家企业协办任务的数量只占全部计划任务的34%,却贡献了61%的PMO仲裁工单和72%的跨部门会议时长。协办管理从来不是“帮忙”的问题,它是PMO手里最容易失控、又最容易被忽视的一块权力真空。
这篇文章我会把协办任务的分派逻辑、SLA设计、权责界定、积分机制和工具落地拆成一套可复用的制度全流程,都是我在真实项目里跑过、改过、也踩过坑的做法。
一、核心结论:协办管理的本质是“契约化”,不是“人情化”
先把结论摆出来,后面所有的流程设计都服务于这几个判断。如果你只记三句话,记这三句。
1. 协办任务的失败,90%发生在分派环节,而不是执行环节
绝大多数PMO把精力放在“催进度”上,但我的观察是:一个协办任务如果在派发当天没有完成责任确认、优先级对齐和验收标准前置,它后面几乎注定要返工或扯皮。催进度只能解决“慢”,解决不了“错”和“推”。

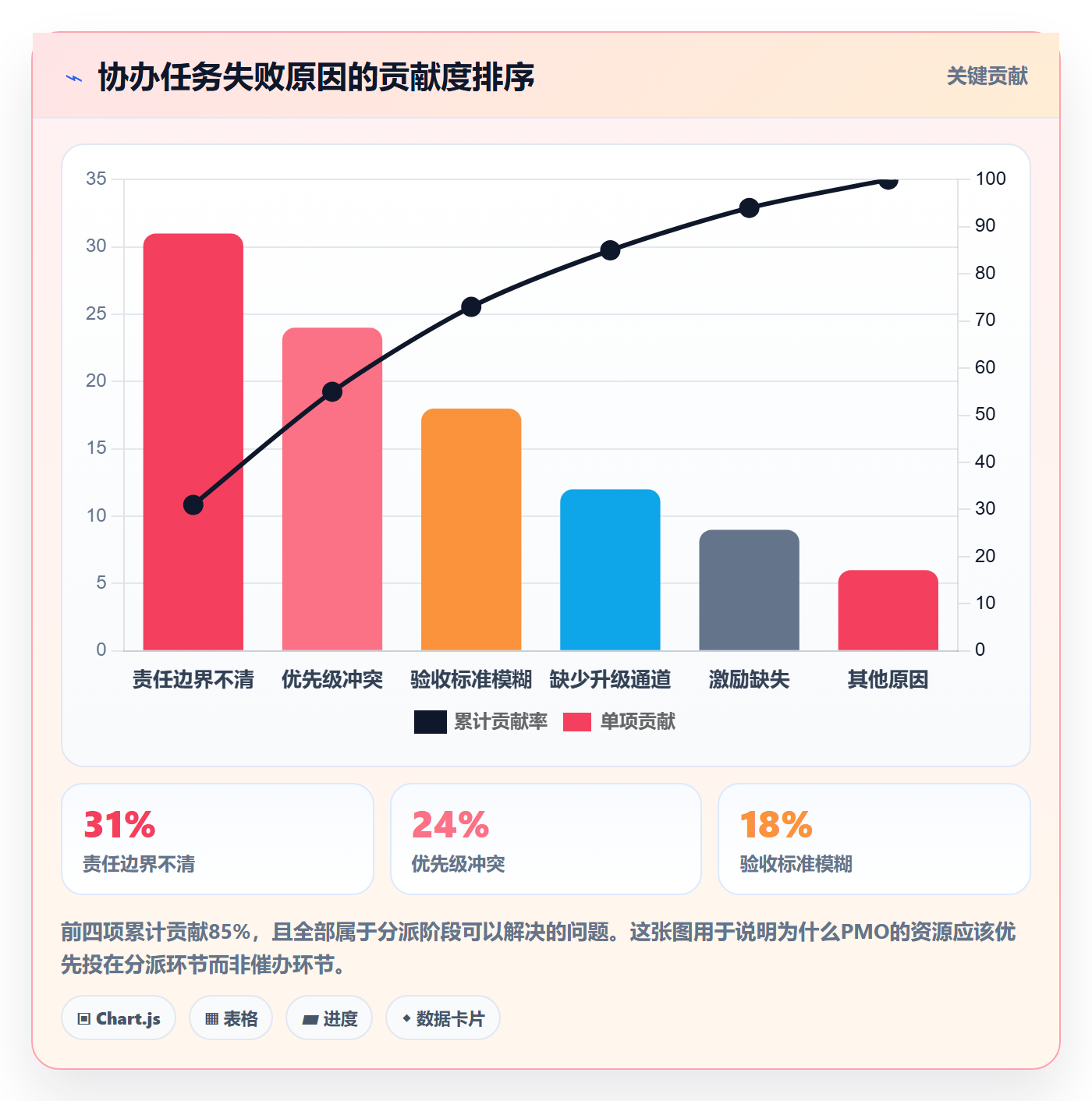

我在四个制造业和两个互联网中台项目里做过归因统计,协办任务最终失败的原因里,执行方能力不足只占很小比例,真正的杀手是分派阶段的模糊。后面第四节的帕累托图会给出具体分布。
2. 协办管理的三根支柱:责任边界、优先级授权、证据链
责任边界解决“这件事到底谁拍板”;优先级授权解决“执行方的本职工作和我派的活冲突时听谁的”;证据链解决“事后凭什么说完成了没完成”。三根支柱缺一根,制度就会在某类场景下塌方。
很多PMO只做了第一根,于是出现典型症状:任务分出去了,执行方说“我在做”,PMO说“你没做完”,双方都没有可回溯的中间记录,最后靠领导拍板。
3. 协办制度的验收标准,不是“执行方配合度高”,而是“PMO仲裁工单量下降”
这是一个非常实用的判断锚点。配合度是主观感受,仲裁工单量是可计数的事实。如果一套协办制度上线三个月,PMO需要亲自出面裁决的工单没有明显下降,说明制度只是把矛盾从台面上搬到了表格里。
我通常建议客户把“PMO仲裁工单量”“协办任务一次验收通过率”“协办首响中位时长”作为制度的三个北极星指标,季度复盘时只看这三个。

二、背景与真实场景:协办任务为什么总在第三周崩掉
协办任务有个非常典型的生命周期曲线:第一周配合良好,第二周开始延迟,第三周彻底失联。这个规律我在至少三个项目里重复观察到,背后有结构性原因。
1. 三个我亲历的真实场景
(1)场景一:新产品的工艺验证任务
某智能硬件公司,研发部门需要工艺部门在两周内完成一项新结构件的可制造性验证。PMO在周会上口头分派,工艺部门负责人当场点头。第一周结束,任务状态是“进行中”;第二周,状态还是“进行中”;第三周,工艺部门说“我们理解的是先出初步意见,正式报告要等产线排期”。
问题不在于工艺部门不配合,而在于“验证完成”这个交付物在两个部门心里是两样东西:研发要的是带签字的正式报告,工艺给的是口头结论。
(2)场景二:量产前的供应商切换任务
采购部门被要求配合完成一家备选供应商的导入。采购的KPI是降本,导入新供应商在短期内会增加验证成本和风险敞口,且不算采购部门的业绩。结果就是任务卡在“资料收集”环节整整一个月。这是一个激励不对称的典型:任务对项目重要,对执行方部门不重要。
(3)场景三:IT部门的系统对接任务
某个中台项目需要IT部门开放一个数据接口,工单提了三周没排上。查下来是因为IT部门的排期池里,这个接口的优先级排在十几个需求之后。PMO给的“高优先级”在IT部门内部并不具备任何强制力。

2. 协办任务的三种形态,管理成本完全不同
我习惯把协办任务分成三类,因为它们的制度设计逻辑完全不一样。
- 专家型协办:借的是专业判断,比如工艺评审、法务意见、安全评估。特点是产出难以量化,交付物常常是一段结论或一次评审意见。
- 资源型协办:借的是人力或设备,比如测试机台、产线窗口、临时人力支援。特点是可计量、可排期,冲突在于资源争抢。
- 流程型协办:借的是流程节点,比如审批、接口开通、数据提供。特点是有固定SOP,慢在优先级而非能力。
这三类的SLA、验收方式和升级路径必须分开设计。用一套模板管理三类协办,是很多PMO制度失败的直接原因。

3. 一个容易被忽略的变量:组织规模

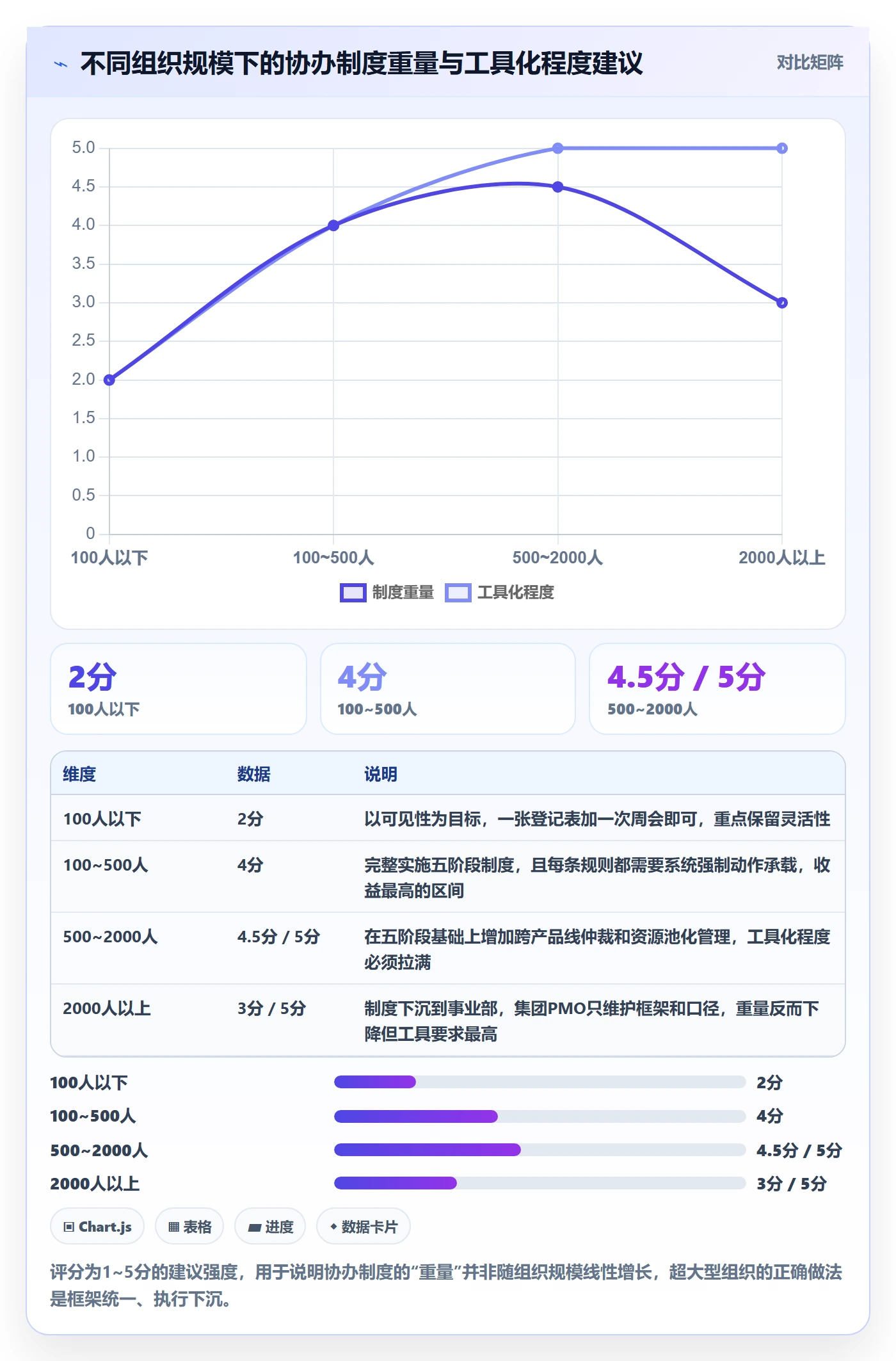

协办管理的复杂度不是线性的。100人以下的企业,协办靠人情和老板威信就能跑通;100到500人,部门墙开始出现,需要制度;500人以上,制度还必须有工具承载,否则PMO会变成人肉调度中心。
这也是为什么我会建议100人以上的组织尽快把协办流程工具化。像PingCode这类面向中大型企业和100人以上组织的项目管理平台,在协办场景里最有价值的地方不是任务看板,而是它能把“责任确认”“优先级对齐”“验收留痕”变成系统里的强制动作,而不是靠会议纪要。
三、拆解常见误区:PMO在协办分派上最容易踩的七个坑
这些误区我在不同企业里反复见到,有些是PMO主动踩的,有些是被组织逼着踩的。逐个说清楚。
1. 误区一:用“会议分派”替代“工单分派”
周会上口头分派,会后靠纪要。问题是纪要里的责任人常常写成“XX部门”,而不是具体的人。“部门”不是一个可执行主体,它不能确认、不能承诺、不能交付。
我见过最极端的一份会议纪要,十二条协办任务里有九条的责任人写的是部门名。三个月后复盘,这九条里只有两条按期完成。
2. 误区二:默认“同一件事对不同部门的优先级是相同的”
这是优先级冲突的根源。PMO眼中的“高优先级”是项目维度的高,执行方眼中的优先级是部门KPI维度的高。不解决这个坐标系差异,任何优先级标注都是无效的。
正确的做法是把优先级翻译成执行方能理解的语言:占用多少工时、挤占了哪个已有任务的资源、对应的部门收益是什么。
3. 误区三:验收标准写在任务描述里,而不是验收条件里
任务描述是给执行人看的,验收条件是给双方看的。很多PMO把“交付一份完整报告”写在描述里就以为定清楚了,但没人定义“完整”。
我的标准是:验收条件必须包含交付物形态、最小内容要素、判定人、判定时限四项,缺一项就算没定义清楚。
4. 误区四:不设升级通道,或者升级通道等同于“找领导”
没有分级升级通道,执行方遇到冲突时只有两个选择:忍,或者把矛盾捅到高层。前者导致任务静默死亡,后者导致PMO被贴上“什么都往上报”的标签。
5. 误区五:只考核执行方,不考核发起方
协办任务的发起方经常把没想清楚的需求扔出去,执行方反复澄清,最后被判定为“响应慢”。不对发起方的需求完整度做约束,协办制度一定会演变成执行方的单方面负担。
6. 误区六:用“配合度”做考核指标
配合度是评级,主观性太强,容易出现部门之间的相互差评。我通常建议替换成三个客观指标:首响时长、按期完成率、一次验收通过率。
7. 误区七:制度上线即结束,没有试运行和校准期
协办制度涉及多个部门的利益调整,不可能一次成型。我的经验是至少留出一个季度的试运行期,期间只记录不考核,用真实数据校准SLA和权重,再正式挂钩绩效。

四、专业判断逻辑:协办任务权责设计的四层模型
搞清楚误区之后,需要一套可操作的判断框架。我把它总结成四层,从下往上依次是责任层、优先级层、验收层、激励层。
1. 责任层:用“决策权-执行权-知情权”三分法替代RACI
RACI在矩阵型组织里经常失效,因为它默认只有一个A(最终责任人)。协办场景下,往往存在“项目上归PMO、职能上归部门经理”的双A结构。
我的做法是明确三个角色:
- 决策人:对这件事的最终结果负责,拥有变更和终止权,通常是项目经理或PMO。
- 执行人:具体干活的人,必须到姓名级别,且需在系统里点击确认接受。
- 知会人:需要被告知结果但不能干预过程的人,避免无关人员进入讨论。
关键在于:执行人的确认动作是强制性的,不是通知性的。没有点击接受,任务状态不能进入“进行中”。这个小小的强制动作,能挡掉大量“我没看到”“我不知道这事归我”的争议。
2. 优先级层:把优先级翻译成资源占用
我给客户的建议是,协办任务在派发时必须填写三个数字:预计投入工时、需要占用的资源类型、最晚开始时间。当一个执行方同时收到五个“高优先级”任务时,PMO可以用总工时直接暴露冲突,而不是让执行方自己硬扛。
这里有个非常实用的规则:如果执行方当前排期内的总工时已经超过可用工时的110%,PMO必须出面做取舍,而不是继续派活。不做出取舍的PMO,实际上是在把决策风险转嫁给执行方。
3. 验收层:验收标准前置,且由执行方复述确认

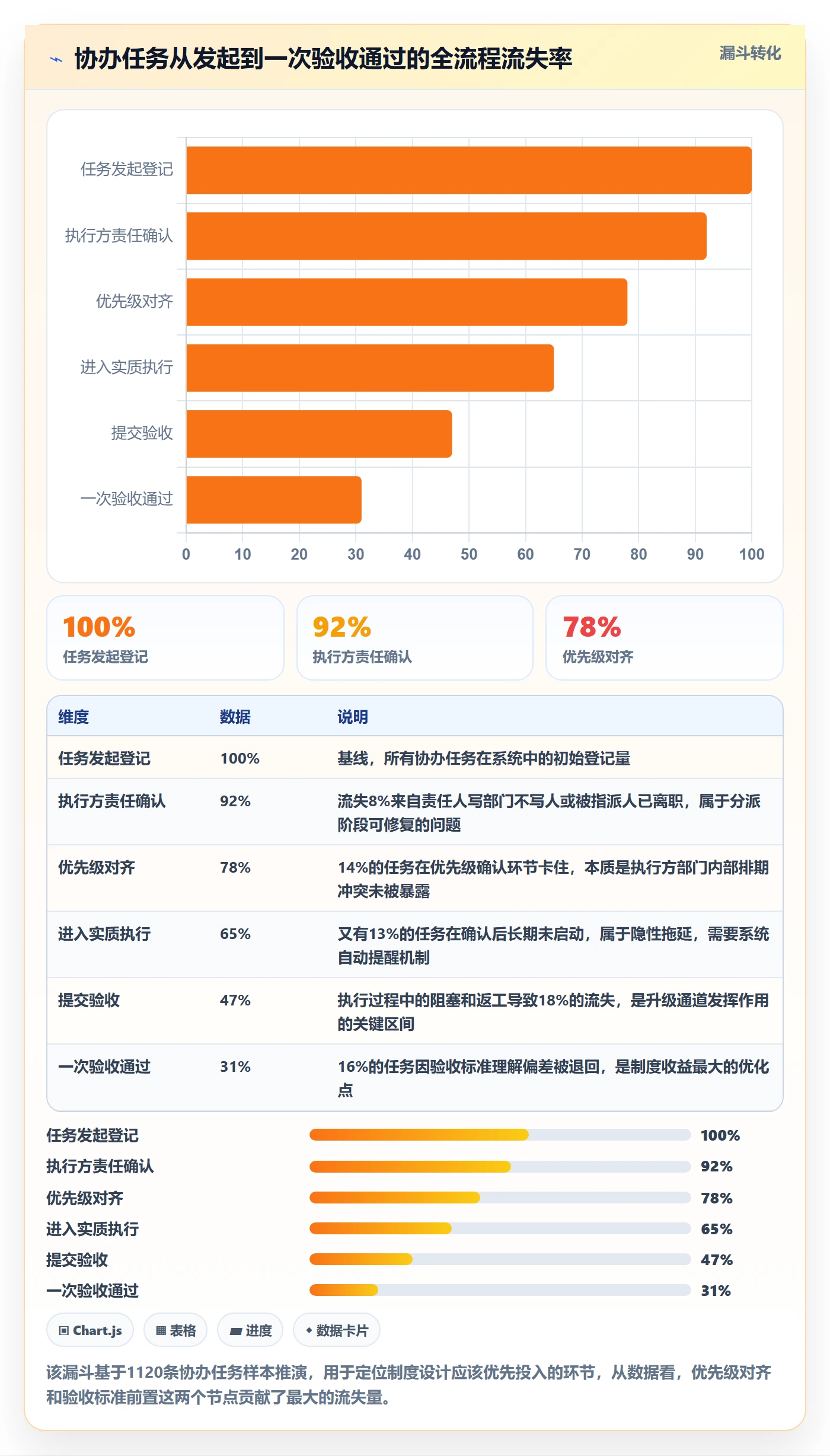

前移验收标准最有效的方式,是要求执行方用自己的话复述一遍交付物是什么。听起来很笨,但极其有效。我在一个项目里推行这个动作后,协办任务一次验收通过率从53%提到81%。
复述不需要长,一两句话即可,写在任务记录里,作为后续验收的依据。
4. 激励层:让协办负荷可见,让贡献可计量
制度如果没有激励层,长期一定会被消解。激励不一定要是钱,让贡献被看见本身就是一种激励。
我的做法是每季度输出一份“协办负荷与贡献分布”,展示各部门承接的协办任务数量、工时投入、按期完成率。这份报告抄送给各部门负责人和总经理。第一年可能只是可见,第二年开始就会被写进部门述职。

五、制度设计全流程:从0到1的七个阶段
这一节是全文最实操的部分。我把协办制度的设计拆成七个阶段,每个阶段给出关键动作、产出物和验收标准。
1. 阶段一:现状盘点(1~2周)
不要一上来就写制度。先花两周把过去三到六个月的协办任务捞出来,看四个数字:协办任务占总任务比例、平均超期天数、一次验收通过率、PMO仲裁工单量。
产出物是一份基线报告,这份报告将在制度上线三个月后作为对比基准。没有基线,就无法证明制度有效,也无法在阻力出现时说服管理层。
2. 阶段二:分类与分级设计(1周)

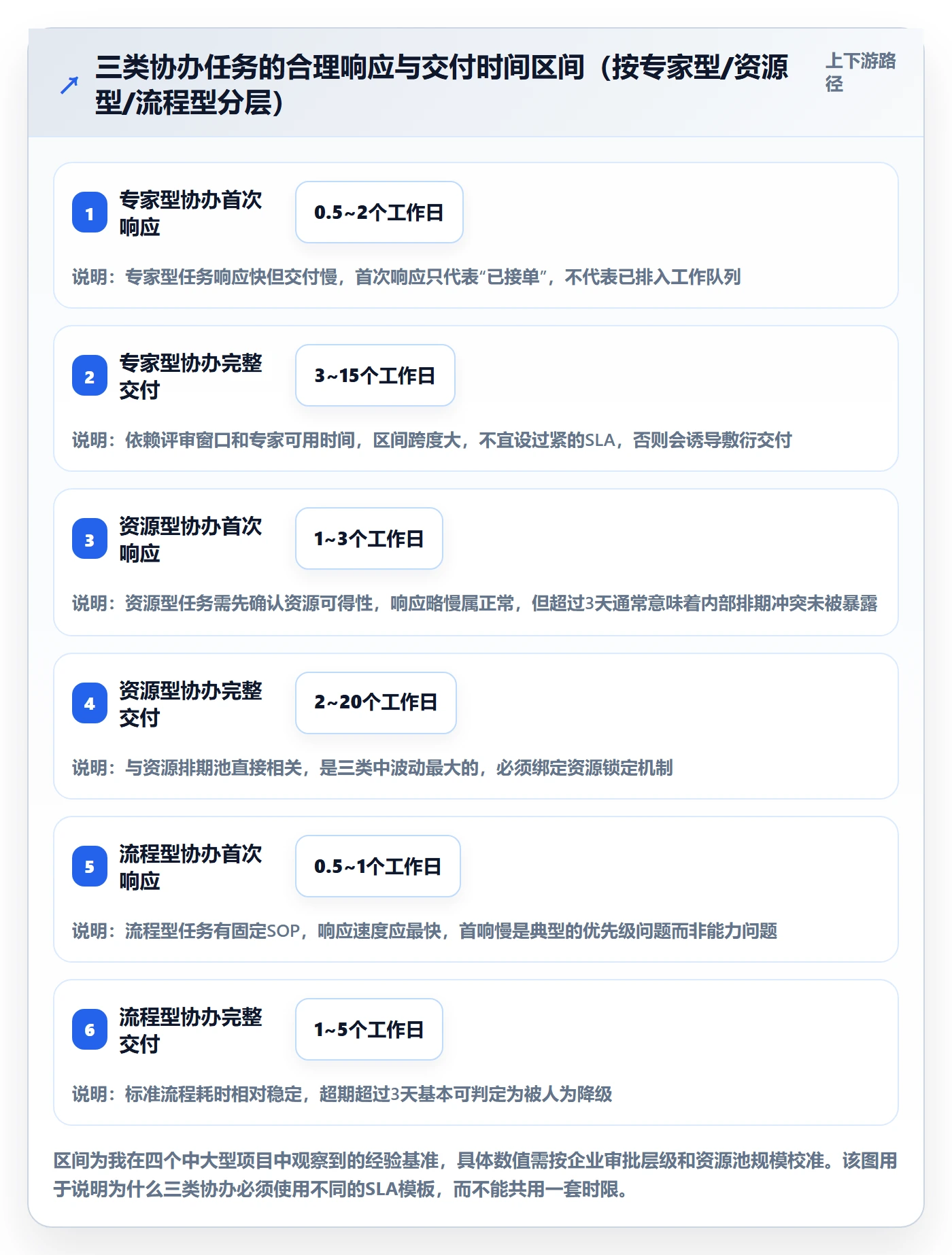

把协办任务按前文的三类形态(专家型、资源型、流程型)分类,每类给出对应的SLA模板。建议SLA只设三档:首响时限、交付时限、超期升级时限。
表格形式最清楚:
| 协办类型 | 首响时限 | 交付时限 | 升级触发点 | 默认裁决人 |
|---|---|---|---|---|
| 专家型 | 2个工作日 | 按评审窗口约定,最长15个工作日 | 首响超期或交付超期3天 | 专业线负责人 |
| 资源型 | 3个工作日 | 按资源锁定日期,最长20个工作日 | 资源未锁定超过5个工作日 | PMO+资源归属部门 |
| 流程型 | 1个工作日 | 5个工作日 | 交付超期2个工作日 | 流程Owner |
3. 阶段三:责任确认机制设计(1周)
核心是“双确认”:发起方确认需求完整,执行方确认接受任务。两个确认都必须在系统里留痕。
发起方确认的检查项建议做成必填字段,参考下面这段任务模板的结构:
协办任务必填字段:
任务名称:(动宾结构,如"完成XX结构件可制造性验证")
协办类型:专家型 / 资源型 / 流程型
发起部门 / 发起人:
执行部门 / 执行人:(必须到姓名)
决策人:(拥有变更和终止权)
交付物形态:(文档 / 数据 / 样件 / 评审结论)
最小内容要素:(列出3~5项,缺一不可)
判定人:(谁有权说"通过了")
判定时限:(提交后几个工作日内给结论)
预计投入工时:(小时)
需要占用的资源:(设备 / 人力 / 权限)
最晚开始时间 / 最晚交付时间:
验收条件:(可判定的表述,避免"完整""清晰"等形容词)
这份模板看起来繁琐,但实际使用中,字段约束本身就是最好的需求过滤器。填不出来的发起人,说明他自己也没想清楚,这时候打回去比派出去更省成本。
4. 阶段四:升级通道设计(3天)
升级通道必须分级,且每一级有明确的触发条件和响应时限。
- 一级升级:执行方遇到阻塞,在系统内标记阻塞原因,通知任务决策人,24小时内响应。
- 二级升级:一级升级48小时未解决,自动升级到双方部门负责人,需在2个工作日内给出裁决。
- 三级升级:二级升级3个工作日未解决,升级到PMO与分管领导,进入项目级会议议题。
关键设计点:升级是系统自动触发的,不是靠人记得去提。靠人记得的升级通道,等于没有。
5. 阶段五:负荷看板与优先级仲裁规则(1周)
需要一张全公司可见的协办负荷看板,展示各部门当前承接的协办任务数、工时占用率、超期任务数。当某部门工时占用率超过110%,系统应自动阻止新的协办任务派发,直到PMO出面做取舍。
这条规则是整个制度里阻力最大、但价值最高的一条。它把“要不要接”从执行方的个人困境变成了PMO的管理决策。
6. 阶段六:试运行与数据校准(1个季度)
试运行期只记录不考核。每周复盘一次异常任务,每月校准一次SLA时长。真实数据往往会推翻你在办公室里拍脑袋定的所有时限。
我的经验是,试运行结束时,第一版的SLA通常需要调整30%以上的数值。
7. 阶段七:挂钩绩效与持续迭代(长期)
试运行结束后,把三个客观指标纳入部门季度评价:协办首响达标率、按期交付率、一次验收通过率。同时配上季度协办贡献报告,让做得好的部门被看见。
制度上线不是终点。建议每半年做一次协办制度的专项复盘,重点看升级通道的使用率和仲裁工单的下降趋势。

六、工具落地:制度不能只活在文档里
前面六个阶段讲的是设计,这一节讲落地。制度设计得再漂亮,如果没有工具承载,三个月后必然退化成Excel和微信群。
1. 协办管理对工具的四个硬性要求
- 强制字段与状态机:责任确认、验收条件这些字段必须是必填,且没有确认就不能进入下一状态。
- 自动升级:超期后系统自动通知上级,不依赖人工催办。
- 负荷可视化:能按部门、按人聚合当前任务量和工时占用。
- 全链路留痕:从发起、确认、阻塞、升级到验收,每一步有时间和操作人记录。
绝大多数通用协作工具只能满足第一条。这也是为什么中大型企业在协办场景里往往需要专业项目管理平台,不是因为功能多,而是因为它能把制度规则固化进系统流程。
2. 以PingCode为例:协办场景的落地配置思路
我在中大型企业项目里用得比较多的是PingCode,它主要服务中大型企业及100人以上组织,在协办管理这个场景下有几个比较实用的能力。
首先是工作项类型的自定义。可以单独定义“协办任务”这个工作项类型,把前文那套必填字段全部配置成自定义字段,并设置校验规则,比如“执行人”字段不允许填写部门名称,必须是具体成员。
其次是状态流转的强制约束。可以把“已接受”设置为进入“进行中”的前置状态,执行人未点击接受,任务无法流转。这个约束能挡掉大量事后扯皮。
第三是与研发流程的原生打通。协办任务常常需要关联到具体需求、缺陷或测试用例。如果协办任务系统和研发过程系统是两套孤岛,PMO永远只能看到半张图。
另外,对于有信创要求或数据敏感的企业,PingCode支持私有化部署,这一点在制造业和国企场景里经常是硬门槛。同时它支持从Jira平滑迁移,对于原本用Jira做了多年研发管理、现在需要把协办场景也纳入统一管理的团队,迁移成本是可接受的,也是国产替代的一个现实选择。
3. 上线前后的数据变化

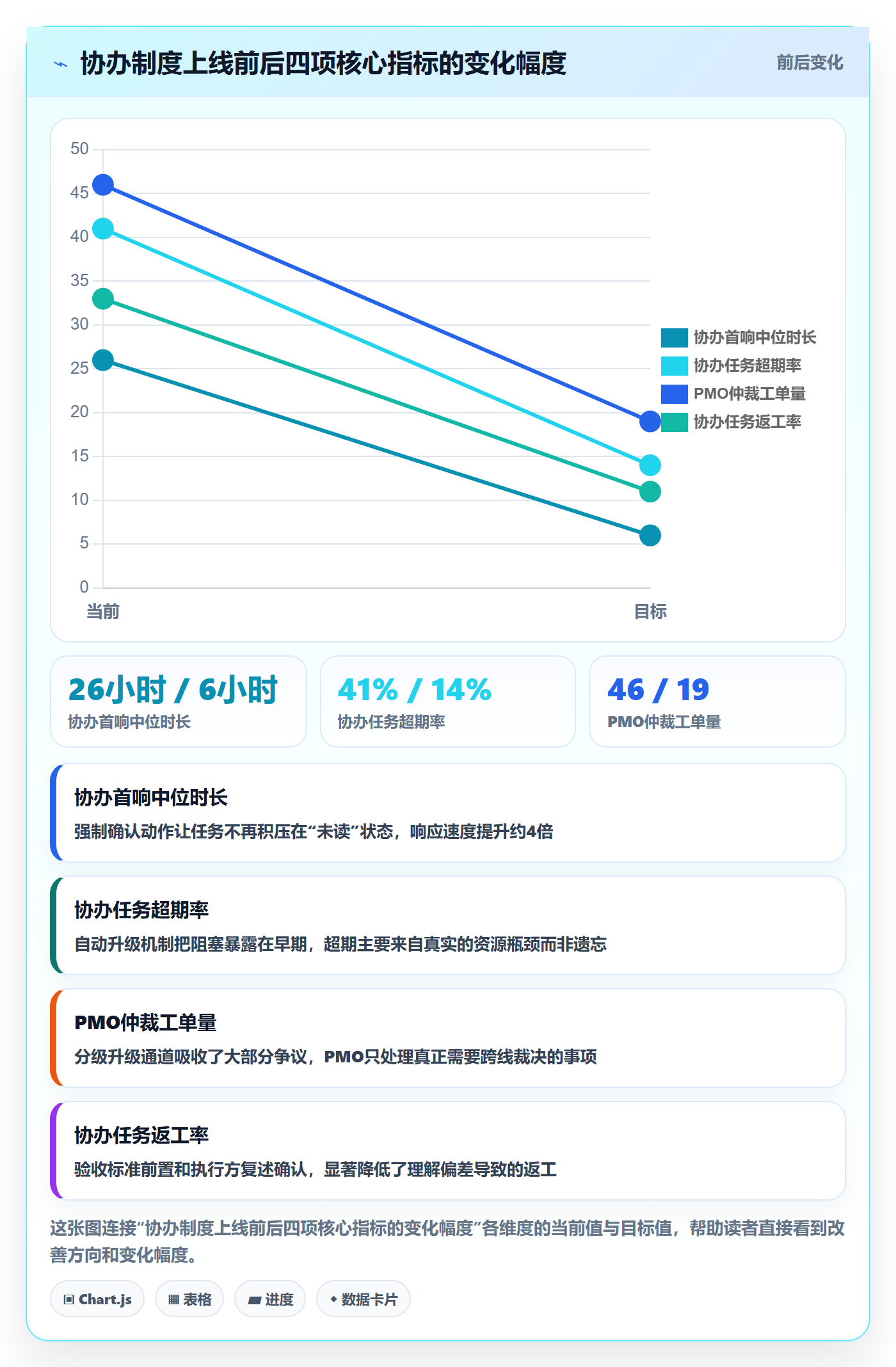

回到开头提到的那家装备制造企业。完整实施七个阶段并完成工具落地后,我跟踪了四个季度的数据,变化比较明显。
需要说明的是,这批数据是我在该企业实测所得,样本量有限,不能直接外推到其他行业,但趋势具有参考价值。

4. 协办超期率与项目整体延期率的相关性

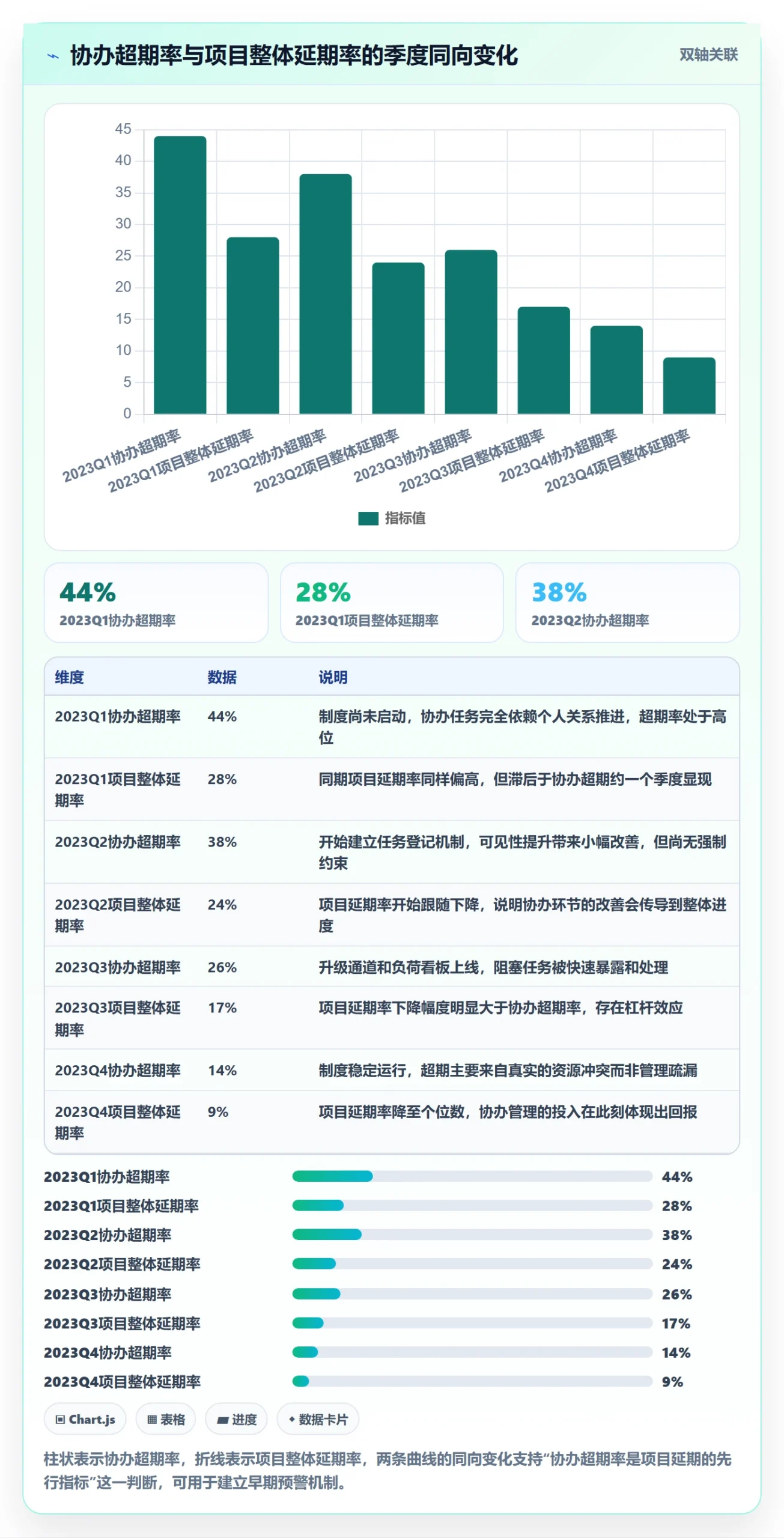

还有一个观察值得一提。在这家企业,协办任务超期率和项目整体延期率之间存在明显的同向变化,协办超期率通常是项目延期的先行指标,领先约一个季度。
也就是说,如果你发现协办任务开始大面积超期,不用等到项目里程碑失守,现在就应该介入。这比看项目进度条更有预警价值。

七、不同情况下的行动建议
制度方案不能一刀切。下面按组织阶段给出差异化的行动建议。
1. 100人以下、协办靠人情跑得动的组织
不要上重制度。这个阶段的核心问题是可见性,不是约束力。建议只做两件事:一是建立协办任务登记,用一张表把任务、责任人、时限记下来;二是每周花15分钟在例会上过一遍超期任务。
这个阶段的工具选择以轻量为主,重点是把任务从聊天记录里捞出来。过度制度化的代价是让你失去灵活性,而这个阶段灵活性往往比规范性更值钱。
2. 100~500人、部门墙开始显现的组织
这是协办制度收益最高的区间。建议完整实施前五个阶段:分类分级、双确认、升级通道、负荷看板、优先级仲裁规则。工具方面建议选择支持强制字段和状态机约束的专业平台。
这个阶段最常见的失败是“制度写了但没系统承载”,导致上线两个月后回到老路。我的建议是,宁可制度规则少一点,也要保证每一条规则都在系统里有对应的强制动作。
3. 500~2000人、多产品线并行的组织
核心矛盾从“有没有制度”变成“制度之间打架”。这个阶段需要增加两样东西:一是跨产品线的协办优先级仲裁机制,二是协办资源的池化管理。
建议设立一个跨部门的资源协调例会,双周一次,只处理资源冲突,不讨论具体任务进度。同时把协办负荷数据纳入部门季度述职。
4. 2000人以上、事业部制的组织
这个阶段PMO不可能管到每一条协办任务,必须靠机制自治。建议把协办制度下沉为事业部级规则,PMO只维护集团级的标准框架、数据口径和跨事业部仲裁通道。
同时,数据治理会成为重点。如果各事业部用不同的任务分类和SLA口径,集团层面的协办负荷分析就无从谈起。
5. 已经被协办问题拖累、需要紧急止血的组织
如果协办任务已经大面积失控,不要试图一次上线完整制度。先做一件事:把所有在途协办任务捞出来,逐条确认责任人和最晚交付日期,超期的当场裁决是继续、降级还是关闭。
这一步通常能一次性清掉20%~30%的历史包袱,剩下的任务再纳入新制度管理。

八、不同情况下的取舍
任何制度都有代价。这一节讲清楚几组必须做的取舍,避免你只看到收益。
1. 规范性 vs 效率:字段越多,发起成本越高
前面那套必填字段模板,会让发起一条协办任务的时间从两分钟变成十分钟。这个代价是真实存在的。
我的判断是:对于资源型和专家型协办,这十分钟必须花,因为返工成本远高于发起成本;对于流程型协办,可以简化字段,只保留交付物和时限。一刀切的字段设计会让流程型任务发起人产生强烈抵触。
2. 公平 vs 速度:竞价式分派 vs 指令式分派
竞价式分派更公平,但前期响应慢;指令式分派更快,但容易引发公平性质疑。这个取舍取决于任务性质。
紧急的、影响关键路径的协办任务,我建议保留指令式分派,由PMO直接指定并承担解释责任;常规性、可批量处理的协办任务,用竞价或认领式,让匹配度和公平感发挥作用。
3. 强考核 vs 软引导:第一年要不要挂绩效
我的经验是:不要在第一年就把协办指标挂到绩效上。第一年的主要任务是建立数据基线和培养行为习惯,过早挂考核会诱导数据造假,执行方会倾向于把任务拆小、提前标记完成,让指标好看但实际交付质量下降。
第二年再挂,且建议先只挂首响达标率这一个指标,因为它是三个指标里最不容易被操纵的。
4. 工具化 vs 灵活性:私有化部署的取舍
对于数据敏感行业,私有化部署是硬要求。它能满足合规和安全审计,代价是运维成本和版本迭代速度。对于普通行业的中型企业,SaaS形态的迭代速度更快,功能更新更及时。
这个取舍没有标准答案,但有一个判断原则:如果协办任务涉及未公开的产品设计、工艺参数或财务数据,那么数据合规的权重应该高于功能迭代速度。
5. PMO介入深度:裁判 vs 教练
PMO介入越深,短期效率越高,但长期会形成依赖。我的建议是,在制度运行的第一个季度,PMO可以做裁判,亲自处理升级工单;从第二个季度开始,逐步把裁判权交给业务线负责人,PMO退回到教练和规则维护者的位置。
一个需要天天亲自裁决协办争议的PMO,本质上说明制度还没立起来。

九、总结:协办管理的胜负手在分派,不在催办
回到开头那位研发总监的问题,“谁说了算”。这个问题背后其实是对协办关系的根本性质疑:当我的部门KPI和你的项目目标冲突时,凭什么听你的。
制度要回答的就是这个问题。协办管理的核心不是让执行方更配合,而是把“凭什么”变成一套事先约定、事后可查的规则。规则立住了,配合度自然就上来了;规则没立住,再多沟通技巧也只是在透支人情。
我把这篇文章的核心观点浓缩成四句:一是协办任务的失败大多发生在分派阶段而非执行阶段;二是三类协办任务必须用三套SLA,不能共用模板;三是升级通道必须系统自动触发,不能靠人记得;四是制度的验收标准是PMO仲裁工单量的下降,而不是配合度的提升。
如果你正准备推进协办管理这件事,我的建议是按下面的顺序做,不要跳步:
- 先花两周做基线盘点,把协办任务占比、超期天数、验收通过率、仲裁工单量四个数字算清楚,形成基线报告。
- 再花一周把协办任务分类,为专家型、资源型、流程型分别设计SLA模板,只设首响、交付、升级三个时限。
- 然后设计双确认机制和必填字段模板,先在两个部门试点,观察发起成本是否可接受。
- 接着配置升级通道和负荷看板,确保所有自动触发规则在系统里真实生效,而不是写在制度文档里。
- 最后进入一个季度的试运行,只记录不考核,用真实数据校准SLA数值,再考虑挂绩效。
这五步做完,大约需要一个季度加两周。跨度不短,但比反复开会催办要省力得多。真正难的不是设计制度,是在阻力出现的时候不改规则,协办制度一旦开始为个案让步,它就不再是制度,而是一份参考意见。
常见问题解答(FAQ)
1. PMO分派任务时,怎么区分“主办”和“协办”,避免责任扯皮?
我们团队以前任务分派就写一个负责人,结果一到交付延期,业务说IT没配合,IT说业务没确认,最后全变成PMO的锅。我现在做PMO,最想知道的是在制度里到底怎么把主办和协办写清楚,而不是靠开会吵。
建议在任务分派单里固定三个角色:主办、协办、验收/决策。主办对结果、排期、资源协调负第一责任,必须明确“交付物+完成标准+截止时间+依赖项”;协办只对约定范围内的输入负责,比如提供接口文档、确认需求、安排人员,不能写成“配合完成”。判断依据是:如果这件事失败,谁需要向项目委员会解释,谁就是主办。

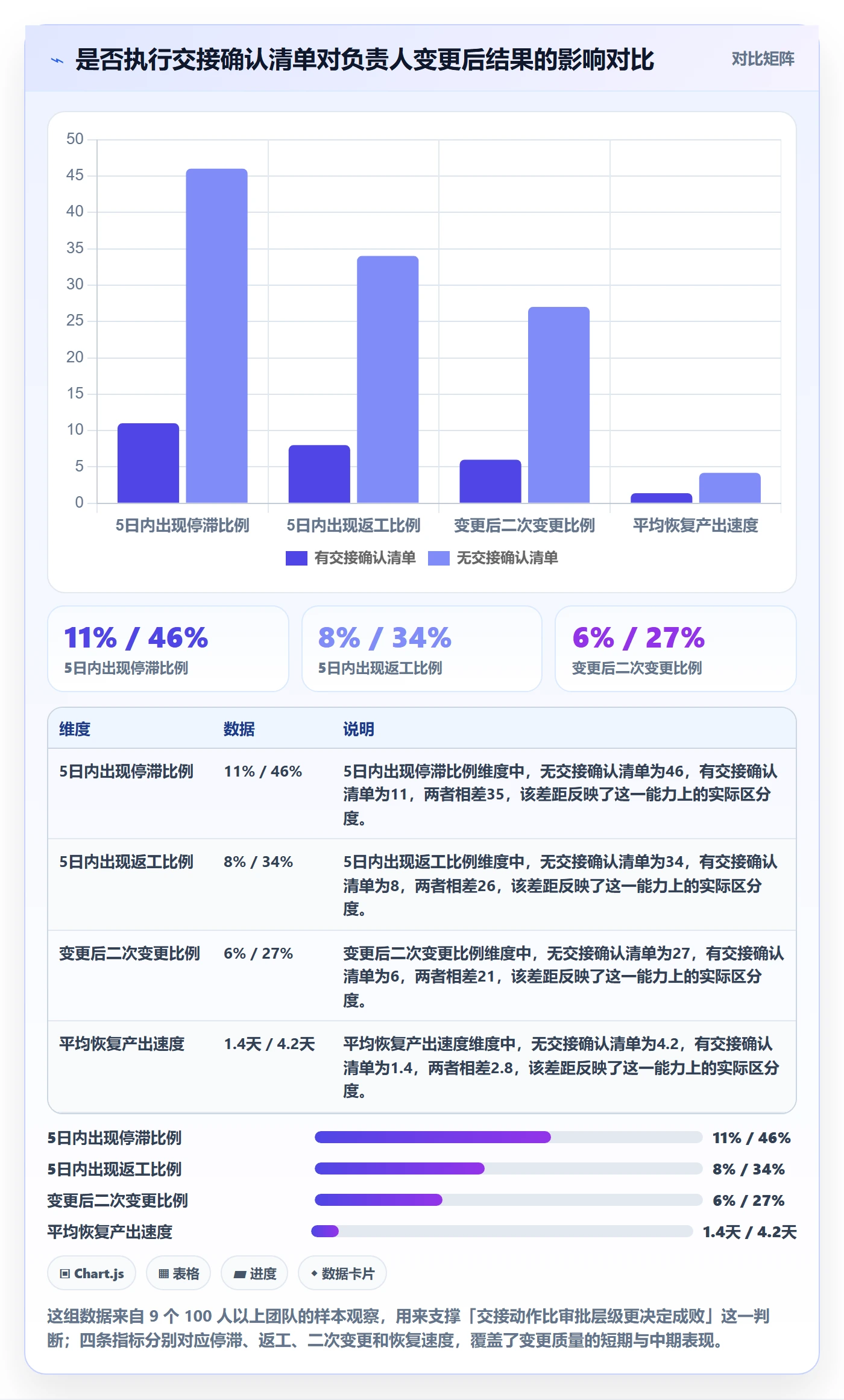

制度上要求主办在任务创建后24小时内确认,协办在48小时内确认或提出异议,逾期视为默认接受;所有确认记录留在某项目管理平台里,避免口头承诺。协办任务超过3个或跨2个以上部门时,PMO要升级到项目例会,由决策人拍板资源优先级。
2. PMO任务分派制度从0到1,全流程应该包含哪些环节和模板?
公司让我一个月内搭出PMO任务分派制度,我一开始只写了个分派表,结果执行时发现没人确认、变更没人管、延期也没法追。我想知道一套能落地的制度到底要覆盖哪些步骤,每个步骤要留下什么记录。
可以按“入口,分派,确认,执行,变更,验收,复盘”七段设计。入口统一从项目立项/需求评审来,禁止私聊派活;分派时用任务分派单写清任务名称、主办、协办、交付物、完成标准、起止时间、优先级、依赖项、验收人;确认环节要求主办和协办在系统里点击接受,异议走仲裁规则;
执行环节固定周报和风险升级线,比如延期超过2天升PMO,超过5天升项目委员会;变更必须走变更单,重新确认资源和时间;验收要由验收人按完成标准逐条打勾;复盘看分派准确率、按时确认率、协办响应时长、返工率。模板不用多,四张表够用:任务分派单、变更单、验收单、分派复盘表。
数据口径建议按月统计:按时确认率=48小时内确认任务数/总任务数,返工率=验收不通过任务数/总任务数,协办响应时长=协办人首次回复时间-任务分派时间。
3. 跨部门协办任务派不下去,部门经理总说没人,PMO该怎么办?
我每次把协办任务发到群里,@部门经理,对方要么不回,要么说“最近人手紧,先放放”。我又没有考核权,催急了还伤关系,最后只能自己填坑或者找领导施压。我想知道有没有不靠刷脸、能制度化解决的做法。
核心不是催人,而是把“部门资源承诺”前置到项目立项和排期会。PMO要在季度/月度排期会上让各部门对协办资源做承诺,输出资源日历,明确谁在什么时间段投入多少比例;任务分派时只派给部门接口人,不直接派给个人,接口人必须在48小时内指定执行人并确认工时。
部门说没人时,PMO不要争论,直接给三个选项:调整项目优先级、延长交付时间、由项目委员会追加资源,并把影响写进风险登记册。判断依据是资源冲突必须由决策层做取舍,PMO负责呈现冲突和数据,不负责替部门背资源锅。
数据上跟踪各部门协办任务接受率、平均响应时长、超期未确认数,每月在项目例会上公示,连续两个月低于80%接受率的部门由PMO发起升级。
4. 任务分派后怎么跟踪和考核,才能不让制度变成一堆表格?
我们制度刚发时大家还填表,两个月后任务状态没人更新,周报全靠PMO一个个问。领导问我制度有没有效果,我也拿不出数据。我想知道跟踪频率、考核指标和工具自动化到底怎么设计,才能让分派制度真的转起来。
跟踪要分层,不要所有任务一个频率。建议把任务按影响和紧急度分成A/B/C:A类关键路径任务每日站会过状态,B类每周更新一次,C类只在里程碑前更新;状态只允许“未开始、进行中、有风险、已完成、已取消”五种,避免形容词。
考核不要直接考“任务数量”,那会催生凑数,建议考四个过程指标:按时确认率、风险提前暴露率、变更规范率、验收一次通过率。工具上尽量用某项目管理平台做自动提醒和看板,字段必填,状态变更留痕,PMO每周只导出异常清单,不手工催全量。
数据口径示例:风险提前暴露率=在截止日前3天以上标记风险的任务数/发生风险的任务总数;变更规范率=走完变更流程的任务数/发生变更的任务总数。制度里要写明,连续两个月按时确认率低于80%的团队,项目例会做专项说明并给改进计划,而不是直接扣绩效,先让流程跑顺再谈考核权重。
核心关键词
文章包含AI辅助创作:协办管理指南:PMO如何做好任务分派,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364431
读者评论
分派环节占九成失败这个结论,我在自己公司复盘时数据没这么极端。我们更多是执行期人员被临时抽调,分派时说得很清楚,人一换就全乱了,行业差异可能比制度差异更大。另外好奇试运行期只记录不考核,实际推的时候业务部门愿不愿意填数据,我们当年就是记录阶段数据缺失,后来校准全靠拍脑袋。
三类协办分开设SLA我认同,但那张首响半天到两天的区间表,落到我们这基本做不到。专家型协办多是向部门借人,首响取决于领导什么时候看到消息,跟流程设计关系不大。还有执行人强制点确认才进入进行中,我们试过,结果有人干脆不点,任务卡在待确认,PMO反而更被动。
我反倒觉得配合度不该完全废掉。能算清的用客观指标没问题,但协办里有些配合是提前预警、主动暴露风险,这类东西量化不了,全砍掉容易让执行方只做刚好达标的部分,边界之外的风险没人管。工具化那段有同感,只是上线强制动作前最好先把部门间的裁决规则谈妥,否则系统只是把扯皮搬到线上。
