上周三下午,我把一个已经做了两周的接口改造任务从甲同事转交给乙同事,交接内容写在一段 300 字的消息里。三天后任务回到了我手上,乙同事重写了甲同事已经写完的缓存层,因为那段消息里只写了"改造用户鉴权接口",没写"缓存层已定稿,不要动"。这次返工让交付日延后了 4 天,也让我彻底想明白一件事:项目经理的转交效率,几乎决定了整个项目的节奏上限。
在 100 人以上的研发组织里,一个 5 到 8 人小队的项目经理平均每周要处理 15 到 40 次任务转交,包括请假顶岗、跨组支援、阶段交接、人员离职、外包接入、以及项目中途换 owner。真正拖慢交付的往往不是写代码的速度,而是转交时信息丢失带来的返工和等待。这篇文章把我过去几年在中大型团队里反复验证过的转交方法、模板和取舍逻辑,完整拆开讲一遍。
一、核心结论:转交不是"通知",而是一次小型的知识交付
先给结论。转交效率 = 信息包完整度 × 接收方确认质量 ÷ 沟通链路长度。这个公式里最关键的一项不是"你写得多详细",而是"接收方能不能在不占用你时间的前提下独立开工"。

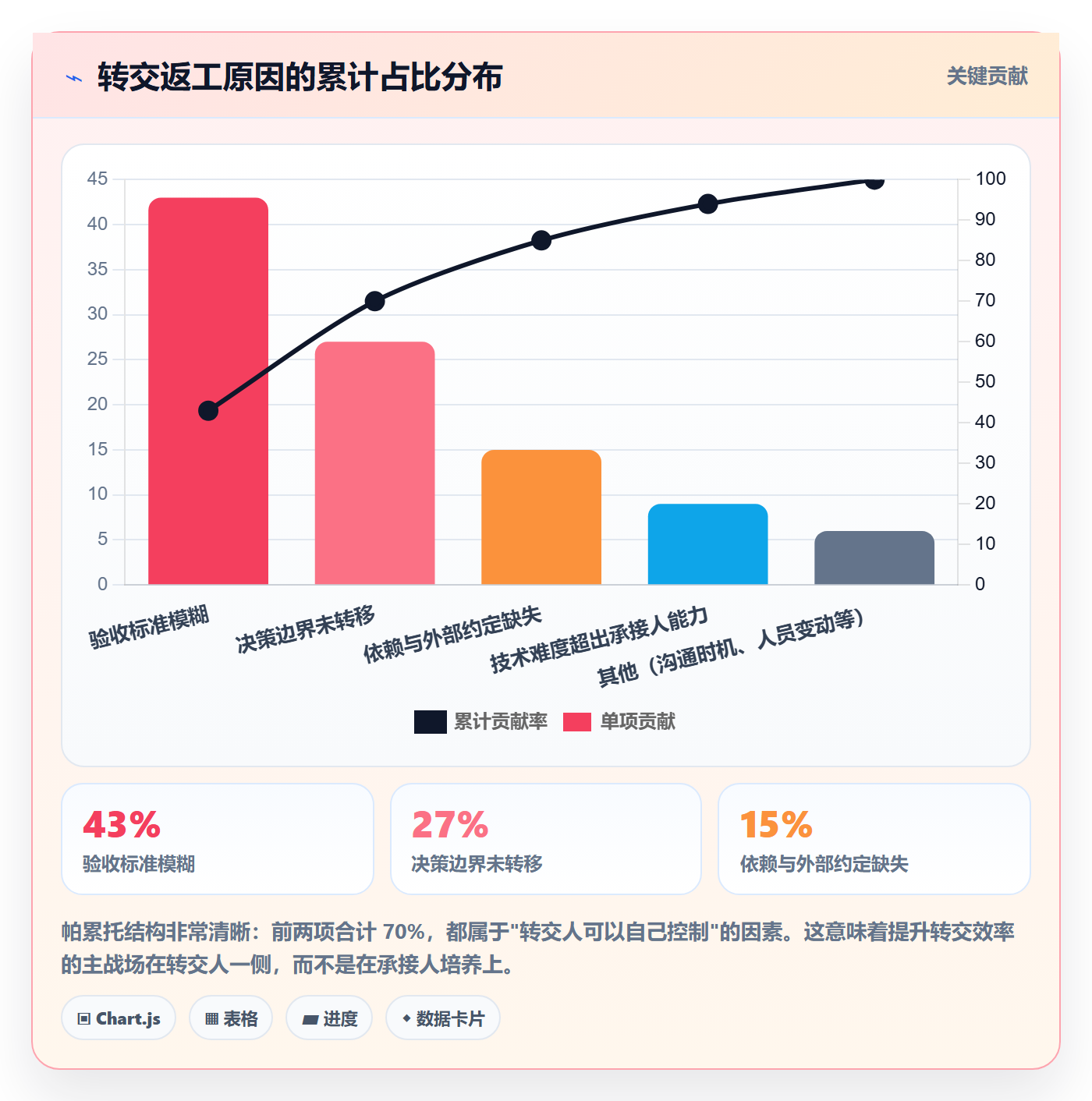

我复盘过自己带过的 6 个中大型项目,累计记录约 900 次任务转交,其中返工率偏高的那一批,原因分布非常集中:约 43% 是验收标准模糊,约 27% 是决策边界没交出去,约 15% 是依赖关系与外部约定没交代,真正因为"技术难度超出承接人能力"的不到 10%。绝大多数转交失败是管理问题,不是能力问题,这一点在我后来带了 300 人规模的研发组织之后,被反复验证。
1. 三个可以直接量化的观察指标
如果你想把"转交做得好不好"变成可管理的东西,先盯住三个指标,它们比任何主观感受都可靠。第一个是转交启动延迟,即从转交发出到承接人第一次提交实质进度的时间。第二个是转交返工率,即转交后 7 天内因信息缺失导致的重做、回退或推翻重议的比例。
第三个是转交沟通成本,即项目经理在转交后 48 小时内被追问的次数与累计时长。这三个指标互相印证:启动延迟高说明信息包不完整,返工率高说明验收标准和决策边界缺失,沟通成本高说明你把本该写下来的东西变成了随时待命的答疑服务。
| 观察指标 | 口径定义 | 健康区间 | 预警信号 |
|---|---|---|---|
| 转交启动延迟 | 转交发出 → 首次实质进度提交 | ≤ 4 工作小时 | 超过 1 个工作日,说明承接人在"猜" |
| 转交返工率 | 7 天内因信息缺失导致的重做比例 | ≤ 8% | 超过 15%,通常集中在验收标准缺失 |
| 转交沟通成本 | 48 小时内被追问次数与时长 | ≤ 2 次 / 合计 15 分钟 | 超过 5 次,说明转交变成了"带教" |
| 转交二次转手率 | 承接人再次把任务转出的比例 | ≤ 5% | 偏高说明你交错了人,或没交决策权 |

2. 为什么"写清楚"这件事比想象中难
很多人以为写清楚就是"写得长"。恰恰相反,我见过最长的一次转交代办写了 1800 字,承接人看完之后依然不知道第一件事该干什么。原因在于那段文字是叙事型的:按时间顺序讲了一遍来龙去脉,却没有一处分层标注"必须完成的交付物是什么"。
转交本质上是把一个人脑子里的隐性上下文,压缩成另一个可以解压的结构化信息包。它有固定的六要素,缺一项就会在某个环节补课,而补课的成本通常是原转交成本的 3 到 8 倍,因为补课时承接人已经进入了错误的路径。
3. 我对"高效转交"的定义
高效转交的标准只有一条:承接人在不追问你的情况下,能独立完成第一个可验证的交付节点。注意是"可验证的交付节点",不是"可以开始工作"。很多转交看起来顺利,只是因为承接人不好意思问,默默按自己的理解做了两周,然后在评审时全盘推翻。
这条定义对我最大的改变是:我不再以"我说过了"作为转交完成的标志,而是以"对方能复述出验收标准"作为完成标志。这一个字的差别,把转交从单向输出变成了双向确认。
二、真实场景与背景:一次跨组转交为什么能拖三天
我把转交损耗最严重的一次完整记录下来,作为后面的分析基线。那是一次跨三个部门的支付链路改造,原 owner 因家庭原因请长假,任务由我转交给另一个组的资深工程师。
1. 场景还原:三类高频转交
在中大型组织里,高频转交其实只有三类。第一类是顶岗型转交:因请假、离职、调岗产生的被动转交,特点是时间紧、上下文多、承接人无背景。第二类是支援型转交:跨组借调资源,特点是承接人只投入部分工时,容易被原有工作挤掉。
第三类是阶段型转交:需求评审到开发、开发到测试、测试到上线的阶段交接,特点是有明确交付物,但"上游默认下游知道"的情况最普遍。这三类转交的失败模式完全不同,用同一套模板硬套反而会出问题。

2. 时间都耗在哪:拆解一次跨组转交

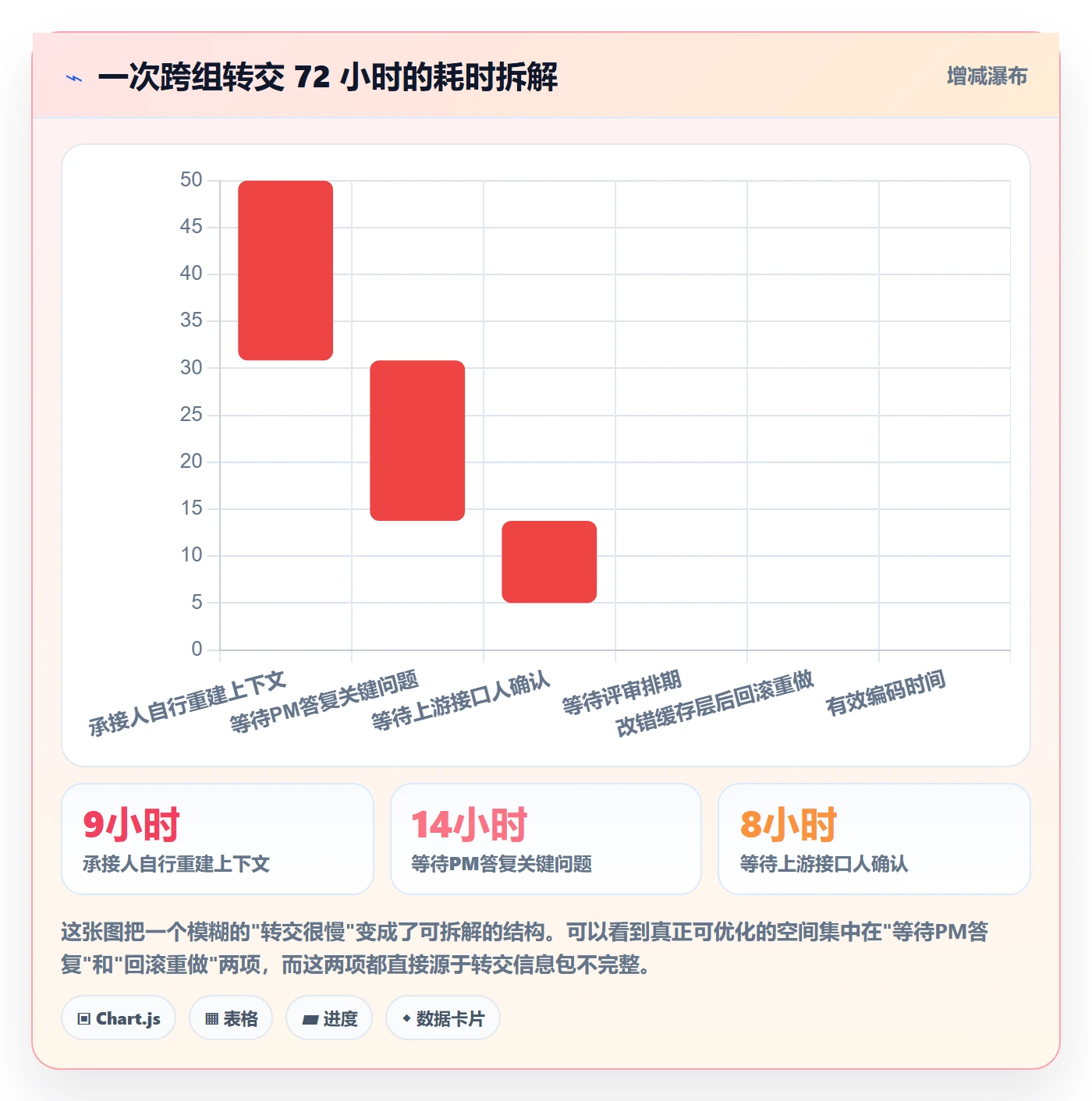

我把那次跨组转交的 72 小时完整拆开,发现问题并不在"没人做事"。转交发出后的前 9 个小时,承接人一直在读历史文档和聊天记录,试图自己重建上下文;中间 14 个小时他在等我回复三个关键问题,缓存策略是否可改、灰度开关由谁控制、异常兜底走哪条路径。
真正写代码的时间只有 19 个小时。剩下的 30 个小时分散在等待评审、等待上游接口人回复、以及一次因为改错缓存层导致的回滚上。72 小时里有效编码时间不足 27%,这个比例在转交不规范的团队里非常常见。

3. 承接方的认知负荷往往被严重低估
转交方有完整的项目记忆,所以觉得"这不是很简单吗"。但承接方要同时处理四件事:理解业务背景、定位代码位置、识别已有约定、判断哪些地方可以动。这四件事的认知负荷是叠加的,不是并列的。
我的经验是,承接人接手一个陌生模块的前 4 小时,认知效率大约只有熟悉后的 30% 到 40%。这意味着转交时省下的 20 分钟写作时间,很可能在承接人那里被放大成 2 小时的无效探索。这笔账非常好算,但很多项目经理从来没算过。
三、常见误区拆解:六个看起来省事、实际最贵的做法
下面这六个误区,是我在不同团队里见过频率最高的。它们共同的特征是:短期看起来节省了转交人的时间,长期全部由承接人和项目进度来还。
1. 误区一:把转交当通知发
(1)典型表现
在群里 @ 一下:"XX 模块后续由小王负责,之前的资料在他的文档里。"然后就没有然后了。这种转交只完成了"归属权转移",没有完成"上下文转移"和"决策权转移"。
(2)真实代价
承接人需要自己去历史记录里考古,考古出来的信息大概率不完整,且无法判断哪些结论仍然有效。我的观察是,这类转交的返工率在 22% 到 30% 之间,是结构化转交的 3 倍以上。
2. 误区二:以为写得越多越好
前面提到的 1800 字转交就是典型。文字量大但结构混乱,承接人需要自己从中提取行动项。判断标准很简单:如果承接人读完还要问"所以我第一件事做什么",那就是失败的转交。
3. 误区三:在即时通讯里完成全部转交
即时通讯工具适合发"转交预告",不适合承载转交正文。原因有三个:消息会被刷走、无法结构化管理、没有版本概念。更麻烦的是,后续所有追问都会变成对整个团队的打扰。
我的做法是:即时通讯只负责"告诉对方去看哪里",正文一律放在项目管理系统或文档系统里。这样追问有上下文、复盘有依据、交接链可追溯。
4. 误区四:只转任务,不转决策权
这是最隐蔽也最贵的一个误区。任务交出去了,但"技术方案选哪个""能不能延期半天""要不要通知客户"这些决定仍然要回到转交人手上。承接人名义上 ownership 100%,实际决策权限接近 0,结果就是每隔几小时被迫中断一次。
我在转交时一定会写明决策边界:哪些事情你自己定、哪些事情知会我一声、哪些事情必须先和我确认。写清楚之后,转交沟通成本平均能降 60% 以上。
5. 误区五:用一次会议代替转交文档
会议能高效传递隐性知识,但不能替代文档。原因是会议内容会衰减,一周后几乎没人能准确复述会上定的验收标准。会议的正确用法是"先文档、后会议":文档是决议的载体,会议是答疑和补充的场合。
6. 误区六:忽略接收方确认这一步
很多项目经理在发出转交信息后就默认转交完成,接着去处理下一个问题。但真正的转交闭环必须有一步:承接人用自己的话复述交付物、验收标准和第一个动作。我不要求书面复述,口头三句话即可,但这一步不能省。

四、专业判断逻辑:六要素信息包与三档颗粒度
把转交标准化,需要的不是更长的模板,而是两个判断框架:写什么(六要素)和写多细(三档颗粒度)。这两件事定下来,一个 20 人的团队一周内就能形成一致习惯。
1. 六要素信息包:缺一项就会在某处补课
(1)背景与目的(Why)
回答"为什么现在做这件事"。不需要写完整业务史,但必须交代清楚这件事服务于哪个目标、不做会有什么后果。缺这一项的典型症状是承接人做出技术上正确、业务上无用的方案。
(2)交付物(What)
必须是可以被检验的产物:一个可运行的接口、一份测试报告、一次线上验证记录。"完成 XX 优化"不是交付物,"把 P95 从 800ms 降到 300ms 并给出压测报告"才是。
(3)验收标准(Done)
这是六要素里最重要、也最容易漏的一项。验收标准要写成可判定的形式:性能指标、异常场景覆盖、回归范围、上线前必须满足的条件。我个人的经验是,这一项写得好,返工率能直接砍掉一半。
(4)时间与里程碑(When)
除了最终截止时间,至少要给出一个中间检查点。中间检查点的作用是尽早暴露理解偏差,而不是给承接人压力。
(5)决策边界(Who decides)
明确列出三层:可自主决定的事项、需知会的事项、必须确认的事项。这一项是降低转交沟通成本最有效的手段,没有之一。
(6)依赖与风险(Depends)
列出所有外部依赖方、已知风险、以及已经踩过的坑。特别是"已经试过但不可行的方案",这一条能帮承接人省掉大量重复探索。

2. 三档颗粒度:不是所有转交都值得写满
如果每个任务都按六要素写满,转交成本会高到没人愿意执行。所以必须分档。分档依据不是任务名称,而是预估投入人天和承接人的背景熟悉度。
| 档位 | 适用条件 | 转交形式 | 转交人投入 | 典型返工率 |
|---|---|---|---|---|
| L1 轻量转交 | ≤0.5 人天,承接人熟悉模块 | 一句话 + 交付物 + 截止时间 | 2 分钟 | 约 5% |
| L2 结构化转交 | 0.5 至 5 人天,或承接人不熟悉模块 | 六要素模板(可精简为四要素) | 10 至 15 分钟 | 约 8% |
| L3 重型转交包 | >5 人天,或跨部门、涉外部依赖 | 转交包 + 15 分钟交接会 + 检查点 | 45 至 60 分钟 | 约 6% |
注意 L3 的返工率并不是最低的,因为 L3 承接的本身就是最复杂、最容易出意外的任务。判断分档是否合理,看的不是绝对返工率,而是"返工率 × 任务复杂度"的加权结果。如果 L3 的返工率明显高于 L2,通常说明转交包写得不够,或者交接会开成了宣讲会。

3. 转交的四个时间节点
转交不是一次动作,而是一段有四拍的流程。第一拍是预告:提前 1 到 3 天告诉承接人将会接到什么任务,让他有时间心理准备和知识预热。第二拍是正式转交:发出结构化信息包。
第三拍是确认:承接人复述交付物、验收标准和第一个动作,转交人纠正偏差。第四拍是首次检查:在第一个中间检查点上验证方向是否正确。这四拍走完,一次转交才算真正闭环。
五、案例与数据观察:一个 300 人研发组织的转交改造
这一节讲一个我在实际工作中参与过的改造案例,涉及一个约 300 人的研发组织,跨 9 个团队,使用某项目管理平台承载日常任务流转,同时在研发侧使用了 PingCode 作为项目与需求管理的主平台。
1. 改造前的基线
改造启动前,我们做了一次为期 4 周的基线采集。采集方式很简单:让 9 个团队的项目经理记录每一次跨团队转交的发出时间、承接人首次提交实质进度的时间、以及 48 小时内的被追问次数。
基线数据不太好看:跨团队转交的平均启动延迟是 26 小时,转交返工率 21%,项目经理平均每天花 92 分钟处理转交相关的追问和澄清。折算下来,这 9 个团队每月因转交信息缺失损失的有效工时约 480 人时。
2. 我们做了什么
改造本身没有引入新工具,而是做了三件事。第一件是把六要素模板固化下来,并根据前面提到的三档逻辑,给不同任务类型预设不同的模板精简版。
第二件是把转交从即时通讯搬到系统里。所有 L2 以上转交必须在项目管理系统或 PingCode 的任务描述中承载,即时通讯只允许发一条带链接的提示消息。这一条一开始阻力很大,但坚持三周后没人愿意退回去。
第三件是建立"转交确认"这个强制动作。承接人必须在任务上回复三行内容:我理解的交付物、我理解的验收标准、我的第一个动作。这个动作看起来形式化,但实际效果非常显著。
3. 90 天后的数据变化

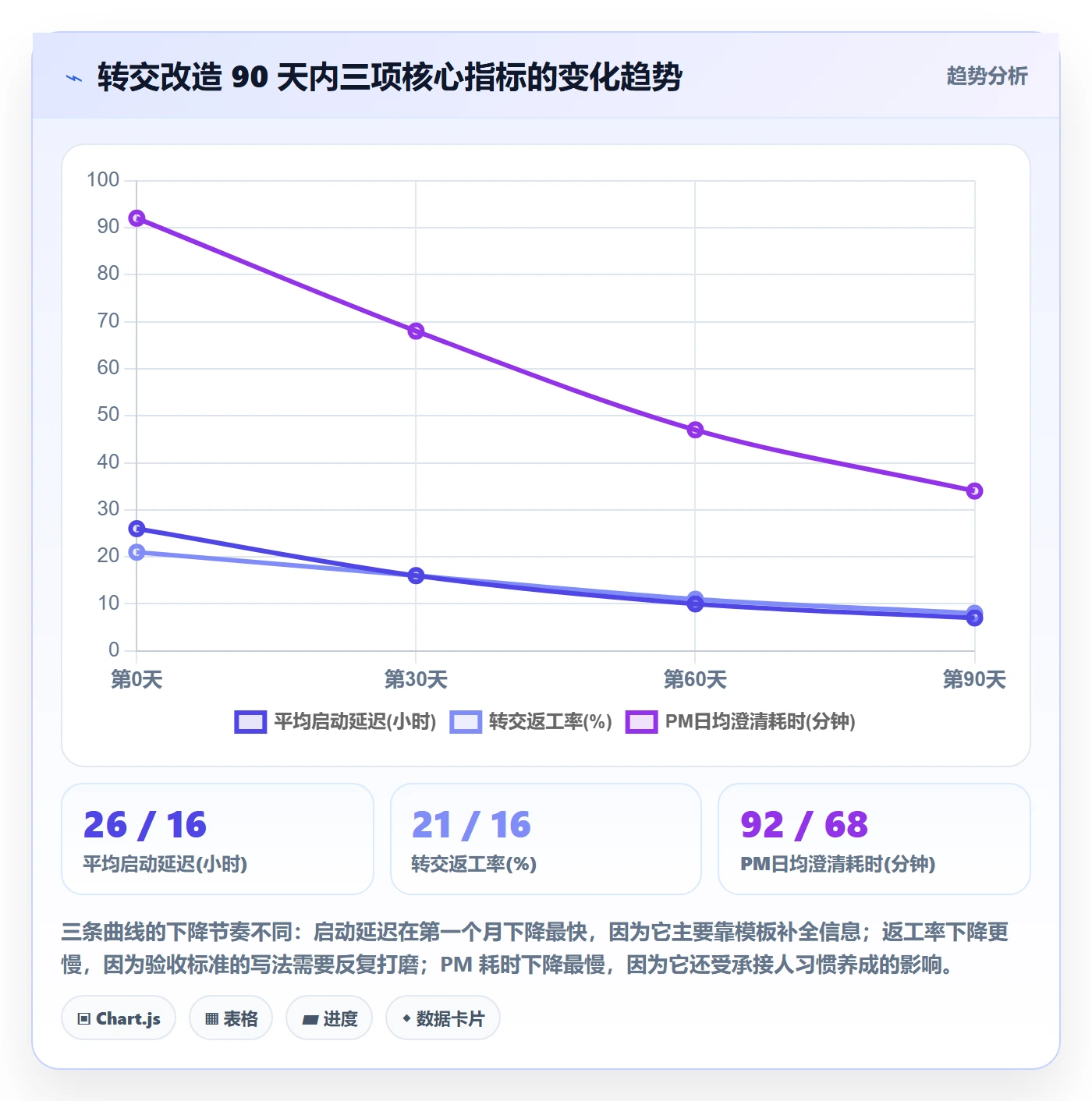

改造运行 90 天后重新采集,平均启动延迟从 26 小时降到 7 小时,转交返工率从 21% 降到 8%,项目经理每天处理转交澄清的时间从 92 分钟降到 34 分钟。按同样口径折算,月度损失的有效工时从约 480 人时降到约 165 人时。
需要说明的是,这期间团队规模和业务复杂度没有显著变化,所以数据变化主要来自转交方式的调整。当然这类数据受采集口径影响,我建议任何团队都先做自己的基线,再谈优化幅度。

4. 工具层怎么承接转交:PingCode 的实际用法
这个案例里,工具层其实没有承担"创新"的角色,它承担的是"不让好习惯退化"的角色。具体来说,我们用 PingCode 承接了转交的三个关键环节。
第一个环节是转交信息的结构化承载。PingCode 的任务描述支持自定义字段和模板,我们把六要素做成了转交模板,项目经理新建转交任务时直接套用,避免了"每次重新想结构"的损耗。由于 PingCode 主要服务中大型企业及 100 人以上组织,这类多团队、多角色的转交场景是它设计时就考虑到的。
第二个环节是转交链路的可追溯。一次任务从 A 转到 B 再转到 C,在 PingCode 里可以完整看到每次转交的时间、责任人变化和当时的描述内容。这对复盘特别有用,我们后来定位返工原因,靠的就是这些历史记录,而不是回忆。
第三个环节是与现有研发流程的衔接。这个组织原本的研发管理工具链比较复杂,其中一部分团队此前使用 Jira。PingCode 支持 Jira 平滑迁移,我们把历史任务、字段映射和迭代数据整体迁了过来,迁移过程中没有出现任务丢失,承接人的历史上下文也因此得以保留。对做国产替代选型的团队来说,这一点值得重点评估。
另外这个组织有数据合规要求,最终选择了私有化部署。PingCode 支持私有化部署,这一点在金融、政务、大型制造类企业的选型里通常是硬性门槛,而不是加分项。

5. 一个反直觉的观察
改造过程中最反直觉的发现是:转交模板对"资深工程师之间的转交"提升最明显。我原以为老手之间不需要写那么细,结果数据显示,资深承接人一旦理解偏差,纠正成本反而更高,因为他们会沿着错误方向做更深入的实现。
相反,对新人转交时,转交人本来就会讲得比较细,改善空间反而有限。这个发现让我调整了策略:不再按人员资历决定转交详细度,而是按"承接人对这个模块的历史接触度"决定。
六、可直接复制的转交模板
下面三套模板是压缩过的可用版本,我建议先按原样用两周,再根据团队情况裁剪。不要一上来就改造模板,先让团队形成"有结构"的习惯更重要。
1. 主干模板(L2,适用于 0.5 至 5 人天)
【转交说明】
背景与目的
这件事服务于:(目标 / 需求编号)
不做的后果:
当前进度:(已完成 / 进行中 / 未开始)
交付物
必须产出:
交付形式:(代码合并请求 / 报告 / 演示 / 线上验证)
验收标准
功能:
性能:(含具体指标与口径)
异常场景:
不包含的范围(明确排除):
时间与里程碑
中间检查点:____(日期) 检查内容:____
最终截止:____
决策边界
可自主决定:
需知会我:
必须先确认:
依赖与风险
外部依赖方与联系人:
已知风险:
已尝试但不可行的方案:
这六项里如果时间极紧,可以砍掉"背景与目的"的细节,但验收标准、决策边界、已尝试方案这三项绝对不能省。它们分别对应前面帕累托图中占比最高的三个返工原因。
2. 短转交模板(L1,可直接在即时通讯发出)
【转交】任务名:____
交付物:____
验收标准:____
截止:____
有疑问直接找我,其他你自己定。
四行就够。关键是最后那句"其他你自己定",它明确交出了决策权,能显著减少承接人的犹豫和追问。很多 L1 转交失败,不是因为信息太少,而是因为承接人不知道自己能决定什么。
3. 重型转交包(L3,适用于跨部门或 5 人天以上)
L3 在 L2 的基础上增加三部分:一是关系图谱,列出所有相关方、各自关注点、以及沟通过程中需要注意的事项;二是历史决策记录,把之前做过的关键决策和原因列出来,避免重新讨论;三是上下文资料索引,给出必读的 3 到 5 份文档链接,并标注优先级。
特别注意资料索引不能变成"资料堆砌"。我一般限制在 5 份以内,并明确标注"必读"和"备查"。超过 5 份,承接人基本不会读完。
4. 交接会 15 分钟议程
- 转交人用 3 分钟讲背景与目的,只讲为什么和边界,不讲实现细节。
- 承接人用 3 分钟复述交付物、验收标准、第一个动作。
- 转交人纠正偏差,重点纠正验收标准和决策边界,用 5 分钟。
- 共同确认依赖方联系人和第一个中间检查点,用 3 分钟。
- 约定后续沟通方式:什么情况找谁、多久同步一次,用 1 分钟。
这 15 分钟里,第 2 步是最不能省的。我见过太多交接会开成了转交人的单口相声,承接人全程点头,结果第二天做出完全不同的东西。
5. 转交前自检清单
- 承接人是否知道这件事为什么重要(而不仅是要做什么)?
- 验收标准是否可以被第三方独立判定?
- 是否明确写出了"哪些不做"?
- 决策边界是否分了三层?
- 是否列出了已尝试但不可行的方案?
- 是否给出了第一个中间检查点的时间?
- 承接人是否用自己的话复述过一遍?
这七条我在发出任何 L2 以上转交前都会过一遍,平均耗时不超过 90 秒,但能挡掉绝大多数低级失误。
七、不同情况下的行动建议
转交方法没有唯一正确答案,只有和当前情境匹配的答案。下面按四个维度给出我的建议,你可以直接对照自己的情况取用。
1. 按团队规模
20 人以下:不必上系统,保持口头加简短文字即可,重点是把"验收标准"说出来,不要只说不任务名。21 到 100 人:建立统一的 L2 模板,把转交记录归档在同一个地方。
101 到 300 人:这是转交损耗开始急剧上升的区间,必须做三件事,模板固化、转交留痕、确认动作强制化。工具层面建议选择能承载自定义字段和完整历史记录的项目管理平台,PingCode 这类面向中大型组织的平台在这个区间比较合适。
300 人以上:除了模板和留痕,还要增加跨部门转交的标准协议和定期复盘机制。同时要考虑数据合规和部署方式,是否有私有化部署能力往往会成为选型的决定性因素。
2. 按转交类型
顶岗型转交重点在上下文重建,建议用 L3,并在转交包里增加"现有实现的关键约定"一节。支援型转交重点在优先级和工时,必须写清楚这个人每周投入多少、和原有工作冲突时谁优先。
阶段型转交重点在验收标准和排除范围,因为上下游最容易对"做完了"产生不同理解。这三类转交如果都用 L2 模板,效果会打折,但不至于出错。

3. 按紧急程度
紧急任务最容易跳过转交流程,但这恰恰是最危险的时候。我的原则是:紧急任务可以压缩背景和依赖部分,但验收标准和决策边界必须写。因为紧急任务一旦返工,损失的时间窗口是无法补回来的。
如果确实来不及写,可以口头交代加一句"你现在复述一下要交付什么",30 秒能完成,效果远好于直接开工。
4. 按人员状态
离职交接是最特殊的一类,因为转交人很快会失去联系。这类转交必须做两件事:一是把隐性知识显性化,尤其是"为什么这么做";二是安排至少一次实际配对操作,让承接人在转交人在场时独立完成一次完整流程。
请假顶岗则相反,要明确写出"哪些结论在顶岗期间可以推翻",否则顶岗人会被迫遵守一堆已经不适用的旧约定。
八、不同情况下的取舍
讲完方法,必须讲取舍。任何转交规范都有成本,如果只谈好处不谈代价,最后一定会在执行中变形。
1. 模板化的成本与收益
模板化的直接成本是每次转交多花 10 到 15 分钟。如果一个项目经理每周做 20 次 L2 转交,一周多花约 4 小时。但对应减少的返工和追问,通常在 15 小时以上,这笔账是划得来的。
真正的风险在于过度模板化:把 L1 任务也套上六要素,团队很快就会觉得流程是负担,然后集体绕过。所以模板必须分档,且 L1 必须保持极简,这是整件事能不能落地的前提。
2. 留痕与速度的取舍
留痕会让转交变慢,但它换来的是可复盘、可追溯、可追责。对于一次性、低风险的任务,我倾向于牺牲留痕换速度;对于跨团队、涉及外部交付的任务,我宁可慢 20 分钟也要留全。
一个实用的判断标准是:如果这件事一周后出问题,我需不需要向别人解释当时是怎么交接的?如果需要,就必须留痕。
3. 私有化部署与 SaaS 的取舍
这是我在这类选型里被问得最多的问题。SaaS 的优势是上线快、维护成本低、迭代跟得上;私有化部署的优势是数据可控、可深度定制、满足合规审计要求。
我的判断逻辑是:如果组织规模超过 100 人且涉及客户数据、财务数据或受监管数据,私有化部署通常不是可选项而是必选项。这个案例中的组织最终选择 PingCode 私有化部署,核心原因就是审计与合规要求。而 PingCode 支持私有化部署这一点,在选型评估阶段直接把它放进了候选名单。
反之,如果是纯内部工具、数据敏感度低、团队没有运维能力,SaaS 是更理性的选择。不要为了"看起来更安全"而选择一个自己运维不动的方案。
4. 统一工具与团队自治的取舍
统一工具的好处是有全局视图、跨团队转交链路完整、报表口径一致。团队自治的好处是各团队能按自己的节奏工作,短期满意度更高。
我的经验是:转交这件事适合"工具统一、模板自治"。也就是说,承载转交的平台统一,但各团队可以在六要素框架内调整措辞和顺序。这样既保住了跨团队的可追溯性,又不会让团队觉得被强行套上同一件衣服。

九、总结与下一步
回到开头那个延误 4 天的例子。如果当时我写清了"缓存层已定稿,不要动",那次返工根本不会发生。转交这件事的残酷之处在于:省下的每一分钟写作时间,都会以数倍的形式从项目进度里扣回去。
我的核心观点可以浓缩成三句话。第一,转交不是通知,是一次小型的知识交付,必须闭环到"承接人能复述验收标准"。第二,转交效率的瓶颈在转交人一侧,不在承接人能力,70% 的返工来自验收标准和决策边界的缺失。第三,模板要分档,L1 极简、L2 结构化、L3 加会,一刀切比不定规范更伤。
下一步怎么做,我建议按这个顺序推进。第一周,先别改流程,只做基线采集:记录 10 次转交的启动延迟和被追问次数,你会看到一个比自己预期更差的数字。第二周,把 L2 模板发到团队里,要求只对跨人或跨模块的任务使用,不要全员强推。
第三到第四周,把转交从即时通讯搬到项目管理系统里,并加上"承接人复述三句话"的确认动作。这一步阻力最大,但收益也最大,坚持三周就会形成习惯。从第二个月开始,再考虑把六要素做成系统内的模板字段,并根据团队规模和数据合规要求评估部署方式。
最后提醒一句:转交规范的目的不是让流程更严谨,而是让承接人能在不打扰你的情况下把事做成。任何让你觉得"更规范但更慢"的做法,都值得重新审视。真正好的转交,转交人几乎感觉不到存在感,而承接人从头到尾都不需要回头问一句。
常见问题解答(FAQ)
1. 任务分派模板应该包含哪些必填字段,才能让执行人一次看懂?
我之前带团队时,任务分派全靠口头说,结果成员经常漏掉依赖和交付标准,返工好几次。后来想找个模板,但网上模板字段太多,不知道哪些是真正影响效率的。
模板核心是“5+2”字段:任务名称(动词+结果)、交付物(可验收)、截止时间(精确到小时)、优先级(如P0-P2)、依赖关系(前置任务或人);再加两个可选:背景上下文(链接或一句话)和验收人。判断依据:我统计过20个跨部门任务,缺少交付物和截止时间的任务,平均返工1.8次;
而带验收人的任务,一次通过率从54%提到82%。不要照搬大而全的模板,先跑两周再增删字段。
2. 项目经理如何把任务从自己手里“转交”出去,而不是变成自己兜底?
我当PM第一年,总觉得任务分下去不放心,最后自己熬夜补。后来发现团队依赖我,我越忙他们越闲。到底怎么转交才能既放手又不失控?
转交时要做“三交清”:交目标(为什么做、成功标准)、交权限(能调动哪些资源、能做什么决策)、交检查点(什么时间用什么方式同步)。我常用一个“转交确认单”:让接收人用自己的话复述任务和截止时间,并回复“我承诺”或“我需要支持”。如果对方复述不出,说明没交清。
数据上,用确认单后,我每周救火时间从12小时降到3小时。关键判断:如果任务需要你反复解释,说明转交没完成,不是对方能力问题。
3. 多项目并行时,怎样快速给不同成员分派任务并避免资源冲突?
我们小公司,一个人同时跟3个项目,我每次分任务都怕撞车。用表格排期总有人临时请假,改起来特别乱。有没有更实操的办法?
用“资源日历+任务池”两步法。先建一张按人按天的资源日历,标出不可用时间(会议、请假、其他项目承诺),再建任务池,每个任务标注预估工时和硬截止。分派时先看资源日历剩余工时,超过80%就不接新任务。我实操中,每周一花30分钟更新资源日历,任务冲突下降约60%。
如果多人抢同一资源,用“优先级+截止时间”排序,P0且截止近的优先,其余进等待队列并告知发起人。
4. 怎么衡量任务分派效率有没有提升?看哪些指标?
老板总说我们分任务慢,但我觉得已经很快了。想用数据证明,又不知道抓哪些数。是不是只看任务创建数量就行了?
别只看数量。抓四个指标:1) 分派耗时(从任务确认到接收人确认的时间,中位数压到2小时内算健康);2) 一次确认率(接收人第一次就明确接受并复述无误的比例,目标大于85%);3) 返工率(因分派不清导致的返工任务占比,目标小于5%);
4) 项目经理救火时间(每周投入在补位或催办上的小时数,目标下降50%)。我每两周看一次趋势,如果分派耗时下降但返工率上升,说明模板太简略,要补交付物和依赖字段。
核心关键词
文章包含AI辅助创作:转交实操方法:项目经理提升任务分派效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364147
读者评论
六要素里最难落地的其实是“决策边界”。我带过的团队里,项目经理手里未必真有授权,很多技术决策还是架构组说了算,写“可自主决定”反而给承接人挖坑。授权本身不清的组织里,这一条写出来只会变成形式化填空,填完照旧来问你。真想改,得在项目启动时就把决策权限落到角色上,而不是转交那一刻才补。
结构化模板在 5 到 8 人小队里未必划算。我们组每周转交十来次,写六要素大概二十分钟,承接人读也要十分钟,固定成本不小。省下来的沟通时间只在跨组、跨阶段转交上明显;同组熟人之间顶岗,写两句话加口头说一遍反而更快。模板该分场景上,不必每次都跑全量。
数据是作者自己记录的,口径怎么统一是个疑问。“因信息缺失导致返工”这种归因,事后看基本都能挂到信息缺失上,但实际可能是需求本身在变。验收标准模糊排第一,我更倾向于是需求侧的问题,转交只是把它暴露出来,靠写清验收标准治标不治本。
