项目状态报告按时提交,项目却仍然延期,这并不矛盾。我在复盘多个跨部门项目时反复看到同一种情况:周报里写满“已完成、持续推进、预计按期交付”,但真正影响里程碑的接口依赖、需求变更和资源冲突,往往没有被单独标记。状态报告不是工作记录,而是团队用来判断偏差、分配责任和推动决策的控制工具。如果报告不能回答“现在偏离了什么、为什么偏离、谁来处理、何时恢复”,它写得越完整,管理价值反而越低。
如何通过项目管理状态报告提升团队效率?5个关键技巧不容错过!
一、先讲结论:高效状态报告的核心不是写得多,而是推动下一步行动
1. 一份报告至少要完成四个管理动作
一份真正有用的项目管理状态报告,至少要完成四个动作:统一事实、暴露偏差、锁定责任、推动决策。它不只是向上级说明“团队做了什么”,更要让项目成员和管理者快速判断“项目是否仍然可控”。
我通常会把状态报告的管理价值拆成一个简单公式:管理价值=事实清晰度×偏差识别速度×行动闭环率。其中任何一项接近于零,报告就很难真正提升团队效率。
例如,报告记录了大量任务,但没有计划值和实际值,事实看似很多,偏差识别速度却很低;报告写清了风险,但没有负责人和截止时间,行动闭环率仍然为零。这样的报告可以满足“提交过”的要求,却不能减少项目失控的概率。
| 报告类型 | 主要回答的问题 | 管理价值 | 常见缺陷 |
|---|---|---|---|
| 工作流水账 | 本周做了什么 | 保留工作记录 | 无法判断是否偏离目标 |
| 进度报告 | 计划完成多少、实际完成多少 | 识别进度偏差 | 可能遗漏风险和决策事项 |
| 状态报告 | 项目健康度如何、哪里需要处理 | 支持管理判断 | 需要统一口径和更新机制 |
| 行动型报告 | 谁在什么时间解决什么问题 | 推动执行闭环 | 需要持续跟踪,而非一次性发送 |
因此,我建议团队不要一开始就讨论“周报写几页”,而应先定义报告的使用场景。面向项目成员的报告可以更细,面向管理层的报告应突出里程碑、风险、资源和决策事项。不同读者需要不同信息密度,但所有版本都必须保留行动闭环。

2. 先定义“红黄绿”,再使用颜色
红黄绿状态灯很直观,但颜色本身不是判断标准。不同团队对“黄色”的理解可能完全不同:有人认为是已经延期,有人认为是存在潜在风险,也有人只是觉得需要关注。若不先定义口径,状态灯会变成个人情绪的表达。
我更建议用“影响对象+触发条件”定义状态。例如,绿色表示关键里程碑按计划推进,且未来一个报告周期内没有已知高概率风险;黄色表示存在可能影响里程碑的偏差,但通过既定行动仍有机会恢复;红色表示关键目标已经受到影响,或必须由项目外部进行决策。
- 绿色:计划与实际基本一致,当前不需要额外资源或管理层决策。
- 黄色:出现偏差、依赖或风险,需要明确行动并在下一周期复核。
- 红色:已影响关键里程碑、范围、质量或成本,需要立即升级处理。
颜色还应与行动机制绑定。黄色不是“先观察”,而是必须出现一项具体行动;红色也不是简单地标红,而是要写明需要谁在何时做出什么决策。
二、为什么很多项目周报没有价值:问题通常出在信息结构
1. 只写“完成百分比”,却没有说明计算口径
“项目完成80%”是项目报告中最容易误导人的一句话。80%可能按任务数量计算,也可能按工时、交付物权重、功能点或阶段权重计算。如果前期完成的都是简单任务,剩余20%却包含最复杂的核心模块,那么这个百分比会给管理者带来错误的安全感。
在实际管理中,我更倾向于同时呈现三类信息:里程碑完成情况、关键交付物完成情况、影响下一阶段的未完成事项。百分比可以保留,但不能独立承担进度判断。
| 低信息量写法 | 高信息量写法 | 为什么更有用 |
|---|---|---|
| 开发完成80% | 12个功能中完成9个;剩余3个包含支付和权限模块 | 看出剩余工作的重要性 |
| 测试正常进行 | 已完成核心流程测试,接口异常用例尚未执行 | 看出质量风险是否集中在后段 |
| 需求持续推进 | 需求清单已冻结,但2项验收标准仍待业务确认 | 明确阻塞来源和后续动作 |
2. 把风险、问题和行动项混在一起
风险是尚未发生但可能发生的事件;问题是已经发生并正在产生影响的事项;行动项则是为处理风险或问题而安排的具体任务。三者混写,会让团队不知道应该预防、解决,还是等待决策。
例如,“供应商接口可能延期”属于风险;“供应商已经确认延期三天”属于问题;“采购负责人在周三前确认替代接口方案”才是行动项。它们应该分别记录,不能全部塞进一个“备注”字段。
这一区分还有一个实际好处:风险可以按照概率和影响评估,问题可以按照紧急程度升级,行动项则可以按照负责人和截止时间追踪。信息结构一旦清晰,会议就不必反复花时间解释同一件事。
3. 报告写给了领导,却没有服务于执行团队
有些团队为了向上汇报,把报告写成漂亮的总结材料,却没有保留执行所需要的细节。管理层看到“整体可控”,研发和测试人员却不知道哪些事项需要优先处理;下一周重新收集信息时,项目经理又要重新询问每个人。
一个更稳妥的做法是把报告分成两层。第一层是面向决策者的摘要,包括总体状态、里程碑、主要风险和需决策事项;第二层是面向执行者的明细,包括任务、负责人、阻塞原因和截止时间。摘要不能脱离明细单独存在,否则很容易出现“上面看起来正常,下面实际混乱”的情况。

三、提升团队效率的五个关键技巧
1. 用“计划,实际,偏差”替代“已完成,进行中,待开展”
这是我最优先建议团队改造的地方。传统周报按任务状态分类,读者只能知道任务处于哪个阶段,却不知道它是否符合计划。状态报告应至少同时放入原计划、当前实际、偏差大小、偏差原因和处理方式。
“偏差”不一定只指延期,也可以是范围变化、成本超支、质量下降或资源投入超过预期。项目经理需要先判断偏差影响的是哪一个约束,再决定是补资源、调顺序、缩范围,还是接受延期。
| 工作项 | 原计划 | 实际进展 | 偏差 | 行动 |
|---|---|---|---|---|
| 核心接口开发 | 周三完成 | 周四完成 | 延迟1天 | 研发负责人周五前完成联调 |
| 验收标准确认 | 周二冻结 | 仍有2项待确认 | 可能影响测试 | 业务负责人周三12点前确认 |
| 性能测试准备 | 周五开始 | 环境尚未就绪 | 准备工作延迟 | 运维负责人今日确认环境资源 |
如果项目使用某项目管理工具或某项目管理平台,可以将计划、实际、里程碑和风险字段关联起来,减少人工从聊天记录和电子表格中拼装报告的工作。工具的价值不在于自动生成一份漂亮页面,而在于让数据来源、更新时间和责任关系更容易追溯。
需要注意的是,自动汇总不能替代项目经理判断。系统可以告诉你某个任务延期两天,但不能自动判断这两天是否会影响客户验收,也不能替你决定是否调整范围。

2. 只突出影响目标的事项,不要把状态报告写成任务数据库
报告不是任务管理系统的完整导出。把几百条任务全部复制到周报里,看起来很勤奋,实际上会稀释真正重要的信息。管理者最关心的是哪些事项会影响里程碑、范围、质量、成本、客户承诺或关键依赖。
我通常会用五个筛选问题判断一项内容是否进入报告:
- 它是否会影响关键里程碑?
- 它是否需要跨部门协作或外部依赖?
- 它是否可能造成返工、质量事故或客户投诉?
- 它是否需要额外资源或管理层决策?
- 它是否会改变下一周期的工作优先级?
如果五个问题的答案都是“否”,这项内容可以留在任务明细中,不必占据状态报告的核心位置。这样做不是隐藏信息,而是按决策价值分层呈现信息。
对于中大型企业,尤其是100人以上组织,项目常常同时涉及产品、研发、测试、采购、法务和客户成功等团队。此时报告的重点不应是增加更多文字,而是建立统一的风险分类和升级规则,否则跨项目汇总时很难比较。
3. 把风险写成“触发条件,影响,应对方案”
“存在供应商延期风险”几乎没有执行价值,因为团队不知道什么情况算风险正在发生,也不知道发生后会影响什么。更有效的记录方式是把风险拆成四部分:风险事件、触发条件、影响范围、应对方案。
例如:第三方接口可能无法按期开放;如果周五17点仍未完成联调,则触发升级;支付功能测试预计顺延两天;研发先使用模拟接口完成非真实支付流程测试,同时由采购负责人确认替代方案。
这种写法有两个优点。第一,团队可以在风险变成问题之前介入;第二,管理者能够判断应对方案是否足够,是否需要追加资源或调整目标。
风险记录还应说明当前状态是“观察中、处理中、已升级还是已关闭”。如果每周都重复复制同一句风险描述,却没有更新触发条件和应对进展,报告只是在制造风险库存,而不是管理风险。
(1)风险记录模板
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 风险事件 | 描述可能发生的具体事件 | 第三方接口无法按期开放 |
| 触发条件 | 写出可观察、可验证的条件 | 周五17点仍未完成联调 |
| 影响范围 | 说明影响进度、范围、质量或成本 | 支付测试顺延2天 |
| 应对方案 | 写明预防、缓解或替代措施 | 先使用模拟接口进行非真实支付测试 |
| 负责人 | 只指定一个最终负责者 | 研发负责人 |
| 下次检查点 | 明确下一次复核时间 | 周四16点 |
4. 每个问题都落到负责人、交付结果和截止时间
“尽快处理”“持续跟进”“加强沟通”是状态报告中最常见的无效表达。它们的问题不是语气不够专业,而是缺少可验证的完成标准。行动项至少要包含负责人、动作、交付结果和截止时间。
还要区分“责任人”和“参与人”。一个事项可以有多名参与人,但最终责任人最好只有一名。否则所有人都参与,往往意味着没有人真正负责。
| 模糊表达 | 可执行表达 | 验收标准 |
|---|---|---|
| 尽快确认需求 | 产品负责人周二18点前确认支付流程变更范围 | 需求单完成审批并标记版本 |
| 持续跟进供应商 | 采购负责人每天17点更新供应商交付状态 | 形成明确交付日期和联系人 |
| 加强测试沟通 | 测试负责人周三前提交接口异常清单 | 研发逐项回复并标注处理结论 |
在报告评审会议上,我建议先看逾期行动项,再看新增风险,最后才看一般进度。因为逾期行动项已经证明原有计划没有完成,它比“本周完成了多少任务”更能提示项目当前的真实状态。

5. 让报告形成“提交,评审,行动,复盘”闭环
很多团队的问题不是不会写报告,而是报告发出后没有下一步。报告发送给群聊后无人确认,风险没有升级,行动项没有进入下周的检查清单,最终每一周都在重新描述同一个问题。
一个可落地的闭环可以分为六步:
- 项目成员在统一截止时间前提交进展、阻塞和风险。
- 项目经理检查事实口径,删除重复内容,补充计划与实际对照。
- 项目核心成员评审黄色和红色事项,确认影响范围。
- 为每个需要处理的事项指定责任人、截止时间和验收结果。
- 将需要外部决策的事项单独升级,不埋在普通进度段落中。
- 下一周期优先复盘上一周期行动项,再更新新增事项。
这个流程可以在某项目管理平台中设置为固定字段和固定视图,也可以先用表格试运行。我的判断是:团队在没有形成字段和节奏之前,换工具的收益通常低于改流程;流程已经稳定后,工具才会放大效率。
四、一个跨部门项目的完整示例:从流水账到决策报告
1. 示例背景:为什么“整体正常”会掩盖真实风险
下面使用一个模拟的企业客户服务系统项目,不代表任何真实客户数据。项目计划周期为12周,参与团队包括产品、研发、测试、实施和外部接口方,目标是在第12周完成首批客户上线。
项目第六周时,团队提交的原始周报如下:“本周完成需求梳理、页面开发和测试准备,整体进度正常;下周继续推进开发和测试工作。”从文字上看没有明显问题,但项目经理进一步核查后发现,支付接口尚未完成联调,两个关键验收标准没有获得业务确认,测试环境也只开放了部分权限。
这三个事项彼此有关:验收标准未冻结会导致开发返工,接口未联调会影响支付测试,环境权限不完整会阻塞测试执行。如果只写“开发完成约80%”,管理者很可能直到第八周才发现第六周已经出现了结构性偏差。
2. 改造后的状态报告
| 模块 | 状态 | 事实 | 影响 | 行动与决策 |
|---|---|---|---|---|
| 总体状态 | 黄色 | 核心页面完成9/12项,支付流程仍未联调 | 可能影响第八周测试里程碑 | 本周完成模拟接口测试;周四复核真实接口排期 |
| 需求 | 黄色 | 2项验收标准待业务确认 | 存在返工风险 | 业务负责人周三12点前确认;逾期则由项目委员会决策 |
| 环境 | 黄色 | 测试账号权限缺少批量导入能力 | 测试准备增加约1人天 | 运维负责人周二完成权限调整 |
| 外部依赖 | 红色候选 | 接口方尚未承诺联调时间 | 可能影响支付模块交付 | 采购负责人周四前获取书面排期,否则启动替代方案评估 |
| 管理决策 | 待决策 | 是否先上线非支付模块进行内部验收 | 影响范围与上线节奏 | 产品负责人周五提交两种方案的影响对比 |
改造后的报告并没有明显变长,变化在于它把“状态”转成了可以管理的对象。读者不必再从任务描述中猜测风险,而能直接看到偏差、影响、责任人和决策节点。
3. 这个案例中最值得复制的三个动作
(1)把“完成”改写成“交付结果”
“页面开发完成”不如“核心页面通过产品验收,剩余支付流程待接口联调”准确。前者描述工作活动,后者描述可验证结果和未完成边界。
(2)把“风险”改写成“时间节点上的触发条件”
“接口存在延期风险”不够具体;“周四17点仍未获得书面联调排期,则启动替代方案评估”才是可执行的风险控制点。
(3)把“需要关注”改写成“需要决策”
当项目已经出现范围、资源或交付节奏的取舍时,项目经理不应只写“请关注”。报告应明确列出选项、影响和最晚决策时间,帮助管理层在还有回旋空间时做决定。

五、如何借助项目管理工具提升状态报告效率
1. 工具首先要解决数据来源分散问题
在100人以上的组织中,项目进展通常分散在即时通信、电子表格、邮件、代码平台和测试系统中。项目经理每周手工汇总时,最耗时的并不是写文字,而是确认数据是否过期、不同团队的口径是否一致,以及同一个任务到底由谁负责。
以PingCode为例,企业可以把项目任务、迭代进度、缺陷、需求和负责人放在统一项目协作环境中,再按照项目状态报告需要配置视图。这样做的直接收益不是“自动写周报”,而是减少从多个系统复制数据时产生的遗漏和误差。
对于中大型企业,工具选型还要关注权限、组织层级、审计记录和跨项目汇总能力。一个团队能用的简单看板,不一定能满足多个事业部并行管理时的权限隔离和管理层视图需求。
2. PingCode适合重点评估的三个使用场景
(1)跨团队项目的统一状态视图
当产品、研发、测试和实施团队使用不同的任务语言时,统一视图可以将进度、风险和行动项按项目或里程碑聚合。管理者看到的是同一套状态口径,执行团队仍可以保留自己的工作明细。
(2)从需求到交付的链路追踪
状态报告如果只记录任务状态,很难回答“这个延期会影响哪个客户需求”。将需求、开发任务、缺陷和交付节点建立关联后,项目经理可以从下游问题追溯到上游目标,也能在范围变化时判断影响边界。
(3)大型组织的部署与迁移要求
对于对数据隔离和部署方式有要求的企业,PingCode支持私有化部署;对于原本使用Jira的团队,也需要重点评估其迁移路径、字段映射、历史数据保留和成员使用习惯。是否属于合适的国产替代方案,不能只看功能清单,还要结合现有流程、数据合规要求和迁移成本判断。
我不建议企业因为“支持自动报表”就立即采购工具。采购前至少应拿一个真实项目做验证,重点检查以下问题:
- 是否能够同时呈现计划进度、实际进度和里程碑偏差?
- 风险是否可以绑定负责人、截止时间和处理状态?
- 项目经理能否快速生成管理层摘要,而不是导出大量明细?
- 不同部门是否可以在权限范围内查看同一项目事实?
- 历史任务、需求、缺陷和附件是否能够平滑迁移?
- 私有化部署、接口能力和审计要求是否满足企业规范?
3. 工具自动化的边界:能汇总事实,不能代替判断
自动化最适合处理重复、规则明确的工作,例如汇总任务状态、统计逾期事项、计算里程碑完成情况、提醒报告截止时间。它不适合直接替项目经理判断风险等级,也不应把“任务已关闭”自动等同于“交付物已验收”。
因此,建议把自动化分成三层:第一层自动采集事实,第二层按规则提示异常,第三层由项目经理确认影响和决策。把三层混成一层,容易出现系统显示绿色、业务实际不可交付的情况。

六、不同项目情境下,状态报告应该如何调整
1. 研发迭代型项目:重点看燃尽、阻塞和质量风险
研发项目更新频率较高,状态报告不宜把每个开发任务逐条复述。更值得关注的是迭代目标是否完成、剩余工作量是否集中在高风险模块、缺陷是否出现回流,以及依赖事项是否影响测试或发布。
如果迭代周期为两周,可以在每周报告中固定呈现:本期目标、已完成交付物、未完成原因、严重缺陷、外部依赖和下周风险。对于频繁变更的团队,还应记录本周期新增范围,避免把范围膨胀误判为团队执行不力。
2. 跨部门建设项目:重点看依赖和决策链路
跨部门项目最常见的延误并非某个人没有工作,而是等待确认、审批、接口、资源或外部供应商。报告应单独设置依赖项区块,并明确依赖方、预计完成时间、对本项目的影响以及升级路径。
如果一个事项连续两个周期处于黄色状态,我会建议项目经理重新判断:它究竟是普通风险、已经发生的问题,还是需要管理层介入的决策事项。长期停留在黄色,往往说明团队没有真正处理它。
3. 客户交付型项目:重点看承诺、验收和变更
客户项目不能只看内部任务是否完成,还要看客户承诺是否兑现。报告至少要包含交付物验收状态、客户待确认事项、范围变更、上线准备和遗留问题。
尤其要把“内部完成”和“客户认可”分开记录。研发标记任务完成,不代表客户已经验收;实施完成配置,也不代表客户已经完成培训。两种状态混在一起,会让项目在内部看似收尾,外部却仍处于交付风险中。
4. 高风险或关键里程碑项目:缩短更新周期,但不要盲目增加会议
当项目进入上线、切换、合规审查或重大客户验收阶段,可以提高报告更新频率,但频率提升必须服务于更快决策。日报应只记录变化、阻塞和需要立即处理的事项,不要把周报复制成七份。
如果每天没有新的决策或风险变化,日报可能只是增加填报负担。此时可以采用“异常触发更新”,即状态变化超过预设条件时立即更新,而不是机械地每天填写完整报告。

七、报告模板怎么设计:一页内容也能支持管理决策
1. 推荐的一页式状态报告结构
如果团队刚开始建立状态报告机制,我建议先采用一页式结构,而不是一上来设计几十个字段。一页报告应让读者在三分钟内看懂项目健康度,并在十分钟内明确需要采取的行动。
| 区域 | 建议内容 | 填写原则 |
|---|---|---|
| 总体状态 | 绿、黄、红及一句判断 | 必须说明颜色依据 |
| 本周期成果 | 已验收交付物和关键里程碑 | 写结果,不写活动 |
| 计划与实际 | 原计划、实际、偏差、原因 | 使用同一统计口径 |
| 风险与问题 | 事件、影响、触发条件、应对方案 | 区分风险和已发生问题 |
| 行动项 | 事项、负责人、期限、验收标准 | 一个事项只设一个最终负责人 |
| 需决策事项 | 选项、影响、建议、最晚决策时间 | 不要只写“请领导关注” |
| 下周期计划 | 目标、关键交付物、前置条件 | 写清完成标准 |
模板字段不宜过多。每增加一个字段,都会增加填报成本;只有当该字段能够支持判断、追踪或决策时,才值得保留。团队可以先运行两到四个报告周期,再根据实际使用情况删除没人看的字段。
2. 建立统一的状态报告写作规则
- 所有日期使用具体日期,不使用“近期”“下周内”等模糊表述。
- 所有进度百分比说明计算口径,必要时同时列出任务数或交付物数量。
- 所有风险写明影响范围和下一次检查点。
- 所有行动项绑定一名最终负责人。
- 所有“已完成”事项尽量附带验收结果、链接或证明材料。
- 所有红色事项说明升级对象和需要的决策。
- 连续两个周期没有变化的事项,必须重新判断是否仍然有效。
3. 报告评审会议应该怎么开

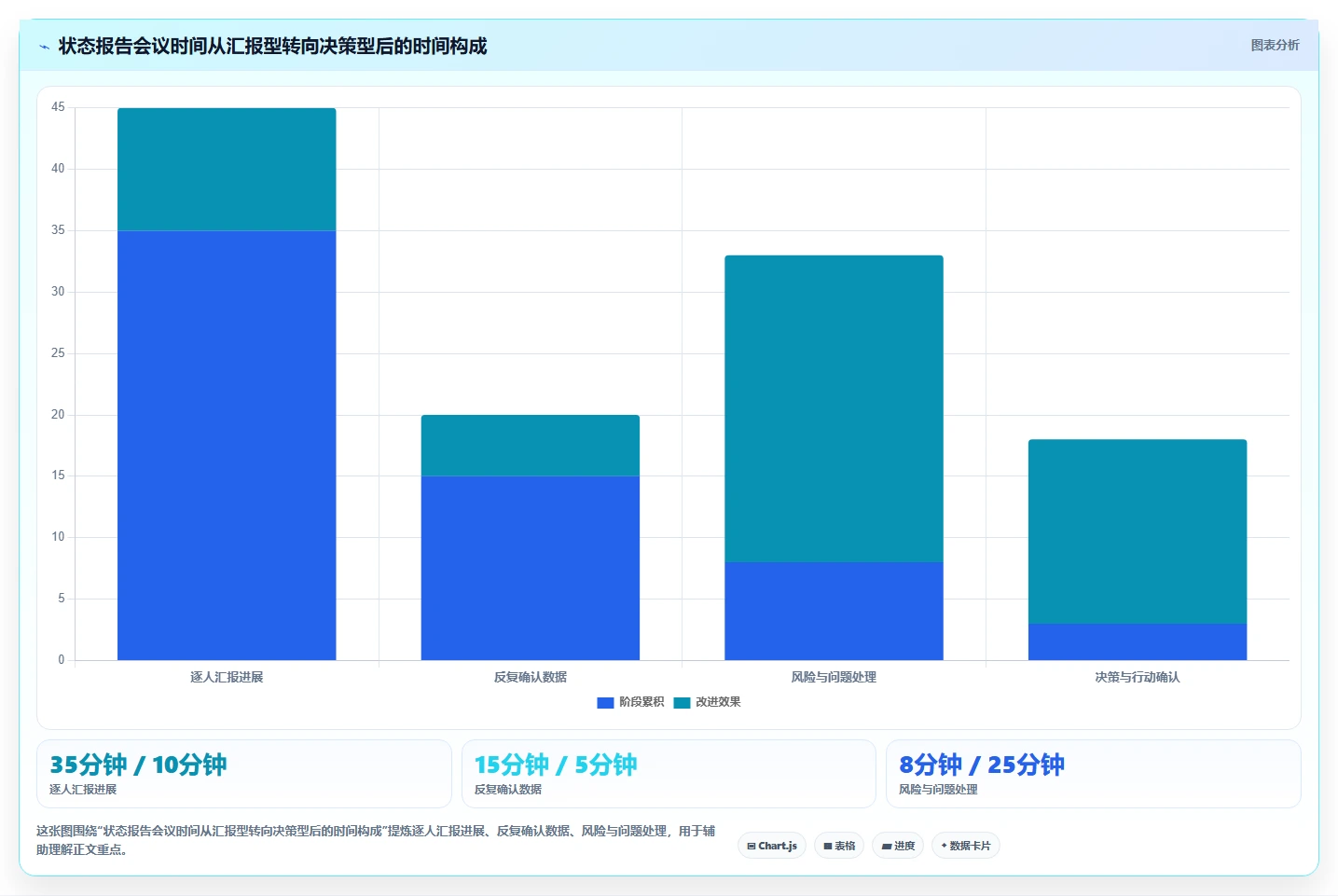

状态报告不是为了替代会议,而是为了让会议从“轮流汇报”变成“集中解决问题”。会议开始前,参会者应先阅读报告;会议中不再逐项朗读完成任务,而只讨论黄色、红色、逾期行动项和需要决策的内容。
我建议把会议时间分成三段:先确认项目总体状态,再处理影响里程碑的风险和问题,最后确认行动项与决策记录。若一个议题没有明确的决策者、负责人或下一步时间,会议结束后它很可能再次出现在下周报告中。

八、不同情况下的取舍:效率并不等于报告越短或更新越快
1. 详细报告与精简报告如何取舍
精简报告阅读速度快,适合管理层和项目组合汇总,但容易丢失执行上下文;详细报告便于追溯和协作,却可能让关键风险淹没在大量任务中。最合理的方式通常不是二选一,而是采用“摘要加明细”的双层结构。
| 使用场景 | 更适合的报告形式 | 主要取舍 |
|---|---|---|
| 管理层周度决策 | 一页摘要 | 阅读快,但需链接到明细验证 |
| 项目团队执行 | 任务与行动明细 | 信息完整,但维护成本更高 |
| 项目组合管理 | 统一状态卡片 | 便于横向比较,但需要统一口径 |
| 重大上线阶段 | 异常触发日报 | 响应快,但需要避免重复填报 |
| 合规和审计场景 | 带历史记录的详细报告 | 追溯性强,但权限与数据治理要求更高 |
2. 自动化与人工判断如何取舍
自动化适合处理客观事实,例如任务是否逾期、缺陷数量变化、里程碑日期和负责人分布。人工判断适合处理影响分析,例如某个延期是否可以通过并行开发消化,某项需求变更是否值得牺牲上线时间。
如果全部依赖人工,报告容易出现漏报和口径不一致;如果全部依赖系统状态,报告又会把复杂项目简化成错误的颜色。最佳实践是让系统负责“发现异常”,让项目经理负责“解释异常”。
3. 日报、周报和月报如何取舍
日报适合高风险、变化快、时间敏感的阶段;周报适合多数研发和交付项目;月报适合项目组合、预算和资源层面的趋势判断。报告频率应由风险变化速度和决策需求决定,而不是由管理者的习惯决定。

九、如何用数据验证状态报告是否真的提升了效率
1. 不要只统计报告提交率
报告按时提交率只能说明团队完成了一个行政动作,不能证明效率得到提升。更有意义的指标应覆盖报告质量、风险响应、沟通负担和行动结果。
- 状态报告按时提交率:判断机制是否能够稳定运行。
- 关键风险提前识别天数:判断报告是否帮助团队更早发现问题。
- 行动项按期关闭率:判断报告是否推动了实际执行。
- 报告发布后的澄清消息数量:判断事实口径是否足够清晰。
- 逾期事项重复出现次数:判断团队是否真正完成复盘和升级。
- 项目经理编制报告耗时:判断数据采集和整理是否过于依赖人工。
这些指标不能孤立解读。例如,澄清消息减少可能是报告更清晰,也可能是团队不再反馈。因此还应结合风险提前识别和行动关闭率一起观察。
2. 建议采用四周试点,而不是直接承诺效率提升
如果团队希望验证某个模板或某项目管理工具是否有效,可以选择一个真实项目进行四周试点。第一周记录当前报告耗时、重复确认次数、逾期行动项和风险发现时间;第二周统一字段;第三周开始按固定节奏评审;第四周比较变化并访谈使用者。
试点期间不要同时更换太多管理规则,否则很难判断效果来自模板、工具还是会议调整。最好只改三件事:统一状态字段、强制行动项责任和期限、会议只讨论异常事项。
| 观察维度 | 试点前记录 | 试点后比较 | 解释方式 |
|---|---|---|---|
| 编制报告耗时 | 每周平均小时数 | 是否下降或转向分析时间 | 耗时下降不应以信息缺失为代价 |
| 风险提前识别 | 风险首次出现距里程碑的天数 | 是否提前发现 | 要区分真正提前和事后补录 |
| 行动项关闭率 | 按期关闭事项占比 | 是否提高 | 检查是否降低了验收标准 |
| 重复沟通量 | 每周期澄清消息和重复会议次数 | 是否减少 | 需确认是否转化为更有效的决策沟通 |

十、最常见的五个误区,以及我的修正建议
1. 误区一:报告越详细,管理价值越高
详细不等于有效。信息过多会增加阅读成本,也会掩盖真正需要决策的事项。建议采用摘要加明细结构,把细节放在可追溯的任务或交付物页面中。
2. 误区二:所有项目都应该每天更新
更新频率应匹配风险变化速度。稳定的研发迭代项目强行日报,可能让成员把时间花在填表上;处于上线切换阶段的项目只做周报,则可能错过处理窗口。
3. 误区三:绿色代表项目一定不会延期
绿色只能代表按照当前信息判断,项目暂时没有触发红黄灯规则。它不是对未来交付的保证。报告应保留“未来一个周期内的主要风险”,否则绿色状态很容易造成过度乐观。
4. 误区四:风险写得越严重,项目经理越专业
把所有事项都标红并不能提升风险管理质量。真正专业的判断是说明风险等级的依据、可能影响、应对成本和升级时点。风险等级过高会造成资源疲劳,最终让真正的重大风险失去注意力。
5. 误区五:换工具就能解决报告效率问题
工具可以减少数据搬运、提供提醒和统一视图,但无法自动解决目标不清、责任不明和决策链过长。如果团队连“什么算完成”都没有定义,任何系统都只能更快地展示混乱。

十一、给不同团队的落地行动建议
1. 如果团队还没有统一模板
不要先追求复杂系统。用一页表格建立最小可行版本,固定总体状态、计划实际、风险问题、行动项和需决策事项五个区域。连续使用两周后,删除没人阅读、无法推动决策的字段。
2. 如果团队已经有模板但报告没人看
先检查报告是否与会议议程脱节。如果会议仍然逐人汇报,报告自然会变成会前材料。将会议改为只处理黄色、红色和逾期事项,并要求每项讨论最终生成负责人和截止时间。
3. 如果报告编制耗时很长
先找出耗时最高的数据采集环节。若主要问题是多个系统之间重复复制,可以评估某项目管理工具或某项目管理平台是否支持统一任务、需求、缺陷和里程碑视图。工具评估应使用真实项目试填,而不是只看演示页面。
4. 如果项目风险总是最后才暴露
检查报告是否只有“已完成事项”,是否缺少未来一个周期的风险和触发条件。要求每个项目在报告中至少写出一项未来风险,并说明如果触发,谁在什么时候采取什么措施。
5. 如果团队成员抵触填报
不要把状态报告设计成额外的行政作业。减少字段,明确哪些信息会用于资源协调和问题解决,并让项目经理真正根据报告采取行动。成员只有看到“填报带来了资源、决策或阻塞解除”,才会认为报告值得维护。
十二、开始执行前的十项检查清单
在发布第一份标准化状态报告之前,可以用下面的清单做一次快速检查:
- 是否写明了项目当前阶段和关键里程碑?
- 是否同时呈现计划值与实际值?
- 进度百分比是否有统一计算口径?
- 是否明确区分风险、问题和行动项?
- 每个风险是否包含触发条件、影响和应对方案?
- 每个行动项是否只有一名最终负责人?
- 截止时间是否使用具体日期和时间?
- 是否列出需要管理层决策的事项?
- 上一周期的行动项是否得到复盘?
- 报告是否真正服务于会议、资源协调和项目决策?
如果只能先做三项,我建议优先做计划与实际对照、负责人与截止时间、上一周期行动复盘。这三项最容易改变报告的管理属性,也最容易在短周期内观察到效果。
十三、结语:状态报告不是项目的“仪表盘”,而是团队的“纠偏机制”
很多文章把状态报告描述成项目仪表盘,这个比喻只说对了一半。仪表盘的作用是展示状态,但团队效率真正提升的关键,是展示之后能否及时纠偏。因此,一份报告即使颜色漂亮、图表丰富、页面完整,如果没有把偏差转化为责任、期限和决策,它仍然只是信息展示。
我的专业判断是:状态报告最重要的不是证明团队很忙,而是让团队在代价还可控的时候承认偏差。它应当允许成员报告坏消息,也应当让管理者看到问题的真实边界。只有这样,项目经理才能在延期变成承诺失效之前调整资源,在需求变更变成返工之前冻结范围,在外部依赖失控之前启动替代方案。
下一步可以选择一个正在进行的项目,用本文的一页式结构试运行四周。第一周记录报告耗时、风险发现时间、行动项关闭率和重复沟通次数;第二周统一字段;第三周让会议只讨论异常和决策;第四周比较数据并访谈团队成员。不要急着承诺效率提升多少,先确认报告是否让问题更早出现、责任更清晰、会议更聚焦、决策更及时。
当这些变化能够稳定发生,项目状态报告才真正从“每周必须提交的材料”,变成了团队共同使用的项目控制系统。
常见问题解答(FAQ)
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/36362
读者评论
文章把状态报告从“工作记录”提升到“管理工具”,尤其是计划、实际、偏差三项对照,能帮助团队更早发现延期原因,实操价值比较强。
红黄绿的定义不能只靠主观判断,这篇文章提出用影响对象和触发条件统一口径,适合跨部门项目减少沟通偏差。
风险、问题和行动项分开记录这一点很重要。很多周报确实只写风险描述,却没有负责人和截止时间,最后容易变成重复汇报。
文中关于完成百分比的提醒很客观。只看80%容易忽略剩余工作的复杂度,结合里程碑和关键交付物会更接近真实进度。
文章方法较完整,但落地时还要控制报告长度和更新成本。字段过多可能增加项目经理负担,建议先围绕关键里程碑试运行,再逐步扩展。
