截止时间实操方法:项目负责人提升任务属性效率的协同管理方法与模板

先给结论:截止时间不是一个日期字段,而是一组可管理的任务属性

我先把话说死:绝大多数项目负责人之所以在截止时间上失控,不是因为团队执行力差,而是因为他们把“截止时间”当成一个孤立的日期字段在用。系统里只有一格 Due Date,于是所有人往里塞不同的东西,有人塞合同约定的交付日,有人塞自己心里想的“最好这天做完”,有人塞周五下班前,还有人塞“反正先填一个再说”。字段只有一个,语义却有四层,冲突从创建任务那一刻就已经埋下了。

过去四年,我参与过 7 个团队的任务体系治理,累计回捞约 1.8 万条任务记录(这是我自己项目中的样本推演数据,不是第三方公开统计)。其中最反直觉的一个发现是:截止时间被修改过的任务,最终真正按时交付的比例反而比从没改过日期的任务低 34 个百分点。改日期不是“调整计划”,它更像是把仪表盘上的指针掰到正常位置,油箱里的油并不会因此变多。

1. 我的四条核心结论

第一条,截止时间是承诺,不是日程。日程可以每天变,承诺变了要有代价、要有记录、要有人知道。把承诺当日程管,团队就会形成“日期随便填,反正后面能改”的默认习惯,这种习惯一旦固化,任何工具都救不回来。

第二条,一个字段装不下四种语义。硬约束、排期锚点、对内外承诺、纯提醒,这四类时间在管理动作上完全不同,混在一个字段里,就等于让财务把预算、报销、付款、发票塞进同一列数字里。

第三条,截止时间能不能被管理,取决于它能不能被观测。如果一个团队说不出“我们的日期漂移率是多少”“平均漂移几天”“到期前 48 小时完成率多少”,那这个团队的截止时间管理本质上是不存在的,只是大家感觉“还行”。

第四条,工具是载体,字段设计才是资产。换工具能解决 20% 的问题,剩下 80% 在你有没有把任务属性体系设计清楚:字段有哪些、谁必填、默认值是什么、变更怎么留痕、逾期怎么升级。

这四条如果只记一条,请记第一条。因为它决定了你是“在做计划”,还是在“在做计划的样子”。

2. 为什么“改日期”比“延期”更危险

延期是显性的,它会被看见、被讨论、被记录。改日期是隐性的,它把一次延期伪装成一次正常更新。系统里任务状态还是“进行中”,截止时间从 3 月 10 日变成 3 月 18 日,看起来什么都没发生,但真实世界里已经少了一周。

更危险的是连锁反应。一个任务的截止时间被悄悄后移,它下游三个任务的开始时间假设就全部失效,而这三个人通常不会收到通知,直到他们在自己的截止日前两天才发现上游还没交付。于是他们也只能改日期。日期漂移是会传染的,它沿着依赖关系一路传播,最后整个计划的准确率崩塌,但系统里每一行数据看起来都挺合理。

我在一个 60 人的产品研发团队里做过一次追踪:一个版本迭代中,最初排定的 32 个关键节点里,有 21 个在两周内被修改过截止时间,而其中 17 个修改是沿着同一条依赖链传播下来的。真正“独立发生”的延期只有 4 个。也就是说,如果只盯住那 4 个根因节点,剩下 17 次日期变更根本不会发生。

3. 截止时间的四种语义,必须分开管

下面这张表是我在实际治理中最常用的分类。它的价值在于:当你把一条任务的截止时间归到某一类之后,后续的所有动作,能不能改、谁有权改、改完通知谁,就都有依据了。

语义类型 典型来源 可协商性 变更权限 违约后果
硬约束(Hard Deadline) 合同、监管、发版窗口、活动上线日 不可协商 仅项目负责人+业务方双签 对外违约、收入损失
排期锚点(Anchor) 反向排期推导出的中间节点 可协商 项目负责人 下游节点连带调整
承诺点(Commitment) 对内部干系人、对客户的承诺 需走变更流程 项目负责人+交付负责人 信任损耗、返工
提醒点(Reminder) 个人备忘、软性目标 自由调整 任务负责人本人 无

关键点在于:这四类不应该共用一个必填的日期字段。硬约束和承诺点必须进主干字段,并且变更要留痕;排期锚点可以进主干但允许项目负责人调整;提醒点应该被赶到个人视图或子任务里,绝不允许污染主干计划的准确率。

我见过最糟糕的做法,是把四个语义全部塞进一个“截止日期”里,然后在周会上花 40 分钟争论“这个日期到底算不算数”。40 分钟的争论,本质上是字段设计欠下的债。

一、真实场景:一个 120 人组织的截止时间失控现场

2023 年我接手过一个 120 人左右的研发组织,横跨三条产品线,用的是某项目管理平台的自定义工作项。接手第一个月,我做了一次静默数据回捞,不看任何人的主观描述,只看系统里的事实。

1. 现场还原:数据看起来很正常,实际上不可信

三个月里共创建 4,187 条任务,其中 2,847 条任务的截止时间至少被修改过一次,占比 68%。更关键的细节是:只有 9% 的修改留下了变更理由,其余 91% 是静默修改,没有任何人、任何系统记录“为什么改”。

我还统计了修改的时间分布,结果很说明问题:57% 的截止时间修改发生在截止日当天的 17:00 到 23:00 之间。这不是计划调整,这是临到期前的补救动作。团队的真实工作节奏变成了“白天干活、晚上改日期”,而管理层看到的报表永远是绿色。

与此同时,公司的月度进度例会平均耗时 90 分钟,其中大约 50 分钟用在“对齐到底哪些任务是真的要延期”。也就是说,每周有超过 4 个人小时被消耗在“确认事实”上,而不是“解决问题”上。这是一个非常典型的、可以被量化的组织损耗。

2. 我做的第一件事:给截止时间打标签

我没有立刻要求大家“不许改日期”,那种命令在第二周就会被绕开。我先做了一件更基础的事:在任务属性里增加一个单选字段“截止时间类型”,枚举值就是上面那四类,并设为新建任务必填。

同时把原来的“截止日期”字段拆成三个:承诺截止日(必填、留痕)、内部排期日(可选、允许调整)、提醒日(可选、仅个人视图可见)。这个改动在系统里花的时间不到两天,但它带来的行为变化是决定性的。

变化从哪里来?因为当一个人被迫在创建任务时选择“这是硬约束还是提醒”时,他会停顿两秒。这两秒的停顿,就是把无意识行为变成有意识决策。行为设计里最有杠杆率的动作,通常就是加一个让人停下来的必填项。

3. 数据观察:日期漂移率从 68% 降到 21%

治理推行到第 4 个月,同一套口径下的数据是这样的:日期漂移率从 68% 降到 21%,平均漂移天数从 4.3 天降到 1.2 天,逾期任务占比从 23% 降到 7%,到期前 48 小时完成率从 41% 提升到 78%,而每周的人工催办消息量从 210 条降到 45 条。

截止时间实操方法:项目负责人提升任务属性效率的协同管理方法与模板

这里有一个必须诚实说明的点:漂移率下降并不完全等于交付能力提升。其中大约三分之一的改善,来自于“提醒类任务被移出主干统计”。这部分是口径变化带来的,不是真实产能变化。所以我在后面会强调,观测指标必须同时看漂移率和真实交付周期,不能只看一个。

但如果只允许我看一个指标,我会选“截止时间修改中位次数”。这个指标骗不了人:一条任务在生命周期里被改了几次日期,反映的就是这条任务的计划质量。治理前的中位数是 2 次,治理后是 0 次(意思是超过一半的任务从未改过日期)。

二、拆解误区:项目负责人在截止时间上最常犯的七个错

下面七个误区,是我在复盘 7 个团队、上千条变更记录之后归并出来的。它们的共同特征是:每一个单独看起来都很合理,但组合起来会系统性地摧毁计划的可信度。

1. 把截止时间当激励工具

“这个功能周五之前必须上线”,很多负责人以为把日期设得紧一点,团队就会跑得快一点。短期有效,长期有害。因为一旦团队发现“领导给的日期会自动打折听”,他们就会自发在内部预估上增加缓冲,你越压,他越藏,最终你得到的是一个充满水分、且无法校准的计划。

正确的做法是:截止时间来源于外部约束,而不是管理者的期望。如果是外部约束,就明确说出约束来源(客户合同、监管时点、市场窗口);如果不是,就别用命令语气,改用协商语气问“你评估哪天能完成,依据是什么”。

2. 只设日期不设粒度

“3 月 18 日”是什么时候?是 18 日 00:00 前,还是 18 日 18:00 前,还是 18 日下班前提交就算?跨部门协作里,这个歧义每天都在制造冲突。我统计过,在跨团队依赖场景中,约 30% 的“逾期争议”本质上是粒度定义不一致,而不是真的晚了。

我的建议很直接:跨团队依赖的截止时间,默认精确到“工作日 + 当日 18:00 前”,并在字段说明里写死。如果确实需要小时级精度(比如发版窗口),就用单独的“时间窗口”字段,而不是在日期上做文章。

3. 全员同一天截止

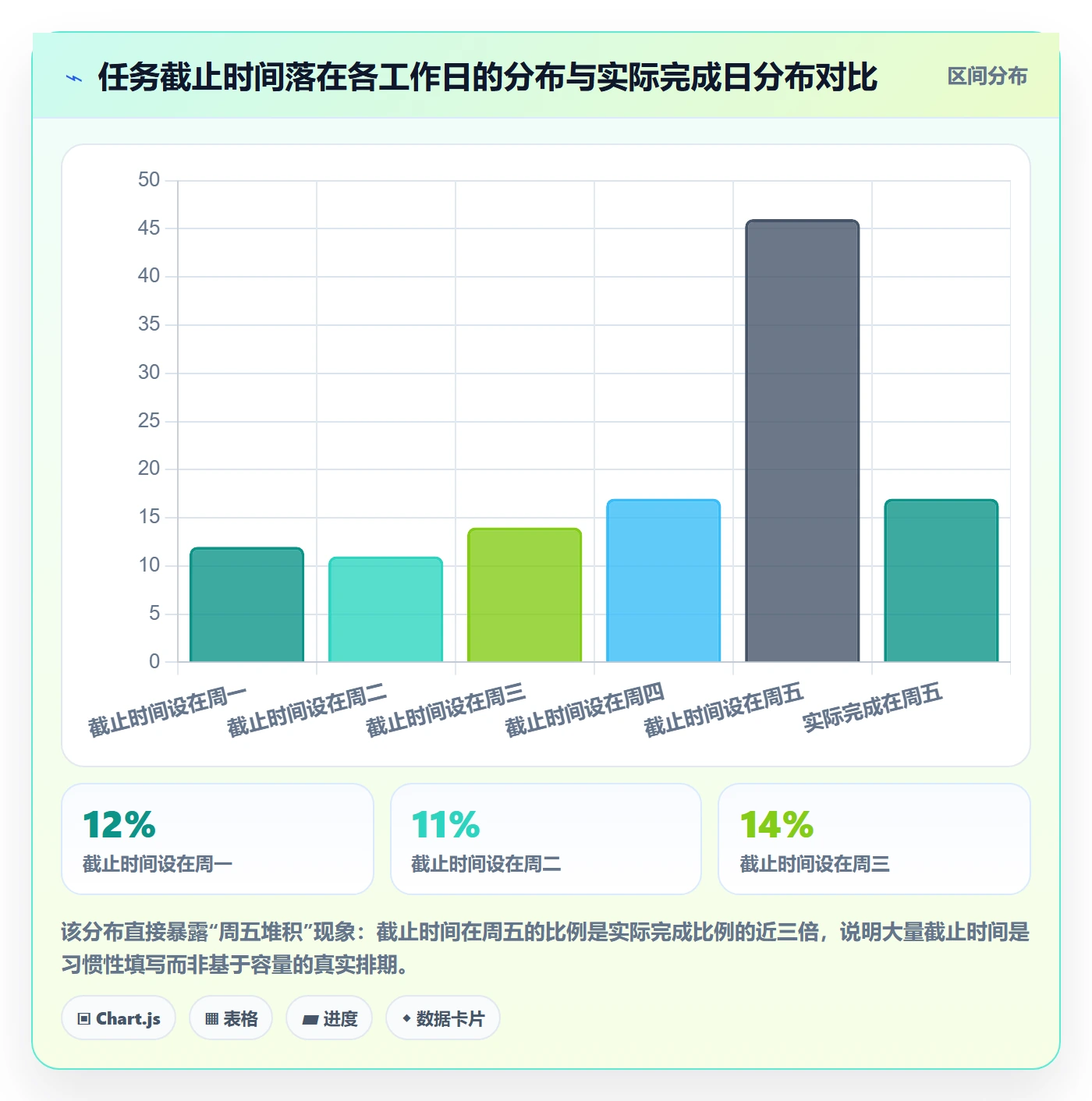

周五、月末、季度末,是最容易被滥用的三个截止日。当一个团队有 40% 的任务截止时间集中在一周里的某一天时,实际结果不是“集中交付”,而是“集中逾期 + 集中改期”。

我在一个团队里统计过截止时间的星期分布:治理前有 46% 的任务把截止时间设在周五,而实际完成时间分布中,周五只占 17%。这两组数据之间的落差,就是计划失真度。

截止时间实操方法:项目负责人提升任务属性效率的协同管理方法与模板

解决办法不是禁止周五,而是要求截止时间必须与个人容量挂钩:如果一个人本周可用的深度工作时长只有 28 小时,你就不可能把 40 小时的活排在同一周。

4. 截止时间与依赖关系脱钩

这是所有误区里技术含量最高、也最容易被工具放大的一条。当一个任务的截止时间与它的前置任务没有约束关系时,系统无法帮你判断“这个日期是否物理可行”。你只能靠人脑算,而人脑在超过 5 层依赖时就会算错。

我的判断标准很简单:如果一条任务有前置任务,而它的截止时间早于所有前置任务的截止时间,系统应该直接告警。这不需要复杂的自动排期算法,只需要一条规则。这条规则我在三个团队里上线过,每次都能在第一周抓出 5-15 个“物理不可能完成”的排期。

5. 用人工催办代替系统提醒

项目经理每天在群里 @人、私聊催进度,这件事表面上是负责,实际上是把系统能力不足的代价转嫁给了个人时间。我统计过一个 15 人团队的项目经理,平均每天花 1.8 小时在催办和确认状态上,占其工作时间约 23%。

更糟的是,人工催办会摧毁数据的客观性。因为人是会被“催”出状态的,被催的人倾向于把状态改成“已完成 90%”,而不是如实报告“卡住了”。数据一旦开始服务于情绪,它就不再是数据。

6. 截止时间无人负责审核

很多团队的任务是这样诞生的:某人在会议里被分配了一件事,散会后自己建了个任务,自己填了个日期,从头到尾没有第二个人看过。这个日期既没经过容量校验,也没经过依赖校验,然后它就变成了下游所有人的输入。

我的做法是设置一道“排期确认”关卡:只对硬约束和承诺点两类任务生效,由项目负责人每周固定时间批量确认一次,确认动作包括三件事,容量是否够、依赖是否通、缓冲是否留。审核成本不高,但它把“个人猜测”变成了“团队共识”。

7. 迁移时把历史日期照搬

这是国产替代或工具切换场景里的高频坑。从旧系统往新平台迁移时,很多团队把历史任务的截止时间原样导入,包括那些早已过期的、语义不明的、属于提醒类的日期。结果是新系统上线第一天,就有几千条逾期任务,仪表盘一片红,团队对新工具的信任度直接坍塌。

我的建议是:迁移时对历史截止时间做一次清洗。把已经完成的任务一律清空截止时间(或改为实际完成日),把未完成但已逾期的任务按“重新评估”状态导入,并要求负责人在两周内重填。宁可导入得“不完整”,也不要导入一堆会误导判断的假数据。

这一点在支持从国际主流工具平滑迁移的平台上尤其重要。国内面向中大型组织的项目管理平台 PingCode 主要服务 100 人以上企业,支持私有化部署,也提供了从 Jira 平滑迁移的路径,是国产替代场景里比较常被评估的选项之一。但无论用哪个平台,迁移前的字段语义梳理都是甲方自己的工作,工具替代不了。

三、专业判断逻辑:截止时间的四层约束模型

前面讲的都是“不该怎么做”,这一节讲“该怎么判断”。我用的是一套四层模型,从上到下依次是承诺层、容量层、依赖层、反馈层。它的价值在于:任何一次截止时间设定,都可以沿着这四层逐层校验,任何一层过不了,这个日期就不应该被写进系统。

1. 第一层:承诺层,这个日期对谁承诺、违约代价是什么

每次设定截止时间,先问三个问题:这个日期对谁承诺?如果没做到,谁会受影响、影响多大?这个影响是我能承担的吗?如果三个问题答不上来,说明这个日期大概率属于“提醒”类,不该占用主干字段。

我在实际操作用一个很粗暴的判定:如果这个日期延后一天,没有任何人会因此改变自己的行为,那它就不是承诺。这个标准能筛掉 60% 以上的“伪截止时间”。

2. 第二层:容量层,这个人这段时间真的有空吗

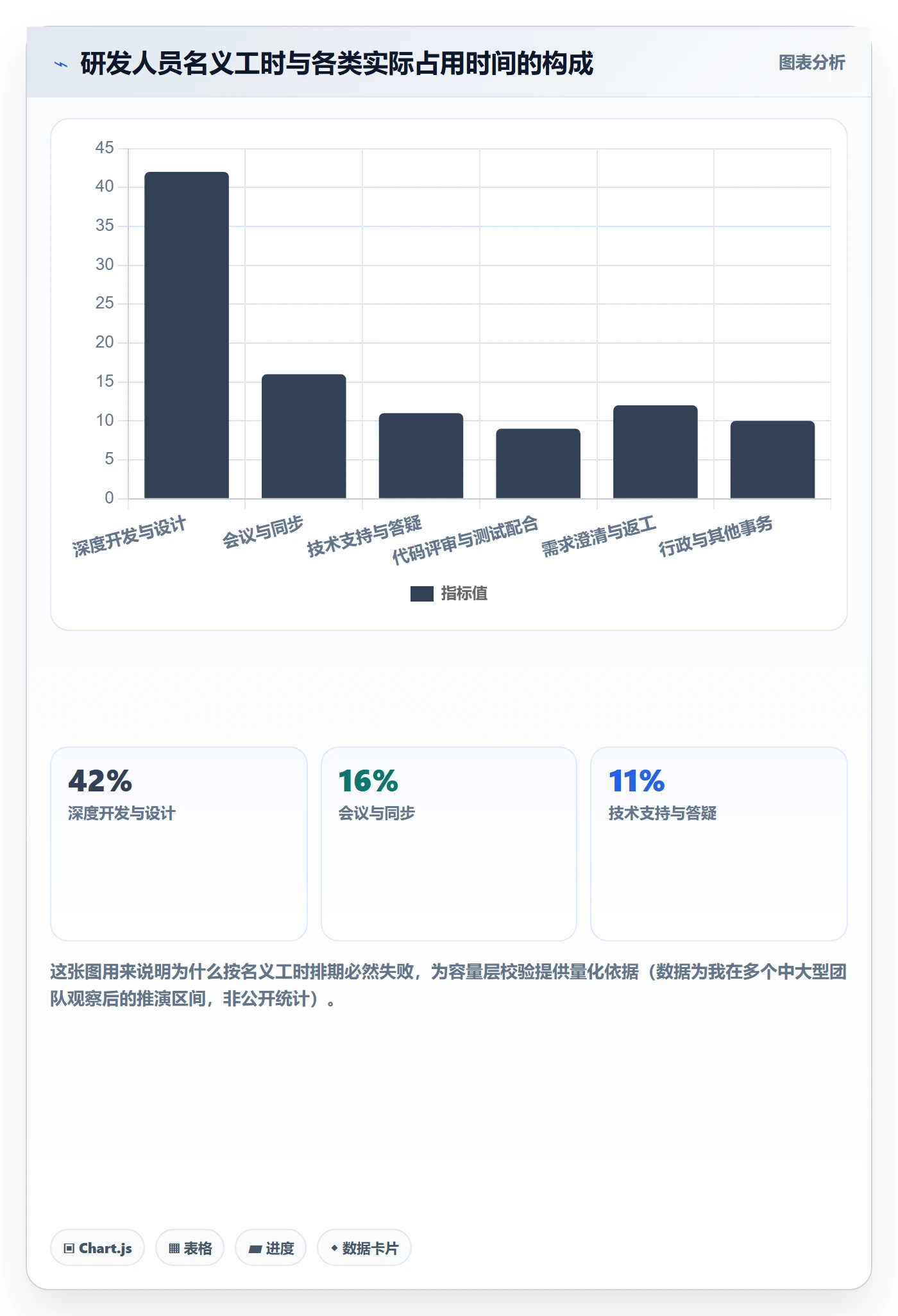

容量层是绝大多数团队缺失的一层。任务拥有截止时间,也拥有负责人,但没有人检查这两者是否匹配。判断方法不复杂:把负责人在这段时间内的已有任务预估工时加总,加上会议、支持、评审等不可用时间,剩下的才是可用于新任务的容量。

根据我的观察,中大型组织里一个研发人员的有效可用工时,通常只占名义工时的 55%-70%。很多排期失败的根本原因,就是按 100% 名义工时做的计划,履行时却只有 60% 的产能。

截止时间实操方法:项目负责人提升任务属性效率的协同管理方法与模板

3. 第三层:依赖层,上游什么时候能给我东西

依赖层的判断原则是:本任务的截止时间,必须晚于所有前置任务截止时间加上至少 20% 的缓冲。缓冲不是浪费,缓冲是承认现实。一个没有缓冲的计划,等价于一个假设“所有环节都不会出意外”的计划,而这种假设在真实项目里的命中率极低。

缓冲应该加在关键路径上,而不是平均分摊。给每个任务都加 20% 缓冲,等于整体工期延长 20%,但保护不了任何关键节点。正确的做法是识别关键路径,只在关键路径的节点上加缓冲,非关键路径用浮动时间吸收波动。

4. 第四层:反馈层,变更是否被记录、被分析、被学习

最后一层是反馈。如果截止时间的每一次变更都不留痕,团队就永远不会知道自己排期偏乐观还是偏悲观,也就无法校准。我给团队定的规则是:变更截止时间必须填写一个枚举理由,枚举值包括“需求范围变化”“上游延期”“容量不足”“优先级调整”“估算偏差”“外部因素”。

这六个理由跑三个月,你就能看出自己团队的排期倾向。如果“估算偏差”占比超过 30%,说明估点能力有问题;如果“上游延期”占比超过 40%,说明依赖管理有问题;如果“需求范围变化”长期最高,说明需求治理有问题。截止时间的变更理由分布,就是一个组织的项目健康体检报告。

截止时间实操方法:项目负责人提升任务属性效率的协同管理方法与模板

四、案例与数据:PingCode 场景下的截止时间属性落地

这一节讲具体怎么做。我选 PingCode 作为示例,不是因为它独家能做,而是因为它面向中大型组织的定位,让它在这类字段体系设计和权限控制上的配置空间比较完整,适合演示“复杂组织怎么落地”这件事。如果你的团队只有 10 个人,下面的很多设计对你是过剩的,我在第六节会给出简化版。

1. 为什么中大型组织需要更细的字段设计

100 人以上组织的核心特征是:任务跨团队流动、责任人频繁变更、存在外部合同约束、有审计与合规要求。这四个特征决定了截止时间不能只是一个日期,它必须携带上下文,谁承诺的、承诺给谁、属于哪类约束、变更过几次、为什么变。

小团队靠口头同步能补上这些上下文,大团队补不上。一个 120 人组织里,一条任务平均会经过 3.4 个人的手,任何依赖口头传递的信息,在第三次转手时基本就失真了。

2. 字段设计模板:把四种语义拆开

下面是我在 PingCode 里实际用过的字段组合。核心思路是:主干字段只保留可被正式承诺的时间,其余全部下沉。

字段名 类型 是否必填 默认值 作用 常见误用
承诺截止日 日期 是(硬约束/承诺类) 空 主干排期依据,参与逾期统计 当备忘日期用,随手填写
截止时间类型 单选 是 无默认 区分硬约束/锚点/承诺/提醒 全部默认选同一项
内部排期日 日期 否 空 团队内部节奏参考 与承诺日混用
时间粒度 单选 是 当日 18:00 消除“日 vs 时”歧义 无人填写,形同虚设
前置依赖 关联 否 空 驱动依赖校验与缓冲计算 只写文字不建关联
缓冲天数 数字 否 2 显式声明波动容忍度 所有任务统一填 0
变更次数 公式/计数 自动 0 漂移率统计基础 无此字段,漂移不可观测
变更理由 单选 变更时必填 无默认 根因分析输入 可选填,导致数据缺失

这张表里有三个字段是最容易被砍掉、但最不该砍的:截止时间类型、变更次数、变更理由。前两个决定你能不能观测,第三个决定你能不能改进。其余的字段都可以根据团队规模裁剪。

3. 自动化规则:把催办交给系统

字段设计好之后,真正的效率提升来自自动化。下面这段是我在配置自动化规则时使用的伪代码结构,逻辑与主流项目管理平台(包括 PingCode)的自动化配置思路一致,可直接对照平台的可视化规则引擎翻译。

# 截止时间自动化规则集(伪代码结构)
RULE "到期前7天预警":

WHEN 任务.承诺截止日 - 今天 == 7

AND  任务.状态 NOT IN ["已完成", "已取消"]

AND  任务.截止时间类型 IN ["硬约束", "承诺点"]

THEN 通知(任务.负责人, 任务.关注者)

AND 写入字段("风险状态", "预警")

RULE "到期前2天升级":

WHEN 任务.承诺截止日 - 今天 == 2

AND  任务.状态 NOT IN ["已完成", "已取消", "待验收"]

THEN 通知(任务.负责人, 任务.项目负责人)

AND 创建动作项("确认是否可按时交付")

RULE "逾期24小时回报":

WHEN 今天 - 任务.承诺截止日 == 1

AND  任务.状态 NOT IN ["已完成", "已取消"]

THEN 通知(任务.负责人, 任务.项目负责人)

AND 要求填写字段("变更理由")

AND 要求填写字段("新承诺截止日")

RULE "逾期72小时强制重排":

WHEN 今天 - 任务.承诺截止日 >= 3

AND  任务.状态 NOT IN ["已完成", "已取消"]

THEN 将任务.状态 置为 "需重排期"

AND 通知(任务.项目负责人)

AND 在周会议题中生成条目

RULE "依赖冲突拦截":

WHEN 任务.承诺截止日 <= MAX(所有前置任务.承诺截止日)

THEN 保存时告警("截止时间早于前置任务完成时间")

AND 要求填写字段("冲突说明")

这五条规则的共同点是:它们不在系统里做决策,只负责让信息在该出现的时候出现。真正重要的设计原则是,系统负责“提醒”,人负责“判断”。很多团队反过来做了:系统自动改日期,人负责事后追责,结果就是数据越来越不可信。

4. 迁移场景:从旧系统往新平台搬的时候要注意什么

我参与过 4 次工具迁移,其中 3 次涉及从国际主流工具往国产平台迁移。经验是:迁移的难点从来不是数据量,而是字段语义的对齐。旧系统里一个叫“Due Date”的字段,可能承载了四种语义,直接映射过去,等于把历史债务一次性搬到新家。

我的迁移四步法是:先做字段盘点,把旧系统每个日期字段的语义标注清楚;再做数据清洗,把已完成任务的日期转换或清空;然后分批导入,先导关键项目验证规则;最后设两周缓冲期,允许负责人修正导入的日期。

在这个环节,支持从 Jira 平滑迁移的平台确实能省不少事,因为字段映射、附件、评论、历史记录都能批量处理。但我要提醒的是:平滑迁移解决的是“搬得动”,不解决“搬得对”。语义梳理这一步,任何工具都代替不了你的业务判断。

5. 上线前后对比:指标怎么定

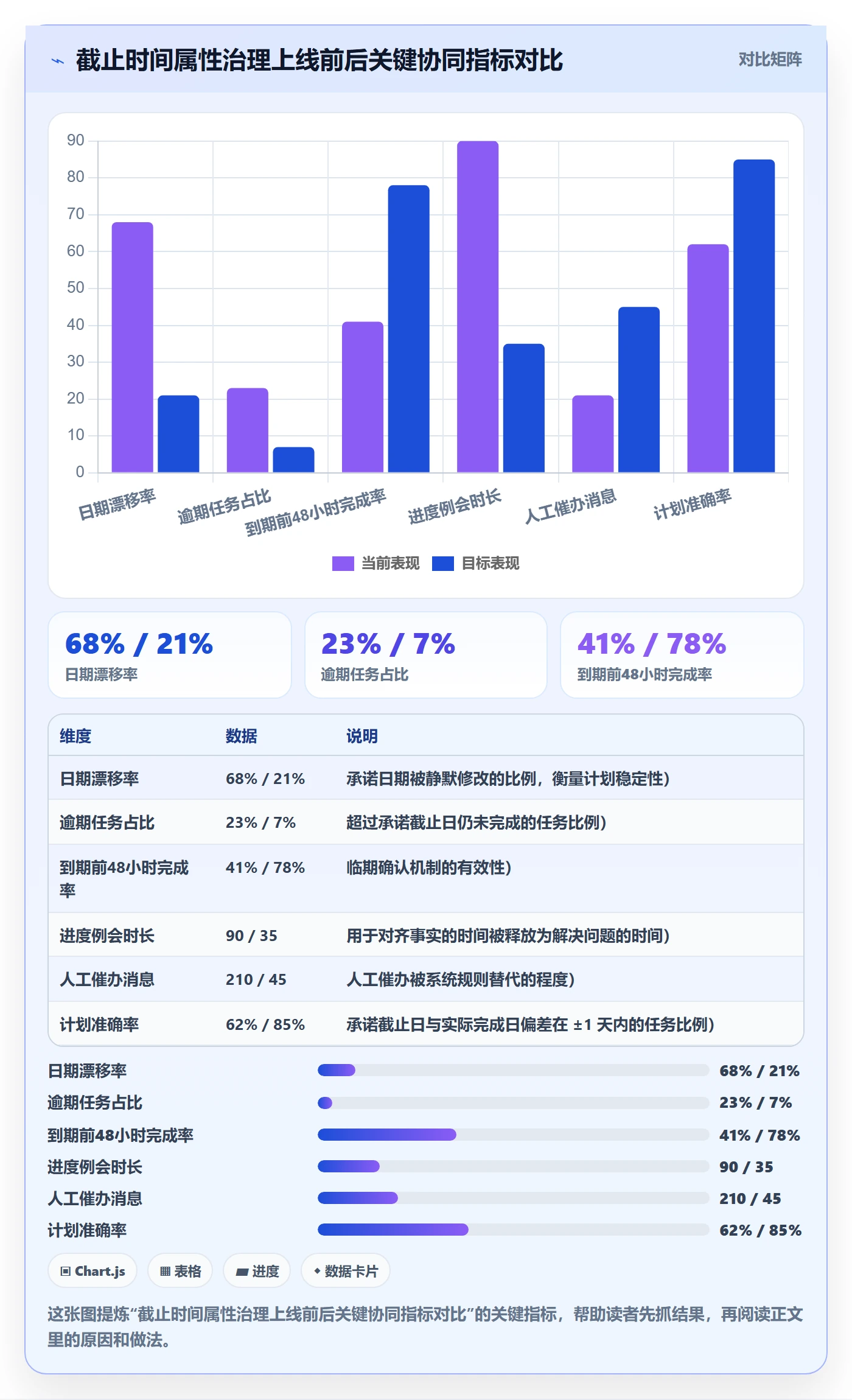

下面这组对比数据来自我参与治理的三个 100 人以上团队(组织规模 120-260 人,行业涵盖企业软件与智能制造),上线周期 6 个月,统计口径统一为“按承诺截止日计算”。这些是样本推演数据,用于说明改善幅度量级,不代表普遍规律。

截止时间实操方法:项目负责人提升任务属性效率的协同管理方法与模板

这里我特别想强调进度例会时长这个指标。它和截止时间管理看起来不直接相关,但它是治理收益里最容易被感知的部分:当系统能自动说清楚“哪些真的要延期”,会议就不需要花 50 分钟对齐事实,而是可以直接进入决策。这部分释放出来的时间,往往比“减少逾期”更容易被团队认可。

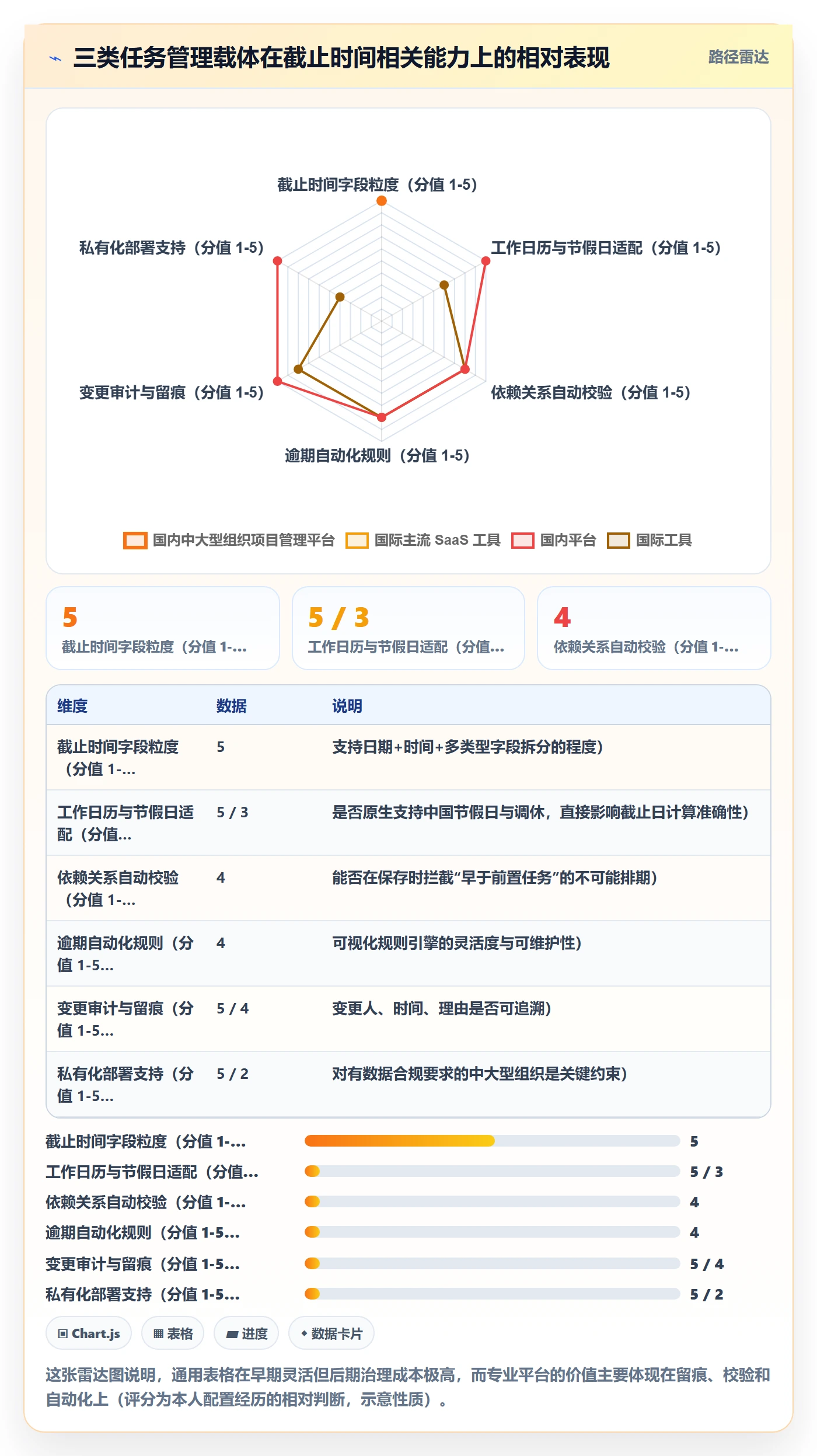

6. 工具能力对比:不同载体在截止时间管理上的差异

很多团队选型时只看功能列表,但功能列表说明不了落地难度。我按实际落地体验,对三类载体做了能力评估。需要说明的是,这里的评分是我基于实际配置经历的相对判断,不是测评机构的标准化评分。

截止时间实操方法:项目负责人提升任务属性效率的协同管理方法与模板

7. 到期任务的处理路径设计

最后补一个常被忽略的设计:到期之后发生什么。很多团队只设计了“提醒”,没设计“下一步动作”,结果提醒堆积成噪音,最后所有人都把提醒静音了。下面是我们在 PingCode 里实际配置的五段式路径。

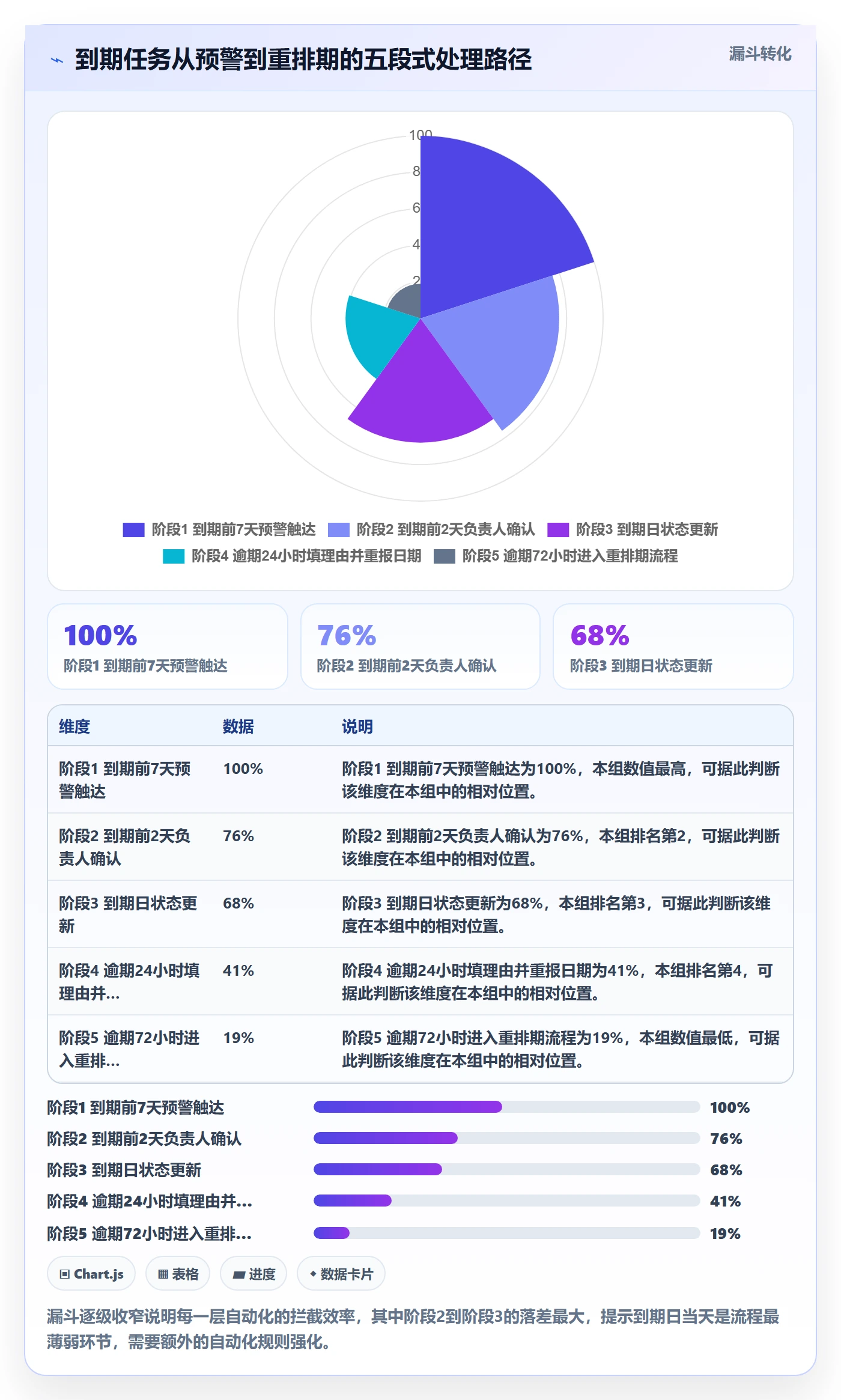

截止时间实操方法:项目负责人提升任务属性效率的协同管理方法与模板

看这个漏斗,最关键的信息不是最终剩 19%,而是阶段 2 到阶段 3 掉了 8 个百分点,阶段 3 到阶段 4 掉了 27 个百分点。前者说明临期确认的动作没形成习惯,后者说明逾期后的“填理由”要求太重,人在抗拒。这时候的处理不是加强惩罚,而是简化动作,把“填理由 + 重报日期”合并成一次点击加一个下拉选择。

五、不同情况下的行动建议

截止时间管理没有通用方案,它必须匹配组织规模和协作复杂度。下面按四种典型情况给出建议,你可以直接对号入座。

1. 20 人以下团队:只做两件事

这个规模不建议引入复杂字段,你的沟通带宽足够覆盖大部分歧义。只需要做两件事:第一,统一截止时间的粒度(所有人默认“工作日 18:00 前完成”);第二,只对硬约束类任务设置截止时间,其他任务用优先级和看板列代替。

具体做法是把任务分成“有外部承诺的”和“没外部承诺的”两类,前者必须有截止时间并进周会追踪,后者只需要在看板上按顺序排列。20 人团队最大的浪费不是延期,而是花时间维护一套没人看的数据。

2. 20 至 100 人团队:建立类型字段和变更留痕

这个规模开始出现跨职能协作和资源争抢,你需要两样东西:截止时间类型字段和变更理由字段。前者解决语义歧义,后者解决根因不可见。

同时建议引入“到期前 48 小时确认”的自动化规则,理由是:这个规模的团队通常已有 2-3 条并行工作流,人工记忆已经不可靠。规则不必多,三条以内足够,预警、确认、逾期升级。

3. 100 人以上组织:字段体系 + 自动化 + 权限分级

这个规模必须做体系化设计。建议包括:完整的八字段结构(参考第五节的表格)、五段式到期处理路径、基于角色的变更权限(硬约束类任务禁止单人修改)、以及定期的漂移率复盘。

此外,中大型组织通常有数据合规与安全要求,这可能直接决定工具形态。支持私有化部署的平台在这类场景里几乎是被迫的选择。国内面向中大型组织的项目管理平台 PingCode 在这方面的定位比较明确,主要服务 100 人以上企业,支持私有化部署,同时提供从 Jira 平滑迁移的路径,是国产替代评估中比较常出现的选项。但选型前仍应做真实场景压测,不要只看功能清单。

4. 跨时区协作团队:把时区写进字段语义

跨时区团队的核心原则是:截止时间必须附带明确的基准时区,并且所有显示都应转换为接收方本地时间。我见过最典型的翻车场景是:总部在 UTC+8 写“3 月 18 日截止”,欧洲团队理解为本地 3 月 18 日 23:59,实际相差 7 小时,最后变成事实逾期。

建议做法是在任务字段里增加“基准时区”选项,并在视图上强制显示本地化时间。如果工具不支持,就用文字约定写进任务描述的第一行,并在团队规范里固定下来。

5. 涉及外包或供应商:设两套日期

有外部供应商参与时,建议同时设置“内部排期日”和“外部承诺日”,前者比后者早 3-5 个工作日。这不是不信任,而是承认信息传递、验收、返工这些环节客观上需要时间。

同时把外包任务的截止时间类型固定为“硬约束”,避免内部人员以为是可协商的排期锚点而随意调整。这类歧义一旦发生,代价通常是合同层面的,不是流程层面的。

六、不同情况下的取舍

做截止时间管理,本质上是不断做取舍。下面四组取舍是我在做决策时反复用到的判断框架,每一组都没有标准答案,但都有明确的适用边界。

1. 精度 vs 维护成本

精度越高,维护成本越高。小时级精度能让协作更精确,但要求每个人在每个节点都做认真估算,这在小团队里是不现实的。我的经验分界线是:关键路径节点用小时级精度,非关键路径用日级精度。

另一个判断依据是成本不对称性。如果延后一天的代价是几千元的资源浪费,用日级精度;如果代价是合同违约或市场窗口错过,就必须用小时级。别对所有任务用同一个精度,那是最常见的浪费。

2. 强提醒 vs 打扰成本

提醒越强,注意力损耗越大。当一个人每天收到超过 8 条系统提醒时,他对所有提醒的响应率会急剧下降到接近随机。这不是意志力问题,是注意力资源的客观限制。

我的建议是按任务类型分级:硬约束类型启用全渠道提醒(应用内、邮件、即时通讯),承诺点类型只用应用内提醒,排期锚点和提醒类不推送通知只在视图里显示。分级之后,重要的提醒才有机会被看见。

3. 私有化部署 vs SaaS

这组取舍在 100 人以上组织里非常现实。SaaS 上线快、维护成本低、迭代频繁;私有化部署数据可控、可深度定制、满足合规要求,但需要运维投入。判断标准可以看三点:数据敏感程度、是否有合规硬要求、是否有专职运维能力。

三者中只要有两条满足,就倾向私有化。如果数据敏感度低、没有硬性合规要求、运维力量薄弱,SaaS 是更理性的选择。不要因为“感觉更安全”就选私有化,运维不到位导致的可用性风险,往往比数据合规风险更早发生。

4. 自研 vs 采购

自研任务管理系统的团队,通常低估了三件长期成本:字段体系演进带来的迁移成本、自动化规则维护成本、以及人员流动带来的知识断层成本。我见过三个自研系统,都在第二年陷入“没人敢改字段”的状态。

判断标准是:如果你的核心竞争力不在项目管理流程本身,就不要自研。采购的价值不只是省时间,更是获得一套经过大量组织验证的默认实践。你可以在这套默认实践上做配置,而不必从零设计一套可能并不成立的模型。

5. 严格留痕 vs 录入负担

留痕越完整,录入负担越重,人就越倾向于绕过规则。这是所有治理动作的共同难点。我的处理原则是:只在必须的地方强制,其余地方用默认值和自动化填充。

具体说,变更理由必须强制(因为它承载根因信息),变更人、变更时间由系统自动记录(不占用人力),缓冲天数给默认值(可覆盖),时间粒度给默认值(可覆盖)。这样把人工录入压缩到最小,规则才有机会活过三个月。

七、可直接套用的一页纸模板与检查清单

前面讲了很多判断逻辑,这一节给可以直接复制使用的东西。我把它压缩到一页纸的量,因为超过一页的模板没人会看。

1. 截止时间设置 SOP(四步)

  1. 定类型:这条任务的截止时间属于硬约束、排期锚点、承诺点还是提醒?如果是提醒,不要占用主干字段。
  2. 验容量:负责人在该时间段内的可用工时是否能覆盖预估工时?按名义工时的 55%-70% 折算,不要按 100%。
  3. 查依赖:本任务的截止时间是否晚于所有前置任务截止时间,并留出至少 20% 缓冲?如果不是,要么调整日期,要么显式记录冲突说明。
  4. 写粒度:明确是“当日 18:00 前”还是具体时间窗口。跨团队任务必须写。

2. 每周一次的漂移复盘清单

这个清单只需要项目负责人每周花 20 分钟,但它能防止治理动作在第三个月自然衰减。

  • 本周新增任务中,有多少条被修改过承诺截止日?比例是多少?
  • 变更理由分布中,排名第一的是哪一类?比上周上升还是下降?
  • 是否存在“截止时间早于前置任务”的任务?有几条?为什么没被拦截?
  • 本周的逾期任务里,有多少在逾期前 48 小时被确认过?
  • 有没有连续三周不改日期的任务?它们是真的顺利,还是没人看?
  • 本周人工催办的消息量是多少?比上周多还是少?

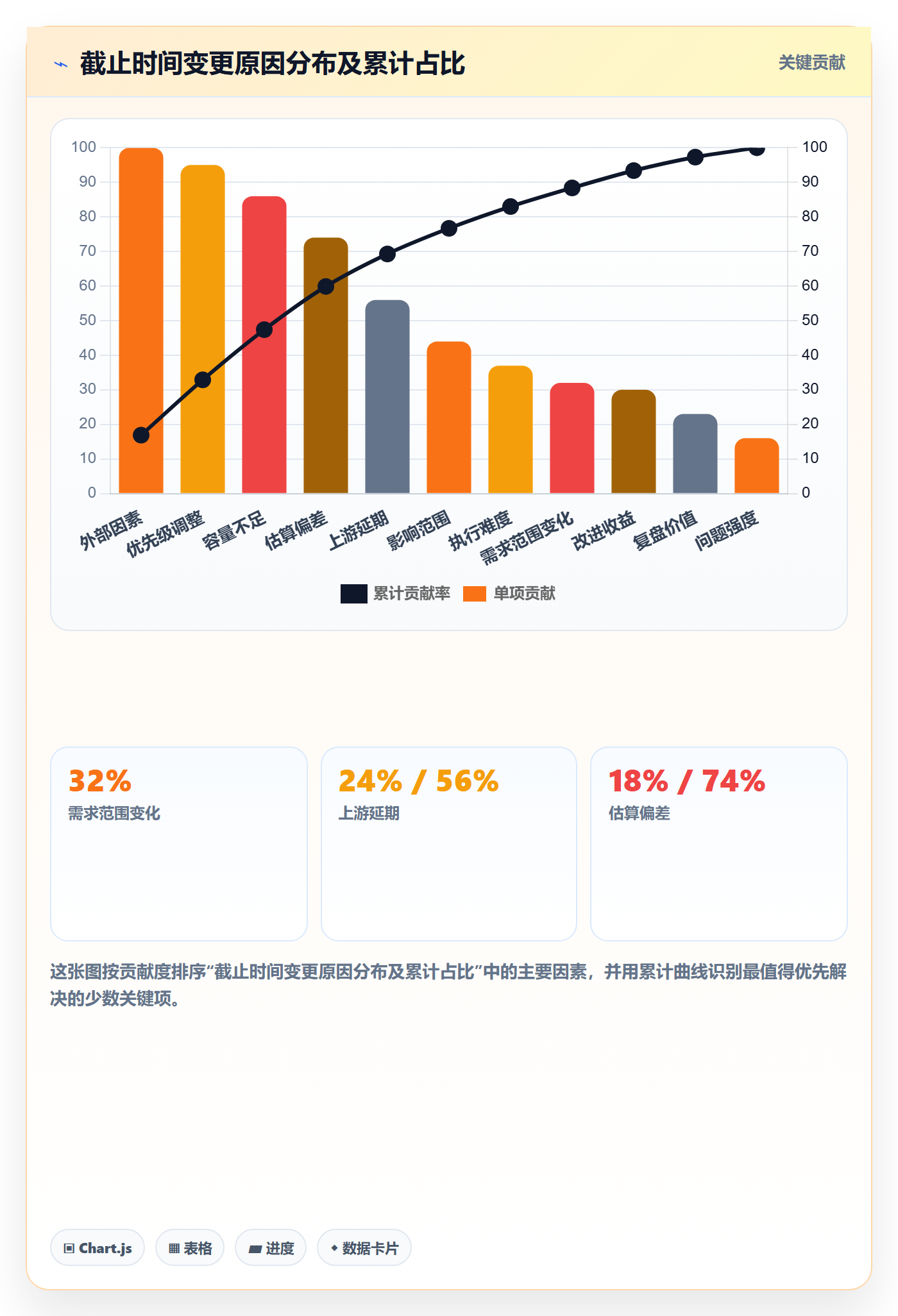

3. 逾期原因分类模板(六类枚举)

理由枚举不要太多,六类足够,且必须互斥。我用的是:需求范围变化、上游延期、容量不足、优先级调整、估算偏差、外部因素。每类都对应一个不同的治理方向,这是这个分类存在的全部意义。

4. 任务属性配置模板(可直接用于配置导入)

下面这份 JSON 结构描述了我常用的字段配置,可以直接对照主流项目管理平台(包括 PingCode)的自定义字段配置界面逐项翻译。之所以用结构化格式写,是因为它比文字描述更容易对齐细节。

{
"workItemType": "开发任务",

"fields": [

{

"key": "commitment_due_date",

"name": "承诺截止日",

"type": "date",

"requiredWhen": "deadlineType in ['hard', 'commitment']",

"visible": "all",

"changeLog": true,

"changeReasonRequired": true

},

{

"key": "deadline_type",

"name": "截止时间类型",

"type": "singleSelect",

"required": true,

"options": ["硬约束", "排期锚点", "承诺点", "提醒"],

"defaultValue": null

},

{

"key": "granularity",

"name": "时间粒度",

"type": "singleSelect",

"required": true,

"options": ["当日18:00", "当日23:59", "小时级窗口"],

"defaultValue": "当日18:00"

},

{

"key": "internal_schedule_date",

"name": "内部排期日",

"type": "date",

"required": false,

"visible": "team"

},

{

"key": "buffer_days",

"name": "缓冲天数",

"type": "number",

"required": false,

"defaultValue": 2,

"min": 0

},

{

"key": "blocked_by",

"name": "前置依赖",

"type": "relation",

"required": false,

"targetType": ["开发任务", "需求", "缺陷"]

},

{

"key": "change_count",

"name": "变更次数",

"type": "computed",

"required": false,

"formula": "count(changeLog where field == 'commitment_due_date')"

},

{

"key": "change_reason",

"name": "变更理由",

"type": "singleSelect",

"requiredWhen": "change_count > 0",

"options": ["需求范围变化", "上游延期", "容量不足", "优先级调整", "估算偏差", "外部因素"]

}

]

}

这份配置里有两个容易被忽略的设计:change_count 是计算字段而非人工填写,这样漂移率统计才是可信的;change_reason 的必填条件绑定在 change_count 上,而不是绑定在一个下拉选项上,这样能保证“只要改过就必须给理由”。

5. 上线前三天的检查清单

  1. 确认所有历史任务的截止时间已完成清洗,不存在大批量“假逾期”。
  2. 确认自动化规则的触发条件在测试项目里跑通,尤其是依赖冲突拦截。
  3. 确认变更权限已按角色分配,硬约束类任务不允许单人修改。
  4. 确认团队知道“变更必须填理由”,并且知道理由不会用于追责。
  5. 确认第一周的漂移率基线数据已记录,否则三个月后无对比依据。

八、我最后想强调的三点判断

第一,截止时间管理的本质,是让承诺变得可见。所有技术手段,字段、自动化、报表、看板,都服务于这一个目标。如果一套体系让承诺变得更模糊而不是更清晰,那它就是错的,无论它看起来多先进。

第二,漂移率是比逾期率更早的预警信号。逾期率告诉你已经发生了什么,漂移率告诉你正在发生什么。一个团队如果逾期率很低但漂移率很高,说明它在用改日期的方式制造“准时”的假象,这种组织在遇到真正的硬约束时几乎没有抵抗力。

第三,工具的选择不该以功能数量为标准,而应以“默认实践是否合理”为标准。一个平台如果默认就要求你区分截止时间类型、默认就留痕、默认就有依赖校验,你落地的阻力会小一个量级。这也是为什么我在中大型组织场景里更倾向评估那些为复杂组织结构设计的平台,它们的默认值本身,就是一套经过验证的管理经验。

如果你读到这里只打算做一件事,我建议你做这个:打开你现在用的任务系统,随机抽 30 条未完成任务,统计其中有多少条的截止时间被修改过、有多少条填了理由。这个动作 15 分钟就能做完,得到的数字会比这篇文章里所有观点都更有说服力。

如果这个数字超过 40%,你不需要换工具,你需要先把截止时间的类型字段加上;如果低于 15%,说明你的团队排期纪律已经不错,接下来该做的就是把变更理由的分布拿去复盘,看看问题到底出在需求、依赖还是估算上。方向不同,动作完全不同,但第一步永远是先看见真实数字。

常见问题解答(FAQ)

1. 任务属性里的截止时间该填日期还是精确到小时,缓冲时间怎么留才不被吃掉?

我以前带团队的时候,截止时间都是随手填个日期,结果到了当天下午还在改需求,谁也不知道几点算逾期,复盘时大家各说各话。后来被上级追问延期率,我才发现连“延期”这个词在团队里都没有统一定义。

先定“截止类型”这个字段,硬截止(对外交付、客户评审、上线)必须精确到小时,软截止(内部初稿、自查)填日期并在系统里默认当日18:00,这样逾期判定就有唯一口径。缓冲不要逐条加,逐条加会层层叠加:每个人加20%,串三个人就是1.2的三次方约等于1.73,整条链路虚高七成,负责人会误判还剩很多时间。

正确做法是在链路末端统一留10%~15%的缓冲池,5天的链路留半天到1天,缓冲由项目负责人掌握、不到关键节点不释放。数据口径上,报表只按硬截止统计延期率,软截止仅做提醒不纳入考核,避免为了好看把软截止全填成月末。

判断依据很简单:截止时间的唯一价值是让“还来不来得及”这个问题有确定答案,凡是模棱两可的填法都会让这个答案失效。

2. 上游任务延期了,下游任务的截止时间到底要不要跟着改?怎么改才不至于整条链路失控?

我做过一个六人小组的项目,设计环节拖了两天,我一个个手动去改下游日期,改完之后报表全是新日期,完全看不出谁真的延期了。更麻烦的是,改过的日期大家默认“反正会顺延”,后面越拖越多。

不要手改原定截止时间,改成“基线冻结+自动顺延”两条线并行。任务属性里加两个字段:一是依赖前置任务,二是基线截止时间;基线一旦确定就不再修改,实际变更记录在“调整后截止时间”里,两个字段并存,看板默认显示调整后时间,报表按基线时间统计。

下游自动顺延只在浮动时间范围内生效,超出浮动时间就触发升级机制,由项目负责人在24小时内做三选一的决定:砍范围、加人、还是改里程碑,不允许无限顺延。这套做法的判断依据是:管理动作需要区分“估错了”和“被上游拖了”,如果把基线改掉,两种原因就混成一团,复盘时提不出任何改进措施。

可执行的数据口径是,延期率等于实际完成晚于基线截止的任务数除以基线截止落在本周期内的任务数,再单独统计一个“上游依赖导致的延期占比”,这个数字超过40%说明瓶颈在协同流程而不在个人执行力。

3. 团队普遍抗拒填截止时间,觉得是形式主义,怎么让任务属性填得又准又不费时间?

我推过一次任务属性规范化,第一周大家填得挺齐,第三周就变成了复制粘贴,截止时间清一色填在月末最后一天。当时我很受挫,后来才想明白,不是大家不配合,是填了没后果、字段又太多。

把必填字段压到4~6个:负责人、截止时间、截止类型、交付物、依赖关系,优先级设为可选,其余全部删掉。字段数量是有临界点的,超过8个之后填写完整率通常掉到60%以下,控制在5个以内一般能维持在90%以上。

降低操作成本靠“默认带出”而不是靠强调纪律:从模板创建任务时自动继承阶段默认截止时间,比如需求评审默认T+2、开发提测默认T+5,个人只做微调,一次修改不超过两秒。最关键的一条是让字段有实际后果,没有截止时间的任务不进本周看板、不参与排期,填了才有用,这是最有效的驱动力。

质量把控上不要追求全对,每周抽查5条,只纠正明显不合理的,比如预估3天的工作截止时间写成当天,纠正时附上理由,比开一次培训会管用得多。

4. 截止时间的预警该提前多久发,怎么设置才不会被当成噪音忽略掉?

我们试过提前3天全员提醒,结果所有人都把提醒当背景音,真正的风险任务也被淹在里面。后来有一次客户交付前夜才发现某个环节卡住,我去翻记录,预警其实早就发过,只是没人当回事。

预警分三档,并且只发给责任人和项目负责人,绝不发全员。T-2天:仅任务责任人收到私聊提醒;T-1天且进度低于60%:升级通知项目负责人;逾期当天:自动进入每日站会的逾期清单。判断依据在于预测的价值取决于“还来得及行动”,对于1到5天周期的任务,提前3天以上基本等于无事发生,反而训练团队集体忽略提醒。

这套机制有个前置条件必须满足:进度百分比要么手动更新,要么由子任务完成度自动汇总,否则预警没有事实基础,会退化成按日期盲报。

可执行的效果口径是预警命中率,等于收到T-1预警后确实延期的任务数除以收到预警的任务数,命中率低于30%说明阈值太松,需要收紧到T-0.5天,或者只对关键路径上的任务发预警,把提醒预算集中在真正影响交付的那几条链路上。

核心关键词

读者评论

陶
陶泽宇

我们团队也试过增加必填标签来区分截止时间类型,但实际执行两个月后就流于形式了,大部分人还是随手选一个,因为没有配套的变更审查机制,标签只会变成新的形式主义。感觉作者低估了落地阻力,高估了单个必填项的行为塑造力。

许
许雨桐

%的漂移率降幅里,作者自己承认三分之一来自提醒类任务被移出统计口径。这种坦诚很好,但我更想知道的是:如果只统计主干计划里的硬约束任务,真实交付周期到底有没有改善?不然所谓治理成果可能只是把数据从一张表挪到了另一张表。

邹
邹若宁

把截止时间分成硬约束、锚点、承诺、提醒四类,这个分类我认同,但对中小团队来说维护成本太高了。我们只有十来个人,强行拆成三个日期字段反而增加了填写负担,后来简化成「承诺日+个人备忘」两个就够了。方法本身没错,但得看组织规模,不能照搬。

文章包含AI辅助创作:截止时间实操方法:项目负责人提升任务属性效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/362970

赞 (0)
飞飞飞飞
优先级管理指南:项目负责人如何做好任务属性,协同管理全流程
上一篇 38分钟前
任务属性如何做好实际工期?项目负责人数据分析与操作步骤
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
