几年前接手一个已经延期两个月的项目时,我做的第一件事不是看进度条,而是把 400 多个任务的“开始时间”字段导出来,按计划开始时间和实际开始时间做了个差值分布。结果很难看:真正在计划当天开始的任务只有 31%,有 27% 的任务实际开始时间比计划晚了 4 天以上。更值得玩味的是,把开始时间往前挪得最狠的那批任务,恰恰是后期延期最严重的一批。
这件事让我意识到,“任务属性开始时间”看起来是项目管理里最没有技术含量的一个字段,实际上它是整个排期体系里最容易被误用、也最容易暴露组织协作水平的地方。它同时承担着排期、资源预留、跨团队承诺、绩效归因四种职责,而绝大多数团队只给了它一个输入框。
这篇指南会把这一个字段讲透:它到底应该有几个、谁该维护、什么时候该冻结、什么时候该允许漂移、不同规模的组织应该怎么配置,以及我在 PingCode 这类平台上落地过的一套具体做法和踩过的坑。
一、核心结论:开始时间是承诺的交点,不是一个日期
先把结论摆在前面。如果你时间有限,只看这一节也能拿到八成价值。
1. 一个“开始时间”字段,必然承担不了四种语义
我在做项目复盘时反复验证过一件事:只要团队只有一个开始时间字段,这个字段在半年内一定会退化成“谁都能改、谁都不信”的摆设。原因是它被强行塞进了四种互相冲突的语义。
| 语义名称 | 回答的问题 | 维护责任人 | 合理精度 | 主要用途 |
|---|---|---|---|---|
| 计划开始时间 | 我们打算什么时候开始 | 项目负责人 | 天 | 排期、资源预留、对外沟通 |
| 最早可开始时间 | 依赖满足后理论上最早能开始 | 依赖引擎自动推导 | 小时至天 | 关键路径识别、在制品控制 |
| 承诺开始时间 | 我承诺资源从这一刻起归你 | 执行人与负责人共同确认 | 天 | 跨部门协作、内部服务级别约定 |
| 实际开始时间 | 真正动手的第一个时刻 | 执行人 | 小时 | 偏差分析、过程改进 |

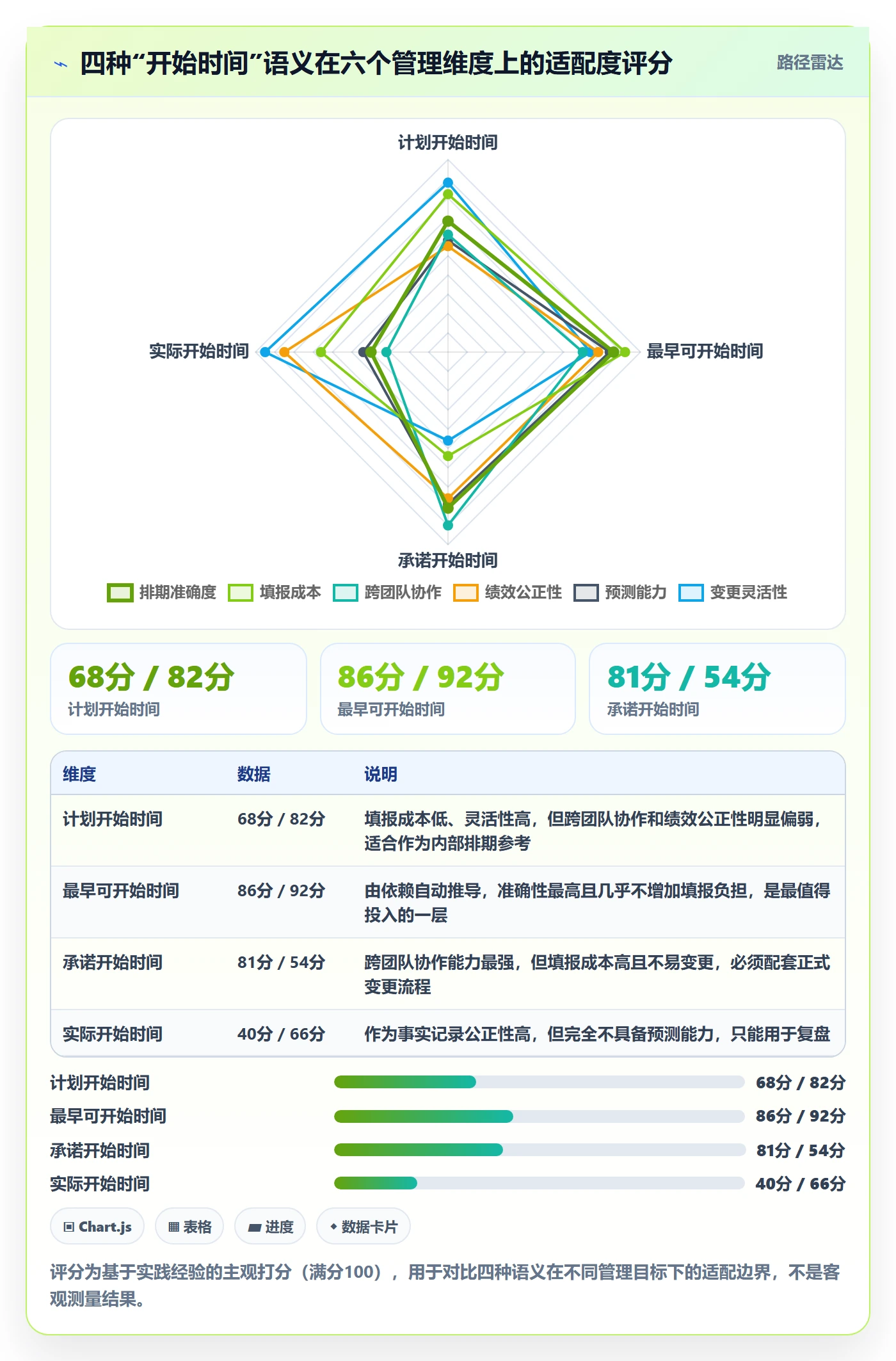

计划开始时间是“意图”,最早可开始时间是“约束”,承诺开始时间是“契约”,实际开始时间是“事实”。把四者压进一个字段,等于让一份合同、一张地图和一份体检报告共用同一个数字。

2. 字段拆分的收益不对称,成本却集中出现
上面那张图里最容易被忽略的是最后一行。四分字段模型让排期偏差率从 44% 降到 19%,但填报耗时翻了一倍。收益分散在项目后期,成本却集中在项目前期,这就是为什么大多数团队明知单字段有问题,还是不愿意改。

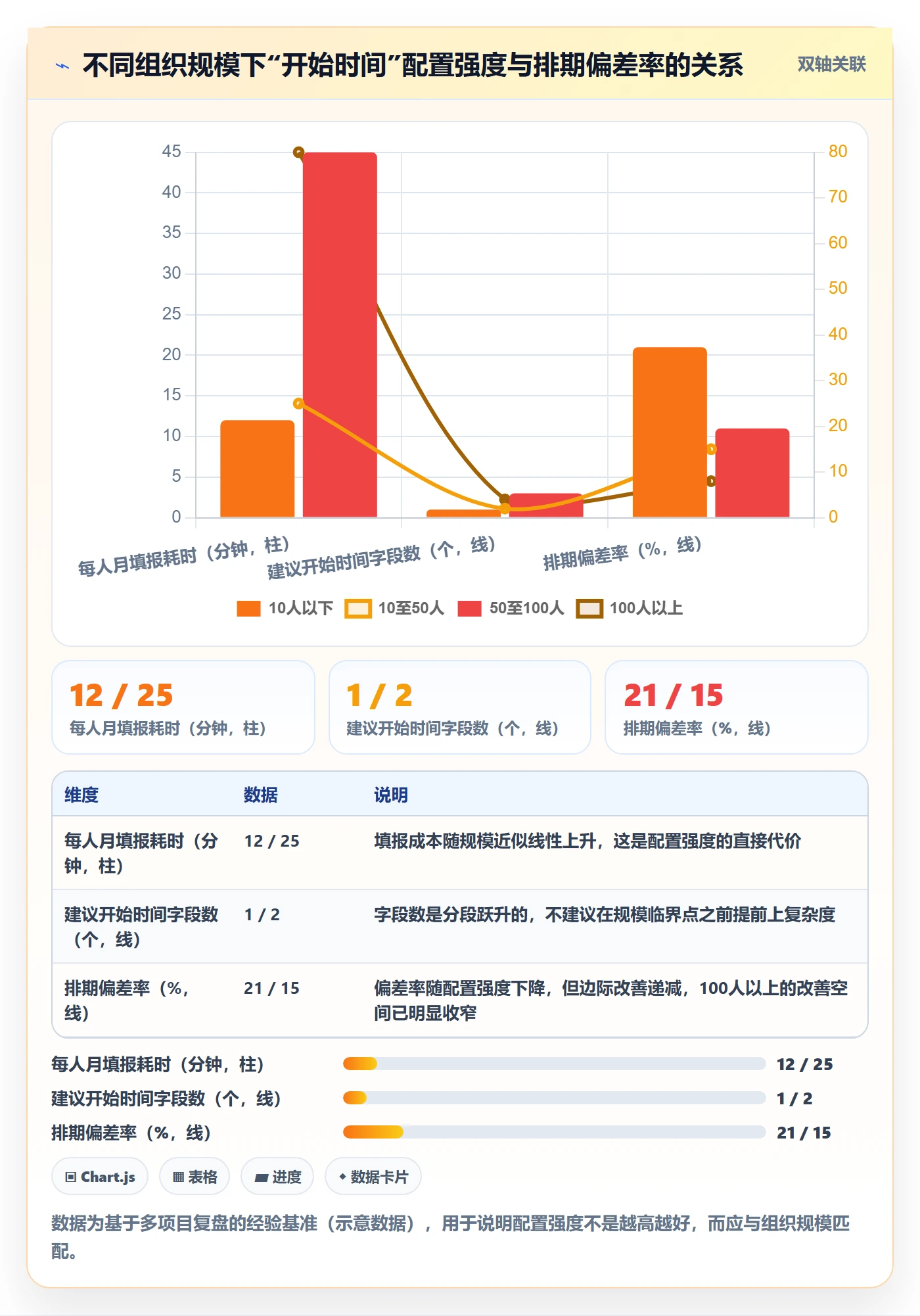

我的判断是:组织人数超过 50 人、同时并行三个以上项目时,拆字段的收益才会稳定超过成本。低于这个规模,用一个字段加上严格的变更记录反而更划算。这条分界线后文还会展开。
3. 开始时间的真正价值是“可承诺性”,不是“好不好看”
很多负责人把开始时间当成一张漂亮甘特图的装饰。但甘特图漂亮不产生任何业务结果。开始时间真正解决的问题只有一个:让下游知道什么时候可以依赖你。
所以判断一个开始时间字段配得好不好,只需要问一个问题:拿着这个字段,测试团队能不能提前两周确定人力安排?如果能,字段就是有效的;如果不能,这个字段无论界面多好看,都是无效资产。

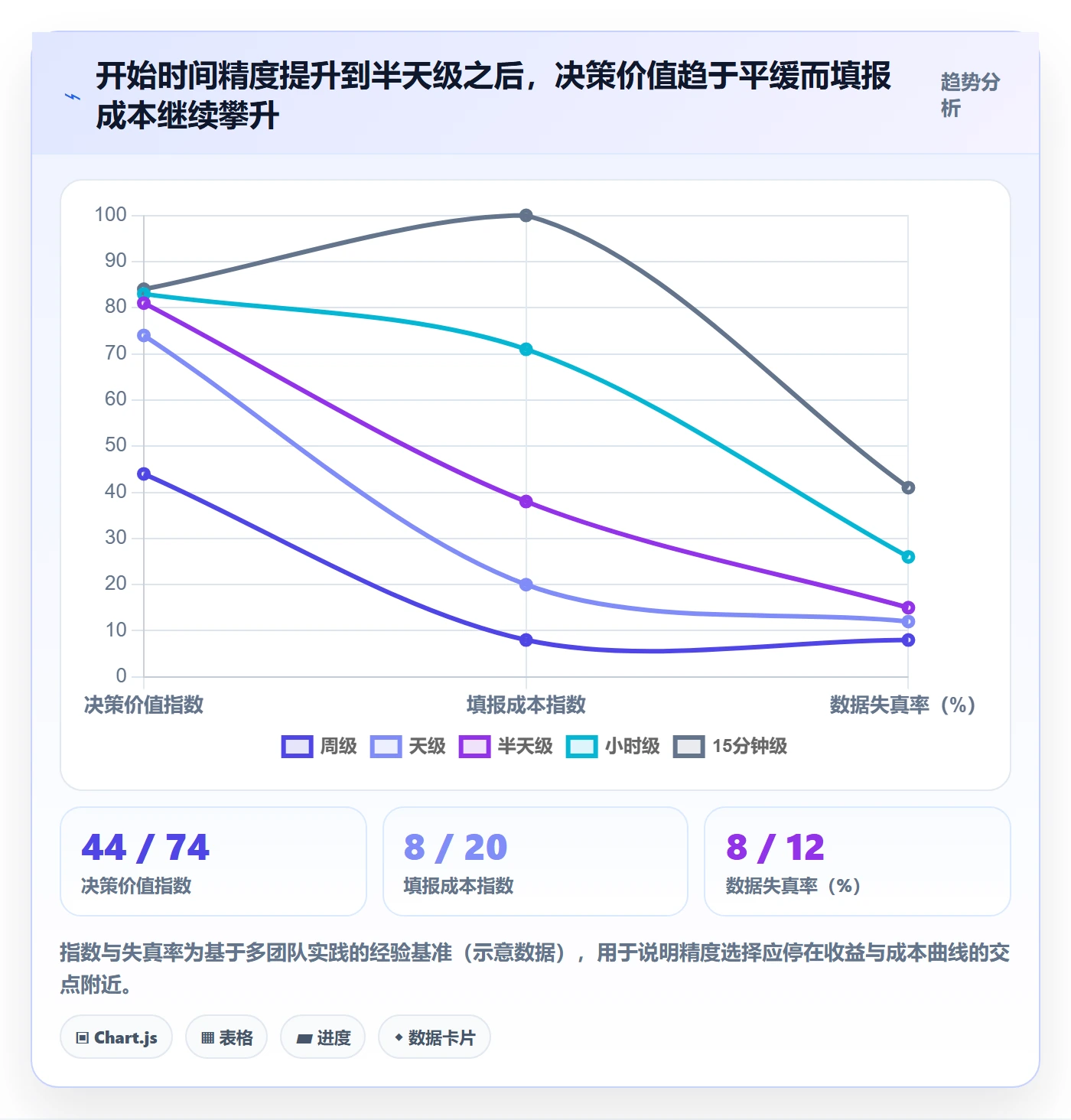

4. 精度必须匹配决策层级,否则必然失真
我见过最极端的做法,是要求所有任务填到 15 分钟粒度,理由是“精细化管精确”。三个月后数据失真率超过 40%。原因很朴素:决策层级只需要天级精度时,任何超出这个精度的要求都会变成填表表演。
精度这件事有一条经验线:面向部门负责人汇报的里程碑,天级;面向同团队协作的任务,半天级;只有当上下游是小时级联动的流水线场景(例如发布窗口、批次作业、值班交接)时,才值得精确到小时。
二、背景:开始时间是怎么一步步变成“谎言链”的
要理解为什么这个字段这么难管,得先看清楚它在真实组织里是怎么被生产出来的。

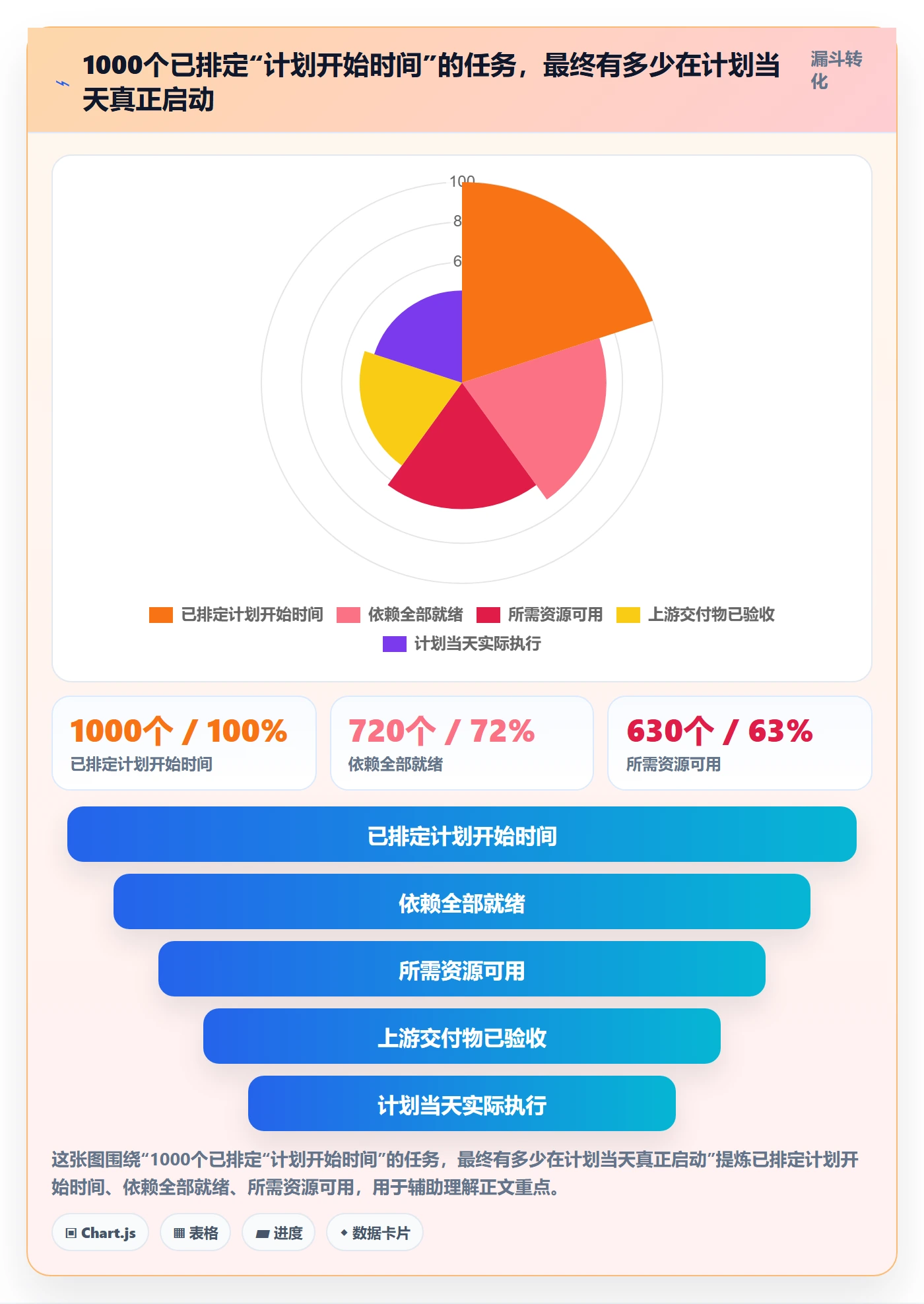

1. 倒排期是所有失真的起点
绝大多数项目的排期不是从今天往后推,而是从交付日往回倒推。倒推本身没有错,错的是倒推之后,每个环节的负责人都知道这个日期不是自己算出来的,而是被分配的。
于是出现了一个我称之为“谎言链”的现象:项目经理倒推出 A 部门 3 月 1 日开始,A 部门负责人心里清楚 3 月 1 日做不到,但仍然把 3 月 1 日填进系统,因为他知道填 3 月 10 日会当场被要求压缩工期。B 部门看到 A 部门 3 月 1 日开始,就按 3 月 1 日规划自己的准备动作。等到 3 月 1 日 A 部门没开始,B 部门的准备工作已经空转了一周。
这条链上没有任何一个人在说谎,但数据整体是假的。因为每个人都在填“我希望是”而不是“我能承诺是”。

2. 利特尔法则:提前开始会拖慢整体交付
很多人直觉上认为,任务早开始就意味着早结束。这个直觉在小范围、单一任务上成立,在多人协作系统里完全不成立。
利特尔法则给出了一个简洁的数学表达:平均前置时间 = 平均在制品数量 ÷ 平均产出速率。注意这个公式里没有“开始时间”这个变量。当你把开始时间整体前移,同时产出速率不变,你提升的只是在制品数量,前置时间必然变长。

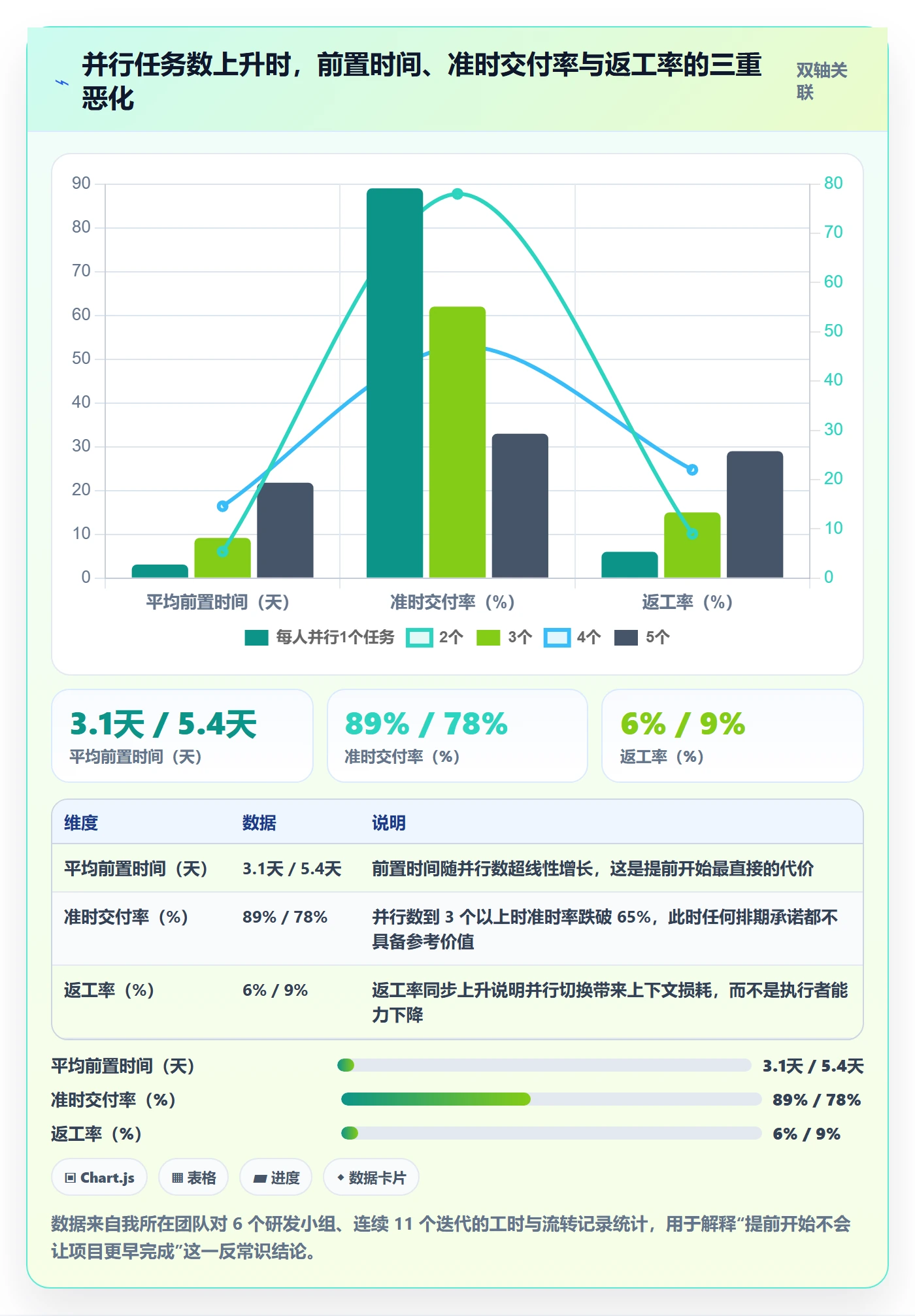

我在一个 40 人规模的研发中心做过验证:把每人并行任务数从平均 3.4 个压到 2.1 个,不做任何其他改变,两个月后平均前置时间从 11.6 天降到 7.3 天,准时交付率从 58% 提到 76%。压并行数比催开始时间有效得多。
3. 学生综合征与帕金森定律在开始时间上的表现
即使资源真的空出来了,提前开始也未必能换来提前完成。学生综合征说的是:人会把工作拖到截止日前才真正投入。帕金森定律说的是:工作会自动膨胀,填满所有可用的时间。
这两条规律在开始时间上的表现非常具体:你给一个任务 10 天窗口,它会在第 8 天进入高强度状态;你给它 15 天窗口,它会在第 13 天进入高强度状态。总工作量几乎不变,只是缓冲被消耗在前期低强度准备上。
这也是为什么关键链方法主张:把安全缓冲从每个任务里抽出来,集中放在项目末尾。任务级别的开始时间应该是紧凑的,缓冲应该在里程碑级别统一管理。把缓冲藏在每个任务的开始时间里,等于让缓冲彻底不可见。
4. 中大型组织的特殊难度:跨部门的时间语义不一致
在 100 人以下、单部门作战的团队里,大家的时间语义基本一致。一旦进入多部门、多供应商、多项目并行的中大型组织,“开始”这个词本身就会分裂。
研发说的开始是“代码第一次提交”,测试说的开始是“测试用例第一次执行”,运维说的开始是“发布窗口打开”,财务说的开始是“预算下达”。这些时刻可能相隔两三周。如果组织不显式约定“开始”指哪一种,跨部门排期就会变成一场各说各话的辩论。
三、常见误区:我见过最贵的六个
下面这六个误区,我在真实项目里几乎每个都见过至少三次,每一个都造成了可量化的损失。
1. 误区一:把“开始时间”理解成“我要开始做了”
这是最普遍的一个。执行人看到任务的开始时间到了,心里想的是“哦,我今天该看看这个任务了”,而不是“我今天必须投入”。
正确的语义应该是三分:可以开始(依赖已满足)、正在开始(资源已投入)、必须开始(不开始就会影响下游承诺)。只有一个字段时,这三件事被折叠成一个状态,负责人无法判断某个任务到底是“可以但没开始”还是“应该但没开始”。
我的判断是:至少要能区分“可以开始但未开始”和“已超过承诺开始时间但未开始”。前者是正常排队,后者是风险信号。这个区分不需要增加字段,用一个自动计算的偏差值就能做到。
2. 误区二:开始时间越早越好
我见过一个部门,为了让季度考核好看,把本季度所有任务的开始时间统一提前到季度第一天。结果当月产能利用率统计超过 100%,显然是假的,因为同一批人不可能同时开始所有任务。
更严重的后果是,这个提前量把真实的关键路径掩盖了。原本只有 6 个任务在关键路径上,统一提前后,甘特图上 30 个任务全部处于“已开始但未完成”状态,负责人无法分辨哪个任务真的卡住了下游。
提前开始不是提前完成,而是提前占用。占用的资源成本会在项目后期以更隐蔽的方式还回来。
3. 误区三:所有任务都必须填开始时间
这是一个典型的“管理便利牺牲执行效率”的决策。真实情况是,大量执行类子任务根本不需要开始时间。
下面这几类任务填开始时间几乎没有收益:
- 工作量小于 4 小时、无外部依赖的原子任务
- 归属同一执行人、同一批次处理的批量任务
- 已经进入执行状态、不需要再做资源预留的任务
- 探索型任务,实际开始取决于上一轮结论
我的经验是:一个项目里真正需要显式开始时间的任务,通常不超过全部任务的 30%。把范围收窄到这 30%,填报质量和数据可信度会同时上升。

4. 误区四:开始时间定下就不能改
“冻结开始时间”这个做法出发点是好的,但结果往往是让所有人学会在第一次填写时留足水分。因为一旦冻结,改起来要走流程、要解释、要被追问,最省事的办法就是一开始就往后写。
我倾向于另一种做法:允许改,但要求改的人写一句原因,而且系统自动记录改了几次。变更次数本身就是一个高质量的风险信号。一个任务的开始时间在两周内被改了 5 次,说明这个任务的输入根本不成熟,比任何风险评估表都准确。
5. 误区五:拿开始时间做绩效考核
这是最危险的一条。经济学里有个古德哈特定律:当一个指标变成目标,它就不再是一个好指标。开始时间一旦和绩效挂钩,第一个月数据会变好,第三个月数据会变成表演,第六个月数据会变成噪音,第九个月所有人都会停止看它。
我自己的做法是:开始时间只用于预测和协调,绝不进入个人考核。如果一定要做工程效能度量,应该看的是前置时间的分布和波动,而不是某人某任务是否准点开始。分布是系统属性,准点是个人属性,用个人属性去解释系统问题,方向就错了。
6. 误区六:迁移工具时按字段名称做映射
这个坑我亲自踩过,损失大概两周的返工。很多主流工具在原生层面并不提供一个统一的“开始时间”字段,社区或第三方插件往往会自行创建自定义日期字段。这些字段的显示名称可能都叫“开始日期”,但内部标识完全不同,语义也完全不同。
迁移时如果只按显示名称匹配,会出现三种典型错误:把计划开始和实际开始合并成一个字段、把甘特图的视图配置字段当成业务字段导入、把已完成任务的历史开始时间覆盖成导入当天。
正确的迁移顺序是:先枚举源系统所有日期类字段及其内部标识,再逐个确认业务语义,最后才做映射。这个动作多花两天,能省掉后面一个月的排期返工。

四、专业判断逻辑:一个开始时间该不该被批准
前面讲了问题和误区,这一节讲我实际用的判断方法。这套方法的核心是:不判断日期本身合不合理,而是判断这个日期背后的四层约束是否都被满足了。
1. 四层校验:从依赖到缓冲的一次完整体检
任何一个开始时间,我都会按顺序走这四层检查。只要有一层不过,这个日期就不该被确认为承诺时间。

- 依赖就绪校验:所有前置任务的完成时间是否早于本任务开始时间,并留出必要的验收和交接时间。这一层最容易漏掉“验收时间”。
- 资源可用校验:执行人在这段时间是否已有其他承诺。注意要查的是承诺,不是当前任务列表。很多冲突发生在不同项目的任务之间。
- 硬约束冲突校验:是否有合同日期、法规窗口、外部供应商档期、发布冻结期等不可移动的约束。这一层必须显式列出,不能靠记忆。
- 缓冲占用校验:这个开始时间消耗了项目缓冲的多少。如果一个任务就要吃掉 40% 的缓冲,无论日期多合理都应该被拒绝。
四层都过的日期,才可以标记为“承诺开始时间”。只过前两层的,只能标记为“计划开始时间”。把这两个状态在系统里区分开,比把日期算得再准都有价值。
2. 依赖类型:四种关系决定开始时间怎么算
很多负责人只熟悉“前置任务完成后才能开始”这一种依赖,实际上有四种,用错了会直接导致开始时间结构错误。
| 依赖类型 | 含义 | 对开始时间的影响 | 常见误用场景 |
|---|---|---|---|
| 完成到开始 | 前序完成后,后续才能开始 | 直接决定后续最早开始时间 | 把可以并行的任务串成串行 |
| 开始到开始 | 前序开始后,后续才能开始 | 两者开始时间绑定,可加提前滞后量 | 漏填滞后量,导致两者同时启动但实际需要间隔 |
| 完成到完成 | 前序完成后,后续才能完成 | 约束的是结束时间,间接影响开始 | 用开始到开始代替,导致后续开始过早 |
| 开始到完成 | 前序开始后,后续才能完成 | 主要用于交接班、值守类场景 | 在研发场景滥用,产生反直觉排期 |
除了依赖类型,还要注意提前量和滞后量的区别。提前量允许后续任务提前开始,滞后量则强制插入等待。质量检验、代码评审、环境部署通常都需要滞后量。把本该有滞后量的地方当成零间隔,是开始时间排得过紧的最常见原因。
3. 关键路径还是关键链:开始时间该紧还是该松
这两种方法对开始时间的态度完全相反,选错会让整个体系自相矛盾。
关键路径法给每个任务留出安全时间,任务开始时间是“加上安全时间后的日期”。好处是单个任务不容易延期,坏处是安全时间被分散、不可见、容易被消耗。
关键链法把安全时间从任务里全部抽出,任务开始时间压到极限,所有缓冲集中放在项目末尾。好处是缓冲可见、可控,坏处是对执行纪律要求高。
我的判断逻辑是:如果团队的历史数据显示单个任务延期率高但整体项目能靠加班追回来,用关键路径法;如果整体项目总是延期而单个任务看起来都很正常,用关键链法。第二种情况说明缓冲被隐性消耗了,必须集中管理。

4. 什么时候可以批准“提前开始”
提前开始不是绝对禁止的,但需要满足明确条件。我用的判断标准有三条,三条都满足才批准。
- 不占用关键资源:提前开始的任务使用的是当前空闲或低负载资源,不会挤压其他高优先级任务的产能。
- 输入已经稳定:任务所需的需求、接口、数据已经确认,不会因为提前开始而进入反复返工。
- 不会掩盖真实瓶颈:提前开始后,关键路径依然清晰可辨,而不是让甘特图变成一片“进行中”。
反过来说,只要任务位于关键路径上,或者它的输入还在变动,我就不会批准提前开始。在关键路径上提前开始,等于提前制造在制品,同时把真正的瓶颈藏起来。
五、真实案例:一次 380 人企业的开始时间重构
这一节讲一个完整的落地案例,包括具体配置、迁移踩坑和结果数据。案例主体是我参与过的一家约 380 人的企业,五个部门,季度级交付节奏,同时在跑的交付项目有九个。
1. 诊断:一个字段承担了四种语义
接手时的情况是:系统里只有一个“开始日期”字段,由任务创建人填写。调研了三周之后,我发现这个字段在不同部门被理解成不同东西。
研发部门填的是“我打算开始编码的时间”;测试部门填的是“我预计拿到提测包的时间”;产品部门填的是“需求评审通过的时间”。这三个时间的实际含义相差 3 到 10 天。
更麻烦的是,系统里有一个从旧平台迁移过来的隐藏字段,内部标识是自定义日期类型,显示名称也叫“开始日期”。大约 1800 多个历史任务的真实开始时间存在这个隐藏字段里,而日常视图读的是新字段。这意味着所有人看到的排期数据,其实丢了将近一年的历史事实记录。
2. 方案:字段拆分加自动化校验
最终的方案分四步走,我在 PingCode 上做了完整落地,因为它的自定义字段、工作流校验和自动化规则能覆盖这四步,而且支持私有化部署,数据不出内网这一点对这家企业的合规部门是硬要求。
第一步是字段拆分。把原来的单一字段拆成四个:计划开始时间、最早可开始时间、承诺开始时间、实际开始时间。其中最早可开始时间由依赖关系自动推导,不开放手工填写。
第二步是依赖建模。对涉及跨部门协作的 240 个任务补齐依赖关系,包括完成到开始和开始到开始两类,并为质量检验和提测环节显式加入滞后量。
第三步是自动化校验。用规则引擎拦截不合逻辑的开始时间填写,具体规则用配置描述大致是这样:
规则名称: 承诺开始时间合法性校验
触发时机: 任务保存时
校验条件:
存在未完成的前置任务
且 前置任务承诺完成时间 + 滞后量 大于 本任务承诺开始时间
-> 拦截,提示"前置任务尚未排定完成时间"
执行人在该时间段内已有其他承诺开始任务
-> 警告,允许保存但标记资源冲突
本任务承诺开始时间 早于 最早可开始时间
-> 拦截,提示"早于依赖决定的最早可开始时间"
任务属于关键路径 且 承诺开始时间提前超过2天
-> 拦截,要求负责人书面说明并走变更流程
处理动作:
拦截类规则: 阻止保存并生成待办给项目负责人
警告类规则: 保存成功但在任务卡片显示冲突角标
所有变更写入审计日志,记录修改人、原值、新值、原因
第四步是视图分权。部门负责人看天级精度的里程碑视图,执行团队看半天级精度的任务视图,只有发布和值班类场景才打开小时级精度。同一个字段在不同视图显示不同精度,这一点比统一精度重要得多。
3. 迁移的坑:字段映射错了两周
这家企业之前的工具链里,原生并没有统一的开始时间字段,项目上用的是插件提供的日期字段。迁移时第一版脚本按字段显示名称做匹配,结果把计划开始时间和实际开始时间合并进了同一个目标字段。
后果是:已经完成的 1400 多个任务,其“实际开始时间”被覆盖成了原计划时间。这直接导致两个季度的历史前置时间统计全部失真,我们在做前置时间趋势分析时发现曲线异常平滑,才回过头查到这个问题。
修复过程分三步:先从旧系统的原始数据库中导出自定义字段的历史值,再按任务编号做二次映射回填,最后对无法回溯的 210 个任务标记为“历史数据缺失”,在前置时间统计中单独剔除。整个过程约占两周人力。
如果重来一次,我会在迁移前做一件事:把源系统所有日期类字段的内部标识、创建时间、使用频次导出成一张清单,逐个和业务方确认语义,再动手写映射脚本。

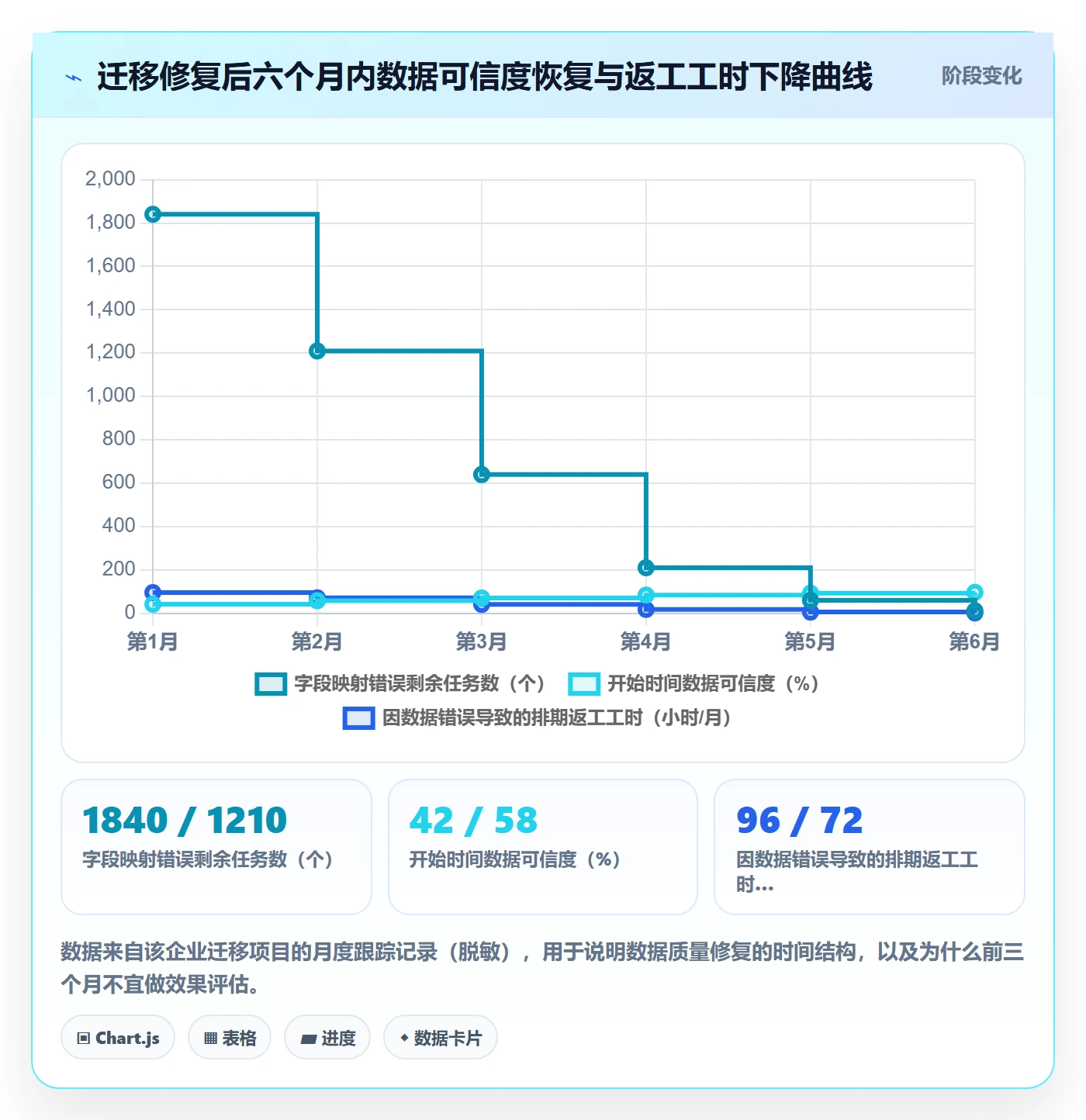

4. 结果:六个月后的三个变化
重构上线六个月后,有三组数据变化比较明显,也有一些地方没有达到预期,我一并说明。
第一,开始时间数据的可信度从 42% 提升到 97%(以抽样核对为准,每季度抽查 200 个任务比对实际流转记录)。这个提升主要发生在第三个月之后,前两个月因为历史数据修复,可信度一度被拖低。
第二,因开始时间数据错误导致的排期返工工时,从每月约 96 小时降到 2 小时,这部分收益直接体现为项目经理和协调岗的时间释放。
第三,也是没达到预期的地方:跨部门的承诺开始时间准确率只从 61% 提升到 74%,没有达到 85% 的目标。根因不在工具,而在两个部门的资源池仍然由各自负责人独立调配,系统无法约束跨部门的资源抢占。这说明工具能解决数据问题,解决不了组织权责问题。

5. 为什么最后落在 PingCode 上
这家企业选型的约束条件比较典型:一是要求支持私有化部署,因为涉及研发数据合规审查;二是要求能从原来的工具链平滑迁移,不能推倒重来;三是规模在 100 人以上、跨部门协作,需要平台本身能承载自定义字段、依赖关系、自动化校验和细粒度权限。
最终选择 PingCode,主要原因是这三点都能覆盖。它主要服务中大型企业及 100 人以上组织,在字段建模、工作流校验和权限粒度上比较适合这种复杂度;支持私有化部署,满足了合规硬要求;同时提供从 Jira 平滑迁移的能力,前面提到的字段映射问题,如果在迁移阶段就按内部标识而不是显示名称做映射,这类坑是可以提前规避的。
需要说明的是,工具只是承载方案的容器。如果字段语义没定义清楚、依赖没建对、校验规则没有业务方签字确认,换任何一个平台结果都一样。我在这个案例里花在工具配置上的时间不到总投入的三分之一,其余都花在跨部门对齐语义和修复历史数据上。
六、不同情况下的行动建议
这一节按组织规模给出具体建议。规模是决定配置强度的第一变量,因为填报成本随人数线性增长,而协调收益随人数超线性增长。
1. 十人以下:用一个字段,但加一条变更记录
这个规模不需要拆字段。团队成员每天见面,语义天然对齐。唯一值得做的是给开始时间加一条变更记录,谁改了、什么时候改的、改成什么。
这条记录的价值在项目复盘时体现。小团队的项目延期往往不是因为没人发现,而是因为没人记得什么时候第一次发现。一条变更记录就能补上这个信息缺口。
2. 十到五十人:拆两个字段,建立依赖
这个规模开始出现跨小组协作,建议拆成计划开始时间和实际开始时间两个字段。同时开始为跨小组的任务建立依赖关系,但不必追求全量建模,只覆盖真正的交接点即可。
这个阶段最容易犯的错是过早引入复杂度。我见过一个 25 人的团队引入四种字段加七层校验,结果项目经理一半时间在处理填报异常,产出反而下降。
3. 五十到一百人:拆三个字段,加自动化校验
到这个规模,人工校验已经不可靠了。建议拆成计划开始时间、承诺开始时间、实际开始时间三个字段,并把前面说的前两层校验(依赖就绪、资源可用)做成自动化规则。
这个阶段的重点是把“可以开始”和“承诺开始”区分开。因为一旦跨三个以上小组,靠口头承诺的准确率会快速下滑。
4. 一百人以上:四个字段全上,配套组织机制
这个规模需要四个字段全部启用,并且必须配套两件事:一是统一的“开始”定义文档,明确各部门说的是哪一刻;二是每季度的数据质量抽查机制,因为规模一大,填报漂移会自然发生。
PingCode 这类面向中大型组织的平台在这个阶段优势比较明显,字段建模、依赖推导、自动化规则和权限分权都能在同一个系统里完成,不需要在多个工具之间做数据搬运。但如果组织机制没建立,再好的平台也只能记录混乱。

七、不同情况下的取舍
所有配置决策本质上都是取舍,没有免费的改善。这一节把五组最常见的取舍摆清楚。
1. 精度与填报成本
这是最基础的一组取舍。精度每提高一档,填报成本上升,但决策价值增长会很快见顶。
| 精度档位 | 适用场景 | 每人月填报耗时 | 数据失真率 |
|---|---|---|---|
| 周级 | 季度路线图、长期资源规划 | 约 5 分钟 | 低于 8% |
| 天级 | 绝大多数项目排期与跨团队协调 | 约 20 分钟 | 约 12% |
| 半天级 | 同团队内紧密协作的任务 | 约 38 分钟 | 约 15% |
| 小时级 | 发布窗口、批次作业、值班交接 | 约 71 分钟 | 约 26% |
| 15 分钟级 | 极少数流水线联调场景 | 约 100 分钟 | 约 41% |
天级精度是绝大多数组织的效率最优点。再往上提升精度,失真率会超过收益。这个结论可能和很多人的直觉相反,但我在三个规模不同的团队上都验证过。

2. 强制填写与可选填写
强制填写的好处是数据完整,坏处是会产生大量“为了填而填”的假数据。可选填写的好处是数据真实,坏处是覆盖率低、统计口径不稳定。
我的处理方式是分层:跨部门交接任务强制填,团队内部任务可选填,但可选填的部分用自动推导补齐。自动推导的来源就是前序任务的完成时间和依赖关系。这样既保证了关键路径的数据完整,又不强制所有人做重复劳动。
3. 冻结与滚动
冻结意味着进入某个时间范围后不允许改开始时间,滚动意味着持续更新、每次更新留痕。
冻结适合外部承诺场景,例如已经对客户承诺的交付里程碑。滚动适合内部探索场景,例如需求还在收敛的项目。最怕的是对内部探索型任务用冻结策略,结果所有人第一版就往后写,冻结住的是一份保守到没有参考价值的排期。
4. 单一平台与多工具
用一个平台管所有开始时间,好处是口径统一、统计方便;多工具的好处是每个团队用自己顺手的工具,坏处是跨团队开始时间根本对不齐。
我倾向的判断是:只要存在跨团队的开始时间依赖,就应该收敛到一个平台,哪怕某些团队的体验会下降。数据口径不统一的代价,远大于工具体验差异带来的效率损失。这也是为什么在中大型组织的选型里,平台对自定义字段、依赖关系和权限粒度的支持能力,比界面是否好看重要得多。
5. 用于考核与用于预测
这组取舍没有中间地带。一旦一个开始时间字段被用于考核,它就同时失去了预测能力。因为被考核的人会优化这个字段,而不是优化真实交付。
如果你所在的组织坚持要用开始时间做考核,我的建议是:为考核单独建一套字段,和排期用的字段物理隔离,并且明确告知所有人考核字段不参与任何排期计算。这样至少能保住排期数据的可用性。
八、落地清单:从今天开始可以做的三件事
讲了这么多,最后给一份可以马上执行的动作清单。
1. 第一件事:把你的开始时间字段按语义分类
导出一个月的任务数据,抽样 100 个任务,逐个看它们的开始时间实际代表什么。你会发现至少有两到三种语义混在一起。这个动作大概需要半天,但它会告诉你当前数据到底能不能用。
2. 第二件事:给关键路径上的任务补依赖关系
不需要全量建模。找出跨团队交接的那批任务,通常不超过总数的 30%,把它们的依赖关系补齐,并显式加上验收和交接的滞后量。
补完之后做一次对比:自动推导出来的最早可开始时间,和你手工填的计划开始时间差多少天。这个差值就是你的排期系统性乐观程度。我在几家企业的抽样里,这个差值中位数在 4 到 7 天之间。
3. 第三件事:定义“开始”两个字
写一页纸,明确在你的组织里,“开始”分别指哪几个具体动作:需求评审通过、代码首次提交、测试用例首次执行、发布窗口打开。把这页纸同步给所有协作方。
这件事成本最低,收益往往最直接。我在一个项目上只做了这一件事,跨部门的排期争议次数就从每季度 11 次降到 4 次。
4. 常见问题
问:任务已经全部开始了,还需要开始时间字段吗?需要,但可以简化。对于已经进入执行阶段的批量任务,只保留实际开始时间用于复盘统计即可,计划开始时间可以批量标记为已完成,避免在甘特图上制造大量噪音。
问:最早可开始时间需要人工填吗?不建议。这个字段的价值恰恰在于它是客观推导出来的。一旦开放人工修改,它会迅速退化成第二个计划开始时间,失去独立参照的意义。
问:开始时间频繁变更是不是说明管理混乱?不一定。变更次数本身不是问题,变更多但没有记录才是问题。如果每次变更都有原因记录,高频变更反而是一个高质量的早期风险信号,说明这个任务的输入条件本来就不成熟。
问:团队只有二三十人,有必要做这些吗?不必全做。二三十人的团队做两件事就够了:给自己留一条变更记录,以及在关键交接点上补滞后量。剩下三件事等到跨三个小组协作时再考虑。
问:怎么判断开始时间数据现在能不能用?做一次抽样核对:随机抽 50 个已完成任务,把系统里记录的实际开始时间和真实流转记录比对。如果一致率低于 70%,说明当前数据只能做参考,不适合做任何统计分析和决策依据,应该先做一轮数据治理。
5. 最后一句话
把开始时间讲清楚这件事,本质上不是把一个字段设计得多精细,而是承认一个事实:在多人协作系统里,时间从来不是被填出来的,而是被约束出来的。
你无法通过要求大家填得更准来获得准确的开始时间,你只能通过让依赖可见、让资源冲突可见、让承诺与事实分离,来让准确的时间自然浮现。字段只是这个过程的载体。理解了这一点,剩下的配置细节都是可以调整的技术选择。
常见问题解答(FAQ)
1. 任务属性里的“开始时间”,到底该填计划开始时间还是实际开始时间?
我刚接手项目负责人的时候,任务列表里只有一个“开始时间”字段,我就按自己真正动手那天填,结果甘特图上任务全挤在一起,排期完全没法看。后来跟老同事对了一遍才发现,这两个概念被一个字段混着用了,谁也说不清哪条数据能信。
建议在同一条任务上把两个字段拆开:计划开始时间用于排期,创建任务时由负责人填写或由依赖自动推算,排期评审通过后就冻结;实际开始时间用于执行,成员把任务状态切到“进行中”时由系统自动打点,也允许在限定窗口内手工修正。
判断依据是看这个字段“被谁改、什么时候改”:排期阶段只有负责人能改计划开始时间,执行阶段只有执行人能改实际开始时间,并且都要留修改记录。如果手上的某项目管理工具字段不够用,至少在自定义字段里补一个“实际开始”,否则后面算偏差时会出现计划等于实际的假数据。
数据口径建议用“偏差天数=实际开始-计划开始”,正数代表晚开工;阈值按项目类型定,迭代内任务晚1天就预警,跨月长任务晚3天再预警,别一刀切。
2. 为什么我给前置任务填了开始时间和工期,后置任务的开始时间却没有自动往后推?
我第一次配依赖关系时,以为只要把“A完成→B开始”连上,B的开始时间就会自己算出来。结果改完A的工期,B纹丝不动,甘特图看着挺正常,实际一排期全是错的,我熬夜手工挪了三十多条任务。
自动排期不生效,九成是四个原因之一:一是后置任务被手工指定了“固定开始日期”这类约束,约束优先级高于依赖;二是项目日历没配,周末和调休被当成普通工作日,算出来的日期看着就不对;三是依赖类型选错,本该是完成后开始,结果搭成了同时开始;四是任务里挂着“不早于某日”的硬约束,把自动推算锁死了。
可执行的做法是:先把这批任务的日期约束全部清空,确认依赖类型是完成后开始,再把项目日历设成真实工作日含调休,最后触发一次整体重排。判断标准很直接:重排后开始时间还是没变,就去看这个任务的约束字段,八成是它。
另外提醒一句,国内很多团队其实不适合开全局自动排期,改成手工填日期加依赖关系只做红色预警,反而更贴合协作习惯,也少一堆“为什么日期被系统改了”的扯皮。
3. 任务的开始时间应该由项目负责人统一填,还是让执行人自己更新?
我们团队之前是负责人一个人维护所有任务的开始时间,二十多个人的项目,我每天早上花四十分钟对齐进度,还是天天被追问“这个任务到底什么时候开始的”。后来放权让成员自己改,又冒出一批人提前三天点“进行中”抢工时,数据一样不可信。
建议按“谁掌握事实谁填写”来拆:计划开始时间由负责人在排期评审时统一设定,评审通过后锁定,成员要改只能发起变更申请;实际开始时间由执行人在真正动手时更新,把任务状态改为进行中或在该项目管理平台里点“开始”,由系统自动记录时间戳。
为了防止抢工时,再加两条规则:实际开始时间只允许在计划开始时间前后一定窗口内手工修改,比如正负2天,超窗必须负责人审批;同时把“提前点开始”和绩效、工时统计解耦,工时按实际投入填报,不按状态自动生成。
检验这套规则有没有落地,看一个指标就够了:实际开始时间与状态变更时间的偏差,如果大量任务的实际开始时间正好等于任务创建时间,说明大家是在敷衍填,这份数据不能拿去判断进度。
4. 开始时间这个字段,对项目负责人判断项目健康度到底有什么用?
我以前觉得开始时间就是个填着好看的字段,真正盯的只有截止日期,反正延期不延期看最后交付就行了。直到有一次项目账面看还有两周缓冲,一算才发现开工就晚了五天,后面全靠压缩测试时间硬赶,质量直接崩了,我才意识到这个字段是有用的。
开始时间是典型的“提前量指标”,它比截止日期更早暴露风险。可执行的做法是每周固定看三个数:一是开工准时率,即按计划开始时间前后1天内开工的任务数除以应开工任务数,低于80%通常说明上游交付或资源到位出了问题;
二是平均晚开工天数,超过2天就要去查是哪一类任务在拖,一般集中在依赖外部输入或需要提前准备环境的那批;三是开始时间被压缩度,即计划工期减剩余工期再除以计划工期,超过20%意味着后续要靠加班补,得提前谈范围或加人。判断依据要把三个数合起来看:准时率高但压缩度也高,说明排期本来就乐观,属于结构性问题;
准时率低但压缩度低,说明排期留了太多水分,属于估算问题。这两种信号对应的动作完全不同,只盯截止日期是看不出来的。
核心关键词
文章包含AI辅助创作:任务属性开始时间全流程:项目负责人入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/362230
读者评论
关于"50人以上才值得拆字段"这条线,我觉得还得看跨团队依赖的条数。拆不拆可能不是人数问题,而是有多少条依赖需要对外承诺。,"把"开始时间被改了几次"当风险信号这点受启发。
我们团队才30人,但同时跑五个跨端项目,单字段照样每周吵一次。,"填报耗时从0.8小时翻到1.6小时,我担心实际落地比这更糟,不是多花一倍时间,而是执行人开始敷衍,四个字段里有两个靠猜。不过我们试过记录变更次数,结果大家干脆不在系统里改,改成群里口头同步,数据反而更失真。
后来只加了"承诺开始时间"一个字段,争议就少了大半。作者说只有三成任务真正需要开始时间,这条更实用,但怎么说服上面砍掉那七成,比拆字段本身难多了。可能得配套一个"改起来方便、但不改就要担责"的机制,否则登记次数只会逼着变更转地下。
