制定完美软件测试计划的5个关键步骤:如何提升测试效率和质量?
很多版本延期,并不是测试人员不够努力,而是测试开始前没有回答清楚三个问题:这次到底测什么、哪些风险必须先测、什么条件下可以结束。测试计划如果只写成一张日期表,到了项目后期就会变成“所有功能都要测、所有问题都要修、所有人都在催”的救火清单。真正有效的测试计划,不追求绝对完美,而是把有限的人力、环境和时间,集中到最可能影响业务结果的风险上。
我更建议把测试计划看成一套发布决策系统,而不是一份测试文档。它至少要完成五件事:拆解需求并划定边界、按风险确定优先级、匹配测试策略、规划资源和执行节奏、设置风险应对与退出标准。下面我会用一个企业订单与支付系统的版本迭代案例,说明这五个步骤如何落地,以及不同规模团队在时间不足时应该怎样取舍。
一、先讲核心结论:好的测试计划不是写得长,而是让决策变快
1. 测试计划的核心产物是“可执行的判断规则”
一份测试计划最有价值的部分,不是目录是否齐全,也不是文字是否专业,而是团队能否在出现变化时快速作出判断。例如,需求临时增加一个报表筛选条件,测试负责人应该知道它属于本次范围、需要哪些测试、会不会影响主流程,以及是否需要重新安排回归时间。
如果这些问题只能靠临时开会讨论,说明计划还没有真正发挥作用。测试计划应当把业务目标转化为测试目标,把测试目标转化为优先级,再把优先级转化为人员、时间、环境和交付物安排。
我的判断标准是:任何一个测试计划,如果不能指导“删掉什么、先做什么、延后什么、何时停止”,就还停留在文档层面。
2. 五个关键步骤之间不是并列关系,而是一条决策链
- 需求分析与边界确认:明确版本要解决什么问题,以及哪些内容不在本轮测试范围内。
- 风险排序与策略选择:识别资金、数据、权限、稳定性和核心业务链路等高风险区域。
- 资源、环境与时间规划:确认谁来测、在哪里测、用什么数据测,以及每个阶段的前置条件。
- 测试用例与覆盖设计:围绕核心路径、异常状态、边界条件和组合场景设计验证方案。
- 风险应对与退出判定:定义阻塞处理方式、遗留风险接受机制和发布前检查标准。
这五步中,第一步决定测试边界,第二步决定资源投向,第三步决定计划能否落地,第四步决定测试深度,第五步决定团队是否能够有依据地结束测试。任何一个环节缺失,后面的工作都会出现返工。

3. “完美”不应理解为覆盖一切
软件测试不存在脱离业务背景的绝对完美。一个只上线内部使用的配置页面,与一个涉及真实支付、库存扣减和个人数据的交易接口,显然不应该采用同样的测试深度。前者可能通过重点功能验证和兼容性抽样完成,后者则需要增加幂等性、异常回调、权限、数据一致性和回滚验证。
所以,本文所说的“完美测试计划”,实际指的是在当前目标、风险、资源和时间约束下足够可靠的测试计划。它不承诺软件绝对没有缺陷,但能让团队知道剩余风险是什么、由谁承担、是否值得为此推迟发布。
二、真实场景:为什么测试团队越忙,质量反而可能越不稳定
1. 一个典型的企业订单系统版本
假设某企业准备上线订单系统的第三个大版本。版本内容包括:新增组合商品、优化优惠券规则、调整支付回调处理、增加退款审批节点,并支持部分海外浏览器访问。团队有两名测试工程师、四名开发人员和一名产品经理,距离计划发布只有五个工作日。
如果按照“功能列表逐项平均验证”的方式推进,测试人员很可能先花一天检查页面样式和低频报表,到了第四天才开始验证支付回调和退款审批。此时即使发现重复回调会导致订单状态异常,也很难留出足够时间完成修复、回归和发布评估。
我在项目复盘中最常见到的低效模式,就是测试工作量看起来很大,但关键风险没有被提前暴露。团队可能完成了大量用例执行,却没有验证最容易造成资金损失或业务中断的场景。
2. 测试计划失效通常发生在开始测试之前
很多团队把测试计划启动时间设在开发提测之后。实际上,真正影响测试效率的工作大多发生得更早:需求是否有验收条件,接口协议是否稳定,测试环境是否准备好,测试数据是否可用,第三方支付是否能模拟异常回调。
如果这些前置条件没有在计划中明确,测试人员只能在执行阶段不断等待。表面上看是“测试进度慢”,本质上却是输入条件没有准备好。
| 现场表现 | 表面问题 | 更可能的根因 | 计划中的处理方式 |
|---|---|---|---|
| 测试人员频繁等待环境 | 执行效率低 | 环境没有明确负责人和验收条件 | 将环境验证设为测试启动门槛 |
| 用例反复修改 | 测试设计质量不足 | 需求和接口协议仍在变化 | 设置需求冻结点及变更影响评估 |
| 缺陷大量集中在后期 | 开发修复速度慢 | 高风险链路没有前置验证 | 优先执行核心路径和高风险场景 |
| 到了发布日无法结论 | 测试不够完整 | 没有退出标准和遗留风险接受机制 | 提前定义发布前必检项和决策人 |
3. 用测试启动门槛替代“到了时间就开始”
一个可执行的测试计划,应该写清楚测试何时可以正式开始,而不是只写一个日期。最低限度需要确认:构建版本可部署、核心接口能够访问、测试账号已经准备、关键数据可以重复初始化、缺陷提交渠道已确定。
如果缺少其中任何一项,我通常不会把这一天计入正式功能测试周期,而是标记为准备阶段或阻塞阶段。这样做的好处是,进度数据不会掩盖真实损耗,项目负责人也能看见时间究竟耗在了测试执行还是环境等待上。

三、第一步:拆解需求,明确测试目标、范围和排除项
1. 先从业务结果提炼测试目标
不要直接把需求文档中的功能标题复制到测试计划。功能标题通常只说明“系统增加了什么”,却没有说明“上线后最不能出什么问题”。测试负责人需要先问业务方:这个版本最重要的结果是什么?是提高支付成功率、缩短退款处理时间、减少人工审批,还是支持新的设备和地区?
例如,“新增组合商品”并不只是验证商品能否加入购物车。它可能影响库存扣减、价格计算、优惠券抵扣、拆单逻辑和退款金额。测试目标应写成业务可理解的句子,例如:组合商品在下单、支付、取消和退款场景下,价格、库存与订单状态保持一致。
2. 同时写清“测试范围”和“不测试范围”
很多测试计划只写包含项,不写排除项,结果是项目后期不断出现“这个也应该顺便测一下”的范围扩张。排除项不是推卸责任,而是把资源边界公开化,让相关人员在项目早期作出选择。
| 范围类别 | 订单系统示例 | 确认问题 |
|---|---|---|
| 本轮必测 | 下单、支付、退款、订单状态同步 | 是否直接影响本版本的业务目标? |
| 关联回归 | 库存扣减、优惠券、消息通知 | 本次改动是否可能改变原有行为? |
| 抽样验证 | 后台查询、低频报表、非主流浏览器 | 风险和使用频率是否允许抽样? |
| 明确排除 | 本版本未改动且无依赖的旧报表 | 是否已有其他版本或团队负责? |
3. 建立需求到测试点的追踪关系
我建议至少保留一张轻量级追踪表,把需求编号、业务规则、测试点、优先级和缺陷编号关联起来。团队不一定要使用复杂工具,小项目用表格也可以;但必须能回答两个问题:每个重要需求有没有验证证据,需求发生变化后哪些测试需要重跑。
对于中大型企业,需求、测试用例、缺陷和发布记录最好在同一套研发协作体系中关联管理。以 PingCode 为例,它更适合有多个项目、跨部门协作和较强审计追溯要求的组织。对于 100 人以上的企业团队,统一管理需求、测试任务、缺陷和版本,通常比依靠多人维护的分散表格更容易保持信息一致。
如果团队已有 Jira 数据,也应在迁移前先梳理字段、状态、权限和历史关联关系,而不是只导入标题和描述。PingCode支持 Jira 平滑迁移,是否适合迁移仍要结合字段映射、工作流复杂度和历史数据重要性进行验证;对于有私有化部署、数据隔离或国产化环境要求的企业,私有化部署能力也应纳入选型评估,而不能只看功能清单。

4. 采用四个问题判断一个需求是否已拆解到位
- 用户完成这项功能时,最关键的业务结果是什么?
- 如果功能失败,影响是页面不可用、交易失败、数据错误,还是合规风险?
- 哪些系统、接口、角色或数据会被连带影响?
- 什么结果可以证明它已经达到验收要求?
如果产品经理只能回答“按需求文档执行”,而无法说明失败影响和验收依据,测试计划不应直接进入用例设计。此时最有效的动作不是立刻多写用例,而是先补齐业务规则和可观察结果。
四、第二步:按照风险确定优先级,而不是平均测试所有功能
1. 测试优先级应由风险而不是功能数量决定
测试资源有限时,平均分配看起来公平,实际上会让高风险功能得不到足够关注。我的常用判断方式是把风险拆成五个维度:业务影响、发生可能性、变更程度、技术复杂度和历史问题。每个维度可以采用低、中、高三级,不必一开始就追求精确的数学模型。
例如,支付回调虽然代码量不大,但同时具备资金影响、外部依赖、异步状态和重复请求等风险特征,优先级应高于一个代码改动较多但不影响业务数据的展示页面。
| 风险维度 | 低风险表现 | 高风险表现 | 对测试计划的影响 |
|---|---|---|---|
| 业务影响 | 内部展示或低频配置 | 支付、库存、权限、合同数据 | 提高优先级并增加回归范围 |
| 发生可能性 | 逻辑简单、输入受控 | 多状态、异步、并发或外部依赖 | 增加异常和组合场景 |
| 变更程度 | 文案或样式调整 | 核心规则、数据库或接口变更 | 扩大关联模块回归 |
| 历史缺陷 | 长期稳定、投诉较少 | 过去多次出现同类问题 | 增加专项验证和发布后监控 |
2. 用风险评分帮助团队快速排序
对于项目规模较大的团队,我会使用一个简化公式:风险优先级等于业务影响分乘以发生可能性分,再乘以变更程度分。每项采用 1 到 5 分。这个分数不是为了制造精确感,而是为了让产品、开发和测试在同一套标准下讨论“为什么先测这个”。
例如,支付回调的业务影响为 5,发生可能性为 4,变更程度为 4,得到 80 分;后台报表筛选的三个分值分别为 2、2、3,得到 12 分。即使报表用例数量更多,也不应先于支付回调占用核心测试时间。

3. 把测试策略和风险类型匹配起来
测试类型不是越多越专业。单元测试适合验证局部逻辑,接口测试适合检查参数、协议和状态码,系统测试适合验证完整业务链路,性能测试则关注负载下的响应和稳定性。选择策略时,应先问“要降低哪种风险”,再决定采用哪种测试方式。
| 目标风险 | 优先测试方式 | 不宜单独依赖的方式 |
|---|---|---|
| 价格计算错误 | 单元测试、接口测试、业务流程测试 | 只做页面点击验证 |
| 重复支付或重复扣库存 | 接口测试、并发测试、状态一致性测试 | 只验证一次正常成功 |
| 权限越界 | 角色矩阵测试、接口权限测试、审计记录验证 | 只用管理员账号测试 |
| 高峰期响应变慢 | 性能基线、压力测试、资源监控 | 只在个人电脑上手工操作 |
4. 自动化测试要算维护成本
自动化并不天然等于高效。一个每天重复执行、业务规则稳定、结果容易判断的接口回归集,很适合自动化;一个需求每天变化、页面结构频繁调整、结果需要人工观察的探索性场景,强行自动化可能让团队陷入脚本维护。
我通常用以下方式估算是否值得自动化:先计算未来一个版本周期内的重复执行次数,再估算人工执行总时长;然后加上脚本开发、环境适配、失败排查和维护成本。只有当可节省的重复劳动明显高于维护投入,并且脚本结果能够被可靠解释时,自动化才值得进入本轮计划。
五、第三步:把人员、环境、数据和时间规划到可执行层
1. 资源规划不只是安排测试人员
测试资源至少包括人员、环境、设备、账号、数据、工具和外部依赖。企业项目中,测试被阻塞往往不是缺少一个测试工程师,而是缺少一组可重复使用的数据、一个稳定的支付模拟服务,或者一个能够及时处理环境问题的负责人。
- 人员:测试负责人、功能测试人员、自动化或性能支持人员、业务验收人。
- 环境:测试环境、预发布环境、数据库版本、浏览器和移动设备组合。
- 数据:正常订单、异常订单、不同权限账号、边界金额和历史状态数据。
- 外部依赖:支付、短信、物流、身份认证或数据同步服务。
- 工具:缺陷记录、接口调试、日志检索、自动化执行和测试报告工具。
2. 用阶段交付物管理测试节奏
一个五天版本周期可以这样拆解:第一天完成需求澄清、范围确认和环境验收;第二天完成核心用例评审与主链路测试;第三天执行异常场景和关联模块回归;第四天集中处理缺陷并验证高风险修复;第五天完成发布前必检、遗留风险评估和业务确认。
这里的关键不是把五天平均切成五份,而是让每个阶段都有进入条件和输出物。比如“进入回归测试”的条件可以是核心流程已跑通、阻塞缺陷已关闭、接口版本已冻结;输出物则应包括回归结果、未关闭缺陷列表和风险判断。
| 阶段 | 主要任务 | 进入条件 | 输出物 |
|---|---|---|---|
| 准备阶段 | 范围、环境、数据、账号确认 | 需求版本和构建包可用 | 测试范围表、环境验收记录 |
| 核心验证 | 主链路和高风险接口测试 | 关键服务可访问 | 核心用例结果、阻塞缺陷 |
| 扩展验证 | 异常、边界、权限和关联回归 | 核心链路基本稳定 | 回归结果、缺陷趋势 |
| 发布判断 | 必检项确认、遗留风险评估 | 达到退出标准或风险已升级 | 测试报告、发布建议 |
3. 计划中必须保留缓冲,但不要随意套固定比例
缓冲时间用于吸收需求变更、环境故障、缺陷修复延迟和第三方服务不可用等不确定性。不同项目的风险差异很大,不能简单规定所有测试计划都预留相同百分比。支付系统、医疗系统和内部工具的缓冲需求显然不同。
更好的做法是列出缓冲触发条件。例如,出现高严重级别缺陷、核心接口协议变更、环境连续不可用超过半天、发布范围增加关键模块时,自动启动计划重排,并由测试负责人同步受影响的测试项和发布日期。

4. 中大型团队要关注协作系统的可追溯性
当项目数量、角色和变更频率增加后,单纯依靠即时通信和个人表格很容易产生信息断层。需求变更没有同步到用例,缺陷修复没有关联构建版本,发布结论没有对应执行证据,都会增加审计和复盘成本。
对于中大型企业,选择研发管理平台时,我会重点检查四点:需求、用例、缺陷和版本能否关联;权限和操作记录是否可追溯;是否支持企业现有部署和数据隔离要求;历史项目数据迁移后,工作流和字段是否仍然可用。PingCode面向中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,适合作为候选方案进行验证,但最终仍应以试点项目的迁移质量、权限模型和团队使用成本为准。
六、第四步:设计覆盖核心路径、异常状态和边界条件的测试用例
1. 用例设计要围绕“系统如何失败”展开
正常流程只能证明系统在理想条件下能够工作,不能证明它在真实环境中足够可靠。真实用户会重复点击,会输入空值,会在网络中断时刷新页面,会使用不同权限操作同一条数据,也会在支付完成后关闭页面。
因此,我通常要求每个关键功能至少从四个方向设计测试点:正常路径、异常路径、边界条件和组合场景。对于状态复杂的业务,还要增加状态转换和回滚验证。
| 检查方向 | 登录功能示例 | 支付功能示例 |
|---|---|---|
| 正常路径 | 正确账号和密码登录 | 支付成功后订单变为已支付 |
| 异常路径 | 密码错误、账号锁定、验证码错误 | 支付超时、支付失败、回调丢失 |
| 边界条件 | 密码最短和最长长度 | 最小金额、最大金额、库存为零 |
| 组合场景 | 异地登录叠加风险校验 | 优惠券、库存、重复提交同时发生 |
| 状态转换 | 登录失败次数达到锁定阈值 | 待支付、支付中、已支付、退款中的转换 |
2. 关键业务适合用状态模型和决策表
对于订单、退款、审批、工单等存在多个状态的业务,仅靠线性步骤很容易漏掉非法转换。例如订单已经取消后,支付回调晚到,系统应拒绝改变订单状态,还是进入人工核查?这类问题必须在需求和测试计划中明确。
决策表适合处理多个条件同时影响结果的场景。以退款为例,订单状态、支付渠道、退款金额、审批角色和是否超过时限,都可能影响系统行为。把这些条件列成组合后,测试人员才能判断哪些组合必须验证,哪些可以基于风险抽样。
3. 用例优先级应和发布标准对应
优先级最高的用例不是“最容易写”的用例,而是失败后会直接阻塞发布或造成重大业务影响的用例。建议至少设置三个等级:发布必检、重点回归和一般验证。发布必检项必须在每次候选版本中执行,重点回归项在关联模块变化或高风险缺陷修复后执行,一般验证项可以按时间和资源抽样。
用例通过率也不能单独作为质量结论。即使整体通过率达到较高水平,只要支付回调、权限隔离或数据一致性验证未完成,发布风险仍然可能很高。

4. 自动化回归的切入点应该是稳定的核心链路
如果团队准备在测试计划中加入自动化,不建议一开始就覆盖全部页面。更稳妥的顺序是:先选择登录、下单、支付结果查询、退款申请等稳定且重复执行频率高的接口或业务链路,再建立可靠的测试数据初始化和结果清理机制。
自动化最容易被低估的成本不是脚本编写,而是失败排查。一个没有日志、截图、请求报文和环境标识的自动化结果,最终仍然需要人工重新操作。计划中应明确失败重试规则、结果保留时间、维护责任人和脚本失效后的人工替代方案。
七、第五步:设置风险应对和退出标准,让测试真正形成闭环
1. 风险登记表必须包含触发条件和动作
“环境不稳定”“人员不足”“需求变化”只是风险名称,不是风险管理。一个可执行的风险记录还应该写清楚影响程度、发生可能性、预防措施、触发条件、应对动作和责任人。
| 风险 | 影响 | 触发条件 | 应对动作 | 责任人 |
|---|---|---|---|---|
| 支付接口频繁变更 | 高 | 接口字段或状态码在冻结点后变化 | 锁定接口版本,重新执行支付和退款回归 | 开发负责人 |
| 测试数据无法重复初始化 | 中 | 同一用例第二次执行结果受历史数据影响 | 增加数据清理脚本或准备独立账号 | 测试负责人 |
| 核心测试人员临时缺席 | 中 | 关键模块无人能独立执行或解释结果 | 启用交叉备份,优先保留发布必检项 | 项目经理 |
| 高严重级别缺陷集中出现 | 高 | 主链路阻断或数据一致性失败 | 暂停扩展测试,先完成根因分析和修复回归 | 研发与测试负责人 |
2. 退出标准不是“所有用例全部通过”
在真实项目中,所有用例全部通过并不总是可行,也不一定意味着风险已经可接受。一个低频功能存在几个轻微展示问题,并不一定阻塞发布;但一个看似只有一个失败用例的支付回调,如果涉及重复扣款,就可能必须阻止发布。
我建议把退出标准分为四层:核心业务通过、严重缺陷状态、关键回归完成、遗留风险完成确认。每一层都要有可观察证据,而不是写成“测试完成后发布”。
- 核心业务链路已经在目标环境验证,包括成功、失败和恢复场景。
- 阻塞性缺陷已经关闭,或由明确负责人批准延期并记录影响范围。
- 高风险修复已经完成回归,没有出现新的数据、权限或状态问题。
- 测试报告、缺陷列表、需求关联和环境信息可以被追溯。
- 遗留风险已由产品、研发和业务负责人共同确认接受。
3. 测试完成、发布批准和风险接受必须分开
测试团队负责提供事实和风险判断,不应单独承担发布决策。测试完成表示计划中的验证工作已达到约定状态;发布批准表示业务和项目负责人认为剩余风险可以接受;风险接受则意味着相关人员知道问题可能带来的影响。
如果这三件事混在一起,项目后期很容易出现“测试说不能发、业务说必须发”的争论。更好的做法是让测试报告明确列出已验证内容、未验证内容、未关闭缺陷、影响范围和建议动作,再由有决策权限的人确认是否发布。

4. 计划更新要有明确触发器
测试计划不是发布前一次性审批的文件。出现以下情况时,应重新评估范围、优先级和时间:核心需求发生变化、接口协议改变、测试环境迁移、出现高风险缺陷、发布日期提前或延后、关键人员发生变动。
更新时不要只改日期。至少要同步修改受影响的测试范围、关联用例、风险等级、资源安排、回归范围和退出标准。只改甘特图上的时间,往往会让计划看起来正常,但执行内容已经完全不同。
八、常见误区:看起来很规范的计划,为什么仍然不能提升质量
1. 误区一:把测试计划写成测试流程说明书
测试流程说明“通常先做什么、后做什么”,测试计划则必须说明“本项目具体测什么、由谁负责、什么时候完成、用什么标准判断结果”。前者可以复用,后者必须结合版本目标、风险和资源重新制定。
如果一份计划中的内容可以原封不动复制到任何项目,通常说明它缺少项目特征。至少要加入本版本变更点、关键依赖、风险排序和排除项,才能让计划真正服务于当前项目。
2. 误区二:追求需求覆盖率,却忽略风险覆盖率
需求覆盖率能回答“有多少需求被关联到测试”,却不能回答“最危险的失败方式有没有验证”。一个支付需求可能关联十条正常流程用例,但没有一条验证重复回调;从数量上看覆盖率很高,从风险上看仍然存在明显漏洞。
我更关注三种覆盖:需求覆盖、风险覆盖和状态覆盖。需求覆盖保证没有明显遗漏,风险覆盖保证高影响失败被验证,状态覆盖保证系统在不同阶段的行为符合业务规则。
3. 误区三:自动化脚本数量被当成效率指标
脚本数量只能说明写了多少脚本,不能说明节省了多少人工,也不能说明结果是否可靠。如果脚本经常误报、执行环境不稳定、测试数据无法清理,自动化数量越多,排查成本可能越高。
更合理的效率指标包括:核心回归耗时、自动化稳定执行率、失败定位平均耗时、重复人工操作减少时长和脚本维护投入。只有把结果和成本同时记录,才能判断自动化是否真的产生价值。
4. 误区四:测试计划只由测试人员单独完成
测试人员可以负责组织计划,但不能独自决定所有业务优先级。产品负责业务目标,开发负责技术依赖和修复能力,运维或平台团队负责环境,业务代表负责验收标准。缺少这些角色的输入,计划很容易在执行阶段被动改写。
5. 误区五:用缺陷数量直接评价测试质量
缺陷多不一定代表测试差,缺陷少也不一定代表质量好。缺陷数量会受到需求成熟度、测试深度、版本复杂度和上报习惯影响。更有意义的是观察高严重级别缺陷是否被提前发现、重复缺陷是否减少、核心链路是否稳定、缺陷修复后是否产生回归问题。

九、不同项目情况下的行动建议与取舍
1. 如果只剩三天测试时间
三天时间不应意味着把所有计划压缩成三天,而应重新定义本轮发布目标。优先保留登录、核心交易、支付、库存、权限、数据同步和本次改动直接影响的关联模块。低频页面、非关键浏览器和不变更的历史功能,可以转为抽样验证或发布后观察。
- 第一天完成范围确认、环境验收和核心主链路。
- 第二天集中验证异常、边界、权限和高风险接口。
- 第三天完成高优先级缺陷回归、发布必检和遗留风险评估。
这种取舍的代价是覆盖面下降,因此必须把未测试内容明确记录下来。不能一边缩短周期,一边仍然对外宣称完成了全面测试。
2. 如果是小团队或创业团队
小团队不需要一开始建立复杂的测试管理流程,但至少要保留六个字段:测试目标、范围、核心风险、关键场景、负责人和退出标准。用一页文档或一张表格就可以启动,只要每次版本评审都实际更新。
小团队最值得投入的自动化通常是接口回归和数据校验,而不是大规模页面脚本。原因是接口变动范围相对容易控制,执行速度快,也更适合在持续集成中反复运行。
3. 如果是中大型企业或多项目组织
中大型组织的主要问题往往不是没有测试流程,而是信息分散、权限复杂、项目之间互相影响。此时应重点建设需求、用例、缺陷、版本和发布记录之间的关联,并统一风险等级、状态定义和报告口径。
如果团队考虑使用 PingCode 这类研发管理平台,建议先用一个真实项目做试点,而不是仅凭产品演示决定。试点应验证需求到用例的追踪、缺陷到版本的关联、跨项目权限、私有化部署环境、历史数据迁移和报表是否符合管理要求。对于已有 Jira 的团队,平滑迁移的重点也不是“数据能否导入”,而是工作流、字段语义和历史关联能否继续支持日常协作。
4. 如果是金融、医疗或强合规项目
这类项目不能只依赖功能测试。测试计划还应覆盖权限隔离、敏感数据处理、审计日志、接口安全、备份恢复、异常操作和变更审批。每项关键验证都应保留环境、版本、执行人、结果和缺陷处理记录。
在强合规场景中,测试证据本身就是交付物。即使功能最终表现正常,如果无法证明谁在什么环境下验证过什么内容,项目仍可能在审计或事故追溯时承担较大风险。
5. 如果需求持续变化
需求变化频繁时,不要试图维护一份永远完整的用例清单,而应把测试计划分成稳定层和变化层。稳定层包括核心业务链路、权限规则、数据一致性和发布标准;变化层包括本次新增功能、页面细节和临时业务规则。
每次需求变化都应做影响分析:改变了哪些需求、哪些测试点需要重写、哪些历史功能需要回归、是否影响发布日期。如果变更没有影响分析,就不应直接把它塞进现有计划。

十、可以直接使用的软件测试计划模板与检查清单
1. 一页式测试计划模板
下面这份模板适合大多数 Web、SaaS、接口服务和内部业务系统版本。复杂项目可以在此基础上扩展,但不建议在没有明确用途的情况下增加字段。
| 计划模块 | 需要回答的问题 | 最小输出 |
|---|---|---|
| 项目背景 | 为什么做本次版本?核心业务目标是什么? | 版本目标和变更摘要 |
| 测试范围 | 测什么?不测什么?关联影响是什么? | 包含项、排除项、关联模块 |
| 测试策略 | 不同风险采用什么测试方法? | 功能、接口、性能、安全、兼容性策略 |
| 资源安排 | 谁负责?环境、设备、数据是否可用? | 人员分工和资源清单 |
| 时间计划 | 各阶段何时开始?完成依据是什么? | 阶段、负责人、输入和输出 |
| 风险管理 | 什么问题可能阻塞测试?触发后怎么办? | 风险、影响、动作、责任人 |
| 退出标准 | 什么情况下可以结束测试并提出发布建议? | 核心链路、缺陷、回归和风险确认条件 |
2. 发布前十分钟检查清单
- 本次版本的业务目标和变更范围是否仍然有效?
- 是否明确写出了不在本轮测试范围内的内容?
- 支付、库存、权限、数据一致性等高风险模块是否已排序?
- 测试环境、账号、数据和第三方依赖是否可以重复使用?
- 发布必检用例是否全部执行并保留结果?
- 异常、边界、重复提交、超时和回滚场景是否被覆盖?
- 高严重级别缺陷是否已经关闭或完成正式风险接受?
- 需求变化后,关联用例和回归范围是否同步更新?
- 测试结论能否关联到具体版本、环境、需求和缺陷?
- 是否明确了发布后监控项和问题回滚责任人?
3. 用三个指标判断计划是否有效
第一是高风险验证完成率,它比总体用例执行率更能反映发布准备程度。第二是缺陷平均定位耗时,如果缺陷无法快速关联到版本、环境和日志,团队会在修复阶段浪费大量时间。第三是计划变更响应时间,也就是需求或环境发生变化后,团队多久能完成影响评估并更新执行安排。
这些指标不需要一开始设定统一行业阈值。先连续记录几个版本,观察本团队的基线,再根据业务风险设定目标。指标的作用是帮助决策,而不是制造新的考核压力。

十一、最终判断:测试计划的价值,在于把“不确定性”变成可管理的选择
1. 先做什么,比做多少更重要
测试效率的本质不是让每个人点击得更快,而是减少无效等待、重复沟通和低价值执行。只有先识别核心业务链路和高影响失败模式,团队才知道哪些测试必须前置,哪些测试可以抽样,哪些内容可以延后。
2. 不测试什么,同样必须被记录
排除项让项目知道边界在哪里,也让发布后的风险归属更加清晰。没有排除项的计划看似全面,实际上容易不断膨胀,最终导致高风险场景被挤到最后。
3. 退出标准决定测试能否结束
如果没有退出标准,测试工作会一直延续到发布日,然后由时间压力替代专业判断。退出标准不要求所有缺陷清零,而是要求团队知道哪些问题已经解决、哪些问题仍然存在、这些风险是否经过有权限的人确认。
4. 下一步:用一个真实版本完成一次轻量试点
不要先花几周打造一份复杂模板。选择一个即将发布的版本,按本文五步写出目标、范围、风险、资源、用例策略和退出标准,然后在版本结束后复盘三件事:哪些风险提前发现了,哪些时间浪费在等待上,哪些未覆盖内容最终造成了问题。
下一版只改最影响结果的部分。持续几次之后,测试计划就会从“文档要求”变成团队真正使用的工作系统。高质量测试计划的最终标准,不是页面看起来完整,而是它能让团队在资源有限、需求变化和时间紧张时,仍然做出有依据的质量决策。
常见问题解答(FAQ)
1. 软件测试计划是不是测试时间表?一份可执行的测试计划应包含哪些内容?
我以前接手过一个临近上线的订单系统项目,团队已经排好了“第1天测下单、第2天测支付、第3天做回归”的时间表,但真正开始后才发现测试环境没有支付回调数据,库存接口也还在变更。后来我才意识到,测试计划如果只有日期和任务,遇到变化时几乎没有决策依据。到底怎样写,才能让测试计划真正指导执行?
不是。测试时间表只回答“什么时候做什么”,而测试计划还必须回答“为什么测、测哪些、不测哪些、谁来测、依赖什么、出现问题怎么办,以及什么条件下可以结束”。我通常把测试计划看成一份测试决策文件,而不是一张排期表。制定时建议按以下5个步骤展开:第一步拆解业务需求,明确测试目标和范围;
第二步根据风险确定优先级与测试策略;第三步规划人员、环境、数据和时间;第四步设计覆盖核心路径、异常场景和边界条件的测试用例;第五步设置风险应对措施和退出标准。
计划模块需要写清的问题常见遗漏 测试目标本次版本最不能出错的业务结果是什么只写“保证质量”,没有业务目标 测试范围测什么,以及明确不测什么默认所有功能都在范围内 测试策略采用哪些测试类型,为什么机械罗列功能、接口、性能测试 资源计划人员、环境、账号、数据和外部依赖是否到位只安排测试人员,不安排测试数据 退出标准达到什么条件才能给出发布建议把“用例执行完成”当作测试结束 例如,一个电商订单版本的范围可以写成:包含下单、支付、退款和支付回调;
不包含未改动的后台报表;重点风险是重复支付、库存回滚和接口超时。这样的范围比“覆盖订单模块”更有执行价值,因为它直接告诉团队测试资源应优先投向哪里。我建议小团队至少保留一页式计划:项目背景、测试目标、范围与排除项、风险优先级、测试策略、环境数据、人员分工、时间安排、阻塞条件和退出标准。
计划不必写得很长,但每一项都要能在项目会议中被追问和验证。
2. 测试周期只有5天,如何确定软件测试计划中的测试优先级?
我曾遇到过一个只有两名测试人员、5天后必须发布的版本。最初团队按照页面顺序执行用例,登录页测了很多细节,支付回调却直到最后一天才开始验证,结果一个高风险缺陷直接占用了两天回归时间。测试时间有限时,应该用什么方法判断哪些功能先测?
时间不足时,不要按功能数量平均分配资源,而要按发布风险排序。我的判断方法是同时看业务影响、变更程度、技术复杂度、外部依赖、用户频率和历史缺陷。如果一个功能涉及资金、权限、库存或数据不可逆操作,即使它只改了几行代码,也应优先于普通展示页面。可以使用一个简单的风险评分表。
每项从1到5分评估影响程度、发生可能性和变更复杂度,三项相乘后得到优先级分数。它不是精确的数学模型,但能迫使团队把“我觉得重要”变成可讨论的判断。
功能影响可能性变更复杂度评分建议 支付回调54480首日验证主流程和异常回调 库存扣减53460重点验证并发、重复提交和回滚 订单列表筛选33218完成核心条件后再扩展组合场景 后台视觉调整1212保留基础冒烟和主流浏览器检查 在5天周期里,我会把测试安排成“风险前置”而不是“模块平均切片”:第1天先验证核心链路、环境和关键接口;
第2天覆盖支付、库存、权限等高风险异常场景;第3天扩展边界条件和兼容性;第4天集中回归修复项;第5天做发布前验收和剩余风险评估。还有一个容易被忽视的动作是写清排除项。例如本次只验证Chrome和一个主流移动端环境,不覆盖低频旧设备;只验证单店铺订单,不覆盖尚未改造的多组织场景。
排除项不是偷懒,而是让团队知道哪些风险被主动延后、由谁接受。
3. 软件测试计划中应该什么时候安排自动化测试?自动化一定能提升效率吗?
我曾经见过一个团队在需求还不稳定时就开始批量编写页面自动化脚本。两周后页面字段改了几次,脚本每天都在修,执行时间没有明显下降,反而增加了维护和排查成本。很多文章都说自动化可以提升效率,但我想知道,怎样判断一个场景是否值得自动化?
自动化不是测试效率的同义词,它只是把一部分重复验证工作交给程序执行。是否值得投入,关键看功能稳定性、执行频率、人工操作成本、脚本维护成本和结果诊断难度。需求变化频繁、页面结构不稳定、一次性验证的场景,通常不适合一开始就投入大量自动化。
我会先用一个粗略的投入回收判断:如果一次人工执行需要2小时,每周执行5次,预计持续12周,那么人工成本约为120小时;如果自动化开发需要40小时,每周维护2小时,12周总成本约为64小时,自动化才有明显价值。这个计算不包含所有因素,但足以避免“为了自动化而自动化”。
场景自动化价值原因建议 稳定的核心回归链路高重复频率高,结果相对明确优先建设冒烟和回归脚本 接口契约校验高执行快,数据断言较清晰纳入持续集成流程 频繁变动的页面低定位器和流程容易失效先手工验证,稳定后再自动化 探索性测试低依赖人的观察和临场判断保留人工探索 低频一次性场景视情况而定开发成本可能高于人工执行先计算维护周期和收益 测试计划中不要只写“开展自动化测试”,而应写清自动化对象、覆盖范围、触发频率、维护责任和失败后的处理方式。
例如:自动化只覆盖登录、下单、支付成功回调三条稳定主链路,每次构建后执行,失败后由测试开发人员在当天完成初步定位。我的经验是,先建立一组小而可靠的自动化冒烟集,比一次性追求很高的自动化用例数量更有价值。
自动化脚本如果失败后还需要人工逐条重跑,或者只能告诉团队“红了”却不能定位原因,它就没有真正降低测试成本。
4. 测试计划如何设置风险应对和退出标准?测试用例全部执行完就能发布吗?
我以前参与过一个版本发布评审,测试用例执行率接近100%,但仍有一个支付渠道偶发超时问题没有彻底解决。团队一度认为“主要用例都通过了”就可以上线,后来才发现执行完成和风险可接受是两回事。测试计划应该怎样定义发布前的判断标准?
测试用例全部执行完,并不等于软件可以发布。用例执行率只能说明测试动作完成了多少,不能说明核心风险是否已经被控制。发布判断至少要结合关键业务链路、严重缺陷、回归结果、环境验证和剩余风险的责任确认。
风险登记表不要只写“存在环境风险”或“可能延期”这类泛化描述,而应包含影响、可能性、触发条件、预防措施、触发后的动作和负责人。只有这样,风险才会从会议里的提醒变成可以执行的任务。
风险触发条件预防措施触发后动作负责人 支付回调延迟回调超过约定时间未返回提前准备模拟回调和真实沙箱账号暂停发布,补测重试、补偿和幂等逻辑接口负责人 测试环境不稳定核心接口连续失败或数据频繁重置发布前进行环境基线检查切换备用环境并记录影响范围环境负责人 需求临时变更新增字段或业务规则未完成评审设置变更截止时间重新评估范围,必要时延期或降级发布项目负责人 退出标准建议分成四层。
第一层是范围层:核心需求已完成验证,未测试项和排除项有明确记录;第二层是缺陷层:阻塞发布的问题已关闭或有正式的风险接受;第三层是回归层:关键链路和修复项完成回归;第四层是决策层:业务、研发和测试负责人都知道剩余风险,并确认发布方案。一个可执行的退出标准可以写成:核心下单、支付、退款流程通过;

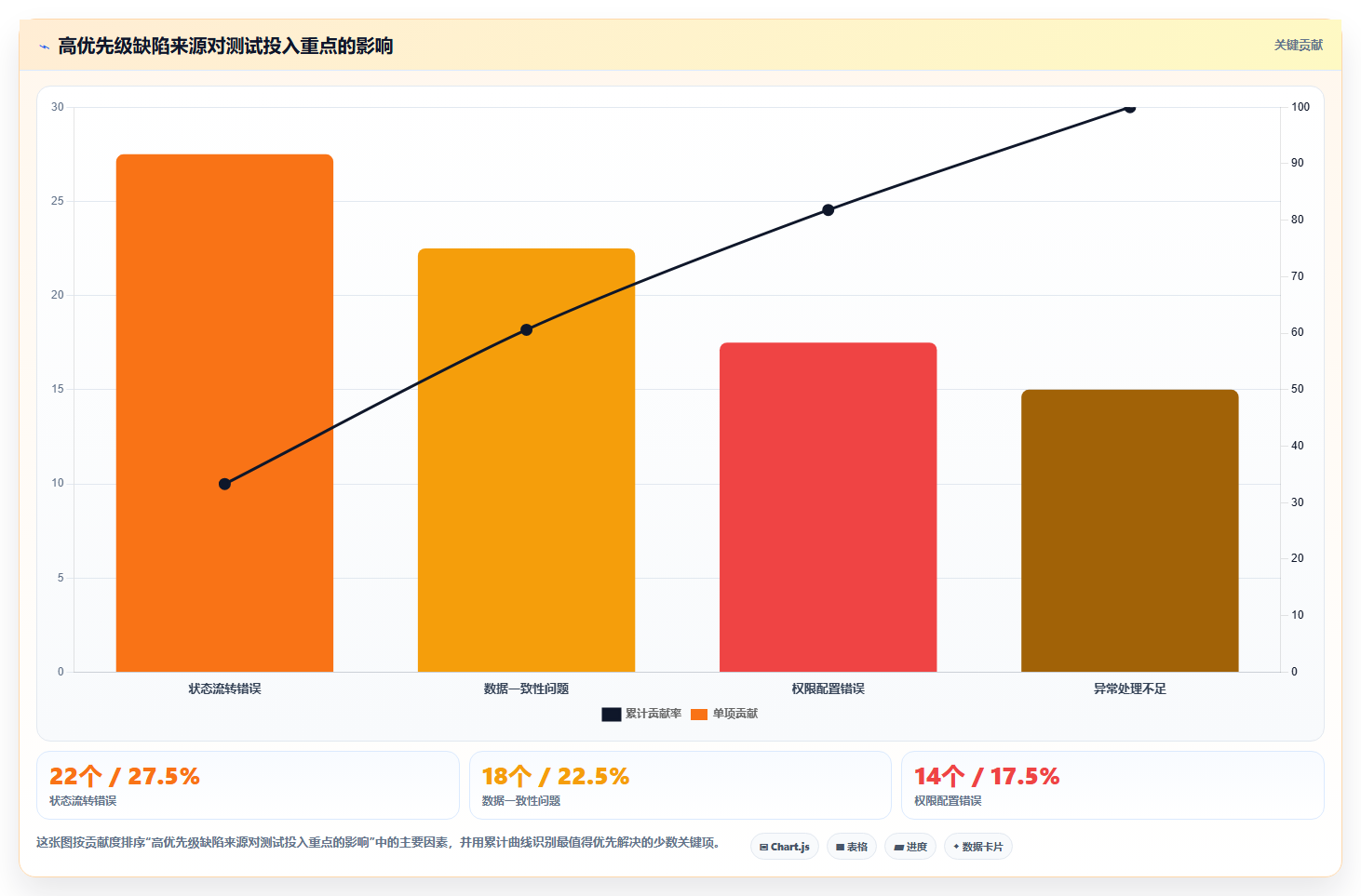

阻塞性缺陷为零;高严重级别缺陷全部关闭或得到业务负责人书面接受;关键修复项完成回归;目标环境完成冒烟;遗留风险、影响范围和回滚方案已记录。不要使用“所有缺陷清零”作为唯一标准,因为这在现实项目中往往既不必要,也无法反映缺陷风险差异。最后,测试计划必须设置更新触发条件。
需求重大变更、发布日期调整、核心接口更换、测试环境异常或出现高风险缺陷时,都应重新评估范围、优先级和退出标准。真正成熟的计划不是写完后不再变化,而是能让团队知道什么时候必须改变计划。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/36189
读者评论
文章把测试计划从“排期文档”转成发布决策工具,这个角度很实用。尤其是启动门槛和退出标准,能帮助团队区分真正执行时间与环境等待时间。
风险优先级的思路适合资源有限的团队,但实际落地仍需要产品、研发和测试共同确认风险等级,否则评分容易变成测试团队单方面判断。
文中的订单支付案例比较有代表性,需求范围、关联回归和排除项的划分值得借鉴。不过图表数据属于情景模拟,使用时还应结合团队历史缺陷和业务指标调整。
