掌握项目计划格式样板:5步打造完美项目蓝图
我见过最容易延期的项目计划,往往不是没有表格,而是表格“看起来很完整”:有任务、有日期、有负责人,甚至还做了甘特图,但项目真正开始后,团队仍然不断追问“这项工作做到什么程度算完成”“谁有最终决定权”“需求变了要不要顺延”。因此,项目计划格式的关键不在于栏目越多越专业,而在于它能否把目标、交付物、任务、责任、依赖、验收和变更串成一条可执行的链路。本文将用5步搭建一份适用于中大型项目和100人以上组织的项目计划样板,并说明什么情况下该用简版表格,什么情况下需要项目管理平台、风险台账和变更流程共同支撑。
一、先记住核心结论:项目计划不是日历,而是一套决策系统
1. 一份合格的计划必须回答八个问题
项目计划表的第一项任务,不是安排日期,而是降低团队在执行过程中的不确定性。判断一份计划是否合格,我通常会先检查它能否回答以下问题:
- 项目最终要交付什么可验证的结果?
- 哪些工作属于项目范围,哪些明确不属于范围?
- 目标应该拆成哪些阶段成果和具体任务?
- 每项关键任务由谁最终负责,而不是由谁“参与”?
- 任务之间有什么前置依赖,哪项延期会影响后续工作?
- 项目需要哪些人员、预算、数据、工具和审批权限?
- 交付物依据什么标准验收,谁有权确认完成?
- 计划发生变化时,谁提出、谁评估、谁批准、谁更新?
如果一张表只回答了“做什么”和“什么时候做”,它更接近任务清单,而不是完整的项目计划。任务清单适合记录工作,项目计划则要支持团队在冲突、延期和需求变化中做出判断。
2. “完美”不等于复杂,而等于足够可执行
我不建议把“项目计划”理解成一份包含几十个字段的大型文档。对于一个周期为两周、参与人员不超过六人的内部活动项目,一张包含目标、任务、负责人、截止日期和验收标准的表格已经足够。相反,一个跨部门、跨地区、涉及多个系统和供应商的项目,如果仍然只用五列任务表管理,风险就会被隐藏起来。
计划的复杂度应该由项目的协作复杂度决定,而不是由模板的长度决定。可以用三个因素判断是否需要升级计划结构:参与团队数量、任务前后依赖数量、变更和审批频率。三个因素越高,越需要把主计划、风险登记、问题清单和变更记录分开管理。
| 项目特征 | 建议计划形式 | 必须保留的字段 | 不建议一开始加入的内容 |
|---|---|---|---|
| 周期短、团队小、需求稳定 | 简版项目计划表 | 目标、任务、负责人、日期、交付物、状态 | 过度细化的资源模型和复杂审批矩阵 |
| 跨部门协作、存在多个里程碑 | 主计划加任务明细表 | 依赖、里程碑、验收人、风险、资源 | 把所有会议纪要和讨论内容塞进主表 |
| 组织规模大、涉及系统迁移或外部供应商 | 项目管理平台加专项台账 | 任务、权限、审计、变更、风险、问题、报告 | 仅依赖个人维护的离线表格 |

二、先处理背景问题:为什么很多项目计划表填满了,项目仍然失控
1. 真实场景一:日期很清楚,但交付物很模糊
以企业官网改版为例,计划中可能写着“完成首页设计”“推进开发”“优化页面”“上线验收”。这些词对执行者来说都不够具体。设计是线框图、视觉稿还是高保真稿?开发完成是代码提交、测试环境部署,还是业务人员确认?优化页面是改三个模块,还是整个页面重做?如果这些问题没有写进计划,团队就会在执行阶段反复解释同一件事。
我在审阅项目计划时,会把每个任务改写成“动作加交付物”的形式。例如,将“完成首页设计”改为“输出首页桌面端和移动端高保真设计稿,并完成产品负责人评审”;将“推进开发”改为“完成首页核心模块开发,部署至测试环境并提交自测记录”。任务一旦能被分配、检查和验收,计划才真正开始发挥作用。
2. 真实场景二:所有人都负责,最后等于没有人负责
“产品、设计、研发共同负责”是项目计划中非常常见的一种写法。它看似体现了团队协作,实际却没有明确最终责任。出现延期时,产品认为设计还没确认,设计认为研发没有反馈,研发则认为业务需求没有冻结。多人参与不代表多人共同承担最终交付责任。
更有效的写法是区分三种角色:负责人负责推动任务完成,协作者提供必要支持,审批人确认交付结果。一个关键任务可以有多个协作者,但最好只有一个最终负责人。对于涉及多个部门的任务,还应该写清楚“谁提供输入、谁完成加工、谁最终确认”。
3. 真实场景三:项目计划没有版本意识
项目不是一次性填表活动。需求评审之后,范围可能增加;供应商延迟后,开发排期可能调整;测试发现严重缺陷后,上线窗口可能变化。如果项目计划没有更新时间、变更原因和批准记录,团队很快会出现多个版本:项目经理电脑里一份,部门负责人手里一份,执行团队群里又是一份。
对于中大型企业,尤其是多个业务线并行协作的组织,计划版本和变更留痕的重要性会明显提高。可以使用某项目管理平台集中管理任务、权限、版本和变更记录;如果企业对数据部署有要求,也应优先评估支持私有化部署的方案。这样做的目的不是追求工具先进,而是让团队始终围绕同一份可信计划协作。

三、第一步:把目标改写成可以验收的项目结果

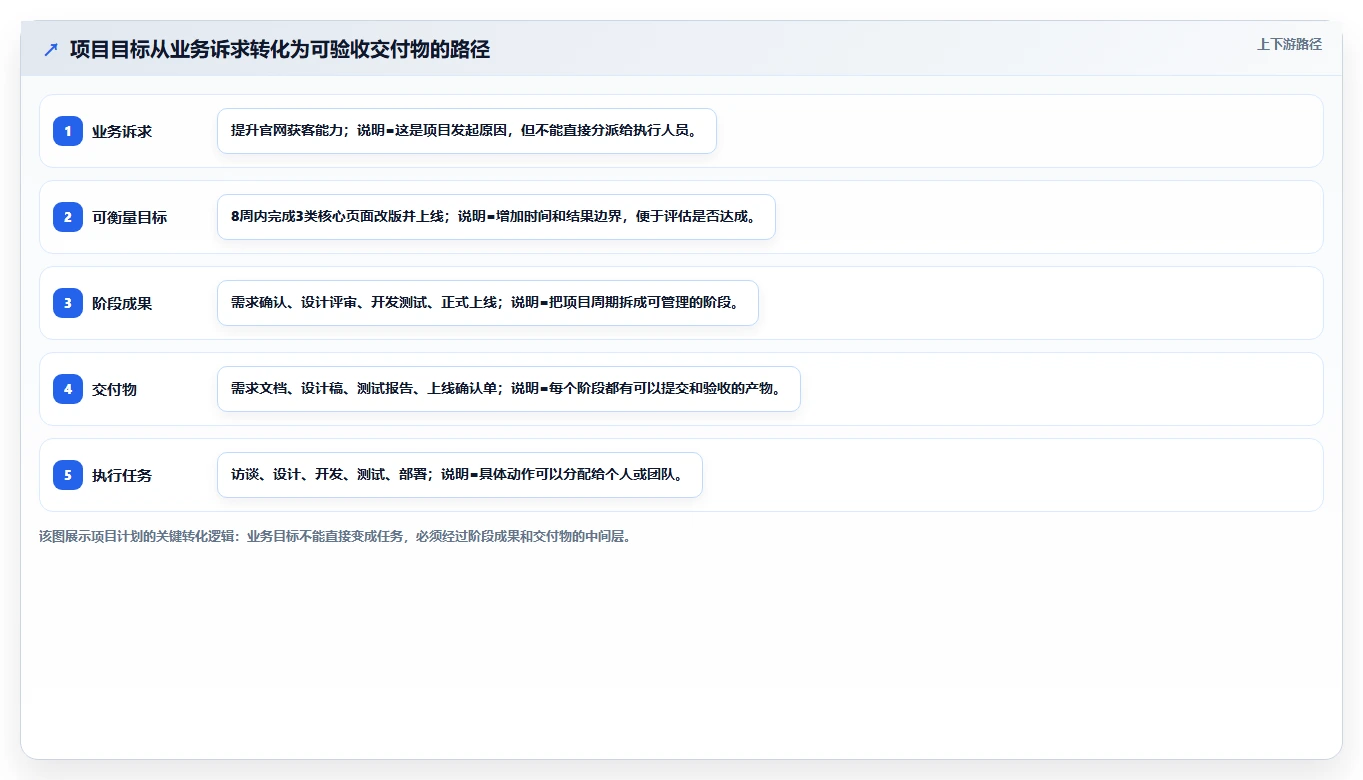

1. 区分目标、成果、任务和动作
项目计划最上游的问题是目标定义。目标写错,后面拆出的任务越多,偏离项目价值的可能性越大。我建议用四层结构整理目标:
- 项目目标:项目结束后要解决什么业务问题。
- 阶段成果:项目推进过程中必须形成的阶段性结果。
- 交付物:可以被提交、评审或验收的具体产物。
- 执行任务:为了形成交付物必须完成的动作。
例如,“提升官网获客能力”属于业务目标,但还不能直接用于安排任务。它可以进一步转化为“在8周内完成官网首页、产品页和表单流程改版,确保核心页面通过业务验收,并完成上线后的基础数据监测”。在这个目标下面,可以继续列出设计稿、页面代码、表单测试报告和上线确认单等交付物。
2. 用结果句替代口号句
我判断目标是否合格,通常会看三个部分:时间边界、结果对象和验收标准。缺少任何一项,目标都可能在项目中途被不同的人解释成不同的意思。
| 模糊写法 | 问题 | 可执行写法 |
|---|---|---|
| 提升用户体验 | 没有说明提升哪一段体验,也无法验收 | 完成注册流程改版,提交关键路径测试记录并通过业务评审 |
| 优化营销页面 | 范围和页面数量不明确 | 完成首页、产品页和落地页共3个页面的内容与视觉改版 |
| 推进系统上线 | 没有说明上线前置条件 | 完成生产环境部署、权限核验、回滚预案和上线确认 |
3. 先写“不做什么”,再写“要做什么”
范围边界是项目计划中最容易被忽略、却最能减少争议的部分。官网改版项目可以明确“包含首页、产品页、表单流程和移动端适配”,同时写明“不包含客户后台、历史数据清洗和后续广告投放”。这并不是推卸责任,而是让项目团队知道哪些需求需要另立项目或走变更流程。
对于需求尚未完全稳定的项目,我建议在计划中增加“待确认范围”栏目,并给每项待确认事项设置责任人和决定日期。没有决定日期的待确认事项,很容易在最后一周突然变成紧急任务。

四、第二步:用交付物拆解任务,而不是凭感觉列工作
1. 先列交付物,再列任务
很多人打开表格后直接填写“开会、设计、开发、测试”,这会让任务结构天然偏向工作动作,而不是项目成果。我更推荐先问一句:“这个阶段结束时,团队需要拿出什么东西?”答案就是交付物。确定交付物后,再反推为了形成它需要完成哪些任务。
以“完成上线前测试”为例,交付物可以是测试报告和缺陷关闭清单。对应任务包括编写测试用例、准备测试数据、执行核心流程测试、登记缺陷、复测修复结果和提交测试结论。这样拆解出来的任务比“负责测试”更容易安排人员和判断进度。
2. 任务颗粒度要能在一个跟踪周期内完成
任务太大,状态会长期停留在“进行中”,管理者看不出具体卡点;任务太小,团队又会把大量时间花在更新表格上。我的经验是:如果一个任务连续两次周会都无法明确完成比例,通常说明它需要继续拆分。对于周期较短的项目,单项任务可以控制在半天到两天;对于复杂研发任务,则应以可独立评审的结果作为拆分依据。
“完成设计”不是好的任务颗粒度,因为它可能包含需求理解、页面布局、视觉规范、评审修改和交付整理。可以拆成“完成首页信息架构”“输出首页高保真稿”“完成移动端适配方案”“根据评审意见完成第二版设计稿”。每项任务都应该有清晰的输入和输出。
3. 为每项任务增加完成定义
完成定义是项目计划区别于普通待办清单的重要字段。它不一定要写得很长,但必须让不同的人对“已完成”有相近理解。可以采用“交付物加条件”的方式,例如“完成产品页开发”改写为“产品页已部署至测试环境,核心表单、图片加载和移动端布局通过自测”。
| 任务名称 | 输入 | 输出 | 完成定义 |
|---|---|---|---|
| 整理客户需求 | 访谈记录、历史反馈 | 需求清单 | 需求已分类,并标注优先级、来源和待确认项 |
| 输出页面设计 | 确认后的需求清单 | 高保真设计稿 | 桌面端和移动端稿件完成,并通过产品评审 |
| 执行上线测试 | 测试环境版本、测试用例 | 测试报告 | 阻断性问题关闭,剩余问题有明确处理安排 |

五、第三步:把时间表升级为有依赖关系的执行路径
1. 日期只是结果,依赖关系才是原因
如果计划表只有开始日期和结束日期,管理者只能看到“什么时候要完成”,却看不到“为什么能完成”以及“什么会阻碍完成”。项目计划需要增加前置任务、里程碑和缓冲时间。比如设计评审未通过,开发任务即使已经排了日期,也不应该被视为可以正常开始。
建议在主计划中至少设置“前置任务”字段。对于复杂项目,还可以把依赖分成四类:完成后才能开始、开始后才能开始、完成后才能完成、开始后才能完成。大多数中小项目使用第一类依赖已经足够,但系统迁移、供应商交付和多团队并行项目通常需要更细致的依赖管理。
2. 区分任务节点和里程碑节点
普通任务描述“团队正在做什么”,里程碑描述“项目已经达成什么重要结果”。例如,“完成测试用例编写”是任务,“测试方案评审通过”是里程碑;“部署生产环境”是任务,“项目正式上线并完成业务确认”是里程碑。
里程碑数量不宜过多。一个八周项目如果设置三十个里程碑,里程碑就失去了识别关键节点的作用。通常可以围绕需求冻结、方案确认、开发完成、测试通过和正式上线设置关键节点,并为每个节点指定确认人。
3. 给关键路径预留缓冲,而不是平均压缩每项任务
项目延期后,最常见的处理方式是把所有任务日期都向前挪,最后得到一份看起来更紧凑、实际更脆弱的计划。更合理的方式是找出关键路径:哪些任务一旦延期就会直接推迟上线,哪些任务可以并行,哪些任务有替代方案。
例如,页面视觉稿评审、前端开发和业务验收可能构成关键路径,而内部培训材料整理可以在开发期间并行完成。时间资源有限时,应优先保护关键路径,而不是平均压缩所有任务。

六、第四步:明确责任、资源与风险,让计划能够抵抗变化
1. 不要只写一个“负责人”字段
“负责人”这一列经常被过度使用。一个完整的责任结构至少应区分任务负责人、协作者、审批人和被通知对象。任务负责人负责推动完成,协作者提供专业输入,审批人确认结果,被通知对象只需要了解进展。
对于跨部门项目,我建议在启动会上逐项确认关键任务,而不是由项目经理单方面填表。尤其是审批人和资源提供方,如果没有提前确认,计划中的日期很可能只是项目经理的愿望,而不是团队的承诺。
2. 资源要写成可验证的输入条件
“需要研发支持”“需要业务配合”这类描述太宽泛。资源字段应尽量写清数量、时间和用途,例如“前端工程师1人,连续投入10个工作日”“业务负责人每周三参加评审”“测试环境在第6周前完成权限开通”。这些内容一旦具体化,项目经理就能提前发现资源冲突。
如果组织已有多个并行项目,建议把项目计划与资源计划关联起来,至少核对关键人员在同一时间是否被安排到多个关键任务上。对于中大型组织,采用支持权限管理、资源视图和私有化部署的项目管理平台,通常比维护多份Excel更容易保持信息一致,也更适合审计和跨团队汇报。
3. 风险登记不能写成“加强沟通”
风险应包含可能事件、影响、概率、触发条件、应对动作和责任人。比如“需求反复”不是完整的风险记录。更可执行的写法是:“若核心页面需求在第2周后继续增加,将导致设计评审延期;触发条件是新增需求超过已确认范围;应对措施是暂停非关键需求,提交变更评估;责任人是产品负责人。”
| 风险事件 | 触发条件 | 可能影响 | 应对动作 | 风险责任人 |
|---|---|---|---|---|
| 核心需求持续增加 | 冻结日期后新增高优先级需求 | 设计和开发周期延长 | 启动变更评估,区分本期和后续版本 | 产品负责人 |
| 供应商素材交付延迟 | 距使用日期3个工作日仍未提交 | 页面制作和上线准备受阻 | 启用备用素材,升级供应商交付节点 | 采购或项目负责人 |
| 测试缺陷集中出现 | 阻断性缺陷超过预设阈值 | 上线窗口被压缩 | 冻结新需求,优先关闭阻断性问题 | 研发负责人 |

七、第五步:建立跟踪、验收和变更闭环
1. 状态字段必须能够推动下一步动作
“进行中”是项目计划里信息量最低的状态之一。如果一个任务连续两周都显示进行中,项目经理仍然不知道它是正常推进、等待输入,还是已经卡住。因此,我建议至少使用“未开始、进行中、待确认、已完成、已延期、已取消”六种状态。
其中,“待确认”非常重要。很多任务实际上已经完成执行,但仍在等待业务、法务、财务或管理层确认。如果把它们全部归为“进行中”,团队无法区分执行问题和审批问题,也无法准确判断项目剩余工作量。
2. 进度百分比不能替代交付物状态
进度百分比适合做趋势观察,但不适合单独作为验收依据。一个开发任务可能完成了80%的代码,却仍然没有形成可测试版本;一份方案可能完成了90%的内容,却因为关键结论未确认而不能进入下一阶段。
我通常会把进度拆成两个维度:工作完成比例和交付物验收状态。前者回答“做了多少”,后者回答“能不能被下一环节使用”。如果二者出现明显差异,就需要进一步调查任务是否拆分不合理、验收标准是否过晚,或者关键依赖尚未满足。
3. 变更机制要足够轻,但不能不存在
小项目不必建立复杂的变更委员会,但至少要保留四项信息:变更内容、影响范围、决策人和计划更新时间。任何会影响目标、范围、关键日期、预算或责任人的变化,都不应只在聊天工具里口头确认。
在中大型项目中,可以用某项目管理平台关联需求、任务、缺陷、版本和审批记录。如果原有项目数据在其他系统中,企业还应关注迁移成本和历史记录完整性。支持与Jira平滑迁移的国产项目管理平台,可以降低已有任务、用户和工作流切换时的阻力,但是否迁移仍要根据权限模型、字段兼容性和团队使用习惯评估,不能只看产品宣传。

八、项目计划格式样板:可以直接复制的基础结构
1. 项目总览区
项目总览区用于让第一次打开计划的人在一分钟内理解项目,不应堆放细节。建议包含项目名称、项目负责人、项目目标、项目周期、当前阶段、关键里程碑、项目范围和主要限制。
| 字段 | 填写示例 | 填写判断 |
|---|---|---|
| 项目名称 | 企业官网核心页面改版 | 能够区分项目与日常运营工作 |
| 项目目标 | 8周内完成3类核心页面改版并上线 | 有时间边界、结果对象和范围 |
| 项目负责人 | 项目经理 | 明确唯一的最终推动人 |
| 关键里程碑 | 需求冻结、设计评审通过、测试通过、正式上线 | 能够代表阶段成果,而非普通工作动作 |
| 项目限制 | 不改造客户后台,必须使用现有内容管理系统 | 提前写清资源、范围和技术边界 |
2. 任务主表区
任务主表是项目执行的核心。建议每一行只记录一个可以独立跟踪的任务,避免在同一个单元格内写多个动作。下面的字段结构适合多数中小型跨部门项目,也可以作为项目管理平台导入时的基础字段。
| 阶段 | 任务 | 交付物 | 负责人 | 协作者 | 开始日期 | 截止日期 | 前置任务 | 验收标准 | 状态 |
|---|---|---|---|---|---|---|---|---|---|
| 需求确认 | 整理核心页面需求 | 需求清单 | 产品负责人 | 业务、设计 | 第1周周一 | 第1周周三 | 无 | 范围、优先级和待确认项均已标注 | 已完成 |
| 方案设计 | 输出首页高保真稿 | 设计稿 | 设计负责人 | 产品、品牌 | 第2周周一 | 第2周周五 | 需求清单 | 桌面端和移动端均通过评审 | 进行中 |
| 研发实现 | 完成首页核心模块开发 | 测试环境页面 | 前端负责人 | 设计、测试 | 第4周周一 | 第5周周五 | 设计稿 | 核心模块完成自测并可供测试 | 未开始 |
| 上线准备 | 完成生产发布检查 | 上线检查单 | 运维负责人 | 研发、业务 | 第8周周一 | 第8周周二 | 测试报告 | 权限、备份、回滚和监测均已确认 | 未开始 |
3. 辅助台账区
当项目复杂度提高时,不要继续向主表无限增加字段。风险、问题、变更和会议行动项应分别建立辅助台账,再通过编号或关联关系与主计划连接。这样既能保持主计划清晰,也能让专项信息具备独立的责任和处理流程。
| 辅助台账 | 适合记录的内容 | 何时必须单独建立 |
|---|---|---|
| 风险登记表 | 可能发生但尚未发生的事件及预防措施 | 项目涉及供应商、合规、技术迁移或关键资源 |
| 问题清单 | 已经发生、正在影响项目的实际问题 | 问题数量超过每周会可以直接口头处理的范围 |
| 变更记录 | 范围、时间、预算、资源和验收标准的变化 | 项目有正式审批要求或多人同时维护计划 |
| 行动项清单 | 会议后需要完成的具体动作和截止日期 | 会议决定会影响任务主表或关键里程碑 |

九、案例演示:用五步完成一个官网改版项目
1. 第一步,定义目标和边界
下面的案例为演示数据,不对应任何特定企业。假设某企业准备在8周内完成官网首页、产品页和咨询表单改版,参与角色包括产品、设计、前端、测试、业务审批和运维。项目目标不是“把官网做得更漂亮”,而是形成一套通过评审、完成测试并成功上线的页面和表单链路。
项目范围包括三类核心页面、移动端适配、表单提交链路和基础数据监测;不包括客户后台改造、历史数据清洗和投放策略调整。范围写清后,后续出现“顺便把后台也改一下”的需求时,就有了判断依据,而不是由现场人员临时拍板。
2. 第二步,拆解交付物和任务
项目阶段成果可以拆为需求清单、设计稿、测试版本、测试报告和上线确认单。每一项交付物下面再拆成任务,例如需求清单对应用户访谈、历史反馈整理、需求优先级排序和范围确认;测试报告对应测试用例编写、核心流程测试、缺陷登记和复测关闭。
这里有一个容易被忽略的细节:项目计划不仅要写“输出什么”,还要写“由谁确认”。设计稿由产品和业务共同评审,测试报告由测试负责人提交,正式上线则需要业务负责人和运维负责人共同确认。没有确认人的交付物,往往会在项目末期重新进入争论。
3. 第三步,安排关键路径
该案例的主关键路径是“需求冻结,设计评审,前端开发,集成测试,业务验收,正式上线”。素材准备、培训材料和部分监测配置可以并行推进,但不能因此忽略它们与上线节点的关系。项目经理需要在计划中标注“最晚完成时间”,而不是只写一个理想完成日期。
假设设计评审延期3个工作日,开发开始日期就会被顺延;如果开发阶段没有预留缓冲,测试时间就会被压缩。此时项目经理不应只修改结束日期,而要同步更新受影响的任务、里程碑、资源安排和上线风险。
4. 第四步,配置责任和风险
在这个案例中,产品负责人负责需求冻结,设计负责人负责设计稿,前端负责人负责测试环境版本,测试负责人负责测试结论,业务负责人负责验收,运维负责人负责生产发布。每个角色都对应一个具体交付结果,而不是泛泛地写“参与项目”。
最值得提前处理的三个风险是需求持续增加、业务素材延迟和测试缺陷超期。每项风险都要写触发条件,例如需求冻结后仍出现新增高优先级需求,就需要进入变更评估;素材距离上线还有3个工作日仍未提交,就要启用备用素材。
5. 第五步,设置验收和变更规则
页面改版完成不等于项目完成。最终验收至少需要检查页面展示、核心链接、表单提交、移动端适配、权限配置、数据监测和回滚方案。只有这些条件满足,并且业务负责人完成确认,项目才可以将状态改为“已完成”。
如果项目中途新增一个页面,项目经理需要记录新增页面对设计、开发、测试和上线时间的影响。如果总周期不变,就必须明确哪些原定工作被取消、延后或降级;如果没有替代安排,所谓“不影响进度”的判断通常是不可靠的。

十、不同场景下的项目计划行动建议
1. 小型项目:先保证闭环,不要追求复杂工具
如果项目周期不超过一个月,参与者较少,需求也比较稳定,可以直接使用简版项目计划表。建议保留项目目标、任务、交付物、负责人、开始日期、截止日期、前置任务、验收标准和状态九类信息。
这类项目最容易犯的错误是把时间花在美化表格上。与其制作复杂的颜色规则,不如花半小时确认每项任务的完成标准。项目负责人可以在每周固定时间更新一次,并在项目结束后记录实际延期原因,为下一次计划提供基准。
2. 跨部门项目:重点管理依赖和审批
当项目涉及产品、技术、设计、市场、法务或财务时,最大风险通常不是没人工作,而是工作之间互相等待。此时应增加前置任务、审批人、待确认事项和行动项字段,并在每周会议中只讨论影响里程碑的事项。
如果一个任务需要多个部门提供输入,应把输入拆成独立任务,而不是在备注里写“等待相关部门配合”。例如,将“完成合同审核”拆成法务初审、业务确认条款、财务确认付款条件和最终审批。每个输入都有负责人,项目经理才能知道具体卡点在哪里。
3. 中大型项目:主计划与专项台账分离
中大型项目通常包含多个工作流、多个版本和较长周期。建议建立项目总览、工作分解、风险登记、问题清单、变更记录和会议行动项等模块。主计划只保留影响项目节奏的关键任务和里程碑,细节放在对应的专项台账中。
这类组织可以评估某项目管理平台是否支持私有化部署、细粒度权限、审计记录、数据迁移和多项目视图。对于原先使用Jira的团队,迁移时不要只关注任务能否导入,还要检查状态流转、字段、附件、评论、用户权限、历史记录和报表是否能够平滑承接。国产替代的价值不只是更换界面,更在于数据安全、服务响应和组织使用成本能否长期平衡。
4. 系统迁移项目:先做数据和流程盘点
系统迁移类项目不适合直接套用普通项目计划模板。迁移前应先盘点旧系统中的项目、任务、用户、角色、字段、工作流、附件和历史记录,再按照“必须迁移、可归档、不迁移”进行分类。
我建议把迁移验证单独列成一个阶段,至少包括抽样校验、权限验证、历史数据核对和用户试用。迁移完成不等于迁移成功,只有关键用户能够按照原有工作方式继续推进任务,且历史信息没有影响审计和追责,才算达到可接受状态。
5. 高风险项目:先定义停止条件
涉及生产系统、重要客户、合规审批或大额预算的项目,计划中除了成功标准,还应写停止条件。例如,核心数据校验失败、回滚方案未验证、阻断性缺陷未关闭、关键审批未完成时,不得进入上线阶段。
停止条件看起来会降低项目速度,实际是在避免团队因为已经投入大量时间而被迫继续错误路径。项目计划不是只负责推动项目向前,也要帮助团队在条件不满足时有依据地暂停。

十一、项目计划中的常见误区与取舍
1. 要不要把所有任务都放进主计划
我的建议是:影响里程碑的任务放入主计划,执行细节放入任务明细。把每一个按钮、每一次内部沟通都写进主计划,会让真正重要的节点被淹没;但如果只写“完成开发”,又无法让项目经理定位延期原因。
可以采用两层结构:主计划负责管理阶段、里程碑和关键交付物,任务明细负责管理具体执行动作。两层之间通过任务编号、交付物编号或系统关联连接。这样既能向管理层汇报,也能满足执行团队的细节需要。
2. 要不要给每项任务设置百分比
如果团队能够稳定更新百分比,并且百分比有明确口径,可以保留。但不要把“完成80%”作为唯一进度依据。对于设计、研究、需求分析等工作,百分比往往带有主观性,更应该关注阶段产物和评审结果。
一个实用的取舍方式是:管理层看里程碑状态,项目经理看关键任务状态,执行人员看具体交付物和阻塞原因。不同角色不需要看到完全相同的视图。
3. 要不要使用甘特图
甘特图适合展示任务时间和依赖关系,但它不是完整项目计划。它回答的是“时间如何分布”,不能自动回答“交付物是什么”“谁验收”“风险如何处理”。因此,甘特图应作为项目计划的一个视图,而不是全部内容。
当任务数量较少、依赖关系简单时,普通表格中的日期字段就够用;当项目存在大量并行任务、跨团队依赖和关键路径时,甘特图的价值会明显提高。选择工具时,应先确认团队是否真的需要依赖视图,而不是因为图表看起来专业就强行使用。
4. 要不要在计划中加入风险评分
风险评分适合帮助团队排序,但不应制造虚假的精确感。概率为“3分”、影响为“4分”并不代表风险真的可以被精确测量。评分的价值在于促成讨论:哪些风险必须立即处理,哪些风险可以观察,哪些风险需要准备备用方案。
对小项目来说,使用高、中、低三级已经足够;对高风险项目,可以增加概率、影响、触发条件、应对责任人和复盘时间。风险评分越复杂,越要确保团队会持续更新,否则它只是一项一次性填写工作。
5. 要不要直接迁移到项目管理平台
当团队出现多个版本的计划、依赖关系难以追踪、负责人无法及时更新、管理层需要跨项目汇总时,平台化管理通常比继续堆叠Excel更合适。但如果项目只有三个人、周期两周且没有复杂审批,直接上复杂平台可能增加学习和维护成本。
我会从四个问题判断是否值得升级:团队是否需要统一数据源,是否需要权限和审计,是否需要自动汇总多项目进度,是否需要把需求、任务、缺陷和版本关联起来。如果四个问题中有两个以上回答“是”,就可以进一步评估某项目管理平台;如果都回答“否”,先把计划结构做好往往更重要。

十二、发布前检查:用十分钟判断计划能不能真正执行
1. 目标与范围检查
- 项目目标是否包含明确结果,而不只是“提升、优化、推进”等口号?
- 项目周期是否有开始日期、结束日期和关键节点?
- 项目包含事项和不包含事项是否都已写明?
- 待确认范围是否有责任人和最终决定日期?
2. 任务与责任检查
- 每项关键任务是否对应一个明确交付物?
- 任务是否拆分到可以分配、检查和复盘的程度?
- 每项关键任务是否只有一个最终负责人?
- 协作者、审批人和被通知对象是否区分清楚?
3. 时间与风险检查
- 关键任务是否填写前置依赖?
- 里程碑是否代表阶段性成果,而不是普通动作?
- 关键路径是否有缓冲,测试和验收是否被压缩?
- 主要风险是否写明触发条件、应对措施和责任人?
4. 验收与变更检查
- 每项关键交付物是否有可观察的完成定义?
- 谁确认完成,确认时间和确认结果是否可追溯?
- 延期、取消和待确认状态是否有明确含义?
- 需求、时间、预算或资源发生变化时,谁负责批准和更新?
如果十分钟检查后仍有三项以上无法回答,说明这份计划还没有达到可执行标准。此时不要急着增加颜色、图标或复杂公式,应优先补齐目标、交付物、负责人、依赖和验收标准。

十三、结语:最好的项目计划,是团队每天都能用上的计划
1. 不要把模板当成一次性文档
项目计划的价值不在于立项会上填写得多完整,而在于执行过程中能否持续反映真实状态。任务完成、风险出现、需求变更、资源调整和验收结论,都应该回到计划中更新。否则,计划会很快变成项目开始时的历史记录。
对于小项目,负责人可以每周维护一次;对于关键路径变化快的项目,可以在每日站会后更新阻塞事项;对于中大型组织,则应让任务、需求、缺陷、版本和变更在统一环境中关联,减少人工复制和口头同步。
2. 下一步按这个顺序开始
- 先拿一个正在进行的项目,不要从空白案例开始。
- 删掉“推进、优化、跟进”等无法验收的模糊任务。
- 为每项关键任务补充交付物、唯一负责人和完成定义。
- 标注前置依赖,找出真正影响最终交付的关键路径。
- 补充前三项高风险、应对动作和变更责任人。
- 根据团队规模选择简版表格、协作表格或项目管理平台。
- 在下一次周会前,用十项检查清单完成一次计划审计。
项目计划格式可以复制,项目判断不能复制。同一份模板放在小型活动、系统迁移和跨部门产品项目中,所需字段和管理深度一定不同。真正专业的做法,不是寻找一张号称“完美”的万能表格,而是先判断项目的交付复杂度,再用最少但关键的字段建立闭环:目标可验证、任务可分配、依赖可追踪、风险可处理、结果可验收。
如果你现在就要制作一份项目计划,可以先复制本文的任务主表结构,再根据项目规模增删辅助台账。等团队开始出现多版本、难汇总、难追责或跨系统协作问题时,再评估支持私有化部署、数据迁移和多项目管理的某项目管理平台。工具应该服务于计划逻辑,而不是替代计划逻辑。
常见问题解答(FAQ)
1. 项目计划格式样板必须包含哪些字段?
我以前做项目计划时,第一版表格看起来很完整,甚至列了开始时间、结束时间和负责人,但项目推进到第二周就出现了反复返工。后来我才发现,真正缺少的不是字段数量,而是交付物、验收标准和前置依赖。到底哪些字段值得保留,哪些字段只是让表格变得更复杂?
一份能指导执行的项目计划,不应只是一张日期表。我的判断标准是:团队成员拿到表格后,能否立即回答“要交付什么、谁负责、什么时候完成、完成到什么程度、遇到阻碍怎么办”这五个问题。
模块建议字段解决的问题 目标与范围项目目标、包含事项、不包含事项避免做到一半不断增加需求 任务与交付物阶段、任务、交付物、验收标准避免“做过了”却无法确认是否完成 责任与协作负责人、协作者、审批人避免多人负责等于无人负责 进度与依赖开始时间、截止时间、里程碑、前置任务判断延期会影响哪些后续工作 风险与变更风险、应对措施、变更事项、影响评估避免问题发生后临时救火 我在一次官网改版项目中做过对比:只记录“设计、开发、测试”三个任务时,表格只有十几行,但每周都要反复解释进度;
改成“输出首页高保真稿、完成移动端适配检查、修复测试清单中的高优先级问题”等可验收任务后,任务数量增加到三十多行,周会却从约90分钟缩短到40分钟左右。原因不是表格更漂亮,而是讨论从主观描述变成了交付结果。
对于小型项目,建议使用一张主表,至少保留目标、范围、任务、交付物、负责人、时间、依赖、状态和验收标准。风险登记、问题清单和变更记录可以另建辅助表,不要为了“字段齐全”把所有内容塞进一张难以维护的表格。
2. 如何按照5步制作一份真正可执行的项目计划?
我曾经照着常见模板,先填日期,再把任务分配给团队成员,结果发现时间表越排越满,却没有人能说清楚项目最终要交付什么。后来我把流程倒过来,从结果和验收标准开始拆解,才发现很多原本看似合理的任务其实没有必要。具体应该怎么做?
我更推荐使用“目标边界,交付物,任务,时间依赖,执行控制”这5步,而不是一上来就画甘特图。甘特图只能展示时间关系,不能替你判断任务是否拆对,也不能说明什么才算完成。第一步,定义目标和边界。把“提升官网效果”改写成“在6月30日前完成首页、产品页和联系页面改版并上线”,同时写明暂不改造客户后台。
目标越接近可交付结果,后面越容易验收。第二步,先列交付物,再拆任务。以官网改版为例,交付物可以是需求确认稿、视觉设计稿、开发页面、测试报告和上线版本;任务则分别对应用户访谈、页面设计、前端开发、兼容性检查和上线确认。第三步,安排里程碑和前置依赖。
需求确认完成后才能进入设计,设计评审通过后才能开发,开发完成后才能进行完整测试。如果只写日期而不写依赖,某一项延期时,团队很难判断哪些工作需要顺延。第四步,补齐责任、资源和风险。每个关键任务最好只有一名最终负责人,可以另外列协作者和审批人。
我实际使用时还会增加“触发条件”字段,例如“产品素材在周三前未提供”就是风险触发条件,出现后可以立即升级处理,而不是等到截止日才发现延期。第五步,建立跟踪、验收和变更机制。状态至少区分未开始、进行中、待确认、已完成和已延期;完成比例不能代替验收标准。
例如“测试完成”不如“高优先级问题全部关闭、业务负责人确认通过”更可执行。
步骤核心产出常见误区 1. 定义目标边界目标、范围、排除项把愿望写成目标 2. 拆解交付物阶段成果、具体任务任务写得过于笼统 3. 安排进度关系日期、里程碑、依赖只填日期不看前置条件 4. 配置执行条件负责人、资源、风险多人共同负责但无人推进 5. 建立控制机制状态、验收、变更规则计划发布后不再更新
3. 用Excel制作项目计划,还是使用某项目管理平台更合适?
我实际用表格管理过一个5人、6周的营销活动项目,也测试过某项目管理平台来管理跨部门上线项目。前者启动很快,但版本经常混乱;后者能看依赖和提醒,却需要团队先统一字段和使用习惯。项目规模达到什么程度后,继续用Excel反而会拖慢协作?
我的判断不是“平台一定比Excel好”,而是看项目是否需要多人同时更新、自动提醒和依赖追踪。工具解决的是信息同步问题,不能弥补目标模糊、负责人不清或验收标准缺失。
场景Excel或在线表格某项目管理平台 项目人数1,5人较容易维护跨部门协作更有优势 任务数量几十项以内较直观任务多、层级深时更适合 依赖关系需要人工标记和检查通常更容易追踪前后关系 进度提醒依赖人工通知可配置提醒、状态和负责人通知 变更记录容易出现多个版本通常更便于保留更新轨迹 上手成本低,几乎立即可用需要培训、配置和规则约束 在我管理的5人活动项目中,在线表格已经够用:任务数量约28项,每周更新一次,负责人变化很少。
另一个跨部门上线项目有9个协作角色、60多项任务和多条依赖关系,继续用附件传表时,一个星期内出现过3个不同版本,大家对截止日期的理解也不一致。换成统一的项目管理平台后,最大改善不是“看板更漂亮”,而是所有人看到的是同一份状态。
选择工具前,可以先做一个小测试:连续两周记录任务数量、参与人数、延期次数、版本冲突次数和更新耗时。如果每周需要花超过30分钟核对不同版本,或者延期必须逐个私聊通知,说明工具已经成为协作瓶颈。最稳妥的做法是先统一项目计划格式,再选择工具。
无论使用表格还是平台,都应保留目标、交付物、负责人、截止时间、依赖、验收标准和风险字段。不要因为某平台有大量功能,就把团队不会维护的字段全部启用。
4. 如何判断项目计划写得是否合格,项目变更后又该怎么更新?
我以前遇到过一种最麻烦的情况:计划表里所有任务都显示“进行中”,项目看上去没有延期,但上线前才发现关键审批根本没有完成。后来我不再只看完成比例,而是用一组问题检查计划是否能支撑决策。项目计划应该检查哪些内容?变更时要不要直接改原日期?
项目计划合格与否,不能看格式是否整齐,而要看它是否能暴露问题。发布前我会用以下10项检查:目标是否可验证、范围是否有排除项、任务是否对应交付物、关键任务是否有唯一负责人、日期是否考虑依赖、是否有里程碑、资源是否确认、风险是否有动作、验收标准是否明确、变更后是否知道谁批准和更新。
其中最容易被忽略的是“验收标准”和“前置条件”。例如“完成活动页面”不是完整标准,至少还应说明页面是否上线、报名链路是否通过测试、业务负责人是否确认。没有验收标准,负责人可能认为代码提交就算完成,业务方却认为数据和文案确认后才算完成。
表面状态实际含义建议动作 进行中任务正在处理,但没有明确下一步补充当前阻塞点和下一动作 已完成执行人认为完成,尚未验收改为待确认,补充验收人 已延期截止日期已过但计划未调整记录延期原因和新的承诺日期 待确认交付物已提交,结果尚未批准设置明确的审批截止时间 遇到变更时,不建议直接覆盖原日期。
至少要记录变更事项、提出人、影响范围、原计划、调整后计划、时间或成本影响,以及最终批准人。这样做的价值在于,团队能区分“原计划失误”和“需求后来发生变化”,复盘时才不会把所有问题都归咎于执行不力。我通常把变更分为三类:不影响关键路径的小调整,可以由负责人直接更新;
会影响其他任务或里程碑的变更,需要项目负责人评估后确认;会改变目标、预算或交付范围的变更,则应由项目发起人或业务负责人批准。分类比“一切变更都开会”更高效。最后,项目计划不是发布后锁死的文档,而是团队共同维护的控制面板。小项目可以每周更新一次,短周期或高风险项目则需要更频繁检查。
真正有价值的计划,不是让表格永远保持绿色,而是让延期、阻塞和决策责任尽早显现。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/36109
读者评论
文章把项目计划从“任务清单”提升为决策系统的思路比较实用,尤其是明确交付物、负责人和验收标准,能减少执行中的反复沟通。
按项目复杂度选择简版表格、主计划或管理平台这一点很客观。不过文中的任务颗粒度建议仍需结合团队工作节奏和项目类型灵活调整。
目标、交付物、任务、完成定义的拆解逻辑清晰,对官网改版、系统上线等项目有参考价值。文中图表数据属于情景模拟,实际应用时不宜直接当作行业统计。
