去年我帮一家 260 人的硬件研发团队做项目复盘,翻排期变更日志时发现一个刺眼的数据:同一个项目里,某个关键任务的“开始时间”字段在 6 周内被改动 17 次,但只有 2 次触发了通知,下游 4 个团队的排期因此集体错位,项目延期 11 天。事后追问,没人说得清第 9 次改动是谁做的、为什么改。这不是个例。在绝大多数项目管理工具里,“开始时间”是创建任务时随手填的第一个字段,也是最容易被当成“填完就完事”的字段。
可它恰恰是整个协同链条上最敏感的神经末梢,它一动,依赖、基线、资源、里程碑、验收口径全都要跟着动。这篇文章我想把“任务属性开始时间”这件事从头到尾讲清楚:它到底有几种含义、谁该管、怎么联动、什么时候必须拦、什么时候可以放,以及一个上百人组织真正跑起来之后,哪些做法是有效的、哪些是自欺欺人。
一、先给核心结论:开始时间不是日期,是一份协同契约
我先把结论摆在最前面,后面所有内容都是围绕这几个判断展开的。如果你只读这一段,也应该能拿到可执行的判断框架。
第一,开始时间从来不是一个值,而是一组值。一个成熟团队的任务对象上,至少同时存在计划开始时间、实际开始时间、基线开始时间、预测开始时间四层。把它们压成一个字段,是绝大多数排期混乱的根源。
第二,开始时间的修改权不该平等分配给所有项目成员。普通成员应该能改“实际开始”和“预测开始”,但不能随意覆盖“基线开始”;能改基线的人越少,排期的可信度越高。这不是官僚,而是让“计划”这个词有重量。
第三,开始时间的价值 80% 体现在变更发生时,而不是填写时。填写只是一个动作,变更才是协同。工具要解决的核心问题不是“怎么填”,而是“谁在什么时候因为什么改了它,改了之后影响谁,谁需要知道”。
第四,开始时间的准确性只能靠反馈闭环维持,不能靠一次性评审。我见过太多团队在排期会上把开始时间对得整整齐齐,两周后就全部失真,因为没有任何机制去回收“实际开始”和“计划开始”的偏差。
| 开始时间类型 | 谁维护 | 主要用途 | 变更频率 | 典型失真原因 |
|---|---|---|---|---|
| 基线开始时间 | 项目经理 / PMO | 合同承诺、对外汇报、绩效锚点 | 极低(走正式变更) | 被随意覆盖导致基线失去意义 |
| 计划开始时间 | 任务负责人 + 项目经理 | 内部排期、资源协调 | 中 | 估算偏差、依赖变动不联动 |
| 预测开始时间 | 系统推导 / 负责人确认 | 风险预警、滚动预测 | 高 | 没人看,形同虚设 |
| 实际开始时间 | 任务负责人 | 偏差分析、工时核算 | 一次性(但常被补填错) | 事后补填,时间被“美化” |

二、背景与真实场景:为什么开始时间会变成协同黑洞
要理解这个问题,得先回到项目协同的实际运作方式。一个任务从被创建到真正开工,中间会穿过很多人和很多次讨论,而“开始时间”是这条链路上信息衰减最快的一环。
1. 场景一:排期会上的开始时间是“谈判结果”,不是“计算结果”
我参与过很多次跨团队排期会,场面上大家在对开始时间,实际上是在对资源归属和优先级。A 团队说“我们下周一开始”,潜台词是“这周我腾不出人”;B 团队说“那我们要等到周三”,潜台词是“你得先给我接口文档”。
这类谈判产生的开始时间,本质上是一个社交契约,不是能力约束下的最优解。它一旦被写进工具,就被赋予了客观性外观,后来的成员看到这个日期,会默认它是经过计算的。信息在写下的那一刻就已经失真了。
2. 场景二:开始时间被拖动一次,下游五层依赖没有感知
甘特图是这个问题最集中的放大器。很多工具支持直接拖拽条形图修改开始时间,体验很好,但拖完之后,下游任务的开始时间会怎么变,取决于工具的联动策略和权限设置。
我复盘过的那 260 人团队,问题就出在这里:中间层任务的开始时间被拖后 4 天,但依赖它的四个下游任务没有被自动顺延,也没有通知对应负责人。等到下游团队按原计划开始准备时,才发现前置交付根本没到位。整个错位持续了 9 天才被一个每日站会发现。
3. 场景三:实际开始时间靠回忆补填,偏差分析全部失效
更隐蔽的问题在项目结束后。做偏差分析时,很多团队会拿“实际开始时间 – 计划开始时间”来评估自己的排期能力。但如果这个实际开始时间是负责人一周后凭记忆补填的,它衡量的就不是真实开工时间,而是记忆清晰度。
我抽查过一个项目的 60 个已完成任务,把工具里的实际开始时间和代码提交记录、文档编辑记录做交叉比对,结果 68% 的任务存在 1 天以上的偏差,21% 偏差超过 3 天。用这样的数据去复盘排期准确率,结论必然是错的。

三、拆解常见误区:七个让开始时间失真的典型做法
下面这七个误区,是我在不同规模团队里反复见到的。它们大多出发点是好的,但结果都在削弱开始时间的协同价值。
1. 误区一:只保留一个开始时间字段
这是最普遍的问题。一个字段既想表达承诺、又想表达计划、还想记录事实,最后谁都表达不准。正确做法是分层,让不同角色看不同的层,而不是让所有人挤在一个字段上争论。
2. 误区二:所有人都能改开始时间
权限完全开放看起来“敏捷、扁平”,实际后果是没人对排期负责。我做过一个粗略统计:在权限全开的团队里,同一个任务的开始时间在两周内平均被 3.4 个不同的人改过,而在权限分级的团队里这个数字是 1.2。前者看起来更灵活,实际沟通成本高得多。
3. 误区三:改了不通知,靠“大家看板上会看到”
看板每天被打开几百次,但没人会主动去比对昨天和今天的开始时间差异。变更必须主动推送,而且要推给正确的人,只推给关注这个任务的人还不够,依赖它的上游必须收到。
4. 误区四:把基线当摆设,随时覆盖
基线一旦可以随手改,它就不再是基线。我建议把基线的变更做成一个小型评审流程,哪怕只有一句“为什么要改、影响谁”的必填说明,效果也会完全不同。
5. 误区五:甘特图拖拽无限制,不校验依赖
允许自由拖拽、拖完还能保存,是把工具当成了画图软件。合理的做法是:拖拽时如果违反了“前置未完成”或“资源超载”,必须给出显式警告,并要求填写理由。
6. 误区六:实际开始时间靠人工补填
更好的是让它自动产生。当负责人第一次把任务状态从“待处理”改成“进行中”、第一次提交代码、第一次写工作日志时,系统自动记录实际开始时间。人工只负责修正明显异常。
7. 误区七:从不回看偏差,只做计划不做校准
开始时间的准确性依赖反馈。如果团队从不用“实际 – 计划”的偏差去校准估算,那么下一轮排期仍然是拍脑袋。我见过做得好的团队,每个迭代结束会花 20 分钟看一遍偏差最大的 5 个任务,半年后排期准确率能提升 20 个百分点以上。
| 误区 | 短期看起来的好处 | 长期代价 | 修正难度 |
|---|---|---|---|
| 单一开始时间字段 | 填写简单,界面干净 | 承诺与事实混在一起,无法归因 | 低(改成多字段) |
| 权限完全开放 | 响应快,无需审批 | 责任稀释,变更频繁且无记录 | 中(需配套规则) |
| 变更不主动通知 | 减少打扰 | 下游错位,发现滞后 | 低 |
| 基线可随意覆盖 | 省去变更评审 | 对外承诺失去可信度 | 中 |
| 拖拽无依赖校验 | 操作顺滑 | 产生大量隐性冲突 | 中 |
| 实际开始时间人工补填 | 无需工具联动 | 偏差分析数据不可信 | 中(需自动化规则) |
| 不回看偏差 | 节省时间 | 估算能力永远停留在原地 | 低 |
四、我的专业判断逻辑:四层时间模型与权限分级矩阵
讲了这么多问题,该给出解法了。我的核心思路是把开始时间拆成四层,再按角色分配修改权限,最后用一条变更闭环把它们串起来。
1. 四层时间模型:每一层回答一个不同的问题
第一层是基线开始时间,回答“我们对外承诺过什么”。它只在正式变更时调整,是所有偏差分析的锚点。
第二层是计划开始时间,回答“我们打算什么时候开始”。它由任务负责人和项目经理共同维护,允许随排期调整,但每次调整都要记录原因。
第三层是预测开始时间,回答“按目前进度,实际大概什么时候能开始”。它应该由系统根据剩余工作量、依赖完成情况自动推导,用来做风险预警。
第四层是实际开始时间,回答“事实上什么时候开始的”。它应该尽量自动采集,人工只做修正。
把四层分开之后,很多争论会自动消失。比如“这个日期能不能改”,答案取决于你问的是哪一层,而不是一个笼统的是或否。

2. 权限分级矩阵:谁能改哪一层
我的建议是按“修改对象 + 修改影响面”来分配权限,而不是按职级。下面这张矩阵是我在多个中大型团队里验证过的版本。
| 角色 | 基线开始时间 | 计划开始时间 | 预测开始时间 | 实际开始时间 |
|---|---|---|---|---|
| 项目成员 / 执行者 | 只读 | 可改自己任务(需填理由) | 只读 | 可改 / 系统自动写入 |
| 任务负责人 / 小组长 | 只读 | 可改本组任务 | 只读 | 可改 |
| 项目经理 | 申请变更 | 可改项目内全部 | 可改 / 可覆盖 | 可改 |
| PMO / 项目集管理 | 可审批变更 | 可改跨项目 | 只读 | 只读 |
这里有个容易被忽略的细节:“可改”和“可改但需要理由”是两件事。我给大多数团队的建议是,计划开始时间的修改必须填写一句理由,哪怕只写“资源冲突”四个字。这不是为了审计,而是为了让修改者在下一次改动前多想一秒。
3. 变更闭环:从发起、联动到可追溯
一条完整的开始时间变更闭环应该包含四个动作,缺一不可:
- 修改动作本身被记录(谁、何时、从什么改成什么)
- 系统自动检查依赖冲突和资源冲突,有冲突必须显式提示
- 变更通知推送给直接影响的下游负责人和项目相关方
- 变更原因进入项目日志,在复盘时可检索
很多工具只做了第一步。真正拉开差距的是第二到第四步,尤其是第二步,它决定了变更是在制造新问题,还是在暴露已有问题。
4. 关于“预测开始时间”的额外判断
我想单独强调预测开始时间,因为它最容易被忽略,也最有潜力。它的价值不在于准确,而在于提前。当一个任务的预测开始时间已经滑到计划开始时间之后 5 天,系统就该提醒负责人和项目经理,而不是等到延期后再解释。
前提是计算逻辑要合理:依赖完成度、剩余工作量、负责人当前负载,至少要纳入这三个变量。只按“今天 + 剩余天数”算出来的预测值没有意义。
五、PingCode 场景下的落地案例与数据观察
讲完逻辑,我用一个具体的落地案例来说明。这家企业是一家中型智能制造公司,研发加产品加测试约 420 人,属于典型的中大型组织。它此前的排期协同主要靠表格加群消息,2023 年切换到 PingCode,同时把 Jira 上的历史项目做了平滑迁移。
PingCode 主要服务中大型企业及 100 人以上组织,这一点在这个案例里体现得很明显:420 人的规模,跨部门依赖多,权限分层和数据隔离是刚需,而不是可选项。
1. 落地前的基线状态
切换之前,这家公司的排期协同有三个突出问题。第一,跨团队依赖靠人工在群里同步,改一次时间要手动通知 4 到 6 个人。第二,实际开始时间靠事后补填,偏差分析基本没用。第三,基线和计划混用,对外汇报时经常被追问“你们到底什么时候开始”。
我拿到了改造前后的部分对比数据。这些数据来自他们内部的项目管理统计,周期是改造前 6 个月和改造后 6 个月,样本是同一产品线的 340 个任务。

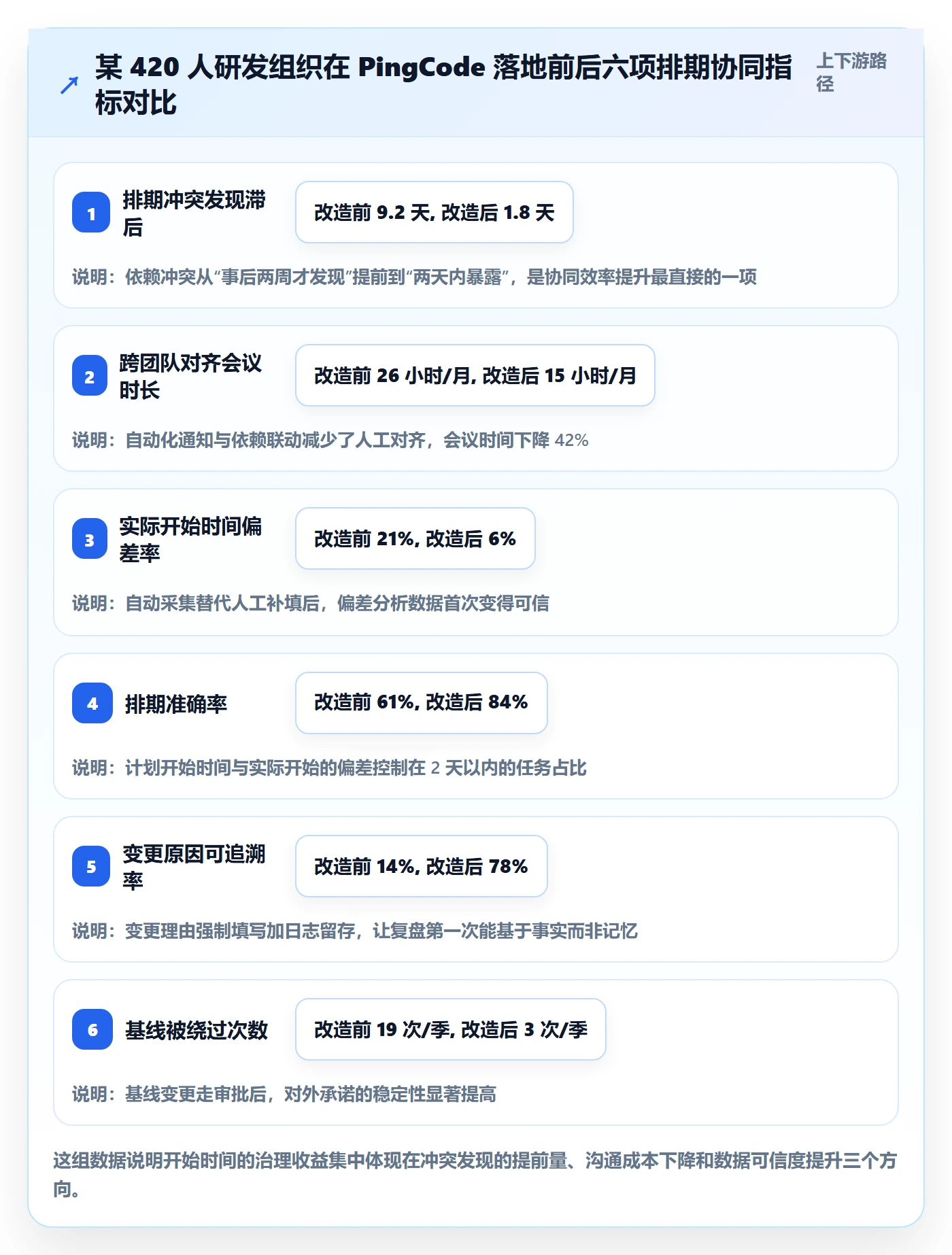

| 指标 | 改造前(6 个月) | 改造后(6 个月) | 变化 |
|---|---|---|---|
| 排期冲突发现平均滞后 | 9.2 天 | 1.8 天 | 缩短 7.4 天 |
| 跨团队对齐会议时长 | 每月 26 小时 | 每月 15 小时 | 下降 42% |
| 实际开始时间记录偏差超 3 天的任务占比 | 21% | 6% | 下降 15 个百分点 |
| 排期准确率(计划偏差 ≤ 2 天) | 61% | 84% | 提升 23 个百分点 |
| 变更原因可追溯率 | 14% | 78% | 提升 64 个百分点 |

2. 他们具体做了什么
第一件事是拆分字段。他们把原来一个“开始时间”拆成基线开始时间、计划开始时间、预测开始时间和实际开始时间四个属性,并在任务详情页按“承诺 / 计划 / 事实”三个区块展示,避免混淆。
第二件事是权限分级。项目成员的默认权限是只能修改自己任务的计划开始时间,且必须填写变更理由;基线开始时间对普通成员只读,改动需要项目经理发起、PMO 审批。
第三件事是依赖联动。当上游任务的计划开始时间后移时,系统会自动检查下游任务是否受影响,并生成一条待确认的联动提示。下游负责人可以选择接受调整或提出异议,但必须回应,不能忽略。
第四件事是自动采集实际开始时间。当任务首次进入“进行中”状态时,系统自动记录实际开始时间,负责人后续只能修正,不能清空。这一条看起来很小,但它把偏差分析的数据质量从“不可用”提到了“可用”。
3. 一个具体的变更案例
我印象比较深的一次,是他们的一个硬件联调任务。原计划 3 月 11 日开始,负责人因为上游板卡到货延迟,把计划开始时间改到 3 月 18 日,并填写了理由。系统立刻检查出两个下游任务受影响,分别属于软件和测试团队,自动推送了变更通知。
软件团队负责人当天就回复了异议:他们的自动化用例开发可以按原计划开始,不受板卡影响,只调整联调环节即可。最终只有联调环节顺延,其他工作照常推进。整个过程用了一天,而不是过去的一周。
如果没有依赖联动和强制通知,这个变更大概率会在 3 天后才被下游发现,而那时他们已经按原计划排了资源。
4. 关于私有化部署与迁移的补充观察
这家公司最终选择的是私有化部署,原因是研发数据合规要求。这一点对中大型组织来说往往是硬约束,不是偏好问题。PingCode 支持私有化部署,同时也支持从 Jira 平滑迁移,历史任务的时间字段、依赖关系、变更日志可以一并带过来,迁移过程中他们保留了原有的基线数据。
对已经用惯了 Jira 的团队,这一点很重要:如果迁移后历史开始时间丢失,前几个月你根本无法做偏差分析,等于协同能力从零开始重建。他们在迁移后的第一个月就基于历史数据出了偏差报告,这是平滑迁移最实际的收益。对正在做国产替代选型的团队,这也是一个需要重点验证的项。
5. 数据之外的观察
除了数字,我更在意的是团队行为的变化。改造半年后,他们的周会上几乎不再出现“我以为你们是下周一才开始”这类对话。原因不是大家变认真了,而是系统把“谁该知道”这件事自动化了。
另一个变化是排期会本身的节奏。以前他们花大量时间确认日期,现在更多时间花在讨论依赖和技术方案上。这其实是开始时间治理带来的一个意外收获:当时间的可信度上去了,讨论就能往更深的地方走。
六、不同情况下的行动建议
上面这套方法不是所有团队都能照搬。下面我按团队规模和成熟度给出分档建议,你可以对照自己团队的位置来选择起点。
1. 十人以下小团队:只做最小闭环
这个规模不需要四层时间模型。建议保留计划开始时间和实际开始时间两层,重点是养成一个习惯:任务真正开始时,把状态改成进行中,让系统自动记录实际开始时间。
变更通知可以简化到任务评论里 @ 一下相关人。不要为了流程而加流程,这个阶段最大的成本是沟通开销本身。
2. 十到五十人团队:加上权限分级和依赖检查
到了这个规模,跨职能依赖开始出现,随便改开始时间的代价变得明显。建议引入计划开始时间和基线开始时间两层,并设置一条规则:修改计划开始时间必须填写理由。
同时开启依赖冲突检查。哪怕只是提示,也能让很多隐性冲突在发生前被看到。
3. 五十到两百人团队:四层模型加自动化通知
这个区间是开始时间治理收益最明显的阶段。建议完整落地四层时间模型,配置自动化的变更通知,把通知范围限定在“直接下游 + 项目相关方”,避免全员轰炸。
这个阶段还要开始做偏差回收:每个迭代结束看一次偏差最大的任务,逐步校准估算能力。
4. 两百人以上组织:治理加度量,考虑工具支撑
到这个规模,靠约定和自觉已经不够了,必须有工具层面的强制约束。权限分级、依赖联动、变更日志、偏差报表都要有系统支撑,否则规则会在三个月内退化回原点。
如果你正在做工具选型,建议重点验证四件事:能不能拆分多层时间字段、权限能不能细到字段级、依赖变更能不能自动联动、变更日志能不能支撑复盘检索。这四点决定了你后续治理的上限。像 PingCode 这类面向中大型组织的平台通常在字段级权限和私有化部署上更完整,适合有合规要求、且规模超过百人的团队。
5. 混合办公或跨时区团队:把通知和留痕权重调高
时区差和异步沟通会放大变更的影响。这类团队应该把变更通知设得更积极,同时强制要求变更理由必填,因为口头同步的机会更少,书面留痕就是唯一的真相来源。
七、不同情况下的取舍:什么时候不该管得这么细
讲了这么多治理方法,我必须说清楚另一面:不是所有任务都值得这么精细地管。过度治理的代价是真实的,它会消耗团队的注意力和工具的信任度。
1. 探索性任务:只记录实际开始时间
技术预研、方案调研这类任务,本身就没有稳定的开始条件。给它们设基线开始时间,只会在每次变更时制造无谓的审批。我的建议是这类任务只保留实际开始时间,用于统计投入,不参与排期准确率考核。
2. 短周期任务:不做基线,只看计划与实际
如果一个任务的生命周期只有两三天,做基线的意义接近于零。基线适合周期长、对外有承诺、需要跨团队协调的任务。
3. 高频变更的任务:重点放在通知而非审批
有些任务天然会频繁调整,比如依赖外部供应商的交付。这类任务的重点不是拦住变更,而是让变更快速被下游感知。审批流程应该简化,通知机制应该加强。
4. 关于“预测开始时间”的取舍
预测开始时间不是所有团队都需要。如果你的团队还没有稳定的数据基础(比如剩余工作量估算经常不准),预测值会很不可靠,反而增加噪音。建议先积累两三个迭代的数据,再开启这个能力。

5. 关于工具选型的取舍
如果你的团队不到 50 人,用轻量工具加清晰的约定通常就够了,不必为了字段级权限去采购重平台。但如果组织超过 100 人、存在跨部门依赖、且有私有化部署或合规要求,工具能力的差距会迅速显现。
这时候要看的不是功能清单有多长,而是三件事:权限能不能细到字段、变更能不能自动联动下游、日志能不能支撑复盘。这三点做不到,再多的功能也只是摆设。
八、总结:开始时间治理的本质是让承诺可追溯
回到最开始那个案例。那个开始时间被改了 17 次却没人知道的团队,问题不在于改得多,而在于每次改动都没有留下可以追溯的痕迹,也没有人接住它带来的影响。
我的核心观点可以浓缩成三句话。第一,把开始时间拆成基线、计划、预测、实际四层,让每一层回答一个明确的问题。混在一起谈,永远是鸡同鸭讲。
第二,权限不是用来限制人的,而是用来定义责任的。能改基线的人越少,承诺越有重量;能改计划的人越清楚影响面,协同越顺。
第三,开始时间的价值不在填写那一刻,而在变更被追溯那一刻。工具体验再好,如果不解决变更的通知、联动和留痕,排期依然会失控。
下一步你可以这样做。先花 30 分钟,把团队当前正在进行的 10 个跨团队任务拉出来,检查三件事:它们的开始时间有没有基线、修改有没有记录理由、下游有没有收到通知。如果三件事里有两件做不到,那你的团队已经开始积累隐性排期风险了。
然后按团队规模选一个起点:50 人以下先做实际开始时间自动记录和变更理由必填;50 到 200 人补齐四层模型和依赖联动;200 人以上把字段级权限、变更日志和偏差报表作为工具选型的硬指标。不用一次做完,但一定要从最痛的那一环开始。
最后提醒一句:开始时间治理不是一次性的项目,而是一个持续校准的过程。真正有效的团队,往往不是一开始就设计得完美,而是每个迭代都愿意花 20 分钟回看偏差,然后默默把下一次排得更准一点。
常见问题解答(FAQ)
1. 任务属性里的“开始时间”,到底该填计划开始还是实际开始?一个字段够用吗?
我刚接手项目排期,建任务时看到只有一个“开始时间”字段,有人填的是计划排期那天,有人填的是自己真正动手那天,到周会上一对数据全对不上。我就在想,这个字段到底该按哪个口径来,是不是我一开始就建错了。
建议拆成两个字段:计划开始时间和实际开始时间。判断依据是二者用途完全不同,计划开始时间是排期和依赖计算的输入,实际开始时间是进度偏差分析的输入,混在一个字段里,任何一次排期调整都会污染历史。可执行做法是:计划开始时间设为必填,由任务负责人或排期人填写;
实际开始时间设为状态驱动,当任务状态从“未开始”切到“进行中”时自动写入当天日期,允许有权限的人回改但保留变更记录。数据口径上给一条硬规则:进度偏差按工作日天数算,不是自然日天数,跨周末和法定节假日要按工作日历扣掉。
如果平台只允许一个开始时间字段,那就退一步规定“以最后一次排期评审的日期为准,实际动工日期写在日志或自定义字段里”,不要让两种口径在同一个字段里打架。
2. 我只改了一个任务的开始时间,为什么下游任务和里程碑日期全乱了?依赖关系怎么设才不乱?
上周我把一个开发任务的开始时间往后挪了三天,结果下游七八个任务和两个里程碑日期全跟着变了,有的还倒排到了项目开始之前,我当时真以为是工具出 bug 了。后来才发现是自己依赖关系设成了硬依赖加自动顺延,一动就传染。
先分清依赖类型。完成到开始是最常见的,但很多平台的默认设置是“前置任务延期自动顺延后置任务”,你只是微调前置任务的开始时间,后置任务就会连锁位移。判断依据是:如果这条依赖来自合同或外部交付约束,用硬依赖;如果只是内部协作的习惯顺序,用软依赖,或者干脆不设依赖只设提醒。
可执行做法有三条:第一,排期时先画一遍关键路径,只对关键路径上的任务设硬依赖,非关键路径靠优先级和负责人自己拉齐;第二,改开始时间前先看该任务的“被依赖列表”,数量超过 5 个就先同步再改;第三,对已经倒排到项目开始之前的任务,检查是不是同时存在滞后量和日历约束,这两个叠在一起最容易算出无效日期。
另外把里程碑设成由任务汇总驱动,而不是手工填死日期,这样改任务时里程碑自动跟着走,不会再出现手工日期和任务日期对不上。
3. 多人协同一个任务时,开始时间老被不同的人改来改去,该不该让所有人都能改?
我们一个任务常常有开发、测试、产品三个人,开始时间今天被 A 改成 6 号,明天被 B 改成 8 号,周会上谁也说不清到底哪个版本算数。我就想知道,这种多人协同的场景,到底该不该放开让所有人改开始时间。
不要让所有人都能改。可执行的分层权限是:任务负责人可以改自己任务的计划开始时间,排期人可以改整个迭代范围内的开始时间,其他协作人只能提交变更申请或加评论,不能直接改字段。判断依据是开始时间是排期的输入而不是个人备忘,它一变就可能带动依赖和里程碑,属于典型的有外部性的字段。
落地时开三个开关:字段级编辑权限、变更记录(谁在什么时候把哪个值改成了哪个值、原因是什么)、通知规则(开始时间变动超过 2 个工作日时自动通知依赖方)。如果平台做不到字段级权限,就用替代方案:把开始时间设为只读,所有人通过“排期变更”这个动作来改,一次变更生成一条记录,周会直接看变更列表就能复盘。
另外约定一个时间口径,比如“所有日期以迭代排期会当天确认的版本为准,会后临时改动一律走变更流程”,避免口头改期。
4. 实际开始时间经常没人填,报表里的进度数据失真,怎么让成员愿意填还填得准?
我们按开始时间做了一套进度统计,结果月底一看实际开始时间的填表率不到三成,报表基本没法看,领导还问我数据为什么和对不上。我就在想,怎么才能让大家愿意填,而且填的是真实日期。
核心思路是别让“填”成为额外动作,而是让开始时间变成流程的副产品。可执行做法是把实际开始时间和任务状态机绑定:第一次把状态从“未开始”切到“进行中”时,系统自动写入当天日期,成员不需要额外操作;第一次提交工时或首次关联提交记录也可以作为触发点。
判断依据是任何需要人手工补录的字段,填表率都会随时间衰减,通常两三周就会掉到一半以下。口径上要提前定清三件事:一是开始时间以哪个时区为准,跨区域团队要统一到项目基准时区;二是当天几点之后算次日;三是任务被拆分或转派时,实际开始时间是继承原任务还是重置。
如果历史数据已经缺失,不要强行补造,改用“从本迭代起启用自动采集、历史任务标记为口径不可用”,并在报表上单独标注数据起始日期,这比编一个好看的数字更可信。
核心关键词
文章包含AI辅助创作:任务属性开始时间全流程:项目成员协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/360946
读者评论
四层时间模型在两百人以上组织可能站得住,我们四十人的团队试过类似分层,结果是预测开始时间根本没人看,系统每天推一堆变化,两周后就被集体忽略了。分层不难,难的是每层都有人真正消费。人少时也许先保证一层准确,比铺四层更实际。
自动采集实际开始时间这个建议我持保留意见。我们做过对比,第一次代码提交往往晚于真实开工,前期看文档、开会对齐、等环境都不算进去。直接拿提交记录当起点,偏差未必比人工补填小。我更倾向让负责人开工当天点一下状态,比一周后回忆靠谱得多。
权限分级我认同,但“填理由”这条落地容易形式化。我们要求填理由之后,八成改动写的是“排期调整”四个字,跟没填差不多。真正起作用的是把基线变更绑进迭代评审,改就得在会上过一遍。另外甲方主导的项目里基线常被外部要求推翻,锚点意义其实有限。
