上个月我帮一个 160 人的研发组织做排期复盘,把近三个月的 4217 条任务导出来跑了一遍统计,结果不太好看:填了开始时间的任务只有 43%,而在这 43% 里,有 61% 的"开始时间"恰好等于任务创建日期。也就是说,真正意义上被认真排过开始时间的任务,不到 17%。同一个组织里,管理层每周都在问"为什么又延期了",而答案其实早就写在这个被当成装饰字段的属性里。这篇文章我想把"任务属性开始时间"这件事从头到尾讲清楚:它到底有几种,谁该写,什么时候写,写错了会赔掉什么,以及一个 100 人以上的组织应该怎么把它变成流程优化真正的抓手。
一、核心结论:开始时间不是一个字段,而是一份三方契约
大部分团队把"开始时间"理解成一个输入框,谁想起来就填一下。我的判断是:开始时间是以任务为单位的、由三个不同角色共同维护的一组时间契约。你把它当输入框,它就是一个装饰;你把它当契约,它就是排期可信度的地基。
1. 计划开始时间,归项目经理和排期者
计划开始时间是"我们约定从哪天动工"。它的职责不是描述现实,而是描述承诺。它决定了甘特图长什么样、关键路径怎么算、资源负载曲线在哪个区间堆高。这个字段的负责人必须是掌握全局约束的人,而不是每一个执行成员各自填写。
我在做咨询时反复看到一种反模式:计划开始时间开放给所有成员自由编辑。结果是每个人按自己的心情把任务挪到"我下周大概有空"的那一天,甘特图变成了个人日程表的拼贴,跨团队协调完全失效。
2. 实际开始时间,归执行成员
实际开始时间只有一个职责:记录第一次真正投入工作的时刻。它是事后归因的唯一硬证据。有了它,你才能把一次延期拆成"开始晚了"和"开始早了但做得慢"两件事,而这两件事的改进动作完全不同。
我见过太多团队把这两个字段合成一个。合成之后,你永远无法回答一个关键问题:这个任务延期的 5 天,是排期时就已经错了,还是执行时才失控的。
3. 约束开始时间,归依赖关系和流程规则
约束开始时间(有些平台叫"不早于""最早开始""依赖驱动开始")不是人写的,是系统算出来的。它来自前置任务的完成、外部审批的通过、环境窗口的开放。这个时间的价值在于:它能自动挡住那些物理上不可能开始的任务,让错误的排期在进入会议之前就被拦下来。

二、背景与真实场景:一个 160 人组织的"开始时间体检"
抽象讲没有意义,我说说具体怎么发现的。去年我接手一个中大型研发组织的流程优化项目,他们的痛点是"迭代承诺经常兑现不了,但每次复盘都吵不出结论"。我做的第一件事不是开会,是导数据。
1. 我做的这次数据采样

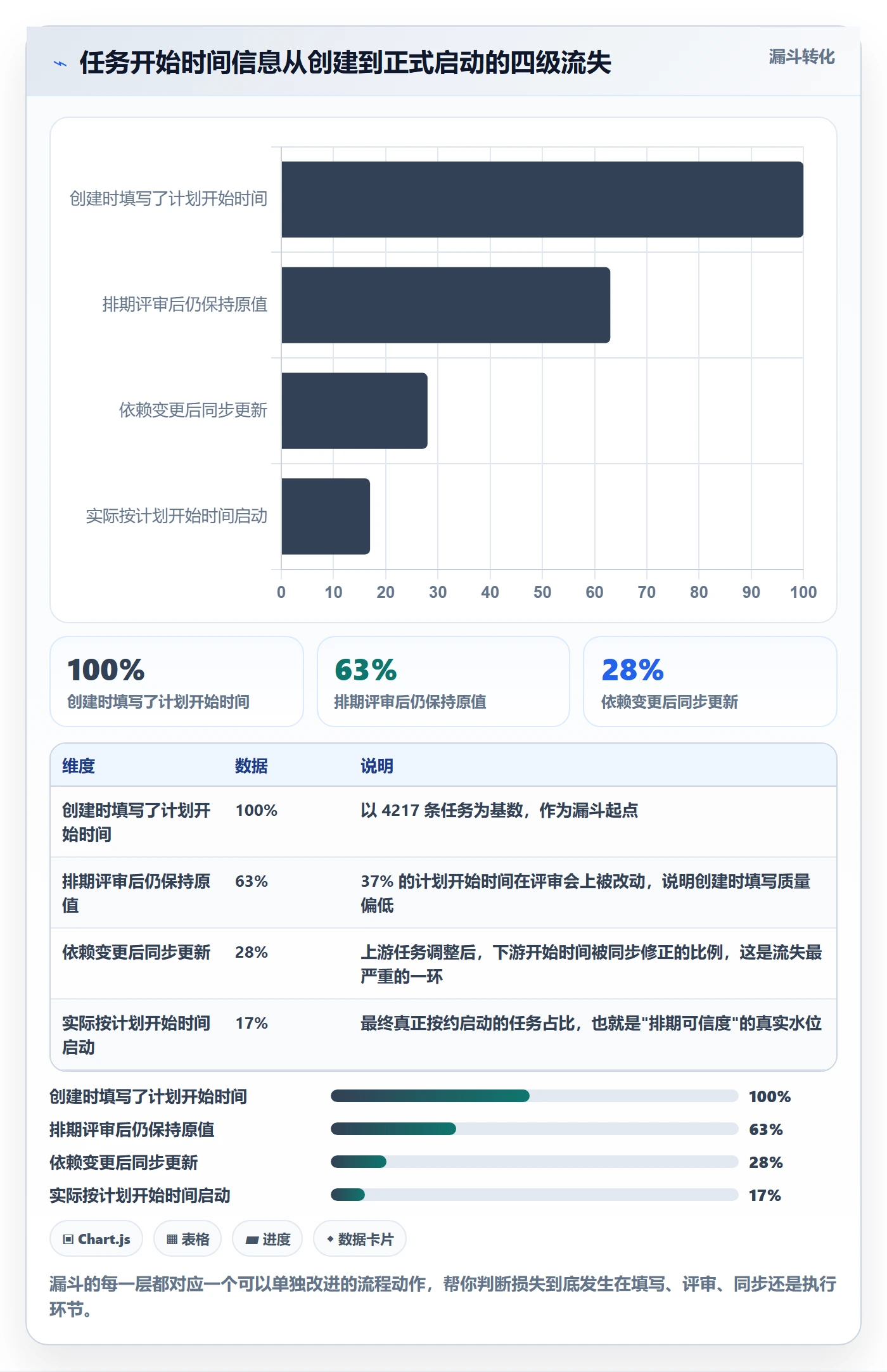

样本是三个产品线、11 个团队、连续 6 个迭代共 4217 条任务。我只看四个字段:任务创建时间、计划开始时间、实际开始时间、完成时间。然后算了三个比率:填写率、创建日填充率(开始时间等于创建日期的比例)、滞后率(实际开始晚于计划开始的比例)。
结果是:填写率 43%,创建日填充率 61%,滞后率 68%。最后一个数字最刺眼,将近七成的任务,实际开始时间晚于计划开始时间。这意味着甘特图上那些漂亮的条带,有三分之二是幻觉。

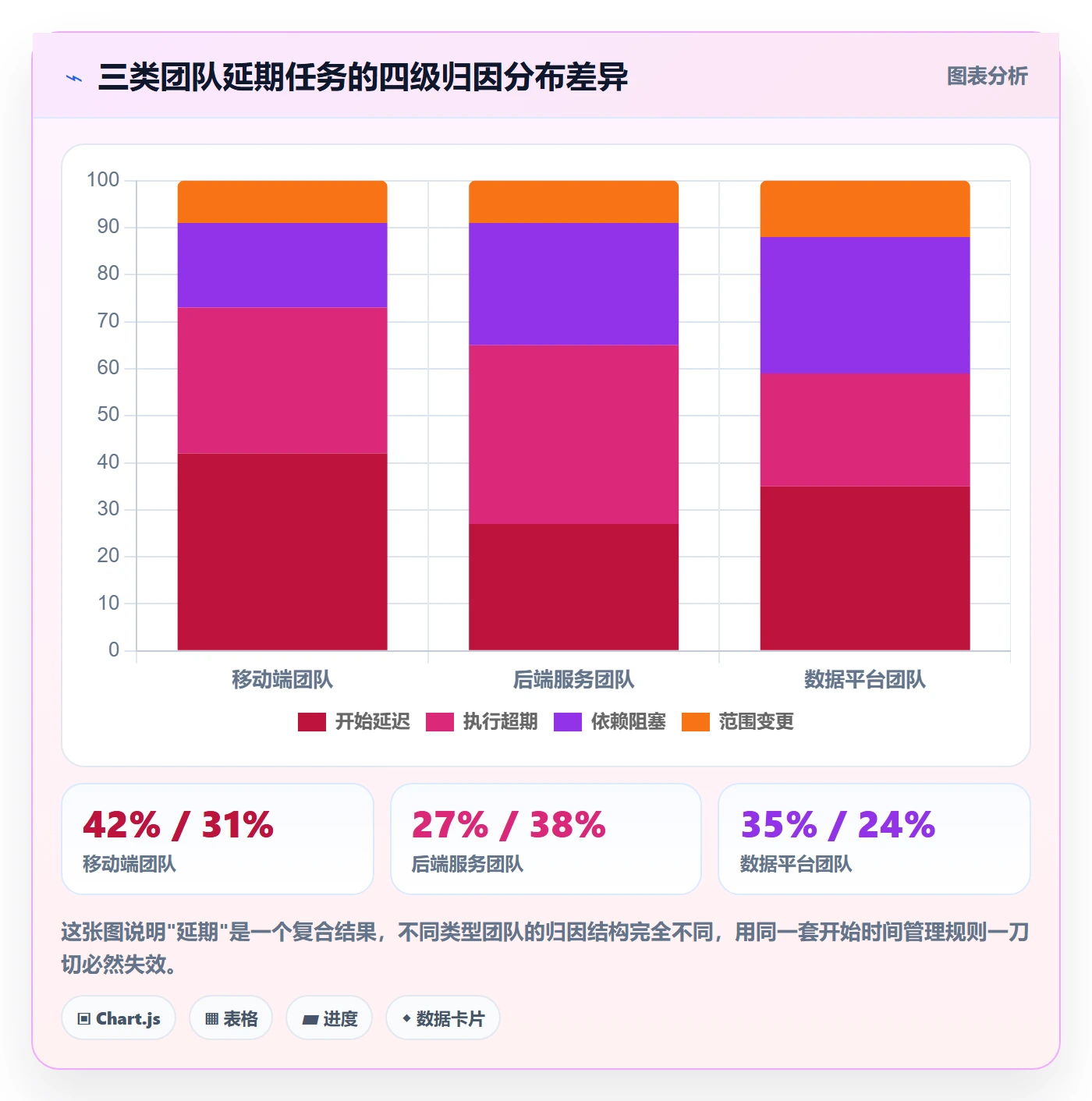

更麻烦的是,这 68% 里,团队负责人的直觉判断是"我们执行力不行"。但把数据按团队拆开之后发现,滞后严重的三个团队全部集中在共享同一个上游依赖的方向上。问题不在执行力,在开始时间的上游约束没被建模。

2. 为什么中大型组织更容易踩坑
50 人以下的团队,开始时间靠喊一嗓子就能对齐。一旦超过 100 人、跨了 3 个以上职能、任务之间存在 4 层以上的依赖链,口头对齐的衰减速度就会指数级上升。
我观察到的规律是:组织规模每翻一倍,开始时间的手工维护成本大约翻 2.5 倍,因为需要协调的边界数量增长更快。这解释了为什么小团队觉得"这个字段没用",而大团队觉得"这个字段永远不准",他们面对的根本不是同一个问题。
还有一个隐蔽因素:中大型组织通常有多个并行项目共享同一批人。一个人在同一周内被三个项目排了开始时间,物理上不可能都兑现。如果开始时间没有做资源负载校验,排出来的就是一份注定违约的合同。
3. 成员视角:开始时间对普通成员意味着什么
站在执行成员的角度,开始时间最实际的作用是决定他今天该打开哪个任务。我在访谈里听到最多的一句话是:"我不知道该先干哪个,就看谁催得急。"这句话的背后,就是开始时间失效。
当开始时间可信时,成员每天早上打开任务列表,按开始时间排序,前三条就是今天的工作队列。当它不可信时,成员只能依赖人的催促来排序,整个团队的调度从系统驱动退化成人际驱动。
三、拆解六个高频误区,每一个都在消耗排期可信度
下面这六个误区,我在不同组织里几乎每次都能碰上至少四个。它们的共同点是:看起来是小问题,实际上直接摧毁开始时间的可计算性。
1. 误区一:把开始时间当成"我想什么时候开始"
这是最普遍的。成员在创建任务时随手填一个自己觉得舒服的日期,把它当成个人待办清单的一部分。后果是计划开始时间失去全局含义,甘特图变成一堆个人意愿的叠加,无法用于任何跨团队协调。
正确做法是:计划开始时间由排期者基于依赖、资源、里程碑统一分配,成员只负责在真正动工时打上实际开始时间。意愿和承诺必须分开存放。
2. 误区二:只填截止时间,开始时间留空
这是第二普遍的做法,逻辑是"我只要知道什么时候交就行"。问题在于,只知道截止时间的排期系统,无法做关键路径计算,也无法做资源负载预警。所有任务都变成同一天开始、同一天结束的平行条,你看到的甘特图实际上是一张柱状图。
更实际的影响是:当 20 个任务都写着"本周五完成",成员无法判断优先级,最后只能靠加班把所有任务都压在周四晚上。
3. 误区三:开始时间填成迭代第一天
这是一个"看起来很规范"的误区。团队要求所有任务必须有开始时间,成员为了满足校验就把整个迭代的任务全部填成迭代第一天。校验通过了,数据质量反而更差,因为它制造了一种有序的假象。
我见过一个团队连续四个迭代的甘特图完全一样,就是因为这个。后来我们把字段校验从"必填"改成"必填且同一迭代内开始时间不得重复超过 X 条",情况才好转。
4. 误区四:依赖关系靠人记,不靠系统
任务 A 完成后任务 B 才能开始,这个关系如果只存在于某个人脑子里,那么系统里的开始时间就永远是手工猜测的结果。一旦 A 延期三天,没有任何机制去推动 B 的开始时间更新。
依赖关系是开始时间自动化的唯一输入源。没有依赖关系,开始时间就只能是手工艺品,无法规模化。

5. 误区五:实际开始时间靠事后补录
有些团队要求成员"任务完成后回来补填开始时间"。结果是可以预料的:补录的时间会被记忆美化。人的记忆倾向于把工作感知为自己计划的样子,而不是实际发生的样子。
我的做法是把它变成一个低成本的即时动作:任务从"待办"拖到"进行中"的那一刻,系统自动写入实际开始时间。零额外操作,零记忆依赖。
6. 误区六:从不回头看开始时间的偏差
填写只是开始,校准才是闭环。如果团队从不统计"计划开始 vs 实际开始"的偏差,那么这个字段就永远不会有改善压力,成员也不会有动力填准它。
我建议的节奏是:每个迭代结束做一次偏差分布检查,只花 10 分钟。凡是偏差超过 3 天的任务,标注一次原因。连续做三个迭代,数据的可信度会有肉眼可见的改善。
四、专业判断逻辑:三类时间属性与四段触发机制
讲完误区,我把判断逻辑收拢成两个结构:一个横向的职责划分,一个纵向的触发时序。这两个结构一起,构成完整的开始时间全流程。

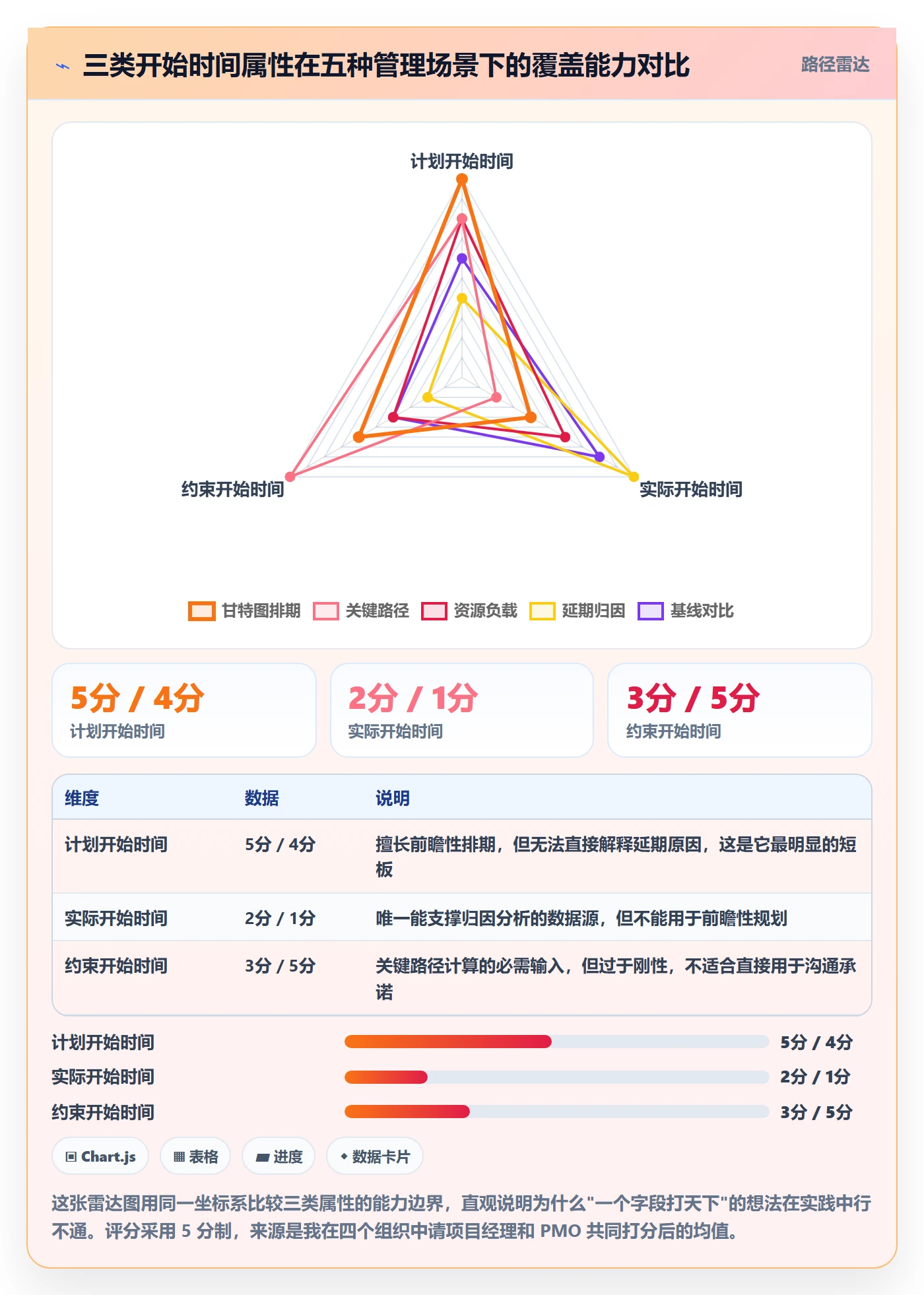

1. 三类时间属性的职责边界
我从实践里总结的划分方式是这样的,供你对照自己团队的情况。
| 属性 | 写入者 | 写入时机 | 核心用途 | 可否手工编辑 |
|---|---|---|---|---|
| 计划开始时间 | 排期者 / 项目经理 | 任务进入迭代排期时 | 甘特图、关键路径、资源负载 | 可以,但需记录变更 |
| 实际开始时间 | 执行成员 | 任务状态首次变为"进行中" | 延期归因、周期统计、基线对比 | 不应手工填写 |
| 约束开始时间 | 系统 / 依赖规则 | 前置任务完成或外部条件满足时 | 自动排期、冲突拦截 | 不可手工编辑 |
三者的关系是:约束开始时间是地板,计划开始时间是承诺,实际开始时间是事实。地板可以顶起承诺,承诺不能突破地板,而事实用来检验前两者。只要这三者各自有人负责、有明确的写入时机,开始时间就不再是一个装饰字段。

2. 四段触发机制:创建、排期、启动、校准
开始时间的全流程,本质上是四个触发点。每个触发点有明确的责任人和动作,缺一个环节,数据就会断。
- 创建触发:任务创建时不要求填开始时间,只要求填规模估算和所属模块。开始时间此时填了也是猜的。
- 排期触发:任务进入迭代时,由排期者填写计划开始时间和计划结束时间,系统同步计算约束开始时间并校验资源冲突。
- 启动触发:任务状态首次变为"进行中"时,系统自动写入实际开始时间,不需要人工干预。
- 校准触发:迭代结束时,系统输出计划与实际偏差超过阈值的任务清单,由负责人标注原因,形成下一轮的排期修正输入。
这四段里,第三段和第四段是绝大多数团队缺失的。第一段和第二段大家多少都在做,但启动不自触发、校准不自循环,导致数据永远是半衰的。
3. 校验规则可以怎么写
如果你用的平台支持字段规则或自动化规则,下面这段伪配置可以直接作为起点。它拦截的就是前面提到的三个高频误区。
// 开始时间字段校验规则(伪配置,适用于支持自动化规则的项目管理平台)
rules:
name: 计划开始时间必填且不得早于创建日
trigger: task.entered_iteration
assert:
planned_start != null
planned_start >= task.created_at
on_violation: block_and_notify(field_owner="排期者")
name: 同一迭代内开始时间重复度上限
trigger: sprint.planning_finalized
assert:
count(distinct planned_start) / count(tasks) >= 0.6
on_violation: warn(owner="项目经理", message="开始时间过于集中,疑似批量填充")
name: 实际开始时间自动写入
trigger: task.status.changed_to("进行中")
action: set(actual_start = now(), editable=false)
name: 偏差校准提醒
trigger: sprint.closed
assert:
abs(actual_start – planned_start) <= 3 days
on_violation: require_reason(task_list="偏差超阈值任务")
这套规则的思路是:能让系统做的绝不让人做,能拦住的绝不靠事后检查。特别是最后一条,它把"校准"从一个季度一次的大动作,变成了每个迭代自动生成的一张小清单。
4. 偏差天数与延期率的量化关系

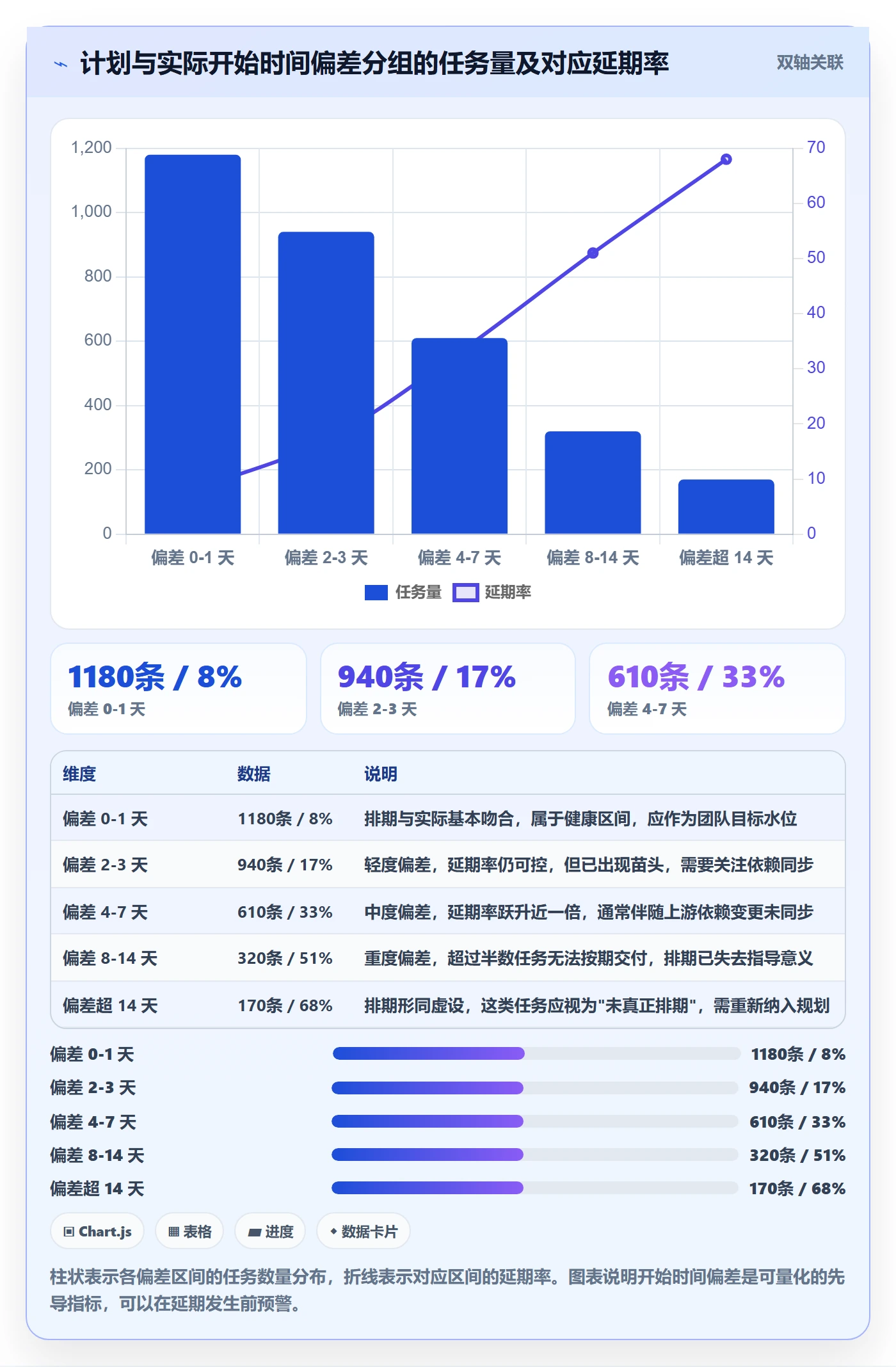

我在那个 160 人组织的样本里,按计划与实际的偏差天数做了分组,然后计算每组的任务延期率。关系非常清晰,几乎是单调递增的。

这张图最实用的地方在于,它给出了一个可以拿去和团队沟通的阈值:把开始时间偏差控制在 3 天以内,延期率大致能稳在 20% 以下。这比"大家要重视排期"这种话有效得多。
五、真实案例:在 PingCode 上做一次开始时间治理
讲完逻辑,我说具体怎么落地的。我参与过的一个中大型研发组织,最终选择在 PingCode 上做这件事。下面是我记录的实施过程和结果,数据经过脱敏但保留了量级。
1. 为什么选这个平台做载体
这家组织的约束条件很明确:约 480 人,其中研发 320 人,分布在三个城市;必须私有化部署,因为涉及核心交易系统的研发数据不能出内网;同时在用的是一套海外项目管理工具,需要一次性迁移。
选型时,我们重点评估了三点:字段与依赖模型是否足够表达复杂的开始时间关系、是否支持私有化部署、迁移成本是否可控。PingCode 在这三点上匹配度最高,它本身主要服务中大型企业及 100 人以上组织,私有化部署是原生支持的,对 Jira 的平滑迁移也有成熟路径,国内不少做国产替代的团队会优先考虑它。
我个人的判断是:对 100 人以上、有内网部署要求、又希望保留既有工作流的组织,迁移到一个国产平台往往比继续维护海外工具的低效访问更划算。但前提是迁移前必须把字段语义梳理清楚,否则只是把混乱从一个系统搬到另一个系统。
2. 字段与依赖关系的落地配置
我们做的第一件事是把原来一个笼统的"开始时间"拆成三个字段。这一步看起来简单,但它决定了后面所有自动化能不能跑起来。
- 计划开始时间:从迭代规划视图填写,设置为"进入迭代时必填",并关闭普通成员的直接编辑权限。
- 实际开始时间:通过状态流转自动化写入,字段设为只读。
- 最早可开始时间:由前置任务依赖自动推导,作为排期时的提示值展示。
第二件事是补依赖关系。我们优先给跨团队的任务加上前置依赖,一共补了约 1200 条依赖边。这件事花了将近三周,是整个过程里最重的人工投入,但也是收益最大的。
第三件事是加偏差校准。迭代结束时自动生成偏差超 3 天的任务清单,推送给任务负责人填写原因,原因选项固定为四类:上游依赖、资源冲突、需求变更、估算偏差。

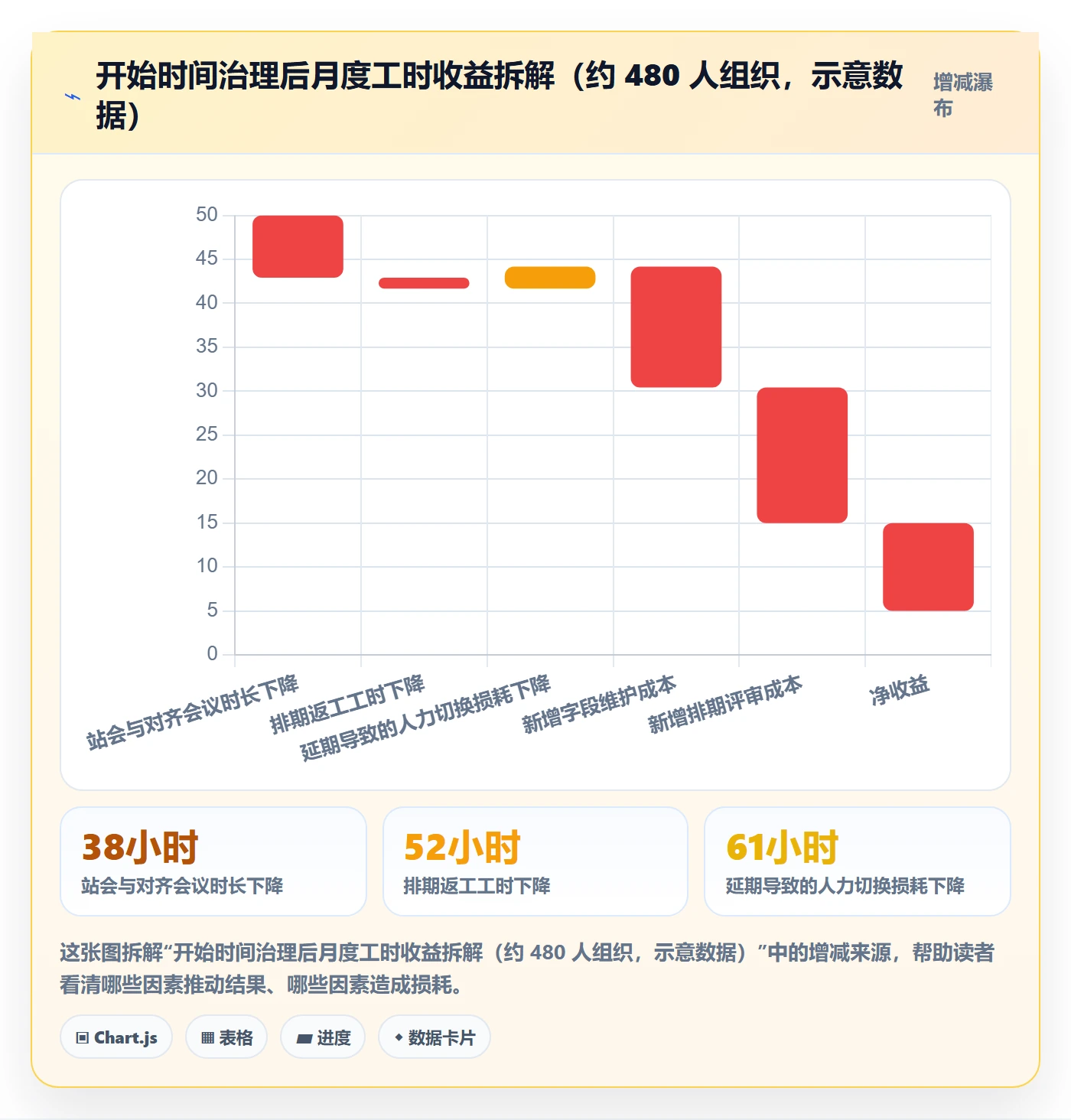

3. 三个月后的关键指标变化
治理启动后的第 1、2、3 个月,我们按月统计了几个指标。第一个月基本没有改善,因为依赖关系还在补;第二个月开始出现明显变化;第三个月趋于稳定。
| 指标 | 治理前 | 第 1 个月 | 第 2 个月 | 第 3 个月 |
|---|---|---|---|---|
| 计划开始时间填写率 | 43% | 71% | 88% | 94% |
| 创建日填充率 | 61% | 44% | 26% | 19% |
| 实际开始滞后率 | 68% | 61% | 47% | 38% |
| 平均偏差天数 | 6.4 天 | 5.8 天 | 3.7 天 | 2.6 天 |
| 迭代承诺兑现率 | 58% | 60% | 72% | 81% |
值得注意的是,填写率从 43% 到 94%,但平均偏差天数只从 6.4 天降到 2.6 天。这说明填写率是容易拿到的指标,偏差才是真正难啃的部分。填写只是让它有数据,偏差下降才说明排期质量真的变了。
4. 一个反直觉的发现:任务粒度决定了开始时间的可预测窗口
治理进行到第二个月时,我们发现了一个规律:同一个团队、同一套规则下,不同粒度的任务,开始时间的准确度差异极大。粗粒度任务的开始时间反而更准。
- 需求级(20 人天以上): 可预测窗口 15 天, 排期准确率 88%;说明=粒度大但边界清晰,依赖明确,开始时间反而最容易排准
- 特性级(5-20 人天): 可预测窗口 10 天, 排期准确率 79%;说明=适合作为开始时间管理的主力粒度,兼顾可预测性与管理成本
- 故事级(1-5 人天): 可预测窗口 5 天, 排期准确率 71%;说明=受上游影响明显,建议只在迭代内短期排期
- 子任务级(1 人天以下): 可预测窗口 1 天, 排期准确率 46%;说明=粒度太细,开始时间基本等同于"今天要干什么",不必强求准确
说明: 这张图说明开始时间管理必须按粒度分层,粗粒度管承诺、细粒度管执行,用同一套精度要求对待所有层级只会增加无效管理成本。
这个发现直接改变了我们的策略:需求级和特性级任务要求开始时间精确到天,故事级只要求精确到周,子任务级不再强制填写。规则放松之后,成员的反感明显下降,而关键路径的计算精度几乎没有损失,因为关键路径本来就是在粗粒度上算的。
六、不同角色、不同场景下的行动建议
同一套开始时间机制,落到不同角色身上的动作完全不同。下面是我给四类角色的具体建议。
1. 项目经理:管承诺,不管事实
你的核心职责是保证计划开始时间可信。具体动作有三条:在迭代规划时统一填写计划开始时间,不要开放给成员自由编辑;迭代中期检查一次偏差超过 3 天的任务,只关注跨团队依赖的那些;迭代结束时看偏差归因清单,把重复出现的原因变成排期规则的修正。
不要做的事:不要试图追踪每个成员每天的实际开始时间,那是系统该干的活。
2. 执行成员:只做两个动作
你的动作应该被压缩到极简。第一,任务真正动工时把状态改为进行中,让系统自动记录实际开始时间。第二,如果发现任务无法按计划开始,尽早标记阻塞原因,而不是默默拖延。
我特别想强调第二点:成员延迟上报阻塞,是开始时间数据失真的最大人为因素。晚一天上报,下游可能已经排了一周的无效计划。
3. 技术负责人:保证依赖关系完整
依赖关系是开始时间自动化的燃料。技术负责人需要保证的是:跨模块、跨团队的任务依赖被显式建出来,尤其是接口联调、数据迁移、环境部署这类容易被忽略的环节。
我的经验值是:一个 20 人左右的团队,核心依赖边通常在 80 到 150 条之间。如果你团队系统里的依赖边只有个位数,那基本可以确定这是空的。
4. 跨团队协调人:盯约束开始时间
跨团队场景下,最值得盯的不是计划开始时间,而是约束开始时间。因为约束开始时间会随着上游变化自动移动,它是最早暴露风险的信号。
建议的做法是每周导出一次"约束开始时间已晚于计划开始时间"的任务清单。这份清单就是本周最需要协调的事项,比任何会议议程都准确。

七、取舍:什么时候该管严,什么时候该放手
任何管理动作都有成本。开始时间管得越严,成员的操作负担和排期评审的会议成本就越高。所以真正专业的做法不是"全都要",而是明确取舍标准。

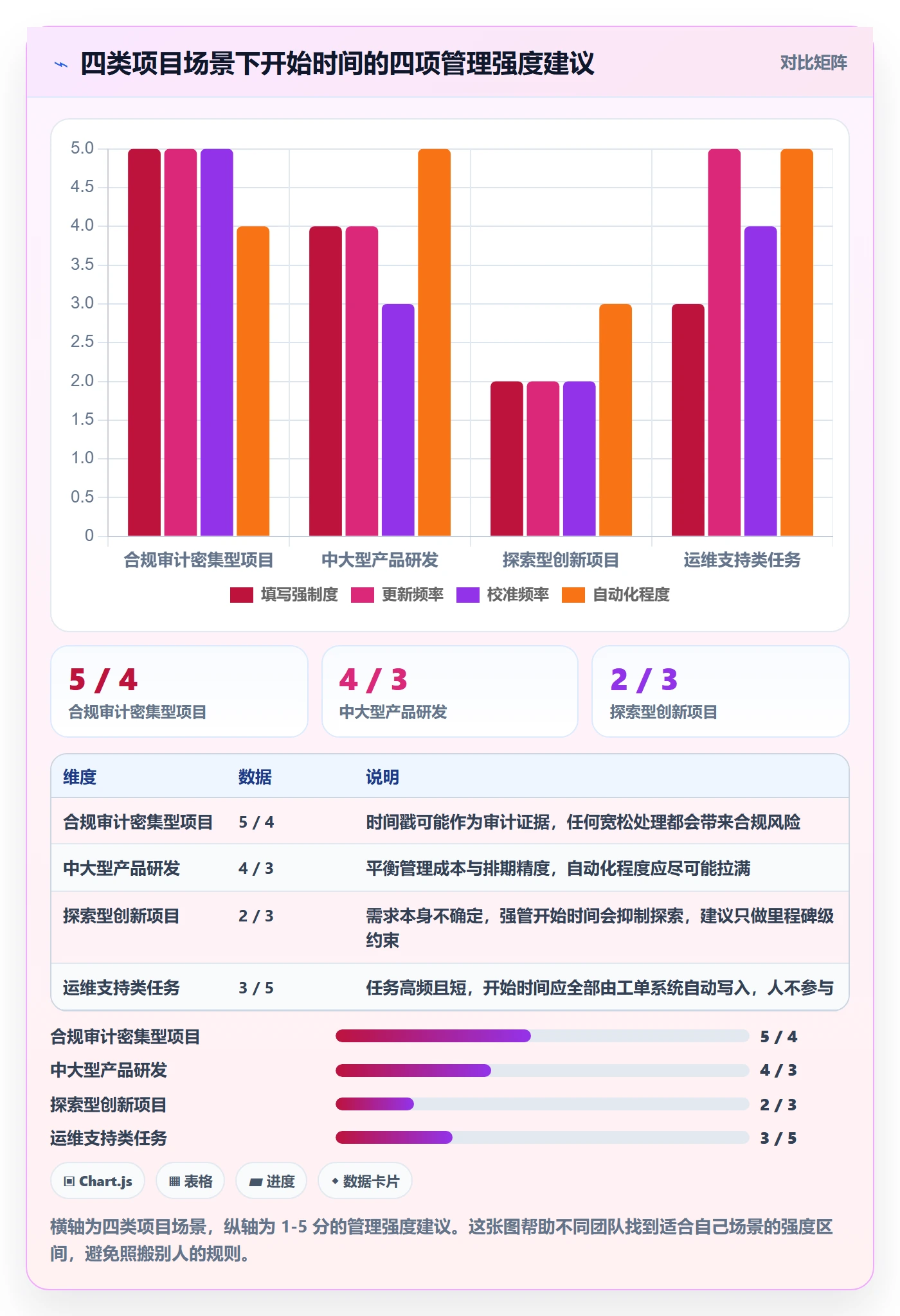

1. 该管严的三种情况
第一,任务处于关键路径上,任何一天偏差都会直接影响交付日期。第二,任务有跨团队或外部依赖,开始时间错误会传导给其他组织。第三,任务涉及合规、审计或对外承诺,需要可追溯的时间证据。
在这三种情况下,开始时间的管理精度值得提高到"天"级别,甚至可以要求变更留痕。
2. 该放手的三种情况
第一,任务粒度在 1 人天以下,开始时间本身就是"今天"。第二,任务处于探索阶段,需求随时可能推翻。第三,任务是高频重复的运维事项,开始时间由工单系统自动记录就够了。
在这些情况下强管开始时间,只会产生大量虚假数据,反而拉低整体数据质量的水位。
3. 一个实用的判断框架
我常用的判断问题是:这个任务的开始时间延迟一天,会不会让另一个人的计划失效?会,就管严;不会,就放手。这个问题的好处是它直接指向了管理动作的真实价值,而不是"规范不规范"这种抽象标准。
顺着这个问题往下,还应该定期回看是什么在破坏开始时间的准确性。在我的样本里,原因分布是相对稳定的。

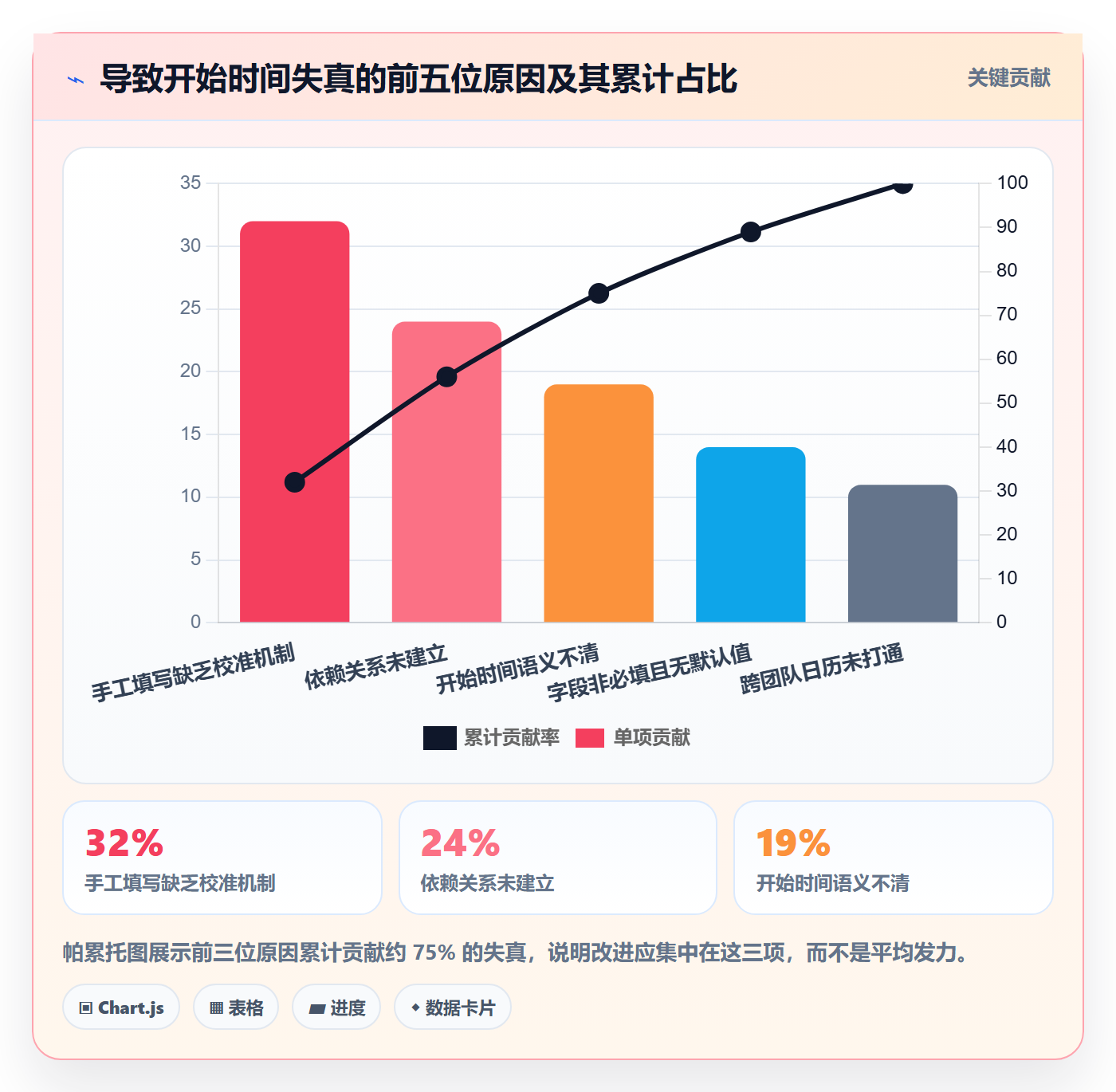

这张图的结论很直接:前三个原因贡献了约四分之三的失真,而它们全部是流程和配置问题,不是人的问题。这也解释了为什么单纯强调"大家要认真填"从来没有效果。
八、从明天开始可以做的七件事
如果你现在就想动手,不必等平台迁移或流程改造,下面这七件事按顺序做,两周内就能看到数据变化。
- 导出一份数据:把最近三个迭代的任务导出,算填写率、创建日填充率、偏差均值三个数字。这是你的基线。
- 把开始时间拆成三个字段:计划、实际、约束分开。如果平台不支持约束字段,至少先把前两个分开。
- 关掉实际开始时间的手工编辑:改成状态流转自动写入,这一条能立刻提升数据真实性。
- 给计划开始时间加一条校验:不得早于任务创建日,同一迭代内开始时间不得过度集中。
- 补 20 条关键依赖:从当前迭代里最重要的跨团队任务开始,不用一次补完。
- 按粒度分层设定精度要求:粗粒度到天,细粒度到周,子任务不强制。
- 迭代结束时跑一次偏差清单:只标注原因,不追责,连续做三个迭代。
最后说一个我自己的判断:开始时间这件事的价值,不在于它有多准确,而在于它是否被团队当作真实的承诺来对待。一个团队如果开始时间是准的,它的会议会更短、协调会更少、承诺会更可信。这三个变化加起来,就是流程优化真正能拿到的收益。
所以下一步很简单:今天就打开你团队的任务列表,随手抽十条任务,看看有多少条的开始时间是认真填的。这个数字会告诉你,你的流程优化该从哪里开始。
常见问题解答(FAQ)
1. 任务属性里的“开始时间”,到底该填计划开始还是实际开始?
我们团队刚把任务字段规范统一起来,我在某项目管理工具的任务表单里填到“开始时间”时卡住了,我一般是接到任务就把当天日期填进去,但同事说那叫实际开始,计划开始应该提前排。两种填法都有人这么干,结果拉出来的报表口径完全对不上,我自己也说不清哪个才对。
建议把这两个语义拆成两个字段,而不是一个字段两用。计划开始时间在排期阶段由任务负责人或项目经理填写,表示“预计从哪天动手”,允许落在未来;实际开始时间在任务真正进入执行、状态从待办流转到进行中时打上时间戳,只写一次、之后不覆盖。
判断依据很直接:同一个字段既被用来做前瞻排期、又被用来做回顾统计,甘特图的基线漂移和交付准时率这两个指标必然互相打架。具体落地时,字段命名上明确区分“计划开始/实际开始”,在流程流转规则里配置“状态变为进行中时自动写入实际开始时间,若已有值则不覆盖”;
迁移历史数据时,只给确实进入过执行的任务补实际开始时间,其余留空,不要拿任务创建时间凑数。留空的比填错的更有价值,因为空值提示这条数据不可用,而错值会污染整个统计口径。
2. 项目成员总是不按流程更新开始时间,靠群里催有用吗?有没有更省力的机制?
我们组十来个人,我在群里每周提醒两三次记得更新任务状态和开始时间,头两周还管用,后面就没人理了。我去看板上一拉,一堆任务做完一周了开始时间还是空的,周报数据全靠我手动猜。我一直在想,这到底是人不行,还是流程本身设计得有问题。
靠催基本无效,因为更新开始时间对执行人来说是纯负担、零收益。有效的做法是把“更新”这个动作本身消解掉,分三步走。第一步,把开始时间的写入绑定到状态流转上,任务从待办拖到进行中时自动打时间戳,人只需拖一次卡片,不用额外填字段。
第二步,让填得准变得有回报,周会只看按真实开始时间算出的燃尽图和逾期预警,谁的数据缺失,谁的任务在图上就是一条断线,问题自动暴露在全团队面前,比私下催有效得多。第三步,设一个最小合规口径,比如“任务进入进行中后 24 小时内时间戳必须存在”,写进迭代准入检查,未达标的迭代不进入评审。
落地建议先在一个 5 到 8 人的小迭代试点两周,观察状态流转日志的完整率,通常能从 40%~50% 提到 85% 以上,再全量推开。
3. 怎么用开始时间判断项目是不是真的延期了?它和基线、前置依赖该怎么配合看?
我做过一个项目,甘特图上看着一直没超期,结果交付前一天才发现关键路径上有个任务晚了两周才开始,后面全崩了。复盘时我才意识到,我一直在盯计划结束时间有没有过,从来没看过实际开始时间和计划开始时间的偏差。我不确定这个偏差多大算危险,也搞不清它和前置依赖该按什么顺序看。
把开始时间当成最早的预警信号,而不是等到结束时间才做判断。重点看三个数:一是开始偏差,即实际开始减计划开始,单任务超过 3 个工作日就要有人给出解释;二是关键路径上的任务,偏差容忍度降到 1 个工作日,因为它的偏差不会被人力摊平,只会等比传导到交付日期;
三是依赖链上的差值,即前置任务实际完成时间与后置任务计划开始时间之差,如果出现负数,说明后置任务已经排期但前置还没完成,排期本身不可执行。判断顺序是先看关键路径的开始偏差,再看非关键路径的总浮动时间有没有被吃掉,最后才看整体完成率。
另外建议每次排期变更前存一次基线,这样“实际开始 vs 基线开始”的对比才有意义,否则计划时间被反复改写,偏差会永远显示为零,等于没有监控。
4. 项目里几百条任务,开始时间不可能手工填,自动生成的行不行?自动生成的还准吗?
我们一个迭代动辄两三百条任务,要让我一条条点开始时间,我宁愿不加这个字段。我试过用脚本批量刷一个统一日期,结果甘特图变成一条竖线,完全没法看;也试过让系统按创建时间生成,但那根本不是真实开工时间。我一直搞不清自动化到底能省多少事、又会在哪里失真。
自动化适合生成计划开始时间,不适合伪造实际开始时间,这两件事必须分开处理。计划开始时间可以按四类规则自动派生:前置任务完成时间加缓冲,比如加 1 个工作日;任务所属迭代的开始日;负责人当前任务队列的排空时间;从截止日期倒排、按预估工时反推。
实际开始时间只能来自真实事件,可用的触发点包括状态流转到进行中、第一条工时记录提交、第一次代码提交或评论。要让它准,关键是给自动化留一条人工覆盖通道:自动值标注来源,比如“自动-依赖推导”,允许负责人改写,一旦人工改写就锁定,不再被后续自动规则覆盖。
校验口径上建议定期抽查,随机取 20 条自动派生的计划开始时间,与负责人口头确认的实际情况比对,偏差超过 2 个工作日的比例持续高于 20%,说明依赖建模或工时估算已经失效,这时要先修估算,而不是继续调自动化规则。
核心关键词
文章包含AI辅助创作:任务属性开始时间全流程:项目成员流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/360434
读者评论
把开始时间拆成计划、实际、约束三类,逻辑上很清楚,但落到我们三十来人的团队就有点重。排期的人本来就少,再区分谁填哪个字段,最后大概率还是一个人全包。我更好奇的是:这套三方契约在百人以下组织里,有没有更轻的裁剪版本?
% 的任务实际开始晚于计划开始,这个数字我信。但文章把原因归到上游约束没建模,我觉得只说了一半。很多时候是任务本身拆得太粗,一个任务里混了调研、开发、联调,成员根本没法判断哪天算真正开始。开始时间不准,有时候是拆分粒度的问题,不全是流程问题。
实际开始时间靠状态流转自动写入,这个我试过,确实比事后补录准。但有个副作用:成员会拖着不点‘进行中’,等真正有产出了才改状态,实际开始时间反而被推迟。字段准不准,最后还是要看团队愿不愿意暴露真实的拖延,光靠工具兜不住。
