去年下半年,我参与了一家约 400 人规模制造企业的研发效能复盘。他们把过去 12 个月的 1,860 个研发任务拉出来做对比,发现一个刺眼的结果:计划工期与实际工期的平均偏差是 +68%,其中 31% 的任务偏差超过 100%。但更值得注意的不是这个数字本身,而是当我问"偏差主要出在哪个属性上"时,在场的 6 位项目经理给了 5 种不同的答案,有人说是估算不准,有人说是人不够,有人说是需求老变。
他们其实都能看到偏差,但没有一个人能沿着任务属性把偏差"拆开"。
这就是我写这篇文章的起点。绝大多数团队把"实际工期"当成一个事后填写的数字字段,而我认为它应该是一个由任务属性推导出来的结果。你把属性设计对了,工期自己会说话;属性设计错了,再精准的估算也会被淹没在等待、返工和交接里。下面我会把我自己踩过的坑、做过的字段改造、以及在中大型企业里验证过的操作步骤,完整地讲一遍。
一、核心结论:实际工期不是估算出来的,而是被任务属性约束出来的

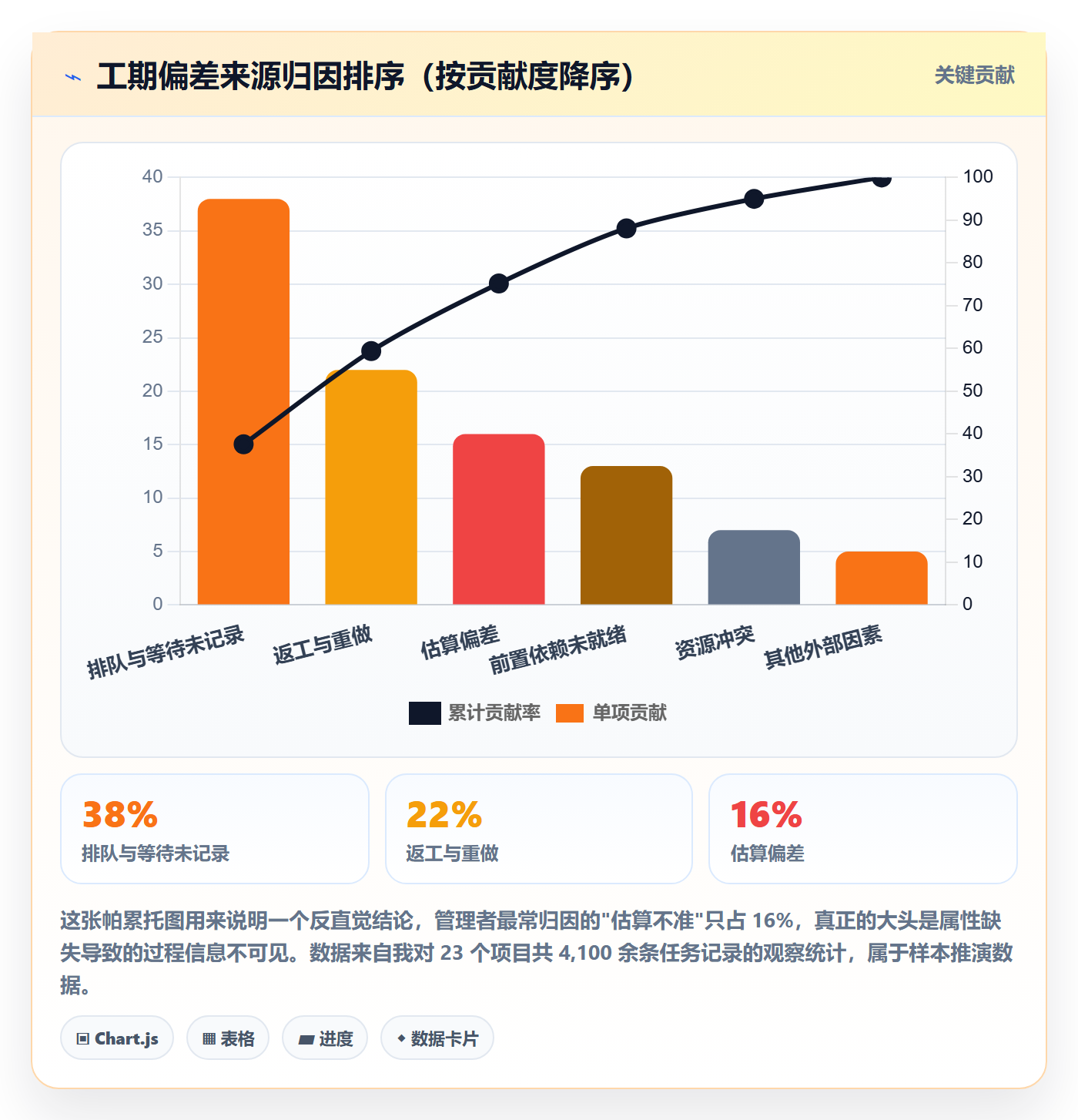

先给结论:实际工期的准确性,70% 取决于任务属性的设计质量,只有 30% 取决于个人的估算能力。这个比例关系是我在多个项目里反复验证后形成的判断,它不是精确的统计学结论,但它解释了一个长期困扰管理者的现象,为什么换一个经验更丰富的项目经理,偏差依然存在。
因为偏差的主要来源不在"估",而在"等"。一个人估算 5 天的开发任务,如果前置的技术方案评审排了 3 天队,那么它的实际工期是 8 天,而不是估算错了 3 天。但如果你在任务属性里只记录了"预估工时 = 5 天"和"实际完成日期",这个 3 天的等待就彻底消失了,复盘时你只会得出一个结论:这个人估得不准。这是极其常见的误判。
1. 任务属性要解决的三件事
我通常把任务属性分成三组职责来看,每一组解决一个特定问题:
- 第一组,量化工作量:预估工时、剩余工时、工作分解颗粒度。它回答"这件事理论上要多少净工作时间"。
- 第二组,量化投入:负责人数量、投入比例、并行任务数、技能匹配度。它回答"这些净工作时间能被压缩到多少自然日里"。
- 第三组,量化摩擦:前置依赖、外部等待、审批节点、返工次数。它回答"有多少时间是花在等,而不是做"。
绝大多数团队只做了第一组。少部分团队做了第二组。真正能把实际工期做准的,都是把第三组显性化了的团队。
2. 一个可以直接用的推导式

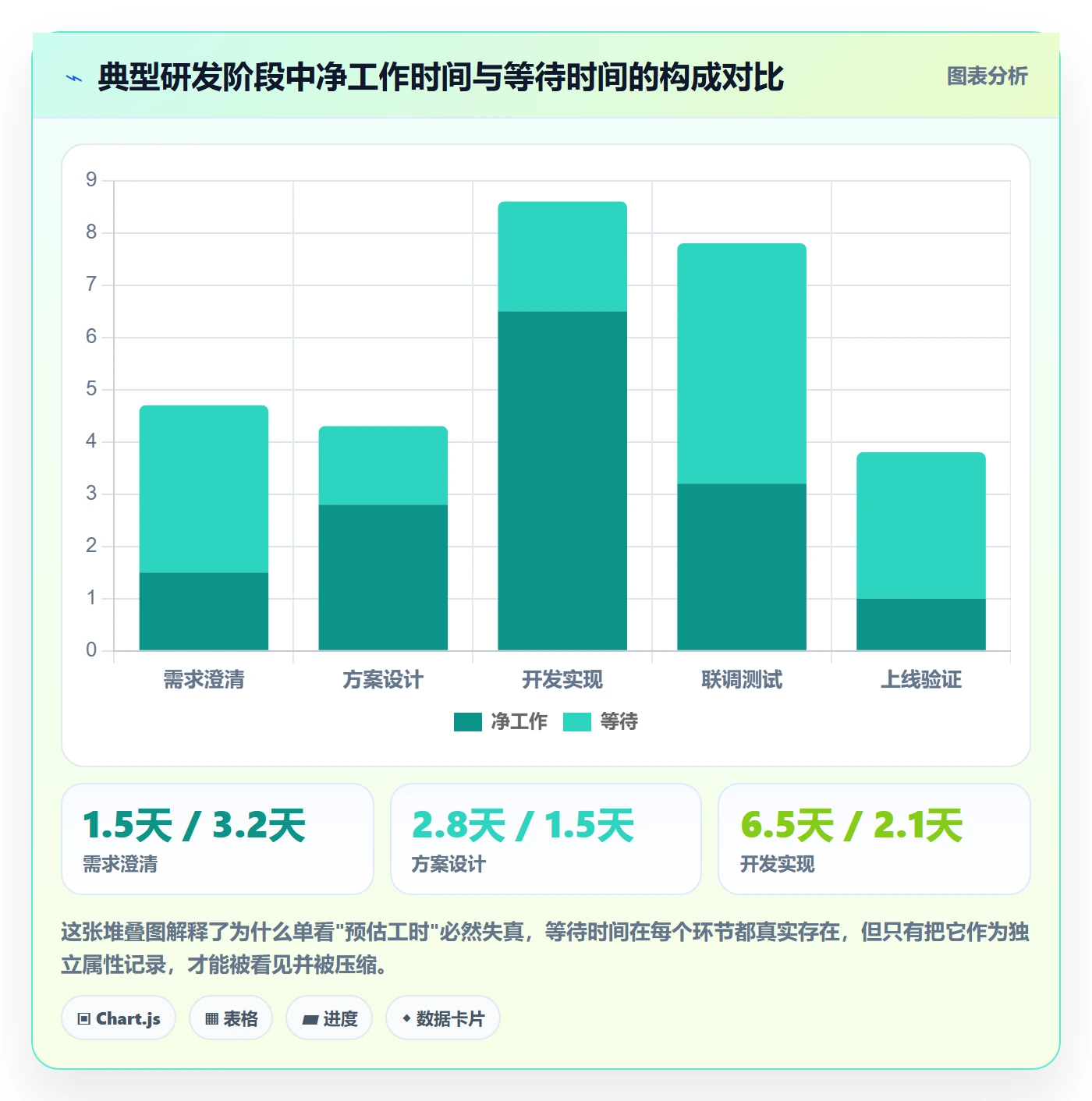

我习惯用下面这个式子向团队解释工期是怎么构成的,它比任何理论模型都好懂:
实际工期(自然日) = 净工作时长 ÷ 有效投入率 + 排队等待时长 + 返工时长
其中:
净工作时长 = 预估工时(人天)
有效投入率 = 单人日均有效工时 ÷ 标准工时 × 投入比例
排队等待时长 = 依赖未就绪 + 审批排队 + 资源冲突等待
返工时长 = 返工次数 × 单次返工平均耗时
这个式子的价值不在于算得准,而在于它把每一个变量都对应到了一个必须填写的任务属性。你缺哪个属性,哪一项就没法计算,工期就必然失真。属性设计的本质,就是让这个式子里的每一项都有数据来源。

二、背景与真实场景:计划工期为什么总是失守
先把场景讲清楚。我观察到的工期失真,几乎都能归到四类具体场景里。这四类不是理论分类,而是我从复盘会上反复听到的原话里提炼出来的。
1. 场景一:把"人天"直接当"自然日"用
这是最普遍的一种。任务属性里写着"预估工时 = 3 人天",排期系统就直接把它填到"开始日期 + 3 天"的位置上。但没有人去问:这个 3 人天,是一个人的 3 天,还是三个人的 1 天?这个人这 3 天里有没有别的任务?中间有没有周末和法定假日?
我见过一个典型案例:一个后端接口任务的预估工时是 5 人天,负责人同时挂载了 4 个并行任务。按自然日排期是 5 天完成,实际用了 17 天。复盘的时候大家才发现,这个人的时间分配属性根本没有被记录,系统里"责任人"只有一个字段,没有"投入比例"这一项。
2. 场景二:等待时间被系统性地忽略
第二个场景更隐蔽。一个任务从"开始"到"完成"的状态时间戳之间,可能包含了大量的非工作时间。比如代码写完到代码评审通过之间隔了 2 天,这 2 天在系统里表现为"任务仍在进行中",于是被算作工期的一部分,但实际原因其实是评审人没有及时响应。
如果任务属性里没有"阻塞原因"和"阻塞开始时间"这两个字段,这 2 天就永远说不清楚是谁的责任,复盘会最后往往变成互相指责,而不是流程改进。
3. 场景三:一个任务挂多个负责人,责任分散
我在一家金融科技公司见过这样的配置:一个"联调测试"任务挂了 7 个责任人。结果这个任务在系统里躺了 23 天。问起来每个人都说"我在等对方"。这种配置下,实际工期数据在统计上是无意义的,因为没有人对整体时长负责。
正确的做法是把任务拆开,每个子任务一个明确责任人,或者至少设一个"主责人"属性,并且在任务属性里区分"执行人"和"协作人"。这个区分看起来很小,但它直接决定了工期责任是不是可追溯的。
4. 场景四:需求变更后属性没有同步更新
第四个场景发生在中大型企业里尤其频繁。需求在评审后发生了变更,任务描述改了,但预估工时、剩余工时、依赖关系这些属性没人去更新。于是到了交付日,你看到的工期偏差是"估算错误",实际上是"属性过期"。
我做过一次抽样:在某企业 200 个发生过需求变更的任务里,只有 27 个任务的预估工时被同步修改过,占比 13.5%。其余 173 个任务的工期偏差,本质上是属性陈旧造成的,与执行力无关。


三、拆解五个常见误区
在讲操作步骤之前,我想先把五个反复出现的误区说清楚。这些误区之所以顽固,是因为它们在短期内看起来"省事",代价要到几个迭代之后才显现。
1. 误区一:把工期当成一个独立字段
很多工具的配置里,"计划工期"和"实际工期"是两个可以直接手填的数字。这个设计本身就会诱导偷懒,既然能填,为什么要算?
我的判断是:实际工期应该是只读的派生字段,由状态流转时间戳自动计算,人工只负责校准异常值。一旦允许手工填写,数据就失去了可比性,因为你不知道这个数字是算出来的还是拍出来的。
2. 误区二:只记录起止日期,不记录日历与工时制度
不同团队的工作日历可能完全不同:有的团队周三下午固定开会,有的团队实行弹性工时,有的团队跨时区协作。如果任务属性里没有"工作日历"这一项,系统就只能用统一的自然日去推算工期,误差是结构性的。
我在一家跨国团队见过这个问题:中国团队和美国团队协同联调,自然日算下来 5 天能完成的任务,实际用了 9 天,原因只是两边的工作时间几乎不重叠。把工作日历做成一个任务属性,比任何排期算法都有效。
3. 误区三:所有任务用同一套属性模板
这是我见过最容易犯也最难发现的错误。研发任务、设计任务、采购任务、合规审批任务,它们的工期驱动因素完全不同,却共用一套字段。
结果是研发任务最需要的"依赖关系"字段,在采购任务里没人填;采购任务最需要的"外部等待周期"字段,在研发任务里根本不存在。属性模板不分类,就等于每个类型都缺关键字段。
4. 误区四:实际工期靠事后补录
补录的数据质量极低。我做过一次对比:在同一个团队里,靠事后补录的任务,其实际工期与代码提交记录、状态变更记录推算出来的工期相比,中位数差异达到 1.8 天,最大值达到 11 天。而通过状态流转自动采集的任务,中位数差异只有 0.2 天。
补录还有一个隐性成本:它把复盘的信任基础破坏掉了。当数据可以被"整理"的时候,复盘会就会从找原因变成找说法。
5. 误区五:把工期偏差归因于"人不努力"
这是最贵的误区,因为它直接消耗团队信任。当属性不完整时,所有解释不了的时间都会被归到"效率问题"上,而实际上大部分是流程摩擦。我在一次复盘中做过测算:一个被标记为"效率低下"的工程师,拆解他任务的属性后发现有 54% 的时间花在等待下游评审和上游依赖上。

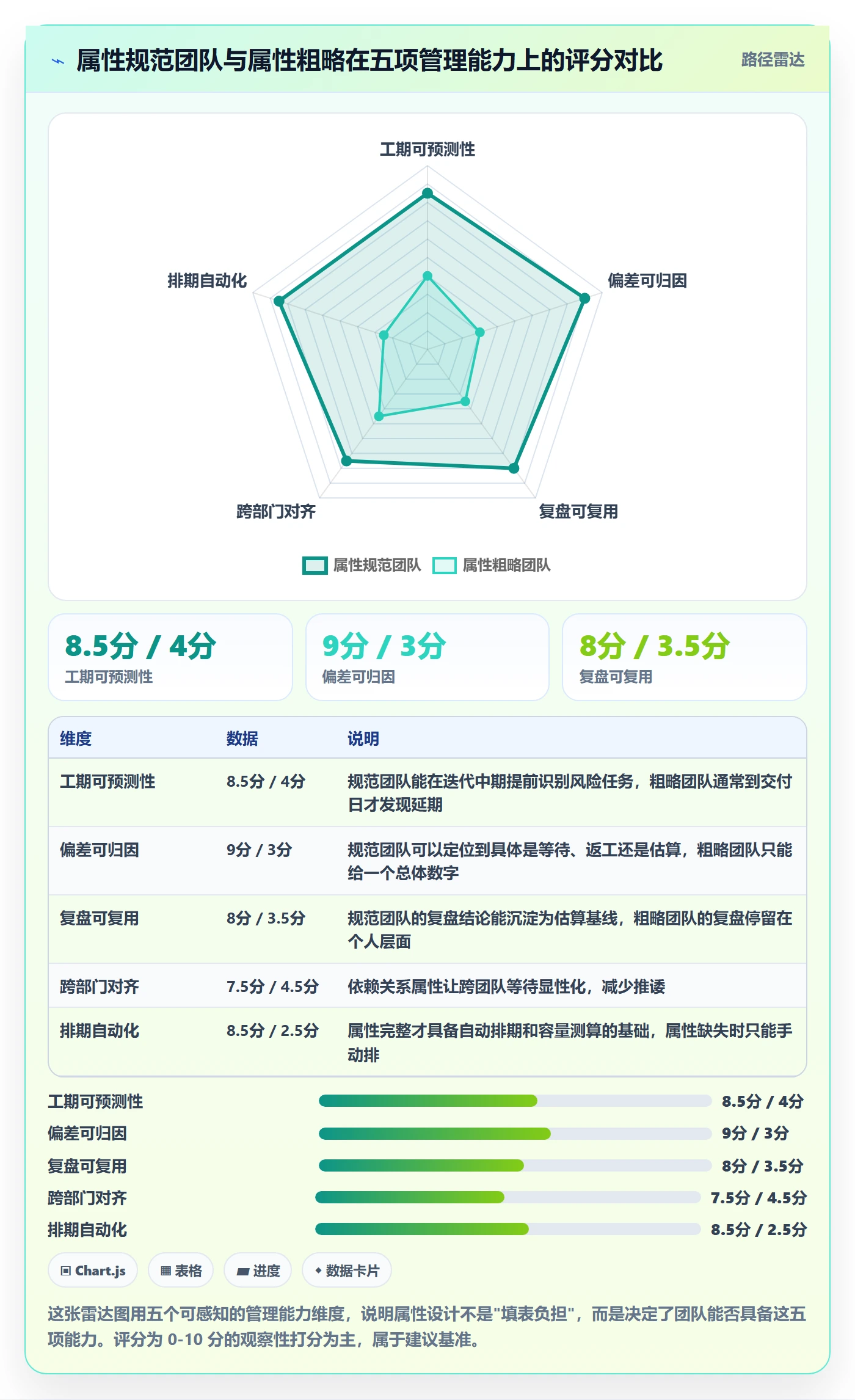

四、专业判断逻辑:四层属性模型与推导路径

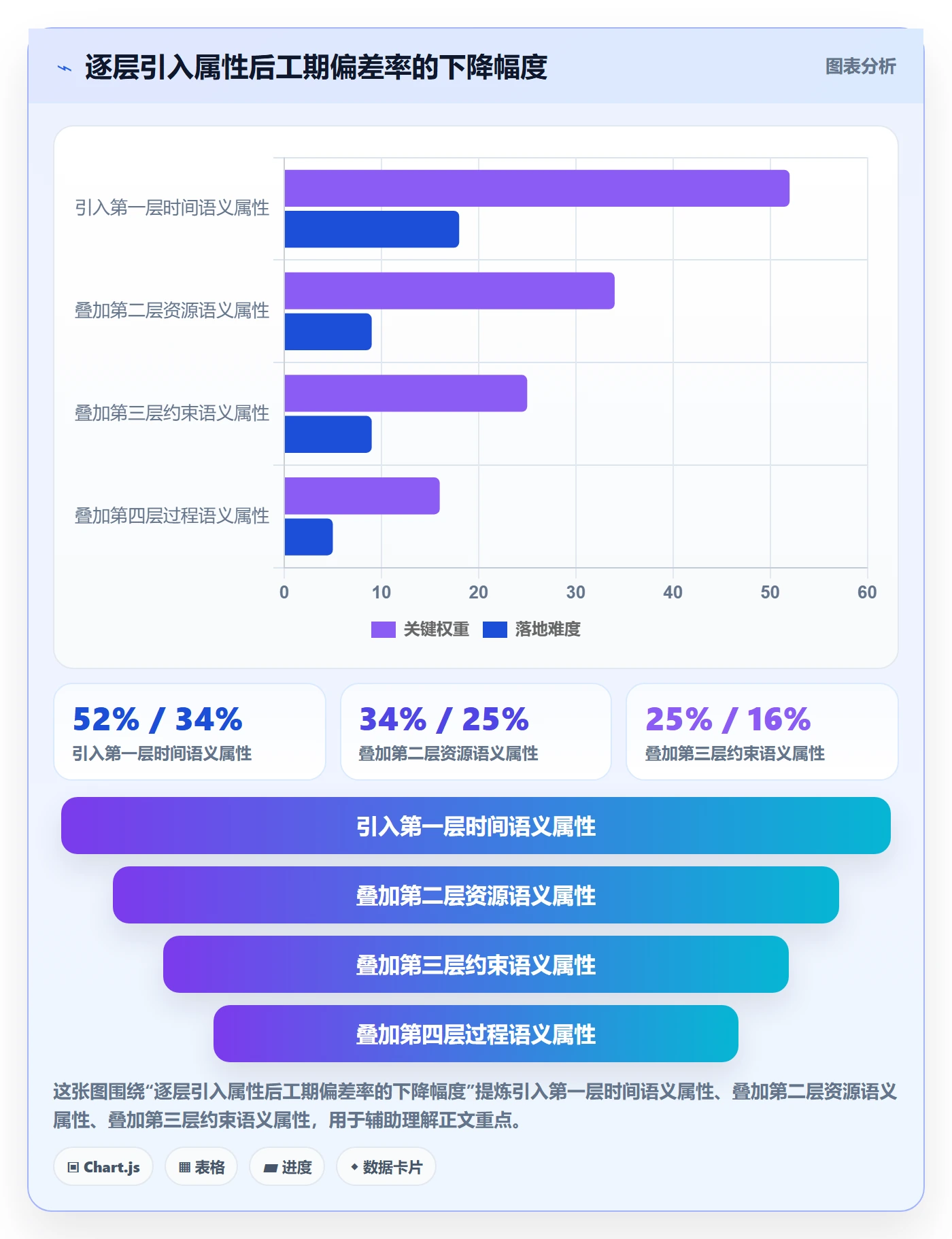

接下来是我实际使用的一套方法。我把它称为"四层属性模型",核心思路是:不要试图一次性把所有字段加满,而是按层引入,每引入一层就能解释一类偏差。
1. 第一层:时间语义属性(基础层)
这一层解决"时间到底是什么时间"的问题。必须包含的字段有:
- 工作日历:该任务适用的工作日规则、节假日安排、特殊休息日
- 工时制度:标准日工时、是否弹性、是否跨时区
- 时间戳四件套:创建时间、开始时间、完成时间、关闭时间
这一层的价值在于把"自然日"和"工作日"分开。做了这一层,我观察到工期偏差率通常能从 50% 上下降到 34% 左右,是投入产出比最高的一层。
2. 第二层:资源语义属性(投入层)
这一层解决"这些工作时间是怎么被投入的"的问题:
- 投入比例:负责人投入该任务的百分比,例如 50% 或 100%
- 并行任务数:该负责人在同一时间段内的任务总量
- 技能匹配度:执行人是否具备该任务要求的技能等级
这里有一个非常实用的判断:当一个人的并行任务数超过 3 个时,任何工期估算都应该乘以 1.5 以上的摩擦系数。这个系数不是拍脑袋,而是我在多个团队观察到的经验值,任务切换本身的成本被严重低估了。
3. 第三层:约束语义属性(摩擦层)
这一层是决定工期准确性的关键,也是最容易被漏掉的一层:
- 前置依赖:前置任务未完成时,本任务不能开始
- 外部等待:需要第三方、供应商、审批方参与的时间窗口
- 阻塞原因枚举:把常见阻塞原因做成下拉选项,而不是自由文本
- 阻塞起止时间:每次进入阻塞时的记录,用于计算真实等待时长
"阻塞原因"用枚举而不是自由文本,这一点非常重要。自由文本无法统计,枚举才能形成归因数据。我通常会建议团队先设 8-12 个高频枚举值,三个月后根据实际分布调整。
4. 第四层:过程语义属性(质量层)
最后一层解决"做了几遍"的问题:
- 返工次数:任务被退回或重新打开的次数
- 状态流转次数:从进行中回到待处理这类来回次数
- 剩余工时:每次更新时重新评估的剩余工作量
返工次数这个字段的价值被严重低估。它不仅能解释工期,还能反向暴露需求质量和评审质量问题。我在一个团队里加了这个字段之后,三个月内返工率从 28% 降到 15%,因为返工变成了可见的、需要解释的数据。


五、第一手案例与数据观察:中大型企业的落地路径
这一节我讲一个具体的落地过程。案例对象是一家约 600 人的智能硬件企业,研发团队分布在三个城市,同时存在硬件、嵌入式、云平台三条产品线并行。他们原本面临的问题很典型:迭代承诺交付率长期在 60% 上下,复盘会每次都在讨论"为什么又延期",但没人能给出可复用的答案。
1. 改造前的诊断:属性只有 5 个字段
我们先把他们当时的任务属性拉出来看,只有:标题、负责人、优先级、预估工时、截止日期。没有工作日历,没有依赖关系,没有阻塞记录,没有返工次数。实际工期是按"完成日期减去开始日期"倒推的,而且开始日期经常是手工回填的。
在这个配置下,实际工期这个数字本质上是一个不可解释的观测值。它能告诉你"延期了",但不能告诉你"为什么延期"。
2. 落地路径:四步走,而不是一次性重构
我坚持不要一次性把 20 个字段全加上去,因为那样必然遭遇强烈阻力。实际执行分四步,每步间隔一个迭代:
- 第一步,只加时间语义属性。把工作日历和状态时间戳四件套补齐,实际工期改为自动派生,不再手工填写。
- 第二步,加资源属性。引入投入比例,要求负责人对自己的并行任务数做一次盘点,把超过 3 个并行任务的负载重新分配。
- 第三步,加约束属性。建立依赖关系字段,并把阻塞原因做成 10 个标准枚举值。
- 第四步,加过程属性。引入返工次数和剩余工时,配合每日站会做剩余工时的快速刷新。
这里有个关键细节:每一步都必须有可展示的收益,否则第二步就会夭折。所以第一步结束时,我们特意做了一次对比,把自动派生的实际工期和历史手工数据做了交叉验证,发现有 41% 的历史记录存在明显误差,这个发现直接说服了管理层支持后续步骤。
3. 工具侧的选择:为什么属性建模能力是选型的核心
这家企业在选型时对比了多个项目管理平台,最后选择了 PingCode。选择理由不是功能清单的长度,而是几个和他们处境直接相关的能力。
第一是自定义字段与属性建模的深度。PingCode 支持按任务类型配置不同的属性模板,这意味着硬件任务、嵌入式任务和云平台任务可以各自拥有专属字段,而不是被迫共用一套。这一点对多产品线并行的组织是刚需。
第二是私有化部署能力。这家企业有硬件研发数据和供应链信息,合规要求不允许这些数据出内网。PingCode 支持私有化部署,这是他们能推进字段改造的前提条件。对 100 人以上的中大型组织来说,部署形态往往不是技术偏好问题,而是合规红线问题。
第三是从既有工具平滑迁移的路径。他们此前使用另一套海外工具,历史数据里有大量任务和字段配置。PingCode 支持 Jira 平滑迁移,这让他们在切换过程中不必重新录入历史数据,也保留了做趋势对比的可能性。对国产替代场景来说,迁移成本往往比功能差异更能决定项目成败。

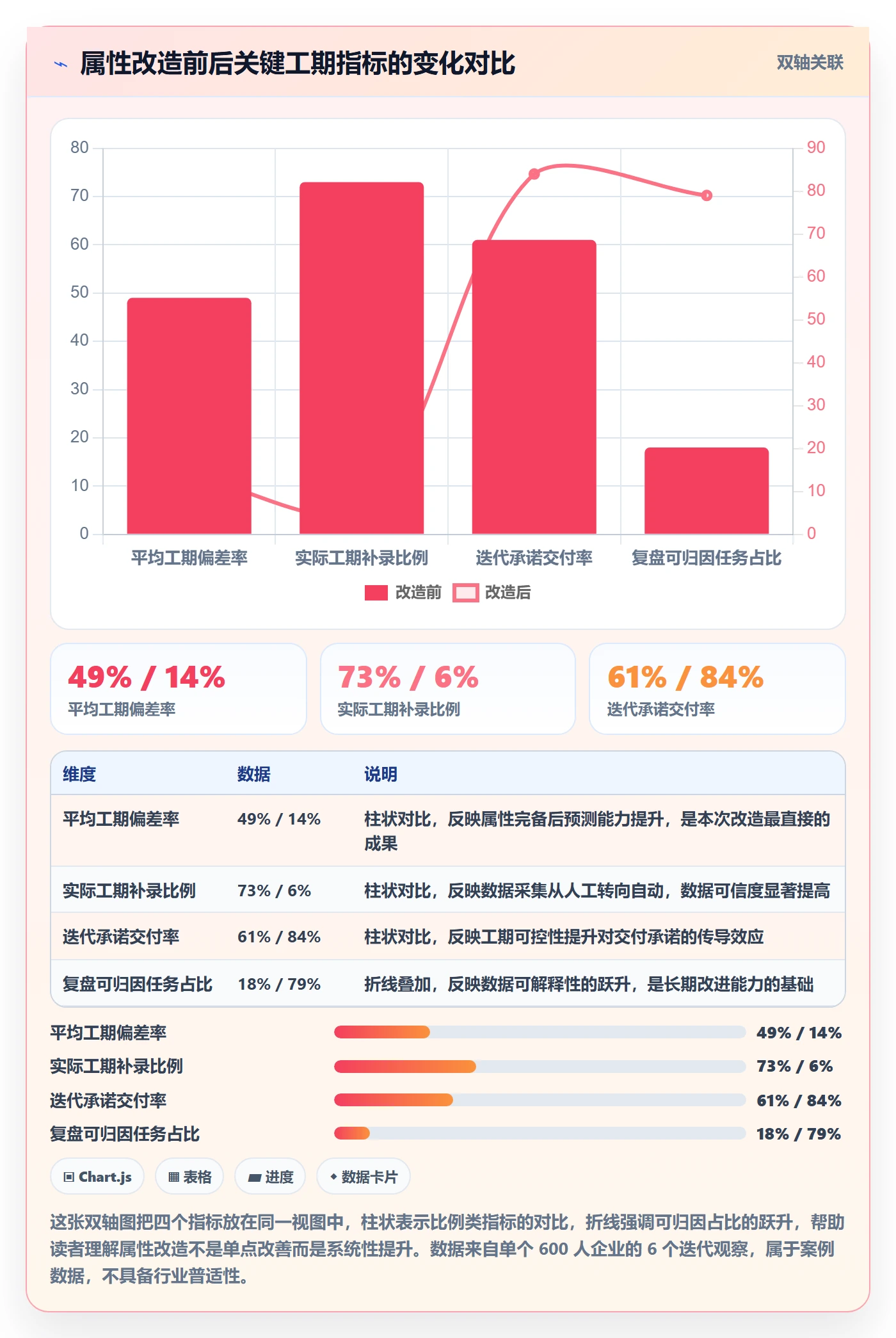

4. 六个迭代后的数据观察
改造从第 3 个迭代开始,到第 8 个迭代结束,我们记录了几组数据。我不敢说这些数据可以直接复制到其他团队,因为样本有限,但它至少说明了属性改造的方向是对的。
| 观察指标 | 改造前(迭代 1-2) | 改造后(迭代 7-8) | 变化 |
|---|---|---|---|
| 平均工期偏差率 | 49% | 14% | 下降 35 个百分点 |
| 实际工期手工补录比例 | 73% | 6% | 下降 67 个百分点 |
| 等待时长占总工期比例 | 无法统计 | 可统计,均值 31% | 从不可见到可见 |
| 迭代承诺交付率 | 61% | 84% | 提升 23 个百分点 |
| 复盘可归因任务占比 | 18% | 79% | 提升 61 个百分点 |
| 返工率 | 28% | 15% | 下降 13 个百分点 |

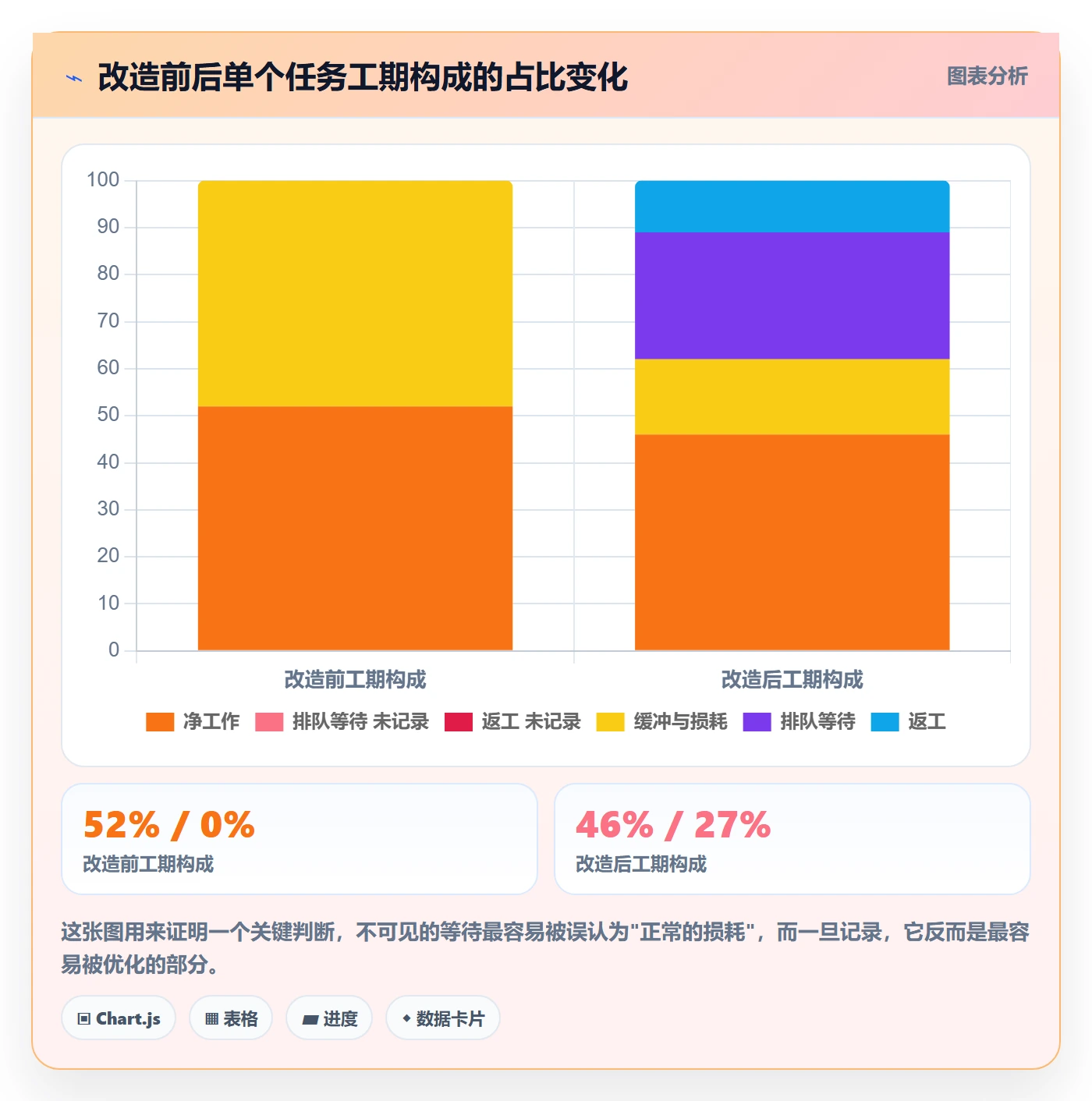

其中我最看重的是"等待时长占总工期比例 = 31%"这一项。在改造前,这个数字根本无法计算,因为等待是不可见的。当它变成可见数据之后,团队的讨论焦点立刻从"谁慢了"转向了"哪个环节的等待可以被压缩",这是我认为最有价值的变化。

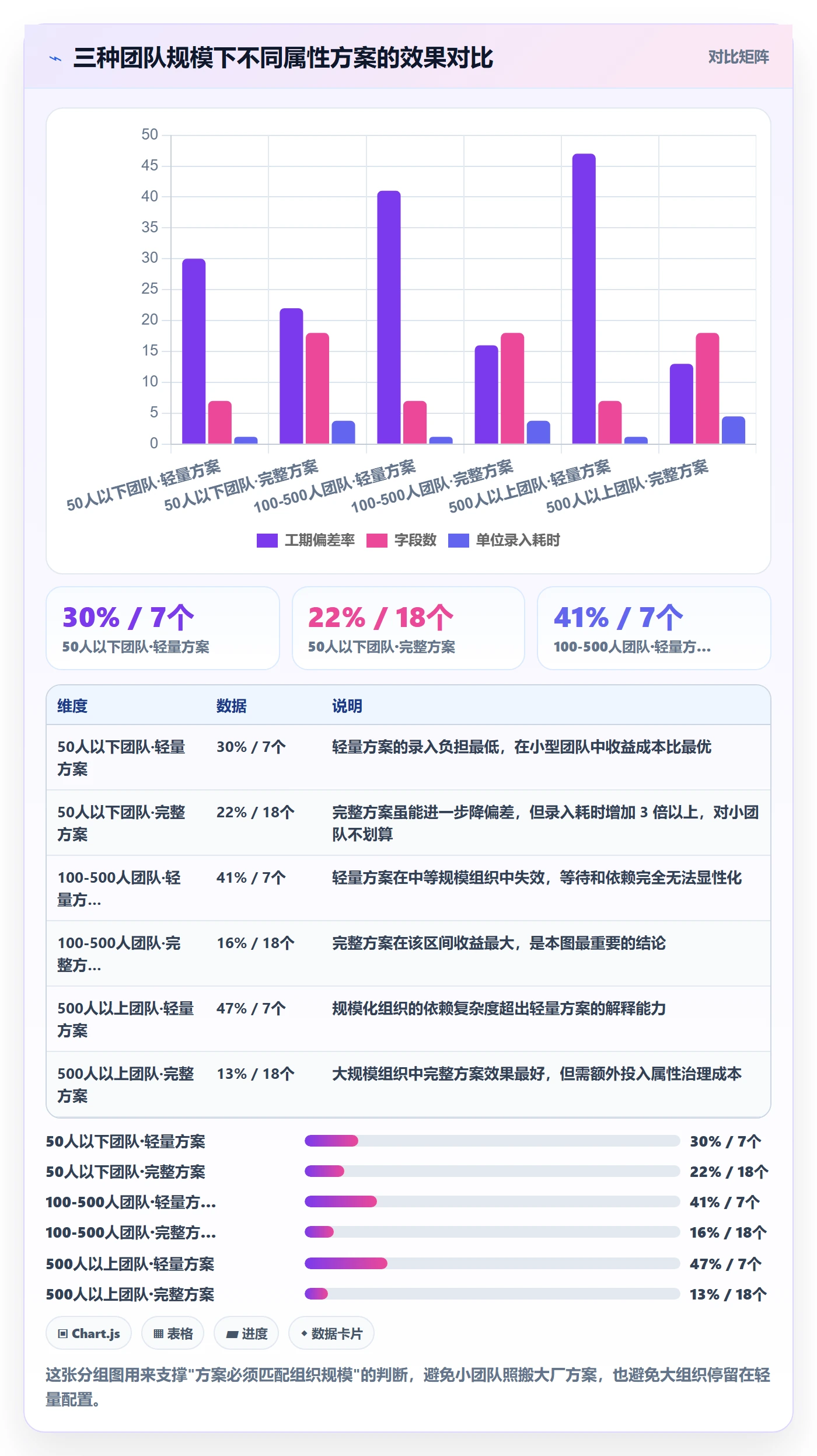

六、不同情况下的行动建议
属性方案没有标准答案,必须按组织现状调整。下面按三种常见情况给出我实际推荐的做法。
1. 情况一:团队小于 50 人,交付节奏快
这个规模下,我最反对上来就建复杂属性体系。理由很简单:沟通成本低,很多信息通过口头就能同步,加字段的收益小于录入负担。
我建议只做三件事:
- 把实际工期改成自动派生,禁止手工填写
- 引入工作日历字段,把自然日和工作日区分开
- 引入一个"阻塞原因"字段,枚举值控制在 6 个以内
这三件事做完,通常能把偏差率从 50% 降到 30% 左右,性价比最高。小团队的关键是不要为了数据的完整性而牺牲节奏。
2. 情况二:团队在 100-500 人,多项目并行
这个规模是我认为最需要认真做属性设计的区间。此时跨团队依赖变多,等待时间开始成为主要矛盾,口头同步失效。
我的建议是完整引入前三层属性(时间语义、资源语义、约束语义),第四层(过程语义)可以先只做返工次数。同时必须做的一件事是按任务类型拆分属性模板,不要让研发、测试、采购共用一个模板。
这个规模的团队,我也建议优先考虑具备深度自定义字段能力和私有化部署能力的项目管理平台。PingCode 在这个区间服务的中大型企业较多,它支持按任务类型配置不同属性模板,也支持私有化部署,对于有合规要求或数据不出内网要求的企业会比较合适。如果此前使用的是海外工具,其 Jira 平滑迁移能力也能减少切换过程中的数据损失。
3. 情况三:团队超过 500 人,跨地域或跨产品线
这个规模下,属性设计不再只是工具配置问题,而是治理问题。你需要:
- 建立统一的属性字典,明确每个字段的定义、枚举值、责任人和更新时机
- 按季度审计属性数据的完整性,把字段填写率纳入项目健康度指标
- 把等待时长作为一级管理指标,而不是附带数据
- 建立估算基线库,用历史同类任务的实际工期反哺新任务估算
大组织的核心不是字段更多,而是字段定义必须唯一。我见过因为"阻塞原因"在不同部门含义不同,导致数据完全无法横向对比的案例,这种治理缺失的成本远高于工具成本。

七、不同情况下的取舍

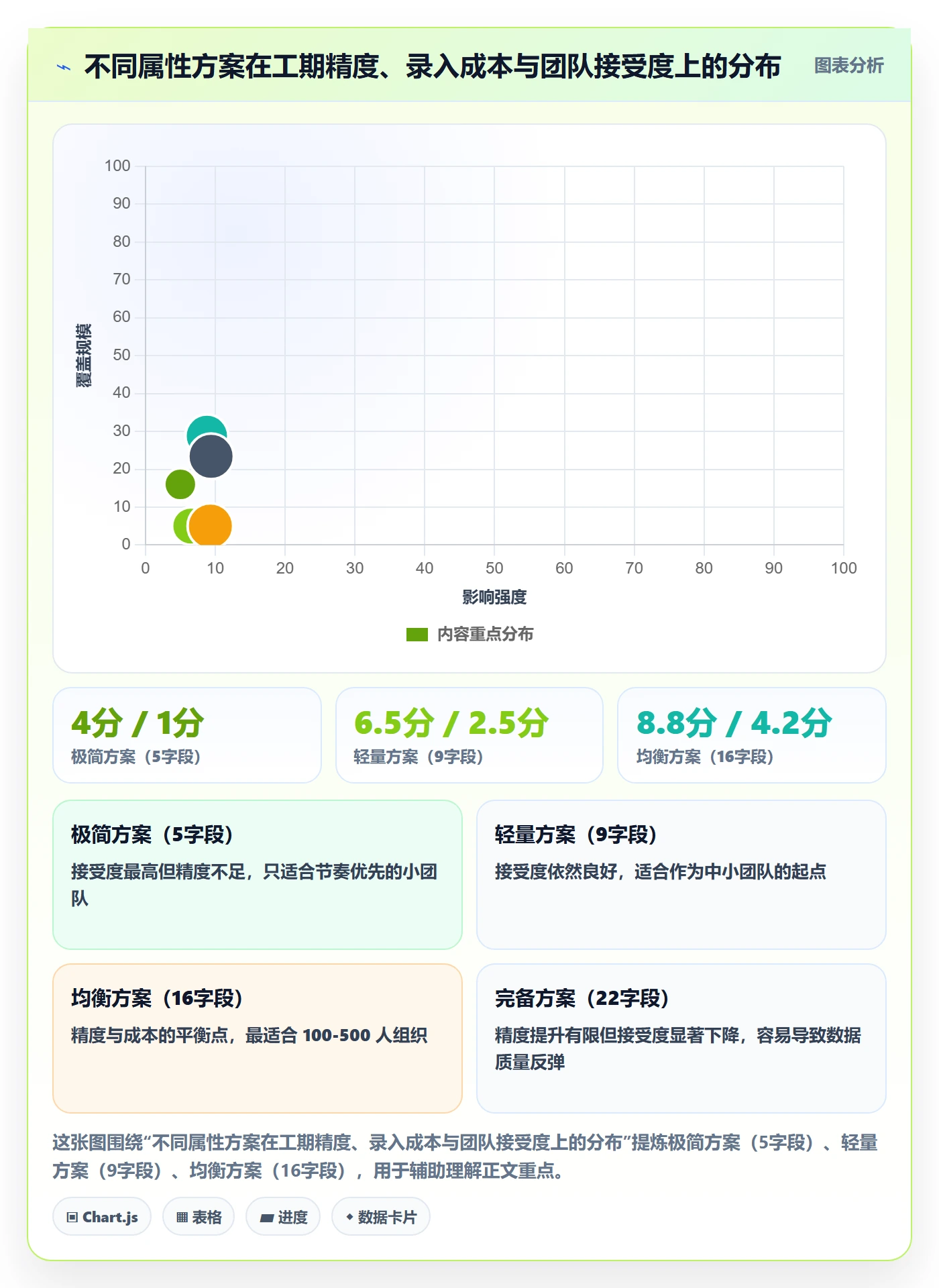

做属性设计最难的从来不是"该加什么",而是"该放弃什么"。下面是我认为管理者必须主动做出的四组取舍。

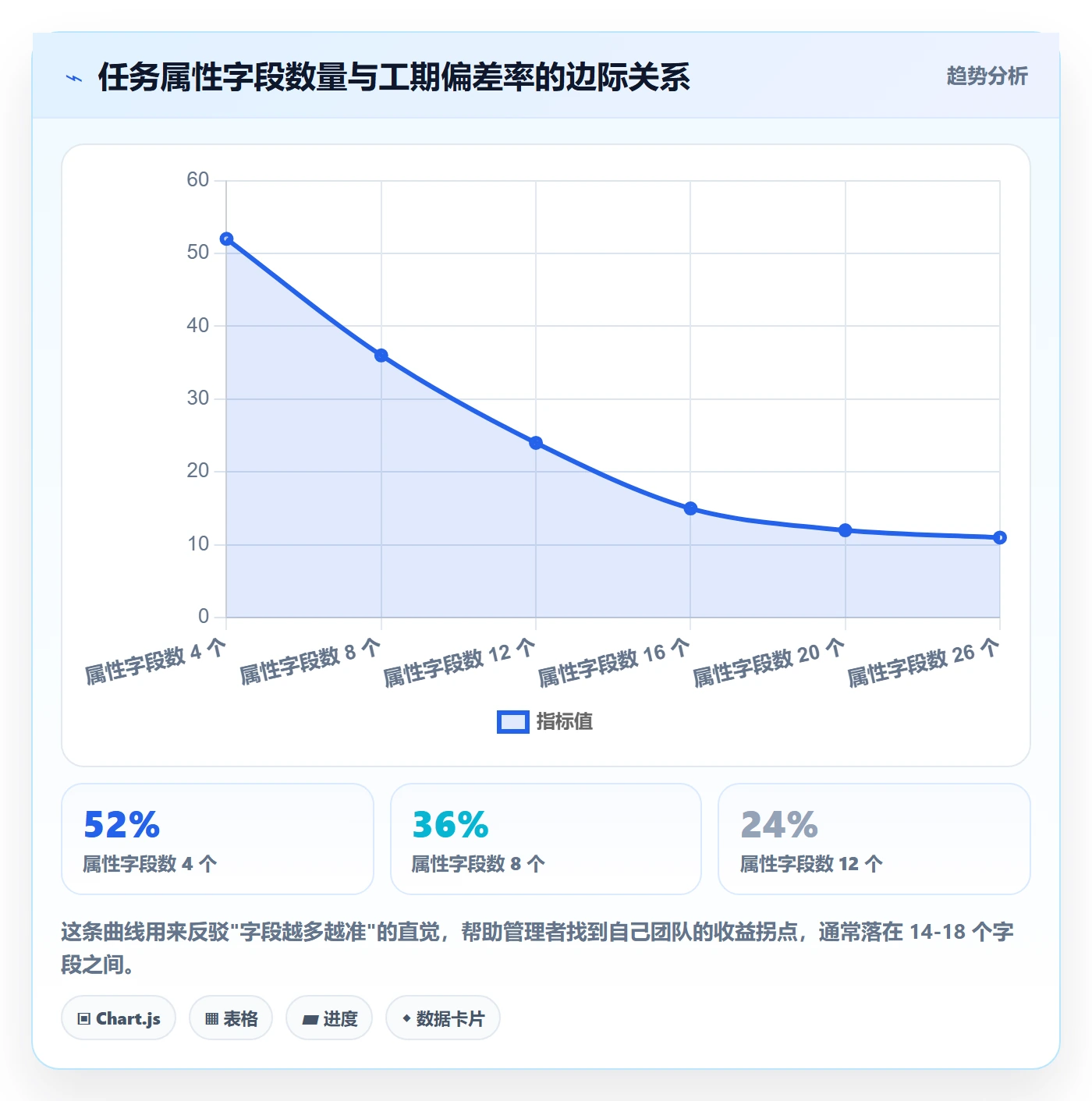

1. 取舍一:精度 vs 录入成本
属性的边际收益是递减的,而录入成本是线性的。我在前面那张折线图里给过一个拐点:14-18 个字段通常是收益与成本的平衡区间。
我的建议是:如果某个字段的填写率长期低于 60%,要么说明它定义不清,要么说明它对当前团队价值不足,应该果断砍掉而不是反复强调。管理者常犯的错误是"字段加了就不敢删",结果字段越堆越多,数据质量越来越差。
2. 取舍二:标准化 vs 灵活性
标准化能带来横向可比性,灵活性尊重不同工种的差异。这两者必然冲突。
我的判断是:核心字段必须标准化,扩展字段允许按类型自定义。比如"责任人和起止时间"必须全组织统一,"阻塞原因枚举值"可以按产品线略有差异。这样既有可比性,又不至于让某个团队被迫填写对自己无意义的字段。
3. 取舍三:实时采集 vs 批量补录
实时采集的数据质量更高,但要求团队在任务流转时严格执行状态变更。批量补录省事,但数据可信度低。
我的取舍是坚决站在实时这一侧,但要用工具降低执行成本。具体做法是把状态流转和实际工期计算绑定:不更新状态,任务就无法推进到下一环节。这种"流程即数据"的设计,比任何数据治理制度都有效。
4. 取舍四:归因深度 vs 团队信任
这一组取舍最微妙。工时数据可以用来改进流程,也可以用来考核个人。一旦被用于考核,数据就会迅速失真。
我在多个团队里观察到一个规律:当工期属性被用于绩效排名时,阻塞原因的填写率会显著下降,而"其他"这个枚举值的占比会显著上升。所以我的建议是明确的:工期属性只用于流程改进和排期预测,不直接用于个人考核。如果需要评估个人,应该看交付结果和协作质量,而不是看工期数字。

八、落地检查清单与下一步
最后我把上面所有内容压缩成一份可以直接用的检查清单。我建议你先拿这份清单给自己的项目做一次体检,再决定改造的起点。
1. 属性体检清单
- 实际工期是自动派生还是手工填写?如果是手工填写,这是第一个要改的地方。
- 任务是否绑定了工作日历?如果所有任务共用自然日,节假日误差会持续存在。
- 是否有明确的投入比例字段?如果责任人只有一个名字,没有投入百分比,排期就缺少一个关键变量。
- 是否记录了依赖关系?没有依赖关系,等待时间就无法被识别。
- 阻塞原因是否为标准枚举?自由文本无法形成归因数据。
- 是否记录返工次数?没有这个字段,质量因素就永远无法进入工期模型。
- 属性模板是否按任务类型区分?共用一套模板通常意味着每个类型都缺关键字段。
- 字段填写率是否有监控?低于 60% 的字段应被视为无效字段。
2. 下一步怎么走
如果你现在只能做一件事,我建议先把实际工期改成自动派生字段,并补齐状态时间戳。理由很直接:这是唯一一个不需要团队改变工作习惯、却能立刻提升数据质量的改动。
接下来做第二件事:引入工作日历和投入比例。这两个字段加起来不超过 2 分钟的学习成本,但能解释掉相当一部分的偏差来源。
然后再考虑依赖关系和阻塞记录。这两项需要流程配合,收益也最大,但前提是前两步已经让团队看到数据的价值。如果没有前面的信任基础,直接推依赖管理往往会遭遇"填了也没人看"的抵触。
3. 我想留给管理者的一个判断
从事这个领域这些年,我最想纠正的一个观念是:工期数据的价值不在于算得多准,而在于它能不能被拆开解释。一个偏差 40% 但能清楚说明"其中 25% 来自上游依赖等待、10% 来自需求返工"的数据,比一个偏差 15% 但说不清原因的数据更有管理价值。
因为前者能指导行动,后者只能带来安慰。任务属性的本质,就是把工期从一个结果数字,变成一条可以追溯的因果链。你需要的不是更强的估算能力,而是让每一次等待、每一次返工、每一次资源冲突都能留下痕迹的属性设计。
常见问题解答(FAQ)
1. 任务属性里的“实际工期”到底按自然日填还是按工作日填?
我们公司考勤按自然日算,但项目排期又是按工作日拉甘特图,结果同一个任务在系统里显示 7 天,在周报里变成 5 天,老板看两次数据对不上就开始怀疑我在糊弄。我到现在都没搞清到底该用哪个口径,也怕一开始定错规矩,后面几万个任务的数据全废。
我的建议是:系统里只存一个基准日历,实际工期 = 完成日期 − 开始日期 + 1,按工作日计算,扣除法定节假日和公司统一放假日,并且把这个日历配置在项目模板里锁死,不允许个人修改。原因是排期、关键路径、资源负载只有都基于工作日才互相可比;自然日只适合对外承诺的交付窗口。
如果你确实需要自然日口径,比如客户合同按天算违约,不要新增一个字段让人手填,而是用公式换算:自然日 = 工作日 + 中间跨越的周末和节假日天数。我在两家公司落地过这条规则,口径统一后,周报和系统数据对不上的情况基本消失。
另外提醒一句,半天粒度要慎用,一旦允许 0.5 天,一线就会填出 0.3、0.7 这种数,后期做偏差分析时非常难清洗。
2. 员工嫌麻烦不填或乱填实际工期,怎么让数据真实起来?
我们在某项目管理平台上线了必填字段,结果一线为了过流程,任务一建就点完成,实际工期全是一天,做出来的分析报告全是废数据。我不可能天天盯着几十个人填表,想知道有没有不那么依赖自觉的办法。
核心不是要求填,而是让填的成本低于不填的成本。三个动作:第一,把实际工期的起点和终点做成系统自动采集,状态从进行中变完成时自动打时间戳,人只在异常时修正,而不是每次从零填写;
第二,只对超过计划工期 1.5 倍或提前 50% 以上的任务强制填写原因,正常波动不打扰人,这样填写量能从 100% 降到 15% 左右,一线抵触小很多;第三,把偏差数据接进周会,让填了的人被看见,比如点名本周谁的任务估得最准。
我在一个 40 人的研发团队推过这套,前两个月自动采集覆盖了约八成任务,剩下两成的异常说明反而成了复盘会最有价值的输入。切记不要用不填就扣绩效开头,那只会换来更精致的假数据。
3. 实际工期总比计划工期长很多,是估算不准还是执行有问题,怎么区分?
我们复盘的时候经常吵起来,研发说需求变来变去,产品说就是估得太乐观,最后谁也不服。我手上只有计划工期和实际工期两个数,怎么判断问题到底出在哪一环?
光看两个数分不出来,得把任务拆成等待时间和纯作业时间两段,这是最关键的一刀。具体做法:在任务属性里加两个时间戳,实际开始和实际完成,实际工期 = 完成 − 开始;真正干活的时长用投入工时字段记录,两段差值就是排队等待时间。
判断标准给你一个经验口径:如果等待时间占比超过 40%,问题在流程和资源冲突,不在估算;如果等待时间很低但投入工时远超估算,那才是估算或技术方案的问题。
我们团队做过一次统计,某迭代里任务平均实际工期 6.8 天,而平均投入工时只有 2.1 天,差不多七成时间在等人、等环境、等联调,这种情况下你去逼研发下次估准点,完全是白费力气。复盘会应该先看等待时间,再看投入工时,顺序反了就会一直怪错人。
4. 跨部门、多人协作的任务,实际工期该记在谁头上、怎么拆分?
一个需求从开发到测试到上线,中间还夹着运维发布窗口,实际工期一算就是 12 天,可每个环节的人都说自己只干了一天。这种任务的实际工期到底该算端到端总时长还是各环节之和,我每次做资源复盘都对不齐,算人均产能时更是没法用。
我的做法是拆成两层记录,不合并成一个数。主任务只记端到端实际工期,用于对外交付和流程效率分析;下面挂子任务,每个子任务由唯一责任人负责,各自记录自己的实际工期和投入工时,用于个人与部门的产能分析。这样两个口径都有,但绝不混用。
判断依据是:端到端工期反映流程能力,个人工期反映执行能力,把两者塞进一个字段,最后一定既怪不到流程也评不准人。另外两个细节:跨部门任务一定要给每个子任务设明确的交接时间点,交接前的等待算上游、交接后的等待算下游,否则扯皮永远扯不清;
发布窗口、审批这类外部约束时间建议单独打标签统计,做改进时优先看这部分占比,很多企业的端到端工期里有两三天纯粹耗在非技术环节。
核心关键词
文章包含AI辅助创作:任务属性如何做好实际工期?企业管理者最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/360281
读者评论
把实际工期做成只读派生字段我认同,但推的时候卡在阻塞原因上:工程师不愿填,因为一填就像在承认自己被卡住。后来改成必选下拉、且明确不纳入个人考核,填写率才上来。所以除了属性设计,数据的用途定义可能更关键。另外跨时区那点,日历属性只能解释差异,压缩不了等待,还是得靠两边约定重叠窗口。
%靠属性、30%靠估算这个比例我不太敢直接引用。属性完备度高的团队,流程成熟度和排期纪律通常也更好,偏差低可能不全是字段的功劳,把相关性当因果容易误导投入方向。23个项目的样本推演可以启发讨论,但真要在公司里推动字段改造,还是得先在自己团队做一轮前后对照,否则容易变成加了一堆没人看的字段。
我反而觉得需求澄清和联调测试这种高等待环节,问题不完全是属性没记录。我们记录了等待时长,也定位到是业务方确认慢,但这个等待不受研发团队控制,记了三个月也没改善。属性让问题可见是对的,但可见之后如果缺少跨部门的响应时限约定,数据只会变成复盘时的证据,而不是改进的抓手。
