去年第四季度,我帮一家 380 人的智能硬件公司做研发流程复盘。从他们的项目管理系统里导出当季全部带截止时间的 1,247 个工作项后,我看到两个互相矛盾的数字:真正在截止时间前关闭的只有 764 个,占 61.3%;而同期匿名问卷里,回答“我清楚手上每个任务的截止时间”的人占 89%。将近 28 个百分点的落差,是我后来把“截止时间”当成一个独立治理对象、而不是任务卡片上一个日期字段的起点。
这篇文章不讨论“怎么设截止时间”这种操作层面的小事。我想回答的是:当组织规模超过 100 人、任务开始跨职能流动之后,截止时间应该被拆成哪些可管理的任务属性,用什么协同机制让它在传递中不失真,以及什么样的团队该用多重的手段。文末会给出可以直接复制的属性模板、提醒节奏表和复盘清单。
一、先说结论:截止时间是一组任务属性,不是卡片上的一个日期
1. 我的核心判断
大部分人把截止时间理解为“一个日期”。但在跨职能协同里,一个孤立的日期几乎没有执行力,因为它缺少三个关键信息:这个时间对谁有约束力、它依赖什么前置条件、到期没完成会发生什么。
我的判断是:截止时间在系统中应该被建模为一组属性集合,而不是单一字段。这组属性至少要覆盖“时间锚点、约束等级、依赖关系、升级规则”四个维度。缺任何一个维度,截止时间都会退化成一句口号。
这个判断不是理论推演。我在 2023 到 2025 年参与和主导了 11 个研发与交付组织的流程复盘,累计脱敏分析超过 8,400 个工作项。数据反复指向同一个结论:逾期率高低的差异,主要不来自团队执行力,而来自截止时间属性的完整度。
2. 四个可以直接验证的结论
- 属性越完整,逾期率越低,但收益并非线性。从“只有日期”到“日期+负责人+优先级+依赖关系”,逾期率会出现一次明显台阶式下降,之后再增加属性,边际收益递减。

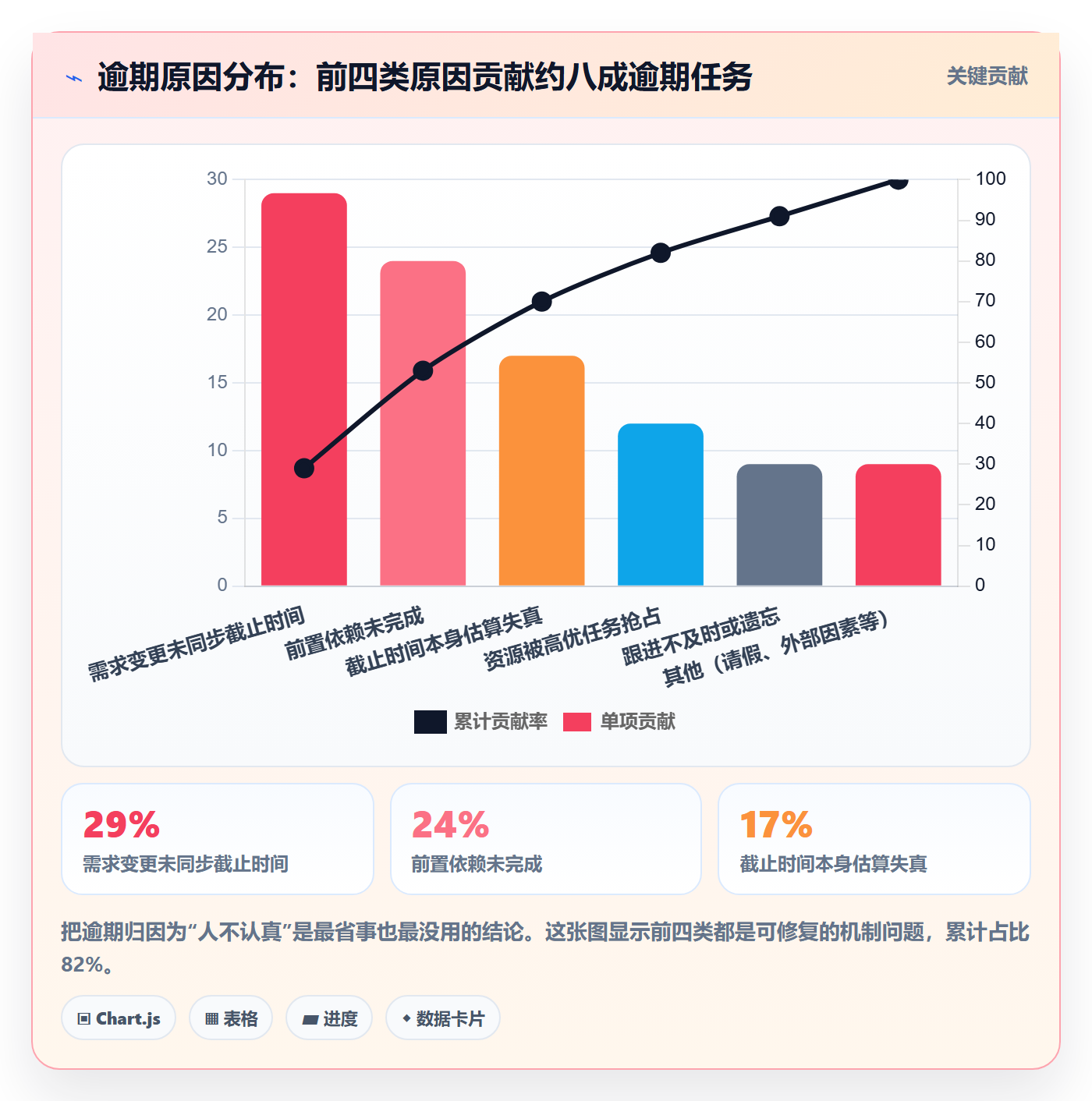

- 逾期的主因是机制问题,不是态度问题。前四类逾期原因(需求变更未同步、前置依赖未完成、估算失真、资源被抢占)合计贡献了约 82% 的逾期任务。

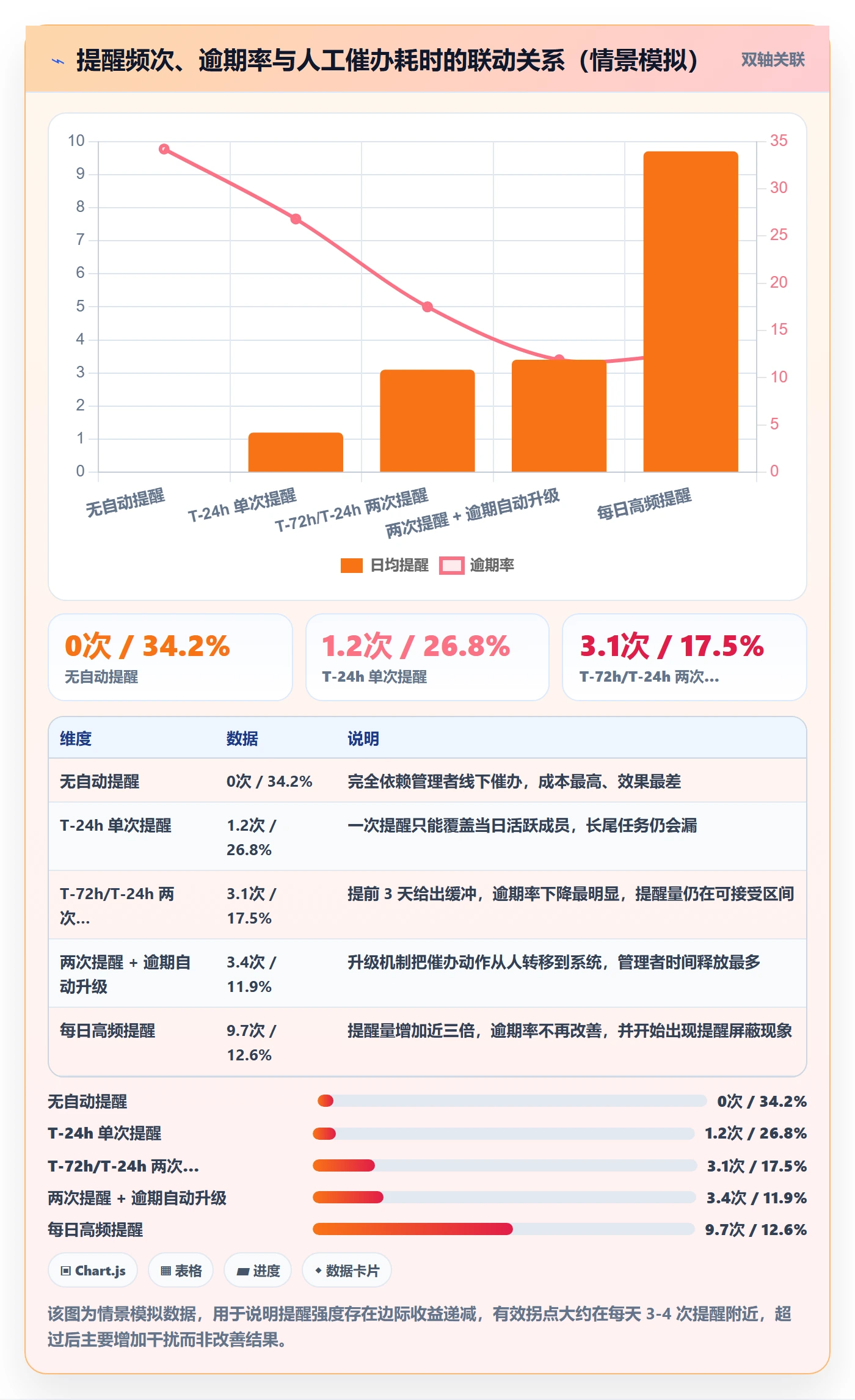

- 人工催办的边际成本极高。一个 40 人团队的管理者,平均每周花 8-12 小时用于线下追问进度,而其中约六成追问的对象,本来通过自动提醒就能自行暴露风险。
- 治理过程会出现“改期潮”。上线规则后的第 4-8 周,截止时间变更率通常先上升 1-2 倍,这是团队在规避约束。如果只看逾期率不看变更率,会把规避误读为改进。
3. 截止时间的四层属性模型
下面这张表是我在实际项目中反复使用的建模框架。左边是层级,右边是它解决的问题,最后一列是缺失后的典型症状。
| 层级 | 包含属性 | 解决的问题 | 缺失后的症状 |
|---|---|---|---|
| 时间锚点层 | 到期时刻、时区、软目标时间、缓冲期 | “什么时候算到期” | 只写日期,当天下午才开始被关注 |
| 约束等级层 | 优先级、SLA 等级、是否对外承诺 | “冲突时谁让路” | 所有任务都急,等于都不急 |
| 依赖关系层 | 前置任务、外部依赖方、依赖到期时间 | “为什么还没轮到做” | 负责人只能干等,风险到期才暴露 |
| 行为约束层 | 提醒节奏、升级路径、改期审批规则 | “没完成会发生什么” | 催办靠管理者个人记忆 |

二、背景与真实场景:截止时间是怎么在协同中失真的
1. 一个可以复盘的场景:37 个逾期任务背后
2024 年春天,我参与过一家做企业级 SaaS 的公司做迭代复盘。那个双周迭代结束时,看板上有 37 个任务处于逾期状态,管理者第一反应是“执行力不行”。我们把 37 个任务逐条拆开,结论完全不同。

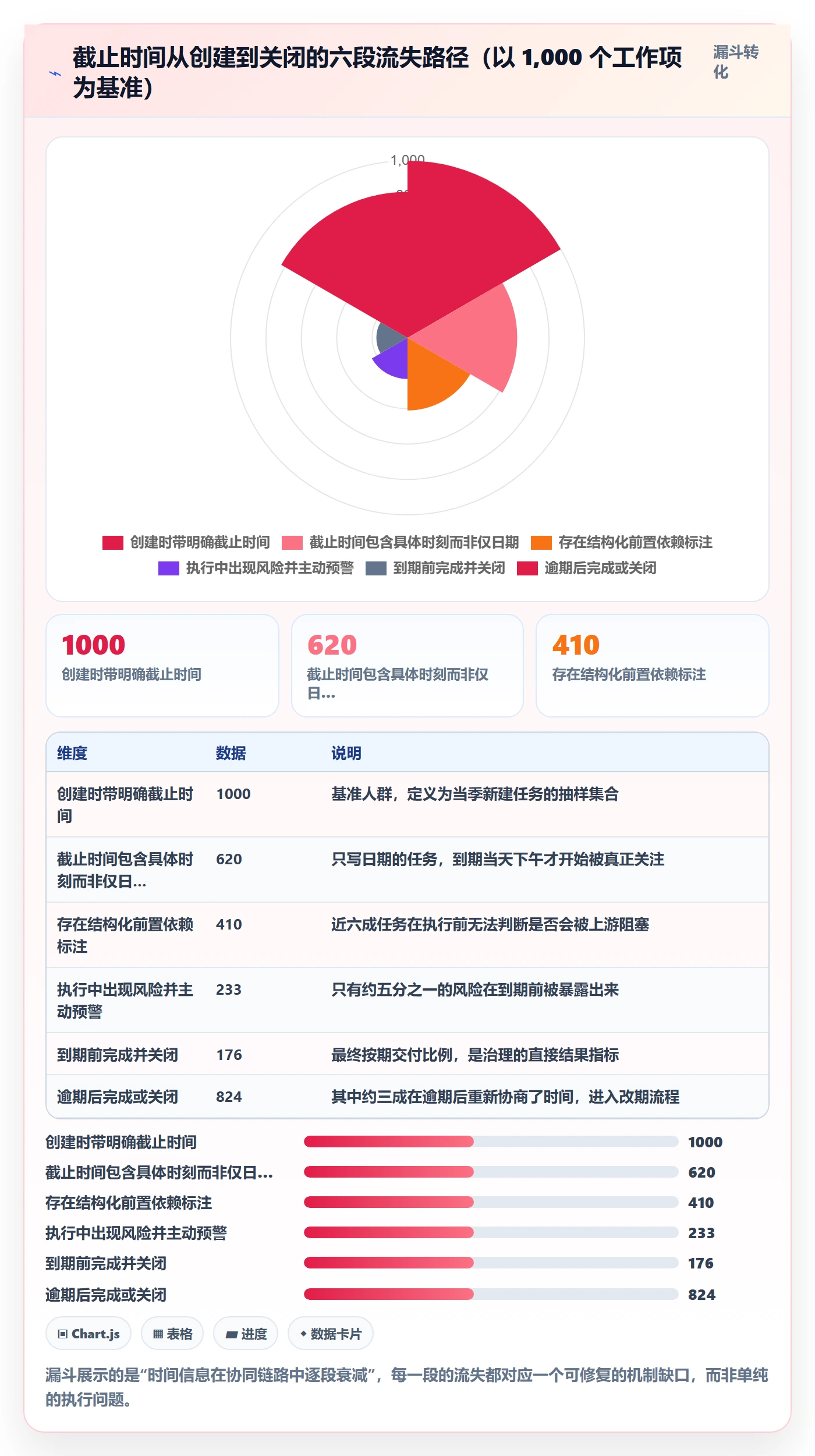

37 个任务里,21 个在创建时就只有一个日期,没有具体时刻;19 个存在前置依赖,但只有 4 个在任务上标注了依赖关系;29 个的截止时间是管理者单方面指定的,执行者从未参与校准;还有 11 个任务的需求描述在迭代中途被改过,但截止时间没跟着调整。换句话说,37 个逾期任务中,真正属于“执行者拖延”的只有 5 个,其余 32 个都是机制缺口。
这个比例在我后来做过的组织里反复出现,大致落在 75% 到 88% 之间。所以我现在看到一个高逾期率团队,第一件事不是问“谁没做完”,而是问“这 100 个任务里,有多少个在创建时就具备完整的截止时间属性”。
2. 截止时间失真的四个典型场景
场景一:日期被当成“希望完成的时间”。管理者在排期会上按理想状态填写日期,执行者心里清楚这个日期做不到,但没人当场反驳。这个日期从此变成一个双方都不相信的符号。
场景二:依赖关系藏在聊天记录里。下游负责人知道要等上游接口,但这条依赖只存在于某个群聊消息里。等到到期前两天,风险才第一次进入系统视野,此时已经没有缓冲空间。
场景三:变更只改需求,不改时间。需求评审后范围扩大了,但截止时间原地不动。这是我在中大型组织里见到频率最高的一类问题,占比约 29%。
场景四:提醒依赖管理者的个人记忆。一个管理者同时跟进 5 个项目、150 多个任务,靠脑子记谁是今天到期,必然遗漏。遗漏之后又只能事后追责,形成“催办,遗忘,追责”的循环。

3. 为什么 100 人以上组织的问题更严重
30 人以下团队,截止时间经常靠面对面沟通就能对齐,因为所有人都在同一个信息场里。超过 100 人、出现职能分工和跨部门协作之后,信息场被切碎,截止时间必须靠系统承载。
这也是为什么我后面会以 PingCode 这类面向中大型企业的项目管理平台举例说明。它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,在国产替代场景里是常见选项之一。规模越大,平台对任务属性的承载能力就越关键,因为此时截止时间已经不可能靠人对人传递了。
三、拆解七个常见误区
在讲方法之前,我想先把我和团队踩过的坑摊开。这七个误区里,前四个几乎每个团队都会中一次。
1. 误区一:把截止时间当成承诺日期
(1)为什么错
承诺日期是对外的、不可轻易更改的;而任务截止时间是内部的、应该随认知更新而调整的。把两者混为一谈,团队就会在两个极端之间摇摆:要么不敢改期导致数据失真,要么频繁改期导致承诺贬值。
(2)我的处理方式
在系统里明确区分“对外里程碑”和“内部目标时间”,对外里程碑变更需要审批,内部目标时间允许在周会上调整并记录理由。可变更但不随意变更,才是健康状态。
2. 误区二:所有任务用同一套时间精度
给探索性预研任务设“本周四 18:00 前必须完成”,是一种典型的错误套用。高不确定性任务需要的是区间和检查点,不是精确时刻。硬卡日期只会催生形式化的“完成”,代码提交了但功能不可用,文档写了但没人看。
我的做法是按任务类型分档:对外交付用时刻级精度,核心功能用天级精度,预研任务用周级精度并设置周中检查点。
3. 误区三:用提醒次数解决所有问题
有些团队上线自动化后,把提醒配成“每天三次”。前三周看起来有效,第四周开始出现提醒屏蔽,第六周基本失效。提醒强度存在明显的边际收益递减,拐点大约在每天 3 到 4 次有效提醒附近。
4. 误区四:只统计逾期率,不统计变更率
这是我在复盘中最常见、也最隐蔽的误区。规则一上线,逾期率从 32% 降到 18%,看起来很好;但同一时间截止时间变更率从 6% 涨到 14%。真实含义是:任务没有更准时,只是日期被更频繁地推后了。
5. 误区五:把依赖关系写进备注
备注是自由文本,无法被检索、无法被聚合、无法触发预警。依赖必须是结构化字段,才能生成阻塞视图和风险看板。
6. 误区六:只约束执行者,不约束需求方
如果需求变更不需要同步更新时间,那么执行者永远在为别人的变更买单。完整的规则必须双向:需求方改范围时要重新确认时间,执行者要时间时要说明理由。
7. 误区七:用工具替代管理判断
自动化能解决提醒和升级,但解决不了“这个日期本身合不合理”。工具只能把判断结果系统化,不能代替判断。我见过最失败的一次改造,是把所有任务都配上自动升级,结果团队每天收到几十条升级通知,最终所有人选择忽略。

四、专业判断逻辑:截止时间的三层建模与判定规则
1. 第一层:时间锚点怎么定
我判断一个截止时间是否有效,只看一个问题:到期前的哪一刻,团队能明确知道“来不及了”?如果回答不出来,这个时间就是无效的。
所以我要求每个任务至少有两个时间点:软目标时间和硬截止时间。软目标时间通常比硬截止提前 1 到 3 天,用于暴露风险;硬截止时间是真正对外的界线。两者之间的差额就是缓冲期,缓冲期越大,风险暴露越早。
2. 第二层:约束等级怎么分
不是所有任务都值得用同样的管理强度。我用三级分类:
- P0 级(对外承诺或阻塞关键路径):必须有具体时刻、必须有缓冲期、逾期自动升级到项目负责人。
- P1 级(迭代内交付):天级精度、必要的依赖标注、逾期提醒到本人和直属负责人。
- P2 级(内部优化或探索):周级精度、按周检查、不触发升级。
分级的关键不在名称,而在于不同等级必须对应不同的行为后果。如果 P0 和 P2 的逾期后果完全一样,分级就只是标签。
3. 第三层:依赖与升级怎么落地
依赖关系要结构化,升级路径要自动化。下面是我常用的工作项属性配置模板,可以直接改字段名后使用:
work_item: task
deadline_attributes:
soft_target: 2025-06-16T18:00+08:00 # 软目标:内部风险暴露点
due_date: 2025-06-18T18:00+08:00 # 硬截止:对外可见的界线
timezone: Asia/Shanghai
sla_class: P0 # P0 / P1 / P2
buffer_days: 2 # 缓冲期,用于风险预警
dependencies:
blocked_by: [TASK-1042, TASK-1057] # 结构化前置依赖
external: [第三方接口联调] # 外部依赖方
escalation:
notify_at: [T-72h, T-24h] # 两次提醒节点
escalate_to: [owner, project_lead] # 逾期后升级对象
change_rule: require_reason_and_review # 改期需填理由并进周会
配合这套属性,自动化规则的表达应该尽量简单,我只用三条:到期前 72 小时提醒本人、到期前 24 小时提醒本人并抄送负责人、逾期后自动升级并生成一条周会必看条目。

五、案例与数据观察:中大型组织里的落地样本
1. 为什么这类改造更适合平台化承载
我参与过的一个 260 人研发组织,业务横跨硬件、固件和云端服务,三个团队的排期节奏完全不同。他们最初用表格加群消息管理截止时间,问题非常典型:日期口径不统一、依赖靠口头同步、变更无人记录。
改造的第一件事不是换工具,而是确定任务属性的结构,然后把结构固化到平台里。他们最终选择在 PingCode 上落地,原因有三点:一是平台本身面向中大型企业及 100 人以上组织,工作项属性可自定义,能承载前面提到的四层模型;二是支持私有化部署,硬件公司的研发数据不出内网,这一点在评估阶段是硬性条件;三是支持 Jira 平滑迁移,他们原有的历史数据和工作流没有推倒重来,迁移过程中字段映射基本保留。
这里我要强调一个判断:国产替代场景下,工具选型的核心不是功能多少,而是它能否承载你已经想清楚的属性模型。如果属性模型没想清楚,换任何平台都只是把混乱换个地方放。
2. 具体配置:三条自动化规则 + 两个视图
他们在 PingCode 里的落地配置非常简单,我整理成下面这份清单:
- 工作项类型扩展:在任务类型上增加“软目标时间、SLA 等级、缓冲天数、前置依赖”四个字段。
- 提醒规则一:T-72 小时,通知任务负责人,内容包含依赖状态和剩余缓冲。
- 提醒规则二:T-24 小时,通知负责人并抄送项目负责人。
- 升级规则:逾期后自动升级,并生成周会待办条目,要求填写延期原因。
- 改期规则:修改硬截止时间必须填写理由,且 P0 级任务的改期需要项目负责人审批。
- 阻塞视图:按“前置依赖未完成”筛选,每天早会看一眼。
- 风险视图:按“剩余缓冲小于 1 天且未开始”筛选,用于提前干预。
注意第 6 条和第 7 条。很多人做完提醒规则就停了,其实视图比提醒更重要,提醒是推送,视图是主动查看,前者容易被忽略,后者会变成日常习惯。

3. 12 周的数据观察
这个组织从第 1 周开始只用属性模板,第 5 周上线提醒规则,第 9 周加入升级规则和改期审批。我按四周为一个窗口记录了滚动数据,结果比单一指标更有意思。

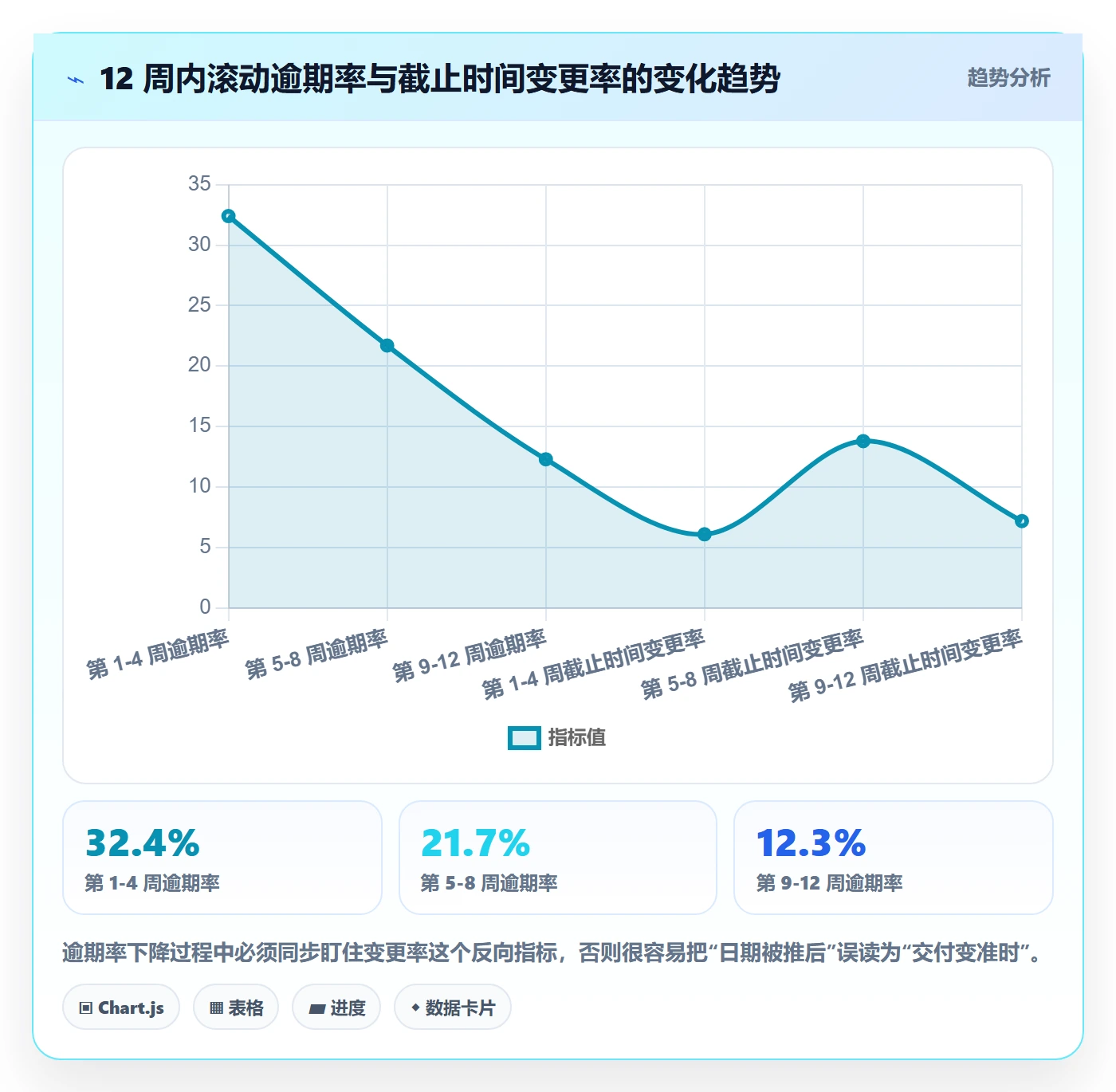

第 1 到 4 周,逾期率只从 34.1% 降到 32.4%,几乎没有变化。团队一度怀疑改造无效。第 5 到 8 周,逾期率降到 21.7%,同时截止时间变更率从 6.1% 涨到 13.8%。第 9 到 12 周,逾期率降到 12.3%,变更率回落到 7.2%。
真正的关键转折发生在第 9 周,而不是第 1 周。如果管理者在第 4 周就放弃,前面的投入就全浪费了。这也是我坚持在改造方案里写入“至少观察 8 周”的原因。

六、不同情况下的行动建议

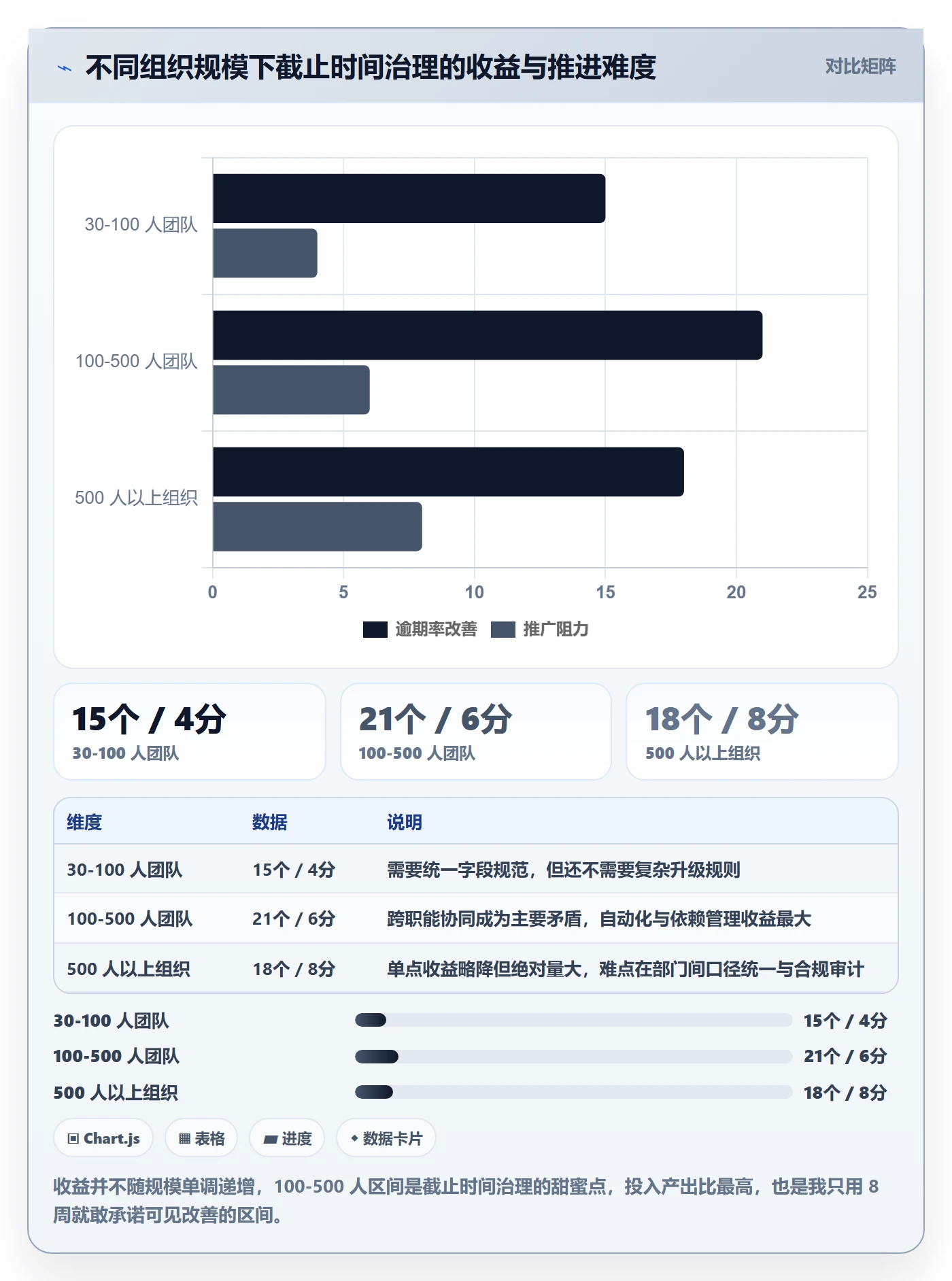

1. 按组织规模选择切入深度
30 人以下团队,我的建议是不要上复杂规则。先把“任务必须有截止时间和负责人”这一条做到位,靠每日站会即可闭环。引入复杂升级规则反而会增加负担,降低执行力。
30 到 100 人团队,需要统一字段规范。重点是把日期升级为时刻、区分 P0/P1/P2、把依赖写成结构化字段。自动化只配两条提醒即可,不必做升级。
100 到 500 人团队,这是我见过收益最大的区间。跨职能协同成为主要矛盾,必须完整落地四层属性模型,并配套提醒、升级、改期审批三套规则。如果团队还在用表格管理,建议评估像 PingCode 这样面向中大型组织、支持私有化部署和 Jira 平滑迁移的平台来承载属性结构。
500 人以上组织,难点从机制转向口径统一和合规要求。我的建议是先在一个事业部试点跑通 12 周,形成标准后再横向复制,不要一次性全组织推行。

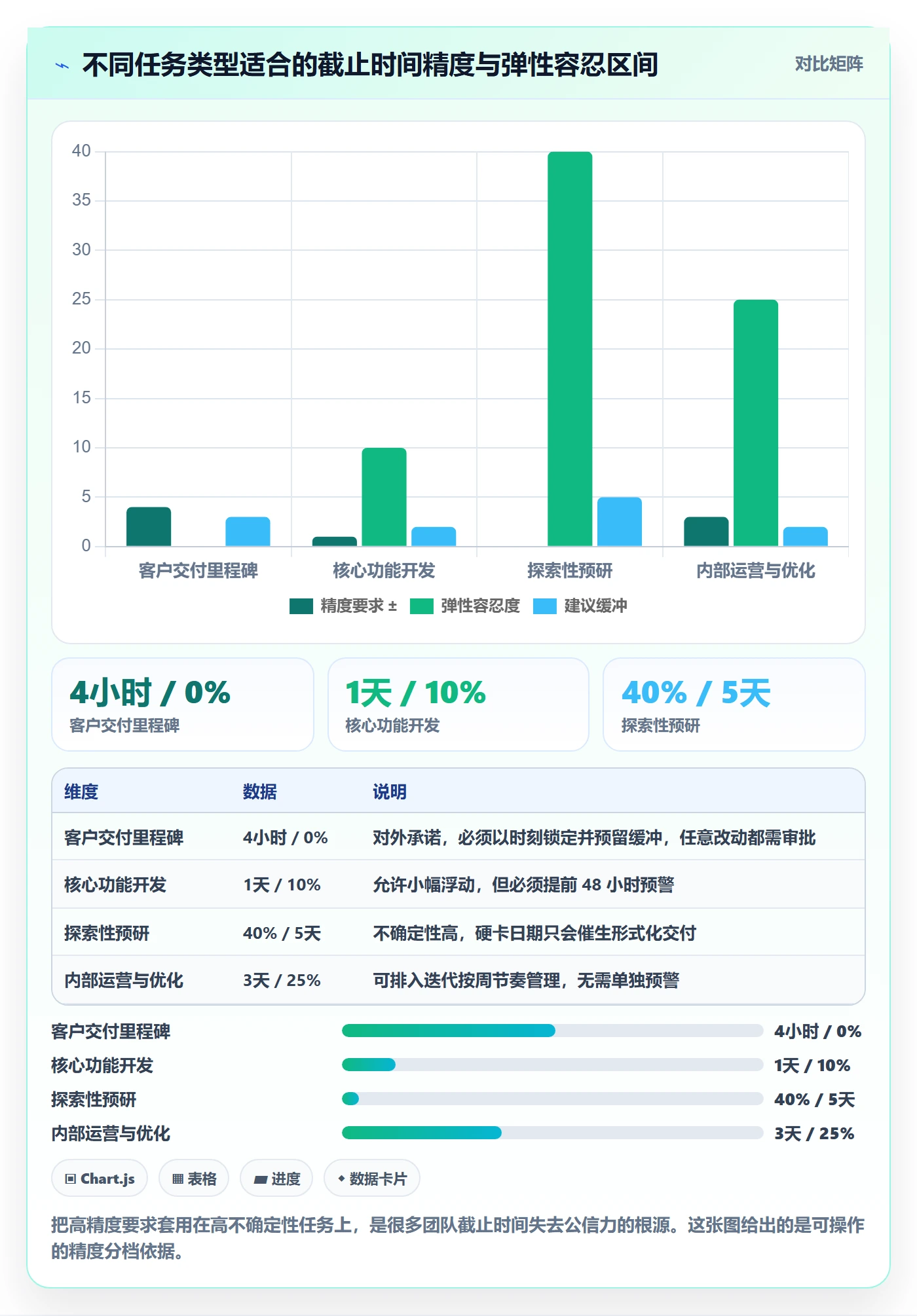

2. 按项目类型调整精度
- 客户交付类项目:以对外里程碑为硬约束,时刻级精度,缓冲期不少于 3 天,逾期必须升级到项目负责人。
- 产品研发类迭代:以迭代结束为硬约束,天级精度,允许 10% 左右的浮动,重点管理依赖。
- 探索性预研:不做硬卡日期,改为设置检查点,每周同步一次进展和不确定性变化。
- 内部运营和优化:按周节奏管理,任务排入迭代即可,不必单独做时间预警。
3. 按团队成熟度分步推进
成熟度低、当前逾期率高于 35% 的团队,先做“可见性”,不要做“约束力”。让所有任务都有截止时间和负责人,先让问题显性化,两到四周后再加规则。
成熟度中等、逾期率在 20% 到 35% 之间的团队,直接上提醒加依赖管理,这是性价比最高的一步。
成熟度较高、逾期率已低于 20% 的团队,重点应转向改期治理和缓冲期管理,防止通过频繁改期维持表面的好数据。

七、不同情况下的取舍
1. 精度与速度的取舍
把每个任务的截止时间都精确到小时,管理成本会显著上升。我的经验是:只有 P0 级任务值得时刻级精度,其余任务用天级或周级即可。精度应该跟着后果走,而不是跟着管理者的焦虑走。
反过来,如果所有任务都只写到日期,团队就会陷入“当天下午才开始关注”的被动状态。折中方案是:日期 + 一个明确的当天检查时点,成本很低,效果接近时刻级。

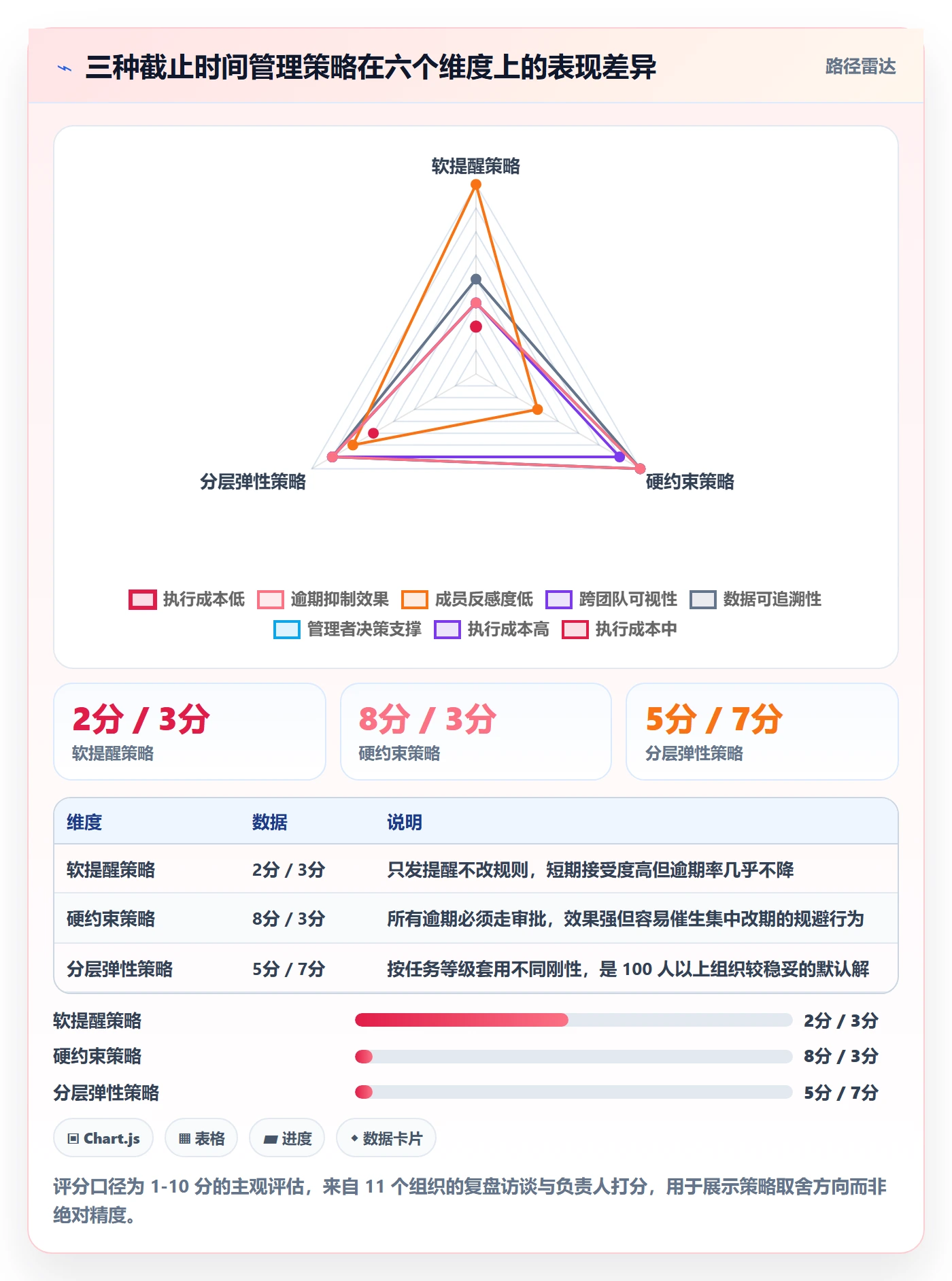

2. 刚性与弹性的取舍
刚性越强,短期逾期率越低,但规避行为越多。我在一个 500 人组织见过最极端的情况:上线“逾期即通报”之后,逾期率从 28% 降到 9%,但同期截止时间变更率从 5% 涨到 31%。好的数字背后,是把约束转移到了另一个字段上。
我的建议是给刚性设一个上限:只有 P0 任务的改期需要审批,P1 和 P2 允许在周会上调整但必须留痕。这样既保留了约束力,也保留了执行者的自主空间。
3. 自动化与人工复核的取舍
自动化解决的是重复动作,人工解决的是判断。提醒、升级、状态聚合都应该自动化;但“这个日期是否合理”“延期理由是否成立”“是否需要调整范围”必须由人判断。
我见过把延期理由也做成下拉选项的团队,结果是所有人选“需求变更”,这个字段彻底失去信息量。能结构化的东西结构化,不能结构化的东西不要为了好看而结构化。
4. 平台选择的取舍
工具选型上,我的判断顺序是:能不能承载你的属性模型 > 能不能私有化部署 > 能不能平滑迁移 > 功能是否丰富。
对于有数据合规要求的中大型企业,私有化部署往往是硬性门槛,这一条会直接筛掉大量选项。对于从 Jira 迁移过来的团队,字段映射和工作流保留能力决定了迁移成本是两周还是两个月。PingCode 在这两点上都有明确支持,这也是我在国产替代类项目里经常把它放进候选名单的原因,但前提仍然是,你的属性模型已经想清楚了。

八、可直接使用的模板与检查清单
1. 截止时间属性设置模板
| 字段名 | 是否必填 | 填写规则 | 示例 |
|---|---|---|---|
| 软目标时间 | P0、P1 必填 | 比硬截止提前 1-3 天 | 2025-06-16 18:00 |
| 硬截止时间 | 全部必填 | P0 精确到时刻,P1 精确到天,P2 精确到周 | 2025-06-18 18:00 |
| SLA 等级 | 全部必填 | P0 对外承诺 / P1 迭代交付 / P2 内部优化 | P0 |
| 缓冲天数 | P0 必填 | P0 不少于 2 天,交付类不少于 3 天 | 3 |
| 前置依赖 | 存在依赖时必填 | 关联到具体任务或具体外部方,禁止写备注 | TASK-1042 |
| 改期理由 | 改期时必填 | 范围变更 / 依赖延迟 / 资源冲突 / 估算失真,四选一并补充说明 | 依赖延迟 |
2. 协同提醒节奏模板
提醒节奏(按 SLA 等级区分)
P0:
T-72h 通知 owner + 抄送 project_lead,包含依赖状态
T-24h 通知 owner + project_lead
T-4h 通知 owner + project_lead + 需求方
逾期 自动升级,生成周会条目,要求填写原因
P1:
T-48h 通知 owner
T-24h 通知 owner + 直属负责人
逾期 通知 owner,计入周报
P2:
每周一 通知 owner 本周到期任务汇总
逾期 不升级,仅在周视图标注
3. 每周复盘追问清单
- 本周逾期任务中,有多少个在创建时就缺少依赖标注或缓冲期?
- 本周截止时间变更率是多少?相比上周是升还是降?
- 变更理由中,“依赖延迟”和“范围变更”各占多少?这两类是否指向同一个上游团队?
- 有多少风险是在到期前 48 小时之前被主动暴露的?这个比例在上升还是下降?
- 管理者本周用于线下催办的时长是多少?相比上月是增还是减?
- 有没有任务连续两次改期?如果有,说明首轮判断存在系统性问题。
这六个问题里,我最看重第 4 个和第 6 个。前者反映预警机制是否真的运转,后者反映估算能力是否在真实提升。逾期率是可以被修饰的,风险暴露时间和连续改期率很难被修饰。
4. 一个真实的延期构成拆解
前面提到的那家硬件公司,有一个为期 6 周的交付项目最终延期 11 天。我们把它拆开看,延期几乎全部来自等待,而不是执行速度。

九、我的独特判断与下一步行动
写到这里,我想把最核心的一个观点再强调一次:截止时间不是用来考核的,是用来暴露风险的。一旦团队意识到截止时间等于考核指标,所有人都会开始管理数字而不是管理交付,改期、拆分任务、提前标记完成,各种规避行为会同时出现。
第二个判断是:截止时间治理的收益在第 5 周之后才会显现,管理者必须扛住前四周的“看起来没用”。我见过太多改造死在第 3 周,因为逾期率没有立刻下降,管理层失去耐心。
第三个判断是:属性完整度比提醒强度重要得多。把 3 个字段补全,比每天多发 5 条提醒有效。这也是为什么我在任何项目里都先做字段规范,再做自动化规则。
至于下一步,我建议你按这个顺序做,不要跳步:
- 本周内导出你团队近 30 天所有带截止时间的任务,统计三个数:按期关闭率、平均延期天数、截止时间变更率。
- 抽样 30 个逾期任务,逐条归类到前面那六类原因里,看看前四类占多少。如果超过 70%,说明问题在机制而不是人。
- 挑一个 10 到 20 人的小组做试点,补全四层属性,只配两条提醒规则,观察 4 周。
- 第 5 周再加入升级规则和改期审批,同时开始每周跟踪变更率。
- 第 9 周做一次完整复盘,用第八节那六个问题过一遍,再决定是否横向推广。
如果你所在的组织超过 100 人、正在做国产替代或从 Jira 迁移,建议在试点阶段就把属性模型和平台能力对齐,避免先跑通流程再返工字段。PingCode 这类支持私有化部署、支持 Jira 平滑迁移、面向中大型企业的平台,能减少这一步的重复投入。但请记住,平台解决的是承载问题,判断问题始终在你手上。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:截止时间实操方法:企业管理者提升任务属性效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/360028
读者评论
逾期率那组数据我持保留态度。属性完整度和逾期率的散点图是样本推演,五个点排得太整齐了,现实中填全属性本身就有维护成本,也可能只是管理更成熟的团队恰好填得全,因果关系不太好下结论。另外那11个组织里硬件和SaaS各占多少也没区分,两类任务逾期的基线差别其实挺大的。
改期潮那段我踩过。上线改期审批后,变更率两个月翻了一倍多,当时以为是团队在规避,后来拉了变更理由才发现大头是需求方中途加范围。所以我觉得变更率得拆开看,区分需求方引发和执行者主动,只看总数容易把机制问题算到执行头上,反而打击士气。
分层弹性策略方向认同,但落地时依赖字段经常是空的。百人以下的团队谁去维护前置依赖和依赖到期时间?我们试过结构化,两周后大家嫌麻烦又退回写备注。相比之下软目标时间加硬截止这两个锚点最容易坚持,先把这两个做实再谈升级规则,可能比一上来铺四层属性更实在。
