我接手过的最离谱的一次管理层数据复盘,是某家年营收 12 亿的制造企业:47 个跨部门任务的完成度全部标在 92% 以上,系统里一片绿,两周后董事会看到的却是三条产品线同时延期。复盘时我们发现,那 47 个"92%"里,31 个是责任人凭感觉手填的"预计完成百分比",9 个把"方案评审通过"直接当成 100%,只有 7 个能拿出可验证的交付物。这件事让我彻底放弃了"完成度就是一个进度百分比"的假设。
这篇文章要谈的"完成度流程与规范",核心不是教你在系统里画一根进度条,而是回答一个更底层的问题:当任务的所有者从一线执行者变成管理层,任务属性、流程节点和完成度口径应该如何重新对齐。我会给出六个关键指标、一套可落地的口径设计方法、一个 600 人组织的真实改造数据,以及不同规模组织的取舍建议。
一、核心结论:完成度不是百分比,而是"任务属性 × 流程节点 × 证据强度"的三元映射
先把结论摆出来,后面所有章节都在解释这套结论怎么来的、怎么落地。如果你只想要一句话:管理层任务的完成度,必须由任务属性决定用哪套口径,由流程节点决定在哪个时刻计算,由证据强度决定最终认可多少。缺任何一环,完成度都会退化成一场填表比赛。
1. 完成度失真的根因不在填报,而在属性缺失
大多数团队的整改路径是错的。发现完成度不准,第一反应是加填报字段、加审批环节、加考核权重,结果是填写成本上升、数据质量反而下降。真正的问题在于:系统里所有任务共用一套完成度算法,而"写一份战略规划"和"改一个按钮颜色"本来就不该用同一把尺子。
我做过一个粗略统计,在我参与过的 14 个中型以上组织中,平均只有 23% 的任务带有明确的类型属性标签,其余 77% 都是"默认任务"。当 77% 的任务没有属性、只能靠百分比表达进度时,完成度失真几乎是必然的。
2. 管理层任务和执行层任务是两个物种
这不是修辞。执行层任务的完成标准通常是二值的,代码合并了没有、工单关闭了没有、物料到货了没有,验证成本极低。管理层任务则普遍具有三个特征:交付物是决策而非产物、验收人是上级而非同事、完成标准带有解释空间。
一个"推动供应商体系优化"的任务,从立项到结案可能跨越 5 个月,中间经历调研、比价、谈判、试产、批量导入五个阶段。如果统一按百分比填报,责任人会天然地把"谈判完成"填成 80%,把"签完框架协议"填成 95%,最后 5% 卡在批量导入上卡了三个月。系统显示的 95% 和真实风险之间隔了一整个季度。
3. 落地方案必须锚定的六个关键指标
指标不是越多越好。我在设计完成度规范时,会强制把指标压到六个以内,超过六个就一定有指标在互相打架。下面这六个是我在不同行业验证过、可量化、可归因的最小集合。
| 指标名称 | 定义 | 健康区间(经验基准) | 失真信号 |
|---|---|---|---|
| 任务属性覆盖率 | 带有明确类型属性标签的任务数 / 任务总数 | ≥ 90% | 低于 60% 时完成度不可用于决策 |
| 完成度偏差率 | |申报完成度 − 审计完成度| / 审计完成度 | ≤ 15% | 超过 30% 说明口径被主观填满 |
| 节点证据留存率 | 有可验证交付物(文档/链接/签字/系统状态)的节点数 / 应留证据节点数 | ≥ 85% | 低于 50% 时完成度无法追溯 |
| 完成度时效偏差 | 完成度达到 80% 的实际日期 − 计划日期(天) | ≤ 3 天 | 超过 10 天说明末期风险被隐藏 |
| 承诺达成率 | 按承诺日期交付的管理层任务数 / 承诺总数 | ≥ 80% | 这是北极星指标,长期低于 60% 会摧毁计划体系 |
| 口径一致率 | 同一类任务在不同部门间口径一致的任务数 / 抽检数 | ≥ 95% | 多事业部组织最容易跌破 70% |
注意最后两个指标的特殊性。承诺达成率是结果指标,口径一致率是治理指标,前者衡量业务,后者衡量你对业务的理解是否统一。很多团队只盯第一个,结果各个部门用各自的算法算出同一个 80%,合并到集团层面就完全不可比。
4. 一个反常识的判断:完成度应该允许"下降"
如果一套完成度规范上线半年,你从来没有见过完成度从 85% 跌回 60%,那这套规范大概率是无效的。真实的项目会因为范围变更、依赖阻塞、验收标准提高而回退进度。不允许回退的完成度,本质上是让大家学会"只填不降"。
我在规范里会明确写一条:完成度回退必须填写回退原因,但不计入个人负面评价。这一条看起来违背管理直觉,实则是数据可信度的前提。

二、背景与真实场景:为什么完成度一到管理层就失真
讲完结论,我们回到现场。完成度失真不是某一家公司的管理问题,而是组织规模、任务复杂度和汇报链条三者叠加后的结构性现象。理解了它的成因,才不会被"加强填报纪律"这类表面方案带偏。
1. 一次完整复盘:47 个任务全是 92%
前面提到的那家制造企业,我参与复盘时把 47 个任务的原始填报记录全部拉了出来。结果非常典型:
- 31 个任务的完成度是责任人手填的,系统里没有任何自动计算逻辑,也没有交付物附件。
- 9 个任务的完成度在"方案评审通过"当天直接从 30% 跳到 100%,中间的样机制作、小批试产两个阶段完全没有节点记录。
- 7 个任务有交付物,但交付物是"会议纪要"和"沟通记录",无法证明任何实际进展。
更关键的是,这 47 个任务的负责人里有 32 位是总监及以上级别。他们不是不会填,而是没有一套专门为管理层任务设计的完成度规则可以填。系统给他们的选项只有一行百分比输入框,任何人在那个输入框里都会倾向于填一个"看起来政治正确"的数字。
2. 管理层任务的四个特殊性
我把管理层任务和执行层任务做过逐项对比,差异集中在四个维度上。不理解这四个差异,任何完成度规范都会在执行层好用、在管理层崩掉。
| 维度 | 执行层任务 | 管理层任务 | 对完成度口径的影响 |
|---|---|---|---|
| 交付物形态 | 可运行产物、可交付工单 | 决策、共识、资源到位 | 不能用"是否产出"判断,要用"是否被接受" |
| 验收人 | 测试、同事、客户 | 上级、董事会、跨部门决策会 | 验收周期长,完成度需要预置验收节点 |
| 阶段模糊度 | 阶段边界清晰 | 阶段可能反复穿越 | 必须允许完成度回退,且回退要留痕 |
| 并行度 | 通常 1-3 条并行 | 常并行 8 条以上 | 完成度需要按"关键路径"加权而非简单平均 |
第四点最容易被忽略。一个 VP 同时推进 11 件事,其中 9 件是日常维护性质的,2 件是关键战略。如果按任务数量平均算完成度,他会得到 85% 的漂亮数字,但那 2 件关键任务的真实进度可能只有 40%。不加权的完成度,在管理层场景下等于噪声。
3. 组织规模越过 100 人之后的断裂点
我观察到一个相对稳定的规律:组织规模在 50 人以下时,完成度靠"抬头不见低头见"就能校准;50-100 人时开始出现部门内口径;越过 100 人之后,跨部门完成度基本失去可比性。
原因是信息传递的衰减。100 人以上,一线执行者的真实进展要经过组长、经理、总监三层才能到达决策层,每一层都会做一次"向上友好"的加工。三层加工后,31% 的偏差率是常态,而不是例外。

三、拆解五个常见误区
在给出方案之前,我先把踩过的坑摊开。下面五个误区,我在不同公司反复见过,每一个都能在短期内让完成度数字变好看,同时在中长期摧毁它的可信度。
1. 误区一:完成度等于工时消耗比
"这个任务预算 40 人天,已经投入 34 人天了,所以完成度 85%。"这套逻辑在咨询交付里偶尔成立,在研发和管理场景里几乎全错。投入工时衡量的是成本消耗,不是价值产出。一个卡在等审批的任务,投入 0 人天但完成度确实是 0;一个方向做错的任务,投入 40 人天完成度应该是负数。
更危险的是,工时消耗比会诱导团队"为了完成度而加班"。当完成度和投入时长挂钩,延长工作时间就成了提升完成度的最省力手段。凡是可以靠"多待一会儿"提升的完成度,都不是真正的完成度。
2. 误区二:所有任务共用一把尺子
这是最普遍的错误。系统默认只有一个"完成度"字段,所有人都往里填。结果是:市场部把一个"完成 3 场活动"的任务填成活动数量比,研发部把"完成模块开发"填成代码行数比,运营部把"完成用户增长"填成目标值比。三个部门各自逻辑自洽,汇总时完全不可加。
正确做法不是统一算法,而是先统一"按什么分类",再允许每类有自己的算法。分类必须统一,算法可以差异。
3. 误区三:完成度由执行人自己填
管理层任务由本人填写完成度,在权力结构上就是不可信的。一个向 CEO 汇报的 VP,在季度末填写自己任务的完成度时,面对的压力不是"准确性",而是"怎么解释那 40% 的缺口"。
我的做法是引入"双轨制":责任人填"自评完成度",系统或指定审计角色(通常是 PMO)算"审计完成度",两者同时保留,偏差本身成为可观测指标。不要求两者一致,要求偏差被看见。
4. 误区四:把完成度挂进个人绩效
这条我态度非常明确:完成度一旦直接进入个人绩效,它就立刻失去作为管理指标的价值。因为挂钩之后,理性选择变成了"填得刚好,不填得真实"。你会看到大量 78%、82%、86% 这种"看起来在努力但不完美"的数字,而不是真实的 40% 或 100%。
可以挂钩的是承诺达成率和结果指标,不能挂钩的是过程性完成度。这两类指标在系统里应该分开放置,甚至分权限可见。
5. 误区五:流程图上线就等于流程落地
很多团队把"完成度流程"理解成一张泳道图:立项 → 执行 → 评审 → 结项。图画完,贴在墙上,然后发现没人按它走。原因在于流程图描述了"应该发生什么",但没有定义"每个节点如何改变完成度数值"。
流程落地的判定标准只有一个:当任务从一个节点流转到下一个节点时,完成度的数值、口径或证据要求是否发生了明确变化。如果没有变化,这个节点对完成度而言就是装饰。

四、专业判断逻辑:一套可落地的完成度口径设计方法
接下来是方法本身。我把它拆成五步,这五步是我在多个组织里跑通的最小可用路径,跳过任何一步都会在半年内返工。
1. 第一步:给任务打属性标签
属性标签不要超过六类,超过六类就无法在填写界面里呈现,也无人记得住。我通常用这六类:
- 决策类:交付物是决策结论(如组织调整方案、投资决策)。完成标准是决策被做出并被记录。
- 共识类:交付物是多方一致(如跨部门接口定义)。完成标准是各方书面确认。
- 资源类:交付物是资源到位(如预算批复、人力到岗)。完成标准是资源实际可用。
- 建设类:交付物是能力或系统(如流程上线、平台搭建)。完成标准是可运行并经过验收。
- 增长类:交付物是可量化结果(如营收、用户、效率)。完成标准是达到目标阈值。
- 维护类:交付物是持续状态维持。完成标准是周期内无重大异常。
这六类的关键差异在于"完成"的判定主体不同:决策类由上级判定,共识类由参与方共同判定,资源类由接收方判定,建设类由验收方判定,增长类由数据判定,维护类由规则判定。判定主体不同,完成度的计算方式就必然不同。
2. 第二步:把属性映射到节点权重
每类任务的流程节点数不同,每个节点在完成度中的权重也不同。以"建设类"任务为例,我常用的节点权重分配是:需求确认 10%、方案评审 20%、主体实施 35%、内部验收 25%、上线运行 10%。
而"决策类"任务只有四个节点:议题形成 15%、分析完成 35%、决策会议 40%、决策记录归档 10%。决策类的最后 10% 是归档,不是"决策执行",这一点经常被搞混,决策类任务的完成度到决策会议结束就应该是 90%,执行另立任务。
这一步的产出是一张"属性 → 节点 → 权重"映射表。这张表是整个方案的核心资产,也是后面所有自动化的基础。
3. 第三步:用可验证证据替换主观百分比
节点权重定好之后,每个节点的完成度不再是"填多少就是多少",而是由证据决定。我把证据强度分成四级:
| 证据级别 | 证据形式 | 该节点可计入的完成度比例 | 举例 |
|---|---|---|---|
| L1 强证据 | 系统状态变更 / 签字文件 / 数据达标 | 100% | 审批系统状态变为"已批准" |
| L2 中证据 | 正式文档 / 会议纪要(有决议) | 80% | 有明确结论和责任人分配的项目纪要 |
| L3 弱证据 | 沟通记录 / 邮件往来 | 50% | 邮件确认了下一步但未形成决议 |
| L4 无证据 | 仅口头说明 | 30% | 责任人自述"已经在推进" |
这套分级的作用是把"完成度"从主观表达变成证据强度的函数。当责任人知道填 100% 需要有 L1 证据时,填报行为会自然向真实靠拢。
4. 第四步:设计抗操纵机制
再好的口径也会被博弈。我在方案里固定放三条抗操纵机制:
- 完成度跃迁告警:单次填报增幅超过 30 个百分点时必须填写原因,并自动通知 PMO。
- 同属性横向比对:系统每月自动比同一属性、相似周期的任务完成度分布,偏离中位数两个标准差的填报进入抽检池。
- 回退留痕但不追责:完成度回退记录永久保留、可查询,但默认不进入个人评价体系。
第三条是整套机制能否长期运行的关键。如果回退会带来负面后果,所有人都会选择"不填真实数字",那么前两条机制就变成了摆设。
5. 第五步:分层设置指标看板
最后一步是把六个指标分层呈现。同一套数据,给不同角色看不同的切面:
(1)执行层:只看自己任务的当前节点、需要的证据、下一个节点的进入条件。
(2)中层管理者:看本部门的属性覆盖率、证据留存率、完成度时效偏差。
(3)决策层:只看承诺达成率、口径一致率,以及完成度偏差率排名前 10 的关键任务。
(4)PMO / 流程 owner:看全部六个指标,以及属性 → 节点 → 权重的映射表变更历史。
这套分层的好处是:决策层不需要理解算法细节,只需要知道"哪些任务的完成度我自己都不敢信"。把复杂度留给治理角色,把结论留给决策角色。
示例:某企业"建设类"任务的完成度计算规则(配置片段)
task_type: construction
nodes:
name: 需求确认
weight: 10
evidence_min_level: L2
name: 方案评审
weight: 20
evidence_min_level: L1
name: 主体实施
weight: 35
evidence_min_level: L2
name: 内部验收
weight: 25
evidence_min_level: L1
name: 上线运行
weight: 10
evidence_min_level: L1
calc:
completion = sum(node.weight * evidence_factor(node.evidence_level))
evidence_factor: { L1: 1.0, L2: 0.8, L3: 0.5, L4: 0.3 }
jump_alert_threshold: 30
rollback_tracking: enabled_but_not_scored
这段配置的意义在于:它把前面四步的判断全部固化成可执行规则。规范如果不能被写成配置,就还停留在 PPT 阶段。


五、真实案例与数据观察:某 600 人制造企业用 PingCode 落地完成度口径
方法讲完了,接下来是我参与度最深的一个真实改造。这家企业是智能制造行业,员工规模约 600 人,研发与工艺团队合计 210 人,跨部门管理层任务常年维持在 40-60 个之间。他们在工具选型上最终选择了 PingCode,主要原因是需要私有化部署承载工艺数据,并且要能把原来 Jira 上的历史任务平滑迁移过来。
1. 改造前的现状
我把改造前的基线数据完整记录了下来,这些数字是后面所有对比的起点:
- 完成任务属性覆盖率 23%,绝大多数管理层任务只有一句标题加一个百分比输入框。
- 完成度偏差率 31%,抽检的 120 个任务里有 37 个偏差超过 40 个百分点。
- 承诺达成率 58%,也就是说每 10 个向管理层承诺的交付日期,有超过 4 个没兑现。
- 管理层周会前,PMO 需要 6.5 小时人工核对各部门上报的完成度数据。
- 因前期判断失误导致的返工率 22%。
最能说明问题的是最后一项。返工率 22% 意味着每 5 个任务就有 1 个需要推倒重来,而这与"所有任务完成度都在 90% 以上"的报表形成了刺眼的反差。
2. 他们在 PingCode 上的具体配置方式
我们没有做定制开发,全部用平台自身的工作项类型、属性字段、状态流和自动化规则实现,这也是我建议多数组织走的路径,能用配置解决的,不要写代码,否则三年后没人敢改。
(1)扩展工作项类型:在原有需求、任务、缺陷之外,新增"决策事项""资源协调""流程建设"三类管理工作项,分别对应前面定义的决策类、资源类、建设类。
(2)建立属性字段组:为管理工作项增加"属性类别""证据级别""影响权重""承诺日期"四个字段,其中证据级别由责任人在流转时选择,系统按选定级别自动折算系数。
(3)自定义状态流:不同属性走不同状态流。决策类走"议题 → 分析 → 决策 → 归档",建设类走"需求 → 评审 → 实施 → 验收 → 上线",避免用一条泳道套所有任务。
(4)自动化规则:配置完成度跃迁告警、回退留痕、每周自动生成部门级完成度偏差报表,替代原来 PMO 的人工核对。
3. 上线三个月的关键数据

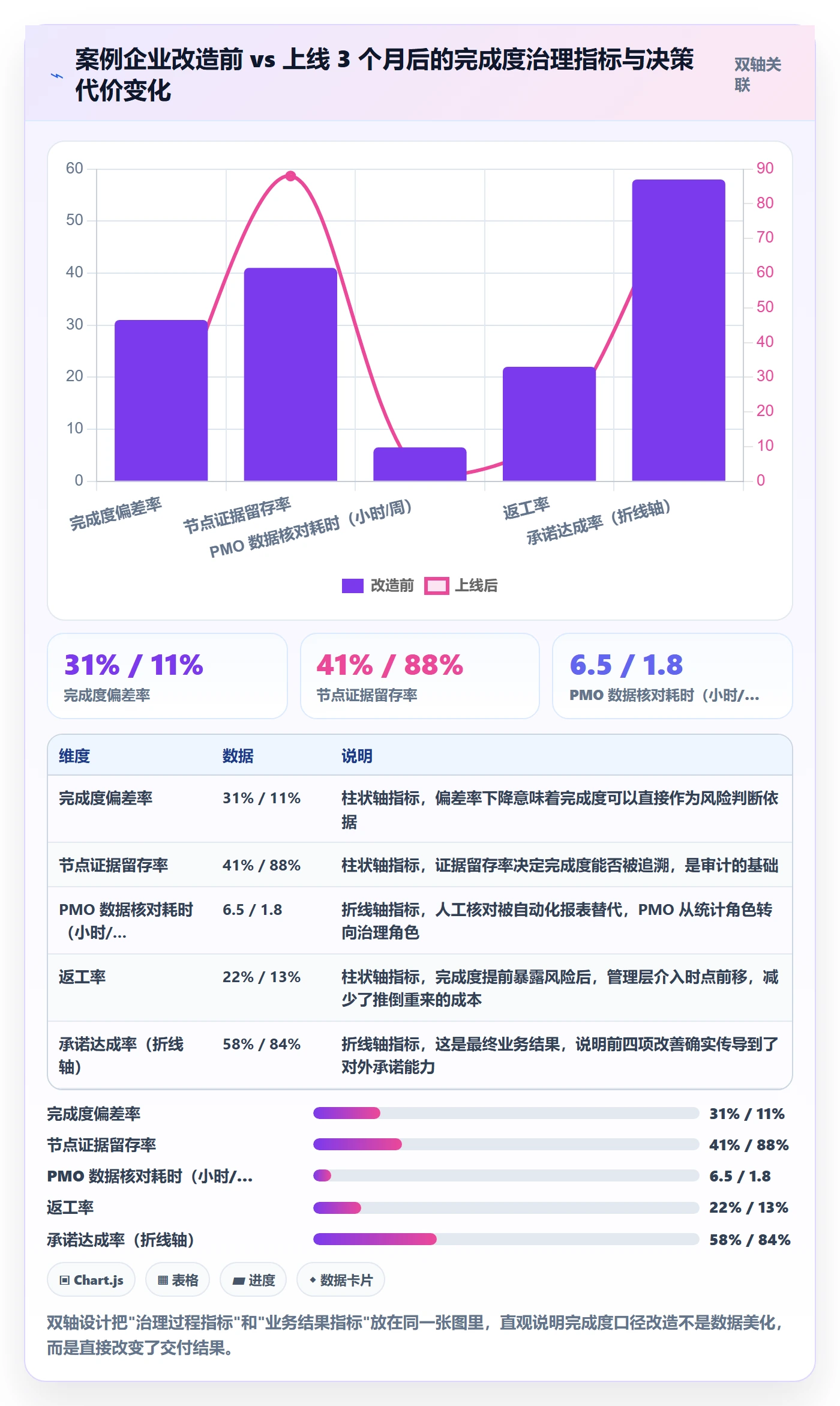

三个月后我们做了一次完整复盘,数据变化比我预期的更大,其中有两项超出预估。
| 指标 | 改造前 | 上线 3 个月后 | 变化 |
|---|---|---|---|
| 任务属性覆盖率 | 23% | 93% | +70 个百分点 |
| 完成度偏差率 | 31% | 11% | −20 个百分点 |
| 节点证据留存率 | 41% | 88% | +47 个百分点 |
| 承诺达成率 | 58% | 84% | +26 个百分点 |
| PMO 数据核对耗时 | 6.5 小时/周 | 1.8 小时/周 | −72% |
| 返工率 | 22% | 13% | −9 个百分点 |
| 人均单任务填报耗时 | 4.2 分钟 | 2.6 分钟 | −38% |
两个超出预估的点:一是人均填报耗时反而下降了 38%。原因是属性类别和证据级别都是下拉选择,系统自动算完成度,比原来"思考一个百分比填什么"更快。二是返工率下降幅度,我们原以为口径改造只影响数据质量,实际它通过提前暴露低完成度任务,让管理层更早介入,直接减少了后期推翻重做。
4. 从 Jira 迁移时踩到的字段映射坑
这家企业原系统是 Jira,历史任务约 1.4 万条。迁移本身是平滑的,但字段映射远比想象中复杂,我把实际过程拆解一下,供准备做同类迁移的团队参考。
我们一共梳理出 187 个需要迁移的字段,最终的处理结果是:
- 142 个字段(76%)可以自动映射到 PingCode 的对应字段,包括状态、经办人、优先级、时间字段等。
- 31 个字段(16.6%)需要人工确认映射关系,主要是自定义单选字段和部分多选字段。
- 14 个字段(7.5%)必须重建,包括原来用脚本拼接出来的计算字段和部分依赖插件的字段。
最坑的是第三类。原系统里有一个"综合进度"字段,是用插件按多条规则算出来的,迁移工具无法识别其逻辑。我们最终的处理方式是:不迁移历史计算值,只用新的属性化规则重算当前未结项任务,历史已结项任务保留一个快照字段。
这个决策避免了两个陷阱:一是把旧算法的结果当作真值带进新系统,污染新口径;二是为了 100% 还原历史数据而无限期拖延迁移。
5. 私有化部署对口径治理的实际价值
这家企业选择私有化部署,最初是出于工艺数据合规的考虑,但实际运行下来,它给完成度口径治理带来了两个额外好处。
第一是口径变更的自主性。完成度规范不是一次性设计完就冻结的,前三个月我们调整了 4 次节点权重。私有化环境下,这类调整不需要走外部审批或等待版本更新,当天就能改。第二是属性的可扩展性。他们后来把工艺参数、物料替代关系等内部字段直接挂到工作项属性上,这些字段如果放在公有环境里会带来合规风险。
这里我要给出一个明确判断:如果你的组织在 100 人以上、且完成度口径需要频繁迭代,私有化部署带来的治理弹性,比工具功能本身更重要。这也是我在中大型组织选型时最看重的一个维度。


六、不同情况下的行动建议

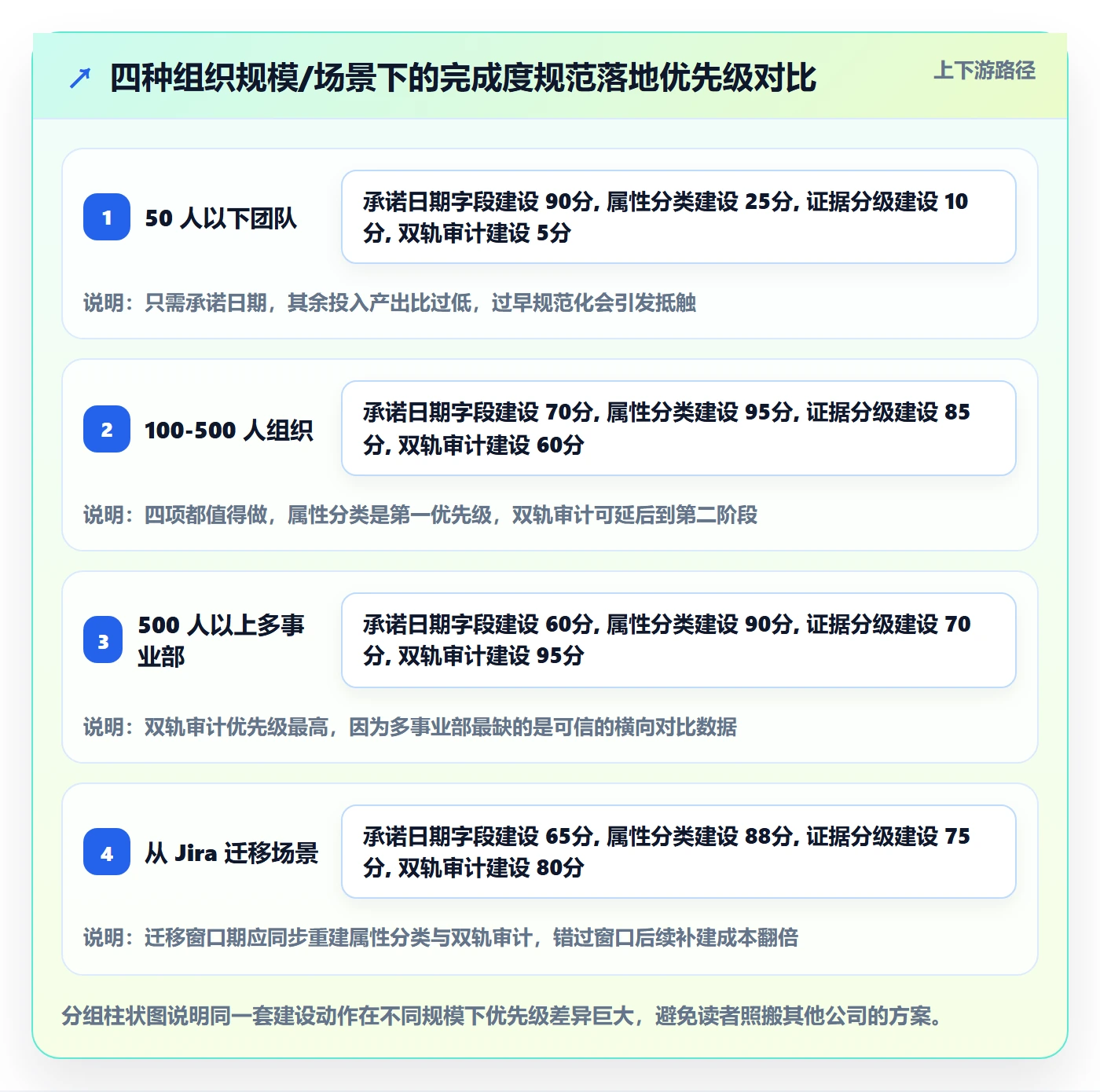

同一套方法论,在 50 人和 1000 人的组织里落地方式完全不同。下面按四种典型情况给出可直接执行的建议,你可以直接对号入座。
1. 50 人以下团队:不要做完成度规范
这个阶段做规范化,投入产出比极低。50 人以下时,管理者对每个任务的真实状态有直接感知,完成度的作用是"备忘"而不是"决策"。此时引入属性分类、证据分级、双轨审计,只会增加负担。
我的建议是:只做一件事,把"承诺日期"字段用好。所有任务必须填承诺日期,延期必须写原因。这一个字段能解决 80% 的问题,成本几乎为零。
2. 100-500 人组织:优先做属性分类和证据分级
这是最需要完成度规范的区间,也是收益最明显的区间。建议分三步走,每步间隔 4 周,不要一次全上。
- 第 1-4 周:属性分类。先定六类任务属性,只做分类,不改完成度算法。目标是属性覆盖率超过 80%。
- 第 5-8 周:证据分级。引入 L1-L4 证据级别,要求每个流转节点的证据级别被记录。目标是证据留存率超过 70%。
- 第 9-12 周:完成度自动计算。配置"属性 × 节点 × 证据系数"的计算规则,同时上线跃迁告警和回退留痕。目标是把完成度偏差率压到 15% 以内。
工具层面,这个规模的组织通常需要一套支持自定义工作项类型、自定义状态流和自动化规则的项目管理平台。关键是看平台能否让你用配置而不是代码实现上述三步,否则每一次规范调整都要排开发资源,迭代速度会被拖垮。
3. 500 人以上 / 多事业部:先治理口径一致率
这个规模最容易出现的场景是:每个事业部都有自己的完成度算法,且都认为自己的是对的。此时直接推统一规范会遭遇强烈抵抗。
我的建议路径是先测量、后统一:第一阶段只做抽检,计算口径一致率,把数据摊到事业部负责人面前。第二阶段统一任务属性分类(只统一分类,不统一算法),允许各事业部在自有的属性类别上保留差异化节点权重。第三阶段再逐步收敛节点定义。
同时必须解决部署形态问题。多事业部组织通常有数据隔离和合规要求,需要支持私有化部署的平台承载。这也是我在这个规模段见过最多选型失误的地方,功能选够了,但部署形态不支持,导致规范推不下去。
4. 已经在用某项目管理工具,只想改造口径
这种情况下不要换工具,先做口径审计。具体动作是:
- 抽取最近 3 个月的 100 个管理层任务,人工评估真实完成度,算出当前偏差率。
- 统计属性覆盖率,看有多少任务能归类。
- 检查现有工具有没有自定义工作项类型、自定义状态流、自动化规则三项能力。
- 如果三项都具备,直接做口径改造;缺任何一项,再考虑更换或补充。
换工具的成本远高于改口径,而改口径失败的常见原因恰恰是"工具能力不够,只能改回统一百分比"。先确认能力边界,再决定动作。
5. 准备从 Jira 迁移的团队
如果你的出发点是把完成度规范一起重建,那么迁移是绝佳窗口,因为迁移本身就要求你重新梳理字段语义。建议把这四件事合并成一次动作:
(1)梳理全部字段,按"自动映射 / 人工确认 / 重建"三类分开,重点识别插件计算字段,这部分通常占 5%-10%,但会吃掉一半迁移精力。
(2)历史已完成任务只做快照迁移,不参与新完成度计算,避免旧算法污染新口径。
(3)未结项任务用新规则重算完成度,并向责任人公示重算逻辑,防止出现"为什么我的完成度从 90% 变成 60%"的争议。
(4)迁移后设置 2 周的并行期,新旧两套数据同时可见,让管理者自己对比,用数据说服团队接受新口径。

七、不同情况下的取舍
没有任何一套完成度规范是全面占优的。下面四组取舍是我在方案评审会上被问得最多的,也是决定方案能否长期运行的关键判断。
1. 精度 vs 填写成本
完成度精度和填报成本之间存在明显的边际递减。从 42% 偏差率降到 14%,只需要把填报耗时从 0.5 分钟提到 2 分钟左右;再从 14% 降到 9%,填报耗时要提到 5 分钟以上。
我的取舍原则是:把填报耗时控制在 1.5-3 分钟的区间,把节省下来的时间投入到自动化字段代入上。因为自动化可以同时降低成本和提升精度,而人工填报只能二选一。
2. 统一口径 vs 业务差异
统一口径的好处是可比,代价是牺牲业务的真实差异。一家同时做硬件和软件的公司,硬件任务的验收节点和软件任务的验收节点完全不同,强行统一会逼着团队填假数据。
我的取舍原则是:统一"属性分类"和"证据分级",不统一"节点权重"。分类和分级是元规则,必须全公司一致;节点权重是业务规则,允许按属性差异化。这样既保留了可比性,又保留了业务真实性。
3. 自动化 vs 灵活性
自动化程度越高,完成度计算越一致,但遇到异常情况时越难处理。比如一个任务因为组织架构调整被临时合并,自动化规则会算出一个荒谬的完成度。
我的取舍原则是:自动计算 + 人工覆盖,但人工覆盖必须留痕且计入偏差统计。不允许悄悄改数,但允许在留痕的前提下改数。这样既保证了规则的严肃性,又保留了处理例外的通道。
4. 自研 vs 采购
自研的诱惑在于"完全贴合业务",但完成度规范本身就是会持续迭代的,自研意味着每一次口径调整都要排开发资源。我见过的最惨案例是一个 300 人团队自研了完成度模块,两年后原始开发者离职,规范再也没能改过一次。
我的取舍原则是:完成度的"规则"应该配置化,"计算"应该由平台承担,"展示"可以自研或对接。如果你的组织规模在 100 人以上且需要私有化部署,建议选择支持工作项类型自定义、状态流自定义、自动化规则配置的平台,把定制开发留给真正有业务独特性的部分。

八、总结:完成度的本质是组织的"承诺可信度"
写到这里,我想把最核心的一个判断再说一遍:完成度管理的目标不是让数字变准,而是让组织对外承诺变得可信。当管理层说"这件事 80% 了",业务侧能据此安排后续资源;当完成度从 80% 回退到 55%,没有人会觉得这是"汇报失误",而是正常的风险暴露。这才是完成度规范真正要达成的状态。
反过来看,那些把完成度做到 95% 以上却依然频繁延期的组织,问题从来不在填报纪律,而在于任务属性没有被识别、流程节点没有被定义、证据强度没有被要求。加更多的填报字段解决不了这个问题,只会让数字更漂亮、现实更糟糕。
回顾整个方案,我认为有三个观点是反直觉但值得坚持的:
- 完成度必须允许下降,且下降不追责,否则真实的坏消息永远不会被上报。
- 完成度不能直接挂个人绩效,一旦挂钩,它就从管理指标退化成博弈工具。
- 属性分类必须统一,节点权重不必统一,这是兼顾可比性和业务真实性的唯一路径。
如果你准备开始行动,我建议按这个顺序推进:
- 本周内:抽取最近 3 个月的 100 个管理层任务,人工评估真实完成度,算出你当前的实际偏差率。这个数字通常会让管理层震惊。
- 两周内:定出不超过六类的任务属性,检查现有工具是否支持自定义工作项类型和状态流。如果不支持,先解决工具能力问题。
- 一个月内:先只上线属性分类,不改完成度算法。等属性覆盖率达到 80% 之后再引入证据分级。
- 两个月内:上线完成度自动计算、跃迁告警和回退留痕三条规则,同时明确"完成度不进个人绩效"这条边界。
- 三个月后:用承诺达成率、完成度偏差率、口径一致率三个指标复盘,再决定是否微调节点权重。
最后提醒一句:这套规范的价值不在于第一版设计得多完美,而在于它能否被持续调整。选一个能让 PMO 自己改规则、不需要找开发排期的环境,比选一个功能列表最长的工具重要得多。完成度规范是一个长期迭代的组织资产,不是一个可以一次交付的软件功能。
常见问题解答(FAQ)
1. 完成度百分比和实际验收状态对不上,管理层汇报到底该按哪个口径统计?
我在给管理层做月度汇报时经常卡在这件事上:任务卡片上显示90%,我自己也知道交付物其实还没通过评审,最后只能凭印象再改一遍数字。后来发现不是我一个人的问题,而是团队里「进度百分比」和「是否验收通过」这两个口径从一开始就没分开。
把完成度拆成两个独立字段:进度百分比只用于排期预测,交付状态只用于汇报和考核。统计口径建议统一为:任务完成度=已通过验收的子项数÷子项总数,权重按工作量分配,不用人工拖百分比。
同时固定四个锚点值0%、30%、70%、100%,其中0%代表未启动、30%代表方案或物料已产出、70%代表已提交待验收、100%只在验收人确认后才允许置位。报表按每周固定时点快照取值,避免事后追溯改动。
判断依据很直接:管理层要看的是可交付结果,百分比只是过程信号,两个口径混用必然出现「汇报100%但里程碑延期」的尴尬。
2. 管理层任务和一线执行任务混在同一张表里,任务属性字段该怎么设计才不至于做成两张皮?
我们公司的任务体系里既有老板直接盯的战略级任务,也有研发每天推进的细碎任务。一开始用同一套属性字段,结果管理层嫌字段太少、看不出重点,一线嫌必填项太多、不愿意填,最后数据质量两边都不满意。我后来改成分层设计才好一点。
做两层属性。通用层放所有任务都要有的:任务类型、负责人、起止时间、完成度、交付物链接、验收人。管理层扩展层放决策必需的:任务层级(战略/项目/里程碑/执行)、业务归属、优先级P0到P3、关键指标与目标值、风险状态、上报周期。
结构上管理层任务按里程碑粒度建,执行任务挂到里程碑下面,用父子关系自动汇总完成度,而不是让一线手工往上填。必填字段总数控制在5个以内,其余字段设默认值并支持从父任务自动继承业务归属和优先级,配置上靠某项目管理平台的自定义字段、字段必填规则和自动化规则就能实现。
判断依据:每增加一个必填字段,填写准确率都会下降,所以只在「不填就没法做决策」的字段上强制。
3. 完成度流程落地的关键指标到底该盯哪几个?有没有能直接用的数据口径和阈值?
我做方案时最怕指标一堆但没人看,之前列了十几个指标,管理层一眼扫过只问了句「所以现在到底卡在哪」。后来我压缩到四个,每个都给出固定口径和参考阈值,周会上直接看趋势,讨论效率高很多。
建议盯四类。第一,完成度口径一致率=抽查任务中完成度与交付状态一致的数量÷抽查总数,目标≥95%,每周随机抽20条。第二,属性填写及时率=在任务启动前就填好计划字段的任务占比,目标≥90%。第三,里程碑准时达成率=按计划日期完成验收的里程碑数÷当期到期里程碑数,起步阶段先建基线,再按季度设≥80%。
第四,完成度虚高率=流转到100%后被退回或实际延期超过3天的任务占比,目标≤5%。统计口径统一为:按周固定时点取快照,按任务创建时间归属统计周期,剔除已取消任务。单个数值意义有限,连续4周的走势才值得在会上讨论。数据来源直接取工具内的字段变更日志,不用安排人手工统计。
4. 一线抵触填完成度和任务属性,流程根本推不动,有没有实际可操作的办法?
我推这套东西时最头疼的从来不是工具配置,而是组长一句「填这些浪费时间」,还有人习惯在任务收尾时把完成度从0一次性拉到100。硬压考勤式检查只会让数据更假,后来我们换了三个动作,才慢慢把习惯养起来。
第一是减负:把必填字段压到最少,完成度按状态自动计算,只在提测、评审、发布这几个流转节点上手动确认一次。第二是嵌入:把填写动作挂到团队本来就要做的流转动作上,不额外开会、不额外填表,一次录入同时满足周报数据需求。
第三是让数据有回报:管理层周会直接用系统里的数据,不再要求团队另外准备汇报材料,谁的数据准谁省事,这一点比任何制度都管用。同时把完成度准确性放进项目复盘,只追责长期异常值,比如连续3周虚高率超过15%的团队,而不是盯着某一个任务。
判断依据是,规范的存活靠「填了有用」而不是「不填罚款」,先选2到3个团队做试点、跑完两个完整迭代再推广,成功率明显高于一次性全公司上线。
核心关键词
文章包含AI辅助创作:完成度流程与规范:管理层任务属性落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/359363
读者评论
属性化口径这个方向我认同,但落地成本值得警惕。我们曾在某项目管理平台里给任务加类型标签,结果前端填报量直接翻倍,一线为了省事开始乱选默认标签,覆盖率是上去了,口径准确率却没动。如果属性覆盖率只看字段填没填,很容易又变成一场填表比赛。
双轨制我认,但审计角色由谁担任是个死结。我们让项目管理办公室兼审计,两个月后就变成走过场,因为审计结论直接挂钩总监们的年终评优,没人愿意对着实权部门较真。审计独立性恐怕比方法本身更难解决。
看完全篇有个疑问:承诺达成率作为北极星指标,会不会反过来诱导管理层在立项时刻意把承诺日期放宽?我们去年就出现过这种情况,达成率从62%涨到85%,但项目平均周期拉长了近三周。指标本身没错,配套的立项审核如果跟不上,很容易被反向利用。
