完成度流程与规范:管理层任务属性实操方法关键指标

去年我帮一家约 400 人的 SaaS 公司做研发效能复盘,拿到了一份让我印象很深的报表:项目管理平台上"任务完成度"字段的平均值是 92.3%,但同期版本按时交付率只有 58%。也就是说,执行层填出来的完成度和真实交付之间,差了整整 34 个百分点。更离谱的是,抽查 30 个"完成度 100%"的任务里有 11 个连测试环境都没上过。这不是某个团队偷懒,而是"完成度"这个字段从设计之初就没有被当成一个需要规范和流程约束的管理属性来对待。

这篇文章我想聊的就是这件事:管理层到底该怎么管"完成度"。不是加一个百分比字段、开一次会强调一下,而是要把它做成一套有流程、有规范、可校验、可消费的属性体系。我会讲清楚核心结论、常见误区、判断逻辑,也会给出以 PingCode 为例的中大型组织落地案例和实操数据。

一、核心结论:完成度是状态契约,不是进度条

先把结论摆在最前面,因为它会决定后面所有的设计思路。完成度不应该是一个由执行人自由填写的进度条,而应该是一份由上下游共同约定的状态契约。所谓契约,意味着它有明确的定义、有准入条件、有确认人、有消费方,填写的人不能随便改,读取的人能直接信任。

1. 完成度真正的定义对象是"可交付性"

很多人把完成度理解成"我做了多少",也就是工作量进度。这是最容易走偏的起点。工作量进度是执行者视角,管理者根本消费不了它,管理者关心的是"这个东西现在能不能被别人接手、能不能被集成、能不能被验收"。

所以完成度应该定义的是可交付性等级,而不是工作量比例。一个任务从"开始"到"可被下游信赖",中间要经过若干可验证的门槛。每跨过一个门槛,完成度才往上走一级。这些门槛是客观的、可观测的,不是主观的。

举个例子:代码写完不等于可交付,代码提交并合并、CI 通过、自测通过、关联需求有测试用例覆盖,才叫"可被测试接手"。这个"可被测试接手"就是一级可交付性,它对应一个完成度等级,而不是一个百分比。

2. 管理层真正要管的是三个问题

在完成度这件事上,管理层不需要去管网团队每天填什么,需要管三件事:

  • 谁定义:完成度的等级和准入条件由谁定?答案应该是流程负责人加下游角色的共同约定,不是执行人自己。
  • 谁确认:跨入某一等级由谁确认?答案应该是下游或系统,而不是同一个人既当运动员又当裁判。
  • 谁消费:这个字段最终喂给谁?如果没人消费,它就不该存在。管理层报表、版本风险预警、资源调配,这些才是消费方。

这三个问题里任何一个缺位,完成度都会迅速退化成"心理安慰字段"。我见过太多团队,字段设了三年,没人知道 60% 和 80% 到底差在哪。

3. 一句话公式

我把这件事压缩成一句话,方便管理层在评审会上直接用:

可信的完成度 = 分层状态机 × 下游确认 × 自动化校验 × 明确消费方。

四个因子是乘法关系,任何一个趋近于零,整体就不可信。这也是为什么单纯"加一个必填字段"从来解决不了问题。

完成度流程与规范:管理层任务属性实操方法关键指标

二、背景与真实场景:完成度为什么会系统性失真

在讲方法论之前,我想先把失真这件事讲透。因为大多数管理者以为失真是个别人的诚信问题,实际上它是结构性问题,换一批人照样发生。

1. 一个中大型组织的真实失败场景

回到开头那家 400 人的公司。他们的完成度字段最初是这么设计的:任务创建时默认 0%,执行人每完成一部分就自己往上调,100% 表示做完。管理层的本意是"让进度可视化"。

上线一年后出现了几个连锁反应。第一,执行人普遍倾向于把完成度填高,因为填低会被追问,填高没人查。第二,项目经理开始不信任这个字段,自己另建一张 Excel 追踪表,导致双份数据。第三,到了季度汇报,管理层发现字段和实际交付对不上,干脆放弃使用,字段沦为摆设。

整个过程里没有一个人是坏人,每个人都在做局部最优选择。问题的根源是字段的设计把"填写"和"确认"合并在同一个角色身上,同时又没有成本约束。

2. 完成度失真的四种典型症状

我后来把这类问题总结成四种症状,管理层可以直接拿来自查:

症状 表现 根因 典型发现方式
通胀型失真 完成度平均值长期高于交付率 20% 以上 自评制 + 无校验 对比字段均值与版本按期率
断层型失真 大量任务卡在 80%-90% 长期不动 缺最后一级准入条件 看长时间停留分布
跳变型失真 完成度从 10% 直接跳到 100% 等级粒度太粗或无人维护 看状态流转日志
孤儿型失真 字段无人消费,报表里从不出现 没有下游消费方 查字段引用次数

这四种症状里,断层型最隐蔽也最危险。因为 80% 看起来很像"快完成了",管理者会据此判断风险可控,但实际上从 80% 到可交付可能还有大量集成和联调工作,而这些工作恰恰是最容易延期的地方。

3. 为什么 100 人以上组织必然遇到这个问题

小团队不填完成度也能运转,靠的是口头同步和彼此熟悉。但组织一旦超过 100 人,就会出现三个结构性变化:

  1. 信任半径不足。管理层无法认识每个执行人,只能依赖数据,数据一旦失真就没有替代判断依据。
  2. 跨角色交接变多。开发、测试、产品、运维之间的交接点成倍增加,每个交接点都需要一个可信的完成度信号。
  3. 决策粒度变细。资源调配、版本取舍、风险预警都需要按任务或需求级别判断,粒度不够就无法决策。

这也是我一直建议中大型组织把完成度当成基础设施来建设的原因。它不是一个报表字段,而是一套跨角色协作协议。

完成度流程与规范:管理层任务属性实操方法关键指标

三、拆解常见误区:五种让完成度报废的设计

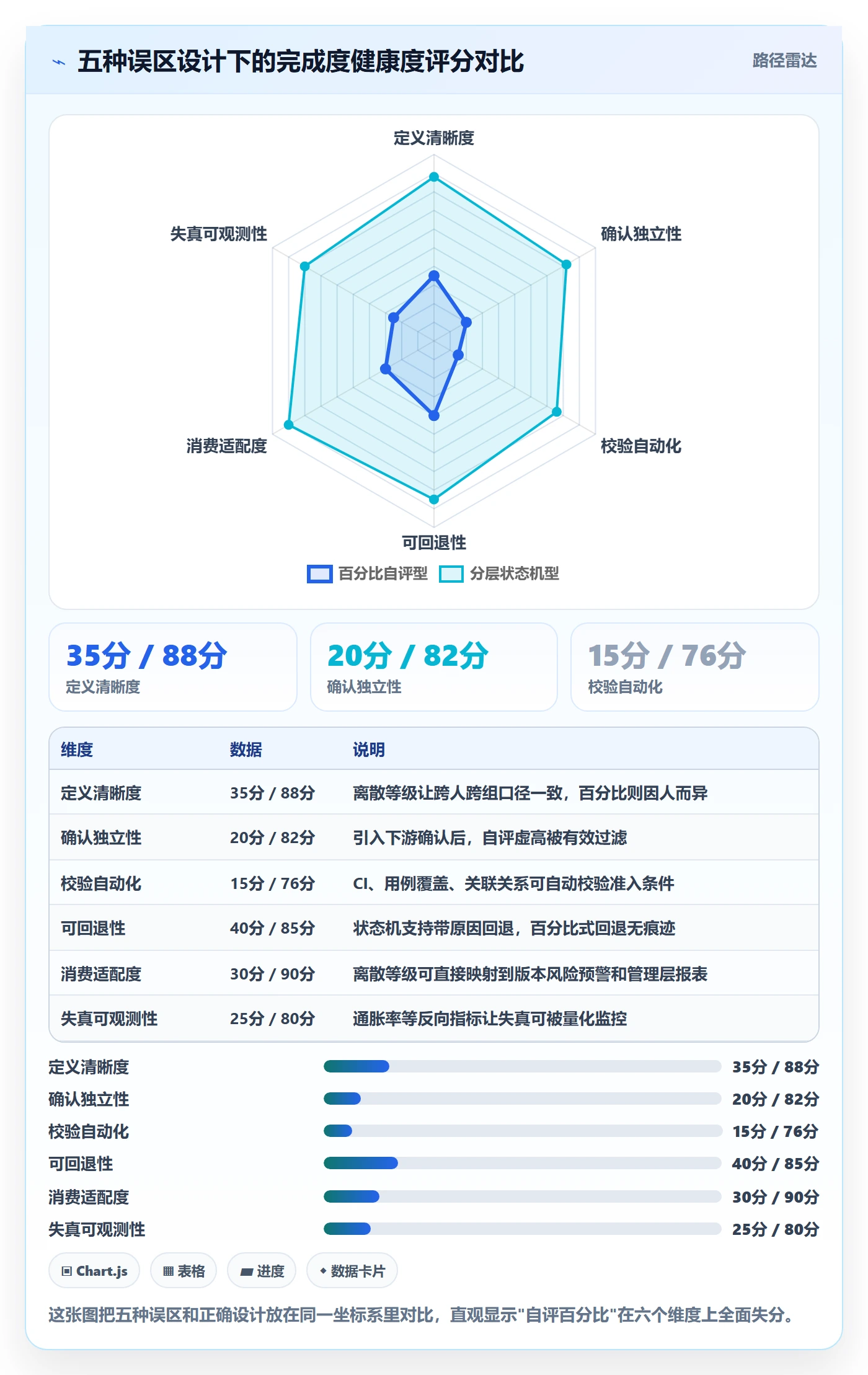

下面五种误区我在不同公司反复见过,它们往往同时出现,互相加剧。逐一拆开讲,方便对照自查。

1. 误区一:用百分比代替离散等级

百分比最大的问题是它看起来精确,实际上不可校准。10% 和 20% 的区别在每个人心里都不一样,60% 和 70% 更是如此。管理者拿到 67% 这个数字,根本无法判断它对应的可交付状态。

更麻烦的是,百分比天然鼓励"平滑填写"。执行人为了让进度看起来线性,会机械地在每周把数字加一点,而不是在真正跨过门槛时才更新。这样一来,字段反映的是日历,而不是现实。

正确做法是先用离散等级,只在展示层才考虑折算成百分比。比如四级:未开始、进行中、待验收、已交付。四个等级每个人都能对齐,跨团队也能对齐。

2. 误区二:同一个人既填写又确认

这是失真最直接的来源。只要执行人可以自己宣布"我做完了",完成度就永远偏向乐观。这不是道德问题,是认知问题,人在评估自己工作时,天然会低估剩余工作量,这在行为经济学里叫规划谬误。

解决方案不是要求大家"如实填写",那没有可操作性。解法是把确认权交给下游。开发的任务由测试确认,测试的任务由产品确认,产品的需求由业务确认。确认动作有成本,所以不会随意通过。

3. 误区三:把"开发完成"当成"需求完成"

这是最常见也最贵的一个误区。开发说"我代码写完了",任务标 100%,但需求层面其实还没集成、没联调、没过回归。结果版本发布前一周,才发现一堆需求卡在集成环节。

要区分任务级完成度和需求级完成度。任务级可以快,需求级必须慢且严格。一个需求下面挂十个任务,十个任务全 100%,不等于需求可以交付。

(1)任务级与需求级的差异对比

维度 任务级完成度 需求级完成度
确认人 开发自检 + 代码评审人 测试 + 产品经理
门槛数量 2-3 级 4-5 级
是否可回退 可频繁回退 回退需记录原因
消费方 团队内部看板 管理层版本风险报表
典型失真后果 局部返工 版本延期、发布事故

4. 误区四:完成度和工时、进度混用

有些团队把完成度当成工时消耗比例,比如投入 8 小时做了 3 小时就填 37.5%。这会让完成度彻底失去交付含义,因为它和"能不能被接手"没有关系。一个人在错误方向上花了 8 小时,完成度填 100%,实际交付价值是零。

我建议把三个属性严格分开:完成度讲可交付性,工时讲成本,计划偏差讲进度。三者混在一起,任何一个都不准。

5. 误区五:只填不校验,也没有反向指标

最后一个误区是缺乏闭环。字段填完之后,没有人核对,也没有指标去反映失真程度。结果就是失真可以长期存在而无人察觉。

成熟的做法是设置反向指标,比如"完成度通胀率",即完成度均值减去按期交付率。这个差值持续超过 15 个百分点,就说明字段已经不可信,需要重新校准。

完成度流程与规范:管理层任务属性实操方法关键指标

四、专业判断逻辑:完成度该怎么设计

讲完误区,进入正题。下面这套设计逻辑是我在多个中大型组织里反复打磨出来的,核心是五步:分层、状态机、属性、校验、指标。

1. 第一步:按管理层级分层定义完成度

不要试图用一个字段解决所有问题。至少要分三层:

  • 任务级:面向执行和协作,关注"这块活能不能交给下一个人"。
  • 需求级:面向交付和验收,关注"这个用户价值能不能上线"。
  • 版本级:面向发布和风险,关注"这个版本能不能按期发"。

三层之间是聚合关系,但不是简单平均。需求级完成度取的是"所有任务中最慢的那个关键路径",而不是平均值。版本级完成度取决于未完成需求的数量和风险等级,而不是需求完成度的算术平均。

这一点很多团队搞错了。他们用平均法聚合,结果十个任务九个完成、一个卡死,完成度还能显示 90%,管理层看到一片祥和,实际上版本已经岌岌可危。

2. 第二步:用状态机替代自由字段

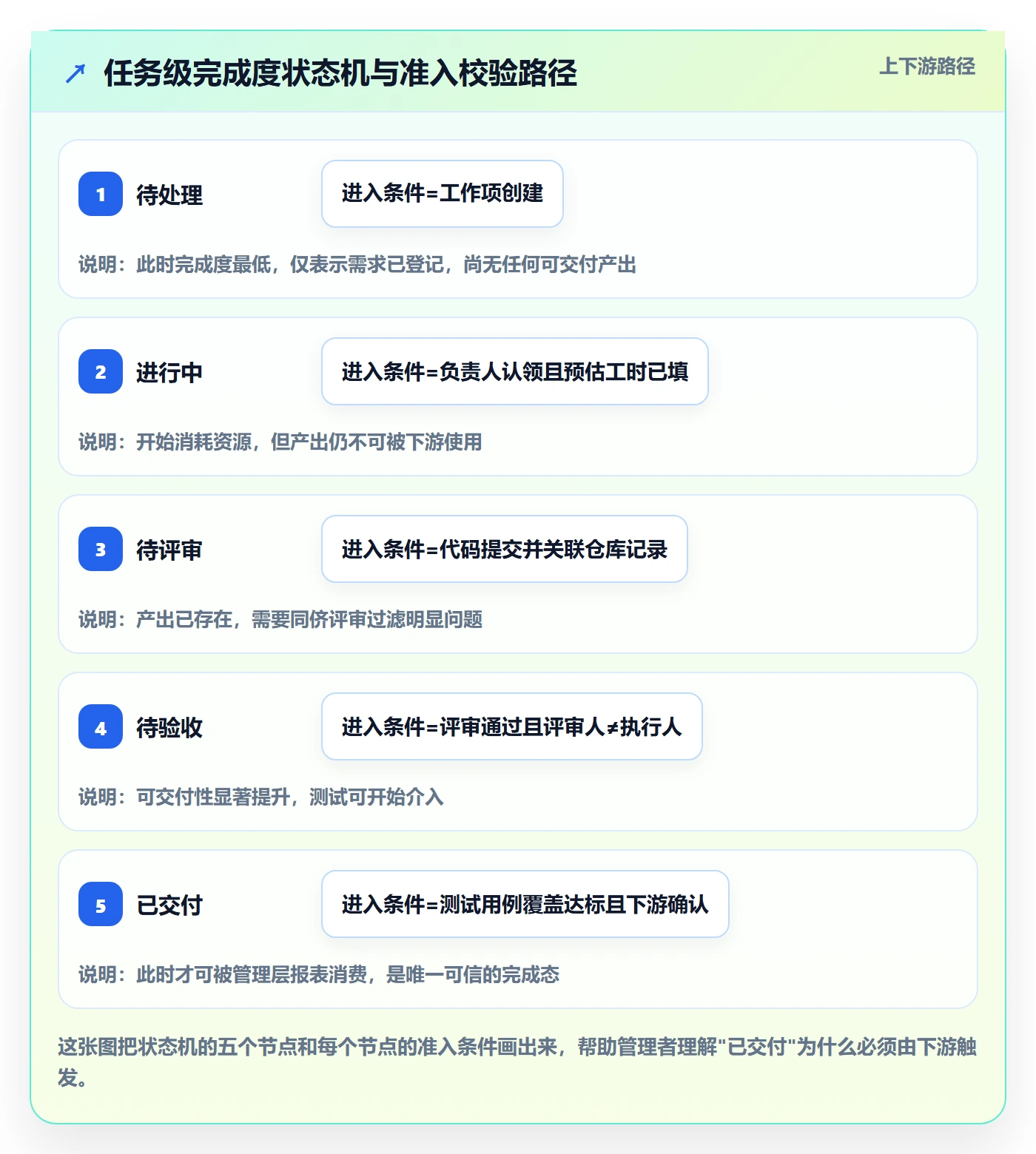

状态机的好处是每个状态都有明确的进入和退出条件,而且流转过程有日志。我通常建议把任务级设计成五态:

  1. 待处理:已创建,未分配或未开始。
  2. 进行中:已被认领并开始工作。
  3. 待评审:代码或产出已提交,等待同侪评审。
  4. 待验收:评审通过,等待测试或下游确认。
  5. 已交付:下游确认通过,可被消费。

关键在第四到第五态的跃迁。"待验收"到"已交付"必须由非执行人操作,且必须满足准入条件才能流转。这是整个体系的命门。

3. 第三步:把准入条件做成属性而非口头约定

准入条件要落到具体字段上,否则没法自动校验。我常用的属性组合包括:

状态跃迁 必填属性 校验方式
待处理 → 进行中 负责人、预估工时、所属需求 系统必填校验
进行中 → 待评审 代码提交记录、变更说明 关联仓库提交自动带入
待评审 → 待验收 评审人、评审结论、自测记录 评审人账号不能等于执行人
待验收 → 已交付 测试用例覆盖、验收人、验收结论 用例覆盖率阈值 + 验收人角色校验

把这些做成系统规则,比开十次会强调"要认真填"有效得多。因为规则不依赖于人的自觉,它对所有人都一致。

4. 第四步:用自动化校验和反向指标兜底

自动化校验有两个方向。正向是"满足条件才允许流转",反向是"发现异常主动告警"。我建议至少配置这几条规则:

  • 执行人与验收人相同,直接拦截并记录。
  • 需求关联的测试用例覆盖率为零,禁止流转到已交付。
  • 任务在"待验收"停留超过 N 天,自动通知项目经理。
  • 完成度通胀率超过阈值,触发字段健康度告警。

反向指标里最重要的一条是通胀率。完成度通胀率 = 任务完成度均值 − 版本按期交付率。这个指标不需要精确,它只要能反映趋势就足够有价值。

5. 第五步:让完成度有明确的消费方

最后一个环节是消费。字段一旦被消费,就有了被维护的动力。我通常推荐三个消费场景:

  1. 版本风险看板:按需求级完成度排序,标出高风险需求。
  2. 资源调配依据:识别长期卡在待验收的任务,判断是资源不足还是流程阻塞。
  3. 效能复盘输入:用通胀率、断层率等指标评估流程健康度。

如果一个字段找不到消费方,我的建议是直接删掉。多一个没人看的字段,只会增加填写成本,稀释其他字段的可信度。

完成度流程与规范:管理层任务属性实操方法关键指标

五、实操案例:某 500 人企业的完成度改造与数据观察

下面这个案例来自一家约 500 人的企业服务公司,主营 SaaS 产品,研发团队约 260 人,分 6 条产品线。他们遇到的问题非常典型:完成度字段用了两年,管理层已经不看了。

1. 改造前的基线数据

我进场时先做了基线盘点,数据来自他们平台近三个月的导出报表:

  • 任务完成度字段填写率:94%(强制必填)
  • 任务完成度均值:91.7%
  • 版本按期交付率:62%
  • 完成度通胀率:29.7 个百分点
  • 任务在"完成"状态后发生返工的比例:23%

这组数据里最能说明问题的是最后一项。近四分之一的任务在标记完成后又发生了返工,意味着"完成"这个状态本身没有约束力。

2. 在 PingCode 上的落地方式

他们最终选择在这套平台上做改造,原因有三个:一是支持自定义工作流和字段级权限,二是能把状态流转和自动化规则绑定,三是 6 条产品线可以共用一套工作项类型但各配流程。

具体做了四件事。第一,把原来的完成度百分比字段下线,改为五态工作流。第二,为每个状态跃迁配置准入校验。第三,把执行人和验收人分离,做成系统硬约束。第四,接入自动化规则做异常停留告警。

改造过程中有一个细节值得说:他们没有一次性全量切换,而是先在其中两条产品线试点六周,把状态流转日志和真实交付数据做对齐,确认口径无误后再推广。这个做法避免了一次性切换带来的口径混乱。

3. 配置示例

下面是我帮他们写的一段状态流转校验规则,用来拦截"执行人自验收"这个高频漏洞。这段逻辑跑在自动化规则引擎里,每次状态流转都会触发:

{
"rule_name": "block_self_acceptance",

"trigger": "work_item.state.transition",

"from_state": "待验收",

"to_state": "已交付",

"conditions": [

{ "field": "acceptor_id", "operator": "not_equals", "value": "assignee_id" },

{ "field": "acceptor_role", "operator": "in", "value": ["tester", "product_manager"] },

{ "field": "test_case_coverage", "operator": "greater_than", "value": 0.8 },

{ "field": "linked_test_cases", "operator": "count_greater_than", "value": 0 }

],

"on_fail": {

"action": "reject_transition",

"message": "执行人与验收人不能相同,且需满足用例覆盖与关联用例条件"

}

}

这段规则上线后,第一个月就拦截了 380 多次违规流转。有意思的是,其中大部分不是故意违规,而是执行人习惯了老流程随手点的。规则的价值不在于惩罚,而在于用系统动作把新习惯固化下来。

4. 改造后的数据对比

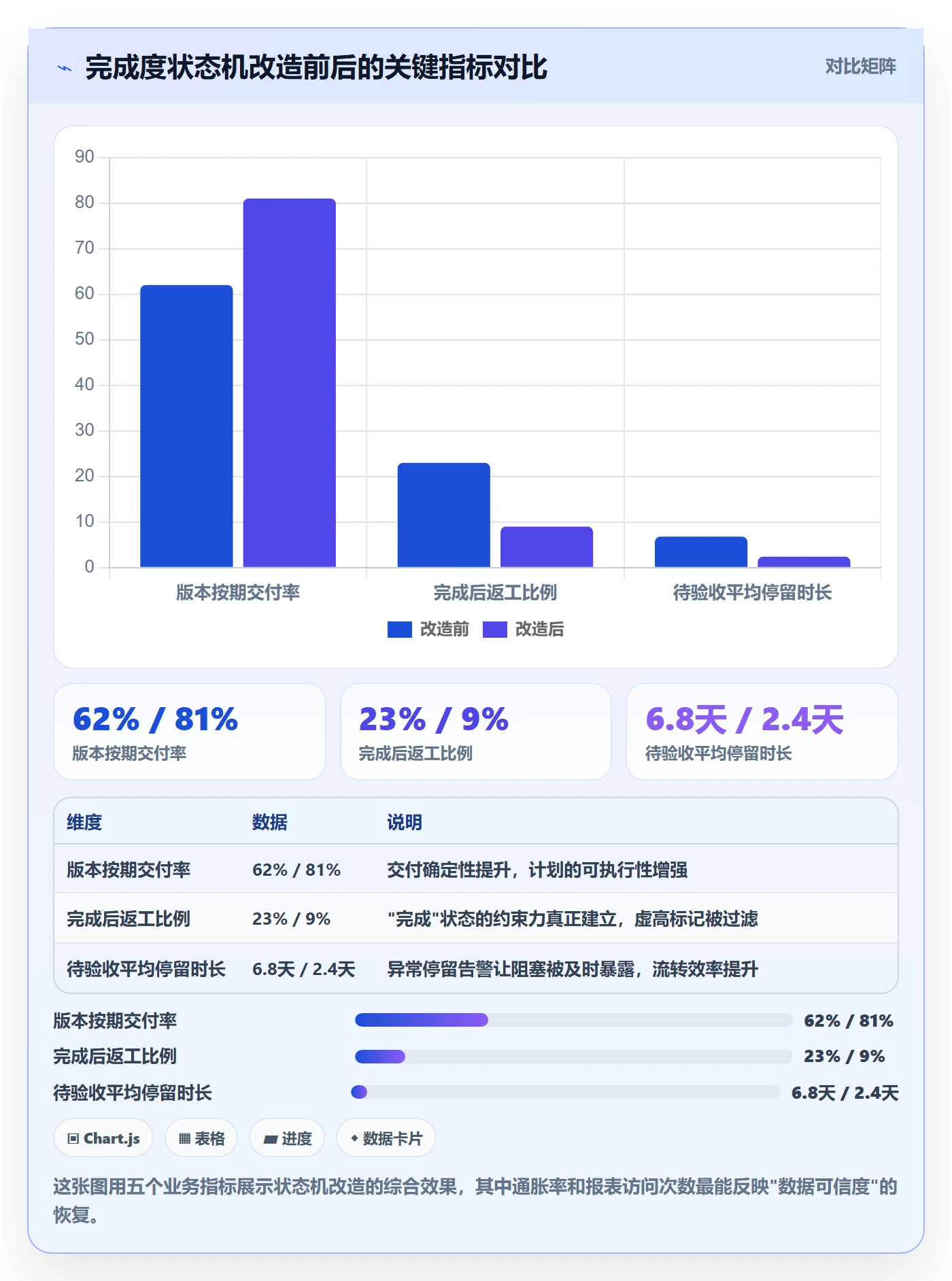

改造满一个季度后,我拿到了对比数据。需要说明的是,这些数据来自该企业内部平台导出,样本为 6 条产品线、约 1200 个工作项,属于单企业观察值,不代表行业普遍水平。

指标 改造前 改造后 变化
完成度通胀率 29.7 pt 8.2 pt 下降 21.5 个百分点
版本按期交付率 62% 81% 提升 19 个百分点
完成后返工比例 23% 9% 下降 14 个百分点
待验收平均停留时长 6.8 天 2.4 天 缩短 4.4 天
管理层使用平台报表频率 每月 1.2 次 每周 3.5 次 显著上升

我最关注的其实不是交付率提升了多少,而是最后一项。管理层重新开始看平台报表,说明字段重新获得了信任。这是整件事里最难也最关键的转变。

5. 迁移与私有化部署的额外考量

这家公司当时还有一个隐性的迁移需求,他们原来用的是一套海外的项目管理平台,既想摆脱许可成本,又担心数据合规。所以他们在做完成度改造的同时,把工作项和流程一起迁了过来。

对于 100 人以上的组织,我建议在做流程改造的时候一并考虑部署形态和数据归属。特别是金融、制造、政企类客户,工作项里往往包含产品规划、客户信息甚至报价细节,这些内容放在公有环境里是有合规风险的。支持私有化部署、支持从海外平台平滑迁移的能力,应该作为选型时的硬性门槛。

迁移的关键不是数据搬迁,而是流程映射。完成度状态机这种强流程属性,如果在迁移时被压扁成单一字段,等于白做。所以我通常建议先做流程映射表,再做数据搬迁:

旧平台状态 -> 新平台状态 映射规则
To Do -> 待处理 默认

In Progress -> 进行中 默认

Code Review -> 待评审 补全评审人字段

Ready for QA -> 待验收 补全用例关联

Done (自评) -> 待验收 强制降级,需下游确认后才升到"已交付"

Closed -> 已交付 仅保留有验收记录的历史数据

注意第四行。很多团队迁移时直接把手动标记的 Done 映射成"已交付",结果把历史失真数据一起带进了新系统,新体系的公信力从第一天就被稀释。正确的做法是把它降一级,让新流程重新确认一次。

完成度流程与规范:管理层任务属性实操方法关键指标

六、不同情况下的行动建议

方法论讲完了,但落地必须看组织规模和成熟度。下面分三档给出具体建议,你可以直接对号入座。

1. 100 人以下的团队:先做轻量级状态机

这个规模不要上复杂的准入校验,会拖慢节奏。我的建议是:

  • 任务级只保留三态:待处理、进行中、已完成。
  • 唯一硬约束是:已完成必须由非执行人确认。
  • 不做用例覆盖率这类自动化校验,太重。
  • 每月看一次通胀率,超过 20 个百分点再考虑加约束。

核心目标是把"自评完不成"这个习惯先建立起来。这一步做到了,后面加任何规则都顺。

2. 100 到 500 人的组织:上完整状态机加校验

这是收益最明显的一档。建议:

  1. 任务级五态,需求级独立完成度,两层分开。
  2. 状态跃迁配置必填属性和角色校验。
  3. 接入自动化规则做异常停留告警。
  4. 把完成度通胀率纳入研发效能月度看板。
  5. 选型时优先考虑支持自定义工作流、私有化部署和跨平台迁移的工具。

这一档的关键是把流程固化到工具里,而不是写在文档里。文档没人看,工具说了算。

3. 500 人以上或多产品线组织:分层治理加独立度量

这个规模下,最大的风险是各产品线各搞一套。建议:

  • 建立统一的工作项类型和状态定义基线,不允许随意新增状态。
  • 各产品线可以在基线之上扩展属性,但不能改变核心流转逻辑。
  • 设置独立的效能度量角色,负责监控通胀率、断层率和回退率。
  • 每季度做一次完成度健康度审计,检查是否有字段退化。

我见过一家 1200 人的公司,因为没有统一基线,六个产品线搞出了六套完成度定义,跨线协作时根本对不上。治理成本远高于一开始统一口径的成本。

完成度流程与规范:管理层任务属性实操方法关键指标

七、不同情况下的取舍

任何流程设计都是取舍。我列出三个最难权衡的点,并给出我的判断倾向。

1. 粒度与填写成本的取舍

状态越细,可信度越高,但填写成本也越高。五个状态大概是甜点区,超过七个状态就会开始出现"随便点一个"的情况。

我的倾向是:宁可少两级状态,也要保证每一级都有明确的门槛。三个有门槛的状态,胜过一个没有门槛的七级流程。因为无门槛的状态本质上还是自评,只是把百分比换成了下拉框。

(1)不同粒度方案的对比

方案 状态数 填写成本 可信度 适用规模
极简式 2 态 极低 低 20 人以下
轻量式 3 态 低 中 20-100 人
标准式 5 态 中 高 100-500 人
精细式 7 态以上 高 中高(易退化) 500 人以上且有专职流程角色

2. 流程刚性与团队灵活性的取舍

硬约束越多,短期效率越受影响。尤其是"执行人不能自验收"这条,刚上线时会引起不小的反弹,因为大家觉得多了一道手续。

我的判断是:核心约束必须刚性,外围约束可以柔性。执行人分离、用例覆盖这类直接影响交付质量的门槛,要用系统硬拦。而像停留时长告警、字段完整度提示这类,可以先做成通知,观察一两个迭代再决定是否升级为硬约束。

这家 500 人企业就是这么做的。他们第一版只硬拦了自验收,其余都是提醒。等团队习惯了,再把用例覆盖升级成硬约束,反弹就小很多。

3. 自动化投入与人工抽查的取舍

自动化规则需要开发和维护成本。如果团队规模不大,人工抽查反而更划算。我的经验阈值是:

  • 工作项月新增低于 500 条,可以靠项目经理每周抽查 20 条,成本更低。
  • 月新增 500 到 2000 条,建议上自动化规则,人工已经覆盖不过来。
  • 月新增超过 2000 条,必须上自动化,且需要独立的规则维护人。

这里有个容易被忽略的点:自动化规则本身也会腐化。产品迭代后工作项类型变了,规则没跟着改,就会出现大量误拦截或者漏拦截。所以规则库要像代码一样纳入版本管理,每次流程变更都要同步评审。

4. 私有化部署与效率的取舍

对于数据敏感的组织,私有化部署几乎是必选项,但代价是升级节奏变慢、需要自有运维能力。我的建议是把它当作合规成本而不是效能成本来评估。

在做完成度这种核心流程改造时,我倾向于优先保证数据主权,再在部署形态内部优化流程效率。因为完成度字段里往往沉淀了产品路线、客户优先级这类高敏感信息,一旦泄漏,损失远大于运维多花的那点人力。

八、总结与下一步

写到这里,我想把整篇文章压缩成几个可以带走的判断。

第一,完成度不是进度条,是状态契约。它的价值不在于数字精确,而在于跨角色可对齐、可被下游信任。只要它还是执行人自评的一串百分比,管理层就永远拿不到可以决策的数据。

第二,可信度来自四个因子的乘积。分层状态机、下游确认、自动化校验、明确消费方,缺一不可。任何试图只靠"强调填写规范"来解决问题的方案,都会在三个月内退化回原点。

第三,收益最明显的规模区间是 100 到 500 人。这个区间既有跨角色协作的真实需求,又还没有形成治理惯性,改造阻力最小。案例里的企业正好落在这个区间,一个季度就把通胀率从 29.7 个百分点压到 8.2 个百分点。

第四,选型时把私有化部署和迁移能力当成硬门槛。完成度流程会长期沉淀在工具里,工具换起来很痛。对于中大型组织,能否私有化部署、能否从现有平台平滑迁出,比多十个花哨功能重要得多。

至于下一步该做什么,我给出一个可以立刻执行的清单:

  1. 本周先盘一次完成度通胀率,用完成度均值减去最近一个季度的版本按期交付率。
  2. 如果差值超过 15 个百分点,把自评完成度字段下线,换成分层状态机。
  3. 先只硬拦一条规则:执行人不能自己确认完成。观察一个迭代的反弹情况。
  4. 第二个月再加用例覆盖、异常停留告警这类次级约束,逐步升级。
  5. 把通胀率放进研发效能月报,让它成为一个被持续盯住的指标。

完成度这件事听起来很小,但它其实是管理层和研发团队之间最重要的一个数据接口。这个接口一旦不可信,后面所有的资源调配、版本决策、效能复盘都会跟着变形。花两三周把它做扎实,回报会持续好几年。

常见问题解答(FAQ)

1. 任务完成度到底按什么口径算,才能让管理层和一线都不扯皮?

我们团队之前每次周会都要为“这个任务算不算完成”吵十分钟,研发说代码合并了就算完,产品说要上线验证才算完。我作为项目负责人被夹在中间,特别想找一个不用每次靠人拍板、换谁来看都一样的口径。

核心是把完成度从“感觉”改成“可验证的交付物状态”。我的做法是给每个任务绑定明确的完成定义,并拆成三到四个状态节点,比如“已开始 / 产出已提交 / 已自测通过 / 已验收”,每个节点都挂一个客观证据:代码合并记录、文档链接、测试报告、验收确认。

完成度不由人填百分比,而按节点自动计算,例如节点权重设成 0 / 30 / 70 / 100。判断一个口径好不好,只看两条:换个人看同样的记录能不能得出同一个完成度;月底回溯时还需不需要再问当事人。

实操上先在一两个迭代里试跑,统计“需要人工解释才能定完成度的任务占比”,如果超过 10%,说明节点定义还不够客观,要回去改节点,而不是去改数字。

2. 管理层看完成度,只盯“平均完成度”这一个数字够不够?

我们老板特别喜欢在大屏上看一个“整体完成度 78%”的进度条,但我很清楚这个数是被几个大任务拉高的,底下十几个小任务其实早就卡住了。我想给他换一套更有决策价值的指标,又怕他觉得我在否定他的看板。

平均值会掩盖长尾,建议在原指标旁边补三个口径:完成度分布(低于 50%、50% 到 80%、高于 80% 的任务数占比)、逾期未完成任务数、以及“完成度停滞天数”,连续 N 天没有任何节点推进的任务数。

我实测过一个 200 人规模的项目集,表面“平均完成度 78%”,对应的分布是 31% 的任务停滞超过 5 天,这个信息远比平均值有用。粒度上以周看趋势,不要看单点,并给每个指标绑定“谁在什么会议上回应”。

管理层真正要回答的问题是“我要不要介入”,所以指标必须能直接指向具体任务和具体责任人,否则就只是装饰性的进度条。

3. 完成度流程和规范写出来容易,怎么保证一线真的在用,而不是月底批量补数据?

我们发过一版完成度填报规范,第一周大家填得挺认真,第三周就开始周五下午批量刷数字,我一看修改时间全挤在同一个小时里。我不想搞成考勤式管控,但数据失真又没法拿来支撑决策,很纠结。

把填报动作绑在原有工作流上,而不是新增一个动作。具体三条:一是完成度不让人手填百分比,而在流转动作里自动触发,比如提交自测、验收通过这些节点,人只负责点“通过 / 驳回”;二是必填字段压到最少,超过 5 个必填项的流程几乎一定会被绕过;

三是设抽样校验,每周随机抽 10% 的已完成任务,检查证据链接是否真实有效,校验结果和团队挂钩而不是和个人的绩效直接挂钩。

判断规范有没有真落地,看“周五 16:00 到 18:00 之间发生的完成度变更占比”,健康值一般在 20% 以下,如果超过 40%,基本可以判定是补录,这个口径比看填报率真实得多。

4. 任务颗粒度和属性怎么设,才能让完成度在跨团队汇总时不失真?

我们产品线下面有好几个团队,有的把一个需求拆成 30 个子任务,有的就拆 3 个,汇总出来的完成度总感觉哪里不对。我试过按任务数量算,也试过按工时加权,两种结果差得挺多,不知道该信哪个。

先统一汇总单元,我一般要求任务颗粒度落在 0.5 到 5 人日之间,超过 5 人日的必须再拆,低于 0.5 人日的合并进父任务不再单独统计。跨团队汇总不建议按任务数量算,用两级加权更稳:一级按父需求加权,权重用人日或故事点;

二级在父需求内部按子任务的节点完成情况计算,这样能避免拆得细的团队被“刷高”。属性上至少保留三个字段:任务类型(需求 / 缺陷 / 技术债)、交付物类型、验收人,有了验收人,完成度才有裁决主体。

判断颗粒度是否合理,可以看同一个父任务下子任务完成度的标准差,如果长期两极分化,比如 0% 和 100% 各占一半,通常说明拆分维度是“按人拆”而不是“按可交付切片拆”,需要重拆而不是重算。

核心关键词

读者评论

梁
梁天佑

下游确认这个思路我认同,但落地成本容易被低估。测试签收本身有排期,任务卡在「待验收」两三天,看板上反而更像风险。我们后来改成自动校验加人工抽检,只有跨端联调的需求才强制人工确认,否则确认动作自己就成了瓶颈。

朱
朱亦辰

完成度通胀率这个反向指标我试过,麻烦在于按期交付率的口径本身不统一,按版本计划日期还是按需求承诺日期算,两个结果能差十几个点。要拿它当预警线,得先把交付率口径钉死在一个地方,不然管理层看到数字还得再吵一轮。

侯
侯宇轩

四级离散等级我们推过,阻力不在定义,在回退。从「待验收」被打回「进行中」要手写原因,不少人干脆先不标待验收,状态全堆在进行中,比百分比还难判断。如果回退能自动带上测试失败单号,接受度会高很多。

文章包含AI辅助创作:完成度流程与规范:管理层任务属性实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358482

赞 (0)
飞飞飞飞
状态怎么做?管理层入门指南:任务属性从0到1
上一篇 2小时前
任务属性分类教程:管理层入门指南,避坑指南
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
