我不准备从“什么是任务属性”这种定义讲起。如果你已经点开这篇文章,大概率是因为你所在团队的任务列表已经乱到没法用报表了。所以先把结论摆出来,后面所有内容都是围绕这四条展开的论证。
1. 属性必须绑定一个真实决策,否则它不该存在
我判断一个自定义字段该不该加,只问一句话:未来三个月内,谁会用它做筛选、做卡点、或者做度量?如果这个问题答不出具体的人名和具体的动作,这个字段就是负债。它消耗的不仅是填写时间,还有后来者的认知成本,一个新人打开任务详情页,看到 40 个字段,第一反应不是“信息真全”,而是“我该填哪个”。
2023 年底我参与的一个 180 人研发团队治理项目里,系统里有 47 个自定义属性,真正出现在日常筛选器里的只有 6 个。治理后我们砍到 19 个,而被使用的属性从 6 个上升到 14 个。字段变少了,可用信息反而变多了,这是任务属性治理最反直觉的一点。
2. 任务属性分四层,混层是绝大多数混乱的根源
我把研发团队的任务属性归为四层:事实层(这个任务客观上是什么)、状态层(它现在处于什么阶段)、归因层(它为什么变成这样)、决策层(我们要拿它做什么判断)。混乱的团队通常是把四层揉在一个扁平列表里,导致“严重程度”和“需求来源”和“灰度批次”并排摆着,谁也说不清优先级。
3. 属性数量有天花板,且与团队规模强相关
这是我实测出来的经验区间,不是教科书结论:50 人以下的团队,核心属性控制在 8-12 个;50 到 200 人,12-20 个;200 到 1000 人,20-30 个,且必须分层分组;1000 人以上,属性数量可以到 35 个左右,但必须配合字段级权限和按项目类型的差异化模板。
超过这个区间会发生什么?填写率断崖式下跌。下面这张图是我们从三家不同规模团队的治理数据中整理出来的对比(示意数据,样本推演,非公开统计)。

4. 落地顺序不能反
我见过太多团队一上来就做自动化规则和看板,结果底层字段命名还是一片混乱。正确的顺序是:统一命名 → 收敛枚举值 → 设定权限与必填规则 → 接入自动化 → 最后做报表和看板。前四步不做完就做第五步,你得到的不是数据看板,是一块精心装饰的垃圾显示屏。
一、背景:为什么研发团队的任务属性一定会失控
失控不是某个人偷懒造成的,它是组织复杂度增长的必然产物。理解这一点很重要,因为如果你把它当成“个别同事乱加字段”来治理,方案一定会跑偏。
1. 属性失控的三个阶段
我把观察到的失控过程拆成三个阶段,你可以对照自己团队现在处于哪一段。
第一阶段是“够用期”,团队 30 人以内,属性通常只有 6-8 个:任务类型、负责人、优先级、状态、迭代、预估工时。这个阶段几乎没有人抱怨,因为所有人都记得住字段含义。
第二阶段是“补丁期”,团队扩张到 60-150 人,新角色进入:有专职测试、有 SRE、有数据合规、有客户成功。每个角色都带来一个新诉求,“能不能加个字段标记一下是否涉及客户数据”“能不能加个字段区分线上问题和预发问题”。字段从 8 个涨到 30 个,通常只用了 12 到 18 个月。
第三阶段是“失信期”,字段超过 30 个之后,填写率跌破 70%,报表开始出现大面积空值。管理层发现看板上的数字和实际交付对不上,于是不再信任系统数据,转头让 PM 每周手工汇总 Excel。系统成了记录工具,Excel 成了决策工具,这是最坏的结果。

2. 五个角色对属性的诉求天然冲突
这是我做访谈时整理出来的角色诉求表,冲突程度远超大多数人预期。你不需要记住全部,但要意识到:你永远无法设计出一套让五个角色都满意的字段体系,你只能设计一套让每个角色都能拿到关键决策依据的最小集合。
| 角色 | 最关心的属性 | 典型诉求 | 与谁冲突 |
|---|---|---|---|
| 产品经理 | 需求来源、客户行业、优先级 | 希望知道需求从哪来、值不值得做 | 研发(认为来源信息无用) |
| 研发工程师 | 任务类型、技术域、预估工时 | 希望减少填写,专注写代码 | 产品、管理层(要更多维度) |
| 测试工程师 | 缺陷等级、复现环境、根因分类 | 希望缺陷可追溯、可归因 | 研发(归因字段容易被追责) |
| SRE / 运维 | 影响范围、是否线上、回滚批次 | 希望故障可关联到变更 | 产品(增加发布流程负担) |
| 管理层 | 交付周期、吞吐量、延期原因 | 希望一句话说清团队健康度 | 所有执行角色 |
3. 填写成本的复利效应被严重低估
“就多加一个下拉框,能花多少时间?”这是最常见的辩护理由。我们来算一次真实的账。假设一个 150 人团队,人均每周处理 12 个任务,每次填写一个多选字段平均耗时 6 秒(包含思考、选择、偶尔填错重填)。

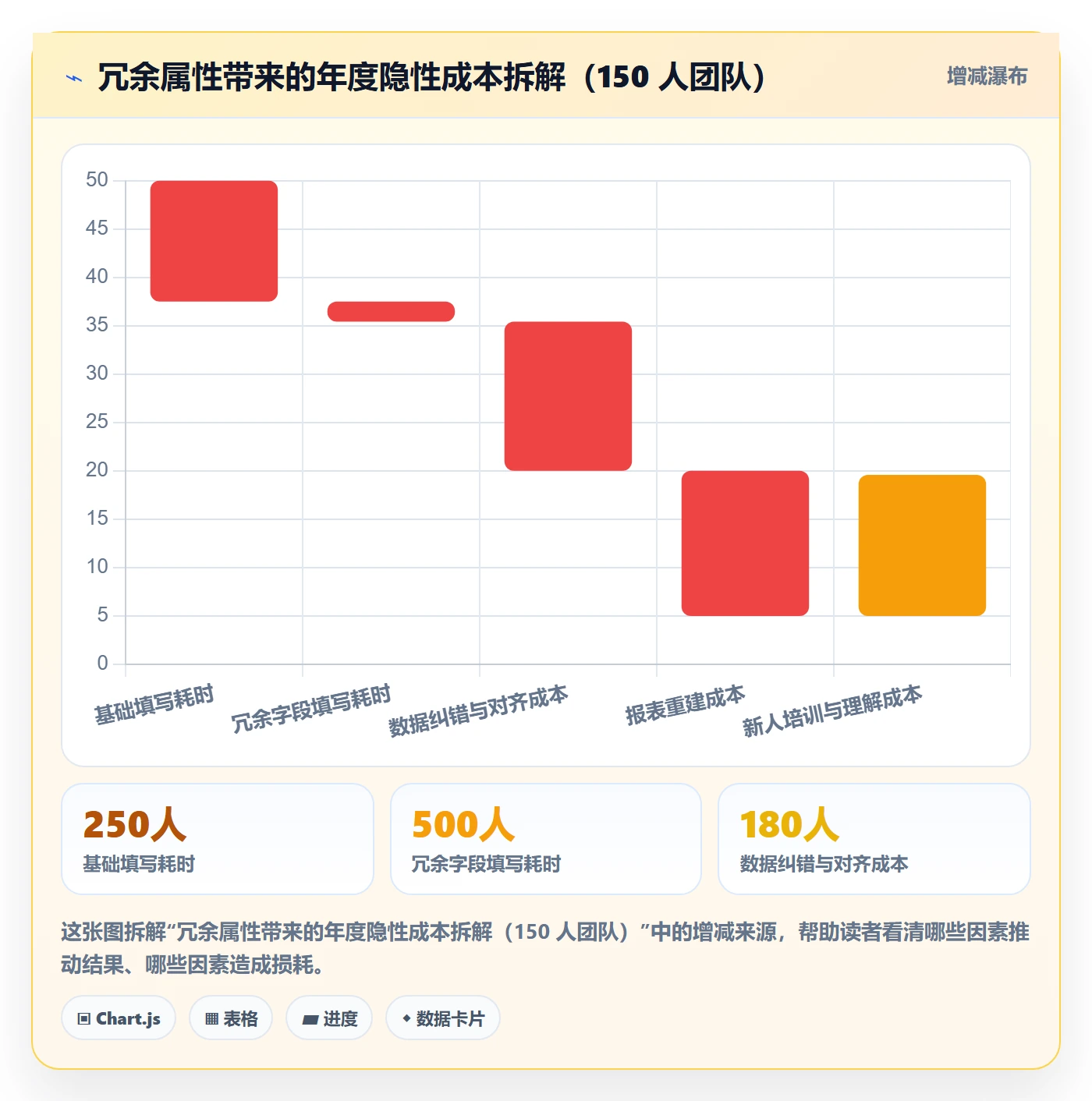

单个字段的年度成本是:150 人 × 12 个任务 × 50 周 × 6 秒 ≈ 90000 秒,也就是 25 人时。30 个自定义字段里如果有 20 个是冗余的,年度浪费就是 500 人时。按一个高级工程师 150 元/人时计算,这是 7.5 万元/年,而这还没算上错误数据带来的决策偏差。

二、七个常见误区,逐条拆开讲

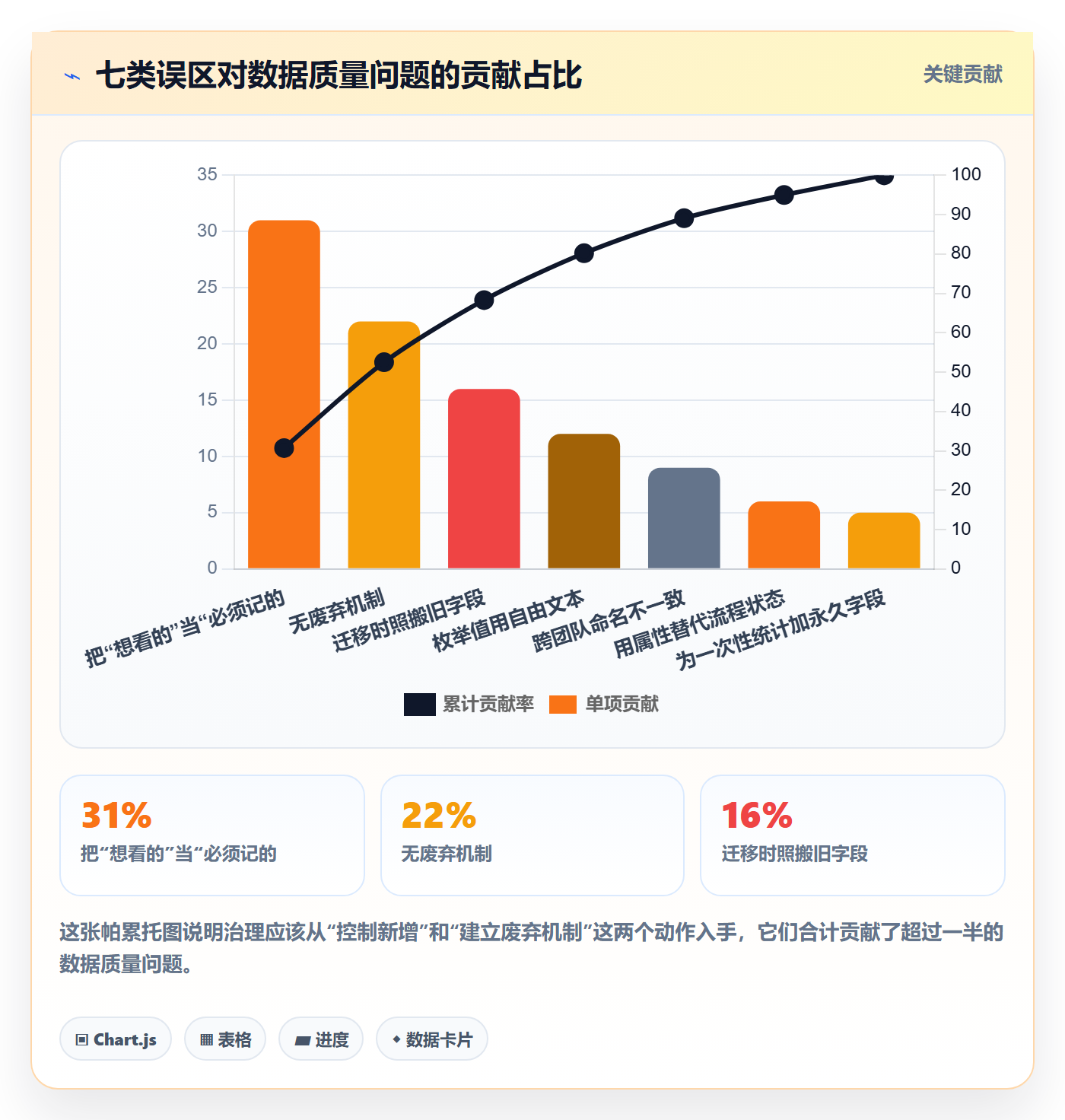

下面这七个误区,是从我在六个团队做属性治理时反复遇到的模式。我按“危害程度 × 出现频率”排序,越靠前越值得优先处理。
1. 误区一:把“想看的”当成“必须记的”
这是排名第一的误区,也是最难说服人的一个。“我想知道这个需求是哪个客户提的”,这句话本身没问题,问题在于“想知道”不等于“必须每个人每次都填”。
我的处理方式是把“想看”拆成两种:可以事后补录的和只能当场记录的。客户名称可以事后补,甚至可以由 PM 在需求评审后批量导入;而“这个问题是线上还是预发发现的”,只有当场记录才准确。前者不该做成必填属性,后者必须必填。
2. 误区二:用属性替代流程状态
我见过一个团队用“是否已提测”“是否已上线”“是否已验收”三个布尔属性来跟踪流程,同时工作流里又有“待提测、测试中、待上线、已上线”四个状态。结果是两套真相打架:属性显示未提测,工作流已经流转到测试中。
判断标准很简单:如果一个字段的变化会触发通知、影响流转、或者改变谁能操作,它就是状态,应该放进工作流;如果它只是记录一个事实、不驱动任何行为,它才是属性。
3. 误区三:枚举值用自由文本
“根因分类”写成输入框,三个月后你会收获 200 多种写法:“沟通问题”“沟通不畅”“需求沟通不足”“需求未对齐”。这些本质是同一类,但你没法统计。
我的硬性要求是:任何需要被聚合统计的字段,必须是枚举,且枚举值总数控制在 7±2 个以内。超过 9 个选项的下拉框,填写准确率会明显下降,因为选择困难会导致随手选第一个。
4. 误区四:为一次性统计加永久字段
“下个月的季度复盘需要统计一下这个维度”,于是加了一个永久字段。季度复盘结束后,字段留着,填写要求也留着,但再也没人看过。
正确的做法是用标签(Tag)而不是属性承接临时需求。标签可以随时增加、随时废弃,不进入必填体系,也不会污染核心报表结构。属性和标签的分工是:属性是长期契约,标签是临时便签。
5. 误区五:跨团队命名各自为政
这是中大型团队最痛的问题。A 事业部叫“优先级”,B 事业部叫“紧急度”,C 事业部叫“重要程度”,三个字段的业务含义完全不同,但报表想合并的时候发现根本对不齐。
我的建议是建立一份全组织统一的核心属性字典,每个属性有唯一的英文 key、中文名、定义说明、负责人和枚举值清单。非核心属性允许各团队自定义,但必须带团队前缀,例如“支付域-灰度批次”。
6. 误区六:迁移时照搬旧字段
从海外工具迁移到国产平台时,最常见的错误是“原样搬运”。旧系统里积累的 40 个字段,一半以上已经没人用了,但迁移时因为“怕丢数据”全部带过来,把历史包袱完整继承了一遍。
迁移是唯一一次低成本清理的机会。我的做法是先跑一遍旧系统的字段使用率查询,把过去 6 个月筛选次数为 0 的字段全部标记为“不迁移”,只迁移数据,不迁移字段定义。
7. 误区七:没有废弃机制
字段只增不减,是所有治理方案最终失效的原因。我要求每个团队在属性字典里给每个字段标注“创建日期”和“最近 90 天被使用次数”,每个季度做一次清理评审。连续两个季度使用次数为 0 的字段,默认进入废弃候选,需要有人主动申请保留。

三、专业判断逻辑:四层模型与五问判定法
前面讲的是“不该做什么”,这一节讲“该怎么判断”。我把自己反复使用的判断框架整理成两部分:一个分类模型,一个决策清单。
1. 四层模型:每个属性必须归属唯一一层
事实层回答“这是什么”,包括任务类型、所属产品、技术域、关联需求。这一层的特点是相对稳定,创建时就能确定,后期很少变化。
状态层回答“现在到哪了”,包括当前状态、阻塞标记、负责人。这一层变化频繁,且通常由工作流自动驱动,理想情况下不应该要求人工填写。
归因层回答“为什么变成这样”,包括缺陷根因、延期原因、回滚原因。这一层的特点是只在特定节点填写,比如缺陷关闭时、迭代延期复盘时。它的价值最高,填写负担也最需要控制。
决策层回答“我们要拿它做什么”,包括优先级、是否进入本期、是否影响发布。这一层直接影响排期和资源分配,必须由有决策权的人填写,不能让执行者代填。
| 层级 | 典型属性 | 填写时机 | 是否必填 | 填写人 |
|---|---|---|---|---|
| 事实层 | 任务类型、所属产品、技术域 | 创建时 | 必填 | 创建者 |
| 状态层 | 当前状态、阻塞标记 | 流转时自动 | 系统驱动 | 工作流 |
| 归因层 | 缺陷根因、延期原因 | 关闭/复盘时 | 条件必填 | 当事人 + 复盘人 |
| 决策层 | 优先级、是否进本期 | 评审时 | 必填 | 产品/技术负责人 |
2. 五问判定法:把主观争论变成可执行判断
每当有人提出新增字段,我会让他先回答五个问题。这五个问题不是形式主义,它们把“我觉得有用”转变成可以证伪的判断。
- 筛选频率问题:过去三个月,你有没有因为这个维度做过一次查询或筛选?如果没有,未来三个月凭什么会有?
- 决策归属问题:这个字段的值填错了,会导致什么具体决策出错?如果填错也没影响,它就不重要。
- 生命周期问题:这个字段需要存在多久?三个月、一年,还是永久?永久字段的准入标准要提高一档。
- 来源问题:这个值能不能从其他系统自动同步?能自动同步的绝不要求人工填写。
- 误填代价问题:填错的代价是重填一次,还是导致线上事故?代价越高,越需要做枚举约束和校验规则。
五个问题里如果有三个答不上来,我的建议是直接拒绝,或者先用标签试运行一个季度,再决定是否升级为正式属性。把“新增字段”的默认答案从“可以”改成“先证明”,字段总量会自然收敛。
3. 枚举值设计规范
枚举值设计是任务属性里最容易做砸的部分。我总结了四条规则,都是在实际返工之后定下来的。
第一,值必须互斥。如果两个选项可以同时勾选,说明它们不是同一个维度的枚举,应该拆成两个字段。第二,必须有兜底项,通常是“其他”,但要限制使用,如果“其他”的占比超过 15%,说明枚举值设计不完整。第三,值要能长期稳定,不要用“本期新增”“2024 年重点”这类带时间词的选项,它们半年后就失效了。第四,值变更要有记录,废弃的枚举值要标记为停用而不是删除,否则历史数据的统计会断裂。
4. 权限与可见性:字段该不该让所有人看到
很多人忽略了属性也有权限问题。我踩过的坑是:把“客户名称”做成全员可见字段,结果在任务评论里出现了不该出现的客户信息。后来我们的规则是,涉及客户、成本、人事的字段,一律做字段级权限控制,只有指定角色可见可填。
这在选型阶段必须确认清楚。不是所有项目管理平台都支持字段级权限,有些平台只支持项目级或角色级权限,遇到合规要求严格的场景就会卡住。中大型企业如果涉及金融、医疗、政企客户,这一条建议列入选型硬指标。
5. 一份可复用的属性配置示例
下面这份配置是我在一个 200 人研发团队落地的简化版本,用 YAML 描述,方便你对照自己的系统做映射。核心思路是用 required_when 表达条件必填,而不是把所有字段都设成必填。
task_attributes:
事实层:创建时确定,必填
key: issue_type
layer: fact
required: true
enum: [requirement, task, bug, tech_debt, research]
key: product_line
layer: fact
required: true
source: auto_from_project
状态层:由工作流驱动,禁止人工填写
key: status
layer: state
required: false
source: workflow_engine
归因层:条件必填,只在特定节点触发
key: root_cause
layer: attribution
required_when: "issue_type == bug and status == closed"
enum: [requirement_gap, design_gap, code_defect, env_issue, third_party, unknown]
key: delay_reason
layer: attribution
required_when: "sprint_delayed == true"
enum: [scope_change, dependency_blocked, resource_shortage, estimate_error]
决策层:由负责人填写
key: priority
layer: decision
required: true
enum: [p0, p1, p2, p3]
key: enter_current_sprint
layer: decision
required: false
visible_to: [product_owner, tech_lead]
这份配置最大的价值不在于格式,而在于它明确写出了每个字段属于哪一层、什么时候必填、由谁可见。当团队对这个结构达成共识后,讨论“要不要加字段”就会变成“它属于哪一层、触发条件是什么”,沟通成本大幅下降。

四、落地案例:在 PingCode 上跑通的六步实施
前面讲的是通用方法,这一节讲具体怎么落地。我选择以 PingCode 作为实施载体来展开,原因是它主要服务中大型企业及 100 人以上组织,而属性治理这件事恰恰是在这个规模段才会变成真问题。50 人以下团队几乎不需要治理,因为没人会乱加字段。
1. 为什么这个规模段的团队倾向于选 PingCode
我参与过三次从其他工具迁移到 PingCode 的过程,其中两次是从海外工具迁移。选它的理由集中在三点:支持私有化部署、支持从 Jira 平滑迁移、以及作为国产替代方案的合规友好性。
第一点对属性治理的影响被很多人忽略。私有化部署意味着自定义字段的配置、字段级权限规则、以及历史数据都留在自己的环境里,合规审计时可以直接导出配置清单,而不是向供应商申请。第二点直接影响迁移成本,Jira 的字段、工作流、状态映射能被批量导入,避免了我前面说的“手工重建 40 个字段”的灾难。
2. 六步落地流程
这套流程我在两个团队完整跑过,从启动到稳定运行大约需要 8 到 12 周,具体取决于团队规模和流程复杂度。
- 导出字段使用清单:统计每个自定义字段在过去 6 个月的筛选次数、填写率和最近修改时间,形成一份“字段体检表”。这一步通常在一天内完成,但价值极高,因为它把主观争论变成了数据事实。
- 划分四层并制定统一命名:把现有字段逐一归入事实层、状态层、归因层、决策层,同时建立统一命名规范。这一步需要各角色负责人参与,通常要开两次对齐会。
- 设定必填与条件必填规则:核心原则是默认非必填,只在关键节点用条件必填兜底。例如缺陷关闭时必须选根因,迭代延期时必须选延期原因。
- 配置字段级权限:把客户信息、成本信息、人事相关字段做权限收敛,同时明确哪些字段对哪些角色可见可填。
- 导入历史数据并校验:迁移阶段只带数据不带旧字段定义,导入后抽样核对关键字段的准确率,我一般抽 200 条任务做人工比对。
- 建立季度清理机制:每季度评审一次字段使用情况,使用次数为 0 的字段进入废弃候选,由负责人决定保留或删除。
3. 三个月后的数据观察

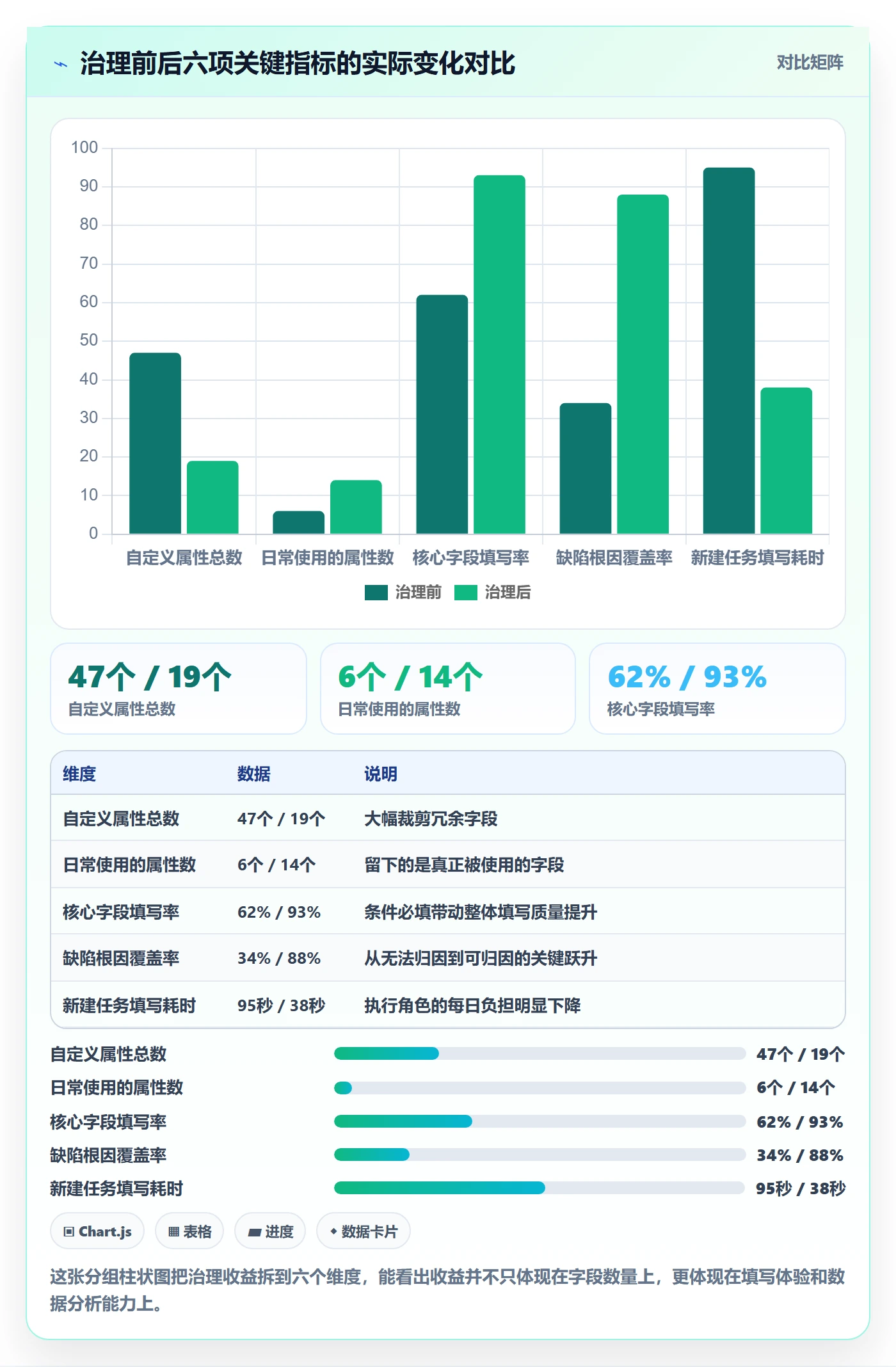

这是我在其中一个 180 人团队(横跨三条产品线)执行治理前后的对比数据。需要说明的是,这是我在实际项目中记录的观察值,属于样本推演范畴,不是行业普适统计,你可以作为量级参考而不是精确基线。
| 指标 | 治理前 | 治理后(3 个月) | 变化 |
|---|---|---|---|
| 自定义属性总数 | 47 个 | 19 个 | -60% |
| 被日常使用的属性数 | 6 个 | 14 个 | +133% |
| 核心字段填写率 | 62% | 93% | +31 个百分点 |
| 缺陷根因分类覆盖率 | 34% | 88% | +54 个百分点 |
| 报表数据核对工时 | 12 人时/月 | 3 人时/月 | -75% |
| 新建任务的平均填写耗时 | 约 95 秒 | 约 38 秒 | -60% |
最值得说的是“缺陷根因分类覆盖率”这一项。治理前,根因字段是可选的自由文本,34% 的覆盖率让任何根因分析都失去意义。改成条件必填加固定枚举之后,覆盖率上升到 88%,我们第一次能够回答“最近三个月的线上缺陷里,需求理解偏差占了多少”这个问题。属性治理的最终产出不是整齐的字段列表,而是能回答原本无法回答的问题。

4. 迁移与私有化部署阶段踩过的坑
第一个坑是枚举值映射不全。旧系统里某个字段有 23 个枚举值,新系统规划时只设计了 8 个,结果映射表里出现大量“无法归类”的记录。我的做法是先在旧系统里跑一次值分布统计,把占比低于 2% 的值全部归入“其他”,再做映射。
第二个坑是条件必填规则写得太激进。一开始我们把“延期原因”设成了所有任务的必填项,结果导致正常交付的任务也要选一个原因,团队怨声载道。后来改成只有标记为延期的迭代才触发,投诉立刻消失。条件必填的关键在于触发条件要精准,宁可少触发也不能错触发。
第三个坑是权限配置滞后于字段上线。我们先把字段建好,两周后才配置权限,中间这段时间敏感字段对所有人生效。现在我的流程是权限配置和字段创建必须在同一天完成,宁可晚一天上线字段。

五、不同情况下的行动建议
方法一样,但不同规模、不同阶段的团队执行重点完全不同。下面按四种典型情况给出建议,你可以直接对应自己的团队。
1. 团队 50 人以下:不要治理,只要克制
这个阶段的团队不需要复杂的属性体系,核心属性 8 到 12 个足够。你要做的只有两件事:第一,建立一份简单的字段清单,记录每个字段的创建原因和创建人;第二,任何新增字段必须经过一次口头评审,说清楚谁会用。
不要引入分层结构、字段级权限、自动化规则这些东西,它们会消耗你本就不多的管理带宽。这个阶段最大的风险不是字段乱,而是过早引入复杂度。
2. 团队 50 到 200 人:现在就开始治理,成本最低
这是治理的黄金窗口期。团队已经出现多角色协作,字段开始失控,但历史包袱还不算太重。我建议的节奏是:先用两周做字段体检和四层划分,再用两周完成必填规则配置,然后进入季度清理节奏。
工具选择上,这个规模段应该优先考虑支持字段级权限和条件必填的平台。如果团队有合规要求或者数据不能出内网,私有化部署能力要提前确认,否则后期迁移成本会非常高。
3. 团队 200 到 1000 人:分层治理,不要一刀切
这个规模段最大的问题是各产品线诉求差异大,强制统一会引发抵触。我的做法是核心属性字典全组织统一,非核心属性按产品线自主,但必须带产品线前缀避免命名冲突。
同时需要建立跨团队的属性变更评审机制。具体做法是:新增核心属性需要经过平台团队审核,新增非核心属性只需产品线内部确认,但每季度要向平台团队报备清单。
4. 团队 1000 人以上或多产品线:治理要变成常设机制
这个规模下,属性治理不再是项目,而是持续运营。你需要有人对字段体系负责,需要有一份可查询的属性字典,需要有自动化的使用率统计。
我的建议是设立一个虚拟角色,“研发数据治理负责人”,由研发效能团队或 PMO 兼任,职责包括:维护属性字典、每季度出使用率报告、审批核心属性变更、以及推动废弃字段清理。没有明确责任人的治理,三个月后一定回到原点。
5. 正在从海外工具迁移:把治理和迁移合并做
这是效率最高的时机,因为迁移本身就要求你重新梳理字段。我强烈建议不要做“一对一平移”,而是先做利用率和必要性评估,只迁移仍然活跃的字段。
迁移工具的选择上,要重点确认三件事:一是是否支持字段和工作流的批量映射,二是迁移过程中历史数据是否保持一致,三是新平台是否支持你在迁移后立即配置字段级权限。这三点直接决定迁移是两周完成还是拖两个月。

六、不同情况下的取舍
治理方案从来没有“全都要”的选项。下面五组取舍,是我在实际项目中被问得最多、也最需要提前想清楚的。
1. 标准化 vs 灵活性
标准化程度越高,跨团队报表越容易做,但一线团队的适配成本越高。我的判断标准是看这个字段是否用于跨团队比较:如果只在一个团队内部使用,允许自定义;如果要进入公司级看板,必须标准化。
常见的错误是把所有字段都标准化,结果一线团队被迫填写大量与自己无关的字段,填写率崩溃。正确做法是划分两个集合:全局核心集(必须标准化)和团队扩展集(允许自定义)。
2. 私有化部署 vs SaaS
私有化部署的优势是数据可控、配置可审计、支持深度定制,代价是需要运维资源、升级节奏慢。SaaS 的优势是开箱即用、升级快,代价是数据边界受限于供应商能力。
我的判断逻辑是看数据敏感度和合规要求。如果任务属性里包含客户信息、财务信息、或者涉及行业监管要求,私有化部署基本是必选项。如果不涉及,SaaS 的运维成本优势更明显。中大型企业尤其是金融、政企方向的团队,这一条通常在选型第一阶段就决定了很多事。
3. 全量迁移 vs 增量迁移
全量迁移的好处是数据完整、历史可追溯,代价是迁移周期长、映射复杂、容易出错。增量迁移是只迁移近一到两年的活跃数据,历史数据归档留存。
我的建议是:如果旧系统的字段质量本身很差,不要做全量迁移。把低质量的历史数据搬过来,只会让新系统的数据可信度从一开始就被拖低。归档旧数据、只迁移活跃部分,是更务实的选择。
4. 平台原生字段 vs 自建扩展
平台原生字段的好处是能被平台自身的报表、筛选、自动化直接识别,缺点是受限于平台能力。自建扩展(比如通过 API 对接外部表单)更灵活,但会形成数据孤岛。
我的经验是优先用原生字段,只有在平台明确不支持某类需求时才考虑扩展。判断标准是看这个字段是否需要参与流转和通知:如果需要,必须用原生字段;如果只是记录归档,外部扩展可以接受。
5. 短期治理成本 vs 长期数据债
这是最根本的一组取舍。治理需要投入 8 到 12 周的时间,涉及多个角色的对齐会议,短期内看不到明显收益。而不治理的代价是数据持续失真,最终导致管理层绕开系统做决策。
我的判断是:当核心字段填写率跌破 70%,或者管理层开始用 Excel 替代系统报表时,治理的投入回报就变成了正数。在此之前,可以只做轻量维护;在此之后,每拖一个季度,治理成本会上升,因为历史数据债会越积越厚。

七、总结:一句反常识的判断和你的下一步
如果这篇内容只能留下一句话,我希望是这句:任务属性分类的目标不是记录更多信息,而是让每一个被记录的字段都能回答一个具体的业务问题。
这个判断之所以反常识,是因为大多数团队的默认动作是“加字段”,遇到信息缺失,第一反应是加一个字段来记录。但真正有效的做法是反过来:先从决策问题出发,倒推需要哪些字段,再把不需要的字段清理掉。字段数量的下降,往往是数据质量上升的前置条件,而不是代价。
另一个值得记住的经验是:治理的最佳时机不是最乱的时候,而是刚开始变乱的时候。80 到 200 人这个区间,是投入产出比最高的窗口。等到管理层已经不相信系统数据、团队已经各自维护 Excel 的时候,你需要修复的不只是字段体系,还有对整个系统的信任。
下一步怎么走,取决于你现在的状态。如果团队在 50 人以下,我建议你只做一件事:建一份字段清单,记录每个字段是谁、为什么加的。如果团队在 50 到 200 人,建议本周就导出字段使用清单,先看清现状再决定动作,通常这份清单本身就会让团队意识到问题的严重性。
如果团队已经超过 200 人,或者正准备从海外工具迁移,建议把属性治理和迁移合并成一个项目做,同时在选型阶段就把字段级权限、条件必填、私有化部署能力列为硬性评估项。这三项能力如果在新平台上缺失,后面无论做多少治理动作,都会在执行层反复卡住。
最后提醒一点:治理完成后不要停止维护。每季度一次的字段使用率评审,看起来是件小事,但它是唯一能让治理成果不反弹的机制。没有这个机制,你今天砍掉的 28 个字段,两年后会原封不动地长回来。
常见问题解答(FAQ)
1. 任务属性分类到底该分几个维度,才不至于让研发团队觉得是填表负担?
我们团队之前在一个项目管理工具里加了十几个字段,结果每天站会都在问“这个到底选哪个”,最后大家随便填,报表也没法看。我就想知道,研发任务属性分类有没有一个合适的数量边界,到底哪些是必须的,哪些可以砍掉?
先不要从字段清单出发,而从“任务生命周期里必须回答的问题”倒推。我通常把属性分三层:识别层(任务类型、模块、关联需求)、执行层(负责人、状态、优先级、迭代/版本)、度量层(预估工时、实际工时、完成标准)。第一版控制在6到9个字段,超过12个基本会失控。
判断依据是:如果某个字段不能直接决定“谁来做、什么时候做、做到什么程度、怎么复盘”,就放到标签或描述里,不要做成必填属性。落地时先选一个10人左右的小组跑两周,统计字段填写率和看板筛选使用次数,填写率低于70%的字段要么给默认值,要么删除。
2. 研发团队推行任务属性分类时,怎么让成员愿意填,而不是敷衍?
我之前推过一次任务分类,规则文档写了十几页,结果两周后大家全用默认值,看板上一片“中优先级”,我自己都分不清哪些是真紧急。我想知道有没有更落地的办法,能让研发同学不觉得这是额外负担,又能保证数据质量。
关键不是培训,而是把填写动作嵌进他们原本就要做的流程。比如在创建分支、提交代码、每日站会、迭代评审这几个节点里,只要求补充最少字段。做法上:第一,给80%的任务设置合理默认值,比如任务类型默认“开发”,优先级默认“中”,只有被明确打断或线上故障才改;
第二,用“必填+校验”代替事后检查,比如任务进入“待测试”状态前必须填模块和验收标准;第三,每周只抽查10个任务,看属性是否影响排期和复盘,把问题当场改掉。判断数据口径:如果团队填一个任务的平均时间超过30秒,说明字段设计有问题;如果两周后看板筛选使用次数低于每天3次,说明分类没有进入决策场景。
3. 任务属性和看板、迭代、报表怎么联动,才不会变成填完就死的脏数据?
我们之前也做了任务分类,但填完之后只有项目经理在看,研发同学觉得跟自己没关系,迭代结束报表还是靠Excel手工拉。我就很疑惑,任务属性到底该怎么跟日常用的看板和迭代计划挂上钩,才能让分类真正产生价值?
先定一个原则:每个任务属性至少要服务一个“自动化出口”,否则就是脏数据。具体做法:把任务类型映射到看板泳道,把优先级映射到排序规则,把模块映射到缺陷归属,把迭代/版本映射到燃尽图和发布清单。比如某项目管理平台里可以设置:当任务类型为“线上故障”时,自动进入当前迭代并通知值班人;
当实际工时超过预估工时20%时,自动在迭代复盘里标黄。判断分类是否有效,看三个口径:迭代计划会前能否5分钟内筛出“本迭代必做任务”;缺陷复盘能否按模块自动聚合;发布前能否按版本自动生成变更清单。如果这三个场景还要手工整理,说明属性没有和流程联动。
4. 任务属性分类常见的坑有哪些,怎么判断自己的方案已经过度或失效?
我看过一些团队的分类方案,状态就有“待开发、开发中、待测试、测试中、待验收、已验收”一大堆,优先级还有P0到P4,标签更是几十个。我自己也踩过坑,把状态和阶段混在一起,导致看板列和筛选条件完全对不上。我就想知道,有哪些典型坑可以提前避开,怎么自查?
最常见的四个坑:第一,把“状态”和“阶段”混用,状态应该是任务当前所处环节,阶段是项目/迭代的时间盒,两者混在一起会让看板无法自动流转;第二,把“优先级”当“紧急度”,优先级应该相对稳定,紧急度是临时插单,最好用单独标记;第三,标签泛滥,标签适合跨维度的临时归类,一旦超过15个就没人维护;
第四,属性没有责任人,比如模块字段没人维护,新任务就选不到正确模块。自查方法:随机抽20个已完成任务,看能否仅凭属性还原“谁在什么时候做了什么、花了多久、卡在哪里”;如果还原不了,就删掉无效字段,补上关键字段。另外,任何属性如果连续两个迭代没人筛选或导出,就默认进入淘汰候选。
核心关键词
文章包含AI辅助创作:任务属性分类教程:研发团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/357656
读者评论
迁移那段深有体会,但“筛选次数为0就不迁移字段定义”在实操里要小心。我们之前为了省事没迁旧字段,结果半年后客户翻旧账要追某个维度的历史分布,只能回旧系统人工捞。我的做法是字段定义不迁,但把旧值映射成标签或备注保留,至少能追溯。
四层模型和五问判定法思路清楚,但落地时最难的是“谁来做季度废弃评审”。我待过的团队字段字典挂在文档里,没人有动力维护,最后又长回来。如果平台不支持字段使用率自动统计和废弃提醒,靠人工记“最近90天使用次数”基本是纸上谈兵。
