软件项目延期、超预算甚至上线后被迫返工,很多时候并不是因为团队不会写代码,而是因为项目在几个关键节点上没有做出正确决策。我的判断是:里程碑不是甘特图上的日期,也不是项目汇报中的“完成标记”,而是决定项目是否继续投入、是否调整范围、是否暂停或终止的决策闸门。如果需求没有形成基线就开始开发,技术风险没有验证就扩大团队,测试通过却没有业务验收,项目即使按期上线,也可能只是“按时交付了一个没人愿意使用的系统”。
5个关键里程碑如何决定软件项目成败?精通软件项目的里程碑管理!
一、先讲核心结论:里程碑的价值在于“阻止错误继续扩大”
1. 里程碑不是任务完成,而是阶段决策
在软件项目中,任务回答的是“谁在什么时候做什么”,交付物回答的是“做完后留下了什么”,而里程碑回答的是“这些成果是否足以支持下一阶段”。三者经常被混在一起,最终导致项目状态看起来很忙,实际却没有形成有效的管理证据。
例如,“完成登录功能”是任务,“登录模块代码和测试记录”是交付物,“登录模块已经满足安全、权限和业务验收标准,可以进入集成测试”才是里程碑决策。没有最后一步,前面的完成都只能算局部进展,不能算阶段性成功。
| 项目对象 | 它解决的问题 | 常见错误 | 正确判断方式 |
|---|---|---|---|
| 任务 | 明确执行动作和责任人 | 把大量任务完成率当成项目进度 | 关注任务是否产生有效交付物 |
| 交付物 | 留下可查看、可测试、可验收的成果 | 只有口头汇报,没有版本和证据 | 要求文档、系统、记录或测试结果可追溯 |
| 里程碑 | 决定是否进入下一阶段 | 只设置日期,不设置通过条件 | 用验收标准、风险状态和决策结果做判断 |
2. 五个里程碑对应五次关键下注
我通常把软件项目拆成五个核心里程碑:需求确认与范围冻结、架构与技术方案验证、MVP或核心流程验证、测试完成与用户验收、正式上线与运营交接。它们分别对应五次不同的项目下注。
- 第一次下注:我们是否真的理解了要解决的问题?
- 第二次下注:选择的技术路线是否能够承受真实业务?
- 第三次下注:核心产品是否值得继续投入更多资源?
- 第四次下注:系统是否不仅能运行,而且能被业务接受?
- 第五次下注:系统是否具备可控地上线、运行和应急的条件?
这五道闸门的顺序很重要。越靠前的里程碑,越适合发现方向性错误;越靠后的里程碑,越适合控制质量、发布和运营风险。把所有问题都留到测试阶段,通常意味着修复成本和沟通成本已经明显上升。

3. 里程碑必须允许“不通过”
如果每个里程碑无论如何都能通过,它就不是决策门,而是汇报日程。一个真正有效的里程碑至少应有四种结果:通过、限条件通过、延期评审、暂停或终止。项目管理者需要提前和发起人约定,什么风险可以带着走,什么风险必须先解决。
“限条件通过”尤其重要。现实项目不可能所有问题都在某一天清零,但未关闭问题必须有责任人、截止日期和影响范围。没有这三项内容的遗留问题,往往会在下一个阶段变成没人承认的隐性债务。
二、为什么很多项目按时完成,最后仍然失败
1. 进度表完成了,目标却没有完成
我见过一种很典型的项目状态:项目看板上的任务完成率达到百分之九十以上,研发团队也按计划提交了版本,但业务负责人在验收时说“这不是我们要的东西”。问题不在于团队没有工作,而在于进度统计只记录了活动,没有记录业务结果。
任务完成率只能说明计划中的动作被标记为完成,不能说明需求是否正确、用户是否能完成关键流程、系统是否稳定、上线是否具备条件。项目越复杂,越不能把一个百分比当作全部真相。
2. “需求已确认”经常只是开会确认
不少团队把需求评审会议结束当作需求里程碑完成,但会议结束并不等于范围冻结。真正的需求基线应当包含用户角色、业务流程、边界条件、非功能要求、验收标准和范围外事项。尤其要写清楚“本期不做什么”,否则范围会在开发过程中持续膨胀。
如果产品、技术和业务部门各自保留一份不同版本的需求,项目就已经出现了管理风险。此时继续催开发速度,通常只会让错误更快地进入代码。
3. 只看功能数量,不看关键路径
软件项目不是功能越多越接近成功。对于审批、订单、财务、生产等系统,真正决定可用性的往往是少数关键流程:一个角色是否能顺利提交,一条数据是否能准确流转,一个异常场景是否能得到处理。
我在评审MVP时,不会先问“已经做了多少个页面”,而会问“目标用户能否从入口走到业务结果”。如果核心路径没有闭环,新增十个边缘功能也不能弥补这个缺口。
4. 测试通过与业务验收被错误地画上等号
测试团队通过用例,证明的是系统在规定输入下达到了技术或功能要求;业务用户完成验收,证明的是系统能够支持真实工作。两者的测试对象、参与人员和判断标准都不同。
例如,测试人员可以确认审批接口返回成功,但业务人员还需要确认审批人是否准确、权限是否符合组织规则、消息是否及时、退回后能否重新提交、历史记录能否满足审计要求。只做前者,项目容易出现“系统没报错,但业务用不起来”的情况。

三、第一个里程碑:需求确认与范围冻结
1. 这个节点真正要证明什么
需求里程碑不是要求所有人都喜欢文档,而是要证明项目目标已经足够清晰,团队可以基于同一套范围进行估算、设计和开发。它需要解决三个问题:服务谁、解决什么问题、怎样判断解决成功。
如果项目只写“建设统一管理平台”“提升协作效率”“实现数字化转型”,这些都属于方向性表达,不能直接变成验收依据。项目至少要继续向下拆解到用户角色、业务场景和可观察结果。
2. 建议形成的交付物
- 项目目标说明:明确业务问题、目标用户和预期结果。
- 用户角色与场景:说明谁在什么情况下使用系统。
- 需求基线:记录功能需求、非功能需求、优先级和版本。
- 核心流程原型:展示从开始到结束的完整业务路径。
- 范围边界清单:明确本期包含、暂缓和明确不做的内容。
- 验收标准:用可观察、可测试的条件描述“完成”。
- 变更规则:约定需求变更如何评估时间、成本和风险。
这里最容易被忽略的是非功能需求。响应时间、并发量、数据保留周期、权限隔离、审计追踪、兼容环境和安全要求,如果不在需求阶段写清楚,后续很容易被当成“额外工作”,而它们往往直接决定上线能否通过。
3. 通过、限条件通过与不通过的标准
| 决策结果 | 适用情形 | 后续动作 |
|---|---|---|
| 通过 | 核心场景、范围边界和验收标准已统一 | 进入架构和技术方案设计 |
| 限条件通过 | 存在少量低风险细节未定,但不影响核心设计 | 指定负责人和截止时间,纳入变更记录 |
| 延期评审 | 关键业务规则、用户角色或范围仍有争议 | 补充调研、原型验证或业务决策 |
| 暂停或终止 | 目标收益不明确,或项目与业务优先级不再匹配 | 停止新增投入,保留复盘和退出记录 |
4. 我的判断方法:用“可拒绝性”检查需求
我会用一个简单问题检查需求是否成熟:如果最终交付结果不符合预期,业务方能否根据当前文档明确拒绝?如果答案是否定的,说明需求仍然是口号,不是可验收的项目基线。
例如,“提升审批效率”可以改写为“试点部门的标准审批在常规网络环境下,提交到审批结果通知的平均耗时不超过某个业务目标;退回、转交和撤回场景必须保留完整操作记录”。这样的描述才有机会进入测试和验收。
5. 需求冻结不等于需求永不变化
市场变化、政策调整和业务认知变化都可能导致需求变更。冻结的含义是建立一个可追踪的基线,而不是禁止变化。任何新需求都应回答:为什么现在提出、影响哪个里程碑、增加多少工作、是否替换原有范围、由谁批准。

四、第二个里程碑:架构与技术方案验证
1. 设计文档漂亮,不代表方案已经可行
架构里程碑要验证的是关键技术假设,而不是评选最完整的架构图。真正需要被验证的,通常是性能、数据量、第三方依赖、权限模型、稳定性、安全性和部署环境。只要其中一项属于项目成败的关键约束,就不应仅凭经验判断。
我尤其警惕“理论上可以”的技术结论。理论可行和项目可交付之间,往往还隔着真实数据、真实网络、真实权限、真实并发和真实运维条件。一个小规模技术验证,通常比十页方案说明更能暴露问题。
2. 哪些风险必须在扩大开发前验证
- 数据风险:历史数据是否完整,数据量增长后查询和写入是否仍然可接受。
- 集成风险:第三方接口是否稳定,字段、权限、限流和异常机制是否已经确认。
- 性能风险:核心接口在目标并发和数据规模下是否达到要求。
- 权限风险:多组织、多角色、代理审批和数据隔离是否能够准确实现。
- 安全风险:身份认证、敏感数据、日志审计和漏洞修复责任是否明确。
- 部署风险:目标环境、网络、数据库、中间件和发布权限是否具备。
3. 技术验证的最低可行做法
对于高风险项目,我不建议一开始就全面开发,而是先设计一组能够击穿风险的验证任务。比如验证高并发接口,就用接近真实的数据模型和业务请求;验证第三方接口,就覆盖超时、重复提交、错误返回和权限失效;验证权限模型,就让不同组织和角色实际走一遍关键流程。
技术验证不一定要做成完整产品,但必须能够回答关键问题。验证结果应记录测试条件、输入数据、观察指标、失败情况、补救方案和最终结论。只写“验证通过”而不保留证据,后面很难判断这个结论是否仍然适用。
4. 架构里程碑的通过条件
- 高风险技术路径至少完成一次可重复验证。
- 关键接口的责任边界、字段和异常机制已经确认。
- 非功能指标有明确测量方式,而不是停留在“高性能”“高可用”。
- 部署和运维环境已完成资源确认。
- 重大技术债务已经登记,并明确是否接受、何时偿还。
- 团队中至少有两名以上关键人员理解核心架构,避免单点知识风险。
5. 中大型组织为什么更需要这个里程碑
对于中大型企业或一百人以上的组织,软件项目往往涉及多个部门、多个系统和较长的交付链条。一个看似局部的架构决定,可能影响采购、合规、数据治理、运维和后续扩展。此时,架构里程碑的重点不是让所有人参与技术细节,而是让关键约束和责任边界被正式确认。
以企业级项目管理场景为例,PingCode主要服务中大型企业及100人以上组织,并支持私有化部署和Jira平滑迁移。对于需要国产替代、数据留在企业内部或希望保留既有项目数据和协作习惯的组织,工具选型本身也应进入架构与治理评审,而不是等到项目实施中途才决定。
这里的判断重点不是“功能列表谁更多”,而是平台是否能适配组织权限、部署方式、数据迁移、审计要求和既有流程。如果企业已经有成熟的研发协作体系,平滑迁移的风险、历史数据连续性和用户培训成本,往往比单项功能差异更值得关注。

五、第三个里程碑:MVP或核心流程验证
1. MVP不是“半成品展示”,而是验证关键假设
MVP的目的不是尽快把所有功能做得简陋,而是用最小范围验证最重要的假设。这个假设可能是用户愿意采用新的业务流程,也可能是技术方案能支撑核心场景,还可能是项目能够产生预期的效率或收入价值。
我在评审MVP时,会把“展示效果”与“验证结果”分开。演示可以让团队看到页面和流程,验证则要让目标用户在接近真实的环境中完成任务,并记录完成时间、失败环节、求助次数、异常情况和主观反馈。
2. 先画核心路径,再决定MVP范围
一个有效的核心路径通常包含入口、关键操作、业务规则、结果产出和异常处理五部分。以企业审批系统为例,核心路径可能是提交申请、校验权限、进入审批、退回修改、重新提交、形成记录和触发通知,而不是单独展示一个漂亮的申请页面。

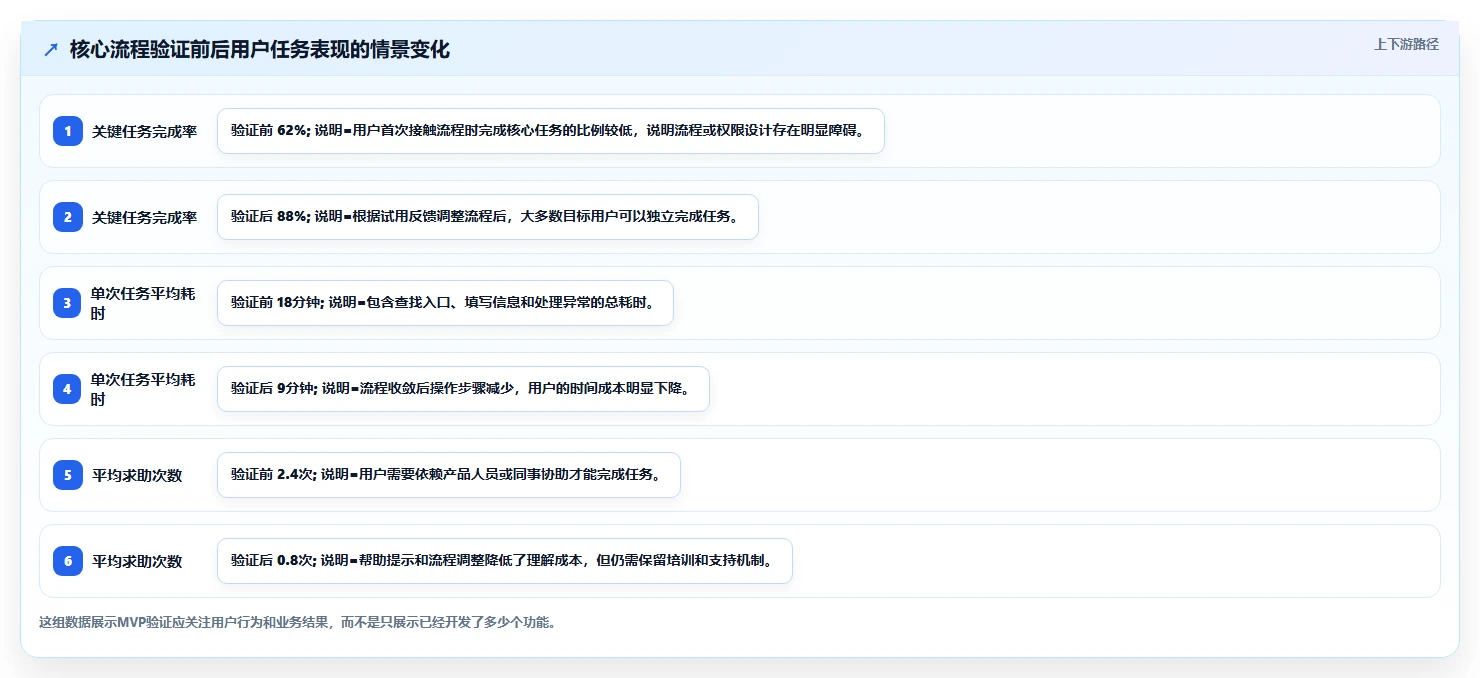

如果团队无法用一张流程图说明用户如何从问题出发到达业务结果,就不适合直接进入大规模开发。此时更应该减少功能数量,先把关键路径跑通。
3. MVP阶段应观察哪些数据
| 观察维度 | 可记录指标 | 指标说明 |
|---|---|---|
| 任务完成 | 关键任务完成率 | 目标用户是否能够独立完成核心操作 |
| 使用效率 | 单次任务耗时、重复操作次数 | 新流程是否真正优于原有流程 |
| 理解成本 | 求助次数、操作错误率 | 用户是否需要持续依赖培训或人工指导 |
| 业务价值 | 审批周期、人工处理时长、异常率 | 产品是否改善了最初要解决的业务问题 |
| 技术稳定 | 接口成功率、响应时间、阻塞缺陷数 | 技术方案是否具备扩大范围的基础 |
4. 什么情况下应该缩小范围,而不是继续加人
如果MVP验证发现用户无法完成核心任务,第一反应不应是增加开发人员。需要先判断问题来自需求、流程、交互、权限还是技术性能。增加人力只能提高执行速度,不能自动修复错误的产品假设。
如果核心价值已经被验证,只是边缘功能不足,可以考虑限条件通过并进入下一阶段;如果核心用户不认可业务流程,则应退回需求阶段重新确认。把失败的MVP当成失败项目,是浪费;把失败的MVP强行包装成成功,则会产生更大的浪费。

六、第四个里程碑:测试完成与用户验收
1. 技术通过和业务通过必须分开管理
测试里程碑至少包括两条线:一条是技术质量线,关注功能、集成、性能、安全和兼容性;另一条是业务验收线,关注真实流程、数据准确性、角色权限、异常处理和使用意愿。两条线都通过,才适合进入上线评审。
如果业务方没有参与测试,验收往往会在最后一刻集中爆发。此时业务提出的可能不是缺陷,而是流程理解、岗位职责和数据规则方面的根本分歧,修复难度远高于普通界面问题。

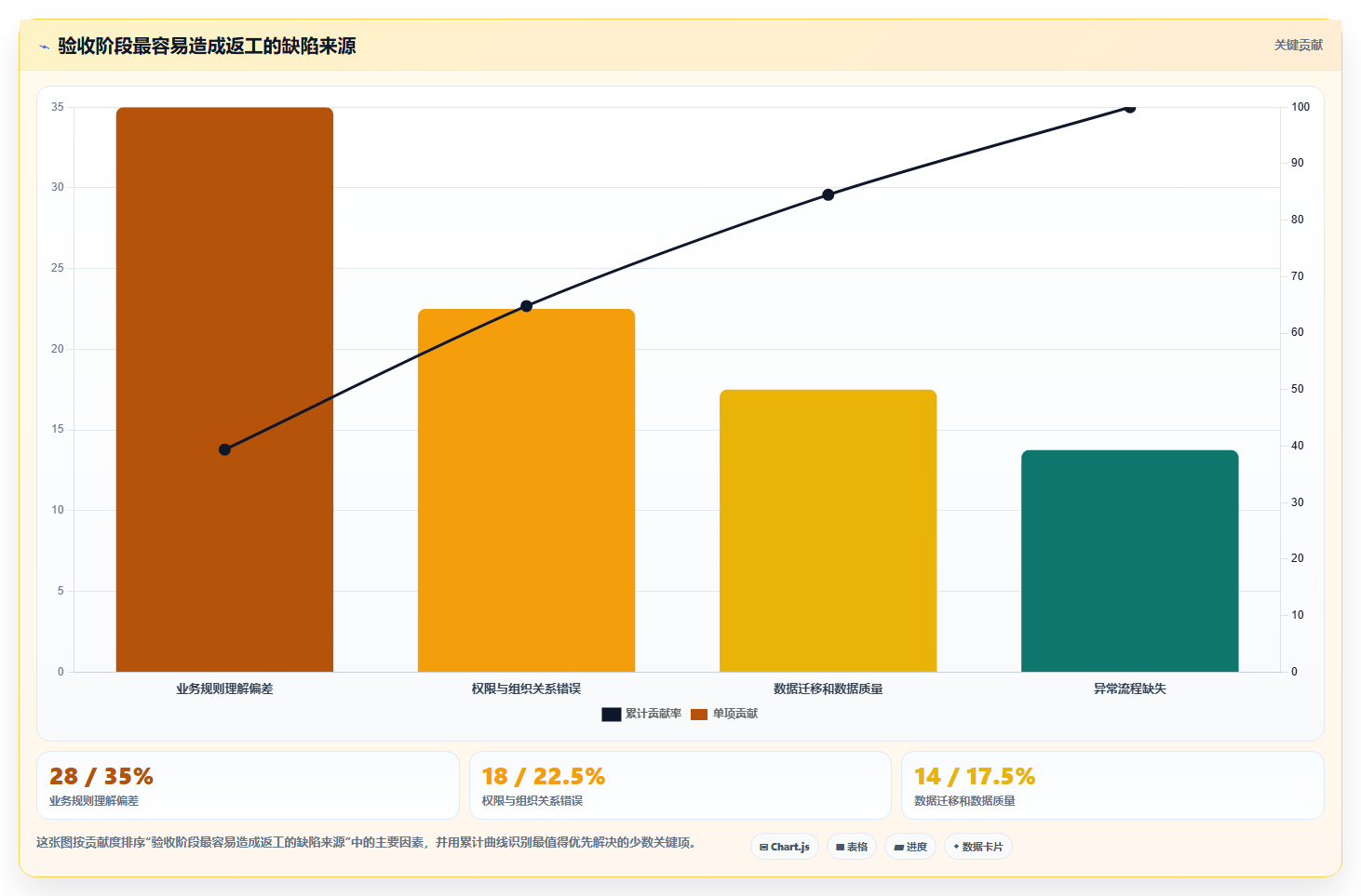

2. 缺陷不能只看数量,还要看严重程度和位置
一个项目有十个低优先级缺陷,并不一定比有一个阻塞核心流程的缺陷更危险。缺陷管理至少要同时观察严重等级、所在模块、是否影响关键路径、是否重复出现、是否有临时规避方案和是否需要数据修复。
测试通过率也不能孤立使用。用例设计得过于简单,测试通过率可以很高;但如果没有覆盖异常、权限、边界数据和真实流程,数字就会产生虚假的安全感。
3. 用户验收应该提前设计
- 在需求阶段就确定业务验收人,而不是测试结束后临时找人签字。
- 用真实角色和真实业务数据构造验收场景,必要时进行脱敏处理。
- 把正常、退回、撤销、超时、重复提交和权限变化纳入验收。
- 明确阻塞问题、高风险遗留项和可接受的小缺陷之间的边界。
- 形成可追溯的验收记录,写明通过范围、遗留事项和责任人。
4. “限条件通过”需要有硬约束
限条件通过不是把问题藏起来,而是允许项目在可控范围内前进。每一项遗留问题都必须写清楚影响、负责人、关闭日期和关闭方式。如果遗留项影响数据安全、核心权限、资金计算、关键业务流程或无法回滚,就不应轻易采用限条件通过。
| 遗留问题类型 | 通常能否带着上线 | 判断依据 |
|---|---|---|
| 不影响核心流程的文案问题 | 通常可以 | 有明确修复版本和责任人 |
| 低频页面的样式问题 | 视情况而定 | 不影响可用性、无兼容性风险 |
| 核心流程偶发失败 | 通常不建议 | 需要评估业务损失和替代方案 |
| 权限越权或敏感数据泄露 | 不应通过 | 属于不可接受的安全和合规风险 |
| 无法回滚的数据迁移问题 | 不应通过 | 失败后可能造成不可逆的数据损失 |

七、第五个里程碑:正式上线与运营交接
1. 上线不是发布动作,而是风险转移
上线之前,风险主要由项目团队承担;上线之后,风险会转移到真实用户、业务流程、运营团队和客户服务体系。系统能否发布只是第一道条件,发布后能否监测、响应、回滚和恢复,才决定上线是否可控。
我见过项目在上线当天发布成功,却因为没有准备监控指标,直到业务部门投诉才发现部分请求持续失败。技术团队以为上线完成,业务团队却认为系统不可用,根本原因是双方对上线完成的定义不同。
2. 上线准入检查清单
- 版本:发布包、配置、数据库脚本和依赖版本已锁定。
- 数据:迁移脚本已经演练,备份和校验方式明确。
- 环境:服务器、网络、域名、证书和访问权限已经确认。
- 安全:高风险漏洞已关闭,敏感配置不以明文暴露。
- 监控:错误率、响应时间、资源使用和关键业务指标可观察。
- 回滚:回滚触发条件、执行人、恢复时间和数据处理方式明确。
- 人员:产品、研发、测试、运维和业务联系人在上线窗口内可响应。
- 用户:培训、通知、操作手册和反馈渠道已经准备。
3. 上线后必须设置观察期
我建议把上线后的24小时、7天和30天分别作为不同层级的观察节点。24小时关注系统稳定和阻塞问题,7天关注真实流程和用户反馈,30天则关注业务指标是否达到最初目标。这样可以避免团队在发布完成后立即宣布项目成功。
观察指标应同时覆盖技术和业务。例如接口错误率下降,并不代表审批周期缩短;访问量增加,也不代表用户完成率提高。只有技术稳定、业务流程可用、目标结果出现改善,项目才具备正式关闭的依据。

4. 回滚方案不是文档,而是可执行能力
真正的回滚方案应回答四个问题:什么情况下触发、谁有权决定、具体如何操作、数据如何恢复。只写“必要时回滚”没有管理价值,因为发生事故时团队最缺的不是文字,而是明确的权限、步骤和演练经验。
如果数据迁移不可逆,项目就不能把回滚简单理解为重新部署旧版本。此时必须设计灰度发布、双写、备份校验、增量恢复或人工补偿等机制,并在上线前验证恢复时间和数据一致性。
八、把五个里程碑落地:一张卡片、一套状态、一次评审
1. 使用统一的里程碑卡片
无论团队使用表格、项目管理平台还是企业内部系统,每个里程碑都应采用统一字段。统一模板的价值不在于形式,而在于强迫项目团队补齐目标、证据、责任和决策信息。
| 字段 | 填写要求 | 反面示例 | 可执行示例 |
|---|---|---|---|
| 里程碑名称 | 描述阶段结果,而不是日期 | 项目启动完成 | 核心需求基线确认 |
| 目标 | 说明本节点要证明什么 | 推进项目 | 业务、产品和研发对一期范围形成一致 |
| 交付物 | 必须能提交和追溯 | 会议纪要 | 需求基线、原型、验收标准和范围外清单 |
| 验收标准 | 用可判断条件描述 | 需求基本明确 | 核心流程、角色、边界和变更规则已确认 |
| 决策人 | 明确谁批准继续投入 | 大家共同确认 | 业务负责人和项目发起人联合确认 |
| 失败处理 | 提前规定不通过后的动作 | 后续再看 | 缩小范围、补充验证、延期或暂停 |
2. 设置四种状态,避免只有“完成”和“未完成”
“完成/未完成”是任务管理的状态,不足以表达里程碑决策。建议使用通过、限条件通过、延期评审、暂停或终止四种状态,并要求每次状态变化都附带证据和下一步动作。
- 通过:条件满足,可以按原计划进入下一阶段。
- 限条件通过:风险可控,但遗留项必须登记并限期关闭。
- 延期评审:证据不足,不能用乐观判断代替验证。
- 暂停或终止:继续投入的价值不足,或风险已经超出组织承受范围。
3. 每次里程碑评审只讨论四类问题
为了避免评审会变成逐项念进度,我会把讨论限制在四类问题:交付物是否真实存在,验收标准是否满足,剩余风险是否可接受,下一阶段是否值得继续投入。与这四类问题无关的细节,可以放到专项会议处理。
评审结论应在会议结束前形成,包括决策结果、未决问题、责任人和日期。没有结论的评审会,只是信息交换;没有责任人的结论,只是愿望;没有日期的责任安排,则无法形成追踪。
4. 用项目管理平台强化证据链
当项目规模较小时,表格和文档也能支撑基本管理;当项目涉及多个部门、多个版本、多个环境和较长周期时,信息很容易分散在邮件、聊天记录、网盘和个人表格中。此时,里程碑应与需求、任务、缺陷、测试、发布和风险记录建立关联。
以PingCode为例,适合把里程碑作为跨角色的管理节点,再关联需求基线、研发任务、测试缺陷、验收附件和发布计划。对于需要私有化部署的中大型企业,平台部署方式、权限体系、审计要求和数据迁移也应纳入工具评估。若组织原本使用Jira,支持平滑迁移的能力可以减少历史数据断裂和团队切换成本,但迁移前仍应核对字段、工作流、权限、报表和自动化规则,不能把“能导入数据”误认为“流程已经迁移完成”。
工具解决的是信息可见性和过程可追溯问题,不能替代业务决策。项目经理仍然需要明确谁能批准范围、谁能接受风险、谁能决定上线以及谁承担遗留问题。

九、不同项目类型下的取舍:五个节点不是固定五个日期
1. 传统阶段式项目:重视基线和审批
对于合同边界清晰、需求相对稳定、审批链条较长的项目,五个里程碑可以作为主干治理框架。此类项目应加强需求版本、范围变更、正式验收和上线审批,避免因为口头承诺导致合同范围和交付范围失控。
取舍在于:流程严谨会增加前期时间,但可以降低后期争议。对于涉及监管、财务、核心生产或大量外部客户的系统,我更倾向于接受前期多花几天确认,而不是在上线前临时争论项目到底交付了什么。
2. 敏捷迭代项目:把里程碑改成迭代决策点
敏捷项目不代表不需要里程碑,而是把大型里程碑拆成更短、更频繁的验证节点。每个迭代可以围绕一个用户目标设置“可演示、可使用、可反馈”的检查点,再在若干迭代后设置版本发布里程碑。
取舍在于:迭代节点越短,反馈越及时,但团队需要保持较高的验收纪律。如果每次迭代都只展示完成的页面,却不收集用户行为和业务结果,敏捷就会退化为快速堆积需求。
3. 外包项目:把里程碑绑定付款和验收证据
外包项目中,里程碑不仅是内部管理工具,也是甲乙双方的合同协作边界。每个节点应明确交付物、验收人、验收期限、修改次数、缺陷等级和付款条件,避免“开发方认为完成、采购方认为未交付”的争议。
尤其要防止把“代码提交”当成“阶段完成”。外包交付至少还应考虑源代码、部署说明、接口文档、测试报告、账号权限、数据脚本和知识转移。交付物不可独立运行或不可由接收方维护时,里程碑不应简单判定为通过。
4. 探索型项目:允许终止,重视学习结果
创新产品、技术预研和新业务试点无法在一开始就获得完整确定的需求。此类项目的里程碑不应只要求“做出产品”,还应记录关键假设是否被验证、哪些方向被否决、用户为什么不采用以及下一轮实验需要改变什么。
探索项目的成功有时是及时证明某个方向不可行,从而避免继续投入。一个能够让组织少投入数月错误开发的失败里程碑,可能比一个勉强交付的成功版本更有价值。
| 项目类型 | 里程碑重点 | 主要取舍 | 建议管理方式 |
|---|---|---|---|
| 阶段式交付 | 范围、基线、正式验收 | 前期慢,后期争议少 | 强化文档、评审和变更控制 |
| 敏捷迭代 | 用户反馈、可用增量 | 反馈快,但需要高频验收 | 以迭代目标和版本发布为节点 |
| 外包项目 | 交付证据和合同边界 | 验收严格,协调成本更高 | 将交付物、缺陷和付款条件绑定 |
| 探索型项目 | 假设验证和停止决策 | 可能没有传统意义上的完整产品 | 记录学习结果,允许及时终止 |

十、一个真实感案例:为什么“按计划上线”的审批系统仍然失败
1. 案例背景:所有周报都显示正常
下面用一个企业内部审批系统的情景案例说明五个里程碑如何逐步决定项目结果。该案例为项目复盘式模拟,数据用于展示判断方法,不对应某一家企业的真实统计。
项目计划周期为六个月,涉及产品、研发、测试、运维和三个业务部门。项目目标是缩短审批周期、减少人工追踪并统一审批记录。周报中,需求完成率、开发完成率和测试用例通过率都持续上升,最终版本也按计划上线。
上线两周后,业务部门却反馈使用率低,部分审批需要线下补充确认,历史数据查询不完整,权限配置也无法覆盖临时代理场景。项目团队不得不暂停推广,重新投入人员改造。
2. 按五个里程碑回放问题是如何累积的
(1)需求里程碑:目标没有转成可验收结果
项目初期只约定“提高审批效率”,没有明确不同审批类型的目标周期,也没有定义代理、退回、撤销和跨部门审批规则。业务方当时认为这些细节可以在开发中补充,研发则按照最常见的单级审批流程进行设计。
如果需求里程碑真正通过,团队应该会发现:不同部门对审批效率的定义不同;核心异常场景尚未确认;本期范围和后续范围没有边界。项目本应延期评审,而不是直接进入开发。
(2)架构里程碑:权限模型没有验证
团队沿用了已有系统的角色权限模型,但新项目增加了跨部门审批、临时代理和分级授权。技术方案在文档中看起来合理,却没有使用真实组织关系和典型权限组合做验证。
结果是核心功能在单部门环境中表现正常,一旦进入集团化组织结构,就出现审批人匹配错误和数据可见范围不准确的问题。
(3)MVP里程碑:没有让真实用户完成任务
项目团队做了多个页面演示,但MVP没有邀请一线员工完整走通申请、审批、退回和重新提交流程。演示重点放在功能是否出现,而不是用户是否能在不求助的情况下完成任务。
如果此时记录真实用户的完成率、平均耗时和求助次数,权限和流程问题很可能在上线前暴露,改动成本也会明显低于上线后返工。
(4)验收里程碑:测试通过替代了业务签字
测试团队按照已有用例完成回归测试,主要验证正常流程和字段校验。业务负责人因为日常工作繁忙,没有参加完整验收,只在会议纪要中确认“原则上没有问题”。
这不是某个人的责任问题,而是验收机制设计失败。业务验收没有被安排为必须完成的里程碑条件,项目自然会优先满足更容易被量化的测试指标。
(5)上线里程碑:没有定义观察期和回滚边界
项目上线前准备了发布计划,但没有明确什么情况下停止推广、什么情况下回滚、谁能够下达回滚决定,也没有建立上线后业务指标看板。系统发布成功后,项目就被宣布完成。
最终,技术团队只能通过临时补丁处理权限和数据问题,业务部门则重新建立线下表格作为兜底。项目的失败不是发生在上线那天,而是在前四个里程碑没有真正做出决策时逐步形成的。

十一、不同情况下应该怎么行动
1. 需求持续变化时
先判断变化是外部事实变化、业务目标变化,还是需求表达不清。如果是政策或市场变化,应重新评估项目目标和范围;如果是业务方临时增加功能,应走变更评估;如果是团队之前理解错误,则应回到需求基线修正,而不是简单创建一批新任务掩盖问题。
- 保留原始需求版本和变更版本。
- 记录变更原因、影响范围和优先级。
- 明确新增内容是否替换原有内容。
- 重新估算时间、资源和测试范围。
- 由有决策权的人批准,而不是在聊天中默认生效。
2. 技术验证失败时
技术验证失败不代表项目必然终止,但意味着原计划不能继续照常推进。项目负责人应把失败结果拆成三类:可以通过优化解决的问题,需要替换技术路线的问题,以及商业目标本身不值得承担该风险的问题。
如果只是性能参数未达标,可以先缩小数据范围、优化查询或调整架构;如果第三方接口无法满足稳定性要求,就要评估替代方案;如果替代方案会让成本和周期超过业务收益,则应把暂停或终止放到正式决策桌面上。
3. MVP用户反馈很差时
不要把所有反馈都归类为“用户不习惯”。用户不会使用,可能是价值不明显、流程更复杂、权限不匹配、数据不可信或组织没有配套制度。需要把反馈按原因分类,再决定是优化产品、调整流程、补充培训,还是重新定义目标用户。
如果目标用户连续无法完成核心任务,建议暂缓扩大开发范围。先用低成本原型、人工服务或小范围试点验证问题,再决定是否投入更多研发资源。
4. 测试通过但业务不愿签字时
此时不要通过行政压力强行获取签字。应先确认业务方拒绝验收的是功能缺陷、流程缺陷、数据问题、权限问题,还是预期发生了变化。不同原因对应不同动作,不能用“测试都通过了”替代解释。
如果业务提出的是新需求,应进入变更流程;如果属于原需求范围,则项目团队需要修复并重新验收;如果业务目标已经变化,则应由项目发起人重新确认项目是否仍然值得按原方案推进。
5. 上线窗口不可延期时
当业务窗口、合同日期或监管节点不允许延期,可以考虑缩小发布范围、灰度发布、分批启用或保留旧流程兜底。但不能为了赶日期而放弃回滚、数据备份和高风险缺陷处理。
我的经验是,不能延期时更要明确“哪些内容不上线”。受控的范围缩减通常比带着不可控风险全量发布更安全。项目管理不是在任何情况下都坚持原计划,而是在约束条件下选择损失最小的方案。
十二、里程碑管理的专业判断逻辑
1. 先看证据,再看进度
项目汇报常常先讲完成了多少,再讲存在什么问题。我建议反过来:先看里程碑所需的证据是否存在,再看任务进度。因为任务数量可以快速增长,证据却必须经过真实验证。
例如,需求里程碑的证据不是“产品经理已经写完文档”,而是业务负责人确认的范围、原型和验收条件;测试里程碑的证据不是“测试用例执行完毕”,而是关键场景、缺陷状态和用户验收记录。
2. 再看风险是否影响下一阶段
风险管理不能只记录风险数量。更重要的是判断风险是否会阻断下一阶段、影响核心路径、造成不可逆损失,或者需要高层做取舍。十个低影响风险不一定比一个未验证的核心技术假设更危险。
可以为每项风险增加“里程碑影响”字段:不影响、需要关注、限制通过、必须解决。这样项目评审就能从泛泛的风险描述,转向明确的阶段决策。
3. 最后看继续投入是否仍然合理
项目开始时的商业假设,可能在几个月后发生变化。竞争环境、客户需求、预算、组织优先级和技术条件都可能改变。即使团队已经投入大量人力,也不代表必须继续投入。
沉没成本不能成为继续开发的唯一理由。每个重要里程碑都应重新回答:完成下一阶段需要投入什么、预期获得什么、最坏结果是什么、是否存在更小成本的替代方案。

4. 用“继续、调整、暂停、终止”替代简单的通过与失败
成熟的里程碑管理不是把项目评价成成功或失败,而是根据证据选择下一种动作。通过意味着按原计划继续,调整意味着改变范围或方案,暂停意味着等待关键条件成熟,终止意味着继续投入的价值已经不足。
这种分类可以降低团队隐藏问题的动机。只要项目只有“正常通过”和“失败”两种结果,大家就更容易把延期、风险和缺陷包装成正常状态;当调整和暂停被视为理性决策,项目才有可能真实暴露问题。
十三、可直接复制使用的五大里程碑检查表
1. 需求确认与范围冻结
- 项目要解决的业务问题是否用具体场景描述?
- 目标用户、使用角色和关键流程是否明确?
- 一期范围和范围外内容是否形成版本基线?
- 非功能需求是否有指标和验证方式?
- 核心需求是否已经有明确验收标准?
- 需求变更由谁批准,如何评估影响?
2. 架构与技术方案验证
- 关键技术假设是否通过小规模验证?
- 第三方接口和外部依赖是否已经确认?
- 数据量、并发、权限和安全风险是否有验证记录?
- 部署、监控、备份和运维责任是否明确?
- 是否存在单人掌握的关键架构知识?
- 重大技术债务是否已登记并获得接受?
3. MVP与核心流程验证
- 目标用户是否实际使用过MVP?
- 核心流程是否从入口完整走到业务结果?
- 异常、退回、撤销和权限变化是否被验证?
- 是否记录了完成率、耗时、错误率和求助次数?
- 用户反馈是否转化为范围或方案决策?
- 继续投入的依据是否来自验证结果,而不是团队感觉?
4. 测试完成与用户验收
- 功能、集成、性能、安全和兼容性测试是否覆盖关键风险?
- 阻塞性和高优先级缺陷是否已关闭?
- 业务负责人是否参与真实场景验收?
- 数据迁移、权限和异常流程是否通过验证?
- 遗留问题是否有负责人、日期和接受人?
- 验收记录是否可以被后续审计和追溯?
5. 正式上线与运营交接
- 版本、配置、数据库脚本和发布窗口是否锁定?
- 数据备份、迁移校验和恢复方式是否经过演练?
- 监控、告警和关键业务指标是否可见?
- 回滚触发条件和决策权限是否明确?
- 上线后24小时、7天和30天观察谁负责?
- 项目关闭条件是否包括运营交接和目标复盘?
十四、最后的行动建议:下周就把里程碑从日期改成决策门
1. 第一步:删除没有验收标准的里程碑
打开当前项目计划,逐项检查每个里程碑是否有交付物、验收标准、责任人、决策人和失败处理方式。只写“开发完成”“测试完成”“项目上线”的节点,应立即补充具体定义,否则它们只是状态标签。
2. 第二步:给每个里程碑补一条“不通过怎么办”
这是最容易被忽略、却最能提升管理质量的一步。需求不清时回到调研,技术风险未验证时补实验,MVP不成立时缩小范围,业务验收失败时修复或重新确认,上线条件不足时延期或灰度。提前写清楚,评审时才不会被情绪和压力牵着走。
3. 第三步:让证据进入同一条链路

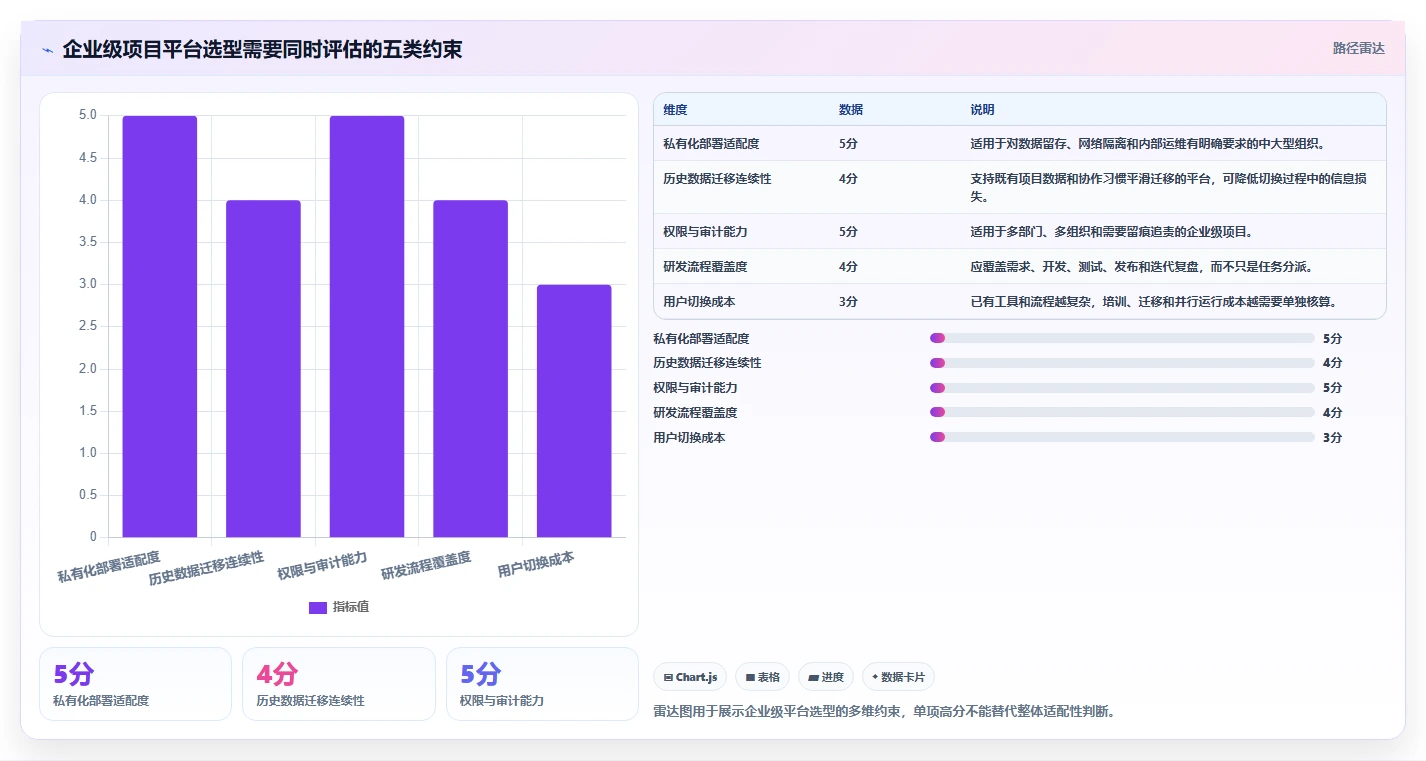

将需求、任务、缺陷、测试、风险、验收和发布记录互相关联。小团队可以用结构化表格,大型团队可以使用项目管理平台。对于中大型企业,选择平台时应同时评估私有化部署、权限审计、历史数据迁移、研发流程覆盖和用户切换成本,而不能只看任务看板是否好看。
4. 第四步:在下一次评审中只问三个问题
- 这个里程碑的交付物是否真实存在,并且能够被复核?
- 剩余风险是否会影响下一阶段,谁有权接受这些风险?
- 基于当前证据,项目应该继续、调整、暂停还是终止?
如果团队能够持续回答这三个问题,里程碑就从项目计划中的日期,变成了真正的治理机制。项目成功并不是最后一天突然发生的结果,而是团队在每道决策门前,持续拒绝模糊、拒绝侥幸、拒绝无证据推进的累积结果。
我最终的判断是:软件项目最关键的里程碑,不是“完成了什么”,而是“我们现在是否有足够证据继续投入”。建议你下一步先选择一个正在进行的项目,建立五张里程碑卡片,补齐交付物、通过标准、风险和决策人,再在下一次评审会上明确写下“通过、限条件通过、延期评审或暂停”。当一个项目真正允许被暂停,它才真正拥有避免失败的能力。
常见问题解答(FAQ)
1. 软件项目最应该设置哪5个关键里程碑?
我以前一直把里程碑理解成项目计划中的几个日期,只要按时完成就算达标。后来参与一个企业审批系统项目时才发现,需求没定、技术没验证、用户没验收,即使最后按时上线,也可能只是“按时交付了一个没人愿意用的系统”。
我更建议把软件项目的里程碑理解为5道“继续投入决策门”,而不是5个时间标签。每道门都要有可验证的交付物、明确的通过标准,以及未达标时的处理方案。

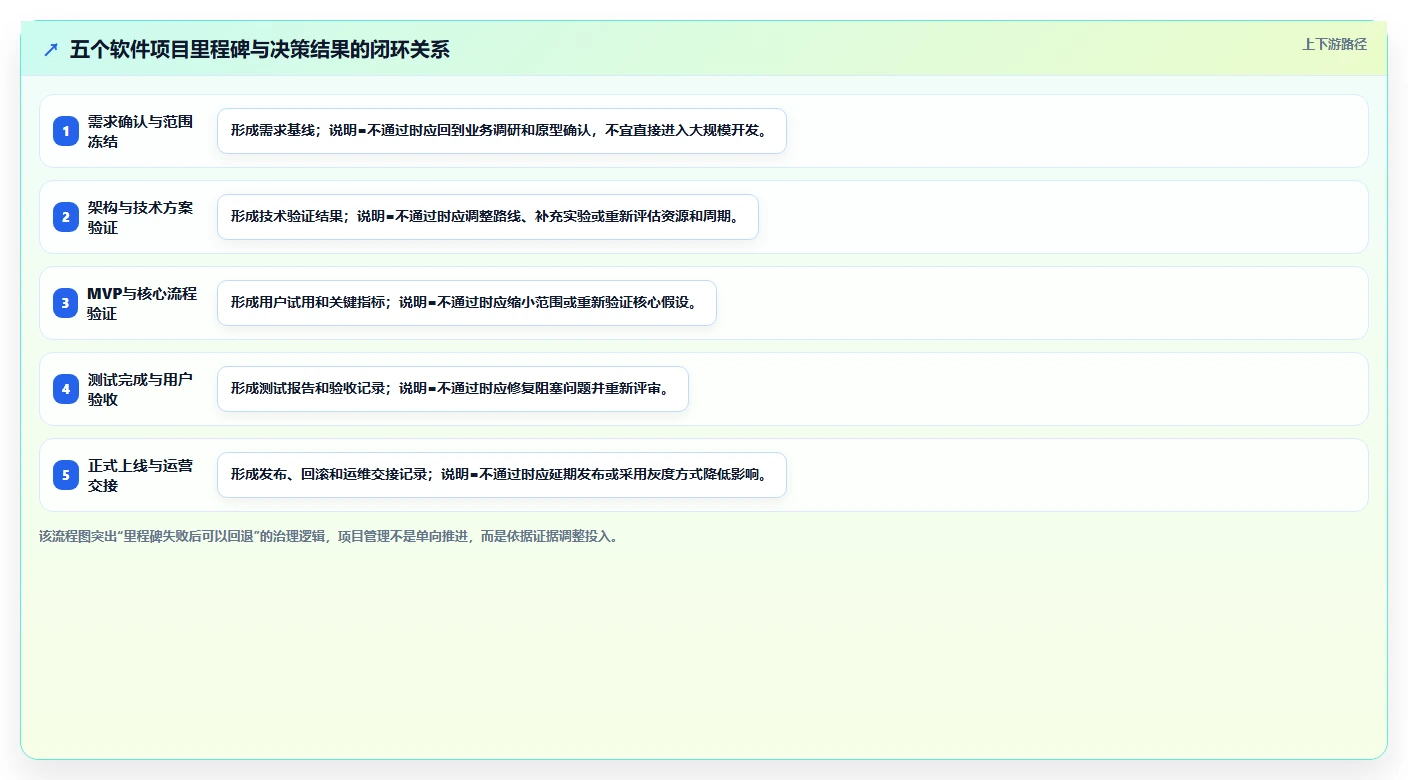

里程碑要证明什么核心交付物不通过的典型后果 1.需求确认与范围冻结项目目标和边界是否一致需求基线、原型、验收标准开发过程中持续返工 2.架构与技术验证关键方案是否真正可行架构方案、技术验证记录、风险清单后期暴露性能或集成风险 3.MVP或核心流程验证核心流程能否跑通且有人使用可运行版本、用户反馈、验证结论做出大量功能却没有业务价值 4.测试完成与用户验收系统是否不仅能运行,而且能用于业务测试报告、缺陷清单、验收记录上线后出现业务阻塞 5.正式上线与运营交接系统是否具备安全发布和持续运行条件上线清单、回滚方案、运维交接单上线事故无法快速止损 这5个节点的顺序不是绝对固定的。
敏捷团队可能在多个迭代中重复执行需求验证、MVP验证和用户验收,但“需求是否清楚、方案是否可行、用户是否认可、上线是否可控”这4类判断不能被省略。我的判断标准是:如果一个里程碑只能回答“做了多少”,却不能回答“是否值得继续投入”,它就更像进度汇报点,而不是有效的项目里程碑。
2. 需求冻结为什么是软件项目最容易被低估的里程碑?
我曾经接手过一个内部管理系统,项目启动后一周就进入开发,团队认为需求可以边做边确认。结果两个月后,需求清单增加了近40项,研发看起来一直很忙,但真正可验收的功能并没有增加多少。
我在项目复盘中发现,需求冻结并不是要求所有需求永远不能修改,而是先建立一个可追踪的版本基线。没有基线,团队无法区分合理变更、范围蔓延和前期遗漏。我通常会要求需求里至少写清楚5件事:目标用户、核心场景、功能边界、验收条件和本期不做的内容。尤其是“不做什么”,往往比“要做什么”更能控制项目成本。
检查项合格表现危险信号 用户对象明确到具体角色和使用场景只写“面向所有员工” 功能范围有优先级和版本边界所有需求都被标记为高优先级 验收标准能写成可观察结果使用“体验好、操作方便”等模糊表述 变更机制记录影响的工期、资源和风险直接在群聊里口头增加需求 我会把需求里程碑设置为“通过、限条件通过、延期评审”三种结果,而不是简单的完成或未完成。
例如,核心流程已经明确,但一个低优先级报表仍有争议,可以限条件通过;如果审批规则本身还没有业务共识,就不应为了赶进度强行进入开发。有一个非常实用的判断问题:如果今天让产品、研发、测试和业务负责人分别写出“项目上线后必须完成的3件事”,答案是否一致?如果不一致,项目还没有真正完成需求冻结。
3. 测试通过后,为什么还必须单独设置用户验收里程碑?
我以前负责过一个系统交付,测试团队给出的用例通过率超过95%,技术团队认为已经具备上线条件。但业务部门试用后发现,真实审批流程中的特殊角色和异常路径没有覆盖,最终验收被推迟了三周。
测试通过和业务验收解决的是两个不同问题。测试主要判断系统是否按照预期规则运行,用户验收则判断系统是否能支撑真实工作;前者偏技术证据,后者偏业务证据。我现在会把用户验收提前到测试阶段,而不是等测试报告完成后才临时找业务人员签字。
验收人员必须使用真实或脱敏数据,按照实际岗位完成完整任务,不能只看演示页面。
验证维度测试团队关注业务用户关注 功能输入与输出是否符合规则完整业务流程是否能闭环 权限角色权限配置是否正确实际岗位是否能看到并处理应办事项 异常异常用例是否有预期结果出现退回、补件、超时后是否知道怎么处理 效率接口或页面响应是否达标完成一次真实任务是否比原流程更省时间 我会将缺陷分成“阻塞上线、可限期修复、接受遗留”三类。
高优先级缺陷不能仅靠项目经理口头承诺延期处理,必须由业务负责人确认影响,并写明责任人、关闭日期和临时规避办法。用户验收不应该是一张签字单,而应该是一组业务证据:关键角色完成了哪些任务、哪些场景失败、哪些问题被接受、上线后谁负责跟进。
缺少这些记录,签字往往只能证明“有人参加过会议”,不能证明系统真正可用。
4. 如何判断一个里程碑是真的完成,而不是项目团队自我宣布完成?
我在项目管理中遇到过一种很常见的情况:看板上的任务完成率已经达到100%,但项目负责人仍然无法回答哪些风险已经关闭、谁批准进入下一阶段。团队都在报喜,项目却没有形成真正的决策依据。
我的做法是为每个里程碑建立一张统一的“里程碑卡片”,把完成从主观判断改成证据判断。卡片不要求写得很复杂,但必须让项目外部的人能够复核结论。一张合格的里程碑卡片至少包含:目标、截止日期、交付物、验收标准、责任人、决策人、未关闭风险、决策结果和后续动作。
尤其要把“完成”与“提交了文档”区分开,文档存在不代表内容已经被验证。
状态适用条件后续动作 通过关键交付物达标,高风险项已关闭进入下一阶段 限条件通过仅剩可控遗留问题,影响已评估设定关闭期限并持续跟踪 延期评审证据不足或关键问题尚未验证补充验证后重新评审 暂停或终止风险不可接受,继续投入收益不足停止扩张范围,重新决策 我还会重点观察3个数据,而不是只看任务完成率:高优先级未关闭风险数量、关键需求变更数量、核心业务场景验收通过数。
举例来说,任务完成率达到98%,但仍有2个阻塞性缺陷和12项未经评估的需求变更,这个里程碑就不应判定为通过。最容易被忽略的是决策人。项目经理可以组织评审、整理证据和推动整改,但不应独自承担范围扩大、风险豁免或提前上线的业务决策。没有明确决策人的里程碑,最后通常会变成“大家都以为别人批准了”。
我的经验是,里程碑会议不应以“项目进展顺利”结束,而应以一句可追溯的结论结束:基于哪些证据,项目决定继续、带条件继续、延期,还是停止投入。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/35407
读者评论
文章把里程碑从“进度标记”讲成“决策闸门”,这个区分很实用。尤其是允许限条件通过、延期或终止,能避免项目为了按期汇报而掩盖风险。
需求冻结的部分很有现实意义。很多项目并非需求完全没确认,而是没有明确范围外事项和验收标准,导致开发过程中不断追加内容,最终影响质量和周期。
将技术验证放在扩大团队和全面开发之前比较合理。性能、权限、第三方接口等问题如果拖到联调或上线阶段,返工成本确实会明显增加。
文章区分了系统测试与业务验收,提醒得很到位。功能没有报错并不代表业务流程可用,真实用户参与验收对审批、权限和异常场景尤其重要。
文中的成本倍数和漏斗数据属于情景模拟,不能直接当作行业统计,但作为说明阶段性决策价值的示例仍然直观。实际项目还应结合自身规模和风险调整标准。
