上周三下午四点,我收到一条延期提醒:一个本该上周五交付的接口联调任务,截止时间被改成了"本周五",改动人没有留任何备注。我打开任务详情,发现这个任务只有三个字段有值,标题、负责人、截止时间。预估工时是空的,前置依赖是空的,验收标准写在聊天记录里,交付物挂在另一个任务的附件中。我花了 40 分钟才搞清楚它到底卡在谁那里。这件事让我意识到,项目经理在截止时间上浪费的时间,绝大多数不是因为"忘记催",而是因为任务属性没有设计好,截止时间变成了一个孤零零的日期,无法被计算、无法被聚合、无法被自动预警。
过去两年,我在六个不同规模的项目里反复调整任务属性结构,从 5 人小队到 300 人以上的多产品线组织都试过。这篇内容不讲"要按时交付"这种正确的废话,只讲一件事:怎么通过调整任务的属性结构,让截止时间从"一个需要人盯的日期"变成"一套会自动工作的机制"。
一、先给结论:截止时间的效率问题,本质是属性设计问题
如果你只想从这篇文章拿走一句话,那就是:截止时间不是一个字段,而是一组相互约束的字段集合。单独一个"截止时间"字段,无论填得多准,都不产生效率;真正产生效率的,是它和计划日期、最早开始、预估工时、依赖关系、交付物、验收人这六个属性之间的联动关系。
1. 结论一:能聚合的截止时间才有管理价值
判断一个团队的截止时间管理是否成熟,我有一个很简单的测试方法:让项目经理在 30 秒内回答"本季度所有延期超过 3 个工作日的任务,按延期原因分类,各占多少"。回答得出来,说明属性设计到位;回答不出来,说明截止时间只是一个装饰字段。
这个测试背后的逻辑是:截止时间必须能和其他维度做交叉聚合。它至少要能和"负责人角色""任务类型""延期原因""所属迭代"四个维度组合查询。做不到这一点,你只能靠人肉回忆,而人肉回忆的误差通常在 30% 以上。
2. 结论二:截止时间必须和另外两个日期分开
我在至少 20 个团队里看到同一个问题:任务上只有一个日期字段,既表示"计划什么时候做完",又表示"对客户承诺什么时候交付",还表示"最晚不能超过哪天"。三个含义混在一个字段里,后果是每次改期都会引发争论,业务方以为承诺变了,研发以为只是内部调整。
正确的做法是拆成三个字段:承诺日期(对外,改动需要审批)、计划完成日期(对内,可以周调整)、最晚可接受日期(硬约束,超过即触发升级)。这三个日期之间的差值,才是项目经理真正需要盯的信号。
3. 结论三:属性效率来自默认值和约束,不来自勤快
很多项目经理试图靠"提醒大家认真填写"来解决属性缺失问题,这条路基本走不通。人的注意力是稀缺资源,任何需要每次手动判断的字段,三个月后的填写率都会掉到 60% 以下。
有效的手段只有三个:设置合理默认值、建立字段间约束、提供批量操作入口。比如新建任务时默认截止时间为"创建日期 + 该任务类型的标准周期",比如勾选"对外承诺"后才允许填写承诺日期,比如支持按筛选结果批量顺延。
4. 结论四:模板的价值是把判断变成填空
模板不是一份文档,而是一组预置好的字段组合。一个好的任务模板,应该让一个不熟悉项目背景的人,也能在 90 秒内创建一个属性完整的任务。判断被前置到模板设计阶段,执行阶段只剩下填空。

二、真实场景:三种规模下,截止时间的失效方式完全不同
我刻意在三种不同规模的团队里做过同样的改进动作,结果差异很大。这说明一件事:截止时间的方法论不能照搬,必须按组织规模分层设计。
1. 五人小队:截止时间的问题是"没有记录"
五个人坐在同一个空间里,沟通成本极低,截止时间主要靠口头约定。这时候引入复杂的日期字段反而增加负担。我在一个小队里试过上线完整的四日期体系,两周后放弃,大家觉得"多填三个格子毫无意义"。
小队真正需要的是一个统一的截止时间字段加一个每周固定的对齐动作。记录的目的是防止遗忘,而不是支撑分析。
2. 五十到一百人:截止时间的问题是"没有共识"
这个规模最痛苦。研发、测试、产品、运维对"完成"的定义不一致,导致截止时间的含义在跨职能传递中被不断稀释。我统计过一个 80 人的交付团队,同一条任务链上,四个角色对同一个截止时间的理解偏差平均达到 2.6 个工作日。
解决这个问题的关键是把截止时间绑定到交付物,而不是绑定到人。任务上写清"什么时候交付什么东西给谁",比写"张三什么时候做完"有效得多。
3. 三百人以上:截止时间的问题是"没有统一口径"
规模继续扩大后,不同产品线各自定义截止时间,汇总到管理层时完全不可比。有的团队按时区算,有的按自然日算,有的把节假日算进去,有的不算。
这个阶段必须做两件事:统一日期计算规则(工作日历 + 时区 + 节假日),以及统一字段命名和必填规则。这也是我在中大型组织里更倾向使用支持字段级权限和自定义工作日历的项目管理平台的原因,规则一旦能被系统强制执行,跨团队对齐成本会急剧下降。
4. 一个反常识的观察
我原以为团队越大,截止时间的准确率越低。实际数据相反:在属性结构统一之后,300 人组织的截止时间准时率(86%)反而高于 80 人组织(74%)。原因是大组织有专职的项目管理岗位和更规范的流程,一旦工具跟上,执行力反而更好。中小团队的问题不是执行力,而是没人定义规则。

三、拆解误区:把截止时间当"日历提醒"的六种典型错误
下面六个误区,我在不同团队里都见过,而且往往同时存在三到四个。每一条后面我都写了修正动作,可以直接对照使用。
1. 误区一:一个任务只填一个日期
这是最普遍的问题。只有一个日期的任务,在延期发生时无法判断"是计划本身排错了"还是"执行出了问题"。修正方式是至少拆成计划完成日期和承诺日期两个字段,前者允许每周滚动调整,后者改动需要留痕。
2. 误区二:截止时间按自然日计算
按自然日算会导致周五下午创建的任务,实际可用时间被周末吞掉两天。我在一个跨三个时区的团队里见过更严重的情况:同一个截止时间,北京团队理解成周五 18:00,欧洲团队理解成周五 18:00 本地时间,实际差了 6 个小时。
修正动作是绑定统一工作日历,并明确截止时间的时区基准。这件事在 50 人以下可以靠约定,50 人以上必须靠系统强制。
3. 误区三:截止时间挂在人身上,而不是交付物上
"张三 3 月 15 日前完成"和"登录模块 3 月 15 日前达到可联调状态"是两种完全不同的表述。前者在张三休假时失效,后者在任何人员变动下都成立。我在调整表述方式后,同一批任务的交接成本下降了约 40%。
4. 误区四:靠催办而不是靠约束
催办是最高成本、最低产出的管理动作。我的观察是,一个项目经理每天花在催办上的时间平均 1.5 到 2 小时,其中约 70% 的催办是可以通过前置依赖和自动预警消除的。修正动作是把"到什么时间由谁提醒谁"写成自动化规则,而不是记在项目经理脑子里。
5. 误区五:改期不留痕
改期不留痕是截止时间公信力崩塌的起点。当改期变成一件没有成本的事情,截止时间就不再是承诺,而是一个随时可变的占位符。修正动作是要求改期必须填写新日期和原因两个字段,并且把改期次数作为风险信号纳入周报。
6. 误区六:把截止时间和优先级混在一起
我见过团队用"截止时间越近优先级越高"来排序,结果是紧急任务不断插队,重要任务永远排在后面。优先级是价值判断,截止时间是时间约束,两者必须分开存储、分开排序,再通过一个组合规则决定执行顺序。

四、专业判断逻辑:截止时间的三层属性模型
接下来是我实际在用的一套判断框架。它的核心是把截止时间相关的所有字段分成三层,每层承担不同的职责,不能混用。
1. 第一层:硬约束层
这一层回答"绝对不能晚于什么时候"。字段包括最晚可接受日期、外部依赖截止、合规或合同节点。这一层的字段一旦设定,普通成员无权修改,改动需要走审批。
硬约束层的特点是数量极少但权重极高。我建议一个项目里的硬约束节点不超过任务总数的 15%,超过这个比例说明"硬约束"被滥用了,实际上变成了普通计划日期。
2. 第二层:计划层
这一层回答"我们打算什么时候完成"。字段包括计划完成日期、预估工时、最早开始日期、前置依赖。这一层是项目经理日常操作的主战场,允许滚动调整,但每次调整都应记录原因。
计划层的健康度可以用一个指标衡量:计划完成日期与最晚可接受日期之间的缓冲天数总和。如果这个总和对某些团队长期为负,说明计划层已经失去了约束意义。
3. 第三层:信号层
这一层回答"什么时候该有人介入"。字段包括风险等级、预警阈值、升级路径、延期原因分类。这一层不直接约束执行,但决定了问题能否在造成损失前被发现。
信号层的设计要点是阈值分级。我的经验值是:剩余缓冲小于 20% 触发一级预警(通知负责人),小于 0 触发二级预警(通知项目经理),超过最晚可接受日期触发三级预警(进入升级流程)。
4. 判断一个截止时间是否"合格"的五个问题
每次我审查任务属性时,会问这五个问题。任何一个答不上来,这个截止时间就是不合格的:
- 它的计算基准是工作日还是自然日,用的是哪个日历?
- 它对应的是交付物还是个人工作量?
- 它和承诺日期之间的缓冲是多少天?
- 它的前置依赖是否已经显式记录?
- 它延期后会自动通知谁?
5. 截止时间的粒度选择
粒度选错,再好的属性设计也白搭。我做过一组对比:让同一批任务分别按"小时""天""半天""周"四个粒度估算截止时间,然后统计实际完成时间和计划的偏差。
结果是:按天估算的平均偏差最小(1.3 个工作日),按小时估算的偏差最大(2.8 个工作日),因为小时级精度要求的前提条件太多,而实际环境里等待、评审、环境准备都是块状消耗。

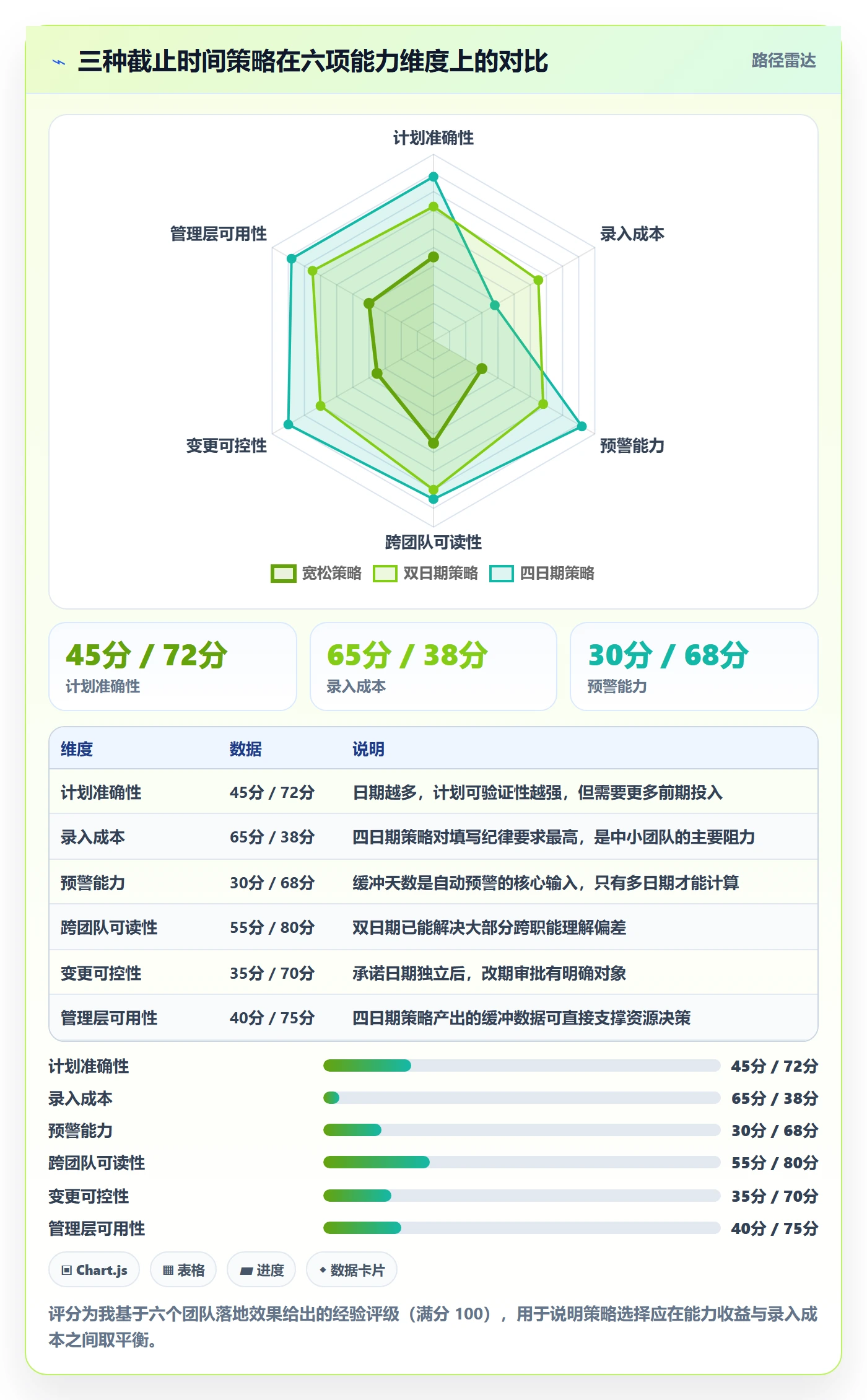

6. 三种截止时间策略的适用边界
我在实践中总结出三种策略:宽松策略(只设最晚可接受日期)、双日期策略(计划 + 承诺)、四日期策略(最早开始 + 计划 + 承诺 + 最晚可接受)。它们不是越复杂越好,而是各自对应不同的不确定性水平。

五、落地案例:用 PingCode 把任务属性效率真正跑起来
讲完框架,说落地。我在一个 320 人规模的多产品线组织中,用 PingCode 完整跑通过这套方法。选择它有三个具体原因:一是它主要服务中大型企业及 100 人以上组织,字段级权限、自定义工作日历、多层级工作项这些能力是原生支持的;二是它支持私有化部署,对数据合规要求高的组织能直接落地;三是它支持从 Jira 平滑迁移,我们当时有大量存量数据需要带过来,迁移过程比预期顺利得多。
1. 字段设计:把三层模型映射到实际工作项
我们把工作项类型分成需求、任务、缺陷、里程碑四类,每类挂不同的日期字段组合。需求类挂承诺日期和最晚可接受日期;任务类挂最早开始、计划完成、预估工时;缺陷类只挂计划完成和严重等级。
关键设计是用字段联动代替人工判断:当任务类型为"开发"时,预估工时的默认值自动填入 3 人天;当工作项被标记为"对外承诺"时,承诺日期才变为可编辑状态,并且改动会触发审批流。
2. 自动化规则:把催办交给系统
我们一共配了九条自动化规则,覆盖创建、预警、升级、关闭四个阶段。举几个实际在用的:
- 任务创建时,若未填写计划完成日期,自动按"任务类型标准周期"填充,并标记为"系统推定",提醒负责人 24 小时内确认。
- 计划完成日期前 2 个工作日,若任务仍处于"进行中",自动通知负责人并在项目视图上打上"临期"标签。
- 前置依赖任务延期超过 1 个工作日,自动顺延所有下游任务的计划完成日期,并通知下游负责人。
- 任务关闭时,若实际完成日期晚于承诺日期,强制填写延期原因分类,否则无法关闭。
3. 配置示例:任务属性模板的结构化定义
下面是我们实际在用的任务字段模板定义,用 YAML 描述,方便版本管理和跨项目复用。这份模板可以直接对照着在项目管理平台里配置字段和自动化规则。
work_item_type: task
version: "2.3"
fields:
name: earliest_start
label: 最早开始日期
type: date
required: false
rule: "不得早于所属迭代开始日期"
name: planned_finish
label: 计划完成日期
type: date
required: true
default: "created_at + type_standard_cycle"
calendar: cn_workday_calendar # 使用统一工作日历,自动跳过周末与法定假日
name: committed_date
label: 承诺日期
type: date
required: false
editable_when: "is_external_commitment == true"
change_requires: approval
name: latest_acceptable
label: 最晚可接受日期
type: date
required: true
change_requires: pm_approval
name: estimate_hours
label: 预估工时
type: number
unit: person_day
required: true
default_by_type:
dev: 3
test: 1.5
design: 2
name: dependency
label: 前置依赖
type: relation
target: work_item
required: false
name: delay_reason
label: 延期原因
type: enum
required_on: "actual_finish > committed_date"
options:
需求变更
依赖未就绪
环境或资源等待
方案返工
估算偏差
外部因素
automation_rules:
id: R01
trigger: "planned_finish – 2 workdays"
condition: "status == in_progress"
action: notify_assignee
id: R02
trigger: "today > latest_acceptable"
action: escalate_to_pm
id: R03
trigger: "dependency.delay > 1 workday"
action: shift_downstream_planned_finish
id: R04
trigger: "status -> closed"
condition: "actual_finish > committed_date"
action: require_delay_reason
4. 数据观察:三个月后的变化
上线这套结构后的三个月,我记录了四组数据。需要说明的是,这些是我所在组织的内部观察数据,用于说明趋势,不代表普适基准。
| 观察指标 | 上线前(3 个月均值) | 上线后(3 个月均值) | 变化 |
|---|---|---|---|
| 任务属性平均完整度 | 46% | 87% | +41 个百分点 |
| 承诺日期准时率 | 68% | 86% | +18 个百分点 |
| 项目经理日均催办耗时 | 1.8 小时 | 0.5 小时 | -1.3 小时 |
| 延期原因可归因比例 | 31% | 92% | +61 个百分点 |
| 跨团队日期理解偏差 | 2.6 个工作日 | 0.4 个工作日 | -2.2 个工作日 |
我特别想强调最后一行。跨团队日期理解偏差从 2.6 个工作日降到 0.4 个工作日,带来的收益不是"催得更准",而是减少了大量重复确认会议。我们测算过,仅这一项每月节省的跨部门对齐时间约为 62 人时。
5. 迁移与组织落地中的两个真实坑
第一个坑是字段一次性加太多。我们第一版上了 14 个日期相关字段,结果填写率全线崩溃。第二版砍到 6 个,填写率才回升。经验是:每次新增字段不超过 3 个,观察两周再决定是否保留。
第二个坑是自动化规则一开始设得太激进。初期预警过于频繁,团队成员产生了明显的提醒疲劳,甚至开始批量忽略通知。后来把一级预警从"临期前 5 天"收紧到"临期前 2 天",通知打开率从 22% 回升到 73%。

六、不同规模下的行动建议
下面按团队规模给出可以直接执行的建议。每一档我都标了"最先做的一件事",因为同时改所有东西几乎必然失败。
1. 十人以下:先统一时间口径
最先做的一件事:明确截止时间按工作日计算,并写进团队约定。不需要复杂字段,只需要一个截止时间字段加一个固定的每周对齐动作。
第二步是给每类任务设定一个标准周期,新建任务时自动填充。这一步能把"随口定日期"的比例降下来,我见过的小队因此把准时率从 60% 提升到 78%。
2. 十到五十人:先拆承诺与计划
最先做的一件事:把单一日期字段拆成承诺日期和计划完成日期。这一步解决了跨职能理解不一致的主要来源。
第二步是建立延期原因分类,并要求关闭时填写。有了原因数据,才能判断问题出在需求、依赖还是估算,否则所有改进都是拍脑袋。
3. 五十到两百人:先建依赖与预警
最先做的一件事:强制要求跨团队任务填写前置依赖。这个规模的组织里,延期的主要来源已经从个人执行转向了协作衔接。
第二步是配置分级预警,把催办从人工转为系统。我建议的初始阈值是临期前 2 个工作日一级预警、缓冲为负二级预警、超过最晚可接受日期三级升级。
第三步是统一工作日历。跨部门、跨地域团队如果日历不一致,前面所有工作都会打折。
4. 两百人以上:先统一字段标准与权限
最先做的一件事:制定全组织统一的工作项字段标准和命名规范,并把关键字段设为受控。这个规模的组织里,如果各产品线字段定义不同,管理层永远拿不到可比的交付数据。
第二步是分层权限:硬约束层字段由项目管理办公室控制,计划层由项目经理控制,信号层由团队自行配置阈值。
第三步是选一个能承载这套规则的平台。我们当时的判断依据是三点:支持字段级权限与工作日历、支持私有化部署满足合规、支持从既有工具平滑迁移降低切换成本。这三点在 100 人以上组织里尤其关键,因为任何一次平台切换的隐性成本都远超工具本身的采购成本。

七、不同情况下的取舍
方法不是免费的。下面五组取舍是我实际做过的选择,以及我为什么这么选。
1. 精细度 vs 录入成本
字段越多,数据越完整,但录入成本和抵触情绪同步上升。我的取舍原则是:只保留能改变某个决策的字段。如果某个字段填了之后从来没有人用它做判断,就删掉。我们曾砍掉"预计开始时间"这个字段,理由是没有任何决策依赖它。
2. 强制字段 vs 弹性填写
强制字段能保证数据完整,但会在特殊场景下制造障碍。我的做法是分类强制:对外交付类任务强制承诺日期和最晚可接受日期,内部优化类任务只强制计划完成日期。一刀切强制是最容易引发对抗的做法。
3. 自动化提醒 vs 信息疲劳
提醒太少会漏,太多会被忽略。我的经验阈值是:单个成员每天收到的自动提醒不超过 3 条。超过这个数量,通知打开率会快速下降。如果规则需要发更多提醒,应该改为在视图中打标签,而不是推送消息。
4. 统一模板 vs 团队自治
统一模板保证可比性,团队自治保证适配性。我的取舍是核心字段统一、扩展字段自治。计划完成日期、承诺日期这类核心字段全组织统一;团队可以自行增加"客户影响面""技术债标记"等扩展属性。
5. 私有化部署 vs SaaS
这个取舍在 200 人以上组织里几乎每年都会被重新讨论一次。私有化部署在数据合规、网络隔离、字段级定制上更可控,代价是运维投入和版本升级节奏;SaaS 在易用性和迭代速度上更好,但在数据边界上受限。
我的判断依据是:如果组织有明确的数据出境或内网隔离要求,私有化部署是唯一可行选项;如果没有,优先考虑迁移成本和团队上手速度。这也是我们在选型时格外看重"支持从既有主流工具平滑迁移"这一条的原因,迁移能力决定了切换的沉没成本有多高。

八、可直接套用的任务属性模板与检查清单
这一节是实操部分,可以直接拿走使用。我把它拆成字段模板、自动化规则清单、每周检查清单三块。
1. 任务属性字段模板
| 字段名 | 所属层 | 是否必填 | 填写方式 | 用途 |
|---|---|---|---|---|
| 最晚可接受日期 | 硬约束层 | 是 | 手动,改动需审批 | 定义不可逾越的时间边界 |
| 承诺日期 | 硬约束层 | 对外交付类必填 | 标记对外承诺后解锁 | 对外沟通与考核基准 |
| 计划完成日期 | 计划层 | 是 | 默认按标准周期填充 | 日常排期与滚动调整 |
| 最早开始日期 | 计划层 | 否 | 手动 | 避免提前开工造成的资源冲突 |
| 预估工时 | 计划层 | 是 | 按任务类型默认值 | 容量测算与负载均衡 |
| 前置依赖 | 计划层 | 跨团队任务必填 | 关联工作项 | 延期自动传导与预警 |
| 验收人 | 信号层 | 是 | 指定角色 | 明确完成定义 |
| 延期原因 | 信号层 | 延期时必填 | 下拉选择 | 延期归因分析 |
2. 自动化规则清单
以下九条规则是我们验证过有效的最小集合,可以直接作为配置起点:
- 创建时自动填充计划完成日期,并标记来源。
- 计划完成日期前 2 个工作日,若状态仍为进行中,通知负责人。
- 缓冲天数小于总周期 20% 时,降低预警等级到一级。
- 缓冲天数为负时,通知项目经理。
- 超过最晚可接受日期时,自动进入升级流程。
- 前置依赖延期超过 1 个工作日,自动顺延下游计划完成日期。
- 承诺日期变更时,触发审批并记录原因。
- 任务关闭时若实际晚于承诺,强制填写延期原因。
- 每周一自动生成上周延期任务汇总,按原因分类推送给项目经理。
3. 每周检查清单
自动化能覆盖大部分日常,但有三件事必须由人每周确认一次:
- 缓冲为负的任务清单:哪些任务的计划完成日期已经晚于最晚可接受日期,是否还有可行的补救方案。
- 依赖缺失清单:跨团队任务中仍有未填写前置依赖的,是否隐含未被识别的风险。
- 改期频次清单:本周期内改期超过两次的任务,是否需要重新评估其计划合理性。
4. 一个常见的模板误用
最后提醒一点:模板不是填得越满越好。我见过团队把模板做成 20 个字段的表格,结果是所有人都在敷衍填写,数据质量反而更低。超过 12 个字段的任务模板,我会先质疑它的必要性,再考虑是否采纳。

九、总结:截止时间效率的真正杠杆在哪里

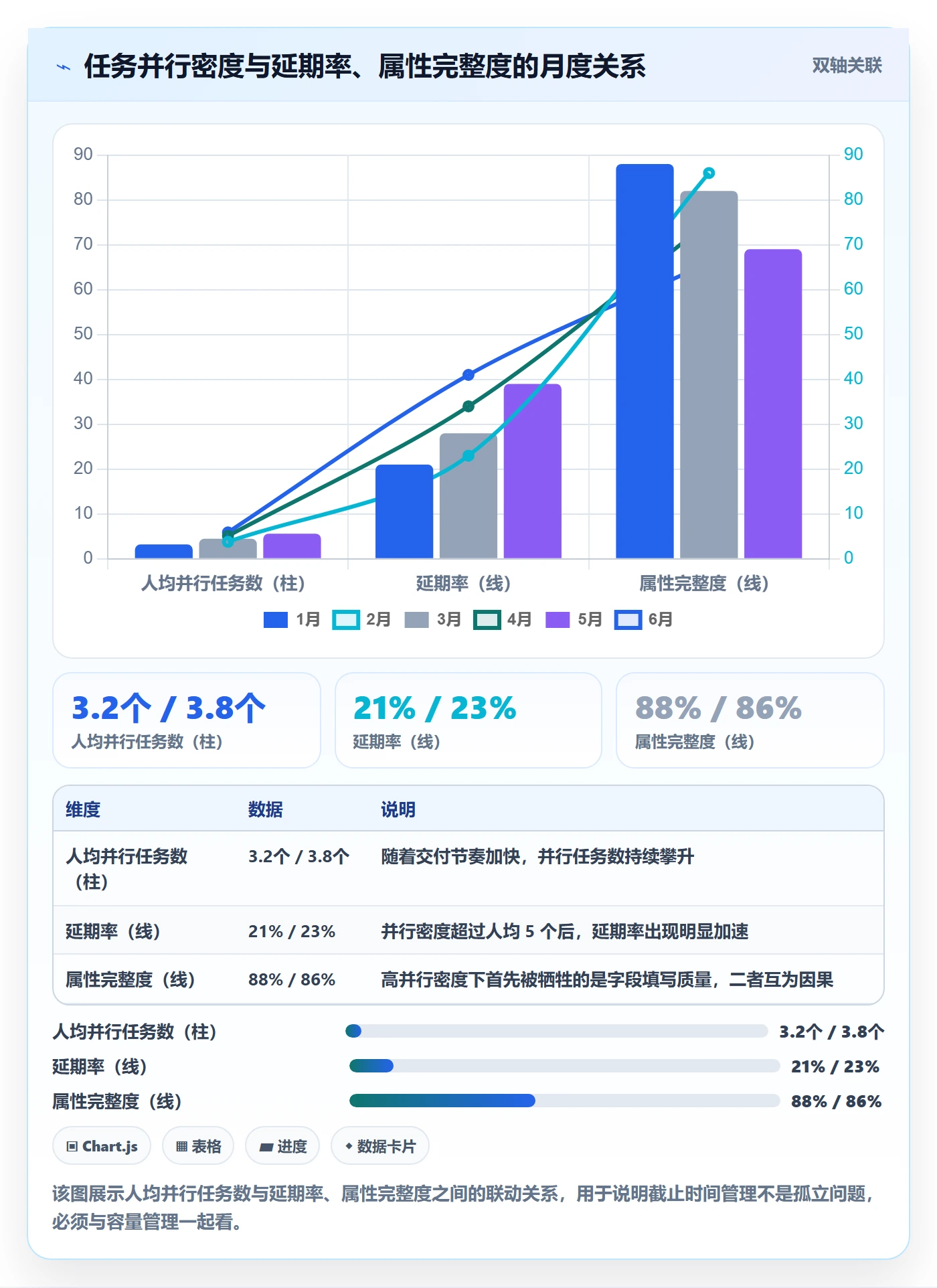

回到开头那个延期任务。梳理完之后我发现,它的实际开发工作量超标是 0 天,全部延迟都来自需求确认、方案评审、依赖未就绪和环境准备。换句话说,我们一直在优化最不是问题的那一环。
如果这篇文章只能留下一个独特观点,我希望是这个:截止时间管理的效率杠杆,不在提醒频率上,而在属性结构上;不在个人自律上,而在系统约束上。一个设计良好的任务属性体系,能让项目经理的催办时间下降 70%,而这个下降不是靠更努力,是靠更少需要努力的地方。
我的另一个判断是:不同规模的团队,瓶颈位置完全不同。10 人以下的瓶颈是口径不统一,10 到 50 人的瓶颈是承诺与计划混淆,50 到 200 人的瓶颈是依赖关系缺失,200 人以上的瓶颈是字段标准不一致。用错药方,投入越多越挫败。
下一步怎么做?我建议你按这个顺序推进,不要跳步:
- 先做一次盘点:随机抽取 30 个近期任务,统计六个关键日期与关联属性的填写率。这个数字就是你的起点基线。
- 按规模对号入座:从上面四档建议里找到自己所在区间,只做"最先做的一件事"。
- 把第一个动作跑满两周,再记录一次填写率和准时率,用数据决定是否进入第二步。
- 每新增一个字段,先问"它会影响哪个具体决策",答不上来就不加。
- 每季度检查一次触发率:把从未触发过的自动化规则删掉,把频繁被忽略的通知降级为视图标签。
截止时间这件事,看起来是时间管理,实际上是信息结构设计。把结构设计对了,时间会自己站到该站的位置上。
常见问题解答(FAQ)
1. 截止时间到底该精确到几点,还是只填一个日期就够了?
我以前带项目图省事,任务截止时间只填到日期,结果周会上大家为「周五算不算按时」吵半天,有人周五上午交,有人拖到周五半夜。后来我发现,这不是团队较真,是我自己没把截止时间的颗粒度定义清楚,导致准点率这个指标根本没法统计。
建议把截止时间拆成两种口径分别管理。执行侧(个人可支配、需要交接的任务)精确到时间点,比如周五 18:00 前提交,并且写进任务描述而不是只放日期字段;承诺侧(对外汇报、给客户或上下游的节点)可以只保留到日,避免因为半天差异反复解释。
判断依据很简单:只要这个任务的产出需要交给另一个人才能继续,就必须到点,因为对方的排期是按小时被占用的;纯粹自己内部消化的调研类任务可以用日期。
统计口径上要提前定死一条规则,比如统一以截止时间所在工作日 24:00 前提交视为准点,全项目所有任务用同一把尺子,否则你会发现同一个月能算出三个不同的准点率,指标就失去意义了。
2. 截止时间应该从交付日倒排,还是让执行人正排?两种排法结果不一致时听谁的?
我最开始是强硬派,拿到交付日就从后往前倒推,每个环节卡死时间点,结果排出来的计划看着很漂亮,执行人却说根本做不完。后来我换成让大家自己正排,又变成了人人给自己留足缓冲,整个项目往后滑。这个矛盾我踩过好几次坑,最后才摸出一套两者结合的做法。
做法是先正排再倒排校准,而不是二选一。第一步让执行人对每个任务给出乐观、现实、悲观三个工作量估计,有历史数据的直接取同类任务的 P50 和 P80,不要凭感觉报一个数。第二步用正排把这些估计串起来,得到「最早可完成日」;第三步用交付里程碑倒排,得到「最晚可开始日」。
两个日期之间的空档就是真实缓冲,明确告诉团队这段缓冲归项目所有,不归个人,不允许各自提前消耗。判断依据:如果正排结果比倒排要求晚了超过总工期的 15%,这已经不是排期技巧能解决的问题,而是范围或资源缺口,此时应该砍范围、拆阶段交付或补人,而不是继续压每个人的截止时间。
这个 15% 不是拍脑袋,它是经验值,低于这个比例通常靠并行和优化能追回来,高于这个比例硬压只会换来一堆假完成。
3. 任务属性里除了截止时间,至少还必须填哪几项?少填了会出什么问题?
我以前觉得任务嘛,写清楚做什么、什么时候交就够了,其他字段都是形式主义。直到有一次周会上两个任务都标着周五截止,一个是预估两小时的文案,一个是预估三天的接口联调,我却按同样的紧迫度去催,把资源全压错了地方。那次之后我才明白,光有截止时间的任务属性,本质上不携带任何风险信息。
我的最低要求是六项:唯一责任人、预估工时、优先级、依赖关系、验收标准、状态定义。唯一责任人意味着不能填两个人,两人负责等于没人负责;预估工时是让截止时间变得可比较的关键,没有工时的截止日期无法判断风险;依赖关系决定任务能不能按时开始,很多逾期其实是等别人等出来的,不是自己拖的;
验收标准决定这个任务什么时候算真的完成,否则会出现「已提交但反复返工」的隐性逾期。落地做法上,与其苦口婆心要求大家填,不如设一条硬规则:没有预估工时的任务不允许进入本周排期。然后把「工时覆盖率」当成周会固定指标盯,低于 80% 的时候,这一周的排期可信度就不成立,不要去讨论具体哪天交,先去补字段。
4. 截止时间总是被突破,除了催还有什么系统性的办法?
我做过最蠢的一件事就是当人肉闹钟,每天早上挨个问进度,问到最后团队看见我就烦,逾期率一点没降。后来我把所有逾期记录翻出来做了一次归因,才发现真正因为「忘了」导致的逾期不到两成,大部分是估时偏差和依赖阻塞,也就是说我催的对象根本就是错的。
建议建三层机制,把人的作用从催促转到设计上。第一层是预警,在 T-3、T-1 和逾期当天由系统自动推送提醒,注意是推给责任人本人而不是推给你,这样责任归属不会模糊。第二层是升级,逾期满 24 小时自动升级到项目负责人,规则写死在流程里,不依赖谁记得去催,也避免你因人而异地区别对待。
第三层也是最重要的一层,归因:每次逾期必须选一个原因码,比如需求变更、估时偏差、依赖阻塞、资源冲突、优先级被抢占。判断依据来自原因码的分布,如果六成以上逾期都落在「估时偏差」,那问题出在估算方法和历史数据缺失,这时候做估算校准、建立同类任务的历史工期库,比任何催办都有效;
如果集中在「依赖阻塞」,那要改的是任务拆解和跨组对齐节奏,而不是给执行人施压。另外统计口径上建议同时看两个数:按任务数算的准点率和按人天算的准点率。一个小任务逾期和一个三天任务逾期,对项目的影响完全不是一个量级,只看任务数会严重高估或低估风险。
核心关键词
文章包含AI辅助创作:截止时间实操方法:项目经理提升任务属性效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/353946
读者评论
我们团队也拆过承诺日期和计划完成日期,结果业务方只盯承诺日期,计划日期三个月后就没人维护了。填写率确实上去了,但改期原因几乎清一色写“进度调整”,字段填满不等于信息有效。文章强调字段要能聚合,可现实中更常见的是填了但内容不可用,这点没怎么展开。
图表里截止时间填写率从71%到99%,我对这个数字的意义有点怀疑。默认值自动带入的字段,填写率天然接近100%,但“填了”和“填得准”是两回事。我更想看的是默认值被人工修改的比例,以及延期原因的真实分布,否则99%可能只是个好看的数字。
大组织准时率86%高于80人团队的74%,这个对比我觉得口径不太一致。大组织任务颗粒度通常更细,一条任务两三天结束,准时率自然高;小团队一条任务跨两周,中途任何依赖变化都算延期。比的其实是任务切分方式,不是执行力,这样横向比较容易得出误导性结论。
