协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板

2023 年我接手过一个 47 人的跨部门项目,六个小组、三条业务线、一个必须在上半年交付的数据平台重构。接手第一周我做了一件现在看起来很蠢的事:我把所有人的任务都塞进了一个看板,然后要求大家每天更新状态。三周后,看板上有 312 张卡片,其中 87 张超过五天没动过,而我在周会上问"这个任务到底卡在哪"的时候,六个人给了我六种不同的回答。那一刻我意识到,任务管理效率低,从来不是因为工具不够强,而是因为协作接口没有定义清楚。

这篇文章我想把这三年踩过的坑、改过的模板、量出来的数据完整讲一遍,包括我最后沉淀下来的四个可复用模板,以及为什么在 100 人以上的组织里,我会优先建议选择支持私有化部署、能从主流海外工具平滑迁移的国产项目管理平台,比如 PingCode。

一、先给结论:任务管理效率的瓶颈在协作接口,不在工具功能

如果你只记住这篇文章的一句话,我希望是这句:项目负责人提升任务管理效率的核心动作,是把"人和人之间的交接"标准化,而不是把"任务卡片"美化。工具能解决的是记录和检索,解决不了"我以为你已经做了"这种典型的协作断裂。

1. 效率损失主要发生在任务与任务之间,而不是任务内部

我统计过自己带过的四个项目,单个任务的执行时间其实只占整个交付周期的 35% 到 45%。剩下的一半以上,花在等待确认、等待评审、等待依赖方响应、等待环境就绪这些"任务之间"的间隙里。

这意味着,你把任务卡片的描述写得再漂亮,如果不解决交接点的等待问题,整体效率也不会明显改善。这是一个反常识的结论:优化任务本身的边际收益,远低于优化任务之间的交接。

2. 模板的真正价值是减少沟通轮次,而不是记录得更全

我见过太多"字段齐全"的任务模板:优先级、预估工时、实际工时、关联需求、验收标准、风险等级,一共二十多个字段。结果是一线成员填得痛苦,负责人看得更痛苦,因为真正关键的三个信息,谁在等谁、等到什么时候、卡住了找谁,一个都没有。

好的模板应该让一次沟通就能闭环。我现在的判断标准很粗暴:如果一个模板不能让"任务交接的平均确认轮次"从 3 轮降到 2 轮以内,这个模板就该重做。

3. 效率必须用"流"的指标衡量,而不是"完成数量"

很多负责人喜欢在周报里写"本周完成 68 个任务"。这个数字几乎没有决策价值,因为它不告诉你任务是什么时候开始的、在哪个环节停最久。

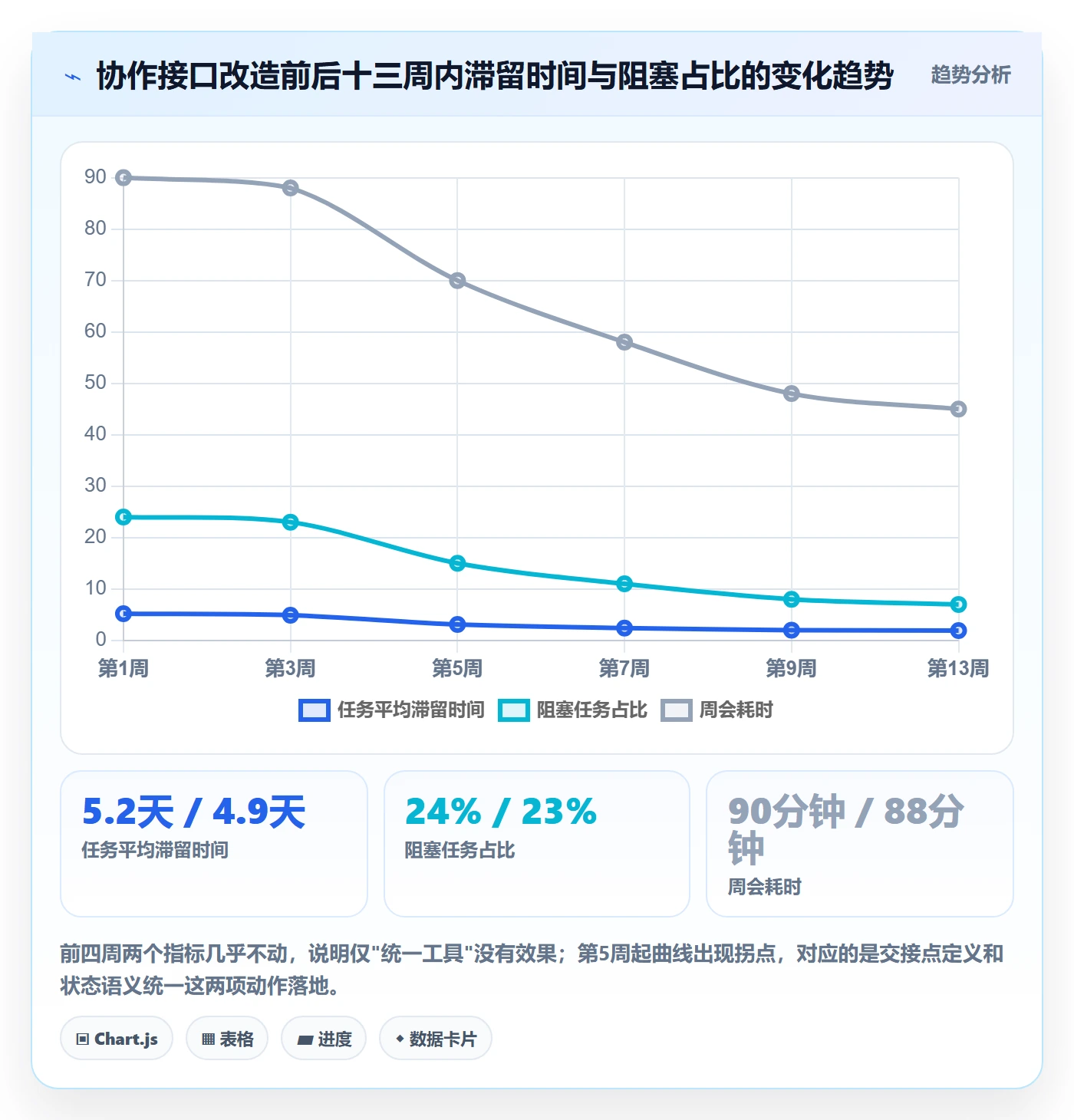

我推荐四个真正能指导动作的指标:平均滞留时间、阻塞任务占比、在制品数量、返工率。前三个衡量流程健康度,最后一个衡量质量成本。下面这张图是我在一个项目上做协作接口改造前后的对比。

协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板

二、真实场景:一个 47 人跨部门项目的三周试错

背景交代得具体一点,方便你判断这些经验能不能迁移到你的团队。项目是数据平台重构,涉及数据采集、清洗、建模、接口、前端展示、运维六个小组,外部还依赖两个业务部门提供口径确认。

1. 项目初始状态:信息散落在四个地方

接手时的状态是这样的:需求在文档里,排期在表格里,进展在群里,风险在负责人的脑子里。这四种载体各自都"有信息",但没有任何一种是权威的。

结果是每次周会前,我要花四到五个小时去拼凑一份"真实进展",而且还经常拼错。更糟的是,成员之间形成了默契,只要没在群里被点名,就默认自己的部分还没到时间。

2. 前三周暴露的三个具体故障

第一周,建模组等清洗组的产出,清洗组以为建模组会自己取原始表,双方各自等了四天。第二周,接口组完成开发但没人知道,因为卡片状态还停在"进行中",前端组于是照着旧文档做了两天。第三周,业务方口径变更,通知只发到了群里,三个下游小组里有两个没看到。

这三件事的共同点不是"人不负责",而是没有定义交接点上谁必须主动、在什么时间、通过什么载体确认。

3. 我做的第一件事:画出协作接口图,而不是重排任务

我没有立刻去调整排期,也没有去优化看板列。我先画了一张图,横轴是六个小组,纵轴是项目的十一个关键交接点,每个交接点标注三件事:交付物、接收方、确认方式。

这张图只用了两天就画完,但它暴露了九个此前没人提过的模糊交接点。最典型的是"清洗完成"这个概念,六个小组里有四种理解:跑通脚本算完成、数据量对齐算完成、异常率低于阈值算完成、业务方抽检通过算完成。

协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板

三、拆解五个常见误区:为什么你越管越累

我把这些年见过的失败做法收敛成五个误区。它们的共同特征是:看起来都在做任务管理,实际上都在增加协作成本。

1. 误区一:把项目管理平台当成高级记事本

只用来记录"谁在做什么",不用来暴露"谁在等谁"。这种用法下,平台的价值和一张共享表格没有本质区别,甚至更麻烦,因为更新成本更高。

判断标准很简单:如果你的看板看不出任何一条跨人依赖关系,那你只是把表格换了个皮肤。

2. 误区二:模板字段越多越规范

我做过一次内部统计,某个项目组把任务模板从 8 个必填字段加到 21 个之后,字段填写完整率从 91% 掉到了 62%,而负责人每周花在"催填字段"上的时间增加了约 3.5 小时。

更隐蔽的代价是,成员开始习惯性填"待定""见文档",字段变成了形式。字段数量超过一定阈值后,信息质量是下降的。

3. 误区三:把看板列数当作流程成熟度

有人觉得列越多流程越细,于是一路加到"待评审、评审中、待开发、开发中、待测试、测试中、待验收、验收中、已完成、已关闭"。十列看起来专业,实际上每多一列,就多一次状态流转判断,也多一次"该谁改"的争执。

我的经验值是:单个团队的工作流列数控制在 5 到 7 列,超过就要问自己是不是把状态和动作混在一起了。

4. 误区四:用增加会议来解决信息不对称

信息不同步的时候,直觉反应是加会。于是日站会、周对齐会、双周评审会、月度复盘会都上齐了,一线成员的可用时间被切成了碎片。

我做过粗略测算,一个 8 人小组每周因为同步类会议损失的人时大约是 10 到 14 小时,相当于少了一个半人在干活。会议是同步的兜底手段,不该是主要手段。

5. 误区五:忽视"状态语义"的歧义成本

这是最容易被低估的一项。"进行中"这三个字,在开发眼里意味着"我在写代码",在测试眼里意味着"代码写完等测",在负责人眼里意味着"还没完成"。

语义不统一的直接后果是负责人无法通过状态判断真实风险,只能靠问。而问,就是成本。下面这张图是我在一次内部调研中估算的五类误区各自带来的每周隐性耗时。

协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板

四、专业判断逻辑:任务管理效率的四层模型

踩完坑之后,我总结出一个四层模型。它的作用是让你在遇到效率问题时,能快速定位到底该动哪一层,而不是一上来就换工具或者加流程。

1. 结构层:任务粒度与依赖关系

任务粒度不是越细越好。我的经验是,一个任务的合理粒度是一个人在两到五天内能交付一个可验证产出。超过五天,说明它该拆;小于半天,说明它该合并,否则你只是在制造管理噪音。

依赖关系必须显性化。最小可用的表达方式是"本任务依赖哪个任务、依赖方是谁、期望何时交付"。这三项在多数平台里都能实现,但关键在于是否强制填写。

2. 语义层:状态定义与完成定义

这一层是我认为投入产出比最高的。做法是把每个状态写成一句可判断的句子,而不是一个词。比如"开发完成"应该被定义为:代码合并到主分支且单元测试通过,而不是"我觉得写完了"。

完成定义要包含验收人。我习惯在模板里加一个字段叫"验收判定人",只有一个名字,避免出现三个人都说"我以为他验了"。

3. 节奏层:同步频率与触发条件

同步有两种:按时间的(每天站会、每周对齐)和按事件的(阻塞超时、依赖变更、验收驳回)。多数团队只有前者,没有后者,于是所有问题都要等到下一个时间点才被暴露。

我的做法是把按事件的同步优先级提到按时间之前。阻塞超过 24 小时自动升级、依赖交付日变更自动通知下游,这两条规则上线后,我们周会的议题从"进展汇报"变成了"问题决策"。

4. 度量层:用四个指标替代完成数量

度量层的目的是让改进可验证。我常用的四个指标和它们的判断阈值如下表,这张表是我们内部在用的版本,你可以直接拿去对照自己的项目。

指标 计算口径 健康区间(经验值) 超标时的第一动作
平均滞留时间 任务从进入"进行中"到"已完成"的平均自然日 团队规模的 1.5 倍天数以内 找出滞留最久的前三个交接点
阻塞任务占比 当前处于阻塞状态的任务数 ÷ 进行中任务数 10% 以内 检查依赖是否已显性化
在制品数量 同一成员同时处于"进行中"的任务数 人均 1.5 个以内 限制在制品上限,先收口再开新
返工率 因需求或口径变更导致的返工任务 ÷ 总任务 8% 以内 回到语义层,检查完成定义与验收标准

5. 四层模型的成熟度自评

我建议你先做一次自评,而不是直接改流程。下面这张雷达图是我们对四个团队做自评后的示意结果,能明显看出短板集中的层。

协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板

关于在制品数量,我还想补一个反直觉的观察:把在制品上限从人均 2.5 降到 1.5 之后,我们的吞吐量反而上升了约 18%。原因很朴素,切换成本降低了,返工也少了。

协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板

五、案例与数据观察:百人以上组织里的协同实践

上面讲的都是方法和制度层面的东西,但方法必须落到工具上才能持续。这一节我讲一个具体平台的实践观察,包括为什么在 100 人以上组织里我的选择逻辑和几十人团队完全不同。

1. 为什么先看协作面,再看功能面

小团队选工具看"好不好用",大团队选工具要看"能不能把协作规则固化下来"。这两者差别很大。100 人以上的组织通常有多个项目并行、多个部门交叉、多套审批和合规要求,工具要解决的是规则的可执行性和可追溯性。

我的评估顺序是:依赖关系能否显性化、状态语义能否强制统一、权限与审计能否满足内控、数据能否私有化落地、历史数据能否平滑迁移。功能清单我排最后。

2. PingCode 在百人以上组织中的适用性观察

PingCode 主要服务中大型企业及 100 人以上组织,这个定位和上面提到的评估顺序是匹配的。我在两个客户项目里深度使用过,最直接的感受是它对"跨项目依赖"和"多团队权限"的处理比通用型工具更贴近中大型组织的实际。

它还支持私有化部署,这对金融、制造、央国企这类有数据落地要求的组织是关键项。此外它支持从 Jira 平滑迁移,对于正在做国产替代的团队,这一点的实际价值远高于宣传语上的描述。

3. 私有化部署带来的三个协同约束变化

第一,权限模型会变复杂,因为内网环境通常要求按部门、按项目、按密级三层控制,模板设计必须提前考虑字段级权限。第二,集成方式会变,外部 SaaS 类插件基本不可用,需要走内部 API 网关。第三,运维节奏会变,版本升级由自己掌控,意味着你可以按项目节奏安排升级窗口。

这三点如果不在选型阶段想清楚,上线后会出现"功能有但用不了"的尴尬局面。

4. 从 Jira 迁移的实操步骤与数据变化

迁移这件事,我踩过的最大坑是把它当成一次性技术动作。实际上它是四段式:盘点、映射、双跑、切流。盘点阶段要输出历史项目的字段使用率,把使用率低于 5% 的自定义字段直接砍掉,不要搬。

映射阶段最关键的是状态映射表。我建议不要追求 1:1,而是趁机做一次状态收敛,把对方十几个状态压到七列以内,同时把语义写清楚。

双跑阶段一般维持两周到四周,重点验证报表口径。切流阶段要留回滚方案,至少保留一个月的只读访问。

状态映射表(YAML 示意,可直接改写后用于迁移配置)
status_mapping:

jira: "To Do"

target: "待启动"

completion_definition: "已排期且负责人已确认"

jira: "In Progress"

target: "进行中"

completion_definition: "已有分支或产出物,且依赖方已知悉"

jira: "In Review"

target: "待验收"

completion_definition: "产出物齐备,验收判定人已收到通知"

jira: "Blocked"

target: "阻塞"

completion_definition: "存在明确外部依赖且已记录响应方"

jira: "Done, Closed, Resolved"

target: "已完成"

completion_definition: "验收判定人确认通过,产出物已归档"

field_policy:

drop_if_usage_below: 5% # 历史字段使用率低于此值不建议迁移

required_fields:

依赖任务

期望交付日

验收判定人

下面这张图是我在两个迁移项目中记录的五个阶段投入与风险变化,其中"双跑"阶段投入最大,但也是风险下降最快的阶段。

协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板

5. 迁移后六个月的协同指标变化

迁移完成并不是终点。我跟踪了六个月的数据,发现真正的收益出现在第三个月之后,因为那时状态语义和依赖规则才真正被团队内化。第六个月,我们的阻塞任务占比稳定在 6% 到 8%,跨部门交接确认轮次稳定在 1.3 到 1.5 轮。

协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板

六、四个可直接使用的协同模板

下面四个模板是我目前还在用的版本,都做过至少两个项目的验证。你可以直接用,但更建议先按第四节的四层模型判断自己缺哪一层,再选择性套用。

1. 模板 A:单项目任务协同模板

核心思路是只保留七个必填字段,把"依赖"和"验收"这两个最容易被省略的信息强制放进模板。字段清单如下表。

字段 是否必填 作用
任务名称(动宾结构) 必填 明确产出物,避免"优化一下"这类模糊表述
负责人 必填 唯一责任人,不允许填写两个
依赖任务 必填 显性化交接点,无依赖填"无"
期望交付日 必填 下游排期依据,变更需触发通知
完成定义 必填 一句可判断的句子,避免语义歧义
验收判定人 必填 唯一名字,解决"谁验"的扯皮
备注 选填 放背景信息,不放决策信息

2. 模板 B:跨部门依赖管理模板

跨部门依赖之所以难管,是因为双方不在同一个汇报线上,催不动也罚不了。这个模板的关键是加入"响应方承诺时间"和"升级路径"两个字段,把模糊的等待变成可追踪的承诺。

  • 依赖编号:全局唯一,格式为 项目码-依赖序号,例如 DP-017。
  • 提出方与响应方:双方各指定一个对接人,不允许只写部门名。
  • 依赖内容:一句话描述所需交付物及其精度要求。
  • 期望时间与承诺时间:前者由提出方填,后者由响应方填,两者不一致时必须在对齐会上说明。
  • 升级路径:写明超时后找谁,通常填两级负责人。
  • 当前状态:待确认、已承诺、交付中、已交付、已驳回,五选一。

3. 模板 C:站会与周会的输入模板

会议效率低,八成是因为输入没准备好。我的做法是要求所有人在会前一小时填完三个问题,会议只讨论第三项。

  1. 自上次会议以来,我完成了哪一个可验证产出。
  2. 我下一步要做的是哪一件事,预计何时完成。
  3. 我现在被什么阻塞,需要谁在什么时候做什么决定。

第三条是唯一需要讨论的。前两条只需要被读取,不需要被点评。这条规则执行之后,我们的周会从 90 分钟压缩到 45 分钟以内。

4. 模板 D:度量复盘模板

复盘模板最容易写成流水账。我建议只围绕一个目标写明四件事,控制在一页之内。

复盘结构(示意模板)

  1. 观察窗口:起止日期 + 纳入统计的任务范围
  2. 指标变化:平均滞留时间 / 阻塞任务占比 / 在制品数量 / 返工率
  3. 归因结论:哪一层(结构、语义、节奏、度量)是本次变化的主因
  4. 下一步动作:最多三条,每条带负责人和验证日期

这个模板的价值在于,它强迫你把"指标变化"和"归因层次"绑在一起,而不是笼统地说"大家再努力一点"。

七、不同情况下的行动建议

方法和模板不能生搬硬套。下面按团队规模和协作特征给出四组建议,你可以直接找到自己那一档。

1. 二十人以下的团队:先做语义层,别做度量层

这个规模下,信息同步靠面对面就能解决,上复杂的度量体系只会增加负担。你的第一优先动作是把完成定义写下来,哪怕只写十个高频任务的完成定义,收益就很明显。

工具方面,能支持依赖字段和状态自定义就够了,不必追求重型平台。

2. 二十人到一百人:先做结构层,再做节奏层

这个阶段最大的痛点是任务散、依赖乱。我建议先统一任务粒度标准,再做一张跨组依赖图,最后把"阻塞超时自动通知"这类事件规则配起来。

这个规模要开始关注工具是否支持跨项目视图和统一报表,否则负责人每周要花大量时间人工汇总。

3. 一百人以上:四层同时推进,工具选型放在第一位

到这个规模,制度没有工具承载就会自然退化。我的建议是选一个能覆盖依赖、权限、审计、报表四项能力的平台,再用模板把规则固化进去。PingCode 这类面向中大型组织的平台在这个阶段更合适,因为它对多项目并行和跨部门协作的支持是原生设计,而不是靠插件拼出来。

如果你正在做国产替代,建议把"支持从 Jira 平滑迁移"作为硬性筛选条件写进选型清单,这会直接影响迁移期的业务连续性风险。

协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板

4. 有强合规或内网要求的组织:把部署方式提前到第一轮筛选

很多团队在功能选型之后才发现内网无法访问外部服务,只好推倒重来。我的建议是在第一轮就把部署方式、数据落地位置、审计日志能力作为前置条件,能私有化部署的方案优先。

这一条在金融、制造、能源类组织里几乎是必选项,早筛比后补便宜得多。

八、不同情况下的取舍

效率提升从来不是纯粹的加法,每一次改进都伴随代价。这一节我列出四组最常见的取舍,并给出我的判断标准。

1. 透明度与心理安全的取舍

把所有任务的滞留时间公开到看板上,能显著提升问题暴露速度,但也会让部分成员产生被监视感,尤其在被用来做个人考核时。

我的判断是:指标用于改进流程时公开,用于评价个人时谨慎。我的做法是看板只展示任务级指标,个人维度的数据只对负责人可见。

2. 标准化与团队自治的取舍

统一的状态定义和模板能降低协作成本,但会削弱团队的自主性,尤其是那些工作方式差异较大的小组,比如研发和设计。

我通常采取"接口标准化、内部自治"的策略:跨团队交接的字段和状态必须统一,团队内部如何组织任务由他们自己决定。

3. 自建与采购的取舍

自建的好处是贴合业务流程,坏处是维护成本和人才依赖。我见过一个团队自建了任务系统,两年后核心开发离职,系统成了没人敢改的黑盒。

我的经验阈值是:如果自建系统需要超过一名全职工程师长期维护,就应该认真评估采购方案。把工程资源投在业务系统上,回报通常更高。

4. 迁移成本与长期成本的取舍

迁移不是免费的。一个百人级项目的完整迁移,按我的记录大约需要 35 到 45 人天,包括盘点、映射、双跑和切流。这笔投入一次性发生,收益则分布在后续每一周。

我的判断标准是看回本周期:如果迁移后每周节省的协作时间乘以团队规模,能在六个月内覆盖迁移投入,这笔迁移就值得做。多数百人级团队的实际回本周期在三个月到五个月之间。

协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板

九、总结:把协作接口当成产品来做

回到最开始那个 47 人的项目。真正让效率发生变化的时间点是第五周,不是我们换了工具的时候,而是我们把十一个交接点的交付物、接收方和确认方式全部写清楚的时候。项目负责人提升任务管理效率的核心能力,是把协作接口当成一个产品来设计和迭代。

这也是我对非同质化经验的理解:工具可以被任何人采购,模板可以被任何人复制,但"你的团队在哪些交接点上最容易断裂、应该用哪个指标去验证"这件事,只能靠你自己量出来。

下一步我建议你做三件事,按顺序来,不要跳步。第一,用第四节那张四层成熟度自评表,给自己团队打个分,找出最短板的一层。

第二,只做一件事:把最常用的十个状态改写成可判断的句子,并加上验收判定人字段。这一件事通常两周内就能看到确认轮次下降。

第三,等前两步稳定运行一个月后,再评估是否需要平台级投入。如果团队已经超过一百人,或者正在做国产替代且有内网要求,就把支持私有化部署、支持从主流海外工具平滑迁移的平台放进候选清单,用回本周期而不是功能数量来做最终决策。

常见问题解答(FAQ)

1. 协作人一多任务就乱,项目负责人第一步该做什么?

我去年带过一个跨3个部门、8个协作人的项目,一开始任务表越加越长,每个人都在里面,结果谁都说自己在等别人。后来我才意识到,问题不是工具不好用,而是我一开始就没把'谁对结果负责'这件事定死。

先把任务和协作人的关系定死:一个任务只能有一个唯一负责人,其他动手的人写进协作人,只关心进度的人不要进协作人,用订阅或周报解决。落地时在任务表里加三列,负责人填单人、协作人可填多人、交付物用一句话写成可验收的结果。任务颗粒度拆到一个人能在一周内独立完成,超过一周就再拆一层。

我复盘过自己带过的二十多个项目,凡是任务上挂着两个及以上'负责人'的,延期率明显更高,因为责任被稀释后没人觉得是自己的事。协作人只写真正要动手的人,其余全部降级为知情人,否则通知噪音会让人直接忽略所有提醒。

2. 协同管理模板到底要包含哪些字段,才不会用两天就废掉?

我下载过一堆模板,Excel的、在线表格的、项目管理平台自带的都试过,基本活不过两周。团队第一周填得挺认真,第二周开始有人漏填截止时间,第三周状态列全变成'进行中',最后又回到群里喊进度。

字段控制在七个以内:任务名称、负责人、协作人、截止时间、优先级、状态、交付物或验收标准。我试过十几个字段的复杂模板,结论是字段一超过十个,填写成本就超过收益,团队一定会在第二周开始糊弄。

状态列固定成四个值:待开始、进行中、阻塞、已完成,不要自定义一堆中间态,否则统计口径会崩,你后面连按期完成率都算不出来。模板要分成项目层和任务层两张视图,项目层只展示里程碑和风险,任务层才看明细,项目负责人每天看项目层就够,掉进任务明细里反而会丢掉整体节奏。

3. 协作任务卡在别人手里,怎么推进才不伤关系又真的有效?

跨部门协作最难受的就是任务不在我手上,问多了像催命,不问就一直躺着。我曾经为了一个设计稿连着私聊了对方五次,最后对方直接不回消息了,事情还是没动。

把'催人'换成'暴露阻塞'。任务一旦进入阻塞状态,负责人必须写清三件事:卡在谁那里、需要对方做什么、期望完成时间,这条记录自动出现在每周协作看板上。公开看板比私聊有效得多,因为压力来自流程的可见性,而不是你个人在施压,对方也更容易接受。

推进节奏按节点来:截止前一天提醒一次,超期当天升级给双方主管一次,其余时间不要反复私聊。我踩过的坑是以为频率高就能推动,实际上重复私聊只会消耗关系,而一个事先讲好的升级机制反而给了协作方优先处理你这件事的理由。

4. 怎么判断任务管理效率真的提升了,该盯哪些数据?

老板问我上了协同管理之后效率到底有没有变好,我一开始只能说'感觉顺畅了不少',结果被追问具体数字就答不上来。后来我才开始认真记录数据,才发现有些地方其实根本没改善。

盯四个口径:任务按期完成率、平均任务周期、阻塞任务占比、返工率。按期完成率按截止时间和实际完成时间算,每周固定时间导出任务表统计,不要用主观评价替代。先记录两周的现状数据当基线,再对比改善后的数据,否则你拿不出任何可信结论。

经验上按期完成率从60%提到80%已经是很明显的改善,不要追求100%,那通常意味着任务被拆得极碎或时间估得过分宽松。返工率是最值得盯的指标,它反映的是前端需求定义和验收标准是否清楚,而不是团队执行力,这个数字高的时候,该改的是任务模板而不是催人。

平均任务周期用来判断协作链路是否真的缩短,阻塞占比高则说明你的升级机制还没跑起来。

核心关键词

读者评论

武
武安琪

滞留时间用“团队规模的1.5倍天数”做阈值我有点存疑,这个倍数是怎么来的?我们20人团队按这个算是30天,但实际两周没动就该报警了。感觉这类经验值还是得分业务类型,交付节奏快的项目和长周期研发差太多。

何
何雅楠

状态语义歧义”这条太真实了。我们之前也一样,开发说进行中是写代码,测试说进行中是等测。后来想统一,写了三页状态定义,结果新来两个人又全乱了。所以我现在更关心的是语义怎么随人员流动持续维持,而不是一次定义完就完事。

何
何梦琪

依赖显性化这件事,工具能做的其实有限。我们也在平台里加了依赖字段,但一线嫌麻烦,填“无”的比例很高,负责人也没精力逐个核对。与其指望强制填写,不如先把跨组交接的那几个关键节点固定下来,人少的环节反倒更好落地。

文章包含AI辅助创作:协作人实操方法:项目负责人提升任务管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/353701

赞 (0)
飞飞飞飞
任务管理如何做好子任务?项目负责人协同管理与操作步骤
上一篇 8小时前
任务拆分落地方案:项目负责人开展任务管理的协同管理案例解析
下一篇 8小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
