关注人怎么做?项目负责人制度设计:任务管理从0到1

很多团队做完项目负责人制度上线三个月后,会拿到一份很难看的复盘数据:任务延期率从 31% 涨到了 42%。明明每个任务都挂了负责人,为什么交付反而更慢了?我在一家约 130 人规模的研发组织里负责过这件事,从最初 37 个在办任务里只有 4 个能说清"谁对最终结果负责",到 90 天后把延期率压回 18%,中间踩的坑比预想的多得多。这篇文章不复述教科书上的角色定义,只讲一件事:当你决定"关注人"的时候,项目负责人制度到底该怎么设计,任务管理怎么从 0 走到 1。

一、先给结论:项目负责人制度不是任命名单,而是一套"权责利"闭环

如果你只从这篇文章里带走一句话,我希望是这句:项目负责人制度失败的第一原因,从来不是选错了人,而是这个人拿到的是一个"有责任、无权力、无收益"的岗位。任命书下发得再正式,也只是把一个名字写在任务卡上而已。

1. 三条可以被验证的核心结论

第一条结论:负责人制度的最小可行单元不是"人",而是"人 + 边界 + 账本"。边界指的是他可以不请示就做决定的范围,账本指的是他的决策结果能被记录、被复盘、被追溯。缺任何一项,制度都会退化成形式主义。

第二条结论:任务管理的 0 到 1,本质上是从"任务分配"走向"任务收口"。绝大多数团队的起点是有人在群里派活,终点应该是每个任务都有唯一收口人、有明确完成定义、有可验证的验收标准。中间这段路,才是从 0 到 1。

第三条结论:负责人的有效管理跨度存在硬上限,超过之后制度收益会转为负值。我们在试点期的实测值是:一个兼职任务负责人同时推进 4 个以上跨部门任务时,延期率开始显著上升;超过 6 个,他负责的任务延期概率接近不做负责人制度的水平。

关注人怎么做?项目负责人制度设计:任务管理从0到1

2. 为什么"关注人"必须先于"关注流程"

我见过两种典型顺序。第一种是先把流程画得非常漂亮:需求评审、技术方案、开发、测试、发布,五阶段十二个卡点,然后指望流程自动产生责任人。结果通常是流程被绕过,因为没人有动力去维护它。

第二种是先定人,再倒推流程。先问"谁对这个结果睡不着觉",再问"他需要哪些信息和权限才能睡着",流程会自然收敛成一条最短路径。这也是我更推荐从 0 到 1 时采用的顺序。

原因很朴素:流程是给"平均值"设计的,而项目的风险几乎总是集中在少数几个异常点上。只有具体的人才会在异常发生时做判断、拍板、承担后果。流程负责让常规事情不退化,人负责让异常事情有出路。

3. 从 0 到 1 的最小可行制度长什么样

如果你所在的组织还没有任何负责人制度,我不建议一上来就做全套。一个可以在两周内跑起来的最小版本包含四件事:

  1. 一条命名规则。每个在办任务必须且只能有一个"任务负责人",其余参与者标记为执行人或协作方。
  2. 一句完成定义。任务卡上必须写清"什么状态下算完成",而不是写"做完为止"。
  3. 一份授权清单。列出这位负责人可以不请示就决定的事项,建议从 3 条起,不超过 7 条。
  4. 一周一次的状态同步。只看三件事:卡住的任务、变更的承诺时间、需要上级介入的决策。

这四件事覆盖了权责利闭环里最刚性的部分,也是后面所有复杂设计的地基。少了它们,你后面加再多的考核表都只是在给一个空壳贴装饰。

二、真实场景:一个 127 人研发组织走过的三个月

下面这部分内容来自我实际参与的一次制度落地,组织规模约 130 人,其中研发 127 人,包含 5 个业务方向、3 个职能支撑团队。数据做了脱敏处理,但仍保留了量级和比例关系,你可以把它当作一个可参照的样本推演,而不是行业统计。

1. 起点:37 个在办任务里,只有 4 个能说清谁负责

我们做的第一件事不是设计制度,而是做了一次任务盘点。把当时所有在办任务拉出来,逐个问三个问题:谁对最终结果负责?什么状态算完成?如果明早这个人请假,谁知道下一步该做什么?

37 个在办任务里,能明确回答第一个问题的只有 4 个,占 10.8%。第二个问题回答率更低,只有 3 个任务写清了完成定义。第三个问题几乎全军覆没,大部分回答是"等他回来再说"。

这个盘点结果本身没什么稀奇,很多团队都这样。真正值得警惕的是第三个问题的回答方式:它暴露出组织的任务状态其实存在人脑里,不在任何共享的地方。这意味着任何一次人员流动或请假,都会造成事实上的任务真空。

关注人怎么做?项目负责人制度设计:任务管理从0到1

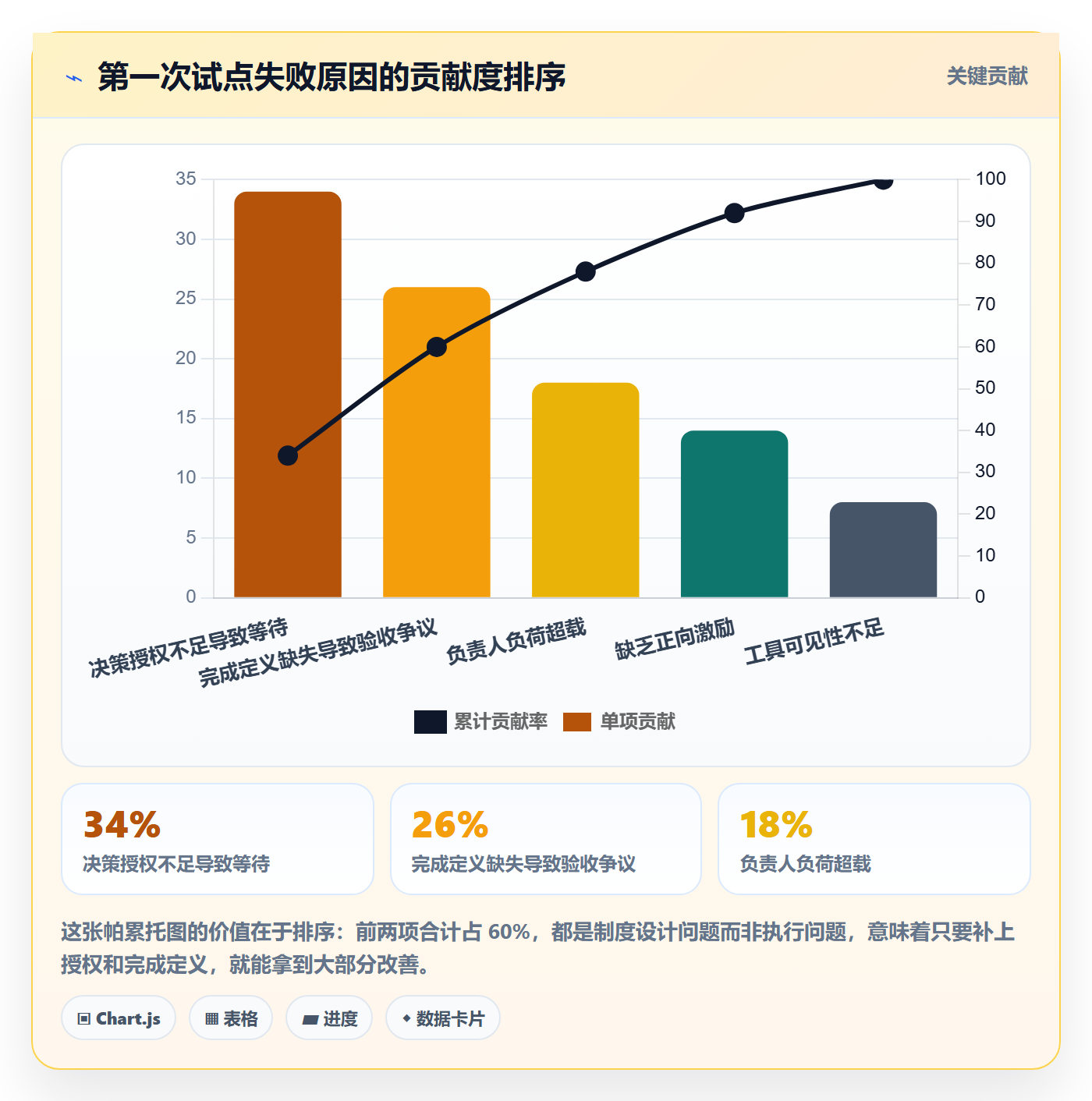

2. 第一次试点:任命了 19 个负责人,反而更乱

盘点做完,我们的第一反应很直接,赶紧任命负责人。三周内确定了 19 位任务负责人,覆盖了大部分在办任务,并在项目例会上正式公布。当时大家的预期是延期率会明显下降。

三个月后的数据是:任务延期率从 31% 上升到 42%,跨部门协作任务的返工率上升了约 9 个百分点,例会上关于"这事到底谁定"的争论次数增加了。19 位负责人里有 11 位在私下反馈"接了负责人比不接还累"。

复盘之后,原因分成三类。第一类是授权缺失:负责人要对结果负责,但技术方案、排期调整、资源协调这三件事都要层层请示,平均一个决策要等 2.3 天。第二类是任务卡上没有完成定义,验收时各方理解不一致。第三类是激励缺位:当了负责人,绩效上没有任何体现,出问题却是第一个被问的。

关注人怎么做?项目负责人制度设计:任务管理从0到1

3. 真正的转折点:把"负责人"变成一组可验证的行为

第二次调整我们换了个思路,不再定义"负责人是什么角色",而是定义"负责人每周要做什么动作"。听起来很笨,但效果立竿见影。

具体做法是把负责人的职责翻译成四类可观测行为:每周至少一次更新任务状态与风险;在承诺时间变更前至少提前 48 小时同步;对阻塞项在 24 小时内发起升级;在任务收口时提交验收结论与遗留项清单。这四类行为都能在系统里留下痕迹,也都能被复核。

调整后 90 天,任务延期率回落到 18%,跨部门任务的平均决策等待时间从 2.3 天降到 0.6 天,验收返工轮次从 1.7 轮降到 0.8 轮。更关键的是,负责人这个身份从"谁被点名"变成了"谁在按这套动作做事",主动申请当负责人的人数从 4 人涨到了 17 人。

关注人怎么做?项目负责人制度设计:任务管理从0到1

三、拆解四个最常见的误区

在和其他团队交流负责人制度时,我发现大家踩的坑高度相似。这一节把四个最高频的误区单独拆开讲,每个都给出识别信号和修正方向。

1. 误区一:把负责人等同于"背锅人"

识别信号很明显:团队里提到负责人,第一反应是"出事了找他"。这种语境一旦形成,结果就是能力越强的人越不愿意接。

本质问题在于责任被单独拿出来使用,而权力和收益没有同步给到。修正动作只有一个:在任命任何人之前,先书面确认他能调用哪些资源、能拍板哪些事项、能拒绝哪些临时插入。没有这三项,这个负责人位置就是负资产。

2. 误区二:一个任务挂三个负责人

很多团队为了避免遗漏,习惯性给一个任务挂多个负责人,认为人多力量大。实际效果恰恰相反:责任在多人之间会被稀释,而不是被分摊。

我们的实测数据是,名义负责人 3 人及以上的任务,平均延期天数是单一负责人任务的 2.4 倍。原因是每个负责人都合理地认为"还有别人在看",于是风险上报的及时性大幅下降。

正确的做法是"唯一负责人 + 明确协作方"。协作方可以有多个,但他们的职责是明确的、被动的、有交付物的,而不是共同承担最终结果。

3. 误区三:只管任务分配,不管任务收口

这是最隐蔽的误区,因为它在前半程几乎没有症状。任务分配环节做得很好,谁做什么很清楚,但没人定义"什么状态算做完",于是任务在 80% 到 100% 之间无限徘徊。

我们的观察是:缺少完成定义的任务,其实际工时中约有 25% 到 35% 消耗在收尾和反复确认上。这部分时间既不出现在工时统计里,也不被当作风险,是最典型的隐性成本。

修正方式是强制字段。任务创建时必须填写验收标准,且验收标准必须包含一个可被第三方验证的判定条件,例如"接口响应 P95 低于 200ms 且通过压测报告"。

4. 误区四:用考核倒逼,而不是用机制支撑

当延期率高企时,最省事的动作是把延期纳入考核。我们在第一次试点后期也动过这个念头,好在被叫停了。

在机制不健全时引入考核,得到的是数据失真,而不是交付改善。负责人会倾向于把承诺时间往后报,把风险藏起来,把任务拆碎以规避延期判定。数据显示,第一次试点期间任务平均预估工期被拉长了约 34%,而实际交付质量没有任何改善。

关注人怎么做?项目负责人制度设计:任务管理从0到1

四、专业判断逻辑:负责人制度的四层设计

把前面这些经验抽象一下,我认为项目负责人制度可以拆成四层,自上而下依次是角色定义、授权边界、任务机制、反馈激励。这四层必须同时成立,任何一层缺失都会让整个结构失稳。

1. 第一层:角色定义,分清三种人

很多团队的角色混乱,源于把三种完全不同的角色混为一谈。我用一张表来区分,这张表我们在内部用了两年,争议最少。

角色 核心问题 关键职责 典型误区
项目负责人 这个项目为什么存在,什么时候能交付 目标对齐、范围控制、跨团队协调、对外承诺 被当成高级协调员,实际无法决定范围
任务负责人 这个任务怎么完成,卡在哪 方案选择、任务拆解、进度与风险同步、收口验收 被要求承担项目整体延期的责任
执行人 我今天要交付什么 按完成定义交付、及时暴露阻塞 被默认为对结果负责,实际无决策权

这三者的边界如果不清,最常见的现场就是:项目延期了,项目负责人去找任务负责人,任务负责人去找执行人,执行人说"我是按你说的做的"。责任链条断在最后一米。

2. 第二层:授权边界,写清楚"可以不请示就做的事"

授权清单是整套制度里最被低估的部分。我建议用三个层级来划分权限,并且明确每一层级对应什么规模的任务。

  • L1 自主决策。技术方案选择、3 人天以内的排期调整、任务内部的执行顺序。负责人做完直接同步结果,不需要事前审批。
  • L2 知情决策。5 人天以内的排期调整、跨单个团队的资源协调、非关键路径的范围裁剪。负责人决策后 24 小时内告知相关方即可。
  • L3 升级决策。涉及对外承诺时间变更、跨多个团队的重排、预算追加。这类事项负责人必须发起升级,但升级的对象和时限要提前约定。

关键判断标准是:如果一件事负责人反复请示三次以上,那它就不该在 L3 里。授权清单应该随着实际运行不断下移,而不是一次定终身。

关注人怎么做?项目负责人制度设计:任务管理从0到1

3. 第三层:任务管理机制,单一收口加显性化

任务管理从 0 到 1 的关键动作,我总结为"一收口、两显性、三不变"。

一收口:任何任务只能有一个收口人,且收口人对"完成"有最终解释权。这条规则不设例外,包括紧急插入的任务。

两显性:状态显性和风险显性。状态显性指任务状态必须在线更新而不是在例会上口述;风险显性指阻塞项必须有明确的提出时间、责任人和解决时限。

三不变:变更承诺时间必须留痕、变更必须说明原因、变更必须通知所有依赖方。这三条是防止"静默延期"的核心机制,静默延期是项目失控最主要的信号。

任务卡必填字段(我们在系统中固化的最小集合)
task_id: 唯一标识

owner: 唯一负责人(仅允许一个值)

contributors: 协作方列表(可为空,不承担最终结果)

done_definition: 完成定义(必须包含可验证判定条件)

commit_date: 承诺完成时间

status: todo / doing / blocked / review / done

blocker: 阻塞描述(status=blocked 时必填)

blocker_owner: 阻塞解决责任人(status=blocked 时必填)

last_update: 最近一次状态更新时间(超过72小时标黄)

change_log: 承诺时间变更记录(含变更原因)

这段字段定义看起来啰嗦,但它解决了一个非常现实的问题:当任务状态超过 72 小时未更新时,系统会自动标记异常,这比任何人的提醒都可靠。我们在上线这套字段后,风险平均发现时间从 6.2 天缩短到 1.8 天。

4. 第四层:反馈与激励,让负责这件事有回报

前三层解决的是"能不能负责",第四层解决的是"愿不愿意负责"。很多团队只做前三层,然后困惑于为什么没人愿意当负责人。

我认为有效的激励不必复杂,关键是三件事:可见、可比、可兑换。可见指负责人的实际表现能在组织内被看到,而不是只在直属上级那里;可比指同类任务之间能有横向参照,避免"难的任务永远吃亏";可兑换指这些表现最终能影响绩效、晋升或资源分配中的某一项。

我们最后的做法是建立一个负责人健康度看板,只看四个指标:按时交付率、风险提前暴露率、承诺变更次数、任务收口完整度。这四个指标不直接等于绩效,但在晋升评审时作为强参考。效果是主动承担意愿从 4 人涨到 17 人。

五、案例与数据观察:中大型组织里工具到底解决了什么

制度设计想清楚了,接下来一定会遇到一个问题:靠表格和群消息能不能撑住?我的判断是,50 人以下可以勉强撑住,100 人以上必然失效。原因不是纪律问题,而是信息同步的复杂度是非线性增长的。

1. 为什么 100 人以上组织必须先解决"可见性"

27 个人的时候,谁在忙什么,负责人抬头看一眼就知道。127 人的时候,跨 5 个业务方向、3 个职能团队,同一个任务的状态可能同时存在于周会文档、群聊记录和个人笔记里,三份信息互相冲突。

我们在制度调整期引入了一套项目管理平台来承载任务字段和状态流转。选型时最看重的不是功能数量,而是三件事:任务模型的字段能不能自定义到我们需要的粒度;权限能不能支持私有化部署下的细粒度控制;历史数据能不能平滑迁移。

这里可以提一下 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景里是比较常见的选择。对中大型组织而言,私有化部署不是合规上的加分项,而是很多制度能否落地的前提。因为负责人看板里会沉淀大量决策过程数据,这些数据的存放位置直接决定了相关方愿不愿意把真实风险写进去。

关注人怎么做?项目负责人制度设计:任务管理从0到1

2. 私有化部署与数据边界带来的真实差异

这一点值得单独说,因为它常被当成技术细节,实际上直接影响制度执行质量。我们在推行负责人制度时设置了风险字段,要求负责人如实填写阻塞原因。上线第一个月,阻塞字段填写率只有 38%。

访谈后发现的理由很一致:担心这些内容被不该看到的人看到,尤其是涉及排期延误和技术选型失误的记录。在切换到私有化部署环境、并明确数据访问范围后,阻塞字段填写率在两个月内升到 81%。

这是一个很典型的观察:制度要求的诚实,需要环境先提供安全感。如果负责人认为自己写下的每个风险都会变成日后的问责证据,那么他一定会选择不写。这也是为什么中大型组织选型时,数据边界和权限设计应该排在功能列表之前。

3. 从旧系统迁移时最容易丢的东西

我们做过一次从旧工具到新平台的迁移,涉及约 4800 条历史任务。迁移本身很顺利,字段映射、状态映射都在预期内,但有三类信息在迁移中特别容易丢失,值得提前设计。

  • 历史承诺时间的变更记录。很多旧系统只保留当前时间,不保留变更轨迹,迁移后负责人制度的"承诺变更次数"指标直接失去基线。
  • 阻塞项的解决过程。旧系统里的评论和附件常常被忽略,导致新系统里只看到一个已解决的阻塞,看不到当初为什么卡了两周。
  • 任务的原始完成定义。如果旧系统里完成定义写在描述文本中而非独立字段,迁移后很难结构化提取。

我们的处理方式是在迁移前做一次专门的数据清理,把这三类信息单独抽出来,用附件或结构化字段的方式带入新系统。这额外花了两周,但保住了制度运行的基线数据。支持平滑迁移的平台能省掉大量技术工作,但数据语义的对齐仍然需要业务侧参与。

4. 上线后 90 天的实际数据

把制度调整和平台上线合并计算,从项目启动到第 90 天,我们观察到的变化如下。这些数据来自内部统计口径,样本量有限,仅作为量级参考。

指标 启动前 第 90 天 变化说明
任务延期率 31% 18% 下降 13 个百分点,主要来自决策等待时间缩短
风险平均发现时间 6.2 天 1.8 天 依赖 72 小时未更新自动标记机制
验收返工轮次 1.9 轮 0.8 轮 来自完成定义强制填写
跨团队决策等待 2.3 天 0.6 天 来自 L1/L2 授权清单下移
主动担任负责人人数 4 人 17 人 来自负责人健康度看板的可见性

关注人怎么做?项目负责人制度设计:任务管理从0到1

六、不同情况下的行动建议

前面讲的是一家 130 人组织的路径,但不同规模、不同成熟度的团队,起点和优先级差别很大。这一节按组织规模给出具体动作建议,你可以直接对照自己的情况取用。

1. 30 人以下:不要建制度,先建习惯

这个规模下引入正式的负责人制度往往得不偿失。任务数量少、沟通链路短,制度成本会高于收益。

我建议只做两件事:一是每个任务口头说清谁负责,并在同一个地方记录下来;二是每周固定一次 15 分钟的阻塞同步。这个阶段的核心目标是让"有人负责"成为默认习惯,而不是引入一套流程。

2. 30 到 100 人:做最小可行制度,重点补完成定义

跨越 30 人之后,口头同步开始失效,会出现"我以为他会做"这类问题。这是引入最小可行制度的窗口期。

优先动作是任务卡上加两个字段:唯一负责人和完成定义。授权清单可以先只做 L1 层级,也就是明确哪些小事不必请示。不要在这个阶段引入复杂考核,因为数据质量还不足以支撑评价。

3. 100 到 500 人:必须解决可见性和跨团队授权

这是负责人制度收益最明显的区间,也是失败率最高的区间。信息复杂度上来之后,靠人盯已经不现实。

建议的三步走是:第一,先用两三周做一次完整的任务盘点,摸清责任明确度的真实基线;第二,建立跨团队任务的授权清单,特别是 L2 层级的知情决策;第三,引入能够承载任务字段和权限控制的项目管理平台,优先考虑支持私有化部署的方案,因为中大型组织对数据边界的敏感度远高于小团队。

以 PingCode 为例,它支持私有化部署和 Jira 平滑迁移,对已经在用海外工具、又需要做国产替代的中大型组织来说,迁移成本和合规成本都能压下来。但工具只是载体,制度能落地的前提仍然是授权清单和完成定义这两份文档先存在。

关注人怎么做?项目负责人制度设计:任务管理从0到1

4. 500 人以上:先建治理,再谈执行

这个规模下,负责人制度已经不只是项目管理问题,而是组织治理问题。单靠一个部门的推动很难产生全局效果。

我的建议是先建立一个跨部门的制度小组,明确负责人制度的归口部门、评价口径和争议裁决机制。这个阶段最需要防范的是各业务线各自定义一套负责人标准,导致跨团队协作时角色认知无法对齐,比没有制度更难处理。

七、不同情况下的取舍

制度设计到最后,考验的不是知识,而是取舍。以下几组权衡几乎每个团队都会遇到,没有标准答案,只有适配当前阶段的答案。

1. 集权与授权的取舍

授权不足会导致决策等待,授权过度会导致方向失控,这两者的成本不对称。我们的经验数据是:一次错误授权的平均纠正成本约 1.5 人天,一次多余请示的平均等待成本约 0.6 人天。

按这个比例,授权可以适当激进一些,因为纠错比等待便宜。前提是纠错机制存在,例如 L1 决策需要事后同步结果,而不是完全不透明。

如果团队处于探索期、方向调整频繁,建议收紧到 L2 为主;如果处于交付期、需求相对稳定,可以大胆下放到 L1。

关注人怎么做?项目负责人制度设计:任务管理从0到1

2. 强流程与弱流程的取舍

强流程的好处是稳定可预期,坏处是应对异常时笨重。弱流程灵活,但容易在人员变动时崩塌。

我的判断依据是任务的重复度:重复度高的任务适合强流程,重复度低的任务适合弱流程加清晰的责任人。把这句话落到操作上,就是流程只覆盖高频路径,异常路径交给负责人判断,但要求异常处理必须留痕。

3. 专职负责人与兼职负责人的取舍

专职负责人的优势是专注,劣势是成本高且容易与执行团队脱节。兼职负责人成本低、理解业务,但容易被日常执行挤压。

我们的做法是分任务类型:周期超过 3 个月、跨 3 个以上团队的项目设专职负责人;其余任务一律兼职,并严格执行人均不超过 4 个跨部门任务的约束。这个约束比任命本身更重要,因为超载的负责人会同时拖慢多个任务。

4. 工具约束与人治余地的取舍

工具越严格,数据越规范,但团队的灵活空间越小。全面放开,数据质量又会快速下降。

我建议的原则是:关键字段强约束,过程细节不强约束。负责人、完成定义、承诺时间、阻塞原因这四个字段必须填写,其他字段可以留空。这样既保住了制度运行的骨架,也不至于让团队把时间花在填表上。

八、写在最后:下一步的 30 天清单

回头看这件事,我最想强调的独特观点是:项目负责人制度的成败,取决于你把多少注意力放在"人能不能负责"上,而不是"人愿不愿意负责"上。绝大多数团队把精力花在动员和考核上,却忽略了授权清单和完成定义这两份最枯燥的文档。

另一个容易被忽略的判断是:制度落地的节奏比制度本身更关键。我们的数据很清楚,前 30 天几乎看不到效率改善,因为那段时间在做数据清理和授权对齐;真正的拐点出现在第 60 天之后。如果在这个阶段因为看不到效果而放弃,前面的投入就全部沉没了。

如果你准备启动,我建议按下面这个 30 天清单推进:

  1. 第 1 到 5 天:做一次完整任务盘点,只问三个问题,谁负责、什么算完成、他请假了谁知道。记录责任明确度基线。
  2. 第 6 到 12 天:起草授权清单,从 L1 层级开始,先明确 3 到 5 件不必请示的事。同步确定唯一负责人规则。
  3. 第 13 到 20 天:在任务卡上强制两个字段:唯一负责人和完成定义。完成定义必须包含可验证判定条件。
  4. 第 21 到 25 天:确定承载机制。100 人以上组织建议评估支持私有化部署的项目管理平台,同时规划历史数据的语义对齐,尤其是承诺时间变更记录和阻塞处理过程。
  5. 第 26 到 30 天:跑第一轮状态同步,只看三件事:卡住的任务、变更的承诺时间、需要上级介入的决策。同时设定 72 小时未更新自动标记的规则。

最后提醒一点:不要在第一轮就加入考核。先把授权和完成定义补上,让数据真实流动起来,等到第 60 天之后,你才有足够可信的数据去谈评价。顺序反了,拿到的只会是一份被修饰过的漂亮报表。

常见问题解答(FAQ)

1. 项目负责人制度设计中,负责人到底应该对结果负责还是对过程负责?

我们团队刚起步做项目管理,之前一直是大家一起干、谁有空谁上,现在老板让我设计项目负责人制度,我有点拿不准:负责人是不是要盯每个环节的进度,还是只要最后交付没问题就行?如果我定错了边界,团队肯定天天扯皮。

判断标准要按“可交付结果”定义负责人,而不是按“干了多少活”定义。可执行做法是:在任务管理表里给每个项目只设一个负责人字段,负责人对该项目的交付结果、关键节点时间和风险上报负责;过程执行可以分配给执行人,但执行人卡住时负责人必须协调资源。

数据口径建议用三个指标考核负责人:节点按时率、交付一次通过率、风险提前暴露数。如果负责人既要背结果又要替所有人干活,制度一定崩,所以要在制度里写明:负责人有调度权,但不等于所有任务都自己做。

2. 小团队需要设多级负责人吗,比如项目负责人下面再设模块负责人?

我们现在不到十个人,同时跑三四个项目,有人建议每个项目设总负责人,再按模块设小组长,但我觉得沟通链条会变长。我自己带过两个项目,发现层级一多,任务状态更新就没人填了,所以想搞清楚小团队到底要不要分层。

十人以下、项目并行不超过五个时,建议只设一层项目负责人,不要设模块负责人。可执行做法是用任务管理从0到1搭建时,只保留“项目负责人,执行人”两个角色,模块用标签或任务分组表达,不新增管理层。判断依据是沟通成本:每增加一层,状态同步至少多一次转述,小团队里这次转述往往就是延迟的来源。

等并行项目超过八个、单项目任务超过五十条、负责人每周协调时间超过十小时,再考虑按模块拆分负责人。数据口径可以看负责人每周用于协调的工时占比,超过百分之四十就是分层信号。

3. 项目负责人没有行政权力,怎么让组员配合?

我做过一次项目负责人,但组员都是别的部门的人,我既不能给他们打绩效,也不能决定他们升职,结果每次催进度都像求人。后来项目延期,老板还问我为什么没管好,我特别委屈,所以想知道在没有行政权的情况下,负责人到底靠什么推动事情。

没有行政权时,负责人要靠三样东西:透明的任务看板、明确的升级机制、可追溯的承诺记录。可执行做法是:任务管理里所有任务必须写清负责人、截止时间、完成定义,每周固定一次十五分钟站会只同步阻塞项;组员承诺的时间点写进系统,延期时负责人不私下拉扯,直接在项目群同步并触发升级机制,交给双方主管决策。

判断依据是,负责人真正的权力来自信息透明和升级通道,而不是职位。数据口径建议记录阻塞项平均解决时长和升级次数,如果阻塞项超过两天没人处理,说明升级机制没生效,要先修机制再谈配合。

4. 从零开始搭任务管理,第一步应该先定负责人还是先定流程?

我们团队准备把任务管理从零做起来,有人主张先把流程图画清楚,有人主张先指定每个项目的负责人。我自己试过先画流程,结果图很漂亮但没人执行,所以这次想按更靠谱的顺序来,但不确定先定哪一步才不会返工。

第一步先定负责人,再定流程,最后定工具。可执行做法是:先为每个在跑的项目指定唯一负责人,并让负责人用一周时间列出当前所有任务和交付时间;然后负责人牵头开一次两小时会议,只定三件事,任务状态怎么流转、卡住找谁、延期怎么上报;最后才选某项目管理工具或某项目管理平台把这三件事固化进去。

判断依据是流程必须有人对结果负责才落得下去,没有负责人的流程图只是文档。数据口径可以用两周试运行验证:任务状态更新覆盖率是否达到百分之九十、延期任务是否有负责人提前上报,两项都达标再扩大范围。

核心关键词

读者评论

万
万浩然

我们去年也在推类似的负责人制度,最难的其实是“账本”那块。授权清单好写,但决策过程根本没人记录,等复盘时全靠各自回忆,最后变成互相甩锅。后来是在项目管理平台里加了决策日志才勉强解决,但前提是负责人真的愿意填,不然字段就是摆设。

刘
刘启航

对“兼职负责人同时推进4个以上跨部门任务延期率显著上升”这个结论有点疑问。我们团队的经验是,关键不在任务数量,而在每个任务需要他主动等待别人回复的次数。有些任务挂着但一周只看一次,未必算超载。按等待时长或跨部门依赖数来算阈值可能更准。

孔
孔思妍

误区四那段我有不同看法。机制不健全时考核确实会造成数据失真,但现实中往往是先有考核压力,机制才有资源去建。关键在考核什么,如果考核的是“有没有按时更新状态、有没有提前48小时同步变更”这类可观测行为,反而能逼出机制,比等机制完美再考核更可行。

文章包含AI辅助创作:关注人怎么做?项目负责人制度设计:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/353262
