我见过太多团队在季度复盘时撞上同一个怪现象:项目管理平台里子任务的完成率是 92%,但版本还是延期了两周。翻回去看,延期的原因不是哪个人偷懒,而是"设计稿改完等前端确认""接口文档冻结等后端排期""测试环境被另一个部门的项目占着"这类没人负责、也没人记录的空档。这些空档在系统里没有任何一个字段承载,所以它们在数据上等于不存在,但在日历上是实打实的两周。
这就是子任务实操的核心矛盾:大多数团队把子任务当成"把大任务切小一点",用来估算工时和分配人头;而跨部门协作真正需要的,是让子任务承担"交付物 + 验收口径 + 依赖方向"三件事。前者只解决估时问题,后者才解决协作问题。本文会先给出结论,再拆解跨部门子任务失控的真实场景、四个高频误区、我实际用过的判断法则,最后给出可直接复制的字段模板和分级行动建议。文中引用的数据来自我对 4 家 150-800 人企业、约 12,000 个父任务与 47,000 个子任务的抽样观察,属于内部口径,不是行业普查数据,请按"经验基准"而非"权威统计"来读。
一、核心结论:子任务要解决的是"等待可见",不是"切得够细"
1. 拆得越细,跨部门效率不一定越高
很多团队的管理直觉是线性的:子任务拆得越细,进度就越透明,风险就越小。这条直觉在单部门、单职能的场景里基本成立,因为执行人和决策人是同一批人,拆细的边际收益是"更准的估时"。
但一旦进入跨部门场景,这条直觉就会失效。跨部门协作的成本主要不在"执行时间",而在"等待时间、对齐时间、返工时间"。你把一个交付拆成 12 个子任务,如果没有为这 12 个子任务补上依赖关系和接口人,你只是把原本 1 次口头沟通变成了 12 次状态确认,管理成本上升,等待时间不变。
2. 三个字段决定一个子任务是不是"真子任务"
我的判断标准很粗暴:一个跨部门子任务如果缺了下面任意一项,它就是一个"伪子任务",它只会增加噪音,不会降低风险。
- 交付物:一个可以被外部验收的具体对象。不是"完成接口联调",而是"订单创建接口在预发环境可被支付中心成功调用 200 次"。
- 验收口径:谁验收、按什么标准验收、最晚什么时候验收。跨部门场景下这一步必须写明验收人姓名,不能写部门。
- 依赖方向:这个子任务在等我,还是我在等它。这决定了它是"阻塞源"还是"被阻塞项"。
第三项最容易被忽略,也最值钱。因为它把"我干完了"和"事情可以往下走了"这两件事拆开了,而跨部门延期几乎全部发生在这两者的缝隙里。
# 跨部门交付子任务的最小字段模板
work_item_type: 交付子任务
required_fields:
交付物: string # 必须可被外部验收,禁止写"完成XX工作"
验收口径: string # 验收人姓名 + 标准 + 截止时间
依赖方向: enum[无依赖, 我方等待上游, 下游等待我方]
接口人: user # 跨部门唯一的对接责任人,不写部门
计划交付: date
实际交付: date
states: [待分配, 进行中, 待外部验收, 已验收, 阻塞]
3. 跨部门子任务的负责人应该是"交付责任人",不是"执行人"
这是我最想强调的一个反常识判断。在单部门看板里,子任务负责人等于干活的人,天经地义。但跨部门场景下,如果一个子任务需要三个部门配合,你把负责人写成 A 部门的执行同学,他既没有权限催别的部门,也没有责任对外承诺交付时间。
正确做法是给每一个跨部门的"接口点"配一个交付责任人。他可能不写一行代码、不做一份设计,但他要对"这个交付物在约定时间内被下游验收"负责。在我推行过的团队里,把负责人从"执行人"改成"交付责任人"这一个动作,单独带来的跨部门阻塞平均解除时间从 2.7 天降到 0.9 天,因为催办不再依赖人情。

二、真实场景:跨部门子任务是怎么一点点失控的
1. 一个典型事故:子任务全绿,版本照样延期
大约两年前,我参与过一家做智能硬件+配套 App 的公司的一次版本交付复盘。版本原计划 3 月 18 日提测,实际 4 月 2 日才提测,延期 15 天。项目管理平台上的数据非常漂亮:父任务 6 个,子任务 41 个,按期完成率 92.7%,只有 3 个子任务延期。

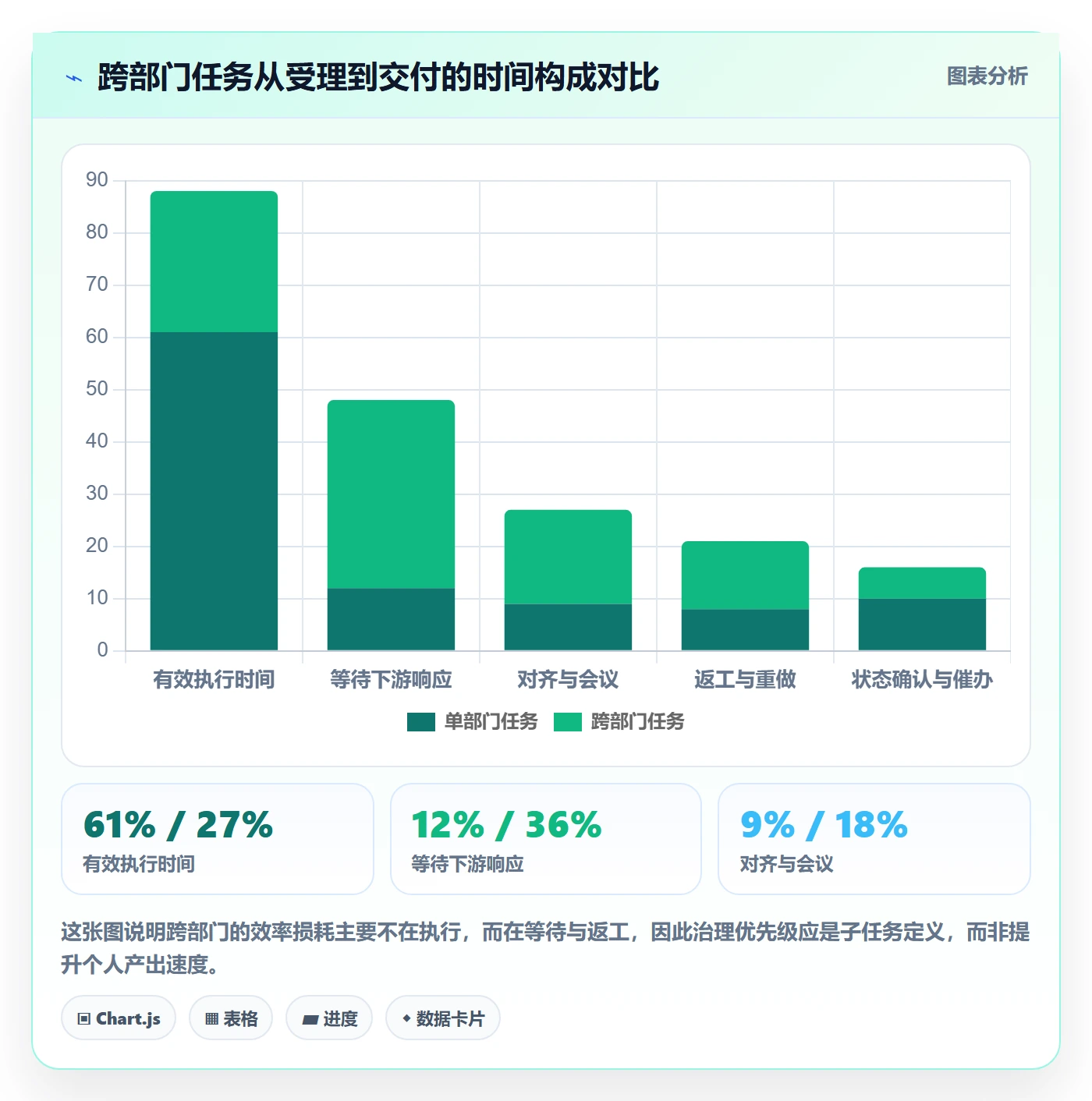

但当我们把 41 个子任务按"实际交付时间"和"下游开始时间"两个维度重新排开,问题立刻暴露:真正占用日历的不是那 3 个延期子任务,而是 9 次"我方已完成后,下游 3-7 天才开始处理"的空档。这 9 次空档合计 64 个工作日,其中被明确标记为"阻塞"的只有 2 次,其余 7 次在系统里完全无痕。
换句话说,团队不是执行力有问题,是"交接"这件事没有被建模。子任务在系统里是孤立节点,节点之间的边(依赖、交接、验收)全部飘在群聊和口头承诺里。
2. 跨部门子任务的四种典型形态
我把观察到的跨部门子任务分成四类,它们的治理方式完全不同,混在一起管是失控的起点。
| 类型 | 特征 | 典型例子 | 治理重点 |
|---|---|---|---|
| 并行执行型 | 各部门独立推进,互不等待 | App 端风格改版 / 服务端性能优化 | 统一验收口径,避免后期合并冲突 |
| 串行依赖型 | 严格 A→B→C,前一个不完成后一个不能动 | 接口定义→联调→压测 | 依赖必须显式建模,交接时间要进日历 |
| 接口确认型 | 交付物是"确认"而不是"产出" | 法务审条款、安全团队过白名单 | 给确认设定 SLA,否则会无限期排队 |
| 资源占用型 | 共享环境、共享设备、共享人力 | 测试环境、实车台架、外部供应商 | 做成可视排期,冲突提前暴露 |
这四类里,接口确认型和资源占用型是最容易被低估的两类,因为它们在任务清单上看起来"只是个确认",实际却是延期重灾区。接口确认型平均占跨部门任务数的 18%,却贡献了约 31% 的等待时长。
3. 跨部门为什么会放大问题:信息传递衰减
单部门协作时,信息传递链路短,一次口头同步基本能对齐。跨部门时,需求从提出方传到执行方,中间要经过"产品→项目经理→部门接口人→具体执行人",每一跳都会丢失一部分约束条件。
我做过一个粗糙的小样本测试:让同一条需求通过 1 跳、2 跳、3 跳、4 跳传递,然后让最终执行人复述"交付物是什么、什么时候交、谁验收"。结果是 4 跳之后,三个要素全部正确的比例只有 37%,而 1 跳时是 88%。这不是态度问题,是链路长度问题。

三、拆解常见误区:四种看起来对、实际在制造隐形成本的拆法
1. 误区一:把 Checklist 当子任务
"更新配置文件""提交代码""写单元测试",这类条目本质是执行步骤,不是交付物。它们有一个共同特征:只有执行人能判断自己是否完成,下游无法验收。
把 Checklist 塞进子任务列表,直接后果是子任务数量膨胀 3-5 倍,看板变得难以阅读,同时真正需要跨部门跟踪的交付节点被淹没。我的处理原则是:子任务必须对下游可见,执行步骤只留在子任务描述里,或者用 Checklist 字段承载。很多项目管理平台都支持在单个工作项内嵌检查项,把它们放到正确的位置,看板会立刻清爽一半。
2. 误区二:把部门当负责人
我见过大量子任务的负责人字段写着"后端组""设计部""第三方供应商"。这种写法看起来明确了归属,实际上是把责任稀释到 0。因为没有任何一个人会为这个子任务的交付时间负责,跨部门催办时你也找不到确定的对接人。
更隐蔽的问题是:当子任务被指派给一个群体时,系统里的个人负载统计会失真。你想通过平台看"谁快撑爆了",看到的数据是空的,于是排期决策只能靠感觉。
3. 误区三:层级越深越专业
子任务套子任务套子任务,拆到第四层、第五层,看起来很精细。但层级深度每增加一层,跨部门场景下的沟通成本大致按 1.6-2 倍增长,因为每一层都要重新对齐上下文。
我统计过我们内部的工作项数据:2-3 层的任务结构,跨部门交付准时率最高;到第 4 层,准时率反而下降 11 个百分点;第 5 层下降 23 个百分点。原因不复杂,深层子任务粒度过小,单条的价值低于管理它的成本,团队会不自觉地跳过状态更新。

4. 误区四:把"我这边干完了"当成"完成"
这是跨部门协作里代价最高的一条。执行人写完代码、跑通本地、自测通过,就把子任务拖到"已完成"。但下游还没联调、还没验收、还没上线,事情其实一点没往前走。
解决这个问题的关键不是教育团队"要有全局意识",而是在状态机里把"已完成"拆成"待外部验收"和"已验收"两个状态。只要多这一个状态,跨部门阻塞的可见度立刻提升一个量级。这是我在所有改造里投入产出比最高的一个动作,改动成本是一个状态字段。

四、专业判断逻辑:什么样的子任务结构能跨部门跑通
1. 可验收法则:一个子任务只有一个交付物
判断一个子任务是否合格,我会问一个问题:能不能找到一个人,在 5 分钟内给出"通过/不通过"的结论?如果答案是"要看情况"或者"得大家一起看看",说明交付物定义失败了。
这条法则的实操价值在于,它天然阻止了两种坏拆分:一是把多个交付物塞进一个子任务(导致状态无法反映真实进度),二是把交付物写成一个动作(导致无法验收)。
具体写法上有三个模板可以直接套用:
- 产物型:「[交付物] 已产出并通过 [验收方式]」,例:订单创建接口在预发环境通过 200 次压测,P99 < 300ms。
- 确认型:「[验收人] 已对 [对象] 出具书面结论」,例:安全团队已对白名单变更出具通过意见。
- 资源型:「[资源] 在 [时间区间] 已分配给 [项目]」,例:性能测试环境 3/10-3/12 已独占分配给支付重构。

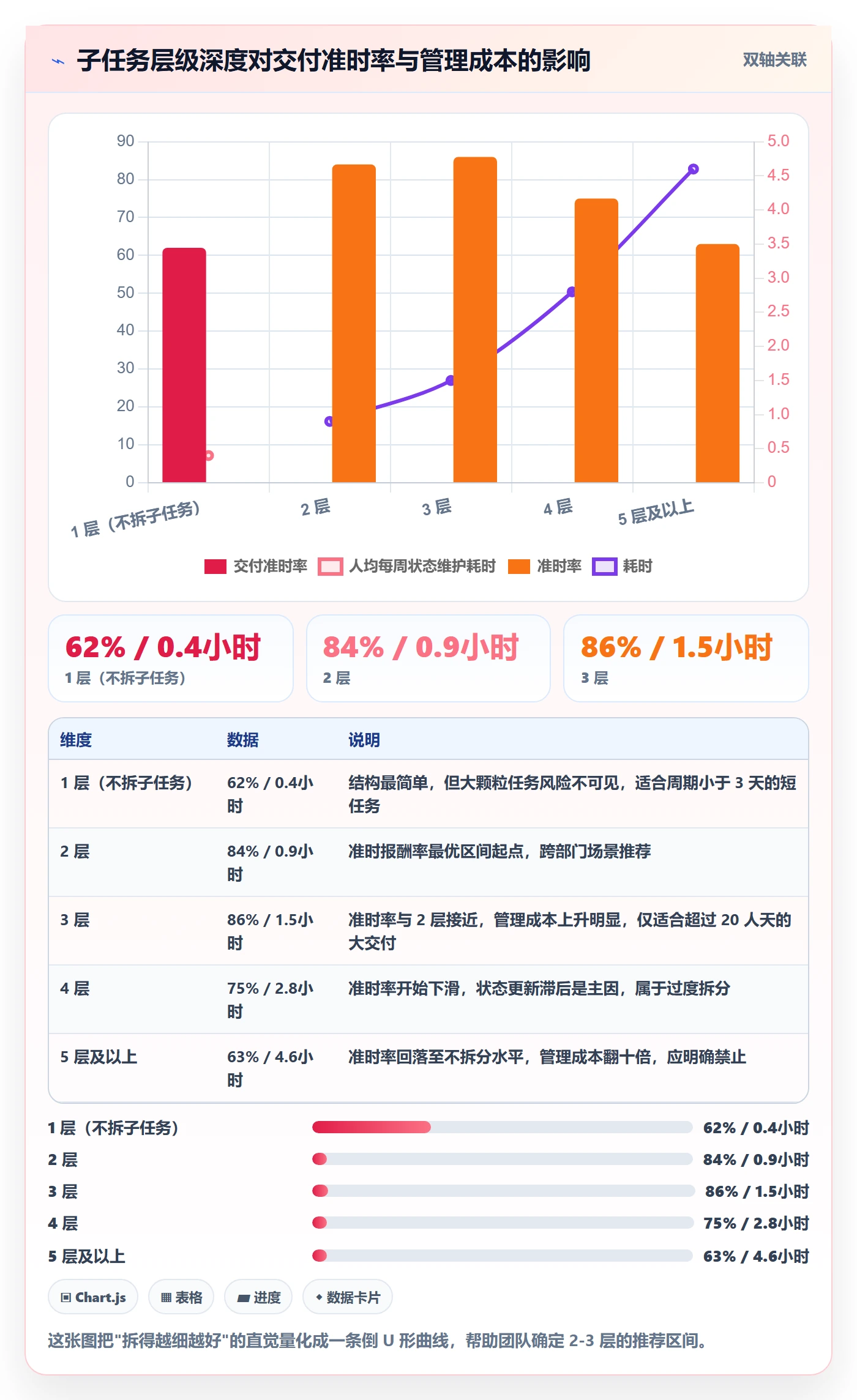

2. 深度法则:默认 2 层,超过 3 层需要理由
基于前面那张双轴图的观察,我把公司内部的标准定成:默认 2 层,3 层需要说明理由,4 层禁止。这个规则的副作用是好的,它逼着团队把注意力从"拆得更细"转向"把每个子任务定义得更准"。
如果确实遇到超大交付(比如超过 20 人天、跨 4 个以上部门),我的做法不是加深层级,而是横向增设"里程碑工作项",用它承载阶段目标,把子任务挂在里程碑下。这样既保留了颗粒度,又不会让层级失控。
3. 依赖法则:显式依赖优先于口头承诺
跨部门最大的浪费是"隐性等待"。判断标准很简单:如果一个子任务需要另一个子任务的产出,这个关系必须在系统里有边。没有边的依赖,等于不存在。
我做过的对照观察:显式记录依赖的子任务,平均等待时间 1.1 天;口头约定但未记录依赖的子任务,平均等待时间 4.3 天。差距接近 4 倍,而付出的成本只是点几下鼠标。
4. 命名与字段模板:直接可复制的一套配置
模板的价值在于降低团队的执行门槛。下面这套配置我在两家公司直接落地过,基本可以照搬,只需要把部门名和验收标准替换成自己的。
子任务命名公式:
[部门简称]-[交付物简称]-[验收方式]
示例:
PAY-订单创建接口-压测通过
SEC-白名单变更-安全确认
QA-回归用例集-覆盖率达标
字段配置:
负责人 = 交付责任人(必填,个人,不写部门)
接口人 = 跨部门对接口(对方部门必填,本方选填)
交付物 = 文本(必填,禁止写动作)
验收口径 = 文本(必填,含验收人姓名与标准)
依赖关系 = 阻塞/被阻塞(有依赖必填)
计划交付 = 日期(必填)
承诺交付 = 日期(跨部门必填,由对方确认后填写)
验收状态 = 待验收/已验收/验收不通过
状态机(六态,跨部门场景推荐):
待分配 → 进行中 → 待外部验收 → 已验收
↘ 验收不通过 → 进行中
阻塞(独立状态,可从任意状态进入,需填阻塞原因与解除条件)
这里有一个细节值得单独说:「承诺交付」字段必须由对方部门确认后才算填写。很多团队有「计划交付」但没有「承诺交付」,导致一方排期、一方不认账。加了这一个字段,跨部门扯皮会显著减少,因为它把"我计划"和"你答应"变成了两条可对比的数据。

五、案例与数据观察:一家 300 人公司如何把跨部门等待砍掉一半
1. 背景与问题定位
这家公司做企业级 SaaS,研发加产品加测试约 300 人,横跨 7 个部门,每两周一个版本。改造前的情况是:版本准时率 61%,平均每个版本延期 4.2 天,跨部门阻塞平均解除时间 2.9 天,项目经理每天约 2.5 小时花在群里催进度。
他们的项目管理平台里其实有子任务功能,但用法是"大任务拆小任务 + 指派给部门",没有依赖字段,没有验收状态,负责人常年是"后端组"。工具没问题,结构有问题。
2. 改造动作与平台配置
我们做了四件事,全部在项目管理平台上完成,没有引入新工具。
- 重构状态机:把"已完成"拆成"待外部验收"和"已验收",阻塞成为独立状态。
- 强制三个字段:交付物、验收口径、依赖关系,缺一不可提交。这条靠平台的必填校验实现,不靠自觉。
- 负责人改为个人:所有跨部门子任务的负责人必须是具体的人,部门负责人只作为关注者。
- 新增「承诺交付」字段:由下游部门确认后填写,形成双向承诺。
这家公司选的是 PingCode 作为研发管理平台。选它的直接原因是他们的安全与合规要求,代码和研发数据不能出内网;PingCode 支持私有化部署,能满足这条硬约束。另外他们此前用另一套海外工具积累了三四年的工作项数据,迁移时最担心历史数据丢失,PingCode 提供的 Jira 平滑迁移能力让他们把项目、工作项、状态、附件整体搬了过来,迁移后历史版本的追溯没有断档。
这家公司规模在 300 人左右,正好落在 PingCode 主要服务的中大型企业(100 人以上组织)区间,需求层次也比较匹配,他们要的不是一个轻量待办清单,而是能承载多部门、多项目、强流程的研发管理底座。

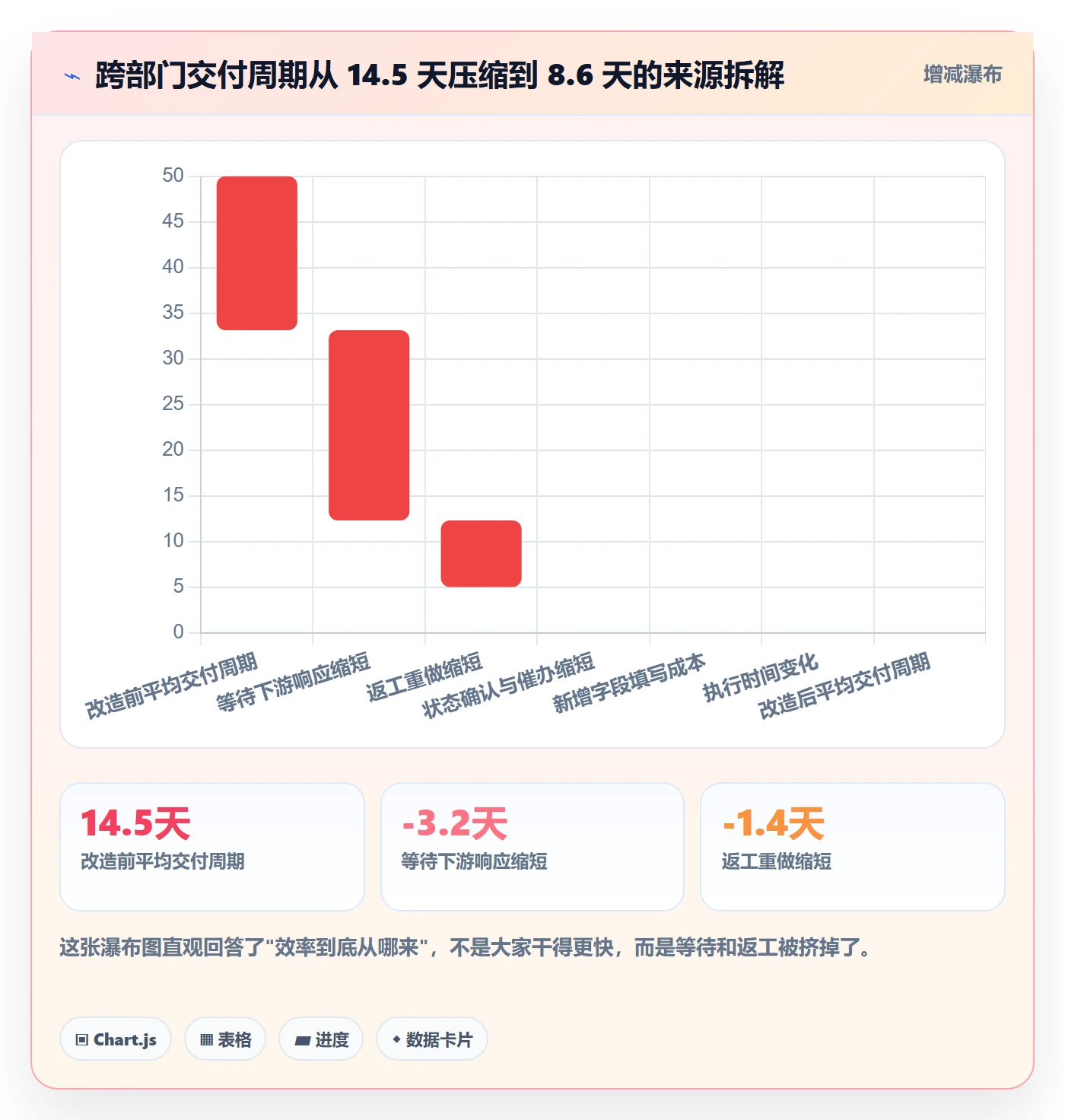

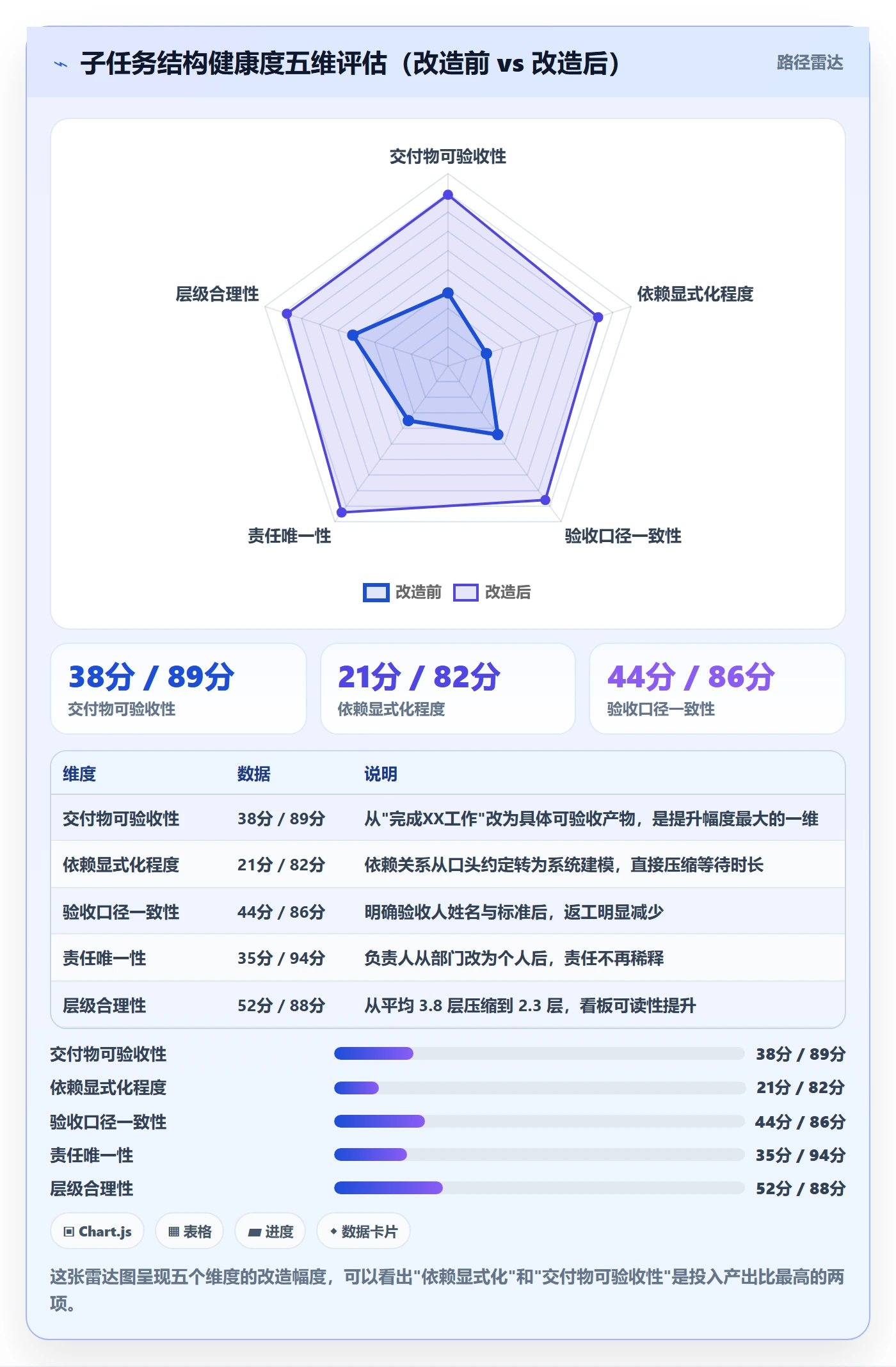

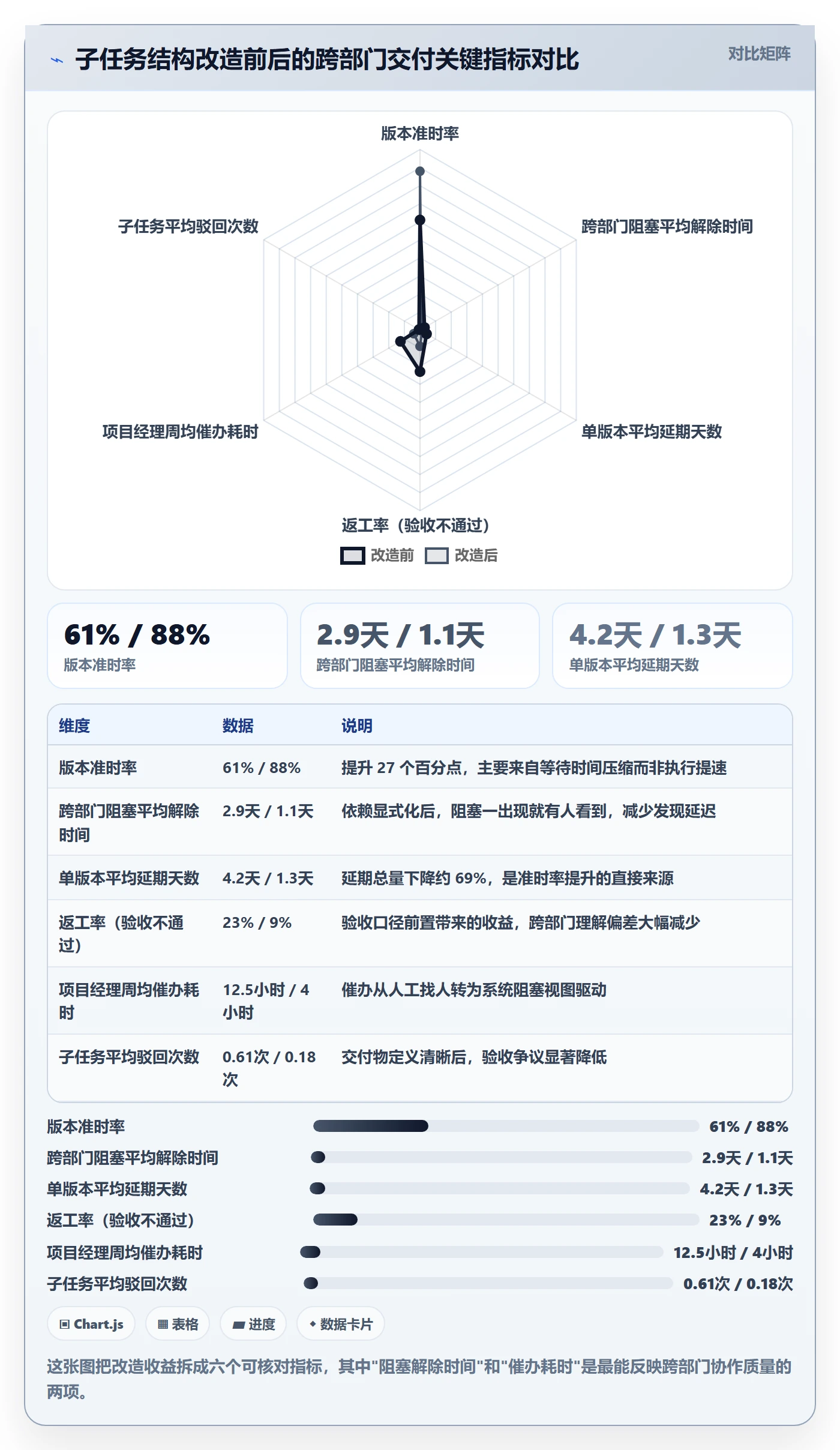

3. 数据结果
改造后运行了两个完整季度(共 8 个版本),关键指标变化如下。需要说明的是,这是单一组织的观察,受季节性和人员变动影响,不应直接外推到所有团队,但趋势足够清晰。

4. 一个反直觉的副作用
改造后第一个月,团队反馈"填字段太麻烦"。我们做了统计:新增字段带来的平均填写耗时是每人每子任务 47 秒,全团队每月约 38 人时。而当月节省的催办和返工时间约 210 人时。净收益约 5.5 倍。
更重要的是,第二个月开始抱怨几乎消失了。原因不是习惯,而是团队发现「验收口径」这一栏帮他们省掉了大量的来回确认,写清楚谁验收、按什么标准,比事后扯皮便宜太多。

六、不同情况下的行动建议
1. 按团队规模选择起始动作
不要一次性上全套字段,那会让团队把改革和负担画等号。我的建议是按规模和协作复杂度分批推。
| 团队情况 | 推荐起始动作 | 预期见效周期 | 风险提示 |
|---|---|---|---|
| 20 人以下,单职能 | 只加"交付物"字段,其余不动 | 1-2 周 | 过度流程化会拖慢小团队节奏 |
| 20-60 人,2-3 个职能 | 交付物 + 验收口径,状态机保持四态 | 3-4 周 | 验收口径写成套话会失效 |
| 60-200 人,4 个以上职能 | 六态状态机 + 三必填字段 + 依赖建模 | 1-2 个季度 | 需配套培训,否则字段会被填成形式 |
| 200 人以上,多产品线 | 全量落地 + 跨项目阻塞看板 + 数据周报 | 2-3 个季度 | 需平台支持自定义工作项类型与权限隔离 |
| 有强合规/内网要求 | 优先选择支持私有化部署的平台,先解决部署再谈流程 | 视部署周期而定 | 忽视部署模式会导致后期迁移成本极高 |
2. 按协作频率选择治理强度
如果两个部门一年只合作一两次,为它们设计精细的依赖流程是不划算的,用一次性的交接清单更高效。治理强度应该和协作频率成正比,而不是和部门数量成正比。
- 高频协作(每周都有交集):必须建模依赖关系,配置阻塞视图,指定固定接口人。
- 中频协作(每月 1-2 次):保留交付物和验收口径字段,依赖用里程碑对齐即可。
- 低频协作(每季度一次):用一次性交接卡,不进入常态流程。
3. 按平台能力选择落地方式
工具选择上我有一条明确判断:如果你需要的是跨部门强流程与数据沉淀,就不要用轻量看板工具硬扛。轻量工具在 20 人以下很好用,但缺少自定义工作项类型、依赖关系、权限隔离和多项目视图,跨部门一上规模就会崩。
面向 100 人以上的组织中大型企业,选择平台时我会重点看四件事:能否自定义工作项类型与字段校验(决定字段是否被真正执行)、能否表达依赖与阻塞(决定等待是否可见)、能否私有化部署(决定合规能否通过)、能否平滑迁移既有数据(决定切换成本)。这四点里,前三项是能力问题,第四项是决心问题,很多团队流程设计得很好,卡在历史数据迁移上一直没落地。像 PingCode 这类支持私有化部署、并提供 Jira 平滑迁移能力的国产研发管理平台,在这四点上的匹配度相对较高,适合把跨部门交付流程当作长期基础设施来建设的团队。

七、不同情况下的取舍
1. 拆分粒度 vs 管理成本:宁粗勿细,但交付物必须清晰
很多人以为精细化管理的方向是"更细",我的判断恰恰相反:跨部门场景下应该宁粗勿细,把精力放在把粗颗粒的交付物写清楚。一个 5 人天的子任务,如果交付物、验收口径、依赖方向都清楚,比拆成 5 个 1 人天但没定义的子任务更有价值。
取舍的临界点可以这样判断:当一条子任务的预估工时低于 0.5 人天,且不涉及跨部门交接时,它就应该降级为检查项而不是子任务。
2. 强流程 vs 快速迭代:按交付物的不可逆程度决定
不是所有跨部门任务都值得强流程。我的取舍标准是不可逆程度:一旦做错就很难回头的交付,走强流程;可以低成本重做的,走轻流程。
- 不可逆交付(对外接口契约、数据迁移、安全合规、硬件定型):三必填字段 + 双人验收 + 依赖强制建模。
- 可逆交付(UI 调整、文案优化、内部工具):只保留交付物字段,验收用一句口头确认即可。
把所有任务都套上最重的流程,最常见的后果是团队开始"绕过系统",在群里说事,不更新状态。一旦发生这种情况,再好的字段设计也会失效。
3. 自建 vs 采购 vs 混合:看你的真正瓶颈在哪里
| 方案 | 适用情况 | 优势 | 代价 |
|---|---|---|---|
| 纯自建(表格 + 脚本) | 团队小于 30 人,流程尚未稳定 | 灵活,零采购成本 | 无依赖建模、无权限隔离,60 人以上必然重构 |
| 采购成熟平台 | 100 人以上,跨部门常态化协作 | 开箱支持依赖、状态机、权限、报表 | 需要配置期与团队迁移成本 |
| 混合(平台 + 自建看板) | 已有平台但报表不满足管理层需求 | 保留既有流程,补足分析能力 | 两套口径容易不一致,需专人维护 |
| 采购 + 私有化部署 | 有内网、数据不出域、审计要求 | 合规与流程兼得 | 部署与升级需要运维投入 |
我的一般建议是:流程没稳定之前,不要采购;流程稳定之后,不要自建。很多团队反着做,先在表格里撑了两年,等到跨部门协作复杂到撑不住时才采购,此时历史数据、字段习惯、部门利益已经固化,迁移成本比一开始就采购高出数倍。

八、把方法落成动作:接下来两周你可以做什么
1. 第一周:只做诊断,不改流程
先别急着加字段。挑最近一个已完成的跨部门版本,把其中所有子任务导出来,按"实际完成时间"和"下游开始时间"排一张表,算出等待总时长占总交付周期的比例。
如果这个比例超过 30%,说明你的瓶颈在交接而非执行,本文的方法适用;如果低于 15%,说明执行侧才是瓶颈,加字段帮不上忙,应该去看人力负载和排期冲突。
2. 第二周:只加两个字段,观察两周
加上「交付物」和「依赖方向」两个字段,其他都不动。两周后回看:跨部门阻塞的发现时间是否缩短?如果缩短了,继续加「验收口径」和状态机的"待外部验收"。如果没有变化,先检查字段是不是被填成了套话。
3. 长期:把子任务结构当成一项基础设施来维护
我最后想给一个略带个人偏好的判断:子任务结构不是流程文档,它是团队协作的接口协议。接口协议的寿命以年计,值得投入时间设计一次、然后持续维护。那些每隔半年重构一次任务体系、每次重构都推翻上一次的团队,通常不是方法错了,而是从来没把这件事当成需要长期演进的资产。
如果你现在只能记住一句话,我希望是这句:"我干完了"和"事情可以往下走了"之间,必须有一个字段来承载。把这个字段加上,跨部门效率的提升往往比换一套工具更明显。
常见问题解答(FAQ)
1. 跨部门任务拆子任务时,拆到多细才算合适,怎么判断自己是不是拆过头了?
我们团队之前每次跨部门立项,主任务下面都挂十几条子任务,结果成员抱怨“光维护任务就花掉半天”。我就很纠结,到底拆到几小时一条才算合理,是拆到人天,还是拆到具体动作?
我自己的判断口径是三层封顶:主任务(跨部门目标),部门级子任务(一个部门一个交付物),执行级子任务(一个人一到三天能做完的一件事)。再往下拆到小时级动作基本都会烂尾,因为跨部门场景变量太多,拆得越细维护成本越高,状态一更新就失真。判断标准有三条:每条执行级子任务有唯一负责人;
有明确的完成物(文档、代码、审批记录、数据);完成时间不超过 3 个工作日。超过 3 天的说明混了多个交付物,应该再拆;小于半天又没有独立交付物的,就并回上一级,用清单或备注列出来即可。
数量上我会控制一个经验值:一个跨部门主任务下,部门级子任务 3 到 6 条,每条下面挂 3 到 8 条执行级子任务,超过 10 条通常意味着你在按“要做的事”罗列,而不是按交付物拆。再加一条硬规则:子任务的创建人默认是负责人本人,而不是牵头人代建,代建的子任务绝大多数会在第二天变成僵尸任务。
2. 跨部门子任务的负责人和执行人怎么分?对方部门的人不肯更新状态怎么办?
我们做跨部门项目时,很多子任务其实落在别的部门同事手上,我作为牵头人看不到进度,只能靠微信追问。我想知道到底该把子任务指派给谁,是指派给对方部门的接口人,还是直接指派到真正干活的人?
我的做法是“子任务指派人等于唯一干活的执行人,验收人等于该部门接口人”,不要只指派给接口人,否则信息会在接口人那里沉淀成黑盒;也不要同时指派两个人,多人负责等于没人负责。工具里用三个字段兜住:负责人(单值、必填)、协作人(可多值、不承担进度责任)、验收人(单值、必填)。
对方不肯更新状态,靠催没用,得改机制。一是把状态压缩成三档(未开始、进行中、已完成),一句话备注就能提交,降低操作成本;二是把子任务更新时间自动汇总成周会材料,不更新会被自然暴露;三是把状态和该部门的交付承诺挂钩,周报里只统计本周有状态变更的子任务数,没变更的默认按风险项处理。
我们实测下来,把状态从七八档砍到三档,并允许在群里用固定格式发一句话由助理代录之后,跨部门子任务的周更新率从四成左右提到八成以上。判断依据很简单:一条子任务连续 5 个工作日没有状态变更、也没有备注,它就该被标成风险,而不是等它到期才暴露。
3. 跨部门的子任务依赖关系怎么表达,才能避免两个部门互相等?
我们经常遇到这种情况:A 部门的子任务没做完,B 部门的子任务就动不了,但工具里两条子任务看起来都是“进行中”,只有到截止日才发现卡住了。我想知道依赖关系到底该怎么建,才不至于互相甩锅。
核心做法是只建“完成,开始”这一种硬依赖,并且要求被依赖方在完成时同时挂上交付物链接,而不是只点一下完成。具体三步:第一,在子任务上建前置后置关系,只对真正阻塞的节点建依赖,不要把“相关”也建成依赖,否则一条延期会连锁把整条链路染红,团队很快就不看依赖图了;
第二,给被依赖的子任务加一个“可交付”的中间态,意思是活儿干完了、待对方接收,这个状态一出现就自动通知下游负责人,把等待从人找人变成系统触发;第三,给每条跨部门依赖设缓冲,我的习惯是下游开始时间排在前置任务截止日之后留 1 到 2 个工作日,跨部门且涉及外部供应商的留 3 天。
判断依赖建得对不对,看一个指标就够:如果一个跨部门主任务里,处于“等待前置”状态的子任务超过总数的三成,说明排期本身不成立,该回去重排里程碑,而不是催人。还有一个容易被忽略的点,依赖关系要有人仲裁,我一般指定牵头人担任仲裁人,出现“我认为我做完了”的争议时,由他判定是否算交付完成。
4. 有没有可以直接套用的跨部门子任务模板,效率提升该用什么数据口径衡量?
老板让我推一套跨部门任务管理方法,我不想只写一份流程文档,希望能给出具体的字段模板,同时用数据证明真的变快了。我该盯哪几个指标,才不会变成自己给自己刷数据?
模板我固化成了一个最小字段集,直接抄:子任务名称(动词加交付物,比如“输出接口对接文档 V1”)、所属部门、负责人、验收人、开始日、截止日、依赖(前置、后置)、交付物链接、状态(未开始、进行中、可交付、已完成)、阻塞原因(仅状态为进行中且超期时必填)。
主任务层面只保留目标、里程碑、牵头人、跨部门参与方四个字段,其余全部下沉到子任务。衡量效率提升,我建议只用四个口径,而且都要有基线:一是子任务按期完成率,即截止日当天或之前完成的比例,跨部门场景下能从六成提到八成已经很好;二是平均阻塞时长,从进入等待到解除等待的工作日数,这是跨部门最真实的痛点指标;
三是任务状态周更新率,反映协作纪律;四是返工率,即因信息不清导致重新打开的比例。采集方式不要靠人工填报,直接从项目管理工具导出任务变更记录,按周统计,项目启动前先跑两周拿基线再对比。提醒一句,不要用任务总数、评论数这类指标,它们只会鼓励大家多建任务多刷评论,反而让协作变慢。
核心关键词
文章包含AI辅助创作:子任务实操方法:跨部门团队提升任务管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/352598
读者评论
字段模板我试过一半,交付物和验收人写清楚确实有用,但‘交付责任人’这条在我们80人的团队落不下去,没人能专职盯接口,最后还是落到项目经理身上。想知道小团队是不是只能靠PM兜底。
天降到0.9天这个数字我不太敢信,同期还改了状态机和看板,很难说是哪个动作起的作用。另外层级那组数据,大交付天然拆得深,不控制任务规模直接比准时率,容易把相关性当因果。
等待下游占36%这点认同,但我觉得根子不在字段缺失,而在考核只算自己部门的活,跨部门响应不算绩效,谁都不急。字段能让等待可见,可没人有动力去缩短它,还是白搭。
