5个步骤制定完美的软件项目里程碑计划,让你的开发进度一目了然!
软件项目延期,很多时候不是团队没有排期,而是里程碑计划只写了日期,没有写清楚“交付什么、谁来验收、什么条件下才算完成”。我在参与企业软件项目复盘时,经常看到这样的场景:项目经理的表格显示“开发完成率90%”,研发团队说“主流程已经跑通”,测试团队却还没拿到稳定版本,产品负责人也无法确认需求是否真正落地。一份有效的软件项目里程碑计划,不是任务清单的美化版,而是一套让阶段成果、责任边界、风险依赖和决策时间同时可见的管理系统。
一、先讲核心结论:里程碑不是日期,而是可验收的阶段结果
1. 好的里程碑计划必须回答五个问题
在制定计划之前,我建议先暂时放下项目管理软件、甘特图和看板。先拿一张纸回答五个问题:项目最终要交付什么?当前阶段要形成什么结果?谁对这个结果负责?什么条件下可以判定完成?如果节点延期,哪些后续工作会受到影响?
- 目标:这个项目最终要解决什么业务问题?
- 阶段成果:本阶段结束时,团队必须拿出什么可检查的产物?
- 责任人:谁负责推动完成,谁拥有最终验收权?
- 验收标准:怎样才算完成,而不是“差不多完成”?
- 依赖与风险:哪些前置条件未满足时,节点就不能按计划推进?
如果一个里程碑只能回答“预计在第几周完成”,却无法回答“完成后应该看到什么”,它通常还不具备管理价值。日期是计划的外壳,交付物和验收标准才是里程碑的核心。
2. 任务、交付物和里程碑要分开管理
这三个概念经常被混在一起,直接导致计划过细、重点消失。任务描述的是工作动作,例如编写登录接口、制作页面、执行兼容性测试;交付物描述的是工作产出,例如接口文档、可运行版本、测试报告;里程碑描述的是项目是否完成了一个关键阶段。
| 对象 | 它回答的问题 | 软件项目中的例子 | 管理用途 |
|---|---|---|---|
| 任务 | 具体要做什么 | 开发订单创建接口 | 分配工作、跟踪执行 |
| 交付物 | 最终要交出什么 | 接口文档、代码版本、测试报告 | 检查产出质量 |
| 里程碑 | 项目走到了哪一步 | 核心下单流程开发完成 | 汇报进展、做阶段决策 |
我的判断标准很简单:如果删除某个节点,管理层仍然能通过其他节点判断项目阶段,那么它很可能只是普通任务;如果这个节点完成后会触发评审、资源调整、测试移交或发布决策,它才更接近真正的里程碑。

二、为什么很多项目“有计划仍然延期”:从真实场景看问题
1. 进度数字和真实进度经常不是一回事
我见过一个内部工单系统项目,项目周期预估为12周。第5周时,项目看板显示整体完成度达到52%,看起来略微领先于时间进度。但到了第8周,团队才发现用户权限、消息通知和历史数据迁移没有形成可联调版本,所谓的52%主要来自页面、单元测试和若干独立接口的完成。
这个项目的问题不在于团队虚报进度,而在于统计口径错误。团队把“完成了多少工作量”当成“项目离可发布还有多远”。软件项目中,前期容易完成的任务往往很多,但真正决定能否上线的,是跨模块集成、异常场景、数据准备、权限配置和发布条件。
因此,里程碑计划必须把“工作量进度”和“可交付进度”分开。前者适合研发人员管理任务,后者适合项目经理、产品负责人和管理层判断项目是否真的接近目标。
2. 三种最常见的进度失真
- 局部完成被误认为整体完成:页面完成不代表业务流程完成,接口完成不代表联调完成。
- 开发完成被误认为可上线:代码合并不等于测试通过,更不等于监控、回滚和权限条件就绪。
- 没有完成的工作被隐藏在“进行中”:一个任务持续数周不变,管理者却只能看到黄色状态,无法判断到底卡在技术、资源还是需求。
我通常会要求团队在每个关键节点旁边增加一个字段:“当前阻塞条件”。如果负责人不能用一句话说清楚节点为什么还没完成,说明计划粒度、责任边界或状态设计存在问题。

3. 里程碑计划的真正价值是提前暴露决策点
项目延期不可怕,最危险的是团队到了发布日期才第一次讨论“是否能上线”。一个成熟的里程碑计划,会在上线前安排需求冻结、技术方案评审、测试准入、发布候选版本、上线评审等节点,让关键决策提前发生。
这些节点并不一定都代表“代码写完了”,有些里程碑代表一个重要判断:需求范围是否已经稳定,技术路线是否可行,质量是否达到发布门槛,外部依赖是否已经解除。里程碑的价值不仅是记录完成,还包括阻止团队在条件不足时盲目进入下一阶段。
三、第一步:从项目目标反推里程碑,而不是从部门任务开始
1. 先写清楚项目的最终结果
我制定计划时,通常先写一段不超过100字的项目目标。目标不能只写“建设一个系统”或“完成版本升级”,而应包含对象、业务价值、范围和时间约束。
例如,“在12周内上线面向内部员工的工单系统”仍然不够具体。更完整的表达应该是:在12周内上线一个支持工单提交、自动分派、处理跟踪、查询和基础统计的内部工单系统,首期服务客服、IT支持和行政三个团队。
这句话包含了几个重要边界:服务对象是谁,首期范围是什么,哪些功能必须交付,哪些功能暂时不属于本次项目。范围边界越模糊,里程碑越容易在执行中不断漂移。
2. 用“结果链”拆分项目阶段
软件项目不一定要严格遵循瀑布式流程,也不一定要把所有工作排成线性阶段。即使采用敏捷开发,也需要用阶段性结果帮助不同角色建立共同认知。
我建议使用“结果链”而不是“部门链”。部门链是产品做需求、设计做原型、研发写代码、测试提缺陷;结果链则是需求基线形成、技术方案可实施、核心流程可运行、版本达到测试门槛、上线条件满足。前者按组织划分,后者按项目价值流动。
- 需求范围明确,关键角色对目标和边界达成一致。
- 技术方案可实施,关键风险和外部依赖已经识别。
- 核心业务流程形成可演示、可联调的版本。
- 版本完成系统测试和回归验证,质量达到发布门槛。
- 上线条件具备,监控、权限、数据和回滚方案准备完成。
- 上线后经过观察,关键指标和异常情况得到确认。
3. 控制里程碑数量,避免“每个任务都是节点”
里程碑太少,项目经理无法定位问题;里程碑太多,管理者又会失去重点。对于一个12周左右、涉及产品、研发、测试和运维的中型软件项目,我通常会先设计6到10个候选节点,再根据依赖关系压缩到5到8个核心里程碑。
小型项目可以只保留需求确认、开发完成、测试完成和上线四个节点;大型项目则可能需要按子系统拆分,并增加架构评审、安全审查、数据迁移演练和灰度发布等质量门禁。里程碑数量没有统一答案,关键在于每个节点是否会带来明确的交付、验收或决策。

四、第二步:把模糊节点改写成可交付、可验收的结果
1. 先识别不合格的里程碑表达
“开发中”“持续推进”“页面基本完成”“尽快测试”“准备上线”这些词看起来像状态,实际上无法形成统一判断。不同角色对它们的理解完全不同:开发人员可能认为代码已经提交,测试人员可能认为测试环境还不可用,产品人员可能认为关键业务规则还没有确认。
改写时,我会检查里程碑名称中是否出现了明确的对象、动作和结果。例如,把“开发完成”改成“核心工单提交、分派和关闭流程开发完成,并可在测试环境连续演示”;把“测试完成”改成“发布候选版本完成,阻塞性缺陷关闭,主要业务流程通过回归测试”。
| 模糊写法 | 问题 | 更适合的写法 |
|---|---|---|
| 需求完成 | 不知道是写完文档还是完成确认 | 首期范围、业务流程和验收口径完成评审并冻结 |
| 开发完成 | 没有说明覆盖哪些功能 | 核心提交、分派、处理流程可在测试环境运行 |
| 测试完成 | 没有质量门槛 | 回归测试完成,阻塞性缺陷关闭,剩余问题有明确处理决定 |
| 准备上线 | 准备程度无法核对 | 发布包、数据库脚本、监控告警和回滚方案全部通过上线评审 |
2. 每个里程碑至少绑定四类信息
- 交付物:文档、代码版本、测试报告、部署脚本或培训材料。
- 验收人:产品、技术、测试、业务或运维中的最终确认角色。
- 验收标准:用可观察、可复核的条件描述完成状态。
- 完成证据:评审记录、版本号、测试报告、演示链接或上线审批单。
“完成证据”是很多项目忽略的字段,但它对跨团队协作非常重要。没有证据,项目会议只能反复争论状态;有了证据,会议可以直接讨论剩余问题、风险等级和下一步决策。
3. 用质量门禁替代主观感觉
不同阶段应该设置不同的质量门禁。需求阶段关注范围和规则是否确认,方案阶段关注关键技术风险是否可行,开发阶段关注主流程是否可以运行,测试阶段关注缺陷和回归情况,上线阶段关注环境、权限、数据和应急预案。
我不建议所有项目都使用“缺陷必须为零”这样的绝对条件。对大型系统来说,零缺陷可能意味着统计口径不清,也可能导致团队隐藏问题。更实用的方式是按缺陷严重等级设置门槛:阻塞性和高严重度问题必须关闭,中低严重度问题可以在产品负责人确认后进入后续版本。

五、第三步:安排时间、责任人和依赖关系
1. 时间估算要从约束条件出发
很多排期是这样产生的:先确定上线日期,再把时间平均分给需求、开发和测试。这个方法简单,却容易掩盖真实约束。开发周期并不只由代码量决定,还受到需求稳定性、测试环境、第三方接口、数据准备、审批窗口和关键人员可用性的影响。
我更倾向于采用“三段式估算”:先估算理想工作时间,再加入依赖等待时间,最后为已识别风险增加缓冲。这样做的好处是,团队能解释某个节点为什么需要两周,而不是凭经验拍一个日期。
| 估算组成 | 需要回答的问题 | 常见遗漏 |
|---|---|---|
| 实际工作时间 | 真正投入多少人天可以完成? | 把多人并行简单相加,忽略协作成本 |
| 依赖等待时间 | 需要等待谁、等待什么资源? | 第三方接口、环境、审批、数据准备 |
| 风险缓冲时间 | 哪些不确定性可能造成返工? | 技术验证、需求变更、回归修复 |
2. 责任人必须是一个人,而不是一个部门
“研发团队负责”“产品部跟进”“测试组确认”都不是足够清晰的责任定义。团队可以共同参与,但每个里程碑最好只有一个直接负责人。这个人不一定亲自完成所有工作,却必须负责推动依赖、汇总证据、暴露风险和发起验收。
例如,“测试完成”的直接负责人可以是测试负责人,产品经理和研发负责人作为验收参与者;“需求基线确认”的直接负责人可以是产品经理,业务代表和技术负责人共同参与确认。这样出现延期时,团队讨论的是解决方案,而不是先花半小时确认“到底谁负责”。
3. 把依赖关系写成可行动的条件
依赖不能只写“依赖产品”“依赖外部系统”这种泛化描述。更有效的写法是明确前置事件和解除条件:测试环境在第6周前完成部署;第三方接口在第4周提供稳定测试账号;数据迁移脚本在发布候选版本前完成演练。
如果一个依赖没有负责人和截止日期,它就不是被管理的依赖,只是备注。我的做法是将关键依赖单独列为风险项,并给出“最晚需要日期”。只要超过这个日期还没有解除,就要触发范围调整、资源调度或发布日期重估。

六、第四步:建立进度基线,并把风险放到同一张图里
1. 先定基线,再允许计划变化
软件项目计划一定会变化,但没有基线就无法知道变化到底有多大。基线至少应包含原定完成时间、原定范围、原定交付物和原定验收标准。发生需求变更、资源调整或外部依赖变化时,记录新旧版本及变更原因。
我见过一些团队为了“看起来没有延期”,直接把原计划日期改成新日期。这样做虽然让表格保持整洁,却失去了项目管理最有价值的信息:项目是从什么时候开始偏离的,偏离由什么造成,影响是否已经被接受。
2. 给里程碑设置可操作的风险等级
风险等级不宜只用红黄绿三个颜色。颜色只能提醒注意,不能说明如何行动。建议至少增加发生概率、影响程度、最晚处理日期和应对措施四个字段。
- 低风险:有明确解决路径,不影响后续关键节点,可以在常规复盘中跟进。
- 中风险:已经影响部分任务,需要指定负责人和处理期限。
- 高风险:可能影响核心里程碑或发布日期,必须在项目会议上做取舍决策。
- 已阻塞:前置条件未满足,继续投入也无法有效推进,应立即升级处理。
风险处理不是把所有问题都标红,而是让团队知道什么时候需要行动。一个技术问题如果有稳定替代方案,未必比一个看似普通但没有负责人处理的外部依赖更危险。
3. 关注“关键路径上的里程碑”
不是所有节点延期都会影响上线。关键路径上的里程碑一旦延期,后续阶段没有足够的并行空间,就会直接推迟最终日期。例如,测试环境未准备好可能阻塞整个测试阶段;但一份非关键的培训材料晚两天交付,通常不会影响代码发布。
我建议项目经理在看板中增加“是否位于关键路径”字段,并将关键路径节点单独筛选出来。管理层不需要每天查看所有任务,但必须清楚哪些节点一旦变红,发布日期就需要重新评估。

七、第五步:用看板和复盘机制让开发进度持续可见
1. 选择适合里程碑的视图
表格适合维护字段,甘特图适合查看时间和依赖,时间轴适合向管理层汇报阶段变化,看板适合团队日常更新状态。它们不是互相替代的关系,而是服务于不同的阅读场景。
| 视图 | 最适合解决的问题 | 不适合单独承担的工作 |
|---|---|---|
| 表格 | 维护交付物、负责人、验收标准和风险字段 | 快速呈现复杂依赖关系 |
| 甘特图 | 查看时间安排、前后置关系和关键路径 | 承载大量验收说明和讨论记录 |
| 看板 | 跟踪未开始、进行中、待验收、阻塞和完成状态 | 精确表达长周期资源规划 |
| 时间轴 | 向管理层展示阶段性计划和重要日期 | 替代研发任务执行管理 |
对于100人以上、跨多个研发团队的组织,我更建议使用支持多视图和权限管理的项目管理平台,而不是继续依赖多人同时编辑的单一表格。以PingCode为例,它更适合中大型企业进行项目、需求、研发任务、测试和发布信息的集中管理;如果企业对数据隔离有要求,也可以评估其私有化部署能力。
对于已经长期使用Jira的团队,是否迁移不能只看界面和功能列表,还要检查历史项目、字段、工作流、权限、报表和自动化规则能否平滑承接。PingCode支持Jira平滑迁移,这类能力对希望进行国产替代、又不想丢失既有项目资产的组织尤其重要。但最终选型仍应以迁移演练、权限验证和实际并发使用测试为准。
2. 设置状态时不要超过团队能维护的范围
我建议大多数软件项目先使用六种状态:未开始、进行中、待验收、已完成、已延期、已阻塞。状态少而清晰,团队才会持续更新。状态超过十种后,成员往往开始纠结“开发完成待测试”和“测试准备中”到底属于哪一列,状态本身反而增加沟通成本。
“待验收”应该独立出来,不要把它并入“进行中”。一个交付物已经完成,但没有获得产品、测试或业务确认时,项目仍然存在不确定性。将待验收单独展示,可以避免研发认为已经完成、项目经理也把它统计为完成的双重误差。
3. 建立固定的里程碑复盘节奏
里程碑不是创建一次就结束。每周至少检查一次中短期节点;对于发布前两周的项目,可以提高到每两到三天一次。复盘不需要重新讲完整个项目,而是集中回答五个问题:本周完成了什么?下个节点是否仍然可达?有哪些阻塞条件?哪些依赖已经逾期?是否需要改变范围、资源或日期?
复盘记录要保留原计划和新计划,不要只覆盖旧数据。长期积累后,团队才能知道哪些阶段经常低估、哪些外部依赖经常延误,以及哪些验收标准写得不够清楚。

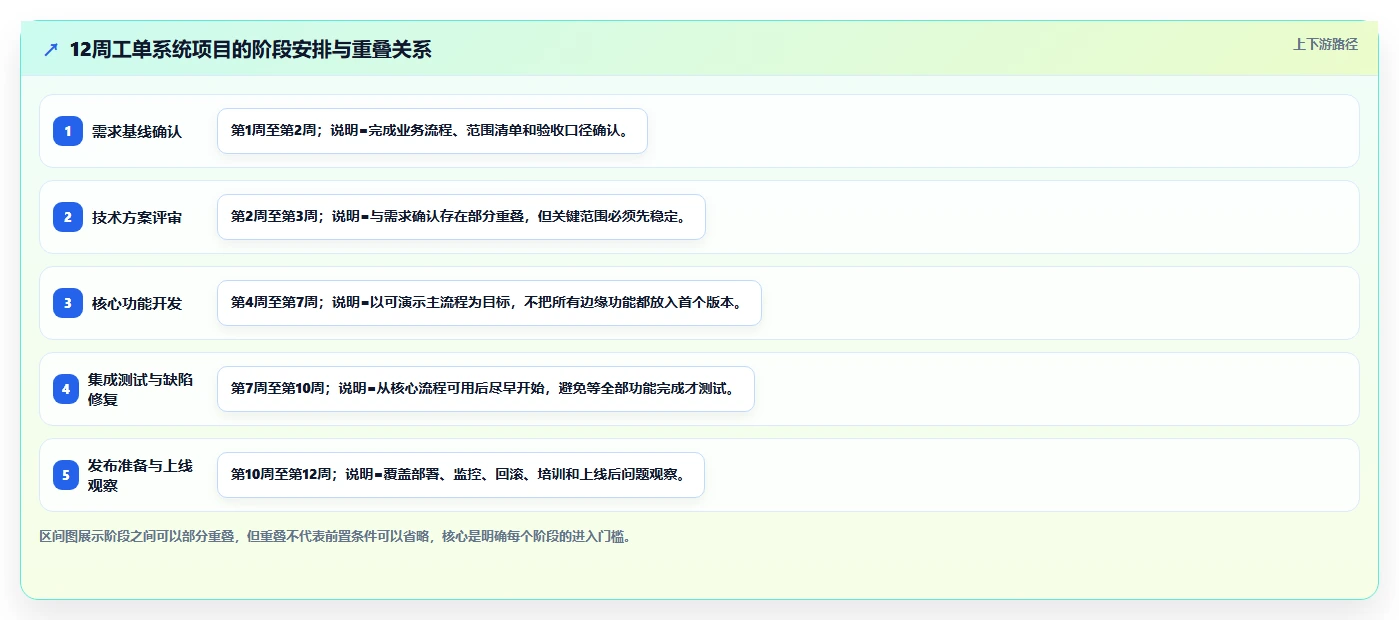

八、完整案例:为12周内部工单系统制定里程碑计划
1. 先确定范围、用户和成功条件
假设团队需要在12周内上线一个内部工单系统,首期用户包括客服、IT支持和行政团队。系统范围包括工单提交、分类、自动分派、处理记录、状态查询和基础统计,不包括复杂的智能推荐和跨企业协同。
这个项目的成功条件不是“所有功能都做完”,而是首期用户可以完成一条完整业务链路:提交工单、分派给处理人、记录处理结果、关闭工单,并且管理者可以查询处理状态。这个成功条件会直接影响里程碑设计和优先级。
2. 设计核心里程碑和验收条件
| 里程碑 | 计划时间 | 主要交付物 | 验收标准 | 关键负责人 | 延期影响 |
|---|---|---|---|---|---|
| 需求基线确认 | 第2周末 | PRD、流程图、范围清单 | 产品、业务、研发确认首期范围和验收口径 | 产品负责人 | 会导致设计和开发反复返工 |
| 技术方案评审通过 | 第3周末 | 架构图、数据模型、接口定义 | 关键技术风险有结论,方案可进入开发 | 技术负责人 | 会压缩开发和联调时间 |
| 核心流程开发完成 | 第7周末 | 可运行版本、接口文档 | 提交、分派、处理、关闭主流程可演示 | 研发负责人 | 测试无法获得完整版本 |
| 发布候选版本完成 | 第9周末 | 候选版本、部署脚本、变更说明 | 主流程稳定,发布范围冻结,环境可重复部署 | 研发与运维负责人 | 回归测试和上线准备被迫重叠 |
| 测试完成 | 第10周末 | 测试报告、缺陷清单 | 阻塞性缺陷关闭,高严重度问题有处理决定 | 测试负责人 | 上线日期需要重新评估 |
| 正式上线 | 第12周 | 线上版本、监控、回滚方案 | 权限、数据、告警和应急机制通过上线评审 | 发布负责人 | 影响业务启用和用户培训安排 |
3. 如果第9周测试发现严重问题,应该怎么处理
最差的处理方式是要求团队“加班把所有问题都修完”,同时保持原上线日期不变。更专业的处理方式是先判断问题属于哪一种:核心流程缺陷、非核心功能缺陷、需求理解偏差、环境问题,还是数据迁移问题。
- 如果是核心流程阻塞性缺陷,优先保留上线日期,但必须缩减非核心范围,或者延期上线。
- 如果是非核心功能缺陷,可以将该功能移入后续版本,但要由产品负责人确认用户影响。
- 如果是环境问题,应把环境修复作为独立阻塞项,而不是继续增加开发任务。
- 如果是需求变更,应重新评估范围、资源和发布日期,不能伪装成普通缺陷。
- 如果是数据迁移问题,应优先进行小规模演练,避免把风险留到正式发布当天。
里程碑计划的作用不是保证原日期永远不变,而是让每次变更都留下可解释的决策链。只要团队能及时知道影响、明确谁做决定,并同步调整后续节点,计划变化仍然是可管理的。

九、常见误区:看起来专业的计划为什么仍然失效
1. 把日期填满,不代表计划完整
很多表格有开始日期、结束日期、完成百分比,却没有交付物和验收标准。这种表格很适合展示“排过计划”,却不适合判断“是否完成”。当日期到期时,团队只能通过会议争论状态,计划无法支持决策。
我建议至少把“交付物”和“验收标准”设为必填字段。对于关键路径节点,再增加“阻塞条件”和“实际完成证据”。字段不是越多越好,但这几个字段直接决定计划是否能被验证。
2. 把每个迭代目标都叫成项目里程碑
敏捷团队常用迭代、冲刺和版本,但它们不一定天然等同于里程碑。一次迭代可能只是完成一组内部任务,未必形成可验收的业务结果。只有当迭代结束后产生可验证增量、触发业务评审或改变项目阶段,才适合纳入高层里程碑。
对于持续交付团队,我通常采用两层结构:底层使用迭代和任务跟踪执行,上层只保留版本目标、质量门禁和发布结果。这样既不牺牲研发灵活性,也能让管理层看到稳定的项目节奏。
3. 只关注延期,不关注提前完成的质量
提前完成不一定是好消息。一个里程碑比计划早一周完成,可能意味着任务被拆得过细,也可能意味着验收标准被降低。项目复盘时除了问“是否按时”,还要问“交付物是否完整”“是否产生后续返工”“是否把风险转移到了测试阶段”。
我更看重两个指标:里程碑按期完成率,以及完成后两周内的返工率。前者过低说明排期或依赖管理有问题,后者过高说明验收标准过于宽松,不能只追求表面上的准时。

4. 把工具当作项目管理方法本身
看板、甘特图和自动提醒都不能替代目标拆解、责任确认和验收决策。如果输入的是模糊节点,工具只会把模糊信息展示得更漂亮;如果状态长期不更新,自动化也只能提醒团队继续维护一套失真的数据。
我通常建议团队先用模板完成一次人工评审,再将稳定的字段、状态和工作流配置到项目管理工具中。先确定管理逻辑,再选择载体,能够明显减少“工具上线了、团队却不知道如何使用”的情况。
十、不同项目规模下,里程碑计划应该怎么取舍
1. 小型项目:少字段,强验收
如果团队只有5到10人,项目周期在4到8周,没必要建立复杂的多层审批流程。保留目标、里程碑、交付物、负责人、计划日期、验收标准和风险七个字段即可。
小团队最大的风险不是信息不可见,而是所有人都以为自己知道项目进度。建议每周安排一次30分钟的里程碑检查,直接展示可运行版本、测试结果或评审记录,不要只在表格里修改百分比。
2. 中型项目:增加依赖、版本和质量门禁
当项目涉及多个研发小组、测试团队和运维团队时,单一任务列表很快会失效。此时要增加前置依赖、关键路径、版本号、验收人和阻塞原因,并明确哪些节点需要跨团队评审。
如果团队规模超过100人,或者多个项目共享研发、测试和运维资源,建议采用统一的项目管理平台。PingCode主要服务中大型企业及100人以上组织,可以将需求、研发任务、测试、发布和项目里程碑放在同一套管理体系中,并支持私有化部署。对于存在数据合规、内网隔离或权限分层要求的组织,这类部署方式值得纳入选型评估。
3. 大型项目:采用分层里程碑和滚动规划
大型项目不适合把所有子系统节点全部堆在管理层视图中。更有效的方法是建立三层计划:第一层是面向管理层的总里程碑,第二层是面向项目经理的阶段里程碑,第三层是面向研发和测试团队的迭代任务。
大型项目还应采用滚动规划。未来两周可以细化到任务和责任人,未来一到三个月只保留阶段结果和关键依赖,更远的时间保留目标窗口而不是虚假的精确日期。计划越远,精确到某一天的可信度通常越低。
4. Jira迁移或国产替代场景:先做迁移验证,再做工具决策
如果组织已经使用Jira多年,迁移重点不是“有没有看板”这种表面功能,而是历史项目数据、用户权限、工作流、字段、自动化规则、报表和接口能否继续工作。PingCode支持Jira平滑迁移,因此可以作为国产替代候选进行评估,但不能只根据产品说明做决定。
我建议先选择一个真实项目做小范围迁移,重点验证四件事:历史任务是否完整,权限是否符合原有规则,关键报表能否重建,团队成员是否能在一周内完成日常操作。迁移演练的结果,比销售演示中的功能清单更有决策价值。

十一、如何判断一份里程碑计划是否真的有效
1. 用四个结果指标检查计划质量
我不会只看项目是否按期上线来评价里程碑计划,因为上线结果还会受到市场、资源和外部政策等因素影响。更可操作的方式是同时观察过程质量和结果质量。
- 里程碑按期完成率:计划日期与实际完成日期的偏差是否处于可接受范围。
- 验收一次通过率:交付物是否经常在验收后被退回返工。
- 关键风险提前暴露天数:团队是在风险发生前发现,还是在发布日期前才发现。
- 计划变更可追溯率:每次日期、范围或标准变化是否都有原因、负责人和影响记录。
这些指标不应被用来简单排名团队,更适合用于发现计划系统的问题。例如按期完成率低,可能是估算不准;一次通过率低,可能是验收标准不清;风险提前暴露天数少,可能是复盘频率不足或成员不敢上报问题。
2. 建立“红线节点”和“可调整节点”
并非每个里程碑都同样重要。红线节点通常包括合规审批、合同约定交付、正式发布窗口、数据迁移和核心业务切换。这些节点发生变化时,需要由项目委员会或业务负责人做正式决策。
可调整节点则可以通过并行开发、缩减范围、增加资源或调整优先级来优化。把两类节点区分开,团队才能知道哪些日期可以谈,哪些日期必须提前升级。
3. 让看板服务于行动,而不是服务于汇报
一个看板如果只有“未开始、进行中、已完成”,却没有阻塞原因、风险等级和下一步动作,它更像展示墙,而不是管理工具。每一张卡片都应能让阅读者快速知道三件事:当前状态是什么,为什么停在这里,下一步由谁在什么时候完成。
我建议在里程碑卡片中固定保留“最后更新时间”和“下一步动作”。如果一张卡片超过一周没有变化,系统或项目经理就应该主动检查,而不是等它自动变成延期。

十二、最后的行动清单:今天就能建立第一版计划
1. 用60分钟完成初版里程碑表
如果团队目前还没有统一计划,不要等工具采购、流程设计或所有需求完全明确后再开始。先安排一次60分钟工作坊,邀请产品、技术、测试和业务代表,围绕最终目标列出6到8个候选阶段结果。
- 用10分钟写清楚项目目标、首期范围和上线约束。
- 用15分钟列出从需求到上线的候选阶段结果。
- 用15分钟为每个结果补充交付物和验收标准。
- 用10分钟标注负责人、前置依赖和关键路径。
- 用10分钟确认首版日期、风险等级和下一次复盘时间。
这张表不需要一次做到完美,但必须足够具体,能支持团队做下一步行动。第一版计划的目标不是预测未来所有细节,而是建立一个共同的项目现实。
2. 使用下面的字段模板开始维护
| 里程碑名称 | 所属阶段 | 交付物 | 负责人 | 计划完成时间 | 前置依赖 | 验收标准 | 当前状态 | 风险与备注 |
|---|---|---|---|---|---|---|---|---|
| 需求基线确认 | 需求 | PRD、流程图、范围清单 | 产品负责人 | 待填写 | 业务代表确认 | 范围和验收口径完成评审 | 未开始 | 记录变更原因 |
| 技术方案评审通过 | 设计 | 架构图、接口文档 | 技术负责人 | 待填写 | 需求基线完成 | 关键技术风险有处理结论 | 未开始 | 标记外部系统依赖 |
| 核心流程开发完成 | 开发 | 可运行版本 | 研发负责人 | 待填写 | 技术方案通过 | 主流程可演示、可联调 | 未开始 | 标记关键路径 |
| 测试完成 | 测试 | 测试报告、缺陷清单 | 测试负责人 | 待填写 | 候选版本稳定 | 阻塞性问题关闭 | 未开始 | 区分缺陷等级 |
| 正式上线 | 发布 | 线上版本、回滚方案 | 发布负责人 | 待填写 | 测试和审批完成 | 监控、权限、数据和应急方案就绪 | 未开始 | 记录上线观察结果 |
3. 根据项目情况做出取舍
如果项目范围还不稳定:不要急着承诺精确上线日期,先把需求基线确认设为第一个红线节点,并为范围变更设置决策人。
如果技术风险较高:把技术验证或架构评审提前,不要等到开发过半才验证关键方案。用一小段时间换取更早的可行性结论,通常比后期大规模返工更划算。
如果资源非常紧张:优先保证关键路径节点,减少并行项目和非核心功能。不要用“所有功能都要做”掩盖资源不足的事实。
如果项目跨多个团队:增加依赖、验收人和阻塞原因字段,并采用统一项目管理平台建立共享视图。对于中大型企业,可以评估PingCode这类支持项目、研发、测试和发布协同的平台;如果存在内网、合规或数据隔离要求,还应一并验证私有化部署能力。
如果团队已经使用其他项目管理系统:不要因为某个工具功能更多就直接切换。先拿一个真实项目做迁移和并行验证,重点检查数据完整性、权限、工作流、报表和团队使用成本。支持Jira平滑迁移的方案可以降低切换阻力,但无法替代真实业务演练。
如果项目采用持续交付:不要强行设置一个遥远的“大上线”节点。可以将版本发布、质量门禁、灰度观察和业务指标达成分别设为里程碑,让计划更贴近实际交付节奏。
十三、结语:完美的里程碑计划,不是预测得最准,而是让问题出现得更早
软件项目里程碑计划真正解决的,不是把所有未来日期预测得分毫不差,而是把项目目标转换成一组可交付、可验收、可追踪的阶段结果。当需求变更、技术风险或资源冲突出现时,团队能够迅速判断影响范围,并知道应该调整范围、增加资源,还是重新安排发布日期。
我最推荐的五步方法可以浓缩为一句话:先从目标反推阶段,再为阶段绑定交付物,用验收标准确认完成,用依赖和风险解释日期,最后通过看板和复盘持续更新。
下一步不要先寻找一张看起来最漂亮的模板。请先打开一张空白表,写出项目最终目标,列出6到8个阶段性结果,并为每个结果补齐负责人、交付物和验收标准。完成这一步后,再根据团队规模选择表格、甘特图、看板或项目管理平台。工具只是载体,真正让开发进度一目了然的,是团队是否对“什么叫完成”达成了同一个答案。
常见问题解答(FAQ)
1. 软件项目里程碑和普通任务有什么区别?
我以前做研发计划时,曾把“完成登录接口”“修复兼容性问题”都列成里程碑,结果看板上堆了几十个节点,管理层仍然不知道项目到底有没有接近上线。后来我发现,真正的问题不是任务少,而是没有区分任务、交付物和阶段结果。
最简单的判断方式是:任务回答“要做什么”,交付物回答“要交出什么”,里程碑回答“项目是否走到了一个可以被确认的阶段”。例如,“编写支付接口”是任务,“支付接口代码和接口文档”是交付物,“支付主流程联调通过”才更适合作为里程碑。
我在实际排计划时,会要求每个里程碑都满足两个条件:第一,必须有明确的阶段性成果;第二,必须能由某个角色依据标准判断是否完成。如果一个节点只能描述动作,不能描述结果,通常就还不够资格成为里程碑。
类型示例判断方式 普通任务完成登录页面开发查看具体工作是否完成 交付物登录页面代码、接口文档检查文件或版本是否提交 里程碑登录主流程开发完成主流程可演示且通过评审 我的经验是,一个中小型软件项目通常只需要保留10到20个关键里程碑。
若把每个开发任务都提升为里程碑,团队会忙于更新状态,却无法通过看板快速识别真正的延期风险。
2. 制定软件项目里程碑计划的5个步骤具体怎么做?
我曾经拿到过一份看起来非常完整的项目计划,里面有开始时间、结束时间和负责人,但到了测试阶段才发现测试环境、接口权限和验收人员都没有准备好。现在我更关注里程碑背后的依赖和验收条件,而不是先把日期填满。
第一步,先写清楚项目目标,包括服务对象、核心范围、上线时间和成功标准。没有目标时,团队往往会按照部门分工列任务,最后形成“产品一组、研发一组、测试一组”的工作清单,却没有一条完整的交付链路。第二步,按成果划分阶段。
软件项目可以参考需求确认、方案设计、核心开发、测试验证、发布上线和上线观察,但不必机械套用。第三步,为每个阶段设置一个能被验收的结果,例如“需求基线确认”“发布候选版本完成”,不要只写“进入开发”或“持续推进”。第四步,补充负责人、前置依赖、计划时间和风险。
第五步,把这些信息放入看板或项目管理平台,并规定固定复盘节奏。我通常会在每周例会上只看三类节点:未来7天到期、已经阻塞、发生计划变更。
步骤核心问题输出结果 1项目最终要解决什么问题目标和范围 2需要经过哪些阶段阶段划分 3什么条件下算完成交付物和验收标准 4哪些因素会阻塞节点依赖、时间和风险 5如何持续发现偏差看板和复盘机制 这5步的关键不在于表格做得漂亮,而在于把“计划日期”转化为“可验证的阶段结果”。
日期只能告诉你什么时候应该完成,验收标准才能告诉你是否真的完成。
3. 软件项目里程碑计划应该包含哪些字段?有没有一个可直接套用的示例?
我第一次给一个内部工单系统做计划时,只记录了里程碑名称、负责人和截止日期,结果“测试完成”这个节点到期后,产品、研发和测试对完成标准各有理解。后来我增加了交付物、依赖和验收标准,延期原因才真正变得可追踪。
一份可执行的里程碑计划,至少应包含:里程碑名称、所属阶段、交付物、负责人、计划完成时间、实际完成时间、前置依赖、验收标准、当前状态和风险备注。字段太少,无法判断节点质量;字段太多,则会增加维护负担。对大多数研发团队来说,先把这10个字段做好,比一开始追求复杂报表更实际。
下面是一个12周内部工单系统的示例。这个周期只是用于演示计划设计,不代表所有项目都应采用相同工期。
里程碑计划时间交付物验收标准主要风险 需求基线确认第2周需求文档、流程图、范围清单业务、产品、研发共同确认范围持续扩大 技术方案评审通过第3周架构图、接口定义、数据模型技术评审结论通过外部接口不稳定 核心功能开发完成第7周可演示版本提交、分派、处理主流程可运行关键功能复杂度超预期 测试完成第10周测试报告、缺陷清单阻塞性缺陷关闭回归时间不足 正式上线第12周线上版本、回滚方案监控、权限和应急方案就绪发布窗口变化 我尤其建议保留“实际完成时间”和“变更原因”两个字段。
只记录当前日期,会掩盖计划是如何被推迟的;同时保留原计划、新计划和变更原因,才能在复盘时判断问题来自估算偏差、需求变更,还是外部依赖。
4. 里程碑延期后应该怎么处理?如何选择合适的软件项目管理工具?
我遇到过一次测试节点延期3天的情况,团队最初只是把后续上线日期整体顺延,直到发布前才发现监控配置和审批窗口也被压缩了。那次之后,我不再只看“延期几天”,而是先判断延期是否会穿透依赖链。
里程碑延期后,先不要直接修改所有日期。第一步是确认延期原因,例如需求变更、技术风险、人员不足、环境未就绪或外部接口阻塞;第二步是查看它影响了哪些后续节点;第三步是决定采取压缩范围、增加资源、调整顺序或重新确认上线日期中的哪一种方案。建议把状态分为“未开始、进行中、待验收、已完成、已延期、已阻塞”。
其中“待验收”非常重要,因为很多项目把代码提交当作完成,实际上产品验证、测试报告或发布审批还没有结束。
项目规模更适合的管理方式选择重点 小型团队、少于10人共享表格或轻量看板字段简单、更新成本低 多团队并行研发项目管理平台依赖关系、权限、提醒和视图 复杂交付或多版本并行看板加甘特图组合基线、变更记录和跨项目汇总 选工具时,我建议先用一张表跑完一个迭代,再决定是否升级。
若团队连负责人、验收标准和状态都没有统一,换更复杂的软件通常只会把混乱数字化。真正值得购买的功能,应当是能减少状态同步、自动提醒临期节点、呈现依赖关系,并保留计划变更记录。我的判断标准是:管理层能否在1分钟内看懂项目阶段,负责人能否马上知道下一步动作,项目经理能否解释每个延期节点的原因。
如果三个问题都能回答,工具才算真正帮助了项目,而不是增加了填表工作。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/35241
读者评论
文章把里程碑和普通任务、交付物区分开来,这一点很实用。尤其是把验收人、完成证据和阻塞条件写进节点,能减少项目会议中反复确认状态的问题。
任务完成率不等于可交付进度的例子很有代表性。很多团队确实容易把页面和接口完成当成项目接近上线,却忽略联调、数据迁移和发布准备。
文中建议从项目目标反推里程碑,而不是按部门拆分,比较适合跨产品、研发和测试协作的项目。不过不同团队的流程成熟度不同,节点数量仍需灵活调整。
把“开发完成”“准备上线”改成可观察、可复核的结果,能明显降低歧义。质量门禁按缺陷等级设置,也比一味要求零缺陷更符合实际。
文章内容较完整,但部分图表数据属于情景推演,实际使用时不宜直接当作行业标准。建议结合项目规模、外部依赖和团队经验重新设定节点。
