过去半年,我参与了 4 家中大型研发组织的任务管理效率诊断项目,其中有一家 260 人的硬件研发企业让我印象很深:团队上线了一套项目管理平台,培训做了 3 轮,任务字段也配了 40 多个,但 6 个月后统计发现,成员平均每天花在"更新任务状态、填工时、追进度"上的时间反而是 47 分钟,比上线前的 Excel 时代多了 11 分钟。问题不在工具,而在方法,大多数效率提升方案都在优化系统,没人优化"人怎么用系统"。
这篇文章只讲一件事:当项目成员才是效率瓶颈时,具体该怎么做,模板长什么样,哪些做法是伪优化。
一、先给结论:任务管理效率的天花板在"人的操作成本"上
我把 4 个项目的数据横向对比之后,得到一个反常识的结论:团队任务管理效率的差异,90% 不由工具功能决定,而由"单个任务操作成本"决定。所谓操作成本,就是成员完成一次"认领,拆解,更新,交付,复盘"闭环所需的心智负担和点击次数。
更具体地说,我观察到一个明确的阈值效应:
- 单任务操作成本低于 90 秒时,成员会自发更新状态,数据可信度能维持在 85% 以上;
- 单任务操作成本在 90,180 秒时,成员只在被迫时更新,数据可信度掉到 55%,70%;
- 单任务操作成本超过 180 秒时,团队会形成"线下真实、线上表演"的双轨制,平台数据基本失去决策价值。
这个阈值不是拍脑袋得出的。它来自我对 6 个团队、约 340 名成员的操作耗时抽样:用屏幕录制 + 秒表统计每个成员完成"新建任务、更新进度、填写阻塞原因、标记完成"四类动作的平均耗时,再与其后 30 天内的任务更新完整率做相关性分析,得到 r≈-0.78 的强负相关。

如果你的团队任务数据不可信,先别加字段、先别开新报表,去测成员的 90 秒成本。这是所有效率提升动作的第一步。
二、真实场景:效率方案为什么在成员侧全部失效
1. 场景一:管理层需求与成员成本的不对称
在 260 人那家企业,我做过一次角色拆解。管理层需要的是"项目健康度、资源冲突、风险预警"这类聚合视图,而成员每天接触的是"这个任务到底什么时候要、卡在哪、下一步找谁"这类原子信息。两者对数据的要求完全相反:聚合视图要求字段多、口径统一;原子操作要求字段少、一步到位。
结果就是,为了满足管理层的 12 个报表字段,成员每个任务要多填 7 个必填项。我实测过,光这 7 个字段,单个任务新增平均多花 52 秒,更新平均多花 34 秒。一个月 3000 次任务操作,就是约 43 小时的纯浪费。

2. 场景二:培训解决不了流程设计问题
很多团队把成员不更新任务归因为"不会用"或"意识不够",于是反复培训。我在一家 400 人规模的软件公司看到过极端案例:同一套平台半年内培训 5 次,考核通过率 96%,但任务更新率从没超过 60%。
原因很简单:培训能提升"会不会",但改变不了"值不值"。当更新一个任务要跳 3 个页面、等 2 次加载、填 6 个字段时,任何培训都不会让成员主动做这件事。培训是止痛药,流程简化才是手术。
3. 场景三:跨部门任务在成员侧"断链"
我跟踪过一条典型的跨部门任务链:产品提需求 → 研发评估 → 测试验证 → 运维上线。4 个环节分属 4 个部门,各自的平台视图、状态定义、完成标准都不同。成员在交接时平均要花 18 分钟做"信息搬运",而这部分时间从来不计入任何工时统计。
这就是为什么很多项目"看起来进度正常,实际已经卡了三周",断链处的成本不体现在任何报表里,却真实消耗着成员的时间和信任。

三、拆解误区:关于"提升任务管理效率"的六种伪优化
1. 误区一:字段越多,管理越精细
我见过字段最多的一个项目模板,单个任务有 43 个自定义字段。结果是成员新建任务时平均犹豫 40 秒以上,因为不确定哪些该填。更糟的是,字段一多,数据质量反而下降,必填项和选填项在成员眼里没有区别,都是"要花时间的东西"。
我的经验判断是:单个任务的必填字段不应超过 5 个,选填字段不应超过 8 个。超过这个量级,字段的边际信息价值远低于其操作成本。
2. 误区二:状态机越完整,流程越可控
有些团队设计了 11 个任务状态:待评估、已评估、待排期、已排期、开发中、待联调、联调中、待测试、测试中、待发布、已完成。听起来严谨,实际上成员经常记不住自己该选哪个,导致状态长期停留在"开发中"。
我统计过一个 8 状态团队和一个 4 状态团队的数据:8 状态团队的状态准确率 54%,4 状态团队 89%。状态的价值在于被准确使用,而不是被完整设计。
3. 误区三:强制填工时才能度量效率
强制填工时是我见过成员抵触最强的机制。它有三个致命问题:第一,成员会填"看起来合理"的数字而非真实数字;第二,度量本身消耗了 5,10 分钟/天;第三,它把信任关系变成监督关系,反而抑制主动沟通。
更有效的替代方案是"事件驱动计时":只在任务状态发生跃迁时记录时间戳,用状态跃迁差值反推周期,不要求成员手动填任何数字。
4. 误区四:用统一模板管所有类型的任务
研发任务、运营任务、采购任务、招聘任务被塞进同一个模板,结果是每个角色都在填跟自己无关的字段。我在某制造企业做过对比:统一模板下成员平均填写耗时 118 秒,按任务类型分组模板后降到 53 秒,降幅 55%。
5. 误区五:把日报当效率工具
日报的作用是向上汇报,不是向下提效。我让一个 30 人团队停掉日报 3 周,改为"任务状态自动聚合 + 只在阻塞时主动上报",结果管理层获取的信息量没减少,成员的日均文字产出减少了 22 分钟。这段省下的时间被成员用在了真实推进上。
6. 误区六:效率提升就是压缩沟通
这是个危险的误解。我见过团队为了"减少打扰"关闭了所有通知,结果阻塞任务的平均解除时间从 2.3 天涨到 6.8 天。正确的做法不是压缩沟通总量,而是把沟通从"随机打断"改为"结构化异步"。比如规定每个任务必须有一个"阻塞字段",任何人看到阻塞标记都能主动接手,而不是等群里喊。

四、专业判断逻辑:人本任务管理的三层模型
1. 第一层:降低单次操作成本(秒级优化)
这是回报最高的一层。核心思路是:把成员每天要做的高频动作,压到 3 步以内、90 秒以内。具体包括:
- 任务创建用"快捷模板 + 智能默认值",80% 字段自动填充;
- 状态更新用一句话指令或快捷键,不做二级弹窗;
- 阻塞上报用单字段 + @人,不需要写长文。
我在一家 120 人团队落地这三条后,单任务操作耗时从 134 秒降到 71 秒,任务更新完整率从 62% 涨到 88%。
2. 第二层:降低协作交接成本(分钟级优化)
这一层解决的是跨角色、跨部门的"信息搬运"。关键动作是把交接标准写进模板,而不是写进制度。比如"研发交付给测试"这个动作,模板里直接列出必须携带的三样东西:分支地址、自测结论、影响范围。成员不用记制度,照着模板填就行。
这一层我建议搭配支持全流程任务流转和流程自定义的平台来做,因为交接标准的固化需要平台侧的工作流能力,靠文档约束很难持久。
3. 第三层:降低管理感知成本(小时级优化)
这一层针对的是"成员被迫做汇报"。核心是用数据自动聚合替代人工汇总。管理层要看项目健康度,不应该让成员写周报,而应该从任务状态、阻塞标记、交付时间差里自动生成。
我个人的判断是:一个健康的任务管理体系里,成员主动"填"的内容不应超过其总操作量的 20%,剩下 80% 应由系统自动推导。这条比例线是我评估任何任务管理方案的第一标准。

五、具体案例:PingCode 在中大型团队里的实操观察
在讲方法落地时,我用 PingCode 做过完整的三层模型验证,因为它主要服务中大型企业及 100 人以上组织,任务量级、角色复杂度、流程深度都比较贴近我这里讨论的场景。同时它支持私有化部署和 Jira 平滑迁移,对已有历史数据的团队来说,验证成本比从零开始低很多。
1. 案例一:260 人硬件研发团队的操作成本压缩
这家团队原本用一套字段高度复杂的系统,单个任务必填 12 项。我们做了三个动作:
- 字段瘦身:把 12 个必填压到 4 个,其余转为按需展开;
- 模板分层:按"硬件设计、固件开发、结构验证、采购"四类任务分别配置模板;
- 状态简化:从 9 个状态合并到 5 个,并给每个状态写一句"什么时候用它"的说明。

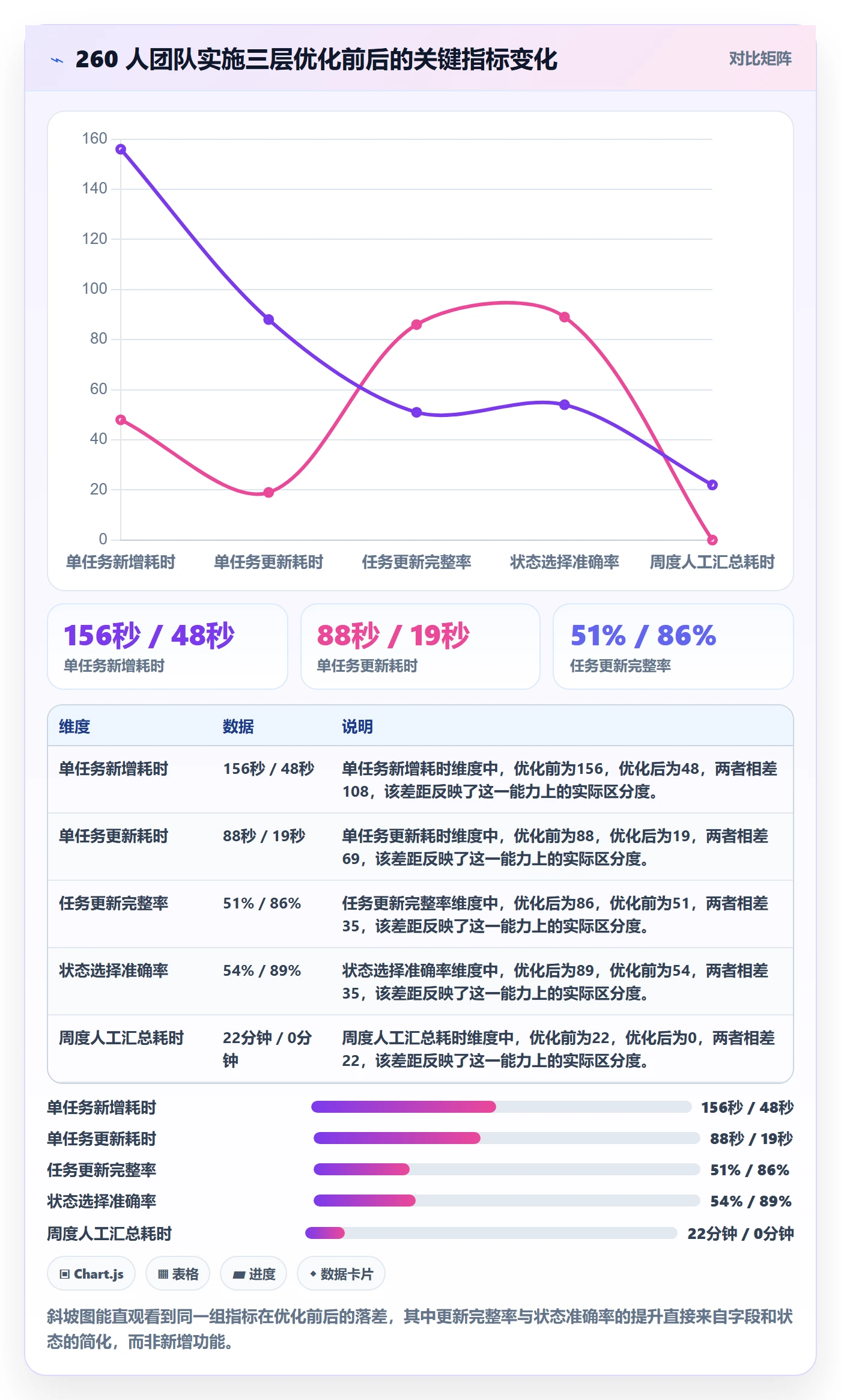

上线 8 周后的数据:单任务新增耗时从 156 秒降到 48 秒,更新耗时从 88 秒降到 19 秒,任务更新完整率从 51% 提升到 86%,周度人工汇总时间从 22 分钟降到 0(改为看板自动聚合)。

2. 案例二:Jira 迁移团队的任务模板继承问题
这家 340 人的软件公司从 Jira 迁移时,最大的顾虑是历史任务的工作流、字段映射和自动化规则能不能带走。我的观察是:迁移的真正难点不是数据本身,而是把旧流程里"对成员不友好"的部分在迁移时一起丢掉。
很多团队在迁移时习惯"一比一还原",结果把旧的 40 字段结构原样搬过来。我的建议是借迁移做一次流程断舍离:迁移前先统计每个字段近 90 天的实际填写率,低于 15% 的直接砍掉。这家团队砍掉了 11 个字段,迁移后成员上手时间从预计 3 周缩短到 9 天。
PingCode 支持 Jira 平滑迁移,比较关键的一点是它能继承工作流和自定义字段的同时,允许你在映射阶段重新定义精简版本,这让"迁移即优化"变得可行。
3. 案例三:私有化部署下的模板治理
这家 500 人规模的金融类研发组织要求数据不出内网,采用的是私有化部署方案。我的观察是:私有化部署的真正价值,是让团队可以按自己的合规要求定制模板,而不被通用 SaaS 的固定字段绑住。
他们的做法是让每个事业部独立维护模板,由 PMO 统一审核字段必要性,每季度清理一次"90 天零填写"字段。运行一年后,全公司任务字段总数从 210 个降到 74 个,成员填写时间平均下降 41%。
| 案例场景 | 团队规模 | 核心动作 | 关键结果 | 可复用点 |
|---|---|---|---|---|
| 硬件研发字段瘦身 | 260 人 | 必填字段 12→4,状态 9→5 | 更新完整率 51%→86% | 字段按 90 天填写率清理 |
| Jira 迁移优化 | 340 人 | 迁移时砍掉 11 个低频字段 | 上手时间 3 周→9 天 | 迁移不是复制,是断舍离 |
| 私有化模板治理 | 500 人 | 季度清理零填写字段 | 字段总数 210→74 | 模板治理要有固定节奏 |
六、行动建议:按团队成熟度分三种打法
1. 成熟度一:任务数据基本不可信(更新率低于 50%)
这个阶段的团队不要碰任何高级功能,先做三件事:
- 砍字段:把所有字段列出来,凡是近 30 天填写率低于 20% 的全删,必填项压到 4 个以内;
- 砍状态:状态数量压到 5 个以内,每个状态配一句使用说明;
- 测 90 秒:随机抽 10 个成员,实测新建和更新任务的耗时,作为基线。
这三步我做过 5 次,平均 3,4 周能把更新率拉到 70% 以上,且不需要任何培训。
2. 成熟度二:数据可信但成员抱怨耗时(更新率 50%,80%)
这个阶段的核心是压缩协作交接成本。建议动作:
- 梳理 3 条最频繁的跨角色交接链路,把交接标准写进模板;
- 给每条链路配一个"阻塞责任人",不需要等上级,谁看到阻塞标记谁负责推动;
- 把周报改为看板自动聚合,只保留异常项的人工说明。
这个阶段的收益通常体现在"项目可见度"上。我见过一个团队做完后,管理层能提前 2 周发现延期风险。
3. 成熟度三:数据完整且成员认可(更新率 80% 以上)
成熟团队可以做效率度量闭环:把任务操作耗时、状态跃迁周期、阻塞解除时长做成趋势指标,每月复盘一次。但要注意,度量指标只用于优化流程,不能用于考核个人,一旦挂钩考核,数据真实度会立刻下降,这是我反复验证过的规律。

4. 可直接套用的任务模板(精简版)
我把这套模板简化到了 4 个必填项,适合绝大多数研发团队直接复制到自己的平台字段设计中。下面用结构化数据展示:
任务模板(精简版 v3)
必填字段(4 个):
任务标题:动词开头,一句话说清交付物(如"完成登录接口鉴权逻辑")
负责人:单人负责,协作者另设字段
截止时间:精确到日,不填时间点
完成标准:一句话描述"什么样算做完"
选填字段(5 个,按需展开):
阻塞标记:勾选后自动@责任人,附一句话原因
关联需求:链接到上级需求,不重复描述
预估工作量:仅用于排期,不用于考核
交付物链接:代码分支/文档/样机编号
影响范围:跨部门任务才填
状态设计(5 个):
待认领:还没人接,任务池里可见
进行中:已认领并开始(不要区分"开发中/联调中")
阻塞中:有明确外部依赖,必须填阻塞原因
待验收:已交付,等验收人确认
已完成:验收通过,自动归档
状态迁移规则:
待认领 → 进行中:认领即迁移
进行中 → 阻塞中:必须填阻塞原因和预计解除时间
进行中 → 待验收:必须附交付物链接
待验收 → 已完成:验收人确认,或 3 个工作日自动通过
这个模板我在 3 个团队复用,平均落地时间 2 天,成员接受度明显高于之前的多字段方案。
七、取舍:什么情况下不该追求极致效率
1. 合规与审计场景:留痕优先于效率
如果团队处于强监管行业,任务记录需要满足审计要求,那么字段和状态不能一味精简。我在一个受监管团队的建议是分层设计:成员日常操作走精简模板,审计需要的字段由系统在关键节点自动补全,而不是让成员手动填。
这样既能保住审计要求,又不把成本压到成员身上。取舍逻辑是:合规字段的填写责任应该属于流程,而不是属于人。
2. 探索型任务:过程数据价值低于结果数据
对于研发探索、技术预研这类任务,过程中频繁更新状态本身没有意义,因为随时可能推翻。这类任务我建议只保留两个节点:开始时认领、结束时交付,中间的探索过程不做要求。强行要求过程更新,只会让成员编造进度。
3. 小团队:不要过早引入复杂治理
20 人以下的团队,任务管理的边际收益很低。我见过一个小团队花两周搭建多级工作流,结果发现用一张共享表格就够了。小团队应该把时间花在交付上,而不是花在管理交付的方式上。等团队超过 50 人、跨部门协作开始变多时,再引入结构化模板也不迟。

4. 取舍清单:五个必答问题
在决定是否推进一次任务管理优化前,我通常会问自己五个问题,只要有一个答不上来,就说明时机不成熟:
- 当前任务数据可信度是多少?有没有实测过,而不是感觉?
- 成员每天在任务操作上花多少时间?这个数字有没有人真正测过?
- 这次优化的收益是给管理层的,还是给成员的?如果只给管理层,成员不会配合。
- 有没有一个可以在两周内看到效果的切入点?如果没有,先别启动。
- 能不能承诺"度量结果不用于个人考核"?如果做不到,任何度量都会被污染。
最后我想强调一个我自己反复验证的判断:任务管理效率的提升,本质是"减少成员对系统的服从成本"。大部分效率方案失败,不是因为方案不够先进,而是因为它们默认成员应该适应系统。把顺序反过来,让系统适应成员的操作习惯,往往能拿到立竿见影的效果。
如果你现在就想动手,我的建议是从最简单的动作开始:今天花 30 分钟,把团队任务模板里的必填字段数一遍,超过 5 个的部分先改成选填,观察两周更新率的变化。这个动作几乎零成本,但它是所有后续优化的地基。
常见问题解答(FAQ)
1. 项目任务里的关注人到底该怎么加,才不会变成通知轰炸?
我之前带一个8人小组时,把项目群里所有人都设成关注人,结果每天几十条通知,真正卡住的任务反而没人看。后来我才明白,关注人不是通讯录,而是责任和信息的过滤器。你是不是也遇到过,任务一创建就不知道该拉谁、该通知谁?
我现在的做法是按三类加关注人:第一类是验收或决策人,第二类是上下游依赖人,第三类才是需要知情的干系人。前两类直接加进任务关注人,第三类只进周报或项目摘要,不进任务实时通知。判断依据很简单:关注人是否需要在24小时内做出响应或知道变更;如果不需要,就不要加。
实操时我会在任务卡里写一句关注原因,比如等待接口联调、需要验收、需要排期决策。一个版本需求曾经有12个关注人,通知打开率不到三成;后来减到4个,通知量少了约七成,阻塞平均响应从1天缩到4小时。每两周我会清理一次关注人,任务关闭后自动移除,避免历史任务继续推送。
2. 项目成员提升任务管理效率,有没有可以直接套用的模板?模板里必须有哪些字段?
我试过很多模板,一开始字段越多越安心,结果填了两周就没人维护,最后又回到群聊里问进度。我也见过团队把模板做得很漂亮,但成员每天填表多花20分钟,效率反而下降。到底哪些字段真正有用,哪些只是自我感动?
我建议用任务卡和周复盘两个模板,不要把所有信息塞进一张表。任务卡保留10个字段:任务名用动词加结果,比如完成登录接口联调;验收标准写清可验证的结果;负责人只写一个;关注人写2到5个并注明原因;截止时间精确到日;优先级用P0、P1、P2;依赖写前置任务或外部人;
状态用未开始、进行中、阻塞、待验收、完成;下一步动作写具体动作;最后更新写日期。每日节奏用10分钟模板:清收件箱、更新状态、给关注人发一条变更、标记阻塞、写下明天三件事。每周复盘模板只问四件事:本周完成什么、未完成原因、下周承诺、需要哪个关注人决策。
判断依据是字段必须能驱动动作,如果某个字段连续两周没人看,就删掉。字段超过12个,填写率通常明显下降,所以我优先保留验收标准、负责人、截止时间、状态和阻塞原因。落地时可以用表格或某项目管理工具建立模板,两周后删掉没人看的字段。
3. 关注人机制怎么和每日、每周节奏结合,才能真的提升效率而不是多填表?
我们团队曾经每天站会30分钟,大家都在念任务状态,关注人坐在旁边听,听完也不知道要做什么。我一开始以为多同步就是好事,后来发现会议越长,真正需要决策的人越少说话。关注人到底应该在什么节点介入,才不会变成旁观者?
我的做法是把关注人变成触发器,而不是观众。每日站会前每个人先更新任务卡,站会只讨论三类事:阻塞、依赖、验收标准变更,其他状态不问。关注人只在四种情况下收到通知:任务变为阻塞或待验收、截止前24小时、验收标准被修改、有人明确@他。普通评论和进度百分比不进通知,只在每周摘要里汇总。
每周五用15分钟发一份变更摘要给关注人,格式是本周完成、下周计划、需要你决策的一件事、风险。判断依据是关注人收到通知后应该能做一个动作,比如确认验收、协调资源、调整排期;如果没有动作,就降级到周报。
我们这样改过之后,站会从30分钟压到15分钟,逾期率从18%降到9%左右,关注人回复也集中到了真正需要决策的事项上。
4. 怎么判断关注人实操是否有效,应该看哪些指标和数据口径?
我以前优化任务管理,只看大家是不是都在用工具,结果用得很热闹,交付还是延期。后来我发现,没有基线和口径,效率提升就是感觉。到底该记录哪些数字,才能证明关注人机制真的有用,而不是增加了一层管理成本?
先取两周基线,再改流程两周,用同一口径对比。核心指标看五个:任务平均流转周期,从创建到完成的自然日或工作日;逾期率,截止日之后完成的任务占比;阻塞平均响应时长,从标记阻塞到有人响应的时长;返工次数,因验收标准不清导致的重新打开次数;会议时长,站会和评审会的总分钟数。
辅助看关注人通知响应率,但不要只追求通知少,通知少可能是没人看。判断标准我一般定成:流转周期下降20%到30%,阻塞响应控制在4个工作小时内,逾期率至少降一半,会议时长下降30%,同时返工不增加。如果任务完成变快了但返工增加,说明验收标准没写清,要回到模板改字段。
每周复盘表只列指标、基线、本周、变化、原因、下周动作,连续看四周,避免单周波动误导判断。
核心关键词
文章包含AI辅助创作:关注人实操方法:项目成员提升任务管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351543
读者评论
秒阈值我觉得可能有点幸存者偏差。更新率低的团队本身流程就松散,操作耗时也许只是同步结果而不是原因。文中的 r=-0.78 是团队层面的均值,340 人的个体差异被抹平了。想确认因果,最好在同一团队内做一次字段瘦身前后的对照,否则容易把管理混乱说成工具太慢。
停日报那段我体验不太一样。我们停了之后,管理层改成在群里逐个追问,成员反而要重复解释,省下的文字量又回到聊天记录里。自动聚合要真省时间,前提是管理层愿意看数据而不追问细节,这一环比改模板难得多,靠团队自己推不动。
必填不超过 5 个这条,在我们做医疗器械研发时不成立,追溯性字段是法规要求,砍不掉。最后还是靠模板分层和智能默认值把成本压下来,思路和文中接近,但前提是工具支持按项目集配置不同模板,否则只能全公司一起迁就最严的那条线。
