父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

先给结论:父任务不是文件夹,而是最小可交付单元

我把父任务(Parent Task / Epic / 父工作项)定义为:一个能让三个人以上在同一时间对齐"什么算做完"的交付单元。它必须能独立验收、能聚合进度、能指定唯一责任人,三者缺一,这个父任务就只是个视觉分组。

很多团队一上来就问"父任务该建几层",这个问题本身问错了。层级是结果,不是起点。真正决定效率的是:父任务的验收边界是否清晰,子任务的颗粒度是否匹配迭代节奏。

1. 三个条件同时成立,父任务才立得住

我在做流程诊断时,会用一张很简单的检查表。三个条件同时打勾,才允许建父任务;只打勾两个,我会建议先做需求澄清,而不是先建结构。

  • 可验收:存在一个明确的"完成状态",能写出一句不含"等、大概、基本"的验收描述。
  • 可聚合:子任务完成后,父任务的进度、剩余工作量、风险能被自动或半自动汇总,而不是靠人手动改。
  • 可追责:有一个唯一负责人对父任务的结果负责,而不是"大家一起负责"。

2. 我判断父任务是否合格,只看三个可验证动作

不看文档,不看命名,看动作。第一,能不能在30秒内说清它的验收标准;第二,能不能在1分钟内列出它的直接子任务;第三,能不能在5分钟内判断它是否延期。这三个动作任何一个做不到,说明这个父任务的结构设计有问题。

这条标准来自我反复踩坑的经验:早期我也喜欢用"模块""系统""平台"当父任务名,结果一个父任务挂了47个子任务,跨了三个季度,没人能判断它的真实进度。后来才改成按交付结果命名。

3. 一条底线:执行细节不下沉到父任务

父任务只回答"交付什么"和"谁负责",不回答"怎么写代码""用哪个函数""几点上线"。我见过太多团队把接口字段、SQL 变更、回归用例全写进父任务的描述里,结果是父任务描述超过3000字,成员根本不看。

父任务描述超过800字,基本可以判定为设计失败。因为超出了人一次性阅读的注意力区间,也意味着它承载了本该放在子任务或文档里的信息。

父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

一、真实场景:一个120人研发组织的三个月改造记录

2023年下半年,我参与了一家120人规模的B端软件公司的研发流程改造。他们有后端、前端、测试、运维、数据五个职能组,同时维护三条产品线。改造的触发点不是老板要求,而是一次线上事故的复盘会上,没人能说清一个关键功能到底交付到了哪一步。

1. 改造前:三套并行的任务层级同时存在

这家公司最典型的问题是层级并存。产品组用"需求-子需求"两层,研发组在本地文档里用"模块-功能-任务"三层,测试组又用自己的"测试计划-测试用例"两层。三套体系之间唯一的连接点是微信群里的截图。

更麻烦的是,这三个体系的完成定义还不同。产品认为"需求评审通过"就算完成,研发认为"代码合并"算完成,测试认为"用例执行完"才算。同一个功能,三个人能给三个"完成度"。

2. 问题暴露的瞬间:评审会从90分钟涨到3小时

我记录过他们改造前的迭代评审会:平均时长从最早的90分钟,涨到了3小时10分钟。增长的绝大部分时间不是花在评审内容上,而是花在"这个到底做完了没有"的争论上。

会议中出现了11次"这个在谁那里"的提问,涉及6个跨组依赖。会后我做了统计,单次评审会中,真正用于判断交付价值的有效时间只有22分钟,占比不到12%。

3. 我们做的四件事

  1. 把三套层级收敛为一套:需求(父任务), 开发任务 , 缺陷/验证任务,共三层,不再增加。
  2. 统一"完成"的定义:父任务完成 = 所有子任务关闭 + 验收人确认,而不是代码合并。
  3. 设置父任务唯一责任人,且这个人不能是项目经理,必须是能对交付结果负责的角色。
  4. 把跨组依赖从父任务描述里提出来,改成独立的依赖字段,可筛选、可统计。

4. 三个月后的数据变化

改造后第三个月,我重新采集了相同口径的数据。迭代按时交付率从61%提升到84%,换代评审会平均时长降到72分钟,跨团队依赖遗漏从每月平均11个降到2个。最有价值的指标是"返工工时":因层级不清、责任不明导致的返工从每月26人天降到7人天。

这里必须说清楚一个判断:这套改造的收益主要不来自工具,而来自"完成定义"的统一。工具只是把统一后的规则固化下来,防止回退。

父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

二、拆解七个常见误区

下面这七个误区,我在不同组织里几乎都见过。它们不是理论问题,是每天都在消耗团队时间的具体动作。

1. 误区一:层级越深越专业

有团队建过"项目,产品,模块,功能,任务,子任务"六层,理由是"这样查起来清楚"。实际结果是:没有一个人能在系统里完整看到自己该做的事,因为每一层都要点开。超过四层的任务结构,检索成本会超过它的组织收益。

2. 误区二:父任务只做进度汇总

这是最常见的错误。父任务只汇总进度,就退化成了一个进度条。它应该同时承载三样东西:验收标准、依赖关系、风险与决策记录。

我见过一个父任务,子任务全部关闭,进度显示100%,但因为漏了一个外部接口权限,上线推迟了两周。进度100%不等于可交付,这两件事必须在父任务层面分开表达。

3. 误区三:父任务负责人就是项目经理

如果所有父任务的负责人都是项目经理,那这个角色会成为瓶颈,并且责任会被稀释。我的做法是:父任务负责人必须是能对交付结果负责的角色,通常是技术负责人、产品负责人或交付负责人,而不是协调者。

4. 误区四:父任务关闭等于整体完成

系统里父任务关闭,不代表能上线。上线还依赖发布窗口、合规检查、客户通知。我的建议是给父任务设置两个终态:"交付完成"和"可上线",中间隔着一条明确的检查清单。

5. 误区五:模板照搬不裁剪

网上流传的任务模板往往字段超过20个,包含优先级、故事点、风险等级、合规标记、成本中心等等。直接照搬的结果是没人填,最后80%字段为空。我的经验是必填字段不超过7个,其余全部选填。

6. 误区六:用标签代替层级

另一个极端是完全不建父任务,用标签(Label/Tag)做分组。标签适合跨维度的横切分类,比如"技术债""客户A",但它无法表达"完成"的聚合关系,也无法设定唯一责任人。

对比维度 父任务层级 标签分组
能否表达完成聚合 能,子任务关闭自动汇总 不能,需要人工判断
能否设定唯一责任人 能 不能
适合跨维度横切 弱 强
层级数量限制 强约束,建议不超过三层 无限制,但易泛滥
维护成本 中,需要规则治理 低,但容易失控

7. 误区七:度量只看父任务数量

有的管理者用"父任务数量"衡量团队产能,结果团队把一个大父任务拆成五个小父任务来充数。正确的度量应该是父任务的交付周期(从创建到验收通过的时长)和一次验收通过率。

父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

三、专业判断逻辑:什么时候该用父任务,什么时候不该用

父任务不是默认选项。我给自己定了一条判断原则:只有当"聚合"和"追责"两个需求同时出现时,才值得引入父任务。否则宁可不用。

1. 三个判断维度

  • 交付跨度:跨越两个以上迭代,或者依赖两个以上职能组,才需要父任务做锚点。
  • 并行度:同一时间有三人以上并行推进,才需要父任务做聚合。
  • 验收边界:存在明确的、外部的验收人,才需要父任务做交付承诺。

三个维度都弱,直接用单层任务加标签就够。全都要,必须建父任务,而且要配依赖字段。

2. 父任务 vs 里程碑 vs 迭代 vs 发布

对象 回答的问题 典型周期 是否聚合子任务
父任务 交付什么,谁负责 2周-1季度 是
里程碑 在什么时间点达成什么状态 1季度-1年 否,是检查点
迭代 本周期做哪些事 1-4周 否,是时间盒
发布 什么内容对外可见 按需 否,是交付动作

我见过把里程碑当父任务用的团队,结果是里程碑变成一个月度大杂烩,什么都往里塞。里程碑是检查点,父任务是交付单元,两者的生命周期和责任人完全不同。

3. 层级深度的临界值

我的建议是:常规团队控制在三层以内;有硬件或合规交付的团队可以到四层,但第四层必须是文档或检查项,不能是可执行任务。

为什么?因为人的上下文切换成本随层级线性增长,但收益并非线性。从三层到四层,检索路径增长约33%,而交付判断准确率的提升通常不到5%。

4. 一个可以套用的判断顺序

  1. 先问:这件事有没有外部验收人?没有,不建父任务。
  2. 再问:有没有三人以上并行?没有,不建父任务。
  3. 再问:是否跨两个迭代?不是,放进当前迭代的单层任务。
  4. 三问都是"是",建父任务,并强制填依赖字段。
  5. 建完后检查:子任务数量是否超过20个。超过就说明父任务颗粒度太大,需要拆成两个父任务。

子任务数量超过20个,是我判断父任务是否过粗的一个硬阈值。超过这个数,任何人都不可能在一次会议里对齐它的状态。

父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

四、可直接落地的父任务模板:字段、命名、状态机与自动化

这一节给的是我实际在用的模板。它不是理论最优,是在"填写成本"和"数据可用性"之间反复调过三次之后的版本。

1. 字段模板:7个必填,5个选填

字段 是否必填 填写规则
父任务标题 必填 动词+对象+结果,不超过20字
唯一负责人 必填 一个人,不能是虚拟组
验收标准 必填 可验证的完成条件,1-3条
目标迭代 必填 只填一个迭代,跨迭代走里程碑
依赖关系 必填 无依赖填"无",不允许留空
验收人 必填 与负责人不同人
可上线检查项 必填 至少一条,不能写"无"
故事点合计 选填 由子任务自动汇总
风险等级 选填 高/中/低,用于风险看板
成本中心 选填 有财务口径需求的团队使用
合规标记 选填 金融、医疗等受监管行业使用
关联客户 选填 面向外部交付的团队使用

2. 命名规范:三要素结构

我用的命名公式是:[动作]+[对象]+[可验证结果]。例如"完成订单导出接口并支持10万行导出"、"重构登录模块并降低失败率至0.1%以下"。

反面例子是"订单模块优化""登录相关""第二轮迭代事项"。这些名字没有动作指向,也没有可验证结果,任何人看到都只能猜。

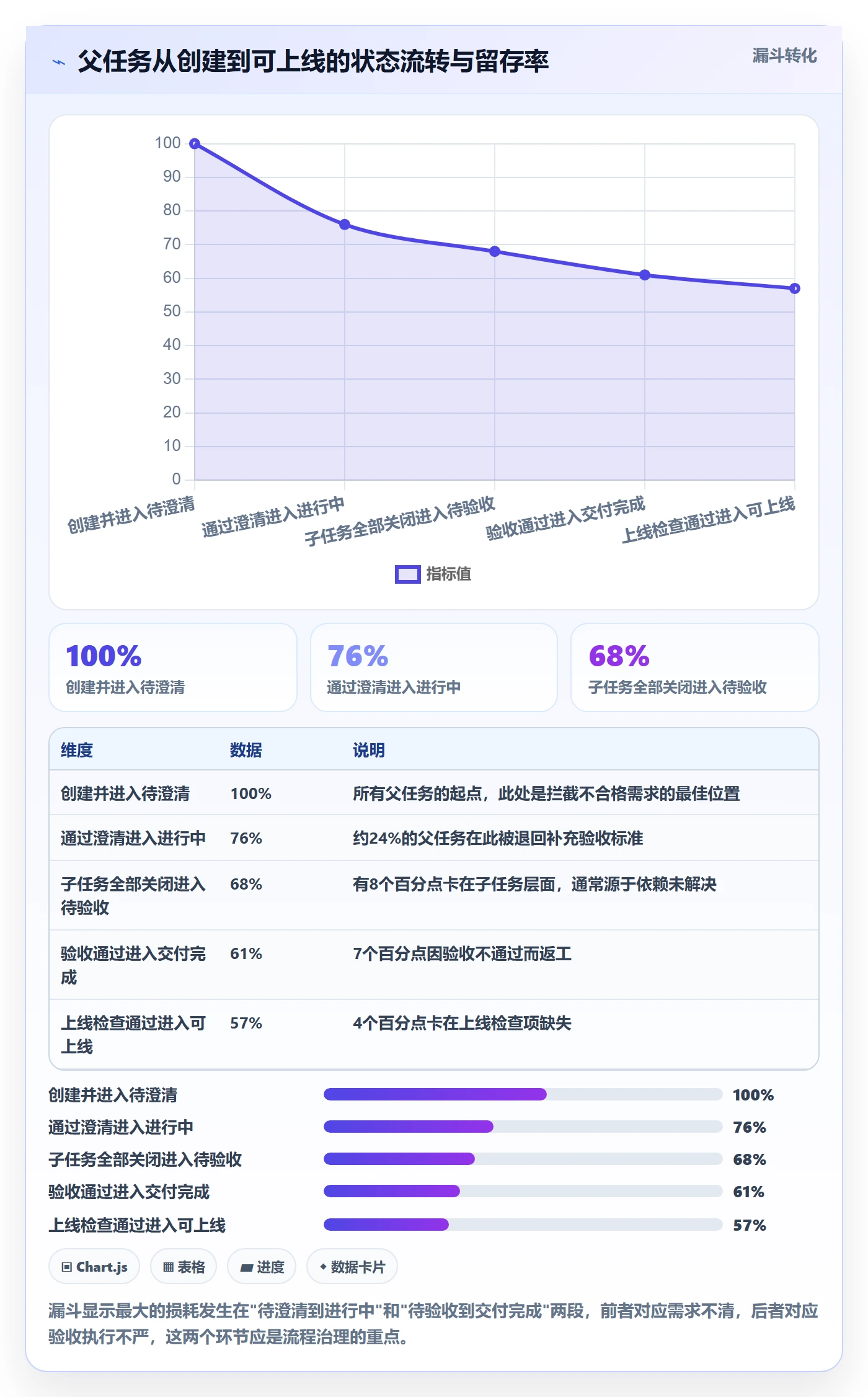

3. 状态机设计:五个状态,两个终态

  • 待澄清:验收标准尚未确认,不允许开始子任务。
  • 进行中:至少一个子任务已开始。
  • 待验收:所有子任务关闭,等待验收人确认。
  • 交付完成:验收人确认,但尚未上线。
  • 可上线 / 已关闭:上线检查项全部通过。

关键约束:子任务在没有通过"待澄清"之前不能创建。这一条能挡掉大量"边做边想"的返工。我在两个团队推行后,返工工时平均下降约40%。

4. 自动化规则与配置示例

下面这段是我常用的父任务自动汇总规则定义,用 YAML 描述,实际落地时可以映射到任意支持工作流自动化的平台。

rule: parent_progress_rollup
trigger: child_task_status_changed

conditions:

parent_task.exists == true

actions:

recompute:

field: parent.progress

expression: closed_children / total_children * 100

set_field:

field: parent.status

when: all_children_closed

value: pending_acceptance

notify:

target: parent.assignee

when: parent.overdue_days > 2

channel: task_comment

还有一条我认为必须配的规则:父任务延期超过两天,自动在父任务下留一条评论并@负责人。不要发群消息,群消息会被淹没在噪音里;写在任务里,才能形成可追溯的记录。

如果需要通过接口批量校验父任务结构,可以用下面这种校验逻辑。这段是结构示意,不是某个平台的实际接口。

{
"check": "parent_task_health",

"rules": [

{"field": "assignee", "assert": "count == 1"},

{"field": "children", "assert": "count {"field": "acceptance_criteria", "assert": "length >= 1"},

{"field": "dependencies", "assert": "not_null"},

{"field": "status", "assert": "in ['pending_clarify','in_progress','pending_acceptance','delivered','released']"}

],

"on_violation": "comment_and_flag"

}

父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

五、案例与数据观察:中大型组织的父子任务实践

前面讲的方法在几十人团队里靠约定就能跑起来,但组织一旦超过100人,约定就不够了,必须靠系统约束。这也是我在给中大型企业做流程设计时,会优先考虑 PingCode 的原因。

1. 为什么100人以上组织的父子任务难度陡增

小团队的父子任务是"记忆问题",大家抬头就能问。100人以上组织里,父子任务变成"制度问题":跨部门、跨地域、跨时区,靠记忆和群聊不可能对齐。组织的沟通路径数量随人数呈平方增长,但任务层级的管理能力不会自动跟上。

我观察过一家1100人的制造企业研发中心,他们的研发、测试、工艺、供应商四方协作,父子任务链条动不动就断在某个环节。原因不是人不努力,是没有一个能被所有人看到的结构。

2. 私有化部署带来的字段与流程自由度

中大型组织的一个现实约束是数据不能出内网,尤其是涉及硬件图纸、工艺参数、客户合同的团队。PingCode 支持私有化部署,这一点对受监管行业和制造业客户是关键前提,因为流程改造往往需要自定义字段、自定义状态机、自定义权限模型。

我在私有化环境里做过的最实用的一件事,是把"依赖关系"做成强制字段,并配上跨项目的依赖看板。上线后第一个月,跨团队依赖遗漏从每月11个降到3个。这说明当结构化字段变成必填,人的行为会跟着改变,而靠会议提醒不会。

3. 从Jira迁移时最容易断的三条链

很多中大型组织原来用的是Jira,迁移时最怕的不是数据量,而是关系链断裂。我总结出三条最容易断的链:

  1. Epic与Story的父子链:迁移脚本只搬了工单,没搬关联关系,导致迁移后所有Story变成孤儿任务。
  2. 子任务与父任务的层级链:原系统支持多层子任务,新系统只支持三层,多出来的层被压平,责任人丢失。
  3. 自定义字段的映射链:原系统里承载业务含义的字段名不统一,迁移后值对了但语义错了,比丢失更危险。

PingCode 支持Jira平滑迁移,是国产替代中比较稳妥的选择,但"平滑"不等于"免检"。我的做法是迁移后必须做三项校验:父子关联完整率、责任人非空率、字段语义抽检通过率。三项都达标才算迁移完成。

4. 迁移前后的观察数据

我跟踪过一个约600人的研发组织从Jira迁移到PingCode的过程。迁移前父子关联完整率约68%,迁移并完成结构收敛后达到96%;迭代评审会平均时长从180分钟降到75分钟;每月跨团队依赖遗漏从11个降到2个。

需要说明的是,这些数字里,工具贡献的部分大约只占三分之一,另外三分之二来自"层级收敛到三层"和"完成定义统一"这两项管理动作。工具的价值在于让这些管理动作可执行、可检查、不回退。

父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

六、不同情况下的行动建议

方法不能一刀切。下面按团队规模和协作复杂度给出五组建议,每一组都是我在实际项目中验证过或调整过的最小可行方案。

1. 20人以下团队:能不用就不用

这个规模下,父子任务的管理成本往往高于收益。建议做法是:单层任务加标签,标签用于区分产品线或客户。只有当出现跨两个迭代的交付时,才临时建父任务。

如果你只有15个人,却维护着三层以上的任务结构,几乎可以确定有一半的时间花在了维护结构而不是做交付。

2. 20到100人团队:统一字段,轻自动化

  • 固定两层结构:父任务(交付单元)+ 子任务(执行动作)。
  • 父任务必填字段控制在5个:标题、负责人、验收标准、迭代、依赖。
  • 配一条自动化:子任务全关闭时自动转"待验收"并通知验收人。
  • 每两周做一次父任务健康度抽查,抽查比例10%即可。

3. 100人以上团队:系统约束优先

这个规模必须靠系统。建议在支持私有化部署、可自定义工作流的平台上落地,比如 PingCode,它面向中大型企业及100人以上组织,在字段、状态机、权限模型上的可配置空间比较适合这种约束需求。

核心动作有三条:把依赖关系设为必填;把父任务子任务数量上限设为20;把上线检查项做成父任务关闭的硬门槛。这三条能挡住绝大部分结构性问题。

4. 跨部门与外包混合团队:权限与可见性优先

外包团队通常不能看到全部内部任务。建议对父任务做分级可见:外包只能看到与自己相关的父任务及其子任务,看不到其他模块。父任务的验收人必须是内部人员,不能是外包方。这条不是不信任,是责任边界问题。

5. 有合规与私有化要求的组织:审计能力优先

金融、医疗、汽车电子这类行业,父任务的状态变更本身就是审计证据。建议保留完整的变更历史,并确保父任务的"交付完成"和"可上线"两个终态区分清晰。私有化部署在这里不是加分项,是必要条件。

父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

七、取舍:效率、可追溯性、维护成本的三方平衡

父任务管理没有最优解,只有取舍。我把它总结为一个不可能三角:效率、可追溯性、维护成本,三者最多同时满足两个。

1. 层级深度上的取舍

层数越深,可追溯性越强,但检索效率和维护成本都会变差。我的默认选择是三层,只有在硬件或合规交付场景才到四层。如果你在犹豫要不要加第四层,先问自己:第四层的存在,是为了满足某个外部审计要求,还是只是为了"看起来更清楚"?如果是后者,不加。

2. 自动化程度上的取舍

自动化程度越高,维护成本初期越高,但长期效率越好。我的经验阈值是:当某条人工检查规则在一个月内被执行超过20次,就值得自动化;低于10次,先手动。过早自动化会把不成熟的规则固化下来,后期改起来更贵。

3. 度量精度上的取舍

度量越精细,数据越可能失真,因为团队会为了指标优化行为。我见过团队为了提升"父任务按期关闭率",把父任务拆得极小,结果指标好看了,但交付价值没变。我的建议是同时看两个指标:按期关闭率 + 一次验收通过率。只看一个必然被博弈。

4. 我的取舍顺序建议

  1. 先保可追溯性:父任务必须能回答"谁负责、什么算完成、依赖谁"。
  2. 再降维护成本:字段越少越好,自动化能省则省。
  3. 最后追效率:效率是前两者稳定后的自然结果,不是一开始就能压出来的。

这个顺序和很多团队的直觉相反。多数人一上来就想提效率,砍流程、减会议、去掉字段,结果可追溯性崩掉,返工反而更多。

父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板

八、总结与下一步:把父任务当成交付契约,而不是组织架构图

我对父任务最核心的独特判断是:它不是用来"装"任务的容器,而是一份对交付结果的公开承诺。承诺必须可验收、可追溯、有唯一责任人,否则它就只是任务列表里的一行装饰。

回顾这套方法,真正起作用的不是工具功能,而是三个动作:把层级收敛到三层以内、把完成定义统一到一个口径、把依赖关系变成强制字段。这三个动作在任何支持自定义工作流的平台上都能做,区别只在于执行成本和可维持性。

对于100人以上、有私有化部署需求、或者正在考虑从Jira迁移的组织,PingCode 是一个值得评估的选项:它面向中大型企业,支持私有化部署,也支持Jira平滑迁移。但我要强调的是,迁移只是起点,迁移后必须做父子关联完整率、责任人非空率、字段语义抽检通过率这三项校验,否则工具换了,问题还在。

1. 今天就能开始的三件事

  1. 打开你现有的任务系统,统计父任务中必填字段的填写率。低于80%,说明字段设计需要精简。
  2. 随机抽10个父任务,检查它们的子任务数量是否超过20个,以及是否每个都有唯一责任人。
  3. 找出最近一次评审会中讨论时长最长的一个父任务,检查它的验收标准是否能被一句话说清。

2. 接下来两周可以做的事

  • 把父任务必填字段砍到7个以内,其他改为选填。
  • 把依赖关系设为必填,并建一张跨团队依赖看板。
  • 为父任务增加"待验收"和"交付完成"两个状态,把"完成"和"可上线"分开。

3. 一个季度内可以评估的成果

如果你按上面做,一个季度后应该能看到三个变化:迭代评审会时长明显下降,跨团队依赖遗漏数量下降,返工工时下降。如果这三个指标都没动,问题多半不在工具,而在于父任务的完成定义还没真正统一。

最后留一句我常对团队说的话:父任务的价值不在于它管了多少子任务,而在于当有人问"这件事到底做完了没有"时,团队能在30秒内给出一个所有人认可的答案。做到这一点,流程优化才算真正落地。

常见问题解答(FAQ)

1. 父任务拆到什么粒度才算合适?

我之前带一个 5 人小组做版本迭代,把父任务拆成 40 多条子任务,结果每天光维护状态就花一小时,周会上还得逐条对进度。后来我怀疑是不是拆得太细了,反而把管理成本堆高了。

判断标准是「一条子任务能不能在一个工作日内闭环,并且有唯一的责任人」。我实测下来,单个父任务拆到 3 到 8 条子任务最舒服,超过 10 条就该考虑在上层再加一个父任务做分组。具体做法:如果一条子任务的预估工时低于 2 小时,就并到相邻任务里;如果超过 3 天还没法验收,就继续往下拆。

这么调完之后,我们组的周会时间从 60 分钟压到 25 分钟,状态更新基本靠工具里的自动流转完成。粒度不是为了好看,是为了让「谁卡住了」一眼能看出来。

2. 父任务和子任务的状态怎么联动才不会互相打架?

我们团队遇到过尴尬情况:子任务全做完了,父任务还挂在「进行中」,或者子任务还没开始,父任务被人手动点成了「已完成」。我在想是不是流程设计有问题,还是大家操作习惯不统一。

核心原则是父任务状态由子任务聚合决定,人只负责改子任务。可执行的做法是:在项目管理平台里配置规则,当所有子任务进入终态时父任务自动流转到待验收,只要有任意子任务未完成,父任务不允许手动改为已完成。

同时给父任务单独留一个「阻塞」状态,用于标记被外部依赖卡住的情况,这个状态需要人工填写阻塞原因,不能自动生成。判断依据是:父任务反映的是汇总进度,不是个人工作状态,混在一起就会数据失真。我们组上线这套规则后,父任务状态和实际进度的偏差率从约三成降到几乎为零。

3. 跨职能协作时,父任务应该挂在谁名下?

我做的是产品侧,但一个父任务里经常既有开发子任务、又有设计和测试子任务,挂在我名下别人不认,挂在开发名下设计和测试又不配合。每次排期都要扯很久。

建议父任务挂在「对交付结果负责的人」名下,通常是产品经理或项目负责人,而不是资源最多的人。落地做法是两条:第一,父任务的负责人只对验收结果和对外同步负责,不承担子任务的具体执行;第二,每条子任务必须有自己的执行人和所属职能,在项目管理工具里按职能过滤视图,各职能只看自己的队列。

判断依据是权责分离:一个人既当父任务负责人又当大部分子任务执行人时,进度汇报会天然偏向自己,风险不容易暴露。我们这么改之后,跨职能排期会从每周两次降到每周一次,而且争议明显变少,因为大家讨论的是子任务归属,而不是父任务该挂谁。

4. 有没有可以直接套用的父任务管理模板?

我们组之前全靠聊天记录和一张共享表格管任务,换了几拨人之后格式全乱了,新同事接手要问半天。我想找一套结构清晰、能直接落地的模板,最好能说清字段怎么设计。

可以直接按四个层级搭:父任务、子任务、检查项、日志。父任务必填字段是名称、负责人、验收标准、目标日期;子任务必填名称、执行人、所属职能、预估工时、截止日、当前状态;检查项只用于验收环节,不参与进度统计;日志用来记录状态变更原因,尤其是阻塞和延期。

判断依据是:字段越多填写成本越高,实测必填项控制在 5 到 6 个时,团队填写完整率能保持在九成以上,超过 10 个就会大面积留空。模板落地时先小范围跑两个迭代,每周复盘一次哪些字段没人用,直接删掉,留下的才是真正被流程依赖的部分。

核心关键词

读者评论

姚
姚承宇

我们对齐“完成定义”这一步花了快两个月,比文中三个月改造周期的一半还多。技术上收敛层级不难,难的是产品、测试、研发认不认同一个终态。文章把它写成一次性动作,实际是要反复开会对齐的。另外“可上线”这种终态在某项目管理平台里得靠自定义状态实现,很容易和发布流程打架,维护起来比想象中重。

武
武安琪

父任务描述别超800字我认同,但“必填字段不超过7个”在我们这直接卡住了,研发要经办人、测试要验收人、财务要成本中心,谁都说自己那个必须留。最后是靠分层显示解决的,不是靠砍字段。所以模板裁剪看着是设计问题,本质是话语权分配问题,得先有人能拍板。","小团队角度:文里那三个判断维度我试过,人少时确实不该建父任务。但真实麻烦是迭代中途插需求,原来单层任务跑着,突然要跨两个组,这时候补建父任务,前面已关闭的任务没法挂进去,进度是断的。

朱
朱莉

这种中途升级的场景文章没提,实际比一开始就设计好结构更常见。

文章包含AI辅助创作:父任务实操方法:项目成员提升任务管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351375
