去年我带过一个 11 人的跨端项目,前端 4 人、后端 5 人、测试 2 人。上线前一周的周会上,我问了一句"支付回调改造现在到哪一步了",结果三个人给了我三个答案:前端说等后端接口,后端说接口文档还在改,测试说压根没收到提测通知。我当场打开任务看板,发现"支付回调改造"这个词在系统里根本不存在,它被拆成了 9 条互不相干的任务,分散在 3 个迭代、4 个负责人手里,没有任何一条能回答"整体到哪了"。
那天晚上我做了一件事:把这 9 条任务收拢到一个父任务下,加了统一的验收标准和唯一的负责人。一周后同样的问题,答案变成了一句"还差 XX 接口联调和回归测试,周五能过"。这不是工具的功能问题,而是任务结构的问题,大多数团队做不好任务管理,不是因为任务写得不好,而是因为任务之间没有骨架。
这篇文章我想把"父任务"这件事从根上讲透:它到底是什么、什么情况下该建、什么情况下建了反而添乱、一个 100 人以上的研发组织怎么把它跑到稳定,以及在团队规模、管控强度、部署方式这些变量变化时,你该怎么取舍。文中会用到我自己在 120 人研发组织里推行的一套规则和六个月的数据观察,也会说明我们为什么最终选了 PingCode 作为承载平台。
一、先给结论:父任务不是"大任务",是项目结构的承重墙
很多人对父任务的第一反应是"把几个小任务塞进一个大任务里"。这个理解只对了一半,而且是最不重要的那一半。如果只是打包,标签、筛选器、看板泳道都能做到,没必要引入父子层级。
父任务真正的价值在于:它为分散的执行动作提供了一个可以被单独追踪、被单独验收、被单独负责的最小交付单元。它是给"管理视角"用的,不是给"执行视角"用的。
1. 父任务解决的是"聚合追踪",不是"工作分解"
工作分解(WBS)解决的是"这件事要拆成哪些动作",父任务解决的是"这些动作合起来算不算完成"。这两件事经常被混为一谈,导致团队花大量时间讨论怎么拆,却没人定义什么叫"做完了"。
我在团队里推的一条硬规则是:子任务负责"做完",父任务负责"做对"。子任务可以只有执行标准,父任务必须写清验收标准和唯一负责人。
2. 父任务的价值随跨角色依赖数上升,随执行者数量下降
一个任务如果只由一个人完成,即使它有 20 个子步骤,也不需要父任务,一张检查清单就够了。但如果这个任务需要前端、后端、测试、运维四方协作,哪怕只有 4 条子任务,也应该建父任务。
判断依据不是"任务多大",而是"信息需要在多少个角色之间同步"。角色越多,口头同步的成本越高,父任务作为唯一真相源的价值就越大。
3. 层级超过两层,管理成本开始吃掉收益
我见过最夸张的结构是四层:史诗 → 父任务 → 子任务 → 子子任务。结果是最底层的执行者每天要花 20 分钟更新状态,而上层管理者看到的进度仍然是失真的,因为每一层都会向上"修饰"一次。
我的经验值是:两层(父 + 子)覆盖 90% 的场景,三层(里程碑 + 父 + 子)只适合超过 6 个月的大项目,四层基本可以判定为结构失控。
4. 关闭权限必须收敛到一个人手里
父任务最常见的失败模式是"永远关不掉"。子任务全做完了,父任务还挂在那里,因为没人敢确认"整体验收通过"。原因很简单:父任务的责任人设置了多个人,等于没有责任人。
无论团队多大,每个父任务只能有一个 Owner,这个人是唯一有权关闭它的人。其他人可以标记建议完成,但不能关。

二、真实场景:任务一散架,问题都不在任务本身

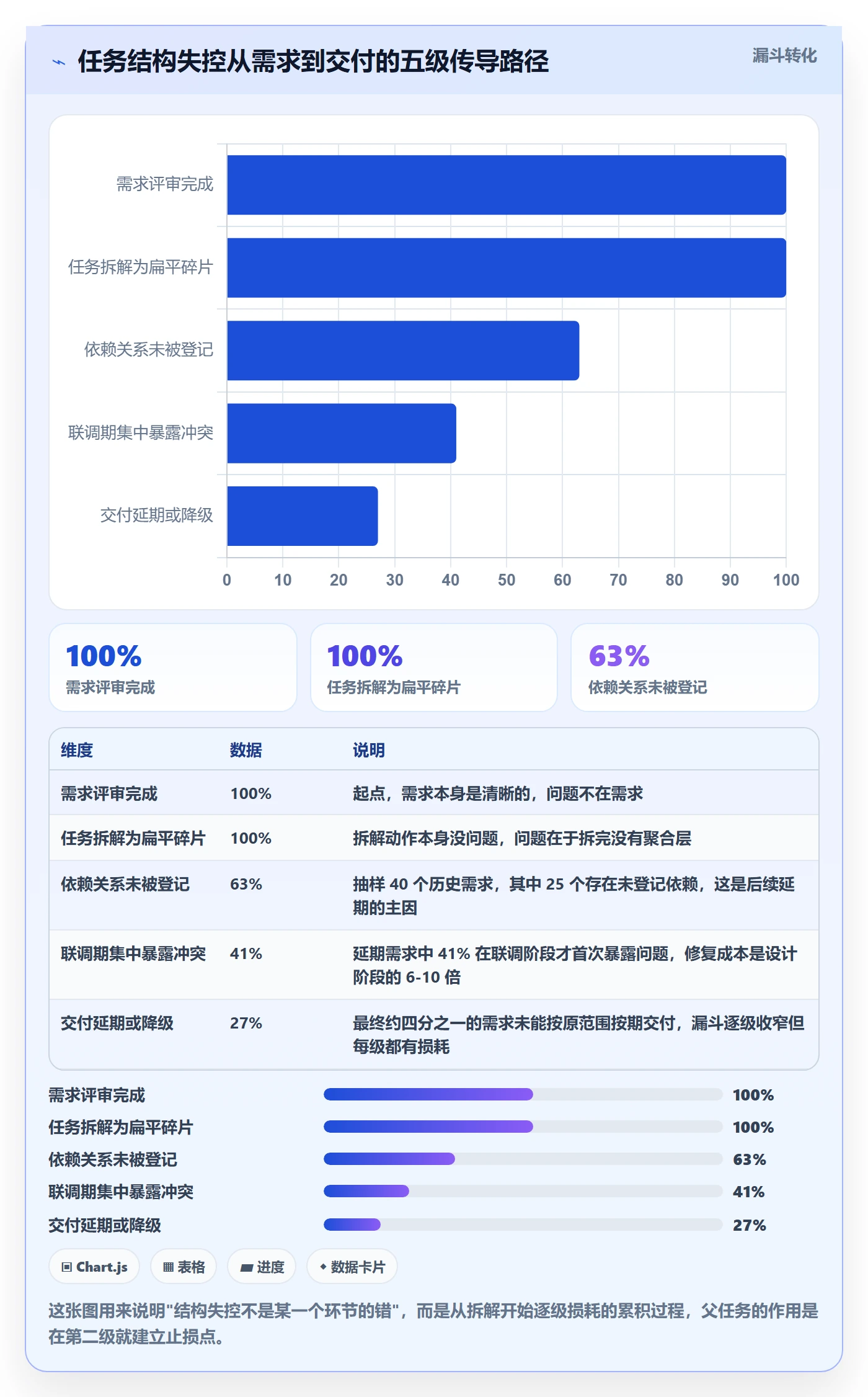

我梳理过自己经历过的十几个失败项目,几乎没有一个是"任务写得不清楚"导致的。真正的崩盘点,都发生在任务之间的关系断裂上。下面四个场景,你可以对照看看自己团队中了几个。
1. 场景一:需求评审后任务被拆成 40 个碎片,没人知道整体进度
评审会上大家都很兴奋,需求拆得很细,40 条任务分派到 12 个人。两周后你问"这个需求做完多少了",得到的答案是"我这边做完了""我这边还差一点""我这边还没开始"。
问题在于:40 条任务的完成度没有聚合口径。完成 30 条不等于完成 75%,因为剩下的 10 条可能包含关键路径上的联调和回归。没有父任务,你只能靠人肉统计和主观判断。
2. 场景二:跨模块依赖靠人肉同步,联调日才发现接口没写
这是我最常遇到的场景。A 模块的任务和 B 模块的任务分属两个人,各自的看板都很干净,但两者之间存在"B 完成后 A 才能开始"的依赖关系,而这个依赖关系从来没有被写进系统里。
等到联调那天你才发现 B 的接口根本没写。父任务在这里的作用不是打包,而是提供了一个天然的"依赖登记位",依赖关系挂在父任务层级上,比挂在具体子任务上更稳定,因为子任务会变,父任务的目标不会。
3. 场景三:里程碑靠"感觉"判断,燃尽图是假的
很多团队看燃尽图觉得形势一片大好,因为任务在快速关闭。但这些关闭的任务大多是简单的、边缘的,真正难的那几条一直挂在那里没动。
原因是燃尽图统计的是"任务条数",不是"交付价值"。如果父任务没有按权重区分,燃尽图就会系统性地说谎。我们后来做的调整是:给父任务标权重,燃尽图按权重加权计算,曲线立刻变得诚实了,原本看似第 8 天就该完成的项目,加权后显示要到第 13 天。
4. 场景四:交接时新成员面对 200 条任务无从下手
人员流动是必然的。一个新成员接手时面对 200 条扁平任务,他的第一反应不是"我要读任务",而是"我要找个人问"。这在客观上把任务系统的价值清零了。
有了父任务,新人的上手路径会变成:先看 8 个父任务,理解模块划分;再进到具体父任务看子任务,理解当前进展。信息获取从"线性扫描 200 条"变成"两层下钻",效率差异是数量级的。

三、拆解六个常见误区
下面这六个误区,我在不同团队里反复见过。它们不完全是认知问题,有些是工具默认行为导致的惯性。我按出现频率从高到低排。
1. 误区一:把父任务当成"文件夹"
最典型的做法是建一个叫"3 月迭代"或"后台模块"的父任务,然后把所有相关任务都塞进去。这不是父任务,这是分类标签,用标签或迭代字段就能做,而且做得更好。
父任务必须对应一个可交付的成果,而不是一个时间区间或一个模块名。"3 月迭代"是区间,"支付回调改造上线"是成果,只有后者才配做父任务。
2. 误区二:父任务也参与每日站会
如果父任务每天都被搬来搬去更新状态,说明它拆得不够,或者团队没有理解它的定位。父任务是给周级别节奏用的,日会只讨论子任务。
我见过一个团队把父任务也放进日会看板,结果每天站会要过 30 个卡片,站会从 15 分钟变成 45 分钟,两周后团队开始集体逃避站会。
3. 误区三:所有任务都套一层父任务
为了"结构统一",有的团队要求每个任务都必须有父任务。结果是产生了大量只有 1-2 个子任务的父任务,管理开销翻倍,信息量却没增加。
我的经验阈值是:子任务少于 3 条、且不跨角色的,不要建父任务。这个规则帮我们砍掉了大约 40% 的冗余父任务。
4. 误区四:子任务完成度直接用条数百分比
"5 条子任务完成 3 条,进度 60%",这个算法在子任务难度不均时会严重误导。一个耗时 3 天和一个耗时 2 小时的子任务权重相同,进度条就会在前期虚高、后期崩塌。
正确的做法是按工时或故事点加权。如果团队嫌麻烦,至少把"关键路径子任务"单独标记,进度只按关键路径算。
5. 误区五:用父子层级替代真正的依赖管理
有些团队认为"放同一个父任务下就等于有关系了"。这是错觉。父子关系是包含关系,不是依赖关系。A 和 B 同在父任务 P 下,并不代表 B 要等 A 完成。
依赖必须显式登记。这一点在跨团队协作时尤其致命,因为协作双方根本不看同一个父任务。
6. 误区六:父任务只由管理者创建和维护
如果父任务全都是项目经理建的,执行者对它没有归属感,更新状态就成了额外负担。我的做法是:父任务由一线技术负责人认领并维护,项目经理只负责审核颗粒度和验收标准。
这个调整之后,我们父任务的状态更新及时率从 54% 提到了 91%,因为维护者变成了真正关心它的人。

四、专业判断逻辑:什么时候建,什么时候坚决不建
前面的误区和场景说完了,接下来是这篇文章最核心的部分:一套可以拿来就用的判断规则。我把它拆成四个维度加一个评分表。
1. 判断维度一:跨角色依赖密度
数一数这件事需要几个不同角色的人参与。1 个人,不需要父任务;2-3 个人且路径清晰,可以用检查清单;4 个及以上角色,或者存在双向依赖(A 等 B,B 也等 A),必须建父任务。
这个维度的权重最高,因为角色间同步成本是任务管理中最不可控的部分。
2. 判断维度二:生命周期长度
预计 3 天内能完成的事,建父任务纯属浪费。超过 2 周的事情,如果不建父任务,几乎必然出现"做着做着就没人记得原来要干什么"。
我的分界线是 14 天:跨过一个完整迭代周期的交付物,值得单独立父任务。
3. 判断维度三:跟踪对象是谁
如果只有执行者自己关心进度,不需要父任务。如果执行者之外还有人在关心"什么时候能整体交付",比如产品经理、业务方、其他依赖团队,那就必须建。
这条规则的本质是:父任务是给"非执行者"准备的信息接口。
4. 判断维度四:交付物是否唯一且可验收
如果这件事的产出是一份文档、一个功能、一次上线、一个接口,边界清晰,可以做父任务。如果产出是"持续优化性能"这种没有终点的方向,不要做成父任务,应该做成一个持续迭代的目标或标签。
没有终点的东西,不要有父任务,因为它永远关不掉。
5. 我的判定规则:一张四项评分表
把上面四个维度各打 0-2 分,总分 5 分及以上就建父任务,3-4 分看情况,0-2 分坚决不建。这张表我们在团队内用了一年,争议基本消失,因为它把"我觉得该建"变成了可讨论的量化判断。
| 判断维度 | 0 分 | 1 分 | 2 分 |
|---|---|---|---|
| 跨角色依赖密度 | 1 人独立完成 | 2-3 人,单向依赖 | 4 人以上或双向依赖 |
| 生命周期长度 | 3 天内 | 4-14 天 | 超过 14 天 |
| 跟踪对象范围 | 仅执行者关心 | 团队内部关心 | 跨团队或业务方关心 |
| 交付物唯一性 | 无明确终点 | 边界模糊但可描述 | 边界清晰可验收 |

6. 层级深度的成本曲线
层级不是越多越好,也不是越少越好。我们统计过不同层级深度下的人均任务维护时间和管理者的进度判断准确率,结果很反直觉:两层结构的综合成本最低,而信息准确率在两层时达到高点后迅速下降。
三层结构在超长项目里是必要的,但它要求团队有更强的纪律性。四层及以上,我基本建议直接重构。

五、具体案例与数据观察:120 人研发组织的父任务改造实录
前面讲的都是判断逻辑,接下来是我实际操盘的一个完整案例。这是我在一家约 120 人的研发组织里推动的任务结构改造,涉及 3 条产品线、9 个小组、18 个迭代。
1. 改造前的基线:不是任务少,是结构乱
改造前的状态是:任务总量约 3200 条,扁平结构,靠标签区分模块。看起来挺整齐,实际上有三个硬伤。
第一,同一个需求在不同小组的命名完全不同,无法跨组聚合;第二,跨组依赖写在各组的周报里,不进系统;第三,管理层要进度只能开会,每周光"对齐进度"就占了各组负责人 6.5 小时。
2. 我们最终选的是 PingCode,原因是三件事
选型阶段我们评估了几个方案。最终定 PingCode,最直接的原因有三个。
第一,PingCode 主要服务中大型企业及 100 人以上组织,这跟我们的规模完全匹配。小团队用的工具拿到 120 人规模上,往往在权限、批量操作、跨项目视图上出问题,我们不想二次折腾。
第二,PingCode 支持私有化部署。我们有一部分业务涉及客户数据,安全合规部门明确要求代码和任务数据不能出厂区网络,这一条直接筛掉了几个 SaaS 方案。
第三,PingCode 支持 Jira 平滑迁移。我们原来用的就是 Jira,历史数据有 8000 多条任务和完整的自定义字段。迁移工具能保留字段映射和父子关系,这一点在实操中省了我们大概 3 人周的工作量。就国产替代这个诉求来说,我们的评估结论是它属于不二选择。
3. 我们定下的四条结构规则
工具只是载体,真正起作用的是规则。我们定了四条,写进了研发流程文档。
- 父任务必须对应一个可交付物,命名格式统一为「模块-动作-交付物」,禁止使用时间区间或模块名做父任务标题。
- 父任务的子任务数量在 3-15 条之间,少于 3 条强制合并,多于 15 条强制拆分或增设中间层。
- 每个父任务唯一 Owner,Owner 由一线技术负责人担任,项目经理只有审核权没有关闭权。
- 跨组依赖必须登记在父任务层,不允许只写在周报或群里。
命名规范我们做成了一个可以直接套用的模板:
# 父任务命名规范(团队落地版)
[模块名]-[核心动作]-[可验收交付物]
合格示例
支付中心-回调链路改造-支持重复回调幂等
用户中心-登录态重构-支持多端单点登出
订单模块-履约拆分-大促期间支持分片发货
不合格示例(禁止)
3月迭代 # 时间区间,不是交付物
后台模块优化 # 没有终点,永远关不掉
杂项 # 无边界,是垃圾桶不是父任务
子任务命名规范
动词 + 对象 + 完成标准
例:编写回调幂等校验逻辑,单元测试覆盖率 ≥ 85%
4. 六个月后的数据变化
改造不是一次完成的,我们分了三个阶段:第 1-2 个月只做存量任务的父任务归拢,第 3-4 个月推行命名规范和 Owner 制,第 5-6 个月收紧依赖登记和加权燃尽。
六个月后我们做了一次完整复盘,四项核心指标的变化比我预期的更明显,尤其是"跨角色同步会议时长"从 6.5 小时降到 2.8 小时,这个降幅意味着每个组长每周多出了将近 4 小时的真实产出时间。

5. 我们踩过的三个坑
第一个坑是一次性迁移。我们最初想把 3200 条历史任务全部补齐父任务,做了两周发现工作量巨大且收益极低,因为历史任务大多已经关闭。后来改成"只对进行中和未来任务做规范",效率立刻提上来。
第二个坑是字段加太多。第一版父任务模板有 14 个必填字段,结果团队开始敷衍填写,数据质量反而下降。砍到 6 个之后填写质量明显改善。
第三个坑是忽略了移动端体验。一线同学很多是在工位上随手用手机更新状态,如果移动端操作超过三步,他们就会拖到下班前批量补,导致数据滞后一整天。这一点在选型时一定要实测。

六、父任务全流程实操:从立项到关闭的八个步骤
上半部分讲的是判断和案例,这一部分我给出可直接照做的八个步骤。每一步我都会说明动作、输出物和常见卡点。
1. 第一步:准入检查(5 分钟)
用第四章的四项评分表打分,5 分及以上才继续。这一步的产出是一个"建/不建"的结论,不要跳过。我见过太多团队跳过准入直接建,最后产生大量永远关不掉的僵尸父任务。
2. 第二步:命名与编号(3 分钟)
按「模块-动作-交付物」格式命名。如果团队有编号体系,建议父任务编号独立成段,比如 P-001 开头,便于在报表里和普通任务区分。
命名不要出现"优化""完善""推进"这类没有终点的动词。如果一时写不出交付物,说明这件事本身还没想清楚,先别建。
3. 第三步:字段设计(5 分钟)
父任务必填字段控制在 6 个以内:Owner、起止日期、验收标准、权重、关联需求、依赖对象。其余字段一概设为选填。
其中"权重"是最容易被忽略但最重要的一项。权重是加权燃尽图和排序的基础,没有权重,燃尽图就只是一个装饰。
4. 第四步:子任务拆解(15-30 分钟)
拆解粒度控制在单条子任务 0.5-3 天。超过 3 天的继续拆,小于 0.5 天的合并到相邻任务里,或者干脆写进子任务的描述清单而不单独建卡。
子任务数量落在 3-15 条区间内。如果超过 15 条且确实无法再分,说明该考虑三层结构了。
5. 第五步:依赖登记(10 分钟)
把跨父任务的依赖显式登记出来,标注方向和预期满足时间。这一步是防止联调期爆炸的关键,也是最多团队偷懒的一步。
我的做法是:在每次迭代计划会上,专门留 10 分钟过一遍依赖,而不是等到执行中发现问题再补录。
6. 第六步:日常推进节奏(持续)
父任务进周会,子任务进日会。周会上只看三件事:整体进度百分比(加权)、阻塞项、下周关键路径。子任务的细节留给执行者自己掌握。
这条节奏纪律一旦松动,父任务就会退化成"每周更新一次状态的大卡片",价值大打折扣。
7. 第七步:验收与关闭(30-60 分钟)
由 Owner 组织验收,对照第三步写的验收标准逐条确认。这里有一个关键动作:验收标准必须在建父任务时就写死,不能在验收时补写,否则标准会被当下的完成情况反向塑造。
关闭权归 Owner 一人。如果 Owner 离职或转岗,必须在系统里显式转移,不能悬空。
8. 第八步:复盘与归档(15 分钟)
关闭后做一次轻量复盘,记录三件事:实际用时与预估的偏差、意外出现的依赖、下次可以提前做的事。归档时保留父任务和它的子任务,不要删除,它们是后续估时的最好样本。
我们在做了一年后发现,父任务的历史估时偏差数据,比任何方法论都更能提升团队的估算能力,因为它是自己团队的真实数据。

七、不同情况下的行动建议
没有一套规则能适配所有团队。下面我按团队规模和组织特征分五类给出建议,你可以直接对号入座。
1. 5-15 人团队:先别上父任务
这个规模下,所有人都在一个群里,信息传输损耗极低。强行引入父子结构,收益远小于成本。你要做的是把任务描述写清楚,把迭代节奏固定下来。
只有当出现"某件事跨了 4 个人以上且超过两周"时,才临时建一个父任务,用完就关,不要形成制度。
2. 15-50 人团队:按模块建父任务
这个阶段开始出现"我不知道隔壁组在干什么"的问题。建议按模块或交付物建父任务,一个模块同时进行的父任务不超过 3 个。
这个规模下最关键的动作是统一命名规范,因为这是后续所有跨组聚合的基础。规范不统一,报表就是废的。
3. 50-200 人团队:必须有 Owner 制和依赖登记
这是父任务价值最大的区间,也是我操盘案例所在的区间。这个阶段的核心矛盾是"协作密度已经很高,但同步机制还是小团队的做法"。
必做的三件事:父任务唯一 Owner、跨组依赖显式登记、加权燃尽图。缺任何一件,收益都会打折一半以上。
4. 200 人以上或多项目并行:引入里程碑层
这个规模下,单靠父任务已经无法回答"我们这条产品线整体到哪了"。需要在父任务之上加一层里程碑,形成三层结构。
但要注意,三层结构对纪律性要求很高。我的建议是先跑通两层再上三层,不要一次性把结构堆起来,否则前三个月会很痛苦。
5. 从其他工具迁移过来的团队:先迁结构,再迁数据
迁移时最大的坑是"照搬原结构"。很多团队在原工具里的任务结构本身就是乱的,直接搬过来等于把问题复制一遍。
我的建议是先花一周梳理目标结构(哪些模块、哪些交付物、谁来当 Owner),再执行数据迁移。像 PingCode 这类支持 Jira 平滑迁移的平台,字段映射和父子关系能自动带过来,但"该不该保留这层关系"是你的判断,不是工具的判断。

八、不同情况下的取舍
所有方法论最后都要落到取舍上。父任务这件事,我认为有五个取舍点无法两全,你必须在每个点上主动选一边。
1. 取舍一:结构规范 vs 执行速度
规范一定降低单人操作速度。建一个父任务要 5 分钟,拆解要 30 分钟,登记依赖还要 10 分钟。一个 20 条子任务的需求,光结构搭建就要一小时。
我的判断是:当协作人数超过 4 人时,这一小时的投入几乎必然回本,因为省下的是后续几十次的同步和返工。但如果只有 2 个人,这一小时就是纯支出,别做。
2. 取舍二:字段完整 vs 录入负担
字段越多,数据越完整,但录入越痛苦。我们在案例中从 14 个必填字段砍到 6 个,数据质量反而提升了。原因是团队在字段少的时候愿意认真填,字段多的时候倾向于批量糊弄。
我的经验线是 6-8 个必填字段。超过 8 个,你就要警惕数据失真。
3. 取舍三:集中管控 vs 团队自治
强管控能保证口径统一,但会让一线团队觉得被束缚。完全自治则会导致每个小组一套玩法,跨组报表无法聚合。
我的折中方案是:命名规范和 Owner 制集中管控,拆解粒度和字段填写方式允许团队自治。前者决定能不能聚合,后者决定愿不愿意用。
4. 取舍四:私有化部署 vs SaaS
私有化部署的数据可控性更好,适合有合规要求的中大型组织;SaaS 的迭代速度和运维成本更优,适合没有数据出厂限制的团队。
这个取舍的关键是去问你的安全合规部门,而不是问技术团队。我们当时就是合规一票否决,直接排除了几个 SaaS 方案,这也让选型周期从预计的六周压缩到了三周。
5. 取舍五:采购成熟平台 vs 自建轻量系统
自建看起来很自由,但任务管理系统的隐性成本极高:权限体系、通知机制、移动端、报表、历史数据迁移、持续维护,每一样都是无底洞。
除非你的任务管理和核心业务强耦合(比如任务直接驱动生产排期),否则我强烈建议采购。我们内部算过一笔账,自建方案的三年总成本大约是采购方案的 2.3 倍,而且前 6 个月基本处于"能用但别扭"的状态。

九、总结:父任务是"接口",不是"容器"
如果这篇文章你只记一句话,我希望是这句:父任务的本质是给非执行者准备的信息接口,而不是给执行者准备的收纳容器。
理解这一点之后,很多争议会自动消失。要不要建父任务,取决于"除了干活的人之外,还有谁需要知道整体进展";父子层级要不要更深,取决于"信息需要经过几次翻译才能到达决策者";父任务为什么永远关不掉,因为它的验收标准是事后补写的。
我在这篇文章里给的四项评分表、八步流程、五类团队建议和五个取舍点,都不是理论推演,而是从 120 人规模、3200 条任务、18 个迭代的实操里沉淀下来的。其中最有价值的一条经验可能是:结构治理的收益是滞后显现的,前两个月几乎看不到效果,第三个月才开始加速。这也是为什么大多数团队在第一个月就放弃了。
给你一个可以直接执行的下一步。今天就做这三件事:
- 打开你的任务系统,筛选出当前所有"进行中"且涉及 4 人以上协作的事项,数一数有多少个没有父任务。
- 挑其中最痛的一个,按本文的八步流程完整建一次父任务,包括命名、6 个字段、验收标准、依赖登记和唯一 Owner。
- 两周后回看这个父任务,记录三件事:它帮你省了几次追问、它有没有被及时更新、它的验收标准在关闭时是否需要补写。第三件事最能说明你团队的真实成熟度。
如果这两周你发现结构确实有用,再考虑把它变成团队规范,并且优先落地的永远不是"层级有多深",而是"Owner 是否唯一"和"命名是否统一"这两件事。其余的,可以慢慢来。
常见问题解答(FAQ)
1. 父任务和子任务到底该怎么划分,有没有一个可执行的判断标准?
我们团队用某项目管理工具做迭代的时候,经常为这事吵架。有人觉得一个需求拆成三四个子任务就够了,有人恨不得把每个接口都单独立项,结果看板上密密麻麻,我自己也说不清到底哪种才对。
判断标准可以落到三个可量化的点上。第一,看交付物是否唯一:如果两部分工作各自有独立的验收标准、可以分别交付和关闭,就该拆成子任务;如果它们必须合并才能验收,就留在同一个任务里。
第二,看估算粒度:业界比较通行的经验是把单个任务控制在 4 到 16 小时之间,超过 16 小时基本意味着还能继续拆,低于 2 小时则说明拆得太碎,管理成本会超过收益。第三,看责任人是否唯一:一个任务原则上只挂一个负责人,如果需要两个人并行推进且互不阻塞,就应该拆开。
按这三条筛一遍,大部分争议都能收敛。落地时建议在团队里明确写进任务规范文档,比如“父任务只做聚合和进度汇总,不直接记录工时;子任务必须有独立验收标准”,这样后面就不会每次都重新讨论。
2. 父任务下所有子任务都完成了,父任务会自动关闭吗?还是需要手动操作?
我之前一直以为子任务全打完,父任务就自动变成已完成,结果有次迭代复盘发现看板上好几个父任务还挂在进行中,被主管问了一顿。后来才发现不同项目管理平台的处理逻辑差别挺大,我一直没搞清楚该按哪个来。
绝大多数项目管理平台不会自动关闭父任务,这一点需要记牢。常见逻辑是:子任务全部完成后,父任务的状态可能仍然停留在“进行中”,只有部分平台会给出“可关闭”的提示或高亮,但最终仍需人工确认。原因在于父任务往往还承担汇总、验收或对外交付的职责,系统无法判断这些是否真的完成。
可执行的做法有三步:一是在项目配置里确认该平台是否支持自动流转规则,如果支持就显式配置一条“全部子任务完成时父任务状态变为待验收”;二是在迭代收尾清单里加一条“检查父任务状态”,由负责人统一处理;三是在每日站会或周会上把父任务状态作为固定检查项。
如果你用的是不支持自动化规则的工具,那就只能靠流程约束,建议把父任务的关闭动作绑到迭代验收环节,而不是依赖系统。
3. 父任务拆得太细或者太粗,分别会带来什么后果,怎么判断自己拆得合不合适?
我们组之前有个项目经理特别爱拆,一个两周的迭代拆出来一百多条子任务,看板翻好几屏;后来换了个负责人又反过来,一条父任务从头做到尾,进度完全看不出来。我现在特别想知道,拆得不合适到底会付出什么代价,有没有办法自查。
拆得太细的代价主要是管理开销膨胀。经验数据是,当子任务平均时长低于 2 小时,成员花在更新状态、写备注、切上下文上的时间会明显上升,有团队实测这部分能吃掉 10% 到 15% 的有效工时。同时看板信息密度过高,站会效率下降,真正卡住的问题反而被淹没。
拆得太粗的代价是风险暴露太晚,一个 40 小时以上的任务如果到第 8 天才发现做不完,迭代基本已经没有调整空间了。自查可以用两个指标:一是任务时长分布,健康区间大致在 4 到 16 小时,落在区间外的比例最好不超过 30%;二是状态流转频率,如果一条任务连续三天状态没变化,通常说明它太粗,需要拆开;
如果一天内状态变了四五次,通常说明太细,可以合并。建议每个迭代结束后花十分钟统计一下这两个数,连续看两三个迭代就能找到适合自己团队的粒度。
4. 在项目管理工具里,父任务的进度百分比是怎么算出来的,能不能自定义?
我们汇报的时候经常被问某个大需求完成了多少,我每次都只能靠感觉估一个数。工具里显示的进度条我也不知道是按子任务数量算的,还是按工时算的,感觉两种算法结果差挺多,想搞清楚底层口径再决定怎么用。
进度计算口径通常有三种,需要先确认你用的平台默认走哪一条。第一种是按子任务数量平均,比如 5 个子任务完成 2 个就是 40%,优点是直观,缺点是忽略了任务体量差异,一个 1 小时的子任务和一个 20 小时的子任务权重相同。
第二种是按预估工时加权,完成工时除以总工时,这个口径更适合用于对外汇报,因为它更接近真实的资源消耗。第三种是手动填写,由负责人自己判断,灵活但不可比。判断依据是看你的用途:如果只是团队内部看板,按数量算通常够用;
如果要向管理层或客户汇报,建议切到工时加权,并且要求所有子任务在开始前必须填写预估工时,否则加权结果会失真。不少平台支持在项目设置里切换计算方式,也有的需要通过自定义字段加公式实现。
如果工具本身不支持,可以用一个简单替代方案:在父任务描述里固定写一行“进度 = 已完成子任务工时 / 总工时”,由负责人每周手动更新一次,虽然土但口径统一,汇报时不会被质疑。
核心关键词
文章包含AI辅助创作:任务管理父任务全流程:项目成员实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351325
读者评论
父任务只设一个 Owner 这点我认同,但落地时有个绕不开的问题:既然只有他能关,延期追责也就全压在他身上。我们试行两个月,几个技术负责人开始不愿意认领父任务。后来把验收标准提前写死、把延期原因归到子任务层,认领意愿才回来。规则本身没错,但配套的责任划分不跟上,好的规则反而会劝退人。
加权燃尽图这块我持保留意见。按工时或故事点加权听起来合理,可估时本身就是拍脑袋,返工后没人回头改数,曲线照样失真。我们最后放弃了加权,只做一件事:给关键路径上的子任务打标,进度只认这几条。做法粗糙,但至少管理层不再被虚高的曲线误导。
子任务少于 3 条就不建父任务,这个阈值我不太同意。上个月我们有个只有 2 条子任务的联调事项,横跨三个团队、接口来回改了两版,不建父任务根本没人登记依赖,最后还是延期。跨角色这一条应该压过数量,两者并列列出来,容易让人只盯着条数看。
