项目延期,很多时候并不是成员能力不足,而是项目负责人没有把“谁负责、交付什么、何时完成、依赖谁、出了问题如何升级”设计清楚。在我参与过的跨部门项目中,最常见的低效场景并不是成员不工作,而是任务被重复执行、关键事项无人拍板、需求变更停留在聊天记录里,直到上线前才集中暴露。
因此,项目成员管理的核心不是更频繁地催进度,也不是把所有人拉进更多会议,而是建立一套可见、可追踪、能及时纠偏的协作机制。本文将从目标分工、任务拆解、信息管理、风险同步和复盘优化五个方面,说明项目负责人如何真正提升团队协作效率。
一、先讲核心结论:协作效率取决于管理链路,而不只是成员态度
1. 高效项目成员管理要解决五个问题
一个项目是否能够顺利推进,通常取决于五个问题能否得到明确回答:项目最终要交付什么;每个结果由谁负责;任务之间如何衔接;最新信息在哪里;出现偏差后谁来决策和处理。
如果这五个问题没有被写下来,团队就会依赖个人记忆、临时沟通和管理者不断提醒。项目规模较小时,这种方式可能暂时可行;一旦涉及多个部门、多个交付节点或多个并行项目,协作成本就会迅速上升。
| 管理环节 | 低效表现 | 应该建立的机制 |
|---|---|---|
| 目标 | 所有人都说“尽快上线”,但对完成标准理解不同 | 写清交付成果、范围、时间和验收标准 |
| 角色 | 多人参与,但没有唯一责任人 | 每项关键结果设置一名直接负责人 |
| 任务 | 任务名称过于笼统,成员不知道下一步动作 | 拆成可执行、可验收、有截止时间的任务 |
| 信息 | 需求、决策和版本分散在不同群聊中 | 建立统一项目资料和任务入口 |
| 反馈 | 问题直到截止日前才被发现 | 设置同步节奏和风险升级条件 |
我的判断是:项目管理的第一目标不是让每个人一直处于忙碌状态,而是让关键任务持续向交付结果移动。成员很忙,不代表项目在推进;只有任务状态、依赖关系和风险变化能够被及时看见,团队协作才具备可管理性。

2. 责任清晰比“大家共同负责”更有执行力
“这个任务由产品、研发和运营共同负责”听起来很有团队意识,但在实际执行中往往意味着没有人真正对最终结果负责。共同参与可以有很多人,直接负责人最好只有一个。
我建议把角色至少拆成四类:直接负责人、协作人、审核人和决策人。直接负责人推动任务完成;协作人提供专业支持;审核人确认质量或合规性;决策人在出现范围、资源和优先级冲突时做最终判断。
这并不是为了增加管理层级,而是为了减少“我以为你会做”的空档。尤其是跨部门项目,参与人数越多,越应该明确唯一责任人,而不是用部门名称替代个人责任。
二、背景和真实场景:项目越复杂,成员管理越不能靠群聊和个人记忆
1. 一个6人产品上线项目的典型问题
我曾复盘过一个6人产品上线项目,成员包括项目负责人、产品经理、研发人员、设计师、测试人员和运营人员。项目总目标并不复杂:完成新功能开发、测试并正式上线。
项目启动后的前两周,所有人都在工作,但负责人逐渐发现三个问题:设计师以为页面确认后研发才开始排期,研发则认为部分页面还在调整;测试人员直到开发接近完成才拿到完整版本;运营人员在小群里得知了需求变更,但没有同步给负责数据配置的同事。
表面上看,大家都有任务,也都参加了会议;实际上,项目中存在三条断裂的协作链路:交付时间没有对齐,前置依赖没有标注,变更信息没有进入统一记录。
项目负责人后来没有继续增加催办频率,而是做了四项调整:
- 将“完成上线”拆成需求确认、设计交付、开发完成、测试通过、运营配置和正式发布六个节点。
- 为每个节点指定一名直接负责人,并补充协作人和审核人。
- 把最终需求、会议结论、版本记录和风险清单放进统一的项目空间。
- 每周召开一次30分钟同步会,只讨论完成情况、下一步安排和当前阻碍。
调整后最明显的变化不是所有任务都立刻加快,而是问题暴露得更早。测试人员能够提前准备用例,运营人员能够看到需求变更的影响范围,项目负责人也不再需要逐个私聊询问“现在进行到哪一步了”。

2. 中大型团队的复杂性来自并行项目和组织边界
当组织规模达到100人以上,项目成员管理的问题通常不再是“找不到人”,而是“同一个人同时属于多个项目”。一个研发成员可能同时参与两个版本,一个设计师可能同时支持产品、市场和品牌需求,一个业务专家可能被多个项目组反复拉入会议。
这时,单纯建立项目群并不能解决资源冲突。项目负责人需要知道成员的实际负载、关键任务的优先级、任务之间的依赖,以及某个岗位是否存在单点故障。
对于重视权限隔离、数据安全和内部流程规范的中大型企业,项目资料、任务状态和组织权限也不能完全依赖零散表格。类似 PingCode 这类项目管理平台,能够将项目空间、任务、文档、成员权限和进度信息放在同一工作入口中;如果企业有内部部署要求,也可以评估支持私有化部署的方案。
如果原有团队使用其他项目系统,迁移时不能只关注“任务能不能导入”。更重要的是检查用户、项目、字段、工作流、历史记录和权限是否能够平滑衔接。对于需要从 Jira 迁移的团队,建议先做一个真实项目的小范围迁移演练,再决定是否全面切换,避免因为字段和流程不兼容造成新的管理成本。
3. 为什么“多开几次会”通常不是解决方案
当项目出现延期,管理者最容易采取的动作是增加会议频率。但如果会议没有明确目的,参会者只是轮流汇报状态,会议结束后又没有形成负责人、截止时间和验收标准,那么会议只是把信息重新说了一遍,并没有改变任务状态。
我更倾向于把沟通分成三种:即时沟通用于处理紧急问题;异步更新用于记录状态和资料;正式会议用于解决决策、依赖和资源冲突。三者混在一起,团队会感觉每天都在沟通,却很难确认哪些内容具有正式效力。

三、拆解常见误区:看起来在管理,实际上在制造新的协作成本
1. 误区一:把项目延期归因于成员执行力差
“执行力不够”往往是一个过于宽泛的结论。成员没有按时完成任务,可能是因为目标没有定义清楚,也可能是因为前置任务没有交付、优先级临时改变、审批人没有反馈,或者任务本身被拆得过大。
在判断成员表现前,我会先检查三个事实:任务是否有唯一负责人,交付标准是否可理解,负责人是否拥有完成任务所需的资源和权限。如果其中一项不成立,直接批评成员态度,通常不能真正解决问题。
2. 误区二:把所有人都加入所有沟通
为了避免信息遗漏,有些项目负责人会把所有成员加入所有群聊、会议和文档。结果是信息噪声越来越多,真正重要的变更反而更容易被忽略。
信息透明并不等于信息泛滥。更合理的方式是建立分层信息机制:项目目标和关键决策对核心成员透明;具体任务只触达相关执行者;权限、合同和敏感资料仅开放给需要处理的人员。
3. 误区三:用工具替代管理机制
项目工具可以记录任务、状态、负责人、文档和评论,但它不会自动让成员形成一致目标,也不会替管理者解决资源冲突。如果项目负责人没有先定义工作流,工具中的状态栏只会成为另一种形式的“待办清单”。
我建议先回答“我们准备如何协作”,再决定“工具应该承载什么”。例如,需求变更是否需要评审,缺陷如何分级,延期多久需要升级,哪些文件必须留痕,这些都是管理规则,而不是软件按钮。
4. 误区四:用任务数量衡量成员贡献
一个成员完成了十个简单任务,不一定比完成一个高风险关键任务的成员贡献更大。任务数量还可能诱导团队把工作拆得过细,造成状态更新很多,却没有真正的交付成果。
评价项目成员时,应结合任务重要性、交付质量、风险暴露速度、依赖处理效率和返工情况。尤其在研发、设计和复杂业务项目中,不能只看“完成了多少条任务”,还要看是否推动了项目主线。
5. 误区五:把复盘开成责任追究会
如果复盘的重点是找出“谁犯了错”,成员会倾向于隐藏风险、弱化问题,甚至在项目过程中不愿意主动报告坏消息。真正有效的复盘应该关注流程、输入、决策和协作关系。
这并不意味着不追究明显失误,而是先判断该问题是个人疏忽、规则缺失、信息延迟,还是资源条件不成立。只有找到可重复发生的原因,复盘结果才可能转化为下一次项目的规则。

四、五个实用技巧:把“管理成员”变成“设计协作系统”
1. 先定义可验收目标,再安排项目成员
项目成员管理的起点不是列出参与者名单,而是明确项目需要交付的结果。像“推进产品上线”“做好市场活动”“完成系统开发”这类目标,只能说明方向,不能指导执行。
一个合格的项目目标至少要包含成果、对象、时间和验收方式。例如:“在6月30日前完成面向企业客户的合同审批功能上线,支持三类审批规则,核心流程通过产品、研发、测试和业务负责人联合验收。”
目标写清楚后,再反推需要哪些角色。项目不一定需要人数最多的团队,而需要能够覆盖关键结果的角色组合。
| 项目阶段 | 核心角色 | 需要确认的问题 |
|---|---|---|
| 需求阶段 | 业务负责人、产品负责人、项目负责人 | 解决谁的问题,范围是否明确,哪些内容不在本期交付内 |
| 设计阶段 | 产品、设计、技术代表 | 方案是否可实现,异常场景是否被覆盖 |
| 开发阶段 | 研发负责人、协作研发、测试代表 | 任务依赖是什么,测试何时介入,技术风险如何处理 |
| 上线阶段 | 测试、运营、业务负责人 | 上线标准是什么,数据和应急方案是否准备好 |
我建议在项目启动会后立即建立责任表,而不是等到任务开始后再补。责任表不需要复杂,但必须包含任务、负责人、协作人、审核人、截止日期和交付标准。
(1)责任表的最小可用版本
| 任务 | 直接负责人 | 协作人 | 审核人 | 截止时间 | 完成标准 |
|---|---|---|---|---|---|
| 确认需求范围 | 产品负责人 | 业务负责人 | 项目负责人 | 周一18:00 | 范围清单和验收条件已确认 |
| 输出交互方案 | 设计师 | 产品负责人 | 技术代表 | 周三18:00 | 主流程和异常状态完整 |
| 完成可测试版本 | 研发负责人 | 研发成员 | 测试负责人 | 下周二 | 部署完成并提供版本说明 |
判断标准很简单:如果一个关键任务在责任表中找不到唯一负责人,它就不是一个真正被管理的任务。
2. 把大目标拆成“可执行任务”,并标记依赖关系
成员无法执行“做好项目”这样的抽象目标,但可以执行“完成接口字段确认”“输出移动端页面”“验证异常登录流程”这样的具体任务。
拆解任务时,我通常使用“交付结果+动作+验收条件”的方式。例如,将“完成活动上线”拆成活动规则确认、页面设计、开发报名功能、配置数据统计、完成测试和发布上线。每项任务都应该能够单独判断是否完成。

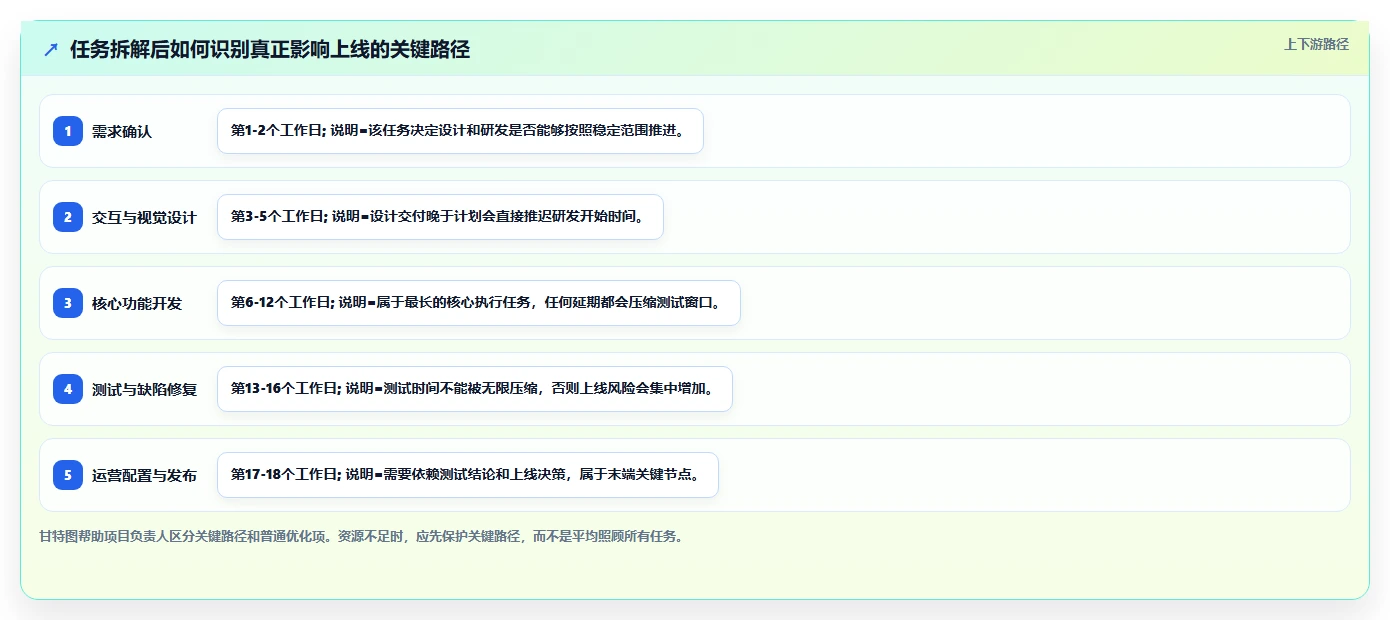

任务拆得过粗,负责人不知道从哪里开始;拆得过细,管理者又会陷入逐项催办。一般来说,一项任务最好能在半天到三天内产生可检查的阶段成果,超过一周仍没有可见产出,就需要继续拆解。
除了拆分任务,还要标记依赖关系。前置任务没有完成时,下游成员即使努力,也可能无法开始。项目负责人应该把“等待谁”“等待什么”“等待到什么时候”记录下来,而不是让成员在群里反复询问。
- 设计稿确认,是研发开发的前置条件。
- 接口字段冻结,是联调测试的前置条件。
- 测试通过,是运营发布的前置条件。
- 业务负责人确认,是正式上线的决策前置条件。
(1)用优先级避免所有任务都变成“最高优先级”
我建议采用三层优先级,而不是把所有任务都标成紧急。必须完成的事项直接影响核心交付;应该完成的事项影响质量或体验,但可以调整顺序;可以延后的事项属于优化内容,不应占用关键路径资源。
| 优先级 | 判断标准 | 管理动作 |
|---|---|---|
| 必须完成 | 不完成就无法上线或无法验收 | 优先配置资源,设置节点检查 |
| 应该完成 | 影响质量,但存在替代方案 | 在主线稳定后安排处理 |
| 可以延后 | 属于体验优化或非关键需求 | 进入后续版本,不干扰当前主线 |

3. 建立统一信息入口,让团队看到同一份事实
项目协作中的信息问题,通常不是“没有信息”,而是信息太分散。需求在邮件里,任务在表格里,会议结论在群聊里,版本文件又保存在个人电脑中,成员只能依靠询问来拼接项目全貌。
统一信息入口并不意味着所有内容必须放在一个页面,而是要让成员知道:项目目标在哪里,当前任务在哪里,最新版本在哪里,最终决策在哪里,风险由谁负责跟进。
我在实际管理中会把信息分成四层。第一层是项目主页,保存目标、范围、成员和关键时间;第二层是任务区,记录负责人、状态、优先级、依赖和截止时间;第三层是知识与文档区,保存需求、设计、接口、测试和会议结论;第四层是风险与决策区,记录待决事项、影响范围、决策人和处理时间。
(1)即时沟通和正式记录必须分开
群聊适合快速响应,但不适合作为唯一的项目档案。聊天内容会不断向上滚动,新成员很难回溯,搜索也无法保证每个人都能找到最终结论。
一个简单规则是:临时讨论可以在群里完成,但最终结论必须回写到任务或项目文档中。凡是会影响范围、排期、预算、质量或责任边界的内容,都应留下正式记录。
- 需求发生变化:记录变化内容、提出人、影响任务和确认人。
- 项目排期发生变化:记录原计划、新计划和延期原因。
- 交付标准发生变化:记录新旧标准,避免成员继续按旧版本执行。
- 出现关键风险:记录影响范围、负责人和下一次检查时间。
对于中大型组织,可以考虑使用支持权限管理、项目空间、文档协作和任务追踪的项目管理平台。以 PingCode 为例,它更适合需要统一项目入口、细分成员权限、管理多项目协作的企业团队;对于有数据隔离或内部合规要求的组织,私有化部署也是选型时需要重点核查的能力。
但工具选型必须服从协作机制。若团队没有统一命名、状态、变更和归档规则,再强大的平台也可能变成新的信息仓库,而不是协作系统。

4. 用短周期同步和风险升级替代持续盯人
项目负责人不需要实时知道每个人每小时做了什么,但必须及时知道哪些事项已经影响项目主线。有效同步的重点不是收集所有细节,而是识别偏差、依赖和决策需求。
我通常会让成员在固定周期内回答三个问题:已经完成什么,下一步要交付什么,目前有什么阻碍。如果一个成员连续两次同步都只说“进行中”,负责人就应该进一步追问可检查产出、剩余工作和预计完成时间。
同步节奏要根据项目风险决定。稳定、重复性高的项目,可以每周同步一次;需求变化快、依赖复杂的项目,可以每日进行10分钟异步更新;进入上线、发布或重大变更阶段时,应增加关键节点检查。
(1)提前定义风险升级条件
很多团队的问题不是没有风险,而是不知道什么情况下必须报告风险。项目负责人应在启动阶段就说明升级条件,避免成员因为担心被追责而延迟上报。
- 关键任务预计延期超过一个工作日。
- 上游交付未完成,已经影响下游开始时间。
- 需求变更可能影响原定排期、预算或质量。
- 任务需要跨部门资源,但在约定时间内没有得到响应。
- 同一缺陷重复出现,说明可能存在系统性问题。
- 关键成员负载过高,无法同时保障多个项目节点。
(2)会议必须有明确输出物
一场会议是否有效,不能只看是否按时结束,而要看结束后是否改变了项目状态。会议至少应该形成以下一种输出:一项决策、一组行动项、一项风险升级或一份经过确认的方案。
| 会议类型 | 适用场景 | 必须产出的内容 |
|---|---|---|
| 启动会 | 项目刚开始,目标和角色需要对齐 | 范围、成员、责任表、关键节点 |
| 短周期同步会 | 项目执行中,需要识别偏差 | 完成项、下一步、阻碍和责任人 |
| 决策会 | 出现范围、资源或优先级冲突 | 决策结论、生效时间和影响任务 |
| 复盘会 | 阶段结束或项目完成后 | 问题原因、改进动作和责任人 |

5. 用负载调整和复盘,让协作机制持续变好
项目成员管理不能只关注“谁还没有完成任务”,还要关注“谁正在承担过多关键任务”。如果一个成员同时负责多个项目的核心节点,任何一个项目发生变化,其他项目都会受到影响。
我建议每周检查一次成员负载,重点看三个方面:是否有人同时承担两个以上关键路径任务;是否存在只有一个人掌握的关键知识;是否有人长期等待上游,而另一部分成员已经超负荷。
负载管理不等于平均分配任务。复杂任务的工作量、风险和依赖不同,不能只比较任务数量。更合理的方式是优先保护关键路径,并给高风险岗位安排协作人或备份负责人。
(1)复盘要从“谁做错了”转向“哪个环节失效了”
复盘可以围绕四个问题展开:哪些做法有效,哪些地方产生等待或返工,哪些职责和信息不清楚,下一次项目应该新增或取消什么规则。
例如,测试阶段发现大量需求理解差异,不应只要求测试人员更早参与,还要检查需求是否有验收标准、产品是否记录了异常场景、设计交付是否包含边界状态。
复盘结果必须转化成可执行规则,而不是停留在“以后加强沟通”。比如,将“需求变更必须经过评审”“关键任务必须设置备份负责人”“复杂任务必须拆成阶段节点”写进下一次项目的启动清单。

五、专业判断逻辑:如何判断团队到底是“人不够”还是“机制有问题”
1. 先看等待时间,再看成员工作量
当项目进度落后时,很多负责人会第一时间申请增加人手。但在我处理过的项目中,新增成员并不总能缩短周期。如果任务依赖、审批路径和需求范围没有理顺,新成员反而需要花时间了解背景,增加沟通和交接成本。
判断是否缺人之前,可以先统计一周内的等待时间:等待需求确认用了多久,等待设计交付用了多久,等待审批用了多久,等待跨部门回复用了多久。如果成员大量时间都消耗在等待上,优先要优化依赖和决策机制,而不是立即扩充团队。
2. 看关键任务是否存在单点依赖
如果某个项目只有一名成员掌握关键技术、客户规则或历史背景,那么这个成员即使能力很强,也可能成为项目瓶颈。单点依赖的风险不一定马上表现为延期,但在请假、调岗、并行项目冲突时会迅速放大。
我会把关键任务分成三类:必须由专家完成的任务、可以由成员协作完成的任务、应该形成标准流程的重复任务。对第一类任务安排备份学习,对第二类任务明确协作边界,对第三类任务沉淀模板和操作说明。
3. 看任务状态是否能够反映真实进度
“进行中”是项目管理中最容易失真的状态。一个任务可能已经完成80%,也可能只是刚刚开始;如果所有任务都长期停留在“进行中”,负责人就无法判断项目的真实位置。
我更建议使用能够反映交付事实的状态,例如待开始、执行中、等待输入、待审核、已完成、已阻塞。尤其要单独设置“等待输入”和“已阻塞”,因为这两种状态需要不同的管理动作,不能混在普通执行任务里。
| 状态 | 含义 | 负责人应该采取的动作 |
|---|---|---|
| 待开始 | 尚未满足启动条件 | 确认前置任务和计划时间 |
| 执行中 | 负责人正在实际处理 | 检查阶段产出和预计完成时间 |
| 等待输入 | 等待其他成员提供信息或材料 | 明确输入人、输入内容和等待截止时间 |
| 待审核 | 已有交付物,等待指定角色确认 | 确认审核人和审核时限 |
| 已阻塞 | 当前无法继续推进 | 升级决策、资源或优先级问题 |
| 已完成 | 满足预先定义的验收标准 | 保留交付记录并检查下游影响 |
4. 用三个指标观察协作效率,而不是只看是否按时完成
项目按时完成当然重要,但它是结果指标,无法解释为什么完成或延期。为了找到可优化的环节,我建议同时观察周期、等待和返工三个维度。
- 任务周期:从任务开始到满足验收标准所用的时间。
- 等待占比:任务总周期中,等待输入、审批或资源的时间比例。
- 返工率:已交付任务因标准不一致、需求变更或质量问题重新处理的比例。
如果任务周期长,但等待占比低,可能是任务复杂度或资源能力问题;如果等待占比高,通常要检查前置依赖和审批路径;如果返工率高,则要回到目标、验收标准和变更管理上寻找原因。

六、不同情况下的行动建议:不要用同一套管理方式管理所有项目
1. 小团队、短周期项目:重点是轻量化和快速决策
如果团队只有3至8人,项目周期在两到六周之间,通常不需要复杂的审批层级。最小管理配置可以包括一页项目说明、一张责任表、一个任务看板和固定的短同步。
这类项目最容易出现的问题是负责人把大量时间花在维护表格上。我的建议是只记录影响交付的关键信息,不要为每个细小动作建立繁琐流程。只要成员能够清楚知道自己的交付物、截止时间和阻碍,就已经足够支持大部分协作。
- 项目启动时,确认目标、范围、成员和上线时间。
- 任务拆分到一至三天能够产生阶段成果的粒度。
- 每日或隔日进行一次10分钟异步同步。
- 所有阻塞超过半天的事项,直接标注并升级。
- 项目结束后用30分钟完成轻量复盘。
2. 跨部门项目:重点是责任边界和决策效率
跨部门项目的难点通常不是成员专业能力不足,而是不同部门对优先级、交付标准和资源投入的理解不同。项目负责人需要在启动阶段明确谁拥有最终决策权,避免问题在部门之间来回传递。
建议为每个关键交付指定业务负责人、执行负责人和审核人。涉及范围变化时,不要只在执行层讨论,还要让能够调整资源和优先级的决策人及时介入。
| 问题类型 | 常见表现 | 建议升级对象 |
|---|---|---|
| 范围冲突 | 业务希望增加需求,项目排期不变 | 业务负责人和项目决策人 |
| 资源冲突 | 关键成员同时被多个项目占用 | 部门负责人或资源委员会 |
| 交付争议 | 一方认为已完成,另一方认为不符合标准 | 验收负责人和项目负责人 |
| 优先级冲突 | 多个部门都认为自己的任务最紧急 | 项目发起人或业务决策人 |
3. 中大型企业、多项目并行:重点是资源、权限和统一视图
当团队规模扩大到100人以上,项目负责人不能只管理本项目内部的任务,还要考虑成员跨项目负载、组织权限、数据安全和管理口径统一。
这类组织适合建立统一的项目管理规范,例如统一任务状态、优先级定义、风险等级和项目阶段。同时,应保留各部门根据业务特点配置字段和流程的空间,不能为了统一而抹平所有差异。
在工具层面,可以评估支持多项目管理、权限分层、数据隔离、项目模板和统计报表的项目管理平台。PingCode 面向中大型企业及100人以上组织的场景,适合用于统一管理研发、产品、测试和业务协作;如果企业对数据主权、内网运行和合规审计有明确要求,私有化部署能力应当纳入评估。
如果企业正在进行国产化替代,或者希望从 Jira 平滑迁移,建议重点验证以下内容:历史任务是否完整保留,用户和权限能否对应,工作流状态是否可映射,接口和报表是否能继续使用,迁移期间是否影响正在执行的项目。
4. 高变化、低确定性项目:重点是快速反馈和可逆决策
探索型产品、创新项目和需求不稳定的业务项目,不适合一开始就把全部任务计划到几个月之后。管理重点应该从“严格按原计划执行”转向“快速验证、及时调整、控制损失”。
这类项目可以把任务拆成更短的实验周期,为每个周期设置明确假设、验证方法和停止条件。对于尚未验证的需求,不要过早投入大量研发和运营资源。
- 先确定本周期需要验证的核心假设。
- 为验证结果设置可观察的判断标准。
- 每个周期结束后决定继续、调整或停止。
- 将新结论及时同步到任务和项目文档。
- 对不可逆的资源投入设置更高的审批门槛。
七、不同情况下的取舍:高效管理不是流程越多越好
1. 透明度与信息噪声之间的取舍
信息越透明,成员越容易了解项目全貌;但如果所有人接收所有信息,信息噪声也会增加。我的建议是让目标、关键决策和重大风险对相关成员透明,让执行细节只触达真正需要处理的人。
判断标准不是“所有人能不能看到”,而是“成员能不能在需要做决定时找到准确的信息”。信息权限既要保护敏感内容,也要避免因为权限过度收紧而造成协作断点。
2. 标准化与灵活性之间的取舍
标准化能够降低培训和交接成本,但过度标准化会让团队为了填字段而填字段。稳定、重复、高风险的流程适合标准化;探索性强、变化快的项目应保留调整空间。
| 适合标准化 | 适合保留灵活性 |
|---|---|
| 任务状态和优先级定义 | 探索项目的阶段目标 |
| 风险升级规则 | 不同业务的评审方式 |
| 上线检查清单 | 创新项目的验证路径 |
| 权限和资料归档规则 | 成员之间的具体沟通方式 |
3. 管理精细度与团队自主性之间的取舍
项目负责人把任务拆得越细,短期内越容易看到进度,但成员的自主决策空间也可能被压缩。对于经验丰富的团队,应更多管理目标、边界和结果;对于新团队或高风险任务,则需要提供更细的过程支持。
我通常会采用“关键节点细、普通任务粗”的方式。关键路径、质量门槛和高风险交付需要精细管理;团队已经熟悉、风险较低的常规任务,则可以减少过程干预。
4. 工具能力与迁移成本之间的取舍
项目管理平台的功能越多,不代表越适合当前组织。选型时,不能只看功能清单,还要估算迁移、培训、权限配置、数据治理和日常维护成本。
如果团队已经有稳定流程,工具应当尽量适配现有工作方式;如果组织正处于流程混乱期,先明确管理规则,再配置工具。否则,系统上线后可能只是把原来的混乱数字化。

八、用 PingCode 这类项目管理平台落地时,应该先配置什么
1. 先配置项目模板,而不是一次性配置全部功能
如果团队第一次使用项目管理平台,我建议先选一个真实且具有代表性的项目作为试点。试点项目最好包含多个角色、至少三个交付阶段和一定数量的任务依赖,这样才能检验工具是否真正支持协作。
初期只需要配置五类内容:项目目标、成员角色、任务状态、优先级和风险字段。不要在第一天就启用所有自动化、报表和复杂审批,先确认成员是否愿意持续更新信息。
2. 把平台当成项目事实库,而不是单纯的任务清单
任务清单只能回答“要做什么”,完整的项目事实库还应该回答“为什么做、谁确认、依据是什么、发生过哪些变化”。因此,需求、会议结论、版本记录和风险处理过程都应该与任务建立关联。
对于跨部门团队,建议规定一个简单原则:凡是影响其他成员工作的内容,都必须在统一平台留下记录。这样既减少口头传递,也能让新加入项目的成员快速了解背景。
3. 迁移旧系统时,先保护正在执行的项目
从 Jira 或其他旧系统迁移时,最危险的做法是直接全量切换。正确步骤应该是先选择一个项目进行映射,检查字段、状态、权限、历史记录和通知机制,再逐步扩大范围。
- 梳理旧系统中的用户、项目、任务、字段和工作流。
- 确认哪些历史数据必须保留,哪些数据可以归档。
- 建立新旧状态的映射关系,例如“处理中”对应“执行中”。
- 选择一个真实项目进行小批量迁移。
- 让项目成员验证任务、评论、附件和权限是否正确。
- 确认迁移期间的双系统边界,避免同一任务在两个系统同时更新。
- 完成试点复盘后,再安排其他项目迁移。
迁移是否成功,不应只看数据有没有进入新平台,还要看成员是否能继续完成原来的工作,项目负责人是否能继续获取进度,历史记录是否能够支持审计和复盘。
4. 用三个报表观察平台是否真正被使用
平台上线后,不能只统计登录人数。更有价值的是观察任务更新及时率、阻塞事项处理时长和需求变更留痕率。这些指标能够反映工具是否进入真实协作过程。
| 观察指标 | 建议定义 | 低于预期时的处理方式 |
|---|---|---|
| 任务更新及时率 | 在约定时间内完成状态更新的任务占比 | 减少字段,明确更新责任和截止时间 |
| 阻塞处理时长 | 从标记阻塞到形成解决方案的平均时间 | 检查升级对象是否明确,决策人是否缺席 |
| 变更留痕率 | 有正式记录的变更数量占全部已知变更数量的比例 | 规定变更必须关联受影响任务和确认人 |
| 任务返工率 | 因标准、需求或质量问题重新处理的任务占比 | 回看验收标准、评审节点和输入质量 |

九、项目负责人可以直接执行的30天改进计划
1. 第1周:先把项目事实写出来
第一周不要急着改变所有流程,先对当前项目做一次事实盘点。把项目目标、范围、成员、关键节点、已有任务和当前风险集中整理出来。
- 写出一句可验收的项目目标。
- 列出所有关键交付物。
- 为每项交付物指定唯一负责人。
- 标记任务之间的前置依赖。
- 列出当前最可能影响项目的三个风险。
2. 第2周:统一任务状态和同步节奏
第二周重点是让团队使用同一套语言。明确什么叫待开始、执行中、等待输入、待审核、已阻塞和已完成,并规定每种状态需要采取什么动作。
同时确定同步节奏。不要一开始就安排大量会议,可以先采用每周一次正式同步加异步状态更新的方式,观察哪些问题需要实时处理,哪些内容可以沉淀到平台中。
3. 第3周:建立风险升级和变更留痕机制
第三周开始处理容易造成延期的管理盲点。规定什么情况下必须升级,谁负责作出决策,需求变更需要记录哪些信息,哪些变化必须重新评估排期。
变更记录至少包括原要求、新要求、提出原因、影响范围、确认人和生效时间。只要变更会影响其他成员,就不能只停留在口头沟通中。
4. 第4周:复盘数据并调整规则
第四周不要只问“项目有没有按时完成”,还要检查任务更新及时率、阻塞处理时长、需求变更留痕率和返工情况。即使项目按时上线,如果成员付出了大量加班,或者风险在最后一天集中暴露,也说明协作机制仍有改进空间。
复盘后只保留三到五项最有价值的改进动作。规则太多会增加执行负担,真正有效的机制应该能够被成员自然使用,而不是依靠负责人每天提醒。
5. 一页式项目成员管理检查表
| 检查项目 | 是/否 | 不符合时的处理动作 |
|---|---|---|
| 项目目标是否包含明确交付成果 | □ | 补充范围、时间和验收标准 |
| 每项关键任务是否有唯一负责人 | □ | 重新确认责任边界 |
| 任务是否拆解到可检查的阶段产出 | □ | 拆分过大的“进行中”任务 |
| 任务依赖和等待事项是否可见 | □ | 标注前置任务、输入人和截止时间 |
| 需求变更是否有正式记录 | □ | 补充影响范围和确认人 |
| 风险是否有升级条件和处理人 | □ | 明确升级对象和响应时限 |
| 成员负载是否与项目优先级匹配 | □ | 调整任务、资源或项目顺序 |
| 复盘结果是否转化为下一次规则 | □ | 形成具体动作并指定负责人 |

十、总结:不要把团队效率问题,简单归结为“人不够努力”
1. 高效协作的本质是减少不必要的等待和返工
项目成员管理并不是对成员进行更密集的监督,而是设计一条更顺畅的交付链路:目标先被理解,角色再被分配,任务能够执行,信息能够追溯,风险能够升级,复盘能够改变下一次项目。
如果成员每天都很忙,却仍然不断出现重复劳动、等待审批、版本混乱和临近上线返工,问题大概率不在于大家不够努力,而在于协作系统没有把努力转化成有效产出。
2. 下一步先做一件小事
今天就可以选一个正在进行的项目,建立一张责任表。把所有关键交付列出来,为每项任务指定唯一负责人、协作人、审核人、截止时间和完成标准。
然后再检查:哪些任务没有前置条件,哪些任务处于“进行中”却没有阶段产出,哪些风险只存在于聊天记录,哪些成员同时承担了过多关键任务。
当这些问题被写出来,项目管理才真正从“凭感觉推进”进入“基于事实协作”。工具可以帮助团队记录和追踪,但真正决定效率的,始终是目标是否清晰、责任是否明确、信息是否一致,以及管理者是否愿意在问题变大之前处理它。
常见问题解答(FAQ)
1. 项目成员管理中,为什么“明确唯一负责人”比平均分配任务更重要?
我以前负责一个6人产品上线项目时,习惯把任务写成“产品团队负责”“研发跟进”,以为这样能体现团队协作。结果同一个页面有两个人同时修改,另一个关键接口却没人跟进,直到上线前一天才暴露问题。我想知道,项目任务到底应该怎样分配,才能既避免推诿,又不会让负责人感觉所有事情都压在自己身上?
项目成员管理最容易踩的坑,就是把“参与者”误当成“负责人”。一个任务可以有多人协作,但最好只能有一个对最终结果负责的人。否则当进度延误时,大家都能解释自己做过一部分,却没有人真正负责把任务闭环。我在上述项目中重新整理了一张责任表,把“负责人、协作人、审核人”分开,效果比单纯增加催办频率明显得多。
责任表可以这样设计: 任务负责人协作人审核人交付标准 活动页面设计设计师产品经理项目负责人完成高保真页面并通过评审 报名接口开发研发A研发B研发负责人接口可用并通过自测 上线前验收测试人员产品经理项目负责人核心流程无阻断问题 这里的关键不是把所有工作压给一个人,而是让负责人拥有调度协作人的权利,并明确什么才算“完成”。
例如“完成测试”过于模糊,“核心流程通过验收、阻断问题为零、测试记录已归档”才具备可检查性。我的判断是:任务分配不应追求表面上的平均,而应追求责任链完整。对于关键任务,可以设置一名备份负责人,避免出现单点依赖;但备份负责人不能替代唯一主责人。
项目负责人每周只需要检查三件事:负责人是否明确、交付标准是否清楚、当前是否存在无法解决的依赖。
2. 如何把项目目标拆成真正可执行的任务,而不是堆满任务清单?
我曾经把一个“完成产品上线”的目标拆成几十条待办事项,团队看起来每天都很忙,但项目还是不断延期。后来我发现,很多任务只是“开会”“跟进”“优化”这种无法验收的动作。我想知道,怎样拆解任务才能让成员清楚下一步做什么,也能让管理者尽早发现瓶颈?
任务拆解的核心不是把一件事切成更多条,而是把目标转换成可以交付、可以验收、可以判断是否延期的结果。一个实用标准是:成员看到任务后,不需要再追问“具体要做到什么程度”,就能开始行动。我测试过两种写法。第一种是“负责活动上线、跟进页面开发、做好测试准备”;
第二种是“确认活动规则、完成页面设计、开发报名接口、完成核心流程测试、发布上线”。第二种任务数量未必更少,但每一项都有明确产出,跨成员协作时也更容易建立依赖关系。
模糊任务可执行任务验收方式 优化页面完成移动端报名页首屏改版设计稿通过评审并交付标注 跟进开发完成报名接口参数定义与联调接口文档确认,联调记录无阻断问题 做好测试覆盖注册、报名、取消报名三条核心流程测试用例执行完成,严重问题为零 拆解时还要补充优先级和前置依赖。
我的做法是把任务分成“必须完成、应该完成、可以延后”三层,并在任务表中增加“前置任务”一列。例如研发不能在设计规范未确认时直接进入开发,测试也不应等到所有功能结束后才第一次介入。一个简单的判断方法是问四个问题:这项任务最终交付什么?谁负责交付?什么时候完成?什么结果算完成?
如果其中任何一项答不上来,就说明任务还停留在口号层面。项目负责人应优先拆解关键路径上的任务,而不是把所有细节一次性写满。
3. 项目群消息很多,为什么还会出现信息不同步?怎样建立统一信息入口?
我管理项目时经常遇到这种情况:需求变更在小群里讨论,会议结论留在个人笔记中,任务进度又记录在另一张表里。大家每天都在发消息,却有人按照旧版本执行,最后返工比原本的开发时间还长。我想知道,项目协作工具和群聊到底应该如何分工?
信息多不等于信息透明。群聊适合即时沟通,却不适合保存最终结论,因为消息会被新内容顶上去,也很难判断哪一条才是最终版本。项目管理真正需要的是“可查找、可确认、可追溯”的信息,而不是让所有成员接收更多消息。
我在一次需求变更中踩过坑:产品经理在群里说“按钮文案先改一下”,研发当天完成了修改,但测试人员没有看到这条消息,仍按旧验收标准执行。后来我们规定,群聊只用于提醒和讨论,正式变更必须同步到项目文档或任务卡片,并注明影响范围、负责人和生效时间。
信息类型适合存放位置必须记录的内容 临时提醒项目群事项、对象、响应时间 最终需求项目文档或任务卡片版本、变更内容、验收标准 会议决策决策记录结论、负责人、截止时间 风险问题风险清单影响、等级、应对方案、升级人 我建议团队只设一个“项目事实来源”,不一定要使用复杂的平台,表格、文档或某项目管理平台都可以。
关键是所有人都知道:任务状态看哪里,最新需求看哪里,决策记录看哪里,风险由谁处理。统一入口还有一个容易被忽略的规则:信息更新必须伴随状态变化。例如需求从“待确认”变成“已确认”,不能只在群里说一句“确定了”,而应更新任务状态并保留确认时间。
这样项目负责人检查进度时,看到的是项目事实,而不是依赖个人记忆拼凑出来的进展。
4. 怎样用短周期同步和风险升级机制提升团队行动力,而不是靠频繁催进度?
我以前每天追问成员“做到哪一步了”,团队表面上回复很快,但真正的问题通常到截止日期前才被说出来。有人在等设计稿,有人缺少测试环境,还有人同时承担三个项目,却没有主动暴露负载。我想知道,怎样设计同步机制,才能减少无效会议,并让风险尽早浮现?
团队行动力不足,很多时候不是成员不努力,而是阻碍没有被及时看见。频繁催进度只能让成员汇报得更勤,却不一定能让问题更早解决。相比“今天做了多少”,项目负责人更应该关注任务是否继续推进、下一步是否明确、有没有需要外部决策的阻碍。
我在一个为期5周的上线项目中,把原本每周一次、平均90分钟的状态会议改成每周两次、每次20分钟的短同步。每个人只回答三个问题:已完成什么、下一步做什么、当前卡在哪里。会议不现场讨论所有细节,复杂问题单独拉相关人员处理。
同步内容有效写法无效写法 已完成完成接口联调,测试记录已提交开发差不多了 下一步周三前完成异常流程修复继续推进 阻碍等待测试环境,预计影响2天暂时有点问题 更重要的是设置风险升级条件,而不是等负责人凭经验判断。
比如关键任务预计延期超过1天、上游交付影响下游、需求变更可能影响排期、成员负载超过原计划,都应进入风险清单,并明确由谁在什么时间前做决定。我的经验是,好的同步机制不是让管理者掌握更多细节,而是让真正需要干预的问题尽快到达决策层。会议结束时必须形成行动项,每个行动项都写清负责人、截止时间和验收方式。
若只是“大家注意跟进”,那它基本不会产生可追踪的管理效果。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/35126
读者评论
文章把项目延期归因从“成员执行力不足”转向目标、责任和依赖管理,这个角度比较客观。尤其是设置唯一直接负责人,对跨部门项目很有参考价值。
六人产品上线案例比较具体,需求确认、设计、开发、测试、发布节点拆分后,确实更容易发现瓶颈。不过文中的耗时数据属于示意,实际落地还需结合团队情况调整。
关于减少无结论会议的建议很实用。即时沟通、异步更新和正式决策会议分别承担不同功能,关键是会议后要留下明确的负责人、截止时间和行动项。
文章提醒不要把所有人拉进所有沟通,这一点容易被忽视。信息分层和权限控制能减少噪声,但前提是关键变更必须有统一记录,避免相关人员遗漏。
五个技巧整体偏流程设计,适合项目负责人建立协作机制。相较只看任务数量,关注交付质量、依赖处理和风险暴露速度,更能反映成员的真实贡献。
