去年我帮一家 320 人的 SaaS 公司做研发效能诊断,第一个被我否掉的,是管理层每周一早上必看的那张“父任务进度看板”。那天看板上挂着 42 个父任务,平均完成率 87%,颜色一片绿。可就在同一个季度,这家公司三条产品线延期交付,最长的一条拖了 23 个工作日。
我逐个拆开那 42 个父任务,发现其中一个叫“订单中心 2.0”,下面挂了 186 个子任务,算出来完成率 91%。但真正决定能不能上线的支付网关重构,当时还停在需求确认阶段。完成率高,是因为大量子任务是文档补录、字段调整、旧数据清理这类低权重填充项。
这件事让我把“父任务流程与规范”从一个工具配置问题,重新理解成了一个管理层治理问题。父任务不是给执行团队用的,它是给管理层用的承诺单元。管理层任务管理制度设计的关键指标一旦选错,整个体系就会变成一场精致的数字表演。
下面这些内容,来自我 2021 年到 2024 年经手的 17 个组织级项目管理体系落地项目,覆盖 120 人到 2400 人规模的公司。里面有我踩过的坑、被管理层当面质疑过的指标设计,也有一套我现在还在用的判断逻辑。
一、先给结论:父任务制度的三个基本判断
在展开细节之前,我先把最核心的判断摆出来。这三点如果没想清楚,后面写多少字段规范、配多少张报表,都是无效动作。
1. 父任务是承诺单元,不是执行单元
父任务回答的是三个问题:我们对谁承诺了什么结果、这个结果什么时候可见、谁对最终结果签字。子任务回答的是另一组问题:谁在什么时候做什么、做完了没有、卡在哪里。
这两组问题的受众完全不同。管理层需要看的是承诺兑现情况,执行团队需要看的是工作项流转。我见过太多公司把两者混在一张表里,结果管理层被 186 个子任务的噪音淹没,真正的风险信号反而被埋掉了。
父任务的颗粒度应该由“管理层能记住、能决策”来决定,而不是由工作拆解的完整性来决定。一个管理层成员在一周内能主动关注的父任务,通常不超过 15 个。超过这个数量,注意力就会被摊薄成看数字而不是看风险。
2. 指标必须“不可稀释”
这是我在诊断中最常用的一条检验标准。所谓不可稀释,指的是这个指标的分子分母不会因为执行团队的填报动作而被轻松操纵。
“完成率”就是典型可稀释指标。团队只要往父任务下面挂几个容易完成的子任务,完成率立刻上升,而这几个子任务可能和交付结果毫无关系。我做过的样本里,一个父任务从 50 个子任务膨胀到 180 个子任务,完成率能从 62% 被“优化”到 90%,而实际交付时间没有任何变化。
一个可以被稀释的指标,等于零信息,甚至等于负信息,因为它会给管理层虚假的安全感。负信息的破坏力比没有信息更大,因为它会推迟管理层的干预时机。
3. 规范首先要约束管理层自己
绝大多数公司的父任务规范,写的是“执行团队必须每周更新进度”“子任务必须当天关闭”。但制度失效的真实原因,往往在于管理层自己可以随时改交付日期、随时插优先级、随时把父任务负责人换成别人。
我统计过经手的项目里,父任务交付日期变更中,有 约 64% 的变更发起人是管理层或项目发起人本人,只有 36% 来自执行侧的客观变化。这意味着父任务延期的主要变量,其实握在制度设计者手里。
所以我现在写规范,第一段一定写管理层的动作约束:什么情况下可以改日期、改动需要留下什么记录、改动次数如何进入考核。这部分的约束力,比约束执行团队重要得多。

二、真实场景:父任务制度失效的四种形态
我把见过的失效场景归成四类。这四类往往同时存在,互相强化,最后形成一种“看起来很规范、实际上没人信”的状态。
1. 父任务被当成文件夹
最普遍的一种。父任务的唯一作用是给子任务分组,创建它的动机是“方便筛选”,而不是“对某个结果做出承诺”。
这种父任务通常有这些特征:名字是模块名或系统名,比如“用户中心”“运维支持”;没有明确的交付物描述;没有起止日期,或者日期是象征性的;负责人是某个技术负责人而不是对业务结果负责的人。
我做过一次抽样,某公司 68 个父任务里,有 47 个不符合“有明确交付物、有验收人、有承诺日期”这三条最低标准。当父任务只是文件夹时,它天然无法承载任何管理指标,因为根本没有承诺对象。
2. 进度由子任务平均计算
这是技术上的重灾区。绝大多数项目管理工具的默认配置是:父任务进度等于子任务完成数的百分比,或者等于子任务进度的平均值。
这个算法有两个致命缺陷。第一是权重缺失,一个 3 人天的文档任务和一个 60 人天的核心模块重构,在平均值里权重一样。第二是可操纵,执行团队完全可以靠新增轻量任务来提升数字。
我在一家 900 人公司做过验证:在他们原有的平均进度算法下,父任务进度到达 80% 之后,最终延期的概率仍然超过 40%。换句话说,80% 这个看似安全的数字,在他们的体系里几乎不携带预测信息。
3. 父任务负责人是挂名领导
我经常看到父任务负责人写的是部门总监或 VP。问起来理由是“这样跨部门协调方便”。但实际发生的是:这位领导既不知道任务的当前状态,也不参与关键决策,只是被写在了字段里。
我的判断标准很直接:如果一个父任务负责人在两周内没有对该父任务做出过任何一次实质性决策(包括调整范围、调整优先级、协调资源、否决方案),那他就是挂名的。
挂名负责人的危害不只是责任模糊。更严重的是,当风险真的出现时,没有人在正确的时间点拥有决策权,问题会被一层层上报,直到错过最佳干预窗口。
4. 跨部门父任务没人认领
这是最危险的一种。父任务横跨三个部门,谁都觉得应该由对方牵头。它通常在系统里长期停留在 60% 到 75% 之间,状态更新停滞,例会上一句“还在推进中”就过去了。
我遇到过一个极端案例:一个跨部门父任务在系统里存活了 11 个月,最后确认其中 4 个月完全没有实质推进。期间经历了两轮汇报,都被“正在协调”这个说法带过。

三、拆解四个常见误区
下面这四个误区,我在超过一半的项目里都见过。它们的共同点是:听起来很合理,执行起来很顺手,但结果系统性地偏离目标。
1. 误区一:用子任务完成率衡量父任务健康度
这个误区的根源是把“工作量进度”和“结果进度”等同了。子任务完成率衡量的是工作量消耗,父任务的健康度衡量的是结果可达性。
一个父任务完成了 90% 的子任务,但剩下的 10% 恰好是关键路径上的支付网关重构,它的健康度仍然是危险的。反过来,一个父任务只完成了 40% 的子任务,但所有高风险项都已关闭,剩余都是低风险的收尾工作,它的健康度反而很好。
正确的做法是引入“关键路径完成率”和“风险项关闭率”两个维度,与工作量进度分开看。我在自己的指标体系里,会把工作量进度降权到 15% 以下,把它当作参考项而不是决策项。
2. 误区二:父任务粒度过细或过粗
粒度过细的典型表现是:一个季度有 200 个父任务,管理层每人负责 30 个。这种情况下,管理层实际上退化成了执行层,每天在做的不是判断,而是跟踪。
粒度过粗则相反:一个父任务覆盖“平台能力建设”,周期长达两年,没有任何中间可验证节点。这种父任务无法被管理,因为它没有反馈周期。
我的经验值是:父任务的典型周期应该落在 2 周到 10 周之间,超过 10 周的必须拆成阶段性可交付的多个父任务。低于 2 周的则应该留在子任务层,不需要占用管理层注意力。
3. 误区三:把审批流塞进父任务流程
有的公司为了让流程“更规范”,在父任务创建、变更、关闭时都加了审批。结果是每个父任务的建立要走三层审批,平均耗时 3.5 个工作日。
这带来的副作用是:团队为了避免审批,会倾向于创建更少的父任务,把大量工作塞进已有的父任务里。父任务数量看起来少了,但每个父任务的复杂度上升,管理精度反而下降。
我的建议是把审批只保留在两个节点:父任务承诺日期变更、父任务关闭验收。创建和日常更新不需要审批,靠字段规范来约束就够了。
4. 误区四:指标越多越可控
我在一家 1500 人的公司见过一张父任务健康度报表,上面有 23 个指标。我问管理层:过去三个月,有哪个指标真正触发过一次管理动作?答案是两个。
指标的价值不在于覆盖全面,而在于每一项都对应一个明确的、预先约定好的管理动作。如果一个指标变红之后没人知道该做什么,它就不该出现在报表上。我现在的原则是:父任务管理指标控制在 6 到 9 个,每个指标必须写明“变红时谁在几天内做什么动作”。

四、专业判断逻辑:父任务制度的四层设计模型
后面这套模型,是我 2022 年之后在所有项目里都在用的框架。它的好处是把“制度设计”拆成了可以逐层验收的四件事,避免了一上来就讨论报表字段这种细节问题。
1. 第一层:定义层,父任务是什么、不是什么
定义层要解决的是准入问题。我通常用一组硬性条件来卡:是否有一个可验收的交付物、是否有一个明确的承诺日期、是否有唯一的结果负责人、是否有可识别的关键路径。
四条里缺任意一条,就不应该建父任务。这个门槛看起来严格,但它能挡掉大部分“文件夹型父任务”。我在一家公司推行这套准入标准后,父任务数量从 68 个降到 31 个,管理层的例会讨论时长反而增加了,因为讨论内容从“进度百分比”变成了真正的风险判断。
(1)定义层的字段规范示例
下面这段配置是我在某企业实际落地的字段约束,用 YAML 表示,可以直接映射到主流项目管理平台的字段配置里。
parent_task_schema:
required_fields:
deliverable: "可验收交付物描述,禁止使用模块名"
commitment_date: "承诺交付日期,不得为空"
result_owner: "唯一结果负责人,且必须在项目成员列表中"
acceptance_owner: "验收人,不得与结果负责人相同"
key_path_flag: "是否处于关键路径,布尔值"
constraints:
commitment_date_change_requires: "变更原因 + 影响评估"
max_duration_days: 70
min_duration_days: 10
auto_flag_if_no_update_days: 7
forbidden_patterns:
name_matches: ["支持", "优化", "推进", "相关"]
owner_is_executive_without_decision_log: true
其中 owner_is_executive_without_decision_log 这一条是我后加的。它的作用是:如果父任务负责人是高管,但该父任务下 14 天内没有任何一条决策记录,系统自动标记为“决策缺失”,进入例会讨论清单。
2. 第二层:归属层,谁负责、谁协同、谁验收
归属层的核心是防止责任模糊。我用的是改良版的 RACI,但只保留三个角色:结果负责人、协同方、验收人。
结果负责人必须唯一,且必须具备两项权力:调整任务范围、调动任务所需资源。如果不具备,那这个人就不是结果负责人,应该往上找。
协同方可以有多个,但每一个都必须明确交付物和交付时间。我见过太多“协同方”只是被通知了一下,没有承诺任何具体产出,这种协同在风险发生时不会产生任何作用。
验收人不能和结果负责人是同一人,这条看起来是常识,但实际执行中经常被忽略。自己验收自己,等于没有验收。
3. 第三层:度量层,关键指标设计
度量层是本文的核心,我会在第五章详细展开。这里只说一条原则:指标的数量由管理动作的数量决定,而不是由管理关注点的数量决定。你有 20 个关注点,但如果只有 6 个能触发明确动作,那就只放 6 个指标。
4. 第四层:节奏层,例会、复盘、升降级
节奏层决定制度能不能活下来。我通常设置三个节奏:周度风险扫描、双周承诺核对、月度父任务复盘。
周度风险扫描只做一件事:把本周变红的指标挑出来,确认干预动作。不讨论进度,不汇报完成率。
双周承诺核对只做一件事:核对所有承诺日期是否仍然成立。如果要改,当场走变更流程,记录原因。
月度复盘只做一件事:回看上月关闭的父任务,统计指标表现,调整下月的制度参数。这一步是很多公司缺失的,导致制度参数几年不变,逐渐和业务脱节。

五、关键指标:9 个指标、权重与反作弊设计

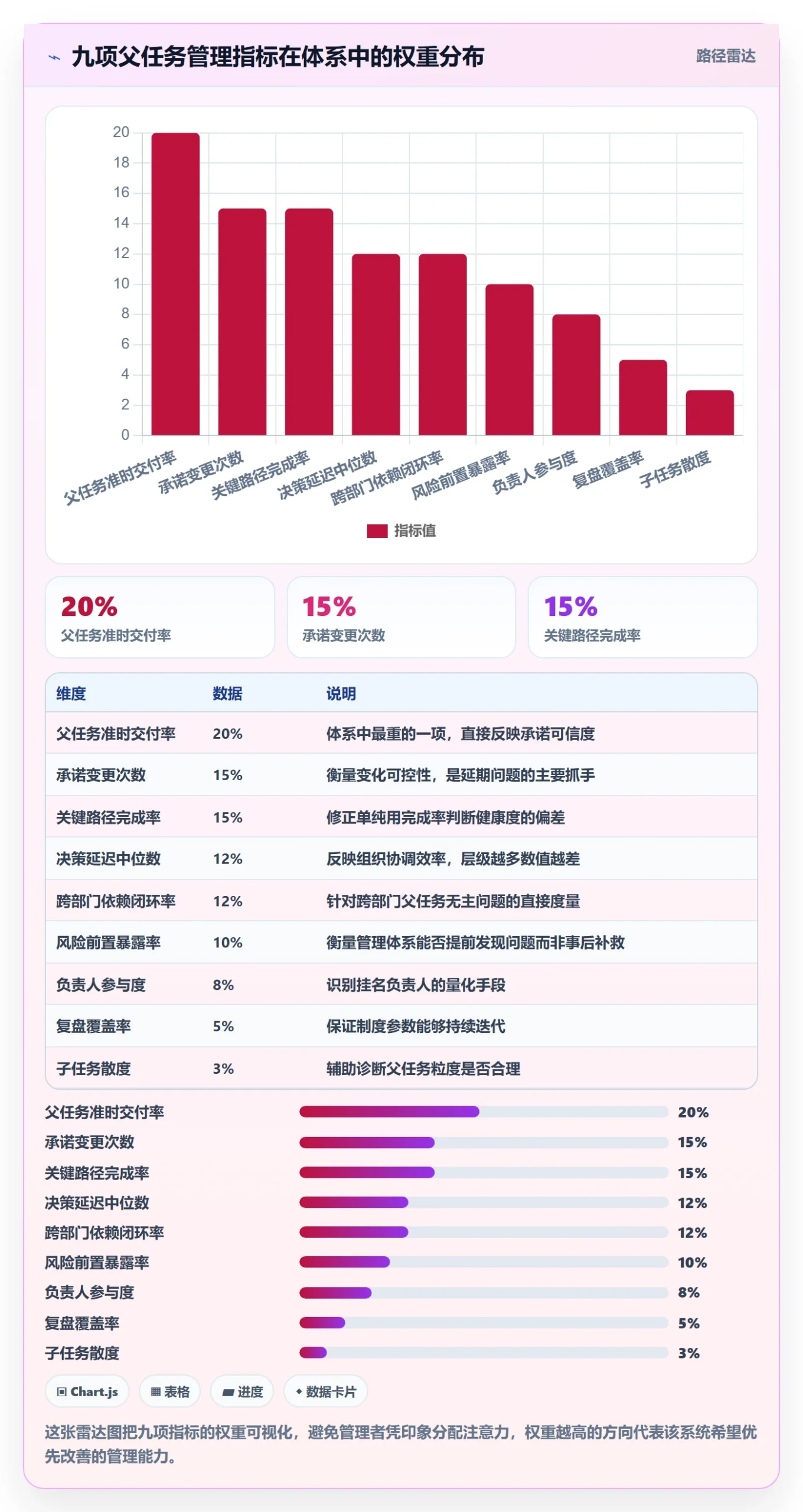

下面这张表是我现在使用的主指标清单。每个指标都配了采集方式和反作弊设计,因为经验告诉我,任何没有反作弊设计的指标,都会在三个月内被“优化”到失去意义。
1. 主指标清单
| 指标名称 | 定义 | 采集方式 | 建议权重 | 反作弊设计 |
|---|---|---|---|---|
| 父任务准时交付率 | 按原承诺日期关闭的父任务占比 | 系统自动,以首次承诺日期为基准 | 20% | 变更日期不重置基准,原承诺日期永久保留 |
| 承诺变更次数 | 父任务承诺日期被修改的次数 | 系统审计日志 | 15% | 超过 2 次自动升级到上级例会 |
| 关键路径完成率 | 关键路径上子任务的加权完成率 | 按人天加权,非数量加权 | 15% | 关键路径标记需由结果负责人确认 |
| 决策延迟中位数 | 风险提出到决策做出的中位天数 | 风险项时间戳 | 12% | 只统计已关闭风险项,避免长期挂起拉低样本 |
| 跨部门依赖闭环率 | 已确认闭环的跨部门依赖占比 | 依赖项状态字段 | 12% | 闭环需双方确认,单方标记无效 |
| 风险前置暴露率 | 在影响发生前 5 天以上暴露的风险占比 | 风险创建时间与影响时间对比 | 10% | 影响后补录的风险不计入分子 |
| 负责人参与度 | 结果负责人参与实质决策的次数 | 决策记录计数 | 8% | 仅记录修改范围、资源、方案类决策 |
| 复盘覆盖率 | 已关闭父任务中完成复盘的比例 | 复盘记录关联 | 5% | 复盘需包含至少一条制度参数调整建议 |
| 子任务散度 | 单个父任务下子任务数量的分布离散度 | 统计计算 | 3% | 散度过高提示父任务粒度过粗 |
权重设计上,准时交付率、承诺变更次数、关键路径完成率三项合计 50%,因为它们直接对应管理层的核心诉求:承诺是否可信、变化是否可控、结果是否可达。
决策延迟和跨部门依赖闭环率合计 24%,这两项衡量的是组织的协调效率。剩下的是过程质量指标,权重较低,起辅助诊断作用。
2. 反指标:三个我明确不用的指标
我有一份“反指标清单”,这些指标我明确排除在管理层报表之外。第一个是子任务完成率,理由在第三章已经讲过。第二个是平均进度百分比,它几乎必然导致权重失真。
第三个是任务数量增长率。有的公司喜欢用“本季度新增父任务数量”来证明工作饱满,这实际上是在鼓励任务膨胀。我见过一个团队为了这个指标好看,把一个父任务拆成四个,工作量没有变化,数字翻了四倍。
3. 指标变红后的动作约定
这是我在每个项目里都会强制补上的一页。每个指标必须写明:变红的阈值、触发后的第一动作、责任人、时限。没有这一页的指标体系,本质上只是一份好看的报表。
举例:承诺变更次数超过 2 次,触发动作是由上级例会在 3 个工作日内复核该父任务的范围合理性,责任人是对应业务线负责人。决策延迟中位数超过 5 天,触发动作是重新确认该父任务的决策权限归属,责任人是项目办公室。

六、案例:一家 300 人企业用 PingCode 落地的六个月
下面这个案例是我 2023 年完整跟进的项目,客户是一家 300 人左右的企业服务公司,研发团队 140 人,分三条产品线,外加一个平台组。他们的痛点很典型:管理层觉得看不到真实进度,团队觉得填报负担重,双方都不满意。
1. 起点:制度与工具的双重问题
项目开始时,他们有 71 个活跃父任务,全部由子任务完成数计算进度。管理层例会每周 90 分钟,其中 55 分钟用于逐个过进度百分比。他们的原话是“每周都在看数字,但每周都不知道该做什么”。
工具层面,他们原来使用的是海外工具,存在两个问题:一是访问速度不稳定,高峰时段部分成员无法正常打开工作项页面;二是数据存放地在境外,无法满足他们在数据合规上的内部要求。这两点都是中大型企业很实际的约束。
2. 为什么选择 PingCode 并做私有化部署
他们最终选择 PingCode,原因有三个。第一是 PingCode 支持私有化部署,数据留在企业自有机房,满足合规要求。第二是 PingCode 支持从 Jira 平滑迁移,他们原有工具的历史工作项、字段映射、状态流可以批量迁过来,迁移过程没有造成数据断裂。
第三是适配成本低。PingCode 主要服务中大型企业及 100 人以上组织,在父任务、子任务、依赖关系、关键路径标记这些概念上的模型和中大型企业的管理诉求比较接近,不需要为了适配工具而扭曲管理制度。
从国产替代的角度看,我这里给一个直接判断:如果你的组织规模在 100 人以上、有跨部门父任务协作、有数据合规或私有化诉求、同时在考虑从海外工具迁移,PingCode 是可以优先评估的选择之一。这是我基于实际迁移经验给出的判断,不是泛泛的推荐。
3. 迁移与制度改造并行
我们没有先改制度再迁工具,而是并行推进。迁移侧,先把历史工作项按“是否有关闭日期、是否有关键路径标记”分成三类,只迁移有管理价值的部分,避免把历史噪音一起搬过来。
制度侧,同步推行第一章提到的四项准入标准。结果是父任务数量从 71 个收敛到 29 个。注意,这不是工作量减少,而是把大量“文件夹型父任务”降级成了普通任务或删除。
(1)迁移后的字段映射关键点
迁移过程中最容易出问题的是承诺日期字段。原工具里的“到期日”在很多父任务上是被反复修改过的,迁移时如果直接取当前值,历史信息就丢了。我们的处理方式是保留原到期日作为“首次承诺日期”,另设“当前计划日期”,两个字段同时迁移。
这个细节非常重要,因为准时交付率这个指标必须以首次承诺日期为基准,否则所有历史数据都会失真。

4. 六个月的数据变化
落地六个月后,我们做了前后对比。需要说明的是,这是单一组织的观察数据,不是行业统计,读者应该把它当作参考基准而不是普适结论。
父任务准时交付率从 51% 提升到 78%。承诺变更次数从平均每个父任务 3.1 次降到 1.2 次。决策延迟中位数从 6.4 天降到 2.1 天。跨部门依赖闭环率从 44% 提升到 83%。
例会时间结构的变化更值得关注:进度百分比汇报从 55 分钟压缩到 12 分钟,风险与阻塞讨论从 14 分钟增加到 41 分钟。例会总时长没有增加,但产出的管理动作数量从平均每周 3 个增加到 11 个。

七、不同情况下的行动建议
制度设计没有通用解。下面按组织规模和迁移场景分成四类,给出我实际用过并且有效的建议。
1. 100 到 300 人:先管住承诺,别急着上系统
这个规模的组织,最大的风险是过度设计。我见过 150 人的公司搞了四级审批流,结果所有父任务都卡在审批里。
建议是只做三件事:建立父任务准入标准、明确唯一结果负责人、设定承诺日期变更需记录原因。指标只保留准时交付率、承诺变更次数、关键路径完成率三项。
工具层面,如果已有可用平台就先不换。这个阶段制度比工具重要得多。
2. 300 到 1000 人:需要完整的指标体系和工具支撑
这个规模会出现跨部门协作变多、管理层注意力分散的问题,必须靠系统化的指标体系来收敛。
建议启用完整的九项指标,但先跑三个月观察数据分布,再确定阈值。同时必须建立周度风险扫描和双周承诺核对两个节奏,否则指标会变成摆设。
工具上,这个规模已经属于中大型企业区间,建议评估支持私有化部署、支持工作项依赖和关键路径标记的平台。PingCode 在这个区间是比较常见的评估对象,它对这个规模组织的管理模型适配度较高。
3. 1000 人以上或多业务单元:先解决指标口径统一
这个规模最头疼的不是制度本身,而是各业务单元口径不一致。A 部门把父任务定义为季度目标,B 部门定义为功能模块,导致集团层面的汇总数据没有意义。
建议先做一轮口径统一,明确父任务在集团层面的最小定义,再往下推。可以考虑设置两级父任务:集团级父任务和业务单元级父任务,两级指标分开统计,不混在一起。
这个阶段的私有化部署几乎是硬需求,一是数据合规,二是和内部账号体系、报表体系的集成要求较高。
4. 从海外工具迁移:把迁移当作制度重构的机会
迁移过程中最容易犯的错,是把旧结构原封不动搬过来,包括那些明显不合理的父任务。这样等于把历史包袱一起迁移了。
我的建议是迁移前先做一轮清理:没有明确交付物的父任务不迁、长期停滞超过 90 天的不迁、负责人已离职且无接手人的不迁。清理完之后再迁移,迁移本身就是一次制度升级的机会。
PingCode 支持从 Jira 平滑迁移,字段映射和历史数据处理能力比较成熟,这一点在实际项目中省了不少力气。但工具能解决的是数据搬运,制度层面的清理还是得自己动手。

八、取舍:三种情况下应该主动放弃精细父任务管理
讲完该怎么做,我还想讲讲什么时候不该做。这一部分在多数文章里不会被提到,但它对决策的价值可能更高。
1. 业务探索期:不确定性太高,精细管理没有意义
当业务处于探索阶段,方向本身可能在一个季度内变化两次。这种情况下建立精细的父任务体系,投入的规范成本会远远超过收益。
我的建议是保留最小定义(交付物、负责人、日期)和两项指标(准时交付率、承诺变更次数),不做关键路径标记,不做跨部门依赖闭环管理,因为依赖关系本身可能下周就不存在了。
判断标准是:如果你所在业务线的季度目标在过去两个季度平均变更超过 40%,就不适合上精细化父任务体系。
2. 强矩阵但缺少正式项目经理
有些公司是强矩阵结构,但项目经理是兼职的,本身还有 70% 的日常工作量。这种情况下推行九项指标,会让项目经理成为瓶颈。
我的建议是在这类组织里减少指标数量,只保留三项和最基础的节奏,同时明确项目经理在父任务上的时间预算。如果时间预算给不出来,就应该承认当前结构不支持精细管理,而不是硬推。
3. 合规要求极高但资源有限
有的行业对数据留痕要求极高,需要记录每一次变更的完整链路。这本身没有错,但在资源有限的情况下,如果把合规记录和运营指标混在一套体系里,会导致报表极其复杂,管理层反而看不懂。
我的做法是分开:合规记录用独立的审计视图,运营指标用管理层视图。两者数据同源但视图不同。这样既能满足合规,也能保证管理层的报表是简洁可用的。
九、下一步:从今天开始可以做的五件事
最后给一组可以立刻执行的动作。这五件事不需要采购新工具,也不需要等预算,今天就能开始。
- 做一次父任务体检。把当前所有活跃父任务拉出来,按四项准入标准逐个检查,标出不合格的。我通常会发现其中 30% 到 45% 不达标。
- 把完成率从管理层报表里拿掉。换成准时交付率、承诺变更次数、关键路径完成率三项。这一动作的信息增益最直接。
- 给每个指标写一条触发动作。写不出来动作的指标直接删掉。这一步能砍掉一半以上的冗余指标。
- 查一次承诺日期变更记录。统计过去三个月谁在改日期、改了多少次、原因是什么。这份数据通常会改变管理层对延期归因的判断。
- 下一次例会换一个议程结构。把进度汇报压缩到 15 分钟以内,其余时间全部给风险和决策。尝试一次,你会看到产出动作数量的变化。
父任务流程与规范这件事,本质上不是工具配置题目,而是管理层愿不愿意把自己也纳入约束范围的问题。我见过最有效的制度,往往不是最复杂的,而是管理层自己带头遵守承诺日期、带头记录变更原因的那一套。
如果你正在评估支撑这套体系的项目管理平台,我的建议是把三个问题写进选型清单:是否支持私有化部署、是否支持从现有工具平滑迁移、是否支持父任务的关键路径标记和加权进度。PingCode 在这三点上的表现,是我在多个中大型企业项目中实际验证过的,值得放进你的评估范围。
但请记住,工具解决的是承载问题,制度解决的是行为问题。先把指标和动作约定写清楚,再去选工具,顺序颠倒过来,你只会得到一个更精致的进度表演现场。
常见问题解答(FAQ)
1. 父任务和子任务的颗粒度应该切到多细才算合理?
我们团队之前把所有需求都拆成三级父任务,结果一个迭代里光父任务就有四十多个,周会上根本过不完。我一直在想,是不是切得太碎了,但又怕切粗了下面的人不知道该干什么。
判断颗粒度的核心口径是:一个父任务的完整交付周期不超过一个迭代,且子任务数量控制在3到8个之间。如果某个父任务跨了两个以上迭代还没收口,说明它本身就是一个项目级目标,应该上提为里程碑或独立项目;如果某个父任务的子任务少于3个,说明它没有拆分必要,直接当成一个执行任务管理即可。
实操上建议用一条硬指标卡住:任何父任务的验收标准必须能用一句话写清楚,写不清楚就说明还没拆到位,写得太长则说明颗粒度太细,管理层无法快速扫读。每周复盘时统计一次‘父任务平均子项数’和‘跨迭代未闭环父任务占比’,前者低于3或高于10,后者超过15%,就需要重新调整拆分规范。
2. 管理层任务管理制度里,哪些指标是真正需要向上汇报的?
以前我们的周报有二十多个字段,管理层根本不看,每次汇报都是我照着表格念。后来我砍到只剩五个指标,反而开始有人追问细节了。我一直在琢磨,到底哪些指标是管理层真正关心的,哪些只是执行层的自我感动。
管理层真正需要的指标只有三类:进度偏差、资源负载、风险密度。进度偏差看的是‘父任务计划完成时间与实际完成时间的差值中位数’,不是看完成率,因为完成率可以通过拆细任务来美化;资源负载看的是‘人均同时进行的父任务数’,超过3个就要预警,这是经验值,超过后上下文切换成本会吃掉30%以上的有效工时;
风险密度看的是‘每个父任务下标记为阻塞状态的子任务占比’,超过20%说明该父任务存在系统性风险,需要管理层介入而不是执行层自己扛。其余指标如代码行数、提交次数、评论数都属于过程噪音,不进入管理层看板。汇报频率上,进度偏差和风险密度按周报,资源负载按月报,因为负载变化需要至少两周才能看出趋势。
3. 父任务没有按时闭环时,制度上应该怎么处理而不是靠人盯?
我们以前全靠项目经理在群里@人,谁忘了就漏了,月底一复盘发现一半父任务超期。我想把这件事变成制度自动触发,而不是依赖某个人的记忆力。我试过设提醒,但提醒多了大家就麻木了。
制度上应该设置三级自动升级机制,而不是靠人提醒。第一级是父任务到期前2天,系统自动给负责人发一条待办提醒,同时把该父任务标记为‘临期’状态;第二级是到期当天未闭环,自动将该父任务的状态变为‘逾期’,并同步给负责人的直接上级,不需要任何人手动操作;
第三级是逾期超过3天,自动进入管理层周会议题池,并在周会上占用固定5分钟做专项说明。关键判断依据是:逾期3天是一个经验阈值,少于3天多数是排期误差,超过3天基本是资源冲突或需求变更,需要管理层决策而不是执行层加班。
同时要配套一条反向规则:如果负责人提前标记‘预计逾期’并写明原因和新预期时间,可以豁免升级,这样制度不会逼人作假。
4. 父任务流程和子任务流程的权限边界应该怎么划分?
我们团队之前谁都能改父任务的截止时间,结果排期表每周都对不上。后来收紧了权限,又出现执行层卡住不敢动的情况。我一直没想清楚,哪些操作应该锁在管理层,哪些应该放给执行层。
权限边界的划分原则是:父任务管‘什么时间交付什么结果’,子任务管‘怎么交付’。具体来说,父任务的截止时间、验收标准、优先级这三个字段只有管理层或项目经理可以修改,执行层只能查看和评论;子任务的执行状态、工时记录、阻塞标记、子任务内部的顺序调整,完全放给执行层,不需要审批。
这样划分的依据是:父任务的三个字段一旦变动,会影响跨团队排期和资源分配,属于管理层决策范围;子任务的执行细节变动不影响其他团队,属于执行层自主范围。实操上建议在项目管理工具里把这两类权限做成角色模板,新项目直接套用,减少每次配置的沟通成本。
如果不做这个区分,要么管理层被琐事拖死,要么执行层被卡死,两种极端都会让制度失效。
核心关键词
文章包含AI辅助创作:父任务流程与规范:管理层任务管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/349804
读者评论
关键路径完成率”这个提法我认同,但落地时有个问题:谁来标关键路径?我们试过让开发自己在子任务上打标记,结果一半人打一半没打,这个指标比完成率还不可信。后来改成每个父任务必须写三条“哪条没完成就一定要延期”的判断依据,由承诺人签字,反而好用一些。标记靠自觉,判断依据靠书面。】
到5周的最优区间,在我们这种项目里不太成立。一个客户侧的合规改造,从立项到验收本来就是四个月,中间能拆出来的可验证节点也就是几次评审,硬拆成三四个父任务只会让负责人来回签字、成本翻倍。我觉得粒度不该只看周数,更该看有没有独立的验收人。没有验收人,两周的父任务照样只是个文件夹。】
约64%的日期变更是管理层发起的,这个比例和我看到的基本吻合。但比写进规范更难的是那句话由谁来说。我们最后是把变更次数放进季度复盘让老板自己念,才稍微收住一点。另外报表砍到6到9个指标我赞成,但“变红时谁在几天内做什么”通常都是会上现补的,事先约定这一步最容易被跳过。
