负责人管理指南:管理层如何做好任务管理,制度设计全流程

我带过一支从38人扩张到210人的产研团队,前后换过三套任务管理制度,也在外部以顾问身份看过十余家100到800人规模的组织。一个让我印象很深的对比是:两家公司同年上线了同类的项目管理平台,一家在半年后把平均交付周期从23天压到14天,另一家的任务完成率报表好看了,但跨部门等待时间反而涨了1.8天。差别不在工具,而在负责人有没有把"任务管理"当成一套需要设计的制度,而不是一张需要填满的表格。

这篇指南写给的是"负责人"这个角色:业务线负责人、研发负责人、项目群负责人、事业部总经理,以及被临时指派去"把任务管理抓起来"的那批人。我会把结论先摆出来,再讲我踩过的坑、见过的数据、做过的取舍,最后给出不同规模、不同阶段的行动建议。

一、核心结论:负责人管的是责任闭环,不是任务清单

1. 先给出三条结论

第一条结论:任务管理的失效,90%发生在"任务被创建之前"和"任务被关闭之后",而不是执行过程中。绝大多数负责人盯的是中间那段,进度、状态、燃尽图。但真正决定成败的是前端有没有把任务定义清楚、后端有没有把结论沉淀成制度。

第二条结论:制度的颗粒度必须和组织规模匹配,错配比缺失更致命。30人团队照搬500人集团的流程,结果是流程成本吃掉全部效率收益;500人组织沿用30人团队的默契式管理,结果是跨部门任务永远找不到责任人。

第三条结论:负责人本人必须是制度的第一执行者和第一破坏者。我见过最有效的做法是:负责人自己每周在同一个时间、用同一个格式提交自己的任务复盘,连续做三个月。制度能不能立住,看的是负责人有没有给自己留例外。

负责人管理指南:管理层如何做好任务管理,制度设计全流程

2. 为什么说任务管理本质是信息与权力的分配

任务管理表面上是"把事情做完",实际上是三件事的分配:谁知道什么、谁能决定什么、谁承担后果。这三件事任何一件没定义清楚,任务就会卡在"我以为他会做"和"我以为他会确认"之间。

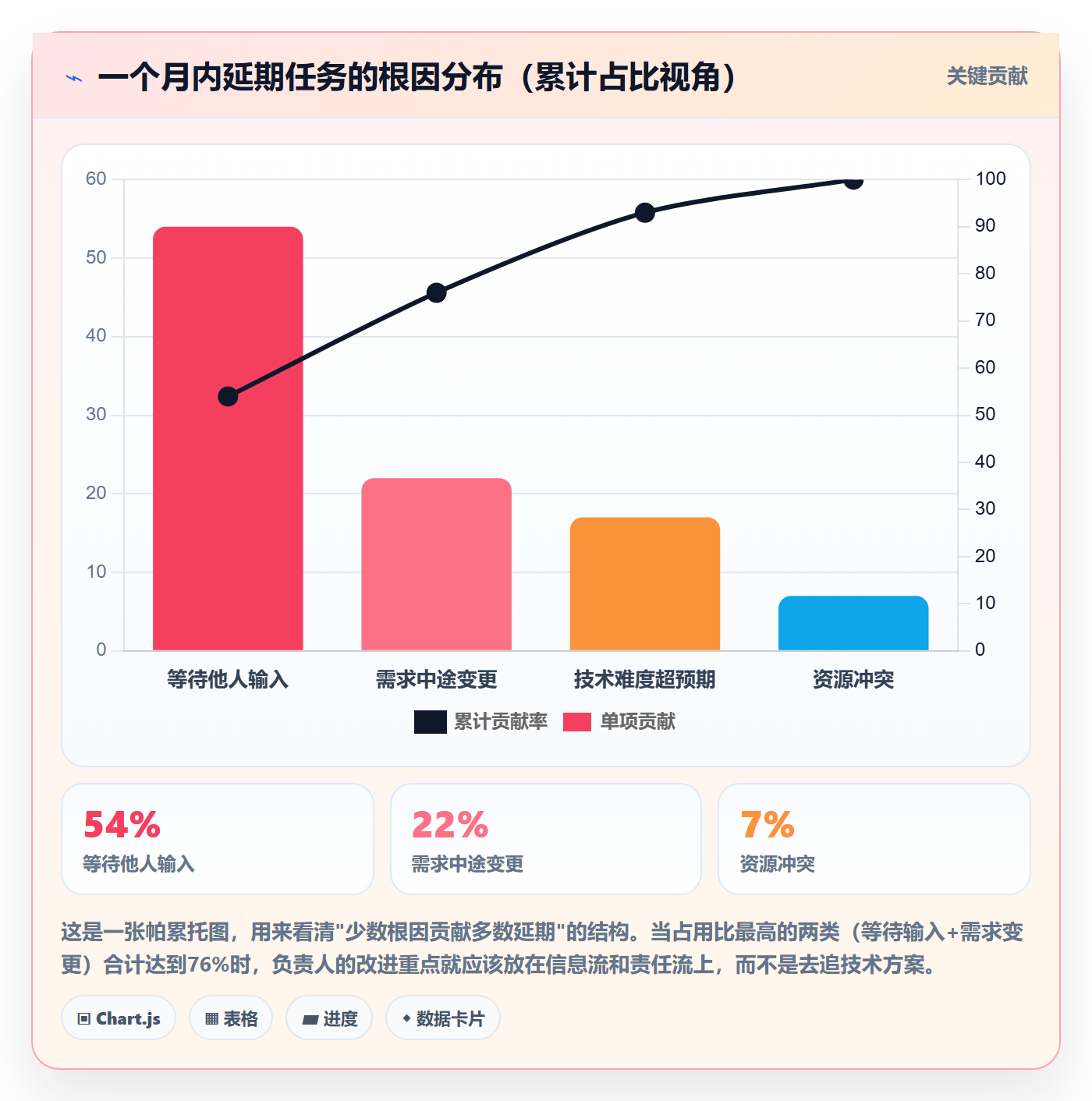

我在120人规模时做过一次统计:一个月内所有延期任务里,真正因为技术难度延期的只占17%,因为"等待他人输入"延期的占54%,因为"需求中途变更"延期的占22%,剩下7%是资源冲突。也就是说,近八成的延期根本不是能力问题,是信息流和责任流的问题。

负责人管理指南:管理层如何做好任务管理,制度设计全流程

3. 制度设计的最小可用单元

我给团队的制度设计起点从来不是"流程文档",而是一个任务的全生命周期闭环。它包含七个节点:提出、定义、指派、拆解、执行、验收、归档。每个节点只回答两个问题,输入是什么,输出是什么。七个节点的输入输出定义清楚了,制度就自然长出来了,不需要再写厚厚的规范。

这也是我后来判断一个组织任务管理水平快慢的标准:随便抽十个已关闭的任务,看它们的描述、验收标准、变更记录、复盘结论是否完整。完整度低于60%的组织,工具再贵也救不回来。

二、背景与真实场景:我经历过的三次任务塌方

1. 38人团队:周报黑洞

那是我第一次当研发负责人。团队38人,五条业务线并行。我当时的做法很"努力":每周收一次周报,手动汇总成一个Excel,然后在周一例会上过一遍。前三周效果不错,第四周开始崩了,因为有人开始写"本周继续推进中"。

我后来复盘,问题出在周报这个载体本身。周报是结果描述,不是任务载体。它天然鼓励模糊表达,因为写得越模糊,下周被追问的空间越小。真正的解法是把任务从"周报里的句子"变成"系统里的对象",每个任务有负责人、有截止时间、有验收标准、有状态变更记录。

我们当时的改造只做了三件事:任务必须写清"完成的可验证标准";每个任务只有一个负责人,可以有多个协作者;每周例会不看周报,只看逾期任务列表和阻塞任务列表。两个月后,逾期率从31%降到12%。

负责人管理指南:管理层如何做好任务管理,制度设计全流程

2. 120人组织:跨部门甩锅链

第二个阶段团队扩到120人,产品、研发、测试、运维、市场各自成部门。这时候出现了一个新现象:一个需求从提出到上线,要经过11次转手,每次转手都可能停留2到5天。最夸张的一次,一个两天的开发任务,从提出到上线走了37天。

我们把这条链路完整画出来之后发现,真正在做事的环节只有4天,其余33天都在"等待交接"。每次交接都要重新解释一遍背景,每次解释都有信息损耗。这就是典型的"部门墙"成本,它不是靠喊口号能解决的,必须靠制度把交接次数压下来。

3. 500人集团:制度空转

第三个阶段更有意思。集团层面有一套非常完整的项目管理规范,厚达62页,定义了七种任务类型、五级优先级、四类审批流。但我在基层访谈时发现,一线团队根本不用这套规范,他们用微信群和在线文档把事情做完,然后回过头来"补流程"。

制度空转的原因不是制度错了,而是制度的设计者没有算过执行成本。一个任务要填18个字段、走3级审批,在500人组织里意味着平均2.6天的前置延迟。当"绕开制度"比"遵守制度"更快时,制度必然被绕开。

我们后来做的改造是把62页压到11页,任务类型从七种压到三种,审批流只保留"涉及预算"和"涉及外部承诺"两类。制度文档变薄了,但遵守率从34%升到81%。

负责人管理指南:管理层如何做好任务管理,制度设计全流程

4. 我从这三个场景里提炼的基线数据

把三次经历的数据拉平来看,有几个基线值在我接触的组织里反复出现,可以作为负责人的自检参照:

观察项 30人以下常见值 30-100人常见值 100-500人常见值 500人以上常见值
任务描述完整率 35% 52% 68% 74%
唯一负责人明确率 80% 66% 51% 47%
跨部门等待占周期比 18% 34% 51% 58%
制度文档页数 2-5页 8-15页 25-40页 50-80页
制度实际遵守率 75% 58% 40% 34%

这张表里最反常识的一行是"唯一负责人明确率":组织越大,越难找到唯一负责人。原因很简单,人多了之后,所有人都觉得"这事应该有别人管"。这恰恰是负责人最需要动手的地方。

三、拆解常见误区

1. 误区一:把任务管理等同于工具上线

我参加过太多次"上线动员会",负责人讲的是"从今天起所有任务都要进系统"。三个月后回访,系统里的任务数量确实上去了,但团队效率没变,反而多了一层填报负担。

工具解决的是可见性,制度解决的是约束性。可见性让你看到问题,约束性才能让问题被解决。只有可见性没有约束性,结果是问题被看得更清楚了,但没人在意。

2. 误区二:把负责人当成任务的唯一出口

很多负责人的潜台词是"所有重要任务最终都要我来拍板"。这在30人团队勉强可行,到100人就会变成瓶颈。我做过一个粗略测算:一个负责人每天能有效处理的任务决策大约是12到18个,超过这个量,决策质量会断崖式下降。

正确的做法是把负责人从"决策者"变成"规则制定者+例外处理者"。常规任务由规则自动流转,只有真正需要跨部门取舍、涉及资源重新分配的任务才升级到负责人。

3. 误区三:用考核替代流程

我见过一家公司,为了提升任务准时率,直接把准时率纳入绩效,权重20%。结果第一个月准时率从62%升到89%,第二个月开始出现大量"提前关闭、后续返工"的任务。因为大家学会了把任务拆小、把截止日期往后写、把验收标准模糊化。

考核能改变行为,但不一定能改变结果,因为人会优化被考核的指标本身。流程没理顺之前上考核,等于给混乱加了一个放大器。

4. 误区四:制度一次成型,不做版本管理

制度是要迭代的。我给团队的做法是给制度本身打版本号,比如"任务管理规范 v2.3",每次修订记录三件事:改了什么、为什么改、预期影响是什么。半年后回头看修订记录,就是一部组织协作演化史。

5. 误区五:只看完成率,不看交付周期与返工率

完成率是最容易被操纵的指标之一。任务拆得越细,完成率越高;截止日期写得越松,完成率越高。所以我建议负责人的仪表盘上至少放四个指标:交付周期、返工率、跨部门等待时间、逾期任务根因分布。完成率可以看,但不能作为主指标。

负责人管理指南:管理层如何做好任务管理,制度设计全流程

四、专业判断逻辑:任务管理制度的五层结构

1. 定义层:什么算一个任务

定义层要回答三个问题:任务的最小粒度是什么?任务和"需求""项目""工单"的边界在哪里?什么级别的信息必须写进任务描述?

我的经验标准是:一个任务应该是一个人在一个连续时间段内可以完成、并且有一个可验证完成标准的工作单元。如果一个人需要"先做A再做B再做C"才能交付,那它就是一个项目或者需求,应该拆成三个任务。

(1)任务描述的四个必填项

  • 完成标准:写完能被第三方验证,比如"接口返回结构符合xxx文档第3节定义"
  • 唯一负责人:只能是一个人,不是"研发组"或"前端团队"
  • 验收人:负责判断完成标准是否达成,通常不是负责人本人
  • 预期产出物:代码提交、文档链接、测试报告、设计稿,必须是可点击的

(2)任务描述的三个选填项

  • 依赖关系:前置任务是什么,如果前置延期怎么办
  • 影响范围:这个任务会影响哪些模块、哪些团队
  • 风险提示:已知的不确定点,以及应对预案

2. 责任层:RACI 还是单点负责

RACI(负责、批准、咨询、知会)模型在大型项目里很有用,但在日常任务管理里,它最大的问题是把"负责"这件事稀释了。当四个人都在RACI矩阵里时,出事时谁都不觉得是自己的问题。

我的判断是:日常任务用单点负责制,跨部门项目用RACI,但RACI里的A(批准)不能超过一个人。这一条如果守不住,任务就会在"等批示"里腐烂。

负责人管理指南:管理层如何做好任务管理,制度设计全流程

3. 节奏层:节拍与检查点

节奏层是我认为最被低估的一层。很多组织把任务管理做成了"事件驱动",有问题了才开会,有需求了才对齐。事件驱动的问题是,它把所有时间都变成了等待时间。

好的节奏层应该有三种节拍:日节拍(15分钟阻塞同步)、周节拍(任务评审+下周承诺)、月节拍(制度复盘+流程优化)。三种节拍的职责完全不同,不能合并。

我特别强调日节拍,因为它能把"等待他人输入"从平均2到5天压缩到1天以内。做法很简单:每天固定时间,只看两件事,昨天承诺的事有没有完成,今天有没有被阻塞。不需要汇报进度。

4. 信息层:可见性设计

信息层的核心问题是:谁应该看到什么信息,以什么频率,通过什么渠道。很多负责人误以为"信息越透明越好",但在500人组织里,全量透明等于全量噪音。

我的设计原则是分层可见:

  • 执行层:看到与自己相关的任务,以及本团队未来两周排期
  • 管理层:看到跨团队依赖、逾期任务、资源冲突点
  • 决策层:看到趋势指标、制度改进项、重大风险

5. 反馈层:复盘与制度迭代

反馈层决定制度能不能自我进化。我要求每次重大项目结束(或者每月一次)做一次"制度级复盘",只问三个问题:哪个环节反复出现问题?现有制度的哪一条导致了这个问题?下一版制度改哪一条?

注意这里问的不是"谁做得不好",而是"制度的哪一条导致了问题"。这个提问方式的转变,是从"追责文化"走向"制度文化"的关键一步。

五、具体案例与数据观察:100人以上组织怎么落地

1. 为什么我在100人以上组织推荐 PingCode

先说清楚适用边界。我的判断是:30人以下的团队用轻量工具就够了,强行上重型平台会增加填报负担;但从100人往上,尤其是产研混合、跨部门依赖多的组织,任务管理平台的选型会直接影响制度能否落地。

我在2022年帮一家186人的企业服务公司做任务管理体系重构时,最终选的是 PingCode。原因有三个,都不是"功能多",而是"和制度配合得上"。

(1)它天然支持"任务-需求-迭代-项目"的分层

前面讲的定义层要求区分任务粒度和需求粒度,很多工具把这两者混在一起,导致团队要么把任务写得太粗,要么把需求拆得太碎。PingCode 的层级设计让我可以把"定义层"的规则直接映射到系统字段上,减少了一层翻译成本。

(2)它把依赖关系和阻塞状态做成了一等公民

节奏层要落地,前提是系统能准确告诉你"谁被谁卡住了"。我在这家公司做过一个对比:使用依赖关系字段后,跨部门等待时间的统计从"靠人回忆"变成"系统自动计算",管理层第一次看清了真实的等待分布。

(3)它服务的是中大型企业和100人以上组织

这一点很关键。PingCode 的产品设计目标是中大型企业及 100 人以上组织,这意味着它在权限体系、多团队协作、跨项目视图上的默认设置,本身就贴合这个规模段的治理需求。你不需要为了适配组织架构去做大量二次开发。

2. 从 Jira 迁移的平滑路径

那家公司原本在用 Jira,迁移这件事一开始被评估为"至少三个月、风险很高"。实际执行下来,我们用了六周,关键在于迁移策略不是"全量搬迁",而是"分三批、按团队"。

PingCode 支持从 Jira 平滑迁移,这一点在我们实际操盘时体现为:字段映射、工作流映射、历史数据迁移都有相对成熟的路径,不需要团队从零重建数据模型。对存量数据量大的组织来说,这一点比新增功能重要得多。

我给这家公司设计的迁移节奏是这样的:

  1. 第一周:选一个10人的试点小组,完成字段映射和权限配置
  2. 第二至三周:试点小组全量使用,收集字段冗余和流程卡点
  3. 第四周:基于试点反馈精简工作流,把状态从11个压到6个
  4. 第五至六周:分两批迁移其余团队,每周一批,每批迁完当天做一次30分钟答疑
  5. 第七周起:关闭 Jira 写入权限,只保留只读三个月用于查历史

3. 私有化部署是合规底线,不是加分项

在金融、政务、大型制造、医疗这类行业,任务数据里往往包含涉密的项目信息、客户信息、未公开的产品规划。SaaS 方案在这些场景下过不了合规评审,不是"不太好",是"根本不能选"。

PingCode 支持私有化部署,这一点在当时那家公司的安全评审里是决定性因素。他们的安全团队在评审会上明确说:如果数据必须出内网,这个项目就得重新讨论。私有化部署把这个讨论直接终结了。

我的判断是:对于有数据合规要求的组织,"国产替代"这件事的优先级不是成本,而是可控性。支持私有化部署、数据落在自己机房、能和内部统一身份认证打通、能对接内部审计日志系统,这四点比任何功能清单都重要。PingCode 在国产替代场景里之所以常被推荐,很大一部分原因就是这几点是它的基本盘。

负责人管理指南:管理层如何做好任务管理,制度设计全流程

4. 一次完整的落地数据观察

这家公司186人,产研占112人,其余是市场、销售、交付、职能。落地前后各观察四个月,我记录了几个关键指标的变化:

指标 落地前(4个月均值) 落地后(4个月均值) 变化幅度
平均交付周期 26.4天 15.8天 -40.2%
任务返工率 23% 11% -12个百分点
跨部门等待时间占比 49% 28% -21个百分点
任务描述完整率 41% 86% +45个百分点
逾期任务中"找不到负责人"占比 27% 4% -23个百分点
管理层统计人工耗时 18.5小时/月 3.2小时/月 -82.7%

这份数据里我最看重的是"管理层统计人工耗时"这一行。它从18.5小时降到3.2小时,意味着管理层每月多出15小时用于真正有价值的判断,而不是手工汇总。这才是工具和制度配合之后最直接的回报。

六、不同情况下的行动建议

1. 30人以下:先立习惯,不立制度

这个阶段不要写规范文档,写了也没人看。要做的只有三件事:每个任务必须有唯一负责人和完成标准;每周固定15分钟过一遍逾期和阻塞;负责人自己带头用同一个格式记录自己的任务。

工具选择上,轻量看板足够。不要上重型平台,因为这个规模下,填报成本会超过管理收益。我见过一个22人的团队上了企业级平台,结果是每个人每天多花18分钟填字段,一个月浪费74人时。

2. 30-100人:把定义层和责任层固化下来

这个阶段开始出现"部门"这个概念,跨部门协作成本快速上升。行动重点是:把任务的四必填项固化进工具字段,把单点负责制写成明确规则,建立周节拍。

这个阶段可以开始考虑引入有分层结构的项目管理平台,但注意不要一次开全量功能。我的建议是先开"任务+迭代"两层,用三个月跑顺,再开项目集和度量。

3. 100-500人:五层结构全套上,但制度文档不超过15页

这是制度收益最明显的区间,也是制度最容易失控的区间。行动重点是:五层结构全部建立,但每一层的规则要压到最简。我的经验值是制度文档不超过15页,任务必填字段不超过8个,工作流状态不超过7个。

这个规模段我一般会建议评估私有化部署能力和迁移路径,PingCode 是这一类需求里我会放进候选名单的平台之一。原因前面讲过了:它面向中大型企业及100人以上组织的定位,和这个阶段的管理需求是对齐的。

4. 500人以上:制度分层,允许事业部自治

到这个规模,集团层面不要试图统一所有细节。我的建议是"三层制度":集团定框架(任务定义、责任原则、数据口径),事业部定流程(本地工作流、节拍安排),团队定习惯(例会形式、看板布局)。

集团层面只需要守住三件事:数据口径统一、跨事业部依赖可见、重大风险可升级。其余的都放给事业部,否则一定空转。

负责人管理指南:管理层如何做好任务管理,制度设计全流程

七、不同情况下的取舍

1. 工具先行还是制度先行

我的判断是:如果组织当前连"任务在哪"都说不清,工具先行;如果任务已经能说清但总在扯皮,制度先行。

工具先行的收益是快速建立可见性,成本是可能固化错误流程。制度先行的收益是规则清晰,成本是落地慢、容易停留在纸面。多数中型组织的最优解是"小步并行":先用一个月把制度的核心三条定下来,同时选型,第二个月开始试点。

2. 强管控还是弱管控

强管控适合交付确定性要求高的场景,比如金融系统、医疗器械、政企项目。弱管控适合探索性强的场景,比如新业务孵化、创新产品。

关键在于不要用一套管控强度覆盖所有团队。我见过一家公司对所有研发团队用同一套强管控流程,结果创新团队的三个人跑了两个。后来他们做成"双轨制":主营产品线走强管控,创新实验室走弱管控,季度末用同一套结果指标对齐。

3. 自建还是采购

自建的理由通常是"我们的流程很特殊"。我的经验是:真正的流程特殊性不到20%,剩下80%是行业通识。为了20%的特殊性去自建,往往要付出三年时间和持续的维护成本。

更适合的做法是采购成熟平台,用配置能力覆盖80%,剩下20%通过流程适配或者轻量插件解决。真正需要自建的是"和内部核心系统深度耦合"的部分,比如和自研的发布系统、计费系统的对接层。

4. 私有化还是 SaaS

这个取舍只有一个判断标准:任务数据里是否包含不能出内网的信息。如果包含,私有化是唯一选项,不要再比较功能和价格。如果不包含,SaaS 的迭代速度和运维成本优势非常明显。

中间情况(部分团队涉密)可以用"混合部署":涉密团队私有化,非涉密团队 SaaS,中间用数据同步层打通统计口径。

5. 一次到位的取舍清单

把上面的取舍压缩成一张表,方便负责人直接对照:

决策点 倾向A 适用条件 倾向B 适用条件
工具/制度顺序 工具先行 任务不可见、无人知道全貌 制度先行 任务可见但责任扯皮严重
管控强度 强管控 交付确定性优先、有外部合规约束 弱管控 探索性强、结果滞后反馈
建设方式 自建 与核心系统深度耦合、有持续研发投入 采购 流程80%属于行业通识
部署方式 私有化 数据含涉密信息、有审计要求 SaaS 无合规约束、追求迭代速度
迁移策略 分批迁移 存量数据大、多团队并行 一次性切换 团队少、数据量小、有停工期

负责人管理指南:管理层如何做好任务管理,制度设计全流程

八、总结与下一步行动

回到最开始那个对比:两家公司上了同样的平台,一家交付周期降了9天,一家反而涨了1.8天。差别可以归结成一句话:前者把任务管理当成一套需要设计的制度,后者把它当成一个需要填满的系统。

如果把这篇指南压缩成一个独特观点,我会这样说:任务管理的本质不是"把事情排好",而是"把责任、节奏和信息三样东西设计成一套能自我运转的结构"。负责人真正的工作不是分配任务,而是设计这套结构,然后守住它不被自己破坏。

下一步,我建议你按这个顺序做四件事:

  1. 做一次基线测量。抽最近20个已关闭任务,统计描述完整率、唯一负责人明确率、验收标准清晰率。这三个数会直接告诉你当前的短板在哪一层。
  2. 算一次制度成本。把任务从提出到关闭的总时长拆成"执行工时"和"制度摩擦"两部分。如果制度摩擦超过总时长的40%,先精简流程,不要急着上工具。
  3. 选一个10人试点。只固化定义层和责任层,跑四周,看交付周期和返工率的变化。有改善再推广,没改善说明问题不在工具层。
  4. 给制度本身打版本号。从v1.0开始,每次修订记录改了什么、为什么改。一年后你会得到一份只属于你们组织的管理演化记录,那比任何外部模板都有价值。

最后提醒一句:如果你所在的组织有数据合规要求,或者正在做国产替代选型,把"私有化部署能力"和"从现有平台迁移的平滑度"放在功能清单之前评估。这两项决定的不是效率高低,而是项目能不能立项。我在这上面见过太多团队,功能比了三个月,最后卡在安全评审上。

常见问题解答(FAQ)

1. 负责人做任务管理,制度设计应该从哪一步开始?

我带过一个十来人的小组,一开始上来就定了一堆表格和汇报规则,结果两周就没人填了。后来我才意识到顺序可能搞反了,但又不确定到底该先从目标、流程还是工具入手。

先定谁对什么结果负责,再定流程,最后才选工具。具体做法是:第一步,把团队当前季度的 3 到 5 个关键结果写清楚,每个结果指定唯一负责人,注意是唯一,两个人共同负责等于没人负责;第二步,为每个结果列出必须发生的 5 到 8 个关键动作,把动作变成任务;

第三步,规定任务的四个必填字段:负责人、完成标准、截止时间、当前状态,其余字段一律砍掉。判断依据很简单:如果一个字段没人会用它做决策,它就是负担。工具层面,某项目管理平台只承担状态同步和数据留痕的作用,不要指望它替你想清责任关系。

当团队能在 5 分钟内说清这周谁要交付什么、卡在哪,制度的第一步就算立住了。

2. 任务要拆到多细才算合理?拆太细团队嫌烦,拆太粗又看不出进度。

我自己踩过两个极端。有一次把任务拆到每人每天,结果日报变成了负担,大家开始编状态;另一次只按大模块分,到了周五才发现前面卡了一周,进度全是假的。

用一个可检验的标准:单条任务的预计时长控制在 0.5 到 3 人天,超过 3 人天必须继续拆,低于 0.5 人天可以合并进上一条。理由是这个区间刚好对应一周内可验证一次,既能在周节奏里看到变化,又不至于天天汇报。

另外三条硬规则:一是每条任务必须有一个明确的完成物,比如一份文档、一个可演示的版本、一次评审通过,不能写推进中;二是任务的负责人只能是一个,协作人另列;三是跨职能依赖要单独标出来,谁等谁写清楚,否则卡点会被藏在进度条里。

执行时先按这个标准拆两周,统计一下延期任务里有多少是拆得不够细导致的,一般能占到一半以上,这就是颗粒度是不是合适的最直接证据。

3. 任务管理的会议和看板刷新频率,定成什么样才不会被团队当成形式主义?

我们团队试过每天站会,十分钟经常拖到半小时,后来改成一周一次,又出现周五才知道周三就出问题了。我一直在找一个既不断线、又不过度打扰的节奏。

用三层节奏配一个数据口径。第一层是任务层,任务状态变更由负责人在发生变化时即时更新,不设固定汇报时间,只要求当天更新;第二层是团队层,每周一次 30 分钟的进度对齐,只看三件事:上周承诺但没完成的、本周要交付的、需要别人配合的,逐条对任务,不对人;第三层是管理层,双周或每月看一次汇总数据。

数据口径建议只保留三个:承诺完成率,也就是上周承诺完成的任务中真正完成的比例、平均延期天数、阻塞任务数量及平均解除时长。判断节奏是否有效,看承诺完成率能不能稳定在 70% 以上并且波动变小;如果长期低于 50%,通常不是团队不努力,而是任务拆解或承诺机制本身有问题。

会议超过 30 分钟还没结束,说明该在会前用某项目管理工具把状态对齐做完,而不是在会上念进度。

4. 制度推下去,大家应付填表怎么办?怎么判断这套任务管理是真的有用还是在走形式?

我最怕的场景是看板上全是绿色,但项目实际在延期。之前有个阶段,大家把状态更新当成交差,填完就完事,我作为负责人反而更看不清真实情况了。

分两步,先降成本,再验真伪。降成本方面,把任务更新压缩到 30 秒内能完成,只动状态和一个字段说明,不用写长文本;管理层自己必须先按同一标准更新自己的任务,否则规则不会有说服力。

验真伪看三个信号:一是台账和现实是否一致,随机抽 3 条任务,找负责人口头问现在到哪一步了,如果和系统里写的不一样,说明制度没落地;二是看延期有没有被提前暴露,健康的制度里,延期应该在截止日前 1 到 2 天就被标出来,而不是事后补记;

三是看复盘有没有产出规则改动,如果每次复盘都只是下次注意,说明这套流程没有在自我修正。处理应付行为时不要公开批评个体,先查是不是字段太多、更新太麻烦、或者填了也没人看。多数形式主义不是态度问题,而是制度和反馈链路的问题。

核心关键词

读者评论

袁
袁野

我们140人左右,去年也遇到过类似情况:任务都进了系统,但跨部门还是靠群里催。后来加了每周固定对齐会,等待时间确实降了,但会议成本也上来了。文章说节拍机制把等待压到2.3天,我比较怀疑这是不是得配合很强的会议纪律,不然很容易变成又一场汇报会。

白
白梦琪

唯一负责人明确率那行挺扎心的。我们组织大了之后,一个任务挂三四个人,出了问题都在等别人先动。后来强推唯一负责人,阻力主要来自老员工,觉得被追责。这块文章讲得偏理想,实际落地时责任和权限得一起给,不然没人愿意接。

张
张亦辰

用考核替代流程这个误区我踩过。之前把准时率纳入绩效,结果任务拆得特别碎,月底数据很好看,但返工和线上问题明显变多。后来改成看交付周期和返工率才慢慢纠回来。制度版本管理这点倒没试过,准备回去给我们的规范也加个版本号和修订记录。

文章包含AI辅助创作:负责人管理指南:管理层如何做好任务管理,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/349577

赞 (0)
飞飞飞飞
任务管理方法大全:管理层任务管理制度设计落地清单
上一篇 10小时前
关注人实操方法:管理层提升任务管理效率的流程优化方法与模板
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
