去年 Q3,我帮一家 180 人的 SaaS 公司做年中复盘,看到一组让我后背发凉的数字:CEO 在 1 月全员会上宣布的“今年把客户成功体系建起来”,在公司任务系统里被拆成了 47 个任务,分布在 6 个部门,挂着 3 个不同的负责人名头。到 9 月底,47 个任务里有 28 个状态是“进行中”,其中 19 个的最后更新时间停留在 6 月之前。

更麻烦的是,当我逐个问“这个任务做完意味着什么”时,18 个负责人里有 11 个给出的是动作描述而不是结果描述,“每周和客户开一次会”“整理一份文档”“推动产品侧优化”。没有人能说清“做完”的判定标准是什么。

这不是执行力问题,也不是工具问题,这是任务拆分的维度选错了。管理层任务拆分的失败,绝大多数时候不是拆得不够细,而是拆到了“谁在忙”而不是“什么会变”。这篇文章我会把手上的复盘数据、踩过的坑和一套可落地的判断方法全部摊开,帮你把任务拆分这件事从“会上分活”变成“可管理的交付结构”。

一、先说结论:管理层任务拆分的四条硬规则

在展开细节之前,我先把结论放在前面。这四条规则是我在 60 多个跨部门任务复盘里反复验证过的,它们不依赖于你用什么工具,也不依赖于团队规模。

1. 拆到“一个人、一个交付物、一个验收标准”

一个任务只能有一个负责人,不能是“XX 团队牵头、YY 团队配合”这种写法。配合关系要表达在依赖字段里,而不是塞进负责人字段。

同时,每个任务必须能回答“交付物是什么”,而且这个交付物必须是名词,不是动词。“推进数据打通”不是交付物,“一张包含 12 个客户字段、每日 8 点更新的客户健康度看板”才是。

验收标准是管理层任务最容易缺失、也最致命的字段。一线任务可以不写验收标准,因为代码能不能跑、测试能不能过本身就是标准;管理层任务没有天然标准,所以必须显式写出来。

2. 拆到“能被估算”,而不是“能被描述”

我见过太多团队把任务拆得很漂亮,但每个任务都估不出工时。判断标准很简单:让一个不参与这个任务的人,在只看任务描述的情况下,能给出一个误差在 ±50% 以内的工时区间。如果做不到,说明这个任务里还藏着未拆解的决策点。

管理层任务的合理工时区间,比一线任务大得多。一线开发任务通常落在 4 小时到 3 人天之间,而管理层任务我建议控制在 2 到 10 人天。低于 2 人天的管理层任务,管理成本会超过它的价值;高于 10 人天,你就失去了通过进度反推风险的机会。

3. 拆到“依赖可见”,而不是拆到“人人有活干”

管理层任务的最大风险从来不是工作量,而是依赖。市场等产品、产品等数据、数据等 IT 开权限,这些依赖如果不显式建模,就会在真正卡住的时候才被发现。

我建议用有向无环图(DAG)的思维去组织依赖关系,而不是用列表。列表只能表达顺序,不能表达“A 和 B 同时等 C,而 D 只等 B”这种结构。在项目管理系统里,依赖关系应该是字段,不是备注里的一句话。

4. 管理层要先拆自己的任务,再拆别人的

这是我最坚持的一条。当一个管理者要求团队“把任务拆细一点”时,如果他自己那一条“完成组织架构调整”还挂在那里半年没动,团队很快就会学会表演式拆分。

管理层的任务往往才是真正的关键路径。你的“决策是否拍板”,可能决定下游 30 个任务能不能启动。先拆自己,是一种管理信号,也是一种风险排查。

任务拆分最佳实践:管理层任务管理入门指南,常见问题

二、为什么管理层的任务拆分和一线执行层不是一回事

把一线任务的拆分方法直接套用到管理层任务上,是很多团队翻车的起点。两者的输入、约束和失败模式都不一样。

1. 管理层的输入是“模糊目标 + 政治约束”

一线任务的输入通常是明确的需求文档或缺陷单,边界相对清晰。管理层的输入往往是一句话:“把交付效率提上去”“今年要做出海”“客户成功体系要建起来”。

这些目标的问题不在于模糊,而在于它们天然携带多个利益相关方的不同解读。CEO 说的“出海”可能是收入结构,销售总监理解的“出海”可能是渠道铺设,产品负责人以为的“出海”可能是多语言版本。任务拆分的第一价值,不是分配工作,而是把不同人的解读逼到同一个桌面上对齐。

所以我在做管理层任务拆分时,第一步从来不是写任务,而是写“这句话在三个不同角色眼里的含义”,把分歧显性化。

2. 我三次踩坑的完整记录

(1)2019 年,我主导一个 45 人的增长项目,把目标拆成 30 个任务分给 6 个小组。三个月后复盘,30 个任务完成 22 个,但核心指标只涨了 4%。原因是所有任务都是“活动型任务”,发多少篇内容、跑多少场活动,没有任何一个任务对结果负责。

(2)2021 年,我把任务拆到极细,一个战略项目拆出 120 个子任务。结果是团队每天在更新状态上花掉 40 分钟,项目经理变成了状态收集员,而真正的风险,第三方数据接口的授权审批,因为被拆散在 5 个任务里,反而没有人看到全貌。

(3)2023 年,我尝试只拆到“季度目标 + 月度检查点”的粒度,把执行细节完全交给团队。结果是跨团队的接口全部错位:A 团队 7 月才需要的数据,B 团队 5 月才刚开始采集,中间两个月的空窗没有任何人管。

三次踩坑的共同结论是:拆分的粒度不是问题,拆分的“维度”才是问题。按活动拆、按动作拆、按部门拆,都会失败;按交付物和依赖拆,才可能成功。

3. 管理层任务的三分法:承诺型、探索型、运营型

这是我觉得最实用、也是最少被讨论的一个区分。管理层手里的任务根本不是同一种东西,用同一套拆分方法处理它们必然出错。

承诺型任务:有明确对外交付时间和对象,比如“6 月 30 日前完成 ISO 27001 认证”。这类任务必须拆到可验收、可倒排期,任何不确定性都要显式列为风险。

探索型任务:目标是获取信息而不是交付成果,比如“验证东南亚市场是否值得投入”。这类任务不要拆成执行步骤,而要拆成“假设,验证方式,判断标准”三件套,并且明确“什么结果会导致我们放弃”。

运营型任务:周期性重复发生,比如月度经营分析会、季度绩效校准。这类任务的关键不是拆解,而是固化模板和责任人轮转机制。

把探索型任务当承诺型拆,团队会为了交付而交付,做出一个漂亮但没人用的报告;把承诺型任务当探索型管,到了截止日期才发现根本没有交付物。先给任务分类,再决定拆分方式,这一步不能省。

任务拆分最佳实践:管理层任务管理入门指南,常见问题

三、拆解常见误区:七个我复盘过的坑

下面七个误区,几乎每一个我都在真实项目里见过,其中四个我自己也犯过。它们的共同特点是:在拆分的那一刻看起来都很合理,代价要到两三个月后才显现。

1. 按“人”拆而不是按“交付物”拆

这是最高频的问题。“张三负责数据部分,李四负责前端部分”,看起来分工明确,实际上把交付物切碎了。数据部分什么时候算做完?前端部分依赖数据到什么程度?没有交付物定义,这两个问题永远没有答案。

正确的顺序是:先确定交付物,再匹配人。如果某个交付物找不到合适的负责人,那是一个组织能力问题,不应该通过模糊任务描述来掩盖。

2. 把“沟通协调”当成一个任务

“与相关部门沟通对齐方案”这类任务,我建议直接删掉。它不是交付物,它是所有任务都必须附带的行为。真正需要被管理的是“对齐后产出的那份共识文档”,而不是“沟通”这个动作。

如果一件事的核心产出确实就是共识,那也要写清楚:谁签字、签在哪份文档上、什么时候签。

3. 拆到 8 小时以下就停下

有些团队走向另一个极端,把管理层任务拆成 4 小时的颗粒度。结果是三层子任务嵌套,每周要花大量时间维护状态。

我的经验值是:管理层任务的拆分深度以“能识别出独立风险”为界,不以“能填满一天”为界。一个任务如果它的主要风险和其他任务完全一样,就不需要再拆。

4. 只拆执行,不拆验收

这是我在第一节就强调过的问题,但值得在这里再说一次,因为它造成的损失最大。一个没有验收标准的任务,本质上是一个无限期的开放任务。

我在项目里推过一个硬性规则:没有验收标准的任务不允许进入“进行中”状态。这条规则刚开始被抱怨最多,但也是被保留下来最多的一条。

5. 认为“拆分粒度越细,控制力越强”

这是个反常识的判断:拆分粒度和控制力之间不是线性关系,而是一条先升后降的曲线。拆得太粗,你失去可视性;拆得太细,你失去判断力,因为噪音淹没了信号。

当任务数超过团队人数的 3 到 5 倍时,我通常建议先停下来做一次合并,而不是继续往下拆。

6. 拆完就冻结,不允许变更

拆分结果是假设,不是事实。项目进行到 40% 时发现某个依赖不存在,正确的做法是修改任务结构,而不是硬着头皮执行原计划。

我的做法是设一个“结构变更窗口”:每个迭代或每个双周,允许集中调整一次任务结构,其余时间不允许随意改动。这既保护了稳定性,也保留了修正空间。

7. 用工具能力代替管理判断

见过一些团队,上了功能很强的项目管理平台,就把拆分工作完全交给工具模板。工具能给你工作项层级、能给你自定义字段,但它不知道你的业务里哪个依赖最危险。

工具解决的是“拆分结果能不能被看见”,管理判断解决的是“应该按什么维度拆”。顺序搞反了,再贵的工具也只是把错误的结构记录得更整齐。

误区 表面症状 真实代价 修正动作
按“人”拆分 任务负责人清晰、交付物模糊 跨部门接口错位,返工率上升 先写交付物,再匹配负责人
把沟通当任务 任务列表里大量“协调”“对齐” 状态长期停留,无法判定完成 改为“产出共识文档并签字”
拆到 8 小时以下 子任务嵌套三层以上 维护成本吃掉管理带宽 按风险边界决定拆分深度
不写验收标准 “进行中”任务长期不动 无法判定完成,责任难以界定 验收标准设为必填字段
认为越细越可控 任务数远超团队人数 噪音淹没风险信号 任务数超过人数 5 倍时合并
拆完就冻结 明知假设失效仍继续执行 资源浪费在错误路径上 设置双周结构变更窗口
工具代替判断 结构整齐但业务对不上 工具投入无法转化为交付改善 先定维度,再配工具字段

任务拆分最佳实践:管理层任务管理入门指南,常见问题

四、专业判断逻辑:粒度是否合适的五个检验

很多人问我“到底该拆多细”,这个问题没有绝对答案,但有一组可执行的检验。任何一个任务只要不能同时通过下面五项检验,就说明它还不到位。

1. 交付物检验

问一个问题:“这个任务完成后,我会拿到什么东西?”如果答案里出现的是动词(推进、优化、支持、协调),而不是名词(一份文档、一个看板、一个已签署的合同、一套已上线的流程),说明交付物不明确。

更严格一点:交付物最好能被一个第三人独立检查。如果不能,说明它还是一个主观判断。

2. 估算检验

找一个不参与该任务的人,让他只看描述给出工时区间。如果他的区间跨度超过 3 倍(比如 3 天到 10 天),说明任务里还有未拆解的决策点或者隐藏依赖。

这个方法我在无数次评审里用过,效果比让负责人自己解释要好得多,因为外部人没有“我知道大概怎么回事”的错觉。

3. 依赖检验

每个任务要能回答三个问题:我依赖谁?谁依赖我?如果我延迟 5 天,谁会受影响?三个问题里有任何一个答不上来,就说明依赖关系没有被完整建模。

依赖检验的价值在于提前暴露关键路径,而不是在项目延期后追责。我通常会把依赖关系画成一张图,然后找那些“入度为零且出度很高”的节点,它们是最容易成为瓶颈的地方。

4. 验收检验

验收标准要满足两个条件:可观察、可争议。可观察意味着有明确的观察方式(数据、文档、签字、上线),可争议意味着存在“没达到”的可能性。

“提升客户满意度”不是验收标准,因为它不可观察;“客户满意度调研分数从 7.2 提升到 8.0,调研样本不少于 200 份”是可观察的,而且存在没达到的可能,这才是合格的验收标准。

5. 复盘检验

最后一个检验是:这个任务在结束后,能不能用来回答“我们当初的假设对不对”。如果一个任务做完之后,除了“做完了”之外学不到任何东西,它对组织能力的积累价值就很低。

我倾向于在每个任务里加一个“复盘问题”字段,只写一句:如果重来一次,我们最应该改变什么?这个字段在任务完成时才填,成本很低,但积累了组织记忆。

6. 一个可直接套用的任务描述模板

下面这个结构我用了三年,覆盖过研发、市场、供应链、职能等多种场景。写成结构化格式是为了说明字段之间的关系,你在实际工具里把它落成字段即可。

task:
name: 客户成功体系第一阶段上线

任务拆分最佳实践:管理层任务管理入门指南,常见问题

五、案例与数据观察:在 PingCode 上重构一个 300 人研发组织的任务树

前面讲的都是方法,这一节我把一个完整的落地过程摊开讲。案例主体是一家 300 人规模的研发组织,5 条产品线、12 个 Scrum 团队,业务横跨金融和制造两个行业,对数据不出内网有硬性要求。

1. 改造前的状态:三层结构混用,字段形同虚设

他们当时已经在用项目管理平台,结构上其实是四层:史诗、需求、任务、子任务。但实际使用中,团队的划线方式是“大需求叫史诗,小需求叫任务”,层级之间没有稳定的语义差别。

更关键的是两个缺失:一是没有“验收标准”字段,完成判定靠负责人自己说;二是依赖关系全靠备注,评审会上用口头方式确认。我抽查了 60 个跨团队任务,其中 23 个存在未被记录的依赖,占比接近 38%。

还有一个隐性成本:因为结构不稳定,他们的迭代承诺达成率长期在 60% 上下浮动,团队形成了“反正估不准”的心理预期,估算这件事本身被放弃了。

2. 具体做法:把维度固定下来,把字段变成纪律

(1)重定义工作项类型语义。史诗层只放跨季度、跨产品线的战略主题;需求层只放可验收的用户价值单元;任务层只放单人可完成的交付切片;子任务层只用于技术实现拆解,不用于管理层可见范围。

(2)把“验收标准”设为需求层和任务层的必填字段。这一条阻力最大,我们花了两周时间做培训,并且给出了 12 个写得好的范例和 6 个反例。

(3)把依赖关系从备注迁移到结构化字段,并且配置了关键路径视图。项目经理每周一只看两张图:本周新增依赖、本周阻塞依赖。

(4)区分迭代与里程碑的用途。迭代用于团队节奏,里程碑用于跨团队对齐,避免用同一个时间容器承载两种完全不同的管理意图。

(5)明确升级路径。当依赖阻塞超过 3 个工作日,自动升级到产品线负责人;超过 5 个工作日,升级到项目管理办公室。这条规则让很多原本会烂在群聊里的问题被显性化。

顺便说一句,他们选择 PingCode 的一个重要原因是私有化部署,代码、需求文档和客户数据必须全部留在内网,这对金融和制造客户是硬约束。另外他们此前长期使用 Jira,历史项目、附件、字段和权限关系需要平滑迁移,迁移过程的完整性直接决定了这次改造能不能被团队接受。对中大型组织来说,工具选型的核心不是功能多少,而是能不能承接你已有的管理资产。

3. 三个季度的数据变化

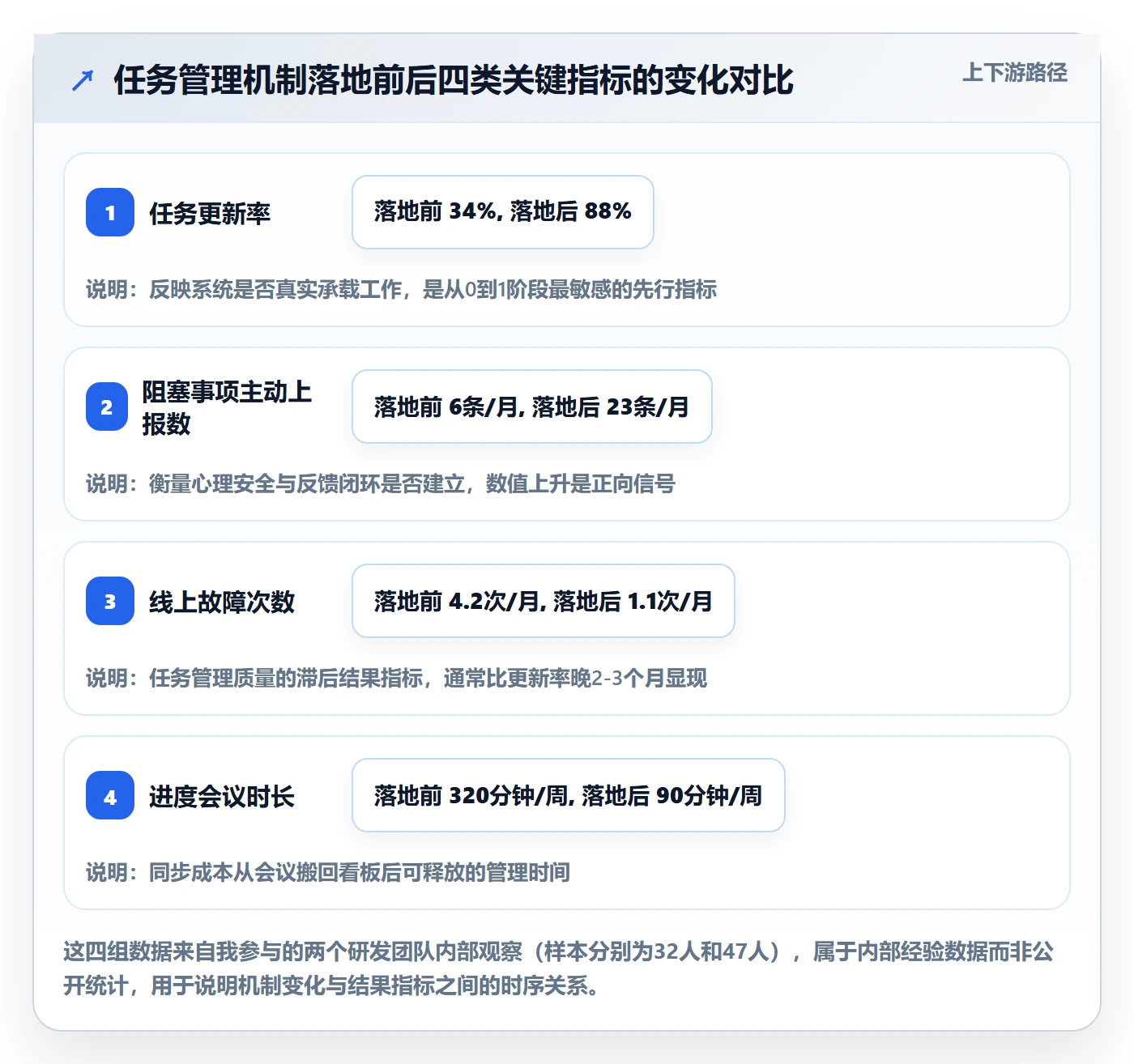

下面这组数据来自我为他们做的前后对比记录,口径统一为“改造前 3 个月”与“改造后第 2 到第 4 个月”,已做脱敏处理。这是单案例样本,不能直接当成行业基准,但趋势值得参考。

指标 改造前(3 个月均值) 改造后(3 个月均值) 变化
需求平均交付周期 34 天 22 天 -35.3%
迭代承诺达成率 61% 84% +23 个百分点
跨团队依赖漏检(起/季度) 24 起 7 起 -70.8%
任务状态更新及时率 42% 79% +37 个百分点
人均每月状态维护耗时 6.5 小时 3.2 小时 -50.8%
验收标准缺失率 74% 6% -68 个百分点

有两个结果超出了我的预期。第一是人均状态维护耗时反而减半,我原以为增加字段会加重负担,实际是因为结构稳定之后,重复沟通和返工减少带来的净收益。第二是交付周期的改善主要来自依赖漏检下降,而不是单个任务执行变快。

这印证了我在第一节的判断:管理层任务的效率瓶颈在接口,不在个体。你花在处理依赖上的每一分钟,回报都高于花在催促个体上的十分钟。

4. 私有化部署与历史迁移的取舍点

如果你所在的组织也在考虑类似改造,有两个决策点需要提前想清楚。

第一是部署形态。涉及客户数据、源代码、财务信息的组织,私有化部署基本是硬需求,代价是运维成本和升级节奏由自己承担。如果你的业务不涉及敏感数据,SaaS 形态的迭代速度和运维负担会友好得多。

第二是历史数据迁移。我的建议是迁移结构,慎重迁移状态。历史项目的工作项、字段、附件、权限关系应该完整迁移,因为它们是组织记忆;但已经关闭的历史迭代里的状态流转,不必强行还原成新流程,否则你会把旧流程的混乱一起带进新体系。

任务拆分最佳实践:管理层任务管理入门指南,常见问题

任务拆分最佳实践:管理层任务管理入门指南,常见问题

六、不同情况下的行动建议

方法是一样的,但落地节奏必须跟组织规模匹配。下面是按团队规模分档的建议,你可以直接对号入座。

1. 10 人以下团队:不要建体系,建习惯

这个规模下,任何流程都会被沟通成本抵消。你唯一需要养成的习惯是:每个任务写清楚交付物和负责人,两句话就够。

不要引入多层工作项,不要设置复杂的自定义字段,不要做依赖图。你们的依赖关系靠每天站会就能覆盖。这个阶段的目标是让“交付物”这个概念成为团队默认语言。

2. 10 到 50 人团队:建立任务层的最小标准

开始需要结构了。建议设两层:需求层和任务层,任务层强制两个字段,交付物、验收标准。依赖关系可以先用简单的“阻塞”标记,不必上关键路径视图。

这个阶段最容易犯的错是过早引入史诗层,导致大家为了“看起来完整”而把中等需求塞进战略层。等你有超过 3 条独立产品线时再考虑加这一层。

3. 50 到 200 人团队:把依赖当成一等公民

这是管理复杂度快速上升的区间,跨团队接口开始成为主要风险来源。建议做三件事:一是依赖关系结构化成字段;二是设立每周一次的依赖评审,只看阻塞项;三是把验收标准的完备率作为流程健康度指标之一。

这个规模下,工具的选择开始有实际影响。如果你需要私有化部署、需要从既有平台平滑迁移历史项目,那要提前评估迁移方案,因为迁移失败会让整个改造失去团队信任。PingCode 在这类场景里是比较常见的选择,它面向中大型企业、支持私有化部署,同时提供从 Jira 迁移的路径,对 100 人以上组织的历史资产承接比较友好。

4. 200 人以上或集团型组织:先统一语言,再统一工具

这个规模下的失败往往不是工具问题,而是各业务单元对“任务”“需求”“史诗”的定义各不相同。上来就统一工具的后果是,所有人在同一个系统里用不同的语言说话。

我的建议是先做一轮“术语对齐工作坊”,把四层工作项的定义、边界和典型例子写成文档,各方签字确认,再去做工具配置。这一步会多花两到三周,但能省掉后面半年的扯皮。

同时建议配置升级路径和度量看板:依赖阻塞超时自动升级、验收标准缺失率周报、任务数与团队人数比值监控。这三个指标能提前预警大部分结构性问题。

任务拆分最佳实践:管理层任务管理入门指南,常见问题

七、不同情况下的取舍

讲完建议,必须讲取舍。任何管理动作都有代价,只说好处的方法论是不负责任的。下面五组取舍是我在实际项目里反复遇到的。

1. 粒度精细度 vs 管理带宽成本

拆得越细,可视性越强,但维护成本上升。我的经验拐点在“任务数 = 团队人数 × 3 到 5 倍”。低于这个区间,你可以放心增加粒度;高于这个区间,每增加一个任务,带来的噪音多于信息。

如果组织正处在高压交付期,我建议主动放宽粒度,把管理带宽留给风险处理。如果处在复盘改进期,可以适当收紧粒度,换取更清晰的度量。

2. 标准化 vs 业务灵活性

统一的任务结构便于横向比较和资源调配,代价是某些业务单元的个性化需求被压制。我的判断原则是:涉及跨团队协作的部分必须标准化,团队内部的执行拆解可以自由。

具体做法是划定一条线,需求层及以上强制统一,任务层及以下允许团队自定义字段。这条线让跨团队对齐和团队自治可以共存。

3. 工具强度 vs 流程纪律

买一个功能强大的平台,和让团队真正按纪律使用它,是两件事。我见过太多组织花大价钱采购,最后只用到 20% 的功能,因为配套的纪律没有建立。

如果你的组织纪律基础较弱,建议先用最小功能集跑三个月,把“验收标准必填”这一条真正落地,再逐步增加依赖管理和度量看板。工具的价值是被流程纪律激活的,不是被功能清单激活的。

4. 私有化部署 vs SaaS 的运维负担

私有化部署解决了数据合规和内部审计问题,代价是版本升级、环境维护、备份恢复都需要自己承担人力。粗略估算,一套中等规模私有化环境,每月需要 0.3 到 0.5 个专职人力维护。

判断标准很直接:如果你的业务涉及客户隐私数据、源代码资产或行业监管要求,这项成本是必须付的;如果不涉及,把这部分人力投到流程建设上,回报可能更高。

5. 一次拆分的收益 vs 持续维护的成本

任务拆分不是一次性动作。结构会腐化,字段会空置,依赖会过期。你需要为“维护”预留时间预算。

我的建议是每两周安排一次 60 分钟的结构维护会,只做三件事:合并过细的任务、补齐缺失的验收标准、清理失效的依赖。不做维护的拆分成果,平均在 6 到 8 周后开始失效。

任务拆分最佳实践:管理层任务管理入门指南,常见问题

八、常见问题

1. 任务拆分应该由谁来做,管理者还是执行者?

我的答案是分层做。目标对齐和交付物定义由管理者主导,因为只有他们清楚业务意图和对外承诺;实现路径的拆解由执行者主导,因为只有他们知道技术约束。

两者之间需要一个交接点,我通常用一场 60 分钟的“拆分会”完成:管理者讲清交付物和验收标准,执行者当场提出依赖和风险,会议结束时任务结构定稿。

2. 管理层任务一天只有 2 小时可用,拆成 8 人天还有意义吗?

有意义,但要换算。8 人天的管理层任务不等于 8 个工作日,它可能要横跨 4 到 6 周。关键是把任务拆成可以“插入碎片时间”的片段,并明确哪些片段需要大块专注时间。

我通常会在任务里加一个“专注需求”标记,区分“需要半天不被打断”和“可以随时处理 30 分钟”。这个标记能显著提升时间利用效率。

3. 探索型任务怎么拆才不失控?

不要按步骤拆,按“假设,验证,判断”拆。一个探索型任务应该包含:我们相信什么、用什么方式验证、什么样的结果会让我们继续或放弃。

时间盒是必需的。我给探索型任务的默认上限是 4 周,超过 4 周必须给出中期结论并重新决策。没有时间盒的探索型任务,最后会变成没有截止日期的承诺型任务。

4. 验收标准写不出来怎么办?

大多数时候不是写不出来,而是这个任务本身还没想清楚。我的处理方式是反向提问:“如果这件事失败了,我们靠什么知道?”这个问题能逼出可观察的指标。

如果确实找不到可观察指标,那说明这个任务应该被降级为“探索型”,改用假设验证的方式管理。

5. 任务拆得越细,团队成员会不会觉得被过度管理?

会,而且这是真实的风险。区别在于你拆的是什么。如果你拆的是“怎么做事”,团队会抵触;如果你拆的是“交付什么、什么时候验收”,团队通常欢迎,因为这减少了返工。

我的做法是把拆分结果公开透明,并且允许团队在任务层以下完全自治。让团队看到结构化带来的好处,比任何宣讲都有效。

6. 现有工具不支持依赖字段和验收标准字段怎么办?

先做减法:如果工具只支持标签,就用标签体系承载“验收标准是否存在”的标记;用任务描述的固定模板承载验收标准内容。这不够优雅,但能先跑起来。

如果组织规模已经超过 100 人,且存在跨团队依赖管理、私有化部署或历史数据迁移需求,那么换一套能承载结构化字段的平台就值得考虑了。评估时重点看三件事:工作项层级是否可自定义、依赖关系是否是结构化字段、有没有完整的数据迁移方案。

7. 拆分之后任务数量暴涨,怎么处理?

先做一次合并。判断标准是:如果两个任务的负责人相同、验收标准相同、风险来源相同,就应该合并成一个。

同时检查是否有任务被拆到了“动作”层级。“准备会议材料”“发送邮件”这类任务不应该出现在管理层视图里,它们属于个人待办,可以用独立的清单管理。

8. 如何衡量任务拆分的改进效果?

我建议只用三个指标起步:验收标准缺失率、跨团队依赖漏检数、迭代或周期承诺达成率。前两个反映结构质量,第三个反映结构质量带来的结果。

不要一开始就上十几个指标,那会让改进动作失焦。跑三个月稳定之后,再补充交付周期和人均维护耗时这两个成本指标。

9. 远程或分布式团队在拆分上有什么额外注意点?

分布式团队对书面结构的依赖远高于同地团队,因为缺少走廊沟通这种非正式对齐渠道。所以任务描述的完整度要求要更高,依赖要更早显式化。

另外建议把“验收标准的时区归属”写清楚,跨时区的截止时间如果不标时区,会制造大量本可避免的争议。

10. 任务拆分和 OKR 是什么关系?

简单说,OKR 回答“为什么要做”,任务拆分回答“做什么、谁做、什么时候算做完”。两者不该混在一套结构里。

我见过把 KR 直接当成任务写给团队的组织,结果是 KPI 化的 KR 和碎片化的执行,两边都失真。更合理的做法是:OKR 独立管理,任务结构里通过字段关联到对应的 KR,保持松耦合。

九、下一步:这周可以做的三件事

写到这里,我想把整篇文章压缩成三个可以立刻执行的动作。方法论的价值的全部在于落地,不在于读起来是否顺畅。

第一件事:挑出你手上最让你焦虑的一个跨部门任务,重新写一遍它的交付物。不要改结构,只改描述。把动词改成名词,看看你能不能写出来。如果写不出来,你就找到了问题的真正位置。

第二件事:给这个任务补一条验收标准,并且找一个不参与该任务的人读一遍。如果他能说出“什么情况算没完成”,这条标准就合格了;如果他说不出来,继续改。

第三件事:把它的依赖关系列出来,问三个问题,我依赖谁、谁依赖我、我延迟五天会影响谁。把答案写下来,发给相关的人确认。这一个动作,往往就能暴露出你之前完全没意识到的关键路径。

最后我想强调一个在这篇文章里反复出现的判断:任务拆分的本质不是把工作切小,而是把不确定性提前暴露。拆得好的任务,会让你在项目开始时就感到不安,因为所有模糊的地方都被逼到了明面上。那种“拆完觉得一切尽在掌握”的顺畅感,往往才是真正的危险信号。

从下周一开始,试着把你最不确定的那件事,拆到你自己都不好意思再模糊为止。

常见问题解答(FAQ)

1. 任务拆分到底拆到多细才合适?管理层应该按什么颗粒度切?

我刚从业务骨干转管理时,总觉得任务拆得越细越放心,结果团队每天填几十条子任务,周会像流水账。后来项目一多,我又发现拆得太粗没人敢认领,你能理解这种两难吗?

我通常用可独立验收作为颗粒度标准:一个任务必须能指定唯一负责人、有明确交付物、有完成定义、能在2到5个工作日内验收。超过一周的继续拆,低于半天的合并到同一交付物。管理层不要拆到发邮件、拉群、改文案这种操作步骤,否则会把管理变成监工。

判断依据很简单:如果周会上必须花几分钟解释这个任务到底算不算完成,就说明拆得不对;如果一条任务连续两周都写进行中,也说明拆得太粗。

2. 任务拆分后,管理层怎么判断拆得好不好?有没有可检查的清单?

我们团队任务清单看起来很漂亮,但一到交付就发现有人在等别人、有人在返工。我作为负责人,不想每次都靠追问才知道哪里出了问题,所以特别想知道有没有一套能提前检查的硬标准。

可以用五要素检查:交付物、完成定义、唯一负责人、截止时间、前置依赖。五项缺一项,任务就不算拆清楚。再加一条管理层专用标准:这个任务能否在周会上用一句话说清完成或没完成。实操上,我让每个负责人在任务描述里写一句完成后我会提交什么,例如一份评审通过的方案、一组上线数据、一个已关闭的客户问题。

如果写不出来,说明任务还停在愿望层面。数据口径看两个:一是两周内未更新且未完成的任务占比,超过20%就说明拆分或跟踪有问题;二是返工率,即完成后又重新打开的比例,超过10%通常代表完成定义没对齐。

3. 跨部门协作的大任务,应该按部门拆还是按交付物拆?管理层怎么划边界?

我最怕跨部门项目,销售、产品、研发、运营各说各的,任务拆完看起来人人有责,实际一出问题就互相等。作为管理层,我到底应该按部门分工拆,还是按最终交付物拆,边界怎么定才不扯皮?

优先按交付物拆,不要按部门拆。按部门拆容易变成研发任务、运营任务、销售任务这种职能清单,最后没人对最终结果负责。我的做法是先把大目标拆成3到5个可独立验收的交付物,每个交付物只设一个唯一负责人,其他部门作为协作者或评审者写入依赖,而不是共同负责人。

边界判断看两点:交付物是否可被验收,负责人是否有权调动所需资源。如果一个人只有责任没有权限,任务要上移给能决策的管理层,或者拆出一个决策任务单独跟踪。跨部门任务还需要一个管理层指定的总负责人,他只管交付节奏和阻塞清除,不替各部门做具体执行。

4. 任务拆完后,怎么追踪和调整才不会变成形式主义?管理层该看哪些数据?

我们试过很多任务管理方法,最后都变成大家应付更新,周报写得很好看,项目还是延期。我作为管理层,不想每天盯着看板,但又怕放得太松失控,想知道哪些追踪动作真正有用。

追踪要围绕阻塞和决策,而不是围绕忙碌程度。我建议管理层每周只看三件事:本周必须交付的任务、被阻塞超过两天的任务、需要管理层决策的任务。任务状态只保留未开始、进行中、已完成、已取消四种,不要搞十几种状态。调整规则要提前定:同一任务连续两个周期未完成,必须重新拆分或升级为风险;

完成定义变化时,重新打开任务并记录原因。数据口径可以用按期完成率、阻塞时长中位数、重新打开率、待决策任务数。按期完成率低于70%不一定代表团队差,可能是拆分过粗或依赖没暴露;但如果阻塞时长中位数超过两天,通常说明管理层没有及时清障。

某项目管理平台可以把这些字段做成固定视图,但别把看板当成打卡工具,更新频率高不等于项目健康。

核心关键词

读者评论

贺
贺俊杰

没有验收标准的任务不允许进入进行中"这条我在团队里也推过,撑了两个月就变形了。探索型任务根本给不出验收标准,最后大家统一写成"产出一份报告",等于换了个说法的动作描述。后来我改成对承诺型卡验收、对探索型只卡"什么信号出现就停",才勉强跑通,但后者很难挂进季度考核。

尹
尹若溪

按交付物拆分的那组数据我有点保留。63个任务、7家公司,作者自己也说样本小。更关键的是,54%到81%这个变化里,很可能同时动了负责人、时间窗口和任务数量,不是单一变量。我做过类似调整,完成率确实涨了,但一部分是因为原来那批说不清的任务被直接删掉了,分母变小了。

姜
姜景行

管理层先拆自己这条我认同,但落地最难的不是意愿,是可见性。很多管理层的任务根本不会写进任务系统,比如"跟某位高管对齐资源",写出来太敏感,不写下游就一直空等。我现在只要求把管理层任务拆到"对外可见的交付物"那一层,内部怎么谈不记录,至少让下游知道卡在哪。

文章包含AI辅助创作:任务拆分最佳实践:管理层任务管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/349240
