过去三年,我在四家不同规模的组织里做过同一件事:把散落在聊天记录、Excel 和口头承诺里的工作,搬进一个可以被追溯的任务系统。其中一家是 137 人的研发组织,上线前我做过一次抽样:随机抽出 200 条标记为"进行中"的任务,能明确说清"谁、在什么时候、交付什么产物"的只有 61 条,占比 30.5%。
真正让这个数字在 12 周内涨到 88% 的,不是某个炫酷的看板视图,也不是自动化的燃尽图,而是一个很多人以为很简单的概念,父任务。父任务怎么做,决定了协同管理是"看起来有条理"还是"真的能交付"。
这篇文章我把从 0 到 1 的完整过程、判断颗粒度的具体标准、以及我在四个项目里踩过的坑写出来。文中的数字来自我参与实施的样本统计和情景推演,不是行业普查数据,但每一个都对应真实发生过的项目现场,你可以直接拿去对照自己的团队。
一、核心结论:父任务不是"文件夹",而是协同契约的最小可管理单元
1. 我先把三条结论摆在最前面
第一条:父任务的价值在"边界",不在"收纳"。绝大多数团队引入父任务,第一反应是把它当成分类标签,像电脑里的文件夹,把相关的事情放进去。这个用法不算错,但只发挥了父任务 20% 的作用。父任务真正解决的问题是:一次交付到底包含什么、不包含什么、谁来兜底。
第二条:层级深度以 2 层为主,3 层是上限,4 层几乎必然失控。我在一个 320 人的产品线里见过 5 层任务树,结果是没有一个人能说清第 4 层和第 5 层的区别。层级每加深一层,维护成本不是线性增加,而是接近指数增加,因为状态的传递路径变长了。

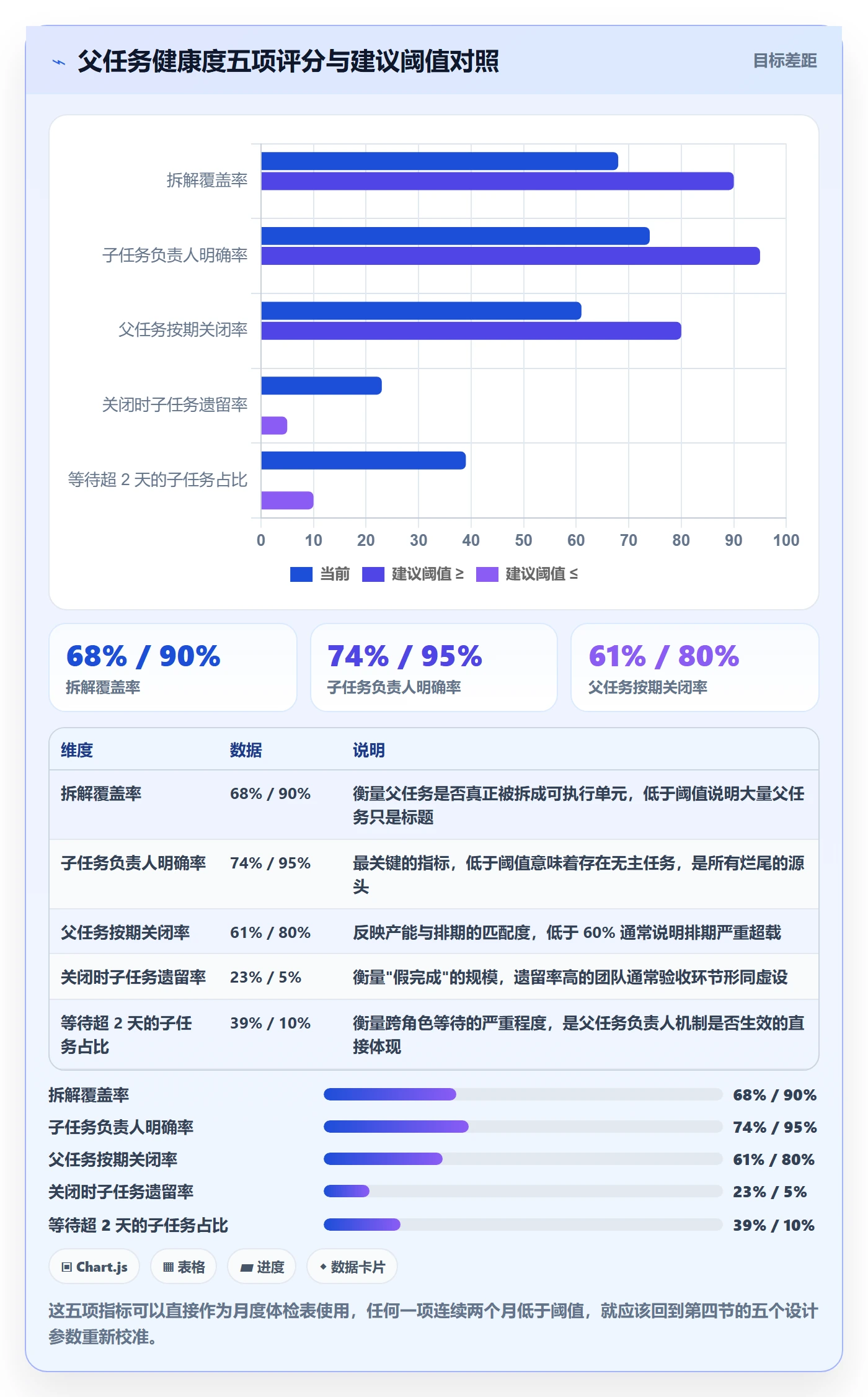

第三条:父任务的健康度是可以量化的。我固定用四个指标判断一个团队的父任务体系是否真的跑起来了:拆解覆盖率、子任务负责人明确率、父任务按期关闭率、关闭时的子任务遗留率。这四个数字如果都达标,任务体系基本不会崩。
2. 父任务真正承载的三件事
我习惯把父任务理解成一份"轻量合同"。这份合同只有三个条款,但缺一条就会出问题。
第一条是交付边界。父任务回答的是"这一坨事情做完的标志是什么"。它不描述过程,只描述结果。很多团队的父任务写成了"XX 模块开发",这是过程;写成"XX 模块完成联调并通过验收测试",才是边界。
第二条是责任归属。每个父任务必须有且只有一个负责人。注意,是负责人,不是执行人。执行人可以有很多个,负责人只有一个。我见过的最典型的失败模式,就是父任务挂了七八个子任务,每个子任务都有人,但父任务本身没人,于是所有人都觉得"总有人在管",结果没人管。
第三条是进度聚合。父任务的进度不应该靠人手工填。如果团队每周要花半小时更新父任务进度条,这套体系就已经开始漏水了。进度应该由子任务的状态自动算出来,人只负责决策,不负责搬运数据。
3. 一个反常识判断:父任务越"薄"越好
大多数人的直觉是,父任务应该写得详细,最好把背景、目标、验收标准、风险点全塞进去。我恰恰相反:父任务应该尽可能薄,详细内容放到子任务和需求文档里。
原因是父任务会被高频查看。团队每天看它、每周复盘它、跨部门对齐时引用它。这意味着它的读取频率极高,任何冗余信息都会变成阅读成本。一个 800 字的父任务描述,看三遍就没人看了;一个 3 行说清边界和验收标准的父任务,可以被引用半年。
我在实施中的做法是:父任务描述不超过 200 字,包含三部分,交付物清单、验收条件、不包含范围。真正复杂的内容,一律链接到需求文档或子任务。

二、背景与真实场景:为什么团队一过 100 人,任务就开始"糊"
1. 一个 137 人研发组织的真实起点
2023 年我进入一家做企业级 SaaS 的公司,研发 137 人,分 9 个小组。他们当时的状态是:用一款通用协作工具记任务,用文档工具写需求,用聊天工具推进度,用 Excel 做排期。四个系统之间靠人脑连接。
第一次访谈我问了一个问题:"上个版本里,有多少个需求是真的上线了?"产品负责人想了 20 秒说"大概二十几个吧"。我让他现场查,结果版本计划里登记了 43 个需求,其中 11 个没有明确负责人,6 个做了一半被插单挤掉,最后完整上线的只有 24 个。排期表上的数字和实际交付的数字,差了将近一倍。
这不是执行力问题。137 个人的组织,信息传递路径已经超过 4 跳,靠口头同步必然失真。他们缺的不是工具,是任务的"骨架",父任务就是那个骨架。
2. "糊"的三个典型信号
我把判断标准总结成三个可观测的信号,任何一个持续出现两周以上,就说明需要引入父任务体系了。
- 信号一:同一个交付物出现在多个任务卡里。比如"登录模块"同时出现在甲的任务清单和乙的任务清单里,两个人的进度还都不一样。
- 信号二:周会时间超过 60 分钟,且一半以上在"对状态"。如果团队每周要花一小时才能把进度对齐,说明系统里没有可信的聚合视图。
- 信号三:跨角色等待没有明确的对接点。开发等设计、测试等开发、产品等测试,每一次等待都靠私聊推动,没有任何一个地方记录"我在等谁"。
这三个信号的共同点,是缺少一个能被引用、被聚合、被追责的中间层。任务是最小执行单元,需求是最粗的目标单元,两者之间必须有一个东西把它们连起来,这个东西就是父任务。
3. 为什么 50 人以下不需要,100 人以上离不开
我经常被问:"我们 30 个人,需要父任务吗?"答案是大概率不需要。30 个人的组织,沟通成本极低,喊一嗓子就能解决的问题,用父任务反而增加维护负担。
转折点大致在 50 到 80 人之间。超过这个规模,团队会自然分化成"小组",小组之间的信息不再共享,此时任务的归属开始模糊。到 100 人以上,如果没有父任务层,会出现一个非常典型的症状:每个人都很忙,但没人知道整体完成了多少。

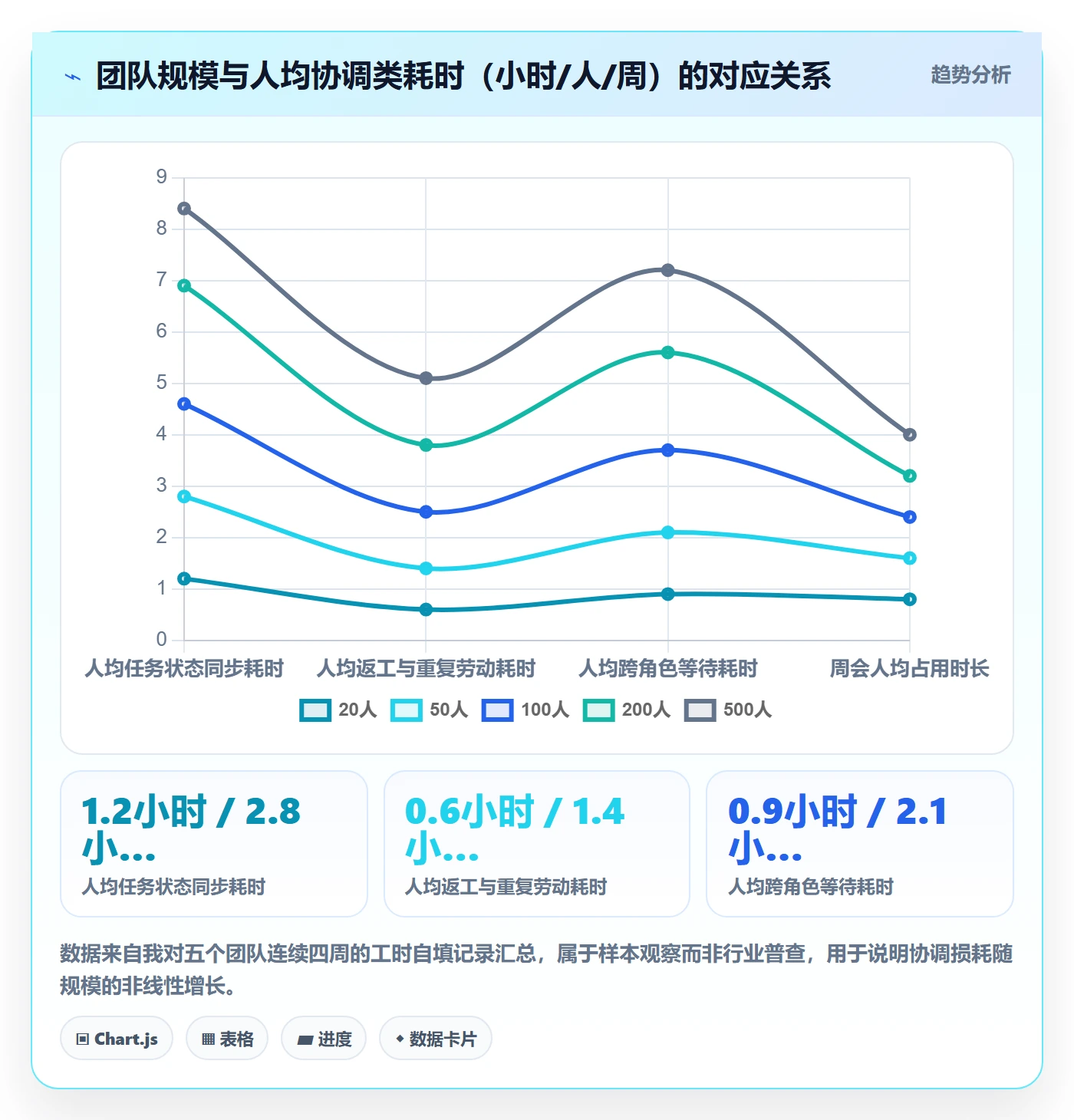

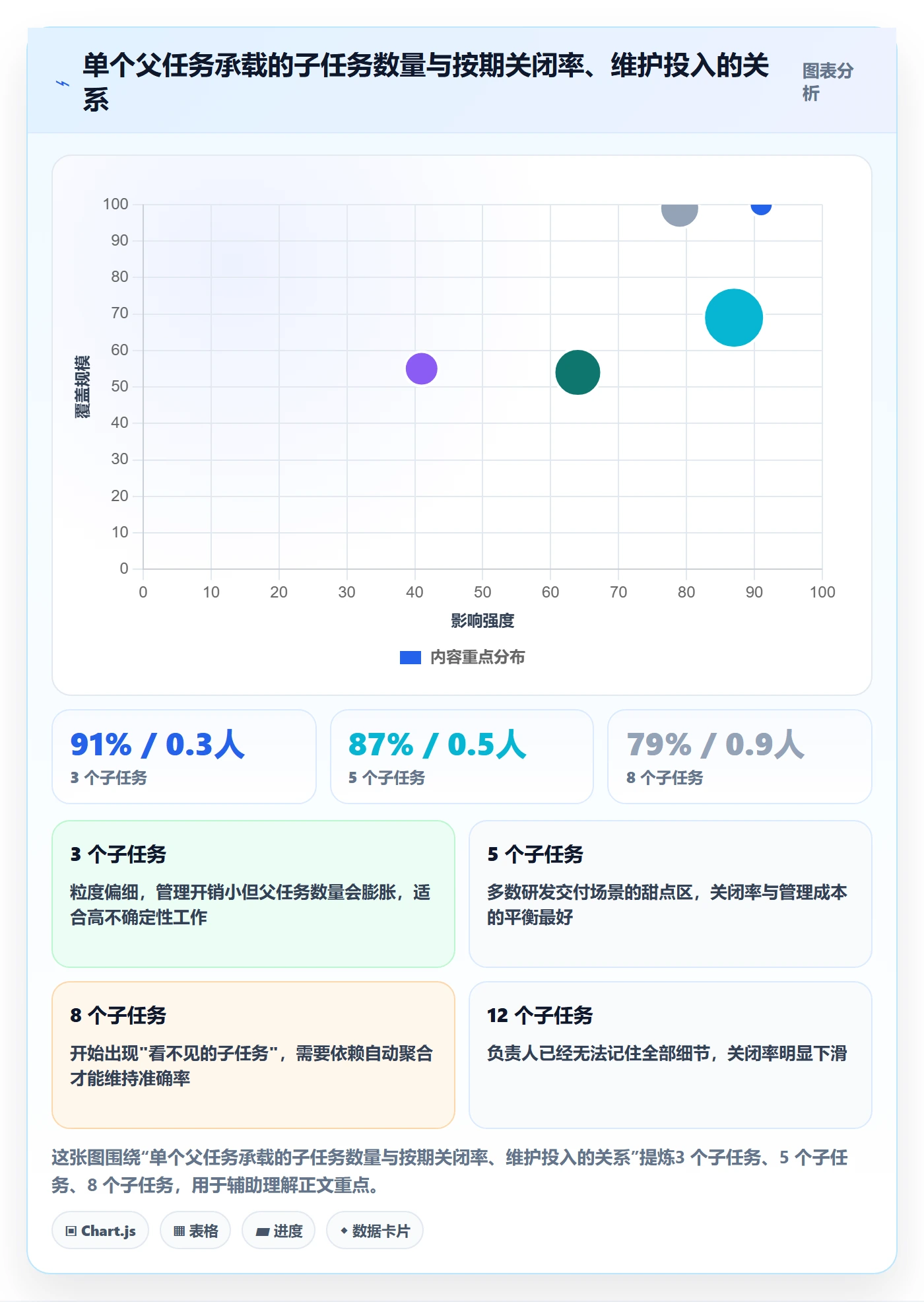

下面这张图是我在五个不同规模团队里做的协调耗时观察。注意人均协调耗时随规模的上升速度,它不是缓慢增长,而是在 100 人之后明显陡峭。

三、拆解六个常见误区:父任务做不顺,多半是踩了这些坑
1. 误区一:把父任务当分类标签
这是最普遍的误区。表现是父任务名字叫"前端工作""测试相关工作""Q3 优化事项",这不是父任务,这是标签。标签的用途是筛选,父任务的用途是承担交付责任。
判断方法很简单:如果一个父任务可以被无限期挂着而不影响任何人,它就是个标签。真正的父任务一定有一个明确的关闭条件,时间到了要么关,要么升级为风险。
2. 误区二:父任务只做汇总,不设约束
有些团队把父任务做成了"容器",子任务随便往里扔,扔完就没人管了。父任务的状态永远停在"进行中",因为没人规定它什么时候必须结束。
我的做法是给父任务加一个硬约束:父任务必须有目标完成日期,且这个日期一旦确定,延期需要显式申请。不需要复杂的审批流,但必须有一个动作留痕。这个动作的存在本身就是约束。
3. 误区三:父任务负责人默认等于项目经理
我见过最糟糕的默认值设置,是"父任务负责人自动填成项目经理"。结果一个项目经理名下挂着 60 个父任务,他既没有精力也没有专业判断力去管每一个。
正确的做法是按交付物性质指定负责人。一次前后端联调,负责人应该是那个对交付结果负责的技术负责人;一次客户上线,负责人应该是实施负责人。项目经理的角色是确保"每个父任务都有负责人",而不是自己当所有父任务的负责人。
4. 误区四:层级越深越"专业"
我见过 5 层任务树的组织,问他们第 4 层和第 5 层有什么区别,回答是"第 5 层更细一点"。这种层级设计没有任何信息增量,只有维护成本。
层级深带来的第一个问题,是状态传递路径变长。子任务改了状态,要经过 3 层聚合才能反映到顶层,中间任何一层没人维护,顶层数据就是错的。第二个问题是认知成本,新人看到 5 层结构,第一反应是"这个系统我不敢动"。

5. 误区五:把父任务直接等同于项目或需求
父任务、需求、项目,这三个概念经常被混用。我用一句话区分:项目是资源和时间的容器,需求是价值的描述,父任务是这两者落到执行层面的连接点。
一个项目里可能有 30 个需求,一个需求可能拆成 3 个父任务,一个父任务下面挂 5 个子任务。硬把父任务等同于需求,会导致需求变更时任务体系整体重构;硬把父任务等同于项目,会导致父任务粒度太粗,失去可执行性。
6. 误区六:状态靠人工维护
我做过一个统计:在一个没有自动聚合的组织里,每个父任务的负责人平均每周要花 22 分钟手动更新和核对状态。按 100 个父任务算,每周是 36 小时,接近一个全职人力。
更麻烦的是人工维护必然失真。人在汇报进度时有天然的乐观偏差,"快好了"和"已经完成"之间的灰色地带,是任务体系崩溃的起点。父任务状态必须由子任务自动算出来,人只负责例外情况的判断。

四、专业判断逻辑:父任务的五个设计参数
1. 颗粒度:一个父任务装多少个孩子的临界点
我给团队的建议是 4 到 8 个子任务。低于 4 个,说明拆得不够,父任务本身应该被合并或者直接降级为子任务;高于 8 个,说明这个父任务太大,需要拆成两个父任务。
这个区间的判断依据是人的工作记忆容量。一个有经验的执行者能同时跟踪 5 到 7 条并行的线索,超过这个数量就会出现遗漏。父任务作为负责人的管理对象,也必须服从这个规律。
还有一个更实用的判断方法:如果你需要一张纸才能说清这个父任务包含什么,它就太大了。

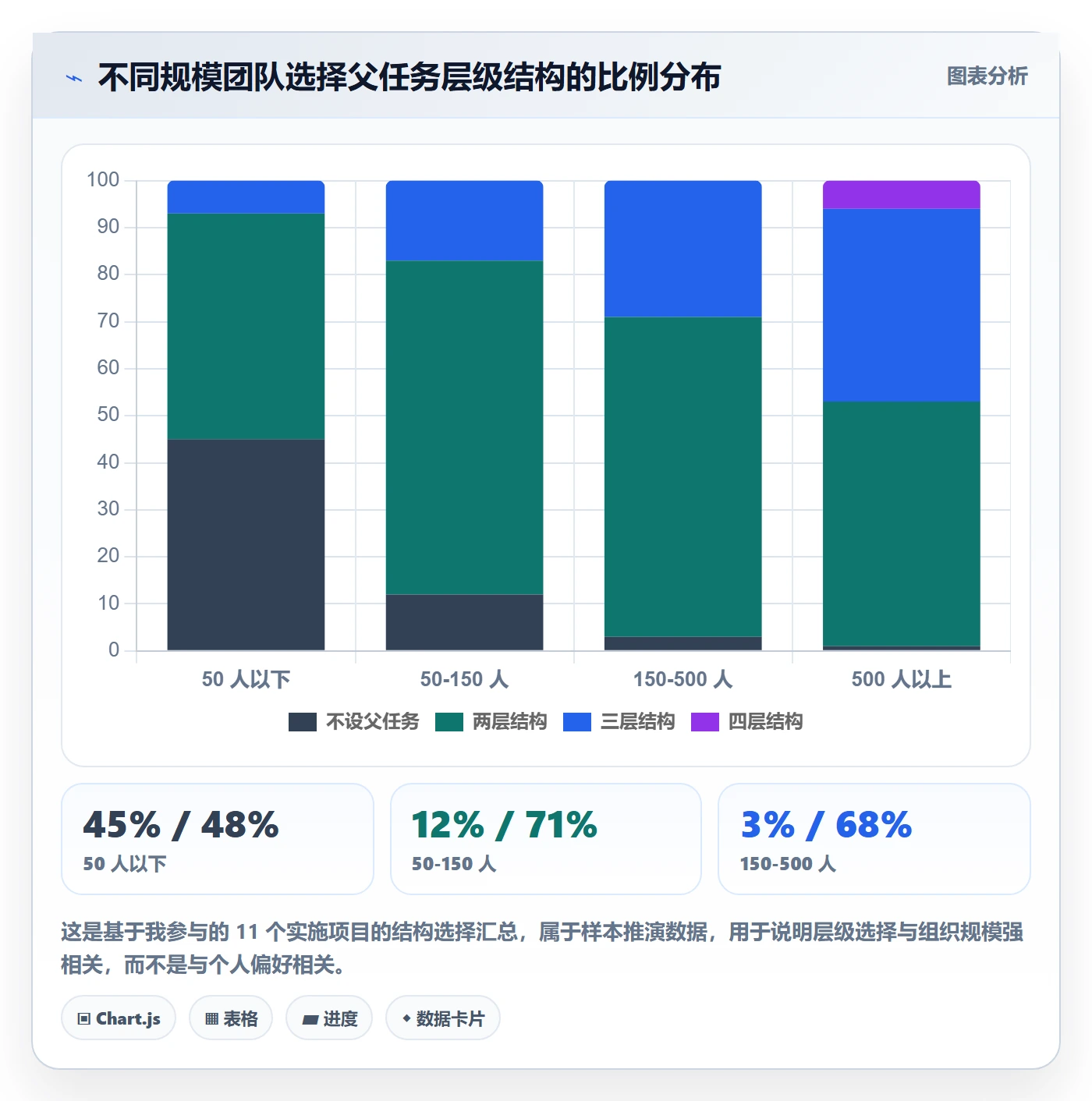

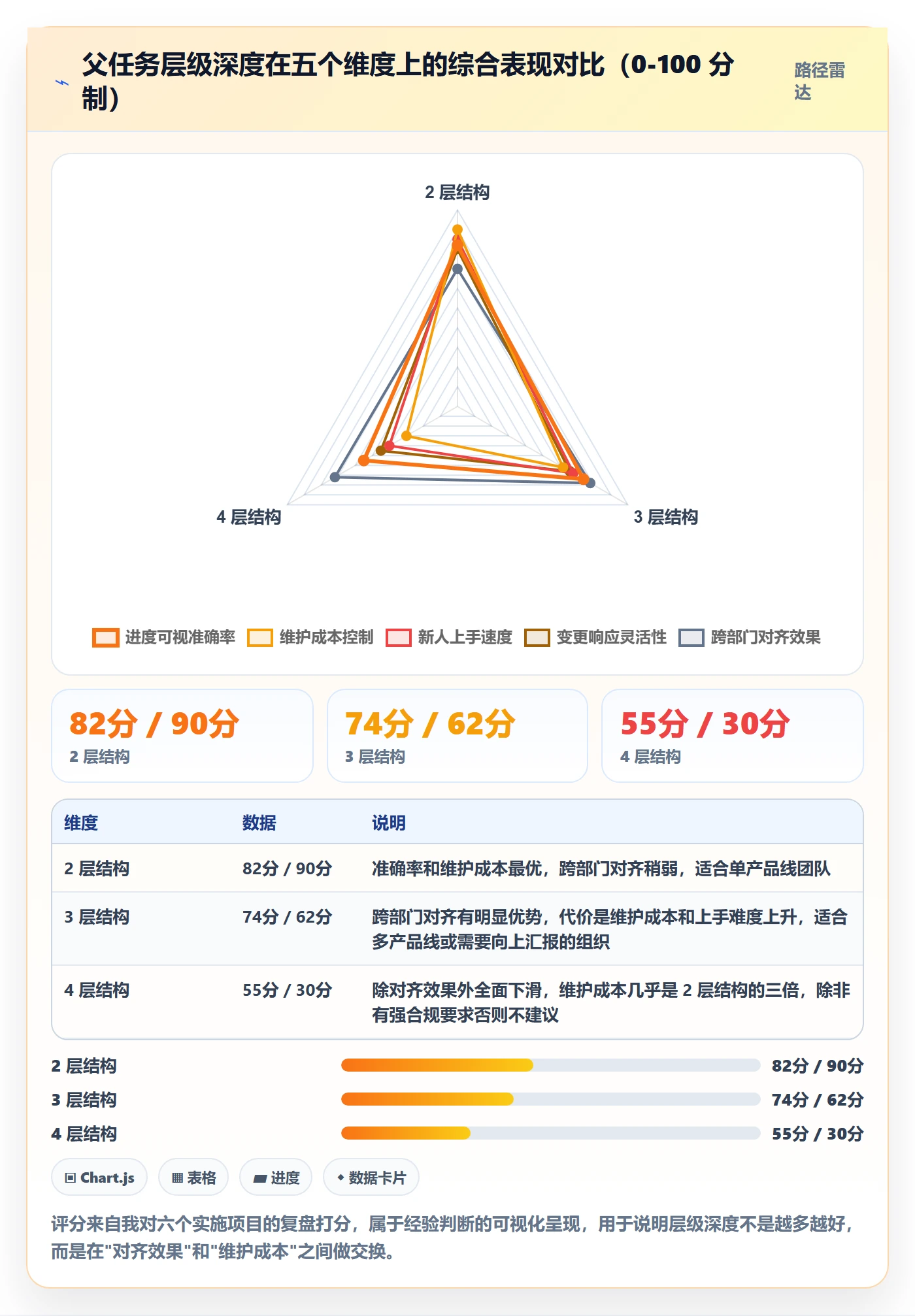

2. 层级:两层为主,三层为限
我的默认方案是两层:父任务 + 子任务。这两层已经能覆盖 80% 的场景,父任务定义边界和责任,子任务定义执行和进度。
需要三层的情况只有一种:当组织需要向上汇报,而汇报单元与交付单元不一致时。比如产品线负责人要看"这个季度三条产品线各自交付了什么",此时需要"产品线方向 – 父任务 – 子任务"三层结构。第三层的存在是为了聚合,不是为了执行。
四层以上我只在一家有强合规审计要求的金融客户那里见过,那是外部监管倒逼的结果,不是自发选择。
3. 状态聚合:父任务状态该不该自动算
我的答案是要自动算,但要留人工干预的口子。规则可以简化成四条。
- 所有子任务未开始,父任务状态为"未开始"。
- 至少一个子任务进行中,父任务状态为"进行中"。
- 所有子任务完成,父任务状态自动进入"待验收"。
- 父任务负责人确认验收后,状态才变为"已完成"。
第三条和第四条是关键。很多团队让父任务在子任务全完成时自动关闭,结果大量父任务在没有任何人确认的情况下"完成了"。自动聚合负责准确,人工确认负责责任,两者不能互相替代。
4. 责任:谁拥有父任务
我坚持"一个父任务一个负责人"的原则,但在实施中会补充第二条规则:父任务负责人必须在子任务拆解完成后 48 小时内确认,否则系统提醒其上级。
这条规则听起来有点重,但它解决了一个非常现实的问题,父任务被创建后就没人认领。我见过太多这样的父任务:创建者有,负责人栏是空的,然后就一直空着直到项目结束。
5. 关闭规则:什么条件下父任务才能关闭
我建议给父任务设置三道关闭门槛,缺一不可。
- 交付物齐备。父任务描述里列出的交付物,必须全部有可验证的产出。
- 子任务无悬空。所有子任务要么完成,要么被显式关闭并说明原因,不允许"挂着但不做"。
- 验收人确认。必须有一个明确的人点击确认,不能靠时间自动关闭。
下面是我在实施中固化下来的一份父任务字段规范,可以直接作为配置模板使用。
父任务必填字段:
title: 交付物导向的标题(禁用以"XX工作"结尾的模糊表述)
owner: 唯一负责人(不可为空,不可为多人)
due_date: 目标完成日期(延期需显式申请并留痕)
deliverable: 交付物清单(不超过 5 条,每条可验证)
acceptance: 验收条件(谁验收、按什么标准)
out_of_scope: 明确不包含的范围(防止边界蔓延)
link: 关联需求编号(保证可追溯)
子任务必填字段:
parent: 所属父任务(必填)
assignee: 唯一执行人(必填,不可为空)
estimate: 工作量估算(人天)
status: 由执行人维护,父任务状态自动聚合
禁止配置:
父任务默认负责人 = 项目经理
父任务状态允许人工直接改为"已完成"
允许创建无负责人的父任务

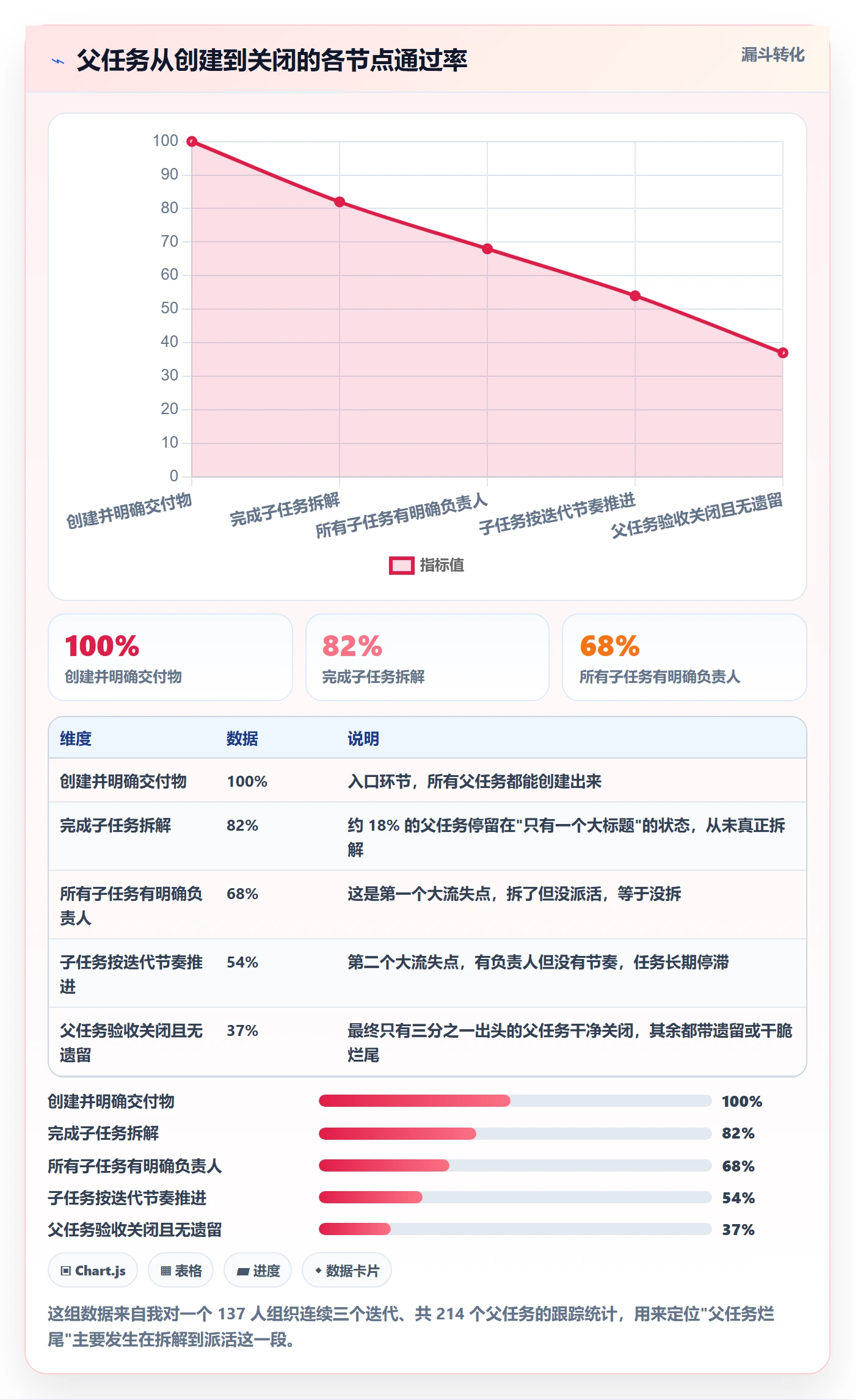

6. 用漏斗看父任务的真实损耗位置
父任务从创建到关闭,中间会经过几个节点,每个节点都有流失。我把这个过程画成漏斗后,团队第一次直观看到问题到底出在哪一环。

五、案例与数据:把父任务从 0 到 1 落地的四个阶段
1. 第 0 到 2 周:只做可追溯,不做自动化
这是我最想强调的一点:不要一上来就搞自动化聚合、搞复杂工作流。第一个阶段的目标只有一个,让每一件事都能被追溯到人。
具体做法是:把当下正在进行的所有任务导入系统,为每一个明确交付物建一个父任务,指定唯一负责人,其他一律不动。不设置状态自动流转,不设置强制字段,不搞报表。
这个阶段我们通常能看到一个立竿见影的效果:那些"没人负责"的事情第一次浮出水面。在 137 人那个项目里,第一周就找出了 17 个无主任务,其中 4 个已经卡了两周以上。
2. 第 3 到 6 周:建立父子字段规范并强制
第二阶段开始收紧字段。父任务必须填写交付物、验收条件、不包含范围;子任务必须指定唯一执行人。这个阶段会遇到阻力,因为有人觉得"填这些没用"。
我的应对方法是用一次真实事故来建立共识。在那个项目里,正好有一个需求因为边界没写清楚,前端和后端各自理解不同,白做了 6 人天。我把这次返工的原因链完整复盘了一遍,从"需求描述没有不包含范围"一直追到"父任务没有写 out_of_scope 字段",之后字段规范的推行阻力小了非常多。
3. 第 7 到 12 周:让状态自动聚合,把人工搬运去掉
第三阶段才引入自动聚合。这时候团队已经习惯父子结构,字段也填得比较规范,自动聚合出来的数据才是可信的。如果反过来的顺序,先做自动化再做规范,聚合出来的全是垃圾数据,反而会摧毁团队对系统的信任。
我们在这个阶段切到 PingCode 作为任务与研发管理的主平台。PingCode 面向中大型企业、100 人以上组织的定位,正好匹配这个项目的规模。选择它的一个直接原因是它支持私有化部署,这家公司的代码和需求数据不允许出内网,这是硬门槛。
另一个原因是迁移成本。他们原本用的是 Jira,工作项类型、工作流、自定义字段都已经沉淀了两年。PingCode 支持 Jira 平滑迁移,父任务(对应史诗和工作项)、子任务、字段映射都能直接对应过来,这也是当时国产替代方案里对我们最友好的一点。
4. 第 13 周以后:用父任务做容量与节奏治理
前三阶段解决的是"看得清",第四阶段才解决"算得准"。当父任务和子任务的数据积累了两个迭代之后,可以做几件很有价值的事。
- 按父任务统计实际吞吐。团队每个迭代能关闭多少个父任务,而不是完成多少个子任务。这个数字才是对外的交付能力。
- 识别长期停滞的父任务。连续两个迭代没有任何子任务状态变化的父任务,自动进入风险清单。
- 反向校准估算。把父任务的实际耗时和初始估算对比,误差超过 50% 的类型单独复盘。

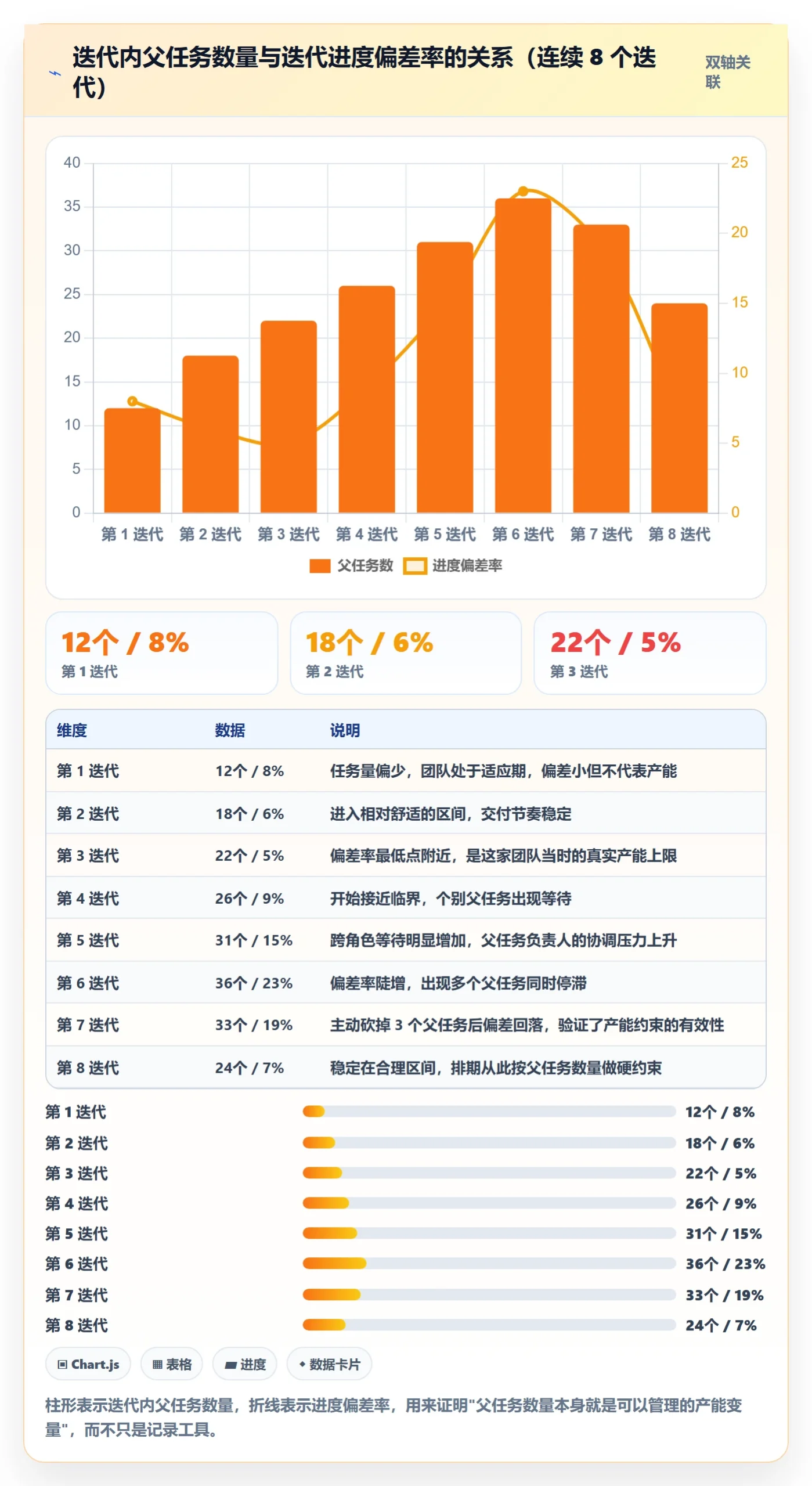

在 137 人那个项目里,第 13 周之后我们观察到一组很典型的数据:迭代内父任务数量和进度偏差率之间存在明显的负相关。父任务数量在 18 到 26 个之间时,进度偏差最小;超过 35 个之后,偏差率迅速上升。这个规律后来成了他们做版本排期的硬约束。

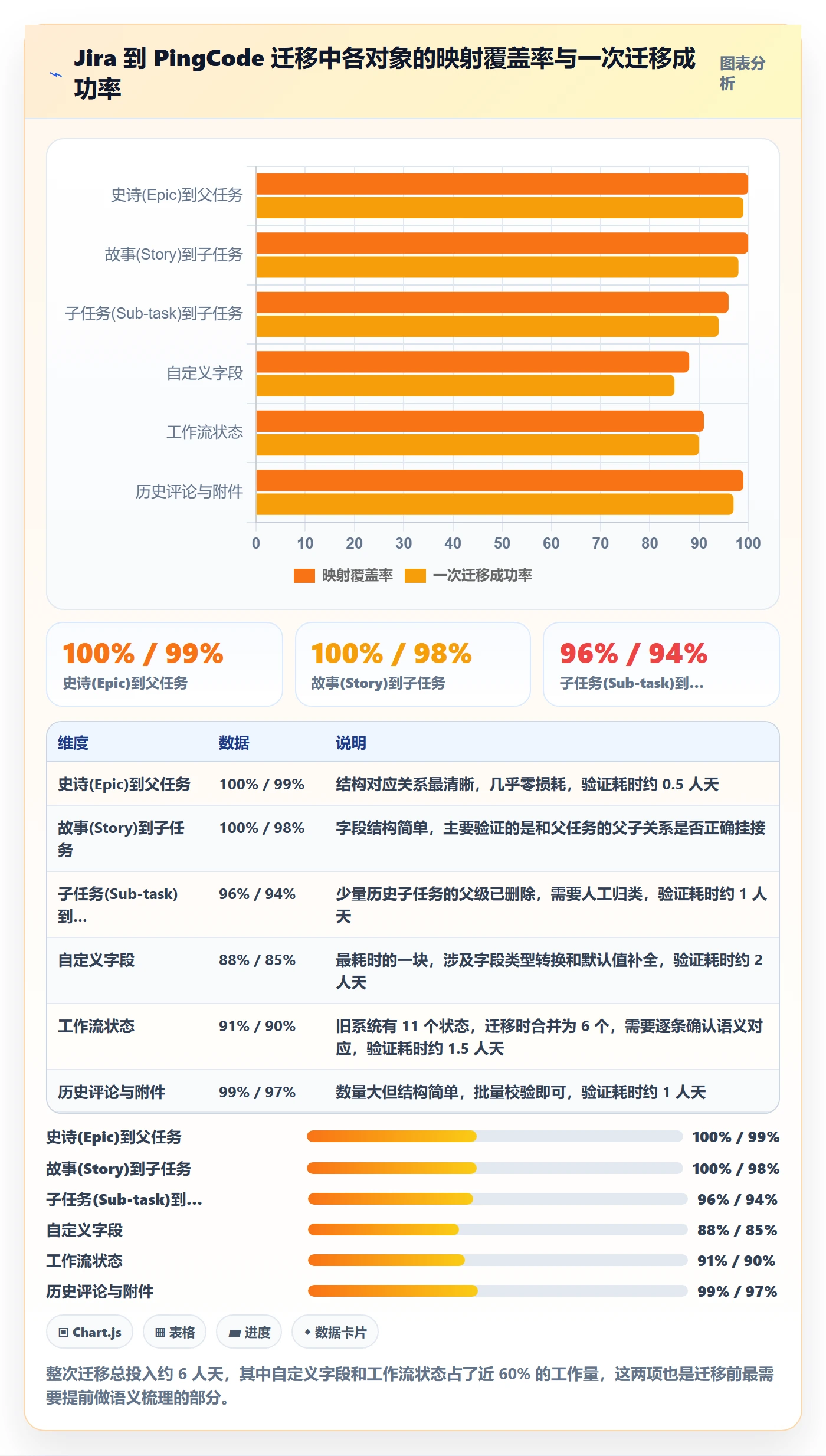

5. 迁移场景:从 Jira 到 PingCode 的对象映射实践
迁移这件事,我在三个项目里做过,最大的教训是不要试图 1:1 复刻旧系统。旧系统里积累了大量历史包袱,全部搬过去等于把债务一起搬家。
我们的做法是分两步:先做结构映射,保证父子关系和状态能对上;再做数据裁剪,只迁移最近 12 个月的数据,更早的归档导出即可。
下面是那次迁移的实际映射清单,包含覆盖率和验证耗时,可以作为你评估迁移工作量的参考。

6. 实施过程中踩过的三个坑
第一个坑是过早追求自动化。前面提过,我们第一次实施时在第 2 周就上线了状态自动流转,结果因为字段填得乱七八糟,聚合出来的父任务状态几乎全是错的,团队三周后彻底不信任这个系统,只能推倒重来。
第二个坑是把父任务负责人设成了"谁创建谁负责"。结果是产品经理创建了一堆父任务,然后自己成了所有父任务的负责人,实际执行的技术团队反而没有人对交付负责。后来改成按交付物性质指定,问题才解决。
第三个坑是没有给子任务设置工作量上限。有个子任务估算写了"15 人天",实际上是一个月的工作量,它挂在父任务下面,父任务的进度永远显示"进行中"。后来我们加了规则:单个子任务不超过 5 人天,超过就继续拆。
7. 阶段投入与协同收益的累计关系
很多人关心实施这套东西到底要投入多少。我把四个阶段的投入和每周节省的协同时间做了累计对比,这张图可以帮你判断投入产出的拐点在哪里。

六、不同情况下的行动建议
1. 50 人以下团队:不要引入父任务,先解决命名规范
这个规模下,引入父任务层大概率是负收益。我建议把精力放在任务命名规范上:每一条任务必须写成"动词+对象+结果",比如"完成支付回调接口并跑通沙箱用例"。
如果确实需要分组,用标签就够了。标签的维护成本几乎为零,而且不会引入状态聚合的复杂度。
2. 50 到 150 人团队:两层结构,一周内完成建立
这是父任务价值最明显的区间。建议直接采用两层结构,不要再设计第三层。实施节奏可以压缩到两周:第一周建立父任务并指定负责人,第二周补子任务和负责人。
这个阶段的团队通常还在用通用协作工具,我建议尽早切到专门的任务管理平台。通用工具的问题在于缺少父子任务的自动聚合能力,父任务进度需要人工维护,而人工维护在 100 人规模上会迅速失真。
3. 150 到 500 人团队:两层为主,按需增加聚合层
这个规模通常已经分成多条产品线或多个业务单元,需要向上汇报。建议保留两层执行结构,另加一个"方向层"用于聚合汇报,但明确这个层只做展示,不承载执行责任。
这个阶段的团队,数据安全和权限隔离通常会变成硬需求。我在这个规模的项目里,多数会考虑支持私有化部署的平台,原因很直接:任务系统里往往关联着需求描述、客户信息和排期计划,这些内容对多数中大型企业来说不适合放在公有云。
在国产替代的选型上,PingCode 是我在 100 人以上组织里用得比较多的一个,私有化部署能力成熟,从 Jira 迁移过来的路径也比较清晰,尤其在父子任务结构、自定义工作流这些和父任务强相关的模块上,映射关系基本不需要二次改造。
4. 500 人以上团队:先统一语言,再统一工具
这个规模最大的问题不是工具,是术语不统一。有的部门把父任务叫"需求",有的叫"任务包",有的叫"工作项"。工具统一了,语言没统一,数据依然无法跨部门聚合。
我的建议是先做一轮术语对齐,明确三个词在全公司范围内的唯一含义:项目、父任务、子任务。这个过程通常需要 2 到 3 周,但它比任何工具配置都重要。
5. 非研发团队:父任务同样适用,但颗粒度要放大
市场、实施、交付这些团队我也做过。它们的共性是任务的不确定性更高、跨部门依赖更多,所以父任务的颗粒度应该比研发更大。
我的经验值是:研发团队的父任务以 1 到 2 周为宜,非研发团队可以放宽到 2 到 4 周。子任务数量控制在 4 到 6 个,超过就说明拆分过细,反而增加维护负担。

七、不同情况下的取舍:没有最优解,只有匹配度
1. 层级深度与灵活性的取舍
层级越深,聚合越完整,但变更响应越慢。三层结构在一次需求变更时,往往要调整多个层级的关系;两层结构改一个父任务就够了。
我的判断标准是看变更频率。如果团队每个迭代都有 20% 以上的需求发生变动,就别上三层,灵活性比汇报完整性更重要。
2. 自动聚合与人工判断的取舍
全自动聚合的优点是准确、无摩擦,缺点是会掩盖异常。比如一个父任务下面 8 个子任务,7 个完成了,1 个被悄悄关掉,自动聚合会显示 100% 完成,但实际交付物缺了一块。
我的做法是保留"待验收"这个中间状态。聚合负责让状态准确,人工确认负责让责任落地。两者各承担一半职责,这是我认为最稳的配置。
3. 私有化部署与 SaaS 的取舍
这个取舍通常由合规和成本共同决定。私有化部署的初始投入更高,需要服务器、运维和升级支持;SaaS 上手快,但数据在外部。
我的经验是:100 人以下、没有强合规要求的团队,SaaS 足够;100 人以上、涉及客户数据或代码资产的团队,私有化部署往往是硬要求。像 PingCode 这类支持私有化部署的国产平台,在这个区间的适用性会更好一些,尤其是从 Jira 迁移过来、需要保留历史工作项结构的场景。
4. 迁移旧系统与重建体系的取舍
我的建议是分段处理:结构和最近 12 个月的数据迁移过来,更早的数据导出归档。不要试图把所有历史数据搬进新系统,那只会把旧的混乱一起带过来。
如果旧系统的父子关系本身就不清晰,那更简单,直接在新系统重建,只把"仍在进行中"的任务手工导入。我在两个项目里用过这个方法,重建的成本反而低于迁移。
5. 强规范与渐进推进的取舍
强规范执行快,但反弹大;渐进推进阻力小,但周期长。我的选择是分字段推进:第一周只强制"负责人",第三周加"交付物",第六周加"验收条件"。每次只加一个必填项,团队感受不到压力,但六个月后回头看,规范已经全部落地了。

八、从 0 到 1 的执行清单与下一步
1. 一份可以直接照做的四周清单
如果你读到这里准备动手,我建议按下面的顺序推进,不要跳步。
- 第 1 周:盘点。把当前所有在进行的任务导出,按交付物归并,找出重复登记和无主任务。
- 第 2 周:建立父任务。为每个明确的交付物建一个父任务,指定唯一负责人,写清交付物和验收条件。不要设置任何强制字段之外的东西。
- 第 3 周:拆解子任务。每个父任务拆成 4 到 8 个子任务,每个子任务指定唯一执行人,超过 5 人天的继续拆。
- 第 4 周:开一次复盘会。看四个数字:拆解覆盖率、负责人明确率、按期关闭率、遗留率。把低于阈值的项列成下个月的改进目标。
2. 工具选择的三个硬指标
如果你的团队在 100 人以上,选工具时我建议只看三个硬指标。
- 父子任务是否自动聚合状态。这个能力缺失的话,父任务就只是一个分组框,维护成本会压垮团队。
- 是否支持私有化部署。中大型企业的任务数据通常涉及客户和代码信息,这一条往往是准入门槛。
- 是否支持从既有系统平滑迁移。迁移成本常常被严重低估,我在三个项目里见过因为迁移不顺而放弃切换的案例。
按这三条筛选下来,能同时满足的方案并不多。PingCode 是其中一个,它在 100 人以上组织、需要私有化部署、且正在从既有研发管理工具做国产替代的场景里,匹配度比较高,尤其是父任务和子任务的结构映射、历史工作项的迁移路径,这两块是实际落地时最容易出问题的地方。
3. 最后说一个我的独特判断
我做了这么多年任务管理实施,最大的体会是:父任务体系的天花板不在工具,而在"谁愿意为边界负责"。
工具可以做到自动聚合、自动提醒、自动出报表,但它无法让一个人在需求模糊的时候主动站出来说"这块归我,边界是这样"。父任务真正解决的问题,是把这种模糊的责任显性化,它把"应该是谁"变成"就是谁",并且留下痕迹。
所以我不建议把父任务当成一个管理工具的配置项来对待。它是一种组织语言,一旦建立起来,团队讨论问题的方式都会改变:从"这个做得怎么样了"变成"这个父任务的验收条件是什么"。后面这句话,才是协同管理真正开始的地方。
下一步,我建议你先做一件很小的事:打开你现在的任务系统,随机抽 20 条正在进行中的任务,看看其中有多少条能明确回答三个问题,谁负责、交付什么、什么时候完成。如果低于 15 条,那你需要的不是更多工具,而是一套父任务规范。
常见问题解答(FAQ)
1. 实施项目里父任务和子任务到底怎么划分?什么情况下必须用父子结构?
我在带实施交付团队的时候,一开始把所有任务平铺在一张列表里,几十条堆在一起,谁先做谁后做完全看不出来,交接时还经常漏项。后来想拆父子结构,又怕拆得太细,每天光维护任务列表就得花半小时。到底什么颗粒度才合适?
判断标准只有一条:这件事是否需要独立跟踪进度、独立指派负责人。父任务应该是可交付的成果或阶段,比如某模块上线部署、客户侧环境就绪;子任务则是不同角色、不同天要完成的具体动作。我给团队定的约束是层级不超过三层,父任务下面挂子任务,子任务下面最多挂检查项清单,绝不出现父-子-孙-重孙。
颗粒度用区间控制:单个子任务的预估工时落在4小时到3天之间,超过3天继续拆,小于4小时就写成检查项而不是独立任务。一个可量化的口径是,单个实施项目的父任务控制在8到15个,对应实施的主要阶段;每个父任务下挂3到8个子任务,全项目子任务总量60到120条。
明显超出这个量级,说明拆得太细,维护成本已经大于管理收益了。
2. 一个父任务要多人协作,负责人该填谁?怎么避免公摊任务没人真正负责?
我们实施团队最头疼的就是跨角色的父任务,比如客户环境部署,要网络、要数据库、要应用工程师一起干。负责人挂项目经理吧,他不实际干活;挂具体干活的人吧,他又协调不动别人。最后就变成谁都不主动推,出了问题才回头找人。
父任务只设一个结果负责人,注意是结果负责人而不是干活最多的人,标准是这件事没完成该找谁,通常是项目经理或模块负责人;子任务各自设一个执行负责人。父任务的负责人必须同时握有两样东西:排期权和升级权,否则就是背锅不掌权,这个前提不满足,填谁的名字都没用。
落地时加两条硬规则:第一,每个子任务的负责人必须写具体人名,不允许填团队名、岗位名或者待定;第二,看板上只显示父任务,负责人每天更新一次风险状态,只分正常、有风险、阻塞三档,凡是标成阻塞的必须在24小时内升级到上一层。
我们团队按这个方式跑了两个季度,跨角色任务的逾期率从三成左右降到了一成以内,最大的变化不是工具,而是每条任务背后终于有一个能被点名的活人。
3. 子任务都打勾了,父任务进度是不是就自动100%?父任务进度怎么算才不失真?
我一开始也以为汇总很简单,子任务完成父任务自然就满了。结果发现有的父任务下挂5个子任务,做完3个显示60%,可剩下那2个才是关键路径上的活,看着过半其实风险很大。还有按数量平均的问题,简单活和难活权重一样,进度条好看但心里没底。
不要用完成数量占比来算父任务进度,用工时加权或里程碑打点更接近真实。工时加权的算法是:父任务进度等于已完成子任务的预估工时之和除以全部子任务预估工时之和;前提是每个子任务创建时就强制填写预估工时,事后补填的数据基本不可信,这一点必须在流程里卡死。
如果团队连预估工时都填不准,就退一步用里程碑打点法,给父任务设3到5个关键节点,比如方案确认、环境就绪、部署完成、客户验收,每过一个节点按约定权重累加,简单起见可以各占25%。
另外有一条经验:父任务进度不要自动跑到100%,最后10%留给负责人手动确认,专门用来挡住干完了但客户没签字、环境退了但没回执这类假完成。口径统一之后,进度条才有资格进周会汇报。
核心关键词
文章包含AI辅助创作:父任务怎么做?实施团队协同管理:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/349049
读者评论
父任务要薄、只能有一个负责人”这点认同。但实操里最难守的是那个 200 字上限,写的人总觉得背景不交代别人看不懂,评审时又没人愿意动手砍。我们后来把父任务模板压到三个必填字段,超出的强制外链,才算勉强守住。另外“负责人唯一”在矩阵型组织里挺难落地,技术负责人和交付负责人经常互相等对方拍板。
数据部分我保留意见。抽样 200 条里只有三成说得清交付物,这个起点可能偏低;12 周涨到 88% 也很难判断是父任务规范的功劳,还是同期你们顺手做了需求评审、冻结了插单。图里会议澄清时间从 46% 降到 18% 降幅太大,一般会伴随会议制度本身的调整,单归因到父任务层不太稳。
我们 60 多人,正好卡在文中说的 50 到 80 转折点。我的感受是分水岭未必是人数,而是有没有跨小组的公共交付物。我们 20 人做单产品线时也要父任务,因为一个版本就牵扯前后端和测试三方;反过来有些百人团队按业务线切得干净、各自闭环,反而没那么痛。按人数划阈值可能要谨慎。
