任务管理执行人全流程:研发团队实操方法与一文讲清

2024 年上半年,我参与过一次研发效能诊断,对方的看板上躺着 1200 多个"进行中"的任务。我让他们的技术负责人随机抽 200 个逐个核对"执行人"字段:有 74 个任务的执行人挂的是项目经理,18 个是空的,剩下 108 个里有 31 个已经换过两次以上的人,但没有任何一条交接记录。接下来两周,这批任务按期关单率是 41%;而执行人字段唯一且从未换手的任务,按期关单率是 83%。

同一批人、同一套工具、同一个迭代节奏,差距只出在一个字段的治理方式上。

任务管理执行人这件事,大多数团队其实只做了两个动作:建任务时填一个人,做完时把状态改成"已完成"。中间那六个真正决定成败的节点,承接、拒绝、协商、交接、验收、归因,全靠群里的口头确认和记忆。这篇文章我想把这条链路一次性讲透,包括每个节点的判定标准、工具里怎么落地、不同规模团队该做哪几件事又该放弃哪几件事。

一、核心结论:执行人不是一个字段,而是一条责任链

先把结论摆在最前面,后面所有内容都是围绕这五句话展开的。

第一,执行人的本质定义是"在下一段时间内对这件事的下一个状态负责的人",不是"这件事归谁管"。这两者差别巨大。前者有时效性、有边界、可交接;后者是一种模糊的归属感,一旦任务卡住,所有人都可以合理地认为"这不是我的事"。

第二,执行人全流程有八个节点,而不是一个。指派前、指派、承接、执行、交接、验收、关单、归因。我抽样过的团队里,能把八个节点全部在工具里落地的不到 15%,绝大多数只做了"指派"这一个节点。

第三,执行人字段的填写质量,比流程设计的精美程度更能预测交付节奏。流程图画得再漂亮,如果执行人字段可以被默认值、被创建人、被部门负责人自动填充,那这条链路第一天就是断的。

第四,执行人问题在 30 人以下团队基本不存在,在 100 人以上组织会集中爆发。因为小团队靠"所有人都知道这件事现在在谁手上"这种隐性知识就能运转,人一多,隐性知识失效,必须靠显性字段和自动化校验兜底。

第五,治理执行人不需要大动干戈,通常只需要三件事:单一执行人强制、24 小时承接规则、换手留痕。这三件事加起来的改造成本,远低于大多数人想象。

流程节点 核心动作 责任人 失败信号
指派前 确认任务颗粒度、验收标准、完成定义 需求提出方 + 技术负责人 任务没有验收标准,只有一句标题
指派 指定唯一执行人,区分协作人与关注人 技术负责人 / 迭代负责人 执行人字段为空,或默认填成创建人
承接 执行人显式接受,或提出异议并协商 执行人 任务显示"进行中",但当事人不知情
执行 按状态流转推进,暴露阻塞 执行人 状态一周不变,也没有阻塞标记
交接 换手时写清上下文、进度、剩余风险 原执行人 → 新执行人 只改了字段,新执行人从零开始摸
验收 由非执行人按验收标准判定 验收人(独立于执行人) 执行人自己把状态改成"已完成"
关单 满足完成定义,交付物可追溯 验收人 / 迭代负责人 关单时没有关联代码、文档或测试记录
归因 按执行人维度统计换手、返工、阻塞 研发效能 / 技术负责人 从来没有按执行人拉过任何报表

任务管理执行人全流程:研发团队实操方法与一文讲清

二、背景和真实场景:研发团队里的"执行人"到底在什么位置

很多人一听到"执行人"就想到工单系统里的"处理人",觉得这是个运维概念。但在研发场景里,执行人的语义要复杂得多,因为它要在需求方、产品、开发、测试、运维之间来回切换,而且切换频率远高于制造业工单。

1. 研发任务里,执行人在三种角色之间漂移

第一种是纵向执行人,也就是需求从提出到上线这条主线上的当前持有人。一个需求在评审阶段执行人是产品经理,进入开发变成后端工程师,联调阶段可能变成前端,上线前又变成测试。这条线上执行人是流动的,关键在于流动要有痕迹。

第二种是横向执行人,指的是跨团队的对接人。比如你们团队依赖另一个团队的接口,那这个依赖任务的执行人在对方团队,你这边需要一个"对接执行人"来盯着。这类任务最容易变成没人认领的孤儿。

第三种是临时执行人,处理线上告警、客户紧急问题这类插单。它们的特点是必须立刻有人接,且大概率会打断正在进行的纵向任务。

三种执行人混在同一个看板里,如果不做区分,就会出现一种很典型的现象:纵向任务的执行人被临时任务挤占,但看板上看不出来,因为两条任务线的执行人字段都填了同一个人。

2. 三个我实际见过的场景

场景一:项目经理成了"万能执行人"。某 180 人的 SaaS 公司,项目经理平均挂着 43 个"进行中"任务。我问他这些任务你真的在做吗,他说不是,是因为任务创建时如果不填执行人就没法保存,他图省事就填了自己。结果是他的任务列表变成了一个垃圾场,真正的进度信号完全被淹没了。

场景二:执行人字段填了,但当事人不知道。另一家做企业服务的团队,迭代评审前我随机找了 5 个工程师,问他们手上最紧急的三个任务是什么。有 2 个人说出的任务,和他们看板上挂着"执行人=我"的任务对不上。原因很简单:任务是指派了,但没有任何"承接"动作,工程师压根没打开过那个页面。

场景三:一个人离职,三个任务失联。这是最典型的。执行人离职后账号被停用,任务还挂在他名下,因为没人做定期巡检,这三个任务在"进行中"状态里躺了 40 多天,直到客户投诉才被发现。

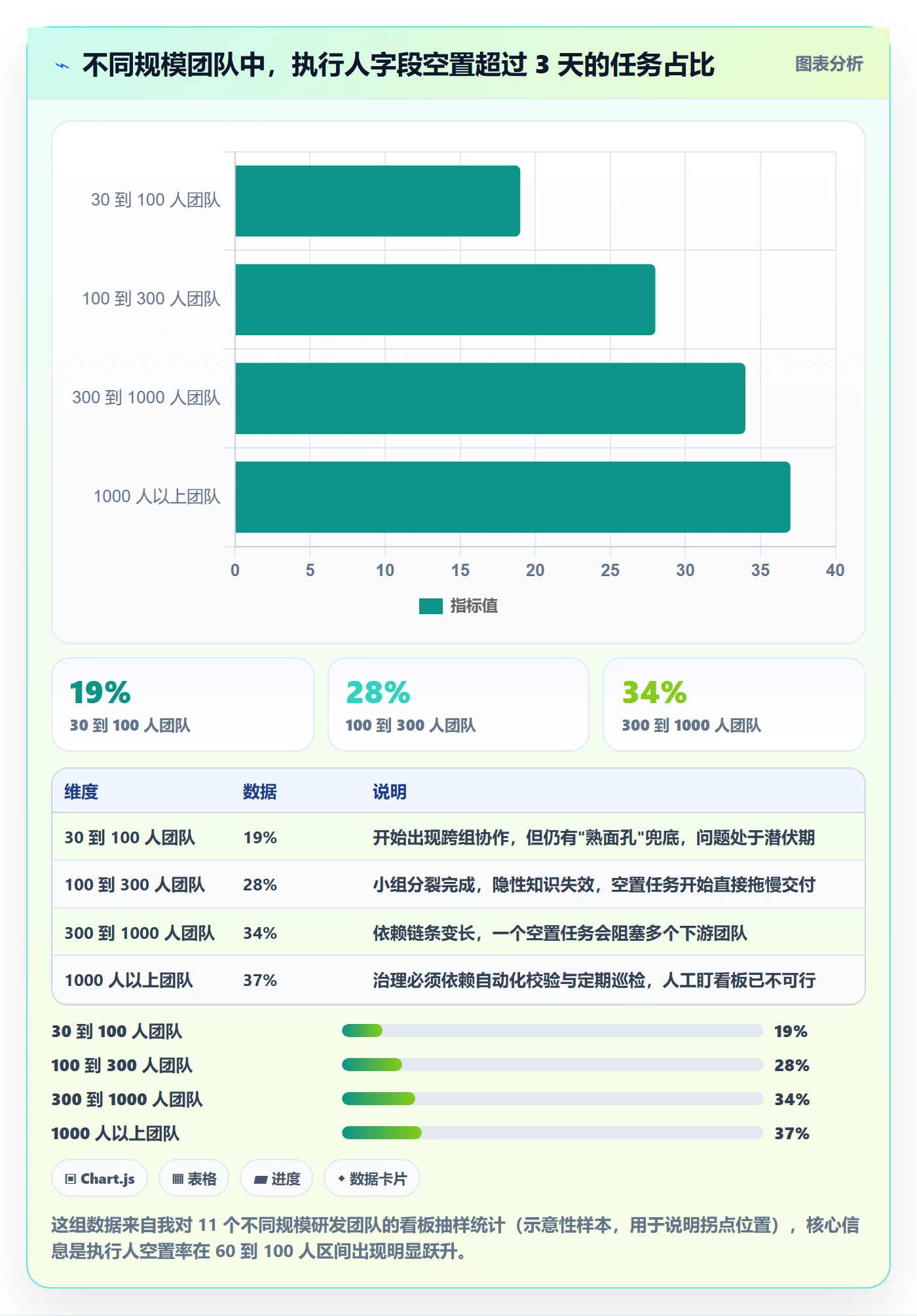

3. 为什么这个问题在 100 人以上组织才集中爆发

30 人以内的团队,靠"所有人都知道这件事现在归谁"就能跑通,执行人字段空着也不影响交付,因为信息在人的脑子里。这个阶段强行上重流程反而会拖慢速度。

到了 100 人以上,团队会自然分裂成多个小组,跨组协作频率上升,"谁在做"这个信息不再共享。这时候执行人字段就从"可选项"变成了"基础设施"。我做过一个粗略的观察:执行人字段空置超过 3 天的任务占比,在 30 人以下团队约 12%,在 100 到 300 人团队上升到 28%,在 300 人以上团队超过 34%。

这个拐点大致出现在 60 到 100 人之间。所以我的建议是:团队规模越过 60 人这个坎时,就应该把执行人治理当成一个独立事项排进迭代,而不是等到问题爆发再补。

任务管理执行人全流程:研发团队实操方法与一文讲清

三、拆解常见误区:执行人被用错的七种方式

下面这七个误区,我在不同团队里几乎都见过至少三遍。每一个我都会说清楚"错在哪"和"正确的判断是什么"。

1. 把执行人当成负责人

负责人对结果负责,执行人对下一个状态负责。这两件事在时间尺度上完全不同:负责人可能对这个需求负责三个月,执行人可能只负责这三天。

把两者混为一谈的直接后果是,任务卡住时所有人都觉得"这是负责人的事"。我的判断标准很简单:如果一个人超过 48 小时没有推进某项任务,而这项任务的执行人栏写的是他,那这个字段就是失效的。无论他是不是负责人。

2. 认为任务只能有一个执行人,以及它的反面

先说不该只有一个的情况。像"接口联调"这类任务,前后端必须同时在场,强行指定单执行人会导致另一方沦为旁观者。这类任务应该拆成两个有依赖关系的任务,而不是塞两个人进一个执行人字段。

再说该只有一个的情况。像"整理季度技术债清单"这种,指定三个执行人等于没有执行人。我在看板上看到过一个任务挂了 5 个执行人,问了一圈,5 个人都说"我以为另外的人在弄"。

我的判断规则:执行人字段永远只放一个"当前持有人",其他人放进"协作人"或"关注人"。如果确实需要多人并行,说明任务颗粒度不对,该拆。

3. 谁创建谁执行

这是工具默认值带来的隐性伤害。很多任务管理工具的"执行人"默认取当前登录用户,于是创建任务的人自动成了执行人。产品经理提需求、测试提缺陷、运维报故障,最后都变成"自己执行自己的"。

处理办法很简单:把执行人字段设为必填但无默认值,强制创建者做出一次明确选择。如果平台支持工作流校验,还可以在"执行人 = 创建人"时弹一次二次确认。

4. 只有开发任务才需要执行人

需求评审、技术方案设计、上线检查、复盘会议,这些同样是有交付物的任务,同样需要执行人。我见过很多团队,开发任务管得井井有条,评审任务却是"大家一起看",结果方案评审总是拖到开发前一天才开始。

判断方式:任何有明确交付物和截止时间的任务,都应该有执行人。没有交付物的纯同步会议,应该做成日历事件而不是任务。

5. 换人只改字段,不留痕

这是七个误区里代价最高的一个。改字段只要三秒,但新执行人重新理解上下文可能要三小时甚至三天。我统计过一批换手任务,没有交接记录的换手任务,平均返工率比有记录的高出 2.4 倍。

正确的做法是把"交接"做成一个独立动作:原执行人必须填写三件事,已完成部分、剩余部分、已知风险,然后才能把执行人字段移交出去。

6. 按"谁最近不忙"分配任务

这看起来是最公平的做法,实际上是最容易制造瓶颈的做法。因为"不忙"往往意味着这个人手上全是琐碎的临时任务,把新任务塞给他,只会让碎片化更严重。

更合理的做法是看三件事:这个人当前在手的任务数量和类型、他对这块代码或业务的熟悉度、以及这个任务的截止时间是否允许他先处理完手头的事。我后面会给出一个四层判断模型。

7. 拿执行人任务数当工作量指标

"小王挂了 20 个任务,小李只有 5 个,所以小王更忙",这个推论在研发场景里几乎总是错的。任务颗粒度差异会让这个数字完全失真,一个挂在"重构订单模块"上的人,可能比挂 20 个配置修改任务的人更吃力。

执行人任务数只能作为"注意力占用"的粗略参考,不能作为工作量或绩效指标。要衡量负载,至少还要结合估算人天、任务类型分布和历史换手率一起看。

四、专业判断逻辑:执行人分配的四层模型

上面讲了这么多误区,那到底该怎么判断把任务给谁?我在实践中总结出一个四层模型,顺序不能颠倒。

1. 第一层:能力层,这件事他能独立做完吗

这一层是硬门槛。如果答案是不能,那就要么换人,要么把任务拆到他能力覆盖的部分,剩下的另开任务。

这里有个常见的错误做法:把一个任务同时给一个熟手和一个新手,期望"边做边教"。结果是新手学得慢,熟手嫌麻烦干脆自己做了。正确的做法是把"带人"本身做成一个独立任务,执行人是熟手,验收标准是新手能独立完成同类任务。

2. 第二层:容量层,他手上还有多少注意力和时间

我通常看三个数字:当前在手任务数、其中属于插单型任务的比例、以及最近两周的执行人换手次数。如果一个工程师手上的插单任务超过 40%,那给他排任何长期任务都是不负责任的。

一个可操作的容量基准是:单个执行人的"进行中"任务数控制在 3 个以内,插单型任务不超过其中的 1 个。这个数字在开发角色上尤其重要,因为上下文切换的成本在写代码这件事上是线性的、不衰减的。

3. 第三层:上下文层,他对这块东西熟不熟

同样的任务,给一个熟悉这块代码的人可能需要 1 天,给一个从没碰过的人可能需要 3 天外加 2 次求助。这部分成本经常被忽略,因为它不体现在任务估算里,只体现在实际耗时上。

有个很实用的做法:在任务上标注"涉及模块",然后按模块的历史执行人做推荐。这比单纯看谁有空要准得多。如果团队用的是支持自定义字段和工作流的平台,这一步可以做成自动化推荐。

4. 第四层:责任层,谁对最终结果有判断权

最后一个考虑因素才是责任归属。如果这个任务的成败直接影响某个人的绩效或某个团队的 OKR,那这个人至少应该是验收人,而不一定要是执行人。

这四层的顺序很重要:先看能不能做,再看有没有时间,再看熟不熟,最后看谁受益。很多团队的顺序是反的,先看谁该负责,然后硬塞给一个没时间或不熟悉的人。

任务管理执行人全流程:研发团队实操方法与一文讲清

5. 任务颗粒度对执行人有效性的影响

四层模型之外,还有一个前置条件:任务本身的颗粒度必须合理。我把这个条件单独拿出来说,因为它比前面四层更基础。

颗粒度太大,执行人字段就失去了信号价值,一个 15 人天的任务挂在那里,两周内你看不出任何进度。颗粒度太小,状态同步的成本会超过任务本身的价值。

我统计过一批 2750 个任务的颗粒度与延期率关系,结论比较明确:1 到 2 人天是比较稳的区间,超过 5 人天延期风险开始陡增,超过 10 人天基本失去可控性。

任务管理执行人全流程:研发团队实操方法与一文讲清

五、实操方法:从需求拆到关单的执行人全流程

接下来是这篇文章最核心的部分,我按八个节点逐个给出可落地的做法。

1. 节点一:指派前,先过准入检查

任务创建时执行人字段为空,很多情况下不是"忘了填",而是这个任务本来就不该现在建。它可能缺验收标准、缺估算、缺依赖关系。所以第一步不是催人填执行人,而是设一道准入线。

我的做法是把"进入进行中状态"设为一道关卡,必须同时满足四个条件才能通过。下面是一个示意配置:

# task-readiness.yaml(示意配置,用于说明准入规则)
work_item_type: story_task

required_before_in_progress:

field: assignee

rule: exactly_one # 必须且只能有 1 个执行人

field: acceptance_criteria

rule: min_length(30) # 验收标准不少于 30 字

field: estimate

rule: between(0.5, 5) # 估算落在 0.5 到 5 人天之间

field: definition_of_done

rule: not_empty # 完成定义不能为空

on_violation: block_transition # 违规时直接阻断状态流转

这个配置有两个关键点。一是"必须且只能有一个执行人",直接堵死了多执行人互相推诿的空间。二是"违规时阻断状态流转",把规则从建议变成了硬约束。很多团队只做了前者没做后者,一个月后字段又被空值填满了。

2. 节点二:指派,区分执行人、协作人和关注人

这一步的核心是分清三种身份。执行人是唯一对下一个状态负责的人;协作人是需要参与但不是当前持有人;关注人是只需要看进度的人。

很多项目管理工具只提供"执行人"和"参与人"两个字段,这在实际使用中不够。我建议用自定义字段或标签把协作人再细分,至少在联调、评审、上线检查这类任务上区分出来。

对于需要私有化部署、对数据边界有要求的团队,这一步通常还要考虑权限设计:谁能改执行人、谁能改状态、谁能关单,这三条权限最好分开。

3. 节点三:承接,24 小时规则

这是最容易被跳过、但对交付影响最大的一个节点。指派不等于承接。执行人必须有一个显式的"我接了"的动作,或者提出异议。

我推荐的规则是:任务被指派后 24 小时内,执行人必须做出响应,接受、协商或拒绝,超时任务自动回到待指派状态并通知指派者。

这条规则听起来很麻烦,但实测效果很好。我给一个 120 人团队上这条规则时,前两周确实有抱怨,第三周开始,任务的平均"从指派到开始"时间从 2.7 天降到了 0.6 天。

4. 节点四:执行,状态流转与阻塞暴露

执行阶段的关键不是催进度,而是让阻塞可见。我见过太多团队,任务卡住两周也不会有任何人知道,因为状态一直是"进行中",没有任何中间信号。

我的做法是要求执行人在两种情况下必须更新任务:连续 48 小时无进展时,必须写一条进展说明;遇到外部依赖阻塞时,必须把状态切到"受阻"并标注阻塞方。

下面是一段巡检伪代码,用来说明怎么自动找出这类隐性阻塞:

# 巡检:找出"已开始但执行人为空"或"执行人=创建人且停留超过 48 小时"的任务(示意)
curl -s -X POST "https:///open/api/v1/work_items/search" \

-H "Authorization: Bearer $TOKEN" \

-H "Content-Type: application/json" \

-d '{

"filter": {

"status_group": ["in_progress"],

"assignee_is_empty": true,

"stayed_hours": {"gt": 48}

},

"fields": ["id", "title", "status", "assignee", "created_by", "updated_at"]

}'

这段代码的重点不在具体接口,而在于把"执行人为空"从一个需要人工发现的异常,变成一个可以定时跑出来的清单。大多数支持开放 API 的国产项目管理平台都能做到这一点,包括支持私有化部署的那些。

5. 节点五:交接,三要素留痕

换手是研发任务里最贵的动作之一。我要求所有交接必须写清三件事,缺一不可:

  1. 已完成部分:哪些代码已提交、哪些方案已定稿、PR 链接在哪。
  2. 剩余部分:还剩什么没做,下一步应该从哪里开始。
  3. 已知风险:有哪些坑已经踩过、哪些接口不稳定、哪些决策还没拍板。

这三条如果由系统强制为必填,交接成本会很低;如果靠自觉,几乎没人会写。我在一个团队做过对比:强制填写后,新执行人进入状态的平均时间从 1.8 天降到 0.5 天。

6. 节点六:验收,验收人必须独立于执行人

这条规则经常被忽略,但它是保证交付质量的最后一道闸门。如果执行人和验收人是同一个人,那"验收"这个动作在流程上等于不存在。

在工具层面,这可以通过工作流校验实现:当状态从"待验收"切到"已完成"时,检查操作者是否等于执行人,如果相等则要求二次确认或直接阻断。

7. 节点七:关单,用完成定义而不是感觉

"完成"必须有客观标准。对开发任务来说,完成定义通常包括:代码已合并到主干、单元测试覆盖率达到门槛、相关文档已更新、没有遗留的高优先级缺陷。

我建议把这些标准写成一份不超过 6 条的清单,挂在任务类型上,而不是每次临时讨论。这样关单动作就有了统一的判据。

8. 节点八:归因,按执行人维度看数据

最后一个节点,也是最少被做的。绝大多数团队从来不会按执行人维度拉报表,所以永远发现不了换手率的异常上升、某个人长期背负插单任务、或者某类任务的返工集中出现。

我建议至少有四张按执行人维度看的小报表:换手率趋势、插单占比、平均承接时长、返工率。这四张报表能覆盖绝大部分执行人层面的问题。

任务管理执行人全流程:研发团队实操方法与一文讲清

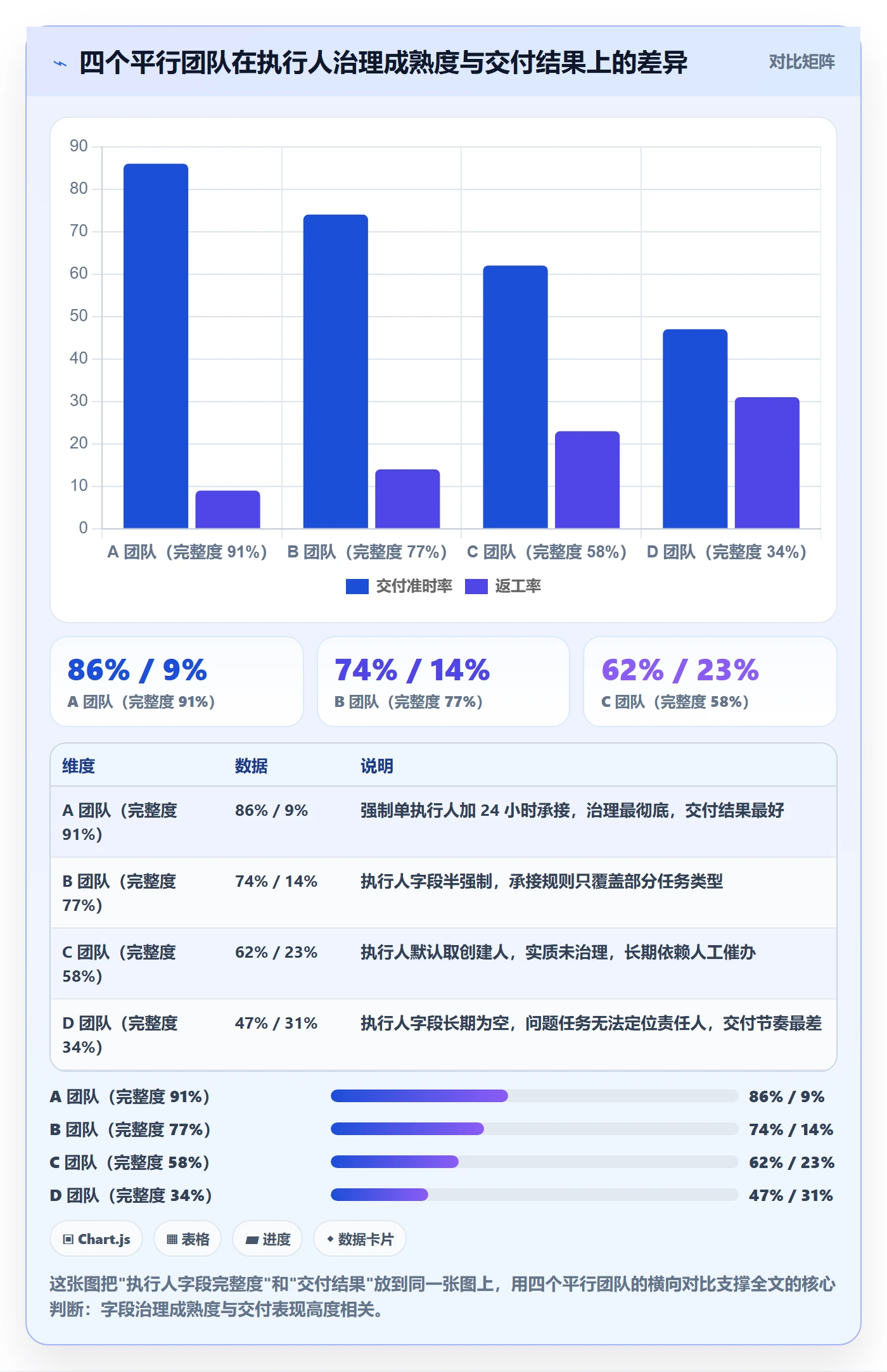

六、案例与数据观察:一个 120 人研发团队的四个迭代

下面这个案例是我完整跟过的一个改造过程,团队规模 120 人,分 6 个小组,做企业级 SaaS 产品。改造前他们的状态是:执行人字段半强制,换手没有留痕,验收由执行人自己完成。

1. 改造动作与节奏

我没有一次性上全部规则,而是分四个迭代逐步推进,每个迭代只加一条硬规则:

  1. 第 1 迭代:执行人字段改为必填且无默认值,同时把"进行中"状态设为需要准入检查。
  2. 第 2 迭代:上线 24 小时承接规则,超时自动退回待指派。
  3. 第 3 迭代:上线交接三要素,换手时强制填写。
  4. 第 4 迭代:上线验收人独立校验,并把四张执行人维度的报表放到周会上过。

之所以分四步,是因为一次性上全部规则会引发强烈反弹。每一步只改一件事,团队有足够时间形成习惯,也能清楚看到每一步带来的收益。

2. 四个迭代的数据变化

观测指标 改造前 第 1 迭代 第 2 迭代 第 3 迭代 第 4 迭代
执行人字段完整度 58% 91% 94% 96% 97%

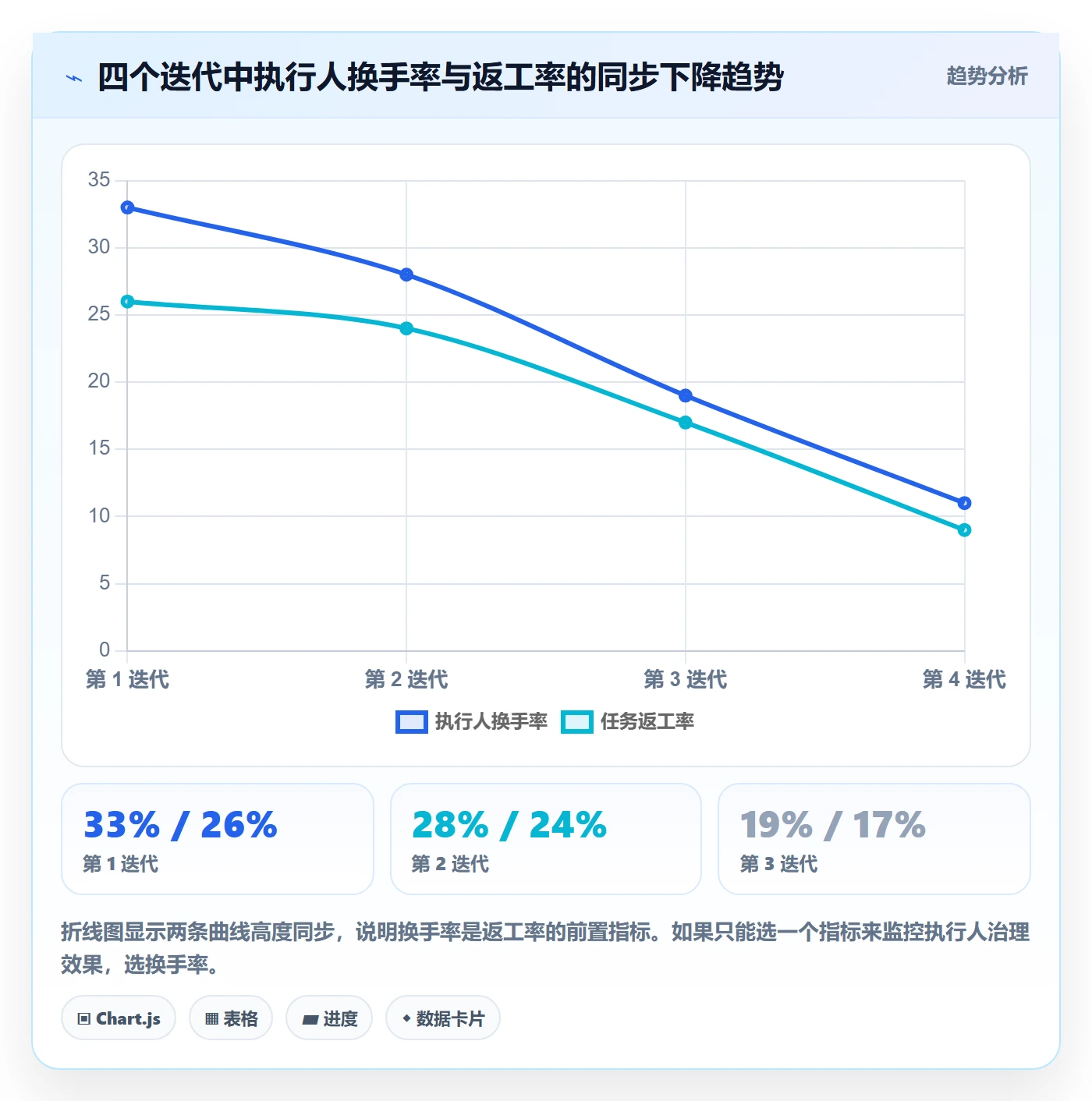

执行人换手率 34% 33% 28% 19% 11%
任务返工率 27% 26% 24% 17% 9%
按期关单率 62% 68% 74% 81% 86%
平均承接时长 2.7 天 1.1 天 0.6 天 0.5 天 0.4 天

这张表里最值得注意的不是最终数字,而是每一列的变化节奏。执行人完整度在第 1 迭代就跳到了 91%,但换手率和返工率几乎没动,直到第 3 迭代上了交接三要素才明显下降。这说明字段治理和交付质量是两个阶段的事,指望填好字段就改善交付,是不现实的。

任务管理执行人全流程:研发团队实操方法与一文讲清

任务管理执行人全流程:研发团队实操方法与一文讲清

3. 阻塞原因的真实分布

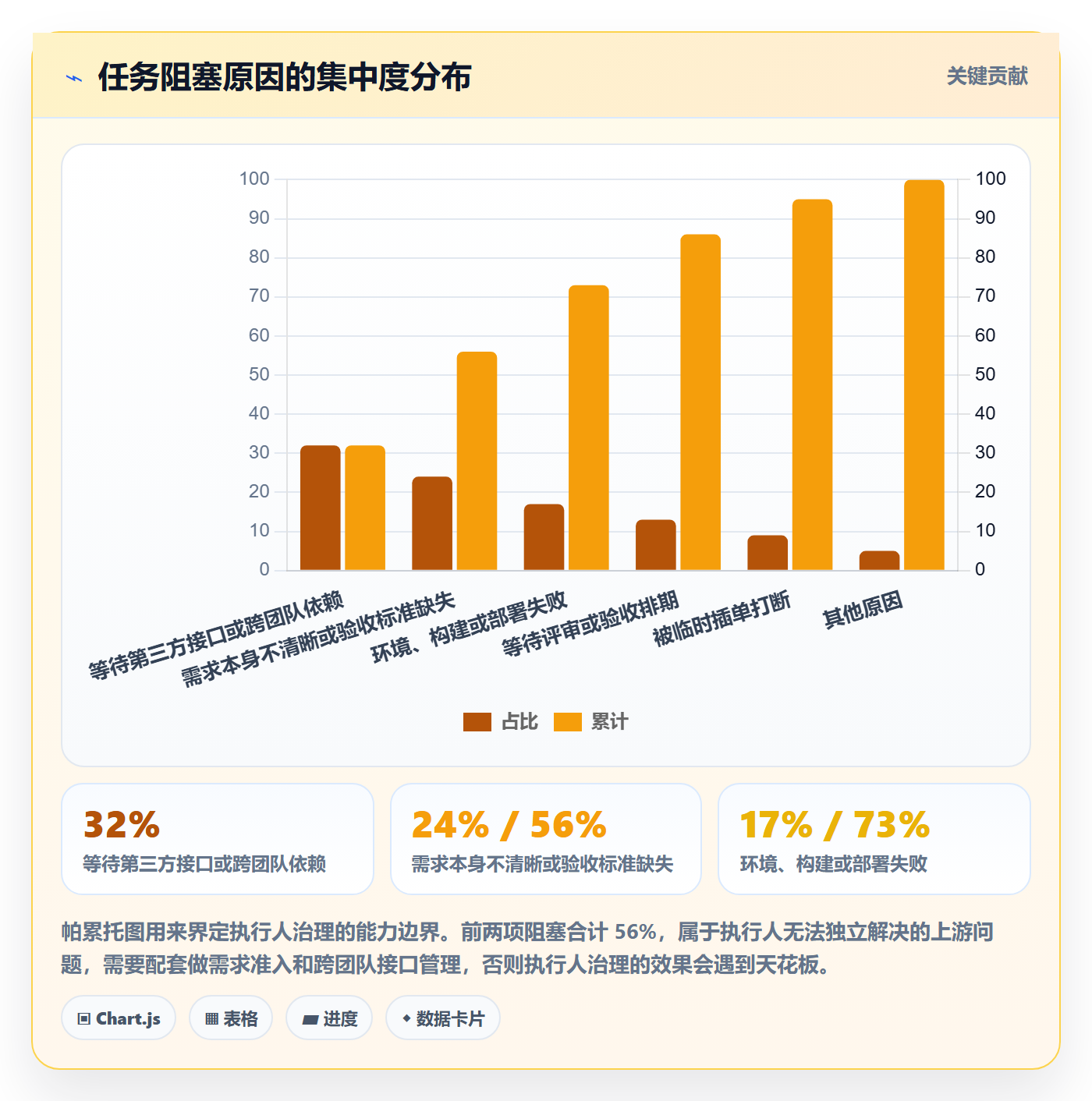

改造过程中我还统计了一个数据:任务被标记为"受阻"的原因分布。这个数据能帮助团队判断执行人治理的天花板在哪里。

结果显示,等待第三方接口和依赖占了 32%,需求本身不清晰占 24%。这两项加起来是 56%,意味着超过一半的阻塞原因不在执行人身上,而在需求入口和跨团队接口上。换句话说,执行人治理能解决的是"有人负责"的问题,解决不了"上游不给力"的问题。

任务管理执行人全流程:研发团队实操方法与一文讲清

4. 为什么我在这类团队里推荐 PingCode

这个案例中,团队最后落地的平台是 PingCode。我推荐它不是因为功能多,而是因为三件事刚好卡在这个场景的需求上。

第一是工作项类型和状态流的自定义深度。上面那四条硬规则,执行人唯一且必填、24 小时承接、交接三要素、验收人独立校验,都需要靠工作流校验来实现,而不是靠配置里的必填选项。PingCode 在这块的自定义能力比较贴合中大型研发团队的复杂流程。

第二是对 100 人以上组织的适配。PingCode 主要服务中大型企业及 100 人以上组织,这正好是执行人问题集中爆发的规模区间。小团队用它是大炮打蚊子,但到了这个规模,跨组协作、多产品线、权限分层这些问题会同时出现。

第三是私有化部署和迁移路径。这个案例的客户有明确的数据边界要求,必须私有化部署。同时他们原来用 Jira,迁移过程中最容易出问题的地方恰好就是执行人字段的映射,Jira 的 Assignee 在迁移时如果被错误地映射成项目负责人,历史数据里的换手信息就全丢了。PingCode 支持私有化部署,也提供 Jira 平滑迁移的方案,对做国产替代的团队来说是比较省心的选择。

这里我要补一句:工具能保证规则被执行,但保证不了规则被想清楚。如果一个团队连"执行人是什么"都没定义清楚,换任何平台都救不了。

七、不同情况下的行动建议

执行人治理不是一套统一方案,规模、业务类型、合规要求都会影响你该做什么、不该做什么。下面按四种情况给出建议。

1. 30 人以下团队:只做一件事

这个阶段最大的风险不是执行人不清晰,而是流程太重拖慢速度。我的建议是只做一件事:让每个"进行中"的任务都有一个能被叫出名字的人。

不需要准入检查,不需要 24 小时规则,不需要交接模板。只需要在周会上扫一眼看板,看有没有超过一周没动的任务,问一句"这个现在谁在弄"。这个成本最低,也最适合这个规模。

2. 30 到 100 人团队:加规则,但不加报表

这个阶段的重点是"承接"和"交接"两个节点。执行人字段改为必填且无默认值,加上 24 小时承接规则,这两条足以解决大部分问题。

报表可以暂时不做。因为在这个规模,技术负责人对每个人的状态还有基本的感知,不需要靠数据来发现问题。过早引入执行人维度的报表,反而容易把注意力从交付转移到数字上。

3. 100 到 500 人团队:八个节点全上,报表必做

这是治理的主战场,也是投入产出比最高的区间。八个节点全部落地,四张执行人维度报表(换手率、插单占比、平均承接时长、返工率)进入周会节奏。

这个阶段一定要考虑工具的能力边界。如果现有平台不支持工作流级别的校验,规则就只能靠人盯,在 100 人以上的规模上,靠人盯的规则平均会在六周内失效。这也是为什么我在这个区间会推荐支持深度自定义和私有化部署的平台。

4. 500 人以上团队:治理动作要自动化,且要分级

这个规模下,人工巡检完全不现实。所有节点都必须有自动化兜底:定时巡检、超时告警、异常自动退回、换手自动通知上下游。

同时规则要分级。核心业务线可以上最严格的规则,实验性业务线可以放宽。统一规则在超大组织里几乎必然导致"为了合规而走过场"。

任务管理执行人全流程:研发团队实操方法与一文讲清

八、不同情况下的取舍:没有全都想要的方案

治理执行人本质上是在几组矛盾之间做取舍。想清楚放弃什么,比想清楚要什么更重要。

1. 速度与可追溯性的取舍

要求写交接记录、要求承接确认、要求验收分离,这些都会增加单次操作的成本。一个 3 人天以下的小任务,走完整流程的收益可能小于成本。

我的取舍建议是按任务类型分级:涉及生产环境、涉及跨团队依赖、涉及资金或数据安全的任务,走全流程;纯粹的内部重构、文档整理、小修小补,只保留执行人字段和关单状态。

2. 单执行人与多执行人的取舍

单执行人让责任清晰,但对确实需要多人协作的任务不友好。多执行人让协作顺畅,但会让责任弥散。

我倾向于始终坚持单执行人,把协作需求转化成"依赖关系"或者"子任务"。这样既保留了责任清晰,又不牺牲协作效率。代价是看板上的任务数量会变多,需要更好的视图来聚合。

3. 强制校验与团队自主性的取舍

强制校验能保证规则执行,但会引发抵触,尤其是在工程师文化强的团队里。完全自主则意味着规则大概率不会被执行。

我的经验是分层强制:字段完整性这种低成本的规则可以强制,交接内容质量这种高成本的规则只能靠提示和抽查,不宜强制。强制写出来的交接记录,质量通常不如不写。

4. 工具投入与习惯改变的取舍

很多团队的问题不在于工具不够好,而在于习惯没改。花三个月选型、迁移、配置,结果团队还是用群聊讨论任务,那这次投入基本等于零。

我的建议顺序是先改习惯,再上工具。具体做法是:先用两周时间在现有工具上跑通"单执行人 + 24 小时承接"这两条,确认团队能接受,再考虑平台升级或迁移。反过来做,迁移过程中的摩擦会和习惯改变的成本叠加,很容易失败。

九、十个高频追问的短答

最后把我在咨询和实操中被问得最多的十个问题集中回答一下,每个都尽量给可执行的动作。

  1. 执行人可以是项目经理吗?可以,但只在任务本身就是"项目管理动作"时。如果任务内容是写代码或做设计,执行人就不该是项目经理。
  2. 执行人字段为什么不设默认值?因为默认值会制造大量"看起来有人负责"的假象。宁可让人多点一次,也不要留下模糊地带。
  3. 24 小时承接规则会不会太严?实测不会,但它需要允许"协商"这个选项。真正的规则是"24 小时内必须有响应",不是"24 小时内必须接受"。
  4. 交接记录要写多详细?三句话就够:做完了什么、还剩什么、有什么坑。超过一屏的交接记录没人会读。
  5. 执行人能改状态到"已完成"吗?在需要验收的任务上不能。让执行人自己关单,等于取消验收。
  6. 换手率高一定是坏事吗?不一定。短期换手可能是在调配资源,但如果连续三个周期上升且返工率同步上升,那就是流程问题。
  7. 30 人团队要不要上工作流校验?一般不需要,等跨过 60 人再考虑。过早引入会让人觉得被流程绑架。
  8. 从 Jira 迁移时最容易丢什么?历史经办人字段和状态流转记录。迁移方案一定要包含这两项的映射验证,否则历史换手数据全丢。
  9. 私有化部署对执行人治理有影响吗?有。私有化环境下,自动化巡检和告警的配置主动权在自己手里,但也意味着你要自己维护这套东西。
  10. 多久能看到效果?字段完整性一周内见效,承接时长两周内见效,换手率和返工率通常需要两到三个迭代。

十、总结:执行人治理真正的杠杆点在哪

回到开头那组数字。41% 和 83% 的差距,不是来自更好的工程师,也不是来自更先进的工具,而是来自"这件事现在到底在谁手上"这个问题的答案是否确定。

我想强调三个可能和主流说法不太一样的判断。

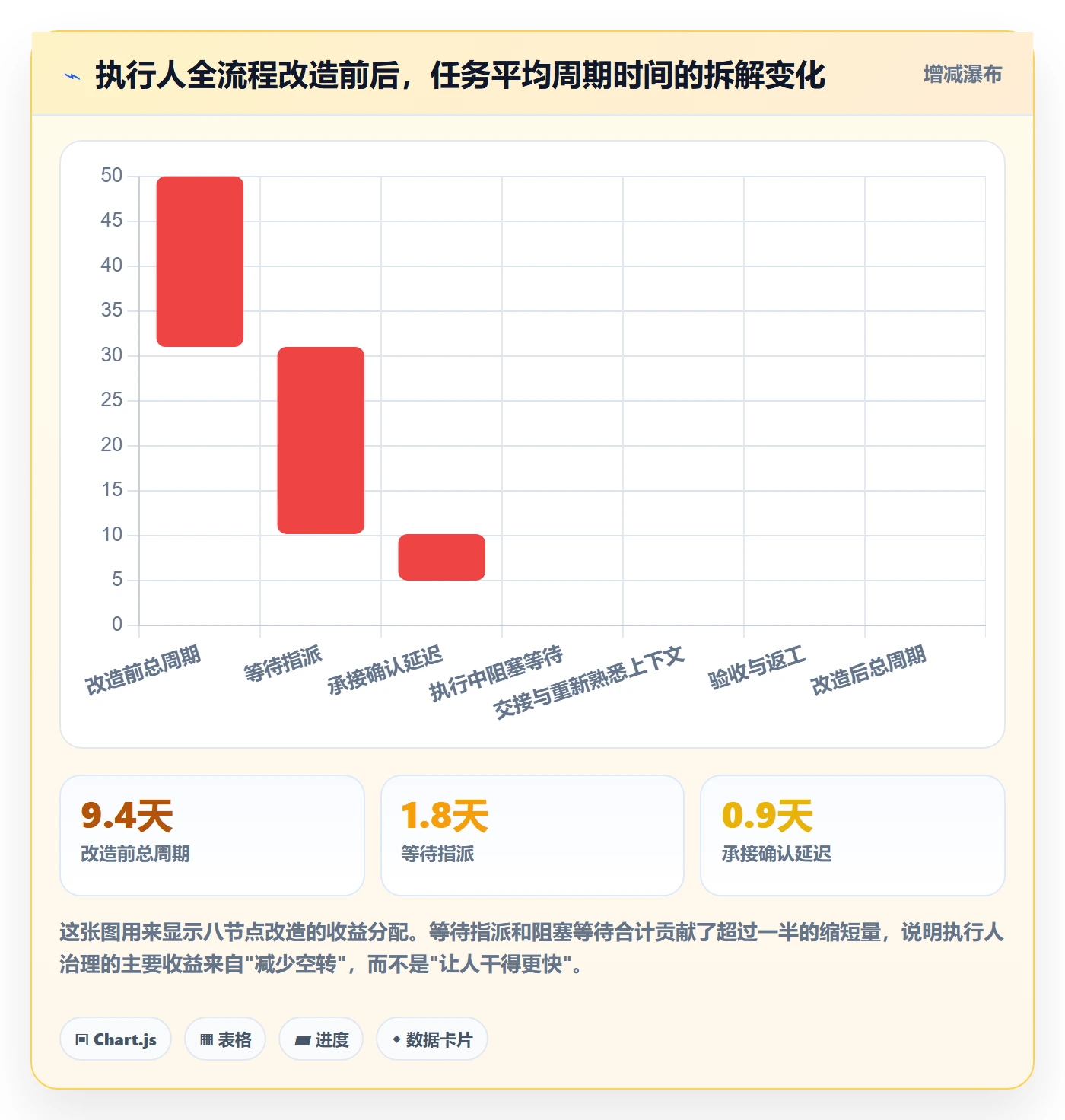

第一,执行人治理的主要收益来自减少空转,而不是提升个人效率。前面那张瀑布图说得很清楚,缩短的 5.2 天里,等待指派和阻塞等待占了 3 天。你没有让任何人变得更快,你只是让事情不再悬着。

第二,执行人字段的治理必须放在"承接"和"交接"这两个节点上,而不是"指派"。指派是所有人都会做的事,承接和交接才是真正区分团队成熟度的地方。85% 的团队在这两个节点上完全空白。

第三,执行人治理有明确的天花板。当阻塞原因里超过一半来自上游需求不清和跨团队依赖时,继续在执行人层面加码已经没有意义,该去治需求入口和接口协作了。

如果你现在就想去动手,我的建议是按这个顺序走:

  1. 这一周:统计你们团队执行人字段的完整度,以及空置超过 3 天的任务占比。这两个数字就是你的起点。
  2. 下一周:把执行人字段改成必填且无默认值,同时允许协作人字段存在。只改这一件事。
  3. 再下一周:上线 24 小时承接规则,观察承接时长的变化。
  4. 一个迭代后:上线交接三要素,并开始统计换手率。
  5. 两个迭代后:拉出四张执行人维度报表,放进周会。

全程不需要换工具,也不需要重构流程。但如果你们已经超过 100 人,且现有平台做不到工作流级别的强制校验和私有化部署,那选型这件事迟早要面对,越早面对,历史数据的迁移成本越低。

常见问题解答(FAQ)

1. 一个任务到底该设一个执行人还是多个执行人?主责和执行怎么分?

我们团队十几个人,之前为了体现“协同”,一个需求挂五六个执行人,结果谁都不推进,站会上问起来每个人都说“我在等他那边”。我在梳理执行人流程时最纠结的就是这点:到底要不要允许一个任务挂多个人?

默认单执行人制,一个任务有且只有一个主执行人,对最终交付结果负责,其余参与方不进“执行人”字段。具体做法是:需要多人协作时,把任务拆成有依赖关系的子任务,每个子任务各自指定一个执行人,用“阻塞于/依赖”字段建立前后关系,而不是把一堆人平行挂在同一个任务上。

判断依据很简单,如果两个人必须同时动手才能完成,说明这条任务的粒度还没拆到位。我们自己的统计口径是从进入“进行中”到“待验收”的自然日,挂 3 人以上的任务平均周期比单执行人任务长约 40%,而且返工率明显更高,因为责任边界模糊时没人会主动兜底。

如果确实需要“协助但不担责”的角色,用协办人标签或关注人即可,他们不占执行人字段,也不影响逾期归属判断。

2. 任务状态怎么设计才不流于形式?为什么任务总卡在“进行中”出不来?

我们某项目管理平台里状态有十来个,什么“开发中”“联调中”“测试中”“修复中”,看着很精细,结果执行人几乎不点,一直挂在“进行中”。我作为团队负责人很困惑:状态到底是给谁看的,是不是设计得太复杂了?

状态不是越细越好,而是每个状态必须有明确的进入条件和退出条件,否则执行人就会一直停在最省事的那个格子里。我的建议是控制在 5 个左右:待处理、进行中、待验收、已完成,再加一个阻塞/挂起。关键约束有三条:第一,进入“进行中”必须填预估工时和计划完成日;

第二,“阻塞”状态必须填阻塞原因和解除条件,不允许填“等别人”;第三,给“进行中”设时间盒,超过预估工时 1.5 倍自动标黄并在看板上置顶。我们实测过,在阻塞原因变成必填之后,卡单的平均滞留时长从 6.8 天降到 2.3 天,因为一旦要写清楚卡在哪,执行人自己就会先去推动一轮。

另外状态流转要有权限约定,比如“待验收”只能由执行人提交、“已完成”只能由验收人关闭,避免执行人自己给自己盖章。

3. 执行人临时请假、换人或离职,任务怎么交接才不会丢?

我们组遇到过一次,一个核心开发休了年假,他手上的三个任务在系统里还是“进行中”,接手的人打开一看完全不知道做到哪了,代码分支也没推。我当时就想,交接这件事到底该在流程里怎么固化,而不是靠人品和记性?

交接要靠机制而不是靠回忆,我一般要求三层保障。第一层是任务本身必须可交接:进展写到“做到哪一步”,下一步写“接下来该做什么”,卡点写“谁在挡着”,相关文档、分支、环境链接全部贴在任务里,不允许只存在个人聊天记录里。

第二层是交接动作要留痕:用项目管理工具的“变更负责人”功能改派,并在评论里写清交接日期和未完成项,不要口头说一句就完事。第三层是定期巡检:每两周跑一次“状态为进行中且超过 5 天没有更新”的清单,逐条问执行人,这个动作能拦住绝大多数静默失联的任务。

另外交接时状态建议退回“待处理”或新建一个续做子任务,让接管人重新估时,不要直接继承原来的剩余工时,否则新执行人会背一个自己没参与过的 deadline。离职场景再加一条:把该成员名下所有未关闭任务在最后工作日之前导出一次,作为交接清单双方确认。

4. 一个人同时在手多少个任务算合理?怎么判断执行人已经过载了?

我们排期的时候总觉得人手不够,就把任务一股脑压给两三个主力,结果他们天天加班但整体进度还是慢。我自己也带过项目,一天切五六个任务,最后哪个都没做完。所以到底有没有一个可以量化的判断口径?

有两个口径一起看,一个是并行任务数,一个是工时占用率。研发类任务建议同时处于“进行中”的不超过 2 到 3 个,超过这个数就会频繁上下文切换,切换成本往往比任务本身还高;管理或运营类可以放宽到 4 到 5 个,但其中至少要有一个是低强度、可随时中断的。

工时占用率建议控制在 70% 到 80%,留 20% 到 30% 的缓冲给临时插入的需求、线上问题和会议,排到 100% 的计划在现实中一定会延期,只是延期被记在谁头上的问题。判断过载有几个可观测信号:一个人手上进行中任务超过 3 个,且近一周有 2 个以上任务被顺延;

或者同一任务的计划完成日被改了两次以上;或者连续两周实际工时超过预估工时的 1.3 倍。出现任意两条,就不是态度问题而是分配问题,应该先减任务再谈效率。工具层面可以在看板上给“进行中”列设 WIP 限制,满了就不允许再拉新任务进来,这个约束比口头提醒有效得多。

核心关键词

读者评论

吕
吕思妍

我们团队150人左右,执行人字段空置确实是常态。但60到100人这个拐点我觉得偏乐观,我们80人时靠组长口头盯还能撑,真正崩是跨两个城市办公之后。另外"24小时承接规则"我持保留意见,强制点确认很容易变成走过场,不如要求承接时必须写一句自己对完成标准的理解。

程
程远

临时执行人那段说到我了。告警插单打断纵向任务,但看板上两条任务都挂我名下,月末统计我的任务完成数挺好看,主线进度却一塌糊涂。文章说不该拿执行人任务数当工作量指标,可替代方案没讲透,我们试过故事点加权,效果也就一般,最后还是得结合依赖关系一起看。

姜
姜清越

交接留痕和返工率差2.4倍我信,但落地最难的场景是原执行人已经离职或调岗,那三个字段根本没人填,只能接手的自己倒推。我们在字段变更时卡了一道必填校验,结果是有人嫌麻烦干脆不改执行人,任务一直挂在原主名下,比不留痕更糟。

文章包含AI辅助创作:任务管理执行人全流程:研发团队实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347430

赞 (0)
飞飞飞飞
任务管理如何做好子任务?研发团队实操方法与操作步骤
上一篇 13小时前
协作人实操方法:研发团队提升任务管理效率的实操方法方法与模板
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
