如何设计高效项目推进表?5个关键步骤助你事半功倍
项目延期,很多时候不是团队不努力,而是推进表只记录了“要做什么”,却没有说明“做到什么算完成、谁必须负责、卡住后由谁处理”。我见过一张包含近200项任务的项目表,颜色、公式、筛选器一应俱全,但项目负责人每周仍要花两个小时逐个私聊确认进度。真正高效的项目推进表,不是信息最多的表,而是能让团队在30秒内回答三个问题:项目现在走到哪一步、当前最大的阻碍是什么、下一步谁在什么时候采取行动。
本文给出一套可直接落地的设计方法:先定义结果,再拆分任务;随后锁定责任和时间,建立状态与风险机制,最后把表格嵌入固定的更新、例会和复盘流程。你可以用Excel、在线表格、企业协作平台,也可以使用支持项目计划、依赖关系、权限和报表的某项目管理平台来承载。工具不是第一步,推进逻辑才是。
一、先讲核心结论:推进表的本质是一个微型控制系统
1. 一张有效推进表必须形成闭环
普通任务清单通常只有四列:任务名称、负责人、开始时间、截止时间。这些字段能够帮助团队做计划,却不足以支撑项目推进。因为项目执行中最难处理的并不是“有没有任务”,而是任务之间的依赖、交付标准、异常原因和下一步动作。
我通常把一张合格的项目推进表看成一个微型控制系统。它至少要完成六件事:定义目标、拆分工作、绑定责任、约束时间、反馈状态、触发纠偏。缺少其中任何一环,表格都可能退化成会议记录或静态计划。
| 控制环节 | 要回答的问题 | 建议字段 | 缺失后的典型问题 |
|---|---|---|---|
| 目标 | 项目最终要交付什么结果? | 项目目标、交付物、验收标准 | 任务越做越多,却无法判断是否完成 |
| 拆解 | 结果由哪些可执行工作组成? | 阶段、任务、前置任务、任务编号 | 任务过于宽泛,负责人无法开始 |
| 责任 | 谁对结果负责,谁提供协作? | 主责人、协作人、审批人、验收人 | 多人参与但无人真正负责 |
| 时间 | 什么时候开始,什么时候必须交付? | 计划开始、计划完成、实际完成 | 延期发生后才被发现 |
| 反馈 | 当前处于什么状态? | 状态、完成比例、更新时间 | “快完成了”等模糊表达无法决策 |
| 纠偏 | 出了问题后谁在何时处理? | 风险、影响、应对措施、下一步行动 | 问题被反复讨论,却没有人推动解决 |
我的判断标准是:如果项目负责人不在场,团队仍能根据表格判断下一步行动,这张表才真正具备推进价值。如果所有信息都要依赖负责人解释,表格就没有成为项目的共同事实源。

2. 字段不是越多越专业
很多团队第一次设计项目推进表时,会把预算、会议纪要、联系人、文档链接、风险记录、绩效指标全部塞进主表。结果是字段超过30列,手机上无法阅读,负责人每次更新都要花十几分钟,最后大家只维护任务名称和状态。
我更建议先建立“最小可行推进表”,只保留推动行动所必需的字段:阶段、任务、交付物、主责人、截止时间、状态、风险问题、下一步行动。运行两到三周后,再根据实际决策需要增加字段。不能支持一次具体决策的字段,就不应默认放进主表。
| 表格规模 | 适合场景 | 建议字段数量 | 维护策略 |
|---|---|---|---|
| 简版 | 个人任务、小型活动、两周内项目 | 8,10个 | 按周更新,重点看责任、截止时间和状态 |
| 标准版 | 跨部门项目、一个月至半年项目 | 12,16个 | 增加依赖、风险、验收和下一步行动 |
| 协作版 | 中大型组织、多人并行项目 | 16,22个 | 增加权限、版本、里程碑、报表和变更记录 |
二、为什么很多项目推进表会失效
1. 把“做完一件事”误当成“交付一个结果”
“完成宣传推广”“推进系统上线”“做好客户沟通”看起来像任务,实际上都是工作方向。它们缺少明确产出,负责人即使投入了时间,也无法判断是否达标。比如“完成客户沟通”可以是打了一通电话,也可以是形成会议纪要、确认需求并获得客户书面确认,两者对项目的价值完全不同。
改写任务时,我会强制补充交付物和验收动作。将“完成宣传推广”改为“完成三版推广素材制作并通过品牌审核”;将“推进系统上线”改为“完成测试环境验证、上线清单确认和业务负责人签字”。这样一来,状态更新不再依赖主观描述。
2. 把“部门”写成负责人
“市场部负责”“研发团队跟进”“供应商处理”是项目表中最常见的责任陷阱。部门是资源集合,不是具体行动主体。当任务延期时,项目经理往往不知道应该找部门主管、执行员工,还是负责审批的人。
一项任务最好只有一名主责人。协作人可以有多个,但主责人必须负责推动信息收集、确认交付物和暴露风险。如果确实无法指定个人,也要指定一个明确岗位,并规定岗位内的接棒机制,而不是停留在“某部门负责”。
3. 只记录截止日期,不记录依赖关系
任务A延期两天,任务B可能因此无法开始;任务B又是任务C的前置条件,最终项目延期可能达到一周。若表格没有“前置任务”字段,团队只能在例会上被动发现问题。
依赖关系并不意味着一定要使用复杂的甘特图。最简单的做法是在表格中增加“前置任务编号”,并在例会上优先检查“前置任务未完成、后续任务已进入执行期”的记录。对于研发、工程、系统上线等强依赖项目,再使用网络图或甘特视图会更合适。
4. 用百分比制造精确感
“项目完成度80%”听起来很精确,但如果没有定义计算方式,它可能只代表负责人主观感觉。一个任务做了80%,是否意味着交付物已经完成80%,还是意味着时间已经消耗80%?两种解释可能得出完全不同的风险判断。
如果团队没有稳定的估算能力,我建议优先使用离散状态,而不是强行填写百分比。若必须使用百分比,可以预先定义阶段含义,例如25%代表准备完成,50%代表核心执行过半,75%代表进入检查,100%代表交付物已验收。
5. 表格更新没有进入工作机制
项目开始时认真填写,第二周就停止更新,是推进表失效的另一种方式。问题往往不在团队懒惰,而在于没有明确谁更新、何时更新、更新到什么程度,以及例会是否真的使用这张表。
一张表要成为有效机制,必须绑定固定节奏。短周期项目可以日更,普通跨部门项目通常适合周更,工程类项目则可以按施工节点或验收节点更新。更新后的表格必须直接影响例会议程,否则成员会认为维护表格只是额外工作。

三、设计项目推进表的第一步:先定义目标和完成标准
1. 用结果语言替代口号
设计表格前,先用一句话写清项目结果。一个可操作的目标至少包含对象、动作、时间和验收方式。比如“在6月30日前完成新员工培训项目上线,交付课程大纲、讲师确认表、试讲记录和反馈问卷,并通过人力资源负责人验收”。
这句话看似普通,却为后续拆解提供了边界。没有结果定义,任务会围绕“大家觉得应该做什么”不断膨胀;有了交付物和验收人,团队才能判断哪些工作属于项目,哪些只是可选优化。
2. 同时写清楚项目不做什么
项目范围边界经常被忽视。培训项目如果目标是完成内部上线,就不一定包括外部宣传、课程商业化和海外版本;系统上线项目如果目标是完成核心流程投产,就不一定包括所有历史数据清洗和全部报表重构。
我建议在推进表顶部增加“范围说明”区域,分别记录包含项和排除项。范围外事项如果后来被纳入,应通过变更记录增加,而不是直接悄悄塞进原任务表。这样才能分辨延期究竟是执行问题,还是项目范围发生了变化。
3. 把完成标准写成可检查的证据
完成标准最好能对应文件、记录、审批或系统状态。以下几类证据比较可靠:正式版文件、系统发布记录、测试报告、客户确认邮件、会议决议、验收签字或数据报表。单纯写“已沟通”“已处理”“基本完成”,无法支持验收,也无法在复盘中追溯。
| 模糊目标 | 可执行目标 | 可检查证据 |
|---|---|---|
| 优化审批流程 | 将采购审批从线下改为线上,并完成三类订单测试 | 流程配置截图、测试记录、上线确认单 |
| 做好市场活动 | 在指定日期前完成活动方案、物料和渠道排期确认 | 正式方案、物料包、渠道确认表 |
| 推进客户需求 | 完成需求访谈并确认优先级和验收范围 | 需求纪要、优先级列表、客户确认记录 |
4. 目标阶段的字段建议
- 项目名称:避免多个项目使用相似简称。
- 项目目标:用结果语言描述最终产出。
- 项目周期:记录计划开始和计划结束时间。
- 主要交付物:列出必须完成的成果。
- 项目范围:明确包含项与排除项。
- 验收人:指定最终确认结果是否达标的人。
- 成功指标:只保留与项目目标直接相关的指标。

四、第二步:把项目拆成能执行、能验收的任务
1. 先按阶段拆,再按成果拆
我不建议一上来就把所有零散动作列出来。更稳妥的顺序是先划分项目阶段,再围绕每个阶段的成果拆任务。常用阶段包括启动、规划、设计、执行、测试、验收和复盘,但并非所有项目都必须完整套用。
例如“企业内部培训项目”可以分为需求确认、课程设计、讲师准备、试讲上线和效果反馈五个阶段。每个阶段都应有阶段出口:需求阶段输出需求清单,设计阶段输出课程大纲,试讲阶段输出试讲记录。阶段出口不清,项目就容易出现“大家一直在做,但没有真正过关”的状态。
2. 判断任务颗粒度的四个问题
任务拆得太粗,负责人不知道如何启动;拆得太细,团队每天都在维护表格。一个任务是否合适,我通常会问四个问题:
- 它是否有一个明确的交付物?
- 它能否指派给一名主责人?
- 它是否能在一个可控周期内完成?
- 完成与否能否被第三方快速判断?
如果四个问题中有两个以上无法回答,任务通常还需要重新拆分。比如“完成系统测试”过于宽泛,可以拆成接口测试、权限测试、核心流程测试和业务验收。拆分不是为了制造更多行,而是为了让风险在更早的位置暴露。
3. 任务编号和依赖关系要可讨论
跨部门例会中,直接说“第三行那个任务”很容易因为排序变化而失效。给任务增加稳定编号,例如P-03-02,表示项目P、第三阶段、第二项任务,能让沟通更准确。编号不必复杂,但要保证在筛选、排序和导出后仍然可追踪。
前置任务则用于表达“什么条件满足后,下一项工作才能开始”。常见依赖包括资料依赖、审批依赖、技术依赖、供应商依赖和人员依赖。不要把所有相关工作都标成依赖,只有真正会阻止后续任务启动或交付的条件才需要记录。
| 任务写法 | 问题 | 更好的拆法 |
|---|---|---|
| 完成活动策划 | 范围过大,无法判断交付边界 | 确认活动目标、完成流程方案、确定场地、完成物料清单 |
| 推进产品开发 | 研发动作与验收结果混在一起 | 完成需求评审、输出原型、完成开发、通过测试、发布上线 |
| 处理客户反馈 | 反馈收集、分析和解决没有区分 | 汇总问题、确认优先级、制定解决方案、完成回访确认 |
4. 不同项目的拆解尺度
- 短周期活动:以交付节点为主,任务通常按半天到三天拆分。
- 产品研发:以需求、开发、测试和发布依赖为主,任务应与版本或迭代关联。
- 工程项目:以工序、材料、现场条件和验收节点为主,不能只按部门拆分。
- 管理变革项目:除了执行任务,还要记录培训、试运行、反馈和推广动作。
- 中大型组织协作:建议区分项目、阶段、里程碑和工作项,避免所有事项平铺在一张表。

五、第三步:锁定负责人、时间和优先级
1. 一项任务只设一名主责人
多人共同负责听起来更稳妥,实际往往会削弱责任感。主责人并不意味着所有事情都亲自完成,而是负责推动任务完成、协调资源、更新状态和暴露风险。协作人可以参与执行,审批人负责授权,验收人负责确认,但这些角色不能替代主责人。
在项目推进表中,我建议把“负责人”改名为“主责人”,再单独设置“协作人”和“验收人”。这三个字段的价值不同:主责人解决“谁推动”,协作人解决“谁配合”,验收人解决“谁确认”。如果一项任务同时有两个主责人,最好重新拆分任务或明确最终拍板人。
2. 时间要同时记录计划和实际
只填写截止日期,无法判断任务是晚启动、执行耗时过长,还是等待协作时间过长。标准版推进表至少应包含计划开始、计划完成和实际完成三个时间字段。若项目需要复盘资源投入,再增加预计工时和实际工时。
时间计划也不能简单等同于负责人“报一个日期”。排期时要检查三个约束:前置任务是否完成、主责人是否有可用时间、验收和返工是否预留缓冲。尤其是跨部门项目,任务本身可能只需一天,但审批、反馈和版本确认可能占用三到五天。
3. 优先级要服务于资源决策
优先级不是给任务上色,而是为了在资源不足时决定先做什么。建议使用高、中、低三级即可。高优先级应满足至少一个条件:直接影响项目关键目标、位于关键路径、存在明确外部承诺,或延期会造成较大连锁影响。
如果所有任务都是“高优先级”,说明优先级没有发挥作用。项目负责人可以每周限制高优先级任务的比例,例如不超过全部未完成任务的30%,40%。这个比例是管理建议,不是行业标准,具体还要结合项目复杂度和资源约束调整。
4. 计划工期和人力投入不要混为一谈
一个任务计划周期为五天,不代表需要投入五个工作日的人力。它可能只需要两小时执行,却要等待审批或外部反馈。反过来,一个看似三天的开发任务,如果只有半名工程师投入,也可能需要两周日历时间。
因此,时间字段应区分“日历周期”和“预计工时”。如果团队没有能力准确估算工时,先记录区间,例如2,4小时、1,2人天,比填写一个看似精确但没有依据的数字更可靠。

六、第四步:建立状态、进度和风险预警
1. 状态名称必须能够触发行动
状态设计的目的不是让表格看起来整齐,而是帮助团队决定下一步。建议将状态控制在五到七种,不要让成员自由创造“基本完成”“差不多”“等一下”等表达。
| 状态 | 定义 | 下一步动作 |
|---|---|---|
| 未开始 | 前置条件已具备,但主责工作尚未启动 | 确认启动时间和所需资源 |
| 进行中 | 主责人正在执行,暂无关键阻塞 | 按约定时间更新进度 |
| 待协作 | 任务因他人输入、审批或资源而暂停 | 明确协作对象和跟进日期 |
| 待验收 | 交付物已提交,等待指定人员确认 | 锁定验收人和反馈时限 |
| 已完成 | 交付物通过验收,相关记录已留存 | 关闭任务并检查后续依赖 |
| 已延期 | 超过计划完成时间仍未完成 | 记录原因、影响和纠偏方案 |
| 已取消 | 经确认不再继续执行 | 保留取消原因,避免重复创建 |
2. 百分比只有在定义后才有意义
进度百分比适用于交付物可以被阶段性衡量的任务,例如测试用例执行、数据迁移或内容制作。如果任务的完成具有明显的“全有或全无”特征,例如签署合同、完成上线审批,使用状态比使用百分比更准确。
一个可参考的进度定义是:0%代表未启动,25%代表准备完成,50%代表核心工作已展开,75%代表主要产出完成并进入检查,100%代表交付物已验收。注意,100%不能等同于“负责人说已经做完”,而应绑定验收证据。
3. 把风险字段写成可处理的问题
“存在风险”“需要关注”“进度有问题”都不是有效的风险记录。有效记录至少要包含事实、影响、应对人和时间。例如:“供应商尚未确认接口文档,可能影响5月18日联调;由技术负责人在5月12日前完成二次确认,若仍无回复则启用备用接口方案。”
这样写的好处是,例会不需要重新解释背景,团队可以直接讨论是否按备用方案执行。风险字段越具体,管理者越容易做资源调度和取舍。
4. 设置简单但明确的预警规则
- 距离截止时间不足两天,但任务仍处于“未开始”。
- 前置任务尚未完成,后续任务已经进入计划执行期。
- 任务连续两次更新,状态没有变化且没有新增产出。
- 任务已延期,但没有填写延期原因和新的承诺日期。
- 待验收任务超过约定反馈时限,验收人尚未响应。
- 范围发生变化,但推进表没有对应的变更记录。
这些规则可以通过条件格式、筛选视图或某项目管理工具中的提醒机制实现。对中大型企业和100人以上组织来说,权限、通知、版本管理和跨项目报表通常比单纯的表格颜色更重要;但在项目规模较小时,不必为了自动化而引入复杂系统。

七、第五步:把推进表嵌入例会、更新和复盘
1. 先规定谁在什么时候更新
推进表的更新责任应当落到任务主责人,而不是全部由项目经理代填。项目经理可以负责检查完整性、追踪异常和推动决策,但不应成为所有任务信息的唯一搬运者。
对于两周以内的活动项目,我会建议每天在固定时间更新一次;对于大多数跨部门项目,每周固定一个更新时间即可;对于工程或阶段性项目,可以在材料进场、工序完成、节点验收等关键事件发生后及时更新。频率不是越高越好,关键是与项目变化速度匹配。
2. 例会不要逐行朗读表格
逐行读表是最浪费时间的项目会议方式。它把会议变成信息播报,而不是决策场景。更有效的做法是先筛选出三类任务:已经延期的任务、需要跨部门协作的任务、未来一周可能影响里程碑的高风险任务。
每一项异常任务都要形成明确结论:谁在什么时候做什么,是否需要调整范围、资源或顺序。如果会议结束后只有“请大家关注进度”,没有主责人和日期,那么这次会议没有产生推进动作。
3. 强制填写“下一步行动”
“进行中”不是行动,“继续跟进”也不是行动。下一步行动必须使用动词开头,并且能在下一次更新时验证。例如“向法务提交合同终版并在周三前获得反馈”“完成剩余20条测试用例并上传记录”“与供应商确认备用交付日期”。
我在检查推进表时,通常会随机抽查五项未完成任务。如果其中三项以上没有明确下一步行动,说明团队只是更新状态,并没有真正管理任务。
4. 项目结束后复盘表格本身
复盘不只是讨论项目结果,也要检查推进表是否帮助团队提前发现问题。可以重点询问:哪些任务经常被反复拆分,哪些依赖没有提前记录,哪些状态从未使用,哪些字段每周都没人填写,哪些风险在截止日前才暴露。
如果某个字段连续三周没有支持任何决策,可以考虑删除;如果某类问题总是在例会上临时出现,可以把它转化为固定字段或预警规则。推进表不是一次性文档,而是随着团队协作方式不断校准的管理接口。

八、用一个真实工作场景演示整张表如何运行
1. 案例背景:企业内部培训项目
下面以一个中型企业的内部培训项目为例。项目目标是在四周内完成新员工培训课程上线,涉及人力资源、业务部门、内部讲师和行政支持四类角色。这个案例使用的是项目设计演示数据,不对应某家企业的公开经营结果,重点是展示字段如何连接起来。
项目初始范围包括需求确认、课程设计、讲师确认、试讲、反馈收集和上线复盘;不包括课程商业化、外部宣传和海外版本。项目验收人是培训负责人,项目主责人是人力资源项目经理。

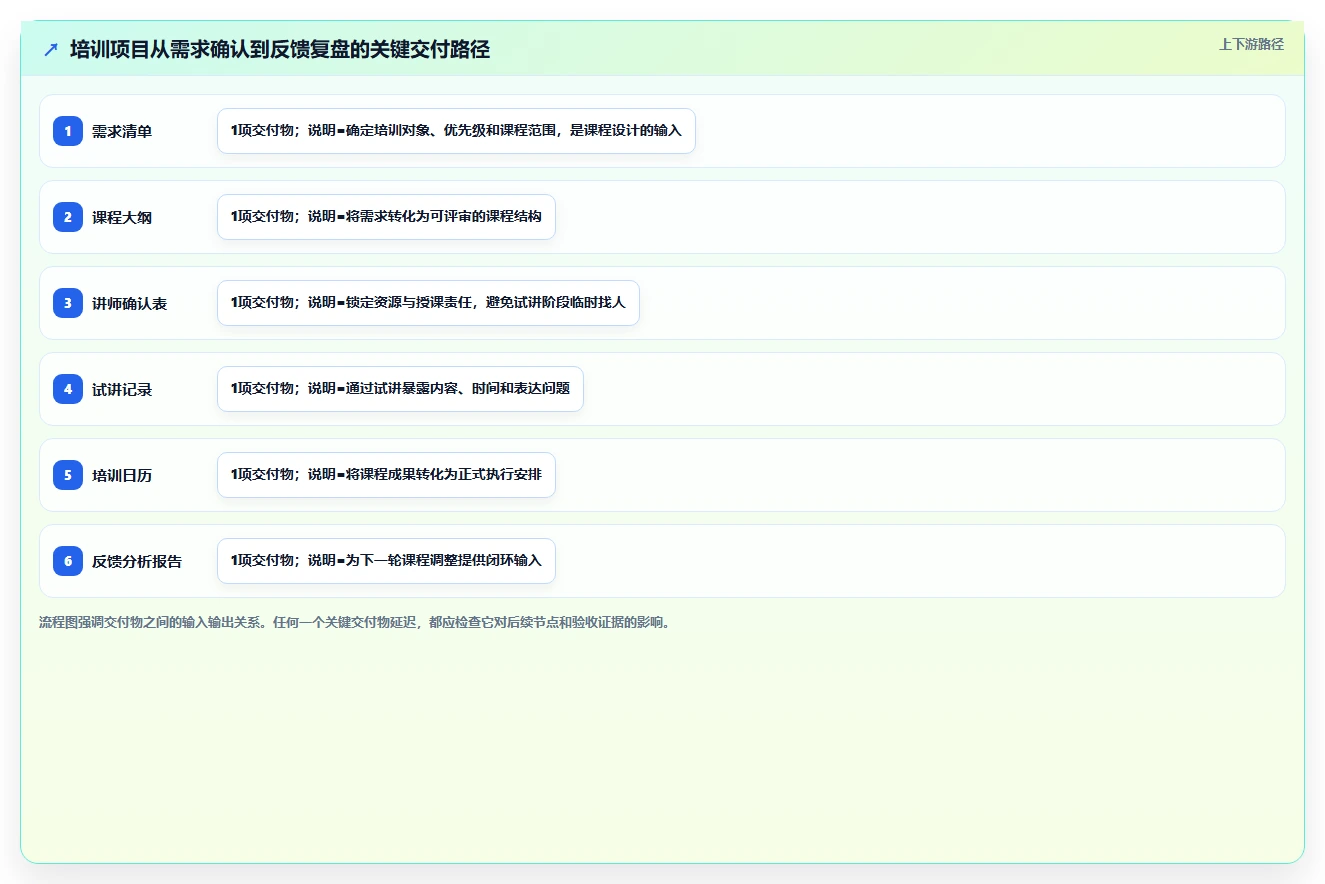

2. 示例推进表
| 编号 | 阶段 | 任务 | 交付物 | 主责人 | 前置任务 | 截止时间 | 状态 | 风险/问题 | 下一步行动 |
|---|---|---|---|---|---|---|---|---|---|
| P-01 | 需求确认 | 汇总部门培训需求 | 需求清单 | HR项目经理 | 无 | 6月3日 | 已完成 | 各部门优先级不一致 | 形成差异说明并提交负责人确认 |
| P-02 | 课程设计 | 完成课程大纲 | 正式版课程大纲 | 培训专员 | P-01 | 6月7日 | 进行中 | 缺少一线业务案例 | 6月5日前向业务部门收集三个案例 |
| P-03 | 资源确认 | 确认内部讲师 | 讲师确认表 | 培训负责人 | P-01 | 6月8日 | 待协作 | 候选讲师档期未确认 | 在周例会上确认备选讲师 |
| P-04 | 试讲 | 完成课程试讲 | 试讲记录及修改清单 | 内部讲师 | P-02、P-03 | 6月14日 | 未开始 | 依赖课程大纲和讲师确认 | 两项前置任务完成后预约试讲时间 |
| P-05 | 上线 | 完成正式培训安排 | 培训日历和通知 | HR项目经理 | P-04 | 6月18日 | 未开始 | 暂无 | 提前准备报名表和通知模板 |
| P-06 | 反馈 | 收集并分析学员反馈 | 反馈分析报告 | 培训专员 | P-05 | 6月21日 | 未开始 | 暂无 | 上线前完成问卷设计 |
3. 从表格中可以提前看出什么
如果只看状态,P-02处于“进行中”、P-03处于“待协作”,项目似乎没有严重问题。但结合依赖关系可以发现,P-04同时依赖这两项任务,且距离试讲日期已经不远。如果讲师确认继续拖延,即使课程大纲按时完成,试讲仍然可能无法开始。
因此,项目经理在例会上不应平均分配注意力,而应优先处理P-03。可选方案包括确认备选讲师、调整试讲顺序或先用内部评审代替正式试讲。推进表的价值不是告诉你“P-03卡住了”,而是让你看见它会怎样影响P-04、P-05和P-06。
这个案例还说明,风险字段必须与下一步行动同时出现。若只填写“讲师档期未确认”,团队知道问题,却不知道谁在何时处理;加入“在周例会上确认备选讲师”后,风险才转化成可以追踪的行动。

九、不同项目规模下的工具与管理取舍
1. 小型项目:优先降低维护成本
如果项目只有三到五个人、周期不超过两周,使用一张简洁的在线表格通常已经足够。建议字段控制在任务、交付物、主责人、截止时间、状态和下一步行动六类,例会时间不超过30分钟。
这类项目不必立即引入复杂的权限、自动化工作流和多层级报表。过度设计会让团队把精力放在更新工具上,而不是完成交付。小项目最重要的是表格足够清楚、更新足够及时、异常有人处理。
2. 中型项目:优先解决跨部门协作
当项目涉及多个部门、任务超过30项,或周期超过一个月时,建议增加前置任务、验收人、风险等级、实际完成时间和变更记录。此时最大的管理成本通常不是填写任务,而是确认信息是否同步、责任是否清晰、版本是否一致。
如果团队同时使用即时通讯、文档、邮件和表格,最好指定一个主推进表作为事实源。会议纪要可以单独维护,但每次会议形成的任务、责任人和日期必须回写主表,否则决策很快会散落在聊天记录中。
3. 大型组织:优先考虑权限、迁移和数据一致性
中大型企业,尤其是100人以上组织,项目推进往往不只是“列任务”。还会涉及组织权限、跨项目资源、需求变更、版本发布、审计记录和管理报表。此时使用支持项目计划、工作项、依赖关系、权限控制和数据看板的某项目管理平台,通常比多人共同维护一张超大表格更稳妥。
如果企业正在进行工具替换,迁移成本必须纳入决策。以PingCode为例,它主要面向中大型企业及100人以上组织,支持私有化部署,也提供Jira平滑迁移能力。对于重视数据合规、已有较多历史项目数据,或希望推进国产化替代的团队,这些能力具有现实价值。但是否适合,仍要结合用户数量、部署方式、迁移范围、权限模型和预算评估,不能只看功能清单。
我的选型建议是先做一个真实项目的试点,而不是只看演示环境。至少验证四件事:原有任务和历史记录能否完整迁移,部门成员是否能快速上手,权限能否满足不同角色的可见范围,报表是否能直接支持管理会议。试点通过后再扩大范围,通常比一次性全组织切换更安全。
| 选择方式 | 优势 | 短板 | 适用条件 |
|---|---|---|---|
| Excel或在线表格 | 启动快、成本低、灵活 | 依赖手工维护,权限和依赖能力有限 | 小型项目、短周期项目 |
| 协作平台表格 | 多人实时编辑,沟通成本较低 | 复杂依赖、版本和跨项目统计能力可能不足 | 中型团队、流程相对简单 | 某项目管理平台 | 支持权限、依赖、流程、报表和历史追踪 | 需要配置、培训和迁移投入 | 中大型组织、长期项目组合管理 |
4. 私有化部署和迁移场景的取舍
私有化部署并不等于自动更安全,也不等于一定更适合。它可能带来数据边界更清晰、部署方式更可控等优势,但同时需要企业承担服务器、升级、运维、备份和权限管理责任。选择之前,应确认内部是否有稳定的技术支持团队。
从其他工具迁移时,最容易被低估的是历史数据清洗。任务名称、负责人、状态、字段、评论、附件和权限可能存在不同映射规则。建议先选择一个完整项目做迁移演练,记录迁移前后的字段数量、附件完整率、成员匹配率和历史记录可追溯性。

十、不同情况下的行动建议与取舍
1. 如果项目已经延期,先不要急着重做整张表
项目延期时,团队容易陷入“重新排一遍计划”的惯性动作。我的建议是先建立延期事实:哪些任务已经超过计划日期,延期原因属于资源、依赖、范围、审批还是质量返工,哪些任务正在影响关键里程碑。
接着只处理三类事项:必须保留的目标、可以延后的范围、需要立即决策的资源。若所有任务都继续保留、所有日期都重新提前,新的计划大概率只是另一张失真的表。
2. 如果任务太多,先做优先级分层
任务超过100项时,不要要求项目经理同时关注所有行。可以先按里程碑、阶段和优先级建立视图。管理层看里程碑和高风险任务,项目经理看所有未完成任务,执行人员看自己负责和待协作的任务。
取舍在于:视图越多,信息越容易被分散;视图太少,管理者又会被细节淹没。建议先保留一个主表和三类视图:本周到期、风险任务、我的待办。其他视图等实际需求出现后再增加。
3. 如果团队不愿更新,先减少字段而不是加强考核
更新率低不一定是态度问题,也可能是表格过于复杂、字段定义不清或更新没有带来任何收益。可以先做一次字段审计,删除没人使用、无法验证或不影响决策的字段。
同时把更新动作压缩成三项:状态、风险/问题、下一步行动。连续运行两周后,再观察例会是否更聚焦。如果团队发现更新表格能减少重复询问和临时催办,维护意愿通常会自然提高。
4. 如果项目变化很快,不要把原计划当成承诺
研发探索、市场活动和创新项目的需求可能频繁变化。此时推进表不应假装所有日期都稳定,而应区分基线计划和当前预测,记录变更原因以及对范围、资源和时间的影响。
固定计划适合约束交付,滚动计划适合管理不确定性。两者不是互相排斥的:可以锁定未来一到两周的执行计划,同时对更远阶段只保留里程碑和关键假设。
5. 如果项目涉及外部供应商,增加承诺和证据字段
外部协作最容易出现“已经催过”“对方说下周给”的口头信息。建议增加供应商承诺日期、联系人、最新确认时间、交付证据和备用方案。外部任务的状态不能只由内部负责人主观填写,应尽量绑定邮件、合同、交付文件或系统记录。

十一、项目推进表的字段模板与落地流程
1. 可直接复制的基础字段
| 字段 | 是否必选 | 填写规则 |
|---|---|---|
| 任务编号 | 建议必选 | 保持稳定,便于会议讨论和历史追踪 |
| 阶段 | 必选 | 使用项目真实阶段,不要随意创建过多分类 |
| 任务名称 | 必选 | 使用动作加对象描述,例如“完成接口测试” |
| 交付物 | 必选 | 写明文件、记录、系统结果或确认信息 |
| 主责人 | 必选 | 一项任务只设一名最终推动者 |
| 协作人 | 按需 | 只填写实际需要提供输入的人 |
| 前置任务 | 按需 | 只记录会阻止后续工作启动或交付的依赖 |
| 计划开始/完成 | 必选 | 同时记录日历周期和必要的缓冲 |
| 实际完成 | 建议必选 | 用于识别启动晚、执行慢和等待久的问题 |
| 优先级 | 建议必选 | 高、中、低三级足够覆盖多数项目 |
| 状态 | 必选 | 使用统一枚举,不允许自由发挥 |
| 风险/问题 | 必选 | 写事实、影响、负责人和处理期限 |
| 下一步行动 | 必选 | 用动词开头,绑定主责人和日期 |
2. 用五个动作完成首次搭建
- 用30分钟确定项目目标、范围、交付物和验收人。
- 用60分钟按阶段拆解任务,删除与目标无关的工作。
- 为每项任务指定主责人、协作人、前置任务和截止日期。
- 统一状态、优先级、风险等级和下一步行动的填写规则。
- 安排第一次推进会议,提前筛选延期、依赖和高风险任务。
第一次搭建不需要追求完美。建议先用一个真实项目试运行,而不是拿一个虚拟示例测试工具。真实项目会暴露字段缺陷、权限问题、审批等待和责任冲突,这些信息才是优化表格的依据。
3. 两周后的检查清单
- 是否有任务没有交付物?
- 是否存在多人共同负责但没有最终主责人的任务?
- 是否有延期任务没有填写原因和新日期?
- 是否有前置任务已经延期但后续任务仍显示正常?
- 是否有字段连续两周没有被任何人使用?
- 例会是否真的围绕表格形成了决策?
- 成员能否在不询问项目经理的情况下找到下一步行动?

十二、结语:好的推进表不是记录更多,而是让选择更早发生
项目推进表最独特的价值,不在于把任务排列得整齐,而在于把隐性的协作关系、时间约束和风险代价显性化。它让团队更早看到:一个任务为什么没有开始,一项依赖会影响哪些节点,一个范围变化需要牺牲什么,以及谁必须在什么时候做出决定。
我建议你不要从设计一张“全功能项目管理表”开始,而是选择一个正在执行的项目,先建立最小版本:任务、交付物、主责人、截止时间、状态、风险和下一步行动。运行一周后,用真实会议中的问题反推字段;运行两周后,再决定是否增加依赖、报表、权限或自动化。
最终判断标准只有一个:项目成员是否能用这张表减少重复询问,项目负责人是否能在延期发生前获得干预窗口。如果答案是否定的,就不要继续增加颜色和字段,而应回到目标、责任、依赖和行动本身。
下一步可以直接执行:选定一个真实项目,确定一名主责人和一名验收人,建立12列以内的基础推进表,约定固定更新时间,并在第一次会议上只讨论延期、依赖和高风险任务。等这套机制真正运行起来,再根据组织规模决定是继续使用在线表格,还是迁移到支持流程、权限、依赖和报表的某项目管理平台。
常见问题解答(FAQ)
1. 一张高效的项目推进表,最少应该包含哪些字段?
我以前做项目表时,只记录了任务、负责人和截止日期,表格看起来很整齐,但项目一延期,大家还是要反复开会确认“卡在哪里”。我想知道,哪些字段是真正能推动项目的,哪些只是增加维护负担?
我的判断是:项目推进表不应追求字段越多越专业,而应优先覆盖“目标、责任、时间、状态、异常、行动”六类信息。缺少其中任何一类,表格都可能退化成静态任务清单。
我实际搭表时,先用下面这组最小字段跑了一周,而不是一开始就加入预算、工时、评分等复杂指标: 字段解决的问题填写示例 任务具体要做什么完成课程大纲 交付物什么算完成可评审的大纲文档 负责人谁承担主责培训专员 截止时间何时必须交付6月7日 状态现在进行到哪一步进行中 风险/问题为什么可能延期缺少业务案例 下一步行动接下来具体做什么向业务部门收集案例 对比来看,只填“任务、负责人、截止时间”的表格适合做个人提醒;
增加“交付物、风险/问题、下一步行动”后,才具备团队协作和项目预警价值。尤其是“下一步行动”,它能把会议中的模糊表态转成可执行动作。如果团队刚开始使用,建议先保留这7个字段,连续更新两到三周后再决定是否扩展。一个需要每天花20分钟维护、但没人愿意更新的复杂表格,通常不如一张每周能准确反映进展的简表。
2. 项目任务应该拆分到什么程度,才能既方便跟进又不会过度细化?
我经常把任务写成“完成市场推广”或“推进系统上线”,但到了周会上才发现,每个人理解的完成标准都不一样。任务拆得太粗无法跟踪,拆得太细又会产生上百行记录,我应该用什么标准判断拆分是否合适?
我在实际拆表时采用的标准不是“任务看起来够不够细”,而是检查它是否同时满足三个条件:有明确交付物、能指定一名主责人、能在一个可控周期内判断完成与否。例如,“完成市场推广”不适合直接放进推进表。我会将它拆成“确认目标用户、完成推广方案、确认渠道、制作物料、上线测试、汇总数据”几个任务。
这样拆分后,每行都有相对清晰的产出,也更容易定位延期发生在哪个环节。
写法问题改写方式 推进系统上线范围过大,无法判断进度完成接口测试、修复高优先级问题、完成业务验收 和业务沟通没有明确成果完成需求访谈并提交确认版需求清单 优化页面验收标准模糊完成首页改版并通过产品评审 我通常把单项任务控制在半天到三天能够完成的范围内,但这不是硬性规则。
工程施工、研发攻坚等项目可能需要更长周期,此时应增加阶段性里程碑,而不是机械地把任务拆成几十个动作。还有一个容易被忽略的判断方法:如果一项任务需要多个不同角色分别交付成果,就应该拆分;如果只是同一个人连续完成的一组动作,且中间没有独立验收点,则不必拆得过细。
推进表的目的不是记录所有动作,而是让团队看见真正影响交付的节点。
3. 项目推进表如何设置状态和延期预警,才能避免大家填写“快完成了”?
我遇到过一种情况:表格里的任务大多显示“进行中”,但项目已经连续两周没有实质交付。负责人说“快完成了”,项目经理却无法判断到底还差多少,也不知道是否需要介入。状态和预警应该怎样设计才有决策价值?
我不建议让成员自由填写“基本完成”“快好了”这类描述,因为它们无法支持横向比较。更可靠的做法是固定状态,并为每种状态定义进入条件,例如“待验收”意味着交付物已经提交,只等指定人员确认,而不是负责人主观认为已经完成。
一套实用的状态可以控制在7种以内:未开始、进行中、待协作、待验收、已完成、已延期、已取消。状态越多,填写成本越高,团队越容易随意选择;状态太少,又无法区分“做不动”和“等别人确认”。
状态判定标准管理动作 未开始尚未投入工作检查是否被前置任务阻塞 进行中已有实际产出关注截止时间和下一步行动 待协作等待其他人提供输入明确协作人和跟进日期 待验收成果已提交但未确认指定验收人和验收时间 已延期超过计划截止日期仍未完成记录原因、影响和新计划 我会设置三类预警,而不是单纯按“剩余几天”判断。
第一,截止日期临近但任务仍未开始;第二,前置任务未完成,后续任务却已经进入执行期;第三,任务连续两次更新都没有新增交付物。这三种情况比单看进度百分比更容易发现真实风险。进度百分比也要有统一口径。
例如,完成准备工作记为25%,核心执行完成一半记为50%,交付物进入检查阶段记为75%,只有验收通过才记为100%。如果“100%”只是提交文件而不是完成验收,项目表会制造虚假的安全感。
4. 项目推进表应该每天更新还是每周更新?如何让例会真正用起来?
我试过要求团队每天更新项目表,结果不到一周,很多人开始复制前一天的内容,表格反而失去可信度。后来改成周更,又担心风险暴露太晚。不同项目应该如何选择更新频率,例会又该讨论哪些内容?
更新频率不应由管理者的偏好决定,而应由项目变化速度和延期代价决定。短周期、强依赖、每天都有新决策的项目适合日更;多数跨部门项目采用周更更容易坚持;工程或阶段性项目则可以按里程碑更新。
项目特征建议频率重点更新内容 周期短、变化快每天或隔天阻塞问题、当天交付、依赖变化 跨部门协作、周期数周每周一次状态、风险、下周行动 按阶段交付的项目节点更新里程碑完成情况、验收结果 我更看重“更新后是否触发行动”,而不是表格更新次数。
建议规定每个未完成任务都必须填写下一步行动、行动负责人和下一次跟进日期。只写“继续推进”不算有效更新,因为它没有改变任何人的工作安排。例会也不应逐行朗读表格。我在使用推进表时,会优先讨论三类任务:已经延期的任务、需要跨部门配合的任务、未来一周可能影响项目目标的风险。
正常完成的任务只需异步更新,会议时间留给真正需要决策和协调的事项。如果团队总是不更新,先不要急着增加提醒或处罚,通常要检查表格是否过度复杂,以及会议是否真的使用了表中的信息。一个字段超过十几个、但没有对应管理动作的表格,往往是维护负担;一个周会上从不引用的风险栏,也很快会变成摆设。
最稳妥的落地方式是先选一个真实项目试运行两周:第一周观察哪些字段没人填写,第二周删除无用字段并固定会议规则。等团队形成“更新表格,发现异常,安排行动,回填结果”的闭环后,再考虑接入某项目管理工具或自动化提醒。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/34738
读者评论
文章把项目推进表从“任务清单”提升为“控制系统”的观点很实用,尤其是交付物、验收标准和下一步行动这几个字段,能减少反复确认。
我比较认同不要盲目追求字段数量。先用简版推进表运行几周,再根据实际决策需求补充字段,比一开始做成几十列更容易坚持。
文中关于“部门不是负责人”的提醒很有针对性。跨部门项目中明确唯一主责人,并区分协作、审批和验收角色,确实有助于减少责任模糊。
把百分比进度改成离散状态的建议比较稳妥。没有统一计算口径时,80%很容易变成主观判断,状态和验收证据反而更利于识别风险。
文章不仅讲表格怎么设计,也强调更新节奏、例会使用和复盘闭环,这一点决定了推进表能否真正落地。对中小团队来说,方法具有较强可操作性。
